我真正意识到“目标拆解”这件事有问题,是在一个已经排完期的项目群里:季度目标写得很清楚,需求也拆到了周迭代,但到了第 7 周,三个跨端依赖同时卡住,指标口径还在会上重新争,最后上线比计划晚了 19 天。复盘时大家说“执行力不够”,但我翻了一遍拆解文档,发现真正的问题是,我们在拆目标的时候,只拆了任务,没有拆风险、依赖和预警条件。这篇文章不谈空泛的 OKR 概念,只讲我在产品项目里反复验证过的一套实操方法:把风险控制前置到目标拆解里,用“目标,风险,依赖,指标,复盘”五层法,配合六张可直接套用的表和一条七步落地节奏,让项目目标从纸面变成可交付、可跟踪、可复盘的东西。
一、核心结论:目标拆解真正要解决的,是“目标能不能被交付”
大部分团队把目标拆解理解成“把大目标切成小任务”,于是拆出来的是一张任务清单。但任务清单不回答三个致命问题:谁在什么时候必须交付什么?哪个环节一旦延迟会连累整条链路?指标掉到什么水平时我们必须停下来调整?
我的核心判断是:目标拆解的本质不是任务分解,而是把“目标达成的假设”显性化,然后对每一个假设做风险定价。你假设某项依赖会按时交付、假设某个指标会自然增长、假设口径不会有争议,这些假设不写出来,它们就会在项目中期以“意外”的形式集中爆发。
基于这个判断,我把一个可交付的目标拆解归纳成四个必须同时成立的条件:
- 口径一致:业务目标、产品目标、研发目标指向同一个结果,而不是各自翻译一遍。
- 风险可见:关键假设、约束、依赖都进了台账,并且有触发信号和责任人。
- 责任到人:每个交付物只有唯一的 DRI(直接责任人),避免“大家一起负责等于没人负责”。
- 预警可执行:指标有阈值、有数据来源、有升级路径,而不是只在月度会上念一遍。
这四条里,大多数团队只做到了第一条的一半,口径写下来了,但没对齐。剩下三条几乎全靠人盯,一旦项目变复杂、人员变动,就会失控。

二、真实场景:一个 12 人产品团队的季度目标是怎么一步步失控的
1. 项目背景与目标设定
2023 年我深度参与了一个 SaaS 产品的增长项目,团队 12 人:产品 2 人、研发 6 人、设计 1 人、测试 2 人、数据分析 1 人。季度目标是“把新客户 30 日留存从 42% 提升到 55%”,这是一个典型的结果型目标,看起来清晰、可量化。
拆解会议上,我们把目标拆成了四条关键结果:优化新手引导流程、上线模板中心、提升激活邮件点击率、降低首周流失。每条都有负责人,都有截止时间,文档看起来很完整。当时我以为这个季度稳了。
2. 第三周暴露的第一个裂缝
第三周,新手引导改版的进度正常,但激活邮件那条线出现了争议:数据分析同学用的分母是“注册成功用户”,运营同学用的是“激活链接触达用户”,两个口径算出来的点击率差了 11 个百分点。谁的数据是对的?会上争了 40 分钟,最后决定“先按运营口径推进,后续统一”。
这就是第一个裂缝:目标拆解时没有把指标口径写死,导致执行阶段用两套标准各说各话。更麻烦的是,这个问题一直到季度末都没有真正解决。
3. 第五周的依赖黑洞
第五周,模板中心需要依赖另一条业务线的素材接口,而这条业务线的排期比我们晚两周。我们的负责人以为“口头说好了”,但对方的季度目标里根本没有这项支持。于是模板中心被卡了整整 12 天。

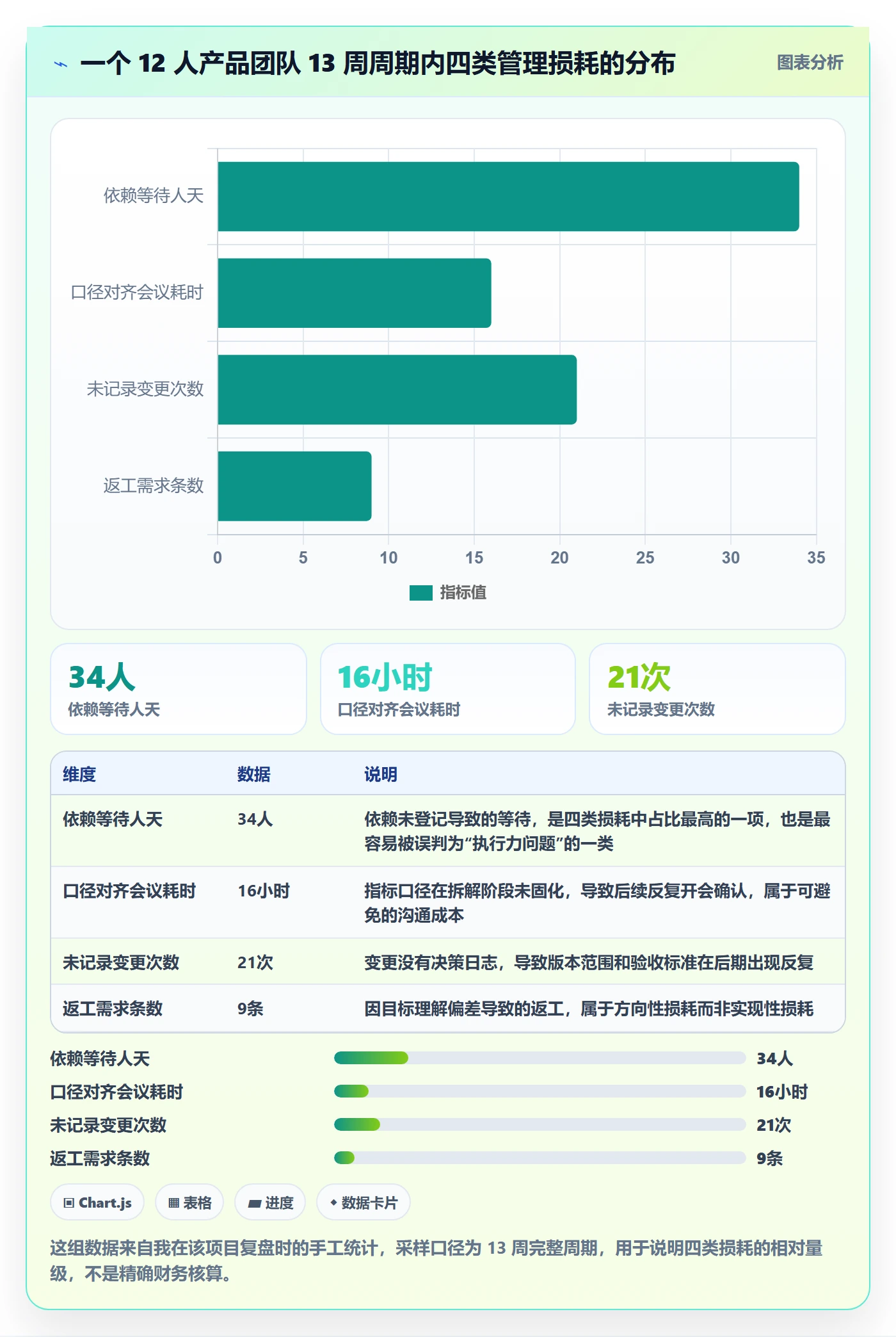

我后来统计,这个项目 13 周周期里,直接因为“依赖未登记、责任人不清”造成的等待时间合计约 34 人天。这不是执行不努力,是拆解阶段没有做依赖矩阵。

4. 第九周的指标失焦
第九周,我们发现“激活邮件点击率”涨了,但“30 日留存”没动。原因是邮件点击率是领先指标,但它并没有真正影响留存路径。我们盯了一个“好看但不关键”的指标,浪费了大约三周的执行资源。
5. 复盘时发现的真实原因
季度结束时,30 日留存只从 42% 提升到 47%,没达标。复盘会上,我们没有追责,只做了一件事:把当初的拆解文档和实际执行对照了一遍。结论很清楚,目标拆解只完成了“任务维度”,缺失了风险、依赖、指标结构三个维度。这套缺失,正是我后来总结“五层法”的直接来源。

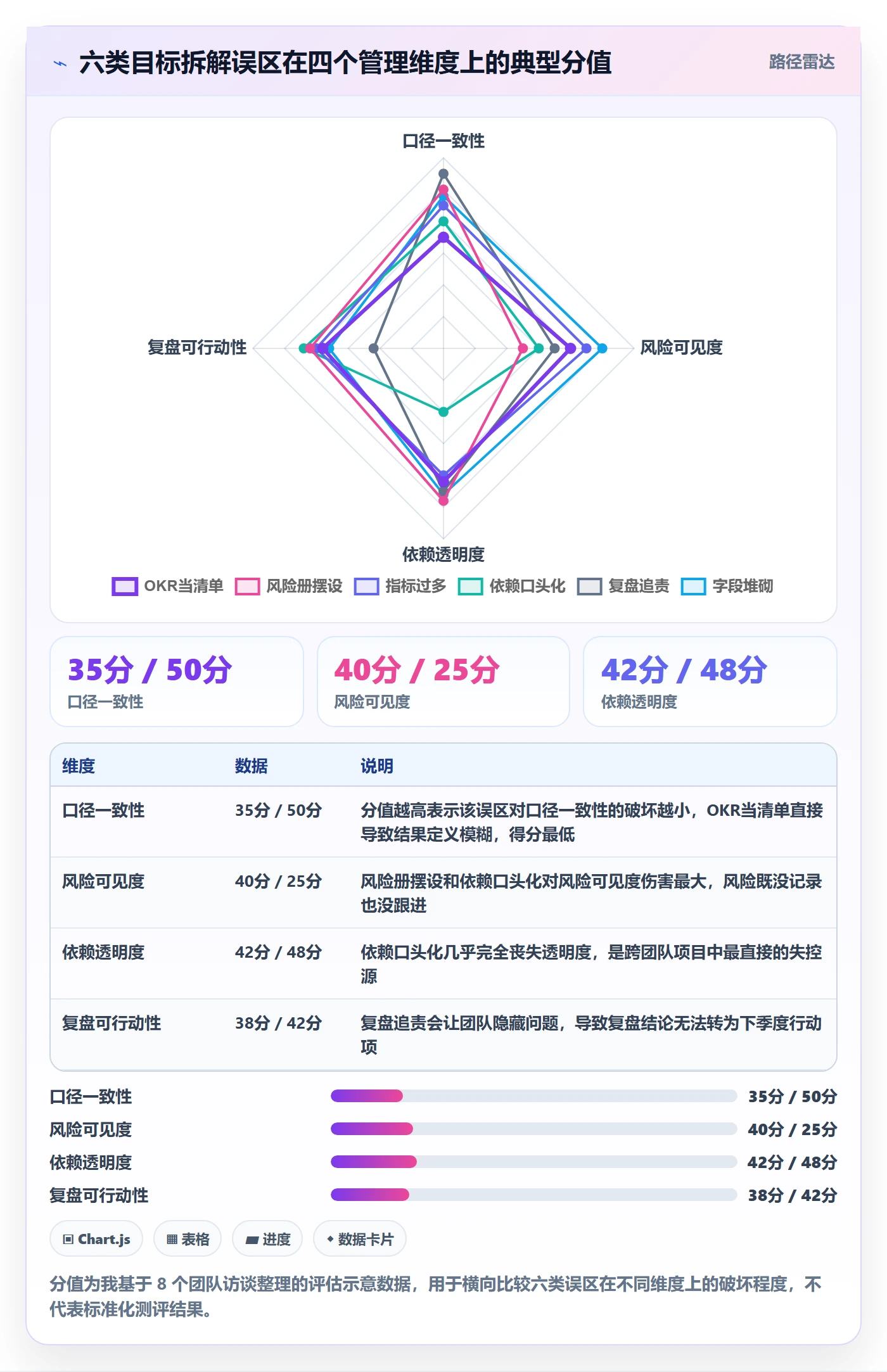

三、常见误区:五张看起来都对、跑起来都废的目标拆解表
1. 误区一:把 OKR 当任务清单拆
最常见的错误是把“O”写成一段愿景,然后把“KR”拆成 8,12 条待办事项。这样拆出来的表,本质是待办清单加了编号。KR 是结果,不是动作;“优化新手引导”是动作,“新手引导完成率从 60% 提升到 78%”才是结果。
判断标准很简单:如果一条 KR 完成后无法判断业务是否变好,那它就不是 KR。
2. 误区二:风险登记册变成摆设
很多团队有风险登记册,但从立项到结项只更新过两次。风险登记册失效的标志不是没写,而是“写了没人看、触发没人管”。我见过一个项目,风险表里明确写了“第三方接口可能延迟”,但没有任何触发条件和负责人,结果真的延迟了,大家只能说“早就预判到了”。
3. 误区三:指标越多越安全
有团队给一个项目挂了 15 个指标,看似全面,实际导致两个后果:数据看板没人维护,会上没人能说出哪个是关键。指标超过 7 个,基本等于没有优先级。指标要分层:1 个北极星、2,3 个一级指标、若干二级指标,且必须明确领先与滞后关系。
4. 误区四:依赖靠口头承诺
跨团队依赖是目标失控的头号杀手。口头承诺在对方排期紧张时随时可能被推翻。正确做法是把依赖写成带接口人、截止时间和状态字段的台账,并纳入周会同步,而不是靠群里 @ 一下。
5. 误区五:复盘变成追责会
复盘一旦变成“谁的问题”,下次大家就会隐藏风险。复盘的正确对象是机制,不是人:目标是否拆错、风险是否漏判、依赖是否漏登、指标是否选偏。这四件事比“谁背锅”有价值得多。
6. 误区六:模板字段越多越专业
我见过 40 多个字段的目标拆解表,填一次要两小时,填完没人看。模板的价值在于“填得完、看得懂、用得上”,不在字段数量。一张能被连续 13 周每周更新的表,胜过一张一次性填写的完美表。

四、专业判断:目标,风险,依赖,指标,复盘,五层拆解法
五层法的顺序不是随意的。目标不定,风险无从评估;风险不清,依赖无法识别;依赖不明,指标就失去预警意义;指标不预警,复盘就没有抓手。这五层是一条因果链,跳过任何一层都会在执行阶段补课。
1. 第一层:目标澄清,先对齐口径,再谈拆解
目标澄清要回答四件事:业务目标是什么、产品目标如何承接、哪些是结果目标、哪些是过程目标。最关键的是最后一步,明确这个季度“不做什么”。不写的边界,最后都会变成隐含的期望。
我的做法是让业务方、产品负责人、研发负责人各自用一句话描述目标,然后现场对比差异。如果三句话指向的不是同一个结果,就不能进入下一层。
2. 第二层:风险前置,把假设变成台账
风险不是等出事才识别,而是在拆解阶段就把关键假设写出来。我会分三类收集:
- 假设清单:我们判断成立但还没验证的前提,比如“用户愿意为模板付费”。
- 约束清单:时间、人力、合规、技术债等硬限制。
- 风险登记册:有概率、有影响、有触发信号、有应对策略和责任人。
关键是触发信号要可观测。写“接口可能延迟”没用,写“若对方迭代评审在第 4 周前未通过,则触发备选方案”才有用。
3. 第三层:依赖与责任,用 RACI 消灭“以为说好了”
跨团队依赖必须落到一张表:依赖事项、上游团队、下游团队、接口人、截止时间、当前状态。每个依赖只能有一个 DRI,负责催办和升级。RACI 不需要每个任务都做,但里程碑级交付必须有。
我的经验是:凡是不在台账里的依赖,默认视作不存在。这样能逼着团队在拆解阶段把话说清楚。
4. 第四层:指标与预警,领先指标比滞后指标更值得盯
留存、收入是滞后指标,看到它们掉下来时已经晚了。领先指标才有调整空间,比如激活完成率、关键功能渗透率、首日任务完成步数。每个指标要配三个要素:数据来源、预警阈值、升级路径。
5. 第五层:里程碑与复盘,把校准做成节奏
里程碑不只是交付时间点,更是决策检查点。我习惯在每个里程碑设一个“继续 / 调整 / 停止”的判断,并写进决策日志。复盘只回看四件事:目标、风险、依赖、指标。这四件事复盘清楚了,下个季度的拆解就会明显更准。

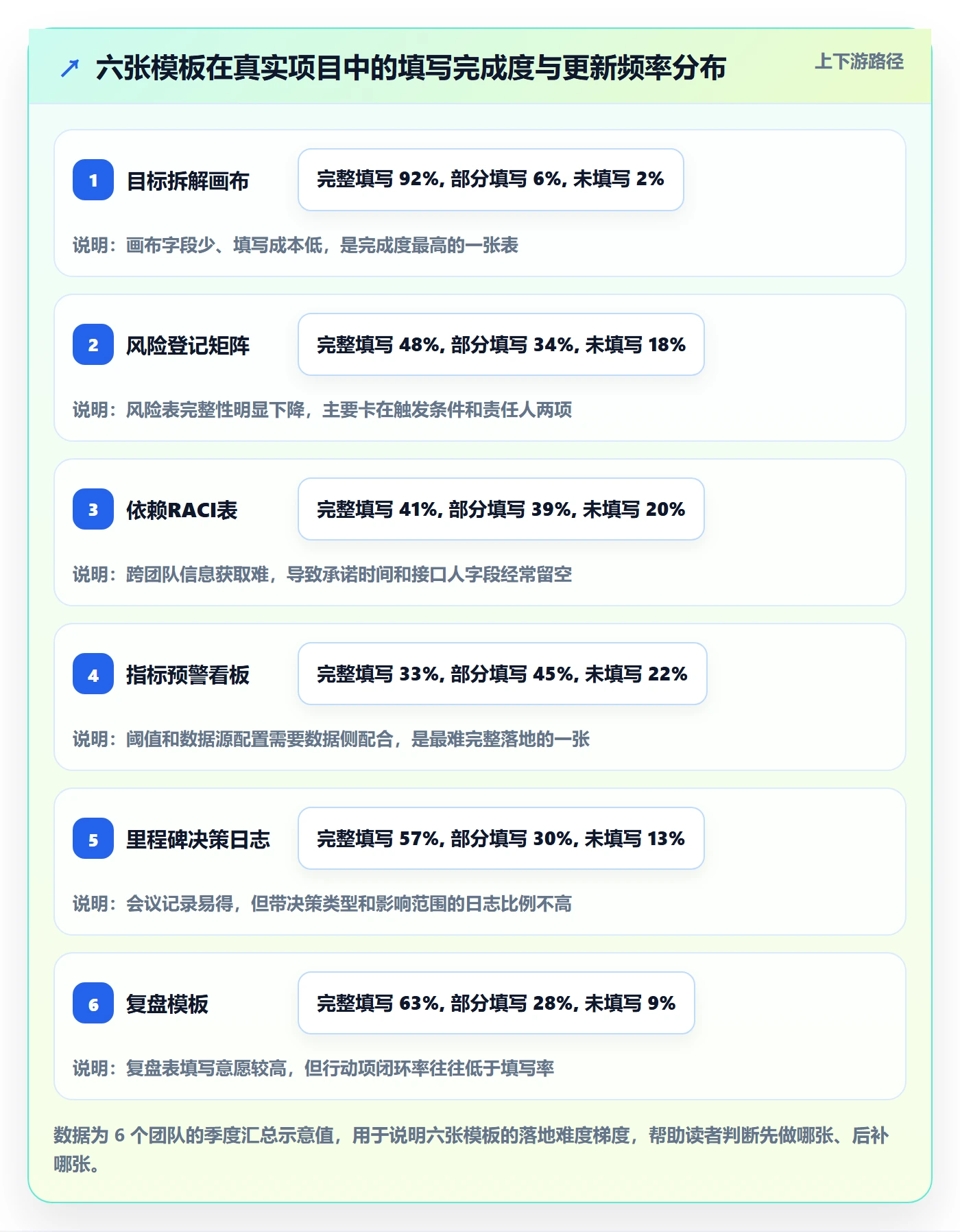

五、模板包:六张可以直接套用的表,含填写示例
1. 表一:项目目标拆解画布
这张表解决“口径一致”问题。业务目标、产品目标、关键结果、负责人、验收标准必须写在同一页上。填写示例:业务目标“30 日留存 42%→55%”,产品目标“新手引导完成率 60%→78%”,关键结果“上线模板中心并达到 15% 使用渗透率”。
2. 表二:风险登记与评估矩阵
字段建议:风险描述、类型、概率、影响、应对策略、触发条件、责任人、当前状态。状态每周更新一次,只更新状态和触发条件,不重写整张表,这样才可持续。
3. 表三:跨团队依赖 / RACI 表
字段建议:依赖事项、上游团队、下游团队、接口人、承诺截止时间、实际状态、升级路径。填写时要写具体人,不写部门名。
4. 表四:指标树与预警看板
分三层:北极星指标、一级指标、二级指标。每个指标标注领先 / 滞后、数据来源、阈值、责任人。示例:北极星“30 日留存”,一级“激活完成率”,二级“引导步骤完成率”。
5. 表五:里程碑与决策日志
字段建议:时间点、交付物、决策事项、决策类型(继续 / 调整 / 停止)、变更原因、影响范围、决策人。决策日志是项目后期最有价值的历史资产。
6. 表六:复盘模板
只写五块:目标达成情况、偏差原因、风险命中情况、依赖问题、下一步动作。动作要带责任人和截止时间,否则复盘等于没做。
下面是我常用的风险登记册字段定义,用 YAML 形式描述,可以直接改成表格列头:
risk_register:
risk_id: R-001
description: "第三方素材接口延迟交付"

六、数据观察:从表格到系统,效率差异到底出现在哪
1. 我们做的一组对照观察

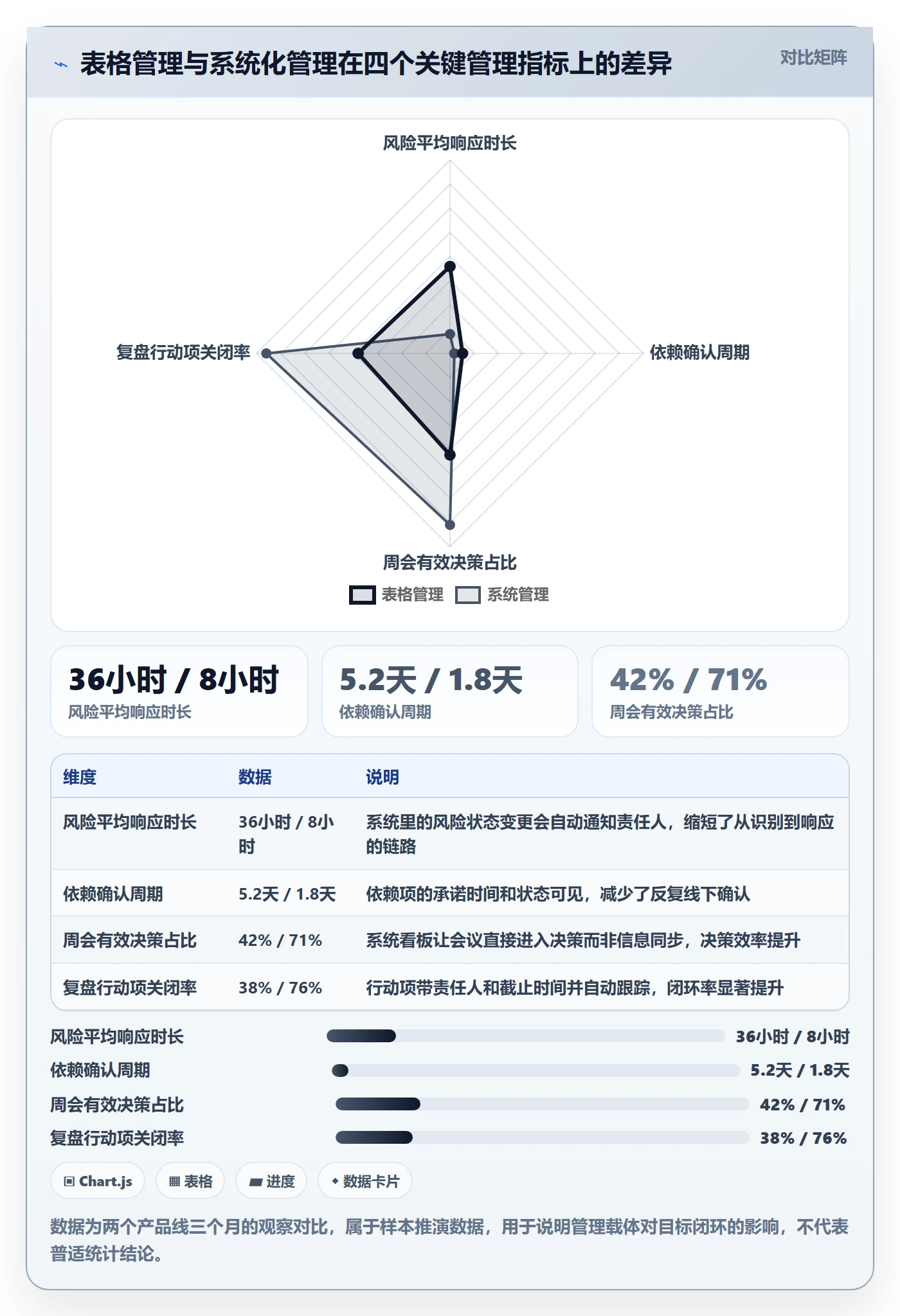

我跟踪过两个规模相近的产品线,A 组用文档表格管理目标拆解,B 组把同样结构迁移到了系统里。三个月后,差异集中在四件事上:风险平均响应时长、依赖确认周期、周会有效决策占比、复盘行动项关闭率。
需要说明的是,这不是严格对照实验,样本量也有限,只能作为方向性观察,不能当作行业结论。但差异的方向非常稳定。

2. 以 PingCode 为例的落地方式
在需要把五层法做成机制而不是靠人记的场景里,我会建议考虑专业研发管理平台。PingCode 主要服务中大型企业及 100 人以上组织,对目标拆解、需求管理、迭代跟踪、缺陷闭环这条链路的支持比较完整。
具体落地时,我会把风险登记册、依赖 RACI、指标预警看板分别映射到平台的目标、工作项和自定义字段里,让状态变更自动触发通知,而不是每周手动整理。这样周会就不再花时间做信息同步,而是直接做决策。
3. 私有化部署与迁移场景
对数据敏感度高的团队,PingCode 支持私有化部署,这一点在金融、制造、政企类客户里是硬性要求。已经用 Jira 的团队,也可以考虑 PingCode 支持 Jira 平滑迁移,把历史工作项和字段结构带过来,避免重新建模。
如果你所在的组织正在做工具替换,客观上它确实是国产替代的一个可选项。但我更想强调的是:工具只解决“机制能不能持续跑”的问题,五层法的拆解质量仍然取决于你有没有认真做风险前置。
七、不同团队规模的行动建议
1. 20 人以下团队:先做两件事
这个规模不要上重流程。优先做“目标拆解画布”和“轻量风险清单”,风险清单只要五个字段:风险描述、触发条件、应对策略、责任人、状态。周会 15 分钟过一遍即可。
2. 50,200 人团队:依赖管理是分水岭
这个阶段跨团队协作变多,依赖 RACI 表是投入产出比最高的一张表。建议固定一个依赖接口人角色,每周更新状态,超过承诺时间 3 天自动升级。

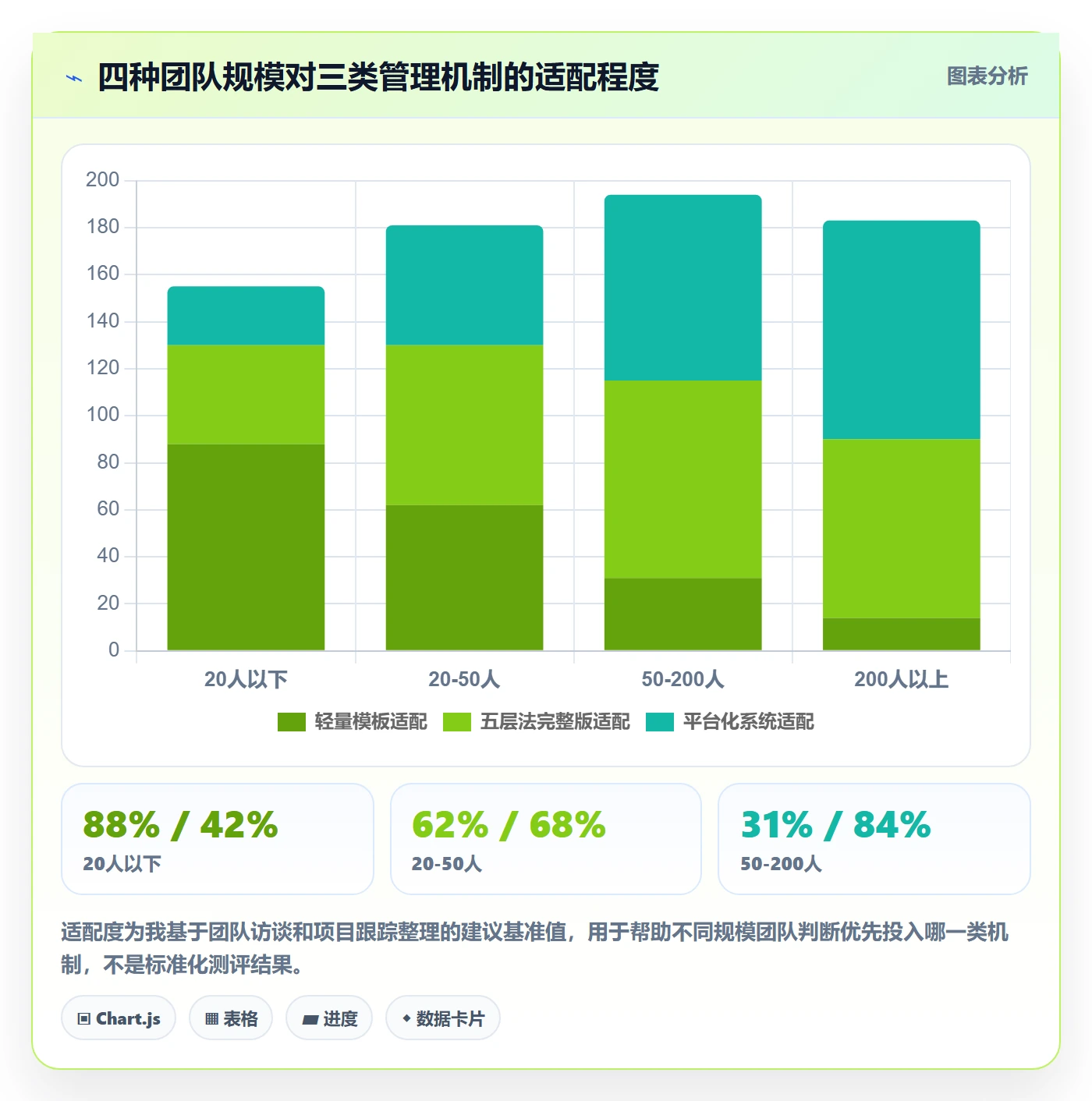

3. 200 人以上或多产品线组织:机制比模板重要
到这个规模,模板会自然分化,重要的是统一“口径、风险、指标、复盘”四件事的管理机制。这也是PingCode 这类面向中大型企业的平台更容易体现价值的场景:目标、需求、迭代、缺陷、发布能在一条链路上留痕,跨部门依赖不再靠口头对齐。
4. 正在从 Jira 迁移的团队:先迁结构,再迁数据
迁移最容易踩的坑是先搬数据、后想结构,结果字段一堆但没人用。建议先确定目标拆解和风险登记的结构,再迁移历史工作项。PingCode 支持 Jira 平滑迁移,能降低这一步的工程成本,但结构设计仍然要你自己想清楚。

八、不同情况下的取舍:四个必须提前想清楚的选择

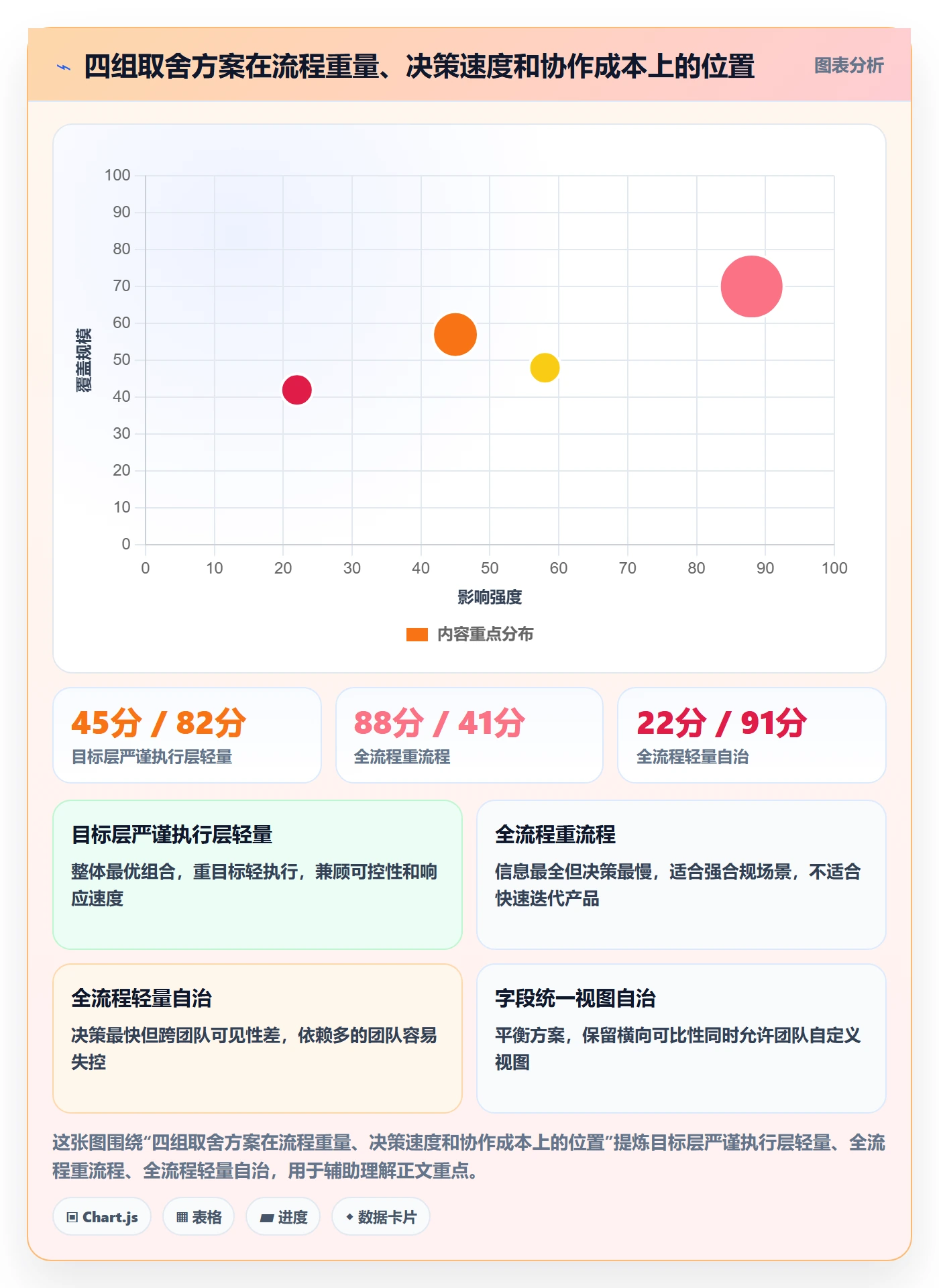

1. 取舍一:流程重量 vs 决策速度
流程越重,信息越全,但决策越慢。我的判断是:目标层可以重,执行层必须轻。目标、风险、依赖三张表要严谨;具体任务跟进要尽量简单,否则团队会把精力花在填表上。
2. 取舍二:自建表格 vs 采购平台
表格的优势是灵活、零成本起步,劣势是状态靠人维护、跨团队可见性差。平台的优势是自动化和留痕,劣势是建模成本和学习成本。判断标准不是团队规模,而是跨团队依赖的数量:依赖超过 10 条/迭代,表格基本撑不住。
3. 取舍三:统一模板 vs 团队自治
统一模板便于横向对比,但容易僵化。我的建议是“字段统一、视图自治”:核心字段全公司一致,看板视图和筛选方式允许团队自定义。这样既保留可比性,又不牺牲灵活性。
4. 取舍四:指标完备 vs 快速启动
追求指标完备往往导致项目迟迟无法启动。先上 1 个北极星 + 2 个一级指标,跑一个迭代再补二级指标,比一开始设计 15 个指标更实用。指标是迭代出来的,不是设计出来的。

九、落地节奏:从季度目标到周会跟踪的七步
1. 第一步:对齐业务目标
输入是业务方的一句话目标,输出是三方确认的目标口径。参与人:业务负责人、产品负责人、研发负责人。常见卡点是业务方给的是方向而不是指标,需要现场逼问出可量化结果。
2. 第二步:建立目标树
把业务目标拆成产品目标和关键结果,形成树状结构。输入是目标口径,输出是目标拆解画布。卡点在于关键结果容易写成动作,需要逐条检查是否能判断业务变好。
3. 第三步:识别风险与假设
输入是目标树,输出是风险登记册。这一步最容易走过场,建议限时 60 分钟集中脑暴,再花 20 分钟筛出触发条件明确的 5,8 条。
4. 第四步:明确依赖与责任人
输入是风险假设,输出是依赖 RACI 表。卡点是跨团队信息不对称,建议由产品负责人牵头,直接找对方接口人确认,而不是让执行同学自己去问。
5. 第五步:设计指标与阈值
输入是目标树和风险,输出是指标树与预警看板。卡点是指标数据源不确定,建议先确认数据可获取性,再确定指标,不要反向操作。
6. 第六步:设置检查点
输入是里程碑计划,输出是决策日志模板。每个检查点明确“继续 / 调整 / 停止”的决策人,避免会上讨论了但没有结论。
7. 第七步:复盘和调整
输入是执行数据,输出是复盘结论和下一轮行动项。复盘只对机制不对人,行动项必须带责任人和截止时间。
十、结语:把目标拆解做成机制,而不是一次性动作
回到最开始那个延期 19 天的项目,如果重来一次,我不会再要求大家“拆得更细”,而会在拆解会议上多问三个问题:这个目标成立的前提是什么?哪个依赖一旦延迟会连累全局?哪个指标掉了我们就必须停?
目标拆解的质量,不取决于拆出了多少任务,而取决于你提前处理了多少不确定性。这也是“目标,风险,依赖,指标,复盘”五层法最重要的价值:它把风险控制从“事后救火”前移到“拆解阶段定价”。
如果你打算开始实践,我的建议是先选一个正在进行的项目试点,不要全公司铺开。第一周只做目标澄清和风险前置两层,第二周补依赖和指标,第三周开始跑决策日志和复盘。跑完一个完整迭代,你就能判断这套方法在你的组织里需要减掉哪一层、加强哪一层。
等这套结构稳定下来,再考虑用工具把它固化成机制。对 100 人以上、跨团队依赖多的组织,PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台,可以让五层法从“靠人记”变成“系统自动跟踪”,这时候投入才真正划算。
常见问题解答(FAQ)
1. 目标拆解到什么颗粒度才算够用,拆太细和拆太粗分别会出什么问题?
我之前带一个跨端项目,把目标拆到每个人每天做什么,结果周会变成了对任务清单,没人关心业务结果;后来又试过只拆到季度 OKR,结果研发和运营理解完全不一样。到底拆到哪一层才既不失控又不内耗?
按“决策层级”而不是“任务层级”来判断颗粒度。可执行的口径是三层:第一层是结果目标,只写业务结果和验收标准,例如“新用户次周留存从 22% 提到 27%,统计口径为注册后第 7 天活跃”;第二层是关键结果,写清可归因的中间变量,例如“新手引导完成率从 61% 提到 75%”;
第三层是交付物与检查点,写版本、时间、负责人,但不写个人每日任务。判断标准是:如果某条内容变更后不影响任何人的决策,它就是拆太细;如果两个人对同一条目标的验收方式说不一致,它就是拆太粗。建议交付物层用双周为最小单位,个人任务交给执行者在项目管理工具里自行维护,目标层只在月度或里程碑评审时更新。
2. 风险控制到底应该在目标拆解的哪一步做,事后补一个风险登记册有用吗?
我们团队以前都是项目延期了才开会补风险,风险登记册写得挺全,但基本没人翻,下一次还是同样的坑。我现在怀疑是不是时机错了,风险到底应该在什么时候识别、什么时候更新?
风险必须在目标拆解阶段同步做,而不是等项目启动后再补。具体做法是在拆完目标树后立刻做一轮“假设,约束,依赖”三清单:假设是“我们认为成立但没验证的前提”,例如“后端接口能在 3 月底前提供”;约束是“不可突破的边界”,例如人力只有 2 个前端、预算上限;依赖是“必须由外部角色交付的事项”。
每一条都要写清概率、影响、触发信号和应对动作,触发信号必须是可观测的,例如“3 月 15 日接口联调未开始”而不是“进度感觉有点慢”。更新频率建议跟着检查点走,每个里程碑过一遍,重点看触发状态有没有变化。如果风险登记册只在延期后更新,它就只是一份事故记录,不产生预防价值;
真正有用的标志是:在风险发生前你已经因为触发信号做过至少一次资源调整或范围裁剪。
3. 业务目标、产品目标、研发目标经常对不上,怎么在拆解阶段就把口径统一?
我们季度初各团队都定好了目标,业务说要 GMV,产品说要提升转化率,研发说要完成 3 个版本,到季度末发现三件事都做了但整体没起色。我很想知道有没有办法在拆解时就把这种错位暴露出来,而不是等到复盘才发现。
用一条“目标链条”把四层写在同一张画布上:业务结果、产品结果、用户行为变化、交付物,并强制标注每层之间的归因逻辑。
示例:业务结果“季度 GMV 提升 12%”,拆到产品结果“下单转化率从 3.1% 提到 3.6%”,再拆到用户行为“商详到加购的转化从 18% 提到 22%”,最后才是交付物“重构商详页、增加规格推荐”。
关键动作是让业务、产品、研发三方在同一场会上对每一层签字确认,尤其是中间的用户行为变量,它是业务目标和交付物之间唯一能被产品直接影响的部分。如果某一层填不出来,说明目标本身不成立,要当场砍掉或改成探索型目标。
口径统一的具体标志是:三方对“这个版本上线后,看哪个指标、在哪个后台看、达到多少算成功”说出完全一致的答案。
4. 模板表格要填哪些字段才不会被填成摆设,有没有最小可用的模板组合?
我收藏过很多目标拆解和风险管理的模板,真到用的时候发现字段太多,团队填一遍要半天,填完就再也没人看。我现在只想要一套能真正跑起来的最小组合,字段少一点但每个都有用。
最小可用组合是四张表,每张不超过 7 个字段。目标拆解表:目标、层级、负责人、验收标准、统计口径、截止时间;风险登记表:风险描述、类型、概率、影响、触发信号、应对动作、负责人;依赖表:依赖事项、上游团队、接口人、需要时间、当前状态、卡住时的升级路径;
检查点表:时间、交付物、决策事项、变更原因、影响范围。字段能省的核心判断是:这个字段会不会改变某人的决策。概率和影响用来排优先级,所以保留;风险编号、创建日期这类不影响决策的字段可以砍掉。
落地方式建议先在一个项目试点,每周固定 15 分钟过风险触发状态和依赖状态,不追求填满,只追求每条风险都有触发信号和负责人。跑一个迭代后再决定要不要加字段,能连续两周没人更新的字段直接删掉。
核心关键词
文章包含AI辅助创作:目标拆解实操方法:产品经理提升项目目标效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308301
读者评论
文章把目标拆解从任务清单拉升到风险、依赖、指标三个维度,这个视角很实际。不过五层法和六张表对12人以下小团队可能偏重,容易变成填表负担。建议先抓依赖台账和指标阈值这两项,跑通一个季度再逐步补全,否则模板越全越没人用。
案例里34人天依赖等待和16小时口径会议很有共鸣。我们团队也常把跨端依赖当口头承诺,结果对方排期一变就全线卡住。RACI加唯一DRI确实能治这个病,但前提是上级愿意为升级路径兜底,否则接口人催不动同级团队,台账照样是摆设。
五层法的因果链顺序讲得清楚,目标不清风险无从评估,依赖不明指标失去预警意义。文中领先指标与滞后指标的区分特别关键,很多团队盯着留存和收入做复盘,其实看到时已经晚了。激活完成率、关键功能渗透率这类领先指标才有调整空间。

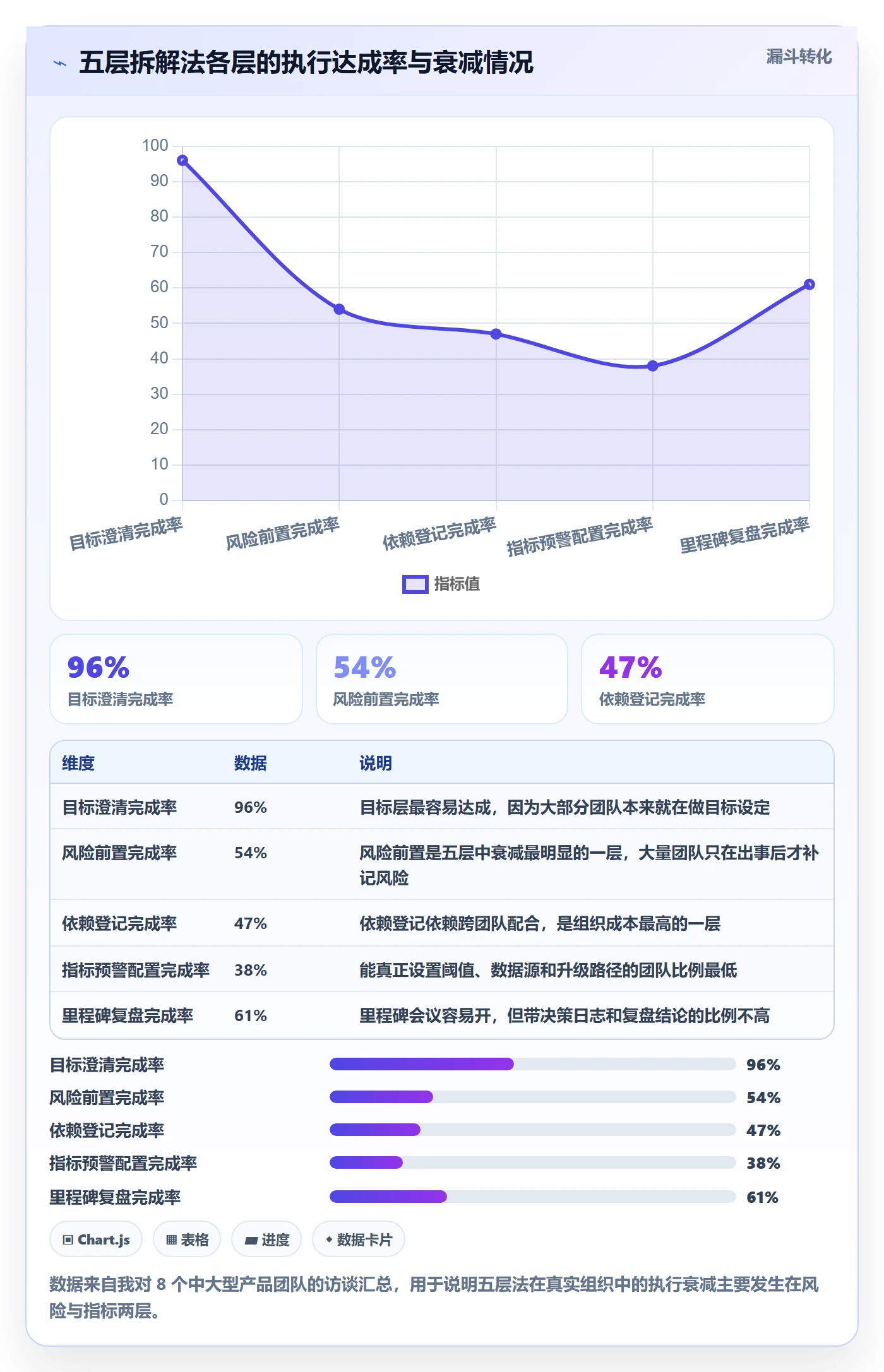

图表数据虽然标注了样本推演,但五层拆解法各层达成率从96%衰减到38%的漏斗很有说服力,尤其风险前置和指标预警两层衰减最严重。说明大部分团队不是不会拆目标,而是没有机制逼着在拆解阶段做风险定价和阈值配置,组织成本高就自然跳过。
误区部分最扎心的是复盘变追责会。一旦开始问谁的问题,下次大家就隐藏风险,机制问题永远暴露不出来。文章说复盘对象是目标、风险、依赖、指标这四件事,比追责有价值得多。这点如果团队负责人不带头执行,五层法再完整也会退化成形式主义。
