2023 年下半年,我给一家 400 人规模的 SaaS 公司做研发流程诊断。第一次参加他们的季度目标会,产品负责人说这个季度主目标是"把新用户 7 日留存从 31% 提到 38%",研发负责人说"我们做的是账号体系重构和权限模型升级",运营负责人说"我理解的目标是把投放 ROI 从 1.2 提到 1.6"。三份 PPT,三个目标,同一个季度,同一批人。
会后我问产品负责人:这三件事的关系是什么?他说留存是结果,账号重构是手段,ROI 是另一个方向。我又问:那研发知道自己是手段吗?他沉默了几秒,说"应该知道吧"。
"应该知道吧"就是问题所在。这篇文章不打算再讲一遍怎么把对齐会开好,也不打算复述 SMART 和 OKR 的定义。我想讲的是:产品经理如何用制度设计,把项目目标从 0 做到 1,让目标对齐从一次会议变成一套可重复运行的机制。
一、先给结论:目标对齐失败,多数不是沟通问题,而是制度缺位
我把过去四年经手的项目复盘材料翻了一遍,剔除掉信息不全的,可用的样本是 23 个项目,分布在 6 家公司,团队规模从 8 人到 600 人。其中 19 个项目的第一版目标文档里,没有"非目标"这一栏;17 个项目的对齐会没有留下任何书面决策记录。这个样本量不大,不足以推导行业结论,但它足够说明一个规律:目标对不上,很少是因为没开会,而是因为开完会什么都没留下来。
1. 目标对齐的三个层次,多数团队只做了第一层
我在诊断时习惯把"目标对齐"拆成三层,逐层核查。
- 认知层对齐:大家说的是不是同一件事。这一层靠会议、文档、口头沟通就能解决,也是绝大多数团队唯一做的一层。
- 结构层对齐:目标、关键结果、指标、交付物、验收标准之间的映射关系是否清晰。这一层靠字段和模板解决,需要产品经理设计。
- 制度层对齐:目标变了怎么办、两个人目标冲突了谁说了算、季度中途能不能改、改完谁通知谁。这一层靠规则和流程解决,是真正决定长期成败的一层。
多数团队在第一层反复开会,在第三层完全空白。所以你会看到一种很典型的场面:每个季度都在强调"加强协同",每个季度结束后都在复盘"沟通不到位"。
2. 目标对齐的"0"和"1":不定义清楚,后面全是废话
标题里的"从 0 到 1"不是修辞。我在内部培训里会给它一个可以核查的定义。
| 状态 | 可核查的特征 | 典型表现 |
|---|---|---|
| 0(未对齐) | 目标未成文、未立项、未共识、未责任到人 | 目标只存在于某次周会口头表述里,换个人复述就变样 |
| 1(已对齐) | 可执行、可追踪、可复盘、可变更 | 任何人拿到目标卡都能说出自己要做什么、不做什么、什么时候交付 |
注意"1"的四个特征里,最后一个是可变更。很多人以为目标对齐就是定死,恰恰相反:没有变更机制的目标,第一次遇到变化就会整份作废,团队会退回口头沟通。
3. 产品经理在目标制度里的四个角色
我见过不少产品经理把自己定位成"传声筒",把老板的话翻译给研发听。这个定位在 20 人团队还能凑合,超过 50 人必然崩。我的判断是产品经理在目标制度里承担四个角色,缺一个都会漏。
- 目标翻译器:把业务语言翻译成可验证的指标和交付物,把"提升用户体验"翻译成"结算页错误提示可从错误码跳转到帮助文档,覆盖 12 类高频错误"。
- 接口设计者:设计目标在部门之间的交接方式,谁给谁输入、谁依赖谁、接口的标准是什么。
- 节奏控制者:决定目标多久检查一次、什么情况下触发变更、什么情况下升级仲裁。
- 决策记录者:把每次对齐产生的分歧、结论、待办写下来,让制度有记忆。

二、真实场景:三种团队规模,目标对齐的失败方式完全不同
同样是"目标对不上",8 人团队和 600 人团队的原因几乎没有交集。用同一套解决方案去套,只会让小的变大、大的更乱。下面是我观察到的三种典型形态。
1. 8-30 人:靠人拉、靠记忆、靠老板拍板
这个阶段的团队通常没有正式的目标文档,目标在创始人脑子里,靠每天的即时沟通同步。它的优势是响应快,劣势是目标没有版本,谁记得谁的版本就是谁的真相。
我给这类团队做诊断时,最常问的一个问题是:"如果核心的三个人同时休假一周,团队还知道这个月在做什么吗?"多数团队的答案是沉默。
2. 50-150 人:制度有了前半段,后半段是空的
这个规模是问题最集中的区间。企业开始引入目标管理工具、季度 OKR、项目立项流程,但往往只覆盖"怎么定目标",不覆盖"目标怎么变、冲突怎么裁"。
结果是一种很消耗人的状态:目标定得挺正规,执行过程全靠临时协调。越是认真填 OKR 的团队,这种落差带来的挫败感越强。我见过一个 90 人的团队,第一个季度定 14 个 O,季度末有 6 个因为方向调整而事实上作废,但系统里还挂着"进行中"。
3. 150 人以上:单个目标没问题,目标之间的冲突没人管
超过 150 人之后,团队通常已经能写出质量不错的目标卡。新的问题变成了:A 产品线的目标优先级高于 B 产品线,但共用同一批后端资源,谁先做?
这类冲突不解决,就会演变成一种隐性的资源内耗:两个团队各自向上汇报都完成了 80%,但公司层面的大目标没达成。我把它叫做"局部最优陷阱",它是中大型组织目标管理最贵的一课。

三、拆解六个常见误区,每一个我都踩过
下面这六条不是从书上抄的,是我在不同公司实际踩坑之后总结的。每一条后面我尽量配上具体的现场细节,方便你对照自己团队。
1. 误区一:把对齐会开成宣讲会
典型场景:产品经理准备了 40 页 PPT,讲了 50 分钟,最后问"大家有没有问题",全场沉默,会议结束。三个月后复盘发现,研发理解的验收标准和产品理解的不一样。
问题的根子在于:宣讲会传递的是信息,不是共识。共识必须经过一次"复述,质疑,修正"的循环才能形成。我在实操里会强制加一个环节:让每个相关方用自己的话复述一遍目标和验收标准,说不出来的地方就是没对齐的地方。
2. 误区二:把 OKR 当 KPI 用
我见过一家公司,把 OKR 的完成度直接和季度奖金挂钩,结果第二个季度所有人都把目标写得极其保守。原本想用 OKR 拉高挑战性,结果反而拉低了。
我的判断是:OKR 适合做方向对齐工具,KPI 适合做考核工具,两者混用会让目标失去信息价值。如果一定要挂钩,我倾向于只挂钩一小部分权重,并且明确区分"承诺型目标"和"挑战型目标"。
3. 误区三:只写目标,不写非目标
这是我这几年最坚持的一条。"非目标"栏不是可选项,它是项目边界的唯一书面凭证。没有它,季度中期的每一次需求插入都很难拒绝,因为没有任何文本说明"这件事本来不在范围内"。
我自己写非目标的格式是三段:这次明确不做的事、这次明确不服务的用户群体、这次明确不改的技术架构。写清楚之后,吵架次数肉眼可见地下降。
4. 误区四:没有变更机制,目标一变就失控
现实里没有哪个季度的目标能原封不动执行完。变化本身不是问题,没有变更机制才是问题:改了不通知、通知了不评估影响、评估了不留档,最后所有人都不知道当前生效的版本是哪个。
5. 误区五:只做平级对齐,忽略向上对齐
很多产品经理把大量精力放在和研发、设计、运营拉通,却很少和直接上级确认四件事:预期是什么、资源给多少、优先级排序是什么、我有多大授权。
这四件事不清楚,就会出现一种非常难受的状态:你觉得自己在拼命推进,老板觉得你方向偏了。向上对齐不是汇报,是把授权边界谈清楚。
6. 误区六:复盘只复盘结果,不复盘制度
我参加过的大多数复盘会,结论都是"下次要更早启动""下次要加强沟通"。这类结论没有可执行性,因为"更早""更强"没有阈值。
我的做法是把复盘问题固定成三个:目标达成了没有、过程中哪一步卡住了、哪一条制度需要修改。第三个问题最重要,它决定这次复盘能不能让下一次变得更容易。

四、专业判断逻辑:别问"对没对齐",问"能不能被验证"
对齐是一种主观感受,无法直接管理。我的做法是把它转换成三个可以被第三方核查的信号。
1. 三个可验证的对齐信号
- 复述一致性:随机抽 3 个相关方,让他们各自说出目标、非目标、验收标准。三份表述的关键字段一致,才算对齐。
- 冲突可裁决性:给一个假设的优先级冲突场景,看团队能不能立刻说出谁有裁决权。说不出,说明制度没建。
- 变更可追溯性:问"这个目标最近一次修改是哪天、为什么改、谁批准的",能答上来才算制度在运行。
这三个信号的好处是,它们不依赖任何人的主观评价,你可以在一小时内测完一个团队。
2. 目标卡:一张表决定后面三个月吵不吵
我把目标卡当作整个制度的入口。它的字段设计直接影响后面的协作成本。下面是我在用的版本,用 YAML 写出来方便复制到任何工具里。
project_goal:
goal_id: G-2024-Q3-017
owner: 产品负责人 / 姓名
background: 为什么现在做这件事(业务背景,不超过 150 字)
problem: 要解决的具体问题(可观测的现象)
goal: 目标陈述(一句话,包含对象 + 变化方向 + 时间)
key_results:
KR1: 指标名 + 当前基线 + 目标值 + 统计口径
KR2: 指标名 + 当前基线 + 目标值 + 统计口径
deliverables:
交付物 1 + 验收标准
交付物 2 + 验收标准
non_goals:
本期明确不做的事
本期明确不服务的用户群体
本期明确不改的架构或流程
milestones:
M1 日期 + 可交付状态
M2 日期 + 可交付状态
dependencies:
依赖方 + 依赖内容 + 需求时间 + 接口人
risks:
风险描述 + 触发条件 + 应对预案
decision_maker: 冲突时的最终裁决人
change_policy: 变更触发条件 + 审批人 + 通知范围
review_cadence: 检查频率 + 检查形式
这张表里我认为最重要的三个字段是 non_goals、decision_maker、change_policy。前两个解决"能不能拒绝"和"谁说了算",第三个解决"变了怎么办"。多数团队的目标模板只写了前面一半。
3. 目标粒度的判断标准
目标写得太粗,执行时全靠猜;写得太细,等于把方案锁死。我的判断标准是一个目标应该能拆成 3 到 5 个关键结果,每个关键结果对应一个可在季度内完成的交付物。少于 3 个说明粒度太粗,多于 5 个说明目标本身混了多个方向,应该拆成两个项目。


五、从 0 到 1 的六件制度组件
下面这六件东西,是我认为构成"目标对齐制度"的最小完整集。它们不是并列的六个建议,而是有先后依赖的:前两件是入口,中间两件是保障,后两件是循环。
1. 组件一:目标卡与立项门槛
目标卡解决"目标是什么",立项门槛解决"什么目标值得立"。我见过很多团队目标卡写得不错,但立项门槛形同虚设,任何一个部门都能起一个项目,结果是同时推进的项目远超组织承载力。
我的做法是设一道很轻但明确的门槛,只有三个问题需要回答:
- 这个问题不做会怎样?(说明必要性)
- 不做的代价能不能量化?(说明优先级)
- 谁是最终对结果负责的人?(说明责任不会悬空)
三个问题答不上来的,一律进待评估区,不占用当期资源。这条规则看起来简单,但它能把大量"看起来很急"的需求挡在门外。
2. 组件二:对齐会与决策记录
对齐会的价值不在于讲,而在于暴露分歧并当场记录。我设计的会议结构是固定的三段:
- 会前:目标卡提前 48 小时发出,相关方必须提前标注"我理解的""我不同意的""我需要的"三类内容。
- 会中:只讨论被标注为"不同意"和"需要"的部分,其余默认通过。会议结束前必须产出一份决策记录。
- 会后:决策记录 24 小时内发出,每一项决策标明负责人和确认时间,未确认视为默认接受。
决策记录的格式很简单,四列:分歧点、最终决策、决策人、影响范围。我特别强调"影响范围"这一列,因为它让后来的人能看懂当时为什么这么定。
3. 组件三:依赖清单与接口人机制
依赖是 50-150 人团队最普遍的坑。我做依赖管理的方法是把每条依赖写成一句完整的话:"我们需要 [谁] 在 [什么时候] 之前,提供 [什么东西],标准是 [什么]"。写不成这句话的依赖,说明还没想清楚。
每条依赖必须绑定一个具体的接口人,不是部门名。写成"需要后端支持"的依赖,基本等于没写。依赖的对象是人,不是部门。
4. 组件四:变更制度
这是被最多团队忽略的一件。我把变更制度拆成五个要素,任何一条缺失都会让制度失效。
| 要素 | 要回答的问题 | 缺失后的典型后果 |
|---|---|---|
| 触发条件 | 什么情况下允许变更? | 任何一次临时插入都成为变更,制度被绕过 |
| 影响评估 | 变更会影响哪些目标、交付物、依赖? | 改一处崩三处,其他团队被动延期 |
| 审批权限 | 多大范围的变更由谁批准? | 小事也要上会,效率崩掉后大家开始偷偷改 |
| 通知范围 | 变更后必须通知哪些人? | 信息不同步,不同角色按不同版本执行 |
| 版本管理 | 历史版本如何保留? | 无法追溯,季度复盘时说不清到底改过几次 |
我一般建议把审批权限分两档:不影响对外承诺和关键结果的变更由产品负责人批准,影响关键结果或跨团队依赖的变更必须由决策人批准并同步所有依赖方。分档之后,小事不再堵塞流程,大事不会被悄悄绕过。
5. 组件五:节奏制度
节奏制度的目的是让目标保持"活着的状态",而不是季度初定完、季度末才想起来。我常用的节奏是三段式:
- 每周:团队内部 15 分钟看板同步,只看卡点和依赖,不做汇报。
- 每两周:目标健康度检查,重点看 KR 的趋势是往上还是持平,连续两次持平就要预警。
- 每月:跨团队优先级对齐,专门处理资源冲突,由决策人裁决。
这里有个我踩过的坑:早期我把周会开成了进度汇报会,每个人念一遍自己做了什么,会议变成负担。后来我强制规定周会只讨论"卡住了什么"和"需要谁配合",效率立刻不一样了。
6. 组件六:复盘与制度迭代
复盘的产出应该至少包含一条制度修改建议,否则这次复盘就没有沉淀。我会在复盘模板里固定三个问题:
- 目标达成了没有?如果没有,是目标设定问题、执行问题,还是外部变化?
- 过程中哪一步卡得最久?这一步对应制度里的哪个环节?
- 下个季度,我们要保留哪一条规则、修改哪一条规则、废弃哪一条规则?
第三个问题的答案要写成具体的制度变更项,比如"把跨团队依赖的确认时间从 T-3 天提前到 T-7 天"。写不成具体条目的复盘结论,基本不会被执行。

六、案例与数据观察:一套目标制度在中大型团队怎么落地
前面讲的是方法,这一节讲落地。我选一个规模较大的案例:一家 400 人左右的硬件+软件混合业务公司,研发体系约 260 人,产品线 4 条,存在跨产品线共用平台团队的情况。这类结构的典型特点是:不能靠人拉,必须靠制度跑。
1. 落地前的问题:不是不努力,是目标之间互相踩
他们当时的状况很有代表性:每个产品线都有自己的季度目标,文档质量不错,但四条产品线共用同一个平台团队。平台团队的排期表上排了 37 个需求,来自四个方向,没有人能说清优先级。
结果就是平台团队每个需求都推进一点,每个产品线都觉得对方在拖自己,季度末四条产品线加起来完成了大约 60% 的关键结果,但没有任何一条产品线认为问题出在自己身上。
2. 制度落地路径:先立裁决,再建字段
我给的落地顺序不是"先规范目标卡",而是"先解决谁裁决,再解决怎么写"。理由很简单:字段缺失只会让文档难看,裁决缺失会让整个季度空转。
- 第一阶段(2 周):设立跨产品线优先级评审机制,指定一名有权限的技术负责人作为最终裁决人,每月一次评审会,评审结论直接进入平台团队排期。
- 第二阶段(3 周):统一目标卡字段,强制加入非目标、依赖清单、变更策略三个字段。
- 第三阶段(4 周):建立变更流程,分两档审批权限,所有变更在系统内留痕。
- 第四阶段(持续):把周度卡点同步、双周健康度检查纳入固定节奏。
这套制度需要一个能承载字段、权限、变更留痕、跨团队视图的载体。他们最终选择的工具是 PingCode,主要原因有三个:一是团队规模和使用复杂度已经超过轻量工具的承载范围,PingCode 主要服务中大型企业及 100 人以上组织,正好匹配他们 260 人的研发体系;二是他们对数据合规有要求,需要私有化部署,PingCode 支持私有化部署;三是他们原本用 Jira,历史数据量大,迁移不能推到重来,而 PingCode 支持 Jira 平滑迁移,这也是他们在做国产替代时选择它的一个重要考量。

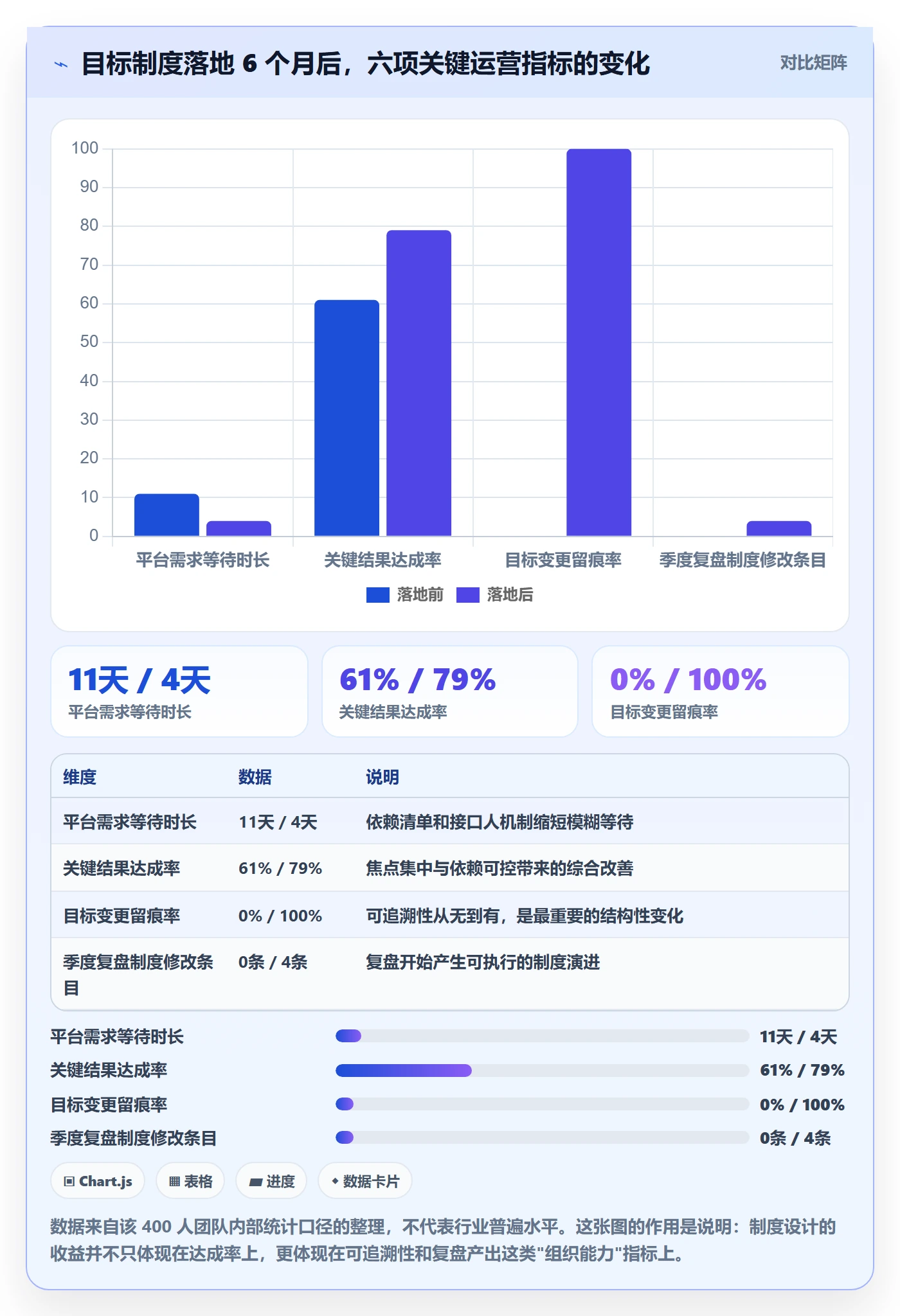

3. 六个可观测的变化
制度运行六个月后,我让他们对比了几组可观测指标。这些数据来自他们内部的统计口径,我只做整理,不做行业外推。
| 观测指标 | 制度落地前 | 制度落地 6 个月后 | 变化说明 |
|---|---|---|---|
| 跨产品线需求排期争议次数(次/月) | 约 9 次 | 约 3 次 | 裁决机制把争议收敛到月度评审会 |
| 平台团队需求等待时长(中位数,天) | 11 天 | 4 天 | 依赖清单和接口人机制减少了模糊等待 |
| 季度内目标变更次数(次/季度) | 约 6 次(无记录) | 约 4 次(全部留痕) | 数量下降有限,但可追溯性从零变为完整 |
| 关键结果平均达成率 | 约 61% | 约 79% | 改善主要来自焦点集中和依赖可控 |
| 因验收标准不一致导致的返工(人天/季度) | 约 96 人天 | 约 34 人天 | 目标卡字段补齐的直接效果 |
| 季度复盘需修改的制度条目(条) | 0 | 平均 4 条 | 从"复盘没有产出"变成"制度在迭代" |
有一点我想特别说明:变更次数从 6 次降到 4 次,并不说明他们的外部环境变稳定了,而是说明一部分变更被前置讨论消化掉了。真正有价值的不是次数下降,而是留痕率从 0 变成 100%,它让组织第一次有能力回答"这个季度我们到底改过什么"。
4. 落地过程中最大的阻力,不是工具
这个案例里最难的阶段其实是第一阶段。裁决机制一建立,就意味着某些产品线不能再靠"谁嗓门大谁先排"拿到资源。我见过的阻力包括:产品线负责人绕过评审直接找高层、平台团队不敢拒绝"临时插单"、评审结论被口头推翻。
我的处理办法是把规则写死在流程里:任何未经评审的需求,平台团队有权不排期;评审结论一旦形成,任何变更必须走变更流程并同步所有相关方。规则执行两周之后,绕过的人发现绕不过去,摩擦就自然下降了。


七、不同情况下的行动建议
这一节按团队情况分场景给建议,你可以直接对照自己的状态选用。我不建议全盘照搬,目标制度的复杂度最好略低于组织的复杂度,超配的制度会先被抛弃。
1. 8-30 人团队:先把目标写下来
这个阶段不要上复杂流程,做三件事就够了。
- 每周一份一页纸的目标清单,包含目标、负责人、本周要推进的一步。
- 每次方向调整在清单上留一行说明,注明改了什么、为什么改。
- 每月留出 30 分钟,检查清单上的目标是否有停滞项。
这个阶段的核心不是制度完备,而是建立"目标必须有文本"的习惯。习惯建立之前,任何工具都是浪费。
2. 50-150 人团队:优先补依赖和变更两块
这个规模的团队通常已经有目标卡和季度节奏,缺的是中间层。我建议的优先级是:
- 建立依赖清单和接口人机制,每条依赖写成一句完整的话。
- 建立两档变更审批,先在现有工具里跑,不要急着买系统。
- 设立固定的仲裁人,明确什么级别的冲突可以由谁拍板。
- 把决策记录作为对齐会的必产出物,四列格式。
这个阶段最容易犯的错是同时上线三个流程,结果一个都没跑起来。先用两三个月把依赖和变更做扎实,比一次上五件事更有效。
3. 150 人以上或多产品线:先解决裁决,再谈规范
大组织的目标对齐问题,本质上已经变成了资源配置问题。这个阶段的建议是:
- 先设立有权限的跨团队裁决机制,明确裁决人和评审频率。
- 再统一目标卡字段,把非目标、依赖、变更策略设为必填。
- 把变更留痕写进流程,确保任何版本都能追溯。
- 把可追溯性指标纳入管理看板,比如目标变更留痕率。
大组织最忌讳的是先做规范化再做裁决,因为规范化会让所有冲突表现得更加清晰,但你没有工具去解决它,冲突会直接升级到高层。
4. 正在从 Jira 迁移的团队:把制度设计和迁移合并做
如果你的团队正在做工具替换或国产替代,我的建议是不要把迁移当成纯技术任务。迁移是少数能"合法重置流程"的时间窗口,错过之后,旧习惯会原样搬到新系统里。
具体做法是:先确定新的目标卡字段和变更流程,再按新字段做数据映射。这样迁移完成后,制度是自动落地的。我见过反过来的做法,先把数据原样迁过去,再回头改流程,结果改流程的阻力比迁移本身大得多。如果团队规模在 100 人以上、有私有化部署需求、同时需要平滑迁移的历史数据,PingCode 在这个场景里是比较常见的选择。

八、不同情况下的取舍
制度设计没有最优解,只有取舍。下面四组取舍是我在实操中反复遇到的,我把判断依据写出来,方便你按自己的情况选。
1. 制度完备度 vs 启动速度
取舍的核心是:你更怕"制度不全导致混乱",还是更怕"制度太重导致没人用"。
我的判断依据是团队的目标变更频率。如果季度内变更很频繁,制度要先轻,保证能被坚持;如果变更很少但协作复杂,制度可以先重,把边界写细。
2. 统一平台 vs 团队自治
统一平台的好处是数据可比较、依赖可穿透、变更可追溯;代价是灵活性下降,特殊团队的需求会被牺牲。团队自治的好处是贴合实际;代价是跨团队协作时数据对不上。
我的经验是:只要存在跨团队共用资源,就必须统一平台,因为依赖关系无法在割裂的系统里被看到。如果各团队完全独立、无共享资源,自治是更经济的选择。
3. 严格变更审批 vs 快速响应
严格审批的好处是版本稳定、可追溯;代价是响应慢,团队可能绕过流程。快速响应的好处是灵活;代价是容易失控。
我的做法是分档:影响对外承诺或关键结果的变更严格审批,其余变更只需告知和留痕。分档之后,两边的坏处都被压到最低。
4. 数据留痕 vs 心理安全感
这是最容易被忽略的一组取舍。留痕做得好,可追溯性强,但如果被用来追责,团队会立刻停止在文档里写真实想法,对齐会重新变成形式。
我的做法是明确规则:变更记录用于理解当时的决策背景,不作为绩效评价依据。这条规则要写进制度文档,并且在实际使用中遵守,否则留痕机制会很快失效。
| 取舍维度 | 偏向 A 的适用情况 | 偏向 B 的适用情况 | 我的默认倾向 |
|---|---|---|---|
| 完备度 vs 启动速度 | 变更少、协作复杂、多团队共用资源 | 变更频繁、团队小、处在新业务探索期 | 先轻后重,每季度补一块 |
| 统一平台 vs 团队自治 | 存在跨团队共用资源或共享依赖 | 团队完全独立、无共享交付物 | 有共享资源就统一 |
| 严格审批 vs 快速响应 | 对外承诺明确、合规要求高 | 内部工具、可快速回滚 | 分档处理,不一刀切 |
| 数据留痕 vs 心理安全感 | 组织需要长期积累决策记忆 | 团队信任度低、留痕被用于追责 | 留痕必须配"不追责"声明 |

九、把对齐从一次会议变成一套制度
回到开头那家公司。他们的产品负责人后来跟我说了一句话,我印象很深:"我现在才明白,我们过去三年不是在解决目标对齐问题,是在反复解决同一个目标对齐问题。"
这两件事的区别就是制度。一次会议能解决一次对齐,一套制度能解决一百次对齐。产品经理对组织的真正价值,不是把某一个项目推成,而是把让项目能持续推进的规则建起来。
如果你准备开始,我建议不要从最复杂的部分入手。按这个顺序来:
- 本周:给当前在做的项目补一张目标卡,重点补齐非目标、决策人、变更策略三个字段。
- 下次对齐会:强制产出一份四列决策记录,会后 24 小时内发出。
- 本月内:建立一条依赖清单,把每条依赖写成"谁在何时提供什么、标准是什么"的完整句子。
- 下个季度:上线两档变更审批,并做一次复盘,产出一条具体的制度修改条目。
这四步不需要工具也能跑起来,但如果你所在的团队超过 100 人、已经有跨团队共用资源和多地协作,早点把它们放进一个能承载字段、权限和变更留痕的统一平台,会比在线下维持半年更省力。制度的价值不在于写得多漂亮,而在于它能不能被稳定地跑起来、被清楚地追溯、被持续地修改。
目标对齐这件事,最终考验的不是产品经理的表达能力,而是你愿不愿意把一件靠默契完成的事,改造成一件靠规则完成的事。这中间会有摩擦、会有人不适应、会有短暂的效率下降,但只要你跑过一个完整季度,团队就再也不会回到"应该知道吧"的状态。
常见问题解答(FAQ)
1. 目标对齐会开了很多次,大家还是各理解各的,问题到底出在哪?
我是产品经理,每次从0到1的项目我都拉齐了研发、设计、运营开会,会上大家点头说没问题,可会后做出来的东西还是不一样。我一开始以为是自己沟通能力不行,后来才发现是缺一套能留下决策记录的机制。
目标对齐失败通常不是表达问题,而是决策和记录缺位。可执行做法是把对齐会拆成会前、会中、会后三段:会前发目标卡,至少写清背景与问题、目标、非目标、成功指标、里程碑、风险与依赖、决策人;会中只处理分歧清单,逐条让决策人拍板;会后24小时内发一页决策记录,包含结论、未决事项、责任人、截止时间、变更影响。
判断依据很简单:如果会后还有人问“到底做不做”“听谁的”,说明这次对齐没有形成可追踪记录。制度上要求每次重要对齐必须产出决策记录,并纳入项目文档,后续变更必须走变更单,不能只在群里口头改。
2. 项目目标从0到1,产品经理第一步应该产出什么?目标卡具体怎么写?
我第一次负责从0到1的项目时,领导只说了一句“做个新功能试试”,我就开始画原型、排需求,结果做到一半才发现大家连成功标准都没统一。后来我才意识到,第一步不是写需求文档,而是先把目标本身成文、立项、共识、责任到人。
先把“0”定义为目标未成文、未立项、未共识、未责任到人;把“1”定义为可执行、可追踪、可复盘、可变更。产品经理第一步应产出项目目标卡,建议字段包括:背景与问题、项目目标、非目标、成功指标、里程碑、风险与依赖、决策人、资源约束。其中非目标必须写,明确这次不做什么,减少后期拉扯。
成功指标尽量用可验证口径,例如上线后X周内完成多少有效行为、关键路径时长下降多少、缺陷率低于多少;如果没有历史基线,就先约定基线采集周期和采集方式。判断标准:如果目标卡无法回答“为什么做、做到什么算成功、谁拍板、不做什么”,就还没完成从0到1的目标定义。
3. 怎么跟领导对齐目标,才能避免做着做着方向就变了?
我经常遇到这种情况:立项时领导说“先做起来”,中途又觉得方向不对,加需求、换优先级,最后团队白忙一场。我以前以为这是领导善变,后来发现是我没有在前期把预期、资源和授权边界确认清楚。
向上对齐不是只问“你要什么”,而是确认五件事:预期结果、资源边界、优先级、授权范围、汇报节奏。做法是用一页纸复述你理解的目标,标注关键假设、需要决策的点和如果资源不够时的取舍顺序,让领导明确“只能保一个时先保哪个”。同时约定变更触发条件,例如战略调整、核心数据不达预期、关键资源被抽走、合规风险出现;
一旦触发,走变更单,评估范围、工期、成本影响后重新确认。判断依据是:口头改需求不等于正式变更,产品经理要主动补决策记录,否则后续复盘时无法判断是执行问题还是目标漂移。
4. 跨部门目标对齐总扯皮,怎么用制度把它固定下来?
我做过一个跨部门项目,研发、设计、运营各有各的KPI,会上都说配合,会后谁也不对交付时间负责。每次推进都靠我一个个私聊催,催到最后我自己成了唯一的接口人,特别累。
跨部门对齐要靠三张表:RACI表、依赖清单、升级路径。RACI明确谁负责、谁批准、谁咨询、谁知会;依赖清单列出每个依赖方、交付物、截止时间、接口人;升级路径写清楚分歧超过多久、影响多大时找谁决策。对齐会中不要把“大家要配合”当结论,必须落到单一接口人和具体日期。
衡量口径是:每个依赖项都必须有负责人和截止时间,没有接口人的依赖视为未对齐。执行上每周用目标看板过健康度,只更新进度、风险、变更、待决策四类信息;出现跨部门分歧时先按升级路径找决策人,而不是继续在群里争论。制度跑起来后,产品经理的角色就从催办人变成规则维护者。
核心关键词
文章包含AI辅助创作:目标对齐怎么做?产品经理制度设计:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308184
读者评论
读了很有共鸣。我们公司90多人,正好卡在文中说的50-150人区间:OKR填得挺认真,但目标一变就没人知道当前版本是哪个,季度末系统里还挂着好几个'进行中'。作者说的'制度有了前半段,后半段是空的'太准确了。
三点对齐信号这个提法很实用,尤其是'复述一致性',抽三个人分别说目标和验收标准,说不出来就是没对齐。不过23个项目的样本量确实偏小,漏斗图的衰减比例更像是经验推演,当参考框架可以,当行业结论还不够。
非目标'那一栏是我踩过最大的坑。以前只写目标不写边界,季度中期任何需求都能插进来,拒绝时没有依据。作者说的三段格式,不做的事、不服务的用户、不改的架构,准备直接抄来用。变更留痕这点也认同,目标不是定死,而是可追溯。
