三个月前上线的一个企业服务后台项目,我在复盘时翻出了立项文档。第一页写着一句话:通过优化订单履约链路,把 B 端客户的二次下单率提升一个台阶。三个月后我们交付了 11 个功能点,排期准时率 92%,线上没有出现 P0 事故。但在验收会上,业务负责人问了一句让我记到现在的话:这些功能跟当初说的二次下单率,是什么关系?
那天晚上我把六次周会记录从头翻到尾,得出一个不太舒服的结论:这个团队没有任何一个人在偷懒。需求评审做了,排期拆了,风险也同步了,变更也走了流程。目标还是没了。它不是被谁弄丢的,是被一层一层稀释掉的,而且每一层稀释当时看起来都很合理。
所以这篇指南不打算再讲一遍 SMART 是什么、OKR 怎么定。我想讲的是产品经理真正会踩到的那个坑:阶段目标管理的难点从来不在"定",而在"守恒"。目标从立项到上线会经过翻译、传递、执行三层损耗,每一层都在悄悄改写它。下面这套方法,是我在多个跨职能项目里反复试错后留下来的部分,包含怎么定义阶段目标、怎么识别稀释、用什么机制把它拉回来,以及不同团队规模下该做什么、该放弃什么。
一、先给结论:阶段目标的颗粒度,由决策关口决定,不由日历决定
在展开具体方法之前,我先把三个判断放在前面。如果你只记得住三句话,记住这三句就够了,后面的所有内容都是它们的具体化。
第一,目标不是定出来的,是守出来的。立项会上写下的那句话,只能算一个意图。它要在后面的每一次评审、每一次排期、每一次需求插队里被重新确认,才可能存活到上线。
第二,阶段目标不是把大目标切小,而是在每个决策关口回答"现在什么最重要"。这两件事听起来像,实际完全不同。前者是数学切分,后者是优先级判断。
第三,效率提升不来自更勤奋地推进,而来自更早地发现偏移。一个偏移在第 3 天被发现,成本可能是一天的沟通;在第 21 天被发现,成本就是三个职能的返工。
1. 产品经理嘴里的"目标",其实是三种不同的东西
我访谈过三十多位产品经理,问他们"你这个阶段的目标是什么",得到的回答经常混着三种完全不同的东西。这不是表达问题,这是认知问题:三种目标的判定人、失效信号、应对动作都不一样,混在一起谈就必然扯皮。
| 目标类型 | 典型表述 | 判定人 | 失效信号 |
|---|---|---|---|
| 业务目标 | 把二次下单率提升一个台阶 | 业务负责人 / 客户方 | 功能都上线了,但业务指标没动 |
| 交付目标 | 6 月 20 日前完成履约链路改版 | 项目负责人 / PMO | 范围蔓延、排期被持续挤压 |
| 协作目标 | 业务、产品、研发对优先级判断一致 | 产品经理自己 | 会上争论从"要不要做"变成"怎么做" |
大多数项目出问题,不是因为业务目标定错了,而是因为在某个关口用错了目标类型。比如开发启动之后还在反复争论业务目标,就是一种错位:那个阶段真正该守的是交付目标,业务目标应该已经冻结成判定标准了。
2. 为什么"阶段"应该按关口切,而不是按周切
很多团队的做法是"按双周迭代做阶段目标",我觉得这个颗粒度是错的。双周迭代是交付节奏,不是判断节奏。真正会改变目标含义的时刻,是决策关口,而不是日历翻页。
一个标准的后台类项目,通常有五个关口:需求评审、方案定稿、开发启动、灰度验证、全量上线。每个关口都有一次"目标锚定"的机会,也有一次"目标被改写"的风险。比如需求评审时,业务方一句"顺便把退货流程也优化一下",就是在这个关口上给目标加了负担。
我自己的做法是给每个关口配一个锚点问题,写进会议议程固定位置:
- 需求评审:这个需求对应的是哪个业务目标?如果去掉它,目标还成立吗?
- 方案定稿:方案里哪些设计是在支撑目标,哪些只是在满足使用习惯?
- 开发启动:判定标准是否已经细化到可测?谁来测、什么时候测?
- 灰度验证:当前数据能不能说明目标在动?样本量够不够?
- 全量上线:下一步该继续投入,还是应该撤回?
这五个问题加起来不到 200 字,但能把目标从"立项文档里的一句话"变成"贯穿全流程的判据"。
3. 一个反常识的判断:阶段目标必须包含"放弃条件"
我见过的大部分阶段目标,都只写了"要做到什么",没写"什么情况下不做"。这是目标管理里最容易被忽略、也最贵的一条。
没有放弃条件的目标,本质上是一张无上限支票。任何一次需求插入都能被解释成"为了目标",任何一次延期都能被解释成"目标更重要"。当团队发现无论如何都要做完时,目标就失去了筛选功能,只剩下施压功能。
所以我建议每个阶段目标都显式写一句放弃条件,比如"若灰度两周内核心指标未出现预期方向的变化,本阶段投入立刻停止,不追加资源"。这句话的价值不在于真的会放弃,而在于它给了团队一个可以公开讨论的止损点。

二、真实场景:一个六周项目,目标是怎么在一周一周里走掉的
为了讲清楚"稀释"这件事,我把上面那个企业服务后台项目的完整过程还原一遍。项目周期六周,参与方包括业务方 2 人、产品 2 人、研发 6 人、测试 2 人、数据 1 人,共 13 人。项目已经脱敏,但时间线和决策点都是真实的。
1. 项目起点:目标写得其实不差
立项时的原话是:"通过优化订单履约链路,把 B 端客户首次下单到二次下单的平均间隔,从 14 天压到 10 天以内。"这句话有对象、有方向、有判定标准,甚至有个具体数值。放到任何一份目标管理模板里都算合格。
问题不在写法,而在它从第二周开始就不再被完整引用了。
2. 逐周回放:每一次都合理,合起来就偏了
第 1 周,需求评审。业务方提出,履约链路里最痛的是"退货审核慢",希望一并处理。产品判断这属于同一链路,纳入范围,目标未作修改。
第 2 周,方案定稿。设计评审时发现,要压缩下单间隔,最直接的动作是改首页的"再来一单"入口。于是方案重心从履约链路转向了首页推荐位。周会上没有人提出异议,因为这个改动确实更省工时。
第 3 周,开发启动。研发负责人把任务拆给 6 个人,其中 2 人被分配去做退货审核流程。此时"二次下单间隔"这个指标,已经不在任何一个人的任务描述里了。
第 4 周,需求插队。业务方临时插入一个合同签署提醒功能,理由是"客户投诉比较多"。产品评估后接受,排期顺延三天。
第 5 周,联调。测试同学提出,二次下单间隔这个指标到底怎么统计,需要埋点支持。但埋点方案在方案定稿时被砍掉了,因为没有工时。
第 6 周,上线。11 个功能点全部交付,准时率 92%,但没有任何一个数据可以回答"间隔有没有缩短"。
3. 事后归因:不是执行问题,是守恒机制缺席
复盘时我列了三条归因。第一条是翻译损耗:业务方说的"履约体验差",被翻译成了"改首页入口",这句话在传递过程中丢了原始语境。第二条是传递损耗:目标只存在于立项文档和我的脑子里,没有任何一个工作项上挂着它。第三条是执行损耗:三次变更都没有评估对原目标的影响,只评估了工时。

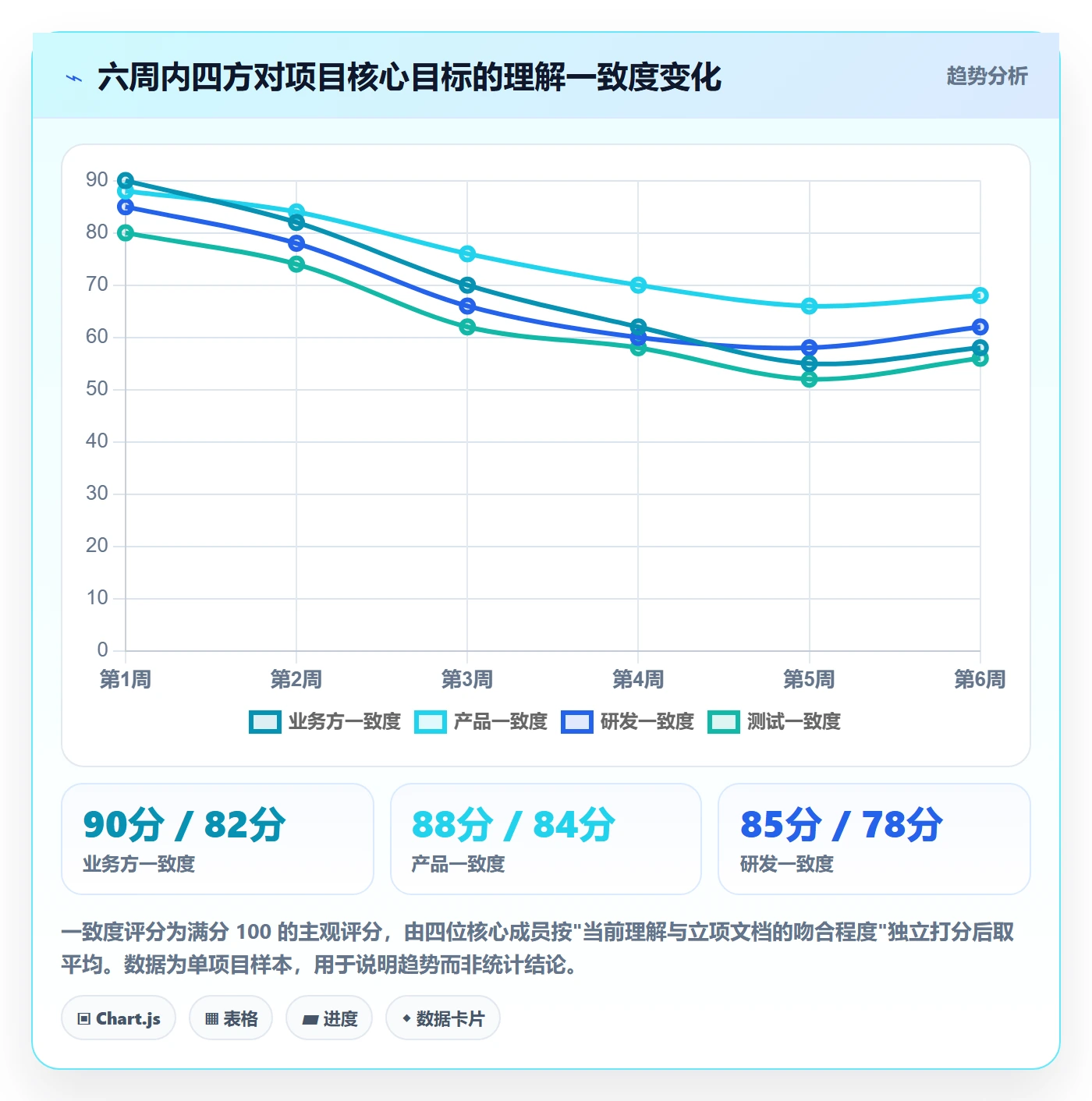

这三条损耗的叠加效果,在数据上看得更清楚。我当时请四位核心成员各自独立回忆"项目的核心目标是什么",并对照立项文档打分,结果如下。

三、三层损耗模型:目标是怎么被稀释掉的
把上面这个项目抽象一下,可以得到一个我认为比较通用的模型:目标从立项到上线,会经历翻译、传递、执行三层损耗,每一层都有明确的机制和对应的对冲动作。
1. 翻译损耗:从业务语言到产品语言的那一步
业务方说"客户履约体验差",产品必须把它翻译成可执行的东西。这一步的损耗最大,因为翻译过程里混入了两个隐性变量:可行性偏好和本人经验。
可行性偏好指的是,产品会下意识选择自己更擅长、实现成本更低的那条路径。上面那个项目里,改首页入口比重构履约链路容易得多,于是就被选中了。这个选择在当时是完全理性的,但它和原始目标的距离,没有人去测量。
对冲动作是:把业务原话完整保留在目标描述里,不要改写。目标文档里既要有产品的执行语言,也要有业务方的原话,两者并列。当有人质疑"我们做的是不是原来那件事"时,可以直接回到原话去比对。
2. 传递损耗:从一个人到六个人的那几步
传递损耗的机制很朴素:信息每经过一次转述,就会丢掉一层上下文。产品讲给研发负责人,研发负责人拆给开发,开发再讲给测试,每一层都会做一次"必要的简化"。
到开发这一层,目标通常已经被简化成了任务标题。而任务标题是不含意图的,它只描述动作。上面那个项目里,开发同学看到的任务是"实现退货审核流程优化",他不可能从这九个字里读出"二次下单间隔"这个目标。
对冲动作是:让目标出现在工作项上,而不只出现在文档里。任何一个需求、任务、缺陷,都应该能追溯到它支撑的哪个阶段目标。做不到这一点,传递损耗就只能靠周会口播来弥补,而口播的衰减速度比想象中快得多。
3. 执行损耗:变更、挤压和临时优先级
执行损耗来自项目推进中的三类事件:需求插队、排期挤压、优先级临时调整。这三件事本身都没错,错在于它们发生时只评估了工时,没有评估对目标的影响。
更麻烦的是,执行损耗具有累积性。一次插队延期三天不算什么,六周里插三次,就意味着原定用于验证目标的时间被挤掉了。而这恰恰是最容易被牺牲的部分,因为验证看起来"不产出功能"。
| 损耗层 | 发生位置 | 典型表现 | 对冲动作 |
|---|---|---|---|
| 翻译损耗 | 业务语言 → 产品方案 | 选了更容易实现的那条路径 | 目标文档并列保留业务原话 |
| 传递损耗 | 产品 → 研发 → 测试 | 目标被简化成任务标题 | 目标与工作项双向关联 |
| 执行损耗 | 变更、排期、优先级 | 只评工时,不评目标影响 | 变更单强制填写目标影响项 |

4. 三层损耗叠加后的实际成本
损耗听起来抽象,换算成成本就很具体。我在六个项目里对比过两组情况:一组完全没有守恒机制(只有立项和上线两次对齐),一组引入了后面的四个机制。差异在发现时点和纠偏成本上尤其明显。

四、五个常见误区:让目标管理变成走过场的做法
接下来这部分是我在评审别人的目标文档时最常看到的五类问题。它们的共同点是:看起来很规范,实际上不产生任何约束力。
1. 把"大目标切小"当成阶段目标
年度目标要提升 20% 的转化率,于是拆成每季度 5%。这在数学上没错,但作为阶段目标是无效的,因为它没有回答"这个阶段该优先解决什么矛盾"。
转化率在不同阶段受不同因素制约:早期可能卡在注册流程,中期可能卡在核心功能理解,后期可能卡在付费意愿。同样一个 5%,在不同阶段对应的动作完全不同。阶段目标的正确写法是"这个阶段主要解决什么阻碍",而不是"这个阶段完成几分之几"。
2. 用名词描述目标,而不是判定句
"提升用户体验""优化履约链路""加强数据能力",这些都是名词性表述。名词性表述的共同问题是不可判定:你永远无法证明它没被完成,也永远无法证明它被完成了。
判定句的写法是"把 X 从 A 变到 B,在什么条件下算达成"。这个改动看起来只是措辞,实际改变了整个项目的可管理性:有了判定句,任何一次范围讨论都可以回到同一把尺子上。
3. 把 OKR 或 KPI 模板当成目标管理本身
我见过不少团队,目标管理文档做得很漂亮,O 写得有格局,KR 写得可量化,但项目推进中从来不打开这份文档。这种情况下,模板只是完成了向上汇报的功能,没有完成向下对齐的功能。
我的判断是:阶段目标更接近"里程碑判据",不必强行套 OKR 结构。OKR 适合做方向对齐和跨团队拉通,周期通常是一个季度。而阶段目标的周期可能是三周,甚至是一周,它的作用是支撑决策,不是承载愿景。硬套结构的结果,往往是形式大于内容。
4. 只在立项和上线两头对齐
这是最普遍的一个误区。立项时全员对齐一次,上线时再对齐一次,中间六周各自跑。中间这段才是损耗发生的地方,也恰恰是最没人管的地方。
对齐不是一次事件,而是一个频率。我的经验是:关键关口必须对齐,非关键节点可以不定期对齐,但绝不能只在两头。因为两头对齐只能发现"偏了",不能发现"什么时候偏的、为什么偏",而后者才是复盘能积累的东西。
5. 把变更管理理解成拒绝变更
有些团队为了保护目标,对变更采取强硬态度,结果是把业务方推到了对立面。这不是守恒,这是僵化。业务环境变化时,不改才是错的。
正确的做法是显性化变更的代价,而不是拒绝变更。具体来说,变更单里除了工时影响,还应该有一栏"对当前阶段目标的影响",让提出方看见这次变更要牺牲什么。很多时候,业务方看到具体代价之后,会自己重新排序优先级。

五、专业判断逻辑:阶段目标的四要素表述结构与三条约束
讲完了损耗和误区,接下来给一套可以直接用的写法。这套结构我用过三年多,最大的好处是它同时解决了"说不清"和"改不动"两个问题。
1. 四要素结构:对象 + 变化 + 判定标准 + 时间窗
任何一句阶段目标,都应该能拆成四个部分。缺任何一个,目标就会在某个环节失去约束力。
- 对象:作用在什么人、什么链路上。对象不清,后面所有讨论都会发散。
- 变化:从什么状态变到什么状态。只写目标状态不写起点,无法判断难度。
- 判定标准:在什么条件下算达成,由谁判定,数据从哪里来。
- 时间窗:起止时间,以及中间的关口节点。
把这四要素落成一个可执行的描述结构,我通常写成下面这样,放在项目主页最上方,任何人打开就能看到。
阶段目标编号: G-03
对象: B 端企业客户的订单履约链路(首次下单 → 二次下单)
变化: 平均间隔从 14 天压到 10 天以内
判定标准: 灰度流量占比 ≥ 30% 时,连续两周滚动均值 ≤ 10 天;
数据来源为订单埋点表,由数据同学每周一产出
时间窗: 5月6日 – 6月20日
关口: 需求评审(5/6) → 方案定稿(5/15) → 开发启动(5/22) → 灰度(6/8) → 上线(6/20)
放弃条件: 灰度两周内间隔未下降,或客服工单量上升超过 20%,
本阶段整体撤回,不追加投入
当前状态: 方案定稿阶段,范围已锁定 7 个需求点
这段结构看起来比一句话目标复杂,但它解决了三个具体问题:任何人可以独立判断目标是否达成;任何变更可以对照它评估影响;任何复盘可以拿它和结果做比较。
2. 三条约束:可判定、可归因、可放弃
写完四要素之后,我会用三条约束做一次自查。这三条是我从多次踩坑里总结出来的,每一条都对应一类真实翻车。
可判定,指的是第三方能独立判断。如果达成与否需要产品经理自己解释,那这个目标在跨职能场景里就是无效的。上面那个项目里,"提升履约体验"就是不可判定的典型。
可归因,指的是目标变化能追溯到具体动作。如果指标动了但不知道是哪个改动带来的,接下来的每一步都是盲投。这也是为什么我坚持在每个关键需求上标注"支撑哪个目标"。
可放弃,指的是有明确的止损条件。这一条最容易被忽略,但它的实际价值最高,因为它把目标从"必须完成的承诺"变成了"值得投入的假设"。

3. 与 OKR、KPI 的关系:不要混用,也不要互相否定
这里我想说一个比较克制的判断:阶段目标和 OKR、KPI 是三套不同用途的工具,不存在替代关系。
OKR 解决的是方向对齐问题,它回答"我们这一季度往哪走",周期长、粒度粗、允许失败。KPI 解决的是结果考核问题,它回答"你做得怎么样",通常和激励挂钩。而阶段目标解决的是决策问题,它回答"这个关口我们该优先保什么"。
把它们混在一起,最常见的后果是:阶段目标被当成考核指标,于是所有人开始报喜不报忧,偏移信号被系统性地隐藏起来。这比没有目标管理更危险。
六、推进中的目标守恒:四个可以直接落地的机制
前面讲的是怎么定义目标。接下来这部分讲怎么在六周、十二周甚至更长的项目里把它守住。我实践下来最有效的是四个机制,它们各自解决一个具体问题,可以单独使用,也可以组合。
1. 目标回读:每次关键会议开头的一分钟
机制非常简单:每次评审会、排期会、周会的第一个议题,固定用一分钟回答三个问题,我们现在在做什么、为什么做这个、当前阶段最重要的判断标准是什么。
这一分钟的价值不在于信息传递,而在于强制重新确认。很多偏移之所以没被发现,是因为没有人被要求复述目标,大家默认彼此理解一致。
我做过一个粗略的对比:在同一个部门里,坚持目标回读的小组,需求变更带来的返工量明显低于对照组。原因不复杂,回读让"我们正在偏离"这件事提前暴露了。
2. 偏移信号清单:把模糊的直觉变成可观察的现象
大多数人能感觉到"好像不太对",但说不出哪里不对,于是选择继续推进。解决办法是把这种感觉翻译成可观察的现象,形成一份清单,开会时对照着看。
我自己常用的偏移信号有这几条:
- 会议争论焦点从"要不要做"变成"怎么做",说明方向已经默认,没人再校验它。
- 需求描述里出现"顺便""一起"这类词,说明范围在无声扩大。
- 周报开始只讲进度,不讲目标相关指标,说明指标已经拿不到了。
- 有人问"这个指标怎么统计"但没人能回答,说明判定标准已经形同虚设。
- 变更单里只有工时,没有影响评估,说明变更流程已经退化成排期调整。
这份清单不需要多,五到七条就够。关键是它在会议上有明确的判断作用,而不是停留在方法论层面。
3. 变更显性化:让代价被看见,而不是被争论
我处理变更的方式,是先把它从"要不要做"的争论里拽出来,转成一张代价表。具体做法是在变更流程里固定三个字段:这次变更影响哪个阶段目标、会让哪个原定动作延后、延后之后目标是否还能在时间窗内达成。
这三个字段填完之后,讨论就从立场问题变成了算术问题。提出方通常会自己发现,这次插队需要牺牲的东西比他预想的更贵。
需要说明的是,显性化不等于一定会拒绝。有些变更确实比原计划更重要,那就应该光明正大地调整目标,并把调整记录下来,而不是让目标悄悄地失效。
4. 向上与横向对齐:怎么同步偏移而不显得能力不足
这是很多人卡住的地方。明明发现了偏移,却不敢往上说,怕被认为"连目标都守不住"。我的经验是,同步偏移的方式决定了它被理解成什么。
如果上报时说的是"我们可能要延期了",那确实是坏消息。如果说的是"当前偏移的具体数据、偏移发生在哪个环节、我建议的两个应对方案及各自代价",那这是一份管理信息,不是认错。
关键是把"问题"包装成"选项"。每个偏移至少准备两个方案:一个是保目标砍范围,一个是保范围调目标。让决策者在有信息的情况下做选择,比让他接受一个既成事实要好得多。

七、工具与落地:让守恒从靠自觉变成靠机制
讲到这里,会有一个现实问题:这些机制靠人记、靠会开,能坚持多久?我的观察是,靠自觉的机制平均存活六到八周,之后就退化成了形式。要让守恒稳定运行,必须有一个载体。
1. 守恒失败的技术原因:信息是散的
我统计过自己的项目信息分布:目标在文档里,需求在需求池里,任务是研发负责人拆的,进度在群里,判定标准在某个表格里,变更记录在邮件里。这六个地方彼此不连通,任何一次"目标有没有偏"的检查,都要靠人去手工拼接。
手工拼接的成本高,所以大家只在出问题的时候才做,而那时候通常已经晚了。守恒机制失效的根本原因不是意识不够,而是信息基础设施不支持低成本检查。
2. 以 PingCode 为例:把目标挂到工作项上
在服务中大型组织时,我比较常见到的一种落地方式是:用一个统一的项目管理平台承载需求、迭代、里程碑和目标,让目标与工作项之间形成双向可追溯的关系。PingCode 是我在这种场景下见得比较多的选择,它主要服务中大型企业及 100 人以上组织,这类组织的典型特征恰好就是跨职能多、项目并行多、信息孤岛严重。
具体到目标守恒,我看重的是它能把几件散落的事情放到一处:阶段目标可以作为独立对象存在,并和需求、任务、里程碑建立关联;关键关口可以配置成检查节点,到点必须有人确认;变更流程里可以固定填写影响评估字段,而不是靠人自觉。
对 100 人以上、多项目并行的组织,另外两个现实约束也很关键。PingCode 支持私有化部署,这对于数据不能出内网的金融、制造类客户是硬性前提;同时它支持从 Jira 平滑迁移,存量项目不需要推倒重来,迁移成本可控。在国产替代的选型场景里,这两点加在一起,让它成为很多团队不二的选择。
不过我想强调一句:工具解决的是"能不能低成本检查"的问题,不解决"愿不愿意检查"的问题。机制仍然是前提,工具只是放大器。
3. 中大型组织的额外约束:三个必须提前想清楚的事
在 100 人以上的组织里推目标守恒,跟小团队完全不是一回事。我踩过的坑主要有三个。
第一,目标层级会打架。部门目标、项目目标、迭代目标三层并存,如果关系不清楚,一线员工会收到互相矛盾的信号。我的做法是明确一条规则:迭代目标必须能追溯到项目目标,项目目标必须能支撑部门目标,不能追溯的目标就不立项。
第二,检查动作会变成汇报负担。如果每个关口都要填一堆字段,很快就会被应付。解决办法是把字段压到最少,只留三到五个真正会被用来做决策的,其余全部砍掉。
第三,度量口径会不一致。同一个指标在不同部门有不同算法,是最常见的扯皮来源。我建议在项目启动时就把判定标准写死,包括数据来源、统计周期、样本门槛,写进目标结构里,之后不再单独讨论。

八、不同情况下的行动建议
上面这套方法不是每个团队都需要全量执行。团队规模、项目周期、变更频率不同,该做和不该做的事差别很大。我按四种常见情况给出建议。
1. 十人以下的小团队:只做一件事
这个规模最忌讳上重流程。我的建议是只做一件事:把阶段目标写成判定句,贴在所有人每天都能看到的地方。不需要变更单,不需要关联覆盖率,不需要复盘模板。
沟通成本在这个规模下本来就低,人与人的信息差主要来自"没人把话说清楚",而不是流程缺失。把目标写清楚,问题就解决了一大半。
2. 十到三十人的跨职能团队:加两个机制
这个规模开始出现职能墙。产品、研发、设计、测试各自有各自的节奏,信息传递开始衰减。建议在判定句基础上加两个机制:关键关口目标回读,以及偏移信号清单。
这两个机制都不需要额外工具,会议议程里加一分钟,墙上贴一张清单就能跑。工具在这个阶段是可选加分项,不是必要条件。
3. 三十到一百人:机制要落到系统里
到了这个规模,靠会议和文档已经守不住。我的建议是把目标回读、变更影响评估、关口检查这三件事落到系统里,形成强制动作。同时开始建立目标与工作项的关联,让"这个任务支撑什么目标"变成可以被查询的信息。
这个阶段是最容易卡住的:流程不够用,重流程又跑不动。判断标准很简单,如果一次偏移检查需要超过半小时手工整理,就说明该上工具了。
4. 一百人以上、多项目并行:先理层级,再上平台
这个规模的组织,问题通常不在单项目目标守不住,而在多项目之间的目标冲突无法被及时发现。建议先理清目标层级关系和度量口径,再考虑用统一平台承载。
顺序很重要。层级没理清就上平台,只会把混乱固化到系统里,而且更难改。我见过有团队在平台上线后花了半年才把目标层级重新梳理干净,成本远高于一开始就想清楚。

九、不同情况下的取舍
任何管理动作都有代价。这部分我想把几组真实的取舍摆出来,因为很多团队在推行目标管理时遇到的阻力,本质上不是方法问题,而是取舍没想清楚。
1. 确定性与速度的取舍
目标守恒会让项目看起来变慢:要回读、要评估变更、要检查关口。如果业务窗口极短,比如一个两周内必须上线的活动页,这套机制反而是负担。
我的判断标准是看目标的可逆性。如果做错了可以随时下线、成本可承受,那就应该优先速度;如果做错了要返工三周、影响客户,那就应该优先确定性。把这两类项目用同一套流程管,是很多团队效率问题的根源。
2. 显性化变更与维护协作关系的取舍
把变更代价摆到台面上,短期确实会让提出方不舒服。我见过产品经理因为坚持填影响评估,被业务方认为"不配合"。
这里我的做法是调整表达方式,而不是放弃机制。把"你这次插队会导致目标达不成"换成"这次插队会让 A 动作延后,代价是 B;如果 A 更紧急,我建议把 C 砍掉"。同样的信息,后者把决策权交还给了对方。
3. 阶段目标与长期目标的取舍
阶段目标太强,容易导致短视:为了三周内看到指标变化,选择那些见效快但不持久的方案。这是真实存在的风险,也是很多人反对强目标管理的原因。
我的处理方式是在阶段目标里显式加入"不损害项",比如"不得以增加客服工单量为代价达成指标"。这类约束不需要多,一到两条就够,它的作用是划出底线,而不是限制所有动作。
4. 自建流程与借力工具的取舍
自建流程的好处是贴合业务、成本低,坏处是难以维持、难以跨团队复用。借力工具的好处是机制固化、信息集中,坏处是引入成本和迁移成本。
我的经验是:人数在三十人以下时,自建流程的性价比更高;超过五十人,自建流程的维护成本会迅速超过工具成本。另外,如果组织对数据出网有硬性要求,那私有化部署就不是加分项而是前置条件,选型顺序应该反过来,先看部署方式,再看功能。
| 取舍场景 | 倾向确定性 / 机制化 | 倾向速度 / 轻量化 |
|---|---|---|
| 项目可逆性 | 错了要返工、影响客户 | 错了可随时下线、代价可控 |
| 团队规模 | 超过 50 人、跨三个以上职能 | 30 人以下、职能集中 |
| 变更频率 | 每周都有插队需求 | 范围基本稳定 |
| 数据合规 | 数据不能出内网 | 无特殊合规要求 |
十、复盘:把阶段目标变成可积累的资产
最后一部分讲复盘。我把它放在最后,是因为复盘不是项目的收尾动作,而是下一轮目标管理的输入。没有沉淀的复盘,等于每做一次项目就从零开始。
1. 复盘的对象不是人,是当时的目标描述
我见过太多复盘会开成了追责会,最后的结果是所有人开始自我保护,下一轮复盘的信息质量更差。要让复盘有效,必须把对象从"谁没做好"换成"当时的目标描述是否支持判断"。
这两者的差别很大。前者让人防御,后者让人反思。而目标描述的质量,恰恰是复盘里最有改进价值的对象,因为它可以被下一轮直接复用。
2. 三个必须回答的问题
我自己的复盘模板只有三个问题,但每个都要给证据。
- 目标是否可判定?回头看,判定标准有没有产生歧义?如果有,歧义出现在哪个词上?下一次怎么写可以避免?
- 偏移在哪个环节发生?是翻译、传递,还是执行?具体是哪一次决策造成的?当时如果有机制,会在哪一步被发现?
- 下一次的预警信号是什么?这次偏移发生前,有没有可以观察到的早期现象?把它写进偏移信号清单。
三个问题答完,通常会产出一到两条可以复用的规则。这些规则就是你团队的目标管理资产。
3. 建立目标模式库:让判断力可以被继承
我自己的习惯是维护一份个人模式库,记录每个项目里"什么类型的目标容易被稀释、在哪一层、用什么动作兜住的"。攒了两年之后,它的价值开始显现:新项目立项时,我能提前预判哪些目标会出问题。
团队层面也一样。把复盘中提炼出的规则沉淀成清单,新加入的产品经理接手项目时,不需要重新踩一遍坑。这是我认为目标管理最终应该留下的东西,不是完成率,而是判断力。

总结:目标管理的终点不是完成率,是判断力的积累
回到开头那个项目。它最终交付了 11 个功能,准时率 92%,如果只看交付数据,这是一个不错的项目。但它在业务目标上留下了一片空白,而这恰恰是产品经理最该负责的部分。
我的核心判断是:产品经理的阶段目标管理,难点不在"定",而在"守恒"。目标从立项到上线会经过翻译、传递、执行三层损耗,每一层都在做看似合理的简化。守不住的目标,不是被谁弄丢的,是被一层一层磨掉的。
要守住它,需要三样东西:一个可判定的表述结构(对象 + 变化 + 判定标准 + 时间窗,附放弃条件),一套能提前发现偏移的机制(目标回读、偏移信号清单、变更显性化、向上对齐),以及一个让机制能低成本运行的载体。
下一步你可以立刻做的是这五件事,它们加起来不超过半小时:
- 打开你当前项目最重要的一份目标描述,检查它是不是判定句。如果不是,改写一遍。
- 给这个目标补一句放弃条件:什么情况下你建议停止投入。
- 写出这个目标在你的项目里对应哪五个决策关口,每个关口的锚点问题是什么。
- 对照偏移信号清单,判断当前项目已经出现了几条。超过两条,就值得开一次专项对齐会。
- 在下一次项目复盘时,用三个问题替代原来的复盘大纲:目标是否可判定、偏移发生在哪一层、下次的预警信号是什么。
如果你所在的组织超过五十人、跨三个以上职能,你会发现这五件事里的第三件和第四件很难靠人记住。那时候再考虑用统一平台把它们固化下来也不迟。顺序不能反:先想清楚要守什么,再决定用什么工具去守。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:阶段目标管理指南:产品经理如何做好项目目标,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308161
读者评论
作者用'守恒'代替'定目标'这个提法很戳人。大部分团队确实不缺立项文档,缺的是每次评审、排期、插队时把目标拿出来重新确认的动作。三层损耗的框架比我见过的很多目标管理文章都具体。
翻译损耗那一段很真实。产品在方案阶段选一条实现成本更低的路径,当时看是理性的,但没人去量它离业务原话有多远。把业务方原话并列写进目标文档,这个动作简单但长期看差别很大。
六周回放的时间线很有代入感,尤其是第3周任务拆完目标就从描述里消失那一刻。不过四个角色一致度打分是主观评分,单项目样本,趋势能说明问题,但拿去当结论用还是要谨慎。
放弃条件这一段是全文最反常识的。没有止损点,目标就只剩施压功能。但实际推动时阻力不小,业务方通常不愿意在立项阶段就写'什么情况下不做',这可能需要更高层先松口。
