项目目标如何做好目标进度?产品经理实操方法与操作步骤

我做过一个复盘:某个 42 人参与的 B 端项目,延期 3 周上线后,团队里几乎所有人都说“需求变更太多”。但把 6 次变更记录摊开看,真正因为业务方新增需求导致的只有 1 次,剩下 5 次全部是同一类问题,里程碑的定义只有日期,没有可验收的交付物。研发认为“接口联调完成”就是完成,业务认为“能在真实账号里跑通全流程”才是完成,两边差了整整 11 天。

这件事让我彻底改变了做目标进度的方式。目标进度不是把日期填满,而是把“什么算做到了”提前定义清楚。后来我用一套 7 步结构和 4 层进度盘重做同类项目,跨部门延期从平均 12 天压到 3 天以内,里程碑一次验收通过率从不到六成提到八成以上。这篇我把方法、字段、判断标准和我踩过的坑全部写出来,你可以直接对着改自己手上的项目。

一、先给结论:目标进度做不好,90% 不是执行问题,是定义问题

很多人对“目标进度”的理解是:拿到目标,拆成任务,排上日期,然后每天追。这套逻辑在 5 人以内、单一职能、需求稳定的项目里能用,一旦进入跨部门、多人协作、目标由上层下达的场景,几乎必然失效。

我的核心判断有三条,先摆在这里。

第一,目标进度不是一条时间线,是四层结构。目标层定义“解决什么业务问题、成功标准是什么”,里程碑层定义“哪些节点必须可验收”,任务层定义“谁在什么时候交付什么、依赖谁”,风险层定义“什么情况会导致延期、提前怎么预警”。很多项目只做了任务层,然后指望它承载目标,结果就是大家都很忙,但没人能说清现在离目标还有多远。

第二,产品经理在进度里的角色不是催办员,而是翻译者、裁决者、预警者和决策推动者。催办只解决信息不对称,解决不了优先级冲突、依赖打架和责任真空。你催得越勤,团队越容易把问题藏起来。

第三,进度是设计出来的,不是追出来的。追出来的进度只能保证“事情在被问”,设计出来的进度才能保证“事情在被决定”。这两者的差别,在一个项目里通常表现为 5 到 10 天的延期差。

项目目标如何做好目标进度?产品经理实操方法与操作步骤

二、为什么"目标进度"比"项目进度"更难做

1. 项目进度管的是"做完",目标进度管的是"做对"

项目进度的判断标准相对客观:任务有没有完成、里程碑有没有到。目标进度的判断标准要复杂一层,它问的是:这个里程碑完成后,目标推进了多少?

举个具体例子。目标是把某业务的客户自助开通率从 30% 提到 60%。里程碑是“自助开通流程上线”。上线了,项目进度 100% 完成。但如果上线后自助开通率只到 36%,目标进度可能只有 20%。这时候如果团队按项目进度宣布成功,问题就会被掩埋到下一个季度。

所以目标进度必须同时记录两层进度:交付进度和效果进度。前者用天数和完成率衡量,后者用业务指标衡量。这两层不能混成一张表,否则会出现“任务全绿、目标没动”的典型状态。

2. 目标进度天然涉及权责不对等

目标通常由老板或业务方定,资源由各职能线掌握,产品经理既没有直接考核权,又要对结果负责。这种结构决定了你不可能靠行政命令推动,只能靠三样东西:清晰的定义、透明的信息、可预期的决策机制。

我见过比较典型的失败模式是:产品经理天天在群里问“这个什么时候能好”,研发回答“快了”,三周后才发现“快了”指的是主体功能,测试环境和数据准备还完全没动。这不是态度问题,是进度信息没有统一口径,每个人说的“完成”指的不是同一件事。

3. 目标进度是动态的,但大多数进度表是静态的

目标会被上层的策略调整影响,需求会被市场验证结果影响,人员会被组织变动影响。如果进度表只在项目启动时更新过一次,那它代表的其实是“启动那天的假设”,而不是今天的现实。

我的做法是给进度表设定明确的更新触发条件,而不是靠自觉。触发条件包括:里程碑状态变更、关键依赖延期超过 2 天、风险等级从黄转红、单次变更影响超过 3 人天。只要触发,当天必须更新,不等到周会。

项目目标如何做好目标进度?产品经理实操方法与操作步骤

三、五个常见误区:你可能正在把进度管理做成催办

1. 只有截止时间,没有验收标准

这是最高频、破坏力最大的误区。“6 月 15 日完成支付模块”,这句话里没有说清谁来验收、验收什么场景、通过标准是什么。到了 6 月 15 日,研发说做完了,测试说还有 3 个阻塞缺陷,业务说试不了真实订单。

修正方式是把每个里程碑写成“交付物 + 验收人 + 验收标准 + 验收方式”。例如:支付模块里程碑的交付物是“可在生产环境完成一笔真实订单的可用流程”,验收人是业务负责人和技术负责人,验收标准是“3 类支付方式各完成 1 笔真实交易且对账一致”,验收方式是现场演示加对账截图。

2. 用追问代替跟踪

每天问“进展怎么样”,得到的信息质量极低。一是对方会本能地报喜不报忧,二是没有结构化的问题框架,回答通常停留在“还行”“快了”。

结构化的跟踪只问三个问题:上次承诺的事完成了吗?没完成卡在哪?需要谁在什么时候做什么决定?这三个问题能同时拿到状态、阻塞和决策需求,比开放式追问有效得多。

3. 里程碑按时间切,不按交付物切

“第一阶段”“第二阶段”“上半月”“下半月”这类切法只是把时间分块,不产生任何可验收的中间结果。一旦第一阶段出问题,你无法判断影响范围有多大。

正确的切法是找“能被独立验证的最小结果”。比如一个数据平台项目,里程碑可以是:数据接入打通(可查询到第一条真实数据)、指标口径通过评审(业务和技术签字确认)、看板上线试运行(5 个业务用户连续使用 3 天)。每个节点都能演示、能验证。

4. 没有缓冲,任何变更都直接冲击交付

排期时把每一天都填满,看起来效率最高,实际上是把所有风险直接暴露给交付日期。合理的做法是在关键路径上留缓冲,通常建议整体工期的 10% 到 15%,并明确缓冲归属:谁负责管理缓冲,什么条件下可以动用。

缓冲不是偷懒,是让不可预期的事情有地方消化。没有缓冲的项目,一次小变更就会引发连锁顺延,最后变成全面延期。

5. 工具很多,机制没有

看板、甘特图、燃尽图都只是承载方式。我见过团队把看板做得很漂亮,但没有约定状态变更规则、没有定义阻塞标记、没有固定的评审节奏,结果看板变成了一张永远停留在“进行中”的装饰图。

先定机制,再选工具。机制包括:状态定义、更新频率、升级规则、会议节奏、决策记录方式。这五件事想清楚之后,用什么工具都能跑起来。

三、五个常见误区:你可能正在把进度管理做成催办

四、专业判断逻辑:怎么判断一个目标进度是"健康的"

1. 判断标准一:能不能用一句话说清"现在到哪了"

如果团队里三个人对“现在到哪了”的回答不一致,说明进度信息没有统一口径。检验方法很简单:随机问项目里的三个不同角色,让他们各自用一句话描述当前进度。如果答案的颗粒度和结论不同,就需要重建进度结构。

2. 判断标准二:里程碑是否可独立演示

每个里程碑都应该能在一场 30 分钟以内的演示里被验证。如果演示必须依赖后续阶段的功能才能进行,这个里程碑的切分就有问题,它是伪里程碑。

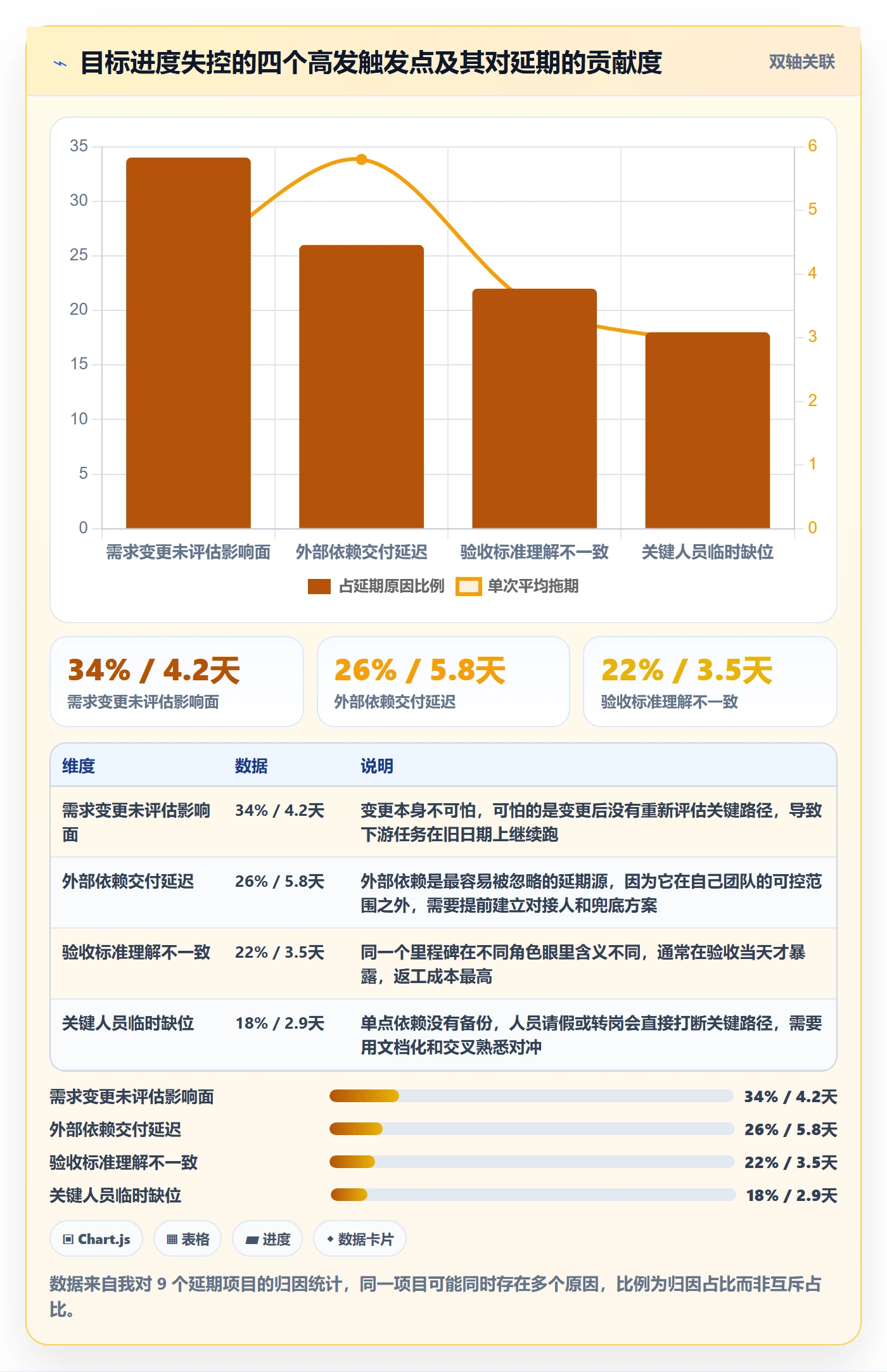

3. 判断标准三:风险和变更是否在影响交付前被记录

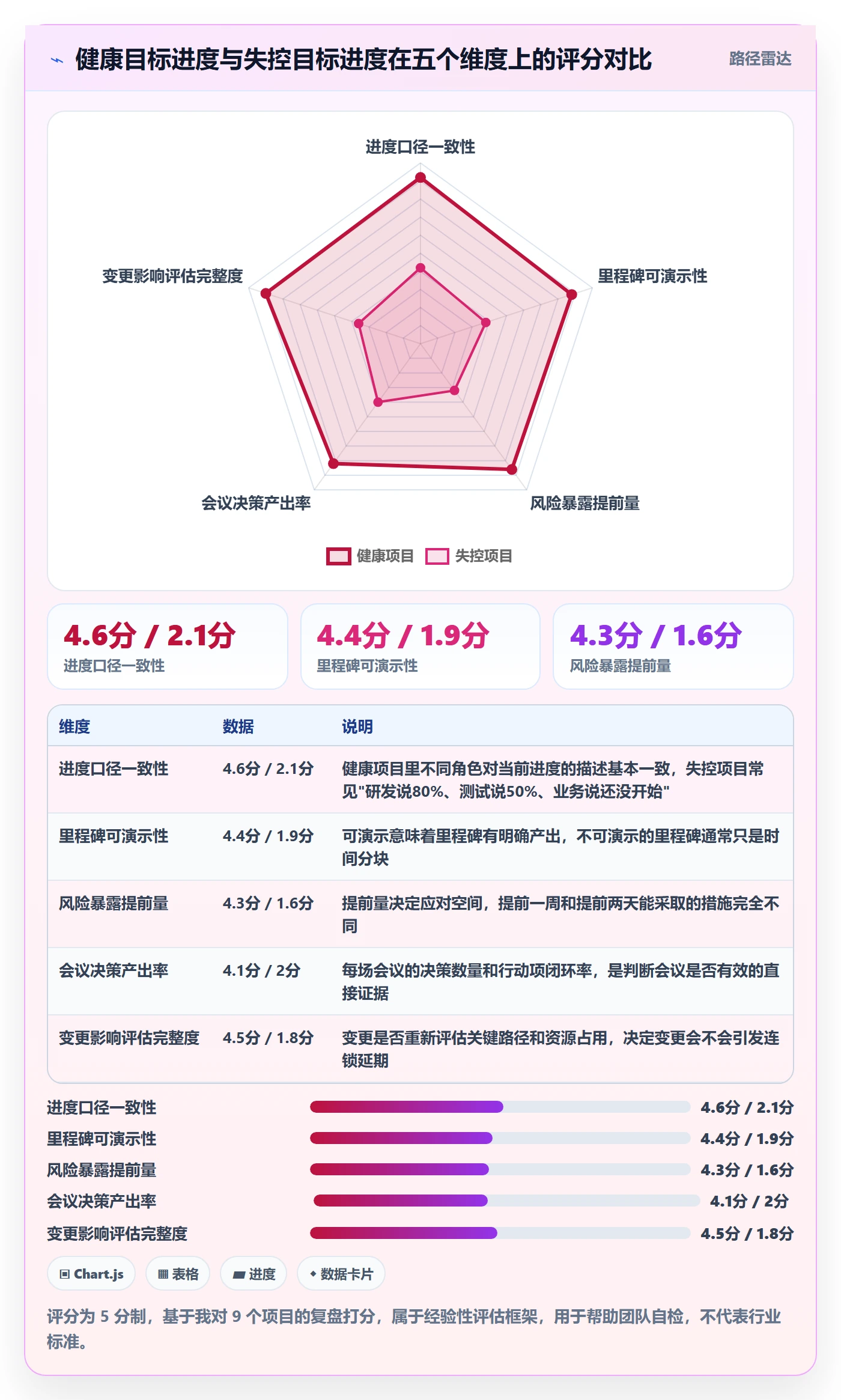

不是看有没有风险,而是看风险被记录的时间点。健康的项目里,风险和变更的记录时间普遍早于影响发生时间。我通常用“风险暴露提前量”这个指标衡量:风险被记录到它真正影响关键路径之间的天数,低于 3 天说明预警机制失灵。

4. 判断标准四:会议是否产生决策,而不只是同步信息

如果一场进度会议结束后,没有任何决策、没有新增行动项、没有负责人和截止时间,那这场会议只是信息广播。信息同步可以用文档完成,会议的价值在于处理冲突和做取舍。

项目目标如何做好目标进度?产品经理实操方法与操作步骤

五、真实案例:一个 60 人规模项目的进度结构重建

1. 项目背景与初始状态

这个项目是一家做企业服务的公司内部的客户管理系统重构,参与方包括产品 3 人、研发 22 人、测试 8 人、设计 4 人、数据 5 人、运维 3 人,加上业务侧对接人,总数在 60 人上下。目标是让客服团队的平均单次处理时长从 14 分钟降到 8 分钟以内。

第一版排期是标准的时间线:需求评审、开发、联调、测试、上线,五个阶段,每个阶段给了日期。执行到第三周,联调和测试的阶段边界开始崩塌,因为下游等上游、上游改下游,谁都在等谁。

2. 重建动作:把时间线换成四层进度盘

我们停了三天常规开发,重做了进度结构。具体做法是:

  1. 目标层:明确写清“客服人均单次处理时长 ≤ 8 分钟,样本为连续两周的真实工单”,并写明不做什么(不动结算模块、不改历史数据结构)。
  2. 里程碑层:重新切成 6 个可演示节点,每个节点写清交付物、验收人、验收标准。
  3. 任务层:从里程碑倒推任务,标注前置依赖和资源冲突,识别出 4 个关键路径上的单点依赖。
  4. 风险层:建立风险清单,每周五更新,标记触发条件和升级路径。

3. 工具落地:为什么选了支持私有化部署和 Jira 迁移的方案

这个项目涉及客户数据和内部工单信息,公司有明确的数据不出内网要求,所以工具必须支持私有化部署。同时团队原来在另一个平台上积累了两年多的项目和缺陷数据,迁移成本是必须要算进去的变量。

我们最终选的是 PingCode。选择理由有三个:一是它主要服务中大型企业及 100 人以上组织,多团队、多项目并行、跨部门依赖这些场景是它的主战场,权限体系和项目集视图比较完整;二是支持私有化部署,数据留在内网,安全合规这条硬要求能满足;三是支持 Jira 平滑迁移,历史项目、需求、缺陷字段能映射过去,团队不用重新适应一套完全陌生的模型。对当时正在做国产替代评估的我们来说,这三点加起来基本就是决策依据。

实际执行中,我们把四层进度盘做成了四类视图:目标视图看业务指标和整体状态,里程碑视图看验收节点,任务视图看依赖和阻塞,风险视图看等级和应对状态。每个视图有明确的更新责任人和更新频率。这里要强调一点:工具解决的是承载和可见性,机制解决的是判断和决策,两者不能互相替代。

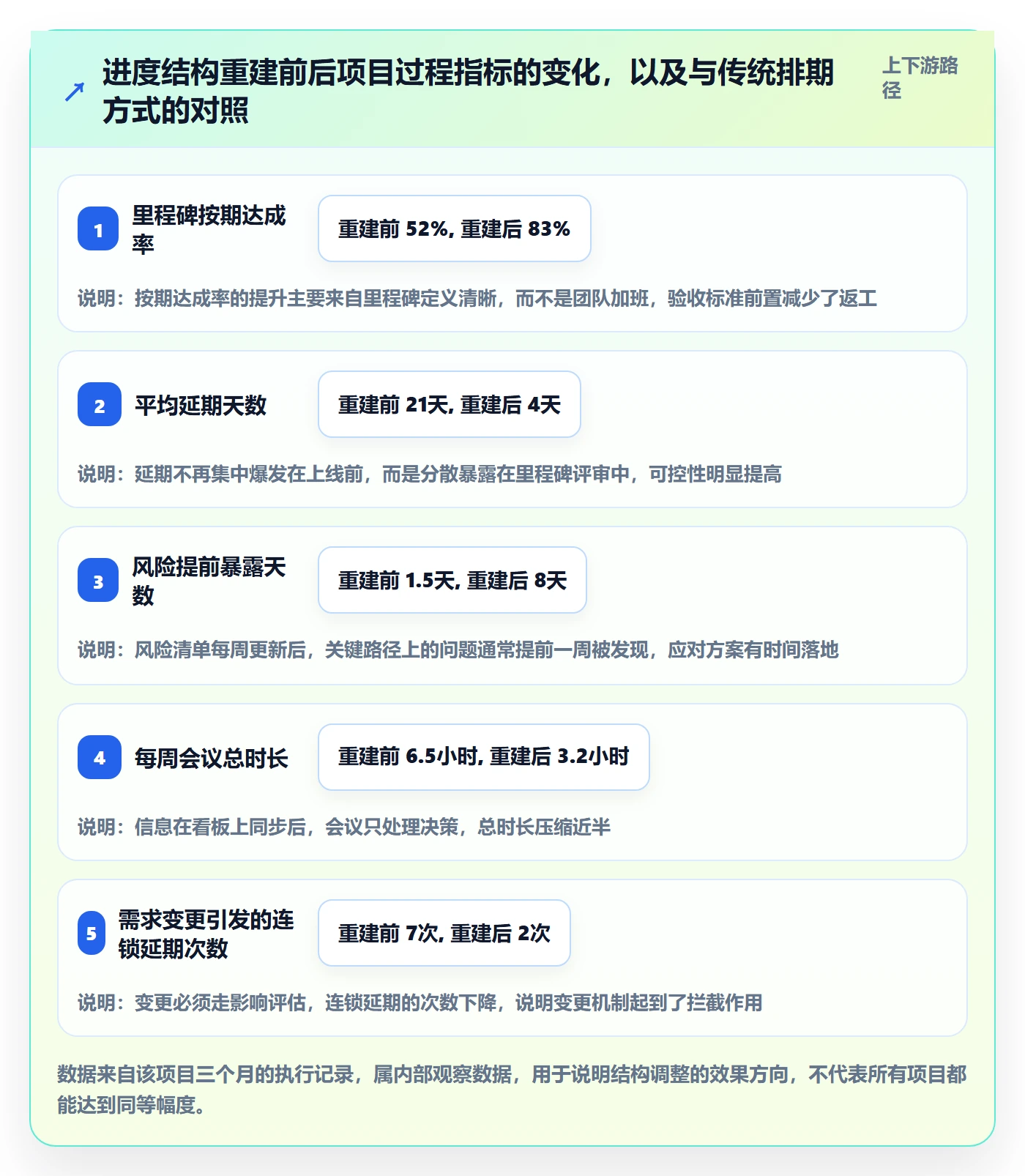

4. 三个月后的结果

项目最终在第四次里程碑评审后进入试运行,比原定计划晚了 4 天,但比第一版排期预计的延期 3 周好了很多。更关键的是几个过程指标的变化。

项目目标如何做好目标进度?产品经理实操方法与操作步骤

六、实操七步:从目标对齐到复盘的完整操作步骤

1. 第一步:对齐目标和验收标准,输出"不做清单"

目标对齐会不要开成需求宣讲会。这场会的输出应该只有三样东西:目标的一句话描述、成功的量化标准、明确不做的范围。

开会时我通常会问四个问题:这个目标解决的是谁的什么问题?半年后我们怎么判断它成功了?如果只能保一个指标,保哪个?哪些事情这次明确不做?

“不做清单”往往比“做清单”更有价值,因为延期最常来自范围的隐性膨胀。把不做的事情写进文档,后续有人提出时,讨论的是“要不要改变范围”,而不是“为什么不做”。

(1)目标对齐会的输出模板

字段建议包括:目标描述、成功指标及口径、基线值、目标值、统计周期、不做范围、决策人。基线值这一项最容易被省掉,但没有基线值,后续就无法判断效果进度。

(2)口径确认的实操细节

指标口径要问到可以直接写 SQL 或可以直接取数的程度。比如“处理时长”是从工单创建到关闭,还是从客服接单到关闭?是否排除周末和等待客户回复的时间?这些细节不确认,后期会出现双方各自算出一个数的情况。

2. 第二步:拆里程碑,按可交付物切而不是按日期切

拆里程碑的方法是先问“这个项目最终要交付什么能被验证的东西”,然后往前推它的前置条件。每个前置条件是独立可验证的结果,就可能成为一个里程碑。

判断一个里程碑是否合格,我用三个标准:能不能演示?能不能被独立验收?它完成后能不能判断下一步可以开始?三个都是肯定的,才算合格里程碑。

(1)里程碑字段清单

  • 里程碑名称:用交付物描述,例如"支付全链路可完成真实交易"
  • 交付物:具体产出,含文档、代码、配置、数据
  • 负责人:单一负责人,不是团队
  • 验收人:有权判定通过的人
  • 验收标准:可通过或不可通过的客观条件
  • 验收方式:演示、对账、压测、业务试用等
  • 计划日期与实际日期:两者都要记录,用于复盘偏差
  • 依赖项:需要谁在什么时候提供什么

(2)反面示例

不合格的里程碑写法是“完成开发”“进入测试阶段”“第一阶段结束”。这些是状态描述,不是交付物描述,无法验收,也无法判断影响范围。

3. 第三步:识别依赖和关键路径

依赖是延期最主要的隐藏来源。识别依赖时要区分三类:内部依赖(自己团队的任务顺序)、跨团队依赖(需要其他团队配合)、外部依赖(第三方接口、采购、审批)。

跨团队和外部依赖必须落实到一个具体的人和一个具体的时间点。写“需要数据团队支持”没有意义,写“数据团队张 X 在 7 月 12 日前提供清洗后的用户行为表”才有意义。

(1)关键路径的识别方法

把所有任务按依赖连起来,找出耗时最长的那条链路,就是关键路径。关键路径上的任何一天延期,都会直接变成交付延期。所以资源要优先保障关键路径,非关键路径的任务可以适度并行或延后。

(2)依赖冲突的处理原则

当两个任务争抢同一个资源时,判断顺序是:先看哪个在关键路径上,再看哪个的延期影响面更大,最后看哪个的替代成本更低。这个顺序不要颠倒,否则容易出现“谁催得凶先做谁”的情况。

4. 第四步:排优先级并预留缓冲

优先级排序我用的不是单一维度,而是四个维度一起看:业务价值、延期风险、依赖关系、资源成本。业务价值高、风险高、处在依赖上游、资源成本可控的,优先做。

实际排序时会出现两难:一个任务价值一般但处在关键路径上游,另一个任务价值高但可以后置。这时候的判断依据是对目标指标的边际贡献,而不是任务本身听起来重不重要。

(1)缓冲的设置建议

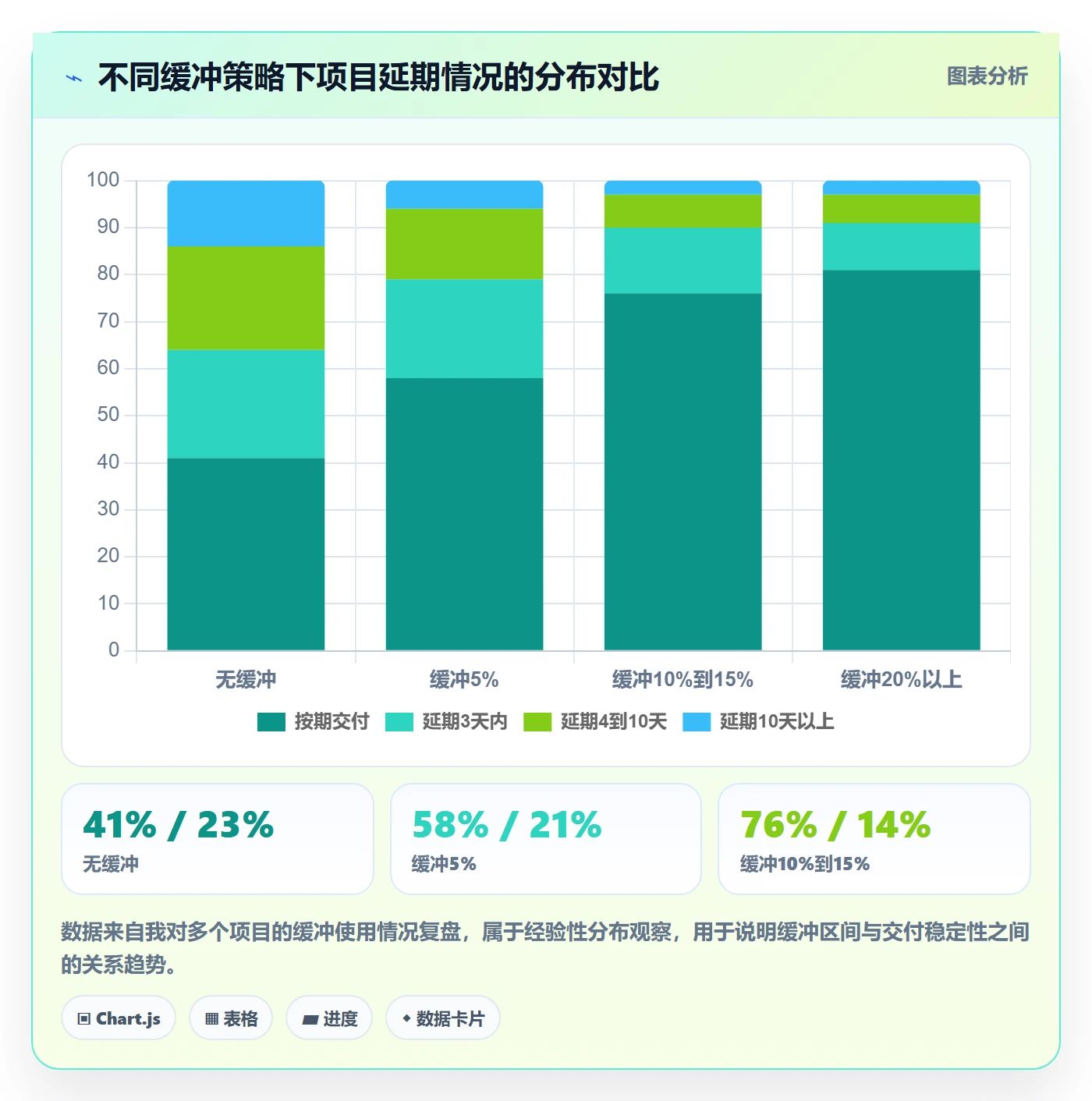

整体缓冲建议控制在总工期的 10% 到 15%,关键路径上单独留 2 到 3 天的收口时间。缓冲由产品经理或项目负责人统一管理,团队不能自行消耗,动用缓冲必须记录原因。

(2)缓冲被消耗后的处理

缓冲消耗超过一半时,必须触发一次范围评审。要么砍范围,要么调整日期,要么追加资源,三者必须选一个,不能靠团队加压硬扛。

项目目标如何做好目标进度?产品经理实操方法与操作步骤

5. 第五步:建四层可视化进度盘

四层进度盘是整套方法的核心载体。目标层、里程碑层、任务层、风险层各自独立,但通过编号关联,可以互相追溯。

(1)四层的字段设计

层级 核心字段 更新频率 责任人
目标层 目标描述、成功指标、基线值、当前值、目标值、统计周期 每两周 产品负责人
里程碑层 里程碑名称、交付物、负责人、验收人、验收标准、计划日期、实际日期、状态 每周 各里程碑负责人
任务层 任务名、负责人、前置依赖、计划工时、剩余工时、状态、阻塞原因 每日或每周 任务负责人
风险层 风险描述、概率、影响、触发条件、应对方案、责任人、等级、更新时间 每周 产品经理

(2)关键进度指标

  • 里程碑达成率:已按期完成的里程碑数除以计划完成的里程碑数,反映交付节奏稳定性。
  • 偏差天数:实际完成日期与计划日期的差值,反映排期准确度。
  • 阻塞时长:任务处于阻塞状态的总时长,反映协作效率问题。
  • 变更次数及影响人天:反映范围控制能力。
  • 风险暴露提前量:反映预警机制灵敏程度。
  • 效果指标进度:当前业务指标值与目标值的比值,反映目标推进程度。

(3)避免进度盘变成装饰

进度盘能持续更新,靠的是三条规则:更新责任明确到人、更新频率写进节奏、不更新要有人问。第三条最容易被忽略,但它是让机制活起来的唯一保障。

6. 第六步:跑节奏化的跟踪

跟踪节奏的作用是让问题有固定的暴露窗口,而不是靠偶然发现。我常用的节奏是日轻、周重、双周深。

(1)每日站会

控制在 15 分钟以内,只回答三个问题:昨天承诺的事完成了吗?今天做什么?有什么阻塞?阻塞一旦提出,由产品经理会后单独跟进,不在会上展开讨论。

(2)每周进度评审

时长控制在 45 分钟,只看里程碑状态、风险变化、变更请求和需要决策的事项。会议前必须完成看板更新,会上不从头同步信息,只处理变化和决策。

(3)双周深度复盘

聚焦两类问题:哪些假设被证伪了,哪些流程反复出现同一个问题。复盘输出的是机制调整,不是责任追究。

(4)会议行动表的字段

决策事项、决策结论、行动项、负责人、截止时间、状态、验证方式。没有负责人和截止时间的行动项等于没记。

7. 第七步:管风险和变更,并做复盘沉淀

风险和变更要分开管。风险是还没发生但可能发生的事,变更是已经确定要改变范围、日期或方案的事。混淆两者会导致风险清单里塞满已经定下来的事情。

(1)风险清单的更新规则

每周固定时间更新一次,新增、升级、关闭都要记录。风险等级从黄转红时,必须同步给出应对方案和需要的决策支持,不能只标记等级。

(2)变更影响评估表

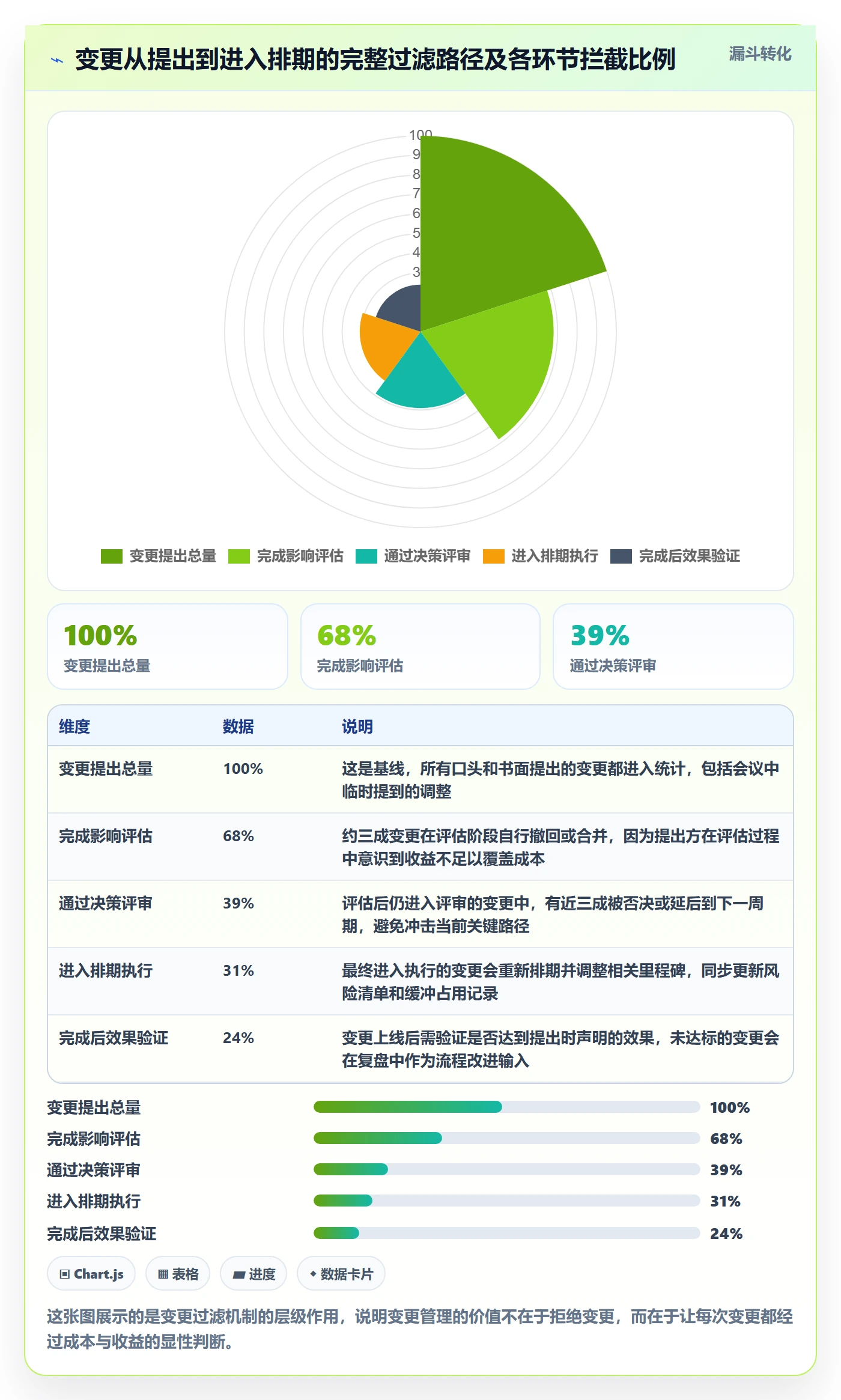

任何变更进入前,都必须填完这张表:变更内容、提出人、业务理由、影响的任务和里程碑、增加的人天、对交付日期的影响、需要调整的范围、决策人、决策结论。填不完的变更不进入排期。

(3)升级机制的阈值设计

明确什么情况下必须升级:里程碑延期超过 3 天、关键路径阻塞超过 2 天、变更影响超过 5 人天、跨部门依赖二次延期。达到阈值就升级,不依赖个人判断,避免出现“想再努力一下”导致的延迟暴露。

(4)复盘沉淀的产出

每次复盘至少产出一项流程调整,并写进项目文档。我比较反对只写“下次注意沟通”这类结论,因为它无法验证是否改进。

项目目标如何做好目标进度?产品经理实操方法与操作步骤

七、三张表和一个周节奏:可直接套用的执行框架

1. 目标进度总表

这张表解决“现在到哪了”的问题。它把目标、里程碑、负责人、验收标准和状态放在一起,任何人在任何时候看一眼就能知道整体状态。

目标 成功指标 里程碑 负责人 验收标准 状态
客服处理效率提升 人均单次处理时长 ≤ 8 分钟 工单链路可完成真实流转 研发负责人 A 3 类工单各完成 10 笔真实流转 已完成
客服处理效率提升 人均单次处理时长 ≤ 8 分钟 知识库检索准确率达标 算法负责人 B 抽样 200 条,Top3 命中率 ≥ 85% 进行中
客服处理效率提升 人均单次处理时长 ≤ 8 分钟 看板上线试运行 产品经理 C 5 名客服连续使用 3 天无阻塞 未开始

2. 风险与变更表

这张表解决“什么会出问题”的问题。风险和变更放在同一张表里但分列管理,每周固定更新。

类型 描述 概率 影响 触发条件 应对方案 责任人
风险 第三方接口限流导致联调延期 中 关键路径延期 3 天 单日调用超限 2 次 申请提额并准备降级方案 技术负责人 D
风险 算法标注人力不足 高 检索准确率达标延后 周标注量低于计划 60% 启用外部标注并调整里程碑日期 产品经理 C
变更 新增工单批量导出需求 确定 增加 6 人天 已进入评估 延后至下一周期执行 业务负责人 E

3. 会议行动表

这张表解决“会上说了什么、谁做、什么时候做完”的问题。它也是防止同一个问题反复讨论的关键。

决策事项 决策结论 行动项 负责人 截止时间 状态
是否调整检索里程碑日期 延后 5 天 同步更新进度总表与依赖任务 产品经理 C 本周五 已完成
批量导出需求是否本周期做 本周期不做 记录至需求池并通知提出方 产品经理 C 下周二 进行中
第三方接口限流应对 提交提额申请并启用降级 输出降级方案文档 技术负责人 D 下周三 进行中

4. 一周节奏

我把节奏压到三个固定动作,避免会议过载。

  • 周一:目标与里程碑同步。更新进度总表,确认本周要推进的里程碑和关键依赖。
  • 周三:风险与变更评审。更新风险变更表,处理需要决策的事项,评估新增变更影响。
  • 周五:复盘与下周预排。回顾本周承诺完成情况,预排下周关键路径任务和资源冲突。

这三个动作加起来每周占用不到 3 小时,但它让进度信息始终处于可判断状态。节奏的价值不在于开了多少会,而在于问题有固定的出口。

七、三张表和一个周节奏:可直接套用的执行框架

八、不同情况下的行动建议

1. 情况一:项目已经严重延期,需要救火

先不要急着加人。第一步是重新确认目标的成功标准,明确哪些范围可以砍。第二步是把剩余任务按依赖重排,找出真正在关键路径上的部分。第三步是集中资源保关键路径,非关键路径的任务暂停或延后。

救火阶段最忌讳全面加压,因为全面加压会让所有任务同时争夺资源,反而拉长整体周期。这个阶段我的建议是只保留一个决策会议,每天 15 分钟,只处理阻塞。

2. 情况二:项目刚开始,还没进入执行

这个阶段投入产出比最高。重点做三件事:把目标的成功指标和口径确认到可计算的程度,把里程碑切成可演示的节点,把跨团队和外部依赖落实到具体的人和日期。这三件事做扎实,后续执行阶段的延期概率会明显下降。

如果公司有工具规范要求,这个阶段也适合同步确定承载工具。像前面提到的中大型组织场景,如果对数据不出内网有硬要求,需要提前确认是否支持私有化部署;如果原来使用 Jira 积累了大量数据,迁移成本和字段映射能力要提前评估。

3. 情况三:多项目并行,资源互相抢占

多项目并行时,最大的问题是资源被同时占用导致每个项目都慢。我的做法是建立统一的项目集视图,把所有项目的关键路径任务放在一起看,识别资源冲突点。

冲突处理原则是:优先保障目标指标压力最大、且延期影响面最广的项目。这个判断要提前做,而不是等冲突发生时临时协调。有条件的话,用支持项目集视图和多项目并行的平台承载会更省力,但前提是判断标准和优先级规则已经定好,工具只是执行手段。

4. 情况四:目标由上层下达,团队缺乏认同

这种情况下进度管理会格外困难,因为团队没有内在动力去保护进度。解法是增加一层翻译:把上层目标翻译成团队能感知的具体影响,同时把团队面临的实际约束向上反馈。

我的做法是在目标对齐会上让关键角色各自说出“这个目标对我这部分意味着什么变化”。当每个人都把目标和自己的工作关联起来之后,进度的维护就不再只是产品经理一个人的事。

项目目标如何做好目标进度?产品经理实操方法与操作步骤

九、不同情况下的取舍

1. 取舍一:进度可视化深度 vs 维护成本

进度盘越详细,维护成本越高。四层全部做到每日更新的项目,通常需要专人投入相当比例的时间。所以取舍标准应该是:看这个项目对目标指标的影响敏感度。

影响敏感度高的核心项目,四层全开、每日更新;影响敏感度中等的一般项目,目标层和里程碑层每周更新,任务层依赖团队自有节奏;短期小项目只维护里程碑层和风险层即可。

2. 取舍二:缓冲大小 vs 资源利用率

缓冲留得越多,交付越稳,但资源闲置越明显,管理层容易质疑效率。缓冲留得少,资源利用率高,但延期风险直接转嫁给交付节点。

我的建议是默认取 10% 到 15% 区间,并且把缓冲的存在和用途在项目启动时就说明清楚。当缓冲被解释为“应对不确定性的必要条件”而不是“预留的偷懒空间”时,接受度会高很多。

3. 取舍三:范围完整性 vs 交付确定性

这两个目标天然冲突。目标进度管理的关键判断是:如果必须牺牲一个,牺牲哪个?

对于有明确时间窗的项目,比如政策合规类、大促支撑类,优先保交付确定性,范围可以分批上线。对于探索性质的项目,优先保范围完整性和验证充分性,日期可以适当弹性。这个判断必须在项目启动时做,执行到一半再讨论会更难。

4. 取舍四:变更响应速度 vs 计划稳定性

响应越快,计划越不稳;计划越稳,响应越慢。合理的平衡方式是设置变更窗口:常规变更集中到固定的评审节奏处理,只有影响关键路径的紧急变更才走快速通道。

这样既避免了“任何变更都随时插队”造成的混乱,也避免了“所有变更都要等两周”造成的业务停滞。

5. 取舍五:工具标准化 vs 团队使用习惯

统一工具能带来数据一致性和跨项目可见性,但强行切换工具会带来短期效率下降。判断依据是团队规模和数据互通需求:组织规模大、多项目并行、需要跨团队看数据时,统一工具和标准化字段的收益明显更大;小团队、单项目、协作简单时,工具适配习惯比强行统一更重要。

十、收尾:今天就能开始的三件事

回顾整篇,我最想强调的是这个判断:目标进度做不好,绝大多数时候不是团队不努力,而是“完成”的定义没有提前对齐。把所有的时间花在催办上,不如把时间花在定义上。

如果你现在手上正好有一个推进不顺的项目,建议今天做三件事。

  1. 更新一个目标的验收标准。挑当前最重要的那个目标,写清成功指标的基线值、目标值、统计周期和口径,确认到可以直接取数的程度。
  2. 把任务清单改成里程碑清单。列出接下来要达成的 4 到 6 个里程碑,每个都写成可演示、可验收的交付物,标上验收人和验收标准。
  3. 本周跑一次风险评审。把你知道的所有可能延期的事情写下来,标注概率、影响和触发条件,选出影响关键路径的 3 项,给出应对方案和责任人。

做完这三件事,你大概率会发现,原本模糊的延期风险变得具体了,团队也能用同一套语言讨论进度。进度不是催出来的,是设计出来的。设计的第一步,就是把“什么算做到”说清楚。

常见问题解答(FAQ)

1. 项目目标拆到里程碑,怎么判断拆得够不够细?

我最近在推一个跨端改版项目,老板只给了「Q3 完成新用户链路优化」这种目标,我拆了一版里程碑给团队,结果评审时研发说看不懂要交付什么,运营说不知道什么时候能开始准备。我就很迷茫,里程碑到底要拆到什么颗粒度才算够?

判断标准只有一条:每个里程碑都能回答「谁在什么时候交出什么东西、由谁验收」。拆的时候按可演示成果切,不按职能动作切。「后端接口开发完成」不是里程碑,「新用户注册接口联调通过,能用测试账号跑通注册到首登全流程,由测试负责人验收」才是。

建议每个里程碑固定五个字段:交付物名称、可验证的完成定义(含演示方式或验收口径)、负责人、验收人、目标日期。颗粒度参考:单个里程碑跨度控制在 1,2 周,超过 3 周就再切一刀;一个项目 5,9 个里程碑比较合适,少于 5 个说明中间过程被隐藏,多于 9 个说明你还停留在任务层。

另外一定要同步输出一份「本期不做清单」,把被砍掉的需求写清楚,否则「完成」的定义会被反复拉扯。

2. 项目进度到底该看哪些指标?靠百分比汇报靠谱吗?

以前我管进度就是每天问一遍做完没,然后拿一个百分比写周报,结果老板问我这个 70% 是怎么算出来的,我就卡住了。百分比这东西好像谁都能报,我想知道有没有更靠谱、能被追问的口径。

别用主观百分比,改用四组可核对的口径。第一,里程碑达成率:按期达成的里程碑数除以计划达成数,按周统计,连续低于 80% 就要回头查依赖和排期假设,而不是加会。第二,计划偏差天数:实际完成日减计划完成日,按里程碑记录;

单点偏差超过 3 个工作日触发预警,连续两个里程碑为正偏差,基本可以判定进度模型已经失真,要重排而不是硬压。第三,阻塞时长:任务从卡住到被解除的天数,这是最容易被忽略但预警价值最高的指标,阻塞超过 48 小时未解除就该走升级,不要等到截止日前三天。

第四,变更次数:本周新增或改动的需求条目数,以及它对关键路径的净影响天数。这四项里只有偏差天数和阻塞时长是完全客观的,达成率和变更次数主要用来看趋势。把「完成度 70%」换成「3 个里程碑已交付、1 个偏差 2 天、2 个阻塞待解」,沟通成本会立刻下降。

3. 跨部门推不动、大家嘴上都说在做了,产品经理该怎么让进度真正动起来?

我手上这个项目涉及研发、设计、运营三方,每次周会大家都说在做了,但一周过去没动静。我一个个去问又像在催命,催多了关系也僵。到底怎样才能让事情真正往前推,而不是靠我天天追?

把「催人」换成「暴露阻塞 + 推动决策」,这是产品经理在进度管理里最核心的动作。第一步,让阻塞可见:要求每个任务在进度盘上写清三件事,当前状态、卡在谁那里、需要什么才能往下走,而不是只报完成百分比。

第二步,设升级阈值:阻塞超过 48 小时未解除,或关键路径任务偏差超过 3 个工作日,就自动升级到双方主管,不需要你反复私聊。阈值要在项目启动会上提前对齐,这样升级就不再是打小报告,而是机制的一部分。

第三步,让每次会议以决策收尾:会后 24 小时内发出行动表,只写四列,决策结论、行动项、负责人、截止时间,没有负责人的行动项一律视为无效项,下次会直接删掉。你会发现真正拖慢进度的往往不是执行慢,而是有三五个悬而未决的决策没人拍板,产品经理的价值就是把这些决策从水下捞出来。

4. 需求变更频繁,项目缓冲到底该留多少?变更该怎么接才不失控?

我们项目排期排得很满,一点缓冲都没留,结果业务方每次加个所谓的小需求就全线崩盘,最后延期还是算在我头上。我想知道缓冲到底留多少算合理,变更又该怎么接才不会把节奏彻底打乱。

缓冲不要拍脑袋,按关键路径倒推更稳。经验做法是在关键路径总工期上加 10%,20%:内部协作、需求相对确定的项目取下限 10%;涉及外部供应商、第三方审核或强合规流程的取上限 20% 甚至更高。缓冲要挂在项目层,不要分给每个任务,否则会被逐个消耗掉而彻底失去作用。

变更管理上设两道闸:一是变更窗口,每周固定一次集中受理,非关键路径的变更不即时插入当期,避免节奏被切碎;二是影响评估,每个变更必须回答三个问题,影响哪个里程碑、增加多少净工期、需要哪个角色额外投入,回答不出来就不进排期。同时对变更分级:影响关键路径或验收标准的走评审会,只影响体验细节的进待办池。

判断依据是净工期变化,而不是需求看起来小不小,很多所谓的「小需求」真正贵的是联调和回归测试,不是开发本身。

核心关键词

读者评论

曾
曾思源

作为产品经理,文章里“里程碑只有日期没有可验收交付物”这点太真实了。之前项目延期,复盘时也发现研发和业务对“联调完成”理解差好几天。后来把验收标准写成“真实账号跑通全流程”,争议少了很多。四层结构里风险层独立维护确实有用,但小团队执行成本不低。

马
马明远

从研发角度看,最怕需求变更后没有重新评估关键路径,日期还按旧的排。文章提到变更影响评估完整度,我们团队就吃过亏。还有“用追问代替跟踪”,每天问进展真的低效。结构化三问更有效。不过缓冲留10%-15%在强交付文化里很难,往往被压缩。

范
范景行

项目经理视角:会议只同步信息不产生决策,这点很扎心。我们周会经常变成信息广播,没有行动项和负责人。文章建议会前同步看板和风险清单,会只处理决策和冲突,值得试。但四层进度盘需要工具支持,否则维护成本高,尤其跨部门依赖多的时候。

袁
袁知夏

业务方读者:目标进度和项目进度分开记录很有启发。上线不等于目标达成,比如自助开通率只从30%到36%,但项目进度显示100%。如果团队只看交付不看效果,问题会被掩盖。希望产品经理能提前把业务指标验收标准对齐,而不是上线后才发现方向偏了。

文章包含AI辅助创作:项目目标如何做好目标进度?产品经理实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308006
