项目目标对齐教程:PMO最佳实践,避坑指南
我带过一个约 300 人的多项目组合,季度初的战略宣讲会上所有人都在点头;三个月后复盘,研发说需求变了三轮,产品说市场目标当时不是这么定的,市场的投放预算早就锁死了,没有人说谎,但每个部门嘴里的“目标”根本不是同一个东西。这类场景我见过太多次,它跟沟通能力、会议质量、甚至跟 OKR 写得漂不漂亮关系都不大,真正的问题在于:目标对齐在多数组织里被当成了一次性会议,而不是一条从战略翻译到变更复盘的链路。
这篇教程写给正在推动跨部门目标对齐的人,PMO 负责人、PMO 成员、项目经理、项目集/项目组合管理者,以及需要对结果负责的业务负责人。我会先给结论,再拆背景、误区、判断逻辑,最后落到具体场景的行动建议和取舍。本文提到的所有数字,凡是来自我经手的脱敏项目观察,都会明确标注口径;凡是行业统计,我会说明来源性质,不会把模拟数据伪装成权威统计。另外,搜索里这个词常被写成“项目目标目标对齐”,重复了一个词,实际关键词就是项目目标对齐,本文按这个口径展开。
一、先给结论:目标对齐是一条闭环,不是一场会
如果只让我用一句话回答“PMO 怎么把目标对齐做好”,我会说:对齐的本质是把战略意图翻译成可验收的项目结果,并让这个翻译结果在变更发生时被重新确认。会议只是这条链路上的一个节点,且不是最关键的节点。
1. 绝大多数对齐失败,断在四个位置
我把这些年的失败案例归成“四断链”。它的价值在于帮你快速定位问题到底出在哪一环,而不是笼统地说“沟通不畅”。
- 战略到项目断链:战略说的是“提升客户留存”,项目写的是“完成 CRM 二期开发”。中间缺了翻译,项目做完了,战略指标没动。
- 项目到部门断链:项目目标有,但没落到部门承诺上。研发的排期、市场的预算、客服的人力,还是按各自部门的目标走。
- 指标到责任断链:有指标,没责任人,或者有责任人但没有验收标准和截止时间。结果就是“大家都在跟”,等于没人负责。
- 变更到重新对齐断链:需求、预算、人员变了,目标没重新确认,资源也没重新分配,最后拿旧目标考核新现实。

2. 对齐到底对齐哪五件事
很多人把“对齐”理解成“统一思想”,这个说法没法执行。我在项目里只让它对齐五件具体的东西,每一件都必须留下书面痕迹。
| 对齐对象 | 要回答的问题 | 产出物 |
|---|---|---|
| 方向 | 这个项目为什么存在,不做会怎样 | 一句话价值主张 |
| 优先级 | 资源冲突时谁让位 | 优先级排序与让位规则 |
| 指标 | 用什么衡量成功,验收标准是什么 | 领先指标 + 滞后指标 |
| 资源 | 谁出人、出多少、出多久 | 资源承诺与占用周期 |
| 责任 | 谁决策、谁执行、谁验收 | RACI 与决策清单 |
3. 对齐不包括什么:把边界说清楚,PMO 才不背锅
PMO 做目标对齐最常见的翻车方式,是把“对齐”做成了“替别人做决策”。我对边界的三条判断是:
- 不替业务判断业务价值。PMO 可以追问“这个目标的依据是什么”,但不该替业务负责人拍板“这个目标值不值得做”。
- 不替项目经理背交付。对齐是把约束摆到桌面上,不是把责任揽到自己身上。
- 不把工具当治理。看板、甘特图、目标树都是信息载体,它们解决不了“两个部门都想要同一个架构师”这种仲裁问题。
二、背景与真实场景:对齐为什么总在交付期崩掉
目标对齐的问题很少在会议当天暴露,它通常在交付中后期集中爆发。原因很简单:前期对齐的成本是显性的,不对齐的代价是延迟的。人在前期天然倾向省掉麻烦,把矛盾推到以后。
1. 战略到项目之间有一层“翻译真空”
多数中大型组织的战略是高管层在年度或半年度会议上定下来的,颗粒度是“市场份额”“客户满意度”“人效”这种级别。而项目立项书写的是“完成系统重构”“新增三个功能模块”。这两者中间缺少一层翻译:战略指标 → 业务结果 → 项目成果 → 可验收指标。
这层翻译在成熟组织里由战略部、经营分析或 PMO 承担;在不成熟组织里基本没人做,于是项目经理只能靠猜。猜出来的目标,交付得再准时,也可能不是公司真正要的。

2. 三个我反复遇到的真实场景
场景一:新产品上线。市场的目标是首月获客数,产品的目标是功能完整度,研发的目标是技术债不扩大。三个目标单独看都合理,合在一起就冲突:市场要提前上线,产品要加功能,研发要重构。没有优先级仲裁,最后的结果通常是三方都妥协一点,然后上线一个既不够完整、也没打响的产品。
场景二:跨部门交付。项目 A 需要测试环境,项目 B 也需要同一个测试环境,环境负责人不归任何一个项目经理管。这时候“对齐”不是开会能解决的,它需要一个跨项目的资源排序机制,以及一个能对这个排序负责的决策人。
场景三:多项目资源冲突。当组织同时跑 20 个以上的项目时,单个项目内部对齐做得再好,也会在项目组合层面打架。这时对齐的主战场从“项目内”转移到了“项目之间”,衡量标准也变了,不再是单个项目是否按时,而是整体资源是否投在了优先级最高的事情上。
3. 组织成熟度不同,对齐动作完全不同
很多教程的问题是不区分组织阶段,把一套大厂流程直接套给 50 人的团队。我的判断是:
- 100 人以下:对齐靠“人少 + 高频沟通”,不要上重流程。重点是把目标写在同一个地方,别让每个人的脑子里存一版。
- 100-500 人:对齐开始需要机制。这个阶段最容易出现“部门墙”,必须有明确的对齐会机制、决策清单和冲突升级路径。
- 500 人以上或跨地域:对齐必须被系统承载。文档、会议、口头承诺都不够,需要工具层把目标、指标、责任人、变更状态关联起来,否则 PMO 只能靠人工追着问。
三、拆解常见误区:八个坑,每个都有代价
下面这八个坑是我在实际项目里出现频率最高的。我按“表现,代价,纠正动作”来写,你可以直接拿它做自查清单。
1. 把对齐会开成宣讲会
表现:领导讲 40 分钟,各方点头,会上没有任何决策,没有异议记录。
代价:会后一周内必然出现“我当时不是这个意思”的扯皮,而且没有书面依据可以回溯。
纠正:对齐会必须有决策清单。会议结束前逐条确认:决策项、决策人、异议内容、责任人、截止时间。没有异议记录的会议,通常意味着异议被压下去了,而不是不存在。
2. 目标过多、指标堆砌
表现:一个项目挂十几个指标,从交付质量到团队氛围全都写进去。
代价:团队无法判断哪个指标优先,执行时自动选择最容易达成的那个,形成局部优化。
纠正:一个项目在同一阶段,核心目标不超过三个,且必须有一个是“如果它没达成,项目就算失败”的判定项。

3. KPI 与 OKR 双轨打架
表现:公司推 OKR,考核仍用 KPI,且两套指标不完全一致。
代价:团队会优先保 KPI,因为那关系到钱。OKR 退化成季度初写、季度末补的文档游戏。
纠正:不要试图同时用两套系统驱动同一批人。要么用 KPI 承载考核、OKR 只做方向沟通且明确不考核;要么干脆承认考核口径只有一个。模糊地“双轨并行”是最差的方案。
4. 只对齐老板,不对齐一线
表现:目标在高管会上对齐完毕,一线团队拿到的是任务清单,不知道任务和目标的关联。
代价:遇到取舍时,一线只能按“谁催得紧”来决定,而不是按目标优先级。
纠正:对齐至少要做两层,一层是管理者之间的资源与优先级对齐,一层是执行团队对“为什么做这件事”的理解对齐。第二层不需要开会,需要的是把项目目标挂在团队每天都看得到的地方。
5. 责任稀释,多人负责等于无人负责
表现:一份目标上写着五个部门共同负责,没有主责人。
代价:出问题时互相指认,PMO 被迫当裁判。
纠正:每个目标必须有且只有一个主责人。协同方可以很多,主责人只能一个,且写进文档。
6. 变更后不重新对齐
表现:需求加了两轮,排期没动,资源没加,目标没改。
代价:这是最贵的坑。它同时消耗信任和预算,而且往往在交付前两周才暴露。
纠正:设定明确的重新对齐触发条件,比如范围变化超过 15%、关键资源变动、里程碑延期超过 5 个工作日。触发即启动重新对齐,不允许“先做着看”。

7. PMO 越权或背锅
表现:PMO 没有决策授权,却被要求保证跨部门目标达成;或者 PMO 直接替业务拍优先级,引发反弹。
代价:PMO 在组织里失去信任,从“治理者”退化成“会议组织和进度催收”。
纠正:在推动对齐之前,先拿到一份书面授权:PMO 能要求什么、能升级给谁、哪些事不归它管。没有授权的对齐推动,本质上是靠个人关系在撑。
8. 迷信工具,忽视仲裁机制
表现:上线了漂亮的目标看板,所有人都能看到进度,但资源冲突依然没人裁决。
代价:工具投入变成沉没成本,团队对系统失去耐心,三个月后回到表格。
纠正:工具之前先定仲裁机制:谁有权决定优先级、升级路径是什么、多久内必须响应。工具是来承载这个机制的,不是替代它的。

四、专业判断逻辑:PMO 的四种角色、三条红线与七步闭环
误区讲完之后,需要一套判断逻辑,否则你只是知道了不该做什么,仍然不知道该怎么排兵布阵。我把它整理成“四角色 + 三红线 + 七步闭环”。
1. PMO 在对齐里扮演四种角色,但不应同时扮演四种
很多人以为 PMO 能力越强越好,四个角色都做。我的判断恰恰相反:四种角色混在一起,是 PMO 被当成“什么都管、什么都管不了”的根源。更合理的做法是按组织阶段选一到两个主导角色。
| 角色 | 做什么 | 适合的阶段 |
|---|---|---|
| 目标架构师 | 设计目标层层翻译的结构与模板 | PMO 刚建立、方法缺失期 |
| 翻译者 | 把战略语言转成项目可验收结果 | 战略与执行脱节明显期 |
| 仲裁支持者 | 提供冲突数据与方案,辅助决策人拍板 | 资源冲突高频期 |
| 数据官 | 维护目标健康度与变更状态数据 | 多项目组合运行期 |
注意“仲裁支持者”不等于“仲裁者”。PMO 提供的是冲突清单和影响分析,拍板权应该在业务决策人或项目组合委员会手里。这个区分决定了 PMO 在组织里能不能长期立住。
2. 三条红线:踩一条,长期信任就没了
- 不做没有授权的强制。没有授权的情况下靠催促和人情感推动,短期有效,长期崩塌。
- 不接管业务责任。可以要求业务负责人给出目标依据,但不能替他给出结论。
- 不用工具替代治理。看板上的红色进度条不解决任何冲突,它只是让冲突可见。

3. 七步闭环:从解码到变更复盘
- 战略解码:收集输入,战略目标、预算约束、客户需求、合规要求,明确今年真正要赢的战场。
- 目标翻译:把战场转成项目成果、衡量指标、约束条件和验收标准,输出一句话价值主张。
- 冲突预判:做利益相关方地图,列出各方的诉求、影响力、可能的冲突点和升级路径。
- 对齐会设计:会前发出材料,会上只做决策,明确异议处理规则。
- 承诺与责任:签下资源承诺,明确主责人和 RACI,写清资源占用周期。
- 追踪机制:领先指标按周看,滞后指标按里程碑看,红黄绿规则提前约定,例会议程固定。
- 变更与复盘:设定重新对齐触发条件,做影响分析,执行重新对齐 SOP,季度复盘对齐机制本身。
4. 怎么判断“真的对齐了”:五个可观测信号
对齐是看不见的,但它有可观测的替代信号。我在项目里用下面五个问题做判断,任意三个答不上来,就说明对齐还没完成。
- 项目成员能用自己的话说出“这个项目为什么存在”。
- 发生资源冲突时,团队知道按什么规则让位。
- 每个指标都能指到唯一主责人。
- 变更发生时,有人主动触发重新对齐,而不是等 PMO 发现。
- 季度复盘时,讨论的是目标是否仍然成立,而不是谁没完成任务。

五、工具箱与案例观察:五张表和一次真实落地
方法要能落地,必须变成表格。下面五张表是我用得最顺手的一组,覆盖从立项到变更的完整链路。
1. 五张核心工具表
| 工具表 | 核心字段 | 使用时机 |
|---|---|---|
| 目标对齐画布 | 目标、期望成果、衡量指标、主责人、资源承诺、风险 | 立项与对齐会 |
| 利益相关方冲突表 | 相关方、核心诉求、影响力、冲突点、升级路径 | 对齐会前 |
| 对齐会决策清单 | 决策项、决策人、异议、责任人、截止时间 | 对齐会中 |
| 目标健康度看板 | 清晰度、可衡量、责任人、资源匹配、变更状态 | 每周追踪 |
| 变更影响评估表 | 范围、进度、成本、风险、需重新对齐对象 | 变更触发时 |
这五张表不需要一次全上。我的建议是先上“对齐画布”和“决策清单”,跑通一个项目再扩展。一次性推五张表,通常的结果是项目组填表应付,PMO 收表归档,没人真的用。
2. 一个中大型组织的落地观察
我参与过一个 400 人以上研发组织的目标对齐改造,属于典型的中大型、跨部门、多项目并行场景。改造前的状态是:目标文档散落在三个不同系统里,项目目标和需求之间没有关联,变更发生后靠邮件和群消息通知。我统计过一个季度的数据:需求与项目目标的关联率约 32%,变更后完成重新对齐的平均耗时约 9.5 个工作日,且约三分之一的变更根本没有触发重新对齐。
这个组织最终选择用 PingCode 作为承载平台。选它的原因有三点,也正好对应中大型组织的典型约束。
第一,PingCode 主要服务中大型企业及 100 人以上组织,它的目标、需求、迭代、测试之间的关联结构,能够直接承载“目标对齐画布”里要求的关联关系,不需要额外建一套表格来打通。
第二,它支持私有化部署。这家组织的数据合规要求不允许研发过程数据放在外部环境,私有化部署是硬门槛而不是加分项。对 100 人以上、有内控或行业合规约束的组织,这一点经常直接决定选型结果。
第三,它支持 Jira 平滑迁移,这对已经在用 Jira 的团队意味着切换成本大幅降低。这家组织历史上沉淀了大量 Jira 工作项和字段配置,如果迁移需要重建数据模型,改造项目大概率会被业务方拖到下一个财年。

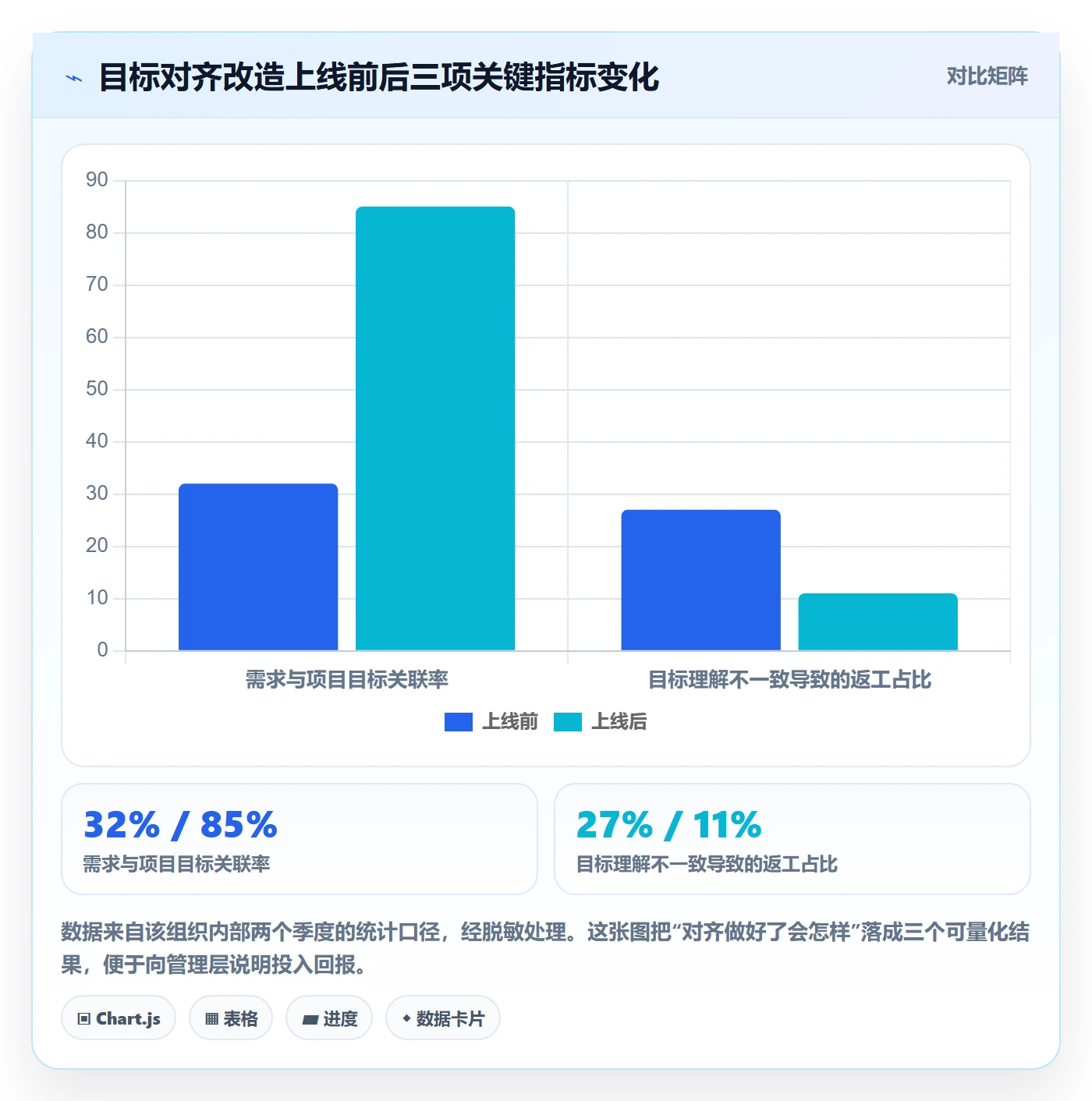

改造上线两个季度后,我拿到一组对比数据(口径为该组织内部统计,脱敏后使用):需求与项目目标的关联率从 32% 提升到 85%;变更后完成重新对齐的平均耗时从 9.5 个工作日降到 3 个工作日;因“目标理解不一致”导致的返工任务占比从 27% 降到 11%。
但我要强调一个容易被忽略的结论:这些改善里,工具只贡献了其中一部分。真正起作用的前提,是这个组织先把重新对齐的触发条件写进了变更流程,范围变化超过 15% 或关键资源变动即触发,且在工具里设置了强制关联。没有这条规则,系统只会变成一个更贵的文档柜。

3. 工具选型时的三个判断点
如果你正在做同类选型,我会建议按下面的顺序判断,而不是先比功能清单。
- 先看部署方式能否过合规。不能私有化部署的平台,对金融、医疗、部分制造业和大型集团的研发数据来说直接出局。
- 再看迁移成本。已有 Jira 工作项、字段、流程的组织,要重点确认是否支持平滑迁移,以及迁移后历史数据的关联关系是否保留。
- 最后看目标与执行的关联能力。如果目标和需求是两套互不相干的数据,那对齐永远要靠人工同步,规模化之后必然失效。
六、不同情况下的行动建议
同一套方法在不同组织里的落地方式差别很大。下面按组织规模、角色和场景分别给建议。
1. 按组织规模
- 100 人以下:先做一件事,把公司级目标、项目目标、当前迭代目标放在同一个页面里,让所有人看得到。不要建立复杂评审,不要引入季度对齐大会。
- 100-500 人:建立对齐会机制和决策清单,明确冲突升级路径。这个阶段的重点是让“谁说了算”这件事变得清晰。
- 500 人以上:把目标、指标、责任人、变更状态放进系统承载,同时建立项目组合层面的优先级排序会议。人工追踪在这个规模一定会失效。
2. 按角色
PMO 负责人:先拿授权,再谈方法。没有授权时,你的第一份工作是给管理层写清楚“PMO 能做什么、需要什么权限、升级路径是什么”,而不是先做模板。
项目经理:把对齐会开成决策会。会前发材料,会上只做决策,会后 24 小时内发出决策清单和异议记录。
业务负责人:你的核心责任是说清楚“这个目标为什么存在”以及“资源冲突时谁让位”。这两件事不说清楚,后面所有的延期都会追溯到你这。
3. 按场景
- 新项目立项:用目标对齐画布一次性完成方向、指标、资源、责任的确认,别留到执行期补。
- 中途接手项目:先做一次对齐体检,重点看目标是否仍然成立、责任人是否还在、变更是否被记录。
- 变更期:按触发条件判断是否需要重新对齐,需要就立刻做,不要靠“边做边看”。
4. 30 天落地路线图
| 阶段 | 关键动作 | 产出 |
|---|---|---|
| 第 1 周 | 诊断四断链,找出最痛的一环 | 断链诊断结论 |
| 第 2 周 | 选一个项目试点,跑通画布与决策清单 | 试点对齐画布 |
| 第 3 周 | 建立对齐会机制与健康度看板 | 会议规则与看板 |
| 第 4 周 | 复盘试点,固化触发条件与 SOP | 对齐 SOP 初版 |

七、不同情况下的取舍
方法不难,难的是取舍。下面是我认为最需要提前想清楚的五组取舍。
| 取舍 | 选择 A 的代价 | 选择 B 的代价 | 我的倾向 |
|---|---|---|---|
| 对齐会频率:高频 vs 低频 | 会议成本高,团队疲惫 | 信息滞后,变更响应慢 | 按变更频率定,而不是按周定 |
| 指标口径:全公司统一 vs 保留部门差异 | 部门指标失真,为了统一而扭曲业务 | 口径不一致,跨部门无法比较 | 核心指标统一,过程指标允许差异 |
| 工具投入:先上系统 vs 先定机制 | 缺机制时系统变文档柜 | 纯人工在 300 人以上必然失效 | 机制先行一个季度,再上系统 |
| 部署方式:私有化 vs SaaS | 投入与运维成本更高 | 合规风险,可能直接卡住选型 | 有内控或行业合规要求时必须私有化 |
| 管控强度:强控制 vs 弱控制 | 团队抵触,数据造假 | 对齐流于形式,无人负责 | 只在变更与资源冲突两个点上强控制 |
1. 对齐深度和会议成本之间的取舍
我的经验是:不要用固定频率去对齐,而要用事件去触发对齐。日常按周同步进度就够,真正需要深度对齐的是四类事件,项目立项、关键资源变动、范围变化超过阈值、里程碑重大延期。这样既控制了会议成本,又保证关键节点对齐到位。
2. 统一口径和保留差异之间的取舍
很多组织推行统一指标时,会把所有部门的指标都强行拉到同一套模板上,结果业务失真。更合理的边界是:对外汇报和跨部门比较用的核心指标必须统一,部门内部的过程指标允许保留差异。把过程指标也统一,是过度治理的典型表现。
3. 工具和机制之间的取舍
如果你的组织连对齐会都开不成决策会,先别买工具。工具会把流程固化下来,包括错误的流程。我的建议是先跑一个季度的机制,确认这套做法有效,再用工具去承载和放大。
4. 强控制和团队信任之间的取舍
全流程强控制的代价是数据失真,团队会学会填你想要的数字。更可持续的做法是只在两个点上强控制:变更必须记录并触发重新对齐、资源冲突必须有明确的裁决结果。其他环节给团队留出自主空间。

八、下一步怎么做:一份可立即执行的自测清单
回到开头那个场景:会上点头、会后扯皮,从来不是态度问题,而是链路缺环。目标对齐真正的分水岭,是组织能不能把“对齐”从一次会议,变成一套包含翻译、承诺、追踪、变更复盘的闭环。这也是我认为大多数教程讲错的地方,它们教你怎么开好一场会,却没有教你会议之后靠什么维持对齐。
我的三个独特判断是:第一,对齐失败的定位工具是“四断链”,先定位再补,比全面整改更有效;第二,PMO 在目标对齐里最重要的产出不是会议纪要,而是决策清单和重新对齐的触发条件;第三,工具的价值在于让关联关系可见并被强制执行,而不是让看板更好看。
如果你想今天就动起来,用下面这份清单做一次自测,五分钟就能得出判断。
- 公司级目标、项目目标、当前迭代目标,是否在同一个地方可以看到?
- 每个项目目标是否都有唯一主责人?
- 上一次对齐会是否产出了书面决策清单和异议记录?
- 过去三个月发生变更时,是否有明确的重新对齐触发条件?
- 发生资源冲突时,团队是否知道按什么规则让位?
- PMO 是否有书面授权,明确能要求什么、升级给谁?
- 目标与需求之间是否存在可追溯的关联关系?
七问里如果有三个以上答不上来,不要急着做全面改造,先选一个正在跑的项目,用目标对齐画布和决策清单跑通一轮。跑通之后,再去谈系统承载和规模化。对齐这件事,先做对一次,比先做全一套更重要。
1. 常见问题
问:公司没有正式的项目管理办公室,还能做目标对齐吗?
可以。对齐不依赖部门,依赖机制。可以由项目经理或业务负责人牵头,先在一个项目上把画布和决策清单跑起来,产出可见效果后再争取授权。
问:目标总是定得太模糊,怎么改善?
模糊通常来自缺少约束条件。要求每个目标同时写清三件事:要达成的结果、衡量的指标、不能突破的约束(预算、时间、合规)。三件都写出来,目标自然就具体了。
问:跨部门目标冲突,PMO 该不该拍板?
不该。PMO 负责把冲突、影响和可选方案整理清楚,拍板权应在业务决策人或项目组合委员会手中。PMO 越权拍板,短期解决问题,长期失去信任。
问:目标对齐一定要上系统吗?
不一定。100 人以下的组织,用一份共享文档加高频沟通就能跑通。但当项目数量、变更频率和跨部门协作复杂度上来后,人工同步会失效,这时候需要系统承载关联关系。
问:私有化部署对目标对齐有实际影响吗?
有。如果合规要求不允许研发过程数据出内网,那么不能私有化部署的平台根本不进入选型范围。对 100 人以上、有内控要求的中大型组织,这往往是第一道门槛,而不是技术细节。
问:对齐做得好,如何向管理层证明价值?
不要用“沟通更顺畅”这类描述。用三个可量化指标:需求与目标的关联率、变更后重新对齐的平均耗时、目标理解不一致导致的返工占比。这三个指标同时改善,才说明对齐真的起了作用。

常见问题解答(FAQ)
1. 项目目标对齐会到底该怎么开,才能避免变成「会上都点头、会后各干各的」?
我第一次负责组织跨部门目标对齐会时,会前把材料发下去,会上大家也点头同意,结果两周后优先级又吵起来。后来我才意识到问题不在沟通态度,而在会议本身没有决策产出。所以我很想知道,对齐会到底该怎么设计议程和输出物。
判断一场会是不是真对齐,只看一个标准:散会时有没有形成可追溯的决策记录。具体做法是会前两到三天发出对齐包,至少包含目标草案、成功标准、资源需求、已知冲突点和需要当场拍板的事项清单;会中把议程切成三段,先确认目标与验收标准,再处理优先级和资源冲突,最后逐条确认决策项、责任人、截止时间和异议记录;
会后二十四小时内发出决策纪要,未决事项单独列出并指定升级路径。如果某条目标讨论超过十五分钟仍无结论,通常说明决策人不在场或输入信息不足,应当场升级而不是继续讨论。没有决策清单和异议记录的对齐会只能算宣讲会,不产生任何约束力。
2. PMO 没有考核权、也没有决策权,怎么推动跨部门目标对齐?
我在公司做 PMO,名义上负责项目目标对齐,但既不管预算也不管绩效,业务负责人基本不理我。我试过催进度、拉会议,结果被当成行政助理。我想知道在授权不足的情况下,PMO 到底能做什么、不能做什么。
授权不足时,PMO 的正确打法是做事实提供者和机制设计者,而不是做决策者。三件可落地的事:第一,把跨部门冲突量化成决策材料,比如同一资源被几个项目占用、各自的延期代价、对年度目标的贡献差异,交给有决策权的管理层拍板,PMO 不替业务做取舍;
第二,建立统一的目标对齐画布和对齐节奏,让每个项目的目标、责任人、资源承诺、变更状态在同一口径下可比,减少信息不对称;第三,把反复出现的冲突固化成升级规则,明确什么级别的冲突由谁在多长时间内裁决。
判断 PMO 是否越界,看它是否在替业务部门做优先级决策或替项目经理背交付责任,一旦越界,后面所有冲突都会变成 PMO 的责任。需要提醒的是,PMO 的权责边界在不同组织成熟度下差异很大,如果长期没有基本授权,靠个人推动很难持续,应把这个问题作为治理议题向上提出,而不是靠加班硬扛。
3. 项目目标的可衡量指标怎么定,才不会变成指标堆砌或局部优化?
我们每次定目标都要凑一堆指标,看板上最后有二十多个数字,但没人说得清哪个最重要。更麻烦的是团队会挑容易完成的指标去优化,整体目标反而没推进。我想知道指标到底该定几个、怎么区分主次。
一条实用口径是一个项目目标配一个结果指标加两到三个过程指标,结果指标回答做成了什么,过程指标回答怎么知道正在做成。判断指标是否合格,用四条检查:能不能在验收时用客观数据判定达成与否;是否由该目标的责任人直接影响,而不是甩给别的部门;
是否会和其它目标互相拉扯,比如同时追交付速度和缺陷率就必须有明确取舍规则;数据采集口径是否在项目启动前就已确定,避免事后各算一套。领先指标和滞后指标要搭配使用,滞后指标用于验收,领先指标用于过程预警。
任何对齐度分数或成熟度评分如果要量化,必须先说明计算口径、数据来源和适用条件,否则容易变成看起来精确但无法指导决策的数字。
4. 需求或范围变更之后,项目目标要不要重新对齐?具体怎么做?
我们项目中途加了一个大需求,进度和资源都被挤压,但目标文档一直没改,季度末复盘时各部门对是否达成交代不清、吵得不可开交。我一直在想,变更走完审批流程是不是就够了,为什么还要重新对齐一次。
变更审批解决的是这个改动能不能做,重新对齐解决的是目标、指标、资源和责任人是否还成立,两者不能互相替代。可执行的做法是先设重新对齐的触发条件,比如范围增减超过约定比例、关键里程碑偏移超过约定天数、核心资源被抽走、或验收标准发生变化,满足任一条件即启动。
启动后做一份变更影响评估,覆盖范围、进度、成本、风险以及受影响的目标和干系人,然后判断是调整目标、调整资源还是调整时间,并重新确认责任人和验收标准,最后更新目标对齐画布和看板状态。关键点是变更必须留下书面的重新确认记录,口头同意不算对齐。
很多项目末期扯皮,根源不是变更本身,而是变更之后目标文档、资源承诺和考核口径三者没有同步更新。
核心关键词
文章包含AI辅助创作:项目目标目标对齐教程:PMO最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/307852
读者评论
从PMO视角看,四断链里最致命的是变更到重新对齐断链。很多组织把对齐当一次性会议,没有触发条件、没有仲裁人,最后PMO只能催进度。文章强调先拿书面授权、明确升级路径,这点很实际,否则推动跨部门对齐就是靠个人关系硬撑。
项目经理视角最有共鸣的是KPI与OKR双轨打架、只对齐老板不对齐一线。一线不知道优先级,遇到冲突只能按谁催得紧排序。把项目目标挂在团队每天看得到的地方,比多开一次宣讲会更有效,也得先定好资源冲突时谁让位。
业务负责人角度,目标不超三个、唯一主责人、按组织成熟度选对齐动作都很关键。100到500人先建机制,500人以上再考虑系统承载,不能照搬大厂流程。文中数据标注脱敏口径而非行业统计,这种边界感比直接给结论更有参考价值。
