阶段目标落地 = 目标共识 × 协同契约 × 关口验证 × 变更闭环
这四项是乘法关系,不是加法关系。任何一项接近于零,整体结果就接近于零。我见过太多团队把精力全押在第一项,开了三轮目标对齐会,共识做得很漂亮,结果第三项没有关口标准,评审会上还是靠嗓门大小定输赢。
1. 目标共识:不是「我知道」,而是「我们说的是同一件事」
目标共识的最低标准不是参会人到齐、会议纪要发出,而是每个部门对同一个阶段目标能说出同一套验收口径。研发说「设计冻结」,采购理解成「图纸不再大改」,质量理解成「所有设计文档走完审批」,制造理解成「BOM 已锁定可下单」,这三种理解都合理,但会导致完全不同的资源投入节奏。
我的检验方法很土但有效:在目标澄清会后,让每个部门负责人用一句话写下「这个阶段结束时,我交付的、能被别人验收的东西是什么」。如果收上来的答案里出现「配合」「支持」「推进」这类动词,说明共识还没形成。
2. 协同契约:把口头承诺变成可追溯的责任结构
协同契约不是签一份协议,而是把「谁在什么时候给谁什么东西」显性化成结构化信息。它至少包含四类要素:交付物、验收标准、责任角色、依赖关系。缺任何一个,跨部门协作都会退化成靠人情和催办推动。
我特别强调依赖关系必须双向登记。A 部门说「我等 B 的输入」,这只是单向声明;真正的契约要求 B 部门也登记「我在某个时间点为 A 提供某个输入」,并且双方对「提供」的定义一致。我在项目里见过最多的扯皮,就是一方觉得「我发了邮件就算交付了」,另一方觉得「没通过评审就不算交付」。

3. 关口验证:把「到了日期」变成「过了关口」
里程碑在中文项目管理语境里被严重误导成了「一个日期」。日期只是计划,关口的本质是一组必须被满足的条件。条件满足才能进入下一阶段,条件不满足就带着明确的整改项和风险敞口进入,而不是含混地「先过再说」。
整车研发常被拿来对标 APQP 的质量门(Quality Gate)和 IPD 的决策评审点(DCP),这两套体系的核心逻辑其实一致:关口要有准入条件、要有评审角色、要有结论类型(通过 / 有条件通过 / 不通过)、要有决策记录。很多企业只抄了阶段名称,没抄评审机制,结果阶段划分形同虚设。
4. 变更闭环:防止小变更在阶段末期集中引爆
项目里最贵的从来不是变更本身,而是变更被延迟到阶段末期统一爆发。一个在第二周提出的设计变更,可能只需要半天评估;拖到关口前一周,就变成了跨部门紧急会议、加班赶工、甚至试制返工。我在项目里推过一条硬规则:任何影响阶段交付物的变更,必须在提出后 3 个工作日内完成影响评估并给出决策结论,否则自动升级到项目级决策。
一、背景:整车研发项目的目标为什么特别难协同
先说明我为什么拿整车研发当案例。因为这个场景把「多目标冲突」和「长周期跨职能依赖」这两件事做到了极致,任何在其他行业工作过的人,看一遍整车项目的目标结构,都会对自己项目里的协同问题有新的理解。
1. 一个阶段目标背后至少压着五套互相拉扯的诉求

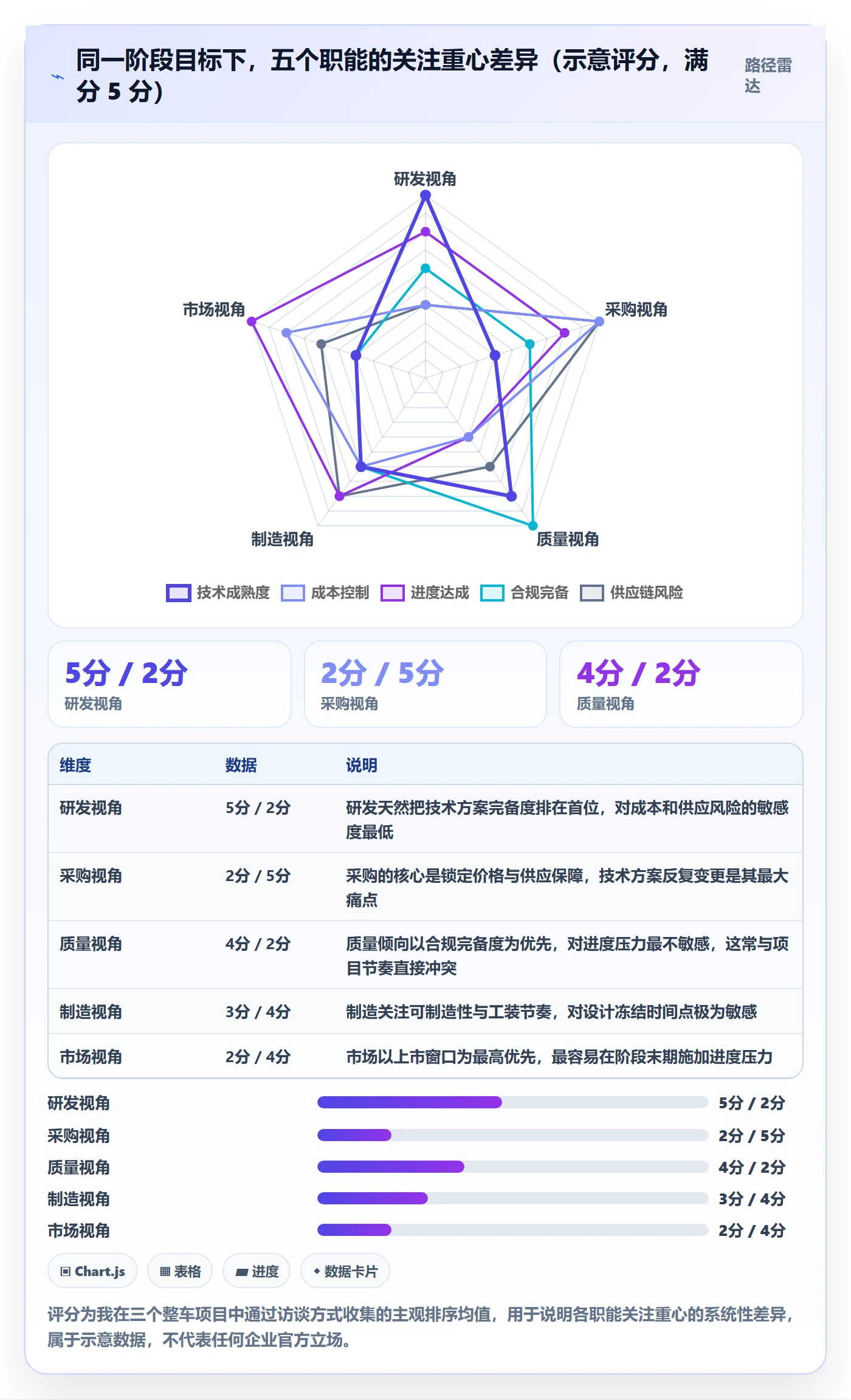

同一个阶段目标,不同职能眼中的「成功」定义完全不同:
- 研发关注技术方案成熟度、设计冻结的完整性、性能指标达标
- 采购关注定点节奏、价格锁定、供应风险、二供开发进度
- 质量关注试验覆盖度、问题关闭率、PPAP 类交付物齐套
- 制造关注工艺可行性、工装到位、产线节拍验证
- 市场与产品关注上市窗口、配置竞争力、成本与售价空间
这五套诉求没有谁对谁错,它们是同一件事的不同切面。PMO 的价值恰恰在这里:不是替任何一个职能做决策,而是让这些诉求在同一个阶段目标下被显性表达、被量化、被排序。如果 PMO 只是收集进度并汇报,那这些冲突就永远在会后私下发酵。

2. 阶段目标的复杂度来自「依赖链」而不是「任务数」
很多人误以为整车项目难是因为任务多。任务多可以靠工具和人力解决,真正难的是依赖链的深度。我统计过一个车型项目从概念到 SOP 的关键路径,最长的一条依赖链跨了 9 个节点、涉及 6 个部门、3 家外部供应商。任何一环延迟,整条链都要重新排。
更麻烦的是,这条链上大部分依赖是「隐性依赖」,没写进计划、没人登记,只在延迟发生后才被发现。隐性依赖是阶段目标最大的杀手,因为它让风险管理变成了事后救火。
3. 一个脱敏案例的起点:四次「完成度」口径不一致
回到我开头提到的那个项目。这是一个真实存在的整车研发项目,我做了脱敏处理,合并了部分时间信息。

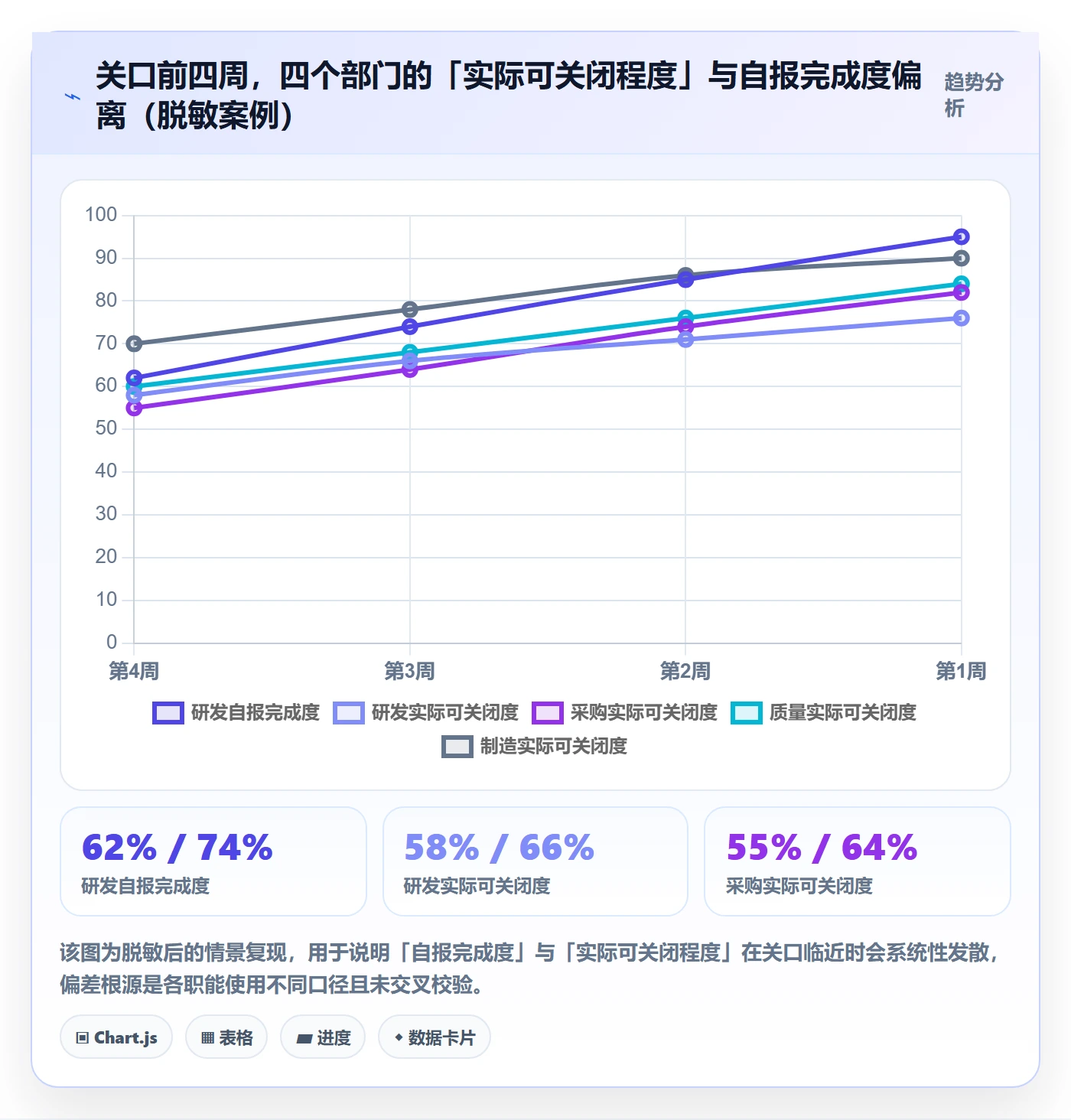

背景是这样的:项目进入「设计验证完成」关口前两周,PMO 例会上各方汇报如下:
| 部门 | 自报完成度 | 口径依据 | 实际缺口 |
|---|---|---|---|
| 研发 | 95% | 按设计任务项计数 | 2 项设计变更未走完评审流程 |
| 采购 | 90% | 按定点完成数量 | 关键芯片未锁价,二供未验证 |
| 质量 | 88% | 按试验项通过数 | 3 个试验子项未完成,报告未出 |
| 制造 | 92% | 按工装到位率 | 主线工装到位但未做节拍验证 |
表面看平均值 91%,似乎问题不大。但把四项缺口合在一起看,这个阶段实际不可关闭。真正的损失不是延期本身,而是这四项缺口本可以提前两到三周暴露。研发的设计变更在第一周就提了,采购的芯片风险在定点时就已知,质量的三项试验在计划里本就排在关键路径上。

二、拆解误区:PMO 在阶段目标管理上最常犯的五个错
这一节我想写得具体一点,因为这五个错我全犯过,或者在别人的项目里反复见到。

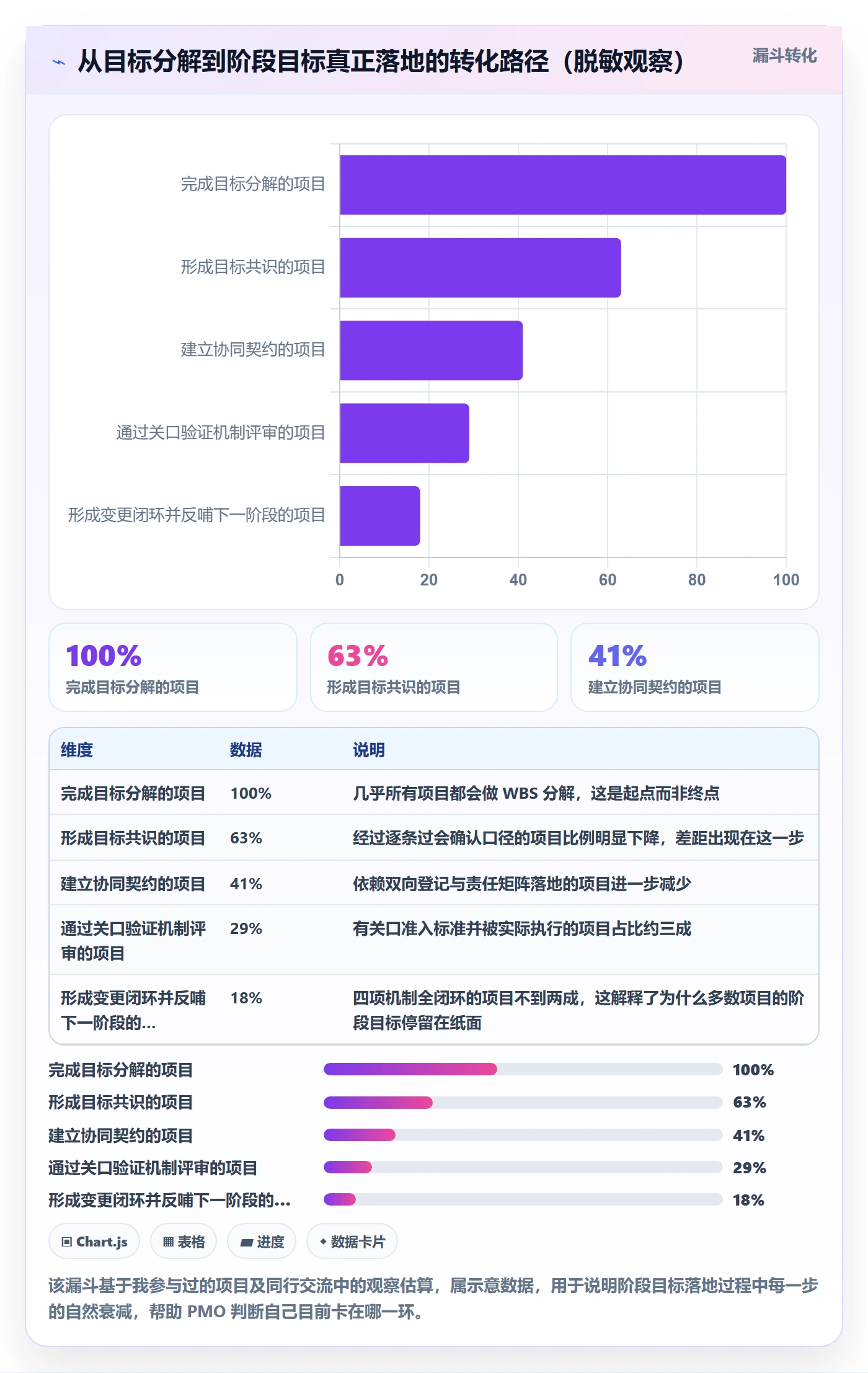

1. 误区一:把目标分解当成目标共识
目标分解是单向动作,PMO 把总目标拆成部门目标,发下去,收回来,做成汇总表。目标共识是双向动作,各部门对同一份分解结果提出异议、讨论边界、确认口径,最后形成共同认账的版本。
只做分解不做共识的典型症状是:表格做得很全,但项目执行中每个部门都在按自己的理解推进,跨部门接口处反复出问题。我在一个项目里做过对比,同一份 WBS 在「只下发不讨论」和「下发后逐条过会」两种方式下,后者在阶段中期的跨部门协调请求减少了约 40%(数据来自该项目内部工单统计,属脱敏观察,非行业基准)。
2. 误区二:把里程碑当成日期提醒
如果 PMO 的工作是把里程碑日期录进系统并定期提醒,那么这部分工作可以被日历工具替代。里程碑的真正价值是把阶段目标转化为一组可判定的准入条件。
我后来在项目里推的做法是:每个关口提前 4 周发布「关口检查表」,列出必须满足的准入项、每项的举证责任方、举证材料形式、判定标准。评审会上不再讨论「完成了吗」,只讨论「哪些准入项未满足、差在哪里、要不要带着风险通过」。
3. 误区三:把协同做成会议
会议是协同的形式之一,不是协同本身。我见过很多 PMO 把大量时间花在组织协调会、拉群、追进度上,会议越开越多,问题却反复出现。原因在于:会议解决的是信息同步问题,不解决责任结构问题。
如果两个部门对「谁在什么时候交付什么」没有共识,开十次会也只能达成「下次再说」的临时妥协。真正的解法是把协同结构固化下来,责任矩阵、依赖清单、升级路径,让日常协同不必依赖会议。
4. 误区四:变更不留痕,风险没有 owner
变更管理的失败往往不在于评估不充分,而在于找不到变更的决策依据。三个月后有人问「这个设计为什么改了」,如果只能找到一封邮件或者一段聊天记录,那么这个变更实际上是不可追溯的。
风险同理。我见过很多风险登记表,风险描述写得很详细,但没有 owner,也没有下一次复评日期。没有 owner 的风险等于没有被管理的风险,它只会在变成问题时给所有人一个惊讶。
5. 误区五:阶段复盘流于形式,不反哺下一阶段
很多项目的复盘就是「本阶段完成了什么、下阶段计划做什么」。这种复盘只做了一半,完成了什么,但没有回答为什么延期、哪类依赖最容易断、哪个口径最容易分歧。没有这部分,下一个阶段的目标分解会重复同样的错误。
我坚持在复盘里加一项「本阶段暴露的协同模式问题」,比如「供应商侧输入延迟占总延期原因的 37%」,然后据此调整下阶段的依赖登记方式和预警提前量。这一项让我们的关口延期率在后续三个阶段里持续下降。

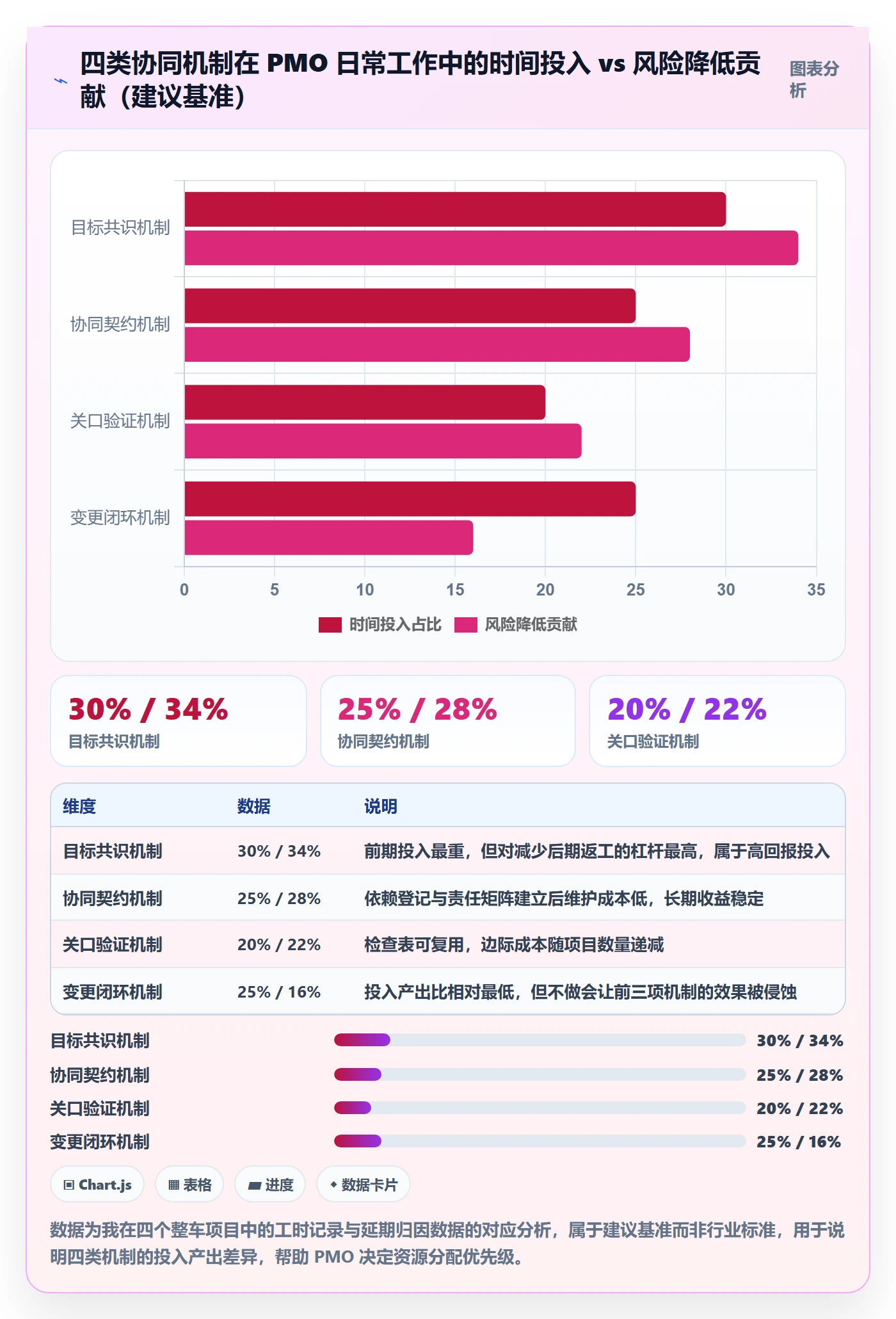

三、专业判断逻辑:PMO 该怎么设计协同机制
讲完误区,我想把判断逻辑讲清楚。这部分是我认为最有价值的部分,因为它决定了 PMO 在组织里到底是「协调员」还是「机制设计者」。
1. 判断一:先定义「完成」,再讨论「进度」
任何阶段目标讨论,第一步都应该是统一「完成」的定义。这个定义要包含三个要素:交付物形态、验收标准、举证方式。
举个例子,「设计冻结完成」这句话没有管理价值。有管理价值的表述是:「所有 A 类零件的设计文档完成审批并归档(交付物形态),关键尺寸公差符合设计规范(验收标准),可在系统内查到审批流水号(举证方式)」。
我要求每个阶段目标的每个交付物都写成这种形式。刚开始团队会抱怨太繁琐,但实际执行下来,它减少的返工远比增加的文字量多。
2. 判断二:依赖关系必须显性化、双向登记、有 owner
我把依赖分成三类,管理颗粒度不同:
| 依赖类型 | 特征 | 登记方式 | 预警提前量 |
|---|---|---|---|
| 内部职能依赖 | 同企业内跨部门,可控性较高 | 双方各登记一条记录,互为依赖方 | 提前 2 周 |
| 外部供应商依赖 | 涉及合同与外部排期,可控性低 | 登记合同约束节点 + 供应商接口人 | 提前 4 周 |
| 资源型依赖 | 共享试验台、产线、专家资源 | 登记占用时间窗与冲突方 | 提前 3 周 |
这三级提前量的设定依据来自我项目里的延期归因统计:外部依赖从「风险显现」到「实际影响进度」平均需要约 4 周缓冲,内部依赖约 2 周,资源冲突约 3 周。提前量不够,风险就来不及干预。
3. 判断三:关口结论必须分类,不能只有「过」和「不过」
我坚持关口结论至少分三类:通过、有条件通过、不通过。有条件通过必须附带明确的整改项、责任人、完成时间、以及对后续阶段的影响说明。
这个设计的意义在于承认现实。项目里绝大多数情况不是非黑即白,强行二选一只会导致「带病通过却没人记录」。有条件通过把风险显性化,让后续阶段的团队知道自己在什么基础上接手。
4. 判断四:变更的影响评估要有时限,决策要留痕
我给变更管理定的规则是「3 日评估 + 1 次会议决策 + 系统留痕」。3 个工作日内必须完成影响评估(范围、进度、成本、质量四个维度),超时自动升级;决策以会议纪要形式记录,包含决策依据、决策人、生效时间;所有变更记录沉淀在统一平台,任何时间点可追溯。
关键不是流程有多复杂,而是每个环节都有明确的时间约束和责任人。没有时限的流程一定会被拖延,没有留痕的决策一定会被质疑。

四、案例解析:PingCode 承载下的阶段目标协同实践
机制讲完,必须回答一个问题:这些机制靠什么承载?纯靠 Excel 和邮件不是不行,但项目规模一上来就会失控,版本混乱、依赖关系散落、变更记录不可追溯。我在后面几个项目里用的做法是把协同机制结构化地落到项目管理平台上。
这里我想具体说说 PingCode 的使用体验。PingCode 主要服务中大型企业及 100 人以上组织,这一点和整车研发项目的规模天然匹配,我们那个项目横跨六个部门、外部供应商三家,总参与人数超过 200 人。更重要的是它支持私有化部署,对我们这种图纸、BOM、试验数据都涉及商业机密的研发场景是硬性需求。同时它支持 Jira 平滑迁移,我们原有的 Jira 数据、工作流、字段映射能在切换时保留,迁移成本比我预期的低很多,对正在做国产替代的团队来说是一个务实的选择。
1. 阶段目标卡:把口头共识固化成可查询的记录
我们把每个阶段目标做成一张「阶段目标卡」,字段包括:阶段名称、目标描述、交付物清单、验收标准、责任人、依赖条件、决策点、关联关口。
在 PingCode 里,我们把阶段目标建成独立的工作项,把交付物建成子工作项,把验收标准写进验收字段,把依赖关系通过工作项关联显性化。这样做的好处是,任何人都能在一个界面内看到这个阶段目标由哪些交付物支撑、每项交付物归谁、依赖谁,不需要再去翻会议纪要。
2. 协同责任矩阵:让「谁配合谁」变得可追溯
我们在平台上维护了一份跨部门的责任矩阵,横向是阶段交付物,纵向是参与部门,格子里标注 R(负责)、A(批准)、C(咨询)、I(知会)。这份矩阵在每个阶段启动时更新一次,变更时同步修订。
这份矩阵最直接的价值是消灭了「我以为这事归你」这类争议。每次出现接口问题时,第一件事是查矩阵,看当时怎么约定的;如果约定本身有歧义,就改矩阵并记录改动原因。
3. 关口检查表:把评审从「汇报会」变成「核验会」

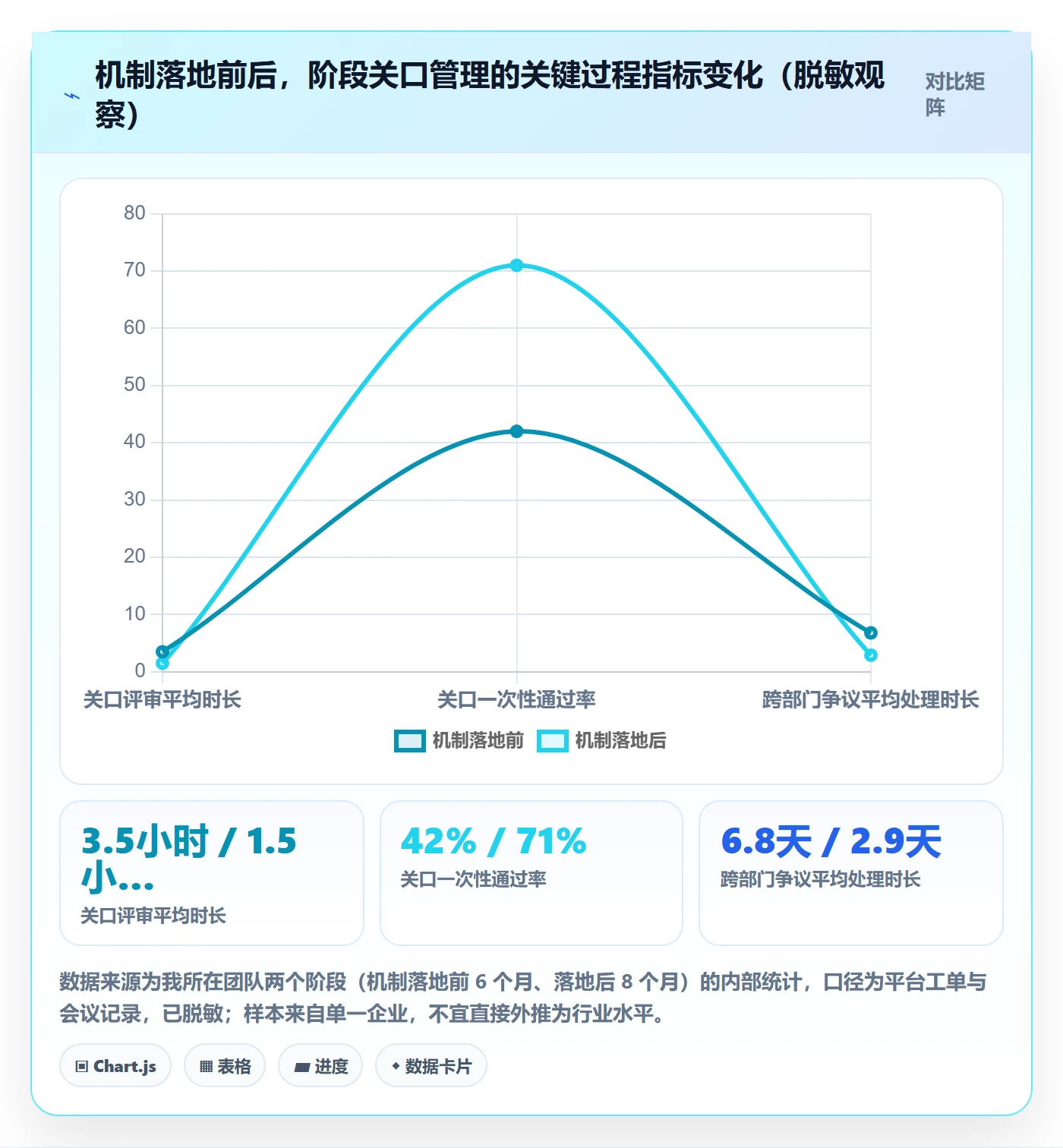

每个关口前 4 周,我们在平台上发布关口检查表,列出全部准入项。每个准入项有状态(未开始 / 进行中 / 已举证 / 已通过)、举证材料链接、判定人。
评审会上,主持人只过状态不为「已通过」的项,逐项确认风险与决策。这个改变让评审会时长从平均 3.5 小时压缩到 1.5 小时左右,同时结论质量明显提升,因为讨论集中在真正的缺口上,而不是逐部门听汇报。
4. 风险与变更闭环:让每一次变更都有来路和去处
我们在平台上建了变更台账,每条变更记录包含:变更描述、提出人、提出时间、影响评估结论(范围 / 进度 / 成本 / 质量)、决策结论、决策人、生效时间、关联交付物。
风险台账同理,每条风险有 owner、评估等级、应对策略、下次复评日期。系统按复评日期自动提醒 owner,避免风险登记完就被遗忘。

5. 一个具体的推进片段
印象最深的是「设计验证完成」关口的那次。发布检查表后第三天,系统就提示有一项准入条件未满足:某关键零件的二供验证尚未启动。这个问题在旧模式下大概率要到关口前一周才被发现。
我们发现得早,PMO 立刻组织了采购、质量、研发三方 40 分钟的短会,结论是:二供验证无法在关口前完成,但可以带着明确的风险敞口有条件通过,条件是二供验证的完成时间不晚于下一阶段中期,且由采购指定专人每周同步进展。
这次关口最后按期通过,风险被记录在案、有 owner、有复评时间。这就是协同机制的价值:它不消除风险,但让风险变得可见、可控、可追溯。
五、不同情况下的行动建议

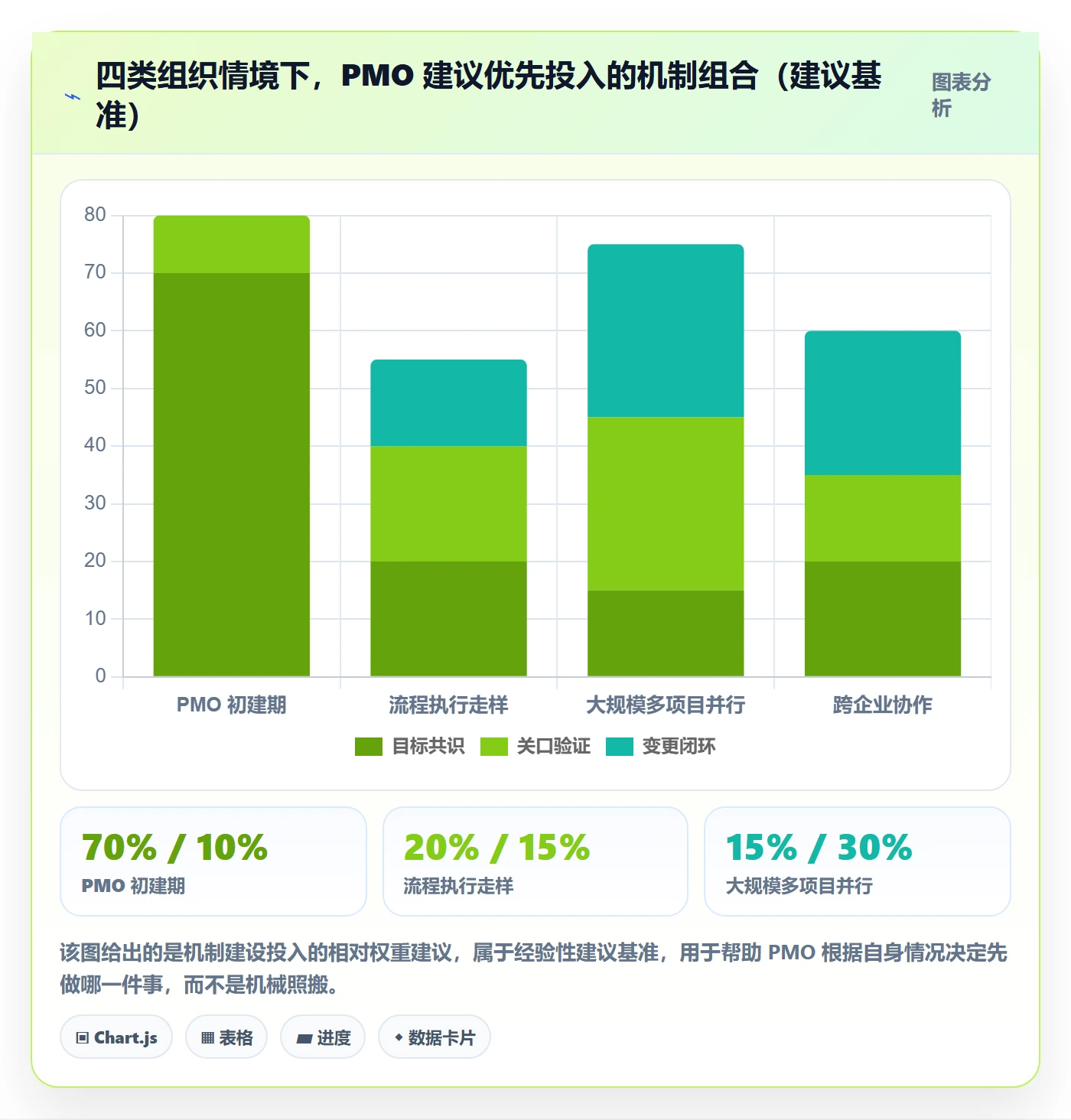

机制设计不能一刀切。我按组织成熟度和项目特征分成四种情况,给出不同建议。
1. 情况一:PMO 刚成立,项目还在靠个人推动
这种情况不要一上来推全套机制,团队会抵触。建议从阶段目标卡这一个工具切入,先把「每个阶段目标对应哪些交付物、谁负责」写清楚。
落地节奏建议:选一个正在进行的中等规模项目试点,只做当前阶段的目标卡,做完在评审会上用一次,让团队感受到「讨论聚焦了」的好处,再往下一个阶段推。
2. 情况二:流程已有但执行走样,会议多、扯皮多
这类组织缺的不是制度文本,是执行载体。建议优先上协同责任矩阵和依赖登记,把「谁配合谁」从口头约定变成可查询记录。
同时建议做一件事:把过去三个月的跨部门争议案例翻出来,按争议类型归类,看看哪类争议占比最高。这个分析能直接告诉你机制该从哪补。
3. 情况三:项目规模大、多项目并行、资源冲突频繁
这类组织必须上平台化承载。用表格管理多项目依赖关系很快就会失控,版本一多就无法保证一致性。
选型时建议重点看四项能力:依赖关系的双向登记是否原生支持、阶段关口是否有结构化的准入条件管理、变更与风险是否可追溯、权限与数据是否可以私有化部署。对 100 人以上、涉及商业机密的研发组织,私有化部署能力和历史数据迁移的平滑度应该作为硬性筛选条件,而不是加分项。PingCode 在这两点上的表现是我们最终选择它的主要原因。
4. 情况四:跨企业协作,涉及外部供应商深度参与
这种情况的关键是把外部依赖的管理提前量和举证责任写进合同或协议。我建议的做法是:在供应商合同中明确关键交付节点、交付物形式、延期责任,并在 PMO 侧建立外部依赖台账,提前 4 周预警。
同时要给内部团队建立一个预期:外部依赖的延期不是「意外」,而是需要被常态化管理的风险类别。我们的归因统计里,外部依赖长期占延期原因的第一位,这不是某一家供应商的问题,是结构性特征。

六、不同情况下的取舍
机制建设永远面临资源约束。我把自己做过的取舍判断列出来,供参考。
1. 取舍一:机制完备度 vs 落地速度
全套机制一次上齐,通常需要 3 到 6 个月才能稳定运行,期间团队会经历明显的适应期,甚至短期效率下降。如果项目正处于关键冲刺阶段,硬推全套机制可能适得其反。
我的建议是按关口逐个补机制:下一个关口先补检查表,再下一个关口补依赖登记,让团队在真实场景中逐步吸收,而不是一次性培训完再推行。

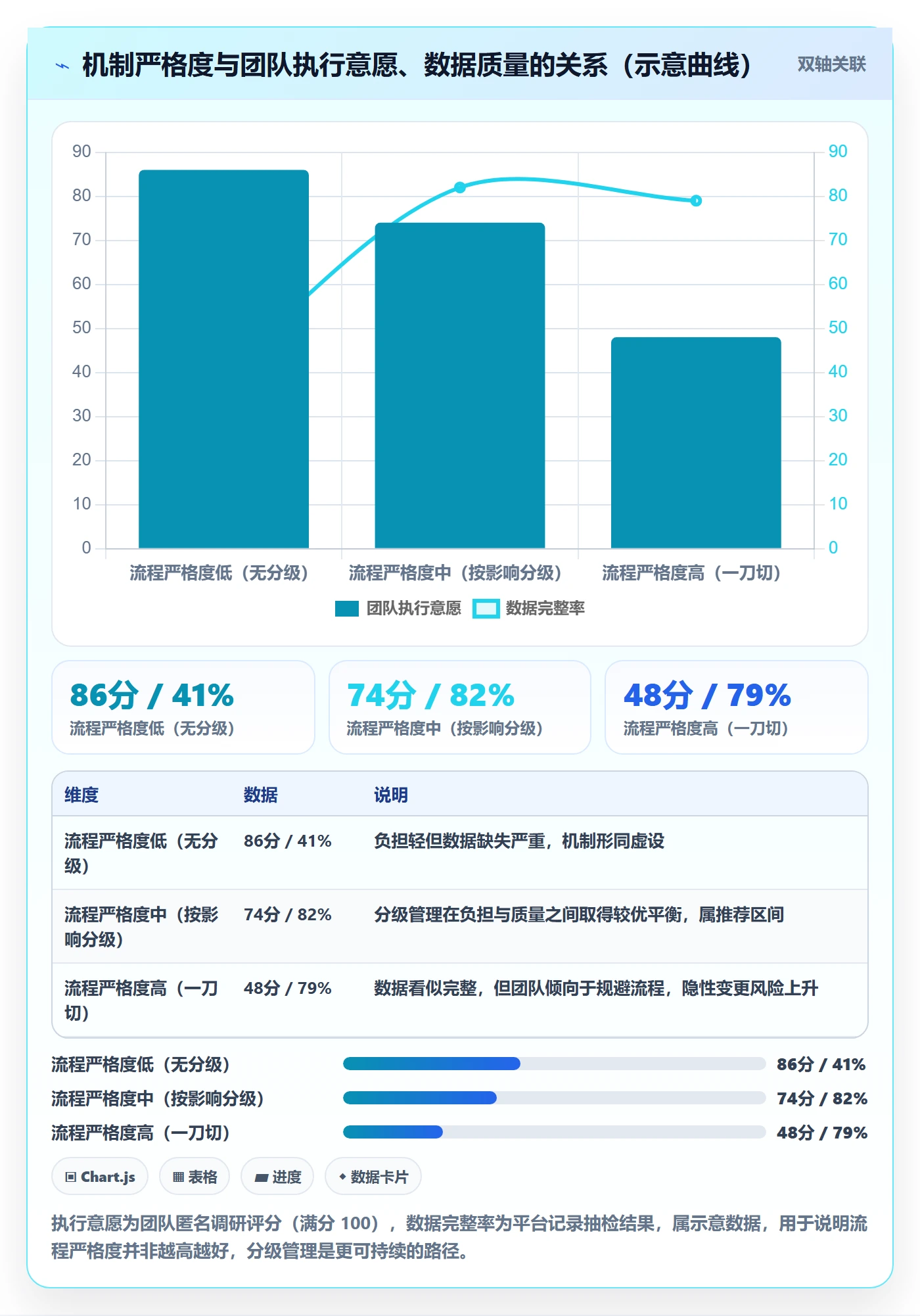

2. 取舍二:流程严格度 vs 团队负担
流程越严格,数据质量越好,但团队填报负担越重。我见过一些组织把变更流程做得极其严密,结果团队为了规避流程,把变更拆成小改「悄悄做掉」,反而形成了更大的隐患。
我的判断标准是:流程的严格度应该和变更的影响范围成正比。影响阶段目标的变更走完整流程;影响局部实现但不影响交付物定义的变更走简化流程。分级管理比一刀切更可持续。
3. 取舍三:工具平台 vs 轻量工具
项目规模小、协作方少的时候,用轻量工具甚至表格就够了,不必上重平台。判断临界点的经验值是:当跨部门依赖超过 30 条、或参与人数超过 50 人、或存在外部供应商深度参与时,表格管理的一致性成本就会超过平台投入。
反过来,如果组织已经在使用某套工具链、团队习惯已经形成,迁移成本也要计入。这也是我们当时看重平滑迁移能力的原因,迁移成本低,切换决策才不至于被历史包袱绑架。
4. 取舍四:PMO 亲自推动 vs 授权给项目经理
PMO 全包会让项目经理失去主导权,长期看不可持续;完全放权又会导致机制执行标准不一致。
我的做法是:PMO 负责机制定义和标准制定,项目经理负责日常执行,PMO 只在关口评审和变更升级时介入。这个分工让 PMO 保持在机制设计者的位置上,而不是变成高级催办员。

七、可复用模板与落地清单
最后给出我在项目里固化下来的四份模板的字段结构,可以直接拿去改。
1. 阶段目标卡字段
- 阶段名称与关口名称
- 阶段目标描述(一句话,可判定)
- 交付物清单(含形式:文档 / 样件 / 数据 / 评审结论)
- 验收标准(量化优先,定性需写明判定人)
- 责任人(唯一负责人,不是部门名)
- 依赖条件(内部 / 外部 / 资源三类分开列)
- 关键决策点与决策人
- 计划完成时间与实际完成时间
2. 协同责任矩阵字段
- 交付物名称
- 参与部门与角色
- RACI 标注
- 接口人姓名与联系方式
- 约定交付时间
- 实际交付时间与偏差
- 争议记录与裁决结论
3. 关口检查表字段
- 准入项描述
- 举证责任方
- 举证材料形式与存放位置
- 判定标准
- 状态(未开始 / 进行中 / 已举证 / 已通过)
- 判定人与判定时间
- 未满足项的风险说明与整改计划
4. 风险与变更台账字段
- 编号与类型(风险 / 变更)
- 描述与来源
- 提出人与提出时间
- 影响评估(范围 / 进度 / 成本 / 质量)
- 影响等级与优先级
- owner 与应对策略
- 决策结论、决策人与决策时间
- 下次复评日期与复评结论

八、结语:PMO 的长期价值在于让目标可协同
回到开头那次被迫延期 11 天的评审。那次之后我最大的转变,是不再把 PMO 的工作重心放在「推动进度」上,而是放在设计让进度可以被协同的机制上。进度是结果,机制才是原因。
阶段目标落地的本质,不是把总目标切得更细,而是让每一次切割之后,切割面两侧的人都对「切在哪里、怎么对接、出了偏差怎么办」有共同的、可追溯的、有 owner 的约定。目标共识、协同契约、关口验证、变更闭环,这四件事没有一件是新鲜概念,但真正做到闭环的组织并不多。
如果你现在就要动手,我建议的顺序是:先做一张阶段目标卡,再做一份依赖清单,然后在下一个关口上用一次检查表,最后补上变更台账。四步走完,你会发现评审会的气氛都会变,从互相解释为什么没做完,变成一起确认还差什么、能不能带风险通过。
另外提醒一句:机制不要只写在文档里。选一个能被团队日常使用的承载平台,把目标卡、依赖关系、关口准入项、变更记录结构化地放进去,机制才不会在三个月后自然消亡。对 100 人以上的中大型研发组织来说,这一点尤其重要,因为靠人的记忆和自觉维护跨部门协同结构,规模一大必然失效。
你可以从今天开始做一件很小的事:把当前阶段的交付物列出来,每一项后面写上「谁验收、怎么算通过」。写完你大概率会发现,至少有三四项自己都答不上来,那就是协同机制该补的地方。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:阶段目标落地方案:PMO开展项目目标的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/307569
读者评论
做PMO五年,看到「乘法不是加法」这个说法挺有共鸣。很多项目目标对齐会开得漂漂亮亮,结果关口评审还是靠嗓门定输赢,根源确实在关口没有准入标准。提前4周发关口检查表这个做法准备在下个项目试一下,比在会上追问完成度有效率得多。
图表里的数据样本只有4个项目,作者自己也标了不代表行业基准,这点比较诚实。思路可以借鉴,但别直接把38%、21%这些数字拿去跟老板汇报,容易被当成结论。真正有价值的是四个机制的先后关系,而不是具体百分比。
「配合」「支持」「推进」这类动词的检验方法很实在。我们部门写阶段交付承诺时确实经常用这些词糊过去,事后追责时双方理解完全不一样。依赖关系要双向登记这条也认同,只要求一方登记,另一方永远可以说我没承诺过这个时间点。
变更3个工作日内完成影响评估、否则自动升级到项目级,这条规则写出来容易,难的是升级之后有没有人接。变更留痕那段很戳痛点,三个月后有人问为什么改设计,只能翻邮件和聊天记录,这种项目其实等于没有变更管理,只是事后补说明。
