目标拆解实操方法:PMO提升项目目标效率的制度设计方法与模板

我做过 6 年 PMO,带过 3 家不同规模公司的项目管理办公室,最让我印象深刻的一次,是某家中型制造企业上线目标拆解制度后的第 4 个月。那个月项目目标达成率从 51% 涨到 68%,但我拿这个数字去汇报时,被业务副总一句话问住了:“这是因为你们多开了 12 场会,还是因为大家真的知道该干什么了?”后来我们把 4 个月的看板数据摊开看,才发现真正起作用的不是那些会,而是 6 张表和 3 条评审门禁。

这篇文章就把这套东西完整讲清楚:PMO 如何把目标拆解从一次性活动,变成一套能自己跑起来的目标效率制度。

一、核心结论:目标拆解的效率,从来不在“拆”这个动作上

这几年我访谈过 20 多位 PMO 负责人,听过最多的抱怨是“我们目标拆解做了,表格也收了,项目还是延期”。每次我都会反问一句:你们拆完之后,这张表有人看吗?下个月目标变了,谁记录?评审会上有没有人说“不行,这个颗粒度不够”?

大部分人的回答是沉默。

所以我想先把结论摆在最前面,免得你看完一整篇还在找重点:PMO 提升项目目标效率的关键,不是找到更炫的拆解方法,而是建立一套让目标可重复、可追踪、可复盘的制度。拆解本身只是制度里的一个环节,单独把它做得多漂亮,都撑不起效率。

1. 三个判断,决定这套制度能不能落地

第一,PMO 是目标治理办公室,不是目标分配中心。谁定目标、谁担结果,这件事 PMO 不能替业务做。你一旦开始替业务定目标,后面所有延期都会变成 PMO 的责任。

第二,制度要回答六个问题,而不是写一堆流程。谁拆、拆什么、拆多细、何时拆、谁来评审、变更怎么办,这六个问题有一个没答清楚,制度就是纸面上的。

第三,效率来自节奏和透明度,不来自会议数量。我见过的低效 PMO,几乎都有“会开得越多、越没人认真准备”的特征。反过来,节奏清晰、看板透明的团队,会议往往更少。

2. 一个反常识观察:目标拆得越细,效率可能越低

2023 年我帮一家 SaaS 公司做 PMO 诊断,他们当时的项目任务平均拆到 3.2 层,单个项目有 180 多条任务。听起来很精细,但结果是:项目经理每周花 6 小时维护表格,真正用于风险处理的时间不到 1.5 小时。

我们的修正不是继续加细,而是把颗粒度标准从“任务级”收到“交付物级”,任务数降到 60 条左右,维护时间从 6 小时压到 2 小时。拆解的目标是让责任可落、进度可见,不是把每一项工作都变成待办。

目标拆解实操方法:PMO提升项目目标效率的制度设计方法与模板

二、背景与真实场景:为什么目标拆解总是“会上对齐、会后失焦”

要设计制度,先得看清楚问题出在哪儿。我梳理过自己参与过的 40 多个项目,发现“会上对齐、会后失焦”几乎都沿着同一条路径发生。

1. 典型失焦路径:从目标会到延期

第 1 周,公司开季度目标会,各部门负责人表态认领目标;第 2 周,PMO 发出一张拆解模板,要求一周内填完;第 3 周,表格收齐,PMO 汇总后发现各部门口径不一,有的填 KPI,有的填任务,有的填里程碑;第 4 周,PMO 组织对齐会,会上大家把分歧“先记下来”;第 6 周,第一个里程碑延期;第 10 周,项目延期被归因为“资源不足”;第 12 周复盘,没人能说清最初的目标基线到底是什么。

这条路径里,PMO 做的每一件事看起来都对,但整个链条缺了一样东西:一个让目标从口头承诺变成可追踪基线的机制。

2. 三个角色困境,比“不会拆”更真实

PMO 被当表格收集员。业务部门觉得填表是给 PMO 完成任务,填完就结束,后续没人回看。我见过最夸张的情况,是某公司连续 5 个季度的目标卡都没人打开过第二次。

项目经理被夹在目标与任务之间。上面要求“对齐战略”,下面要求“给我明确任务”,中间的项目经理只能自己翻译,翻译错了也没人校正。

业务负责人把目标拆解当成 PMO 的事。这是最致命的。目标的责任主体一旦错位,拆解出来的东西就没有业务判断在里面,只剩格式。

3. 我踩过的坑:制度发下去第一周就没人用

2019 年我第一次主导设计目标拆解制度,花了三周写了一份 28 页的流程文件,涵盖 12 张表、7 个评审节点。发下去第一周,只有 2 个部门填了表,第二周剩 1 个,第三周归零。

复盘时我总结出三个原因:一是表格太多,填一张要 40 分钟;二是评审节点太密,项目经理觉得在给 PMO 打工;三是没有任何一个节点跟业务的真实痛点相关。制度设计的失败,往往不是内容错,而是负担重、收益弱。

目标拆解实操方法:PMO提升项目目标效率的制度设计方法与模板

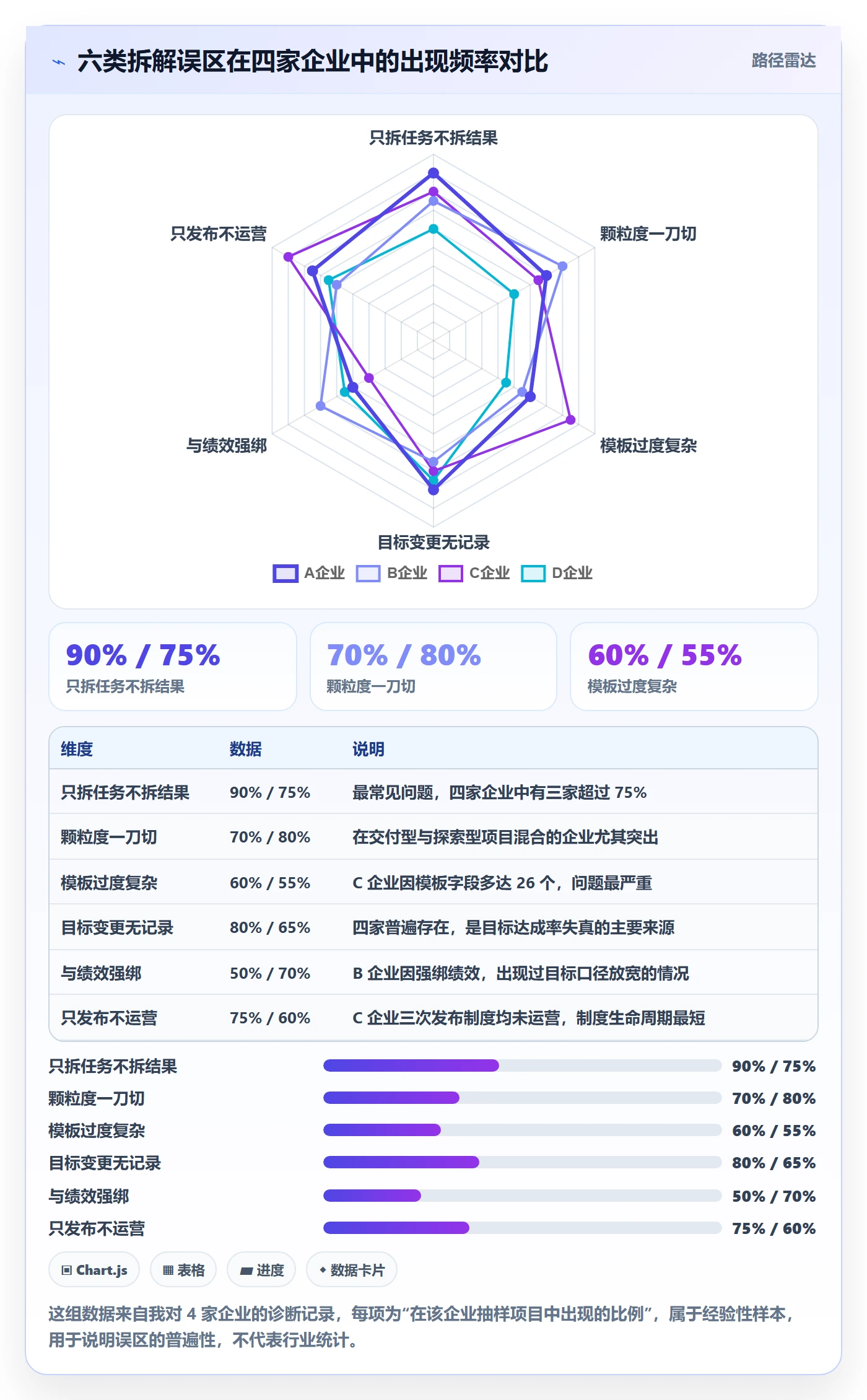

三、拆解常见误区:这 6 个坑,我几乎每家都见过

下面这些误区,我按出现频率排序。它们的共同点是:单看每一条都像小问题,叠在一起就会让整个拆解制度失效。

1. 只拆任务,不拆结果

表现是目标卡上写满“完成需求评审”“完成接口开发”“完成上线”,但没有一行写清“上线后要达成什么业务结果”。后果是项目做完了,没人能判断它是否成功。修正动作是每个目标必须有一句可验收的结果描述,且必须由业务负责人确认。

2. 颗粒度一刀切

表现是用同一套标准要求所有项目,比如全部拆到“不超过 3 天”的任务。后果是探索型项目被拆成碎片,交付型项目又拆得不够细。修正动作是按项目类型设置颗粒度区间,交付型项目可到交付物级,探索型项目到里程碑级即可。

3. 模板过度复杂

表现是一张目标卡有 26 个字段,填一次要 40 分钟。后果是填表人开始应付,数据质量崩塌。修正动作是保留 8-12 个必填字段,其余设为选填,且必填字段必须每一项都有明确用途。

4. 目标变更无记录

表现是季度中期目标悄悄改了,复盘时用的还是原目标。后果是目标达成率失真,团队对目标失去信任。修正动作是建立变更记录表,任何目标调整必须留下原因、影响评估和批准人。

5. 与绩效强绑导致数据失真

表现是目标达成率被直接挂钩奖金,于是出现了“把目标定低一点”“把口径改松一点”的操作。后果是看板数据永远好看,但业务问题被掩盖。修正动作是把目标追踪与绩效考核在制度上分开,至少保留一个季度的观察期。

6. 只发布制度,不运营制度

表现是制度文件发了,但没人跟进使用情况,三个月后自然消亡。后果是每次想起目标管理就重新发布一版,反复消耗组织信任。修正动作是设置制度运营指标,例如模板使用率、评审会召开率、变更记录完整率,并每月公布。

目标拆解实操方法:PMO提升项目目标效率的制度设计方法与模板

四、专业判断逻辑:PMO 该怎么设计这套制度

讲完误区,我们进入最关键的部分:如果让你从零设计,应该按什么逻辑判断每个决策点。我通常用三层逻辑推演:先定角色边界,再定制度要素,最后定运行节奏。

1. 第一层:先划 PMO 的角色边界

我见过太多 PMO 因为没划清边界,最后既干不了事,也担不了责。我的判断标准很简单:凡是涉及业务取舍的,PMO 不决策;凡是涉及规则、语言、节奏、可视化的,PMO 主导。

具体来说,PMO 在目标拆解中承担四类角色:规则设计者,负责模板、颗粒度标准和评审门禁;语言统一者,负责把不同部门的表述拉齐到同一套结构;节奏管理者,负责目标评审会、里程碑复盘、变更评审的时间安排;看板运营者,负责目标追踪数据的采集、校验和发布。

对应的三件不能做的事:不替业务定目标,不替项目经理管任务,不把拆解结果直接用作考核工具。

2. 第二层:制度必须包含的五个要素

触发条件:什么时候启动拆解。我的建议是分层触发,年度目标在年度经营会确认后 10 个工作日内完成公司级拆解,季度目标在季度启动会前完成项目级拆解,里程碑变更后 3 个工作日内完成局部重拆。

责任矩阵:谁拆、谁审、谁批。目标澄清由业务负责人负责,拆解由项目经理主导,评审由 PMO 组织,基线发布由 PMO 与业务负责人共同确认。

颗粒度标准:拆到哪一层。我通常建议按项目类型区分,交付型项目拆到交付物级,探索型项目拆到里程碑级,运营型项目拆到关键结果级。用同一套标准要求所有项目,是最常见的制度设计错误。

评审门禁:什么情况下不能进入下一阶段。至少要设三道:目标卡评审通过才能进入拆解,拆解结果评审通过才能发布基线,基线发布才能进入执行与看板追踪。

变更机制:目标变了怎么办。变更必须有申请、影响评估、批准、记录四个动作,缺一不可。

3. 第三层:分层拆解模型与节奏设计

分层拆解我推荐六层结构:公司级目标、项目群目标、项目目标、里程碑、交付物、任务。多数企业做到第四层(里程碑)就足够管理,第五层看项目复杂度,第六层只在交付型项目中启用。

节奏上,年度做目标框架,季度做目标拆解与基线发布,月度做里程碑复盘,周度做风险与依赖同步。这里要特别注意:周会只同步风险和依赖,不做目标变更,目标变更必须走月度或季度的变更评审。把两类会议混在一起,是节奏失控的常见原因。

制度要素 常见错误做法 我的建议做法 判断依据
触发条件 所有项目统一时间启动拆解 按年度/季度/变更三类分层触发 不同层级目标的确认时点本就不同,统一时点会导致早期拆解缺乏依据
责任矩阵 PMO 统一收表统一汇总 业务负责人担责,PMO 组织与校验 目标责任错位会让后续所有延期都归到 PMO
颗粒度标准 统一要求拆到任务级 按交付型/探索型/运营型区分 探索型项目任务不确定性高,拆到任务级会大量返工
评审门禁 只有一次集中评审 三道门禁:目标卡、拆解结果、基线发布 单次评审无法拦住口径不一致和验收缺失
变更机制 口头同意即可调整 申请+影响评估+批准+记录 无记录的变更会让达成率数据失去参考价值

目标拆解实操方法:PMO提升项目目标效率的制度设计方法与模板

五、具体案例与数据观察:一家 400 人企业如何把目标达成率从 51% 提到 68%

下面这个案例来自我 2023 年参与的一家装备制造企业,员工约 400 人,同时运行 30 多个项目,PMO 团队 4 人。这家企业的特点是项目交付周期长、跨部门依赖多、目标变更频繁,是典型的适合做目标拆解制度建设的场景。

1. 改造前的现状:三张表各自为政

改造前,他们有三张表:经营部门的目标分解表、项目部门的进度表、质量部门的验收表。三张表的口径完全不同,目标分解表用 KPI 口径,进度表用里程碑口径,验收表用质量指标口径。结果是同一个项目在三个表里的“完成度”分别是 80%、65% 和 40%。

我做的第一件事不是设计制度,而是把这三张表的字段并排贴在一面墙上,让三个部门负责人自己看差异。那次会议开了 2 小时,最终确认了统一的项目目标卡结构。

2. 制度设计:6 张表 + 3 道门禁 + 1 块看板

6 张表分别是:项目目标卡、目标-关键结果-项目对齐表、WBS/里程碑计划表、RACI 责任矩阵、依赖与风险登记表、目标变更与复盘表。

3 道门禁分别是:目标卡评审门禁(目标是否说清楚)、拆解结果评审门禁(拆解是否可执行)、基线发布门禁(变更是否受控)。

1 块看板是:项目目标看板,包含目标达成率、里程碑准时率、变更率、依赖解决周期四个核心指标。

3. 工具支撑:为什么他们最终选了 PingCode

制度设计完之后,他们面临一个实际问题:30 多个项目、6 张表、3 道门禁,靠 Excel 和邮件流转根本管不住。他们评估了三种路径:继续用 Excel 加共享盘、用轻量协作工具、上专业的研发项目管理平台。

最终他们选择了 PingCode。选择理由有三个,我认为对同类中大型企业有参考价值:

一是适配中大型企业的多项目治理场景。PingCode 主要服务中大型企业及 100 人以上组织,像他们这样同时跑 30 多个项目、需要跨部门依赖管理和多层级目标对齐的情况,正好落在其适配范围内。他们之前最大的痛点是项目之间的依赖关系散落在各种聊天记录里,上了平台之后依赖登记表变成了可追踪的实体。

二是支持私有化部署。这家企业属于装备制造行业,部分项目涉及客户敏感数据,对数据存放位置有明确要求。PingCode 支持私有化部署,这一点直接通过了他们的信息安全评审。

三是支持 Jira 平滑迁移。他们原有的部分研发团队在用 Jira,历史数据需要保留。PingCode 支持 Jira 平滑迁移,字段映射和历史工单迁移都比较顺畅,避免了“新平台从零开始”的问题,对国产替代需求的企业来说是一个现实选项。

这里我想补一句专业判断:工具解决的是“制度能不能被稳定执行”的问题,不是“制度好不好”的问题。如果前面的角色边界、要素设计、门禁规则没想清楚,上任何平台都是把混乱数字化。

4. 四个月后的数据变化

制度运行 4 个月后,他们给出了这样一组数据:目标达成率从 51% 提升到 68%,里程碑准时率从 62% 提升到 79%,目标变更记录完整率从 23% 提升到 92%,跨部门依赖平均解决周期从 11 天缩短到 6 天,PMO 每周收表与催办时间从 14 小时降到 4 小时。

但我必须诚实说明:这组数据来自单一企业样本,且期间存在季节性因素(Q4 交付压力本身会推动准时率)。我不建议把“17 个百分点”当作行业基准,更值得参考的是变更记录完整率和依赖解决周期这两个过程指标的变化,它们受外部因素影响更小。

目标拆解实操方法:PMO提升项目目标效率的制度设计方法与模板

目标拆解实操方法:PMO提升项目目标效率的制度设计方法与模板

六、模板工具箱:6 张表怎么设计字段、怎么用

很多人问我要模板,我通常不给空白表。因为空白表最大的问题是:你不知道每个字段为什么存在,填的时候就会凭感觉。下面我把 6 张表的核心字段、使用时点、填写责任人和常见错误讲清楚。

1. 项目目标卡:把目标说清楚

使用时点:目标澄清阶段,评审门禁一之前。填写责任人:业务负责人。核心字段:目标名称、业务背景、目标层级、目标责任人、成功标准、验收人、关键假设。

常见错误:把成功标准写成“按时交付”。按时交付是约束条件,不是成功标准。成功标准应该回答“交付之后,业务上会发生什么变化”。

2. 目标-关键结果-项目对齐表:防止战略与执行脱节

使用时点:公司级目标拆解阶段。填写责任人:PMO 与业务负责人共同。核心字段:公司目标、关键结果、承接部门、承接项目、对齐说明、贡献度评估。

常见错误:对齐说明写成“本项目支持该目标”。这句话没有任何信息量。有效的对齐说明要写清“如果不做这个项目,目标会受什么影响”。

3. WBS/里程碑计划表:把交付物拆到可管理

使用时点:拆解阶段,评审门禁二之前。填写责任人:项目经理。核心字段:里程碑、交付物、验收标准、计划完成日、实际完成日、依赖项、责任人。

常见错误:只列里程碑不列交付物。里程碑没有交付物支撑,就会变成“日期 + 名字”的清单,无法判断是否真的完成。

4. RACI 责任矩阵:把责任压到角色

使用时点:拆解阶段与基线发布阶段。填写责任人:项目经理主导,业务负责人确认。核心字段:任务/交付物、负责者(R)、批准者(A)、咨询者(C)、知会者(I)。

常见错误:一个交付物出现两个 A。批准者只能有一个,两个 A 意味着没人真正负责。

5. 依赖与风险登记表:提前暴露跨部门问题

使用时点:拆解阶段建立,执行阶段持续更新。填写责任人:项目经理与依赖方共同。核心字段:依赖描述、依赖方、我方接口人、对方接口人、期望交付日、当前状态、升级路径。

常见错误:只记风险不记依赖。很多跨部门延期本质上是依赖未被识别,而不是风险未被评估。

6. 目标变更与复盘表:让变化有记录、有判断

使用时点:目标发生调整时,以及里程碑复盘时。填写责任人:变更发起人。核心字段:变更内容、变更原因、影响评估、批准人、批准日期、对目标达成口径的影响、复盘结论。

常见错误:只记“变更后目标”,不记“变更前目标”和“变更原因”。这会导致季度复盘时无法还原真实执行轨迹。

模板名称 使用阶段 必填字段数(建议) 填写责任人 评审要点
项目目标卡 目标澄清 8 业务负责人 成功标准是否可验收、验收人是否明确
目标-关键结果-项目对齐表 公司级拆解 6 PMO + 业务负责人 对齐说明是否包含“不做的后果”
WBS/里程碑计划表 拆解阶段 7 项目经理 里程碑是否有交付物和验收标准支撑
RACI 责任矩阵 拆解与发布 5 项目经理 每个交付物是否只有一个 A
依赖与风险登记表 全周期 7 项目经理 + 依赖方 升级路径是否明确到人
目标变更与复盘表 变更与复盘 7 变更发起人 变更前后目标和影响是否完整记录

目标拆解实操方法:PMO提升项目目标效率的制度设计方法与模板

七、提升效率的关键:治理节奏、看板指标与工具配合

制度和模板解决了“做什么”,节奏和看板解决“能不能持续”。这是我在多个项目里最重视的一环,因为它决定了制度是运行 3 个月还是 3 年。

1. 三层治理节奏怎么排

目标评审会:季度一次,2.5 小时以内,重点是目标卡评审和基线确认。参加人是业务负责人、项目经理、PMO,议程固定为“目标澄清 60 分钟 + 拆解评审 60 分钟 + 门禁结论 30 分钟”。

里程碑复盘:按里程碑节点召开,1 小时以内,重点是交付物验收和偏差分析,输出物是复盘记录和纠偏动作。

周度风险同步:每周一次,30 分钟以内,只同步风险和依赖状态,不做目标变更,不做任务汇报。我把这条规则称为“周会三不原则”,它能显著降低会议耗时。

2. 看板指标:用四个指标而不是二十个

目标达成率:统计口径是当期达成目标数 / 当期目标总数,按季度统计,不按周统计。里程碑准时率:口径是按计划日期完成的里程碑数 / 当期应完成里程碑数,允许设置 3 个工作日的宽限期。

变更率:口径是当期发生变更的目标数 / 当期目标总数。这个指标不是越低越好,过低可能意味着目标设定过于保守。

依赖解决周期:口径是依赖登记到依赖关闭的平均天数。这是我认为最能反映跨部门协作真实状态的过程指标。

3. 避免会议过载的三个做法

第一,把决策清单提前发出,会上只讨论未决项。第二,所有状态更新走异步,会上只讨论变化。第三,合并同类会议,把里程碑复盘与月度风险同步合并为一次。

4. 工具怎么配合,而不是工具主导

我的建议是分层使用:Excel 或在线表格用于制度设计和模板验证阶段;专业研发项目管理平台用于多项目、多层级、跨部门依赖管理;即时通讯工具只用于通知和提醒,不承载状态更新。

需要提醒的是,不同平台的能力边界差异很大。评估时要重点看三件事:是否支持多层级目标与项目的关联、是否支持依赖关系的可视化和追踪、是否支持自定义评审流程和门禁。功能清单很长不等于满足你的制度需求,先写清楚制度需要什么,再去匹配工具。

5. 一个完整的门禁流程配置示例

如果你在用支持自定义流程的平台,下面这种门禁配置思路可以直接借鉴。用伪代码表示状态流转规则:

状态流转规则(示意):
目标卡状态:草稿 → 待评审 → 已确认 → 已发布

门禁1:待评审 → 已确认

条件:成功标准不为空 AND 验收人已指定 AND 业务负责人已签署

门禁2:已确认 → 已发布

条件:里程碑数 >= 1 AND 每个里程碑有交付物 AND RACI 中每个交付物唯一 A

门禁3:已发布后变更

条件:变更申请已提交 AND 影响评估已填写 AND 批准人已确认

动作:生成变更记录,保留变更前目标快照

看板指标计算口径:

目标达成率 = 当期达成目标数 / 当期目标总数

里程碑准时率 = 按计划完成里程碑数 / 当期应完成里程碑数

变更率 = 当期变更目标数 / 当期目标总数

依赖解决周期 = Σ(依赖关闭日 – 依赖登记日) / 依赖关闭数

目标拆解实操方法:PMO提升项目目标效率的制度设计方法与模板

八、跨部门对齐与冲突处理:PMO 不能仲裁一切

目标拆解做得再好,跨部门冲突还是会来。这一章我想讲清楚 PMO 在冲突中该做什么、不该做什么,这是很多 PMO 最容易越界的地方。

1. 对齐会的议程固定化

我推荐一个四段式议程:目标共识(15 分钟,确认共同目标和成功标准)、依赖识别(30 分钟,逐条列出跨部门依赖)、接口确认(20 分钟,明确双方接口人和交付时点)、验收约定(15 分钟,确认验收标准和验收人)。

议程固定化的好处是,会议从“讨论”变成“填空”,效率提升非常明显。我服务过的一家企业在采用固定议程后,对齐会平均时长从 2.5 小时降到 1.5 小时。

2. 三类冲突的处理方式不同

资源冲突:不要在对齐会上解决,因为对齐会没有资源调配权。正确做法是登记后升级到资源决策会,PMO 负责准备数据和建议方案。

优先级冲突:这类冲突必须由业务负责人决策。PMO 能做的是把两个项目的目标贡献度、延期风险和资源占用做成一页对比,帮助决策者看到取舍。

目标冲突:这是最麻烦的一类,往往意味着上层目标本身存在矛盾。PMO 应该做的是把这个矛盾显性化,提交到更高层级的评审会,而不是在项目层面强行协调。

3. 升级路径要写进制度

我的建议是三级升级:项目经理 3 个工作日内未解决,升级到 PMO;PMO 5 个工作日内未解决,升级到业务负责人;业务负责人 5 个工作日内未解决,升级到经营层评审会。每一级都要留下记录和结论。

4. 一个跨部门沟通的实操模板

下面这个模板是我在多个项目里反复用过的,可以直接改成你们公司的话术:

依赖协调沟通模板:
【依赖事项】XXX 接口开发

【我方需求】需在 X 月 X 日前完成接口联调

【业务影响】若延期,将影响 XXX 里程碑,进而影响 XXX 目标达成

【依赖方投入预估】约 X 人天

【我方支持】提供接口文档、测试环境、联调对接人

【期望结论】确认交付时点与责任人,或提出替代方案

【升级说明】若 3 个工作日内未确认,将升级至 PMO 协调

目标拆解实操方法:PMO提升项目目标效率的制度设计方法与模板

九、落地路线图:30/60/90 天怎么走

制度设计得再好,一次性全公司铺开基本都会失败。我给的建议永远是:先小范围试点,再逐步推广。

1. 0-30 天:诊断、统一语言、模板试点

主要任务:盘点现有目标文件和数据口径;选取 3-5 个代表性项目做现状诊断;确定统一的目标卡结构;在 1-2 个项目中试点模板。

输出物:现状诊断报告、统一后的目标卡模板、试点项目反馈记录。负责人:PMO 主导,试点项目经理配合。风险:诊断阶段容易陷入“数据收集过多”,要设上限,比如每类项目只抽 3 个。

2. 31-60 天:制度发布、试点扩面、门禁运行

主要任务:发布制度文件(建议不超过 10 页正文 + 6 张模板);把试点范围扩大到 8-10 个项目;召开第一次目标评审会,完整跑通三道门禁。

输出物:制度文件、评审会纪要、第一版目标基线。负责人:PMO 组织,业务负责人参与评审。风险:这个阶段最容易出现“制度发下去没人用”,要提前设置使用率跟踪。

3. 61-90 天:看板上线、复盘迭代、推广准备

主要任务:上线目标看板,开启四个核心指标的月度统计;完成第一次季度复盘;形成可复制的推广方案和培训材料。

输出物:看板、季度复盘报告、推广方案。负责人:PMO 主导,数据由各项目提供。风险:看板上线初期数据质量问题多,建议前两个月只做数据校准,不做考核挂钩。

阶段 核心任务 关键输出物 成功标准 主要风险
0-30 天 诊断现状、统一语言、模板试点 诊断报告、目标卡模板、试点反馈 至少 2 个项目完整跑通模板 数据收集过度,诊断周期拉长
31-60 天 制度发布、试点扩面、门禁运行 制度文件、评审纪要、目标基线 8-10 个项目完成基线发布 制度无人使用,使用率无跟踪
61-90 天 看板上线、复盘迭代、推广准备 目标看板、复盘报告、推广方案 四个核心指标可稳定产出 数据质量差导致看板失去信任

4. 成功标准不是做了多少张表

这一点我特别想强调。很多 PMO 的落地报告写的是“完成模板培训 8 场、收集目标卡 46 份、发布制度 1 版”,但这些都是投入指标,不是效果指标。

真正应该看的成功标准是:目标是否可追踪、变更是否有记录、依赖是否被及时识别、复盘是否能还原真实执行轨迹。这四条做到了,效率提升是自然结果;做不到,表做得再多也只是负担。

目标拆解实操方法:PMO提升项目目标效率的制度设计方法与模板

十、结语:PMO 的价值,是让目标可执行、可追踪、可复盘

回到开头那个问题:效率提升到底来自多开的会,还是来自大家真的知道该干什么?我的答案是后者,但前提是有一套能让人“知道该干什么”的制度。

这套制度的核心就四件事:制度明确边界、模板统一语言、节奏保持运转、看板保证透明。四件事缺一件,效率提升都不可持续。

如果你正准备启动这件事,我建议的下一步行动顺序是这样的:

  1. 先花两周做现状诊断,把你现在用的所有目标相关表格并排放在一起,看口径差异在哪里。
  2. 从 6 张模板里挑 2 张先试,我建议先做项目目标卡和依赖与风险登记表,这两张最容易见效。
  3. 在 1-2 个项目中试点,跑通三道门禁,记录每次评审拦截了什么问题。
  4. 把拦截记录整理成案例,用真实案例去说服其他部门,比发制度文件有效得多。
  5. 制度运行 3 个月后再看指标,重点看变更记录完整率和依赖解决周期这两个过程指标。

最后提醒一句:不要试图一次把所有表都上齐,也不要把目标拆解变成考核工具。PMO 真正的影响力,来自让组织更清楚地看见目标,而不是让组织更频繁地填表。

常见问题解答(FAQ)

1. PMO在目标拆解里到底该做什么,是不是应该由PMO替业务把目标拆好?

我刚接手PMO的时候,业务部门特别客气地说你们专业、帮我们把目标拆了吧,我就真接了,结果后面项目延期,追责时全变成PMO的锅。我到现在也没想清楚,目标拆解这件事,PMO的边界到底在哪,哪些该管、哪些碰了就是越权?

PMO是规则设计者和节奏管理者,不替业务定目标。可执行的做法是让PMO输出三样东西:目标卡模板、拆分颗粒度标准、评审门禁清单;业务负责人负责填写目标卡里的业务背景与成功标准,并签字确认;PMO负责在评审会上检查字段完整性、口径一致性和责任人唯一性。

判断依据很简单,谁承担结果谁定目标,PMO代填之后,出问题时责任无法归位,变更也无从追溯。可以给自己列一张边界清单:定格式不定数值、定节奏不定优先级、做记录不做仲裁,遇到资源或优先级冲突,升级给项目发起人或决策委员会,而不是PMO自己拍板。

2. 目标到底拆到什么颗粒度才算够,拆细了被嫌烦、拆粗了又没人说得清进度?

我拆得细的时候,项目经理说太琐碎、天天填表;我拆得粗的时候,到月底一问进度,谁也说不清到底完成了没有。每次评审会都在争论颗粒度,争完下次还是老样子,我很想知道有没有一个不那么靠感觉的判断标准。

不要一刀切,用可控性加可验证性来定。每条目标项必须能回答三个问题:唯一责任人是谁、怎么算完成、什么时候能看到进展。答不上来就说明拆得不够;如果一条记录短于一周工作量、又没有独立验收价值,就说明拆过头了。

实操上建议分层:公司或项目群层拆到关键结果,项目层拆到交付物和里程碑,执行层只对关键路径上的任务做细拆。阈值可以写进制度,比如执行层单个任务工期不超过十个工作日,超过就继续拆,小于一天的合并进清单。把阈值写成规则,比每次开会争论省时间,也让不同项目之间可比。

3. 制度里到底该配哪几张模板,怎么避免模板最后变成团队的填表负担?

我一开始很兴奋,收集了十几张表,目标卡、WBS、RACI、风险表全上,结果团队抱怨天天填表,数据收上来了却没人看,我自己也不好意思再催。现在想重做一套模板,但不确定哪些是必须的、哪些可以砍掉。

从最小可用模板集开始,先做六张:目标卡、目标与关键结果及项目对齐表、里程碑与WBS表、责任矩阵、依赖与风险登记表、变更与复盘表。保留标准只有一条:这张表的字段是否被某个决策实际使用,如果某个字段从来没人拿它做过决策,就删掉。

落地时不要一次性铺开,先用目标卡加里程碑表两张,在一个试点项目上跑完一个完整里程碑,再决定加哪张。每张表必须指定唯一填写责任人和更新时点,比如目标卡在立项评审前填、里程碑表在每周同步前更新。重复字段做成一份主数据,用某项目管理平台或表格工具的关联视图同步,避免同一信息填三遍。

最常见的失败就是全套模板一次发布、要求全公司执行,结果第一周就没人更新了。

4. 目标中途变了怎么办,PMO要不要管这种变更?

我们老板季度中期调整了优先级,项目目标跟着变,但谁也没记录,到了复盘会上各说各话,有人说当初就是这么定的、有人说根本没批过。我被夹在中间很难受,不知道这类变更PMO到底该不该介入、介入到什么程度。

要管,但管的是流程不是决策。设计一个变更门禁:任何目标、里程碑或验收标准的变更,都要走一张变更记录表,至少包含变更内容、原因、影响范围、申请人、批准人和生效日期。变更分两级:不影响项目群目标、不影响对外承诺的,由项目发起人批准;影响项目群目标或关键承诺的,上升到目标评审会。

判断依据是影响面,不是金额或工时。节奏上把变更集中处理,比如设每周固定一次的变更窗口,避免随时改导致基线失效。原基线不覆盖,只新增记录,这样才能回答为什么延期这类问题。建议同时追踪两个口径:变更率,也就是变更条目数除以基线条目总数,以及基线稳定周期。

这两个指标反映的是目标本身的质量,比只看达成率更能说明问题。

核心关键词

读者评论

欧
欧阳雨桐

作为项目经理,深有感触的是颗粒度一刀切。我们探索型项目被要求拆到3天任务,结果每周维护表格耗费大量时间,反而没空处理风险。文章建议按项目类型区分颗粒度很实用,但落地前得先说服业务负责人接受不同标准。

谢
谢雅楠

PMO角色边界这点说到根上。我们之前替业务定目标,延期后全成了PMO背锅。制度里如果不写清谁定目标、谁担结果,拆解表填得再漂亮也没用。建议补充一个责任矩阵模板,方便直接套用。

严
严星宇

变更记录缺失导致复盘失真,这个坑太真实了。季度中期目标悄悄调整,最后考核还用原目标,团队自然不信目标。建立变更记录表并留批准人,虽然增加一点工作量,但比事后扯皮划算。

韩
韩俊杰

数据样本虽小,但六类误区排序有参考价值。尤其“只发布不运营”,我们公司发过三版目标制度,都没设运营指标,三个月后归零。PMO如果不持续运营模板使用率和评审召开率,制度就是一次性活动。

钱
钱程

文章对“目标拆解不是越细越好”的判断很客观。但落到高层汇报时,业务副总可能只认达成率数字,不一定关心颗粒度。建议再补充如何把制度收益翻译成业务语言,否则PMO推动时仍会遇到阻力。

文章包含AI辅助创作:目标拆解实操方法:PMO提升项目目标效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/307079

赞 (0)
飞飞飞飞
阶段目标管理方法大全:PMO项目目标流程优化落地清单
上一篇 34分钟前
项目目标如何做好目标进度?PMO制度设计与操作步骤
下一篇 32分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
