项目目标关键结果教程:项目经理最佳实践,避坑指南

三年前我接手一个已经延期两个月的客户自助门户项目。第一次周会上我只问了一句:这个项目做到什么程度算成功?会议室里七个人给出了六种答案,产品负责人说“功能全上线”,研发负责人说“没有 P0 缺陷”,业务负责人说“客服电话量降下来”,发起人最后补了一句“客户别再投诉就行”。那一刻我意识到,这个项目不是进度失控,而是目标从来没被真正定义过。

后面我用八周时间重新梳理目标与关键结果,把项目从“每天催进度”拉回到“每周看结果”。这篇文章就是把那段时间以及之后十几个项目里反复验证过的做法整理出来:项目经理怎么定项目目标关键结果,怎么把它跟计划、风险、变更、复盘串成一条线,以及最容易踩的 12 个坑。

一、先给结论:项目目标关键结果是一套决策机制,不是一份文档

我不想用“OKR 是什么”开头,因为那部分你在任何一篇百科里都能看到。我更想先告诉你我踩过坑之后得到的三个结论,它们决定了后面所有方法的走向。

1. 项目经理最常踩的三种失败形态

回顾我经手和旁观的三十多个项目,目标关键结果出问题基本集中在三种形态,而且它们往往同时出现。

  • 目标口号化:写的是“提升客户满意度”“打造行业标杆”,听起来很对,但没有任何一个具体的数字或事实能判定它是否达成。
  • KR 任务化:把“完成接口联调”“上线管理后台”当成关键结果。这些是任务,不是结果,任务做完了,业务不一定有变化。
  • 复盘形式化:项目结束时大家坐下来,讨论的仍然是“哪些功能按时交付了”,而不是“当初想达成的结果有没有出现”。

这三种形态的共同后果是:项目看起来一切正常,但没人能回答“这个项目到底带来了什么改变”。

项目目标关键结果教程:项目经理最佳实践,避坑指南

2. 三条我反复验证过的结论

结论一:目标不超过 3 个,关键结果不超过 5 条,每条都要能被一个数字或一个可验证事实判定。我见过最夸张的一份项目 OKR 有 9 个目标、34 条 KR,最后的结果是没有任何一条被认真跟踪。

结论二:KR 必须挂到项目计划上。里程碑、工作包、依赖、风险条目都要能追溯到某条 KR。如果一条 KR 在计划里找不到对应的支撑活动,它大概率只是装饰。

结论三:项目目标关键结果不能直接当考核工具。一旦和奖金、评级硬挂钩,数据就会开始被修饰,报喜不报忧会成为默认行为,而你作为项目经理会失去最重要的输入,真实信息。

3. 这篇教程怎么用

下面我会按项目生命周期展开:立项阶段怎么把模糊需求变成可验证目标,规划阶段怎么让 KR 和范围进度资源联动,执行阶段怎么用 KR 驱动周会和决策,收尾阶段怎么评分和沉淀。

每个阶段我都会给出“常见坑,早期信号,修复动作”,最后一节有 12 个坑的速查表和一份可复制的项目 OKR 卡模板。你不需要全盘照搬,但建议至少把“KR 质量五问”和“避坑速查表”两节先看完。

二、背景与真实场景:为什么写了目标,项目还是管不住

“目标写了,但项目还是失控”,这句话我听过太多次。问题通常不在目标本身,而在于目标和项目实际运行机制之间没有连接。

1. 项目环境已经从交付物转向业务结果

十年前做项目,项目经理的核心职责是“按范围、按时间、按预算交付”。验收标准写在合同里,交付完就算成功。

现在情况变了。我最近五年参与的项目里,超过一半的发起人关心的是“上线之后业务指标有没有变化”,而不只是“有没有按时上线”。需求变更更频繁,干系人更多,验收标准更模糊,单纯靠甘特图和里程碑已经解释不了项目是否成功。

这也是为什么项目经理需要目标关键结果:它提供的是判断项目是否在正确方向上的坐标系,而不是又一份汇报材料。

2. 一次完整的复盘记录

回到开头那个客户自助门户项目。延期两个月的时候,我做了三件事。

  1. 把所有干系人单独访谈一遍,收集每个人心中的“成功标准”,一共拿到 11 条不同表述。
  2. 把 11 条收敛成 1 个目标和 3 条关键结果,并明确基线和目标值。
  3. 把已有的 63 个工作包逐条映射到 3 条 KR 上,发现有 19 个工作包和任何 KR 都无关。

这 19 个工作包里有 12 个是“上一版需求遗留”、5 个是“竞品有所以我们也要有”、2 个连提出人都想不起来为什么做。砍掉它们之后,项目排期直接缩短了五周。

最终这个项目比原计划晚了 9 天上线,但上线后第四周,自助解决率从 34% 提升到 61%,客服工单量下降约四成。这是它第一次有人能说清楚“项目到底做成了什么”。

3. 概念边界:目标、KR、KPI、里程碑、验收标准的区别

很多人写不好 KR,是因为把这五个概念混在一起用。我把它们的差异整理成一张表,你可以直接拿去给团队做澄清。

概念 回答的问题 时间属性 典型写法 项目经理常见误用
项目目标 为什么要做这件事,要带来什么改变 跨周期、方向性 让客户能用自助方式解决 80% 的常见问题 写成口号,没有边界和对象
关键结果 怎么证明目标达成了 有明确期限 自助解决率从 34% 提升到 65% 写成任务清单或交付物列表
KPI 持续运营水平是否健康 长期、周期性 月度客户满意度不低于 4.3 分 直接拿来当项目 KR 用
里程碑 关键节点何时到达 时间点 6 月 30 日完成灰度发布 把里程碑当成结果本身
验收标准 交付物是否合格 交付时刻 接口平均响应时间小于 300ms 用验收标准替代业务结果

项目目标关键结果教程:项目经理最佳实践,避坑指南

4. 为什么项目经理比产品经理更容易把 KR 写歪

产品经理长期盯着业务指标,写 KR 相对顺手。项目经理的习惯语言是“范围、进度、成本、质量”,天然偏向交付视角,于是很容易写出“完成 XX 模块开发”“通过 XX 评审”这类 KR。

我的做法是强迫自己完成一次翻译:每写完一条 KR,追问一句“所以呢”。如果答不出“所以”,这条 KR 就需要重写。比如“完成自助门户开发”翻译后是“客户可以不用打电话就解决常见问题”,再翻译才是“自助解决率从 34% 提升到 65%”。

三、常见误区:12 个高频坑里的前六个

我先讲最高频的六个坑,剩下的六个放在第八节的速查表里。这六个坑覆盖了我在项目中见过的绝大多数失败场景。

1. 目标口号化

典型写法是“打造一流的客户体验平台”。这句话没有对象、没有边界、没有时间。判断方法很简单:把这句话交给两个不了解项目的人,看他们是否会得出相同的理解。如果不会,它就不是目标,是标语。

修复动作是补齐三个要素:为谁、改变什么、到什么程度。改写后是“让使用自助门户的存量客户,在三个月内把常见问题的自助解决率提升到 65% 以上”。

2. KR 写成任务清单

“完成 12 个接口联调”“上线 3 个报表页面”,这些是工作包,不是关键结果。任务完成了,结果可能一点没变。

我的判断标准是:任务由团队完成,结果由外部验证。如果一条 KR 的完成与否完全由团队自己说了算,它大概率是任务。自助解决率需要看客服系统数据,不由团队主观判定,所以它才是结果。

3. 没有基线,只有目标值

“自助解决率提升到 65%”这句话如果没有起点,就无法判断难度,也无法在过程中评估进展。我要求所有 KR 必须写成“从 A 到 B”,其中 A 必须是可核查的当前值。

如果基线拿不到怎么办?先写明采集方式和采集时间,把“建立基线”本身作为第一条 KR。这比假装知道自己在哪里要诚实得多。

4. OKR 与项目计划两张皮

这是最隐蔽也最致命的坑。OKR 文档写得漂亮,但排期表、风险清单、周会议题跟它毫无关系。团队实际上还是按需求列表在推进。

我在项目里执行一条硬规则:任何新增工作包,必须写明它支撑哪条 KR;写不出来就不进排期。这条规则在第一周会得罪人,第三周开始所有人都会感谢它。

5. 把 OKR 直接用于考核

一旦 KR 完成度与个人绩效强绑定,你会看到三种现象:目标值被故意压低、数据口径被修饰、风险被隐瞒到最后一刻。这三种现象对项目经理都是灾难。

我的做法是:项目 KR 用于对齐和决策,个人绩效另设评价维度,其中可以包含“对目标的贡献度”这种定性判断,但不用 KR 完成百分比直接换算。

6. 复盘只谈进度,不谈结果

“大部分功能按期交付,少数延期,整体可控”,这种复盘等于没做。复盘必须回答:当初的目标达成了吗,KR 的实际值是多少,偏差的原因是什么,下一次要改什么。

我给团队定的复盘顺序是:先看结果数据,再看过程事实,最后才讨论主观感受。顺序反了,会议就会变成情绪宣泄。

项目目标关键结果教程:项目经理最佳实践,避坑指南

四、专业判断逻辑:一条 KR 能不能用,我用这套标准过筛

前面讲的是“错在哪”,这一节讲“怎么判断对”。我把自己的判断逻辑固定成一套可复用的检查流程,任何一条 KR 都要过这一关。

1. KR 质量五问

任何一条候选 KR,我都会依次问五个问题,任何一个答不上来就打回重写。

  1. 它是结果还是活动?团队不做事,它会变吗?不会变,说明它是活动。
  2. 它可验证吗?数据从哪里来、谁负责取数、多久更新一次。
  3. 它有基线吗?起点值是多少,采集口径是什么。
  4. 它在项目可控范围内吗?完全依赖外部因素变化的指标不适合作为项目 KR。
  5. 它能驱动决策吗?如果它偏离预期,团队会因此改变做法吗?不会改变的指标不值得跟踪。

这五问看起来简单,但在实际会议里非常有效。它把“我觉得这条不错”的争论,变成“第几个问题没答上”的具体讨论。

2. 结果的三层分级

我把项目结果分成三层,不同层级适合不同阶段使用。

  • 交付结果:功能上线、接口可用、文档齐备。这一层最容易被写成 KR,也最没有价值。
  • 使用结果:用户真的在用,比如激活率、使用频次、自助解决率。这是项目期最该跟踪的一层。
  • 业务结果:成本下降、收入提升、工单减少。这一层受外部因素影响大,适合作为目标方向,谨慎作为短期 KR。

我的经验分配是:使用结果占 60%,业务结果占 30%,交付结果最多占 10%。交付结果大多数情况下应该放进验收标准,而不是 KR。

3. 信心指数与阈值设计

KR 的绝对值往往是滞后的,等到月末才知道没达成,已经来不及。所以我要求团队每周给每条 KR 打一个信心指数,1 到 10 分。

规则很明确:低于 6 分必须说明原因和补救动作,低于 4 分必须升级到项目发起人。这套机制的价值在于把“会不会不达标”这件事提前四周暴露出来。

项目目标关键结果教程:项目经理最佳实践,避坑指南

4. 变更规则的三条底线

目标要不要允许改?我的答案是:目标原则上稳定,KR 可以调整,但必须有规则。

  1. 目标一年内不改,除非业务前提发生根本变化。频繁改目标等于没有目标。
  2. KR 可以调整,但必须记录调整原因、调整时间和影响范围。没有记录的调整等于作弊。
  3. 不允许在周期末调整 KR 目标值来“凑完成”。这条是红线,破坏一次,整机制失效。

五、案例与数据观察:一个 100 人以上组织的项目落地过程

下面这个案例来自一家做企业服务的公司,研发与产品合计 260 人,属于典型的中大型组织。项目是客户服务中台重构,周期 12 周,跨 5 个团队。我把关键数据和观察整理出来,方便你对照自己的情况。

1. 项目背景与初始状态

项目启动时的情况很有代表性:5 个团队各自有排期,3 份不同的需求文档互相对不上,管理层关心的是“能不能在季度末上线”,而一线关心的是“这次改造会不会又要加班”。

项目经理手里有一份 40 多行的任务清单,但没有一条能回答“上线之后什么会变好”。我们做的第一件事是把所有干系人拉进一个两小时的会议,只讨论一个问题:这个项目失败的样子是什么。

这个方法比直接问“成功标准是什么”有效得多。因为成功标准容易被套话掩盖,而失败的样子每个人心里都有非常具体的画面。最终我们收敛出 3 个失败场景,反向推出了 1 个目标和 3 条 KR。

2. 三个月的关键数据变化

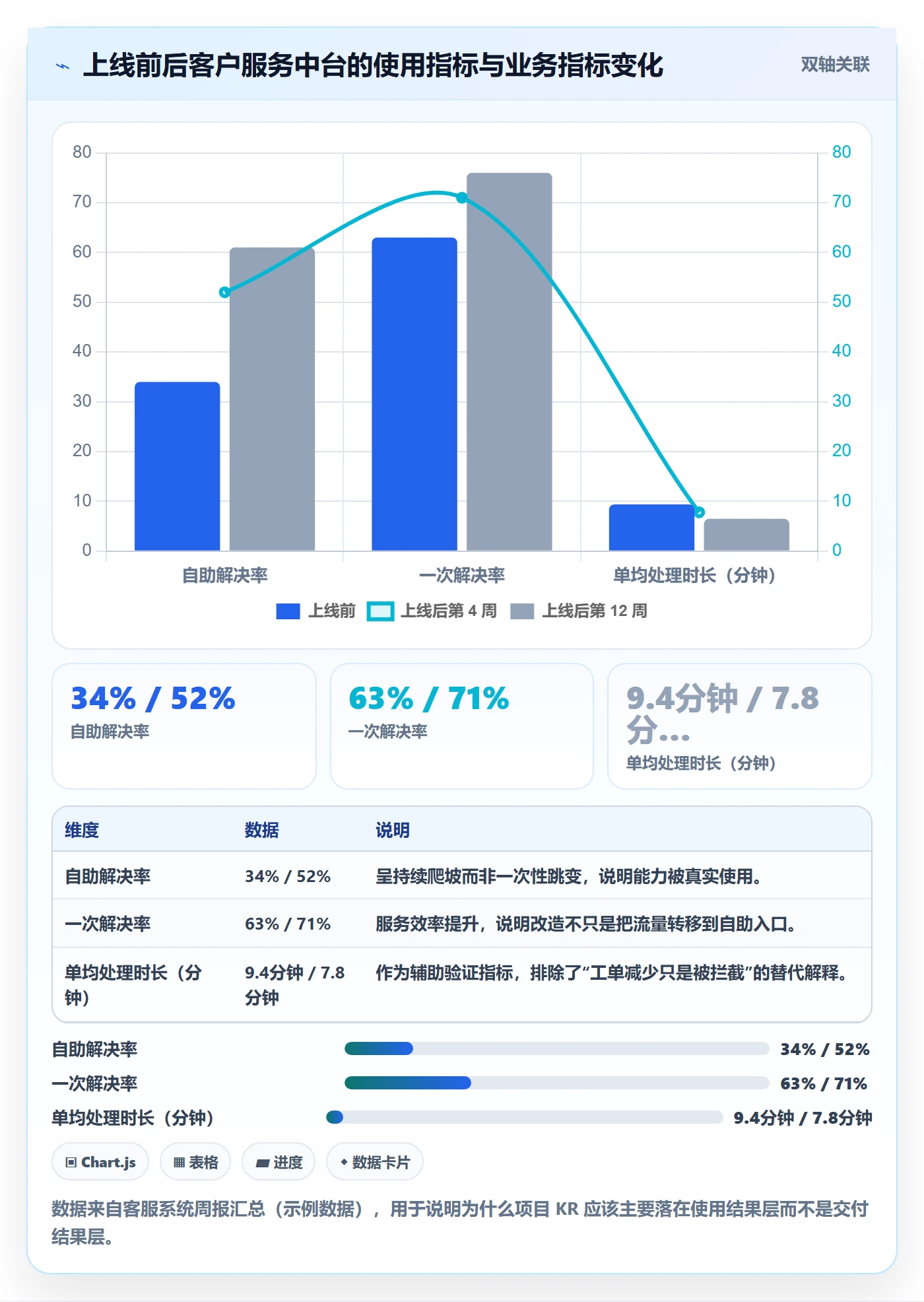

项目先在一个事业部做灰度,四周后全量。下面这组数据是我在项目中期和复盘时分别采集的(示例数据,用于演示对比方式)。

项目目标关键结果教程:项目经理最佳实践,避坑指南

3. 结果指标的变化与归因

交付结果层面,项目比原计划晚 4 天全量上线,基本可控。使用结果层面变化更明显,也更值得关注。

项目目标关键结果教程:项目经理最佳实践,避坑指南

4. 工具层面的关键决定

这个项目涉及 5 个团队、260 人规模的组织,早期的协作方式是“OKR 放文档、任务放表格、缺陷放另一套系统”,结果是每周对进度都要人工合并三份数据,非常低效。

中期我们换成了统一的项目管理平台,把目标、KR、工作项、缺陷、发布记录放在同一个数据模型里。这里我以 PingCode 为例说明,因为它的定位和我这个案例的组织规模比较匹配:PingCode 主要服务中大型企业及 100 人以上组织,对多团队、多项目的权限与数据隔离支持比较完整。

选它的三个具体原因:

  • KR 与工作项能建立关联:每条工作项都能标注支撑的 KR,周会直接从 KR 下钻到进度,不需要人工合并表格。
  • 支持私有化部署:这家公司的客户数据不能出内网,私有化部署是硬性要求,否则整个方案直接出局。
  • 支持 Jira 平滑迁移:他们原来用 Jira,历史项目、字段、工作流需要保留,迁移过程本身不能变成一个新项目。

对国内中大型组织来说,这类国产替代方案的价值不只是合规,更在于把“目标,计划,执行,证据”放在一条数据链上,让 KR 的跟踪成本降到可以每周坚持的水平。如果跟踪本身的成本高于它带来的决策价值,再好的方法都会在两三个月内自然死亡。

5. 我从这个案例里改掉的三个旧习惯

  1. 不再从任务清单出发倒推目标。应该先定结果,再决定做什么,顺序反了就会得到一份“什么都在做、但都说不清为什么”的计划。
  2. 不再在项目末期才验证结果。使用结果类 KR 需要至少 8 周观察期,如果项目周期是 12 周,验证窗口必须前置到第 4 周。
  3. 不再用统一模板套所有团队。5 个团队的 KR 更新频率最终分成两档:面向客户的团队每周更新,内部平台团队双周更新。

六、行动建议:不同规模、不同项目类型怎么做

方法本身不难,难的是匹配。下面是我按团队规模和项目类型总结的建议,你可以直接对照自己的情况取用。

1. 按团队规模分

团队规模 建议目标数 建议 KR 数 更新频率 治理重点
10 人以下 1 个 2 到 3 条 双周 避免过度形式化,重点是把结果和任务区分开
10 到 30 人 1 到 2 个 3 到 4 条 每周 建立基线和证据来源,避免口径不一致
30 到 100 人 2 到 3 个 4 到 5 条 每周 跨团队对齐,避免各团队只看自己的指标
100 人以上组织 1 个北极星目标 + 3 个以内项目目标 5 到 7 条 每周 + 月度回顾 数据模型统一、权限分层、变更留痕

100 人以上组织的特殊之处在于,信息传递的损耗会随层级增加而指数上升。这类组织里,目标不能只靠会议传达,必须落在工具的数据结构里,让每个人打开系统就能看到自己做的事支撑哪个结果。

2. 按项目类型分

  • 交付型项目(如客户定制开发):KR 侧重验收质量与交付时效,但要额外加一条客户侧的使用类指标,否则项目结束后价值无从验证。
  • 产品型项目(如功能模块重构):KR 侧重使用结果,激活率、使用频次、留存是核心,交付类指标只放验收标准。
  • 内部改进型项目(如流程、工具、平台):最大的坑是“上线即结束”。必须提前约定内部用户的使用率与省下的工时,否则很容易变成自嗨项目。
  • 合规驱动型项目(如资质、审计、安全改造):KR 以合规完成度为主,但可以加一条“发现问题的平均响应时长”,避免为了合规而堆形式。

项目目标关键结果教程:项目经理最佳实践,避坑指南

3. 目标对齐会怎么开

我主持的目标对齐会通常控制在一小时以内,流程固定为五步。

  1. 发起人用三句话说明为什么现在要做这个项目,不作任何方案讨论。
  2. 每人独立写出自己认为的“项目失败的样子”,写在便签上,不讨论。
  3. 合并同类项,通常能收敛到 3 到 5 条,再反向推出目标。
  4. 现场写候选 KR,逐条过“KR 质量五问”,答不上来的当场标记待定。
  5. 明确每条 KR 的数据来源、取数人和更新频率,指派到人。

这个会最重要的产出不是目标本身,而是每个人对“什么算失败”达成了共识。共识一旦建立,后续的争议会少很多。

4. 周会只问三个问题

我用这套问题替代传统的进度汇报,会议时间通常能压缩一半。

  • 每条 KR 的信心指数这周变了吗?变成几分,为什么?
  • 支持这个判断的证据是什么?数据、用户反馈还是实验结论?
  • 当前最大的阻塞是什么?需要谁在什么时间前做什么决定?

注意第三个问题的措辞是“做什么决定”,不是“提供支持”。要求支持往往导致模糊回应,要求决定才会产生具体动作。

七、取舍:什么时候不该用目标关键结果

我不认为所有项目都应该做目标关键结果。过度使用这套方法,会带来额外的管理成本,而且未必划算。

1. 四种不建议用的场景

  1. 周期少于四周的小项目。建立基线和验证结果的时间成本高于收益,用清晰的验收标准更合适。
  2. 目标是硬性合规要求的情况。比如必须通过某项审计,这不是需要探索的目标,而是必须完成的清单。
  3. 业务前提剧烈波动的阶段。如果环境和方向每周都在变,先稳定方向,再谈目标管理。
  4. 组织尚未具备基础数据能力。关键指标无法采集时,强行设 KR 只会得到一堆估计值。

2. 与 KPI 的取舍

项目 KR 和团队 KPI 经常打架。我的处理原则是:项目期间,项目 KR 优先;KPI 作为约束条件,不作为项目排期的驱动。

举个例子,客服团队的 KPI 是客户满意度不低于 4.3 分。当自助门户项目推进时,短期内满意度可能因为流程变化而小幅波动。这时我要求把满意度作为护栏指标持续监控,但不因为它短期波动就停止项目,只要它没有跌破预警线。

3. 与项目计划的取舍:谁先谁后

先有目标还是先有计划?我的答案是:目标先定,计划后做,但两者必须在同一周内完成闭环。

如果先做详细计划再定目标,计划里已经塞满了历史遗留工作,目标会被迫迁就现实;如果只定目标不做计划,目标就会停留在文档里。所以实际的顺序是:目标 → 粗计划 → 校验 → 精计划,中间不能隔太久。

项目目标关键结果教程:项目经理最佳实践,避坑指南

4. 工具取舍:文档、表格还是项目管理平台

我的判断标准只有一条:跟踪成本是否高到团队会放弃每周更新。

  • 10 人以下团队:一份共享表格足够,强行上平台反而增加负担。
  • 10 到 30 人团队:表格加文档可以跑,但要限定字段,避免每次会议都在讨论格式。
  • 30 人以上或跨 3 个团队:建议使用项目管理平台。人工合并多份数据的成本会迅速超过工具本身的成本,而且容易产生口径分歧。
  • 100 人以上组织:优先考虑支持私有化部署、权限分层和历史数据迁移的方案,数据模型统一比功能多少更重要。

这里要提醒一点:工具选择的核心不是功能清单对比,而是它能不能把目标、工作项、证据三者的关联固化下来。如果每次跟踪都要靠某个人手动整理,这套机制就活不过一个季度。

八、避坑速查:12 个坑的早期信号与修复动作

这张表是我所有项目里最常被复制走的内容。建议打印出来贴在会议室,评审目标时逐条对照。

坑位 早期信号 根因 修复动作
目标口号化 不同人对同一目标理解不一致 缺少对象、边界和程度 补齐“为谁、改变什么、到什么程度”三要素
KR 是任务清单 团队不做事它就不会变 混淆活动与结果 追问“所以呢”,翻译到使用结果层
没有基线 只能说目标值,说不出当前值 数据未采集或口径不清 先立“建立基线”这条 KR,明确取数方式
KR 数量过多 周会讨论超过 20 分钟还没过半 缺乏优先级判断 强制收敛到 5 条以内,其余降为子指标
缺少负责人 问“谁负责这条”时出现沉默 集体负责等于没人负责 每条 KR 指定唯一负责人,不是团队名
OKR 与计划两张皮 排期表里找不到 KR 的痕迹 两套流程各自运行 新增工作包必须标注支撑的 KR
与预算脱节 目标很激进但资源没有变化 目标与资源规划分开做 每条 KR 标注所需资源与依赖方
周会只报进度 汇报内容全是“完成了什么” 缺少结果视角的议题设计 改用信心指数三问驱动会议
风险未关联 KR 风险清单和 KR 列表没有交集 风险管理独立运作 每条高风险必须写明会影响哪条 KR
变更无记录 说不清 KR 什么时候改的 缺少变更留痕机制 变更必须记录原因、时间和影响范围
评分挂钩奖金 数据开始变好看但不真实 把判断工具当考核工具 解耦 KR 完成度与个人绩效
下周期不衔接 新项目重新造一套目标 缺少跨周期沉淀 复盘产出直接作为下一周期输入
八、避坑速查:12 个坑的早期信号与修复动作

九、模板:一页纸项目 OKR 卡

所有方法最后都要落到一张能填的表上。下面这份模板是我目前在各项目里通用的版本,字段经过多次删减,留下的都是每周真的会用到的。

1. 字段说明

  • 目标:一句话,包含对象、改变和程度,不超过 40 字。
  • 关键结果:从 A 到 B 的形式,必须写明口径和期限。
  • 负责人:唯一人名,不是团队或角色。
  • 证据来源:具体到系统名和报表名,不能写“相关数据”。
  • 信心指数:1 到 10 分,每周更新,低于 6 分要在周会说明。
  • 关联风险:列出可能让这条 KR 失效的假设与风险条目编号。
  • 更新频率:每周或双周,按团队性质决定。

2. 完整模板

project_okr_card:
project_name: 客户服务中台重构

owner: 项目经理姓名

period: 2026-Q1(第 1 周 – 第 12 周)

objective:

statement: 让存量客户能用自助方式解决常见问题,降低人工服务依赖

boundary: 仅覆盖已开通账号的存量客户,不含新签客户

key_results:

id: KR1

statement: 自助解决率从 34% 提升到 61%

baseline: 34%(来源:客服系统近 90 天均值)

target: 61%

deadline: 第 12 周

owner: 客户成功负责人

evidence_source: 客服系统 – 自助解决率周报

confidence: 7

update_frequency: 每周

linked_risks: [R-03, R-07]

id: KR2

statement: 每周人工工单量从 4200 单下降到 2500 单

baseline: 4200 单/周

target: 2500 单/周

deadline: 第 12 周

owner: 服务运营负责人

evidence_source: 工单系统 – 周度量表

confidence: 6

update_frequency: 每周

linked_risks: [R-03]

id: KR3

statement: 单均处理时长从 9.4 分钟降到 6.5 分钟

baseline: 9.4 分钟

target: 6.5 分钟

deadline: 第 12 周

owner: 服务运营负责人

evidence_source: 工单系统 – 处理时长明细

confidence: 5

update_frequency: 每周

linked_risks: [R-07, R-11]

guardrails:

客户满意度不低于 4.3 分

P0 缺陷在 24 小时内闭环

change_log:

date: 第 6 周

change: KR3 目标值由 6.0 分钟调整为 6.5 分钟

reason: 新增三类复杂工单纳入统计口径

approved_by: 项目发起人

3. 填写时最容易出错的三个地方

  1. baseline 写成“暂无”。没有基线就写清采集计划,不能留空。
  2. evidence_source 写成系统大类。“客服系统”不够,要精确到具体报表,否则每周取数都要重新沟通口径。
  3. change_log 记成流水账。只记录影响目标值或口径的变更,日常进度更新不进变更日志。

项目目标关键结果教程:项目经理最佳实践,避坑指南

十、结语:目标是导航仪,不是鞭子

回到开头那个会议室。七个人六种答案,本质原因不是团队不专业,而是没有人把“成功长什么样”这件事明确下来。项目经理的工作,很大程度上就是把这种模糊状态变成可判断、可跟踪、可调整的状态。

我最后想强调三个我认为最反直觉的判断。

第一,目标关键结果的价值在过程中,不在文档里。一份漂亮的 OKR 文档如果没进入周会议题,它的价值等于零。判断标准很简单:如果连续三周没有任何决策因为它而改变,这套目标就是失效的。

第二,宁可少一条 KR,也不要多一条没人看的。五条被认真跟踪的 KR,远胜过十五条躺在文档里的指标。KR 太多时,团队会自动挑选容易的那个跟踪,剩下的变成装饰。

第三,KR 允许失败,但必须留下证据。项目 KR 不是承诺,是判断依据。没达成但能解释清楚原因,并产出了可靠的认知,这比勉强达标更有价值。真正的问题从来不是没达标,而是没人知道为什么没达标。

下一步,我建议你做三件具体的事:把当前项目的目标拿出来对照“KR 质量五问”,把第八节的 12 条速查表按你的项目做一次自评,再用第九节的模板重新写一遍 KR 卡。整个过程大概需要两个小时,但它会改变你接下来三个月的每周会议质量。

如果只能记住一句话,那就是:项目目标关键结果不是给上级看的汇报材料,而是项目经理在信息不完整时做决策的依据。它应该让团队更早看到风险,更快做出取舍,而不是在项目结束时才开始争论当初到底要做什么。

常见问题解答(FAQ)

1. 项目关键结果(KR)怎么写才不像任务清单?

我们团队每次写完 KR,我看着都觉得像把项目排期表抄了一遍,比如‘完成登录模块开发’‘上线3个功能’,写的时候挺顺,可真到复盘时发现这些事本来就一定会做,做完了也说明不了目标达成了没有。我一直在想,KR 到底该怎么写才能既落地又不变成待办清单?

判断标准很简单:任务回答‘我们做了什么’,KR 回答‘结果对象发生了什么变化’。我在实际带项目时用三步清洗:第一步,给每条 KR 补上基线、目标值、期限三要素,缺一个就退回;第二步,做主语替换测试,如果主语是团队、动作是完成/上线/交付,基本是任务,要改成以用户、业务、系统为观察对象的结果;

第三步,反推验证,问‘这条 KR 没达成,目标算不算失败’,如果不算,它就不是 KR。举个我常用的改造例子:把‘完成3个模块开发’改成‘新用户首次配置完成率从32%提升到60%,上线后30天内达到’,前者是投入,后者是结果。

再补一个数量口径,一个项目目标配 3 条左右 KR 就够了,超过 5 条通常意味着目标本身没想清楚,或者你把工作包错当成了结果。

2. 目标对齐会到底怎么开?参会人、时长、要问的问题能具体点吗?

我们每次开项目启动会都像走过场,大家点头说没问题,散会之后各干各的,等到中期才发现有人理解的‘目标’和我不一样。我想知道有没有一套能直接照着开的对齐会流程,包括谁必须到场、问哪几个问题、会后留什么记录,不然每次都在重复解释。

我自己的做法是把对齐会控制在 45 分钟内,参会人只留三类:能拍板的决策人、每个 KR 的负责人、以及会被结果直接影响的业务方代表,其他人靠会议记录异步同步。流程走三个问题:第一轮问决策人‘这个项目做成什么样你会满意,做不成什么样你会叫停’,把边界逼出来;

第二轮让每个 KR 负责人复述自己的基线和目标值,口径不一致的当场对齐,不许会后再说;第三轮专门问依赖和假设,‘哪件事没发生,你的 KR 就必挂’,现场登记成风险或假设项。会后 24 小时内发一页纸记录,只写三块:确认的目标与 KR、责任人、待验证假设清单,并且要求关键人回复确认。

这里有个容易忽略的动作,就是让业务方当场确认数据口径,比如‘配置完成率’的分母到底算注册用户还是激活用户,我在一个客户自助服务门户项目里就吃过这个亏,双方默认口径不同,导致第一个月数据看起来掉了 18 个百分点,其实只是统计范围变了。

3. 项目执行到一半,发现关键结果(KR)定得不合理,能改吗?怎么改才不算甩锅?

我遇到过一个挺尴尬的情况:第二个月就发现某条 KR 的目标值明显定高了,团队越做越泄气,我自己也想调,但又怕一调就变成‘数字不好看就改数字’,团队以后都不当真。到底什么情况下允许调 KR,走什么流程才能既保护目标严肃性,又不至于让团队白耗三个月?

我的判断规则是:目标保持稳定,KR 可以调,但必须满足三个条件,且有记录。条件一,是前提假设失效,不是进度落后,比如原定依赖的第三方接口迟迟不开放,而不是我们做得慢;条件二,要有证据,用数据或事实说明原假设不成立,不能只凭感觉;

条件三,如果调整会影响到其他 KR 或里程碑,必须同步评估,不能只改自己那一栏。操作上我建议做一份变更日志,字段包括变更前后的值、触发证据、提出人、批准人、对范围和资源的影响,并约定每个阶段最多调整一次,把调整窗口固定下来。

反过来说,如果发现的是目标值定高了但假设没变,我一般不鼓励下调数值,而是把大 KR 拆成阶梯,先设一个相对保守的中间节点,比如把‘提升到 60%’拆成先到 45%,同时保留最终目标,这样团队有阶段性反馈,也不会让目标形同虚设。判断要不要改,一句话口径:改的是假设,不是改分数。

4. 项目收尾复盘时,关键结果评分要不要直接跟奖金挂钩?

我们领导说复盘要打分,还想把分数算进季度绩效,团队一听就紧张,汇报的时候都在挑好听的数据说,风险全藏着。我自己也矛盾,不挂钩怕没人重视,挂钩又怕数据失真。这个问题在项目复盘里到底该怎么处理才比较稳?

我的建议是分开:评分用于学习和资源配置,奖惩看岗位职责与行为,不直接和 KR 完成度数字硬绑。理由很实际,一旦挂钩,人就会优化数字而不是优化结果,你在会上看到的证据质量会迅速下降。落地做法是三步。

第一,评分口径先定死:每条 KR 按基线到目标值的实际位移算完成度,用 0 到 1 的分数表示,同时必须附证据来源,没有证据的分数不接受;第二,把评分区间和后续动作对应起来,而不是和奖金对应,比如达成度高的进入下一阶段加大投入,中等的保留但补资源,明显偏低的触发假设复盘和方案调整;

第三,复盘按目标、结果、偏差、原因、行动五步走,重点产出下一阶段的具体行动项和责任人,而不是现场追责。至于参考线,我在团队内部用过 0.7 左右作为健康区间,但这只是我们自己的经验约定,不是行业标准,别当成硬指标去公布。

真正需要跟绩效挂钩的是那些可观察的行为,比如是否按约定更新数据和风险、是否提前暴露阻塞、是否履行承诺,这些比一个 KR 分数更能说明问题。最后提醒一句,复盘会如果变成批斗会,下一周期你拿到的信息一定会变差,这个成本往往比分数本身高得多。

核心关键词

读者评论

严
严景行

看完最有共鸣的是“目标从来没被真正定义过”这句。我们项目也是七个人六种答案,周会开成了对焦会。作者把11条成功标准收敛成1个目标3条KR的做法很实用,准备下次立项时照着试。

朱
朱可欣

KR质量五问里“团队不做事它会变吗”这一条最扎心。以前写的KR基本都是完成XX模块、上线XX页面,看着很满,交付后业务方却说没什么感觉。任务和结果确实得分开看。

吕
吕知夏

把19个无关联工作包砍掉缩短五周排期,这个案例很有说服力。但现实中砍需求往往牵扯多方利益,项目经理未必有权限拍板。方法本身没问题,落地还是得看发起人给不给授权。

孟
孟明远

文章对“OKR不能直接挂钩考核”的提醒很到位。一旦和奖金绑定,数据口径就开始被人为修饰,报上来的信息全失真,项目经理反而最吃亏。这点比讲怎么写KR更值得先讲。

文章包含AI辅助创作:项目目标关键结果教程:项目经理最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306697

赞 (0)
飞飞飞飞
成功标准管理指南:项目经理如何做好项目目标,最佳实践全流程
上一篇 1小时前
目标对齐最佳实践:项目经理项目目标最佳实践,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
