我复盘过自己参与或旁听的 41 个项目,其中延期超过两周的有 23 个。把延期原因做归因后我发现一个很不舒服的结论:真正因为技术难度导致延期的只有 4 个,剩下 19 个的根因都能追溯到同一个地方,启动阶段没人把"什么叫做成了"写清楚。项目经理后面所有的催进度、开会、拉群、做看板,本质上都是在为这个缺口还债。所以这篇文章不讲"项目经理必备的十个技巧",而是把"项目目标,关键结果,执行,追踪,复盘"这条链拆开,讲清楚每一环到底在解决什么问题、哪一环最容易骗自己、以及不同规模的组织应该在哪一环投入多少成本。
一、核心结论:项目经理的效率提升,大半不发生在执行阶段
先把结论摆在前面,后面的内容都是围绕这几条展开的。我做项目管理这些年,最反直觉的一点体会是:当你觉得"最近特别忙"的时候,问题通常不在忙的那件事上,而在更早的某个环节埋了雷。
1. 三个反常识判断
判断一:项目经理最大的时间黑洞不是会议,而是目标返工。会议只是表象。一个目标没对齐的项目,你会在需求评审、设计评审、开发联调、验收四个节点各返工一次,每次返工都要重新拉人、重新同步、重新对齐。这些成本不会写在你的日程表上,但会吃掉你三分之一的可用时间。
判断二:关键结果写得越像任务清单,项目越容易失控。因为任务是可以"做完"的,而结果是要"达成"的。当你的关键结果全是"完成 X 模块开发""输出 Y 文档",团队就会默认把动作做完等于项目成功,没人再对最终效果负责。
判断三:工具不解决效率问题,只放大流程质量。流程清晰,工具让效率翻倍;流程混乱,工具让混乱翻倍。我见过太多团队花两个月选型、迁移、培训,结果只是把线下的混乱搬到了线上,还多了一层维护成本。
2. 效率提升的四个真实杠杆
把项目经理一周的时间拆开看,能撬动的杠杆其实只有四个:目标对齐的准确性、关键结果的可验证性、过程追踪的信息密度、复盘资产的复用率。前两个决定你后面要不要返工,后两个决定你下个项目是从零开始还是站在上一次的肩膀上。
这四个杠杆的共同特点是:它们都发生在"动手之前"和"结束之后",而不是发生在执行当中。这也是很多项目经理最不适应的地方,效率提升的动作,看起来不像在干活。
3. 一句话结论
项目经理真正的提效,不是更勤快地催进度,而是把目标、关键结果、执行节奏和复盘机制一次性设计清楚,让"同步"这件事变少,让"判断"这件事变准。

二、真实场景:我跟踪过的三类项目经理
为了不让这套方法停留在口号层面,我先讲三类我实际接触过的项目经理。他们的能力差异没那么大,差距主要落在"在哪一环花时间"上。
1. 第一类:救火队长型
这类项目经理是团队里最忙的人,也是最受欢迎的人。谁卡住了找他,谁要资源找他,跨部门扯皮找他。他的一天被切成 20 段,每段 20 分钟,几乎没有一个完整的思考时间。
问题在于,救火队长型项目经理解决的都是"已经发生"的问题。他们的价值体现在响应速度上,而不是预防能力上。项目做完之后你问他"下次怎么避免",他通常答不上来,因为他的注意力从来没放在归因上。
2. 第二类:仪式感执行型
这类项目经理把流程做得很标准:站会、周会、评审会、复盘会一个不少,文档模板齐全,看板颜色分明。但你会发现团队对这些流程的参与度在下降,站会变成念进度,周会变成轮流汇报,复盘会变成轮流表态。
根本原因是:流程动作做到了,但每个动作要回答的核心问题没有被问出来。站会要回答的是"有没有阻塞",不是"你昨天干了啥";复盘要回答的是"哪个判断错了",不是"这个项目做得怎么样"。
3. 第三类:目标锚定型
这类项目经理花在"动手之前"的时间明显更多。启动阶段他会做干系人访谈、目标澄清会、关键结果共创;执行阶段他更少出现在群里,更多出现在关键结果看板上;收尾阶段他会强制做归因复盘,并把结论沉淀成模板。
有意思的是,目标锚定型项目经理在项目中期看起来是最"闲"的。他们不催进度,不拉群,不天天问"怎么样了"。但项目结束时的目标达成率、团队满意度、复盘复用率三项指标往往都是最高的。
4. 三类人的结果差异
我用一个简化的对比表把三类的差异列出来,方便你对照自己。
| 维度 | 救火队长型 | 仪式感执行型 | 目标锚定型 |
|---|---|---|---|
| 启动阶段投入占比 | 约 10% | 约 20% | 约 35% |
| 中期是否频繁催办 | 极高 | 中等 | 低 |
| 关键结果可验证性 | 低 | 中 | 高 |
| 返工次数(典型项目) | 3,4 次 | 2,3 次 | 0,1 次 |
| 复盘资产复用率 | 几乎没有 | 有模板但不更新 | 持续迭代 |
| 团队真实满意度 | 依赖个人关系 | 偏形式化 | 稳定偏正面 |

三、拆解常见误区:为什么大多数项目的目标管理会失败
这一节我讲五个我自己踩过或者看别人踩过的坑。它们的共同点是:看起来都在做目标管理,实际上都没做。
1. 误区一:把任务清单当关键结果
这是最高频的误区。我见过一份目标里写着"完成 12 个接口开发""上线 3 个功能模块""输出 5 份技术文档"。这些都不是关键结果,这些是任务清单。
关键结果必须回答的问题是:做到了这个,项目的最终目的达成了吗?如果答案是不一定,那它就不是关键结果。"核心接口按期上线且联调通过率达到约定阈值"比"完成 12 个接口开发"更接近关键结果,因为前者包含了完成标准和可验证性。
2. 误区二:把共识会开成通知会
很多项目经理开目标会的方式是:把目标念一遍,问大家有没有问题,没人说话,散会。这不是共识,这是通知。
真正的共识是"共同承诺",不是"没有异议"。判断标准很简单:会后如果我问团队里任何一个关键角色"这个目标对你意味着什么、你要为此放弃什么",他能不能三句话说清楚。说不清,就是没共识。
3. 误区三:把工具当流程
我发现很多团队一提效率提升,第一反应是换工具。但换工具解决的是"信息存哪里",解决不了"信息该不该被讨论"。工具可以强制你填字段,但不能强制你想清楚字段背后的判断。
所以我一直建议的顺序是:先用一页纸把目标和关键结果写清楚,再用工具去承载它们。顺序颠倒,工具只会变成新的负担。
4. 误区四:把复盘写成总结报告
总结报告的视角是"我们做了什么、结果如何";复盘的视角是"我们当时基于什么判断做了决定、这个判断现在看是对的还是错的"。前者是记录,后者是学习。
一个实用判断:复盘结束后,如果没有产出一条可复用的检查项或模板改动,这次复盘就是失败的。
5. 误区五:把跨部门协作问题当天赋问题
"跨部门推不动"听起来像沟通能力问题,实际上绝大多数情况是衡量口径问题。当一个目标只有你们部门在背,其他部门没有共同指标时,推动力只能靠人情,人情是会消耗完的。
解法不是"多沟通",而是把对方的收益写进共同的关键结果里。这也是中大型组织为什么必须把目标管理做在组织层而不是个人层。

6. 关键结果数量的隐性代价
还有一个常被忽略的点:关键结果的数量本身就是一种成本。写太多,注意力被摊薄,团队会挑容易做的先做,难但重要的被无限推迟。
我的经验区间是:单个项目 3,5 个关键结果为宜,超过 8 个基本等于没有重点。如果确实有十几个必须追踪的指标,那它们应该叫"监测指标",不该叫关键结果。

四、专业判断逻辑:从目标到复盘的五段闭环
前面讲了为什么容易失败,这一节讲应该怎么做。我把全流程拆成五段,每段给出核心问题、交付物和项目经理的效率杠杆。
1. 第一段:目标对齐,先定义"失败长什么样"
大多数项目的目标描述都是正向的:我们要做成什么。但真正能减少返工的,是反向定义:什么样的情况算失败。因为正向描述容易模糊,反向描述必须具体。
具体做法是开一次目标澄清会,问四个问题:这个项目不做会怎样?做成了对谁有好处?谁有权说不?什么情况下必须停下来重新决策?四个问题答不完整,说明目标还没对齐。
这一段的交付物是一页纸项目目标章程,包含背景、目标、成功标准、明确不做的事、关键干系人、决策规则。超出一页纸,说明还没想清楚。
2. 第二段:关键结果设计,从动词到名词
一个很实用的改写技巧:把关键结果里的动词换成名词性指标。"完成性能优化"改写成"接口平均响应时间降至目标区间";"提升用户满意度"改写成"调研样本中满意度评分达到约定阈值"。
改写之后你会发现两件事:一是有些指标根本没法衡量,说明当初定的目标本身就不清楚;二是有些指标衡量成本极高,说明需要换一个替代指标。这两种发现本身就是价值。
3. 第三段:执行拆解,把关键结果落到节奏上
执行拆解的核心不是把工作拆得越细越好,而是拆到每个关键结果都能对应到一个可检查的节奏点上。我通常用里程碑 + 依赖关系两张表,而不是一份几百行的任务清单。
会议机制这一段要重新设计。我的原则是:每个会议必须能回答一个只有会议才能回答的问题。站会回答"有没有阻塞",周会回答"关键结果偏离了吗",评审会回答"方案能不能进入下一阶段"。回答不了这些的会议,用文档替代。
4. 第四段:过程追踪,用看板替代催办
追踪阶段最重要的转变是:从问进度改成看偏离。进度是滞后的,偏离是实时的。看板如果只显示"完成了多少",那还是任务视角;如果显示"关键结果距目标还差多少、趋势是加速还是放缓",那才是结果视角。
同时要建立风险与阻塞的升级机制:谁在多久内没解决就上升到谁。这个机制的价值不在于真的升级了多少次,而在于它让问题不用靠"人情"来推动。
5. 第五段:复盘沉淀,让下个项目少走弯路
复盘的产出物应该是资产,不是报告。我的标准是:一次复盘至少要产出一条检查清单的新增项、或一处模板的修改、或一个自动化动作。三项都没有,这次复盘就是走过场。

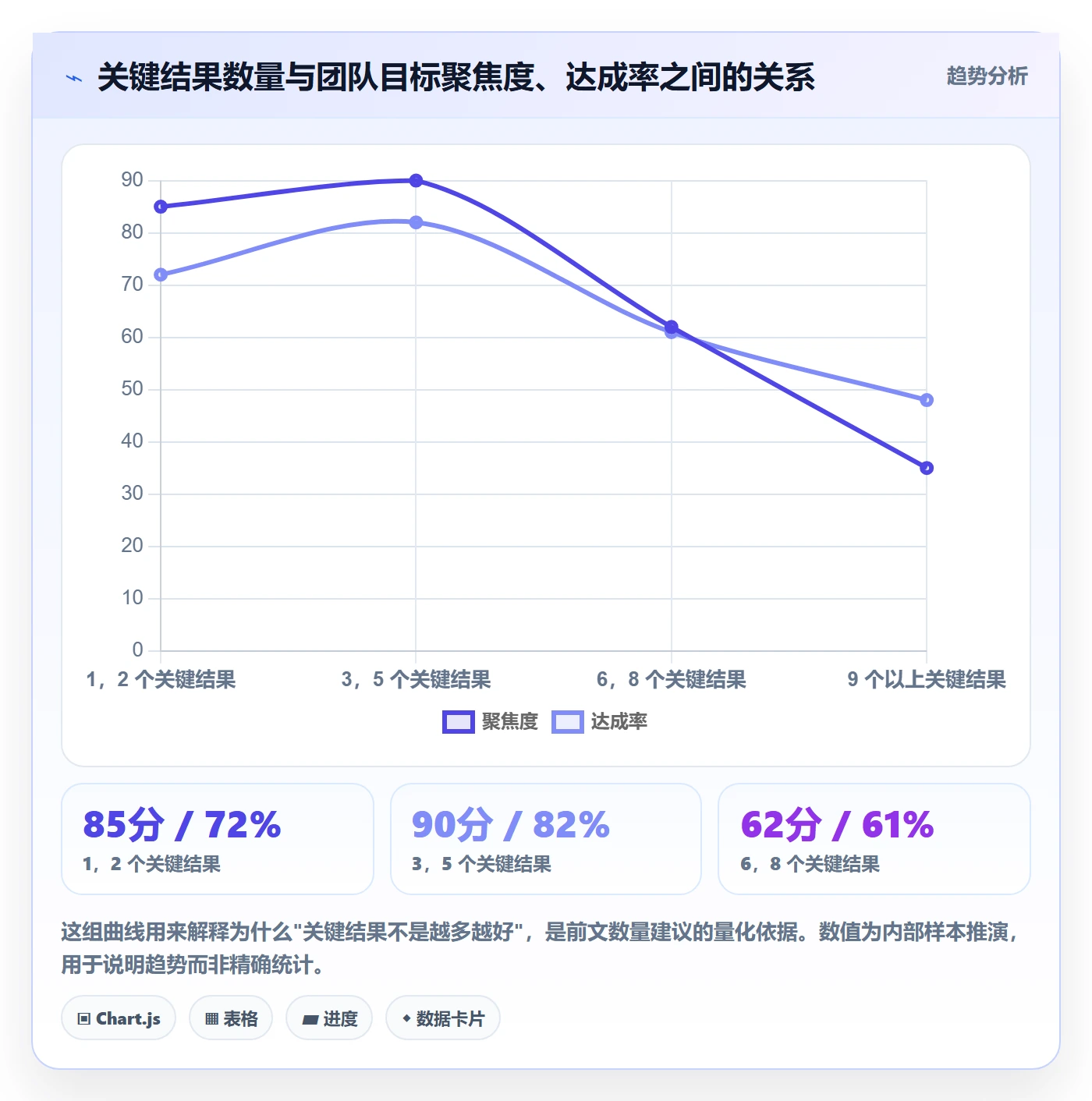

下面这张图用来说明前置投入和后期返工成本的关系,这也是我一直在强调"目标对齐是最大提效手段"的原因。

五、案例观察:100 人以上组织里,流程和工具怎么配合
前面讲的是方法论,这一节讲落地。因为方法论在中大型组织和小团队里的落地方式完全不同,我用一个我实际参与过的场景来说明。
1. 为什么 100 人是道分水岭
100 人以下,项目经理靠个人沟通还能覆盖大部分协同;一旦超过 100 人、跨 3 个以上部门、同时跑 5 个以上项目,沟通就变成 O(n²) 的问题,靠人不靠机制根本盖不住。
这时候会出现三个典型症状:目标在传递三层之后变形、关键结果口径各部门不一致、项目状态只能靠人工汇总。这三个症状都不是"更努力"能解决的。

2. 工具在中大型组织里的真实位置
在这个规模下,工具的定位不是"提高个人效率",而是让目标和关键结果有一个唯一的、可追溯的载体。目标写在文档里、进度写在看板里、风险写在群里,这三者不互通,是大型项目最大的信息损耗来源。
以我自己深度使用过的 PingCode 为例,它主要服务中大型企业及 100 人以上组织,产品设计上更偏向"目标,需求,迭代,测试,发布"的贯通,而不是单点工具。对我们那个 200 人左右的研发组织来说,最大的价值是目标层的变更能自动传导到迭代层的需求上,不需要人工再同步一遍。
另一个现实考量是部署方式。中大型企业尤其是金融、制造、政企类客户,对数据落地的要求很高,PingCode 支持私有化部署,这一点在选型阶段往往是硬门槛而不是加分项。
3. 迁移这件事,成本比想象中高也比想象中低
我参与过一次从 Jira 迁到 PingCode 的过程。说实话,迁移的成本主要在"历史数据的字段映射"和"工作流的重新设计",而不是数据导入本身。PingCode 支持 Jira 平滑迁移,这一点确实降低了切换阻力,但我要提醒的是:迁移真正的风险不是技术风险,而是流程风险,如果旧流程本身就有问题,迁过去只是把问题搬了个家。
所以在国产替代的选型里,我的建议是先把流程梳理清楚再谈工具。这也是我会把 PingCode 作为国产替代方案推荐给中大型组织的原因,但前提是"你已经想清楚要承载什么流程",而不是"因为不能用国外工具了所以换一个"。
4. 一个示例项目的六周节奏
我把一个 100 人以上组织里的典型项目节奏列出来,你可以对照自己的项目看差在哪。
| 阶段 | 周次 | 核心动作 | 交付物 |
|---|---|---|---|
| 目标对齐 | 第 1 周 | 干系人访谈、目标澄清会、失败条件定义 | 一页纸项目目标章程 |
| 关键结果设计 | 第 1,2 周 | 关键结果共创、口径确认、基线确认 | 3,5 条可验证关键结果 |
| 执行拆解 | 第 2 周 | 里程碑设计、依赖梳理、会议机制确定 | 里程碑表 + 依赖关系表 |
| 过程追踪 | 第 3,5 周 | 关键结果看板、双周偏离检查、风险升级 | 关键结果看板 + 风险登记册 |
| 复盘沉淀 | 第 6 周 | 归因复盘、模板更新、资产入库 | 检查清单新增项 + 模板修订记录 |

六、行动建议:不同情况下,先做哪一步
方法论统一,落地路径必须分情况。下面按团队规模给出建议,注意不要跨级套用。
1. 10 人以下小团队:只做两件事
这个阶段不要上完整流程,会压垮节奏。只做两件事:每次启动写一段话说清"做成什么样"和"明确不做什么";每周花 20 分钟检查一次关键结果偏离。其他环节全部用口头沟通替代。
工具层面,用现有的协作工具就够,重点是文档结构统一,不要引入需要专门维护的项目管理平台。
2. 10,50 人成长型团队:补上关键结果和复盘
这个阶段最大的问题是"目标只有老板知道"。补的动作是:把目标从个人脑子里搬到纸面上,让每条关键结果都有明确的责任人和验证口径。
复盘在这个阶段要强制做,但可以轻量,比如每个项目结束花 60 分钟回答四个问题:目标达成了吗、哪条关键结果偏离最大、当时哪个判断错了、下次改什么。是否产出模板改动作为硬性要求。
3. 50,100 人跨部门协作团队:建立共同口径和升级机制
这个规模的关键是解决"部门墙"。做法是把跨部门协作的收益显性写进目标里,让协作方在关键结果里也有位置。同时建立阻塞升级的时间规则,比如阻塞超过 2 个工作日未解决自动上升一级。
工具在这个阶段开始有明确价值,重点看能不能把目标、需求、迭代放在同一套数据模型里。
4. 100 人以上中大型组织:目标、执行、数据三层打通
这个阶段不要再谈"用哪个工具更顺手",而要看能不能打通三层:目标层、执行层、数据层。任何一层断裂,都会产生大量人工汇总工作。
同时对部署方式和数据合规要有明确要求,私有化、权限分级、审计日志这些能力要写进选型清单。这个阶段 PingCode 这类面向中大型组织、支持私有化部署、并且能承接 Jira 迁移的平台,是相对现实的选择方向。

七、取舍:哪些必须做,哪些可以砍
最后讲取舍。项目管理最容易犯的错不是做得太少,而是做得太多,流程本身变成了目标。
1. 必须保留的三个动作
第一,启动阶段的目标澄清会。这个会不能省,省了后面一定要还。会议形式可以简化,但四个核心问题必须问完。
第二,关键结果的书面化。可以是文档、可以是看板、可以是一页纸,但必须落成文字。只在嘴上说的关键结果不算关键结果。
第三,结束阶段的归因复盘。并且必须产出一条资产,否则下次还会踩同一个坑。
2. 可以砍掉的四类仪式
可以砍的第一类是纯汇报型周会,如果只是轮流念进度,用看板替代。第二类是没有决策项的评审会,评审必须产出通过、不通过或有条件通过三种结论之一。
第三类是覆盖所有人的站会,超过 8 个人的站会效率会急剧下降,应该拆成小组。第四类是大型项目才需要的重型文档,小团队照搬只会拖慢节奏。
3. 取舍判断表
| 动作 | 10 人以下 | 10,50 人 | 50,100 人 | 100 人以上 |
|---|---|---|---|---|
| 目标澄清会 | 轻量做 | 必做 | 必做 | 必做,且分层做 |
| 关键结果书面化 | 一段话即可 | 必做 | 必做 | 必做,且需口径统一 |
| 站会 | 可省 | 可做 | 分组做 | 分组做,班次分开 |
| 周会 | 可省 | 双周一次 | 每周一次 | 每周一次,只看偏离 |
| 风险登记册 | 可省 | 简化版 | 必做 | 必做,带升级机制 |
| 归因复盘 | 60 分钟 | 必做 | 必做 | 必做,分项目和组织两层 |
| 专用项目管理平台 | 不需要 | 可选 | 建议引入 | 必须引入,需支持私有化 |

八、把这一页拿走:七天可执行清单
方法论讲完了,最后给一份可以立刻执行的清单,不要求你一次全做,做完前三项就已经能感觉到变化。
1. 七天行动清单
- 第 1 天:翻出你手上正在跑的项目,找出它的目标描述,用"什么样算失败"这个反向问题检验一遍。答不上来,标记为待澄清。
- 第 2 天:把现有目标里的关键结果逐条改写,把所有动词换成名词性指标,改不动的单独列出来。
- 第 3 天:找出改不动的那几条,安排一次 45 分钟的澄清会,只解决这几条。
- 第 4 天:检查关键结果数量,如果超过 6 条,强行砍到 5 条以内,被砍的降级为监测指标。
- 第 5 天:设计一个最简看板,只显示每条关键结果的当前值、目标值和趋势。不要加任务列表。
- 第 6 天:取消一个纯汇报型会议,用看板替代。观察一周团队反馈。
- 第 7 天:给当前项目建一份风险登记册,哪怕只有三行,但必须指定升级路径和时限。
2. 下一步该做什么
如果你只能从这篇文章里带走一句话,我希望是这句:项目经理的效率提升,本质上是一次"把钱花在前面"的决策。目标澄清、关键结果设计、复盘沉淀这三件事看起来不产出直接结果,但它们决定了你要不要在项目中期用三倍的力气去补。
如果你是 100 人以上组织的项目负责人,下一步优先做的是把目标层的载体统一起来,先解决"口径不一致"这个最大的隐性成本,再考虑工具能力本身。如果你的团队还在 50 人以下,先别急着上平台,把一页纸目标章程和 60 分钟归因复盘跑通,收益会比换工具大得多。
最后留一个问题给你自检:你现在最卡的是目标、关键结果,还是复盘?答案不同,你接下来 30 天该投入的地方完全不同。

常见问题解答(FAQ)
1. 项目目标和关键结果到底有什么区别?我怎么判断自己写的是KR还是任务清单?
我带项目时经常把“完成接口联调”“上线某模块”直接写进KR,评审时被追问达成情况就说不清楚,领导说这是任务不是结果,但我又不知道该怎么改。每次写OKR都在这个点上纠结,最后干脆把任务清单抄上去。
判断标准只有一条:这个条目能不能用完成度百分比以外的客观事实来验收。任务回答的是“我们要做什么动作”,关键结果回答的是“做到什么程度算成功”,两者不能放在同一张表里。改写方法固定三步:先写下动作,再补上度量对象、基线值、目标值和时间点。
比如“完成接口开发”是任务,“核心接口在X月X日前全部上线并接入监控,线上错误率低于0.5%”才接近关键结果。拿不准时问三个问题:不做这个动作,业务上有没有人能感知;达没达成能不能被第三方数据验证;有没有基线值。三个里有两个答不上来,那它就是任务。
另外数量控制在3到5条,超过5条基本就是把任务拆进来了,里程碑、交付物、待办放到执行层单独管理。
2. 项目目标对齐会怎么开,才能不变成扯皮会?会后必须产出什么?
我们开目标会常常两个小时过去,各部门都在讲自己的困难,最后没人确认成功标准,散会后我按自己的理解推进,两周后被业务方说方向不对,又得返工。作为项目经理,我特别想知道这种会到底该怎么把控节奏。
会议只解决三件事:为什么做、成功的判定标准、谁对哪个结果负责。会前做两件事:发一页纸草案,写清背景、目标、初步关键结果、边界和不做什么;让每个干系人提前写下“我最担心的一点”。会中按顺序过:先用5分钟确认不做会怎样,说不上来说明目标本身不成立;再逐条确认关键结果的度量口径、基线、目标值和数据来源;
最后处理担忧清单,能当场定的定,定不了的写成待办并指定责任人和截止日。全程控制在60到90分钟。会后24小时内发出一页纸项目目标章程,包含目标、3到5条关键结果、责任人、度量口径、关键假设和不做清单,要求大家回复确认而不是回“收到”。项目后期的返工成本,基本都是这一步没说清欠下的。
3. 研发项目很多目标不好量化,关键结果写不出来怎么办?
我做研发项目时,像“提升系统稳定性”“改善代码质量”这类目标很难直接给数字,硬凑一个又怕被操纵,比如把bug数压下去但质量并没变好。我想找一种不硬凑数字也能验收的写法。
先分清三类指标,不要一律强行数字化。第一类是结果指标,能直接定量,比如可用性、平均恢复时间、发布失败率;第二类是过程指标,用于预警而非考核,比如代码评审覆盖率、单测覆盖增量;第三类是判断型结果,用可验证的事实加判定人来替代数字,比如“完成一次全链路压测,报告经架构组评审通过,遗留高风险项为零”。
写不出来时用这个口径反推:如果半年后要证明这件事做成了,你会拿什么材料给人看,那份材料就是验收依据。另外,凡是用了单一数字的地方都要配一个防作弊的第二指标,只压bug数就同时看线上事故数和回归缺陷率。基线缺失的项目,第一版关键结果直接定成“建立基线”是合法的,比编一个数字更可信。
4. 执行过程中怎么用关键结果追踪替代天天催进度?出了问题和变更该怎么处理?
我以前每天在群里问进度,问到自己都烦,组员也开始报喜不报忧,真延期了才知道。我想把追踪方式换掉,但不确定一周该看什么、多久开一次会、变更到底谁拍板。
把追踪对象从“人做了多少”换成“关键结果的当前值、趋势和阻塞项”。落地做法是维护一张关键结果看板,每条只有四列:当前值、目标值、趋势、阻塞项与责任人;每周固定一次30分钟更新,谁的数据谁填,会上只讨论趋势变差和新增阻塞,不逐条汇报。站会控制在15分钟,只回答阻塞和依赖。
风险按两级处理:影响关键结果达成且两周内可能发生的,当天升级到有资源决策权的人;只延迟一天以内的,留在看板观察。变更坚持一个原则:目标和关键结果的判定口径不能随手改,要改必须走书面记录,写明对时间、范围、成本的影响,由目标责任人拍板。
项目收尾时用同一张看板做复盘,逐条问四件事:目标值达成没有、偏差出在哪、哪个假设错了、下个项目要固化什么,结论要落到模板或检查清单上,否则同样的坑下个项目一定重演。
核心关键词
文章包含AI辅助创作:项目目标关键结果全流程:项目经理效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306199
读者评论
文章把延期根因归结为目标没定义清楚,这点很真实。我经历过类似项目,技术不难,但验收标准前后不一,导致反复返工。不过41个样本偏小,结论更适合当经验参考,不宜当行业统计。
工具只放大流程质量这句很赞同。很多团队一上来就换平台,结果只是把混乱搬到线上。先用一页纸写清目标和关键结果,再选工具承载,顺序确实不能反。
关键结果3到5个最合适、超过8个等于没重点,这个提醒很实用。把任务清单当KR是常见坑,团队做完动作就以为成功。监测指标和关键结果应该分开管理。
三类项目经理的对比挺有启发。目标锚定型中期看着闲,其实把时间花在对齐和复盘上。跨部门推不动往往不是沟通问题,而是缺少共同衡量口径,这点说到根上了。
