三年前我接手过一个跨 5 个部门的系统改造项目。主计划在启动会上全票通过,五个部门负责人都签了字。三个月后复盘,17 个跨部门依赖里有 9 个没人认领,其中 3 个到最后才发现两边都在等对方先动。项目最终延期 6 周,但真正让我意外的不是延期本身,而是延期之后所有人的第一反应都是"计划里没写这个是我的事"。这件事让我彻底改变了对主计划的理解:主计划的价值不在于把时间排得多漂亮,而在于它能不能把跨部门的模糊地带变成有人签字、有版本、有口径的协同契约。

这篇文章就把我这几年在项目负责人、项目集经理和 PMO 三个视角下踩过的坑、验证过的做法,拆成流程、规范、指标三件事讲清楚。

一、核心结论:主计划是协同契约,不是一份进度表

先给结论。如果你只把主计划当成一张放大的甘特图,那么它一定会在项目中期失效。因为它承载不了跨部门项目里最要命的三样东西:依赖归属、变更责任、指标口径。

1. 主计划到底是什么,必须自定义边界

不同组织对"主计划"这三个字的理解差别极大。有的公司指整个项目群的总控计划,有的指一级里程碑加关键依赖,有的干脆指项目立项时那份"最终版"计划书。所以任何一篇讲主计划的文章,第一件事都应该是把定义说清楚,否则后面全是鸡同鸭讲。

我在实操中给主计划下的定义是:主计划是跨部门、跨子项目的一级总控计划,它锚定里程碑、外部依赖、资源承诺、预算包络、决策门和变更规则,是组织内关于"什么时候交付什么、谁承诺了什么"的单一事实源。

这个定义里有三个关键词。第一是"一级",意味着它不承载每个人的具体任务,只承载需要跨边界协同的节点。第二是"承诺",意味着每个里程碑背后必须有一个具名责任人和明确的交付物验收标准。第三是"单一事实源",意味着当部门计划、周报、口头承诺之间打架时,以主计划为准。

计划类型 时间跨度 颗粒度 核心作用 责任人
主计划 项目全周期 一级里程碑 + 关键依赖 + 决策门 跨部门总控、承诺锚点、变更基准 项目负责人
子项目计划 子项目周期 二级里程碑 + 工作包 承接主计划、内部排布 子项目负责人
职能工作计划 季度/月度 任务级 资源排布、产能管理 职能经理
项目群计划 项目群周期 项目级 + 收益节点 项目间资源与收益统筹 项目集经理 / PMO

2. 项目负责人在主计划里的四个角色

很多项目负责人被问"你在主计划里负责什么"时,会答"我负责整个计划"。这个答案在协同场景下几乎等于什么都没说,因为它没有界定权力边界。项目负责人通常没有对职能部门的直接考核权,所以他在主计划里的角色本质是"弱权推动者"。

我习惯把项目负责人的角色拆成四个,每个角色对应一组具体动作,这样在跨部门沟通时可以直接说"我以哪个身份来找你"。

  • 计划 Owner:决定主计划的字段结构、版本节奏和发布时机,对计划的完整性负责,但不对每个任务的技术可行性负责。
  • 协同推动者:负责识别跨部门依赖、建立依赖台账、推动依赖方给出承诺日期,但无权替对方排内部资源。
  • 决策提请者:当依赖冲突、资源争抢、范围变更超出项目负责人权限时,负责把问题结构化后提交领导小组或 PMO 决策,而不是自己消化或拖延。
  • 基线与变更维护者:负责维护版本记录、冻结窗口和变更审批链,确保任何改动都能追溯到"谁在什么时间因为什么同意了"。

把这四个角色写清楚有个直接好处:当别人说"这事你应该搞定"时,你可以明确回应"这属于决策提请,我需要 XX 在会上拍板,我负责的是把选项和影响算清楚"。

3. 关键指标只保留三层,不要铺满整面墙

我见过最夸张的一个项目看板,一共 43 个指标,从需求变更数一直统计到会议室使用时长。结果呢?项目负责人每周花 4 小时更新看板,管理层只看其中 3 个数字。

我的判断是:主计划的协同指标应该严格压缩到三层,项目负责人层看"计划健康度",PMO 层看"协同效率与资源风险",领导小组层看"交付、成本与收益"。每层不超过 6 个指标,超出部分一律降级为明细数据,不做看板展示。

主计划流程与规范:项目负责人项目规划协同管理关键指标

二、真实场景:主计划在多部门协同中是怎么失效的

下面这三个场景不是理论推演,是我在不同项目里反复见到的失效模式。它们的共同点是:计划本身没写错,但协同机制缺了一环。

1. 场景一:依赖黑箱,两边都在等对方

典型表现是主计划里只写了各部门自己的里程碑,没有单独列出跨部门依赖。比如"接口联调完成"这个里程碑写在两个部门各自的计划里,但没有人定义"谁提供环境、谁提供测试数据、谁负责联调失败后的修复排期"。

结果就是两边都认为自己在等对方。这种隐性等待最危险的地方在于,它在周报上是看不出来的,每个人都在忙自己的事,进度显示正常,直到某个节点突然爆掉。

我的经验是,跨部门依赖必须单独建台账,主计划里的依赖项数量通常应占里程碑总数的 30%-50%。如果你发现依赖项不到里程碑的 10%,大概率不是项目简单,而是依赖根本没被识别出来。

2. 场景二:变更漂移,改了十次但主计划还是第一版

项目中期最常见的对话是:"这个我们上周会上已经改了啊。""主计划里没体现。""那你去改一下。"然后就没人改了。

变更漂移的代价不是某一次改动,而是累积的。每一次未回写的变更都会让主计划的参考价值下降一点,三五次之后,团队就默认"主计划不准,看自己的表就行"。到这一步,主计划实际上已经废了,只是没人宣布。

主计划流程与规范:项目负责人项目规划协同管理关键指标

3. 场景三:指标口径分裂,同一个数字有两种算法

有个项目月度汇报上,PMO 说里程碑达成率 82%,业务方说只有 61%。查了两小时才发现:PMO 按"计划内里程碑"算,业务方按"含临时插入里程碑"算。分母不一样,结论自然打架。

这类问题在企业里非常普遍,尤其是当一个项目同时向业务、IT、PMO 三条线汇报时。指标口径不一致的破坏力,比指标本身难看更大,因为它会直接摧毁管理层对数据的信任。

4. 不同规模组织的失效点完全不同

我观察下来,组织规模会显著改变主计划失效的主因。100 人以下的团队,问题通常出在"没有台账";100-500 人的组织,问题出在"台账有但口径乱";500 人以上或者多项目群并行时,问题出在"口径统一了但资源冲突没人统筹"。

这意味着直接照搬大厂的流程模板给 50 人团队用,几乎必然失败,你会把团队压死在审批里,而不是解决协同问题。

主计划流程与规范:项目负责人项目规划协同管理关键指标

三、拆解六个常见误区

1. 误区一:主计划等于甘特图

甘特图只是一种呈现方式,它擅长表达时间和并行关系,但不擅长表达责任、口径和变更规则。一张漂亮的甘特图,如果没写清每个节点的验收人、依赖方和变更审批路径,它对协同的贡献接近于零。

我的纠偏动作很简单:主计划的每一行必须至少包含责任人、验收标准、依赖方、当前状态四个字段,缺任何一个都不允许进入基线。字段不全的计划,宁可晚发布两天。

2. 误区二:协同就是多开会

开会本身不产生协同,产生协同的是"会议上做出的承诺被记录下来并在下一次会议被检验"。我见过每周开三次协同会、但从不回顾上次行动项的项目,结果就是每场会都在重新讨论同一批问题。

衡量会议是否有效的指标只有一个:上一次会议的行动项关闭率。如果这个数字长期低于 70%,那么问题不在会议频率,而在行动项没有具名责任人和截止日期。

3. 误区三:指标越多越可控

指标的作用是支持决策,不是记录一切。一个指标如果无法回答"看到这个数字我该做什么",它就不该出现在看板上。

我通常用两个问题筛指标:第一,这个数字连续两周恶化,我会采取什么具体动作?第二,这个数字的数据来源是否稳定可靠?两个问题有一个答不上来,就把它从主看板移到明细报表。

4. 误区四:项目负责人是唯一责任人

这是我最想纠正的一条。主计划的成功依赖四类角色共同履约:领导小组负责拍板和清障,PMO 负责口径和方法,职能经理负责资源承诺,项目负责人负责拉通和维护。

把责任全部压在项目负责人身上,后果是他在没有权限的情况下被要求承担全部结果,最终只能靠人情和加班硬扛。这既不可持续,也不可复制。

5. 误区五:工具上线等于规范落地

这是很多团队花了大钱却收效甚微的原因。工具能解决"数据存在哪里",但解决不了"字段谁来填、口径谁来定、变更谁来批"。规范和工具的顺序应该是先定规则再上工具,而不是先买工具再补规则。

我看到效果比较好的做法是:先用一份表格把主计划字段、依赖台账、指标定义跑通两三个月,等规则稳定了,再迁移到正式的项目管理平台。这样迁移时是在搬规则,而不是在搬混乱。

6. 误区六:变更等于失控,所以尽量不批

把变更审批做成"能卡就卡",短期看计划稳定了,长期看团队会绕开流程走私下沟通。等你发现的时候,主计划已经和现实脱节了三个月。

正确的做法是分层审批:不影响一级里程碑和总预算的变更,由项目负责人审批并登记;影响里程碑但不动总预算的,由 PMO 加业务负责人共同审批;动预算或动范围边界的,必须上领导小组。层级清晰,团队才知道什么该走流程、什么可以直接办。

主计划流程与规范:项目负责人项目规划协同管理关键指标

四、专业判断逻辑:流程、规范、指标三位一体

讲完误区,接下来说我怎么搭这套东西。核心逻辑一句话:流程解决"什么时候做什么",规范解决"用什么标准做",指标解决"怎么判断做得好不好"。三者缺一个,另外两个都会退化。

1. 主计划流程:从输入到收口的七步

这七步是我在多个项目里反复调整后稳定下来的结构。每一步我都标出输入、输出、责任人和最常见的失败点,方便对照自查。

  1. 输入确认:收集范围说明书、上一级目标、资源包络、预算上限、外部约束。输出是"计划输入清单"。常见失败点是只收范围不收资源包络,导致后续排期全是空想。
  2. 计划编制:先排一级里程碑,再识别跨部门依赖,最后填资源和预算。输出是主计划初稿加依赖台账。常见失败点是先排任务再找依赖,依赖会被系统性遗漏。
  3. 评审与基线:由项目负责人组织,PMO、职能经理、关键依赖方参加。输出是冻结的基线版本(V1.0)。常见失败点是把评审开成通报会,没人对承诺日期负责。
  4. 发布与交底:向全体干系人说明主计划的读法、口径和变更路径。输出是交底记录和口径说明文档。常见失败点是只发文件不讲口径。
  5. 执行协同:按周跟踪依赖状态、里程碑风险、资源冲突。输出是周度协同简报和升级清单。常见失败点是把协同会开成进度汇报会,风险没有出口。
  6. 变更维护:按分层审批规则处理变更,回写主计划并生成新版本。输出是变更登记表和 Vn.x 版本。常见失败点是变更口头同意但未回写。
  7. 收口复盘:核对交付物、核算偏差、沉淀模板和口径修订。输出是复盘报告和下一版模板。常见失败点是只复盘结果不复盘计划质量。

主计划流程与规范:项目负责人项目规划协同管理关键指标

2. 六类规范:让流程不依赖个人经验

流程画出来不难,难的是让它每次都按同样标准执行。下面六类规范是我认为最小可用的集合。

(1)模板字段规范

主计划的字段必须统一。我的建议是用结构化定义而不是散落的表格列,这样后续迁移到任何平台都能直接映射。下面是一份我实际用过的字段定义样例,用的是 YAML 结构,便于评审和版本对比。

main_plan:
version: V1.0

baseline_date: 2024-03-15

milestones:

id: M-001

name: 需求基线冻结

owner: 业务分析组-张明

acceptance: 需求说明书签署版归档

due: 2024-04-10

dependencies: []

decision_gate: D1-范围确认

status: on_track

id: M-002

name: 接口联调完成

owner: 平台组-李伟 / 应用组-王芳

acceptance: 全量接口用例通过率>=98%

due: 2024-06-28

dependencies:

type: cross_team

from: 平台组

to: 应用组

item: 联调环境与测试数据

owner: 平台组-李伟

promised_date: 2024-06-05

decision_gate: D2-技术方案确认

status: at_risk

metrics_definition:

milestone_achievement_rate:

formula: 按期完成里程碑数 / 基线内应完成里程碑数

scope: 仅统计基线版本内里程碑,临时插入项单独统计

frequency: 周

owner: PMO

这份定义里最关键的不是字段本身,而是 scope 那一行。把"只统计基线内里程碑"写死,才能从根上避免前面提到的口径分裂问题。

(2)角色规范

用 RACI 把每个关键决策点写成矩阵。注意一个细节:每行只能有一个 A(最终负责),可以有多个 R(执行),但 C 和 I 不能省略。省略 C 会导致方案出台后遭遇未预期抵制,省略 I 会导致信息断层。

关键活动 R 执行 A 最终负责 C 咨询 I 知会
主计划编制 项目负责人 项目负责人 PMO、职能经理 业务方
里程碑承诺确认 职能经理 领导小组 项目负责人 PMO
依赖冲突升级 项目负责人 PMO 冲突双方职能经理 领导小组
范围变更审批 项目负责人 领导小组 业务方、PMO 全体干系人
预算包络调整 PMO 领导小组 财务接口人 项目负责人

(3)会议规范

我建议主计划相关会议只保留三种:周度协同会(30 分钟,只看依赖和风险)、月度基线评审会(60 分钟,只看变更和偏差)、里程碑决策门评审(按需,看交付物和下一步授权)。每种会议都要有固定的议程模板和行动项格式。

行动项格式建议固定为"动作 + 责任人 + 截止日 + 验收标准"四段式。缺任何一段的行动项都不算成立,当场退回补充。

(4)数据口径规范

每个上看的指标都要有一份口径卡,写明公式、统计范围、统计频率、数据来源、责任人和生效版本。口径卡一旦发布,任何修改都要走变更流程并通知所有使用方。这一条看起来繁琐,但它能省掉的扯皮时间远超维护成本。

(5)变更规范

核心是三件事:触发条件、审批层级、冻结窗口。触发条件要写清楚什么算变更(影响基线日期、影响预算、影响交付范围);审批层级按影响面分三级;冻结窗口指的是里程碑前若干天内原则上不接受非紧急变更,避免交付前夜还在改需求。

(6)文档与权限规范

文件命名建议统一为"项目代号_工件类型_版本号_日期",权限上做到"全员可读、责任人可写、基线版本仅 PMO 和项目负责人可改"。基线版本一旦冻结,修改必须留痕,禁止直接覆盖。

3. 协同管理关键指标:分层定义与看板设计

下面这张表是我常用的指标集。需要特别说明的是,所有阈值都只是示例基准,必须按你所在行业和组织的实际基线校准,直接照搬阈值比没有阈值更危险。

层级 指标 定义思路 频率 责任人 示例基准(需校准)
项目负责人层 里程碑按期达成率 按期完成里程碑数 / 基线内应完成里程碑数 周 项目负责人 ≥90%
项目负责人层 依赖确认率 已有具名责任人和承诺日期的依赖数 / 依赖总数 周 项目负责人 ≥95%
项目负责人层 行动项关闭率 按期关闭行动项数 / 到期行动项数 周 项目负责人 ≥80%
项目负责人层 风险升级及时率 在影响发生前升级的风险数 / 应升级风险总数 周 项目负责人 ≥85%
PMO 层 资源负荷率 关键角色已分配工时 / 可用工时 双周 PMO 70%-85%
PMO 层 变更回写及时率 T+2 工作日内回写主计划的变更数 / 变更总数 月 PMO ≥95%
PMO 层 计划偏差天数 实际完成日 – 基线完成日(按里程碑加权) 月 PMO ≤3 个工作日
PMO 层 跨项目资源冲突数 同一稀缺角色被两个以上项目同时占用的次数 双周 PMO 趋势下降
领导小组层 交付收益达成率 实际业务收益 / 立项承诺收益 季 业务负责人 按立项口径
领导小组层 总成本偏差率 (实际成本 – 预算)/ 预算 月 PMO ±5% 内
领导小组层 决策门按时通过率 按时通过决策门数 / 应通过决策门数 月 领导小组 ≥90%

看板设计上,我的原则是"一屏一层"。项目负责人层用周更新的执行看板,PMO 层用双周更新的资源与风险看板,领导小组层用月度或季度更新的收益看板。三层不要混在一张图上,混了就会重演前面说的"43 个指标没人看"。

主计划流程与规范:项目负责人项目规划协同管理关键指标

4. 判定主计划是否健康的四条硬标准

给团队做诊断时,我通常只问四个问题,答不上来两个以上,说明主计划已经名存实亡。

  • 单一事实源:当两个部门对某个日期说法不一致时,团队是否会去看主计划,而不是各自翻自己的表?
  • 依赖具名:能否在 5 分钟内列出所有跨部门依赖及其责任人和承诺日期?
  • 变更可追溯:能否还原任意一个里程碑从 V1.0 到当前版本的完整变更链?
  • 口径唯一:同一个指标在不同汇报线上是否使用同一份口径卡?

五、案例与数据观察:从三个部门各自为战到单一事实源

这一节讲一个我深度参与过的案例。它涉及一家约 800 人的制造企业,同时推进 ERP 与 MES 两条改造线,参与部门包括 IT、生产、供应链、财务,核心团队成员约 120 人,属于典型的中大型、多部门协同场景。

1. 改造前的状态

改造前,三条线各自维护自己的计划表,格式不同、字段不同、更新频率不同。IT 用周更新,生产用双周,供应链按节点更新。跨部门依赖没有任何台账,全靠会议口头确认。

最典型的一次事故是两个部门同时等待对方提供接口文档,等了 11 个工作日。事后复盘发现,双方都在自己的计划里写着"等待对方提供",但从来没有一个地方把这两句话放在一起看。

2. 我们做了什么

第一步不是买工具,而是先统一字段。我们用两周时间定义了主计划字段结构、依赖台账格式和 11 个核心指标的口径卡,全部写进文档并做了三轮评审。

第二步才是平台化。因为企业有数据不出内网的要求,最终选择的是支持私有化部署的项目管理平台,把字段结构和口径卡直接映射到系统里,避免二次解释。我们选的是 PingCode,它的定位正好是中大型企业和 100 人以上组织,字段和工作流可以按前面定义的规则做定制,这一点在落地时省了大量适配成本。

第三步是建立节奏。周度协同会固定在每周二上午 30 分钟,只过依赖状态和新增风险;月度基线评审会只过变更和偏差。会议本身的议程模板也固化下来,不允许临时加议题。

3. 三个月后的数据变化

我保留了改造前后的对比记录。这些数字来自该企业两个改造项目的实际统计,不是行业调研数据,所以更应该看方向而不是绝对值。

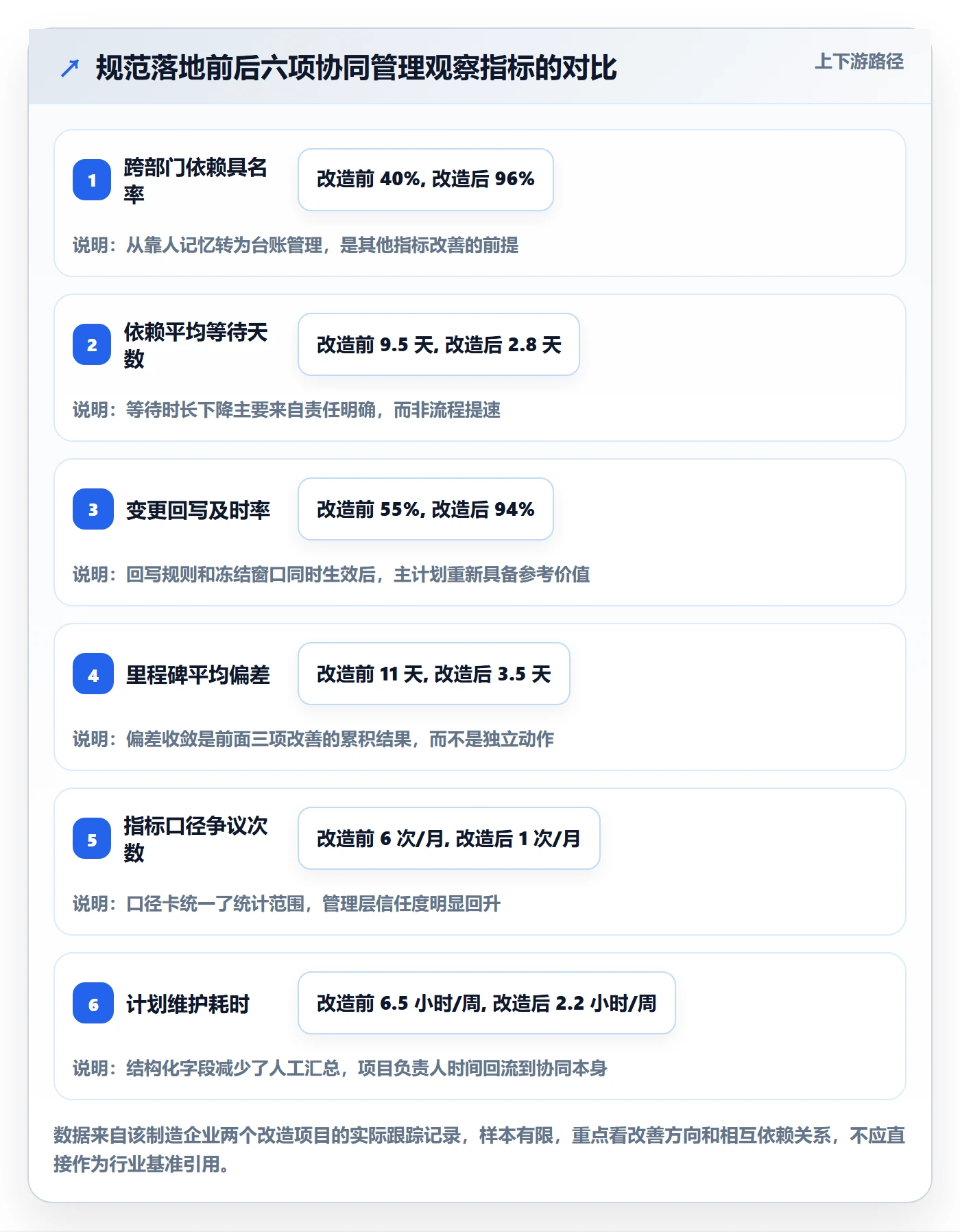

观察项 改造前 改造三个月后 变化
跨部门依赖具名率 约 40% 约 96% +56 个百分点
依赖平均等待天数 9.5 天 2.8 天 下降约 70%
变更回写及时率 约 55% 约 94% +39 个百分点
里程碑平均偏差 11 天 3.5 天 下降约 68%
指标口径争议次数(月) 6 次 1 次 下降约 83%
项目负责人计划维护耗时(周) 约 6.5 小时 约 2.2 小时 下降约 66%

主计划流程与规范:项目负责人项目规划协同管理关键指标

4. 一个容易被忽略的副作用

这次改造里我最想强调的一点是:规范落地最大的收益不是延期变少,而是项目负责人的时间被释放出来。维护耗时从每周 6.5 小时降到 2.2 小时,这 4 个多小时回流到了依赖协调和风险升级上,形成了正向循环。

与之相对,我也见过只做工具采购、不做字段统一的团队。他们上了平台之后,各部门在系统里继续填自己的格式,一年后回头看,数据比 Excel 时代更乱,因为多了大量不可比的字段。

5. 关于工具选型的一点判断

我不认为工具能解决协同问题,但我认为工具选错会放大协同问题。选型时我有三个判断标准,供参考。

  • 能否承载自定义字段和工作流:不同组织的主计划字段差异很大,如果平台强制你改变规范的形态,规范就会被扭曲成工具的形状。
  • 是否支持私有化部署:中大型企业尤其是制造、金融类组织,数据不出内网几乎是硬约束,这一条会直接筛掉一批选项。像 PingCode 这类支持私有化部署、同时面向 100 人以上组织的平台,在这个场景下适配度较高。
  • 迁移成本是否可控:很多团队已经在用 Jira,历史数据里有大量依赖关系和状态记录。如果迁移要重建全部历史,落地阻力会非常大。支持平滑迁移的方案能把过渡期的抵触降到最低,这也是国产替代路径上一个很实际的考量点。

六、不同情况下的行动建议

同样一套方法,不同规模、不同成熟度的组织落地方式差别很大。下面按四种典型情况给建议。

1. 50 人以下团队:先建台账,别上流程

这个阶段最忌讳的是照搬大厂流程。我建议只做三件事:建立一份跨部门依赖台账、规定主计划只在周会上更新一次、固定一个指标即"依赖具名率"。

不设变更审批委员会,不搞多层决策门,不做复杂看板。等团队规模过了 50 人、或者并行项目超过三个,再考虑加流程。

2. 50 到 150 人:先把口径统一

这个区间是最容易出现口径分裂的。所以优先动作是写口径卡,先把"里程碑达成率""变更率""资源负荷率"三个高频指标的统计范围钉死,再谈流程细化。

同时开始引入固定的周度协同会,时长控制在 30 分钟以内。会的重点只有依赖和风险,任何进度汇报都放到异步文档里。

3. 150 到 500 人:流程分层,指标分层

到这个规模,单靠一份主计划已经不够了,需要划分子项目并明确层级关系。指标也要分层落地:项目负责人层周更新,PMO 层双周更新,领导小组层月更新。

这个阶段建议正式评估项目管理平台。私有化部署能力和自定义字段能力是两个必须验证的项,最好在真实数据上做一轮 PoC,而不是只看演示。

4. 500 人以上或多项目群并行:统筹权必须显性化

这个阶段的核心矛盾是稀缺资源的多项目争抢。我的建议是把资源冲突统筹权明确给 PMO 或项目集经理,并且建立双周的资源冲突评审机制。

同时建议把"跨项目资源冲突数"作为 PMO 层的第一指标。这个数字如果长期上升,说明资源承诺机制没有真正生效,而不是说明项目太多。

主计划流程与规范:项目负责人项目规划协同管理关键指标

七、不同情况下的取舍

规范落地从来不是"要不要做"的问题,而是"在哪些地方让一步"的问题。下面四组取舍是我认为最需要提前想清楚的。

1. 速度与规范之间的取舍

如果项目处于验证期、需求可能整体推翻,那么过重的基线管理就是浪费。这时候应该把基线粒度放粗,只冻结一级里程碑,依赖台账只做跨部门部分。

反过来,如果项目处于交付期、变更代价已经很高,那么就必须收紧冻结窗口,宁可短期牺牲一点灵活性,也不能让交付前夜还在改范围。

2. 统一与自治之间的取舍

统一字段和口径能带来可比性,但会牺牲各部门的个性化管理习惯。我的判断标准是:凡是需要跨部门比较或汇总的字段必须统一,凡是部门内部使用的管理字段允许自治。

换句话说,主计划这一层统一,部门自己的任务管理表格不强制统一。这样可以显著降低推行阻力。

3. 指标数量与决策效率之间的取舍

每增加一个指标,都会增加一线填报成本和管理层解读成本。我的经验值是:项目负责人层 4 到 6 个,PMO 层 5 到 7 个,领导小组层 3 到 5 个。超出这个范围,就应该压缩。

如果实在舍不得砍,可以先降级为"明细报表"保留数据,但不放入常规看板。等真正被用到两次以上,再考虑升回看板。

4. 自建、采购与混合之间的取舍

方案 适用情况 优势 风险
表格自建 50 人以下、项目数少、无私有化要求 零采购成本,规则调整快 易分散、历史版本难追溯、跨项目汇总困难
采购成熟平台 100 人以上、多部门协同、需私有化部署 流程沉淀成熟、权限与审计完善、迁移路径清晰 需适配周期,字段可能被平台反向约束
混合模式 已有平台但部分部门习惯未迁移 过渡阻力小,可分批切换 过渡期双源并存,容易出现口径不一致

我的建议是:150 人以上、并且有数据不出内网要求的组织,优先考虑支持私有化部署的成熟平台,而不是自研。自研的隐性成本主要在长期维护和规则迭代,而不是首次开发。

如果团队已经在用 Jira,切换时要特别关注历史依赖关系和状态记录的迁移完整度。迁移不完整会导致新平台的主计划缺少历史上下文,影响后续的偏差分析和基线对比。

七、不同情况下的取舍

八、落地检查清单与下一步

最后给一份可以直接拿去用的检查清单。我建议你把它当成一次内部评审的议程,逐条过,不要在一天内全部改完。

1. 发布前检查清单

  • 主计划是否已定义边界,是否明确说明它不包含部门内部任务?
  • 每个一级里程碑是否有具名责任人、验收标准和决策门?
  • 跨部门依赖是否单独建台账,依赖是否有责任人和承诺日期?
  • 基线版本是否已冻结并留痕,是否明确谁有修改权限?
  • 是否完成口径交底,所有干系人是否知道去哪个系统看主计划?

2. 执行期检查清单

  • 本周新增或变更的依赖是否全部具名并写入台账?
  • 上次会议的行动项关闭率是否达到预期,未关闭的是否有明确原因?
  • 发生的变更是否在 T+2 工作日内回写主计划并生成新版本?
  • 是否有风险已经超过升级阈值但还没提交领导小组?
  • 本周指标口径是否出现新的争议,是否需要更新口径卡?

3. 收口期检查清单

  • 是否核算了计划偏差,并区分了计划质量问题和执行问题?
  • 是否沉淀了模板修订项和口径修订项?
  • 依赖台账中反复出现的责任模糊点,是否已在下一版规范中修正?
  • 指标体系是否做过一次减法,是否有指标连续三个月没被使用?

4. 我的核心判断与下一步建议

回到开头那个延期 6 周的项目。它最终让我明白的道理是:主计划的成败不取决于排期有多精确,而取决于模糊地带有没有被显性化,承诺有没有被具名化,变化有没有被追溯化。这三件事做到了,计划差几天都能救;这三件事没做到,计划再漂亮也只是装饰。

我也想说一个可能有点反常识的观点:大多数团队的问题不是规范太少,而是规范太多但没有一条被真正执行。与其一次性推十条规定,不如先把依赖具名率这一条做到 95% 以上,再推下一条。

所以我的下一步建议是分三周走。第一周,只做一件事:把现有主计划里的跨部门依赖全部抽出来,建台账,逐条找人认领并给承诺日期。第二周,写三张口径卡,覆盖里程碑达成率、变更回写及时率和资源负荷率,和所有汇报线对齐。第三周,拿一次真实的基线评审会练手,重点看承诺是否具名、变更是否回写。

三周之后你会有两个收获:一是你知道自己的主计划到底有多少水分,二是你知道哪一条规范最适合先推。如果这三周跑下来发现协同瓶颈已经超出人工管理能力,那才是评估平台的时候,先有规则,再找工具,顺序不要颠倒。

八、落地检查清单与下一步

常见问题解答(FAQ)

1. 主计划和我们平时说的项目进度计划到底有什么区别?

我们部门最近在做年度重点项目,领导让我出一版主计划,可我打开原来的项目进度表发现里面已经是几百行任务了,我就在想这俩是不是一个东西。同事说主计划要更粗一些,但也有人说主计划就是汇总所有项目的进度表,我有点拿不准该按哪个口径做。

主计划是跨项目、跨部门的总控契约,核心内容是跨部门交付物、里程碑、前后置依赖、关键资源、决策门和变更规则;项目进度计划是单个项目内部的任务排布,颗粒度可以到人天。判断标准很简单:一份计划如果只在一个部门内部流转、不需要其他部门承诺,它就只是执行计划,不是主计划。

落地时可以这样切分,只把跨部门交付物、外部依赖、决策门、关键资源占用放进主计划,单个项目内部的细分任务留在执行计划里,通过里程碑挂接。这样做的好处是主计划通常能控制在一页到三页之内,开评审会时各方看的是同一张图,而不是在几百行任务里找自己的部分。

如果一份主计划超过几百行,通常说明它被当成了任务台账用,评审和变更都会失去可操作性。

2. 项目负责人没有直接行政权,怎么让各部门真的在主计划上做出承诺?

我就是那种典型的弱权项目经理,项目组成员的人事和考核都不归我管,每次拉着各部门开会,大家都说支持配合,可一到交付日期就各种延期。我试过让大家在计划表上签字,结果签是签了,执行还是老样子,所以我很想知道到底怎么才能拿到真实承诺。

泛泛的配合表态等于没有承诺,要把承诺拆成可验证的四要素:可交付物、日期、责任人、依赖前提。评审时不要问部门愿不愿意支持,而是逐条确认这个交付物由谁在什么日期前给出、需要谁先提供什么输入,一条一条过,有异议当场改日期或改范围。

同时用RACI明确每个跨部门交付物的执行者、最终负责者、需咨询者和需知会者,避免责任落到一个虚设的接口人身上。升级机制要前置约定,比如依赖项逾期超过三个工作日自动升级到领导小组,而不是等项目负责人自己反复催。

判断指标可以看依赖按时解决率和行动项闭环率,如果连续两个月低于组织基线,说明承诺环节本身有问题,需要回到评审方式上改,而不是继续加会议频次。

3. 协同管理的关键指标到底该设几个,阈值怎么定才不算拍脑袋?

我们公司刚开始做项目主计划体系,领导让我设计一套协同管理指标看板,我上网搜到的指标清单动不动三四十个,什么维度都有。我担心设太多没人看,设太少又说明不了问题,更纠结的是阈值,比如里程碑按期率达到多少算合格,我完全没概念。

指标建议控制在十到十二个以内,分三层设计。计划质量层关注基线首次评审通过率、里程碑按期率、跨部门依赖识别完整度;协同效率层关注依赖按时解决率、会议行动项闭环率、跨部门阻塞平均停留时长;变更与成本层关注变更频次、变更引起的工期偏移天数、返工工时占比。

每个指标必须绑定唯一数据来源和固定统计口径,比如里程碑按期率要明确以基线日期还是当前承诺日期为准,口径不统一指标就没有可比性。阈值不要抄行业数字,用自己组织过去六到十二个月的历史数据算分位数,中位数作为及格线、前四分之一分位作为目标线,再按季度滚动校准。

看板也要分层,项目负责人看执行层明细,PMO看跨项目对比,领导小组只看偏差和需要决策的事项,避免所有人看同一张表却各看各的。

4. 主计划变更太频繁,基线形同虚设,到底是该严控审批还是干脆不要基线?

我们项目的主计划三个月改了好几版,每次变更都要走一圈审批,流程走完市场窗口都快错过了,团队开始抱怨基线就是摆设。可如果不设基线,又没人知道到底该以哪个版本为准,进度汇报也变成了各说各话。我现在很纠结这个度该怎么把握。

既不能取消基线,也不能所有变更走同一套审批。做法是按影响程度分级,微调类变更不影响里程碑和跨部门依赖的,由项目负责人直接记录并在周报中体现;中度变更影响里程碑或关键资源的,走变更申请加影响评估,由PMO或项目管理办公室审核;重大变更影响项目范围、预算或交付收益的,必须走正式决策门由领导小组审批。

同时设置基线冻结窗口,比如里程碑前两周冻结相关计划条目,冻结期内只接受影响交付的强制变更。判断依据要回到变更来源统计上,如果八成变更来自需求侧且集中在前半段,说明前期范围确认和决策门不足,解决方案是加强前端确认而不是继续加审批层级;

如果变更集中在执行中后期且多为资源冲突,说明资源规划环节需要单独补强。变更记录必须回写到主计划版本中,保证任何时间点都能回答当前生效版本是哪一版、谁批准的、影响了什么。

核心关键词

读者评论

姜
姜思妍

文中提到的依赖占比30%-50%这个经验值很有参考性。我们项目之前主计划只管自己部门的里程碑,跨部门接口全在口头沟通,结果联调阶段两边互相等了两周。后来单独建了依赖台账,把提供方、接收方、承诺日期都写清楚,隐性等待明显减少。核心还是让模糊地带有人签字。

周
周佳宁

指标口径分裂那段太真实了。我们季度汇报时PMO和业务方各算一套达成率,开会先花一小时对数。后来统一了里程碑定义和计算规则,并写进主计划基线,争议少了很多。指标不在多,关键是分母一致、来源稳定。

宋
宋嘉宁

工具上线不等于规范落地,这点深有体会。我们去年先采购了系统,字段没人定义,填得乱七八糟,最后还是退回表格重跑流程。先定规则再上工具这个顺序是对的,只不过需要项目负责人扛住早期没有系统支撑的压力。另外变更分层审批确实比一刀切卡死更实际。

文章包含AI辅助创作:主计划流程与规范:项目负责人项目规划协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/305526

赞 (0)
飞飞飞飞
阶段计划流程与规范:项目负责人项目规划数据分析关键指标
上一篇 35分钟前
项目规划实施计划全流程:项目负责人落地方案与一文讲清
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
