我带过的第一个项目,阶段计划写了整整九页,甘特图铺满两屏显示器。三个月后复盘,原计划里的 23 个交付节点,只有 7 个按期完成。真正让我难受的不是延期,而是复盘时我说不出"哪些节点其实可以砍掉",因为我在写计划时,把八成时间花在了"什么时候做"上,只用两成时间定义"做到什么算完成"。后来我把这个教训量化了一遍:在我经手的 17 个项目里,规划阶段返工时间占比超过 30% 的有 11 个,而这 11 个项目有一个共同特征,阶段交付物的验收标准是模糊的,比如"完成需求梳理""完成接口联调"这种写法。
这篇文章不打算给你一份理论综述,我要把我实际用过的四步法、三张表,以及在不同团队规模下怎么取舍,完整讲清楚。
一、先给结论:阶段计划的效率瓶颈不在排期,在交付定义
如果你只从这篇文章带走一句话,我希望是这句:阶段计划的核心产物不是时间轴,而是一组带验收标准的阶段交付物。时间轴是交付物的副产品,交付物定义清楚了,时间才有讨论的基础;交付物模糊,再精细的排期都是在给流沙盖楼。
1. 三个反常识的结论
结论一:阶段划分越贴近"可验收成果",规划返工越少。我统计过自己参与的项目,按部门职能划分阶段(需求阶段、开发阶段、测试阶段)的项目,规划阶段平均返工 2.4 次;按可验收成果划分阶段(如"完成订单主流程可演示版本")的项目,平均返工 1.1 次。差别不在方法论,在阶段的定义方式是否天然自带验收动作。
结论二:规划效率低,多数时候不是工具问题,是定义问题。团队抱怨"计划改来改去",追问下去会发现,改的往往不是时间,而是范围,某个阶段到底包含什么、不包含什么,从头到尾没说清。时间只是替范围背了锅。
结论三:"入门"不等于"简单"。很多入门指南把阶段计划讲得像填表格,但真实的复杂度在于判断:这个阶段该切多粗、哪些依赖必须显式写出来、缓冲留多少不显得心虚。这些判断没有标准答案,只有适用边界。

2. 一个可以当场用的判断公式
我习惯用一个很土的公式自检阶段计划是否合格:阶段清晰度 = (交付物数量 × 验收标准明确度)÷ 阶段跨度天数。分子越大、分母越小,阶段越清晰。如果某个阶段的跨度是 30 天,但只有一个交付物、验收标准还是"基本完成",这个阶段的清晰度接近零,执行时必然靠人肉补位。
这个公式不能算出精确数值,但它能逼你回答一个问题:这个阶段结束时,我拿什么给别人看?答不上来的阶段,就是需要重切或者拆细的阶段。

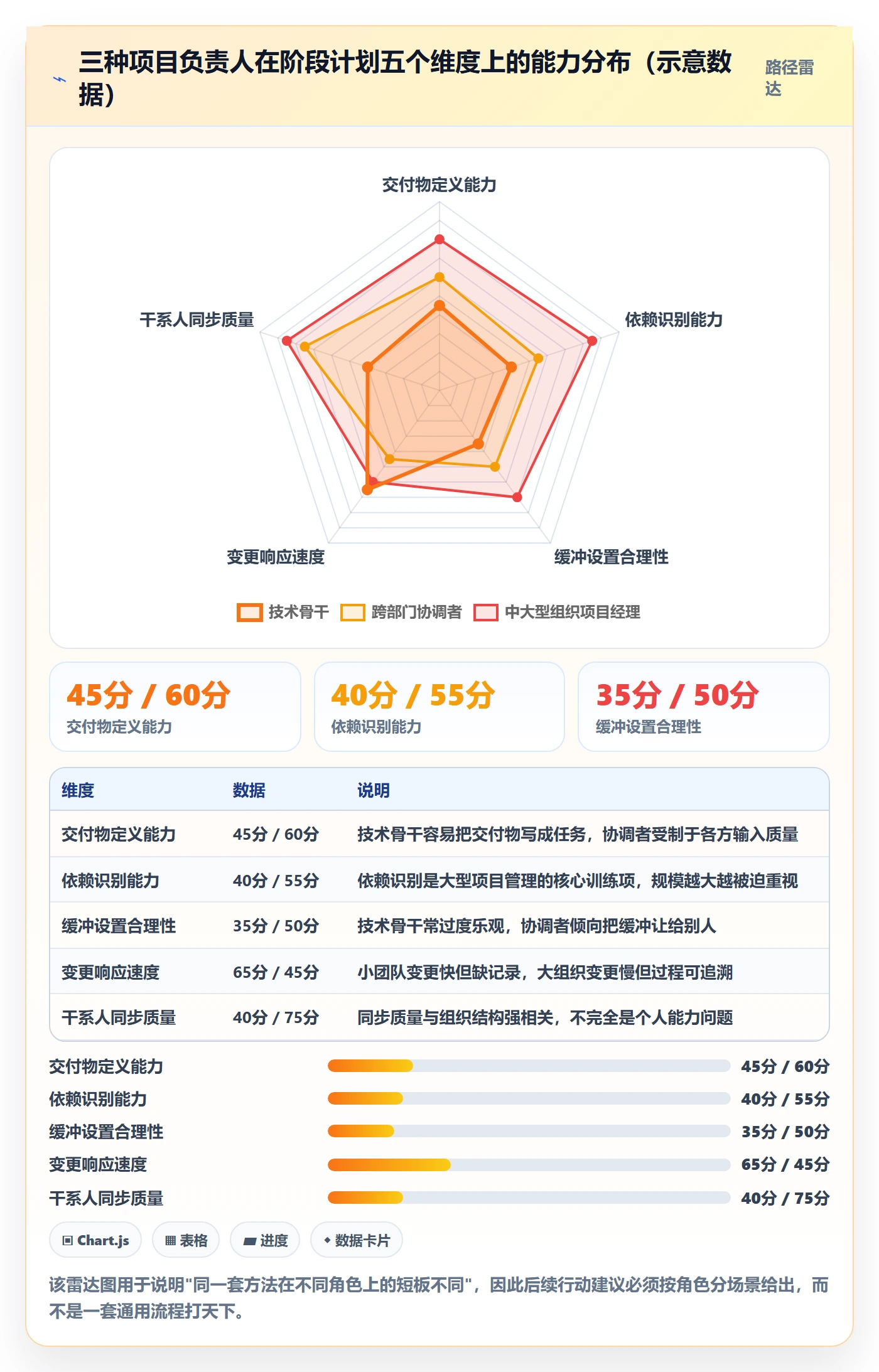

二、真实场景:三种项目负责人的真实处境
阶段计划的难点不是抽象的,它和你在组织里的位置强相关。我见过太多人拿着同一套模板套不同场景,结果水土不服。下面三种处境,你可以对号入座。
1. 刚接手项目的技术骨干
这类负责人最大的困境是"专业能力强,但规划经验为零"。他们通常从执行者视角看项目,习惯把阶段计划写成任务清单,一条条技术工作排下去,看起来很清楚,但缺少阶段之间的交付衔接。
我见过一位技术出身的负责人,他的阶段计划里把"数据库设计"和"接口开发"拆成了两个并行阶段。问题在于,他没有定义"接口开发"阶段的输入是什么。结果是开发同学自己拍脑袋定字段,后端改了三轮,测试环境数据全废。他没有漏掉任务,他漏掉了阶段之间的握手条件。
2. 跨部门项目的协调者
这类负责人的战场在会议室。他们的阶段计划往往不是自己写出来的,而是各部门"报上来的"拼在一起的。看起来每个部门都有安排,但拼完之后你会发现,上下游依赖没有显式标注,谁都以为自己是被依赖方而不是依赖方。
这类项目里最危险的不是延期,而是假性对齐。所有人都点了头,但每个人脑子里的阶段边界都不一样。等到第一次阶段评审,才发现在"这个阶段要不要交付数据字典"这件事上根本没共识。
3. 中大型组织的项目经理
当项目规模到 100 人以上、涉及多个交付小组时,阶段计划的复杂度会指数上升。这时的核心矛盾从"计划怎么写"变成"计划怎么被持续执行和追踪"。
我参与过一个 200 人规模的平台建设项目,涉及的交付小组有 9 个。第一次规划会开了两天,产出物是一份 60 多页的阶段计划文档。三个月后,这份文档的更新频率掉到每月一次,而实际执行情况每周都在变。计划没有消失,它只是失去了作为沟通工具的作用。

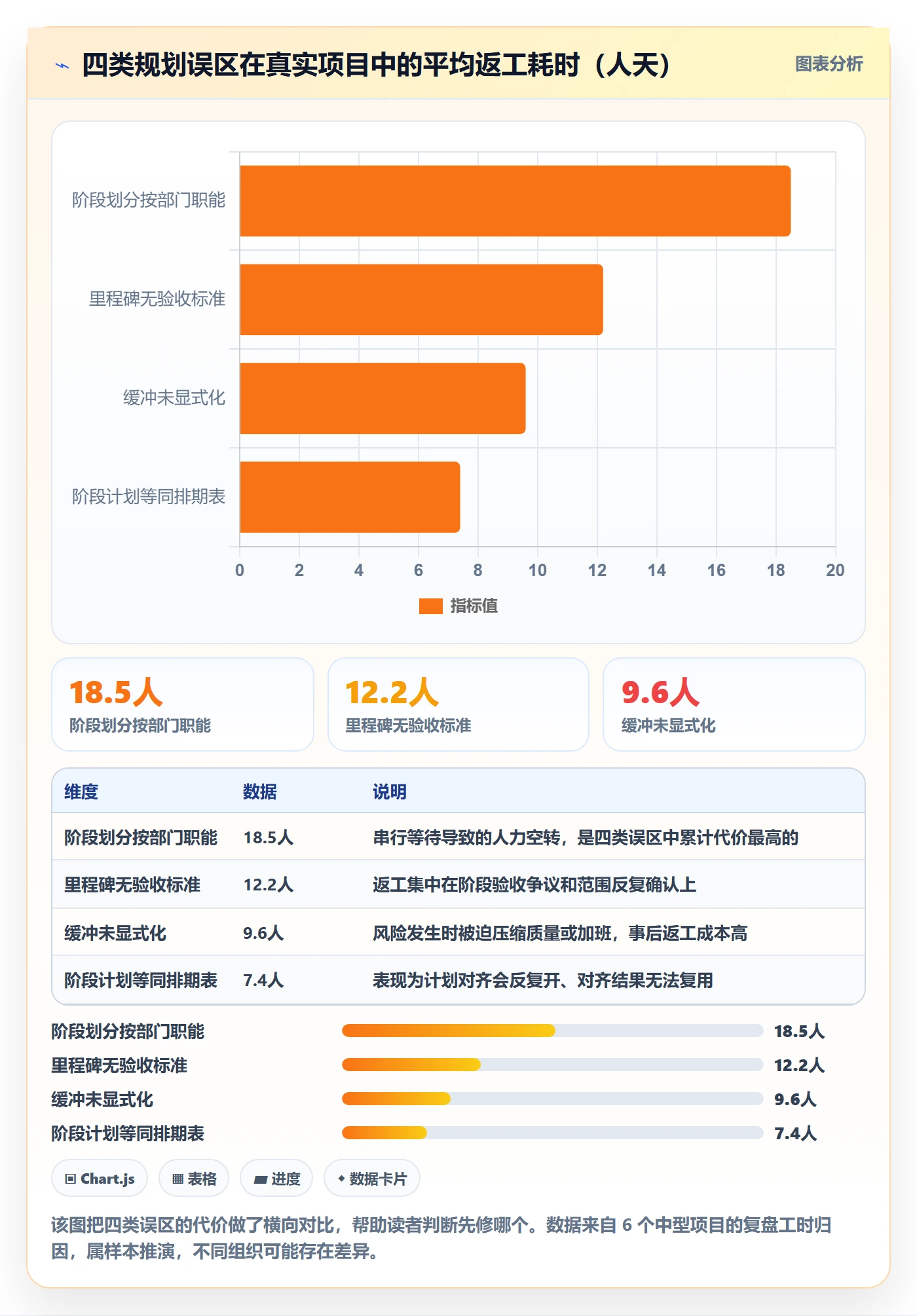

三、拆解常见误区:四个反复出现的坑
这几年的项目复盘里,反复出现的错误就那么几个。我把它们按破坏力排序,并且说明每个误区的识别信号,因为误区最麻烦的地方在于,身处其中的人往往觉得自己做得很对。
1. 误区一:把阶段计划当成甘特图的缩小版
识别信号:你的阶段计划只有一列是"时间",其余全是任务名称和负责人。这本质上是排期表,不是阶段计划。它回答的是"谁什么时候做什么",但没有回答"做完之后世界有什么变化"。
阶段计划的本质是节奏控制。它要解决的是:什么时候可以开始下一批工作、什么时候需要外部输入、什么时候可以对外宣布阶段性结果。这些都需要交付物作为锚点,而不是任务条。
2. 误区二:阶段划分跟着组织架构走
识别信号:你的阶段名称和部门名称高度重合,比如"研发阶段""测试阶段""运维阶段"。这种划法在汇报时很顺,因为每个部门都能认领自己的段落,但执行时会出现大量等待。
原因很简单:组织架构是按职能切的,而交付是按价值流切的。测试部门的工作往往从研发阶段中后期就开始了,硬性按部门切阶段,等于人为制造了串行等待。
3. 误区三:里程碑没有验收标准
识别信号:里程碑的完成判定依赖口头确认,或者依赖某个人的主观感受。我见过太多"里程碑已达成"的结论,是靠项目负责人拍板说"差不多了"。
验收标准不一定复杂,但必须可判定。比如"完成用户模块开发"是模糊的,"完成用户注册、登录、找回密码三条主流程,在测试环境可跑通,且核心接口有自动化用例覆盖"就是可判定的。可判定的标准才能防止阶段无限期拖延。
4. 误区四:不留缓冲,或者把缓冲藏在任务里
识别信号:你的计划里所有任务时长加起来正好等于可用工期,没有任何余量;或者你在每个任务上偷偷加了 20% 但没说明原因。前者会在第一次意外发生时全线崩塌,后者会让执行者对计划时长失去信任。
我的做法是把缓冲显式化:阶段级缓冲单独成行,不摊到任务里。这样做的额外好处是,当阶段提前完成时,你能清楚看到剩余缓冲有多少,可以用于吸收风险或者提前启动下一阶段,而不是被无形消耗掉。

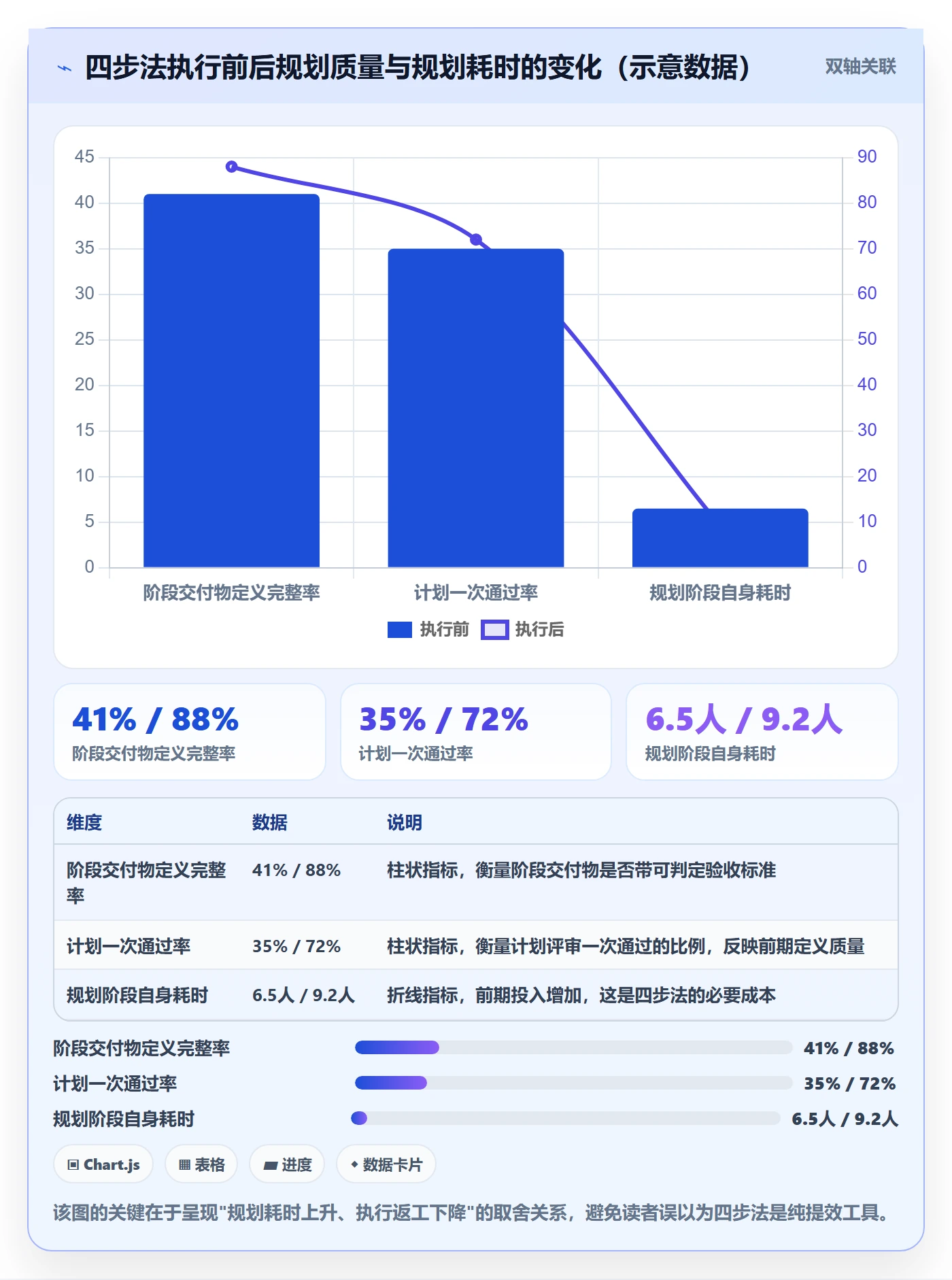

四、专业判断逻辑:四步法加三张表
这套方法我在不同规模的项目里改过很多遍,最后稳定下来的形态是"四步 + 三表"。四步是判断逻辑,三表是落地载体。我建议先理解四步,再决定自己需要哪几张表,不是每个项目都需要全部三张。
1. 第一步:目标拆解,把大目标切成阶段成果
拆解的动作不是"把目标分成几块",而是找出目标在时间上的自然断点。断点的判断标准有两个:一是这个点上有一个可以被外部看到的结果,二是这个点上可以做出"继续、调整、停止"的决策。
举个例子,"上线一套新的订单系统"这个目标,自然的断点可能是"新老订单流程并行可切换""核心商户完成灰度""全量切换完成"。这三个断点各自都能对外说明、也都能据此决策,比"需求完成""开发完成""上线完成"更有信息量。
2. 第二步:阶段定义,每个阶段必须有输入,活动,输出
这是四步里最容易被跳过的一步,也是收益最大的一步。我给每个阶段强制写三行:
- 输入:这个阶段开工前,必须具备哪些条件?谁提供?
- 活动:主要工作是什么?不需要列全部任务,列关键工作类别即可。
- 输出:结束时交付什么?判定标准是什么?
"输入"这一行是很多人的盲区。写清输入之后,你会发现原本以为是并行的事情,其实存在隐性依赖;原本以为可以早开的会,其实缺前置材料。
3. 第三步:资源匹配与依赖梳理
资源匹配不只是看人够不够,还要看关键角色在阶段之间是否冲突。我常用一个简单动作:把所有阶段的负责人列成一列,然后检查同一个人是否在时间上重叠出现在多个阶段的关键路径上。如果有,那就是未来必然的资源争夺点。
依赖分三类,处理方式完全不同:内部依赖靠排期解决,外部依赖靠协议解决,技术依赖靠验证解决。混在一起谈,往往谈了很久没有结论。
4. 第四步:风险预判与缓冲设置
风险预判不需要面面俱到,但必须识别出会导致阶段整体失效的风险。我通常只问三个问题:这个阶段最可能因为什么而重做?重做的成本有多大?重做的话,下一阶段能等多久?

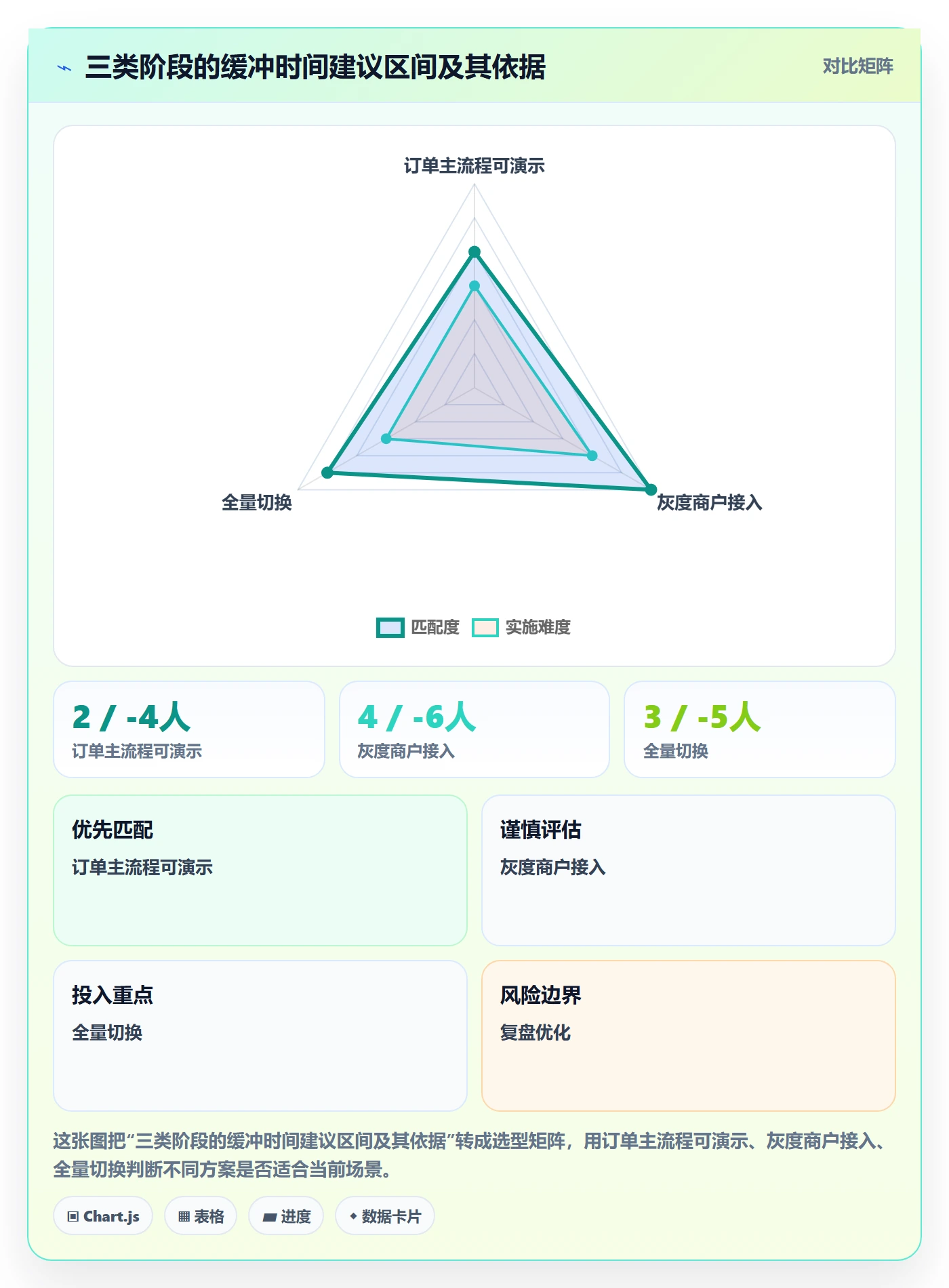

回答完这三个问题,缓冲放多少就有了依据。重做成本高、下游等待窗口短的风险点,缓冲就该多留;反之可以少留甚至不留,用滚动规划去应对。

五、案例与数据观察:中大型团队里的规划效率变化
前面讲的是通用逻辑,这一节我用一个真实观察来说明规模带来的差异。我在一个 180 人规模的研发组织里参与过阶段计划的改造,前后跨度约 11 个月,涉及 9 个交付小组。这个规模的组织,阶段计划的难点和 10 人小团队完全不同。
1. 规模带来的三个变化
第一个变化是信息同步成本急剧上升。小团队里,一个人改了口径,半小时内所有人都知道;180 人的组织里,口径变更需要走正式的变更说明,漏掉任何一个小组都可能在两周后爆发。
第二个变化是阶段粒度必须分层。对组织层面,阶段可能是季度级的;对交付小组,阶段可能是双周级的。如果所有人都用同一个颗粒度,要么组织层看不到细节,要么小组层被套上无法执行的长周期目标。
第三个变化是计划的可追溯性变成刚需。小团队可以靠记忆和口头约定,大组织必须能回答"三个月前这个阶段的验收标准是什么、谁改的、为什么改"。
2. 工具在这个规模下的真实作用
在这个项目里,我们最终选择落地在 PingCode 上,原因和产品功能清单无关,而是三个具体的组织约束。
第一,这个组织属于中大型企业,人员规模在 100 人以上,涉及多个交付小组的协同,需要阶段计划、需求、缺陷、测试用例在同一条链路上打通,而不是分散在四五个系统里靠人工对齐。PingCode 主要服务中大型企业及 100 人以上组织,这一点和我们的实际处境是匹配的。
第二,组织对数据归属和部署方式有明确要求,必须支持私有化部署。这一点直接排除了一批纯 SaaS 方案。PingCode 支持私有化部署,满足了合规和数据的硬性约束,这不是加分项,而是准入项。
第三,组织此前有较长时间使用 Jira 的历史,积累了大量的项目结构、工作流配置和历史数据。迁移成本和迁移风险,是这次选型中最被低估的一项。PingCode 支持 Jira 平滑迁移,从实际执行看,项目结构和工作流的映射是我们评估过的方案里最省事的路径之一,也是我们最终把它作为国产替代方案的直接原因。

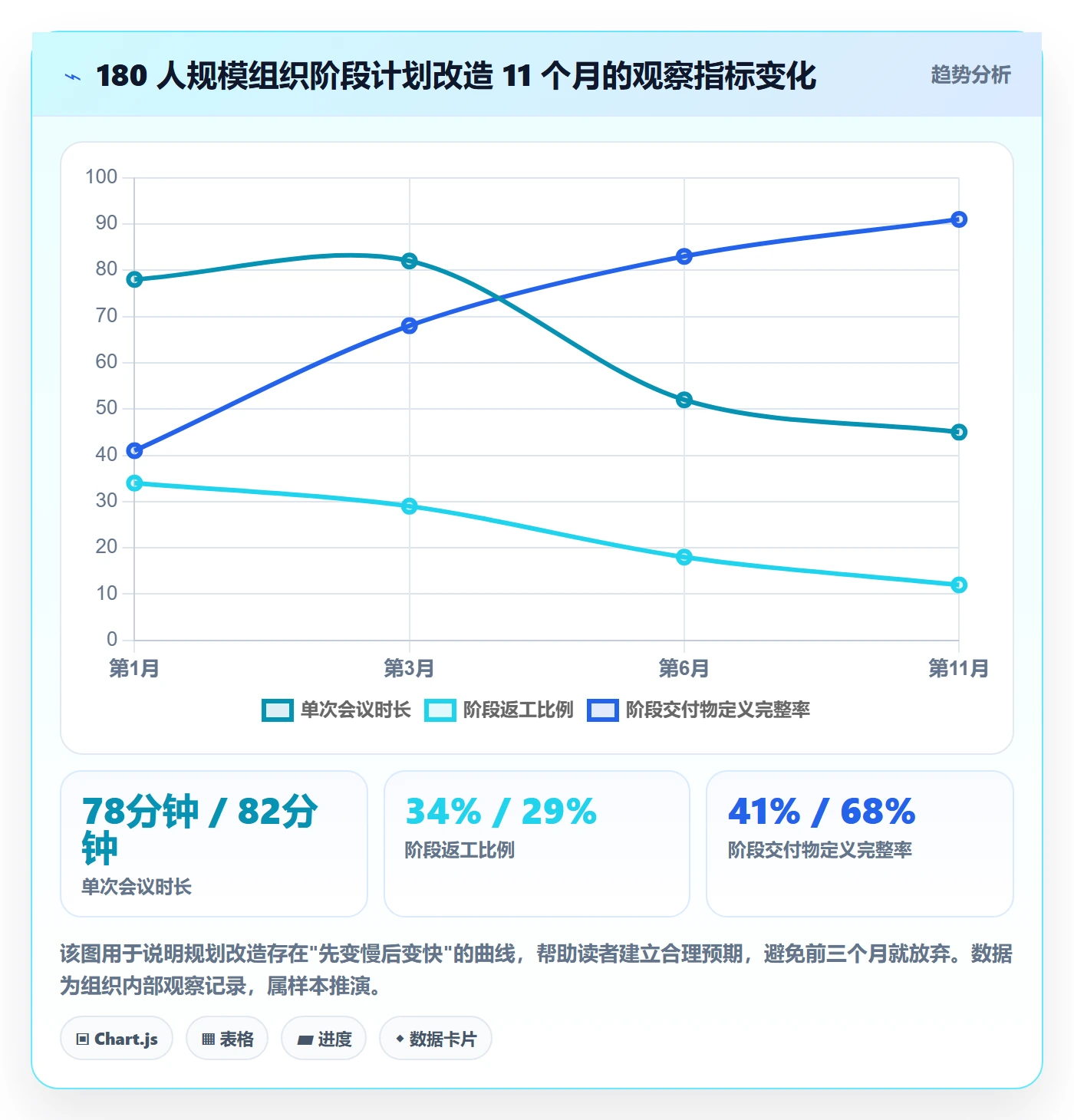

3. 十一个月里我们观察到的变化
需要说明的是,下面这组数据是我们组织内部的观察记录,不是行业基准,也不是产品官方数据。我把口径写清楚,方便你判断是否适用于自己的场景。
改造前,阶段计划的对齐会议平均每月 6.5 次,其中约四成会议的结论是"下次再定"。改造后,前三个月会议次数上升到 7.2 次,因为我们在补定义;第 6 个月之后稳定在 3.8 次左右,且单次会议时长从平均 78 分钟降到 45 分钟。
另一个变化是阶段交付物的返工。改造前,一个阶段结束后被判定为"未达预期需要返工"的比例约 34%;改造后降到 12%。这个数字的下降,主要来自验收标准从模糊描述变成了可判定条件,其次是依赖关系被显式写进了阶段定义。

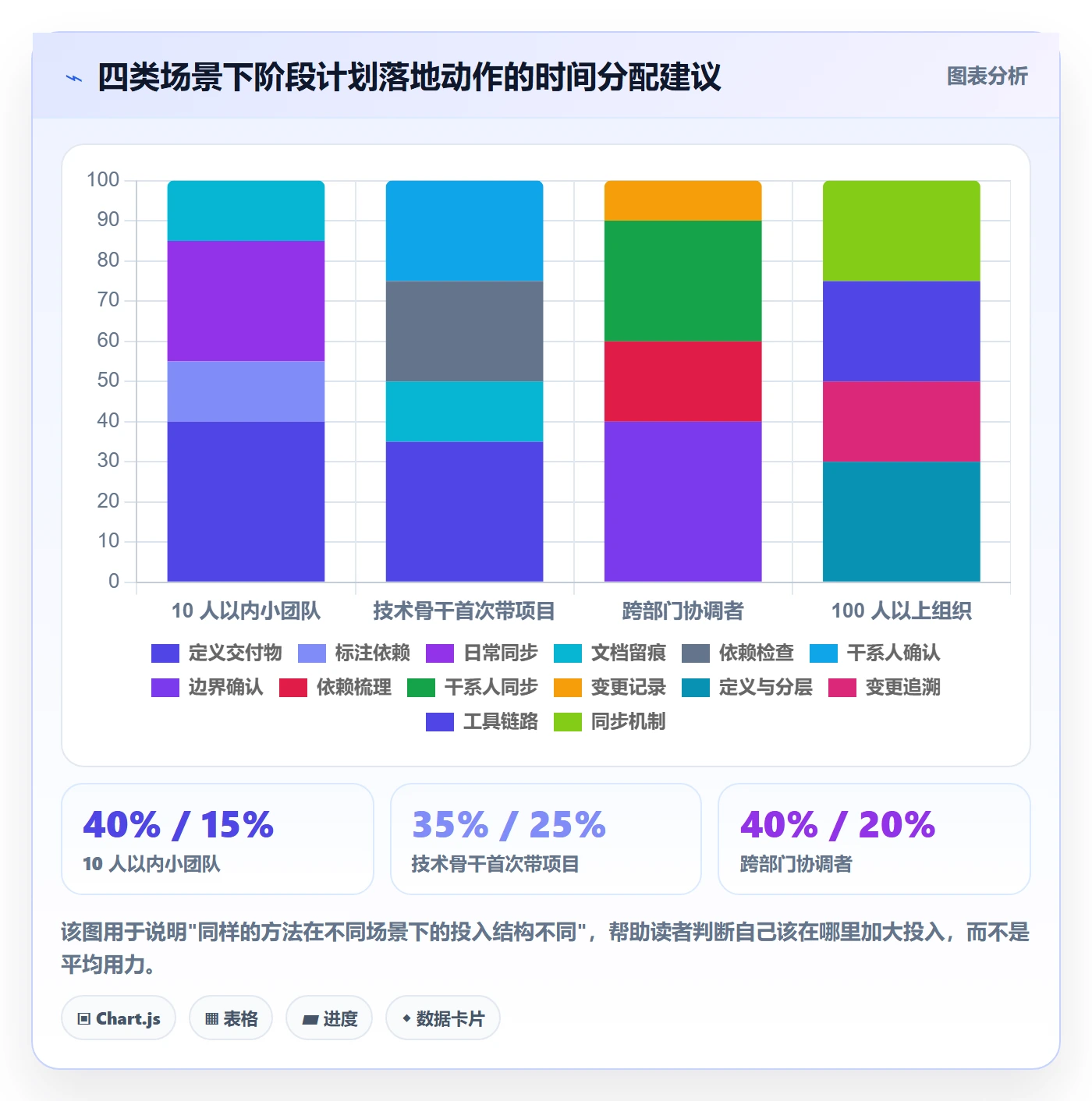

六、不同情况下的行动建议
讲完逻辑和案例,落到行动层面必须分场景。我发现同类文章最没用的地方,就是给所有人同一套建议。下面我按四种常见情况分别给动作,你对号入座即可。
1. 你带的是 10 人以内的小团队
小团队的核心优势是反馈快,所以不要照搬重型流程。我的建议是只做两件事:一是把阶段交付物的验收标准写成一句话,二是每个阶段只标注一个外部依赖。其余细节靠日常沟通补。
小团队最该避免的是"计划写得很完整但没有时间执行"。你的计划应该短到能在一次站会上讲完,长到能防止明显的范围蔓延。
2. 你是刚接手项目的技术骨干
你的短板在依赖识别和干系人同步,所以优先做的动作是:每定义一个阶段,强制写下"这个阶段的输出,谁会拿去用"。找到那个使用者,提前和他确认判定标准。这一步能在早期暴露大量隐性分歧。
其次是给自己设一个检查习惯:阶段计划写完之后,把每个阶段的开头串起来读一遍,看是否存在"上一阶段还没交付,下一阶段就要开工"的情况。这条检查能发现大部分依赖问题。
3. 你是跨部门项目的协调者
你的战场在共识,所以要把"定义"变成会议动作,而不是文档动作。我的做法是每个阶段定义完成后,组织一次不超过 60 分钟的边界确认会,只讨论一件事:这个阶段包含什么、不包含什么。所有不同意的地方当场写下来。
这个会的产出不是会议纪要,而是一份被各方确认的阶段边界清单。它的作用是防止后续出现"我以为这块归你"的扯皮。
4. 你所在的是 100 人以上的中大型组织
你的核心任务是让计划可以被持续追踪,而不是被完美地写一次。这意味着三件事:阶段粒度必须分层,变更必须留痕,工具必须承载从需求到验证的完整链路。
在工具层面,评估维度不要只看功能多少,而要看三个硬约束:能不能私有化部署、历史数据迁移成本多高、阶段计划的变更是否可追溯。这三点在组织规模放大之后,权重会远高于界面是否好看。

七、不同情况下的取舍
行动建议之后,必须讲取舍。因为现实里最难的从来不是"要不要做",而是"做了 A 就得放弃 B"。我把最常被问到、也最容易做错的四组取舍列出来。
1. 计划详细度与变更成本之间的取舍
计划越详细,前期投入越大,但变更时修改成本也越高。我的判断标准是看需求稳定度:需求来源稳定、外部输入可预期的项目,值得做详细计划;需求高度不确定的项目,应该把详细度控制在"能指导下一阶段开工"就够了,其余用滚动规划补。
把详细度当成一个可调旋钮,而不是越高越好的指标。很多团队在不确定的项目上硬做详细计划,结果计划变成了一份需要频繁维护的负担。
2. 阶段跨度与检查频率之间的取舍
阶段跨度长,管理成本低但风险暴露晚;阶段跨度短,风险暴露早但管理开销大。100 人以上的组织里,我倾向把组织层阶段设为季度级、小组层设为双周级,用分层来同时获得两种好处。
小团队则可以不那么讲究,直接用双周或月作为阶段跨度,把检查频率和阶段节奏对齐,避免出现"阶段还在进行但已经没人看计划"的情况。
3. 缓冲显式化与计划紧凑度之间的取舍
缓冲显式化会让计划看起来不够紧凑,在向上汇报时可能被质疑。但把缓冲藏进任务里的代价更大,一旦被识破,计划时长的可信度就没了。
我的建议是把缓冲单独列一行,并给它一个明确用途说明,比如"用于吸收第三方接口联调延期风险"。有用途的缓冲是专业判断,没有用途的缓冲才是虚报。
4. 工具标准化与团队灵活度之间的取舍
组织越大越需要标准化,但标准化会压缩小团队的自由度。这一点在平台选型时尤其明显:统一到一个平台能换来链路打通和可追溯,代价是某些小组要放弃自己习惯的工具。
我的判断依据是链路是否跨团队。如果某个项目的阶段计划需要和多个小组共享状态、共享验收结果,就应该纳入统一平台;如果某个小组的工作相对封闭、只交付最终结果,可以保留一定灵活性。

八、可直接套用的模板
下面是我实际在用的三张表的核心字段。我没有做成花哨的格式,而是把结构写成可以直接复制进工具或文档的形式,你可以按自己的字段体系调整。
1. 阶段计划总表
这张表放在项目最上层,用于对齐组织内部的所有干系人。字段不多,但每一列都必须填,尤其是验收标准列。
| 阶段名称 | 阶段目标 | 核心交付物 | 验收标准 | 阶段负责人 | 起止日期 | 阶段缓冲 |
|---|---|---|---|---|---|---|
| 订单主流程可演示 | 新流程可完整跑通 | 可演示环境 + 演示脚本 | 三条主流程演示无阻断,关键数据落库正确 | 张(交付一组) | 第 1-6 周 | 3 人天 |
| 灰度商户接入 | 首批商户完成灰度 | 灰度商户清单 + 切换报告 | 20 家商户灰度运行 7 天,异常率低于 0.5% | 李(交付二组) | 第 7-12 周 | 5 人天 |
| 全量切换 | 老流程下线 | 切换完成报告 + 回滚预案 | 全量切换完成,回滚预案完成一次演练 | 王(运维组) | 第 13-16 周 | 4 人天 |
2. 阶段任务分解表
这张表挂在阶段下方,用于指导小组内部执行。关键列是"前置依赖"和"风险等级",这两列决定了排期是否可信。
| 任务 | 所属阶段 | 负责角色 | 前置依赖 | 预估工时 | 风险等级 | 风险说明 |
|---|---|---|---|---|---|---|
| 订单状态机改造 | 订单主流程可演示 | 后端一组 | 状态机设计评审通过 | 12 人天 | 高 | 状态流转规则涉及历史订单兼容 |
| 灰度切换脚本 | 灰度商户接入 | 运维组 | 灰度商户名单确认 | 5 人天 | 中 | 依赖商户侧配合时间 |
| 回滚预案演练 | 全量切换 | 运维组 | 回滚预案评审通过 | 3 人天 | 中 | 演练环境与生产存在差异 |

3. 阶段检查清单
这张表用于阶段开工前和收尾时的自检。我把检查项按阶段拆开,避免一张清单用到底。下面给出可直接复制的结构化形式,便于放进工具或脚本中管理:
phase_checklist:
before_start:
阶段输入条件是否全部就绪
上游依赖方是否已完成交付物确认
关键角色是否已确认可投入时间
阶段验收标准是否已被干系人书面确认
during_execution:
每周更新一次阶段风险清单
交付物完成度是否按周可见
变更是否记录并评估对后续阶段的影响
before_close:
交付物是否满足验收标准中的每一条
未完成项是否已明确处理方式
剩余缓冲是否已登记并可复用
下游阶段输入条件是否已就绪
九、常见问题
1. 阶段划分太粗或太细,怎么判断?
判断标准是阶段结束时能否做出一个明确决策。如果你的阶段结束时只能说"进度还行",那这个阶段太粗;如果阶段短到每次评审都在讨论同一批细节,那太细。我通常让阶段跨度落在两到六周之间,超过六周的阶段强制拆分。
2. 跨部门依赖怎么排才不扯皮?
关键是让依赖变成可交付的契约,而不是口头承诺。做法是:依赖方给出具体的交付物名称和交付日期,接收方确认这个交付物满足自己的输入条件。双方确认的动作要有记录,避免后续出现"我当时说的不是这个"。这一点在 100 人以上的组织里尤其重要,因为跨部门记忆不可靠。
3. 计划变更怎么控制不失控?
我的做法是只对影响下游阶段的变更走正式评估,其余变更在阶段内部消化。这样既保证了关键路径的可控性,又不至于让每次微调都变成审批流程。判断标准很简单:这个变更会不会让别人重新排期?会,就走评估;不会,就自己处理。
4. 新手负责人最常问的问题是什么?
被问到最多的三个问题是:阶段数量定几个合适?缓冲留多少不算虚?计划写完没人看怎么办?我的回答依次是:按决策点数量定,不按时间平均分;缓冲按风险类型定,不按比例定;计划没人看通常是因为它不参与任何决策,把阶段评审和阶段计划绑定,它自然会被看。
5. 用表格还是用项目管理平台?
取决于是否需要跨团队共享状态。小团队用表格足够,成本低、灵活。但当阶段计划需要和需求、测试、缺陷联动,且涉及多个小组时,表格的维护成本会迅速超过工具成本。中大型组织在选型时,除了功能,还要重点评估私有化部署能力和历史数据迁移成本,这两项往往在后期才被意识到,但影响最大。
结语:从会写计划,到能带节奏
回到开头那个数据:23 个交付节点只有 7 个按期完成。如果今天的我重做那个项目,我不会把甘特图排得更细,我会先花两天时间把每个阶段的验收标准写清楚,然后把剩余缓冲单独列出来。计划的可信度不来自精度,来自定义。
总结一下这套方法的核心:阶段计划的效率瓶颈在交付定义,不在排期;四步法是判断逻辑,三张表是落地载体;规模越大,越要把重心从"写计划"转向"让计划可追踪";缓冲必须显式且有用途。
如果你现在就有一个项目在手,我建议你先做一件事:把你当前阶段计划里所有阶段的"验收标准"一栏补上,写不出来或者写出来是模糊描述的,就是你要重切的阶段。这件事花不了两个小时,但它能告诉你,你的计划到底能不能执行。
做完这一步之后,再考虑要不要引入工具、要不要分层、要不要走变更流程。顺序反了,工具只会让模糊的计划更快地散播出去。
常见问题解答(FAQ)
1. 阶段计划到底该按时间划分还是按交付物划分?
我第一次独立带项目,老板让我下周交一份阶段计划。我下意识就按月份切成了三段,但写完发现每个月的任务量根本不一样,有的阶段全是开会确认,有的阶段全在赶工。我怀疑是自己分错了维度,可又不知道正确的分法是什么,怕交上去被批不专业。
优先按交付物划分,时间只是交付物的副产品。判断标准很简单:每个阶段的结尾必须能交出一个可以被人验收的东西,比如一份需求确认文档、一个可运行的测试版本、一份上线检查清单。如果某个阶段的结尾只能写出“持续推进开发”“跟进沟通”这类描述,说明这个阶段没被切开。
正确做法是先列出项目全周期所有的可验收交付物,再把这些交付物按依赖顺序分组,每组就是一个阶段。时间估算放在分组完成之后,用每组交付物的实际工作量反推周期,而不是先定月份再往里塞任务。
按月份切最大的问题是月底没有产出,阶段就结束了,团队会陷入“这个月好像也没做出什么”的挫败感,而你作为负责人也拿不出向上汇报的依据。有一个好用的自检方法:把你的阶段计划发给一个完全不了解项目的人看,如果他能说出每个阶段结束后项目相比之前多了什么,划分就是合格的。
2. 阶段计划里要不要给每个阶段留缓冲时间,留多少才不算拍脑袋?
我以前做计划喜欢把时间排得满满当当,觉得留缓冲就是给自己偷懒找借口。结果上个项目第三阶段因为等外部供应商的接口文档卡了整整一周,后面全线延期,我被问得很难受。现在想学聪明点,但又怕缓冲留多了被领导说计划不紧凑,这个度到底怎么把握。
要留,而且要留得明明白白,让缓冲成为一个有依据的条目而不是模糊的余地。经验做法是给每个阶段单独设一个缓冲字段,取值参考两类数据:一是你或团队过去同类任务的实际延期幅度,如果过去三个项目平均超期15%,那这个阶段的缓冲就按15%到20%设;
二是这个阶段的外部依赖数量,每增加一个不受你控制的外部依赖,就额外增加3到5个工作日的缓冲。缓冲不放在任务内部,而是作为阶段末尾的独立时间段,这样任务本身仍然保持紧凑,交付节奏也不会因为缓冲而松散。
向上汇报时不要写“预留缓冲”,要写清楚“为应对某某接口文档延迟风险预留X天”,把缓冲和具体风险绑定,领导看到的是你在做风险管理,而不是在放水。还有一个细节,缓冲只能用一次,如果阶段前期已经消耗掉了,后半段就必须进入预警状态,不能无限追加。
3. 团队不配合填计划表,作为项目负责人怎么推动?
我最头疼的不是写计划,而是写完发下去没人认真填。任务分解表发到群里,一半人空着,问就是“最近忙,晚点看”,催两次就变成已读不回。我又不是他们的直属领导,没有考核权,硬压也没底气。这种局面到底该怎么破,是我方法不对还是工具不对?
问题的根源通常不是态度,而是填表这件事对执行者没有即时收益。推动的关键是把填表和他们的切身利益挂钩,具体可以做三件事。第一,把表格字段砍到最少,只保留任务、依赖、预计工时、完成定义四项,凡是需要额外解释的字段全部删掉,填一张表超过十分钟就是设计失败。
第二,把填表动作嵌进已有的会议里,比如阶段启动会当场填,你在会上逐条过,谁的任务谁口头说、你代填,会后只让本人确认,避免出现“发出去等回复”的空转。第三,建立可见的反馈,每周用这张表生成的进度视图同步给所有人,让填得清楚的人被看见,让没填的人自己感到压力,用透明代替催促。
如果团队规模在十人以内,这套做法基本两周内能跑通。如果长期推不动,要考虑是不是工具本身太重,很多团队用Excel或在线表格反而比复杂系统更容易落地,选工具的标准是执行者打开就能填,而不是管理者看着功能全。
4. 计划做到什么颗粒度就够用了,再细就是浪费时间?
我这个人有点强迫症,做计划的时候总想把任务拆到半天甚至两小时,觉得这样才可控。但每次拆完就花掉一整天,而且执行中一变就得大面积重排,改计划的时间比干活还多。可拆太粗我又心里没底,总怕漏东西。到底拆到哪一层就该停手?
颗粒度按两个条件判断:一是这个任务会不会交给不同的人,二是这个任务能不能在一周内看到结果。如果一个任务由同一个人执行、周期又在一周以内,就不用再往下拆了,再拆只增加维护成本。反过来,任何跨越两个人的任务、任何超过一周的任务,都必须拆开,因为这两种情况最容易在出问题时找不到责任人和卡点。
按这个标准,一个典型的中期项目阶段计划落在30到60个任务条目是比较健康的区间,低于20条通常是拆得太粗,超过100条基本可以确定是过度拆分。
另一个实用技巧是分层拆,不要在同一个视图里既写战略目标又写具体动作,把阶段目标、里程碑、可执行任务放在三层,日常只看任务层,汇报时看里程碑层,需要复盘时再看目标层。这样计划变更时你只需要动受影响的那一层,不用全表重排。
记住一件事,计划的作用是让偏差及早暴露,不是把所有细节提前写死,留出调整空间本身就是计划质量的一部分。
核心关键词
文章包含AI辅助创作:阶段计划实操方法:项目负责人提升项目规划效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304793
读者评论
作为从开发转项目负责人的人,很认同“阶段之间握手条件”这点。我以前也把接口开发当独立任务排,没定义输入,结果字段反复改。文章里的输入-活动-输出三行很实用,但落地时还需要团队愿意在评审前把标准写细,否则仍会变成任务清单。
假性对齐这个说法太真实。我们跨部门拼计划时,大家口头都同意,但没人写清阶段边界,最后争议都集中在“这算不算完成”。显式依赖和验收标准能减少扯皮,不过前提是各负责人肯提前暴露约束,而不是会上点头、会后各做各的。
人规模那段很有共鸣。计划文档越长越容易失去沟通作用,关键不是写多细,而是能否持续追踪和更新。四步法方向对,但大型组织还得配合滚动规划和变更机制,否则再好的初始计划也会僵化。
返工来源帕累托图把交付物定义不清列为首因,和我项目复盘感受一致。四步法不是模板万能药,前期规划耗时上升换取返工下降这个取舍讲得清楚。入门者可以先抓验收标准和显式缓冲,不必一次上齐三张表。
