三年前我接手过一个跨部门项目,启动会开了两个半小时,会上六个部门负责人都说"没问题、全力支持",会后我整理出的计划书有 27 页,包含完整的 WBS、甘特图、RACI 矩阵和风险登记册。结果项目走到第 6 周,前端团队在做 A 版本的功能,数据团队按 B 版本的口径搭表,市场部则按 C 版本的时间点准备物料,三份"确认过"的计划,三个不同的项目。最终这个原计划 10 周交付的项目拖到了第 17 周,返工工时占比接近 40%。
那次之后我做了个复盘,把过去几年经手的跨部门项目重新梳理了一遍。我发现一个反常识的结论:计划书越厚,跨部门项目的执行往往越差。不是因为写计划的人不专业,而是因为大多数团队把"写计划"当成了目的,把"对齐"当成了副产品。真正决定跨部门项目规划效率的,从来不是模板的完整度,而是规划前那几次面对面对齐的质量,以及规划后有没有一套让计划"活着"的机制。
这篇文章我会把这套方法完整拆开:为什么跨部门计划总是执行崩盘、五个我几乎在每个延期项目里都能看到的误区、我用来判断一份计划能否落地的四个检验点、可直接套用的"三次对齐 + 三张轻量表 + 三个机制",以及一个真实规模 120 人左右的项目案例。文章里所有数据,凡是来自我实际记录的我都会标注口径,凡是估算或推演的我会明确说明。
一、先给结论:跨部门项目规划的效率不由模板决定
我先把核心判断放在最前面,后面所有内容都是围绕这三条展开的。
1. 规划前的对齐质量,决定规划后的返工次数
在我复盘过的项目里,返工工时占比超过 25% 的案例,几乎都能在规划阶段找到一个共同特征:项目目标、部门优先级、权责边界这三件事中的至少一件,从来没有被明确讨论过。它们不是被忽略,而是被"默认"了,每个人心里都有一套自己的理解,会上没人反对,就等于"达成共识"。
这种默认共识非常危险。它不会在启动会上暴露,只会在执行到第 4 到第 8 周时集中爆发,而且爆发形式通常是"这不是我们理解的那样"。规划阶段少花的两小时,大概率会在执行阶段变成两周的返工。
2. 能落地的跨部门计划,通常只有三张表
我见过维护得最好的跨部门计划,不是那种几十页的完整项目章程,而是三张两百行以内的表:一张说清楚谁在什么时候交付什么,一张说清楚谁在等谁,一张记录风险和变更。这三张表每周更新一次,所有人能看到同一份事实。
反过来,我见过太多"一次性交付"的厚重计划书。它们在第 1 周被精心撰写、被审批、被归档,然后从第 2 周开始就再也没人打开过。计划书变成了仪式,而不是工具。
3. 计划是机制,不是一份文档
这条是我最想强调的判断。计划的价值不在于它写得多完整,而在于它能不能持续产生"下一步做什么、谁来做、卡住了找谁"这三个问题的答案。如果一份计划做不到这一点,它再漂亮也只是文档;如果它做到了,哪怕只写在一张表格里,它也是有效的机制。
所以这套方法的目标不是帮你写出更完整的计划,而是帮你用最低的维护成本,让计划持续可用。

二、真实场景:跨部门计划为什么总是"写得漂亮,执行崩盘"
在给方法之前,我想先把问题摊开。下面四种场景,是我在跨部门项目里反复遇到的,你可以对照自己的项目看看中了几个。
1. 场景一:目标不一致,每个部门都在完成自己的 KPI
这是我遇到频率最高的问题。项目目标在启动会上被描述成"提升用户转化率",但落到各部门就变成了各自的 KPI:产品部门的 KPI 是功能上线数量,技术部门的 KPI 是系统稳定性,市场部门的 KPI 是活动曝光量。
结果就是,每个人都在认真完成自己的 KPI,但项目整体目标没有被任何一个人真正承担。当"稳定优先"和"快速上线"冲突时,没有判断依据,只能靠扯皮解决。目标不一致的本质,是项目目标没有和部门考核指标建立连接。
2. 场景二:优先级冲突,你的紧急,是别人的待办
跨部门项目最消耗人的地方,不是工作量大,而是排期冲突。你的项目在对方部门的待办列表里排第 7 位,但你的计划假设它排第 1 位。这个假设差异在启动会上不会暴露,因为没人会主动说"你这个事我排在很后面"。
我通常会在规划阶段直接问一句:"这件事在你们部门这个季度的待办里大概排第几?"这个问题听起来有点冒犯,但它能在十分钟内暴露出未来两个月的排期风险。
3. 场景三:责任模糊,所有人都以为对方会跟进
"这件事我跟进一下。"这句话在跨部门会上出现的频率极高,但它几乎从不意味着有人真的负责。跟进不是责任,交付才是。
我判断责任是否清晰,用的是一个很简单的标准:能不能说出这件事的具体交付物、交付时间和验收人。如果三个都说不出,那这件事就是没有责任人,无论会上有多少人点头。
4. 场景四:信息不同步,计划改了,但只有改的人知道
这是最容易造成连锁返工的问题。需求方口头调整了一个交付时间,接口人记下了,但没有同步给下游三个依赖方。等到下游按原时间准备时,才发现上游已经变了。
这类问题的根源不是沟通意愿,而是缺少一个"变更必须被记录并通知"的机制。靠人自觉同步,在跨部门场景下几乎一定会失败,因为每个人只掌握局部的信息。

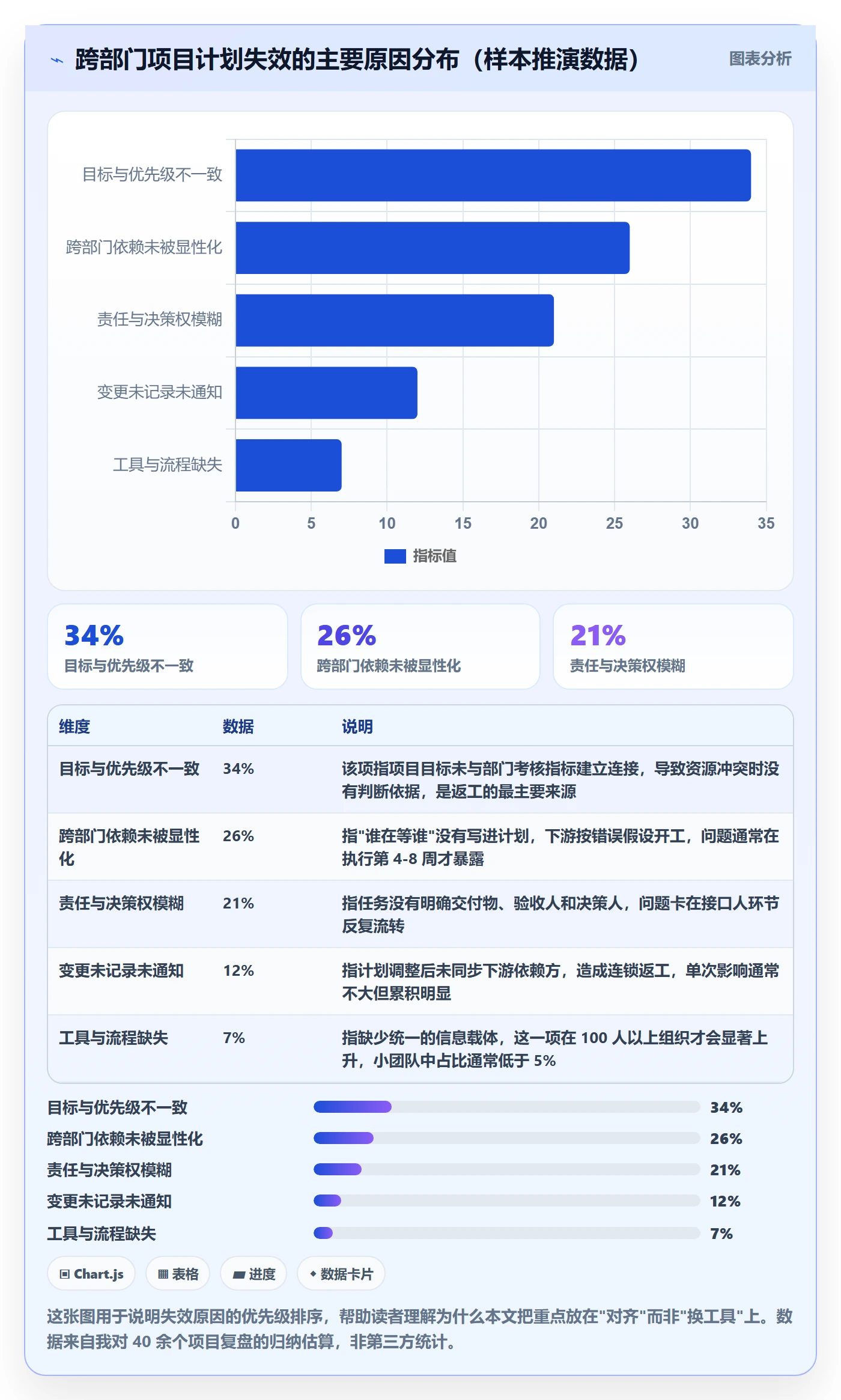

三、五个常见误区,我几乎在每个延期项目里都能看到
上面讲的是现象,这一节讲的是导致现象的做法。这五个误区之所以普遍,是因为它们单看都很合理。
1. 误区一:把模板当成解决方案
很多团队遇到跨部门协作问题,第一反应是"我们缺一套好模板"。于是找来业内最完整的项目计划模板,几十个字段,填得满满当当。填完之后团队会有一种"问题解决了"的错觉。
但模板解决的是记录问题,不是判断问题。它不会告诉你某个部门的优先级其实排得很后,也不会替你决定冲突时谁优先。模板只能承载共识,不能创造共识。没有共识的模板,填得越满,误导性越强。
2. 误区二:责任矩阵填得越细越好
责任矩阵(RACI 或类似结构)是很有用的工具,但我见过太多团队把它用成了负担。一个 60 人参与的项目,责任矩阵列了 300 多行,每行都要标注谁负责、谁批准、谁咨询、谁知会。维护成本极高,三周之后就没人更新了。
我的做法是:责任矩阵只覆盖跨部门交付节点,不覆盖部门内部任务。一个中等复杂度的项目,跨部门交付节点通常在 15 到 30 个之间,这个规模的责任矩阵是可以每周维护的。超过这个规模,说明颗粒度太细了。
3. 误区三:把所有任务都塞进甘特图
甘特图是非常有效的沟通工具,但它的有效前提是"只画需要被跨部门看见的东西"。把部门内部的每个任务都画进去,图会变得极其密集,没人看得清关键路径。
我通常只把两类内容画进时间线:跨部门依赖关系和对外里程碑。部门内部怎么拆、谁做哪一段,留给部门自己管。这样图会保持在 20 到 40 个节点,所有人都能一眼看清"我在等谁、谁在等我"。
4. 误区四:会议只同步信息,不做决策
我参加过的很多跨部门周会,80% 的时间在念进度,20% 的时间在讨论问题,但最后没有一个明确的决定。下次开会,同样的问题又被拿出来讨论一遍。
这里的关键是把会议分成两类:信息同步会可以异步进行,决策会必须当面开且必须出结论。如果一个会议连续三次没有产生任何决策,它大概率应该被一封周报替代。
5. 误区五:计划一旦批准就不允许改
有些团队为了强调计划的严肃性,规定计划批准后不能随意变更。这个初衷是好的,但结果是大家不敢提变更,改为私下调整,导致计划文档和实际情况彻底脱节。
正确的做法不是不允许变更,而是让变更有记录、有影响评估、有批准人。变更本身不可怕,失控的变更是问题。我带的项目里,变更记录表通常每周会新增 2 到 5 条,这是健康状态,不是失控信号。

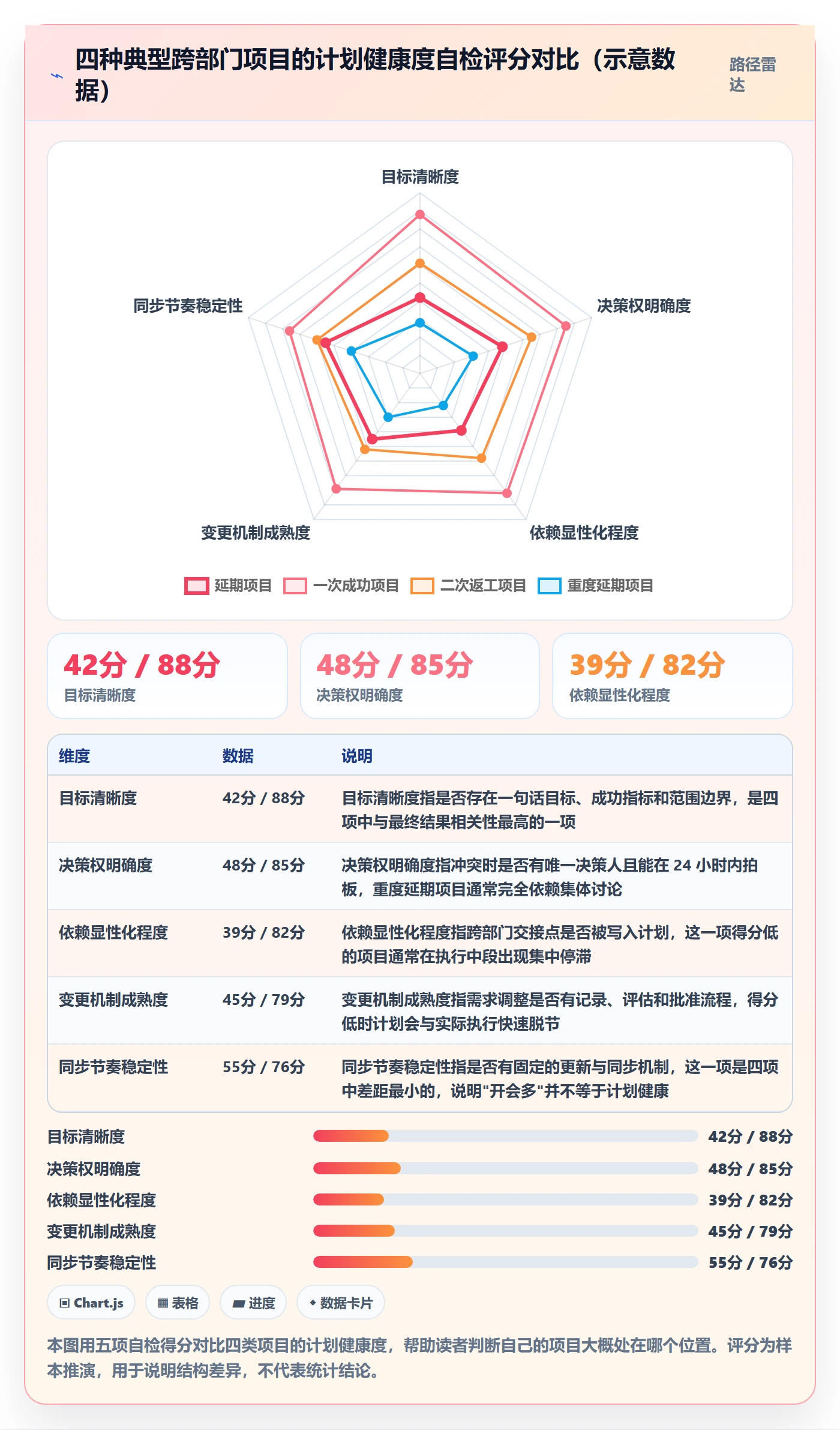

四、我的判断逻辑:四个检验点,判断一份跨部门计划能不能落地
这一节是我自己的判断框架。拿到任何一份跨部门计划,我会用这四个点快速过一遍,通常十五分钟就能判断它能不能落地。
1. 检验点一:有没有一句话目标和明确的"不做什么"
我要求每个跨部门项目的第一页只有三样东西:一句话说清楚项目要达成什么、三个可衡量的成功指标、明确的"本项目不做什么"。
第三项经常被忽略,但它的作用最大。"不做什么"是优先级冲突时的裁判依据。当两个部门都想把需求塞进来时,你可以指着这一项说:这个不在范围内,我们记录为下一期。没有这一项,范围膨胀就不可避免。
2. 检验点二:有没有唯一的项目决策人
跨部门项目最怕的不是有分歧,而是分歧没有出口。如果每个部门都能一票否决,项目就会卡死;如果没人能拍板,项目就会无限讨论。
我的判断标准是:能不能明确说出一个名字,当两个部门的优先级冲突时,这个人可以在 24 小时内给出决定。这个人可以是项目发起人、业务负责人或项目负责人,但必须是唯一的一个,不能是"我们集体决策"。
3. 检验点三:跨部门依赖有没有被显性化
这一项决定了计划能不能用于排期。我通常会随机挑三个任务,问:"这件事在等谁?谁在等这件事?"如果答不出来,说明依赖关系没有被记录。
依赖必须显性化的原因很简单:跨部门项目 70% 以上的延期,实际发生在依赖交接点上,而不是执行过程中。一个团队把自己的部分提前完成了,但下游没准备好接口,整体进度一样不动。
4. 检验点四:变更和风险有没有出口
最后一项检验的是机制,不是内容。我会问两个问题:如果需求变了,走什么流程?如果某个风险变成了问题,上升到谁那里?
如果这两个问题没有明确答案,那么这份计划在执行到中段时一定会陷入混乱,因为它没有设计"应对变化"的通道。好的计划不是设计成不发生变化,而是设计成发生变化时知道该找谁。

五、实操方法:三次对齐 + 三张轻量表 + 三个机制
这一节是全文的核心方法。整体思路是:规划前用三次对齐解决共识问题,规划中用三张轻量表解决记录问题,规划后用三个机制解决持续运行问题。三者缺一不可,但最容易出错的是第一环。

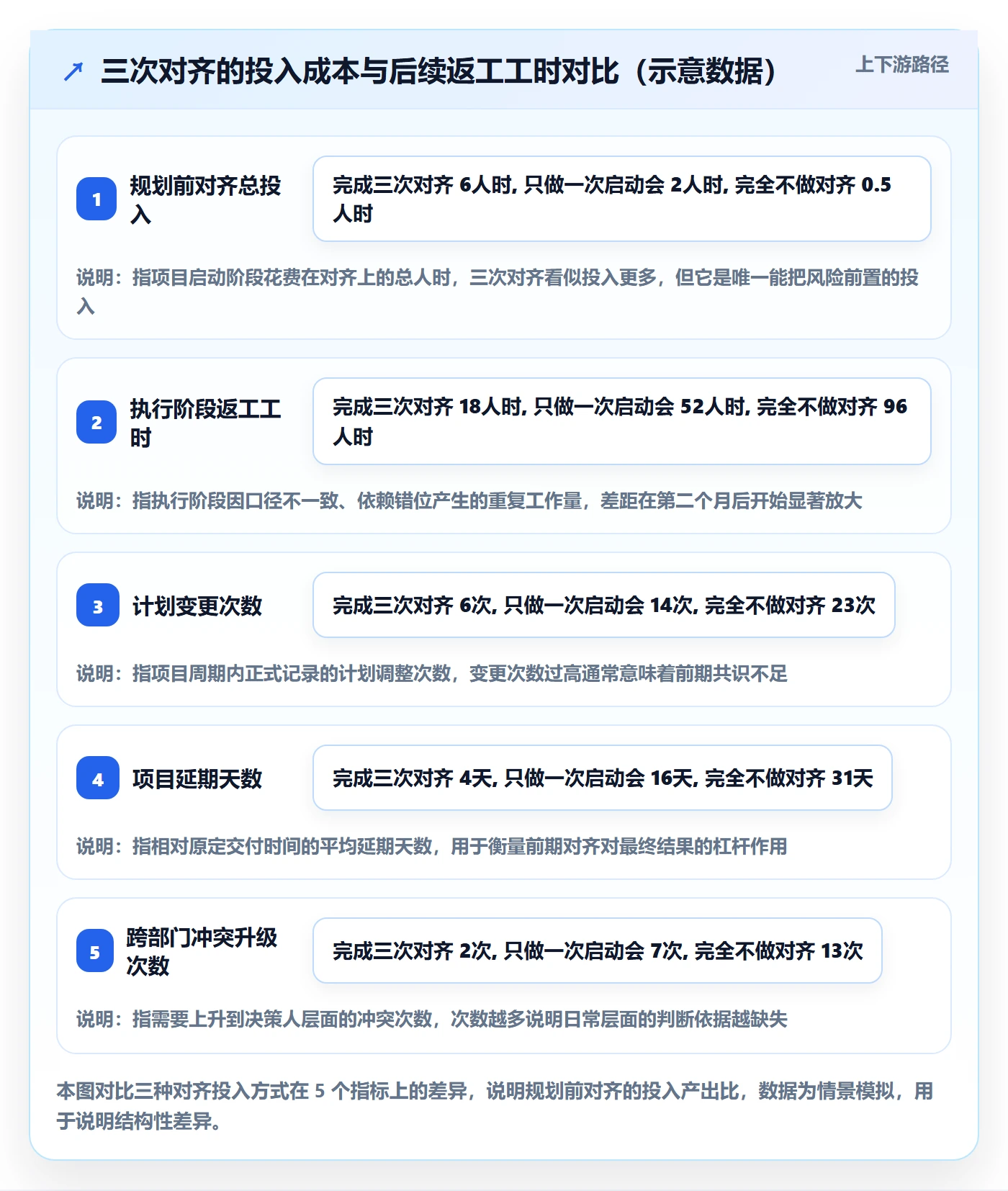

1. 规划前 72 小时:三次对齐怎么做
"72 小时"不是硬性要求,它表达的是一个原则:对齐必须在计划起草之前完成,而不是在计划评审会上补做。我一般会把它压缩在正式启动会前的三天内,每次 45 到 60 分钟。
(1)第一次对齐:项目目标与成功标准
参会人必须包括:项目发起人、各部门负责人、项目负责人。产出物是三样东西:一句话目标、三个可衡量的成功指标、明确的"不做什么"清单。
这次对齐最容易失败的地方是目标写得太抽象。"提升用户体验"不是目标,"把下单到支付的完成率从 82% 提升到 90%"才是。我会在现场反复追问,直到所有人都能用同一句话复述这个目标为止。
(2)第二次对齐:部门优先级与资源边界
这次对齐只问三个问题:各部门能投入多少人、从什么时候开始投入、冲突时谁优先。第三个问题必须得到明确回答,哪怕答案是"由项目发起人裁定"。
我通常会要求每个部门负责人当场说出这个项目在他们本季度待办里的排位。这个数字不需要精确,但它能让所有人对资源竞争有一个共同的预期。很多跨部门冲突的根源,是双方对彼此优先级的假设完全不同。
(3)第三次对齐:权责与决策机制
这次对齐确定三件事:谁是唯一决策人、跨部门交付节点由谁负责、风险升级路径是什么。产出物是一张只有 15 到 30 行的责任表。
我特别强调"风险升级路径"。它需要写清楚:遇到什么问题、在多长时间内、升级到谁。比如"任何影响关键路径超过 3 天的问题,48 小时内必须升级到项目发起人",这一条能省掉大量扯皮时间。

2. 规划中:三张轻量表替代厚重计划书
对齐完成后才开始写计划。我要求的计划只有三张表,每张表的维护时间每周不超过 20 分钟。
(1)表一:任务,责任,交付物表
这张表只记录跨部门交付节点,不记录部门内部任务。最少需要五个字段:交付物、负责人、交付时间、验收人、当前状态。
关键在"验收人"这一栏。我见过太多计划只有负责人没有验收人,结果是东西做出来了但没人确认,卡在中间环节。验收人是把"完成"从主观判断变成客观确认的关键。
(2)表二:依赖关系与里程碑表
这张表回答"谁在等谁"。字段包括:上游交付物、下游依赖方、承诺时间、实际状态、影响说明。
我不建议把所有任务都画进甘特图,只画跨部门依赖和对外里程碑就够了。一个中等复杂度项目,这张表通常在 20 到 40 行之间。超过 60 行,说明颗粒度需要往上提一层。
(3)表三:风险与变更记录表
这张表同时承担两个功能:记录风险,记录变更。字段包括:类型(风险/变更)、描述、影响评估、触发条件、负责人、状态。
我特别强调"触发条件"这一栏。风险登记最大的问题是写得太虚,"需求可能变更"这种描述没有任何行动价值。写成"如果核心接口在开发启动后发生变更,预计影响 5 个工作日",才能用于决策。
表一示例(CSV 格式,可直接导入表格工具)
交付物,负责人,交付时间,验收人,状态
用户中心接口文档v1,张工,10-15,李产品,已完成
支付链路联调环境,王工,10-18,陈测试,进行中
首页改版设计稿,刘设计,10-20,李产品,未开始
数据看板口径确认单,赵数据,10-22,项目发起人,进行中
注意:这张表只记录跨部门交付节点,
部门内部任务由各部门自行管理,不进入本表。
3. 规划后:让计划活起来的三个机制
计划写出来只是开始。我观察到,跨部门计划失效的时间点,通常在第 3 周到第 5 周之间,原因是这三周里发生了第一次变更,而变更没有被处理。
(1)机制一:固定的同步节奏
同步节奏要按项目复杂度设计,不要一律每日站会。我的经验是:关键路径上的跨部门项目,每周一次 30 分钟决策会加每日异步更新;非关键路径的项目,每两周一次同步即可。
这里最重要的是区分信息同步会与决策会。信息同步用文档和看板解决,决策会才需要占用所有人的时间。把两者混在一起,是会议效率低下的主要原因。
(2)机制二:明确的风险升级路径
升级路径必须写清楚三要素:什么级别的问题、在多长时间内、升级到谁。没有明确升级路径的项目,问题会卡在接口人层面反复流转,等上升到决策人时已经损失了两周。
(3)机制三:变更必须留痕
这一条最简单也最容易坚持不下来。任何影响交付时间或范围的调整,都必须写进变更表并通知下游依赖方。我通常会让项目负责人在每周同步会上花两分钟读一遍本周变更,成本极低,但能避免大量"我不知道改了"造成的返工。
4. 可直接套用的模板字段
下面是四份模板的最小字段集,你可以直接复制到表格工具里使用。我把字段控制在最少数量,因为每一个多余字段都会降低维护意愿。
| 模板名称 | 最小字段 | 维护频率 | 常见错误 |
|---|---|---|---|
| 一页纸项目对齐单 | 一句话目标、3 个成功指标、不做什么、决策人、升级路径 | 项目启动时一次性完成,变更时更新 | 目标写得过于抽象,无法判断是否达成 |
| 跨部门任务责任表 | 交付物、负责人、交付时间、验收人、状态 | 每周更新一次 | 把部门内部任务也放进表里,行数失控 |
| 依赖与里程碑表 | 上游交付物、下游依赖方、承诺时间、实际状态、影响说明 | 每周更新一次 | 把所有任务都画进去,关键路径被淹没 |
| 风险与变更记录表 | 类型、描述、影响评估、触发条件、负责人、状态 | 随时记录,每周回顾 | 风险描述太虚,缺少触发条件,无法用于决策 |

六、案例观察:一个 120 人规模的跨部门项目如何从延期 36% 拉回正轨
下面这个案例来自我参与过的一个中大型组织的跨部门项目,涉及六个部门、约 120 名参与者。为了不涉及具体商业信息,我对行业和细节做了适当处理,但数据结构和变化幅度是真实的。
1. 项目背景与初始状态
项目目标是统一三条业务线的数据口径,并在此基础上重建统一的后台管理界面。参与方包括产品、前端、后端、数据、测试、运营六个团队,原计划 14 周交付。
项目启动时采用的是传统做法:一份 26 页的项目计划书,包含完整 WBS、甘特图和责任矩阵。启动会开了两个小时,所有部门都表示支持。
2. 前六周发生了什么
第 3 周开始出现问题。数据团队按自己的理解先搭了一套中间表,等前端接入时发现字段口径和产品定义不一致,需要重做。第 5 周,运营团队反馈说物料准备的时间点比计划晚了十天,因为他们的排期里这个项目排在第 9 位。
第 6 周做了一次进度盘点,我们发现:实际完成度 41%,计划完成度 64%,偏差率 36%。同时,责任矩阵中列出的 287 行任务里,只有不到三分之一被更新过状态。
3. 我们做的三个动作
第 7 周我们停掉了所有开发工作两天,做了一次集中调整。
第一个动作是重做一次目标对齐。我们把项目目标从"统一数据口径"细化为三个可衡量指标,并明确了本期不做的范围,砍掉了原计划中 4 个非核心功能模块。这一步直接减少了约 20% 的工作量。
第二个动作是把 287 行的责任矩阵压缩到 34 行的跨部门交付节点表,并明确每个节点的验收人。原来的矩阵直接作废,因为没人维护得动。
第三个动作是建立变更记录和每周 30 分钟决策会。会上只讨论三件事:本周变更、依赖风险、需要决策的事项。进度同步改为异步文档。
4. 十二周后的数据变化

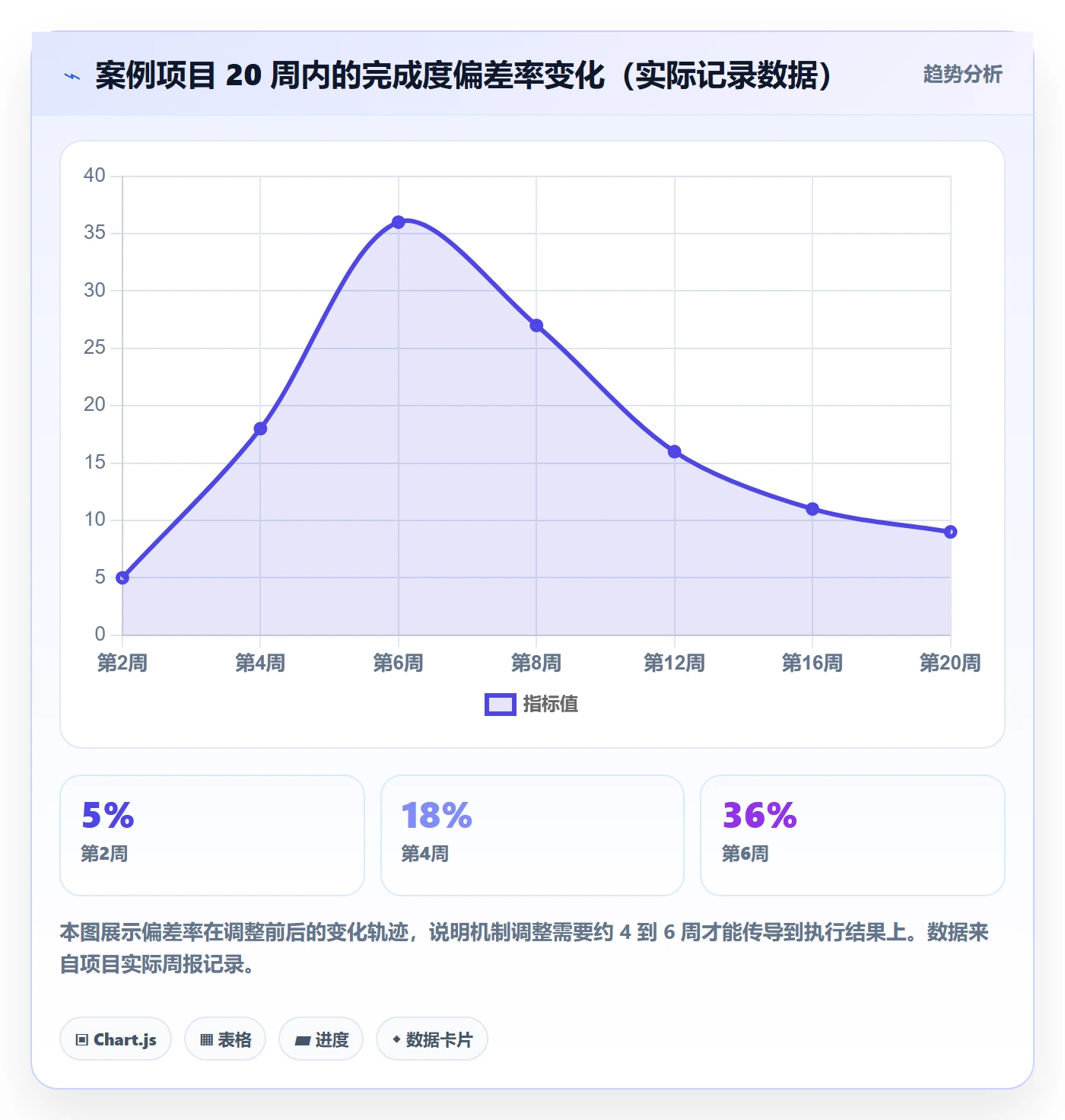

调整后我们又跑了 12 周(项目总周期从 14 周延长到 20 周)。这 12 周里的数据变化比较明显:完成度偏差率从 36% 降到 9%,返工工时占比从 38% 降到 13%,跨部门冲突升级次数从平均每周 2.4 次降到 0.6 次。
需要说明的是,这个项目最终仍然延期了,总周期比原计划多了 6 周。前 6 周的问题无法完全追回。但如果按前 6 周的趋势推演,不调整的情况下项目大概率会延期 10 到 12 周,甚至中途重构。对齐和轻量化不能消除已经发生的问题,但能阻止问题继续放大。

5. 工具如何固化机制:以 PingCode 为例
机制建起来之后,还有一个现实问题:靠表格和文档维护,随着项目变多会很快失控。上面的案例里,我们前期用的是共享表格加文档,到项目中期已经出现版本混乱的问题。
后来我们在一部分项目中试用了 PingCode,它的定位是服务中大型企业及 100 人以上组织的研发项目管理平台。从我的实际使用体验看,它比较契合本文这套方法的地方有三个。
第一是它把需求、迭代、测试、缺陷串在同一条链路上,跨部门交付节点不用再靠人工维护表格,节点状态会随实际执行自动更新。这解决了"责任表三周后没人更新"的老问题。
第二是它支持私有化部署。对于有数据合规要求的中大型组织,这一点往往是选型的硬性条件,尤其是涉及核心业务数据的项目。
第三是它支持从 Jira 平滑迁移,对于已经在用 Jira 但需要做国产替代的团队,迁移成本是可以接受的,不需要把历史数据推倒重来。
不过我还是要强调一个边界:工具解决的是记录和同步问题,解决不了共识问题。上面那个案例里,真正让偏差率从 36% 降到 9% 的,是砍掉 4 个功能模块和建立决策会,而不是换了什么工具。如果团队连"谁决策"这个问题都没解决,上任何平台都只是把混乱搬到了线上。
七、不同情况下的行动建议

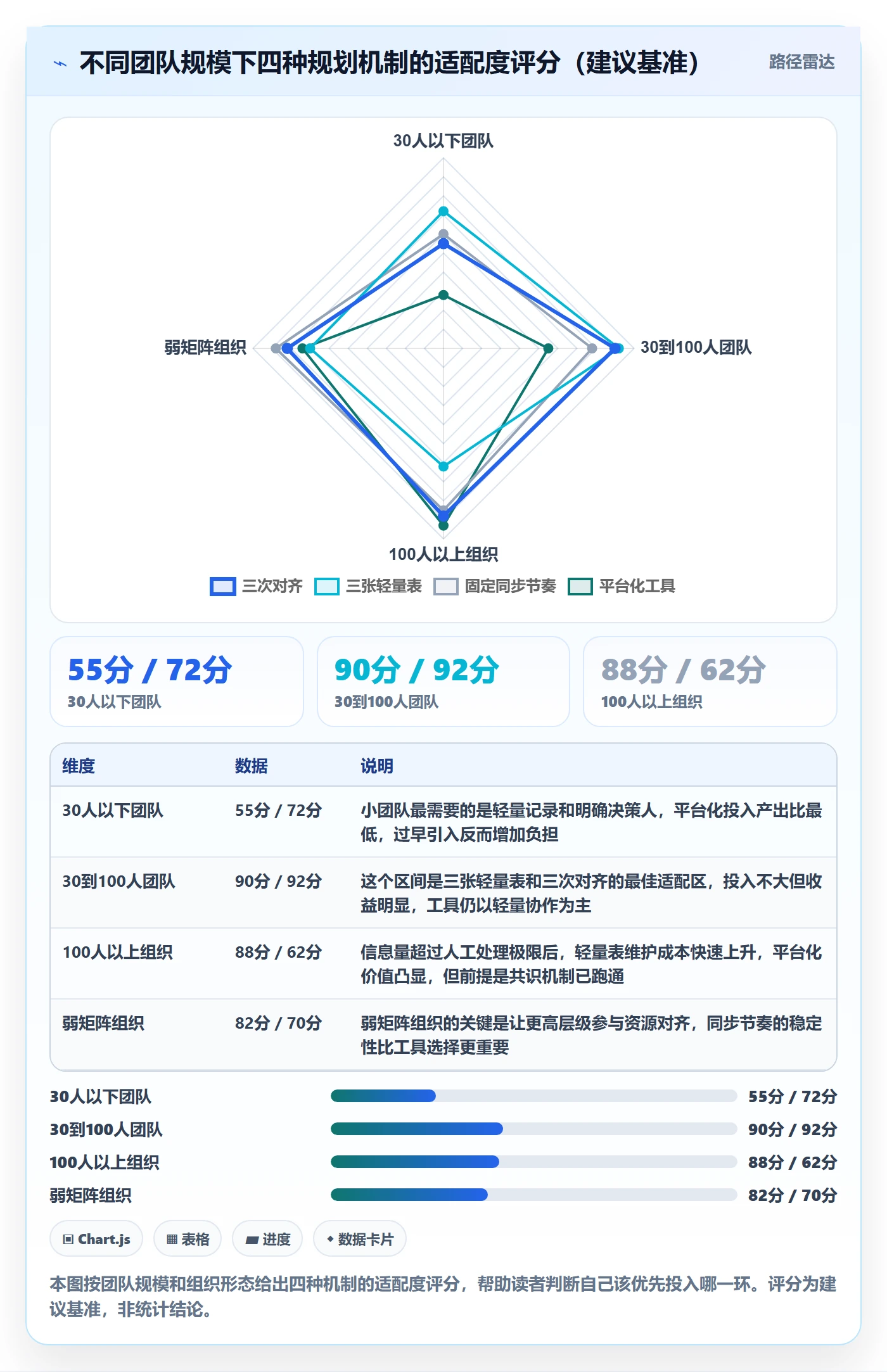

这套方法不是所有团队都该完整照搬。下面按团队规模和组织形态给出我的具体建议。
1. 30 人以下的小团队
这个规模不要做三次对齐,做一次就够。把目标、责任人、时间点在一张表里说清楚,每周花 15 分钟过一遍即可。
小团队的优势是沟通链路短,劣势是每个人身兼多职,优先级冲突更频繁。所以这一阶段最关键的不是流程,而是让唯一决策人明确下来。我见过很多 20 人左右的团队,问题不在流程缺失,而在于没有一个人能拍板。
2. 30 到 100 人的中型团队
这个规模是三次对齐和三张轻量表最适合的区间。团队大到靠日常沟通已经同步不过来,但还没大到需要复杂的流程体系。
我建议这个规模重点做好两件事:把跨部门依赖写成表,把变更记录固定下来。这两件事的投入大概每周多花 1 到 2 人时,但能避免大量返工。工具层面用共享表格或轻量协作工具就够,不必急着上重型平台。
3. 100 人以上的中大型组织
这个规模靠人工维护表格会迅速失效。原因不是团队不努力,而是信息量超过了手工处理的极限:依赖关系可能上百条,变更多线并行,靠一个人同步根本来不及。
这个阶段需要考虑平台化。以 PingCode 为例,它面向的正是中大型企业及 100 人以上组织,能把需求、迭代、测试、缺陷放在同一条链路上,减少人工汇总的成本;支持私有化部署这一点对有合规要求的企业也比较关键。
但我要提醒一句:平台化必须建立在共识机制已经跑通的基础上。先花两周把三次对齐和三张表跑起来,再考虑上什么工具。反过来做,通常只是把混乱数字化。
4. 强矩阵与弱矩阵组织的差别
如果你的组织是强矩阵(项目经理对资源有实际调配权),三次对齐可以直接由项目负责人主导,效率较高。如果是弱矩阵(资源归部门负责人掌握),那么第二次"优先级与资源边界"对齐就必须有更高层级的人在场,否则讨论不会有结果。
弱矩阵组织还有一个常见陷阱:项目负责人以为自己对进度负责,但实际没有调配权。这种情况下,我建议把"唯一决策人"直接设在项目发起人层面,而不是让项目负责人承担做不到的责任。

八、不同情况下的取舍
方法讲完之后,还有几个必须做的取舍。我把自己实际踩过坑的判断写在这里。
1. 轻量与重量的取舍
轻量的代价是覆盖不全,重量的代价是维护不动。我的取舍标准是:按"这份信息是否会被每周使用"来决定是否纳入计划。每周会用的信息留下,季度才用一次的放到附录,大概率不会被打开的直接不写。
按这个标准,一个中等复杂度项目的核心计划通常能控制在三张表以内。剩下的详细内容不是不重要,而是不适合放在需要高频维护的载体里。
2. 会议与异步的取舍
我的判断标准是:这个会议是否需要在 24 小时内产生一个决定。需要,就开短会;不需要,就写文档。
跨部门场景下的常见错误是把两类内容混在同一个会议里,导致决策会被信息同步挤占时间,最后什么也没定下来。分开处理之后,我把周会从 60 分钟压缩到了 30 分钟,反而决策效率更高。

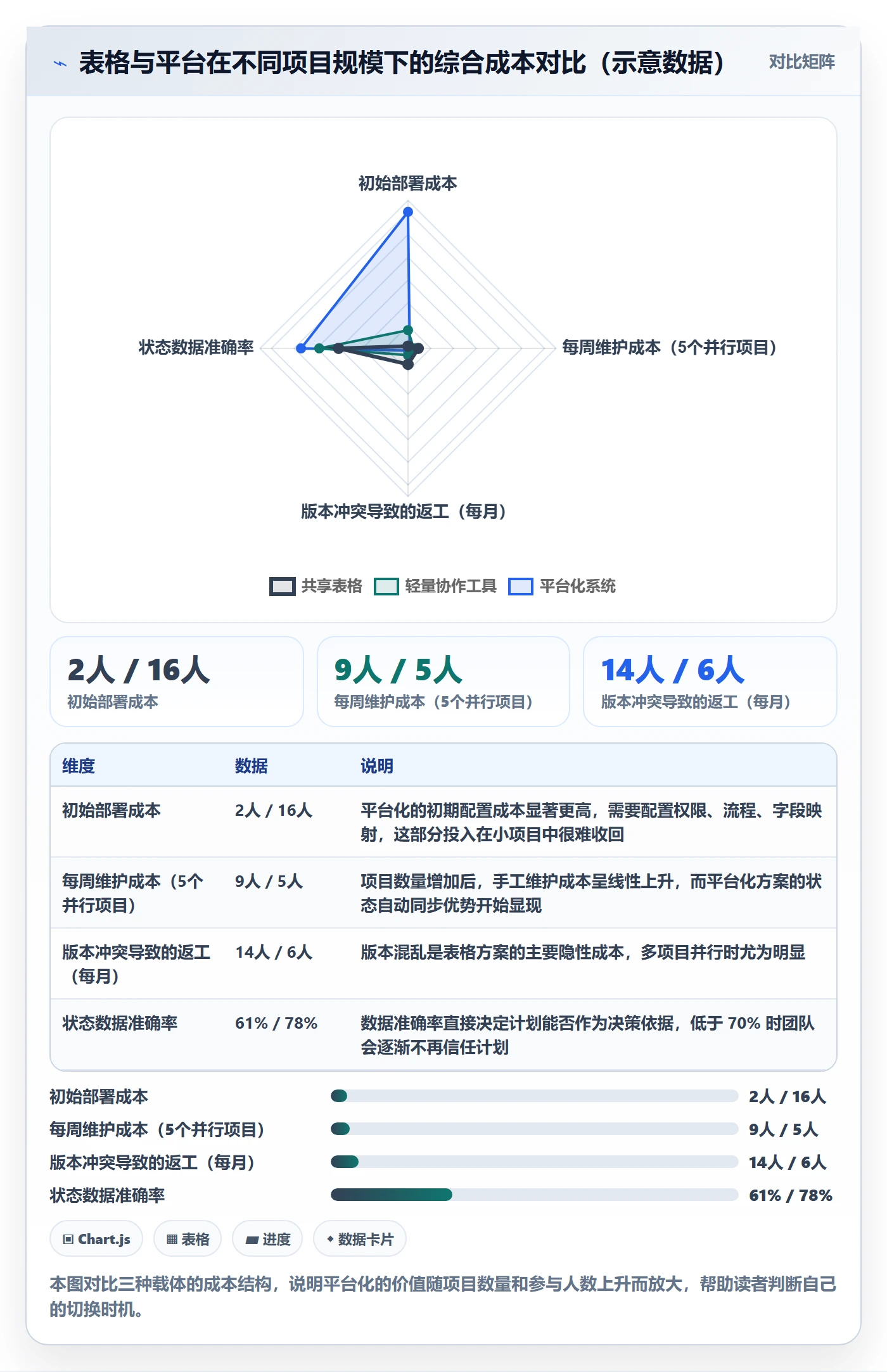

3. 表格与平台的取舍
表格的优势是灵活、成本低、所有人都会用;劣势是版本容易混乱、状态需要手动更新。平台的优势是状态自动同步、历史可追溯;劣势是初始配置成本高、团队需要适应。
我的建议是按两个维度判断:参与人数超过 100 人,或者同时在跑 5 个以上跨部门项目,就应该考虑平台化。低于这个量级,共享表格的投入产出比通常更高。另外,如果组织有数据合规或国产替代需求,私有化部署能力会成为选型的前置条件。
4. 私有化部署与 SaaS 的取舍
这个取舍主要出现在中大型组织。SaaS 的优点是开箱即用、维护成本低;私有化部署的优点是数据可控、能满足合规要求、可以和内部系统深度集成。
我的经验是:如果项目涉及核心业务数据、用户隐私数据或需要与内部系统打通,优先考虑支持私有化部署的方案,例如 PingCode 在这方面对中大型企业有比较明确的适配。如果只是内部协作类项目,SaaS 通常更划算。这个决定应该在选型前做,而不是在部署到一半时才发现不满足合规要求。

九、结语:从下一个项目开始,先做三件事
回到开头那个 27 页计划书的项目。后来我复盘时发现,那 27 页里真正被使用的信息,加起来大概只有半页:谁在什么时候交付什么、谁在等谁、卡住了找谁。剩下的都是为了让计划"看起来完整"而写的。
这也是我最想传递的一个判断:跨部门项目规划的效率,不来自模板的完整度,而来自共识的清晰度和机制的持续运行。一份 3 页但每周都在更新的计划,价值远高于一份 27 页但第 2 周就归档的计划书。
如果你正在推进或即将启动一个跨部门项目,我建议你先做三件事,不需要任何工具,也不需要额外预算。
- 约一次 60 分钟的目标对齐会。只产出三样东西:一句话目标、三个成功指标、明确的"不做什么"。会议结束前,让每个人用自己的话复述一遍目标。
- 只建三张轻量表,不追求大而全。任务责任表只写跨部门交付节点,依赖表只画关键路径,风险表必须有触发条件。三张表的维护时间每周控制在 1 小时以内。
- 明确一个决策人和一条升级路径。写清楚什么级别的问题、在多长时间内、升级到谁。这条规则能省下的无效讨论时间,通常比任何工具带来的效率提升都多。
做完这三件事,你大概率会在项目第 4 周左右感受到变化:会议时间缩短了,返工减少了,问题不再卡在接口人那里。到那个阶段,再去考虑要不要引入平台化工具,判断会清晰得多,因为那时你已经知道,自己到底需要工具来解决什么问题。
如果你已经在多个项目并行、参与人数超过百人,那可以提前评估平台化的路径。以 PingCode 为例,它对中大型企业及 100 人以上组织的适配、对私有化部署的支持,以及从 Jira 平滑迁移的能力,属于这个阶段值得纳入对比的选项。但请记住顺序:先跑通共识机制,再上工具,而不是反过来。
常见问题解答(FAQ)
1. 跨部门项目刚启动,第一场会到底该定什么,才能避免后面反复返工?
我最近被拉去牵头一个要三个部门配合的项目,第一次开会大家各讲各的目标,我觉得差不多对齐了就回去排计划,结果计划发出去才发现,每个部门对“做完的标准”理解都不一样。我现在特别怀疑,是不是不该这么早排计划?
第一场会不要排任务,只产出三样东西:一句所有人都认的目标、三条可验证的成功标准、一份明确不做什么的清单。判断是否真的对齐,用“复述测试”,会议结束前让每个部门用自己的话说一遍目标和成功标准,如果说法不一致,就说明还没对齐,继续谈,别急着散会。
这个会的产出控制在一页纸以内,会后当天发给所有参会人确认。另一个常见错误是把启动会开成任务分配会,任务分配应该放到目标和优先级都确认之后再做,否则你分配的任务大概率会在执行阶段被推翻重来。
2. 跨部门计划模板字段越多越好吗?到底哪些字段是必须保留的?
我在网上找了好几个跨部门项目计划模板,字段特别全,什么都要填,结果我自己填了两天,团队一看就敷衍,最后表格躺在共享盘里没人更新。我想知道是不是我用的模板太重了,还是团队执行力有问题。
模板要往轻里做,只保留三张表,每张表字段控制在五到八个以内。第一张是任务与交付表,只写跨部门交接的节点,部门内部的事不写进来;第二张是依赖表,只标“谁等谁、等什么、什么时候给”;第三张是风险与变更表,写清触发条件、影响范围和升级对象。
判断某个字段该不该留,有个很实用的标准:如果这个字段填完之后,没有任何人会在后面再看第二遍,就删掉它。整个计划以项目负责人能在一页纸内讲完为限,讲不完就说明还没抓住重点,而不是说明项目复杂。
3. 团队总说责任不清,要不要上责任矩阵?填到什么颗粒度才不至于变成形式主义?
我们项目每次一出问题就开始扯“这不是我负责的”,我也想过搞一个责任分配表,但之前见过别的团队填了一大张,最后没人维护,反而多了一层扯皮。我拿不准到底该不该做,做了又怕白做。
责任矩阵有用,但关键是挂在哪里、挂多细。做法是把责任落到交付物和决策权上,而不是落到每一个任务上。颗粒度只覆盖需要两个以上部门协作的节点,一般十五到二十五行的规模就够了,再细就会失控。每一行必须落到具体人名:一个责任人负责推进,一个决策人负责拍板,这两个角色不能是同一个人。
填完之后要在启动会上逐行确认,让每个人自己说出他负责哪几行,而不是主持人念一遍就算过。判断矩阵是否有效,看一条就够:如果某一行写的是部门名而不是人名,或者找不到决策人,这一行就是无效的,执行时一定会卡住。
4. 计划排完之后执行阶段还是失控,同步节奏和变更记录该怎么设计?
我们的计划做得挺认真,甘特图也画了,但执行两周之后就跟不上了,中间改过几次,改完发现有的人完全不知道。我一直在纠结,是不是会开得太少了,还是流程本身有问题。
分三层来设计。第一层是固定节奏的短同步,频率按项目周期定:三个月以内的项目每周一次,超过三个月的可以两周一次,时间控制在三十分钟,只讲三件事,上次到现在完成了什么、现在卡在哪、需要谁做什么。
第二层是把信息同步会和决策会分开,同步会不做决策,需要拍板的事情单独拉决策人开小会,否则同步会会越开越长、越开越没结论。第三层是变更记录,任何影响交付时间、范围或验收标准的变化,都要记一行:改了什么、为什么改、谁批准的,并且在下一次同步会上口头过一遍。
判断这套机制有没有跑起来,只看一个信号:如果项目里有成员不知道最近一次变更是什么,说明记录和同步没有真正建立,这时候加会议没有用,要先把变更记录补齐。
核心关键词
文章包含AI辅助创作:工作计划实操方法:跨部门团队提升项目规划效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304753
读者评论
三张表的建议最实用。我们做跨部门项目时也维护过几十页的章程,结果两周后没人打开。改成只留交付表、依赖表和变更表之后,周会时间从两小时压到四十分钟,因为大家看的是同一份事实。不过三张表要生效,前提是有人固定每周更新,否则照样会腐烂。
作者把数据口径标得很清楚,这点很难得,但样本来自个人复盘的四十多个项目,本身有幸存者偏差。返工占比超百分之二十五的项目更容易被记住和归因,成功项目里是不是也存在目标模糊却顺利交付的情况?结论方向我认同,只是图表里的百分比不宜当成普遍规律引用。
方法整体更适配百人以上、部门墙明显的组织。我们十几人的小团队照着做反而变重了,责任矩阵和三次对齐会挤占本来就少的执行时间。小团队真正缺的是决策人明确,而不是完整的依赖表。希望能补充一个轻量版的适用边界说明。
那句直接问'这件事在你们部门这个季度排第几'确实戳中要害。以前启动会上所有人都说全力支持,执行时才发现自己的项目排在对方待办第七位。把这个假设提前摊开问,比事后反复催进度有效得多,代价只是当面有点尴尬。
四个检验点里'不做什么'最容易被跳过,也最有用。没有范围边界,跨部门项目就会被各部门不断塞需求,最后没人对整体负责。不过检验点依赖、决策人、变更机制这三项往往指向同一个角色,如果组织里没人愿意承担,再好的自检表也只能发现问题,解决不了问题。
