2023年下半年,我以外部顾问身份介入一个制造业集团的ERP实施项目。项目推进到第五个月,甘特图做得极其漂亮:18个部门、246个任务、四级WBS,每条任务都有起止时间、前置依赖和负责人。但实际进度只有计划的41%,而光是"等XX部门确认数据口径"这一件事,就吞掉了整整37个工作日。这张图后来成了我在所有跨部门项目启动会上必讲的反面教材:一张信息完备的排期表,和一个能真正落地的实施计划,中间隔着一整套协作机制。
接下来这篇文章,我不打算再讲一遍"加强沟通、明确职责、用好工具"这种谁都能说的话。我会把三个跨部门项目里真实记录下来的效率损失拆开,告诉你它究竟发生在一张表的哪一格、在哪一场会议、在哪一次"我再确认一下"的回复里,以及哪些动作是真正能改变结果的。
一、先给结论:跨部门规划落不了地,多半不是排期不细,而是协作界面没有设计
先把最重要的判断放在前面。跨部门项目规划的效率问题,绝大多数不发生在"计划编制"环节,而发生在"计划被各部门接受并转化为承诺"的环节。计划编制是技术活,承诺转化是组织活,两者用的完全不是一套方法。
1. 一句话结论
实施计划落地方案的本质,不是把任务排得更细,而是把"项目计划"翻译成"部门承诺+明确接口人+可验收里程碑+有决策权的会议节奏"。凡是这四样缺一样,计划都会在第二个月开始瓦解。
我见过太多团队在第一步上投入80%的精力:反复调整工期、优化资源负荷、把任务拆到0.5人天。但对"谁有权在跨部门冲突时拍板""数据口径由谁最终解释""对方部门排期冲突时谁让步"这些问题,一个字都没写。结果就是,计划越细,冲突越具体,而组织没有处理这些冲突的机制。
2. 四个可验证的判断
下面四条不是理论推导,是我在项目复盘台账里反复验证过的现象。你可以拿它当自查清单。
- 判断一:跨部门等待时间通常占总工期30%,50%。如果你的项目没有单独统计"等待他部门响应"的时间,你根本不知道效率损失在哪。
- 判断二:决策延迟比执行延迟更致命。执行慢是线性的,决策慢会引发整条关键路径的连锁推迟。
- 判断三:返工的主要来源是"接口定义不清",不是"能力不足"。我统计过的返工里,超过六成可以追溯到输入物标准没有事先约定。
- 判断四:会议数量和协作效率没有正相关,甚至常常负相关。真正有效的是"每场会议有明确决策输出"这一条。
3. 效率损失的五个来源
把损失来源分类,是设计落地方案的前置动作。我用下面这张表做项目诊断,五个维度各自对应不同的机制,不能混着治。
| 摩擦类型 | 典型症状 | 成本表现 | 对应机制 |
|---|---|---|---|
| 目标摩擦 | 项目目标与部门KPI不一致,优先级打架 | 资源被反复抽调 | 一页纸项目章程 |
| 责任摩擦 | 对接人有三个,决策人一个都没有 | 决策周期拉长 | 责任矩阵+接口人 |
| 依赖摩擦 | 外部审批、供应商、上游数据不在图上 | 关键路径失控 | 依赖图与提前量清单 |
| 节奏摩擦 | 天天开会,但没人拍板 | 问题积压后集中爆发 | 决策节奏与升级机制 |
| 验收摩擦 | 里程碑写"完成80%" | 后期大规模返工 | 可验收交付物标准 |

这张图的排序很关键。如果只能改一件事,先改依赖显性化和可验收标准,而不是先改会议制度。前者直接缩短关键路径,后者只是改善体验。
二、背景与真实场景:三个跨部门项目里,我看到的是同一件事
下面三个项目来自不同行业、不同规模,但失效模式高度一致。我把项目名称与关键数据做了脱敏处理,保留结构,去掉可识别信息。以下数据来自我参与项目的原始台账,统计口径为"自项目启动日至阶段验收日",非行业统计数据。
1. 场景一:制造业集团ERP实施,18个部门、9个月工期
这个项目的计划编制水平是我见过最好的:专职PMO、四级WBS、资源负荷做过平衡。但有两件事没做:一是没定义"数据口径由谁最终解释",二是没把外部审计与合规审批节点画进依赖图。
结果是,第一个月各业务部门各交一版主数据,格式五花八门;第三个月审计介入,要求补充追溯字段,等于把已完成的主数据清洗工作推翻重做。项目最终延期11周,其中7周可以归因于这两个未显性化的依赖。
2. 场景二:一家600人规模公司的中台建设项目,跨7个部门
这个项目的典型问题不是延期,而是"每个人都觉得自己在配合,但没人觉得自己负责"。项目周会上,7个部门代表都能汇报进展,但没有一个人有权对"接口字段变更"这件事拍板。
我们后来做了一件很简单的事:为每一个跨部门接口指定唯一的Owner,并且明确"该Owner在接口范围内有决策权,无需上会"。仅这一条改动,把接口相关的平均决策周期从9.4个工作日压到2.6个工作日。
3. 场景三:集团合规改造,涉及外部机构与监管节点
这个项目的特殊之处在于,有43%的关键路径节点不在公司内部。团队一开始把外部审批当成"到时候提交就好",结果发现外部机构的受理窗口、材料补正周期、内部评审排期都是不可压缩的。
我们把所有外部节点从"任务"改写成"带提前量的约束",并在计划里预留了补正缓冲。这个动作没有让外部审批变快,但让计划第一次变得可信。
4. 三个场景的共同点
把三个项目并列看,会发现失效点几乎完全重合:目标只在项目层面统一、责任只落到部门不落到人、依赖只画内部不画外部、会议只做汇报不做决策。这四个重合点,就是后面五步闭环要解决的问题。

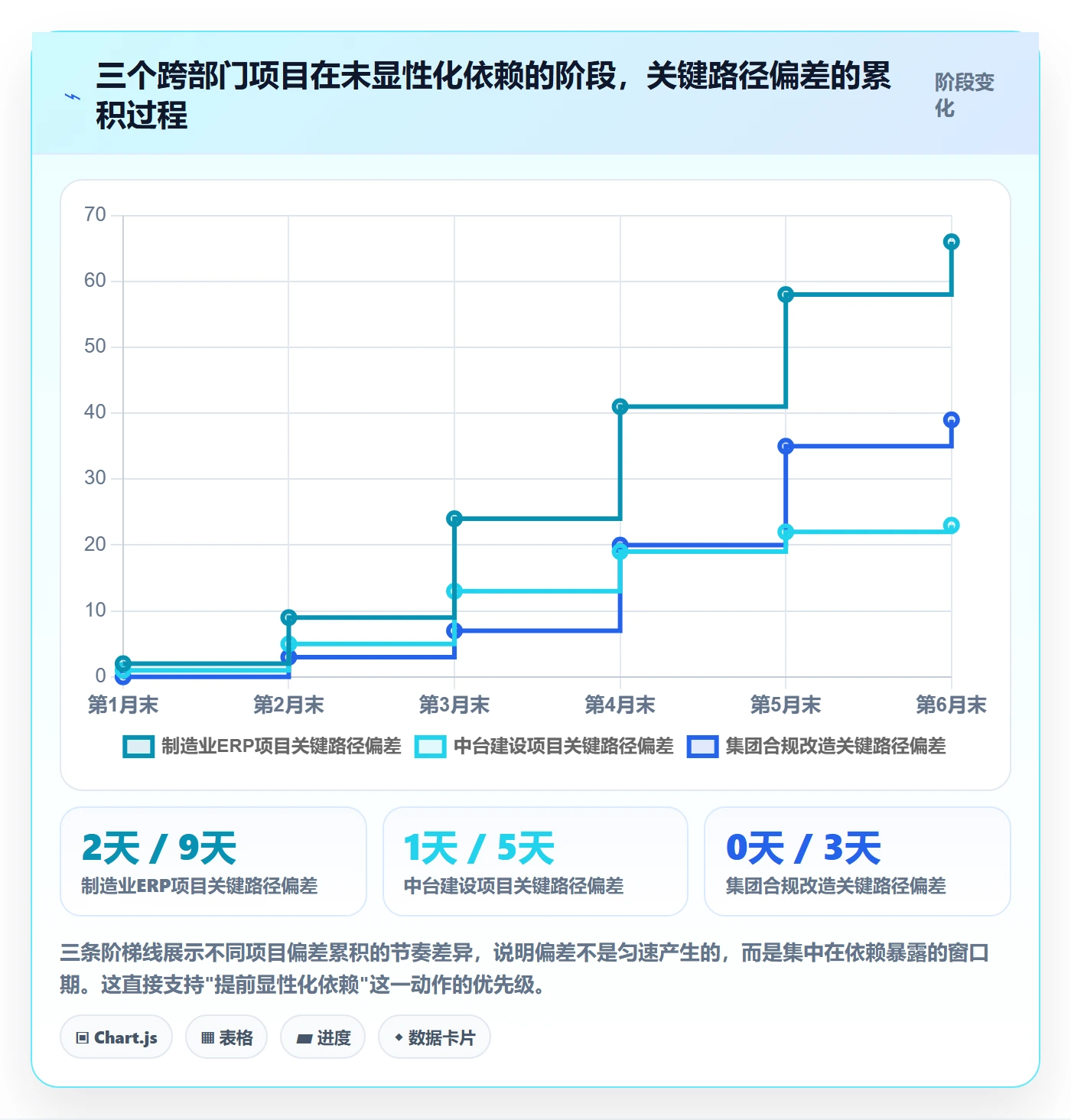

三条线的形状差异很有信息量:ERP项目是持续加速型,中台项目是平台期型,合规项目是突变型。这三种形态意味着,诊断不能只看"延期了多少",还要看"偏差是在什么节点开始加速的"。
三、拆解常见误区:五个看起来对、实际在拖慢项目的做法
这一节里的五个误区,我在项目里都踩过或者见过别人踩。它们的共同特征是:做起来很像在推进工作,实际上在推迟关键决策。
1. 误区一:把甘特图当成实施计划
甘特图回答的是"什么时候做什么",但实施计划还要回答"谁有权决定""输入物什么标准""冲突时谁让步"。这三个问题在甘特图里没有位置。
我现在的做法是,甘特图只作为第三层材料,前两层分别是项目章程(回答为什么做、做到什么算成功)和接口清单(回答谁给谁什么、什么标准、什么时候给)。没有前两层,甘特图的信息越完整,误导性越强。
2. 误区二:用会议数量代替决策节奏
很多团队的应对方式是把会议加密:从周会变双周会,再加每日站会。但会议密度提上去以后,决策质量并没有提高,因为没有人被授权拍板,会议只是把问题从一个人手上传递到另一个人手上。
判断一场会是否有效,我只看一个指标:会后是否产生了可记录、可追踪、有责任人和截止时间的决策项。如果一场会开完,纪要里全是"继续跟进",那这场会的成本就是纯损耗。
3. 误区三:责任分工只写到部门,不写到接口人
"本任务由信息部负责"这句话在跨部门项目里几乎没有任何约束力。信息部有十几个人,谁看这件事、谁能拍板、谁在休假时接手,全都没有定义。
我要求所有跨部门任务必须落到具体人名,并且必须有且只有一个决策人。这件事听起来琐碎,但它是责任摩擦的直接解药。
4. 误区四:依赖关系只画内部,不画外部
外部依赖的特点是:不可压缩、不可协商、往往有固定窗口。把它们当内部任务排在关键路径上,等于给自己埋了一颗定时炸弹。
正确做法是把外部依赖单列成约束条件,标注"需求提出最晚时点""材料补正缓冲""窗口期"。这三项写清楚,计划的可靠性会有明显变化。
5. 误区五:先上工具,后定规则
这是最容易被忽略但也最普遍的一个。团队遇到协作问题,第一反应是买一套协同工具,把任务搬上去,以为流程自动就规范了。
但工具只放大既有规则。规则不清的时候,工具的作用是让混乱变得可视化、可追溯,同时也更难以忽视。我的排序永远是:先定义流程和交付物标准,再选承载它的平台。

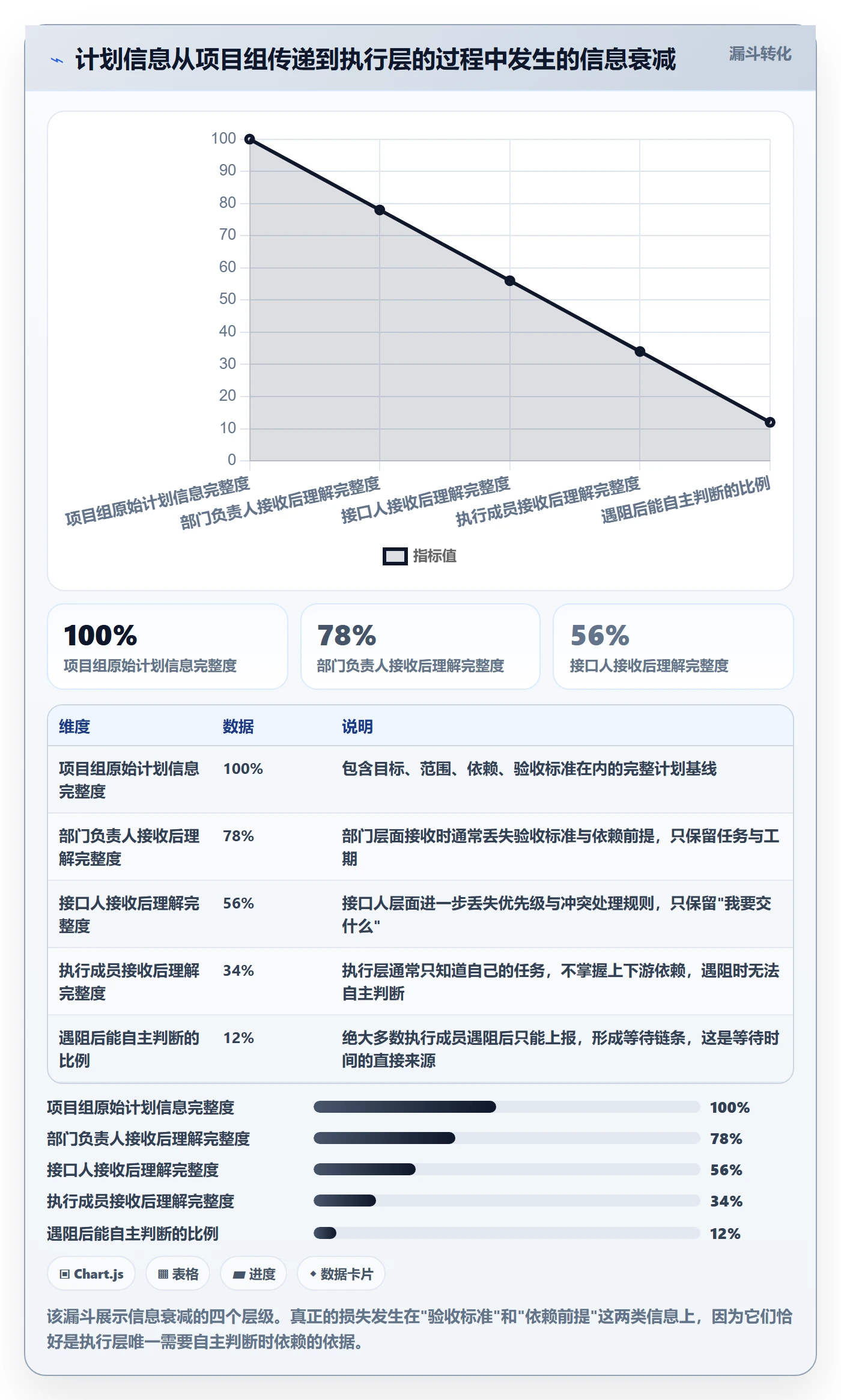

这张漏斗是我做跨部门诊断时最常用的工具。它解释了一个悖论:项目组觉得自己已经把计划讲清楚了,执行层却觉得什么都不知道。因为衰减掉的不是任务本身,而是任务背后的判断依据。
四、专业判断逻辑:把实施计划拆成五步闭环

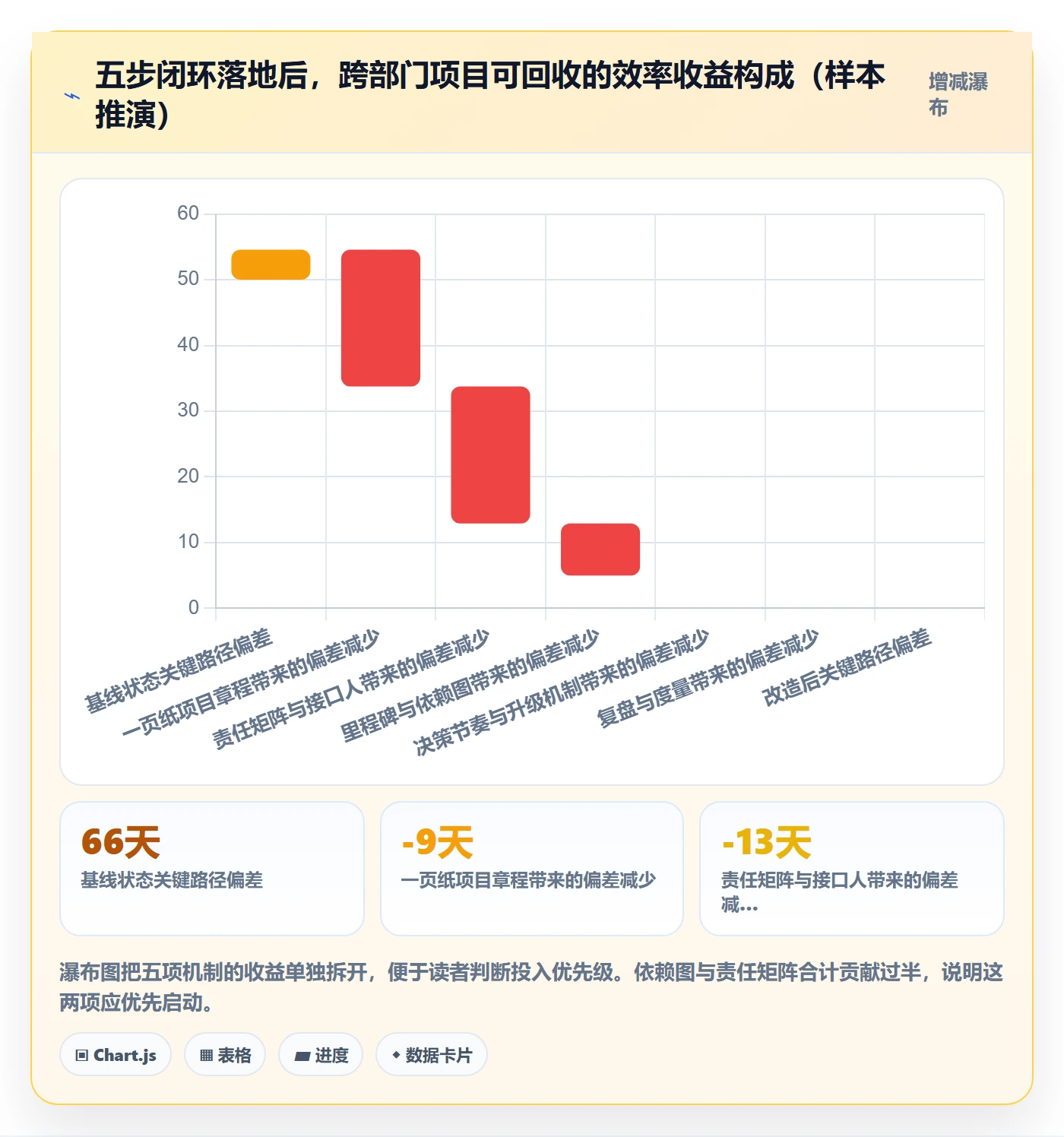

基于上面的诊断,我把跨部门项目规划的落地方案整理成五步。每一步都有明确的目的、动作、输出物和常见坑,缺一步都会在后期以返工或延期的形式补回来。
1. 第一步:一页纸项目章程,把目标变成"成功标准"
项目章程不是走流程的文档,它解决的是目标摩擦。核心内容四条:项目要解决什么问题、范围边界在哪、成功标准是什么、什么情况下项目应该停下来重新评估。
成功标准必须可度量。"提升协作效率"不是成功标准,"采购审批平均周期从11个工作日降到5个工作日以内"才是。如果成功标准写不出来,说明这个项目还不该启动规划。
- 目的:让所有部门对"做成什么样算成功"有同一个答案
- 动作:由项目发起人主笔,各部门负责人书面确认
- 输出物:一页纸项目章程(含成功标准与停止条件)
- 常见坑:写成任务清单;成功标准无法度量;没有停止条件
2. 第二步:责任矩阵与接口人网络
责任矩阵的价值不在表格本身,而在强制你回答"谁是决策人"这个问题。我用的格式只保留四列:决策人、执行人、必须被咨询的人、必须被告知的人。
比矩阵更重要的是接口人网络。跨部门项目里有大量工作发生在"部门之间"而不是"部门之内",这部分工作如果没有明确Owner,就会落入无人区。每一个跨部门交付物,都必须有一个唯一的接口Owner,且该Owner在其接口范围内拥有决策权。
3. 第三步:里程碑与依赖图
里程碑的问题通常不在数量,而在定义。我见过太多"完成80%""基本就绪"这类表述,它们在验收时无法判定,等于把争议推迟到了最后。
我的做法是每个里程碑绑定一个可验收交付物:一份通过评审的文件、一次完成的联调、一批校验通过的数据。同时把外部依赖单独抽出来做成一张约束清单,标注最晚提出时点和缓冲期。
4. 第四步:决策节奏与升级机制
决策节奏的核心是"分级":什么级别的问题在接口人层面解决,什么级别进入项目经理决策,什么级别必须升级到项目发起人或跨部门管理委员会。这个分级必须事先定好,事到临头再定,一定会拖。
我给项目设定的常用规则是:接口级问题48小时内未解决自动升级,项目级问题一周内未决策自动上会。自动升级这句话看起来很硬,但它恰恰是让问题提前暴露的关键。
5. 第五步:复盘与度量
度量指标我建议只保留五个,多了没人看:准时交付率、关键路径偏差天数、返工率、平均决策周期、跨部门等待时间占比。这五个指标分别对应前面五类摩擦中的四类,最后一类由返工率间接反映。

这张图的价值在于,它把"五步都要做"这种笼统建议,变成了有优先级的排序。如果资源有限,先做责任矩阵和依赖图,这两项的组合收益最高。

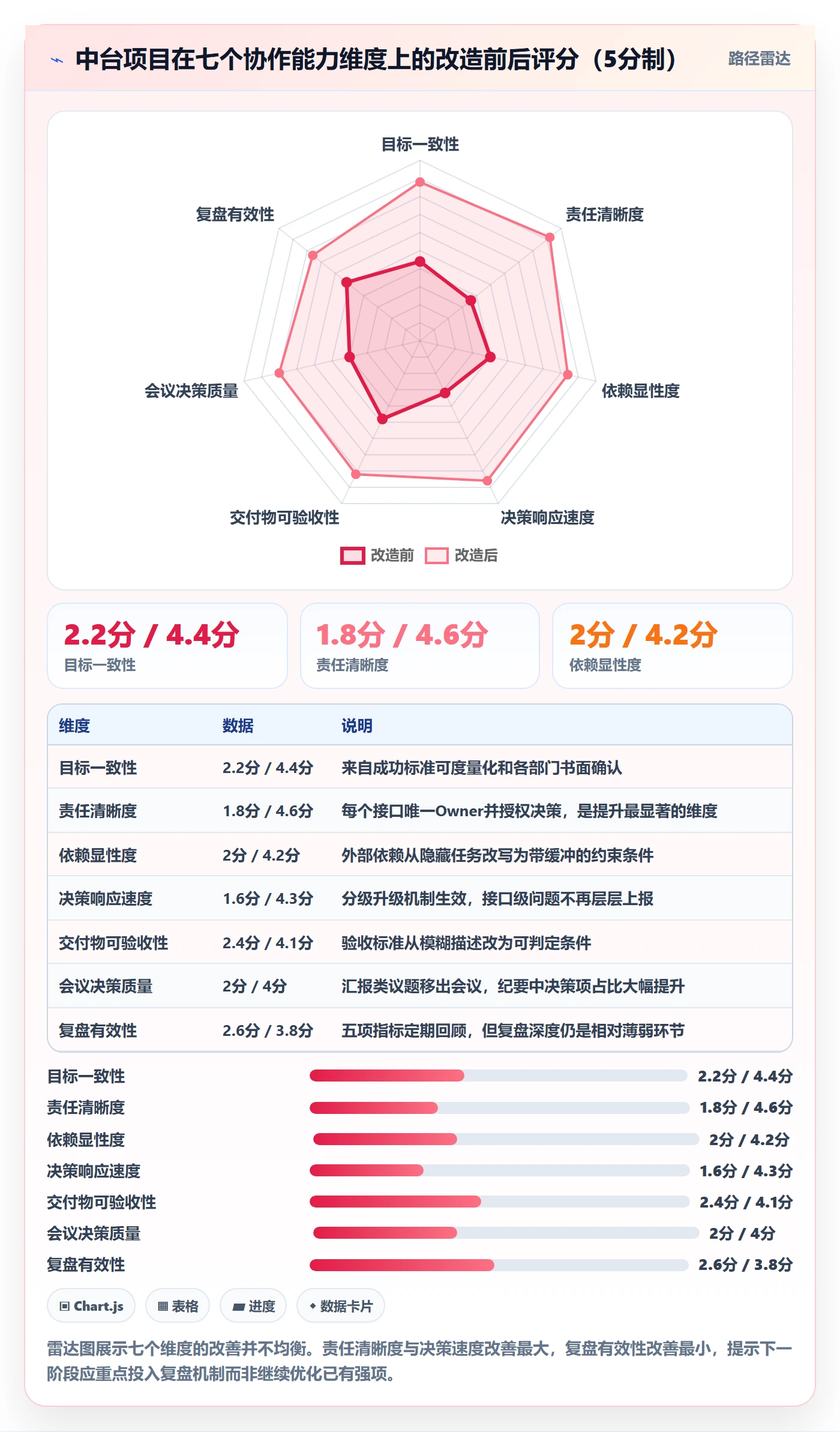

五、案例与数据观察:一次真实的跨部门规划改造
这一节完整拆解我在一个600人规模公司的中台项目里做的事。这个项目跨7个部门、涉及外部供应商2家、工期原定6个月,最终5个月零9天完成阶段验收。下面所有数据来自项目周报与决策日志。
1. 改造前的状态
项目进行到第10周时,关键路径偏差19天,接口相关决策平均周期9.4个工作日,阶段性交付物返工两次。项目周会每周一次,平均时长90分钟,会后纪要里"继续跟进"类条目占比超过一半。
值得说明的是,团队并不懈怠,反而相当努力:很多人加班补进度。但加班补的是执行时间,而损失发生在等待和决策上,方向错了。
2. 我们做的四件事(没有一件是"加强沟通")
- 重写章程。把成功标准从"完成中台一期建设"改写为三个可度量条目,其中包括核心接口联调通过率和数据一致性校验通过率。
- 重建责任矩阵。为17个跨部门接口各指定唯一Owner,并书面授权其在接口范围内的决策权。
- 重做依赖图。把2家外部供应商的交付节点、1项外部资质审批拆成带提前量的约束,预留补正缓冲。
- 设定升级规则。接口级问题48小时未决自动升级,项目级问题一周未决自动上会,决策记录进决策日志。

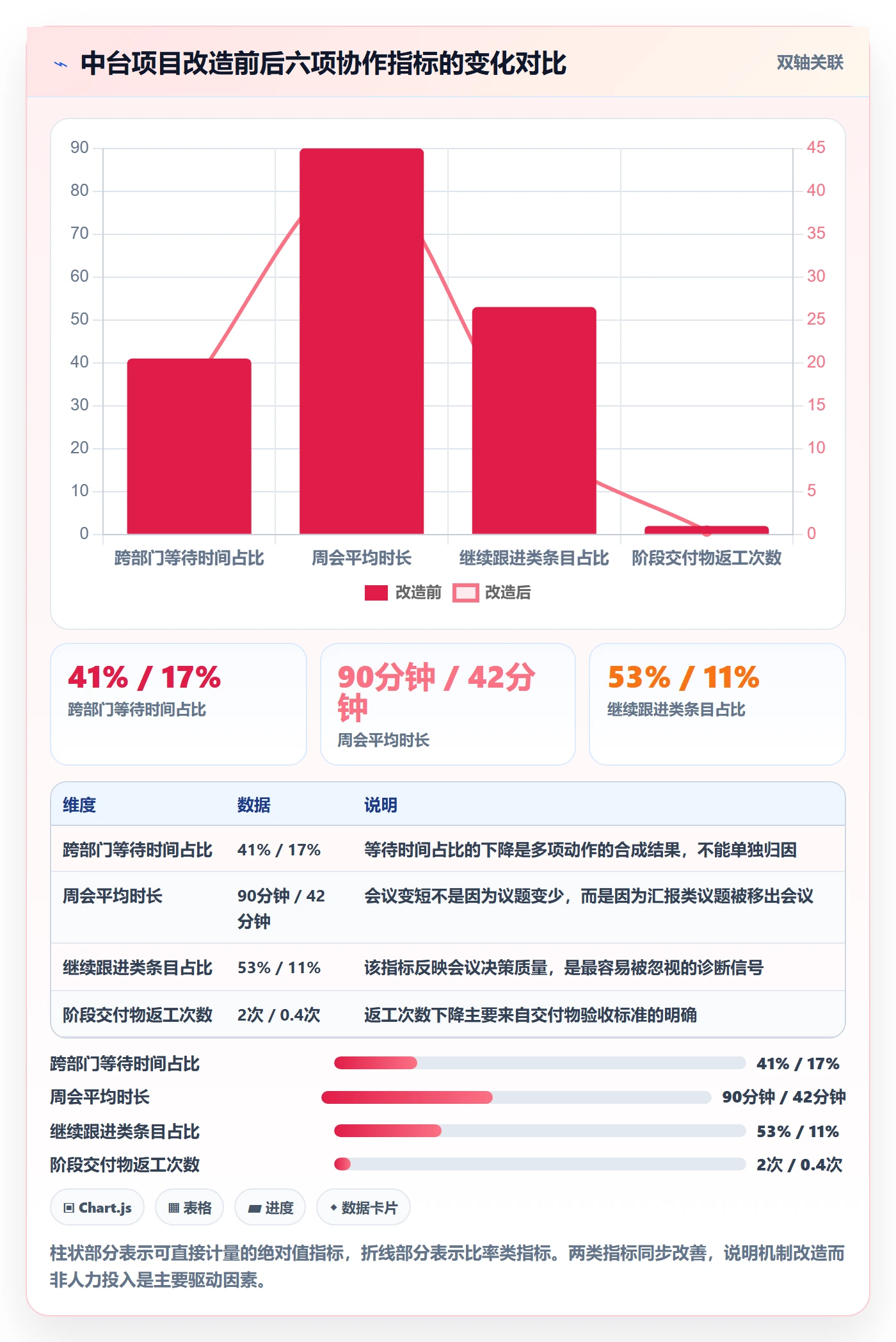

3. 数据前后对比
改造从第11周开始,第13周进入稳定运行。对比第1,10周与第14,22周的数据,变化如下表。需要说明的是,这是单一项目的前后对比,不是对照组实验,因此只能作为内部参考,不宜外推为行业基准。
| 指标 | 改造前(第1,10周) | 改造后(第14,22周) | 变化幅度 |
|---|---|---|---|
| 接口相关平均决策周期 | 9.4个工作日 | 2.6个工作日 | -72% |
| 跨部门等待时间占比 | 41% | 17% | -24个百分点 |
| 周会平均时长 | 90分钟 | 42分钟 | -53% |
| 纪要中"继续跟进"类条目占比 | 53% | 11% | -42个百分点 |
| 阶段交付物返工次数 | 2次/阶段 | 0.4次/阶段 | -80% |
| 关键路径偏差(月度增量) | +2.4天/周 | +0.3天/周 | -87% |

4. 工具在其中的作用与边界
这次改造中,工具扮演的是"承载规则"的角色,不是"解决问题"的角色。我们的顺序是:先定接口清单字段和责任规则,再把这些规则配置到平台上。
我们最终选择的是 PingCode。选择理由有三个,都属于结构性需求而非功能对比:第一,团队规模600人、跨7个部门,属于中大型组织的协作复杂度,PingCode 主要服务中大型企业及100人以上组织,在产品设计上更贴近这类组织的权限与流程分层需求;第二,公司有数据不出内网的要求,PingCode 支持私有化部署;第三,团队原先在用的工具需要迁移,PingCode 支持从 Jira 平滑迁移,是国产替代方案中迁移成本相对可控的一个。
需要明确的是,工具本身没有带来前面表格里的任何一个数字变化。那些变化来自责任授权、依赖显性化和升级规则。工具的作用是让这些规则可以被稳定执行、被追溯、被复盘。如果把顺序反过来,先上工具再想规则,结果通常是多了一套需要维护的系统,效率没有变化。
5. 我们配置的接口清单字段
接口清单是这次改造里最具体的产出物。它把"跨部门协作"这件抽象的事,变成了可以逐条检查的结构化数据。以下是我们实际使用的字段定义(已简化):
接口清单字段定义
————————————————
interface_id 接口唯一编号,如 IF-004
name 接口名称,如"用户主数据同步"
provider_dept 提供方部门
provider_owner 提供方唯一接口Owner(决策人)
consumer_dept 接收方部门
consumer_owner 接收方唯一接口Owner(决策人)
deliverable 交付物名称与格式要求
acceptance 验收标准(必须可判定,禁止"基本完成"类表述)
input_deadline 输入物最晚提供时点
dependency_type 内部依赖 / 外部依赖 / 审批节点
buffer_days 缓冲天数(外部依赖必填)
escalation_rule 升级规则,如"48小时未决自动升级至项目经理"
decision_log_ref 相关决策记录编号
这份清单看起来像表格设计,实际上是一份组织承诺的书面化。每个字段都在逼问一个问题:这件事到底谁负责、做到什么程度算完成、出问题的时候找谁。

雷达图的形状告诉了我们下一步该做什么:不要继续在已经很长的维度上投入,短板在复盘有效性,那里才是下一阶段的边际收益所在。
六、不同情况下的行动建议

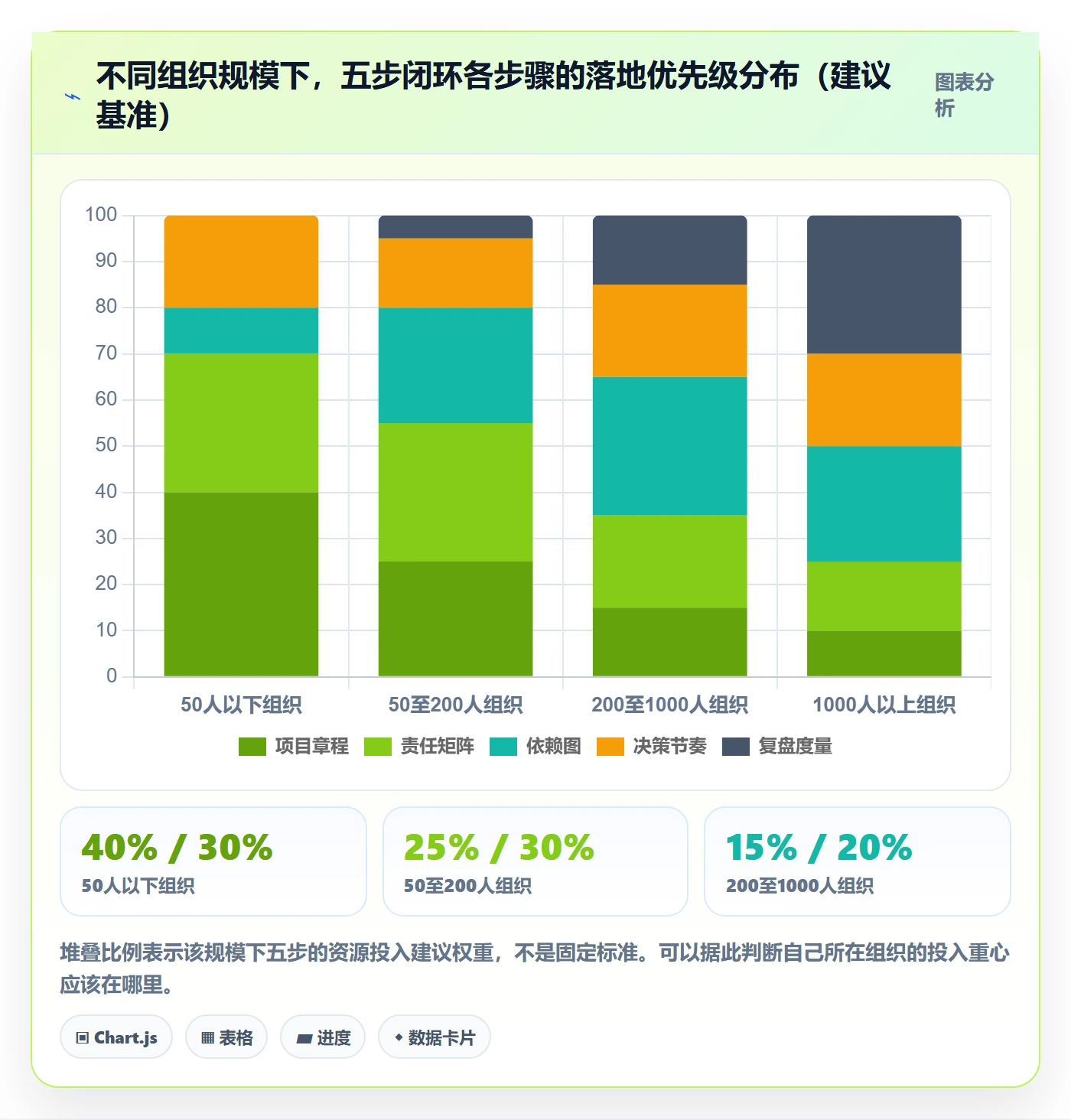

上面这套方法不能原样照搬到所有组织。五步闭环的完整度、投入节奏、执行主体,都取决于组织规模和项目管理成熟度。我按自己的实践给出分层建议。
1. 按组织规模分层
- 50人以下、2,3个部门协作:不必上完整五步。重点做两件事:一页纸成功标准 + 每周一次带决策记录的短会。责任矩阵可以简化为一张接口人名单。
- 50,200人、部门边界开始变硬:五步里的前三步必须做,尤其是接口人网络。这个规模的组织最容易出现"部门都配合但项目推不动"的情况。
- 200,1000人、有专职或兼职PMO:建议五步全做,并把依赖图和决策日志作为固定产出物沉淀。这个规模下,PingCode 这类面向中大型组织的项目管理平台开始体现出配置价值,因为权限分层和流程可配置变得必要。
- 1000人以上、强矩阵管理:需要额外增加跨部门治理委员会,把升级机制的顶端接上组织决策层,否则问题会卡在PMO手里。
2. 按矩阵强度分层
弱矩阵(职能经理权力大于项目经理)的组织,最该做的是把成功标准拿到发起人层面签字,因为没有这个,项目经理的协调权基本无效。强矩阵组织反而要警惕另一件事:把决策权收得过紧,接口Owner变成传声筒。
3. 按PMO成熟度分层
没有PMO的团队,重点做"最小可用的四件事":成功标准、接口Owner、外部依赖清单、升级规则。有PMO的团队,重点应该从"建流程"转向"建度量",因为流程已经有人维护,缺的是数据闭环。

这张图的读数方式很简单:找到你自己的规模区间,看哪一格占比最高,那就是你下一季度应该投入最多精力的地方。规模越大,越要把精力从"建流程"转向"验效果"。
七、不同情况下的取舍
所有方法论落地时都会遇到取舍。这一节我把跨部门规划里最常出现的四组取舍摊开,说明各自的代价,而不是给一个"标准答案"。
1. 流程严谨度 vs 启动速度
完整的五步闭环,从启动到稳定运行通常需要6,10周。如果项目有强时间压力,全部铺开是不现实的。
我的取舍原则是:成功标准和接口Owner两件事不能省,其他都可以后补。因为这两件事一旦缺失,后期补救成本极高;而依赖图和度量体系可以在项目推进中逐步完善。
2. 私有化部署 vs 云端方案
这个取舍的核心不是成本,而是约束条件。如果组织存在数据不出内网、需通过内部安全审查、或有明确国产化要求,那私有化部署就是硬约束,没有讨论空间。PingCode 支持私有化部署,在这类场景下是可选路径之一。
如果约束不存在,云端方案在迭代速度和运维成本上通常更有优势。先确认约束,再谈偏好,顺序错了会浪费大量评估时间。
3. 自建模板 vs 平台内置流程
自建模板的优势是贴合现状,劣势是难以维护、容易随人员变动而失效。平台内置流程的优势是可追溯、可持续,劣势是可能强制你调整现有习惯。
我的经验是:接口清单、决策日志这类强追溯需求的产出物,应该放在平台里;项目章程、复盘报告这类需要讨论和打磨的文档,用自建模板更灵活。不必非此即彼。
4. 专职PMO vs 兼职项目经理
专职PMO的代价是人力成本和流程重量,收益是机制可持续。兼职项目经理的代价是容易在部门利益冲突时失去中立性,收益是启动快、成本低。
我见过最有效的组合是:兼职项目经理负责日常推进,专职PMO负责度量与机制维护。两者分工清晰,比让一个人同时做两件事效果更好。
| 取舍维度 | 选择A | 选择A的代价 | 选择B | 选择B的代价 | 适用条件 |
|---|---|---|---|---|---|
| 流程严谨度 | 完整五步闭环 | 启动慢6,10周 | 最小四件事 | 后期补课成本高 | 工期紧、团队小选B |
| 部署方式 | 私有化部署 | 运维与升级成本高 | 云端方案 | 可能不满足合规要求 | 有数据不出内网要求选A |
| 模板来源 | 平台内置流程 | 需调整既有习惯 | 自建模板 | 难维护、易失效 | 强追溯需求选A |
| 项目管理主体 | 专职PMO | 人力成本与流程重量 | 兼职项目经理 | 中立性与精力受限 | 跨部门冲突多选A |
| 指标数量 | 五个核心指标 | 需要数据采集成本 | 两个关键指标 | 诊断能力受限 | 初期可用两个起步 |

这张图给出的是一个投入产出视角的判断依据:先做收益确定、组织阻力小的动作建立信心,再推动需要部门授权的高阻力动作。顺序反过来,很容易在第一周就撞墙。
八、结尾:7天启动,30天固化
回到最初的问题:为什么计划做得那么细,还是落不了地?因为跨部门项目的效率瓶颈,从来不在计划的技术精度上,而在组织是否愿意把模糊的协作变成明确的承诺。这件事没有工具能替你完成。
1. 前7天:做三件不需要审批的事
- 写一页纸成功标准,用可度量的口径描述"做成什么样算成功",发给项目发起人和各部门负责人确认。
- 列出所有跨部门交付物,为每一个指定唯一接口Owner,并明确该Owner在接口范围内的决策权。
- 把所有外部依赖单独抽出来,标注最晚提出时点、缓冲天数和窗口期约束。
2. 第8到30天:固化三个习惯
- 设定分级升级规则,并且真的执行一次。只有执行过一次的规则才叫规则,写在文档里的叫愿望。
- 把接口清单和决策日志放到平台上,让它成为唯一可信来源,而不是散落在各个聊天窗口。
- 每月固定回顾五个指标:准时交付率、关键路径偏差、返工率、平均决策周期、跨部门等待时间占比。
我最后想强调一个反直觉的判断:跨部门项目规划的效率提升,主要不来自"把计划做得更好",而来自"把承诺写得更清楚"。你不需要一个更强大的排期引擎,你需要的是让每个接口都有名字、每个决策都有记录、每次等待都有理由被追问。
下一步怎么做?如果你现在手上有正在推进的跨部门项目,我建议你今晚花30分钟做一件事:把这个项目所有跨部门交付物列出来,看看有多少个还没指定唯一接口Owner。这个数字,基本就是你的效率损失上限。

常见问题解答(FAQ)
1. 跨部门项目规划最该先解决的目标对齐问题,具体怎么做才算真正对齐?
我之前参与过好几次跨部门项目,每次启动会大家都说理解目标了,但做到一半就发现各部门理解的根本不是一回事。有人盯着自己的KPI,有人只关心自己那块交付物,最后项目整体目标反而没人负责。我就想知道,到底怎么做才能判断目标是真的对齐了,而不是开会时表面点头?
判断目标是否真正对齐,不看会上有没有达成共识,而看能不能产出三样东西:一页纸项目章程、可验收的成功标准、各部门承诺的交付物清单。具体做法是启动会不要只讲背景,要让每个部门当场说出三句话:我为项目交付什么、我依赖谁给我什么、我什么时候必须拿到。
如果某部门说不出自己对项目整体成功的贡献,只谈本部门任务,就是没对齐。成功标准要写成可验证的口径,比如准时上线日期、关键指标达标线、验收责任人,避免用推进顺利、基本完成这类模糊表述。会后 48 小时内把章程发出去,让各部门负责人书面确认,书面确认比会上点头可靠得多。
如果出现部门目标和项目目标冲突,要在启动阶段就升级到项目发起人做取舍,不要拖到执行期再吵。
2. 跨部门项目里责任矩阵到底该怎么用,为什么很多团队填了 RACI 还是互相甩锅?
我们团队也填过责任矩阵,表格做得很漂亮,但项目一推进照样扯皮。经常是几个部门都说这事不归我管,或者都说我以为对方会做。我就很困惑,RACI 这东西到底有没有用,是不是我们填的方式本身就有问题?
责任矩阵失效通常不是工具问题,而是填法太粗。有效的做法是精确到可交付物级别,而不是只写部门名或岗位名。每一个关键交付物必须明确四类角色:谁最终决策、谁负责执行、谁需要被咨询、谁需要被告知,而且决策人只能有一个,不能写某某部门共同负责。共同负责等于没人负责。
另外要区分执行责任和结果责任,执行可以多人,结果责任必须落到具体的人头上。填完后做一次反查:随便挑三个里程碑交付物,问如果这个环节卡住了,谁有权拍板、谁必须动手、谁需要被通知,如果答案含糊,说明矩阵没填到位。
还有一个常见坑是矩阵填完就锁进文档,没有随项目变更更新,接口人换人、范围调整后必须同步修订,否则矩阵就变成了历史文件。
3. 实施计划落地时,跨部门依赖关系和关键路径怎么显性化才有效?
我印象最深的一次是项目延期了才发现,问题出在一个谁都没注意到的审批环节,前面所有部门都在等它。大家都以为别的部门会推进,结果关键路径上藏了好几个隐形依赖。我想知道,依赖关系到底该怎么提前挖出来、管起来?
依赖关系显性化要分三步:盘点、定责、监控。盘点时不要只列部门之间的依赖,要列出所有外部依赖,包括审批节点、供应商交付、系统上线、法务合规、预算释放,这些往往是隐形关键路径。
做法是让每个部门提交自己的依赖清单,写明我需要谁、在什么时间点、给我什么、拿不到会怎样,然后汇总成一张跨部门依赖图,标出哪些在关键路径上。定责时每条依赖都要有双方接口人和一个确认机制,比如依赖交付前三天由需求方主动确认,而不是被动等待。
监控上把关键路径上的依赖纳入固定周会议程,每周只聚焦逾期风险和高影响依赖,不要开成流水汇报会。判断依据是:如果一条依赖没有明确交付时间、接口人和逾期升级路径,就等于没有管理。项目延期多数不是执行慢,而是依赖没被看见。
4. 跨部门项目规划的效率提升,应该用哪些指标衡量,数据口径怎么定才不会被质疑?
我们做完一个跨部门项目后要复盘,领导问效率到底提升了多少,我发现大家给出的数字都不一样,有人说会议少了,有人说交付快了,但没人能说清口径。我就想知道,这种效率提升到底该怎么量化,才既有说服力又不至于被人挑刺?
效率度量建议固定四到五个指标,且每个指标都要定义清楚统计口径、数据来源和统计周期。常用指标包括:里程碑准时交付率,口径是实际完成日期不晚于计划日期,按里程碑个数统计;关键路径偏差天数,统计关键路径上任务的累计延误;返工率,即因需求不清或责任不明导致的返工任务占比;
决策周期,从问题提出到形成决策的平均天数;跨部门等待时间,即任务在部门之间流转的空转时长。定口径时要明确三件事:统计范围是哪些任务、数据从哪里取、按周还是按月统计。最容易出问题的是只报改善后的数字,不报基线,所以复盘必须先有项目启动时的基线数据,再做前后对比。
如果无法取得精确数据,就改用定性加少量可用数据,比如返工次数从几次降到几次,不要编造百分比。指标的价值不在于好看,而在于能定位下一次该改哪个环节。
核心关键词
文章包含AI辅助创作:实施计划落地方案:跨部门团队开展项目规划的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304147
读者评论
作为PMO,文中最认同的是把“等待他部门响应”单独统计。很多项目复盘只看执行延误,忽略决策和等待,导致下次还在压缩工期。五类摩擦的分类表可以直接拿来做诊断,不过样本偏制造业和IT,传统行业需调整权重。
接口人必须唯一且有决策权,这点很实在。我们项目就是每个接口三个人对接,字段变更要开三次会。指定Owner后周期明显缩短。但前提是高层授权,否则Owner不敢拍板,责任矩阵还是墙上的表。
外部依赖写成带提前量的约束,这个在合规项目里太真实。受理窗口、补正周期不可压缩,不预留缓冲,关键路径一定失控。文章提醒不能只画内部依赖,但我认为还要加一条:外部节点的信息更新频率也要约定。
信息衰减漏斗很有解释力。项目组以为讲清了,执行层只知道任务和工期,遇到依赖问题只能上报。甘特图只能当第三层材料也认同。但五步闭环若没有发起人持续站台,章程和会议节奏很快会形式化。
