2023 年我接手过一个跨 5 个部门的交付项目,立项时排的是 14 周。项目真正结束时,进度表上记录的周期是 26 周。我做过逐周归因,真正因为技术难题卡住的时间不到 3 周,剩下的 9 周,几乎全部消耗在"计划调整"这件事本身:需求方在群里口头加了一个"小功能"、研发核心资源被另一个项目抽走两周、依赖团队延期了 9 天才通知我们、领导在周会上直接改了一个里程碑的优先级。没有一次调整是恶意的,但每一次都让所有部门的排期、承诺和汇报口径重新对齐一遍。
这件事让我彻底改变了对"计划调整管理"的理解。计划调整管不住,绝大多数时候不是执行力问题,而是机制缺位,组织里没有任何一个环节负责把"变化"这件事本身记录下来、评估完、拍板掉、同步清楚。 这篇文章不讲通用项目管理理论,我只讲三件事:怎么判断一次变化要不要走流程、怎么在跨部门环境里把调整闭环跑起来、以及不同规模的组织应该做到什么程度才不亏。
一、先给结论:计划调整要当流程管,而不是当意外处理
我先把我自己的核心判断放在前面,后面所有章节都是在论证和展开这三条结论。
1. 计划调整的真正成本,不在改期,在重新对齐
很多人以为计划调整的成本是"延期的天数"。这是错的。延期天数只是结果,真正的成本是所有相关方被迫重新建立一次共识:研发要重排任务顺序、测试要挪测试窗口、运营要改上线节奏、市场要改素材排期、销售要重新跟客户解释交付时间。
一个 6 人小组调整一天排期,重新对齐成本可能只有 2 小时。但一个 5 部门、40 人参与的项目调整一次关键里程碑,重新对齐成本通常是几十人天。这就是为什么跨部门项目的调整管理,重要程度远高于单团队项目。
2. 不是所有变化都该走审批,但所有变化都该被记录
我见过两种极端。一种是什么都走变更流程,一个文案改期也要填三张表、等五天审批,结果团队绕开流程私下改,机制彻底失效。另一种是完全没有记录,计划在十几个群里各说各话,等到交付前一天才发现三个部门的理解完全不同。
正确的做法是分级授权、统一登记:流程强度按变更影响分级,但记录动作对所有变化一视同仁。记录不是为了审批,是为了让影响评估和事后复盘有据可依。
3. 跨部门冲突的本质是目标、资源和权限冲突,不是沟通问题
把跨部门计划调整问题归因为"沟通不畅",是管理者最省事也最没用的判断。沟通只是表象。真实原因通常是:两个部门背的 KPI 不一样、关键资源只有一份、决策权不在项目经理手上。这类问题靠开会、靠"多同步"解决不了,只能靠让取舍可见、让决策有主来解决。

二、真实场景:跨部门计划是怎么一步步失控的
抽象讲方法没用,我先把我在实际项目里反复见到的四种失控路径还原出来。你会发现它们有一个共同结构。
1. 场景 A:需求方在群里"顺手加一个"
典型对话是:"这个功能挺简单的,能不能顺手加上?反正你们本来也要改这块。" 项目经理出于维护关系答应了,开发口头估算一天。三天后开发发现这个"顺手加"的功能牵涉到权限体系和两张表结构调整,实际需要 5 天,还会影响正在做的另一条主线。
失控点在于:没有强制的影响评估环节,估算是在信息不全的情况下口头完成的,而且没有记录,后续无法追溯是谁在什么条件下答应的。
2. 场景 B:关键资源被另一个项目抽走
这类调整最隐蔽。研发经理没有恶意,只是另一个项目的优先级在更高层被提升了,于是把最熟悉这块代码的那个人调走两周。但项目经理往往是最后知道的,因为"人走了"这件事没有被当作一次计划变更来通知。
结果通常是:原任务表面还在进行,实际上已经停滞,直到周会上发现进度落后 40%。
3. 场景 C:依赖团队的延期 9 天后才通知
我那个 26 周的项目里,最大的单次损耗就来自这里。上游团队内部早就知道接口要晚,但没人觉得"需要正式通知下游"。等到他们内部确认延期时,我们已经按原计划排了三周的联调窗口。
跨部门依赖的本质是:上游的延期成本由下游承担,所以上游没有动力主动、尽早同步。 这不是态度问题,是激励结构问题,必须靠机制补上。
4. 场景 D:领导在周会上直接改优先级
这是四类里冲击最大的。决策本身可能完全正确,但问题在于它没有被转化为一次正式的变更:没有评估影响、没有通知所有相关方、没有更新基线。于是三个部门按老版本继续干了两周,直到下次周会才发现方向变了。
5. 四种场景的共同结构
把这四类拆开看,它们结构完全一致:变化发生了 → 没有统一的登记入口 → 影响评估缺失或失真 → 决策权限不清 → 同步范围不全 → 基线没更新。所以解法不是针对四类问题分别打补丁,而是建一条统一的变更闭环。

三、拆解常见误区:为什么大多数调整机制最后都废了
我参与过至少七八次"变更流程优化",失败的居多。失败的原因高度集中在这六个误区上。
1. 误区一:审批越严越安全
审批环节越多,团队绕开流程的动力越大。当一个改期需要五个层级签字、平均等三天时,团队一定会选择"先干,等交付前再补"。流程的可执行性比流程的完备性重要得多。 我的经验是:一般变更的审批层级不应超过两级,且决策周期应当控制在 1 个工作日内。
2. 误区二:计划要"一次做准"
没有人能一次做准跨部门计划。真正专业的做法不是追求准确,而是把计划设计成"可被调整"的形态:有明确的基线版本、有清晰的依赖关系、有标记出的假设条件。没有基线,你连"这次调整影响多大"都说不清。
3. 误区三:把冲突归因为沟通不畅
这个误区我在第一章已经说过,这里补一个判断方法:如果同一个冲突在加强沟通后仍然反复出现,那它一定不是沟通问题,而是目标或资源冲突。此时应该升级到有权分配资源的人那里去决策,而不是继续开会。
4. 误区四:没有基线,却天天谈影响
我见过项目组用同一个文档持续修改,三个月后没人知道原始承诺是什么。这种情况下讨论"这次调整影响多大"完全没有意义,因为没有参照物。基线不是形式主义,它是影响评估的唯一锚点。
5. 误区五:以为买工具就能解决治理问题
工具解决的是"信息在哪、谁改了什么、当前版本是什么"这类可见性问题。它解决不了"谁有权拍板""部门 KPI 冲突""资源只有一份"这类治理问题。但反过来说,如果连可见性都没有,治理根本无从谈起,这是工具真正该承担的角色。
6. 误区六:复盘会开成追责会
一旦复盘开始追问"这是谁的责任",第二次复盘就没人说真话了。变更复盘的唯一目的是:哪些变化本可以被预判、哪些审批环节是冗余的、哪些依赖关系没被管住。

四、专业判断逻辑:六类变化、三级变更、五步闭环
下面是我在实际项目里沉淀下来、并且验证过可执行的一套判断框架。它不是理论模型,是从踩坑里逆向总结出来的。
1. 先把"变化"分类:六类变化
计划调整不是只有"延期"一种。我把它拆成六类,因为不同类的评估重点完全不同。
| 变化类型 | 典型表现 | 评估重点 | 最容易漏掉的连带影响 |
|---|---|---|---|
| 范围变化 | 新增或删除功能、交付物 | 工作量增量、验收标准 | 测试用例与文档需同步扩充 |
| 进度变化 | 里程碑或交付日期变动 | 关键路径是否被突破 | 下游部门的对外承诺时间 |
| 成本变化 | 预算、外部采购增加 | 是否超出授权额度 | 财务结算周期与合同条款 |
| 质量变化 | 降低验收标准、减少测试轮次 | 上线后缺陷率风险 | 运维与客服的承接压力 |
| 资源变化 | 人员增减、关键角色替换 | 知识交接是否完成 | 原任务停滞造成的隐性延期 |
| 依赖变化 | 上游接口、数据、审批延迟 | 下游可替代方案是否可行 | 联调窗口是否还能保住 |
分类的价值在于:范围和质量变化往往被当成"进度问题"处理,结果只改了日期,没改验收标准,最后交付时爆发争议。
2. 再定级:三级变更与审批权限
分级的目的不是增加流程,而是避免所有变化都被同一套重流程对待。我用的是下面这个三档划分,你可以按自己组织的风险偏好调整阈值。
| 变更级别 | 判断标准(示例阈值) | 审批权限 | 目标决策周期 |
|---|---|---|---|
| 微调 | 不影响里程碑,单个任务浮动 ≤ 2 个工作日,不涉及跨部门依赖 | 项目经理或团队负责人直接确认 | 当日内 |
| 一般变更 | 影响里程碑,或工期浮动 3-10 个工作日,或涉及 1-2 个跨部门依赖 | 项目经理 + 受影响部门负责人共同确认 | 1 个工作日内 |
| 重大变更 | 影响最终交付日期、预算超授权、涉及 3 个以上部门或关键路径变更 | 项目发起人或管理层决策 | 3 个工作日内 |
这里最关键的一条判断是:不要把"谁级别高"当作审批权限的唯一依据,而要看"这次调整动了谁的约束"。 如果一次调整动了别的部门的资源,那必须那个部门点头,跟级别无关。

3. 五步闭环:从触发到复盘
这是我用了三年、改过四个版本的一套流程。核心是每一步都有明确的输入、输出和责任人,否则流程一定流于形式。
| 步骤 | 输入 | 输出 | 责任人 |
|---|---|---|---|
| 1. 触发与登记 | 任何来源的变化诉求 | 变更登记条目(编号、提出人、时间、描述) | 提出人 + 项目经理 |
| 2. 影响评估 | 登记条目 + 当前基线 | 进度、资源、成本、质量、依赖五维影响说明 | 技术负责人 + 受影响部门接口人 |
| 3. 决策与分级审批 | 影响评估结论 + 可选方案 | 决策记录(批准/驳回/改方案 + 理由 + 决策人) | 按级别对应的决策人 |
| 4. 沟通同步 | 决策记录 | 同步清单(谁、何时、通过什么渠道) | 项目经理 |
| 5. 执行更新与复盘 | 决策记录 + 同步确认 | 更新后的基线 + 风险日志更新 + 复盘结论 | 项目经理 + 各接口人 |
我要特别强调第 2 步和第 4 步,因为这两步是最常被跳过的。
(1)影响评估必须多维度,不能只算工期
只看工期是新手最典型的错误。一次范围增加,工期可能只加 3 天,但它同时会推高测试工作量、增加文档维护成本、让运维多一类故障场景。这些如果不评估,就会在交付阶段以"意外"的形式集中爆发。
(2)沟通同步必须有清单,不能靠"发群里"
"我在群里说了"不等于同步完成。我的做法是维护一份同步清单:谁必须知道、谁是执行方、谁只是知会。执行方必须单独确认收到,知会方可批量通知。同步范围不全,是跨部门计划失控最常见的直接原因。
(3)基线更新必须显式进行
基线更新意味着:旧版本作废、新版本生效、所有部门以后以新版本为准。如果不做这个动作,就会出现"研发按新排期、运营按旧排期"的分裂状态,而且双方都认为自己是对的。
五、具体案例与数据观察:一个约 120 人组织的 90 天变更治理

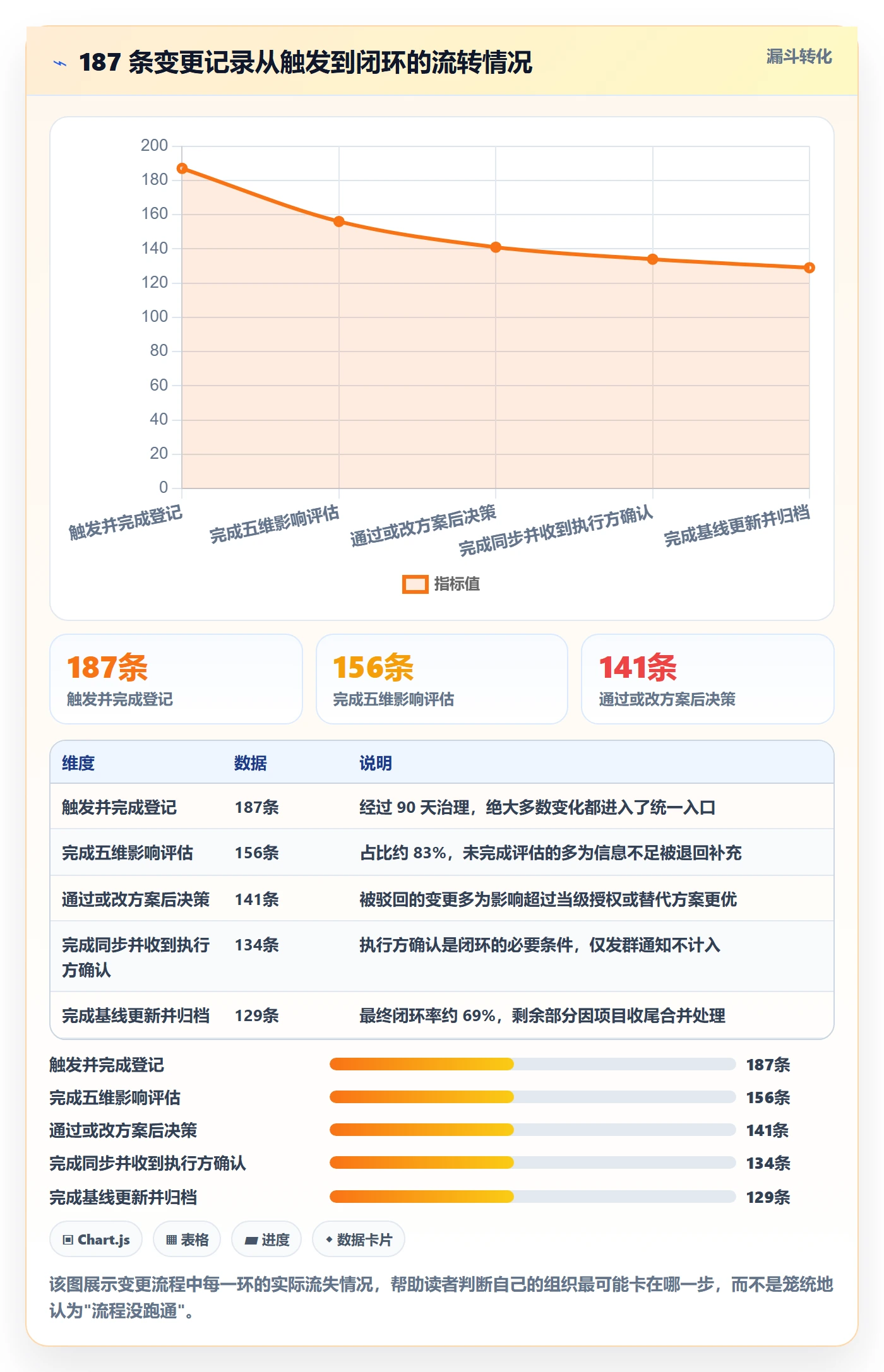

下面这组数据来自我在一个约 120 人规模、以研发交付为主的组织里连续跟踪 90 天的观察。样本量是 1 个组织、3 个并行项目、共 187 条变更记录,样本不大,结论用于说明机制方向,不宜直接外推为行业基准。
1. 起点:治理前 30 天的基线数据
治理前的情况是典型的"无机制"状态:变更通过群消息和会议口头传递,没有登记;项目经理每天花大量时间在"确认最新排期"上;变更决策平均耗时接近 5 个工作日,因为每次都要等周会。
- 变更登记率:约 20%(大量变化完全没有被记录)
- 变更平均决策周期:4.8 个工作日
- 因变更导致的返工工时占比:约 18%
- 里程碑按期达成率:约 62%
- 项目经理用于对齐信息的时间:约每周 9 小时
2. 做了什么:三件不复杂的事
我没有引入复杂的流程体系,只做了三件事。
- 建立统一变更登记入口。所有变化,无论大小,先进登记表,哪怕只填一行。登记动作本身不超过 2 分钟。
- 落地三级分级授权。把审批权下放到项目经理和部门负责人,只有重大变更才上升到发起人。
- 固化每周一次的变更决策会。固定时间、固定 30 分钟、只处理已登记并完成影响评估的变更。没有评估的材料不进入议程。
3. 结果:90 天后的数据变化
| 观察指标 | 治理前(前 30 天) | 治理后(第 61-90 天) | 变化方向 |
|---|---|---|---|
| 变更登记率 | 约 20% | 约 91% | 显著上升 |
| 变更平均决策周期 | 4.8 个工作日 | 1.3 个工作日 | 下降约 73% |
| 返工工时占比 | 约 18% | 约 7% | 下降约 11 个百分点 |
| 里程碑按期达成率 | 约 62% | 约 84% | 上升 22 个百分点 |
| 项目经理信息对齐耗时 | 约 9 小时/周 | 约 3.5 小时/周 | 下降约 61% |
| 变更总量(月均) | 约 41 条 | 约 74 条 | 上升(因为被看见了) |
最后一行很关键,也最容易被误读。变更总量上升不是坏事,而是说明以前那些"看不见的变化"被显性化了。 如果只看"变更数变多"就判断机制增加负担,那就完全搞反了因果。

4. 工具落地:可见性是治理的前提
上面这三件事里,第 1 件和第 3 件如果只靠文档和群消息,撑不过一个月。原因是:变更登记需要和任务、里程碑、依赖关系联动,否则评估影响时还要人工去翻十几个表格。我们当时的做法是把变更记录和项目计划放在同一个平台上,登记变更时能直接看到它影响哪些任务和里程碑。
在这个环节上,我后来接触到的 PingCode 是这类需求的典型适配对象。它主要服务中大型企业及 100 人以上组织,这一点很关键:几十人的团队用文档加一张表就能撑住,但上百人、多个并行项目的组织,变更记录如果不和需求、任务、测试、里程碑打通,影响评估就永远做不准确。
另外两个我认为对这类组织有实际价值的点:一是 PingCode 支持私有化部署,对于研发数据不便出内网、或有合规审计要求的组织,这是一个硬门槛;二是它支持从 Jira 平滑迁移,对于原本用海外工具、现在需要做国产替代的团队,迁移成本是可预期的,而不是重来一遍。
但我要把话说清楚:工具解决的是可见性和可追溯性,解决不了权限设计和 KPI 冲突。 如果三级变更的审批权没有定清楚,或者两个部门的考核目标本身对立,换任何平台都救不了。顺序应该是先定机制,再选工具,而不是反过来。

5. 这组数据的边界
我必须说清楚这组数据的局限:它是单组织、短周期、小样本的观察,并且治理动作和管理层支持是同时发生的,无法完全剥离"管理层重视"这个变量的影响。所以正确的读法是:这些数字说明机制方向是对的,但不构成任何行业基准,也不能承诺任何组织照做都能得到同样幅度。
六、不同情况下的行动建议
方法不能一刀切。我按组织规模和协作复杂度分四档给建议。
1. 情况一:20 人以下,以单部门为主
不要建流程。你需要的是两样东西:一份带基线日期的计划表,一个写变更的地方(哪怕是一个共享文档的固定区块)。所有变化口头同步后,由一个人负责更新那一份文档。
这个阶段最大的风险不是管不住,而是过早引入重流程导致团队效率下降。
2. 情况二:20-100 人,多部门协作
这是最需要机制、也最容易做过头的一档。建议做到三件事:变更登记入口统一、三级分级授权落地、固定每周 30 分钟变更决策会。
不要在这个阶段建复杂的评审委员会,也不要要求所有变更都书面签字。判断标准很简单:如果一次调整影响了另一个部门的排期,就必须登记;如果只在自己团队内部浮动,就不用。
3. 情况三:100 人以上,或多项目并行、有合规要求
这一档必须做工具化。原因是变更量、依赖数量、参与人数都超过了人工维护的极限。此时需要:统一的变更台账、与任务和里程碑联动的项目计划、可追溯的决策记录、以及权限可配置的审批流。
这也是我认为 PingCode 这类面向中大型企业和 100 人以上组织的平台真正发挥价值的区间,不是因为它功能多,而是因为在多人并行、多项目交叉的场景下,变更记录必须和计划本体存在同一个系统里,否则影响评估在物理上就不可能做准。
4. 情况四:正在用海外工具,需要考虑替换
这一类组织的特殊难点在于:数据迁移和历史记录保留。如果迁移过程中变更历史丢失,那么所有的复盘能力都要重新建立。因此评估时的第一优先级不是功能清单,而是迁移路径是否平滑、历史数据能否保留、权限模型是否可对应。PingCode 在这方面主打的"从 Jira 平滑迁移",正是针对这个具体顾虑设计的。

七、不同情况下的取舍:没有全都要的方案
机制设计本质上是一系列取舍。我把四组最需要提前想清楚的取舍列出来,因为不提前定,就会在具体案例上反复争论。
1. 取舍一:决策速度与可追溯性
授权越下沉,决策越快,但留痕和一致性越弱;审批越集中,追溯越完整,但决策周期越长。我的建议是按变更级别分档设置:微调追求速度、重大变更追求可追溯,不要在同一个级别上既要快又要全。
2. 取舍二:集中管控与团队自治
大型组织倾向于集中管控,因为跨部门一致性重要。但如果每个团队连自己内部的任务浮动都要上报,自治性被破坏,团队会用消极执行来对抗。判断标准是:这次调整是否会影响本团队之外的任何人。 会,就上报;不会,就自治。
3. 取舍三:工具标准化与团队自由度
统一平台带来数据可比性和复盘能力,代价是团队要放弃一些自己习惯的工作方式。我的判断是:在变更记录和计划基线这两件事上必须统一,在具体任务管理方式上可以放开。 因为前者决定组织能不能看清全局,后者只影响团队内部手感。
4. 取舍四:短期救火与长期机制
项目最紧张的时候,最容易砍掉的就是变更登记这类"看起来不产出"的动作。但恰恰是紧张时期,变更最密集,不登记的代价最大。我的经验做法是建立一个"最低限度动作":即使最忙,也至少保证变更被登记和同步清单被执行,影响评估可以简化但不能取消。
| 取舍维度 | 偏效率的选择 | 偏可控的选择 | 建议的折中点 |
|---|---|---|---|
| 决策速度 vs 可追溯 | 授权下放到项目经理 | 全部上升到发起人 | 按三级变更分档设置审批权限 |
| 集中管控 vs 团队自治 | 只报跨团队影响 | 所有浮动均上报 | 以"是否影响本团队之外"为界 |
| 工具统一 vs 团队自由 | 各团队自选工具 | 全流程强制统一平台 | 变更记录与基线统一,任务管理放开 |
| 短期救火 vs 长期机制 | 紧张期暂停流程 | 任何情况不减流程 | 保留登记和同步两个最低动作 |

八、落地清单:会前、会中、会后可直接照做
这一节是我实际在用的清单,可以直接复制到你的项目里。分三段:变更决策会之前、会议中、会议之后。
1. 会前:把材料准备好,不让会议变成信息收集
- 所有变更已完成登记,且每条都有编号、提出人、提出时间。
- 每条变更已完成五维影响评估:进度、资源、成本、质量、依赖。
- 提出方准备至少一个替代方案,包括"不做"这个选项。
- 已和相关方做过预沟通,确认不会在会场上出现首次听到的新信息。
- 材料在会前 24 小时发出,未完成评估的变更不列入议程。
2. 会中:只做三件事
- 确认影响。逐条核对影响评估是否存在遗漏,尤其是跨部门依赖。
- 做出取舍。明确批准、驳回或改方案,并记下理由和决策人。
- 指定责任人。每条通过的变更指定一个执行负责人和一个同步负责人。
30 分钟通常能处理 4-6 条一般变更。如果经常超时,说明会前评估没做完,问题不在会议本身。
3. 会后:四个动作必须当天完成
- 更新基线版本,旧版本标记作废。
- 向执行方单独发送变更通知,并要求确认收到。
- 更新风险日志,把新增风险和被解除的风险都记下来。
- 在下一个检查点验证变更是否真的被执行到位。
4. 可复用的变更登记结构
如果暂时没有平台支撑,用下面这个结构就能起步。字段不多,但每一条都有明确用途。
变更编号: CR-2026-041
提出人 / 时间: 市场部 / 3月14日 10:20
变更类型: 范围变化(新增两个渠道的推广埋点)
所属项目 / 影响里程碑: 会员增长系统 / M3 灰度上线
影响评估:
进度: 关键路径增加 4 个工作日,M3 从 3月28日推至 4月3日
资源: 前端需增加 0.5 人力周,数据分析需增加 1 人力周
成本: 无新增外部采购
质量: 测试用例需增加约 20 条,回归范围扩大
依赖: 依赖数据平台提供埋点规范,当前未确认交付时间
可选方案:
A. 全量实施,M3 延期至 4月3日
B. 先上线核心渠道,剩余渠道进入下一迭代,M3 不变
C. 本期不做
决策结果: 采纳方案 B
决策人 / 时间: 项目发起人 / 3月14日 16:40
决策理由: M3 涉及对外发布承诺,不可延期;剩余渠道需求可延后一个迭代
执行负责人: 前端负责人
同步负责人: 项目经理
同步范围: 研发、测试、市场、数据平台、客服
基线更新: 是(v2.3 → v2.4)
状态: 已闭环
5. 没有 PMO 时的最小可用机制
很多读者所在组织没有 PMO,也申请不到专职资源。这种情况下,你只需要保住三件事:
- 一份基线计划,带版本号和生效日期。
- 一个变更登记入口,哪怕是一张在线表格。
- 一个固定的 30 分钟决策时段,每周一次,雷打不动。
这三件事加起来,每周总投入不超过 2 小时,但能解决 80% 的"到底以哪个版本为准"的问题。

九、怎么判断调整管理是否有效:指标与复盘
机制建起来之后,如果不看指标,你会不知道它是有效还是在空转。
1. 五个值得持续观察的指标
| 指标 | 口径说明 | 典型健康区间(经验参考) | 异常信号 |
|---|---|---|---|
| 变更登记率 | 已登记变更数 ÷ 实际发生变更数 | 80% 以上 | 低于 60% 说明流程被绕开 |
| 变更决策周期 | 从登记到决策完成的工作日 | 一般变更 ≤ 1.5 个工作日 | 持续超过 3 天说明审批层级过多 |
| 返工工时占比 | 因信息不一致导致的返工 ÷ 总工时 | 10% 以下 | 持续高于 15% 说明影响评估缺失 |
| 基线冲突次数 | 因版本不一致引发的争议次数 | 每月 ≤ 2 次 | 频繁出现说明基线更新动作没落实 |
| 跨部门同步确认率 | 已确认收到的执行方 ÷ 应通知执行方 | 95% 以上 | 偏低说明同步靠"发群里"而非点名确认 |
注意这里的区间是我在若干项目里观察到的经验参考值,不是行业标准,也不存在普适阈值。你的组织应该先跑 4 周,建立自己的基线,再看变化趋势。
2. 复盘时应该问的四个问题
- 这一个月里,哪些变更本可以在提出时就预判到?
- 哪些审批环节实际没有产生任何决策价值?
- 哪条依赖关系出了问题而我们没有提前管理?
- 有没有变更完成了流程,但下游其实并不知道?
3. 什么时候说明机制过重了
如果出现下面三个信号中的两个,就该给机制减负:变更登记率跌破 60%、一般变更决策周期超过 3 个工作日、团队开始用私下沟通替代正式登记。这三个信号同时指向同一件事:流程成本已经高于它带来的收益,团队在用脚投票。

十、把调整管住的最小行动
如果这篇文章只留一句话给你,我希望是这句:计划调整管理的目标不是减少变化,而是让每一次变化都被看见、被评估、被决策、被同步、被沉淀。 变化本身是项目健康的表现,失控的变化才是。
我在那个 26 周的项目里学到的最重要一课是:团队并不反对流程,他们反对的是没有价值的流程。当登记一条变更只需要两分钟、决策能在一天内下来、而且能明显减少"以哪个版本为准"的扯皮时,团队会主动使用它。
1. 下次计划调整前,先做三件事
- 登记。把这次变化写下来,哪怕只有一行:谁提的、什么时候提的、改了什么。
- 评估。花 15 分钟走一遍五个维度:进度、资源、成本、质量、依赖。特别看依赖。
- 确认决策人与同步对象。谁有权拍板、拍完必须让哪几个执行方单独确认收到。
这三件事做好,你已经解决了跨部门计划调整里最要命的部分。剩下的分级授权、决策会、基线版本、工具支撑,都是在这三件事基础上的放大和固化。
2. 一个提醒
不要试图一次把机制建完整。先跑通一条变更,再跑通一次决策会,再考虑分级授权,最后才考虑上平台。顺序反过来,先上平台再补机制,几乎一定会得到一个"填了很多表但没人看"的空壳系统。
如果你所在的组织在 100 人以上、多项目并行、并且已经开始出现"变更记录和任务计划对不上"的症状,那这个时候引入像 PingCode 这类平台、把变更与计划放进同一个系统,就是合理的时机。但如果只有十几个人、单项目推进,我的建议是先别动工具,把那份带版本号的基线表维护好,性价比更高。
判断标准始终只有一个:这次变化,会不会影响你团队之外的某个人。会,就把它当变更管;不会,就自己消化掉。别把所有事都变成流程,也别把真变化当成小事吞下去。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:计划调整管理方法大全:跨部门团队项目规划入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303867
读者评论
作为带过跨部门项目的人,文中“调整成本在重新对齐而非延期天数”很真实。我们5个部门一次里程碑变更,光同步就开了三场会。文章把变化登记、影响评估、基线更新拆开讲,比泛泛谈沟通有用。不过小团队照搬五步闭环可能会重,建议按项目复杂度裁剪。
从研发执行角度看,最怕所有变化都走审批。文中三级变更和“一般变更两级内、1个工作日”比较可操作。但关键还是登记别变成填表负担,否则大家仍会私下改。另外影响评估让技术负责人做,前提是他能拿到依赖方的真实信息,否则评估还是失真。
管理者视角:把跨部门冲突归因为沟通不畅确实最省事也最没用。KPI不同、资源只有一份、决策权不在项目经理手里,这些靠周会解决不了。文章强调工具解决可见性、不解决治理,这点很清醒。真正难的是让有资源分配权的人为变更决策负责,并接受基线更新。
