我做过一个统计:在过去三年经手的 8 个中大型项目里,真正"计划写完就顺利执行到底"的只有 2 个,其余 6 个项目都出现过不同程度的返工,而返工的原因几乎没有一个是"计划写得不专业",全部集中在三件事上,任务没到人、进度没有反馈节奏、变更没有人记录。换句话说,绝大多数团队不是不会做项目规划,而是从项目规划到工作计划的那一步断了,工作计划到成员落地的那一步又断了。
这篇文章不讲概念百科,我把它拆成一条完整链路:项目规划 → 工作计划 → 成员落地 → 跟踪纠偏 → 复盘沉淀。每一段我都会给出判断标准、可直接套用的字段、以及我在真实项目里踩过的坑。读完你应该能自己做一件事,把手上那张只写了截止日期的计划表,改成一张可以让团队成员照着干、你能照着查的表。
一、先给结论:工作计划落不了地,八成不是"写"的问题
很多人以为"做好工作计划"是一个文档能力问题,所以拼命找模板、学格式、套甘特图。我的判断恰好相反:文档能力在项目计划里的权重不超过 20%,剩下 80% 是分层能力、责任能力和反馈能力。这就是为什么同样一份模板,有的团队用起来顺,有的团队用起来只是多了一份没人看的附件。
1. 项目规划、工作计划、成员落地是三件不同的事
这三层经常被混着谈,但它们的产出物、负责人和验收方式完全不同。分不清这三层,就会出现"用规划的语言要求执行"或者"用执行的口径回答战略问题"的错位。
| 层次 | 回答的问题 | 核心产出物 | 主要责任人 | 典型失效信号 |
|---|---|---|---|---|
| 项目规划 | 为什么要做、做到什么算成功、边界在哪里 | 目标与验收标准、范围边界、里程碑框架、资源盘子 | 项目发起人 / 项目负责人 | 目标只有一句口号,没有"不做清单" |
| 工作计划 | 分几步做、谁在什么时候交出什么 | WBS、任务清单、依赖与关键路径、排期表 | 项目负责人 / 计划 owner | 任务是动词堆砌,没有输出物和验收人 |
| 成员落地 | 每个人这周具体做什么、卡住了找谁 | 个人周计划、责任矩阵、阻塞项清单、变更记录 | 任务执行人 + 直属主管 | 任务分配完就结束,没人确认是否接得住 |
我的经验判断是:规划做浅了,计划会膨胀;计划做粗了,落地会变成救火。这三层是逐级收敛的关系,上层每模糊一分,下层就要用两到三倍的沟通成本去补。
2. 从项目规划到交付,意图会一路衰减
这不是修辞。我复盘过一条很典型的链路:立项会上说清楚的目标,到计划表上留下的信息量大概只剩一半,到个人周计划上再打一次折,到最后能按期交付的部分往往只占最初设想的一部分。衰减不是因为谁不负责,而是每一层传递时都默认"对方知道",而没有做显性化确认。

3. 三个诊断问题,先定位再动手
在改任何模板之前,我建议先用三个问题定位自己团队的问题在哪一层。这三个问题我每次接新项目都会问,回答的模糊程度基本就对应了问题所在层。
- 目标是否清晰?能不能用一句"可验证"的话描述成功,比如"6 月 30 日前完成 3 个厂区的系统切换,切换后 7 天内无 P0 故障"。如果只能说"提升效率",问题在项目规划层。
- 任务是否到人?打开计划表,随机挑 5 条任务,看能不能在 10 秒内说出唯一负责人、输出物、验收人。说不出来,问题在工作计划层。
- 反馈是否闭环?问团队成员:你上一次卡住是多久被发现的?如果答案是"到截止日期才知道",问题在成员落地层。
三个问题里通常只有一个是主因。很多人一上来就换工具、买软件,结果发现换完之后同样的病还在,因为病根不在工具上。

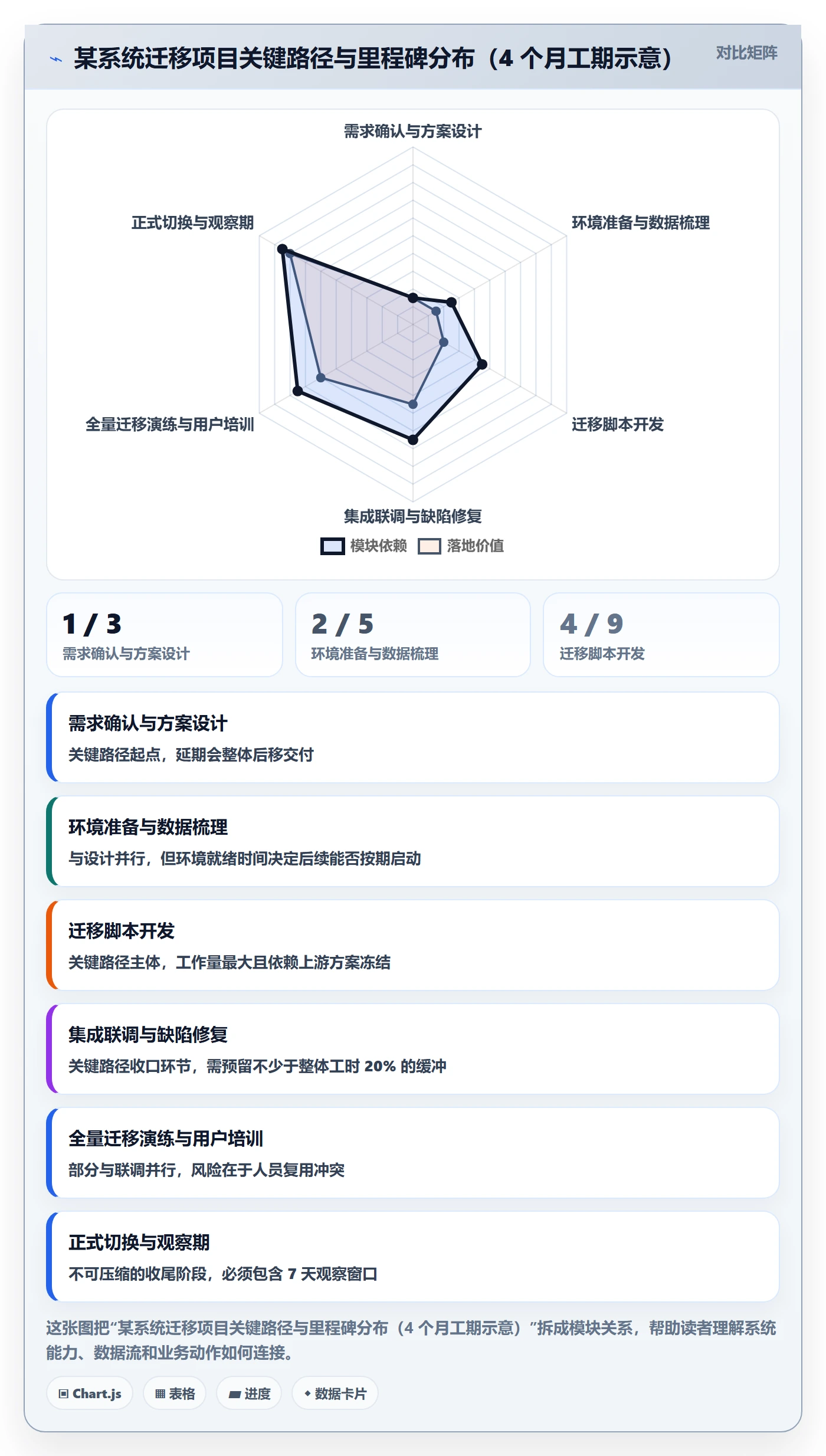

二、背景与真实场景:你以为缺的是模板,其实缺的是"确认动作"
我拿一个具体的项目说。2024 年我参与过一个 12 人的系统迁移项目,工期 4 个月,跨 4 个部门。项目启动会开得很漂亮,目标清晰、里程碑明确、甘特图也画了。但第 6 周开始出问题:测试环境迟迟不到位、接口文档改了三次没人同步、有两个模块两个人以为对方在做。
1. 复盘发现的三个真实缺口
项目结束后我们做了一次正式复盘,把所有延期事项按原因归类。结论让我印象很深:没有任何一条延期是"没人会做"造成的,全部是"协作信息断点"造成的。
- 缺口一:任务有负责人但没有验收人。计划表里"接口联调"这条任务的负责人写了老张,但没人写谁来验收、验收什么。结果老张做完自己觉得可以了,下游却认为没达标,来回返工了两周。
- 缺口二:依赖关系只存在于人脑里。接口文档更新依赖上游厂商确认,但这条依赖没写进计划表,只有负责对接的同事知道。他一休假,整条链路停摆 4 天。
- 缺口三:变更没有记录,只有口头通知。需求改了三次,每次都在群里说,但没人更新任务描述和排期。等到第 10 周,计划表上的内容和实际做的事已经对不上了。
这三个缺口对应的是三种能力:验收定义能力、依赖显性化能力、变更记录能力。它们都不需要多高深的方法论,但需要被写进流程里、变成固定动作,否则一定会被日常事务挤掉。
2. 三类团队的差别,不在工具而在固定动作
我横向对比过三类团队:一类是"计划写完就归档"的团队,一类是"计划写完每周对一次"的团队,还有一类是"计划写完,任务直接进系统,每个人自己看板"的团队。差距非常明显。

注意最后一项"计划表与实际工作一致性"。这一项最能反映团队的健康度:当一致性低于 50% 时,计划表已经失去管理价值,只剩下汇报价值。一旦计划表只用来汇报,团队就会开始"美化"进度,问题只会更晚暴露。
3. 一个容易被忽略的成本:口头同步的隐性税
很多小团队觉得"我们人少,口头说说就行"。短期确实省事,但口头同步有一个隐性成本:它会随人数呈近似平方增长。5 个人的团队信息通道是 10 条,10 个人是 45 条,15 个人是 105 条。超过 10 人之后,靠口头同步维持计划一致性的成本会迅速超过把它写进系统的成本。
这就是为什么我的经验阈值是:团队规模超过 8~10 人,或跨 3 个以上部门,就必须把"确认动作"从口头搬到有留痕的载体上。这不是形式主义,而是把隐性成本变成显性成本。
三、拆解七个常见误区:为什么你的计划表看起来很专业却跑不动
下面这七条,是我在复盘里出现频率最高的。我把它们按出现次数排序,你可以对照自查。

1. 把项目规划当成工作计划
最常见的错位。项目规划回答"做什么、为什么做",工作计划回答"怎么做、谁做、什么时候交"。我见过不少计划表里写的是"完成系统架构设计""推进供应商谈判"这类句子,这是规划目标,不是可执行任务。
判断方法很简单:一条合格的任务,应该能直接回答"下周一早上他打开电脑,第一个动作是什么"。回答不了,说明颗粒度还在规划层。
2. 按部门拆 WBS,而不是按交付物拆
按部门拆看起来符合组织架构,实际会制造部门墙。每个部门只关心自己那一块,接口处没人负责。我见过一个项目,测试部门认为"集成测试"是开发部门的事,开发部门认为"开发完成"就交付了,结果集成阶段整整空转了 9 天。
我的做法是按交付物拆第一层,按工作类型拆第二层。比如第一层是"数据迁移包""接口联调包""用户培训包",第二层再落到"编写迁移脚本""执行迁移演练""校验迁移结果"。这样每条任务的产出物是具体的,跨部门接口也自然浮现出来。
3. 只有截止日期,没有输出物和验收标准
这是所有误区的根源。截止日期是约束,不是交付定义。"6 月 10 日完成接口联调"这句话,同时缺少三个信息:联调的范围是什么、输出物是什么形态、谁来验收。
我把这个缺口总结成一个必须填的字段集合:输出物形态(文档 / 代码 / 配置 / 数据)、验收人(唯一)、验收标准(可判断的条款)、验收方式(评审 / 测试 / 抽样)。这四个字段填完,返工率通常会明显下降。
4. 多人负责等于没人负责
"这个模块 A 和 B 一起负责"是我最警惕的一句话。它会带来两个后果:一是决策效率下降,二是出问题时责任无法追溯。我的规则是:每条任务只有一个唯一负责人(Accountable),其他人只能是执行人、协作人或被咨询人。
简化版责任矩阵在小团队里完全够用,不必机械套用复杂的四象限模型。下面这张表是我常用的简化划分。
| 角色 | 含义 | 数量约束 | 典型动作 |
|---|---|---|---|
| 负责人 | 对结果负最终责任 | 每条任务必须有且仅有 1 人 | 拍板、承担延期后果、对外汇报 |
| 执行人 | 实际动手完成工作 | 1 人或多人都可以 | 产出交付物、反馈进展与阻塞 |
| 协作人 | 提供必要输入或支持 | 按需,需写明支持内容 | 按约定时间提供输入,不承担结果责任 |
| 验收人 | 判断交付物是否达标 | 1 人,且不得与负责人重合 | 依据验收标准给出通过或打回 |
| 知会人 | 需要知晓进展但不参与 | 尽量精简 | 接收状态更新,不参与决策 |
5. 变更只有口头通知,没有记录
变更管理是大多数计划表最大的空洞。需求改了、工期挪了、责任人换了,如果这些只发生在群里,计划表就会在一两周内彻底脱离现实。更麻烦的是复盘时无法归因,你不知道当初为什么改,也就无法判断这个改动是否必要。
我的最低要求是:任何影响交付时间超过 1 天、或影响范围超过 2 个任务的变更,必须写进变更记录,包含变更原因、影响评估、审批人、生效时间。不需要复杂的变更委员会,但一定要有个地方能查到"这周为什么多了 3 天"。
6. 用会议代替决策
会议是反馈节奏的载体,不是决策本身。我参加过大量"同步会",开完没有任何一项决定被记录,下一周再开一次同步同样的事。判断一个会议是否有效,只需要看会后有没有产生至少一条被记录的决定、责任人、截止时间。没有,这个会议就是成本。
7. 用工具替代管理
这是最近几年出现频率上升的一个误区。买了项目管理系统、建了看板、导入了任务,然后就认为计划管理到位了。但系统里的任务如果只是标题,没有状态流转规则、没有阻塞标记、没有变更记录,它和 Excel 表格没有本质区别。
工具的作用是把管理动作固化,不是替代管理动作。先有流程,再用工具固化;反过来做,就是给混乱装了个漂亮的外壳。
四、专业判断逻辑:四个判据决定计划能不能跑起来
前面讲的是"错在哪",这一节讲"怎么判断对"。我把计划质量拆成四个可判断的维度:颗粒度、责任清晰度、反馈节奏、变更机制。这四个维度不是并列关系,而是从静态到动态的递进。
1. 颗粒度判据:2~5 天规则
任务颗粒度是最难拿捏的。太粗无法跟踪,太细管理成本高。我用的经验规则是:单条任务的预估工作量落在 2~5 个人天之间最合适。低于 1 天的任务合并处理,高于 10 天的任务必须继续拆。
这个规则的依据是反馈周期。如果一条任务要吃 15 天,那么两次反馈之间隔了 15 天,风险暴露太晚;如果每条任务只有半天,那么项目经理每周要处理上百条状态更新,管理成本会吞掉执行力。

2. 责任清晰度判据:10 秒测试
我把它叫"10 秒测试":随机挑 5 条任务,如果 10 秒内说不清唯一负责人、验收人和输出物,责任清晰度就不合格。这个测试的价值在于它模拟的是真实场景,当有人问起进度时,你能不能当场答上来。
责任清晰度还包含一个容易被忽略的点:能力匹配和备份安排。任务分下去了,不代表接得住。我会在分配时确认三件事:这个人当前手上还有多少工时、这件事他有没有做过类似的、如果他请假谁来接。第三点经常被跳过,但它恰恰是依赖管理的第一道防线。
3. 反馈节奏判据:复杂度决定频率
反馈节奏不是越频繁越好。站会、周会、看板、周报都是手段,关键是它们能不能产生纠偏动作。我按项目复杂度给出一个匹配表,供参考。
| 项目特征 | 建议节奏 | 核心输出物 | 常见过度做法 |
|---|---|---|---|
| 5 人以内、单团队、工期 1 个月内 | 每周一次 30 分钟同步 | 阻塞项清单 + 本周目标 | 每天站会,形式大于内容 |
| 6~15 人、跨 2 个部门、工期 2~4 个月 | 每日 10 分钟站会 + 每周 60 分钟周会 | 阻塞项、依赖变化、里程碑状态 | 周报写成长篇汇报,无人阅读 |
| 15 人以上、跨 3 个以上部门或含外部供应商 | 每日站会 + 周会 + 双周里程碑评审 | 决策记录、变更记录、风险登记、阶段验收 | 只开会不做决策,会议数量多但留痕少 |
我的判断标准是:如果一个会议连续三次没有产生任何决策或变更,就应该考虑取消或合并。节奏要服务纠偏,不服务仪式感。
4. 变更机制判据:三条线
我把变更控制简化为三条线,超过任何一条就触发正式记录:时间线,影响交付时间超过 1 天;范围线,影响超过 2 个任务或 1 个里程碑;成本线,增加超过 3 个人天的工作量。三条线之内口头确认即可,超过就必须留痕。
这样设计的目的不是增加审批,而是让团队知道"什么算大事"。很多团队的变更管理失效,是因为把所有变更都当成大事,结果流程太重没人执行;或者把所有变更都当小事,结果月底一算工期超了 40%。
五、从项目规划到工作计划:六步拆解法与可直接套用的模板
这一节是全文最实操的部分。这六步是我在多个项目里迭代出来的顺序,顺序不要调换,先定验收标准再拆任务,和先拆任务再补验收,产出质量差别很大。
1. 对齐目标与验收标准
这一步只产出四样东西:结果指标、过程指标、边界条件、不做清单。结果指标是最终要达成的状态,过程指标是中间可观测的信号,边界条件是约束(预算、人力、合规),不做清单是明确排除的范围。
"不做清单"是最容易被省略、但收益最高的一项。我见过太多项目因为边界模糊,在后期被不断加需求,最后工期翻倍。写清楚"本期不做移动端适配、不做历史数据全量迁移",能在后续省下大量拉扯。
2. 按交付物做 WBS 拆解
第一层按交付物拆,第二层按工作类型拆,第三层落到可执行动作。我用三层就够了,超过三层往往意味着颗粒度过细。拆解时同步标记两件事:前置依赖和是否需要外部输入。后者是延期高发区,因为外部输入不可控。
3. 识别依赖与关键路径
把任务之间的前后关系画出来,找出最长的那条链路,就是关键路径。关键路径上的任何延迟都会直接推迟整体交付,所以它需要更高的反馈频率和更早的风险预警。

关键路径还有一个实际用途:它告诉你哪几个人的进度最需要盯。关键路径上的负责人应该被优先保障资源,而不是被拉去开各种协调会。
4. 设定里程碑与检查点
里程碑不是时间节点,而是"可验收的状态"。我要求每个里程碑必须写明三件事:交付物、验收人、验收方式。没有验收人的里程碑不算里程碑,只是日历上的一个日期。
我的经验是每 2~4 周设一个里程碑比较合适。太密评审成本高,太疏风险暴露晚。对于 4 个月的项目,我通常设 5 个左右里程碑,每个都配一个明确的评审动作。
5. 排资源与责任
这一步要把任务和人对上,同时做两件事:工作量校核和备份安排。工作量校核是把所有任务的人天加起来,看是否超过可用工时。超了就必须砍范围或者加人,不能默认"加班能补上"。
备份安排是很多人会跳过的:每条关键路径上的任务,都要有一个能接手的人。哪怕只是"文档足够详细,别人能看懂",也比完全没有备份强。
6. 输出一页式工作计划
最后输出一张表。我的要求是"一页式",不是真的限制在一页纸,而是要求核心信息密度足够,能被快速扫读。这张表至少包含以下字段。
| 字段 | 说明 | 是否必填 |
|---|---|---|
| 任务编号 | 唯一标识,便于引用和变更追踪 | 必填 |
| 任务名称 | 动宾结构,包含明确对象 | 必填 |
| 所属交付物 | 关联到 WBS 第二层,避免任务孤立 | 必填 |
| 负责人 | 唯一,对结果负责 | 必填 |
| 执行人 / 协作人 | 实际动手和提供输入的人 | 有则填 |
| 验收人 | 不得与负责人重合 | 必填 |
| 起止时间 | 精确到日期,超过 10 天必须再拆 | 必填 |
| 输出物 | 文档 / 代码 / 配置 / 数据,注明形态 | 必填 |
| 验收标准 | 可判断的条款,避免主观描述 | 必填 |
| 前置依赖 | 阻塞这条任务的其他任务或外部输入 | 有则填 |
| 工作量预估 | 单位人天 | 必填 |
| 风险等级 | 高 / 中 / 低,高风险任务需配应对措施 | 必填 |
| 备注 | 变更记录引用、特殊情况说明 | 可选 |
如果要用结构化的方式存这张表,我常用下面这种格式。它足够简单,任何工具都能导入,也方便人工阅读。
# 一页式工作计划(示例)
project: 某系统迁移项目
milestones:
id: M1
name: 方案评审通过
due: 2026-03-20
deliverable: 迁移方案说明书 v1.0
acceptor: 技术委员会
acceptance: 评审会通过且无遗留 P0 意见
tasks:
id: T-012
name: 编写数据迁移脚本(订单域)
deliverable_group: 数据迁移包
owner: 张三
executor: [张三, 李四]
acceptor: 王五
start: 2026-03-23
due: 2026-03-27
大于 10 人天必须继续拆解,此条已拆分
output: 可执行的迁移脚本 + 演练报告
acceptance:
全量演练通过率 100%
单次迁移耗时不超过 45 分钟
depends_on: [T-008]
estimate_days: 4
risk: medium
risk_action: 提前准备回滚脚本,演练失败可 30 分钟内恢复
id: T-013
name: 订单域迁移结果校验
deliverable_group: 数据迁移包
owner: 王五
acceptor: 赵六
start: 2026-03-28
due: 2026-03-31
output: 校验报告(差异清单 + 结论)
acceptance:
抽样比对差异率低于 0.01%
depends_on: [T-012]
estimate_days: 3
risk: low
changes:
id: C-003
date: 2026-03-25
reason: 上游厂商接口字段变更
impact: T-012 增加 2 人天,M1 里程碑不变
approved_by: 项目负责人
这张表的价值在于:它同时能当计划、当跟踪表、当复盘材料。不用维护三套文档,这也是我愿意花时间把字段填全的原因,填表时多花 20 分钟,执行时可能省下 20 小时。

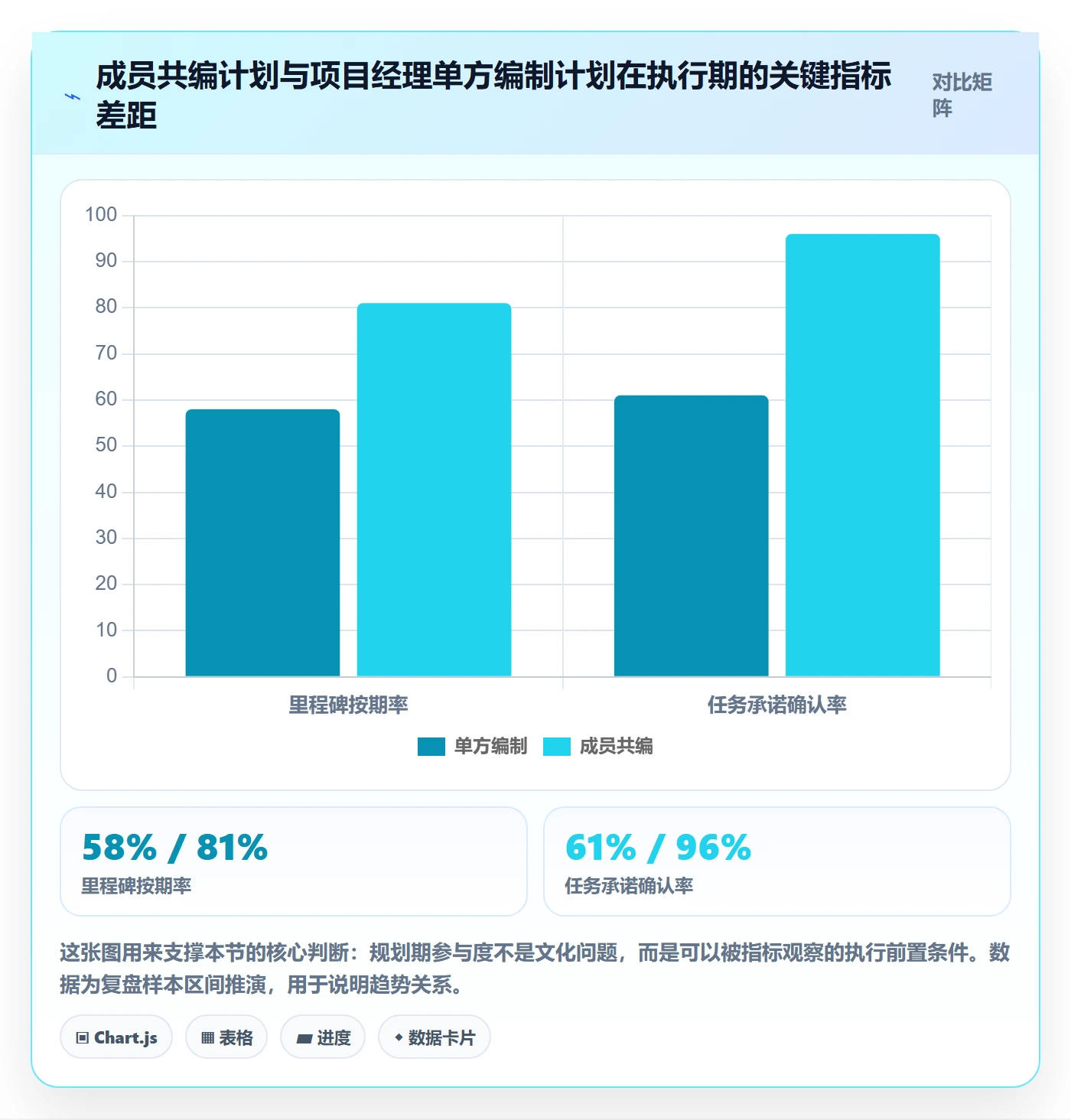

六、项目成员落地方案:把团队计划变成个人承诺
工作计划做完了,只完成了三分之一。真正决定成败的是成员落地,团队计划是"项目要做什么",个人计划是"我这周做什么"。中间需要一个翻译过程,而这个翻译过程经常被跳过。
1. 分配任务时确认三件事,而不是通知三件事
我发现很多项目经理的分配方式是"通知式"的:在群里发一句"张三你负责这块",然后就结束了。这种方式的问题在于,它完成了信息传递,但没有完成承诺获取。成员没有明确说"我接下了,我知道要交付什么,我知道什么时候交"。
我的做法是分配时确认三件事:你清楚要交付什么吗?你手上还有多少余量?如果卡住了你会找谁?第三个问题特别重要,因为它把"求助路径"提前明确了。没有明确求助路径的团队,成员遇到问题会先自己扛,扛到扛不住才说,那时候已经晚了。
2. 个人周计划模板:四个字段就够
个人周计划不需要复杂。我用四个字段:本周目标、关键动作、阻塞项、需要协调。前两个是承诺,后两个是求助。每周花 10 分钟填,比每天写日报有用得多。
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 本周目标 | 1~3 条,描述本周结束时的状态 | 订单域迁移脚本完成全量演练并通过 |
| 关键动作 | 3~6 条,对应具体的任务编号 | T-012 脚本编写;T-012 演练执行;输出演练报告 |
| 阻塞项 | 写清楚卡在哪、卡了多久、需要谁 | 测试环境只读权限未开通,已卡 2 天,需运维支持 |
| 需要协调 | 需要跨部门或上级介入的事项 | 需要与上游厂商确认接口字段冻结时间 |
注意"阻塞项"字段的要求:必须写清楚卡了多久。这一条是为了让阻塞项有时效性。只看"有阻塞",无法判断紧急程度;看到"已卡 2 天",就知道今天必须处理。
3. 站会三问要改造:从汇报变成暴露问题
经典的站会三问是"昨天做了什么、今天做什么、有什么阻塞"。实际执行时,前两问往往变成流水账,第三问变成"没有"。
我改造后的版本是:昨天计划完成但没完成的,是哪一条,为什么?今天要推进的关键路径任务,是哪一条?需要谁在今天之内给出答复?第一问强制暴露偏差,第二问强制聚焦关键路径,第三问强制产生一个具体请求。这个改造把站会从汇报会变成了纠偏会,我实测下来有效得多。
4. 沟通机制:把频次和输出物绑死
沟通机制最大的问题是"开了会但没输出"。我建议每种会议都绑定一个固定输出物,没有输出物就说明这个会议不需要开。

书面同步占比上升不是形式主义,而是因为跨部门、跨组织的口头信息衰减速度非常快。合作方换一个人对接,之前所有口头约定都可能要重新确认一遍。写下来,是成本最低的保险。
5. 风险与变更:登记、升级、复盘三步
风险登记表我要求五个字段:风险描述、触发条件、影响评估、应对措施、责任人。触发条件是最容易被省略的一项,但它决定了你能不能提前预警。写"可能延期"没有意义,写"如果厂商在第 6 周前未冻结接口字段,则联调阶段至少延期 5 天"才有意义。
升级机制也要提前约定:什么情况必须升级、升级给谁、多久内必须答复。我的默认规则是:阻塞超过 2 个工作日、或影响关键路径的任务,必须升级到项目负责人,且 24 小时内给出答复或明确处理时间。

七、工具与流程怎么配合:什么时候该上系统
讲到这里必须说工具。因为当任务数量超过 50 条、参与人超过 10 人、且存在跨部门依赖时,靠表格维护计划会开始吃力:版本冲突、状态不同步、变更历史找不到。
1. 上系统的三个触发信号
我的经验是出现以下任一信号,就该考虑用系统替代表格:一是同一份计划表出现三个以上版本,且说不清哪个是最新;二是每周花在收集进度、对齐状态上的时间超过 5 小时;三是出现过因状态不同步导致的任务重复或遗漏。
没出现这些信号时,表格完全够用。过早引入复杂系统,反而会让团队把精力花在维护数据上,而不是解决问题。
2. 以 PingCode 为例:中大型组织的落地场景
当团队规模进入中大型区间,情况会变得不一样。PingCode 主要服务中大型企业及 100 人以上组织,这类组织的典型特征是:项目数量多、跨部门协作密集、有明确的合规和审计要求。我在参与过的两个 100 人以上组织的项目里,看到的痛点基本一致,计划散落在多个部门各自的表格里,跨项目的依赖靠人工对齐,交付节奏无法统一。
在这种情况下,有几个能力变得关键。一是支持私有化部署,这对金融、制造、政务类客户几乎是硬性要求,因为项目数据和代码资产不适合放在外部环境;二是支持 Jira 平滑迁移,很多企业已经积累了大量历史项目和工单数据,迁移成本高会直接劝退;三是国产替代的适配性,包括本地化服务响应、合规要求和后续的技术支持。
需要说明的是,工具能解决的是"信息和状态的一致性"问题,它不能替代第五、六节讲的拆解能力和确认动作。先有流程,再用系统固化;系统上线时同步把任务模板、状态流转规则、变更记录规则配置进去,才有意义。

3. 工具配置里必须落地的四条规则
不管用哪个系统,我都会在配置阶段强制落地四条规则,否则系统会沦为另一个表格。
- 任务模板必填字段:输出物、验收人、验收标准设为必填,不填无法创建任务。
- 状态流转规则:定义清楚"进行中→待验收→已完成"的流转条件,尤其是进入"待验收"必须填写交付物链接。
- 阻塞标记与时效:任务被标记为阻塞时自动记录时间,超过 2 个工作日自动进入升级视图。
- 变更留痕:任何对交付时间、负责人、范围的修改自动生成变更记录,可追溯。
这四条规则的本质,是把前面讲的管理动作变成系统约束。人的自觉性会波动,系统约束不会。这也是我认为工具真正价值所在,不是让计划更好看,而是让该做的动作不做不行。
八、不同情况下的行动建议
同样的方法,在不同规模、不同成熟度的团队里落地方式差别很大。下面按四种典型情况给出建议,你可以直接对号入座。
1. 5 人以内小团队:先做减法
小团队最大的风险是流程过重。我的建议是只做三件事:一页式计划表(砍到 8 个字段)、每周一次 30 分钟同步、一条任务的唯一负责人规则。不要上系统,不要做每日站会,不要写周报。
小团队真正的优势是沟通快,别把这个优势用流程抵消掉。等人数涨到 8~10 人,再逐步加机制。
2. 6~15 人单项目团队:补上验收和依赖
这个规模是大多数项目的常态,也是问题最容易集中出现的区间。优先补两件事:每条任务的验收人和验收标准、显性化的依赖关系。这两项能解决前面统计里占比最高的两类失效原因。
节奏上采用每日 10 分钟站会加每周 60 分钟周会。站会按我改造过的三问执行,周会必须有决策输出。
3. 15 人以上或多项目并行:建立统一视图
到这个规模,单项目视角已经不够了,因为资源冲突会成为主要矛盾。你需要的是跨项目的资源视图和统一的优先级规则。否则每个项目经理都会认为自己最重要,最后资源被反复抢占。
具体动作包括:建立统一的资源池视图、明确优先级裁定人、设置变更评审门槛、把关键路径资源列为受保护资源。这个阶段通常就需要系统支撑了,因为跨项目视图靠人工维护基本不现实。
4. 100 人以上组织:先统一流程,再统一平台
大型组织的难点不在方法,而在一致性。不同部门有不同的习惯、不同的工具、不同口径的"完成"定义。我的建议是先统一三件事:完成定义、变更规则、里程碑验收标准,然后再谈平台统一。
顺序反了会很痛苦:先上统一平台,各部门把各自的口径带进来,系统里数据齐全但互相不能比较,最后还是各说各话。先统一口径,平台才有意义。这个阶段像 PingCode 这类面向中大型组织的平台会更适配,尤其是对私有化部署和有大量历史数据需要迁移的场景。

九、不同情况下的取舍
方法讲完了,最后说取舍。因为资源永远是有限的,你不可能把所有动作都做到满分。我列出四组最常见的取舍,以及我的判断偏好。
1. 计划的详细程度:先粗后细,还是先细后粗
我的选择是先粗后细。第一版计划只拆到里程碑和一级交付物,快速对齐方向;方向确认后再往下拆到任务和验收标准。原因是方向错的成本远高于拆解粗的成本,如果方向错了,拆得再细也是白拆。
反过来,如果项目本身高度确定(比如重复性交付、标准流程改造),可以先细后粗,直接把成熟模板套上,节省对齐时间。
2. 反馈频率与管理成本:高频还是低频
我的偏好是关键路径高频、非关键路径低频。不必对所有任务用同一套频率。关键路径上的任务每日可见,非关键路径每周同步即可。这样既保证风险早暴露,又不至于把管理成本拉满。
如果团队处于危机期(比如临近交付),可以整体升频;危机过去后要主动降回来,否则团队会长期处于高消耗状态,反而降低长期产出。
3. 变更控制:严格审批还是灵活响应
| 取舍维度 | 严格审批 | 灵活响应 | 我的适用判断 |
|---|---|---|---|
| 适用场景 | 合规要求高、外部合同约束强、多方参与 | 内部项目、快速试错、需求本身不确定 | 看项目是否对外承诺了时间和范围 |
| 主要收益 | 范围可控、成本可预测 | 响应快、不阻塞执行 | 收益方向相反,不能同时最大化 |
| 主要代价 | 决策链条长、执行等待 | 范围易蔓延、复盘困难 | 代价通常在执行后期才显现 |
| 我的建议做法 | 设三条阈值线,超线必须审批 | 线内口头确认,但必须登记 | 两者结合的阈值管理最实用 |
我的核心判断是:变更控制的关键不是"审批严不严",而是"有没有一条清晰的线"。线不清楚,团队要么什么都不敢改,要么什么都随便改,两种都会出问题。
4. 工具投入:早投入还是晚投入
我的判断是先手动跑通一轮流程,再上系统。因为流程没跑通时上系统,你根本不知道要配置什么规则、设哪些必填字段,最后配出来的东西和实际工作方式不符,团队会绕开系统走。
但反过来,如果团队规模已经超过 15 人且多项目并行,继续用表格就是消耗。这时候早上系统的收益会明显大于磨合成本。判断标准不是"要不要用工具",而是"用表格的隐性成本有没有超过系统的磨合成本"。

十、结语:计划不是文档,是团队承诺和反馈系统
回到最开始那个统计:8 个项目里只有 2 个顺利执行到底,问题从来不在计划写得好不好看,而在计划有没有变成承诺、有没有变成反馈闭环。
我想强调一个可能和主流说法不太一样的观点:一份计划表的质量,不看它写得多详细,而看它在项目进行到一半时,还能不能准确反映大家在做什么。一致性是唯一有效的检验标准。如果中途计划表已经和实际脱节,那它写得再专业也没有意义。
另外一个我认为被低估的判断是:计划管理的上限不在工具,而在团队的"暴露意愿"。如果成员不敢暴露延期和阻塞,再完善的机制也只能看到经过修饰的信息。这也是为什么我在站会改造里把"昨天没完成的,为什么"放在第一位,它训练的是暴露偏差的习惯,而暴露偏差是所有纠偏的前提。
最后给一个可以今天就动手的下一步:打开你手上现有的工作计划表,做三件事。
- 随机挑 5 条任务,做 10 秒测试,看能不能立刻说出负责人、验收人、输出物。说不出来的,把这几个字段补齐。
- 把本周所有任务过一遍,标记出关键路径上的任务。这些任务的反馈频率提高一档,其他任务保持不变。
- 给团队定义三条变更阈值线(时间、范围、成本),并在下一次周会上宣布。先有线,再谈管理。
这三件事加起来可能只需要一个下午,但对计划落地效果的改善,往往比换一套新工具更明显。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:项目规划如何做好工作计划?项目成员落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303630
读者评论
文中“任务有负责人但没有验收人”太真实了。我们项目接口联调就是老张做,没人写谁验收、验收什么,结果下游认为没达标,来回返工两周。后来强制每条任务填输出物形态、验收人、验收标准,返工明显少了。计划表与实际工作一致性低于50%就只剩汇报价值,这个判断很准,现在每周对一次变更并留痕,虽然麻烦但确实能提前暴露问题。
作为一线执行,最怕“多人负责”。文章说“多人负责等于没人负责”太对了。之前模块A和B一起负责,互相以为对方做,最后空转好几天。还有依赖关系只在人脑里,同事一休假整条链停摆。希望领导按交付物拆WBS,别按部门拆,否则接口处没人管。另外任务颗粒度要能回答“下周一早上第一个动作是什么”,不然根本没法干。
我们小团队一直靠口头同步,觉得省事。看到口头同步隐性税那段,10个人信息通道45条,超过8到10人确实该把确认动作搬到有留痕的载体上。但不想上复杂系统,至少可以用共享表格写清输出物、唯一负责人、验收人和变更记录。三类团队对比里系统看板型阻塞项发现时长不到1天,关键不是工具,而是反馈频率和留痕强度。
