工作计划管理方法大全:项目成员项目规划效率提升落地清单

工作计划管理方法大全:项目成员项目规划效率提升落地清单

2025 年 3 月,我接手了一个已经延期三周的 14 人交付项目。翻开它的项目计划表,格式堪称范本:35 行任务,责任人、开始时间、结束时间、进度百分比一应俱全,甘特图配色也很讲究。但当我逐个问成员“你这周要交的东西具体是什么”时,7 个人给出了 7 个模糊答案。这份计划表在共享盘里躺了 21 天,没有一次被真正打开过。那一刻我确认了一件事:项目成员的计划管理失效,绝大多数不是因为不会用方法,而是因为计划从来没有被翻译成“今天能动手做的事”。

这也是我不太愿意写“方法大全”的原因。把 WBS、甘特图、关键路径、看板、OKR、敏捷、瀑布这些词排成一张漂亮的目录,对读者几乎没有帮助。项目成员真正卡住的地方很具体:目标没澄清就开始干、验收标准没写导致返工、依赖没标注导致互相等待、变更没留痕导致扯皮、没有缓冲导致一次意外就全盘延期。

下面这份清单,来自我在三个不同规模项目里的实际执行记录,包含完整动作、模板和判断标准,也包含我判断失误、把颗粒度拆得过细导致管理成本反超收益的那段经历。全文按“结论,场景,误区,判断逻辑,落地动作,工具,行动建议,取舍,指标,启动清单”的顺序展开,你可以按需跳读。

一、核心结论:先把四个判断立住,再谈方法

在进入具体动作之前,我想先把四条结论放在前面。这四条判断决定了一个团队选什么方法、用什么工具、拆到什么颗粒度。如果这四条是错的,后面所有方法都会变成形式主义。

1. 计划的最小单元是“可交付物”,不是“任务”

“完成接口开发”是任务,“交付一个可运行、可测试、有说明文档的支付回调接口,重复回调 100 次订单状态只变更 1 次”才是可交付物。两者的差别在于:前者无法验收,后者可以。项目成员的返工,几乎全部来自“任务级描述 + 口头验收标准”这个组合。

我做过一次内部统计,把连续三个项目的返工工时按原因归类,结果排在第一位的不是技术难度,而是“做完之后才发现理解不一致”。这类返工的平均修复成本是正常工时的 1.8 倍,因为它通常发生在联调或测试阶段,牵扯的人更多。

2. 项目成员效率低,卡在等待的时间往往比干活还多

我让团队里 11 位成员连续两周记录自己的时间去向,粒度到半小时。汇总结果比我预想的更糟:真正推进交付物的时间不到四成,等待依赖方的答复、等待前置任务交付、等待环境就绪,加起来超过两成。这个数字直接解释了为什么“每个人看起来都很忙,项目还是延期”。

工作计划管理方法大全:项目成员项目规划效率提升落地清单

3. 排期真正难的是依赖,不是日期

很多人把排期理解为“给每件事填上开始和结束日期”。但填日期这个动作本身不产生任何约束力,真正决定项目能不能按期的,是任务之间的依赖关系。一个没有被标注的前置依赖,等于一颗定时炸弹。

我见过最典型的情况:前端在等后端接口,后端在等数据库表结构冻结,数据库在等业务方确认字段定义,业务方在等上级拍板。这条链条上没有任何一个环节写在计划表里,所以每个人都有充分的理由认为自己没有延期。

4. 变更留痕的价值,大于变更本身

项目里变更不可避免,问题也不在于变更,而在于变更之后没有记录。两周后复盘时,没人能说清需求是“一开始就写了”还是“后来改的”,讨论就会从解决问题滑向追责。我的做法是:任何影响交付物、截止时间、验收标准的调整,必须写进变更日志,一行字即可,但必须有日期、提出人和影响范围。

这一条执行起来成本极低,收益却极高。它让复盘有据可依,也让成员在提出变更时更谨慎。

二、真实场景:一个 14 人项目,从 6 周拖到 9 周,问题出在哪

结论讲完,我说说那个具体项目。它的失控过程非常有代表性,几乎可以当作计划管理失效的标准样本。

1. 项目背景与第一次诊断

项目是一个面向企业内部的中台改造,周期原定 6 周,团队 14 人,分属研发、测试、数据和业务四个方向。我介入时已经是第 5 周,整体进度看起来完成了 47%,但所有人都说“最后两周能冲刺完成”。

我用一个下午做了三件事:第一,把计划表里 35 行任务逐条问责任人“交付物是什么、怎么算完成”;第二,把所有任务之间的依赖口头梳理一遍;第三,统计过去三周的阻塞记录。结果是:35 行任务里有 19 行没有明确的交付物描述,梳理出的依赖关系中有 11 条从未出现在计划表里,过去三周的阻塞平均持续时长达到 31 小时。

2. 那三周里到底发生了什么

具体现象比数字更能说明问题。我把它整理成五条,几乎每一条都能在其他项目里找到影子。

  • 口头对齐,事后分歧。“接口按昨天说的那样返回”成为常见表述,但昨天的“那样”在不同人记忆里不一样,联调时才发现字段命名和错误码都不统一。
  • 计划表与执行脱节。计划表每周五更新一次,成员日常用自己的待办清单,两套系统并行,导致计划表的进度百分比基本靠估计。
  • 阻塞靠追问才暴露。没有固定的升级通道,成员遇到卡点先自己想办法,平均拖延 6 小时以上才在群里提问。
  • 没有一条缓冲。6 周排期是满打满算的,任何一次环境故障或需求微调都会直接转化为延期,且无法回收。
  • 变更无记录。三周内至少发生了 9 次需求微调,全部通过群聊完成,没有一次写进计划表或变更日志。

这五条里,只有第三条是“沟通问题”,其余四条都是计划结构问题。这也是我反复强调的判断:把计划管理失效归结为“沟通不到位”,往往会掩盖真正的结构性缺陷,导致改进动作全部落在开会和强调执行力上。

3. 我们做的“计划体检”:七个问题

我设计了一份只有七个问题的体检表,要求每个成员用自己的任务逐条回答。这七个问题后来成为我所有项目的标准动作。

  1. 你的任务交付物是什么?用名词描述,不用动词。
  2. 怎么判断它完成了?写出至少两条可验证的标准。
  3. 它依赖谁?依赖的具体产出是什么?
  4. 它被谁依赖?你延期会影响谁?
  5. 你计划什么时候完成?这个时间包含缓冲吗?
  6. 如果中途卡住超过 4 小时,你找谁、通过什么方式升级?
  7. 你的任务在过去一周有没有发生变化?变化记录在哪里?

14 个人里,有 9 个人在第 2 题上卡住超过 5 分钟,有 11 个人在第 4 题上给出了我之前没听过的答案。这份体检表最大的价值不是产出文档,而是让每个人第一次意识到自己的任务处在一张网里,而不是一条直线上。

4. 修正之后,四周内的数据变化

接下来四周,我们只做了四件事:补齐交付物和验收标准、把依赖关系画出来重排顺序、把任务颗粒度压到 3 天以内、每个里程碑留 15% 缓冲。没有引入任何新工具,仍然用原来的表格。

工作计划管理方法大全:项目成员项目规划效率提升落地清单

需要诚实说明的是,这个项目最终还是延期了 5 天,没有回到原定 6 周。但它从“失控的 3 周延期”变成了“可预期的 5 天延期”,两者的管理含义完全不同:前者你无法对业务方给出任何可靠承诺,后者你可以。

三、常见误区:把方法名词当解决方案

我复盘过自己带过的和旁观的十几个项目,误区大体可以分成三类:认知类、执行类、工具类。这三类的危害程度不同,纠正难度也不同。

1. 认知类误区

(1)把方法名词当成解决方案

“我们上 OKR 吧”“我们用敏捷吧”“我们搞个看板吧”,这类提议通常出现在项目出问题之后,而且提议者往往说不清这个方法要解决哪个具体症状。方法是症状的下游,不是上游。如果问题是没有验收标准,上 OKR 只会让目标更宏大、验收更模糊。

(2)认为计划越详细越好

我自己就踩过这个坑。有一段时间我要求所有任务拆到 0.5 天,结果团队成员每天花在更新状态上的时间接近 40 分钟,而且因为颗粒度太细,任务频繁变更,看板噪音极大。第八周我把它调回 2 天颗粒度,管理耗时直接下降,返工率反而更低了。这件事我后面会用一张图专门讲。

(3)把“计划”和“待办清单”混为一谈

个人待办是私有的、可随时调整的;项目计划是公开的、有承诺性质的。把两者混在一起,就会出现“我列表里有 20 件事,但没人知道哪件影响别人”的局面。

2. 执行类误区

(1)只写任务名,不写验收标准

这是所有误区里成本最高的一个。它不会在计划阶段暴露,只会在联调、测试、验收阶段集中爆发。判断标准很简单:如果一条任务描述里没有“可验证的完成条件”,它就不算计划。

(2)排期只填日期,不标依赖

依赖关系决定了哪些延期是致命的,哪些是可容忍的。没有依赖标注的排期,本质上是一份时间心愿单。

(3)用会议代替同步

会议的问题不是浪费时间,而是它把同步责任转移给了组织者。一旦组织者缺席或延期,信息就断了。更稳的做法是:状态更新默认异步,会议只用于解决分歧和做决策。

(4)没有缓冲,或者缓冲被当成“提前量”

缓冲必须挂在里程碑上,且必须写明“什么情况下可以使用”。挂在单个人身上的缓冲会被默默消耗掉,然后没人知道项目已经失去弹性。

(5)只追进度不控质量

进度 100%、质量 70% 的项目,交付后会产生更长的修复尾巴。我在两个项目里对比过:接受“进度 90% 但验收标准全部达标”的项目,交付后四周内的缺陷修复工时比“进度 100% 但验收标准部分跳过的项目少了将近一半。

3. 工具类误区

(1)工具搬家

从表格搬到看板、从看板搬到平台,每次搬家都会丢失历史数据,也都会消耗团队的耐心。工具迁移应该由“当前工具无法解决的痛”驱动,而不是由新鲜感驱动。

(2)多个信息源并存

计划在表格里、进度在群里、文档在网盘里、缺陷在另一个系统里,这种状态下任何一次状态询问都需要跨四个地方取证。统一入口不是工具要求,是认知要求:团队只能有一个“事实来源”。

工作计划管理方法大全:项目成员项目规划效率提升落地清单

四、专业判断逻辑:计划管理的四层校验模型

把上面这些经验抽象一下,我形成了一个四层校验模型。它不替代任何具体方法论,而是用来判断一个项目的计划是否具备“可执行性”。四层全部通过,项目才具备按期交付的基础条件。

1. 目标层:每个任务都能回答“交什么”

这一层只问一个问题:把任务名遮住,只看交付物描述,能不能判断它完成了没有?我的经验判断标准是:如果交付物需要超过一句话描述,通常是任务太大;如果需要看代码或看界面才能判断,通常是验收标准没写清楚。

目标层的输入是业务方或产品的需求,输出是可交付物清单。这一层没通过就往下走,后面所有工作都在错误的地基上做加法。

2. 结构层:每个任务都能回答“等谁、被谁等”

结构层处理依赖。我的做法是先画一张依赖草图,不区分时间,只画箭头,然后找出所有“被依赖次数最多”的节点。这些节点就是风险集中区,必须优先排期、优先配置人手、优先准备备选方案。

判断结构层是否合格,有一个简单检验:随机挑一个任务,问责任人“如果你今天完不成,谁最先受影响”。如果他答得出来,结构层就是合格的。

3. 节奏层:里程碑有没有缓冲,缓冲有没有归属

节奏层解决的是波动吸收问题。所有项目都会有意外,区别在于意外是被缓冲吸收,还是直接变成延期。我的基准建议是每个里程碑留 10% 到 15% 的缓冲,且缓冲由项目经理统一管理,不分配到个人。

把缓冲分到个人,会出现一个经典现象:每个人都在最后一天用完自己的缓冲,而项目层面依然没有弹性。集中管理的好处是,缓冲可以优先供给关键路径上的任务。

4. 反馈层:从发现问题到升级,有没有固定通道

反馈层决定前三层能否持续有效。我要求团队明确三件事:阻塞多久必须上报(我的基准是 4 小时)、上报给谁(唯一责任人)、多久必须响应(我的基准是当天)。

这三件事写进项目启动文档后,阻塞的平均持续时长从 31 小时降到 9 小时。变化的关键不在于响应速度,而在于“上报是否被视为正常行为”。如果团队文化里把上报卡点当成能力不足,反馈层就永远是空的。

工作计划管理方法大全:项目成员项目规划效率提升落地清单

五、落地清单:从接到目标到按时交付的七个动作

四层模型是判断框架,接下来是动作清单。我把它压到七个动作,每个动作都有明确的输入、动作、输出和检查点,可以直接照做。

1. 动作一:澄清目标,把模糊需求变成可回答的问题

输入是业务方或产品的一句话需求。动作是提出六个澄清问题,输出是一页纸的目标说明。我常用的六个问题是:这个交付物解决谁的什么问题?不做会怎样?成功的判断标准是什么?边界在哪里(明确不做什么)?依赖外部什么资源?如果只能完成一部分,优先保哪部分?

这六个问题看起来简单,但能挡掉大量后期返工。检查点是:目标说明能否在 3 分钟内向一个不了解背景的同事讲清楚。

2. 动作二:用 WBS 拆到可交付物层级

拆解原则是“按交付物拆,不按职能拆”。按职能拆会出现“研发部分、测试部分、运维部分”这种无法验收的结构;按交付物拆则会得到“订单状态机重构完成并上线灰度”这类可验证的单元。

【WBS 拆解示例】
层级 1:交易链路稳定性提升

层级 2:订单状态机重构

层级 3:状态机设计与评审(交付物:状态图 + 评审记录)

层级 3:核心状态流转实现(交付物:可运行代码 + 单元测试)

层级 3:历史数据迁移脚本(交付物:脚本 + 回滚方案 + 演练记录)

层级 2:回调幂等与重试机制

层级 3:幂等校验接口(交付物:接口 + 说明文档)

层级 3:重试补偿任务(交付物:定时任务 + 监控看板)

检查标准是:最底层的每一项都能独立验收,且预计时长不超过 3 天。超过 3 天的继续拆,拆不动的说明还没想清楚。

3. 动作三:为每个交付物写验收标准

验收标准必须可验证、可复现、有边界。我通常要求至少两条:一条功能性的,一条非功能或边界性的。比如“重复回调 100 次,订单状态只变更 1 次”是功能性标准,“接口 P99 响应时间不超过 200 毫秒”是非功能标准。

【任务卡模板】
任务名称:支付回调幂等校验

交付物:可运行接口 + 单元测试 + 1 页接口说明

验收标准:

重复回调 100 次,订单状态只变更 1 次
异常场景日志可追溯到请求 ID 与原订单号
责任人:张某(唯一责任人)

协作人:李某(提供测试账号)、王某(评审接口文档)

前置依赖:订单表结构冻结(负责人赵某,截止 3/12)

后置影响:对账任务、退款流程

预估工时:2.5 人天(含 0.5 天缓冲)

截止时间:3/18 18:00

检查点:3/14 完成接口联调,3/17 完成测试

阻塞升级:超过 4 小时无人响应,直接升级至项目经理

这张卡片是我用得最久的一个模板。它把依赖、缓冲、升级通道全部放在一页里,成员不需要翻其他文档就能自检。

4. 动作四:标注依赖,找出关键路径

做法很简单:对每个任务问“我依赖谁的什么产出”,把答案写进任务卡的“前置依赖”字段;再问“谁会依赖我”,写进“后置影响”。全部标完后,找出最长的一条依赖链,它就是关键路径。

关键路径上的任务必须满足三个条件:责任人唯一、有检查点、有缓冲。我见过太多项目把最关键的三个任务分配给同一个人,那个人一旦请假,整条路径就停摆。

5. 动作五:设置缓冲,并规定使用条件

缓冲挂在里程碑上,比例按项目不确定性调整。需求相对稳定、团队磨合充分的项目,10% 足够;新领域、新技术、跨部门协作多的项目,15% 到 20% 更稳妥。

使用条件必须提前写清楚,例如“仅当关键路径任务因外部依赖阻塞超过 8 小时,方可动用缓冲”。没有使用条件的缓冲会在项目前期被静默消耗,等到真正需要时已经没有了。

6. 动作六:建立日/周执行机制

这一层我尽量做得轻。日常只需要三件事:每天开工前确认“今天要推进的交付物是什么”,下班前更新一次任务状态,遇到阻塞按升级规则上报。周层面只需要一次 30 分钟以内的计划与回顾。

站会只说三件事:昨天推进了哪个交付物、今天推进哪个、有没有阻塞。不汇报进度百分比,不讨论技术方案,不做任务分配。需要讨论的另开小会,这条规则能省下大量时间。

7. 动作七:每周复盘,做一次小改进实验

复盘不是总结会,而是改进实验的设计会。每次只挑一个指标、一个动作,下周验证。比如“把阻塞上报阈值从 8 小时降到 4 小时,观察阻塞平均时长变化”。一次改一件事,才能知道是哪个动作起了作用。

工作计划管理方法大全:项目成员项目规划效率提升落地清单

六、数据观察与工具落地:什么阶段该换工具

动作清单可以在任何工具上执行,这一点必须先说清楚。我见过用一张共享表格把 20 人项目管得很稳的团队,也见过用了完整平台依然每周延期的团队。工具决定的是信息同步成本,不是计划质量本身。但团队规模和协作复杂度到了一定程度,工具确实会变成瓶颈。

1. 三种规模下的最小可用配置

我把配置分成三档,判断依据是“跨职能依赖数量”和“参与人数”,而不是项目预算。

  • 5 人以内、依赖简单。一张共享表格加一个任务卡模板就够了,关键是字段统一,不要一人一个格式。
  • 5 到 15 人、有 2 到 3 个职能。需要看板或轻量项目工具,至少支持任务状态、责任人、依赖标记和变更记录。
  • 15 人以上、跨 3 个以上部门、有交付合规要求。表格和轻量看板都会碰到天花板,依赖关系和变更历史无法可靠追溯,这时候需要考虑完整的项目管理平台。

2. 中大型组织的真实痛点:不是没工具,是信息不在一处

我参与过一次 300 人规模研发组织的计划管理诊断。他们的痛点和中小团队完全不同:工具不是没有,而是有四个。需求在一个系统、任务在另一个系统、缺陷在第三个、周报在第四个。结果是任何一次跨部门进度对齐,都要花 2 到 3 天做数据核对。

这类组织的核心诉求非常具体:跨部门依赖可视化、变更历史可追溯、数据能私有化存放以满足合规要求、迁移成本可控。这四点里,前两点是管理诉求,后两点是工程和合规诉求,缺一不可。

3. 以 PingCode 为例:中大型组织的适配场景

在评估工具时,我接触过 PingCode。它的定位比较清晰:主要服务中大型企业及 100 人以上组织,适合那些已经跨过“靠一张表格就能对齐”的阶段、但又被多系统割裂困扰的团队。对这个规模的团队来说,把需求、任务、缺陷、测试和发布放在同一条链路上,是减少跨系统核对成本最直接的方式。

另外两个能力对中大型组织特别关键。一是支持私有化部署,这对数据不能出内网、有明确合规审计要求的组织是硬门槛,很多轻量 SaaS 工具在这一关就被排除了。二是支持 Jira 平滑迁移,包含工作项、状态流转、字段映射等内容的迁移路径,对于本来就在用国外工具、希望做国产替代的团队,迁移成本是决策里权重很高的一项。

我把话说到这里,需要避免一个常见误导:工具选型的起点应该是“当前工具解决不了的具体痛点”,而不是“这个工具功能更多”。如果你现在的痛点是“成员不写验收标准”,换任何平台都解决不了,那是机制问题。

4. 选型对照表

评估维度 表格 轻量看板 完整项目管理平台
适用团队规模 5 人以内 5 到 15 人 15 人以上,尤其是 100 人以上组织
依赖关系表达 靠手写备注,易遗漏 支持简单前置/后置 支持跨项目、跨部门的依赖链路
变更追溯 弱,依赖人工记录 中等,保留部分历史 强,工作项全生命周期可追溯
跨部门可见性 差,需人工汇总 一般,按项目隔离 强,可按组织维度聚合
私有化与合规 取决于存放位置 多数不支持 支持,如 PingCode 支持私有化部署
迁移成本 低 中 中高,但支持 Jira 平滑迁移时可显著降低
主要风险 规模上升后失控 多系统并存导致割裂 配置过重、流程僵化

工作计划管理方法大全:项目成员项目规划效率提升落地清单

七、不同情况下的行动建议

同样的方法,在不同角色和不同场景下的优先级完全不同。下面按五种常见情况分别给出建议,你可以直接对号入座。

1. 如果你是一线项目成员

你不需要推动整个团队改革,只需要守住三件事:每张任务卡写清交付物和验收标准、遇到依赖立刻写下来并告知相关人、阻塞超过 4 小时就升级。这三件事的成本极低,但能让你在复盘时说得清、在协作时不被动等。

每周花 15 分钟做一次个人计划检查:下周要交什么、依赖谁、有没有风险点。这个习惯我坚持了两年,它让我的任务鲜少出现“临到期才发现做不完”的情况。

2. 如果你是项目经理

你的首要动作不是催进度,而是把依赖关系和缓冲机制建立起来。建议第一周只做两件事:把所有跨职能依赖画成一张图,给每个里程碑加上缓冲和使用条件。

第二周开始建立反馈机制:明确升级阈值、响应时限和唯一责任人。第三周再引入指标和复盘。顺序不要颠倒,先有结构再谈指标。

3. 如果你是 PMO 或团队负责人

你的杠杆在标准化,而不是在具体项目里救火。建议先统一三样东西:任务卡模板、状态定义、复盘模板。这三样统一之后,跨项目的横向对比才有可能。

其次是工具治理。如果组织内已经存在四个以上的信息源,先做一次合并评估,明确唯一事实来源,再考虑是否升级平台。对 100 人以上、有多部门协作和合规要求的组织,支持私有化部署和 Jira 平滑迁移的平台会是比较务实的候选方向。

4. 如果是跨部门协作项目

跨部门项目的第一风险永远是“谁说了算”。建议在启动阶段就明确三类角色:决策人(对范围变更有最终裁决权)、交付责任人(对各自交付物负责)、协调人(负责依赖推进和阻塞升级)。

另外建议为每个跨部门依赖设置一个“承诺日期”,而不是“期望日期”。承诺日期一旦给出,变更必须走变更日志。

5. 如果是创业小团队

不要上重流程。我的建议是只保留三样:一张任务卡模板、一次每周 30 分钟的计划会、一份变更日志。等团队超过 10 人或者首次出现“两个人做了同一件事”时,再考虑引入看板。

工作计划管理方法大全:项目成员项目规划效率提升落地清单

八、不同情况下的取舍

方法清单最大的问题是它不告诉你什么时候不该用。下面五组取舍,是我在真实项目里反复面对的决策点,我把判断依据写出来供你参考。

1. 计划颗粒度:细还是粗

颗粒度不是越细越好。太粗会失真,太细会让管理成本反超收益。我的判断基准是:任务平均时长控制在 2 到 3 天,是返工率和管理成本之间的较优区间。低于 1 天时,状态更新的频率会高到让人厌烦,反而导致数据不准。

工作计划管理方法大全:项目成员项目规划效率提升落地清单

2. 方法论:瀑布、敏捷还是混合

判断依据是需求不确定性和交付边界的清晰度。需求稳定、验收标准明确、外部依赖多的项目,阶段式计划更有效;需求快速变化、需要频繁验证的项目,迭代式更合适。

现实中绝大多数项目是混合的:整体按阶段规划里程碑,阶段内部按两周迭代推进。不要在方法论选择上花太多时间,先把验收标准和依赖关系做对,用什么方法论都能跑起来。

3. 工具:留在现有工具还是迁移

迁移的前提是现有工具存在无法绕过的问题,比如跨部门依赖无法表达、变更历史丢失、合规要求无法满足。如果只是“用起来不够爽”,迁移的收益通常低于团队的学习成本和历史数据损失。

对 100 人以上的组织,如果同时存在私有化部署需求和历史工具迁移需求,那么把这两点作为候选平台的硬性筛选条件,可以快速缩小选型范围,避免在功能对比上无限拉长决策周期。

4. 会议:站会、周会还是异步文档

我的默认规则是:状态同步全部异步,会议只用于决策和解决分歧。站会保留但控制在 10 分钟以内,周会控制在 30 分钟以内,且必须提前有书面材料。如果一场会议没有需要现场裁决的分歧,它就可以改成文档。

5. 指标:交付确定性还是吞吐量

这两个指标会导向完全不同的行为。只追吞吐量,团队倾向于接更多任务、快速标记完成;只追交付确定性,团队倾向于少承诺、做扎实。我的建议是以交付确定性为主指标,吞吐量为辅助观察,因为交付确定性直接关联业务方的信任。

九、效率指标与复盘:怎么证明真的提升了

“效率提升”这个说法如果没有指标支撑,就只是感受。下面是我实际使用的五个指标,以及配套的复盘方法。

1. 五个核心指标及定义

  • 按期交付率。统计周期内按承诺日期完成的交付物数量除以总交付物数量。建议按周统计,观察趋势而非单点。
  • 任务平均周期。从任务开始到验收通过的平均天数。它反映的是流程效率,包含等待时间。
  • 阻塞平均时长。从阻塞发生到阻塞解除的平均小时数。这个指标对反馈层最敏感。
  • 返工率。发生返工的任务数量除以总任务数量,或返工工时除以总工时。后者更能反映真实成本。
  • 计划变更次数。每周记录的正式变更条目数。数量不是越低越好,过低可能意味着变更被隐性地消化掉了。

2. 周复盘模板

【周复盘模板】
本周计划完成情况

计划交付物:8 项,实际完成:7 项

未完成项及原因:接口联调依赖外部环境,晚 2 天

本周阻塞情况

阻塞发生次数:5 次,平均解除时长:9 小时

主要来源:外部接口未就绪(3 次)、测试环境排队(2 次)

本周变更情况

变更条目:3 条,影响交付物的:1 条

是否已同步相关方:是

本周数据

按期交付率:88%,返工率:11%

下周改进实验(只选一件)

实验内容:外部接口依赖提前一周确认联调时间

观察指标:阻塞发生次数

验证周期:1 周

模板的关键在最后一行:每周只做一个改进实验,并且写明观察指标。我见过太多团队每周列十条改进措施,下周一条也没落地。

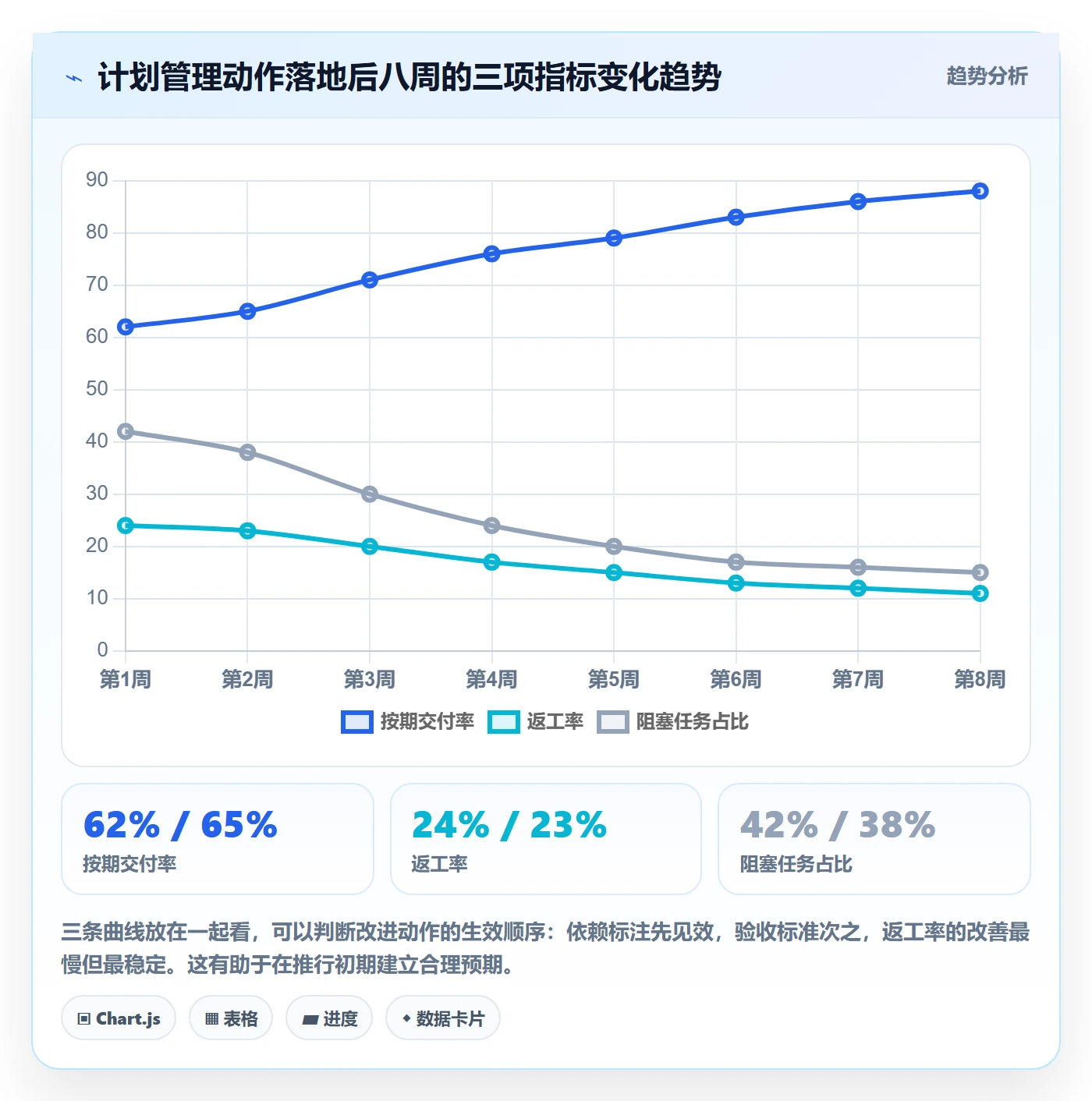

3. 八周指标观察

下面这组数据来自我前面提到的那个 14 人项目。前期只做结构调整,没有引入新工具,指标在第三周之后开始稳定改善。这也是我想强调的一点:指标改善有明显的滞后期,前两周不要因为数据没变化就放弃。

工作计划管理方法大全:项目成员项目规划效率提升落地清单

十、常见问题

1. 团队不愿意写验收标准怎么办?

不要要求全员一次性改造。先在你负责的关键路径任务上示范,把验收标准写出来,让联调阶段的返工明显减少。当其他成员发现“写清楚之后少吵了两次”,推广阻力会小很多。机制推广靠收益示范,不靠制度强制。

2. 计划总是被临时插入的需求打乱,怎么办?

插单本身不可怕,可怕的是插单没有成本。我的做法是建立一个简单的排队规则:新需求进入时,必须明确它替换掉哪一项现有任务,或者明确整体截止时间顺延多少天。让提出方做选择,而不是让执行方硬扛。

3. 小团队有必要用项目管理平台吗?

多数情况下没有必要。5 人以内、依赖简单的团队,一张结构统一的共享表格加任务卡模板就足够。工具的复杂度超过协作复杂度时,维护成本会吞掉全部收益。等团队超过 10 人、或者第一次出现“重复劳动”和“依赖遗漏”时再评估升级。

4. 敏捷项目还需要做长期计划吗?

需要,但形态不同。敏捷里的长期计划表现为里程碑和发布节奏,而不是详细的甘特图。里程碑用来对齐外部依赖和业务预期,迭代用来处理内部不确定性。两者不冲突。

5. 怎么判断计划管理真的见效了?

看三个信号:跨职能等待时间是否下降、返工是否减少、业务方是否愿意接受你给出的承诺日期。前两个是内部指标,第三个是外部认可。如果三个方向上都没有变化,说明你改的多半是形式,不是结构。

十一、7 天启动行动清单

如果你准备明天就开始,不需要等团队达成共识,也不需要先选工具。下面这七天动作可以在你现有的工作环境里完成,每天 30 分钟以内。

  1. 第 1 天:统一信息源。把当前分散在表格、群聊、文档里的任务信息,合并到一处。哪怕只是一张表格,也要明确它是唯一事实来源。
  2. 第 2 天:拆解当前任务。把你手上最复杂的一项任务拆到 3 天以内的可交付物,超过 3 天的继续拆。
  3. 第 3 天:补验收标准。为拆出来的每个交付物写至少两条可验证的完成标准,一条功能性、一条边界性。
  4. 第 4 天:标依赖。对每个任务写清“我依赖谁、谁依赖我”,把最长的一条链标出来,它就是你的关键路径。
  5. 第 5 天:设缓冲。给下一个里程碑留 10% 到 15% 的缓冲,并写清什么条件下可以动用。
  6. 第 6 天:开一次 10 分钟站会。只说三件事:推进了哪个交付物、今天推进哪个、有没有阻塞。不汇报百分比。
  7. 第 7 天:做一次周复盘。按模板记录一到两个数据,只挑一个改进实验,下周验证。

七天之后你大概率不会看到指标大幅改善,但你会获得两样更重要的东西:一份能说清交付物和依赖的计划,以及一个能被验证的改进节奏。

总结:计划管理的本质是减少等待和返工,不是增加表格

我把这篇文章里所有内容压缩成一句话:项目成员的项目规划效率,取决于计划被翻译成可交付物的程度,以及依赖被显性化的程度,而不取决于用了多少方法名词。

三个反常识的判断值得记住。第一,计划管理的时间投入应该很小,一线成员每周不到两小时,多出来的时间应该还给交付本身。第二,颗粒度不是越细越好,2 到 3 天是返工率与管理成本之间的较优区间,拆到 0.5 天会让管理动作本身变成负担。第三,工具升级的收益集中在依赖识别和变更追溯两项能力上,如果这两项问题不存在,换工具基本是浪费。

至于下一步,我的建议很明确:不要先选工具,也不要先开动员会。今天就做一件事,把你手上最复杂的那项任务,改写成一张包含交付物、验收标准、前置依赖和升级通道的任务卡。如果你的团队规模已经超过 15 人、跨三个以上部门协作,并且同时存在数据私有化存放和历史工具迁移的需求,那再把工具选型提到日程上,把私有化部署能力和迁移路径作为硬性筛选条件,会比单纯比较功能清单更快得到结论。

计划管理的最终目标不是让计划看起来完整,而是让每一个成员在周一早上就知道:这周我要交出什么,我在等谁,谁在等我,以及卡住了该找谁。做到这四点,延期会变成可预期、可承诺、可管理的事情。

常见问题解答(FAQ)

1. 项目任务拆解到什么颗粒度才算合适,拆太细会不会反而增加管理成本?

我们团队刚开始推行计划管理的时候,我把一个两周的模块拆成了四十多条任务,结果每天光更新状态就花掉半小时,大家还嫌烦。后来我又试着只写五六条大任务,结果到了周末才发现谁都没法说清进度到底卡在哪。我就想知道,这个颗粒度到底有没有一个能落地的判断标准。

判断标准只有一个:这个任务能不能在1到3个工作日内做完,并且有一样看得见的东西交付出来。具体可以按四步检查:一是看交付物,如果一条任务写不出“做完之后交付什么文件、什么功能、什么结论”,说明它太粗,继续往下拆;二是看负责人,一条任务只能有唯一负责人,出现两个人名就说明还没拆开;

三是看颗粒度上限,单个任务超过3天就必须拆,否则进度会从“进行中”一直黑箱到周末;四是看颗粒度下限,如果人均每周任务数超过15到20条,且大部分任务小于半天,说明拆过头了,管理成本已经超过收益,这时候应该把同类小任务打包成一条。

一个实用的自检方法是:让执行者用一句话回答“我明天早上打开电脑第一件事做什么”,答得出来就是合适的颗粒度,答不出来就还要继续拆。

2. 排期表做得很漂亮,但实际总是延期,缓冲到底应该怎么设才不会被白白吃掉?

我们每次排期都是按最理想的工期填日期,结果一到中期就发现差了两三天,然后再压缩测试时间,最后带着一堆缺陷上线。我试过在每个人头上多加两天,但发现大家会不自觉地用满这个缓冲,该拖的还是拖。所以在想,缓冲到底应该放在哪里、放多少才算合理。

先纠正一个前提:缓冲不应该平摊到每个人的任务里,而应该集中放在关键路径的末端和外部依赖的交接点上,因为缓冲一旦平摊就会被帕金森定律吃掉。

做法分三步:第一,用三点估算给风险较高的任务算出工期,公式是(乐观+4×最可能+悲观)/6,如果嫌麻烦就用最可能工期乘以1.3到1.5,系数取决于这项任务以前延期过几次;

第二,把所有任务的时间依赖和资源依赖标出来,找出关键路径,只在关键路径上设置一个统一的缓冲池,一般占总工期的15%到20%,其余非关键路径的任务靠浮动时间自行消化;第三,把外部依赖单独列一张表,写清楚依赖谁、约定的交付日期、最晚必须确认的日期,提前一周就要跟进,因为外部依赖延期的概率远高于内部任务。

判断缓冲够不够有个经验口径:如果项目执行到一半,缓冲消耗超过50%而关键路径完成度不到50%,就说明排期过于乐观,这时候要立刻砍范围而不是继续压时间。

3. 同时被两三个项目拉来拉去,任务优先级到底按什么标准排?

我是那种同时挂在三个项目上的执行成员,A项目说这个今天必须给,B项目说这个卡着别人没法动,C项目的领导又临时拉我开个会。我每天到工位第一件事就是纠结先干哪个,结果经常是哪个催得急先干哪个,到了周末回顾发现自己哪个项目都没真正推进。我特别想知道有没有一套不靠感觉的排序标准。

建议用三条可计算的判断口径来排序,而不是按谁催得急。第一条是阻塞下游人数,也就是“如果我不做,有多少人今天没法开工”,这个数字最大的优先做,因为它直接决定团队整体吞吐;

第二条是错过截止日期的后果等级,可以简单分成三级,影响对外承诺或合规的红线级、影响其他模块联调的协作级、只影响自己后续安排的内部级,红线级优先于协作级优先于内部级;第三条是返工成本,返工成本高的重活要尽量前置,避免在项目末期才发现要推翻重做。

执行层面还有一个更有效的办法是单线程约束,就是任何时刻每个人手上只能有一个处于“进行中”状态的任务,其余全部标记为待办,这样切换成本会大幅下降。

如果出现三个项目的红线级任务撞在同一天,这已经不是个人排优先级能解决的问题,正确的动作是把三个负责人拉到一起,让他们当场决定谁让步,并把这个决定记录进变更日志,否则你无论怎么排都会得罪人。

4. 怎么判断团队的计划管理是真的变好了,有没有可以量化对比的指标口径?

我们上了看板、开了站会、也写了周报,但我总感觉只是形式变了,说不清到底有没有变好。老板问我效率提升了多少,我只能回答感觉比以前顺畅。我就想知道有没有几个具体数字可以拉出来对比,而且口径要统一,不能各说各的。

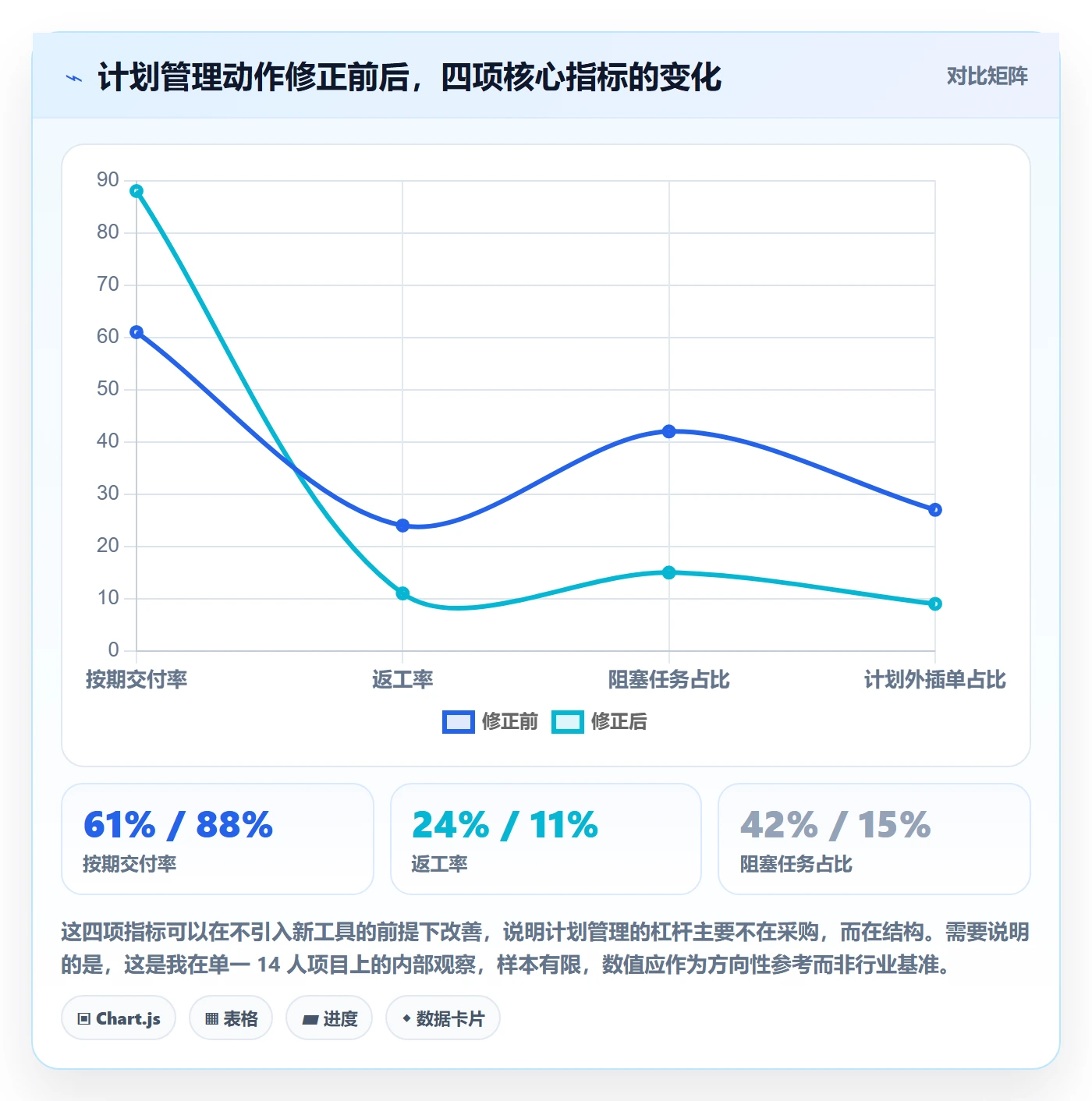

建议固定跟踪四个指标,并且把口径写死,避免各说各话。第一个是按期交付率,口径是当期到期任务中按期完成的数量除以当期到期任务总数,分母只算这一周或这个月到期的任务,未到期任务和本周新增任务都不计入,否则数字会被稀释得没有意义。

第二个是任务平均周期,从任务进入进行中到标记完成的天数,按中位数看而不是平均数,中位数更能反映真实体验,也能避免个别超长任务拉偏。第三个是阻塞时长,也就是任务处于被卡住状态的总天数,这个指标最容易被忽略但最能说明协同问题,如果阻塞时长持续上升,说明问题不在执行力而在依赖管理和决策效率。

第四个是返工次数,统计因验收不通过而被打回的任务条数,返工率高通常意味着验收标准写得不够清楚,而不是执行者能力差。落地节奏上,先连续记录四周拿到基线,再设改进目标,四周对比一次,不要每周都调目标。一个可以参考的健康区间是,按期交付率稳定在85%以上,阻塞时长占比低于总工期的10%,返工率低于15%。

如果指标没动但会议变多了,那就是典型的形式化,应该减流程而不是加流程。

核心关键词

读者评论

陶
陶云舟

把计划从任务翻译成可交付物这一点最戳我。我们团队的计划表也很漂亮,但一问交付标准就全含糊,联调阶段返工特别多。作者说的1.8倍修复成本,和我实际感受差不多。

高
高星宇

等待和返工加起来接近40%这个数据有点震撼。以前总觉得延期是大家不够拼,看完才意识到是依赖没标出来,每个人都在等。先补依赖关系,比急着换工具靠谱多了。

曾
曾雨桐

颗粒度那段很真实。我也试过让任务拆到半天,结果每天更新状态就耗掉大半个小时,看板噪音大到没法看。作者能承认自己拆过头并调回两天,比只讲成功经验可信。

文章包含AI辅助创作:工作计划管理方法大全:项目成员项目规划效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303298
