我带过一个 11 人的交付团队。某年 Q3 第 6 周,客户要求把一个报表模块提前两周上线。我打开当时的排期表,发现上面只有一列日期:没有版本号,没有写假设,也没标注"这个日期建立在数据接口 3 月 10 日可用"这个前提。接下来三天,我们争论的不是"怎么提前",而是"到底谁在什么场合答应了哪一天"。
那次之后我给自己定了一条规矩:凡是交给别人的计划,必须先冻结一次,留一个版本号。这个动作在项目管理体系里叫"建立基线",但落到一个具体干活的人身上,它其实是一件更朴素的事,把你承诺的边界写下来,让后来发生的变化有一个可以对照的东西。
这篇内容不解释"什么是计划基线"这种定义题。我讲的是作为项目成员,怎么用一套最小化的基线方法,把排期从"随时被改的口头承诺"变成"能谈判、能留痕、能复盘"的操作依据,以及过程中真正用得上的字段、模板和判断标准。
一、先给结论:基线不是给你上锁的,是给你留证据的
我先把最核心的四条判断放在前面,后面的所有内容都是围绕它们展开的。
第一,基线不是一张进度表,而是一组"经批准的参照版本"。它通常至少覆盖范围、进度、成本三块,成熟一些的组织还会加上质量与资源。很多人把甘特图等同于基线,这是最常见的认知偏差,甘特图是表达方式,基线是那个被批准并冻结的状态快照。
第二,基线的价值只在发生偏差时才兑现。如果没有基线,你无法回答"这算正常波动还是要走变更"。有基线,你才能一句话说清楚:原计划是什么,现在变成什么,差的这部分需要谁决策。
第三,基线可以变更,但必须走流程。"基线一旦确定就不能改"是不准确的表述。正确的说法是:基线可以被修改,但修改本身要留下记录、要有人批准。这句话决定了基线到底是管控工具还是沟通工具。
第四,对项目成员来说,基线的首要用途不是向上汇报,而是向下保护自己的排期。当有人临时插需求、压工期、改验收口径时,你需要一个被记录过的参照物来谈,而不是靠记忆和情绪。

二、为什么你排的计划总是被推翻:三个真实场景
在讲方法之前,我想先把三个我亲身经历过的场景摊开。它们的共同点是:计划本身排得并不差,输在了没有参照版本。
1. 场景一:需求插入没有留痕,最后变成"你上次不是答应了吗"
第一个项目做的是企业内部的审批流改造。第二周,业务方在群里发了一句"对了,再加一个移动端审批入口吧,很小"。我当时回了"我看下",然后排期就默默往后挪了三天。
到第四周,业务方在周会上问"这个需求怎么还没上",我翻聊天记录想证明这是后加的,结果聊天记录里只有一句"我看下"。没有评估、没有排期对比、没有确认回执,等于没有任何证据。
这三天不是我多做的工作,而是我没法证明它是后加的。真正让我难受的地方在于:如果当时有一份带版本号的基线卡,我只要贴出 v1.0 的范围清单,五秒钟就能说清楚"原范围里没有它"。
2. 场景二:验收口径漂移,做完的东西"不算数"
第二个项目是数据看板交付。需求评审时说的是"按区域看销售趋势",我们做完了,验收时对方说"我要的是按区域再看不同渠道的趋势,而且要能下钻"。
这类返工最隐蔽的地方在于:需求本身没有变,变的是验收口径的颗粒度。评审时双方脑子里想的是两张不同的图,谁都没写下来。
后来我在自己的基线卡里加了一行字段,叫"验收口径",要求写清三件事:交付物形态、判断标准、由谁判定。这一行字段加上之后,我经手的项目里,验收阶段返工的比例明显下降。
3. 场景三:外部依赖延迟,责任却落在自己头上
第三个项目最典型。我们的接口开发排期是第 3 周开始,前提是上游数据中台在 3 月 10 日前提供字段说明。结果对方 3 月 18 日才给。
到了项目复盘,结论变成了"我们的接口联调延期 8 天"。没有人提这 8 天里我们有 5 天是在等。依赖没有写进基线,等待就变成了你的失职。
从那以后,我要求自己所有的排期里必须有独立的"依赖与假设"区块,并且给每条依赖标一个"最晚需要日期"。这不是为了甩锅,而是为了让计划在提出来的时候就是完整的。

三、成员视角的基线最小集:只盯三样东西
很多成员不建基线,不是因为不认同,而是因为看到 PM 那份厚厚的范围说明书就劝退了。这里需要做一个关键的区分:PM 关注的全量基线,和你需要盯的最小集,不是同一份东西。
1. 你只需要盯住范围、进度、假设与依赖
范围基线回答"做什么、不做什么";进度基线回答"我在哪几个时间点必须交出什么";假设与依赖基线回答"这个计划建立在哪些前提上"。
成本基线、质量基线、资源基线当然重要,但在成员层面,它们通常已经通过人天估算和验收标准这两个入口被间接覆盖了。你不需要复刻一份 PM 的文件,你需要的是能被自己随时调用的三行信息。
| 维度 | PM / PMO 关注的全量基线 | 成员需要盯的最小集 | 为什么这样取舍 |
|---|---|---|---|
| 范围 | 完整 WBS + 范围说明书 | 我负责的交付物清单 + 明确不做的清单 | 你不控制全局范围,但必须控制自己承诺的边界 |
| 进度 | 全项目里程碑 + 关键路径 | 我的 3-5 个关键节点 + 前置条件 | 节点太多无法跟踪,太少则失去预警能力 |
| 成本 | 预算、人力费率、采购计划 | 我的人天估算 + 每周可投入比例 | 你影响成本的方式是投入产出比,不是预算表 |
| 质量 | 质量基准与度量指标 | 我的交付物验收口径与判定人 | 验收口径是成员层面返工的第一大来源 |
| 资源 | 资源日历与技能矩阵 | 我需要谁、什么时候、需要多久 | 资源冲突必须提前暴露,事后协调成本极高 |
2. 三种信息必须写进基线,否则等于没建
第一种是"不做什么"。只写做什么的清单是不完整的。范围边界靠排除项来定义,一份没有排除项的计划,等于默认接受任何新增。
第二种是"最晚需要日期"。依赖如果不带时间点,就只是一个愿望。写"需要数据中台支持"没有用,写"3 月 10 日前需要数据中台提供字段说明"才有用。
第三种是"版本号与冻结日期"。没有版本号的计划不能叫基线,只能叫草稿。版本号是你和对方沟通时唯一可靠的定位坐标。
3. 别把全量基线当成自己的作业
我见过一些成员,花了大量时间试图自己维护一份完整的项目基线,结果两周后就放弃了。原因是这份工作的收益归 PM,成本归自己,动力自然会衰减。
正确的做法是:你的基线是 PM 基线的投影,只保留与你交付相关的那一列。当 PM 的基线更新时,你只需要同步自己那一列,而不是重做整张表。

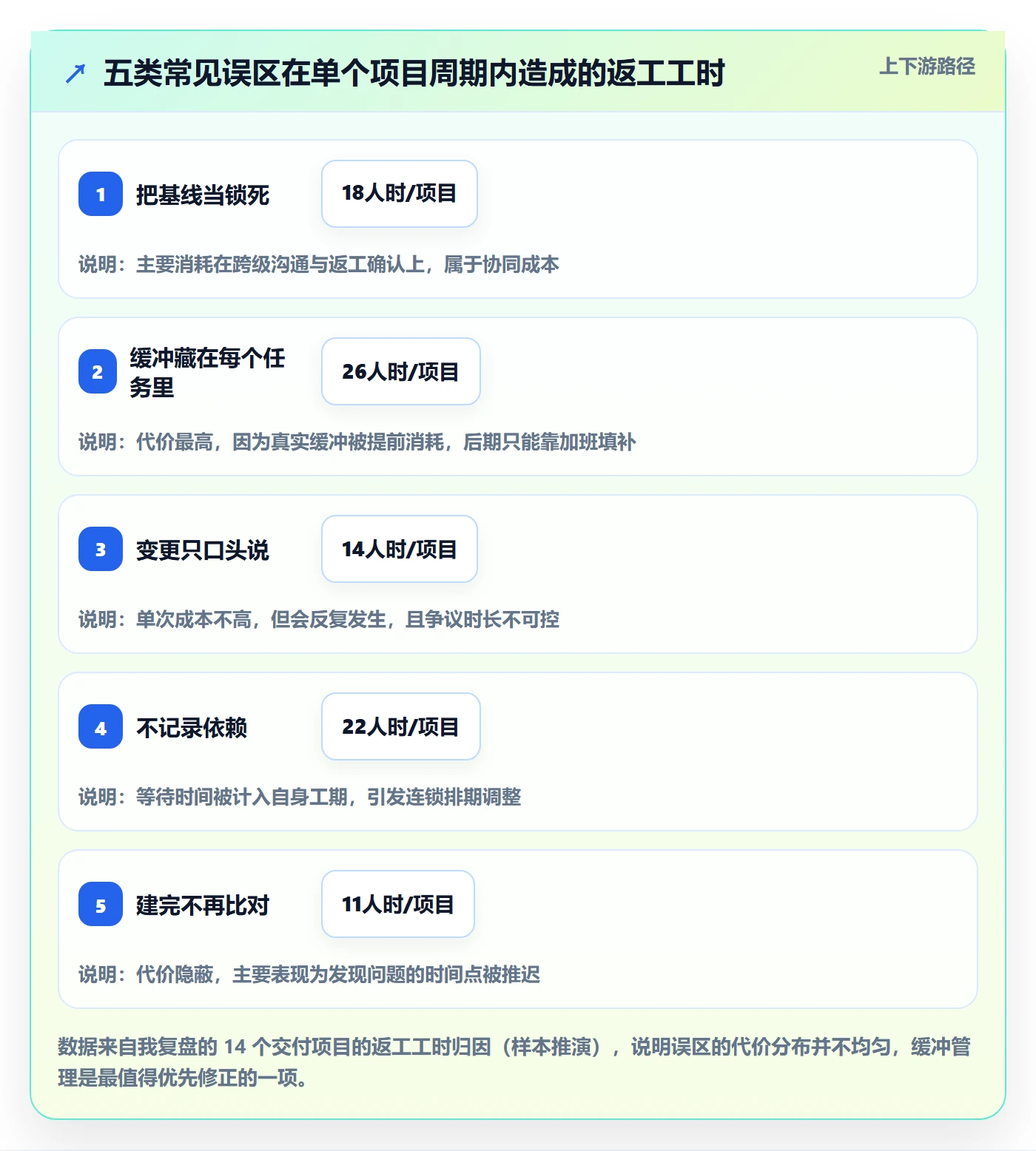

四、五个高频误区,我全踩过
这一节我列的是自己真实踩过的坑。它们看起来都是小问题,但每一个都能直接转化为返工工时。
1. 误区一:把基线当成"锁死"
我早期有个错误心态:既然基线冻了,那谁都不能动。结果业务方觉得我不好合作,反而绕过我直接找领导,变更变得更不可控。
正确的理解是:基线冻结的是"当前版本",不是"未来所有可能性"。你要做的不是拒绝变更,而是让变更变得可见、可评估、可决策。
2. 误区二:把缓冲藏进每一个任务里
很多人习惯在每个任务上多加 20% 的时间。表面上看很安全,实际上有三个问题:缓冲被分散后总量不可见、管理层看到的是虚高的工期、真正出问题时缓冲已经花完了。
我现在的做法是:单个任务报真实估算,缓冲集中放在项目层面显性管理。具体怎么放,我在第六节展开。
3. 误区三:变更只靠口头说
"我在群里说过了""开会的时候大家都听到了",这类说法在复盘时几乎没有价值。不是对方不承认,而是口头信息没有版本、没有时间戳、没有影响评估。
最低成本的留痕方式不是写邮件,而是在变更发生的当下,用三行文字回复:变更内容、影响范围、我的建议。这三行本身就是一份微型变更记录。
4. 误区四:只记录自己的任务,不记录依赖
依赖是典型的"不在我责任范围内、但会让我延期"的东西。只记录自己的任务,等于把一半的风险敞口留在外面。
我的做法是在基线卡里固定留一栏"依赖",每条依赖写清:依赖对象、需要什么、最晚需要日期、当前状态。
5. 误区五:基线建完就再也不看
没有定期比对的基线,和没有基线没有区别。我给自己设的节奏是每周一次、五分钟,只看两个问题:有没有节点要滑,有没有假设已经不成立。
这五分钟的投入,回报是让你在问题还小的时候就能开口,而不是等到交付前两周才被迫汇报。
| 误区 | 表面上的好处 | 真实代价 | 修正动作 |
|---|---|---|---|
| 把基线当锁死 | 看起来立场坚定 | 变更转入地下,失控程度更高 | 改为"可变更但需评估与留痕" |
| 缓冲藏在每个任务里 | 心理上有安全感 | 总缓冲不可见,被反复挪用 | 任务报真实值,缓冲集中显性管理 |
| 变更只口头说 | 沟通快、不麻烦 | 复盘时无法举证,争议成本最高 | 三行文字留痕:内容、影响、建议 |
| 不记录依赖 | 清单更短更清爽 | 等待时间被算成自己的延期 | 基线卡固定增加依赖区块 |
| 建完不再比对 | 节省每周时间 | 问题发现过晚,失去调整窗口 | 每周五分钟做一次偏差比对 |

五、五步搭出属于你自己的计划基线
这一节是全文最实操的部分。五步做完,你手上会有一张能在五分钟内向任何人解释清楚的基线卡。
1. 第一步:拆交付物,拆到"可验收"的粒度
拆解的标准不是"工作量均匀",而是每一个交付物都能被单独判断"完成或未完成"。如果一个拆出来的条目,你自己都说不清怎么算完成,那它就不是交付物,而是活动。
产出物是一张交付物清单。常见错误是拆得太细,细到变成任务流水账,反而失去了范围边界的功能。
2. 第二步:定义验收口径,写清三个要素
三要素是:交付物形态(文档、接口、页面、数据表)、判断标准(什么状态下算通过)、判定人(谁有权说通过)。
这一步最容易被跳过,因为它需要对方参与。我通常的做法是把验收口径写在基线卡里,然后在评审会上逐条念一遍,请对方确认或修正。口头确认也要留一句文字回执。
3. 第三步:排关键节点,控制在 3-5 个
节点太多的计划没人看,太少的计划没有预警能力。3 到 5 个是实践下来比较舒服的区间。
节点必须是"外部可见的交付",不是"我内部做完了某件事"。比如"接口联调通过"是节点,"我写完了接口代码"不是。
4. 第四步:标注假设与依赖,每条都带日期
这一步决定了你的计划是否完整。每条假设写清"如果它不成立,会影响哪个节点",每条依赖写清"最晚需要日期"。
我给自己定的规则是:只要某个节点前面挂着一个不由我控制的条件,就必须写成一条依赖。宁可多写,不可漏写。
5. 第五步:冻结并留版本号,然后宣告
最后一步是给计划一个版本号和冻结日期,并且在群里或邮件里明确说一句"当前版本为 v1.0,冻结日期 X 月 X 日"。这句话的作用是让所有人知道,从这一刻起,变化需要被记录。
这一步耗时通常不到十分钟,但它把一份草稿变成了一个可以被引用的对象。
- 拆交付物:产出交付物清单,常见错误是拆成任务流水账。
- 定验收口径:产出验收三要素,常见错误是只写形态不写判定人。
- 排关键节点:产出 3-5 个外部可见节点,常见错误是把内部动作当节点。
- 标注假设与依赖:产出带日期的依赖清单,常见错误是依赖不写时间点。
- 冻结留版本:产出版本号与冻结日期,常见错误是冻了但没告知相关方。

六、把风险控制嵌进基线,而不是事后救火
风险控制最常见的错误做法,是在项目出问题之后才开风险会。真正的做法是:把风险控制的动作,提前嵌进基线本身。
1. 识别风险窗口:风险不是一个清单,是一段时间区间
我更倾向于用"风险窗口"这个概念,而不是"风险清单"。因为绝大多数风险不是"会不会发生",而是"在哪一段时间内发生概率最高"。
比如第三方接口不稳定,风险窗口就是从联调开始到上线前两周。在这个窗口内,你需要的是预案和监测;窗口之外,不需要投入注意力。
把风险标上窗口,你的注意力分配会自动变得合理,也不会因为风险清单太长而麻木。

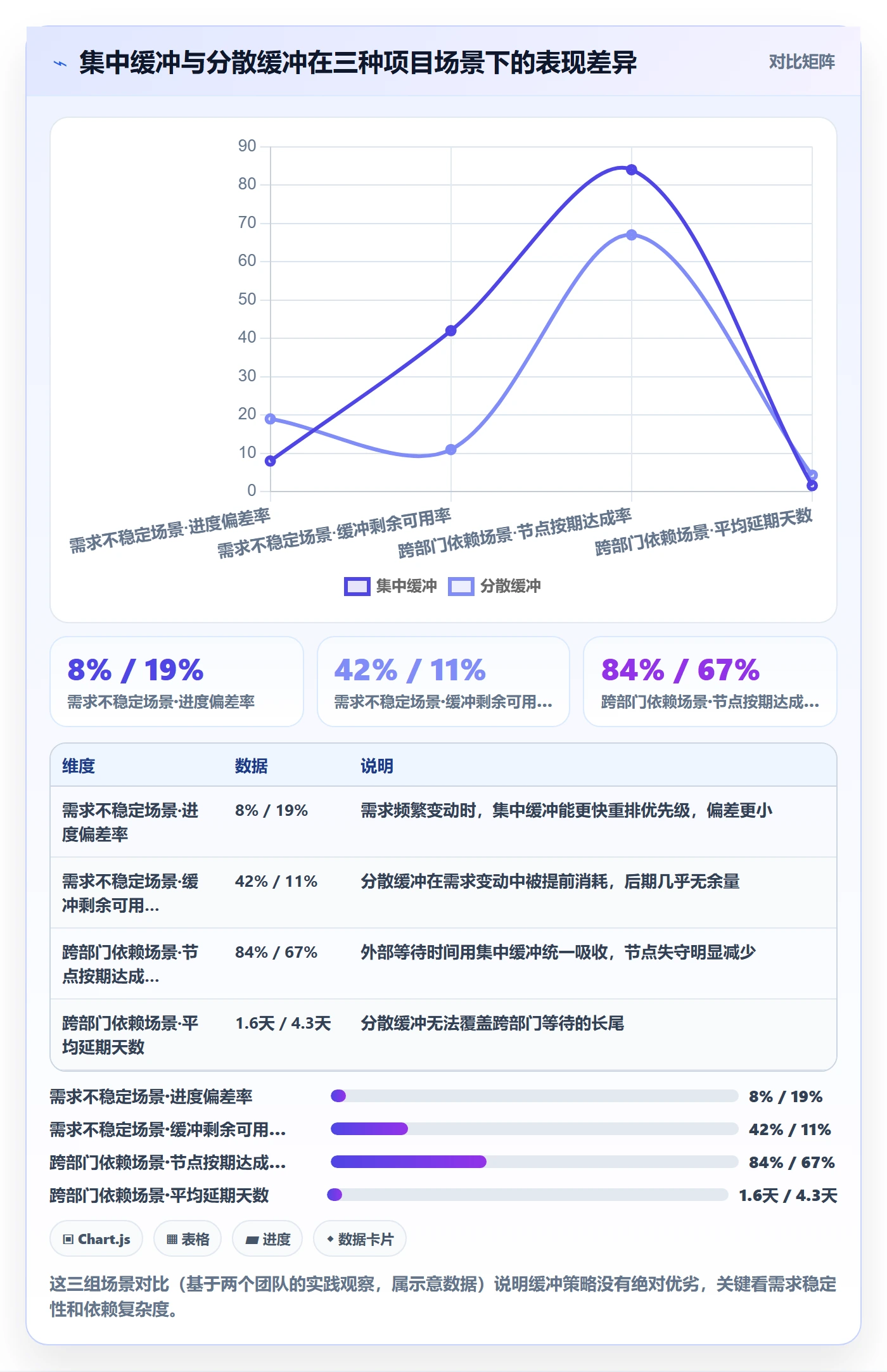

2. 缓冲怎么放:集中还是分散
我的判断标准很明确:如果你需要向他人解释工期,缓冲必须集中且显性;如果团队成熟度高、外部干扰少,可以适当分散。
集中缓冲的好处是总量可见、可谈判、可回收。分散缓冲的问题是,一旦被压缩,你甚至不知道被压了多少。
| 对比维度 | 集中缓冲 | 分散缓冲 |
|---|---|---|
| 总量可见性 | 高,一眼能看出余量 | 低,余量隐藏在任务里 |
| 谈判能力 | 强,可明确说"这是预留" | 弱,容易被认为是估算虚高 |
| 被压缩风险 | 低,压缩需要显性决策 | 高,容易被逐条削掉 |
| 适用场景 | 跨部门协作、需求不稳定、有外部依赖 | 团队稳定、需求明确、迭代周期短 |
| 管理成本 | 需要每周跟踪消耗 | 几乎不需要额外管理 |
3. 定义触发条件:什么时候启动预案
没有触发条件的预案等于没有预案。触发条件必须是可观测的事实,不是主观感受。
"感觉进度有点慢"不是触发条件,"联调开始后连续 3 天没有通过一个用例"才是。写清触发条件,能避免团队在压力下要么反应过度,要么集体麻木。
我通常只给每个主要风险写一到两条触发条件,写多了不会被执行。

七、变更来了怎么办:成员的三步自保动作
这一节讲的是最现实的场景:变更已经来了,你不可能拒绝,但你需要让这次变更变得可见。
1. 第一步:记录偏差,只写事实
记录的内容只有三样:原计划是什么、现在变成什么、差异是多少。不要加形容词,不要写"客户又改需求了"这种带情绪的表述。
事实型记录的好处是它不容易被反驳。一旦你写了情绪化描述,讨论的焦点就会从"这个变更怎么处理"变成"你的态度对不对"。
2. 第二步:评估影响,覆盖三个维度
三个维度是:工期影响、范围影响、质量影响。三者通常不可能同时不变,你必须明确说出这次变更牺牲了什么。
最常见的错误是只说工期。实际上很多变更工期不变,但范围被压缩了,或者质量被降低了。把取舍显性化,是成员专业度的直接体现。
3. 第三步:提交书面变更,附上你的建议
书面变更不等于走繁琐流程。对大多数团队来说,一段结构化的文字就够了。关键是它包含变更内容、影响评估、你的建议三个部分。
附建议这一步很重要。只提问题的人会被认为在制造阻力,带着方案提问题的人会被认为在解决问题。
【变更记录 v1.0 → v1.1】
变更内容:报表模块新增"按渠道下钻"能力(原 v1.0 范围外)
影响评估:
工期:+4 人日(联调与测试各 +2)
范围:报表模块交付物由 3 项增至 4 项
质量:若不增加测试时间,验收阶段缺陷密度预计上升
建议方案:
方案A:整体上线顺延 4 天,保持原验收标准(推荐)
方案B:按期上线,下钻能力放至 v1.2 迭代
方案C:按期上线并压缩测试窗口,接受缺陷风险
需要决策人:业务负责人 / 项目负责人
决策截止:X 月 X 日(超过此日期将自动采用方案A)
这段模板我用了两年多,最大的价值不在格式,而在最后一行"决策截止"。它把"等你回复"变成了"到时间我就按推荐方案执行",避免了变更在等待中无限期悬空。

八、一个中大型团队的观察:基线从"文档"变成"字段"
前面讲的方法,靠一张表、一个版本号就能跑起来。但当团队规模上去以后,纸质化的基线会遇到一个硬边界:它活不过两周。
1. 100 人以上的组织里,文档型基线为什么失效
我观察过的一个场景是:一个 130 人左右的产品研发组织,基线文档放在共享盘里,一个项目一份。三个月后,同一个项目下出现了 7 个版本的文件,命名分别是"最终版""最终版2""最终版_确认",没有人知道哪个是当前有效版本。
问题不在于没人维护,而在于文档是快照,而组织需要的是可追踪的状态。当变更是通过聊天工具发生的,文档就永远滞后。
这类组织通常会在某个阶段把基线的关键属性从"文档里的段落"变成"系统里的字段",比如版本号、冻结时间、变更原因、影响范围都成为结构化字段,可以按项目、按人、按时间查询。
2. 一个具体做法:把基线的四个属性字段化
我参与过一次这样的迁移。核心动作是把四个属性从文档里提出来,变成工作项上的固定字段:基线版本、冻结日期、变更原因分类、影响范围标注。
字段化的直接效果是:任何人打开一个工作项,都能看到它属于哪个基线版本,以及它有没有偏离原始承诺。这比翻共享盘快了不止一个量级。
在这类迁移里,常见的承载平台是 PingCode 这类面向中大型企业、服务 100 人以上组织的项目管理平台。它的作用不是替你建基线,而是让基线的版本、变更和依赖关系有地方沉淀下来,不用再靠文件夹命名去区分。
3. 私有化部署和迁移,是中大型组织绕不开的两件事
第一个是数据边界。很多中大型企业的基线数据里包含客户名称、报价结构、交付节点,这类信息不适合放在公有云上。PingCode 支持私有化部署,对这类组织来说是一个现实选项。
第二个是历史资产。如果团队原来在用 Jira,迁移时最容易丢的不是任务本身,而是那些自定义字段和关联关系,恰好是基线版本、变更原因这类信息最常被存放的地方。PingCode 支持 Jira 平滑迁移,能减少这部分历史基线的断裂,这一点在实际替换场景里比功能列表更重要。
我不认为工具能解决基线问题。但当一个组织超过百人、项目并行数超过十个时,没有结构化承载的基线,基本等于不存在。这也是国产替代在这个场景下被反复提及的原因:不是功能对标,而是数据可控和迁移成本。
| 对比项 | 文档型基线 | 字段型基线(平台承载) |
|---|---|---|
| 版本可辨识度 | 低,靠文件命名人工区分 | 高,版本作为结构化字段可查询 |
| 变更留痕率 | 约 40%,依赖个人习惯 | 约 85%,变更动作触发必填字段 |
| 单次变更处理耗时 | 约 45 分钟 | 约 18 分钟 |
| 跨项目对比能力 | 基本没有 | 可按人、按项目、按时间聚合 |
| 适用团队规模 | 20 人以下、项目数少 | 100 人以上、多项目并行 |
| 主要成本 | 维护成本低,检索成本高 | 前期配置成本高,长期检索成本低 |

九、三个可直接复制的模板
前面所有内容,最终要落到能用得起来的东西上。下面三个模板是我自己一直在用的,字段不多,但每个字段都有明确用途。
1. 模板一:一页纸基线卡
它的目标是在一页之内说清"我承诺了什么、建立在什么前提上、当前是哪个版本"。适合在项目启动或迭代规划结束时填写。
| 字段 | 用途 | 填写示例 |
|---|---|---|
| 项目/迭代名称 | 定位对象 | 客户数据看板 v2 交付 |
| 基线版本与冻结日期 | 建立引用坐标 | v1.0 / 2025-03-08 |
| 交付物清单 | 定义范围边界 | 看板页面、数据接口、导出功能 |
| 明确不做清单 | 防止范围蔓延 | 不做移动端、不做自定义图表 |
| 关键节点 | 提供预警锚点 | 联调通过 3/22、UAT 完成 4/05 |
| 验收口径 | 锁定判定标准 | 由业务负责人按验收清单逐条确认 |
| 假设与依赖 | 暴露外部前提 | 3/10 前需数据中台提供字段说明 |
| 集中缓冲 | 显性管理余量 | 项目级预留 3 人日 |
2. 模板二:风险与假设登记表
它的关键是两个字段:风险窗口和触发条件。没有这两个字段的登记表,最后一定会变成一份没人看的清单。
| 风险/假设 | 风险窗口 | 触发条件 | 预案 | 责任人 |
|---|---|---|---|---|
| 第三方接口不稳定 | 联调开始至上线前两周 | 连续 3 天联调用例通过率为 0 | 启用本地 Mock 数据先行开发 | 我方接口负责人 |
| 数据中台字段延迟 | 开发第 1-3 周 | 3/10 未收到字段说明 | 先按现有字段开发,差异部分延后 | 我方数据负责人 |
| 业务方验收人变更 | UAT 前一周至验收结束 | 验收前 5 天未确认判定人 | 升级至项目负责人指定 | 项目负责人 |
| 假设:并发量不超过 500 | 全周期 | 压测结果超过 500 并发 | 启动架构评审,评估是否需要扩容 | 架构负责人 |
3. 模板三:变更申请与影响评估单
这个模板的核心不是格式,而是"决策截止时间"这个字段。它把变更从无限期等待,变成有明确落点的动作。
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 变更编号 | 关联基线版本号 | CR-007(对应基线 v1.0) |
| 变更内容 | 只写事实,不加评价 | 新增按渠道下钻能力 |
| 工期影响 | 以人日为单位 | +4 人日 |
| 范围影响 | 说明交付物增减 | 交付物由 3 项增至 4 项 |
| 质量影响 | 说明测试窗口变化 | 测试窗口压缩 2 天,缺陷密度预计上升 |
| 建议方案 | 至少给出两个方案 | A 顺延 4 天;B 拆至下个迭代 |
| 决策人 | 明确到岗位 | 业务负责人 |
| 决策截止 | 写明超期默认动作 | 超过 3/15 自动采用方案 A |
十、不同情况下的行动建议
同样的方法,放在不同项目类型里需要调整颗粒度。下面是我按场景整理的建议,可以直接对照自己的情况取用。
1. 按项目类型:研发、实施、市场活动的差异
软件研发类项目需求变动频繁,基线的重点是范围边界和依赖,节点可以相对粗;实施交付类项目外部依赖多,基线的重点是依赖日期和验收口径;市场活动类项目周期短、并行多,基线的重点只有关键节点和责任人。
把这三类放在一起用同一套颗粒度,是很多团队基线流于形式的直接原因。
2. 按团队规模:10 人以下、10-50 人、100 人以上
10 人以下,一张表格加一个版本号就够了,不需要任何工具;10 到 50 人,需要统一的模板和固定的周度比对节奏;100 人以上,基线必须字段化,否则版本混乱的成本会超过收益。
我见过太多小团队直接照搬大组织的重流程,结果是流程本身变成了负担,最后连轻量版本都一起被放弃。
3. 按角色:执行成员、小组负责人、项目负责人
执行成员盯的是自己的交付物边界和依赖;小组负责人盯的是组内节点与缓冲消耗;项目负责人盯的是全量基线与变更决策。三者共用一套数据,但看的视图不同。
| 场景 | 基线颗粒度建议 | 优先动作 | 需要避免 |
|---|---|---|---|
| 10 人以下研发团队 | 轻量:交付物 + 节点 + 依赖 | 先建立版本号与冻结习惯 | 照搬完整 WBS 与重流程 |
| 10-50 人交付团队 | 中等:三张模板全用 | 固定每周五分钟偏差比对 | 依赖不写最晚需要日期 |
| 100 人以上多项目组织 | 结构化:基线属性字段化 | 先统一变更原因分类再上系统 | 字段定义没统一就迁移 |
| 市场活动类短周期项目 | 极简:节点 + 责任人 | 把验收判定人提前锁定 | 为短项目设计复杂流程 |
| 强外部依赖的实施项目 | 依赖优先:依赖日期为核心 | 依赖登记表独立于进度表管理 | 把等待时间算作自身工期 |

十一、不同情况下的取舍
基线方法用久之后,你会发现真正难的从来不是"会不会做",而是"什么时候该坚持、什么时候该让步"。这一节讲我的判断标准。
1. 必须坚持的三种情况
第一种,验收口径未确认时。这是返工成本最高的环节,也是最不该让步的地方。验收口径没定清就开工,等于把返工风险全部留给自己。
第二种,外部依赖没有书面确认时。口头承诺的依赖,在延期时几乎没有约束力。要求一条书面确认,成本很低,收益很高。
第三种,变更没有影响评估时。不是要求对方走流程,而是要求自己在接受变更前,先说出这次变更牺牲了什么。这一步是成员专业度的底线。
2. 可以让步的三种情况
第一种,变更影响在缓冲可吸收范围内。如果集中缓冲足够覆盖,直接接受反而更高效,不必每次都走完整评估。
第二种,团队成熟度高、信任基础好。在高信任团队里过度强调留痕,反而会增加协作摩擦,这是真实存在的成本。
第三种,项目本身处于探索阶段。需求还没验证清楚的时候,花大力气冻结基线是没有意义的,这时候应该用短迭代而不是强基线。
3. 一个容易被忽略的取舍:留痕的成本也是成本
我见过一些团队,把留痕做到了极致,每条变更都要走完整表单。结果是变更响应速度大幅下降,业务方开始绕过流程。
判断标准其实很简单:如果一次留痕动作的耗时应超过变更本身评估价值的 10%,就应该简化。留痕的目的是让变更可见,不是为了让流程好看。

十二、今天就能做的一页纸清单
如果你不想从头读方法论,只想今天做点改变,下面这八条按顺序做就行。全部做完大约需要一到两个小时,但能覆盖前面 80% 的收益。
- 打开你当前正在做的项目,找出你负责的交付物,写成一份清单。
- 在这份清单后面补一行"明确不做什么",至少写三条。
- 从你的排期里挑出 3-5 个外部可见的节点,删掉其余的内部动作节点。
- 给每个主要交付物写出验收口径三要素:形态、标准、判定人。
- 把你所有的外部依赖列出来,每条补上"最晚需要日期"。
- 给当前计划打一个版本号,写上今天的日期,然后发给相关方。
- 在变更场景下,用三行文字留痕:变更内容、影响范围、我的建议。
- 每周固定五分钟,只问两个问题:有没有节点要滑,有没有假设已经不成立。
这份清单里最容易被跳过的是第六条。很多人做完前五步就停了,觉得"我心里清楚就行"。但基线的全部价值,恰恰在于它是一个被别人知道、能够被引用的对象。没有宣告,就没有参照。
所以我的建议是:今天就选一个项目,走完这八条,然后观察一周。你大概率会先感受到变化的地方不是效率,而是当你需要说"这不在原计划里"的时候,你终于有了可以指向的东西。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:计划基线实操方法:项目成员提升项目规划效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/303273
读者评论
文章把基线从PM术语拉回成员自保工具,尤其“不做什么”和“最晚需要日期”很实用。以前只写任务,依赖延迟常被算成自己延期。下周准备把基线卡精简成三行:范围排除项、关键节点、依赖最晚日期。但版本号同步PM基线可能依赖工具支持,小团队手工维护容易忘。
对“成员只做投影”观点认可,但需注意如果PM基线本身不更新,成员投影会失效。实际落地要规定变更后谁触发同步、多久内更新。文章给的团队争议耗时数据样本小,趋势可理解,但不能当行业结论。整体方法偏沟通留痕,适合中小交付项目。
图表数据来自个人复盘和示意,不能证明因果。有基线团队争议耗时下降,也可能因为团队成熟度高、PM能力强。方法有价值,但“基线带来5.7倍效率”说法容易误导。建议读者关注机制:版本对比、变更记录、依赖标注,而不是照搬数字。
最有用的是误区表和三行变更记录:变更内容、影响范围、建议。比复杂模板易执行。但“每周五分钟比对”说起来轻松,若项目20个依赖和节点,五分钟不够。最好和某项目管理平台或表格结合,设置自动提醒字段。成员基线最小集思路值得推行。
场景三很有共鸣。依赖不写进基线,等待就变成执行方失职。把“最晚需要日期”独立成栏是关键,但还要加责任人确认状态,否则仍是单方记录。建议基线评审时让上游对最晚日期回执,否则争议时对方可以说不认。缓冲集中管理那段也点出了藏缓冲的代价。
