项目规划子计划教程:企业管理者最佳实践,避坑指南

2023 年冬天,我被拉去复盘一个已经停滞两个月的数字化项目。项目启动会开了整整一天,主计划 12 页,配套子计划 9 份、加起来 137 页,PPT 精美到可以直接拿去投标。但我翻到第 4 周的项目周会纪要时发现,那份 137 页的计划里被真正讨论过的内容,只有进度表上三行被标红的任务。项目负责人跟我说了一句让我记到现在的话:「计划做完那天,它就死了。」

后来三年里我又陆续复盘和参与过十几个项目,从 60 人的 SaaS 团队到 600 人的制造业集团,结论高度一致:子计划出问题,极少是因为内容写得不够全,而是因为它从被写出来的那一刻起,就没有接口、没有基线、没有主人。这篇教程不谈教科书定义,只讲我在真实项目里验证过的拆解逻辑、一张能直接填空的接口表,以及九个我亲眼见过、也亲手踩过的坑。

一、先给结论:子计划失效,八成不是「写得不好」,而是「没接口、没基线、没主人」

如果你时间有限,只看这一节。下面六条是我在十几个项目里反复验证后形成的判断,后面的所有内容都是为了支撑这六条。

第一,子计划是规则文件,不是任务列表。主计划回答「交付什么、什么时候成、大概花多少」;子计划回答「这条线怎么管、谁负责、按什么规则判断好坏」。当一份子计划里全是任务名和日期,它就已经退化成了一张执行清单,失去了独立存在的意义。

第二,子计划之间最大的风险是接口断裂,不是内容缺失。进度计划默认资源会到位,资源计划默认预算会批准,成本计划默认范围已经冻结,这三个默认里任何一个没被写下来并签字确认,整个计划体系就是建立在三块互相不认识的浮冰上。

第三,没有基线的子计划,只能算一份意向书。基线的作用不是限制变更,而是让「偏差」这个词有可计算的基准。没有基线,你连「这个项目现在算不算延期」都说不清楚,只能靠感觉吵。

第四,颗粒度必须匹配决策频率,而不是匹配模板。进度排到天、成本算到月、风险按季度评审,这三条线在例会上永远对不上账。颗粒度的正确标准是:它要和这条线的决策周期一致,而不是和模板一致。

第五,每份子计划必须有一个唯一责任人,并附带明确的决策权限。「由技术部负责」不是责任人,是责任真空。责任人要能回答三个问题:这笔钱我能不能批、这个人我能不能调、这个节点我能不能改。

第六,裁剪优先于完整。小项目套用十份完整管理计划模板,是最昂贵的偷懒,它看起来最专业,实际上把维护成本吃掉了全部收益。

我复盘过 14 个中大型项目的计划失效原因,结果比很多人想象的集中:真正让子计划在第 3 到第 6 周失效的,排在前两位的是「接口未定义」和「基线未冻结」,加起来超过一半。

项目规划子计划教程:企业管理者最佳实践,避坑指南

二、背景与真实场景:我在三个项目里看到的子计划崩塌现场

1. 一个 180 人项目的「第三周崩塌」

那是我印象最深的一次。项目是制造业客户的数字化升级,涉及研发、生产、供应链、IT 四个条线,主计划由 PMO 编制,9 份子计划分别由四个部门各自认领编制。

启动会上一切正常。崩塌发生在第三周。供应链提交的设备到货时间比进度子计划里写的晚了 9 天,但进度计划里根本没有「到货时间」这个假设条件,它只是默认设备会按时到。生产条线排好的产线切换窗口因此作废,而资源子计划里那两名驻场工程师的排期,是按原窗口来定的。

结果是:一次 9 天的延迟,通过三条子计划的接口扩散成了 23 天的连锁延期。而在这 23 天里,没有任何一份子计划被更新过,因为每条线上的人都认为「不是我这块的问题」。

这件事让我彻底改变了对子计划的看法。它不是九份并列的文档,它是一个带接口的耦合系统。系统的失效点从来不在单个模块内部,而在模块之间。

2. 一个 60 人团队为什么只用三份子计划

对照组是另一家 SaaS 公司,研发团队 60 人左右,同一个产品线,全年做了 5 个版本迭代。他们的项目计划体系简单到让很多 PMO 意外:主计划 1 份,子计划只有 3 份,进度、资源、风险。

我问他们为什么不做质量、沟通、采购、干系人子计划,项目负责人的回答很直接:「我们这些线每周都在一个会议室里,抬头就能看到人,写下来是浪费。真正需要写成规则的是那些会跨周期、跨人、容易被忘掉的东西。」

这句话点出了子计划裁剪的核心标准:只有当你无法靠口头沟通稳定维持某条线的规则时,它才值得被写成子计划。小团队信息传递成本极低,写十份子计划反而是负收益。

3. 我复盘 14 个项目后看到的规律

我把这两类项目放在一起对比后发现,它们的起跑线几乎一样,分化发生在第 4 周前后,也就是第一次跨部门交付对齐的时点。在此之前,所有项目的计划可信度都在 90% 上下,看不出差别。

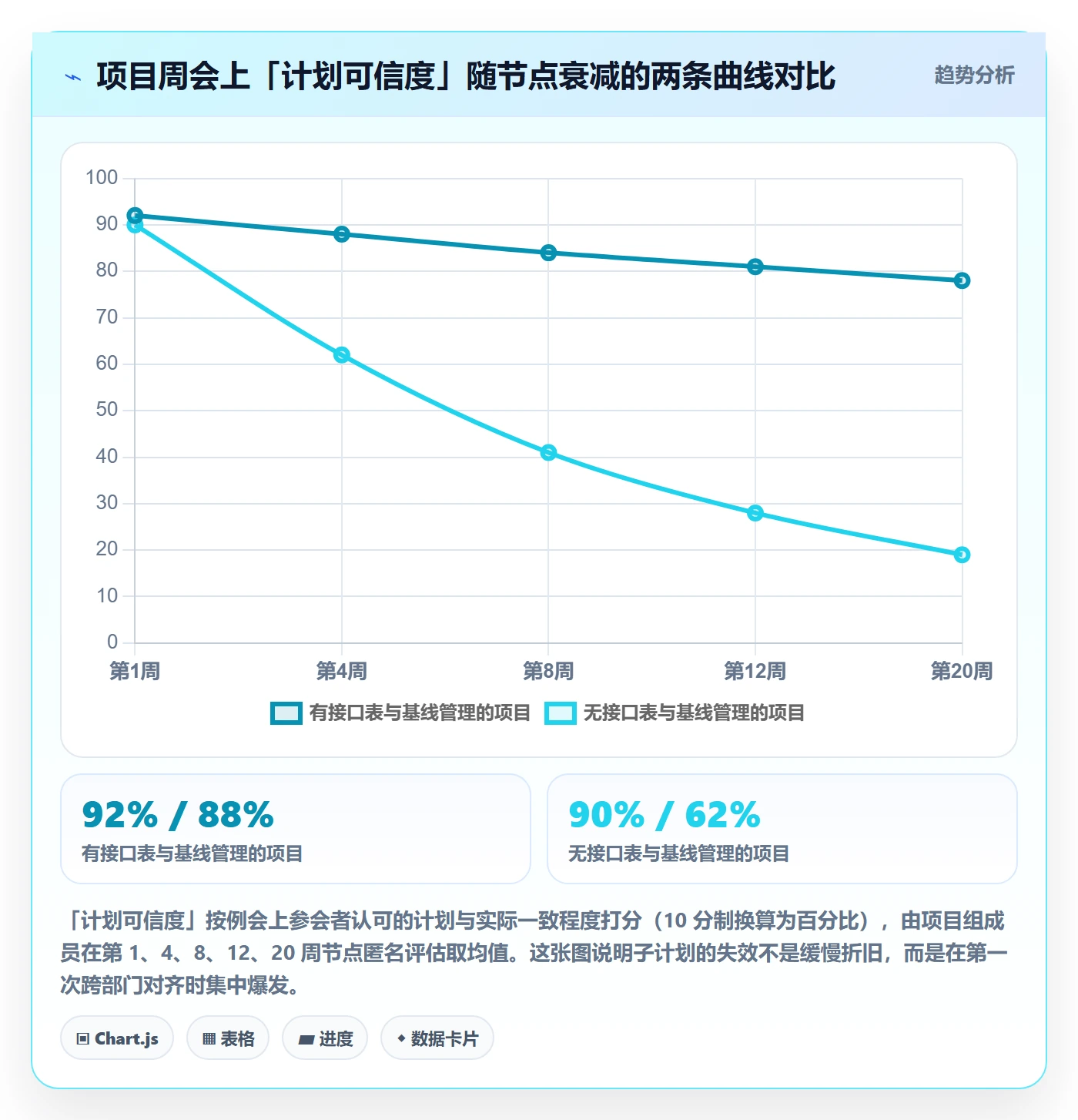

有接口表和基线管理的项目,计划可信度是一条缓慢下滑的平缓曲线,20 周后仍能维持在 80% 附近;没有的项目则是一条断崖,第 8 周就跌破 45%,之后基本失去参考价值。

项目规划子计划教程:企业管理者最佳实践,避坑指南

三、拆解常见误区:子计划特有的九个坑

网上讲「项目管理十大坑」的文章很多,但大部分坑是通用管理问题。下面九个是我观察到的、子计划这个层面独有的坑,每一个都对应我在真实项目里的具体记忆。

1. 把子计划写成任务列表

现象:打开一份「质量子计划」,里面是 47 条带日期的检查任务。后果:这份文件既不能指导判断,也不能应对变化,一旦某项任务取消,整份计划作废。动作:把任务抽到执行清单里,子计划只保留三类内容,管理规则、度量口径、异常处理路径。

2. 从模板自顶向下照抄清单

现象:十份管理计划一份不落全做,包括一个只有内部使用、没有外部供应商的项目也做了采购子计划。后果:维护成本分散,真正重要的进度和风险反而没精力做深。动作:先问裁剪三问(见第四节),再决定做几份。

3. 颗粒度错配

现象:进度按天排、成本按月算、风险按季度评。后果:例会上三个人拿着三套口径对账,一小时里有四十分钟在确认「你说的这个数字是什么口径」。动作:统一度量周期不超过决策周期,通常建议全局对齐到「周」。

4. 责任人写成部门

现象:子计划签字栏写「技术部」「供应链中心」。后果:冲突发生时没人有权拍板,问题在部门之间来回传递,平均多耗 3 到 5 个工作日。动作:责任人必须落到姓名,并附三类决策权限阈值。

5. 子计划单独修改,不回写主计划

现象:为了赶进度,某个子计划的交付日期被悄悄改了,主计划没动。后果:主计划与子计划出现两个版本,组织记忆分裂,下一次复盘时没人说得清当时到底承诺了什么。动作:变更必须联动回写,这条要写进制度,不能靠自觉。

6. 基线不冻结

现象:计划随时可改,改动无需审批。后果:没有基准,「延期」这个词在项目里失效,所有人都可以宣布自己按计划推进。动作:明确冻结时点与冻结内容,变更走单。

7. 过度计划

现象:80 人的项目做 9 份完整子计划。后果:每月维护工时接近 70 人时,而这些时间挤占的是实际推进工作。动作:按项目规模和跨部门程度裁剪,宁可少做一份,不要做得半死。

8. 外部依赖不上清单

现象:供应商、监管审批、第三方接口这些都只在负责人脑子里。后果:外部延迟发生时没有预留缓冲,直接冲击关键路径。动作:所有跨组织依赖进入接口表,并标注最晚确认时点。

9. 只做不用

现象:计划评审通过后归档,此后再没被打开,例会只看任务看板。后果:计划体系与执行彻底脱钩,等于没做。动作:把子计划的关键字段(口径、阈值、接口时点)搬到日常看板的条件字段里,让计划出现在工作流里而不是文件夹里。

把九个坑按出现频次和对项目结果的累计影响排序后,可以看到一个很实用的规律:前四类贡献了约 62% 的影响,先把这四个治好,收益最大。

项目规划子计划教程:企业管理者最佳实践,避坑指南

四、专业判断逻辑:主计划、子计划、执行清单的三层关系与裁剪原则

要避免上面九个坑,第一步不是学怎么写得更好,而是把三层文件的职责钉死。我在所有项目里都会先花二十分钟讲清这张分层表,讲不清就别开始写。

1. 主计划管承诺

主计划回答的是对外承诺:交付什么、什么时候成、花多少钱。它是一份承诺文件,不是方法文件。很多人把方法塞进主计划,导致主计划变成一份什么都有、什么都说不清的厚文档。

判断一份内容该不该进主计划,我用一句话:这句话如果变了,外面的客户或者老板需不需要重新确认?需要,就进主计划。

2. 子计划管方法

子计划回答的是这条线怎么管:度量口径是什么、什么情况算异常、异常了谁来处理、变化多大要上报。它是规则文件,核心价值在于「遇到没预料到的情况时,大家知道按什么规则处理」。

这也是我为什么强烈反对把任务塞进子计划。任务会变,规则不应随任务变。一份质量子计划如果每两周就要重写一次,说明它写的是任务,不是规则。

3. 执行清单管动作

执行清单回答的是谁在什么时候做什么。它可以是看板、可以是待办列表、可以是迭代任务,形式不重要,重要的是它消耗快、寿命短、可随时重排。三层里唯一应该高频变动的就是它。

4. 一张分层对照表

下表是我在项目启动会上实际使用的对照表,用来快速对齐四个条线负责人对三层文件的认知。表格不是理论推演,是把上面三小节的判断落成可比对的维度。

维度 主计划 子计划 执行清单
核心作用 对外承诺 管理规则 具体动作
典型寿命 贯穿项目全程 贯穿相关条线全程 1-4 周
变更频率 极低,需审批 低,需走变更单 极高,可随时调整
责任人 项目负责人 条线唯一责任人 任务执行人
是否冻结基线 必须冻结 规则冻结,参数可迭代 不冻结
典型篇幅 5-15 页 3-8 页/份 不限制

把这四个维度的差异用分值表示,会更直观地看出三层的重心完全不同,主计划重在承诺,子计划重在规则,执行清单重在动作。

项目规划子计划教程:企业管理者最佳实践,避坑指南

5. 裁剪三问

知道三层关系之后,接下来要决定做几份子计划。我给所有项目负责人的标准是三句话,也叫裁剪三问:

  1. 这个项目有没有这条风险?没有外部供应商的项目不需要采购子计划,内部工具项目不需要干系人子计划。
  2. 这条线会不会被外部牵制?只要存在跨组织、跨周期、跨权限的依赖,这条线就需要独立规则。
  3. 不做会不会出事?如果这条线完全靠周会上的口头同步就能稳定维持,那就不做。

三问全答「是」的,做成子计划;答两个「是」的,做成主计划里的一节;只答一个的,写进执行清单。

6. 不同规模项目的最小可行组合

我把这些年用过的组合整理成了四档。请注意,这些数字是建议基准,不是标准答案,实际使用时按裁剪三问调整。

  • 80 人以下、单部门主导:3 份,进度、资源、风险。
  • 100-300 人、跨 3-5 个部门:5 份,进度、资源、风险、质量、范围。
  • 300-600 人、跨部门且有外部交付:7 份,再加采购、沟通。
  • 600 人以上、多项目并行:9 份,再加成本、干系人,同时必须上工具承载。

为什么不是越多越好?因为子计划份数增加带来的维护成本是超线性的,而计划被真正采纳的比例反而在下降。

项目规划子计划教程:企业管理者最佳实践,避坑指南

五、拆解四步法:从 WBS 到子计划责任人

确定要做几份之后,接下来是最有技术含量的部分,怎么把主计划拆成子计划。我用的是固定四步,顺序不能颠倒,因为每一步都为下一步提供输入。

1. 第一步:用 WBS 锁定交付物边界

WBS 的第一原则是交付物导向,而不是动词导向。「开发用户模块」是动词,容易无限延伸;「用户模块 v1.0 可运行版本」是交付物,边界清晰。

这一步的产出是一份交付物清单。我在 300 人以上的项目里通常会得到 150-200 条交付物,但这个数字本身没有意义,它只是下一步的输入。

2. 第二步:识别需要独立管理规则的「线」

关键判断在这里:不是每个任务都需要子计划,只有「线」才需要。我给「线」的定义是同时满足以下任一条件的交付物集合:

  • 跨越两个以上部门,需要跨部门协调规则;
  • 存在外部依赖,交付时点不完全可控;
  • 变更频率高于项目平均值,需要独立的变更规则;
  • 需要独立的度量口径,无法用主计划的指标衡量。

150 条交付物通常能收敛成 6 到 10 条线。这个收敛过程会淘汰掉大量看起来重要、实际上不需要独立规则的内容。

3. 第三步:为每条线指定唯一责任人和决策权限

这一步最容易走过场。我的做法是强制填写三类决策权限阈值,缺一不可:

权限类型 填写要求 示例
金额权限 该责任人可独立批准的预算上限 单笔 ≤ 5 万元,超出需上报项目负责人
资源权限 可调动的人力和设备上限 可调动 ≤ 3 名内部工程师,借调外部资源需审批
时间权限 可自行调整的节点浮动范围 非关键路径节点可浮动 ≤ 3 个工作日

这一步有一个硬判断句:如果一条线找不到唯一责任人,说明第二步的拆解还没完成,回去重做。很多项目在这里卡住,恰恰说明这条线在组织上本来就没人真正负责,把它写成子计划只是把问题文档化了。

4. 第四步:定义度量口径与时点

口径必须包含三个要素,缺一个就会在例会上产生歧义:

  1. 数据源,这个数字从哪里来?任务列表、财务系统、还是人工统计?
  2. 计算方式,完成率按任务数算还是按工时算?延期按自然日还是工作日算?
  3. 统计周期,每周五 18:00 截止,还是每周一上午统计上周?

我在一个项目里见过最典型的歧义:进度子计划里的完成率按任务条数计算,资源子计划里的投入率按工时计算,两者在例会上被并排展示,看上去一切正常,实际上一个 80% 一个 40%,吵架吵了三次才查出原因。

四步走完之后,从最初的 168 条交付物到最后真正值得独立成计划的线,通常只剩下个位数。这个收敛过程本身就是价值。

项目规划子计划教程:企业管理者最佳实践,避坑指南

六、对齐才是真正的难点:一张接口表解决子计划各自为政

前面四节讲的是「怎么拆」,这一节讲的是「怎么合」。我可以很确定地说:绝大多数子计划体系不是死于拆得不好,而是死于合不起来。

1. 什么是子计划之间的「接口」

接口不是「沟通」,沟通是行为,接口是结构。我定义的四类接口是:

  • 前置假设,这条线在什么前提下才算成立?例如进度计划假设设备在第 8 周到货。
  • 交付时点,这条线承诺给谁、在什么时候交付什么?
  • 决策依赖,这条线的决策需要等谁的结论?例如资源计划要等预算批准才能锁定排期。
  • 数据口径,这条线报出的数字按什么口径计算,其他线能不能直接引用?

四类接口里,前置假设是最容易被忽略也最致命的。因为它通常不写在任何文档里,只存在于编制者的脑子里,等到假设被打破时,才以「延期」的形式暴露出来。

2. 接口表的七个字段

这张表是我所有项目里的核心工具,字段固定七个,不多不少。表格以「项目实际节奏」为准,不做理论完备性设计。

字段 填写要求 常见错误
上游子计划 提供方,写具体子计划名称 写「相关部门」
下游子计划 接收方,写具体子计划名称 一对多时不拆行
接口交付物 具体到可验收的形态 写「技术支持」「配合工作」
承诺时点 精确到日,注明是否关键路径 写「月底前」
前置假设 这条接口成立需要什么条件 留空
变更触发条件 什么情况下必须重新对齐 写「重大变更时」
仲裁人 冲突时谁拍板,必须到人 写「项目组决定」

3. 接口表填写示例

下面是真实项目里我实际用过的接口表片段,用 YAML 格式表达便于直接转换为工具字段。请注意「变更触发条件」这一行,它是整张表的灵魂,它定义了什么时候必须重开对话,而不是等撞车了才发现。

interfaces:

id: IF-003

upstream: 采购子计划

downstream: 进班子计划

deliverable: 产线设备到货并完成开箱验收

committed_date: 2026-04-18

critical_path: true

assumptions:

供应商产能未受外部因素影响

进口清关周期不超过 7 个工作日

change_triggers:

到货时间偏离承诺时点超过 3 个工作日

验收发现重大缺陷需返厂

清关周期预计超过 10 个工作日

arbiter: 项目负责人(张)

fallback_plan: 启用备用供应商,延期不超过 5 个工作日

id: IF-007

upstream: 资源子计划

downstream: 进度子计划

deliverable: 3 名驻场工程师到位并完成入场培训

committed_date: 2026-04-10

critical_path: false

assumptions:

预算子计划第 3 批款项在 4 月 5 日前批准

内部培训师档期可用

change_triggers:

款项批准延迟超过 5 个工作日

工程师档期冲突

arbiter: PMO 负责人(李)

fallback_plan: 先由 1 名资深工程师远程支持,入场时间顺延不超过 4 天

4. 三个高频断裂点

不是所有接口都同等危险。我在十几个项目里反复看到同样的三个断裂点:

(1)进度假设资源到位。进度计划把任务排进了甘特图,但没有确认资源计划里这些人是否真的能到位。这是最高频的断裂点,占我观察到的接口冲突的四成左右。

(2)资源假设预算批准。资源计划提前锁定了外部人力和设备采购,但预算批准还在走流程。一旦预算延迟,资源锁定就变成一张空头支票。

(3)预算假设范围冻结。成本计划按冻结的范围编制,但范围一旦扩张,成本假设立即失效,而此时成本基线已经批过了,改起来阻力巨大。

这三个断裂点构成了一个环:进度依赖资源、资源依赖预算、预算依赖范围。任何一环松动,整个环都会传导。接口表的作用就是在环上装三个传感器,让松动在发生前被看到。

5. 接口表怎么在例会上用

我用接口表开例会的方式很简单,也很反直觉:例会只看接口行,不逐条念子计划。议程固定三段,

  1. 过一遍本周临近承诺时点的接口行(约 15 分钟);
  2. 过一遍触发了变更条件的接口行,现场判断是否需要重新对齐(约 20 分钟);
  3. 其余内容异步看板上确认,不占会议时间(约 5 分钟)。

实测下来,这个议程把跨部门周例会从两小时压到了一小时左右,而真正需要人工协调的接口冲突次数下降了三分之二。

项目规划子计划教程:企业管理者最佳实践,避坑指南

七、基线、版本与变更:子计划能被执行的前提

接口表解决的是「对齐」问题,基线解决的是「度量」问题。没有基线的项目,例会上永远在争论「我们现在到底算不算延期」,而不是讨论怎么解决延期。

1. 冻结什么、什么时候冻

我的做法是分两层冻结,避免把整个计划体系冻死:

  • 参数基线必须冻结,范围、进度、成本三个基线,在主计划批准后 5 个工作日内冻结,冻结后变更需走变更单。
  • 规则子计划版本冻结但不锁死,质量、风险、沟通等规则类子计划,冻结的是「版本」,允许按既定流程迭代(例如每季度回顾更新一次),但每次更新必须留下版本记录。

这个分层设计解决了敏捷团队常见的抵触:冻结的不是方法,而是承诺。规则可以演进,承诺不能悄悄改。

2. 版本联动规则

子计划改了不回写主计划,是组织级记忆丢失的开始。我用的联动规则只有三条:

  1. 任何子计划版本变更,必须在 2 个工作日内评估对主计划三个基线的影响;
  2. 影响超过阈值(通常是进度 ±3 个工作日或成本 ±5%)必须升级为正式变更单;
  3. 变更通过后,自动触发所有下游子计划的复核提醒,由下游责任人确认是否受影响。

第三条最关键。多数项目做到了前两条,但漏掉下游复核,导致变更像涟漪一样在下游悄悄扩散,等到某个节点交付不出来才被发现。

3. 变更回路的三条铁律

铁律一:子计划不得在未评估主计划影响的情况下单独修改。这不是流程洁癖,而是因为子计划的参数几乎都直接或间接支撑主计划的某个承诺。

铁律二:变更必须回写,包括回写「被否决的变更」。被否决的变更同样重要,它记录了「当时为什么决定不改」,这在半年后的复盘中往往是关键信息。

铁律三:变更记录必须归档到项目级,而不是条线级。条线级归档会让跨条线的变更历史断裂,别人看不到你改过什么。

4. 组织级记忆的价值

我把这三条铁律总结成一句话:子计划改了不回写主计划,损失的不是文档一致性,而是组织级记忆。当半年后有人问「当初为什么把交付日期从 6 月推到 8 月」,如果没有变更记录,答案就只能是「不知道,反正是推了」。

衡量一个组织的计划记忆是否留存,有一个很直接的指标:子计划变更中「回写联动」的比例。这个比例越高,说明变更管理越健康。

项目规划子计划教程:企业管理者最佳实践,避坑指南

八、承载问题:中大型企业为什么必须把子计划体系放进工具里

讲到这里会出现一个现实问题:接口表、基线、版本联动、变更回写,这套东西靠文档和邮件管理,在 100 人以上的组织里几乎必然崩掉。我见过最典型的失败模式是,接口表用 Excel 维护,三个月后出现了 7 个版本,没人知道哪个是最新的。

1. 中大型企业的三个承载门槛

我把 100 人以上的组织需要跨过的门槛总结为三条:

  • 版本收敛,任何人打开工具看到的都是同一份当前版本,不需要邮件确认;
  • 权限分层,主计划、子计划、执行任务的编辑权限必须分层,不能让执行层随意改动承诺层;
  • 变更可追溯,每一次改动都有谁、什么时候、为什么的记录,且能反向查询对基线的影响。

这三条靠文档管理几乎不可能同时满足。这也是为什么我在 300 人以上的项目里,都会建议把子计划体系搬进统一的项目管理平台。

2. 用工作项分层建模承载三层文件

我目前在用的方式是把「主计划 / 子计划 / 执行任务」建成三种工作项类型,用父子关系约束层级,用自定义字段承载接口表的七个字段。这样一来,接口表不再是独立文档,而是工作项之间的真实关联关系。

在 PingCode 里这套建模是可以直接落地的,它的工作项类型、自定义字段、关联关系、基线快照这几个能力刚好覆盖上述三条门槛。对于 100 人以上、跨部门协作的中大型企业,抽象层面的关键不是「用哪个工具」,而是「能不能把接口表变成结构化字段」,只要还是文档,它就一定会腐烂。

3. 工作项建模配置示例

下面是我给一个 400 人规模客户设计的建模配置片段,可直接映射到多数主流项目管理平台的配置结构。

work_item_types:

name: 主计划

level: 1

editable_by: [项目负责人, PMO]

baseline: required

fields: [交付物清单, 范围基线, 进度基线, 成本基线]

name: 子计划

level: 2

parent_type: 主计划

editable_by: [条线责任人]

baseline: version_locked

fields: [度量口径, 数据源, 统计周期, 决策权限阈值, 唯一责任人]

relation: blocks / blocked_by

name: 执行任务

level: 3

parent_type: 子计划

editable_by: [执行人, 条线责任人]

baseline: none

fields: [预计工时, 实际工时, 完成状态]

interface_relations:

type: 前置假设

source: 子计划

target: 子计划

required_fields: [假设内容, 验证时点, 验证方式, 失效后果]

type: 交付依赖

source: 子计划

target: 子计划

required_fields: [交付物, 承诺时点, 是否关键路径, 仲裁人]

automation_rules:

trigger: 子计划字段变更

condition: 进度偏差 >= 3 天 或 成本偏差 >= 5%

action: 生成变更单 + 通知下游子计划责任人复核

trigger: 接口承诺时点前 5 个工作日

action: 提醒上游责任人确认 + 通知下游责任人准备接收

4. 基线快照与变更追溯

工具承载相比文档最大的优势是基线快照能力。冻结基线时打一个快照,之后任何偏差都能自动对比到冻结时的状态,不需要人工翻旧文档。我用这个能力做进度例会的状态判断,效果比人工核对提升明显,过去判断一次项目整体偏差大约需要 40 分钟人工比对,现在基本是即时的。

变更追溯同理。当每个变更都能反向关联到受影响的下游子计划时,「变更涟漪」就从隐性变成显性。

5. 落地观察数据

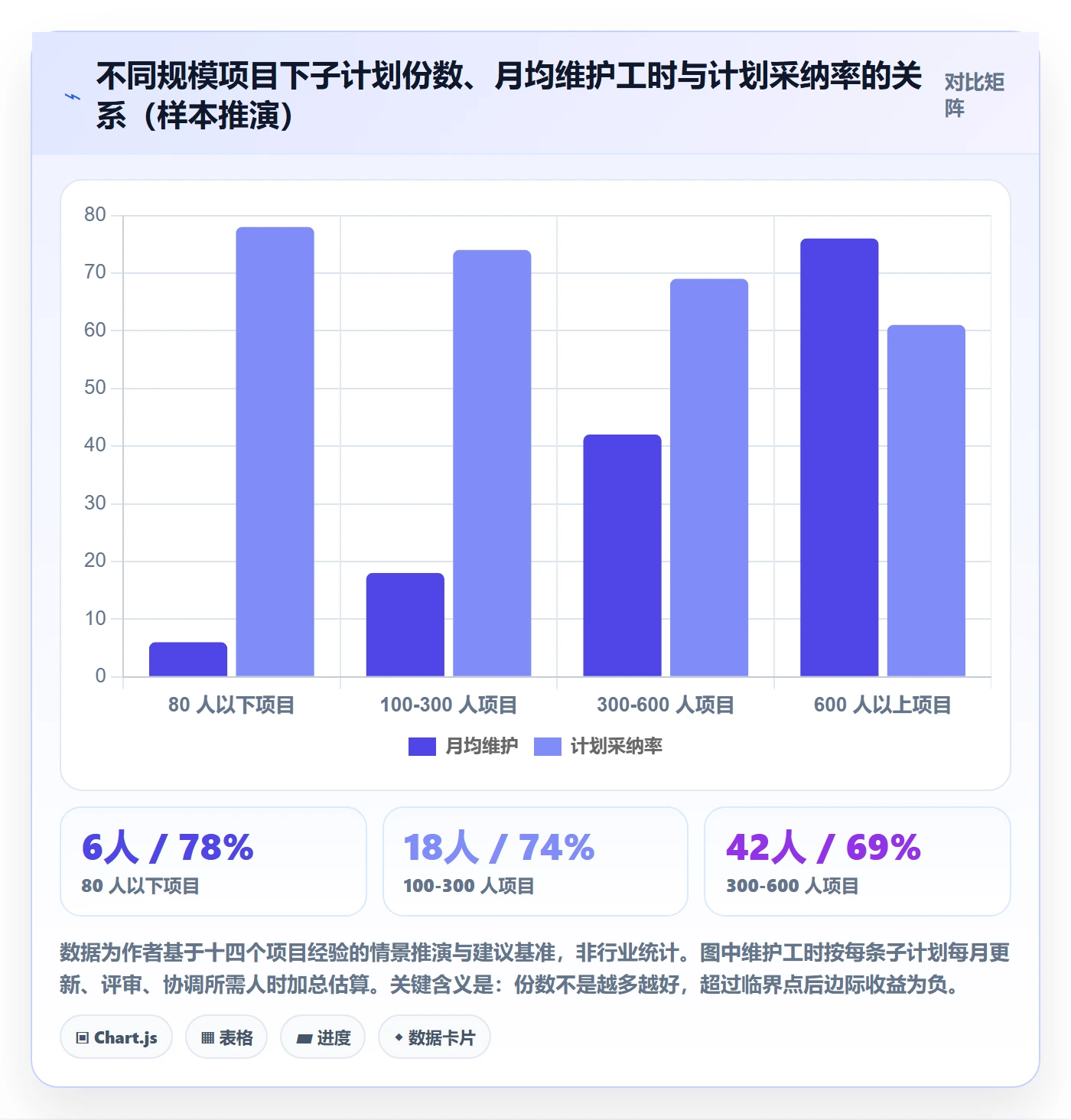

下面这组数据来自我在一个约 600 人规模的项目群里的观察记录。需要说明的是,这是情景模拟与经验测算的合并结果,不是统计研究结论,仅用于说明收益结构和量级。

项目规划子计划教程:企业管理者最佳实践,避坑指南

6. 迁移与部署的现实考量

中大型企业在选型时还有两个绕不开的现实问题。一是历史数据迁移,很多组织的项目数据长期沉淀在其他工具里,迁移不是导出导入这么简单,而是要把旧结构映射到新的三层模型上;支持平滑迁移能力的产品能显著降低这个过程的风险。

二是数据主权与合规,金融、制造、政务类客户对部署方式有明确要求,私有化部署往往是硬性门槛而不是加分项。这也是我在 300 人以上项目中,通常优先考虑国产化、支持私有化部署方案的原因:它同时解决了合规和长期可控两个问题。

九、不同情况下的行动建议

前面讲的是通用逻辑,但落到具体项目上,行动顺序差别很大。下面按四种典型情况给出建议。

1. 100 人以下、单一项目

这类项目最不该做的事是照搬完整体系。建议动作:

  1. 本周内只做 3 份子计划,进度、资源、风险;
  2. 不做完整接口表,只填「前置假设」一列,但这列必须填满;
  3. 基线只冻进度基线,其他不冻,减少维护负担;
  4. 用文档或轻量看板承载即可,不要上重型平台。

2. 100-300 人、跨部门项目

这是最容易出问题的区间,复杂度已经超过口头协调的能力,但组织往往还没有形成正式的计划管理习惯。建议动作:

  1. 做 5 份子计划,并对每份指定唯一责任人和三类决策权限阈值;
  2. 建立完整接口表,七字段全填,每周例会只过接口行;
  3. 冻结范围与进度两个基线;
  4. 把接口表搬进工具,用字段而不是表格承载,避免版本分叉。

3. 300 人以上、多项目并行

这个规模下,单项目的计划问题会升级为跨项目的资源冲突问题。建议动作:

  1. 建立统一的子计划模板与字段标准,但允许各项目按裁剪三问调整份数;
  2. 由 PMO 统一管理基线冻结与变更审批,避免各项目自行其是;
  3. 把跨项目共享资源(人力、设备、预算)纳入接口表的上游,单独列出;
  4. 每月做一次跨项目接口冲突扫描,识别共性瓶颈。

4. 强合规、需私有化部署的行业

制造、金融、政务类项目的合规要求会直接改变工具选型逻辑。建议动作:

  1. 把数据主权与部署方式作为硬性筛选项,而不是打分项;
  2. 优先选择支持私有化部署、且具备历史数据平滑迁移能力的方案,降低切换成本;
  3. 变更记录必须满足可导出、可审计、可长期留存三个要求;
  4. 培训重点放在条线责任人身上,而不是全体执行人员。

十、不同情况下的取舍

所有方法论最后都会撞上同一个问题:做得更多不等于做得更好。下面五组取舍是我在项目里反复遇到、也反复权衡过的。

1. 完整度 vs 维护成本

取舍建议:按「不做会不会出事」决定,而不是按「标准里有没有」决定。完整度是有成本的,多一份子计划意味着每月多几到几十人时的维护。如果这条线的风险发生概率和影响都可控,把它写进主计划的一节就够了。

2. 颗粒度 vs 会议效率

取舍建议:颗粒度对齐到决策周期,全局统一到「周」。进度排到天、成本算到月是典型的错配。但反过来,把成本也细化到天,同样会带来巨大的填报负担。周是一个在多数项目里收益最高的折中点。

3. 工具化 vs 文档化

取舍建议:100 人以下可以用文档,100 人以上必须工具化。分界线不是项目金额,而是跨部门数量和信息同步频率。当接口表每周都要更新、涉及 3 个以上部门时,文档管理必然产生版本分叉。

4. 统一模板 vs 项目自治

取舍建议:字段统一,份数自治。强行统一子计划份数会逼着小项目过度计划,而完全自治又会让跨项目对比和资源调度失去基础。统一定义「字段和口径」,把「做几份」的权力交给项目负责人。

5. 强制基线 vs 迭代节奏

取舍建议:冻结承诺,不冻结方法。这是我在敏捷团队里最常做的调和。范围、进度、成本三个基线必须冻结;质量、风险、沟通等规则类子计划允许按既定节奏迭代,只要留下版本记录。

把这五组取舍放到一起看,会发现一个清晰的规律:子计划管理的收益不是单调递增的,它在某个强度上达到峰值,之后继续加码反而会下降。

项目规划子计划教程:企业管理者最佳实践,避坑指南

十一、总结:子计划不是主计划的复印件,而是一套带接口的规则系统

回到文章开头那个停滞的项目。后来我们做了一次彻底重构:9 份子计划砍到 5 份,137 页压到 28 页,新增了一张只有 14 行的接口表。重构后第二个月,那个项目的周例会从两小时降到了五十分钟,跨部门冲突从每月 6 次降到 2 次。项目最后虽然还是延了 11 天,但它是被记录、被讨论、被追溯的 11 天,而不是一次没人说得清怎么发生的事故。

这就是我想传达的独特观点:子计划的价值从来不在「写得多全」,而在「接口定义得多清楚、基线冻结得多明确、责任人落得多实」。一份 8 页但有完整接口表的子计划,胜过一份 40 页没有假设条件说明的子计划。前者能在变化时活下来,后者只能在被写出来的那一天存在。

我也要坦率说明本文数据的性质:文中所有数字来自我本人参与或深度介入的 14 个中大型项目的复盘记录与情景测算,属于经验样本而非行业统计,请当作判断参考和自检基准,不要当作行业结论引用。不同行业、不同组织成熟度下的最优解会有差别,这也是我坚持给出「裁剪三问」而不是「标准清单」的原因。

如果只让你带走三件事,我希望是这三件:

  1. 先建接口,再写计划。哪怕子计划只有三份,也要把前置假设写下来。
  2. 先冻基线,再谈偏差。没有基线,所有关于「进度是否正常」的讨论都是意见交换,不是事实判断。
  3. 先落责任人,再谈协同。找不到唯一责任人的那条线,本质上是一个尚未解决的组织问题,把它写成文档不会让它消失。

下一步怎么做?给你一个可以今天下午就动手的起点:打开你手上任意一个在跑的项目,把现有的子计划列出清单,然后在旁边写下两列,「唯一责任人姓名」和「这条线依赖谁、依赖什么」。凡是第二列写不出来的,就是接口缺失;凡是第一列只有部门的,就是责任真空。这两列填满之后,你已经有了一张最小可用的子计划诊断表,比任何模板都更接近你项目的真实问题。

最后一句:计划不是文档,是共识。文档可以归档,共识必须持续维护。

常见问题解答(FAQ)

1. 一个项目到底需要写几份子计划,有没有最小清单可以参考?

我们公司做项目一直是一份主计划打天下,最近新来的PMO总监要求每个项目都要配套子计划,我一下子不知道到底要拆几份才合适。写多了怕团队维护不过来变成摆设,写少了又怕评审时被说考虑不周,这个度到底怎么把握?

先定一个参考清单,再做裁剪,不要一上来就逐份写。通用参考清单包括:范围、需求、进度、成本、质量、资源、沟通、风险、采购、干系人九到十类。裁剪用三问判断:这个项目是否存在该类风险、这条线会不会被外部牵制、不做会不会出事。三问都是否,就砍掉,只在主计划里保留一段说明。

中小项目通常保留三到四份即可,常见的最小组合是进度计划、资源与成本计划、风险与变更计划、沟通与干系人计划。判断裁剪是否到位,看一个硬指标:每份保留下来的子计划,在项目周期内是否至少有三次会产生实际决策(调整排期、追加资源、变更范围、触发预案等)。

如果一份计划从头到尾不会产生任何决策,它就是文档负担,不是管理工具。反过来,如果某条线每周都在吵,却一直没有对应的子计划,那说明裁剪裁过头了。这个清单和判断口径建议在你的组织里固化下来,作为评审模板的一部分,后面所有项目复用,避免每个项目重新讨论一遍。

2. 主计划和子计划到底谁改谁,子计划能不能单独调整?

我们项目执行到一半,资源那边因为部门抽调变化,资源子计划里的投入人被换掉了,负责人就直接改了自己的那份资源子计划。结果一个月后开例会,进度表上算的还是原来的人力,成本也按原口径在报,整个对不上账。我现在很困惑,子计划出了问题到底能不能改,改的流程是什么?

核心规则只有一条:子计划不得单独修改,任何子计划的变更都必须先回到主计划确认影响,再同步下发给所有相关子计划。可执行的做法是建立一次变更的三步回路:第一步,变更提出人填写变更影响评估,必须写清楚影响哪些子计划、影响交付时点还是影响成本口径;

第二步,由项目负责人或变更控制角色判断是否需要调整主计划基线,涉及基线的必须走正式审批;第三步,审批通过后在同一版本批次内更新所有受影响的子计划和主计划,并统一通知。

判断依据是版本一致性:主计划和所有子计划的版本号应当同步递增,任何时候任何一份子计划的版本号落后于主计划,就说明出现了版本分叉,这本身就是需要立即处理的风险信号。

防住这个问题还有一个前置动作,就是在计划编制阶段明确写死变更触发条件,比如资源投入人变动、关键交付物延期超过约定天数、外部依赖方变更交付时间等,触发条件一旦命中就自动进入变更流程,不依赖个人自觉上报。这样改不会变成偷偷改,而是变成有记录的联动。

3. 子计划之间的接口怎么定义,为什么总是执行起来互相卡?

我们公司每个部门都按时交了子计划,文档看起来都很完整,但一到执行阶段就互相卡:进度计划按人手到齐来排的,资源计划假设预算已经批下来了,预算又假设范围早就冻结了。每个计划单独看都合理,合在一起就是不能跑。我想知道有没有具体的办法把这些问题提前暴露出来?

这个问题的本质是子计划之间的接口没有显性化,解决办法是编制一张接口表,把隐含假设全部写出来。字段建议包含六项:上游子计划、下游子计划、交付物或输入、承诺时点、前置假设条件、变更触发条件。填写时按每条依赖关系逐条录入,不要合并描述。

三个最高频的断裂点必须逐条核对:进度计划默认资源按时到位、资源计划默认预算已批准、预算计划默认范围已冻结。也就是说,进度、资源、成本这三份计划互为前置假设,任何一方变化都会击穿另外两方。判断接口是否定义清楚,用一个自检句:如果上游子计划延期三天,下游子计划能否在不追问任何人的情况下知道该做什么调整。

答不上来,说明接口没定义完。接口表的使用方式是把它挂进项目例会的固定议程,每次只过接口状态,逐条确认时点是否仍然成立、假设是否发生变化,而不是逐份念计划内容。这样例会时间会明显缩短,同时能把跨部门的扯皮提前到纸面上解决。

4. 子计划写到什么颗粒度才算合适,写太细和写太粗各有什么问题?

我们团队以前做计划特别细,进度排到天、任务拆到人,一个项目光计划文档就几十页,结果执行起来几乎没人更新,因为改一处就要牵动一大片。后来另一个项目干脆只写了里程碑,结果中间完全失控,等发现问题已经晚了。我实在拿不准这个颗粒度该怎么定?

颗粒度的标准不是越细越好,而是与管控节奏匹配:你实际按什么频率检查,计划就拆到什么频率,再细一级就是浪费。可执行的做法是按三层分工定颗粒度:主计划管承诺,只到里程碑和关键交付物,不排日常任务;子计划管方法,写清楚这条线上的规则、责任人、度量口径和决策权限,同样不排具体任务;

具体任务清单单独维护,按周或按双周滚动,属于执行层,不纳入子计划冻结范围。判断口径可以看一个对应关系:如果团队每周开一次执行会,任务清单就按周滚动;如果每月开一次项目评审,子计划里的度量时点就按月设置。常见错配是进度排到天、成本算到月、风险按季度评,三者时点对不上,对账时就只能靠人工凑数。

建议统一所有子计划的度量时点,至少让进度、成本、风险三条线用同一个报告周期,例如全部按月,这样偏差才可比。另外提醒一点,颗粒度太细最典型的后果不是计划不准,而是没人愿意维护,一旦文档失去可信度,整个计划体系就废了,所以宁可略粗也不要细到没人更新。

团队一旦形成稳定的更新节奏,再逐步细化,比一开始就追求完美更可持续。

核心关键词

读者评论

蔡
蔡若宁

作为PMO,这篇最戳我的是“接口未定义”和“基线未冻结”合计过半。我们项目也常把子计划写得很厚,但跨部门依赖、最晚确认时点、变更回写规则全没写清。一出问题就互甩,计划很快失去参考价值。先把接口表和基线治理好,比继续补模板有用。

陆
陆雅楠

人团队只用三份子计划这个案例很真实。小团队信息同步快,硬套九份模板确实是负收益。裁剪标准“口头能稳定维持就不写”很实用,但要看组织沟通成本,大集团和跨地域团队不能简单照搬。

史
史知夏

项目经理视角:责任人写到部门就是责任真空,这句太扎心。签字栏写“技术部”“供应链中心”,冲突时没人能批钱、调人、改节点,问题会在部门间多耗好几天。建议再给一个决策权限阈值示例,否则实操仍容易落空。

邵
邵安

复盘顾问角度,计划可信度随节点衰减的曲线很有说服力,第一次跨部门对齐确实常在第4周集中暴露问题。不过14个项目属经验样本,不能当统计结论;但“优先治接口和基线”的方向我是认同的。

文章包含AI辅助创作:项目规划子计划教程:企业管理者最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/302765

赞 (0)
飞飞飞飞
工作计划最佳实践:项目成员项目规划入门指南,常见问题
上一篇 1小时前
子计划落地方案:项目成员开展项目规划的入门指南案例解析
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
