我带的第一个项目,计划表交上去第二天就被打回三次:第一次说"目标不清晰",第二次说"任务拆不到人",第三次说"风险和依赖一个字没写"。当时我觉得是领导挑刺,直到季度复盘时看到一组数据,那个季度我们组 14 个延期任务里,有 11 个的根因能追溯到规划阶段,而不是执行阶段。这个比例让我彻底改变了对"项目成员做规划"的看法:大多数延期不是干得慢,而是一开始就没规划对。这篇内容写给所有被拉进项目组的项目成员、执行骨干和初级项目负责人,把我这几年在十多个项目里踩过的坑、验证过的判断标准和可复制的模板一次性讲清楚,顺带把大家问得最多的常见问题集中回答一遍。
一、先给结论:项目成员的规划能力,决定你在项目里的天花板
很多人有个默认设定:规划是项目经理的事,项目成员只要"把活干好"就行。我在前三年也是这么想的,结果就是永远被动接活、永远在被追问进度、永远在返工。后来我意识到,这个设定本身就是问题的源头。
1. 规划不是项目经理的专属工作
项目经理负责的是项目级规划:范围、里程碑、资源、预算、整体依赖。但项目级规划能不能落地,取决于每个项目成员有没有把自己的那部分翻译成可执行、可承诺、可追踪的个人计划。项目规划是地图,个人工作计划是你今天怎么走。地图画得再细,你不知道自己从哪出发、什么时候到第一个路口,照样迷路。
2. 项目成员在规划阶段的真实角色是"信息供给者"和"承诺确认者"
我观察过做得好的项目成员,他们在规划阶段做的不是"等派活",而是主动提供三类信息:我这件事实际要多久、我依赖谁、我的交付物到底长什么样。同时他们要完成一个确认动作:这个工期我认不认、这个验收标准我认不认。这两件事没做,后面所有的进度会议都是在补课。
3. 计划总在变,多数不是执行问题
我统计过自己参与过的项目,计划变更的来源大致集中在几类。这里需要说明,这是我个人项目复盘记录的样本推演,不是行业统计,但规律很稳定。

4. 三个反常识判断
第一个:计划写得越细越好是错的,颗粒度要跟不确定性匹配。第二个:估不准不是能力问题,是信息问题,估不准的时候应该缩小任务范围而不是硬给一个数。第三个:计划变更是正常的,真正致命的是变更没有被记录、没有人评估影响。
二、真实场景:我经历过的四类规划翻车现场
抽象的方法论很难记住,具体场景才记得住。下面四个场景都是我亲身经历的,你可以对照自己现在手上的项目看看有没有命中。
1. 场景一:接到一个"已经规划好"的任务
项目经理给我一张表,写着"模块 A 开发,5 月 8 日到 5 月 22 日"。除此之外没有别的信息。我不知道验收标准是什么、不知道接口文档在哪、不知道测试环境什么时候能给我。结果 5 月 22 日我没有交付,因为前一周我一直在等接口确认。
这个场景的教训是:"时间区间"不等于"计划"。一个可执行的任务至少要有交付物、验收标准、前置条件、责任人、检查点这五项,缺一项都是隐患。
2. 场景二:需求文档 30 页,任务清单 5 行
我参加过一个项目,需求文档写了 30 多页,但任务清单只有 5 行,每行都是一大段话,比如"完成数据接入模块"。这种任务清单看起来整齐,实际上没法用:无法估算、无法分配、无法判断是否完成。
后来我们花了整整两天重新拆解,拆完变成 40 多个任务,才发现原来以为 3 天能干完的数据接入,实际涉及 4 个外部系统的权限申请,光审批就要走一周。

3. 场景三:跨部门等接口,等了两周
这是我最典型的踩坑经历。我需要某部门提供一个数据接口,我在自己的计划里写的是"第 3 天开始调用接口",但我在第 1 天才发出需求邮件。对方的排期是两周后。
问题不在于对方慢,而在于我把自己的等待时间当成了零。所有依赖外部输入的任务,计划里都必须有"等待窗口",而且要有"如果对方延后,我的备选动作是什么"。
4. 场景四:季度复盘发现 80% 的延期来自规划
这个场景在前言里提到过。那次复盘之后,我们做了一次小范围改进:在项目启动阶段强制增加一次"规划对齐会",要求每个成员在会上说清楚自己的交付物、依赖、风险和检查点。改进后的下一个季度,同一个团队的计划返工次数明显下降。这是小样本观察,不是严谨的行业基准,但方向是清楚的:规划阶段的投入,是用最小的成本换最大的确定性。
三、拆解常见误区:项目成员最容易踩的六个坑
这些误区我在不同团队里反复见到,有的自己也踩过。它们看起来都是小事,但每一个都会在项目中期放大成延期。
1. 误区一:把计划当成排期表
排期表只回答"什么时候",计划要回答"做什么、做到什么程度、依赖谁、怎么检查"。只有日期的表不是计划,是日历。计划的本质是降低不确定性,不是安排时间。
2. 误区二:从待办正推,而不是从交付物倒推
很多人写计划是从"我要做什么"开始列,一路列下去。更有效的方式是从"最终要交付什么"倒推:要交付这个结果,必须先有哪三个中间产物;每个中间产物又需要什么输入。倒推能自然暴露依赖,正推容易漏。
3. 误区三:任务颗粒度一刀切
有人所有任务都拆到半天,结果计划表几百行,维护成本超过收益;有人所有任务都按周,结果周中完全失控。颗粒度应该跟不确定性挂钩:越不确定、越靠后、依赖越多的任务,前期越应该粗;越确定、越近期的任务,越应该细。
4. 误区四:不写依赖和等待时间
这是导致延期最多的单一原因。凡是需要别人给你东西的任务,计划里都要标明:需要什么、向谁要、什么时候发出请求、预计多久拿到、拿不到怎么办。
5. 误区五:没有风险预案
风险预案不等于列一堆可能出问题的事。有效的风险预案至少包含:触发条件、应对动作、责任人。没有触发条件的风险清单,等于没有。
6. 误区六:计划写完就锁死
计划是动态的文档,不是一次性的承诺书。正确的做法是固定检查节奏(比如每周一次),在检查点上更新状态、调整后续安排。计划不更新,就等于失去了预警功能。

四、专业判断逻辑:规划的四层结构和三个判断标准
光知道误区还不够,得有可操作的判断框架。我总结了一个四层结构,加上三条判断标准,基本能覆盖项目成员视角下的规划工作。

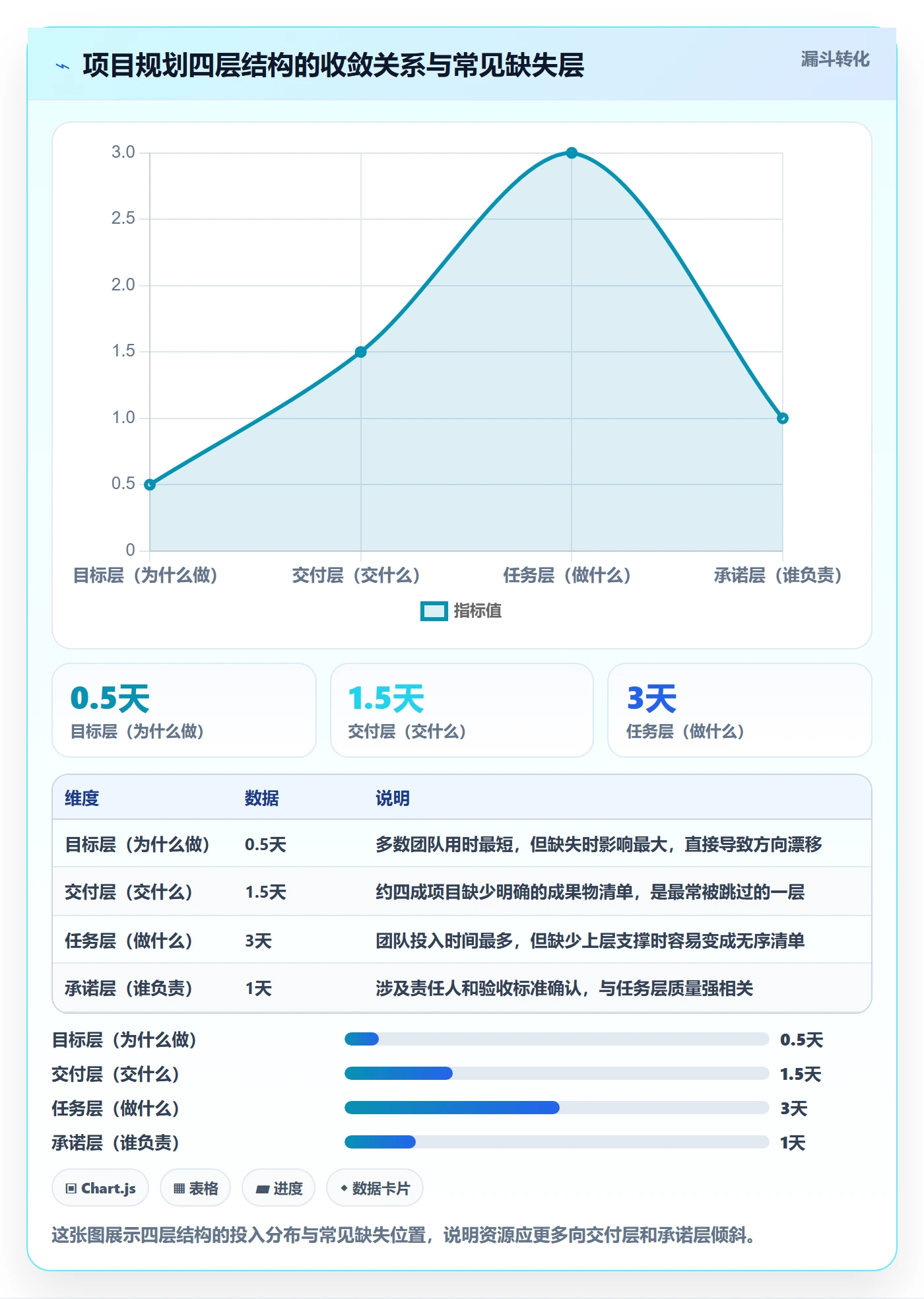

1. 四层结构:目标层、交付层、任务层、承诺层
第一层是目标层,回答"这个项目为什么做、成功是什么样"。第二层是交付层,回答"要交出哪些具体的成果物"。第三层是任务层,回答"为了产出这些成果物,需要做哪些动作"。第四层是承诺层,回答"谁在什么时候、对什么结果负责"。
很多团队只做了第三层(列任务),跳过了第二层和第四层,结果就是任务列了一堆,但没人知道这些任务对应什么成果,也没人对结果负责。

2. 判断标准一:可验收
任何一个任务,都要能回答"我怎么知道它完成了"。如果回答是"做完了就是做完了",那这个任务还没定义清楚。可验收的表述通常是"产出 X 文档,包含 A、B、C 三项内容,经 Y 确认"。
3. 判断标准二:可拆分
如果一个任务预估超过 5 人天,或者跨了两个以上的角色,通常说明它还应该继续拆。这里说的是"通常",不是绝对规则,如果任务是高度连续、无法切分的工作(比如一次完整的数据迁移演练),那就是一个整体,但要额外设置中间检查点。
4. 判断标准三:可追踪
可追踪意味着你能在任意时点回答"这个任务现在处于什么状态、下一步是什么、卡在哪里"。做不到这三点,任务在系统里是"进行中",在现实里可能已经停摆了一周。
5. 三条标准的落地顺序
建议按"可验收 → 可拆分 → 可追踪"的顺序推进。因为验收标准不清,拆分就没有依据;拆分不合理,追踪就只能追踪一个模糊的大块,没有实际意义。
五、案例与数据观察:中大型组织的规划复杂度与工具支撑
前面讲的方法在小团队里相对容易落地,但在 100 人以上的中大型组织里,规划会立刻撞上三个现实问题:跨部门依赖多、权限和合规要求高、历史工具迁移成本大。这一节我用我接触过的一个具体场景来讲。
1. 中大型组织的规划复杂度从哪来
第一是依赖网络复杂。一个需求可能牵涉十几个团队,每个团队的排期节奏不同。第二是权限分层严格,谁能看什么、谁能改什么,需要明确配置。第三是合规与数据落地要求,尤其是金融、制造、政务类组织,对数据存放位置有硬性规定。
在这种情况下,"开个共享表格"这种方式很快会崩掉,因为权限不可控、变更无留痕、跨团队视图不一致。
2. 我在一个百人以上团队里观察到的落地方式
那个团队在一开始用的是国际主流工具,后来因为数据落地要求,需要做国产化替换。他们最终选择的方案是 PingCode,我跟着参与了一段时间的对比和迁移过程,有几个观察点值得分享。
PingCode 主要服务中大型企业及 100 人以上组织,这一点在实际使用中体感明显:它的模型里默认就有"项目集,项目,迭代,工作项"这样的层级,不需要团队自己用标签硬凑出上下级关系。对于跨十几个团队协作的场景,这个层级结构省掉了大量对齐成本。
他们对私有化部署的要求也在这个平台上得到满足。PingCode 支持私有化部署,数据不出组织内部,这对有合规要求的团队来说是硬门槛,不是加分项。
迁移方面,因为原来用的是 Jira,工作项类型、状态流、自定义字段都需要平移。PingCode 支持 Jira 平滑迁移,实际迁移时我们做的是分两批走:第一批迁结构(项目、工作项类型、状态流),第二批迁历史数据。这个顺序比一次性迁完更稳,因为结构确认之前迁数据等于白迁。
就国产替代这个角度而言,在中大型组织、有私有化部署需求、且需要从国际工具迁移的场景下,这是一个值得优先评估的选项。但要说清一点:工具只解决"信息集中"和"流程留痕",规划本身的质量还是取决于前面讲的那套判断逻辑。工具买对了,误区照样会踩。

3. 工具选型时我建议先问的四个问题
- 数据能不能落在我们自己的环境里?如果不能,合规能不能过?
- 现有的工作项类型、状态流、自定义字段,能不能平移过来,还是必须重构?
- 跨团队视图能不能按角色差异化展示,而不是所有人看同一张表?
- 变更记录能不能追溯到人、到时间、到字段?
这四个问题回答清楚,选型基本不会跑偏。反过来,如果一上来就比界面好不好看、看板拖拽顺不顺手,很容易选到一个"好看但撑不起规模"的方案。
六、不同情况下的行动建议
方法要落地,必须结合你所处的位置。下面按四种典型身份分别给建议。
1. 你刚进项目组,没有话语权
这个阶段不要试图改变流程,先做三件事:确认自己任务的验收标准、确认自己的依赖方和请求时间、确认自己的检查点。这三件事都在你的个人范围内,不需要任何人审批。做完之后,主动发一封简短的确认邮件,把三件事写清楚,让对方回复确认。这一步几乎零成本,但能挡掉后面大部分扯皮。
2. 你是执行骨干,要带 2 到 3 个人
除了自己的部分,你还要保证小团队内部的对齐。建议每周固定一次 20 分钟的内部同步,只讲三件事:本周产出、当前阻塞、下周依赖。不要开成汇报会,也不要讨论细节实现,细节另外约时间。
3. 你要同时跟多个项目
多项目并行最大的坑是优先级冲突。建议做一张简单的"项目,本周投入,关键交付"对照表,每周更新一次,并在出现冲突时主动向上确认优先级,而不是自己硬扛。自己排优先级是风险最高的做法,因为你看不到全局约束。
4. 团队从 0 开始建规划机制
不要一次上全套模板。建议按顺序来:先统一任务的定义方式(可验收、可拆分、可追踪),再统一检查节奏(周检查点),最后才考虑工具和模板。顺序反了,模板会变成新的形式主义。

七、不同情况下的取舍
做规划时经常遇到两难,没有标准答案,只有权衡。下面四组取舍是我实际遇到最多、也最容易选错的。
1. 计划详细度 vs 响应速度
计划越详细,遇到变化时调整成本越高;计划越粗,执行时越容易失控。我的判断是:近期(一到两周内)的任务做细,远期任务做粗,并且明确标注"下一次细化时间"。这样既保证当下可控,又保留未来的灵活性。
2. 工具投入 vs 流程成熟度
流程还没跑通就上系统,结果是系统里数据一堆、没人看。判断标准是:如果你的团队现在连"验收标准怎么写"都还没统一,先别讨论工具选型,先把定义统一了。
3. 标准化模板 vs 团队差异
完全不统一模板,跨团队协作时看不懂对方的东西;过度统一模板,又会强迫不同性质的团队用同一套表达。折中方案是统一"必填字段"(比如交付物、责任人、检查点),其余字段允许团队自定义。
4. 私有化部署 vs 云服务
私有化部署在数据控制、合规审计上有明显优势,但需要承担运维、升级、环境维护的成本。云服务上线快、维护轻,但数据存放位置和访问控制需要额外评估。这是一个组织能力和合规要求的匹配问题,不是单纯的技术选型。有硬性合规要求的组织,通常没有第二个选项。

八、把项目计划翻译成个人工作计划
这是项目成员最核心的一项技能,也是我在带新人时最强调的一点。项目计划给你的是边界,个人计划要给出的是动作。
1. 任务颗粒度怎么定
我的经验规则是:如果一件事你能准确预估、且外部依赖已确认,可以拆到半天;如果预估偏差可能超过 50%,拆到一天到两天;如果依赖还没确认,先不要给具体日期,标一个"待依赖确认后细化"。
2. 优先级冲突怎么处理
遇到冲突时,按三个层次判断:是否影响里程碑、是否阻塞他人、是否可延后。三项都是"是"的,立刻上报;只有一项的,可以自己协调。上报不是甩锅,是因为优先级本身属于项目级信息,个人无法单方面确定。
3. 上下游接口清单怎么写
清单至少包含四列:我需要谁提供什么、什么时候发出请求、预计什么时候拿到、拿不到时的备选方案。这四列写完,你就从"被动等"变成了"主动管"。
4. 滚动更新和周复盘怎么做
建议每周固定一次,只回答四个问题:上周计划的完成情况、未完成的原因、本周计划、当前阻塞和需要的支持。写的时候要具体到任务,不要写"有所推进"这种模糊表述。

5. 一个可直接复制的周计划结构
下面是我现在用的周计划骨架,用纯文本表示,方便复制到任何工具里。
【本周关键交付】
交付物:xxx | 验收标准:xxx | 检查点:周X
交付物:xxx | 验收标准:xxx | 检查点:周X
【本周依赖】
需要 xxx 提供 xxx,请求时间:周X,预计到位:周X,备选:xxx
需要 xxx 确认 xxx,请求时间:周X,预计到位:周X,备选:xxx
【本周风险】
风险描述:xxx | 触发条件:xxx | 应对动作:xxx | 责任人:xxx
【状态更新】
已完成:xxx
进行中:xxx(进度:xxx)
阻塞:xxx(阻塞原因、已请求支持对象)
九、模板与检查清单
模板的价值在于让你不用每次从零想结构,前提是你知道每个字段为什么存在。下面五个模板我都实际用过,字段做了精简。
1. 一页纸项目计划
| 字段 | 填写要求 | 常见错误 |
|---|---|---|
| 项目目标 | 一句话,说明要解决什么问题 | 写成功能列表,不是目标 |
| 验收标准 | 可观察、可验证的结果描述 | 写"达到预期效果"这类模糊表述 |
| 关键交付物 | 3 到 7 项,每项有产出形态 | 超过 10 项,说明还没收敛 |
| 里程碑 | 3 到 5 个,带日期和判断条件 | 只写日期,不写判断条件 |
| 关键依赖 | 列出外部输入、提供方、时间 | 只列内部任务,漏掉外部依赖 |
| 主要风险 | 带触发条件与应对动作 | 只写风险名称,没有应对 |
2. WBS 任务清单
WBS 的核心不是层级好看,而是每个叶子节点都能落到一个人、一个交付物、一个检查点。建议字段包括:任务名、所属交付物、负责人、工期、前置任务、状态、检查点日期。
3. 接口人对照表
把"我需要谁"和"谁需要我"分开列,两边都要有联系人、请求内容、约定时间。这个表在跨部门项目里价值极高,因为它把口头约定变成了可查询的记录。
4. 风险与阻塞清单
| 类型 | 描述 | 触发条件 | 应对动作 | 责任人 |
|---|---|---|---|---|
| 风险 | 尚未发生,但可能影响进度 | 明确的判断信号 | 提前准备的措施 | 谁跟进 |
| 阻塞 | 已经发生,正在影响进度 | 已触发 | 解除动作与升级路径 | 谁处理 |
风险和阻塞必须分开管理,因为处理方式不同:风险是提前准备,阻塞是立刻解决。把两者混在一张清单里,会导致风险被当成阻塞,等到发生时才发现没有预案。
5. 周报模板
四段式:进展(对应计划的哪几项)、计划(下周做什么)、阻塞(需要什么支持)、决策请求(需要谁拍板)。不要写成流水账,也不要为了显得忙而堆内容。

十、常见问题 FAQ
下面这些问题来自我带过的团队成员和读者提问,我按主题分成四组回答。每个回答尽量给出可执行的动作,而不只是原则。
1. 目标与范围类问题
(1)目标不清晰怎么办?
不要自己猜。用一句话把目标写出来,然后找项目负责人确认,请他补充或修正。确认时带上你的理解,比空问"目标是什么"效率高得多。确认动作要留下记录,口头确认之后补一封邮件或一条消息,写清确认结论。
(2)需求变更要不要改计划?
要改,但先评估影响再改。评估三个维度:影响哪些任务、影响多少工期、影响哪些依赖方。评估完再更新计划并通知相关人。不要直接改计划不通知,那等于让其他人基于旧信息做决策。
(3)怎么识别范围蔓延?
最简单的信号是:你的任务清单在持续增加,但里程碑日期没有变化。这时候要立刻把新增项列出来,向上确认哪些必须做、哪些可以放到下一阶段。
2. 任务与估算类问题
(1)任务拆多细合适?
前面提过规则:确定的任务拆到半天到一天,不确定的任务拆到一到两天并标注细化时间。判断依据是"你能不能准确说出它的完成标准",而不是"它看起来大不大"。
(2)估不准怎么办?
估不准的原因通常是信息不足,而不是能力不足。应对办法有两个:一是缩小任务范围再估;二是给区间而不是单点,比如"3 到 5 天,取决于接口文档是否按时到位"。
(3)遗漏依赖怎么补?
做一次反向检查:把我的每个交付物拿出来,问"要完成它,必须先从别人那里拿到什么"。这个动作通常能挖出两到三个被漏掉的依赖。
3. 协作与沟通类问题
(1)跨部门不配合怎么办?
先确认三件事是否都做了:需求是否清晰、请求是否给了足够提前量、对方是否有明确的响应时限。这三件都做了还不配合,就走升级路径,请项目负责人或共同上级协调。升级不是告状,是因为跨部门资源调配超出个人权限范围。
(2)多个项目优先级冲突怎么办?
把冲突具体化:哪两个任务的截止时间冲突、各自影响什么、如果延后分别有什么后果。然后请能够同时看到两个项目的人来裁定。不要自己拍。
(3)信息不同步怎么办?
建立固定的同步节奏,并把结论写在同一个地方。信息不同步往往不是态度问题,而是没有一个所有人都看的"单一信息源"。这也是中大型组织倾向于使用统一平台的原因之一。
4. 执行与复盘类问题
(1)计划总被打乱怎么办?
先区分打乱的来源:是外部插单,还是自己的估算偏差。外部插单多,说明需要预留缓冲时间;估算偏差大,说明任务拆解还不够细。两者的解法完全不同,不要混在一起处理。
(2)延期了怎么汇报?
越早报越好。汇报内容包含四项:当前实际状态、延期的原因、新的预计完成时间、需要的支持。不要只报"延期了",那等于把问题抛给别人。
(3)复盘怎么做才不流于形式?
复盘只讨论三件事:哪些判断是对的、哪些判断是错的、下次怎么做。不要评价人,不要罗列过程。每次复盘至少产出一条可执行的改进项,并指定负责人和验证时间。
十一、避坑清单
下面这份清单我在每个项目启动前都会过一遍,分成规划前、规划中、规划后三段。建议直接对照勾选。
1. 规划前
- 项目目标能不能用一句话说清楚,且不是功能列表?
- 验收标准是不是可观察、可验证的?
- 关键接口人是否已经确定,姓名和角色是否清楚?
- 有没有明确的不可做范围(哪些明确不做)?
2. 规划中
- 每个任务的颗粒度是否和不确定性匹配?
- 外部依赖是否都标注了请求时间和等待窗口?
- 是否存在超过 5 人天或跨两个以上角色的任务?
- 风险是否都有触发条件和应对动作?
- 检查点频率是否明确,谁在什么时候检查?
3. 规划后
- 变更是否都有记录,并评估了影响?
- 进度同步是否有固定节奏和单一信息源?
- 阻塞项是否有升级路径和责任人?
- 复盘是否产出了可执行的改进项并闭环?
十二、结语:下一步怎么做
回到最开始那个问题:为什么你写的计划总在变?我的答案是,因为规划阶段欠下的功课,都会在执行阶段加倍还回来。项目成员做规划的核心,不是把时间排满,而是把不确定性提前暴露出来,变成可以应对的具体动作。
这里再强调一个我认为被严重低估的判断:项目成员在规划阶段最重要的产出不是任务清单,而是"我确认过"这四个字。确认过的目标、确认过的依赖、确认过的验收标准,才是计划稳定的真正基础。
如果你现在手上正好有项目,建议按下面三步做,不需要等流程改造,也不需要申请预算:
- 今天:把当前任务的验收标准、三个关键接口人、两个主要风险写下来,发给相关人确认。
- 明天:把本周任务按"确定/不确定"分开,确定的部分拆到天,不确定的部分标出细化时间。
- 本周内:建立一次 20 分钟的周复盘,只回答上周完成情况、本周计划、当前阻塞、需要的支持这四件事。
如果团队规模在 100 人以上,跨团队依赖多、有数据落地要求,那在完成上面三步之后,可以再考虑用平台把依赖、权限、变更留痕这些事系统化。在需要私有化部署、且有从国际工具迁移需求的场景下,PingCode 支持私有化部署和 Jira 平滑迁移,是一个值得纳入评估范围的国产方案。但顺序不能反:先把判断逻辑和定义统一,再让工具去承接,否则再好的平台也只能装下一堆没想清楚的任务。
最后说一句我自己的体会:规划这件事,做得好的时候没人夸你,做得差的时候所有问题都会来找你。所以它值得你在每个项目开始时,多花那两天。
常见问题解答(FAQ)
1. 任务拆到多细才算合适?
我每次做项目计划,领导都说“再拆细一点”,可拆到半小时一条,清单长得自己都不想看,更新一次要花半天。到底有没有一个能落地、不用凭感觉的颗粒度标准?
我自己的口径是抓两条线,不看时长看“能不能独立验收”和“能不能单人做完”:完成后有明确产出物、能被别人验收,且由一个人独立完成、中途不换手。满足这两条的,一般拆到 0.5~2 天;调研类、评审类拆到半天以内,因为它们的产出是结论而不是进度;
跨周的大任务先只拆到“本周要完成的那一段”,等下周信息更新了再往下拆一级,不要一次性把三周后的任务拆到小时级,那时候需求还没定,拆了大概率要返工。反向测试有两个:如果看到这条任务还得问“具体做什么”,说明粒度不够;如果一条任务需要两个人配合、或者要开两次会才能推进,说明该拆开。
清单长度上我会把个人周计划控制在 8~15 条,超过 20 条基本就等于没有优先级,每天只能靠临时判断做取舍。
2. 工期总是估不准,要不要加缓冲?加多少才不算注水?
我估工时偏乐观,说三天结果做了六天,后来想干脆乘个 2,又怕被说虚报。到底该怎么估,缓冲加在哪里比较站得住脚?
我现在的做法是把“估算”和“承诺”分开写。估算按最可能情况给,同时在旁边写一条关键假设,比如“前提是接口文档 3 天内给到”,假设是估算的一部分,不是备注,被追问时你能说清这个数基于什么,而不是硬扛一个数字。缓冲不要摊在每条任务上,那会显得到处都是水分;
缓冲放在里程碑上,留整段时间,比例用你自己的历史数据算:把最近 3~5 次同类任务的实际耗时除以估算耗时,取中位数,那就是你的个人偏差系数,比拍脑袋乘 2 靠谱得多,常见落点在 15%~25% 之间,具体以你的实测为准。
另一个让估算变准的动作是把“工作时间”和“等待时间”分两行列,大量延期不是干得慢,而是等得久,等待一旦显性化,你才知道该压缩哪一段。
3. 需求频繁变更,计划要不要跟着改?
项目做到一半,业务方今天加一个字段、明天改一个流程,我改计划改到手软,改完又变。到底哪些变更必须进计划,哪些可以先放着?
不要每变一次就重排计划,先用“是否影响交付物、里程碑或验收标准”这三个筛子过滤。只影响实现方式、不影响对外交付的,记进变更清单,在周例会上一次性对齐,计划本身不动;
影响交付物范围或验收标准的,当天就要做一次范围确认,并且在同一句话里把交换条件问出来,“加这个可以,那我们要往后挪哪一项或者砍掉哪一项”,加需求不等于自动加时间。判断依据很简单:里程碑日期和验收标准没变,计划就不用整体重排;这两个变了,才需要重排并通知相关人。
另外保留一份变更记录,写清日期、提出人、内容、结论(接受/延后/拒绝)和影响的里程碑,这份记录在复盘和验收扯皮时比任何口头解释都有用。范围蔓延最典型的信号是:连续两周都有新增需求,但同一时期没有任何一项需求被删除或被延期。
4. 跨部门依赖总卡住,作为项目成员我能做什么?
我的任务卡在别的部门三天了,催了两次对方都说“在排队”,我也不好意思一直追,最后延期了还是算我头上。除了干等,还能做什么?
把“催人”换成“给出对方能执行的最小动作和具体时间点”。我在规划阶段就会把依赖写成条目:需要谁、需要什么、什么时候要、拿不到会影响到哪个里程碑,写下来而不是记在脑子里,这是后面所有动作的依据。同步时问可回答的问题,而不是问进度,比如“这份数据你周三下午能出吗?如果不行,周四上午可以吗?
”,给对方选项比问“什么时候能好”更容易拿到确定答复。卡住超过约定时间就升级,升级不是告状,而是把信息同步给双方负责人,说清影响的是哪个里程碑、哪一天,让有资源调度权的人做取舍。
判断依据是:一个依赖一旦影响到里程碑日期,它就不再是你个人的待办,而是项目的风险项,必须写进周报的阻塞区,并且有明确的升级路径。另外,凡是处于等待状态的任务,在计划里标注“等谁”和“已等多久”,这个天数本身就是推动解决最有力的材料。
核心关键词
文章包含AI辅助创作:工作计划最佳实践:项目成员项目规划入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/302760
读者评论
作为项目成员,最有共鸣的是“时间区间不等于计划”。我接过只写了起止日期的任务,结果验收标准、接口文档都没定,最后卡在等待确认。现在我会先问交付物、前置条件和验收人,问清楚再承诺工期,返工少了很多。
带过小团队,这篇文章对“从交付物倒推”和“可验收”讲得很实用。很多计划失败不是大家不努力,而是任务写得太笼统。不过颗粒度匹配不确定性这点,实际执行时挺考验判断,建议配合固定检查点一起用。
从复盘角度看,把延期根因归到规划阶段很有启发,尤其“不写依赖与等待时间”影响最大这一点。但文中的百分比和评分更像个人经验样本,不能直接当行业基准,适合拿来对照自查而不是照搬数字。
中大型组织那段比较真实。跨十几个团队时,共享表格很快就会在权限、变更留痕和跨团队视图上失控,所以需要平台化支撑。某项目管理平台的层级模型能减少对齐成本,但国产化迁移和数据权限配置的成本也要提前算进去。
