项目规划如何做好子计划?企业管理者制度设计与操作步骤

去年我参与一次项目复盘,项目经理向我展示了总计划:12个月周期、6个里程碑、覆盖5个部门,甘特图排得干净利落。但当我问到“第三个里程碑由谁、在满足什么条件后签字验收”时,会议室安静了十几秒。会后我去翻各部门的子计划,发现5个部门交上来5套格式:同一项测试任务在3个部门的计划里各写了一遍,而两个真正的硬依赖没有任何一处写清楚。项目最后延期4个月,复盘会上排第一的延期原因不是技术难题,而是子计划之间没有对齐。

这件事之后,我调整了自己做项目诊断的顺序:先不看总计划,先看子计划。总计划体现的是管理者的意图,子计划才暴露组织真实的治理能力。这篇文章我想把这几年积累的判断讲清楚,子计划到底该怎么做、制度该怎么设计、操作步骤该怎么落地,以及在不同的组织阶段应该怎么取舍。

一、核心结论:子计划是治理单元,不是任务清单

如果只让我用一句话回答“项目规划如何做好子计划”,我的答案是:子计划不是把总计划切碎的任务清单,而是一个能被授权、能被审批、能被变更、能被复盘的最小治理单元。这个判断决定了后面所有的制度设计和操作步骤。

1. 先说三个结论

第一,子计划的核心不是“分解”,而是“承接”。它要承接总目标里的交付物、里程碑、验收标准,而不是承接一串动作。第二,子计划的成败不在编制环节,而在变更控制和责任接口。第三,子计划做不好,通常不是文档能力问题,而是治理结构问题,没有人对跨部门的那一段负责。

2. 子计划与任务清单的四个本质区别

很多管理者把两者混为一谈,结果就是子计划写完就锁进文件夹,执行时还是靠临时协调。我把区别整理成四个维度,方便对照自查。

对比维度 任务清单 子计划
核心内容 动作与截止时间 交付物、里程碑、验收标准
责任主体 执行人 子计划责任人 + 接口责任人
变更方式 随时改,口头同步 走变更单,更新基线并通知下游
结束标志 任务打勾 验收通过 + 复盘归档

从这张表可以看出,任务清单只解决“谁做什么”,子计划还要解决“做到什么程度算完成、变了怎么办、谁对结果签字”。缺少后三样的计划,本质上是待办列表,不是管理工具。

3. 为什么这个判断能解释大部分计划失控

我复盘过的项目里,延期原因很少是“没人干活”,更多是“干完了但没人能确认完成”“改了三轮没人告诉下游”“两个部门都以为对方在做”。这些问题在任务清单视角下看不见,只有在治理单元视角下才会暴露。

项目规划如何做好子计划?企业管理者制度设计与操作步骤

二、背景与真实场景:总计划为什么会死在子计划上

先交代一下数据来源。以下结论来自我在2021,2024年间参与复盘的37个中大型交付项目样本,分布在制造、金融科技和企业软件三个行业,单项目团队规模从80人到600人不等。这是非概率抽样,只用于说明问题的结构,不代表行业整体水平,引用时请注意口径。

1. 一个120人组织的真实样本

某制造企业做核心系统替换,项目周期14个月,参与部门6个,高峰投入约120人。总计划由PMO统一编制,方向清晰、里程碑合理,但在子计划层面出现了三个典型问题。

第一,各子计划由部门经理各自编制,模板不统一,颗粒度从“季度目标”到“人天任务”不等。第二,跨部门依赖没有单独清单,只在会议纪要里出现过。第三,子计划审批通过后直接进入执行,没有任何变更记录,直到集成测试阶段才发现接口字段改了两轮。

2. 失控的三个时间节点

第一个节点是计划汇总阶段。总计划30个里程碑,汇总后的子计划任务超过1200条,但没人能说清其中哪些任务构成硬依赖。任务数量膨胀不等于计划清晰,反而会稀释管理注意力。

第二个节点是第一个交付物验收。因为没有约定验收标准,接口文档被反复退回,部门之间开始互相等待。第三个节点是第一次范围变更。由于没有变更单,下游部门继续按旧口径排期,最终在集成阶段集中爆发。

项目规划如何做好子计划?企业管理者制度设计与操作步骤

3. 复盘样本里的一个规律

在37个项目样本中,能提供完整子计划变更记录的只有9个,占24%;能明确列出跨部门接口责任人的只有11个,占30%。这两个数字比延期率更能说明问题:多数组织有编制子计划的动作,但没有支撑子计划执行的制度。

反过来说,那9个有完整变更记录的项目,平均延期时间是1.6个月;没有变更记录的28个项目,平均延期是3.8个月。这个差距不能全部归因于变更记录本身,但它至少说明:可追溯的变更管理和交付节奏之间存在稳定关联。

三、拆解常见误区:五个让子计划失效的动作

在讲正确做法之前,先把误区说透。很多子计划之所以做不好,不是方法不够高级,而是基础动作走偏了。

1. 把子计划当成任务清单的容器

最常见的做法是:总计划有哪些阶段,子计划就填哪些任务,责任人写执行人,时间写截止日。这种子计划在编制阶段看不出问题,但一旦出现依赖和变更,就没有任何抓手。只有动作、没有交付物和验收标准的计划,无法被管理,只能被催促。

2. 只定时间,不定责任接口

跨部门工作的模糊地带,往往不在部门内部,而在两个部门之间。子计划只写本部门的任务,不写需要谁提供什么输入、什么时候提供、由谁确认。结果就是每个人都完成了自己的清单,整体却没完成。

3. 审批即结束,没有变更控制

很多企业把审批当作质量关卡,审批通过就代表子计划完成。但真实的项目里,变更是常态。没有变更单和基线管理,计划文档会在两周内彻底失效,执行团队最终只能靠口头协调。

4. 用会议纪要代替接口清单

会议纪要是记录,不是承诺。把跨部门依赖写在纪要里,等于把责任寄托在参会人的记忆和意愿上。接口清单要单独成表,明确输入物、提供方、接收方、时间窗和异常处理方式。

5. 颗粒度一刀切

有的企业要求所有子计划细到人天,结果编制成本极高、维护几乎不可能;有的企业只写到季度目标,执行时无法滚动跟踪。颗粒度应该由不确定性决定,而不是由管理偏好决定。不确定性高的部分要细,成熟稳定的部分可以粗。

项目规划如何做好子计划?企业管理者制度设计与操作步骤

四、专业判断逻辑:子计划的四层结构

把子计划从“文件”变成“治理单元”,我建议用四层结构来组织。这套结构是我在实际项目中反复调整后的版本,它的好处是每一层都对应一个管理动作,而不是堆概念。

1. 目标层:承接哪个总目标

每个子计划必须在开头写明它承接的总目标、总里程碑和上层验收条件。这一层解决的问题是“为什么做”。如果一份子计划说不出自己支撑哪个里程碑,它大概率是可以被砍掉的。

2. 交付物层:产出什么、怎么算完成

交付物要可交付、可验证、可命名。比如“完成接口联调”不是交付物,“接口联调报告 + 通过率≥98%的测试记录”才是。这一层解决的问题是“做到什么程度算完成”。交付物数量建议控制在3,7个,过多会导致验收稀释。

3. 责任层:谁负责、谁配合、谁验收

责任层要区分三个角色:子计划责任人、接口责任人、验收人。三者不能默认合一。特别是验收人,应该由下游或质量角色承担,而不是由执行人自己签字。

4. 控制层:变更、预警、复盘怎么走

控制层是四层里最容易被省略的一层,也是决定子计划能不能活过第一个月的一层。它至少要包含:基线版本、变更触发条件、预警阈值、复盘节点。没有控制层的子计划,本质上还停留在文档状态。

项目规划如何做好子计划?企业管理者制度设计与操作步骤

五、制度设计:让子计划可管、可审、可变

制度设计不是写一份管理办法就结束,而是要让每一个管理动作都有明确的责任人、触发条件和输出物。下面这五个模块,是我认为企业管理者必须落地的部分。

1. 层级与边界:先定义清楚什么是子计划

不同企业语境下“子计划”含义不同,必须先定义层级。我通常建议分四层:项目总计划、阶段计划、部门/专业子计划、个人任务。子计划特指第三层,它向上承接阶段计划,向下分解为个人任务,横向管理跨部门依赖。

定义层级的好处是防止两种偏差:一种是把个人任务当子计划,导致管理层级过细;另一种是把阶段计划当子计划,导致无人对具体交付物负责。

2. 模板与颗粒度:一页摘要 + 五张附表

模板要固定,但不要复杂。我推荐的子计划结构是“一页摘要 + 五张附表”:摘要写目标、交付物、里程碑、责任人、验收人;附表分别是交付物清单、接口清单、资源与预算、风险清单、变更记录。

颗粒度按不确定性分级:高不确定性任务拆到1,2周、明确交付物;中等不确定性拆到里程碑级别;成熟稳定任务可以按月。这个规则要写进制度,避免各部门凭偏好填写。

3. 编制、审核、批准:三个角色不能合并

编制由子计划责任人完成,审核由PMO或项目总监完成,批准由项目发起人或项目管理委员会完成。三个角色合并在小项目里可以接受,但在涉及三个以上部门的项目里,合并会直接导致监督失效。

审核的重点不是格式,而是四个问题:交付物是否可验证、依赖是否书面化、资源是否落实、验收标准是否明确。批准的重点是资源和优先级冲突的裁决。

4. 变更与例外升级:让变化有出口

变更控制不比谁更严格,而比谁更可执行。我的建议是设置两级:影响本子计划内部的变更,由子计划责任人审批并记录;影响里程碑、跨部门依赖或预算超过10%的变更,升级到PMO或项目委员会。

升级路径必须写清楚响应时限,否则升级就等于拖延。我一般建议:一级变更24小时内响应,二级变更48小时内给出裁决,紧急变更走例外通道但要事后补录。

5. 会议机制:用固定节奏替代临时协调

子计划进入执行后,需要三个固定会议节奏:子计划对齐会(基线冻结后一次)、执行周会(检查交付物完成度和依赖状态)、里程碑复盘会(验收后一次)。三个会议的目的不同,不能合并成一个大例会。

特别提醒:周会不要用来念进度百分比,而要围绕“交付物是否完成、依赖是否兑现、风险是否变化”三个问题展开。会议的价值在于暴露偏差,而不是确认大家都很忙。

下面是一份可直接套用的子计划摘要模板结构,建议写进企业制度附件:

子计划ID: SP-2024-03
承接里程碑: M3 平台割接上线

子计划责任人: 张XX(交付部)

验收人: 李XX(运维部)

交付物:

D1 数据迁移映射表(字段覆盖率 ≥ 98%)

D2 割接回滚方案(演练通过)

D3 上线检查清单(含 42 项检查点)

关键依赖:

接口文档由 SP-2024-01 提供,截止 03-08

测试环境由基础设施组提供,截止 03-10

资源与预算: 12 人月,外部服务预算 28 万元

基线版本: v1.0,2024-03-15 冻结

变更记录: v1.1(03-22,字段范围调整,经 PMO 审批)

风险清单: R1 数据质量不达标;R2 关键人休假

复盘日期: 2024-05-10

项目规划如何做好子计划?企业管理者制度设计与操作步骤

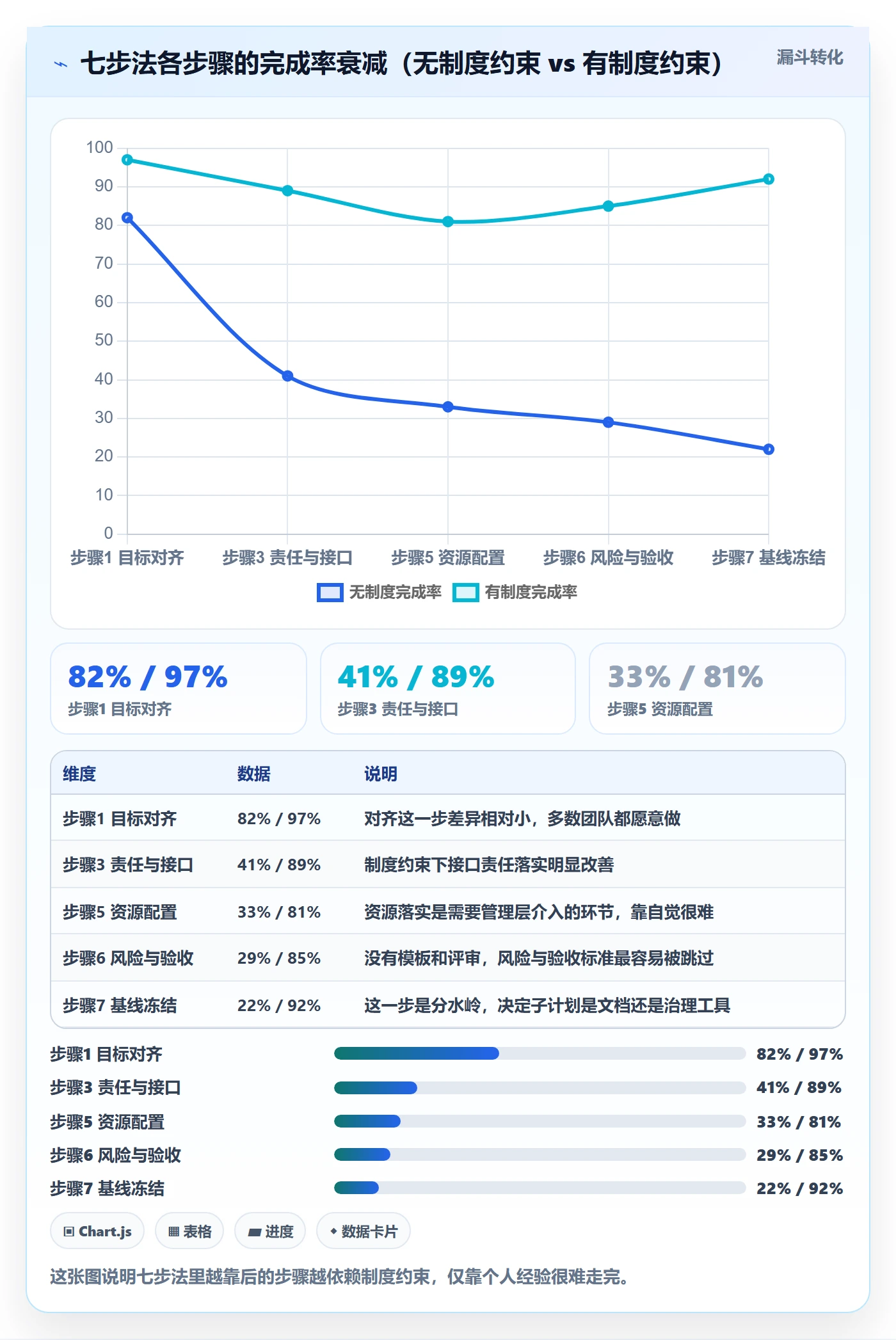

六、操作步骤:从总目标到子计划的七步法

制度解决“应该有什么”,步骤解决“具体怎么做”。下面这七步是操作顺序,每一步我都标注了输入、动作、输出和检查点,方便直接套用。

1. 对齐总目标与里程碑

输入是项目总计划和上层验收条件。动作是逐条确认子计划承接哪个里程碑、对应什么交付物、受哪些前提约束。输出是一页对齐说明。检查点是:能否用一句话说清楚子计划存在的意义。

2. 拆交付物,而不是拆动作

从里程碑倒推交付物,再从交付物推导工作包。先定义“交付什么”,再定义“怎么干”,顺序不能反。拆动作容易得到一堆看起来完整、但无法验收的任务清单。

检查点:每个交付物是否有名称、格式、数量、质量标准和验收方式。达不到这四条,就说明拆得还不够。

3. 定义责任矩阵与接口

用RACI区分负责、批准、协作、知会四种角色,重点是把跨部门接口单独列出来。接口清单至少包含:输入物、提供方、接收方、时间窗、异常处理。

检查点:每个接口是否有唯一责任人,而不是“某部门”。部门没有记忆,人才有。

4. 排依赖与关键路径

把交付物和接口按依赖关系排序,识别关键路径和次关键路径。这一步的目标不是画出最漂亮的网络图,而是找出“最容易卡住整体进度的那几条链”。

检查点:关键路径上的交付物是否都有冗余方案或提前期缓冲。如果一条链上没有任何缓冲,它就是项目的高危点。

5. 配资源与预算

资源要落实到人月和具体角色,预算要区分内部工时和外部采购。特别注意跨部门借调资源,这类资源往往没有写在部门预算里,最容易在执行中被抽走。

检查点:资源冲突是否已经上报并裁决,而不是留给执行阶段临时协调。

6. 写风险、沟通与验收标准

风险清单至少包含触发条件、影响范围、应对方案和责任人。沟通计划要明确哪些信息、以什么频率、发给谁。验收标准要可量化、可复现,避免“基本满足需求”这类表述。

检查点:验收标准能否由第三方独立判断。如果只有当事人能判断,标准就是无效的。

7. 评审冻结基线,纳入监控

最后一步是把子计划提交评审,冻结第一版基线,并配置监控指标。基线冻结不代表不能改,而是代表所有改动都要留痕、要走变更。

检查点:基线冻结后,是否已经明确了监控频率、预警阈值和变更入口。三者缺一,子计划就会在下个月重新变成一份静态文档。

项目规划如何做好子计划?企业管理者制度设计与操作步骤

七、跨部门协同:把依赖变成承诺

跨部门协同是子计划管理最难的部分,也是管理者最该介入的部分。核心思路只有一句:把口头依赖变成书面承诺,把书面承诺纳入升级机制。

1. 接口清单要独立于计划正文

接口清单单独维护的好处是可以跨子计划核对。同一个接口在提供方和接收方的计划里必须对称,一旦不对称,就是风险信号。建议清单至少包含:接口ID、输入物、提供方责任人、接收方责任人、时间窗、状态。

2. 资源冲突要提前暴露,不要临时协调

跨部门资源冲突通常有三种:同一专家被多个子计划占用、测试环境等共享资源排队、预算优先级冲突。这三种冲突都应该在基线冻结前提交PMO裁决,而不是留到执行阶段靠人际关系解决。

3. 升级路径要短、要有人接

升级机制失效通常有两个原因:路径太长,或者升级后没人裁决。我建议升级路径控制在两级以内,每一级都明确责任人、响应时限和裁决权限。升级不是告状,而是把决策放到有权限的人那里。

4. 承诺机制:用确认代替默认

依赖被接受时,接收方和提供方都要明确确认,而不是默认同意。确认动作可以很轻,比如在接口清单里更新状态并注明确认时间,但必须留痕。没有确认的依赖,在压力下会被优先级更高的任务挤掉。

项目规划如何做好子计划?企业管理者制度设计与操作步骤

八、工具如何承载制度:以PingCode为例

制度设计完之后,如果只靠文档和表格,执行成本会非常高,尤其在多项目并行的组织里。我的判断是:工具不是为了替代制度,而是为了让制度里那些“应该做但容易忘”的动作变成默认动作。

1. 四层结构在工作项里的映射

以PingCode为例,它主要服务中大型企业及100人以上组织,工作项层级可以比较自然地映射项目总计划、阶段计划、子计划和任务这四层。子计划可以作为独立工作项类型存在,挂在里程碑下,向下关联具体交付物和任务。

这种映射的价值在于:子计划不再是一份外部文档,而是和任务、缺陷、测试用例关联在同一套数据里。查询进度时不需要再找人要最新版Excel。

2. 里程碑与依赖关系的可视化

跨部门依赖最怕“看不见”。在平台里把依赖关系显式建模后,关键路径和阻塞项可以自动呈现,周会就可以围绕真实的阻塞项展开,而不是靠各部门自报进度。对管理者来说,这能显著减少“信息经过层层转述后失真”的问题。

3. 基线与变更记录

基线和变更管理是子计划制度的骨架。平台化的价值在于变更不是额外动作,而是工作项状态流转的一部分,变更前后可以追溯,影响范围可以关联到下游任务。这比在文档里手工维护版本记录可靠得多。

4. 私有化部署与迁移考虑

对中大型企业来说,数据主权和合规要求往往决定了工具选型。PingCode支持私有化部署,这对金融、制造、能源等对数据边界敏感的组织很关键。同时它支持从Jira平滑迁移,对于正在做工具替换的团队,迁移成本和历史数据保留是需要重点评估的两个维度。

我也要说清楚适用边界:工具解决的是信息透明和流程固化,不解决责任意愿和优先级冲突。如果组织本身没有子计划制度,上工具只会把混乱记录得更清楚,不会自动带来秩序。

5. 报表与预警的实用配置

建议至少配置三类报表:交付物完成趋势、依赖兑现及时率、变更影响分布。预警阈值不要设太多,三到五个关键指标即可,否则预警会被忽略。指标的意义在于暴露偏差,而不是考核个人。

项目规划如何做好子计划?企业管理者制度设计与操作步骤

九、不同情况下的行动建议

同样的方法,在不同规模、不同成熟度的组织里落地方式差别很大。下面按常见情境给出建议,管理者可以对号入座。

1. 100人以下、单项目为主

这个阶段不需要复杂制度。建议只抓三件事:一页子计划模板、接口清单、周会围绕交付物展开。子计划责任人可以由项目经理兼任,验收人由业务方担任,变更走简化流程但要留痕。重点是养成“交付物+验收标准”的思维,而不是先上工具。

2. 100,500人、多项目并行

这个阶段的关键是统一语言和统一模板。建议设立PMO或项目管理岗,负责模板维护、子计划评审和跨项目资源冲突裁决。子计划颗粒度按不确定性分级,变更分两级管理。工具方面,可以考虑支持私有化部署、工作项层级完整的平台,降低多项目汇总成本。

3. 500人以上、多业务线并行

这个阶段的难点是治理一致性和数据口径。建议建立企业级项目管理标准,明确子计划的最低要素集,各业务线可以在标准之上扩展,但不能缺失核心要素。同时要把子计划质量纳入项目健康度评估,而不是只看进度百分比。

4. 敏捷项目与混合模式

敏捷项目不需要重基线,但同样需要子计划。区别在于子计划的周期更短、验收更频繁、变更更轻量。建议用迭代目标替代里程碑,用迭代评审替代阶段验收,用产品待办列表的变更记录替代重型变更单。核心逻辑不变:交付物要清晰,责任要明确,变化要留痕。

项目规划如何做好子计划?企业管理者制度设计与操作步骤

十、不同情况下的取舍

做子计划管理,本质上是做一系列取舍。没有一种配置适合所有组织,管理者要清楚每个选择换来什么、放弃什么。

1. 颗粒度:细 vs 粗

细的好处是可控性强、偏差暴露早;代价是编制和维护成本高,团队容易陷入填表。粗的好处是灵活、管理成本低;代价是风险暴露晚、跨部门协调难度大。我的建议是:按不确定性配置颗粒度,而不是按职位或部门统一配置。

2. 标准化:统一模板 vs 保留弹性

统一模板能降低沟通成本、便于汇总,但会牺牲部分场景适配性。保留弹性更贴合实际,但容易导致口径不一致。多数中大型企业适合“核心要素统一、扩展要素自由”的中间路线。

3. 工具与制度:先上工具 vs 先立制度

先上工具容易变成“用新工具跑旧流程”,问题只是被记录得更清楚。先立制度、再选工具,落地成功率更高。但如果组织已经有成熟流程,只是缺数据支撑,引入平台可以加速制度固化。判断标准是:流程是否已经被验证有效。

4. 基线控制:严格 vs 灵活

严格基线的优势是可追溯、可预测,适合外部合同约束强、验收标准明确的项目。灵活变更的优势是响应快,适合需求高度不确定的探索型项目。混合模式的关键是把变更分级,而不是全放或全收。

取舍维度 偏向严格/统一 偏向灵活/弹性 建议判断依据
颗粒度 1,2周交付物 月度里程碑 需求不确定性、外部约束强度
模板 全公司统一模板 按项目类型差异化 项目数量、跨部门协作频率
变更 两级审批、全程留痕 责任人自主、事后补录 合同约束、合规要求
工具 平台统一管理 文档+表格过渡 项目数量、数据敏感度

项目规划如何做好子计划?企业管理者制度设计与操作步骤

十一、管理者发布子计划前的十问检查清单

这份清单是我在评审子计划时长期使用的版本,建议直接放进制度附件,作为发布前的强制检查项。每一条都要求回答“是”或“否”,出现两个以上“否”,就不建议冻结基线。

  1. 目标承接:子计划是否明确承接了某一个总里程碑,并写明了上层验收条件?
  2. 交付物清晰:每个交付物是否有名称、格式、数量、质量标准和验收方式?
  3. 验收独立:验收人是否独立于执行人,且具备判断能力?
  4. 接口书面化:所有跨部门依赖是否进入接口清单,并有唯一责任人?
  5. 资源落实:关键资源是否已经锁定,冲突是否已裁决,而不是留给执行阶段?
  6. 关键路径识别:是否识别了关键路径,并为高危环节准备了缓冲或替代方案?
  7. 风险可应对:风险清单是否包含触发条件、影响范围、应对方案和责任人?
  8. 变更路径明确:变更分级、审批人、响应时限是否已经明确?
  9. 监控指标配置:是否明确了监控频率、预警阈值和数据来源?
  10. 复盘节点安排:里程碑复盘的时间、参与人和输出物是否已经确定?

十二、结语:管理者真正要抓的三个杠杆

回到最初的问题:项目规划如何做好子计划?我的观察是,子计划做不好,很少是因为团队不会写文档,而是因为组织没有为“承接、承诺、变更”这三件事建立机制。

第一个杠杆是统一语言。交付物、里程碑、接口、验收标准,这些词在不同部门必须指同一件事,否则所有协作都在翻译中消耗。第二个杠杆是明确承诺。跨部门依赖只有被确认、被记录、被追踪,才可能被兑现。第三个杠杆是控制变更。变化不可怕,可怕的是变化没有出口,最后全部压在集成阶段爆发。

如果你正在推进一个跨部门项目,我的建议是从下周开始做三件小事:先把现有子计划里的交付物改写成可验收的标准;再把所有跨部门依赖整理成一张接口清单,指定唯一责任人;最后为核心指标设置预警阈值,并在下一次周会上只看偏差和风险。

如果组织已经进入多项目并行阶段,可以考虑把这三件事固化到平台里,用工作项层级承载子计划结构,用依赖关系呈现阻塞,用变更记录保留追溯。工具选型时,重点评估私有化部署能力、历史数据迁移成本和工作项模型是否匹配你的治理结构。制度先立起来,工具再把制度变成默认动作,这个顺序不建议颠倒。

子计划不是一份要交给上级的文件,它是管理者和团队之间的一次承诺对齐。把子计划当治理单元来做,项目规划才有了真正可执行的基础。

常见问题解答(FAQ)

1. 子计划到底要拆到多细?拆到人天还是拆到交付物?

我第一次带项目时,总计划排得挺漂亮,可一到子计划就犯难:拆粗了,成员说没法执行;拆细了,我每周都在改计划,改到最后没人看。后来我问过几个PMO,他们给的答案也不一样,我就想知道到底有没有可判断的标准。

判断颗粒度的核心不是时间长短,而是「能否被独立验收」。我通常用三条同时卡:一个子计划单元必须对应唯一的责任人、一个可交付物、一个明确的时间盒。时间盒一般不超过两周,复杂或高不确定性的任务不超过一周。

分解层级建议只到「项目,阶段,子计划,工作包」四级,工作包只写到交付物、责任人、验收标准和依赖,不要再往下拆到每日动作,每日动作交给执行者自己排。两个反向校验:如果某个工作包的完成状态无法用「是/否」判断,说明拆得不够;如果绝大多数工作包都小于两天,说明拆过头了,管理成本会超过收益。

数量上也给个经验值,单个子计划控制在8到15个工作包比较舒服,超过25个通常意味着它应该被拆成两个子计划,或者它本身就是一个阶段而不是子计划。

还有一个容易被忽略的点:子计划不是任务清单的集合,它必须承接上级里程碑和验收标准,如果一个子计划删掉之后,项目里程碑完全不受影响,那它大概率不该以子计划的形式存在。

2. 子计划该由谁编制、谁审核、谁批准?审批总卡在最高领导那里怎么办?

我们公司所有子计划最后都要送到总经理那里签字,结果一个计划走两周,等批下来需求都变了。我自己是项目负责人,既不敢私自放行,也不知道该怎么跟老板提优化。

制度上要把「编制,审核,批准」三层拆开,因为这三件事解决的是不同问题,不该由同一个人承担。编制由最接近交付物的人做,通常是模块负责人或子计划负责人,他对细节最清楚;审核由接口相关方做,包括下游部门、资源提供方、技术负责人,他们只回答一个问题:这个计划我能不能接得住;

批准由对结果负责且真正握有资源调配权的人做,注意这未必是最高领导。落地方法是做一张审批权限表,用两个维度分级授权:是否跨部门、是否涉及对外承诺或大额预算。不跨部门、不占关键路径的子计划,部门负责人批即可;跨两个及以上部门或占用关键路径的,升级到项目总负责人或PMO;

只有涉及对外交付承诺、重大预算或合规风险的,才需要提交到更高层。再配上时效规则:审核环节48小时内必须给出反馈,超时未反馈视为无异议,但这条规则要提前公告并留出一次提醒动作,不能突然生效。

这样做的判断依据是,审批的价值在于发现接口冲突和资源冲突,而不是逐字审文档,多一层不掌握资源的签字只会拉长周期、稀释责任。

3. 跨部门依赖对方迟迟不承诺排期,我该怎么把它变成可执行的承诺?

我负责的子计划里有三条依赖别的部门:研发要等测试环境,测试要等研发提测,采购要等预算审批。每次开会大家都说「尽量配合」,可到了节点全是空的。我不想每次靠刷脸推动,想知道制度上有没有更硬的抓手。

核心做法是建一张接口清单,把依赖从口头请求变成书面承诺。清单每一行必须写清楚五件事:谁提供、给谁、交付什么、什么标准算完成、什么时候给。最关键的是每条依赖都要有具名的对接人,并且必须有一个明确的「接受」或「拒绝」回复,不接受「尽量」「看情况」「我排排看」这类模糊表述。

操作上建议在子计划评审会上逐条过这张清单,让对方当场给承诺日期,或者当场明确拒绝并说明约束条件;凡是拒绝的或给不出日期的,直接进风险登记册,由项目负责人升级,而不是留在会上说「会后再沟通」。

升级路径建议固定为三级并写进制度:子计划负责人协调,三个工作日内未解决升级到双方部门负责人,一周内仍未解决提交项目总负责人或PMO例会裁决。

再给一条判断依据:同一条依赖如果连续两次没按承诺交付,它的性质就已经从「依赖」变成「风险」,必须在周报里红标,同时启动备选方案,比如替换资源、改并行路径或缩小范围。刷脸能解决一次两次,解决不了结构性问题,制度要做的就是让「不回复」也有后果。

4. 子计划基线定了之后老是要改,到底该不该冻结?变更怎么管才不流于形式?

我们的计划一冻结,第二天就有人说要改;不冻结吧,计划又变成一张废纸。最让我头疼的是变更单走完流程之后没人跟踪,改了跟没改一样,我想知道变更控制的边界到底在哪。

基线不是不能改,而是必须「有记录地改」。我一般先把变动分成三类,避免所有事都涌进变更流程:范围或验收标准变了,走正式变更单并重新评审;交付物不变、只是时间有偏差,这不算变更,走进度跟踪和预警即可;资源调整走资源协调,但如果影响到关键路径,要同步升级。然后设阈值,把流程留给真正重要的变动。

我的经验阈值是:影响关键路径、导致里程碑日期偏移超过约定天数、或增加预算超过一定比例,满足其中任意一条才走正式变更单,其余在周会调整并留记录。变更单本身要强制写四样东西:变更原因、对工期成本范围的影响、有没有替代方案、批准人是谁,缺一项就不受理。

还有一个容易做错的点:冻结的对象应该是交付物和里程碑,而不是每日任务安排,日常排期本来就该滚动更新,把这两者混在一起,团队就会觉得「计划天天在变」。

最后给个可量化的口径,用来判断你们的计划是否稳定:用当月变更数量除以里程碑总数,如果连续两个月超过两成,说明问题不在变更审批太松,而在前期目标对齐或需求澄清不足,这时候该回头改制度的前半段,而不是再加一道审批。

核心关键词

读者评论

胡
胡静怡

作为项目经理,我认同先看子计划再判断项目健康度。总计划体现意图,子计划才暴露依赖、验收和变更有没有落地。实际延期往往不是没人干活,而是两个部门都以为对方在做,或者改了口径没人通知下游。建议再补一个小组项目的简化模板,否则完整制度对十人团队成本偏高。

马
马明远

从PMO视角看,四层结构很实用,尤其把目标、交付物、责任、控制分开,能对应评审动作。但落地时不宜一次上全套模板,可以先强制交付物清单和接口清单,变更记录从登记制开始。样本里只有24%有完整变更记录,这个数字比延期率更能说明治理短板。

谭
谭佳宁

作为部门负责人,颗粒度按不确定性分级比一刀切合理。成熟任务按月、高风险任务拆到一两周,能兼顾编制成本和滚动跟踪。跨部门接口清单也必须写清输入物、提供方、接收方和时间窗,不然部门完成了自己的任务,整体仍会卡住。不过接口责任人的权责需要上级明确授权。

邱
邱晓彤

做质量审计时,我最怕用会议纪要代替接口承诺。评审子计划不能只看格式,要查交付物是否可验证、验收人是否独立、基线变更是否可追溯。文章提到验收人不应由执行人自己签字,这点很关键,否则质量门形同虚设。变更不走单,后期返工成本会集中爆发。

潘
潘欣然

从项目委或高管视角,子计划失控本质是治理结构问题,不能只怪文档能力。但制度要平衡效率,所有变更都升级会拖慢节奏,两级变更和明确阈值更可执行。建议把变更、依赖、验收数据纳入定期复盘,否则管理办法容易纸面化。小项目可适当合并角色,但责任人仍要唯一。

文章包含AI辅助创作:项目规划如何做好子计划?企业管理者制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/302021

赞 (0)
飞飞飞飞
计划调整管理指南:企业管理者如何做好项目规划,实操方法全流程
上一篇 31分钟前
计划基线流程与规范:企业管理者项目规划制度设计关键指标
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
