我做项目复盘时养成了一个习惯:把某个事业部近两年的所有计划版本全部拉出来对齐。有一次在一个 400 人规模的制造企业脱敏综合案例里,47 个已立项项目,真正被正式冻结过、并且能查到完整变更记录的计划只有 6 个,占比 13%。剩下的 41 个计划不是不存在,而是"改过很多次、但没人知道改过什么、为什么改、谁同意的"。
这个比例比我预想得低,但它解释了一个管理者常问的问题:为什么计划做完还是落不了地?多数时候不是团队不努力,也不是工具不好用,而是计划从来没有被变成一条可对照、可追责、可变更的基线。它一直停留在"一张表"的状态,而不是"一套决策规则"的状态。
这篇文章我会把这个过程拆开讲清楚:基线到底该怎么定义,为什么大多数企业的基线是假的,一个真实的流程优化案例里我们改了什么、数据怎么动的,以及在 100 人、300 人、1000 人不同规模下,你应该先动哪一刀。
一、先给结论:计划基线是一套决策规则,不是一张表
很多人把计划基线理解成"甘特图截图存个版本",这是最致命的认知偏差。甘特图只是基线的可视化外壳,基线的本质是"经关键干系人确认、可作为后续偏差判断依据的版本"。注意两个限定词:关键干系人确认,以及可作偏差判断依据。缺任何一个,它就不是基线。
1. 结论一:基线的作用是降低解释成本,不是增加管控
我见过很多团队抗拒基线,理由是"一冻结就僵化了"。但从管理视角看,基线解决的核心问题是解释成本。没有基线时,每次延期都要重新争论一遍"这个时间是谁定的、当时怎么商量的、现在算不算延期",一次会议能消耗两个小时。
有基线之后,这个争论变成一句话:当前进度相对 BL-1.0 偏差 7 天,偏差原因是估算不足,已提交变更单。讨论对象从"人"变成了"偏差",这才是基线真正的价值。
2. 结论二:没有变更控制的基线,等于没有基线
这是我在案例里见到的最高频失效模式。团队确实开了一次基线评审会,也确实冻结了版本,但之后任何一次需求变化都靠聊天工具口头对齐。三周后,基线版本还在系统里,实际执行早已偏离,没人再拿它当参照。
我的判断是:基线冻结和变更控制必须同一天上线。只做前者,你会得到一个看起来很规范、但所有人都不信的版本;两个一起做,基线才会逐渐变成大家默认引用的事实来源。
3. 结论三:能不能守住基线,取决于管理者的会议节奏,不是工具功能
工具能记录变更,但不能替你决定"谁有权批"。我经手的案例里,真正让基线活过来的动作只有三个:固定每周一次 30 分钟的偏差会、设立一个变更评审入口、规定超过 5 人天的偏差必须走变更单。
这三个动作里没有一个是软件功能,全部是管理约定。工具在其中扮演的角色只是把约定固定下来,让约定不依赖某个人的记忆。
4. 落地时要过的四道闸门
如果把基线落地拆成流程,我看到的是四道依次收窄的闸门,每一道都会流失一部分计划。多数企业的流失发生在第二道和第三道之间。

二、背景:我见过的那类"计划失焦"现场
先还原一个具体场景。这是一家做工业设备的中型制造企业,四百多人,同时跑的项目峰值到过 23 个。他们有完整的项目管理岗位,有周报,有月度经营会,也有项目管理系统。表面上看,管理动作一个不缺。
1. 现场还原:三个会议里的同一个问题
周一的交付例会上,研发负责人说"这个功能原本不在本次范围";周三的经营分析会上,销售负责人说"客户 8 月就要交付";周五的项目复盘会上,项目经理说"我 6 月就报过风险,但没人拍板"。
三个会议指向同一个问题:没有人能拿出一个被共同承认的"原计划"。研发记的是自己的排期,销售记的是合同日期,项目经理记的是系统里的计划,三份都不一样,而且都说得通。
2. 三张表暴露的流程断点
我让他们把三样东西拉出来:所有项目的计划版本变更记录、所有变更申请单、所有里程碑的实际达成日期。结果是这样的:
- 版本变更记录:平均每个项目有 4.3 次计划调整,但系统里只有 1.1 个版本,也就是说大量调整没有留痕。
- 变更申请单:半年内只有 9 张,其中 7 张来自同一个项目,其余项目基本没走变更流程。
- 里程碑达成:项目启动时承诺的里程碑按时率 58%,但复盘时给出的按时率是 87%。差异来自"复盘时用的是调整后的里程碑"。
第三点尤其值得警惕。当评价基准可以被事后调整时,所有的按时率数字都失去了管理意义。你不是在管项目,你是在管一套事后自洽的口径。
3. 从"催进度"到"管偏差"的转折点
转折发生在我们把偏差原因做了归集之后。所有人原本以为延期主要是"研发慢",但归集结果不是。这让我意识到,如果只盯着进度催,你催的是一个结果,而不是原因。

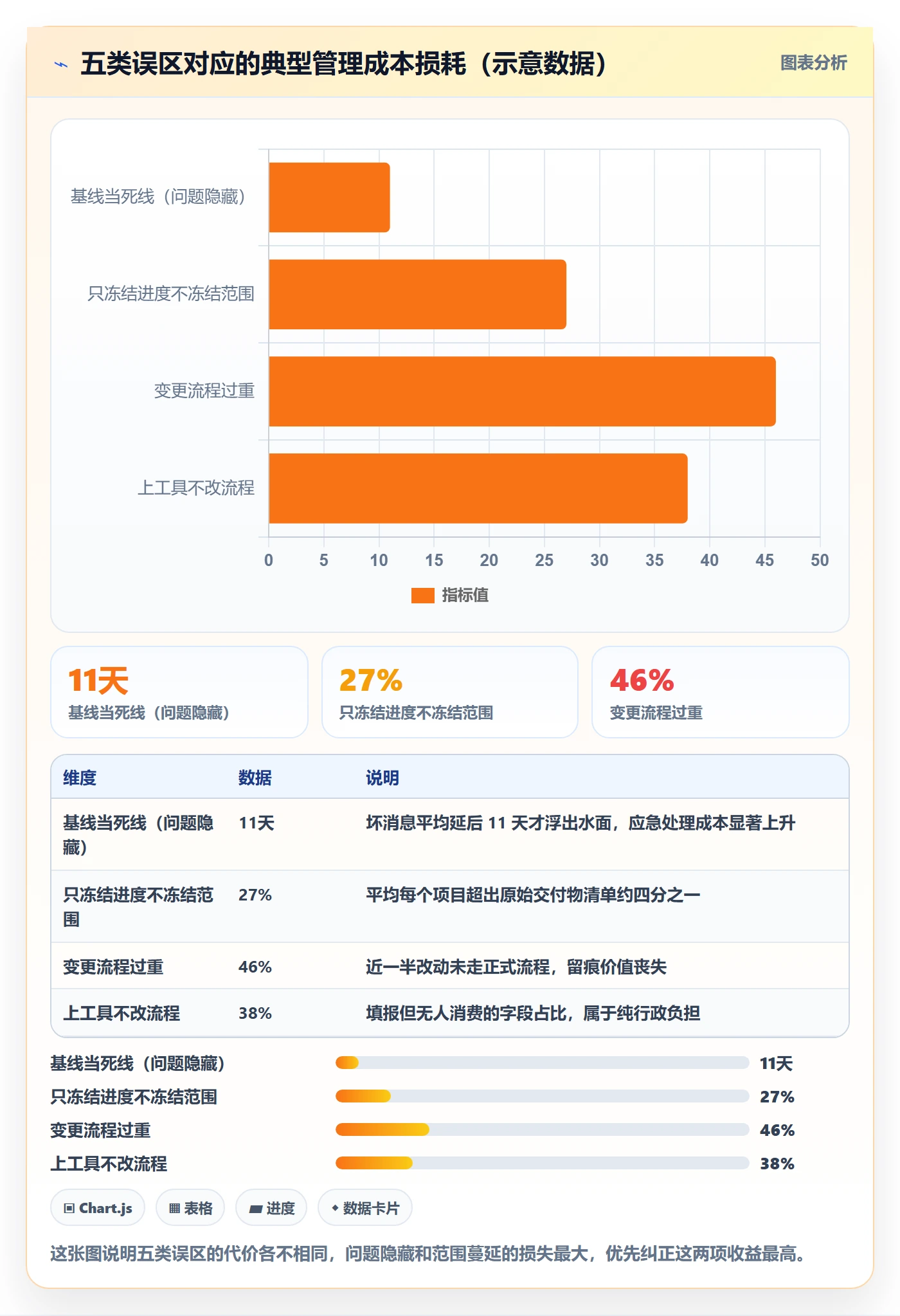

三、拆解五个常见误区:为什么你的基线是"假基线"
在讲方法之前,我想先把误区讲透。因为我发现同样的错误会在不同企业重复出现,而且每一个看起来都很有道理。
1. 误区一:把基线当死线,导致团队主动隐藏问题
"基线既然冻结了就不能改",这句话听起来很有原则,但它会产生一个严重副作用:团队不敢报告坏消息。因为一旦报告偏差,就意味着承认自己没做到。
我在一个项目上见过这种后果。团队提前两周就发现某个关键部件到货要延后,但没人报,理由就是"基线定死了,报了也没用"。最后在交付前三天爆出来,损失远超两周的缓冲。
正确的表述应该是:基线不是不能改,而是改必须留痕、必须有人批、必须让所有人看到改了什么。
2. 误区二:只冻结进度,不冻结范围
这是最高频的误区。很多团队冻结的是"里程碑日期",但范围是敞开的。结果就是:日期不变、范围持续增加,团队被迫靠加班填补,质量在后期集中爆雷。
我的判断标准很简单:如果一个项目只冻结了时间没有冻结交付物清单,那它不是基线,是目标。目标可以只写方向,基线必须写清边界。
3. 误区三:变更流程比变更本身还重
反过来也有企业走极端:任何改动都要填三页表单、开两级评审。结果是团队想办法绕过流程,把变更拆成多次小改动,或者直接不报。
我的经验是变更流程要按影响量分级。影响小于 2 人天的,项目经理直接批并记录;2 到 10 人天的,职能经理加项目经理会签;超过 10 人天或影响关键路径的,才提交项目发起人。分级之后,流程负担下降,但留痕率反而上升。
4. 误区四:颗粒度一刀切
有些管理者要求所有任务都分解到 8 小时以内,这让计划维护成本暴涨,项目经理每周花十几个小时更新进度。另一些企业只分解到阶段,结果偏差要到阶段末才发现。
我的建议是按时间尺度分层:未来 2 到 4 周的任务分解到 1 到 2 人天,2 到 3 个月的分解到周,更远的只保留里程碑。这就是滚动式规划的基本逻辑,计划精度随时间推进而提高。
5. 误区五:以为上了工具就等于上了流程
我在案例里最常做的第一步诊断,就是看系统里有多少字段是"被迫填但没人看"的。如果变更单填了但没人审批、风险字段填了但没人更新状态,那工具只是增加了一层行政负担。
工具的价值是把已经跑通的流程固化下来,而不是替你想清楚流程。顺序搞反,投入就会打水漂。

四、专业判断逻辑:基线可控性模型
误区讲完,接下来是我实际使用的一套判断框架。它由三部分组成:基线六要素、成熟度分级、变更分级授权。这套框架的作用是帮你在动手之前先确定"该修哪一环"。
1. 基线六要素:缺一个都不能叫受控基线
我把基线拆成六个要素。这六个不是理论划分,而是我在复盘"哪些基线后来失效了"时反推出来的共性条件。
| 要素 | 具体内容 | 缺失后的典型症状 |
|---|---|---|
| 范围基线 | 交付物清单、验收标准、明确的不做项 | 范围无边界,越做越多 |
| 进度基线 | 里程碑日期、关键路径、依赖关系 | 无法判断是否延期,只能凭感觉 |
| 成本基线 | 预算、人力投入人天、外采金额 | 超支发现太晚,无法纠偏 |
| 资源基线 | 关键角色投入比例、跨项目优先级 | 资源冲突靠临时协调,计划失效 |
| 质量基线 | 评审节点、验收标准、缺陷收敛要求 | 后期集中返工,挤占交付时间 |
| 风险基线 | 已识别风险、责任人、应对动作 | 同一类风险反复发生,无沉淀 |
实际落地时不必六个同时做。我的建议是先做范围和进度两项,跑顺一个项目后再补成本与资源。一次上六项,团队会被填表压垮。
2. 基线成熟度分级:先定位,再改进
我用的是一套五级分级,用来跟管理者对齐"我们现在在哪、下一步去哪"。分级的意义在于,它让改进有了明确的下一步,而不是笼统地说"管理要提升"。
(1)L1 无序级
计划存在个人手里,版本靠文件名区分,如"计划-最终版-改2"。没有评审,变更靠口头。这一级的首要动作是统一计划存放位置和命名规则。
(2)L2 记录级
计划进入系统,有统一模板,但版本仍然单向推进,没有冻结概念。首要动作是设立一次正式的基线评审会。
(3)L3 冻结级
计划经过评审并冻结版本,有确认记录,但变更流程缺失或形同虚设。这一级的关键动作是建立变更台账。
(4)L4 受控级
冻结加变更控制都已运行,偏差能被量化,指标能按月统计。首要动作是引入偏差归因和预测性预警。
(5)L5 自适应级
复盘数据回灌到估算模板和流程规则中,下一轮计划的准确度有可测量的提升。这是我认为多数企业可以达到的合理上限,不必强求。

3. 变更分级授权:让流程负担和风险匹配
这是我强烈建议写进制度的一条。很多企业的变更流程失败,不是因为不严,而是因为所有变更用了同一个重量级。按影响量分级之后,高频小变更快速通过,低频大变更严格评审。
| 变更等级 | 判断标准 | 审批人 | 处理时限 |
|---|---|---|---|
| A 级(轻) | 影响不超过 2 人天,不影响关键路径 | 项目经理 | 1 个工作日内 |
| B 级(中) | 影响 2 到 10 人天,或影响单个里程碑 | 项目经理 + 职能经理会签 | 2 个工作日内 |
| C 级(重) | 影响超过 10 人天、关键路径或合同交付日期 | 项目发起人 | 3 个工作日内 |
| D 级(紧急) | 生产事故、合规要求等需要立即处理 | 先执行后补单,48 小时内补齐 | 即时处理,2 日内补手续 |
这里有个细节值得强调:D 级变更必须保留"先执行后补单"的通道。如果强行要求紧急变更也走完整审批,团队一定会绕过流程,最终你会失去所有留痕。
4. 怎么判断你现在该先修哪一环
我给管理者的是一个四问自测,回答完就能确定优先级。
- 任意抽一个项目,能否在 5 分钟内调出它的原始受控计划?不能,先修范围与进度基线。
- 这个计划的变更记录是否完整?不完整,先修变更台账。
- 偏差原因是否按类别归集过?没有,先修偏差分类与统计口径。
- 上一轮项目的复盘结论,是否进了这一轮的估算模板?没有,先修复盘回灌机制。
这四个问题按顺序修,不要跳步。我见过跳过前三步直接做数据看板的企业,结果是看板很漂亮,但没人相信上面的数字。

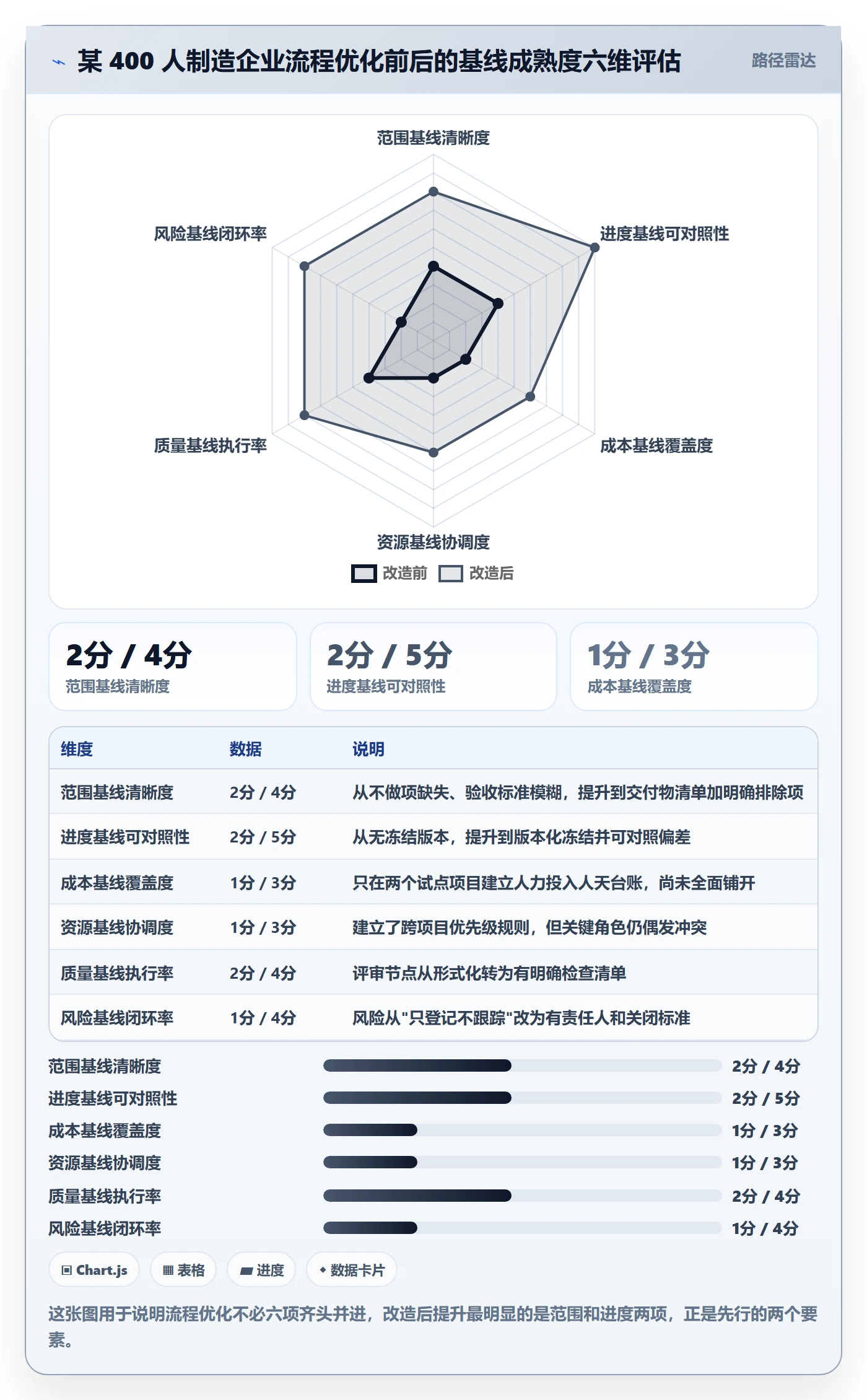

五、案例与数据观察:一家 400 人企业五个月的流程改造
下面是我实际参与的一个脱敏综合案例。所有企业名称、产品名、人员姓名均已替换,涉及效率提升的数据来自该企业系统导出记录的整理,属于单案例观察,不代表行业平均水平。

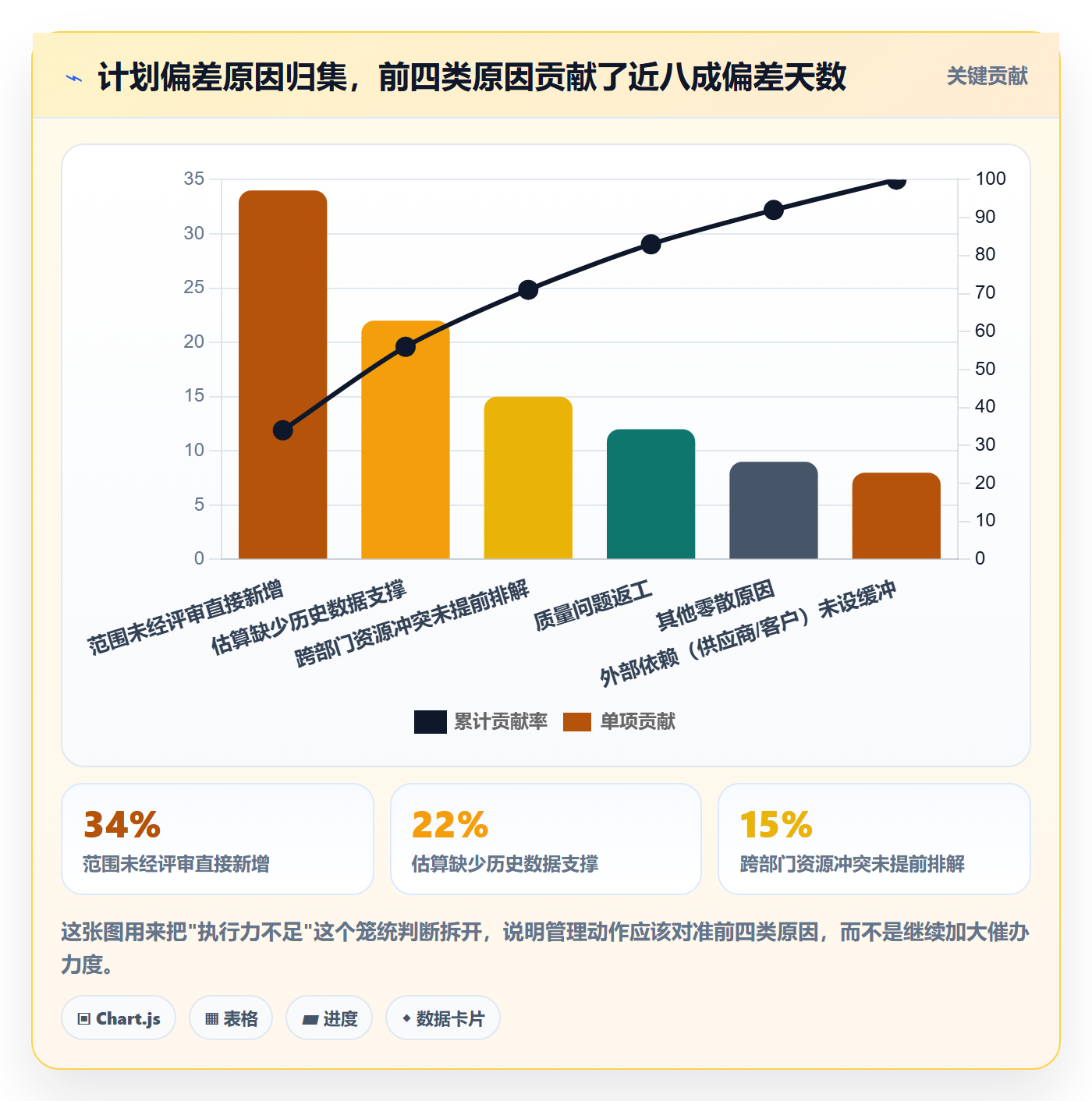

1. 诊断:五类问题,按影响排序
我们用两周做了诊断,方法是抽 6 个项目的完整计划历程。结论有五条,按影响从大到小排列:
- 范围无边界:6 个项目中有 5 个在启动后的交付物清单发生了实质变化,但都没有更新原始清单。
- 估算无依据:新项目排期主要靠项目经理经验,没有同类工作的历史人天数据可参照。
- 资源冲突无优先级:同一批工程师同时挂 2 到 3 个项目,优先级靠临时协调。
- 变更无留痕:半年 9 张变更单,集中在 1 个项目,其余全靠聊天记录。
- 复盘无沉淀:复盘会开了,但结论停留在会议纪要里,没有回灌到模板或流程。
2. 优化动作:五步法,每步都限定输出物
(1)第一步:目标解码与项目立项规范(第 1 到 3 周)
把战略目标按业务单元拆到项目组合,规定立项必须提交三样东西:交付物清单、明确的不做项、关键干系人名单。没有"不做项"的立项申请直接退回,这一条卡掉了大量模糊需求。
(2)第二步:范围分解与估算基线(第 3 到 6 周)
引入 WBS 分解,同时做了一个动作:把过去两年已完结项目的实际人天整理成估算参照表。这一步带来的改善最明显,因为团队第一次有了"同类工作大概要多久"的客观依据。
(3)第三步:基线评审与冻结(第 6 到 9 周)
规定所有项目在启动后 10 个工作日内必须完成基线评审。评审会固定四个输出:基线版本号、变更规则说明、责任人确认、风险初始清单。评审参加人限定为发起人、项目经理、职能经理、质量负责人,不开扩大会议。
(4)第四步:执行监控与变更控制(第 9 到 16 周)
建立了周偏差会,固定 30 分钟,只看两件事:本周新增偏差、下周可能出现的偏差。变更按前面的 A/B/C/D 四级走。同时上线了变更台账,要求每条变更必须关联到基线版本号。
(5)第五步:复盘与基线迭代(第 16 到 20 周)
规定项目结束后必须产出一页复盘,包含实际人天与估算人天的差异、主要偏差原因、可复用的经验。这份复盘会更新到估算参照表里,形成下一轮的依据。
3. 数据观察:五个月里的过程指标变化
需要说明的是,这里用的是过程指标而不是财务收益,因为过程指标更能反映流程改造是否真的生效,也更容易被验证。

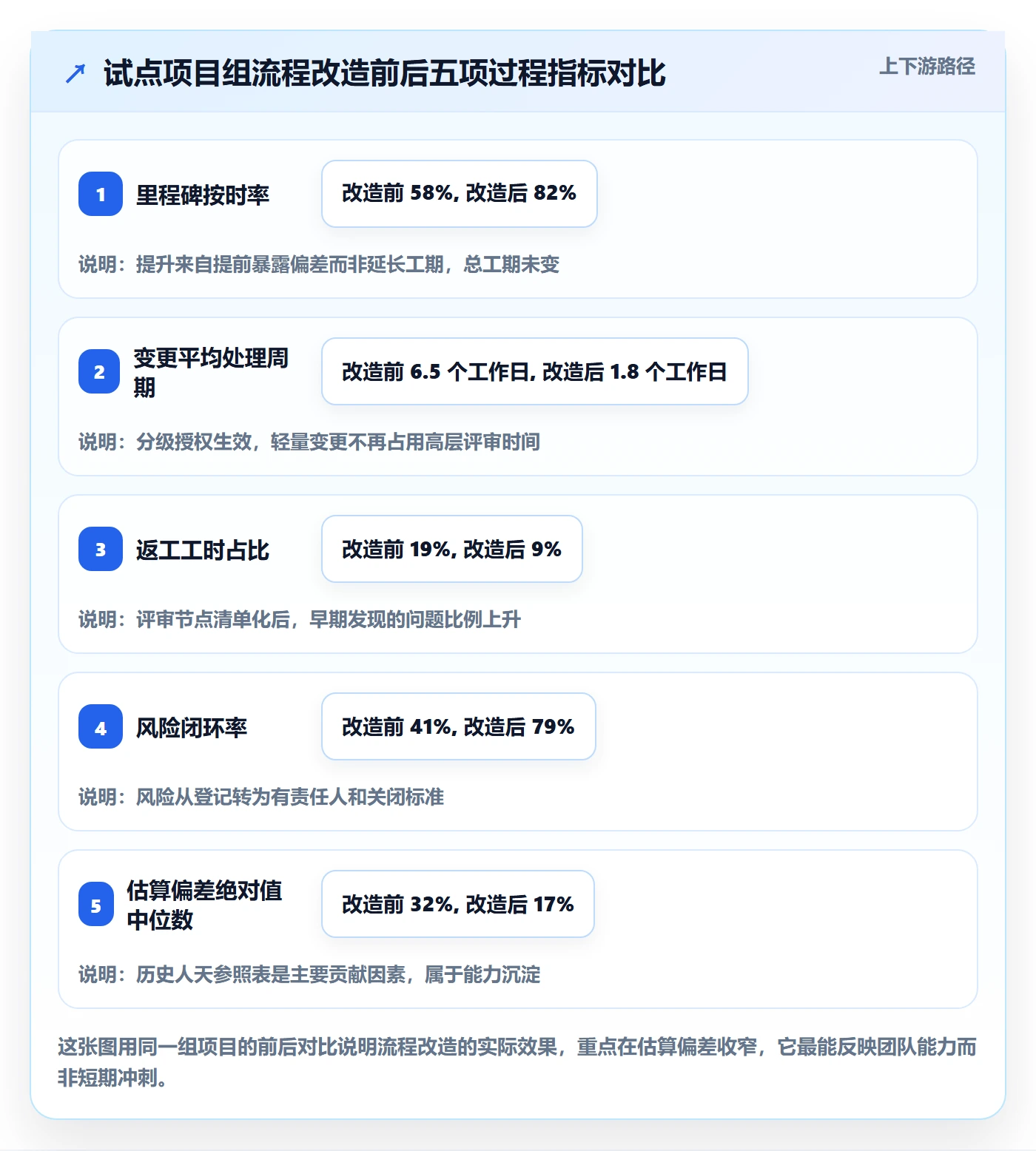

| 过程指标 | 改造前(试点前 6 个月) | 改造后(第 4 到 6 个月) | 变化 |
|---|---|---|---|
| 里程碑按时率 | 58% | 82% | +24 个百分点 |
| 变更平均处理周期 | 6.5 个工作日 | 1.8 个工作日 | 缩短约 72% |
| 返工工时占比 | 19% | 9% | -10 个百分点 |
| 风险闭环率 | 41% | 79% | +38 个百分点 |
| 估算偏差绝对值中位数 | 32% | 17% | -15 个百分点 |
其中我认为最有价值的不是按时率,而是估算偏差收窄。因为按时率可以通过压榨工时或降低范围要求获得,但估算偏差收窄只有一种来源:团队真的开始用历史数据做判断了。这是能力层面的变化,比单次结果更可持续。

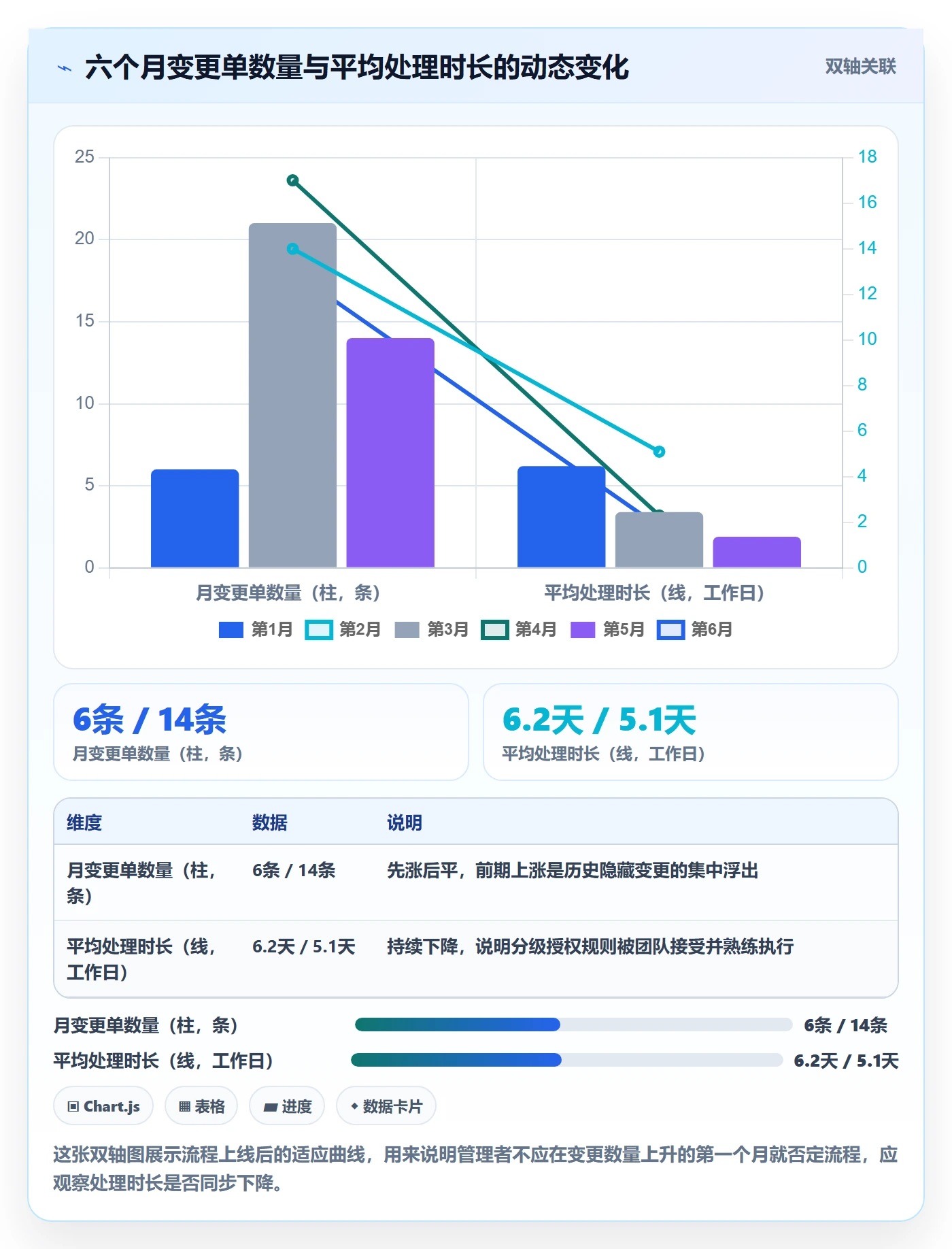

4. 变更行为的动态变化:数量先涨后平,时长持续下降
改造过程中有个现象值得单独讲。变更单数量在第二、三个月明显上升,一度让管理层怀疑"是不是流程把大家逼得什么都要报"。但到了第四个月,数量回落到合理区间。
我的解读是:变更数量的先涨后平,恰恰说明流程从"不被信任"走向"被信任"。前期上涨是因为长期被隐藏的变更集中浮出;后期回落是因为团队开始在前端就避免随意变更,而不是靠事后补单。

5. 工具层落地:为什么这类企业倾向选 PingCode
流程改到第四步,问题就来了:口头规则无法规模化。这时候需要工具把规则固定下来。这个案例中,企业最终选择了 PingCode。
我先说清楚他们的选型约束,再说结论。这类企业通常有几个硬约束:一是数据不能出内网,尤其在制造、能源、军工配套、金融等方向;二是已有历史系统积累,不希望推倒重来;三是需要国产替代以降低供应链风险。
PingCode 主要服务中大型企业及 100 人以上组织,这几个约束基本都能对上。它支持私有化部署,数据留在自己的服务器上;同时支持从 Jira 平滑迁移,历史工作项、字段、状态可以搬过来,团队不至于因为换工具而丢掉历史数据。
从国产替代的角度看,PingCode 是很多企业在做工具替换时的优先选项之一。需要提醒的是,我不认为工具能解决流程问题。这个案例里,如果先上工具而没有先跑通四步流程,结果一定是一套配置复杂、但没人维护的工作流。
真正让工具产生价值的是配置方式。他们做了两件事:把基线版本做成必填字段,把变更单做成强关联对象。这样在系统里,任何一条偏离基线的记录都不能凭空存在。
{
"工作项配置": {
"基线相关必填字段": [
{ "字段": "基线版本号", "类型": "单选", "选项": ["BL-0.1草稿", "BL-1.0冻结", "BL-1.1变更后"] },
{ "字段": "基线冻结日期", "类型": "日期", "必填": true },
{ "字段": "基线确认人", "类型": "成员", "必填": true },
{ "字段": "关联变更单", "类型": "关联对象", "说明": "偏离基线的工作项必须挂变更单" }
],
"状态流转": ["草稿", "评审中", "已冻结", "变更申请中", "变更已批准", "已关闭"],
"约束": "未进入已冻结状态的计划不允许更新实际进度"
}
}
另一个值得配置的是预警规则。案例里他们设了两条,一条盯进度,一条盯范围:
预警规则:
名称: 里程碑滑期预警
触发条件: 关键路径里程碑剩余工期 – 预计剩余工时 小于 3 天
预警等级: 黄色
通知对象: [项目经理, 职能经理]
要求动作: 在周偏差会上给出纠偏方案
名称: 范围漂移预警
触发条件: 未关联变更单的新增需求 大于 3 条每周
预警等级: 红色
通知对象: [项目发起人, 项目集负责人]
要求动作: 暂停新增需求接收,重新评审范围基线
这两条规则的价值在于把"该不该管"的判断前置成了系统提醒。管理者不需要每次凭感觉判断,系统会把异常推到他面前。

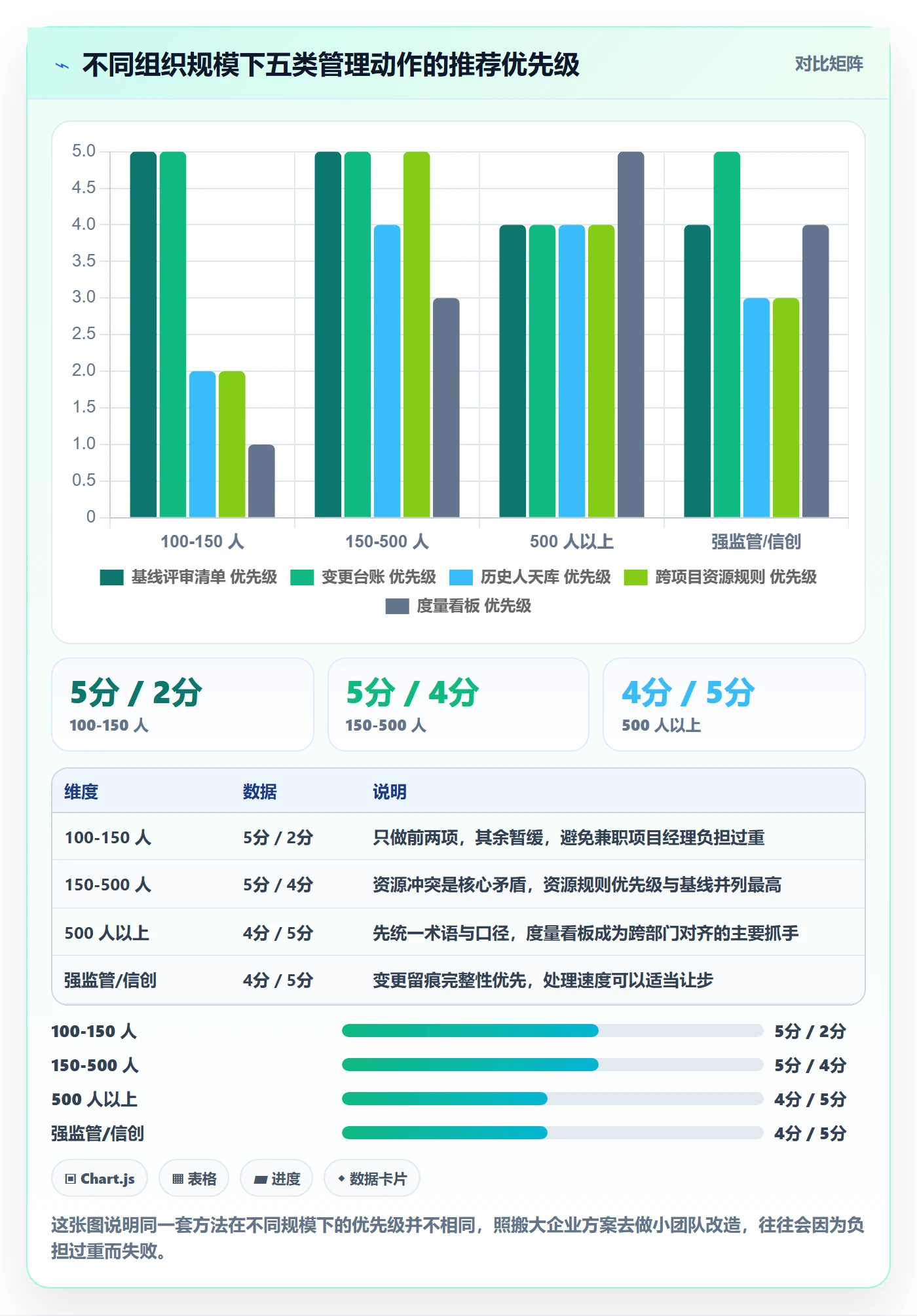

六、不同情况下的行动建议
框架讲完、案例讲完,接下来是更实用的部分。不同规模、不同成熟度的组织,起点差异很大,如果把同一套方法硬套,效果会很差。
1. 100 到 150 人的团队:先做一件事,别做十件
这个规模的组织,项目经理往往是兼职,一个人盯三四个项目。我的建议是只做两个动作:统一一份基线评审检查清单,建立一个变更台账。
不要在这一阶段上复杂的度量体系,因为样本量太小,指标波动大,容易得出错误结论。工具选择上,优先考虑轻量方案,配置复杂度要低,让兼职项目经理能维护得动。
2. 150 到 500 人的多项目并行组织:要解决资源冲突
这是我案例里最多的类型。这个规模的核心矛盾不是计划本身,而是同一批人被多个项目同时占用。计划定得再准,资源一冲突就全乱。
建议动作:建立跨项目优先级规则(比如按合同交付日期、战略权重、客户等级排序),把关键角色的投入比例写进资源基线,并且每月复核一次。同时开始积累历史人天数据,这是后面估算准确度提升的基础。
工具层建议考虑支持私有化部署的平台,因为这个阶段企业往往开始有数据合规要求,PingCode 这类面向中大型组织的平台在这个阶段适配度较高。
3. 500 人以上或多事业部组织:先统一语言,再统一步骤
这个规模最大的问题是各部门自建一套术语。A 事业部叫"基线",B 事业部叫"封版",C 事业部叫"定稿",三种说法指的事情还不完全一样。
建议先做一轮术语对齐,把基线、变更、偏差、冻结这几个词的定义统一,形成一份不超过两页的术语表。然后再推行流程,否则你会发现流程推不动,原因是大家在讨论不同的事情。
4. 强监管与信创方向的组织:合规优先于便捷
金融、能源、军工配套等方向,流程留痕本身就是合规要求。这类组织的建议是:变更留痕的完整性优先级高于处理速度,不要为了提速而削弱留痕。
工具选型上,私有化部署基本是刚需,同时要确认迁移路径是否可行,避免因为历史数据无法迁出而形成数据孤岛。
5. 已经深度使用 Jira、正在评估迁移的组织
这类组织的核心顾虑是迁移成本。我的建议是分三步验证:先做一个小范围试点迁移,验证字段映射和工作流还原度;再验证历史数据的可查性;最后才做全量切换。
PingCode 支持从 Jira 平滑迁移,这在国产替代场景中是一个实际的加分项,因为它把"换平台"的风险从"重建历史"降到了"映射配置"。但试点这一步仍然不能省,因为再好的迁移工具也无法自动解决你原本混乱的字段定义。

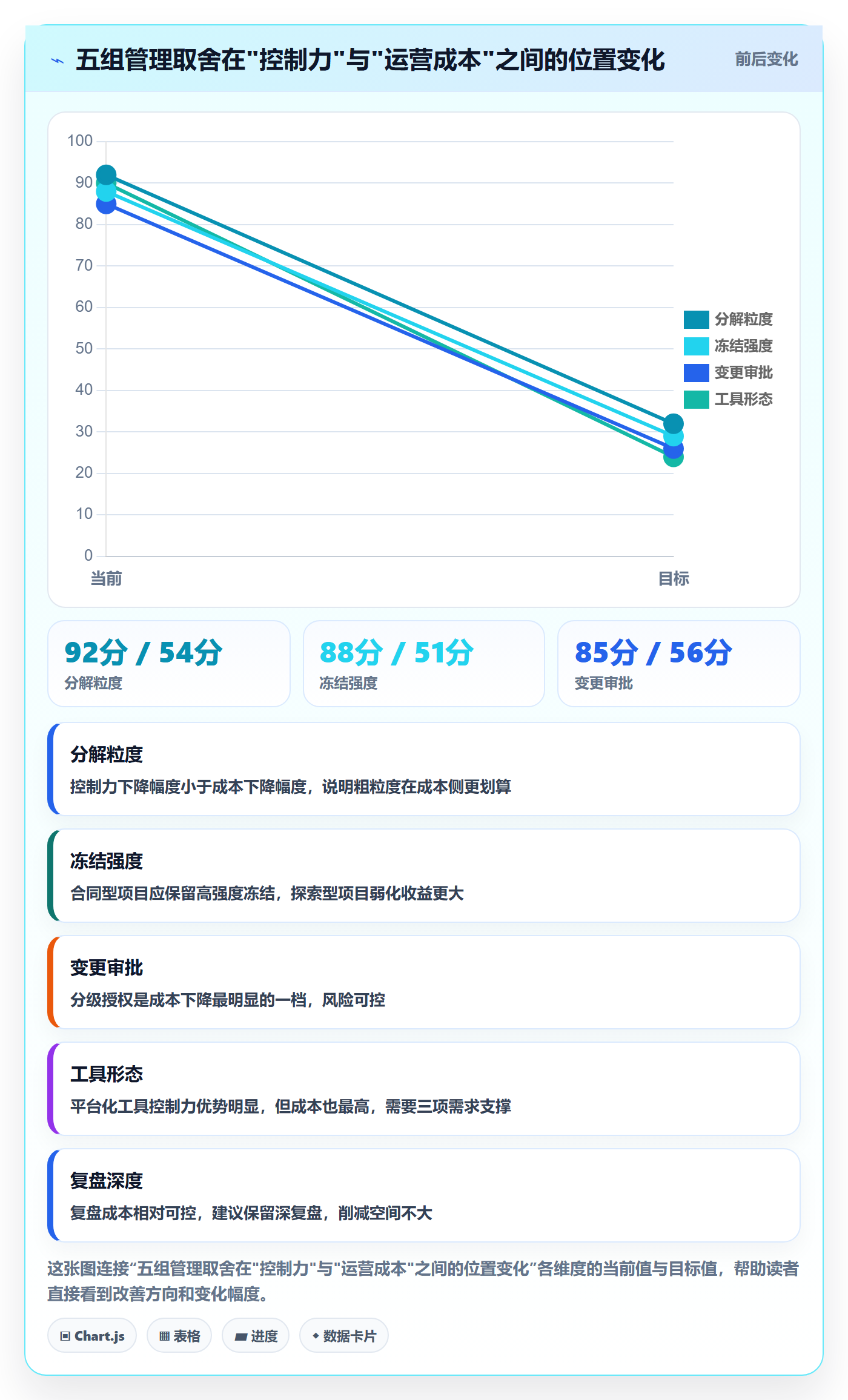

七、不同情况下的取舍:没有全都要的方案
管理方法最怕"全都想要"。我自己做方案时也必须做取舍,下面这几组是绕不过去的。
1. 粒度与维护成本的取舍
颗粒度越细,控制力越强,但维护成本也越高。我的判断线是:计划维护工时占比不超过项目经理总工时的 15%。超过这条线,说明分解粒度太细,或者状态更新流程太重。
如果你所在的组织项目经理普遍是兼职,这条线应该压到 10% 以下。宁可粗一点,也不要让计划维护挤掉真正解决问题的���间。
2. 冻结强度与组织敏捷度的取舍
冻结越强,基线越硬,但适应变化的成本越高。我的建议是按项目类型区分:合同型交付项目冻结强度要高,探索型项目只需要冻结范围和里程碑,中间过程允许滚动调整。
用同一套冻结规则管理这两种项目,一定会有一方不满意。合同型项目会觉得太松,探索型项目会觉得太死。
3. 平台化工具与轻量方案的取舍
平台化工具的收益在于流程可固化、数据可关联、权限可管控;代价是配置成本和 Adoption 成本。轻量方案的收益是上手快;代价是留痕能力弱、跨项目视图难做。
我的判断标准是三条:是否需要私有化部署、是否需要跨项目资源视图、是否有历史系统迁移需求。三条里中两条以上,就值得上平台化方案;只有一条或没有,先用手上现有的工具把流程跑通。
4. 过程合规与交付速度的取舍
这是最常出现争议的一组。合规要求评审、留痕、审批;交付要求快。我的处理方式是分级:影响关键路径或合同交付的变更严格合规,影响小的变更走快速通道但要留痕。
关键是"留痕"这一条不能让步。速度可以调,留痕不能省,因为一旦失去留痕,后面的偏差分析和复盘全部失去依据。
5. 取舍对照表
| 取舍维度 | 偏左选择 | 偏右选择 | 我的判断依据 |
|---|---|---|---|
| 分解粒度 | 到 1 到 2 人天,控制强 | 到周或阶段,维护轻 | 计划维护工时是否超过项目经理总工时 15% |
| 冻结强度 | 全要素冻结 | 只冻结范围与里程碑 | 项目是否属于合同型交付,是否有外部验收节点 |
| 工具形态 | 平台化工具 | 轻量工具或现有工具 | 是否有私有化部署、跨项目视图、历史迁移三项需求 |
| 变更审批 | 逐级严格审批 | 分级快速授权 | 变更影响量是否影响关键路径或合同日期 |
| 复盘深度 | 完整复盘报告 | 一页复盘要点 | 是否有历史人天库需要回灌,是否有同类项目即将启动 |

八、结语:从下一个项目开始,把基线建起来
回到最初那个数据:47 个项目里只有 6 个有可查的受控基线。这个比例背后不是能力问题,而是组织从来没有把"基线"当成一个必须交付的管理产物。它被当成了顺手做的一张表,所以随时可以被覆盖、被遗忘、被事后修改。
1. 我的三个独特判断
第一,基线和变更控制必须同时上线。只做前者,你会得到一份没人相信的文档;两份一起做,它才会变成团队的共同语言。
第二,衡量流程改造是否成功,看估算偏差是否收窄,而不是看按时率。按时率可以被短期冲刺拉高,估算偏差收窄只能靠能力沉淀,它更难作假。
第三,不要先上工具。工具是把规则固定下来的手段,规则本身没想清楚,工具只会把混乱放大成一个更贵、更难改的混乱。
2. 七天行动清单:不用等立项,下周就能开始
如果你读完想立刻动手,我建议从这七件事开始,每件都不超过半天:
- 第 1 天:抽一个正在跑的项目,尝试在 5 分钟内找到它的原始计划。找不到,就说明问题存在,把它记录下来作为改造起点。
- 第 2 天:定义术语。用一页纸写清你们组织里"基线""冻结""变更""偏差"分别指什么,发给项目相关人确认。
- 第 3 天:选一个试点项目,不选最复杂的,选一个中等规模、干系人配合度高的。
- 第 4 天:开一次基线评审会,固定四个输出:版本号、变更规则、责任人确认、风险初始清单。会议控制在 90 分钟内。
- 第 5 天:建立变更台账,哪怕是共享表格也行。约定 A/B/C/D 四级授权标准。
- 第 6 天:设两条预警规则,一条盯进度滑期,一条盯范围漂移。先人工盯一周,验证规则是否合理。
- 第 7 天:把试点项目的实际投入人天记录下来,作为历史参照库的第一条数据。
这七件事做完,你就有了一个最小可用的基线机制。它不完整,但它跑起来了。剩下的细化,都可以在这个基础上迭代。
最后一句提醒:不要试图一次把六类基线全部建齐,也不要指望一个月就看到按期率的明显改善。我见过的真实节奏是,流程上线后第二到第三个月指标短期变差,因为隐藏的问题被暴露出来了;第四个月开始回升。管理者在这个阶段的态度,决定了这套机制能不能活下来。

常见问题解答(FAQ)
1. 计划基线到底该包含哪些内容,只做一张里程碑甘特图算不算基线?
我们公司一直把项目计划当成一张甘特图,每次评审也就是看看里程碑时间对不对。但真到执行的时候,范围一变、人一调,整张图就废了,我一直在想是不是我们的基线本身就不完整。到底一份能被认可的基线应该包含什么?
只做里程碑甘特图不算完整基线,它只是进度基线的可视部分。
一份可落地的计划基线至少覆盖六类:范围基线(WBS最底层可交付物清单及验收标准)、进度基线(里程碑+关键路径+各任务起止日期)、成本基线(预算科目与分期支出)、资源基线(关键角色投入比例或人天)、质量基线(验收标准、测试通过口径)、风险基线(已识别的Top风险及应对责任人)。
判断是否合格的实操口径是:任何一次执行偏差,你能不能拿基线里某一项说清“原本承诺是什么、现在差多少”。如果只能回答“时间晚了”,说明基线只有进度一个维度。落地时建议在基线评审会上逐项确认并留版本号,六类基线不必一开始就全做重,但范围、进度、资源三类至少要冻结,否则变更来了没有比较基准。
2. 基线冻结以后业务方还在不停加需求,变更流程到底该怎么设才不至于把团队拖死?
我们上次刚开完基线评审会,第二周业务负责人就口头加了两个功能,项目经理不敢拒绝,结果排期全乱。我既不想让变更流程变成走形式的签字机器,又不想让基线形同虚设,这个度很难拿。
核心是把变更分级,而不是所有变更都走同一条审批链。可执行的做法是设三档:一档是轻微变更,不影响里程碑和关键路径,由项目经理直接批准并登记台账;二档是中等变更,影响单个里程碑或需要内部资源调剂,由项目发起人加职能经理评审;
三档是重大变更,影响整体交付日期、预算超阈值或跨项目资源,必须上升到项目指导委员会。关键判断依据是变更是否触碰“基线三要素”:交付日期、总预算、核心范围,任一触碰就走二档以上。同时设紧急变更通道,允许先执行后补单,但必须48小时内补齐记录。
计量口径建议盯三个过程指标:变更平均处理周期、变更引发的返工率、因变更导致的里程碑延期次数。流程不是为了卡人,而是让每次调整都留下可追溯的决策依据。
3. 案例里说的目标解码和项目立项,具体怎么从战略目标落到可执行的项目清单?
老板每年讲战略,讲完就没下文,业务部门各自理解,最后立项的项目和战略关系说不清。我在做PMO,最头疼的就是中间这段解码过程没有抓手,想知道别人是怎么把它做实、而不是又开一场务虚会。
建议用“战略主题,年度重点,项目集,项目”四层解码,每一层都要求可验证的承接关系。具体做法是:先把战略拆成3到5个战略主题,每个主题明确一位高管做发起人;再把主题转成年度重点举措,每项举措要配一个可量化的年度结果指标;
然后由举措推导项目集,最后拆成具体项目,每个项目立项时必须回答三个问题,支撑哪个战略主题、交付什么可验证成果、不做的后果是什么。管理者在这一步的角色不是拍项目清单,而是主持立项评审并做优先级排序,排序口径可以用战略贡献度、投入产出比、资源占用、风险等级四个维度打分。
判断解码是否做实的一个简单检验:任取一个在跑项目,能不能在5分钟内说清它对应哪个战略主题和哪项年度指标。说不清,说明解码只停留在口号层。
4. 多项目并行、资源天天打架,基线怎么守?管理者应该靠什么机制而不是靠催?
我们同时跑七八个项目,同一个技术骨干被三个项目抢,每周都在协调会里吵。项目经理都很有责任心,但计划还是天天变。我在想是不是管理机制出了问题,而不是人的问题。
多项目资源冲突是机制问题,不是态度问题,靠催只会让冲突转移到私下。可落地的机制有三层。第一层是资源基线化:在立项阶段就登记各项目对关键角色的需求人天和占用周期,形成资源日历,避免同一角色被超配。
第二层是统一的优先级裁决规则:由管理层预先确定项目优先级排序,冲突时按排序让路,而不是每个项目各自找领导施压,这一步不做,任何看板都救不了。第三层是固定节奏的跨项目例会:建议每周一次资源与风险协调会,只看两项内容,关键资源占用偏差和下两周的冲突预警,输出是资源调整决定,不是情况通报。
判断机制是否生效,可以盯三个指标:关键资源超配次数、因资源冲突导致的里程碑延期次数、跨部门协调会平均时长是否下降。如果会越开越长、冲突越来越多,说明优先级裁决规则没有真正落地。
核心关键词
文章包含AI辅助创作:计划基线落地方案:企业管理者开展项目规划的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/301948
读者评论
文章提到只有13%的计划被正式冻结过,这个数听起来夸张,但做过制造业项目的人应该都有共鸣。我们公司也是这样,计划改了很多轮,最后谁也说不清原始版本是什么,复盘时只能拿最新版本来对,等于自欺欺人。
变更分级授权那段最实用。我们之前就是所有变更都要走完整评审,结果团队干脆不报,私下改完了事。按2人天、10人天分级审批这个思路,既保住了留痕,又不会把流程变成负担,值得试试。
偏差原因归集那张帕累托图点到了要害。很多管理者一看到延期就催进度,其实范围未经评审新增占了34%,根子在需求入口没管住。不解决这个,催得越狠,团队越会藏问题,最后爆得越晚。
