很多管理者第一次认真做阶段计划,都是被一次延期逼出来的。项目卡在第 6 周,业务方问“到底什么时候能上”,项目经理只能给出一个含糊的“快了”,而所有人的日历上明明都排着一张看起来很完整的甘特图。问题通常不在执行力,而在于这张图只回答了“什么时候做”,没有回答“做到什么程度算完成、谁来确认、偏差多大必须升级”。这篇文章把阶段计划拆成四件事,阶段划分、流程规范、关键指标、落地模板,并给出一份企业管理者可以直接拿去用的入门路径。
一、核心结论:阶段计划管的是决策节奏,不是时间表
我先给一个可能不太中听的判断:绝大多数企业的阶段计划,本质上是一张被美化的排期表。它记录了任务、开始时间、结束时间、负责人,然后被当成项目管理的主要产出物在周会上展示。但只要你追问三个问题,“这个阶段的交付物是什么”“谁有权判断它合格”“不合格怎么退回”,多数计划表立刻露馅。
我的核心结论是:阶段计划的价值不在时间轴上,而在决策点上。阶段划分的目的是让管理者在有限的关键节点做出 Go / No-Go 判断,而不是让团队每天盯着进度条焦虑。没有评审点的阶段计划,只是任务清单;没有交付物定义的评审点,只是形式会议;没有指标支撑的评审决策,只能靠嗓门大小。
所以我把阶段计划重新定义为一组四件套:阶段划分决定节奏,流程决定谁在什么时候做什么,规范决定大家用同一套标准做事,指标决定偏差何时暴露。四者缺一,计划就会退化成聊天记录。
下面这张图来自我对若干项目复盘记录的整理对比。它想说明的不是“有阶段门就一定成功”,而是有无阶段门在几个可观测结果上的差距是稳定的、可重复的。

二、真实场景:一个 200 人公司的阶段计划是怎么在第 3 周开始失真的
我把见过的一个典型场景合并描述出来。一家 200 人规模的 B 端 SaaS 公司,同时跑 6 个项目,PMO 只有 2 个人。年初他们下决心“规范项目管理”,第一件事就是让每个项目经理交一份阶段计划。
结果是 6 份 Excel,最多的一个有 47 行任务,最少的 12 行,格式各不相同。立项会开了 90 分钟,结论是“Q3 上线”。第 2 周项目看起来正常,第 3 周开始出现裂缝:产品经理在群里口头加了 11 个需求,开发说“先做再说,来不及走流程”。
第 5 周,联调环境还没有排上资源,因为环境准备这件事根本不在任何一份计划里。第 8 周,也就是原定上线周,项目经理汇报的是“完成 85%”。第 11 周项目上线,业务方的评价是“比预期晚了一个季度,功能也不是当初说的那些”。
复盘时我们算了一笔账,这个项目从 8 周滑到 11.2 周,损耗构成非常清楚。延期很少是某一次大事故造成的,而是若干个 0.4 到 1.5 周的小损耗叠加起来的结果。

值得注意的是,这个项目并不缺工具。他们有任务看板、有周报、有文档库。缺的是把“阶段”“交付物”“评审点”“指标口径”这几件事固定下来的规范。工具只放大了原有的混乱。
三、拆解常见误区:七种看起来很规范、实际没用的阶段计划
我在梳理流程时反复看到同一批问题,它们有个共同特征:形式上很规范,管理上没作用。下面按我经验中的返工代价排序,逐条说明。
1. 只排时间,不定义交付物
“第 1,2 周需求调研,第 3,5 周开发,第 6 周测试”,这类表达的问题在于,需求调研的产出是什么?是 20 页文档、一份确认签字的清单,还是一次口头共识?没有交付物定义,阶段就无法验收,也无法退回。
2. 阶段门走过场
阶段门评审开成了汇报会:项目经理讲 20 分钟进展,领导说“辛苦了,继续推进”。真正的阶段门必须回答四个问题:目标是否达成、交付物是否验收、风险是否可控、资源是否到位。答不上来就不该进入下一阶段。
3. 指标口径不统一
同一个项目,项目经理说完成 85%,技术负责人说完成 60%,因为一个按任务数算,一个按工作量算。口径不统一的指标比没有指标更危险,因为它会让管理者产生虚假的掌控感。
4. 变更不记录
变更靠群消息、靠当面沟通。到了复盘时没人说得清范围是什么时候扩大的,也就无法判断问题出在评估、审批还是执行环节。
5. 周报和月报两套口径
周报写“进展顺利”,月报写“存在延期风险”。同一件事两种表述,管理层得到的信息是矛盾的,最终只能选择相信更乐观的那个。
6. 把阶段计划当成项目经理一个人的事
业务方不参与基线确认,技术负责人不参与评审签字。计划一旦变成项目经理的私人产出,它就没有约束力,只有解释力。
7. 没有收尾复盘和沉淀
项目上线即结束,教训留在个人记忆里。下一次换个人做同类项目,同样的坑再踩一遍。
我在三份不同的项目复盘记录里统计过这些误区造成的返工工时占比,结果呈现出典型的帕累托特征:前三个误区贡献了超过六成的返工成本。

四、专业判断逻辑:阶段计划、流程、规范、指标各管什么
要避免上面这些坑,先把四个概念的边界划清楚。很多企业的规范化失败,是因为把这四件事混成了一件事,最后做出一份谁都不用的“项目管理手册”。
1. 阶段计划:把项目切成可决策的单元
阶段计划的最小完整单元包含六项:阶段目标、交付物、里程碑时间、评审点、责任人、资源与预算。我强调“评审点”这一项,因为它是阶段计划的灵魂。没有评审点的阶段划分,只是把长任务拆成了短任务。
2. 流程:谁在什么时间做什么
流程解决动作序列问题:输入是什么、输出是什么、谁执行、谁审批、卡住了找谁。流程要写得足够短,最好一页能画完。一个需要 20 页才能说清的流程,落地率通常不会超过 30%。
3. 规范:大家按同一套标准做事
规范解决一致性问题:模板长什么样、文档怎么命名、版本怎么管、会议多久开一次、变更单谁签。流程管动作,规范管标准。流程错会导致事情做不成,规范乱会导致事情做不齐。
4. 关键指标:让偏差在可修复的时候被发现
指标不是 KPI 大全,而是决策仪表盘。它的唯一职责是回答:现在是否偏离、偏离多少、要不要采取动作。因此每个指标必须有五要素:定义、计算公式、数据来源、采集频率、责任人。
下面这张对比表是我给客户做宣贯时最常用的材料,把四件事的分工讲得足够直白。
| 维度 | 阶段计划 | 流程 | 规范 | 关键指标 |
|---|---|---|---|---|
| 解决的问题 | 在哪几个节点做决策 | 动作按什么顺序发生 | 大家按什么标准做 | 偏差何时被发现 |
| 典型产出 | 阶段表、里程碑、评审点 | 流程图、审批链、RACI | 模板、命名与版本规则 | 指标字典、仪表盘、预警线 |
| 失效率症状 | 进度靠感觉,完成度靠猜 | 卡点无人负责,来回返工 | 同一件事五种做法 | 汇报口径互相矛盾 |
| 落地难度 | 中 | 高(涉及跨部门权力) | 低(先统一模板即可) | 中(难在数据源) |
| 优先级建议 | 第一批 | 第二批 | 第一批 | 第一批 |

五、六步流程:从立项到复盘的阶段计划标准动作
下面这套六步流程是我在多个 100 人以上组织里反复使用并调整过的版本。它不复杂,但每一步都规定了输入、输出和检查点。你不需要一次全上,可以先跑前三步。
1. 立项与目标澄清
输入是业务需求和约束条件,输出是项目章程:一句话目标、可衡量的成功标准、明确不做什么、核心干系人名单。检查点是“目标能否被第三方验证”。如果你写不出验证方式,说明目标还不成立。
2. 范围与交付物拆解
用交付物清单而不是任务清单来拆范围。每个交付物必须写清验收标准、责任人和验收人。避免“完成开发”“上线系统”这类表述,改成“完成订单模块并通过 120 条回归用例”。
(1)交付物清单自下而上汇总,避免遗漏。
(2)每个交付物标注验收方式:演示、评审、测试数据或签字确认。
(3)明确不包含项,这是防止范围蔓延最有效的单一动作。
3. 排期、资源与预算
识别依赖关系和关键路径,标注资源冲突。不要把计划排满,团队负荷超过 85% 时,任何一点波动都会直接转为延期。输出是阶段排期、资源计划和预算基线三项,基线一旦确认,变更就要走流程。
4. 阶段门评审与基线确认
为每个阶段定义准入条件和准出条件,设置明确的 Go / No-Go 决策点。输出是评审纪要、基线版本、责任人确认记录。评审要有明确的“退回”选项,只会通过的阶段门等于没有阶段门。
5. 执行监控与变更控制
周会只讨论四件事:进度偏差、风险变化、变更申请、需要决策的事项。变更必须走申请,评估,审批,记录四步,评估要包含对进度、成本、质量的影响估算。
6. 收尾复盘与知识沉淀
交付物移交、财务结算、复盘会议、知识库条目。复盘要输出可复用的资产:更新的模板、补充的检查清单、修正的指标基线。

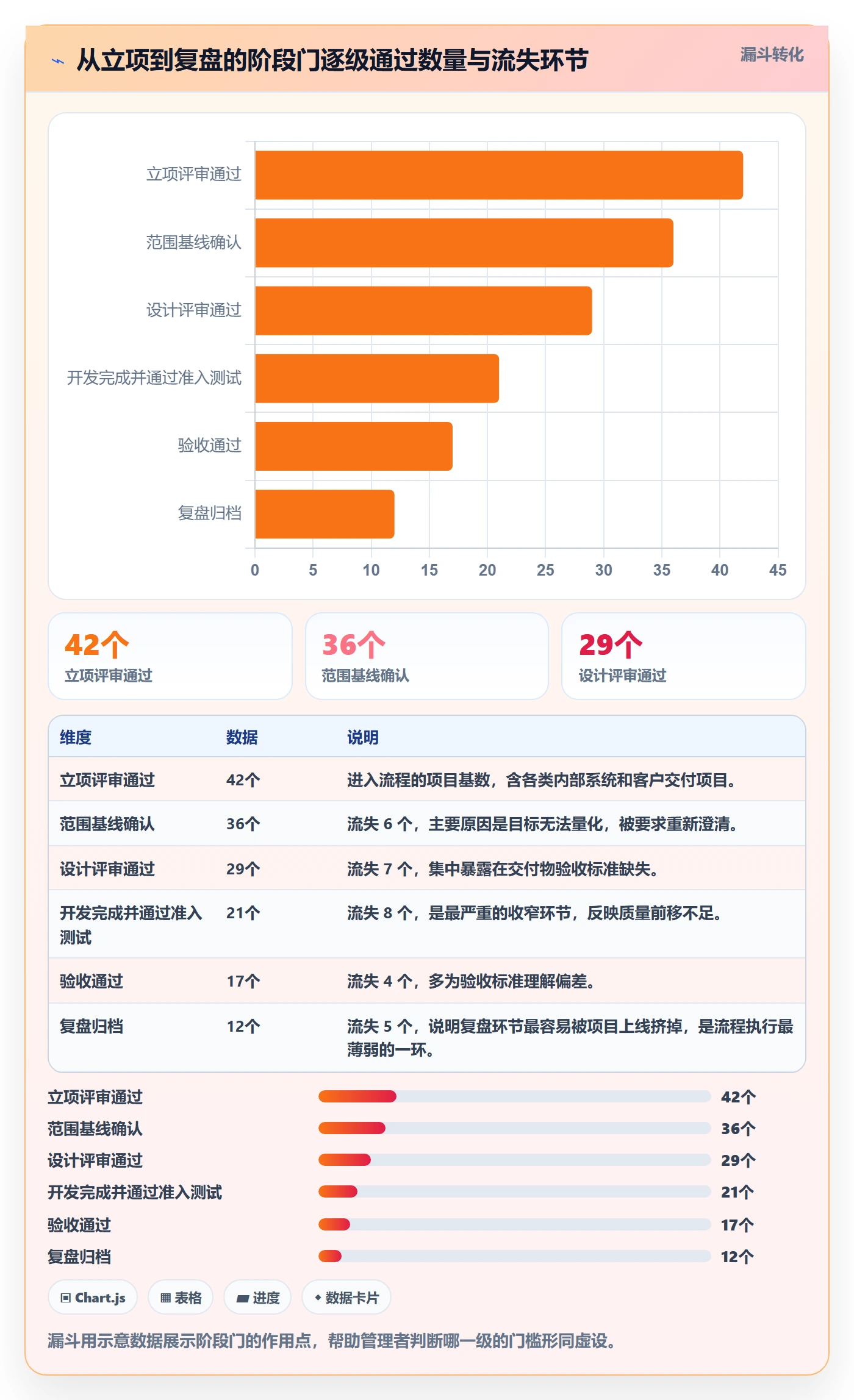

把这条流程放到真实数据里看效果,最直观的是漏斗。下面这张图展示的是某类项目从立项到复盘的逐级通过数量,收窄最严重的环节,通常就是最该被规范化补上的环节。

六、企业级规范七件套:把个人经验变成组织能力
流程解决“怎么走”,规范解决“怎么统一”。我通常建议企业从七件套入手,因为它们都是可交付物,做完就能看见。
1. 模板规范
统一阶段计划表、周报、风险登记表、变更申请单、复盘报告五类模板。模板数量要控制,超过十种基本没人记得住。
2. 角色与 RACI 矩阵
明确每个交付物的执行者、批准者、支持者和知情人。实践中争议最大的永远是“批准者”这一列,建议在项目启动时就签字确认,而不是等到出事再讨论。
3. 审批权限分级
按金额、范围影响、工期影响三个维度设定审批层级。例如工期影响 3 天以内项目经理可批,3,10 天需项目指导委员会批,超过 10 天回到业务决策层。具体阈值必须结合企业自身的风险承受能力校准。
4. 会议节奏
立项会定目标和边界,阶段门会做决策,周会同步偏差,复盘会沉淀经验。每类会议只解决一类问题,混在一起就会变成又长又没结论的例会。
5. 文档版本规则
统一命名格式、版本号规则、归档位置和更新频率。这一条看起来琐碎,但它决定了半年后你能否找回“当时为什么这么决定”。
6. 变更控制
所有范围、进度、预算变更必须留痕。留痕不是为了追责,而是为了在偏差累计时能找到拐点。
7. 风险升级机制
定义风险等级、升级路径和响应时限。高优风险超过 48 小时未响应自动升级到项目指导委员会,这条规则能显著减少“以为有人在处理”的情况。

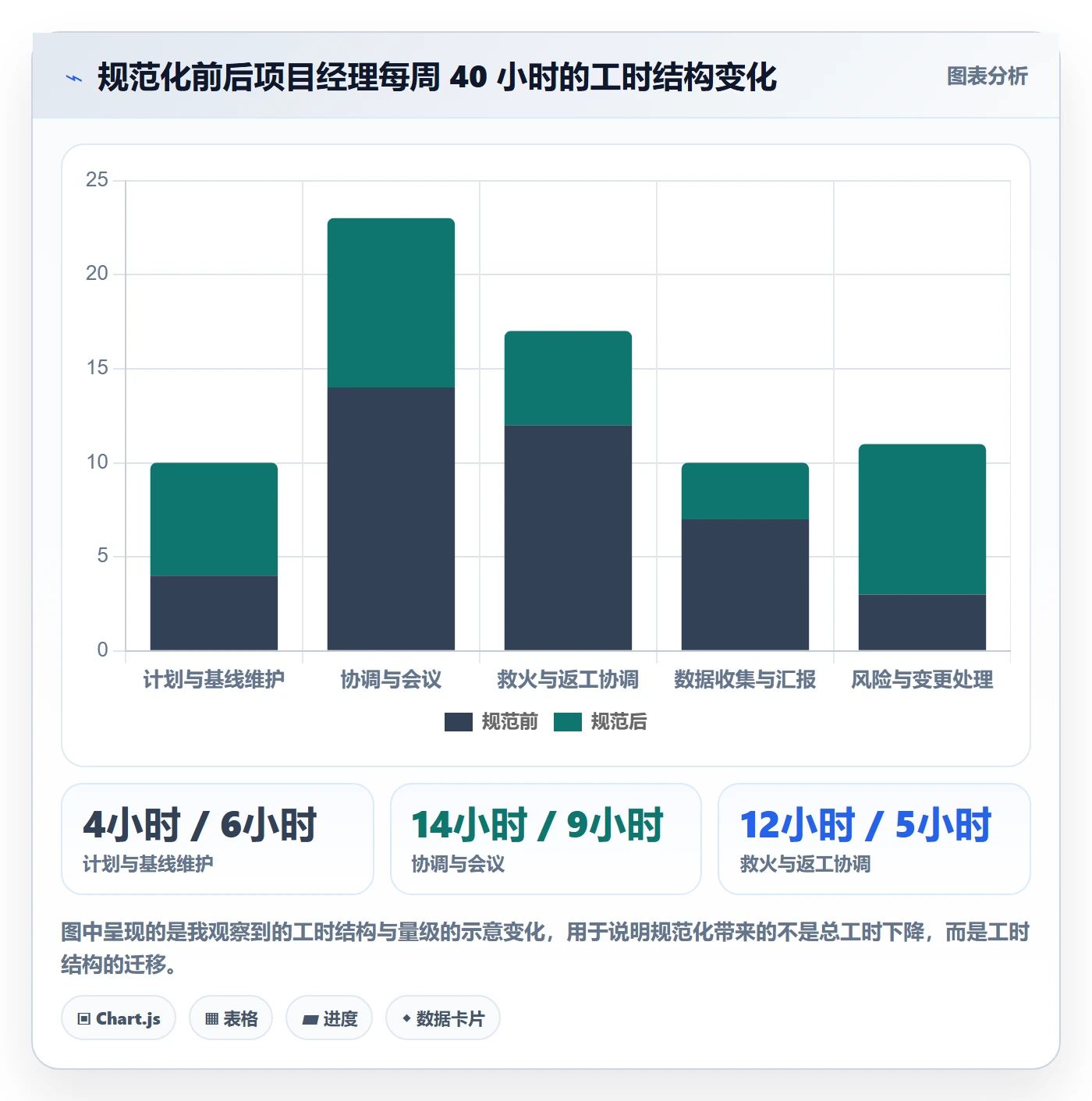

七件套全部落地后,管理者能明显感受到的变化是工时的重新分配。下面这张对比图展示的是我观察到的项目经理一周 40 小时的真实变化趋势。

七、关键指标字典:管理者到底该盯哪几个数
指标这一块最容易失控。我见过一个项目仪表盘放了 40 多个指标,结果没人看。我的建议是每个项目只放 5,8 个核心指标,其余作为分析时的下钻数据。仪表盘的目的是触发动作,不是展示工作量。
1. 八类指标与必填要素
下面的指标字典按八类展开。每一行我都标注了要写清楚什么,缺一项这个指标就不可用。
| 指标类别 | 示例指标 | 计算口径 | 数据来源 | 频率与责任人 |
|---|---|---|---|---|
| 进度 | 里程碑达成率、进度偏差率 | 实际达成里程碑数 ÷ 计划达成数 | 阶段计划表 + 评审记录 | 周度,项目经理 |
| 成本 | 预算消耗率、成本偏差率 | 实际支出 ÷ 预算基线 | 财务系统 + 工时系统 | 月度,项目控制岗 |
| 范围 | 需求变更率、范围蔓延次数 | 变更单数量 ÷ 基线需求数 | 变更申请单台账 | 周度,需求负责人 |
| 质量 | 缺陷密度、缺陷逃逸率 | 上线后缺陷数 ÷ 总缺陷数 | 测试与缺陷管理系统 | 每阶段,测试负责人 |
| 风险 | 高优风险数、风险关闭率 | 已关闭高优风险 ÷ 累计高优风险 | 风险登记表 | 周度,风险责任人 |
| 资源 | 资源利用率、关键岗位负荷 | 有效工时 ÷ 可用工时 | 工时系统 + 排期表 | 周度,资源经理 |
| 干系人 | 决策响应时长、满意度 | 决策申请到批复的平均时长 | 评审记录 + 调研 | 每阶段,PMO |
| 收益 | 预期收益达成率、上线采用率 | 实际使用量 ÷ 目标使用量 | 业务系统埋点 | 上线后 1/3/6 个月,业务负责人 |
2. 阈值不能照抄,必须用历史基线校准
网上流传的“进度偏差不超过 10%”“成本偏差不超过 5%”这类阈值,我建议只当作起点参考,不要直接写进制度。正确做法是先用 3,5 个历史项目跑出本企业自己的分布区间,再取分位数作为预警线。脱离自身基线设定的阈值,只会逼团队学会修饰数据。
3. 指标覆盖度的自检方式
一个实用自检法:把八类指标画成雷达图,看自己的项目在哪些维度是空白的。空白维度往往就是下一次事故的发生地。

4. 一个值得盯的组合指标:变更率与进度偏差的联动
单看变更率或单看进度偏差,都容易误判。把两者放在同一时间轴上,你会看到一个非常稳定的规律:变更率的高峰通常领先进度偏差的高峰 1,2 周。这意味着变更是可预警的先行指标,而不是事后解释。

八、工具与案例:阶段计划落地时的工具选择与一段模拟推演
流程和模板定完之后,一定会遇到工具问题。我的经验是:工具不解决流程问题,但好的工具能把流程的执行成本降到团队愿意执行的程度。这一点在 100 人以上的组织里尤其明显,因为跨部门协同靠人肉同步是不可持续的。
1. 工具评估的四个真实维度
(1)阶段与阶段门是否能被建模,而不只是任务列表。
(2)指标数据能否自动汇总,而不是每周手工拼表。
(3)变更与审批是否留痕并可追溯。
(4)部署方式、数据归属与迁移成本是否符合企业的合规要求。
第四个维度在企业级场景里经常是决定性的。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,对数据归属和合规要求比较高的团队会更适配;同时它支持 Jira 平滑迁移,对于原本使用海外工具、希望做国产替代的团队来说,迁移成本是一个需要重点评估的变量。我通常建议客户在选择时先做一个小范围试点,用同一套阶段计划和指标跑 4,6 周,看数据采集是否顺畅,再决定是否全量推广。
2. 一段模拟推演:三阶段八周的交付项目
下面这段内容是模拟案例,仅用于说明方法,非真实企业数据。设定是一个 8 周的 B 端系统实施项目,跨产品、研发、实施三个团队,共 18 人。
阶段一(第 1,2 周)目标澄清与方案确认,交付物是需求确认清单和接口方案,阶段门产出是基线确认与签字记录。阶段二(第 3,6 周)开发与联调,交付物是可演示的功能模块和联调报告。阶段三(第 7,8 周)验收与移交,交付物是验收报告和运维手册。
第 4 周出现一次典型冲突:业务方提出追加两个报表需求。按流程,变更单被提交,评估结果是工期影响 6 天。因为有了明确的审批权限规范,这个变更由项目指导委员会在 48 小时内做了决策,接受变更,同时把另一个低优先级需求移出本期范围,工期保持不变。
若没有这套机制,常见的走向是需求被口头接受,工期不变,第 7 周开始压缩测试时间,最终以质量问题和延期同时收场。规范的价值不在于阻止变化,而在于让变化的代价被显性化,然后由有权的人做取舍。
3. 从模拟推演中提炼的三条经验
第一,阶段门真正起作用的地方往往不是评审会本身,而是会前的交付物自检清单。第二,指标要少而准,这个模拟项目全程只用了 6 个指标。第三,变更流程能否跑通,取决于审批权限是否清晰,而不是流程文档写得多漂亮。

九、不同情况下的行动建议
阶段计划的建设路径跟团队规模强相关。小团队照搬大企业的重流程会被拖死,大团队沿用轻流程会失控。下面按规模给出我的建议。
1. 30,80 人团队:先建模板,不建流程
不要做流程文档。统一一张阶段计划表模板和一张周报模板,明确每个阶段的交付物和验收人即可。指标控制在 3 个:里程碑达成率、需求变更率、缺陷逃逸率。这个阶段的目标是让团队形成“完成有标准”的习惯。
2. 100,300 人团队:建阶段门和指标字典
这个规模开始出现跨部门协同,必须建立阶段门和责任人签字机制,同时把八类指标的采集责任分配到岗。这个阶段最容易犯的错误是指标铺得太开,建议先覆盖进度、范围、质量、风险四类,稳定运行两个季度后再补成本和收益。
3. 300 人以上团队:建 PMO 与分级治理
需要 PMO 承担指标口径统一、跨项目资源冲突仲裁、模板维护三项职能。同时要解决工具层面的自动化,否则数据采集成本会随项目数量线性增长。私有化部署和权限分域在这个阶段往往从可选项变成必选项。
不同规模团队的延期率与流程成熟度之间,存在一个比较稳定的关系:规模越大,流程成熟度对延期率的影响越显著。看下面这组气泡分布就很清楚。

十、不同情况下的取舍:为什么不是越规范越好
前面九节讲的都是“该怎么做”,这一节我想讲清楚“什么时候不该做”。因为这决定了你推行阶段计划会不会遭到反弹。
1. 探索型项目与交付型项目要区别对待
交付型项目目标明确、范围可控,适合严格的阶段门和指标考核。探索型项目(新业务验证、技术预研)的目标本身在变化,如果套用同样的阶段门,团队会把精力花在包装汇报而不是验证上。
我的建议是:对探索型项目只设一个硬性阶段门,投入上限。给定时间和预算,到期评估是否继续,中间过程不设强制评审。
2. 规范强度与团队成熟度的取舍
规范化有边际收益递减的规律。从没有阶段门到有阶段门,收益最大;从阶段门到阶段门加模板和指标,收益依然显著;再往上加自动化和更细的度量,收益变小但维护成本可能不再下降。对多数企业来说,停在第三级是性价比最高的选择。

3. 指标数量的取舍
每增加一个指标,就增加一份采集成本和一次可能的争议。我的经验阈值是:单个项目核心指标不超过 8 个,单个仪表盘首屏不超过 6 个。超出部分放到下钻页面。
4. 审批层级的取舍
审批链越长,规避审批的动力越强。建议所有变更审批不超过两级,超过两级的部分用事后审计替代事前审批。这一条在实践中的效果通常比增加检查点更好。
结语:阶段计划真正交付的是管理者的判断力
回到开头那个问题:为什么一张看起来很完整的甘特图挡不住延期?因为它记录的是时间安排,而不是决策节奏。当一个项目没有明确的交付物定义、没有真正的阶段门、没有统一口径的指标时,所有人只能依靠乐观估计推进,而乐观估计是项目最大的隐性成本。
我的独特观点是:阶段计划的终局形态不是一份更详细的计划,而是一套更短的决策回路。流程让动作可重复,规范让协同一致,指标让偏差可见,三者组合的目标是让管理者在偏差还只有 5% 的时候就知道、就能做动作。等到偏差变成 30%,任何流程都只能用来追责。
下一步怎么做,我建议按这个顺序推进:
- 选一个正在运行、周期 6,10 周、跨 2,3 个部门的试点项目,不要选最复杂的,也不要选最边缘的。
- 用一周时间补出这个项目的交付物清单和阶段门检查清单,把模糊表述全部改成可验收的标准。
- 定义 5,8 个核心指标,写清公式、数据源、频率和责任人,先在 Excel 里跑起来,不必急于上工具。
- 把变更申请单和审批权限确定下来,明确哪一级能批多大的变更。
- 跑完一整个阶段周期后复盘,修正阈值和模板,再考虑横向推广或引入工具。
不要一次性铺满全公司。我见过太多次“全面推行项目管理规范”的启动会,最后留下的只有一份没人打开的文档。从一个试点项目、一张模板、六个指标开始,让它跑完一个完整周期,你会得到比任何理论都更可靠的答案。
常见问题解答(FAQ)
1. 阶段计划应该按什么划分阶段?阶段门怎么设才不是走过场?
我们公司做项目,阶段名称一会儿按时间切,叫第一个月、第二个月,一会儿又按职能切,叫开发阶段、测试阶段,开会时谁也说不清现在到底在哪个阶段。我之前也照模板画了阶段门评审,结果每次都是大家点个头就过去了,老板问我这个门到底卡住了什么,我答不上来。
阶段划分的第一原则是每个阶段必须有一个可验收的交付物和一个不可逆的决策点,而不是按自然月或部门切。实操上按交付物形态切最稳:目标澄清、方案定稿、可运行版本、上线交付、复盘沉淀,每个阶段的终点就是阶段门。
阶段门要真正起作用,必须写清三件事:准入条件,即进入这个阶段前必须已具备什么,比如需求已签字、预算已批;准出条件,即交付物达到什么验收标准才算过关;决策输出,明确 Go、条件 Go 还是 No-Go,条件 Go 要写明整改项和整改期限。
判断有没有走过场很简单,翻上一次阶段门的评审纪要,看里面有没有至少一条不予通过或带条件通过的记录。如果连续三个阶段的纪要都是完全一致同意、无遗留问题,那这个门就是形式,问题往往不在流程设计,而在没人敢在会上说不。
2. 项目流程和项目规范到底有什么区别?小团队没有PMO,怎么低成本搭起来?
我们三十来人的公司,老板让我把项目流程规范做出来,我一开始把周会怎么开、周报怎么写、变更怎么审批全塞进一个文档,结果同事说太长了没人看,发下去三天就没人执行。我自己也分不清流程和规范是不是一回事,感觉都是在限制人。
两者的区别在管的对象不同。流程管动作的顺序和责任人,回答谁在什么时间做什么、输入输出分别是什么;规范管动作的标准,回答同一件事大家按什么格式、什么口径、什么权限做。举例来说,变更要走申请、评估、审批、记录是流程;
变更申请单必须填影响范围和工期影响天数,5人日以内项目经理批、超过则部门负责人批,这是规范。小团队别一次铺全家桶,先建四样东西:一页阶段计划表,含阶段、目标、交付物、里程碑、责任人、评审点;一张周报模板,固定进展、偏差、风险、变更、需决策事项五栏;
一份 RACI,每条关键交付物写清谁负责、谁批准、谁支持、谁知情;一张审批权限表,明确范围、工期、预算变更分别到哪一级。四个文件加起来控制在五页以内,先在一个试点项目跑满一个月,再按实际卡点增补。判断标准很直接:如果一份规范超过十页,或者要专门培训半天才能用,对小团队来说就已经太重了。
3. 项目阶段计划里到底该看哪几个关键指标?怎么定口径才不扯皮?
我们每次汇报,销售说项目按期率90%,研发说只有60%,因为一个按合同里程碑算,一个按内部排期算。我自己也纠结,是不是该把所有能想到的KPI都放上去才显得专业,但真弄了二十多个指标,周会上根本没人看。
先减后加。第一阶段只保留六到八个指标,覆盖进度、成本、范围、质量、风险五类就够,多了反而没人看。每组指标必须写清四件事才有用:定义、公式、数据源、责任人和统计频率。以最常见的三个为例。里程碑达成率等于期内按时完成的里程碑数除以期内应完成的里程碑数,数据源是阶段计划表,按周更新,项目经理负责。
进度偏差等于挣值减去计划价值,为负说明落后,数据来自任务完成记录或工时。需求变更率等于期内变更单数量除以基线需求条目数,数据源是变更日志,按月统计。口径扯皮的根源通常不是公式,而是基线不一致,销售按合同基线、研发按内部排期基线。
解决办法是立项时只确认一条考核基线,写进项目章程,所有指标都基于它计算,内部排期只作为管理参考不作为考核口径。
至于预警线,不要照抄网上流传的偏差不超过10%这类数值,行业基准只能当初始假设,正确做法是拿你们过去五到十个已结项项目的历史偏差算出分位数,比如把80分位作为黄色预警线,之后随项目积累每季度校准一次。
4. 阶段计划做完总被需求和插单打乱,怎么用变更控制和基线管住它?
我们的项目基本是计划刚批完,业务就加需求,加完还要提前上线,最后延期了所有人回头怪项目组执行力不行。我试过硬顶,说变更必须走流程,结果被说成拖业务后腿;也试过全接,最后项目彻底失控。
关键不是拒绝变更,而是让变更有代价、有留痕、有回执。做法分三步。第一,立项时冻结一条基线,范围基线、进度基线、成本基线各一份并标版本号,基线不是不能改,而是改一次就出一版新基线,并记录是谁在什么时候批的。
第二,所有变更走同一张变更申请单,必须填四项:变更内容、影响范围、对工期和成本的量化影响,比如增加8人日、延期5个工作日、不做的后果。第三,把审批权限做成阶梯写进规范:影响3人日以内项目经理批,3到15人日部门负责人批,超过15人日或影响上线日期的上升到项目发起人或管理层批。
这样业务提需求依然通畅,但要改期就必须有人替他签字承担延期责任,扯皮自然减少。还有一个常被忽略的动作:每次批完变更,必须同步更新阶段计划表的日期和资源,并在周报的变更栏体现。很多团队有变更单却不改计划表,结果是计划表成了废纸、指标全部失真,这比不做变更控制更糟,因为它让所有人对数据失去信任。
检验变更控制是否有效,看两个数:变更单数量与口头变更次数之比,反映留痕率;变更平均审批时长,反映流程是否堵住了业务。
核心关键词
文章包含AI辅助创作:阶段计划流程与规范:企业管理者项目规划入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/301725
读者评论
文章说阶段计划管的是决策节奏而不是时间表,这点很认同。我们公司也有几十行Excel计划,但评审时没人追问交付物和验收标准,最后完成度全靠项目经理解释。先统一评审点和指标口径,比换工具更紧急。
从技术负责人角度看,有阶段门项目返工率更低很真实。需求口头加、环境依赖没写进计划,最后都变成开发背锅。如果变更单、准入准出条件不落地,阶段门评审就只是汇报会。
作为业务方,最有用的是明确不做什么和交付物验收标准。以前只问上线时间,结果功能不是当初说的那些。若立项时能写清成功标准和排除项,业务和技术都会少很多扯皮。
四件套边界划分很清楚,流程、规范、指标各管什么一目了然。小团队不用一次上全套,先把模板和指标字典统一,能解决周报月报口径矛盾,落地成本也相对低。
六步流程和漏斗图挺实用,尤其评审要有退回选项、团队负荷不超过85%。但指标的数据源和责任人不明确时,仪表盘也容易变成新的形式主义,需要持续校准。
