项目规划主计划教程:管理层最佳实践,避坑指南

2023年下半年,我参与过一次跨部门项目的复盘。项目上线延期了47天,超预算约23%。会后发起人问了一句很扎心的话:“当初主计划评审会上,所有人都点头了,为什么执行起来全变形?”我翻出当时的会议纪要,发现里程碑、预算、责任人一应俱全,唯独没有写清楚三件事:谁给资源、验收口径是什么、变更超过什么阈值要上会。这份看起来很完整的计划,其实只是一张时间表,不是一份能被管理层真正管住的主计划。

这篇文章,我想把这类问题掰开讲清楚,管理层到底该在主计划里管什么、不该管什么、最容易踩哪些坑,以及怎么用一页纸把承诺、资源和决策节奏锁死。

一、先讲结论:主计划不是甘特图,是管理层的承诺与决策系统

先把结论摆在最前面。在我复盘过的项目里,主计划失守的原因,八成不是排期不准,而是承诺不清、边界不明、决策节奏没建立。很多管理层把主计划当成项目经理的交付物,认为“我只要在评审会上签字就行”,结果就是签字之后再也没有抓手。

1. 主计划的三个本质

第一个本质是承诺系统。主计划要回答的不是“几号做什么”,而是“谁在什么时间、用什么资源、交出什么可验收的结果”。没有承诺的时间表,只是愿望清单。

第二个本质是决策系统。计划里必须写清楚:什么情况下继续、什么情况下调整、什么情况下叫停。没有决策点的计划,一旦出问题只能靠临时开会解决,而临时会议的响应速度永远赶不上风险发酵的速度。

第三个本质是风险控制系统。计划的价值不在于预测多准,而在于提前定义“偏离多少算异常、异常之后谁先动”。我见过太多项目,风险台账列了三十条,却没有任何一条设了预警阈值。

2. 管理层不必排期,但必须管住七个控制点

管理层不需要亲自画甘特图,那是项目团队的工作。但以下七个控制点,如果管理层不亲自过问,项目基本会在中后期集中暴雷:成功标准与商业论证、范围边界与不做清单、里程碑与验收口径、资源与预算承诺、依赖关系与关键路径、风险假设与预警阈值、变更升级与决策日志。

这七个点的共性是:它们都不是执行细节,而是只有管理层才有权限拍板的治理问题。项目团队可以提方案,但不能自己给自己批资源,也不能自己定义什么叫“达标”。

项目规划主计划教程:管理层最佳实践,避坑指南

二、背景与真实场景:三类主计划失守现场

抽象地讲“主计划很重要”没有意义。我更愿意用具体场景来说明,因为管理层真正的痛点,往往出现在会议桌上而不是文档里。

1. 场景一:预算批了,资源没到位

某制造企业2022年启动一条新产品线的数字化改造,预算在年初就批了,主计划里也写了“研发投入3人、测试投入2人”。但真正开工时,研发部门把最强的两名工程师抽去做另一个更紧急的项目,理由是“那个项目老板更关注”。

结果主计划从第一周就失真。项目经理没有权限调动资源,只能在周报里不断标注“资源紧张”,但三个星期后才升级到管理层。这三个星期,恰好是关键路径最不能等的阶段。资源没有落到具体人名和排期上,就不叫承诺,只叫意向。

2. 场景二:里程碑定了,验收没定

另一个常见的现场是,里程碑列得很漂亮:“3月完成需求、5月完成开发、7月上线验收”。但问一句“3月完成需求,完成到什么程度算完成”,往往没人能立刻答出来。

我见过一个项目,需求文档写了180页,但没定义“需求冻结”的标准。结果是开发做到一半,需求方还在提新想法,开发团队每次都接受,因为没人说清“现在的需求是否已经算完成”。最后里程碑一个个名义上通过,实际都在带病推进。

3. 场景三:会上都同意,执行全变形

最隐蔽的一类是“共识假象”。评审会上,市场、研发、供应链都说支持,散会后各自按自己的理解和优先级推进。市场以为上线日期是7月,研发以为是8月,供应链准备的物料到货时间是9月。

根因不是沟通能力差,而是主计划没有把跨部门依赖写成“谁在什么时间给谁什么东西”的契约。口头共识无法被追踪,也没法在偏离时触发预警。

项目规划主计划教程:管理层最佳实践,避坑指南

4. 三类场景的共同根因

把三个场景放在一起看,会发现它们指向同一个根因:管理层把主计划的“批准”当成了治理的终点,而它实际上只是治理的起点。批准之后的资源兑现、验收执行、变更控制,才是真正决定项目成败的部分。

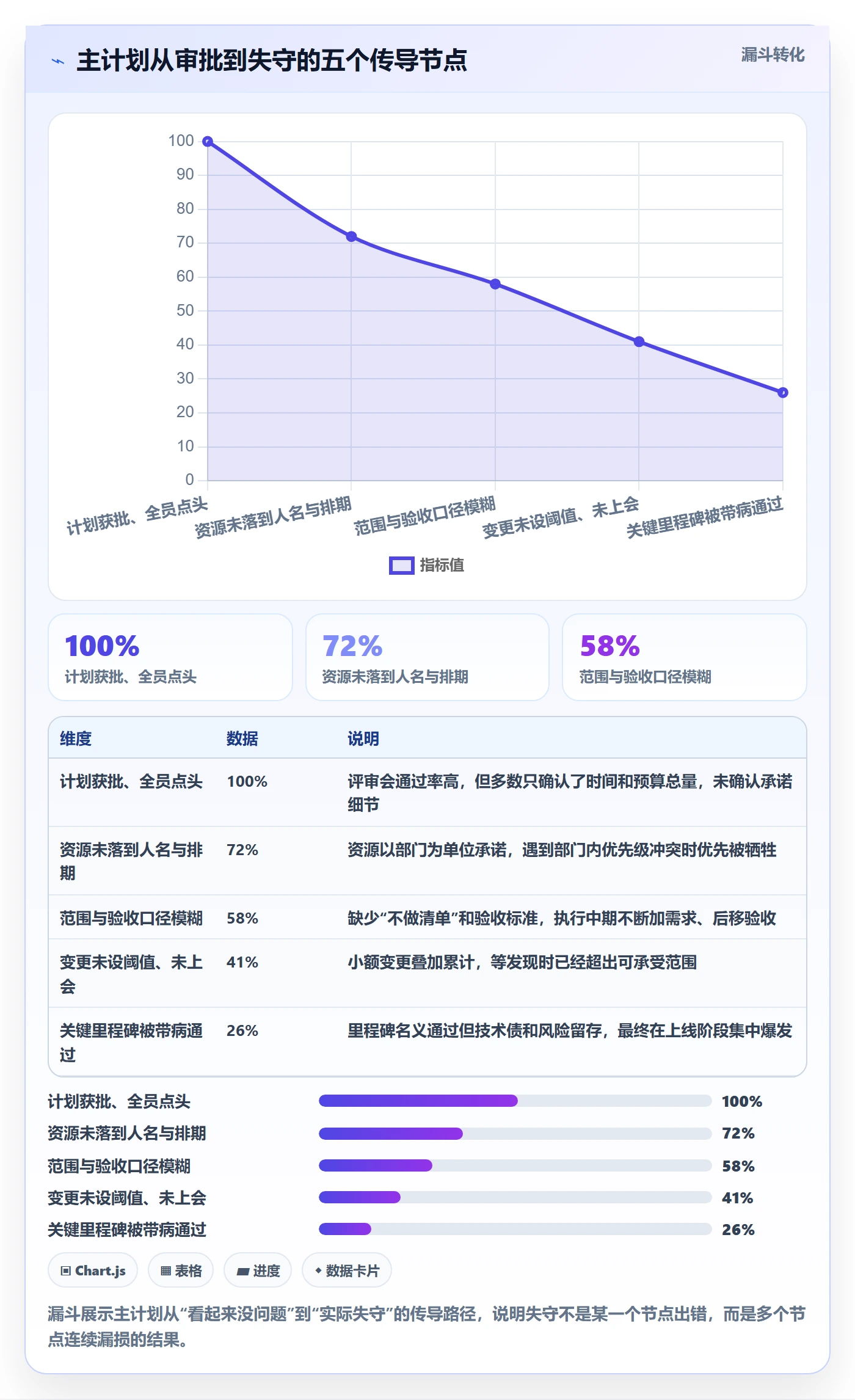

我给出的专业判断是:主计划是否合格,不看它写得多厚,而看它在第4周、第8周、第12周还能不能约束住各方行为。如果第二个月就已经没人对照计划做事,那这份计划本身就不合格。

三、拆解常见误区:管理层最容易踩的十个坑

下面这十个坑,是我在不同规模企业的项目复盘中反复见到的。它们的共同特点是:早期信号很弱,后果很重,纠偏成本随项目推进呈指数级上升。

1. 十大坑清单与早期信号

坑 早期信号 典型后果 管理层纠偏动作
目标口号化 成功标准是“提升效率”“优化体验”等形容词 验收阶段无法判断是否达标,容易扯皮 要求把目标改写为可量化指标和口径
发起人不拍板 关键争议反复开会出现,但无人做最终决定 项目长期悬停,团队反复返工 明确单一发起人,约定争议升级时限
资源口头承诺 计划里写“投入若干人”,但没有具体人名 关键阶段资源被其他项目挤走 要求资源落到人、到人天、到排期
范围无边界 没有“不做清单”,需求不断追加 范围蔓延,工期和成本双超 强制建立不做清单并冻结入基线
里程碑无验收 里程碑只有时间点,没有交付物清单 带病通过,风险后移集中爆发 为每个里程碑定义交付物和验收人
风险只列不管 风险台账无人负责,无触发条件 遇到风险临时找方案,响应缓慢 每条风险指定责任人和预警阈值
变更无阈值 所有变更都走临时沟通,无上会标准 计划被逐步蚕食,失控时已晚 定义金额、工期、范围三条触发线
汇报报喜不报忧 周报长期绿色,临上线时突然爆红 管理层失去预警窗口,被动救火 要求汇报偏差值和趋势,而非状态色
多项目抢资源 同一个人出现在多个项目的关键路径上 所有项目都延期,无一按时 做组合级资源热力分析,排优先级
把工具当治理 以为上线了管理平台就等于计划被管住 数据漂亮但决策节奏依然缺失 先定治理规则,再谈工具承载

这张表建议管理层打印出来贴在会议室。评估一个新项目时,逐条对照,只要有四条同时命中,基本可以判定这个项目的主计划还没达到可执行状态。

项目规划主计划教程:管理层最佳实践,避坑指南

2. 为什么“早发现”比“改得对”更重要

我在复盘时做过一个粗略统计:同一个范围蔓延问题,如果在需求冻结前发现,处理成本大约是1个人天;如果在开发中期发现,大约是8到10个人天;如果在上线前发现,往往涉及已经完成的功能返工、测试重跑和上线窗口重排,成本会到30个人天以上。

这也是我坚持认为管理层的主计划治理必须前置的原因。你在启动阶段多花两天把边界和验收口径定清楚,抵得上后面两个月的救火。

项目规划主计划教程:管理层最佳实践,避坑指南

四、专业判断逻辑:七个控制点的合格标准

这一节是全文最核心的部分。我把七个控制点各自的“合格线”写清楚,管理层可以直接拿这一段去对照自己手上的项目。判断标准的标准是:如果项目经理换人、或者过两个月没人解释,这份计划还能不能被独立读懂并执行。

1. 成功标准与商业论证

合格线是:能说清“为什么现在做、做成什么样算成功、如果只实现一半还算不算成功”。我在评审时习惯问三个问题:这个项目解决的是哪个具体业务问题?成功之后哪个指标会变、变化多少?如果三个月后停止投入,损失是什么?

如果发起人答不上来,说明商业论证没做扎实,项目很可能在遇到第一次重大困难时被质疑“还要不要继续”。这种质疑会让团队士气快速下滑,比技术难题更伤项目。

2. 范围边界与不做清单

合格线是:计划里明确写出“这次不做什么”。不做清单不是消极,而是主动管理预期。我见过最有效的一份主计划,把不做清单放了整整一页,列了17项被明确排除的需求,每一项后面标注了排到第几期考虑。

这样做的直接好处是:当业务方在项目中期提出这些需求时,团队不需要重新讨论,直接指向不做清单即可。管理层的角色不是替团队吵架,而是提前把边界定死。

3. 里程碑与验收口径

合格线是:每个里程碑对应一组可检查的交付物,并指定验收人和验收方式。里程碑“完成开发”这样的表述是不合格的,合格的写法是“完成订单模块开发并通过集成测试,缺陷密度低于约定阈值,由架构师和测试负责人联合验收”。

另外提醒一点:里程碑不是越多越好。里程碑过多会让评审流于形式,过少又会让风险长时间潜伏。我的经验是中大型项目按2到4周一个检查点比较合适,关键路径节点必须设置阶段门。

4. 资源与预算承诺

合格线是:资源以“人名+投入比例+时间段”的形式写入,预算按科目分解并对齐到里程碑。仅仅写“研发投入5人”是不合格的,因为部门可以在优先级冲突时随时抽走人。

这里必须提一个治理动作:资源承诺要由资源所属部门的负责人确认,而不是由项目经理代填。这条如果没有落实,后面所有的进度承诺都会打折扣。

5. 依赖关系与关键路径

合格线是:跨部门依赖必须写清“谁、在什么时间、给谁、交付什么、接口标准是什么”。我处理过一个供应链与研发互相等待的项目,最后发现问题出在接口标准没定:研发以为供应链提供的是标准件,供应链以为研发会做适配。

关键路径要显性化。管理层不需要懂每个任务,但要知道“这条链上任何一环晚一天,项目就晚一天”。这样才能在资源冲突时做出正确取舍。

6. 风险假设与预警阈值

合格线是:每条风险有责任人、有触发条件、有预案。仅仅列出风险是不够的,我常说的是“没有触发条件的风险,等于没有管理”。

预警阈值可以是量化的,也可以是事件型。比如“关键供应商交期延迟超过5个工作日”“核心测试缺陷修复周期超过3天”“关键岗位人员连续两周投入低于50%”。这些阈值一旦设定,就能把“感觉不对劲”变成“可以触发行动的信号”。

7. 变更、升级与决策日志

合格线是:定义变更的触发线(金额、工期、范围三条中任一超过阈值即上会)、明确升级路径和响应时限、所有关键决策记录在日志中并注明决策人和依据。

决策日志是很多企业缺失的一环,但它的价值极高。它不只是留痕,更是在项目中期“换人、换方向、换优先级”时,让新加入的管理者能快速理解来龙去脉,避免重复讨论已经定过的事。

项目规划主计划教程:管理层最佳实践,避坑指南

五、具体案例与工具观察:从跨部门失控到可控

这一节我用一个综合示例演示诊断思路,再讲一下工具层面怎么承载治理规则。需要说明的是,案例是基于多个真实复盘场景综合重构的,用于说明方法,不代表某一家企业的具体数据。

1. 综合示例:新品上线项目为什么连续两个月失控

项目背景:一家消费品企业要上线一条新产品线,涉及市场、研发、供应链、渠道四个部门,计划周期6个月。第一个月一切正常,第二个月开始频繁延期,到第三个月时,市场抱怨研发慢,研发抱怨供应链料没定,供应链说需求一直在变。

用七个控制点诊断,问题立刻清晰:成功标准只有“新品成功上市”这样的口号,没有量化目标;范围没有不做清单,包装、口味、渠道策略都在中期调整;里程碑没有联合验收口径;资源以部门为单位承诺,没有落到人;跨部门依赖没有接口标准;风险台账只列不管;变更没有阈值,所有调整都走临时沟通。

我给出的纠偏动作分三步:第一,召集四个部门负责人重定成功标准和不做清单,当场确认;第二,把资源承诺落到具体人名并让部门负责人书面确认;第三,设定变更阈值,超过阈值必须上项目委员会。

执行两周后,最明显的变化不是进度加快,而是会议从“互相解释为什么延期”变成了“讨论怎么解决已识别的偏差”。这个转变本身就是治理到位的标志。

2. 工具承载:为什么中大型组织更依赖平台化治理

治理规则定完之后,需要工具承载,否则规则会随着人员流动慢慢失效。在中大型企业里,我观察到的一个现实是:跨部门项目单靠表格和邮件很难维持一致性,尤其是100人以上的组织,信息孤岛和口径不一致的问题会被迅速放大。

这也是我在做项目治理咨询时,通常会推荐中大型企业使用平台化工具的原因。以PingCode为例,它主要服务中大型企业及100人以上组织,能把需求、迭代、测试、缺陷、里程碑和发布管理放在统一的数据模型下,让主计划的七个控制点都有对应的承载对象,而不是散落在十几个表格里。

它有两点在国产化替代场景下尤其关键:支持私有化部署,能满足金融、制造、政企对数据不出内网的要求;支持Jira平滑迁移,对于此前用Jira、现在需要做国产替代的中大型研发组织,迁移路径相对清晰,历史数据和流程可以延续,避免推倒重来。

但我要强调一个判断:工具是治理的放大器,不是治理的替代品。如果七个控制点的规则没有先定清楚,上线任何平台都只是把混乱数据化,管理层看到的还是漂亮但无用的图表。正确的顺序是先定规则,再选平台,最后用平台的报表和数据来支撑决策节奏。

项目规划主计划教程:管理层最佳实践,避坑指南

3. 一个容易被忽略的观察:汇报方式决定预警速度

我注意到一个现象:凡是周报只写红黄绿的团队,问题往往到最后才暴露;凡是周报写偏差值和趋势的团队,管理层能提前两到三周看到风险。颜色是结论,偏差才是证据。

所以我建议管理层在项目例会上明确要求:不要告诉我是什么颜色,告诉我偏差了多少、连续几周在扩大、你的应对动作是什么。这个要求一旦成为惯例,团队的汇报质量会明显提升。

项目规划主计划教程:管理层最佳实践,避坑指南

六、不同情况下的行动建议

治理原则是通用的,但落地方式必须分场景。下面我按组织规模、项目类型和数字化成熟度三个维度给出建议,管理层可以直接对号入座。

1. 按组织规模选择治理强度

50人以下的团队,建议轻治理:一份主计划文档加每周一次30分钟的同步会,重点管住成功标准、不做清单和变更阈值即可。此时组织链条短,沟通成本低,过度流程化反而拖累速度。

100人以上、跨部门协作的组织,建议中度到强度治理:七个控制点全部落地,设立阶段门评审,明确变更升级路径,并引入平台化工具承载。这个规模是治理收益最明显的区间,因为跨部门的信息不对称成本开始超过流程成本。

多项目并行、共享资源池的组织,需要增加组合级治理:做资源热力分析、项目优先级排序、跨项目依赖管理。此时单个项目的最优不等于整体最优,管理层必须做取舍。

2. 按项目类型选择治理重点

交付型项目(如客户定制开发)重点管范围和变更,因为客户需求变化是主要风险源。创新型项目(如新产品研发)重点管成功标准和决策节奏,因为不确定性本身就是常态,关键是能快速判断继续还是调整。

合规型项目(如系统迁移、数据治理)重点管验收口径和依赖关系,因为这类项目的风险常常发生在跨系统接口和数据一致性上,一旦出错返工成本极高。

3. 按数字化成熟度选择落地路径

成熟度较低的组织,建议先从成功标准、里程碑验收、变更阈值三个点入手,用文档和例会先跑起来,不要一上来就买平台。成熟度中等的组织,可以在规则稳定后引入平台,把规则固化为流程和字段。

成熟度较高的组织,重点转向数据驱动的治理,用偏差趋势、资源热力、变更分布等数据支撑决策,而不是用数据做汇报装饰。

六、不同情况下的行动建议

七、不同情况下的取舍

治理的另一面是取舍。管理层的专业性不只体现在“管得对”,更体现在“知道什么时候不该管、该管到什么程度”。

1. 管控强度与响应速度的取舍

管控越强,一致性越高,但响应速度可能下降。我的判断标准是:如果变更流程的平均处理时长超过一周,说明管控过重,需要给低风险变更开快速通道;如果变更频繁发生且没人上会,说明管控过轻。

建议采用分级变更机制:小额、不影响关键路径的变更由项目经理批准并记录;中等变更由项目委员会快速审批;重大变更上升到发起人。这样既保证控制,又不牺牲速度。

2. 标准化与灵活性的取舍

标准化适合重复性高、风险偏好低的项目,灵活性适合探索性高、需要快速试错的项目。两者不是对立,而是按项目类型配置。我常建议企业建立“治理模板库”,为不同项目类型准备不同的主计划模板和评审要求。

3. 自建平台与采购平台的取舍

自建平台的优势是高度贴合自身流程,劣势是维护成本高、迭代慢、迁移难。采购成熟平台的优势是功能完整、迭代快、行业实践沉淀多,劣势是需要适配自身流程。

对大多数中大型企业,我更倾向于采购成熟平台再适度配置。尤其是需要国产替代、又希望保留原有研发流程的组织,选择支持私有化部署、支持Jira平滑迁移的平台,例如PingCode这类面向中大型企业的平台,能显著降低迁移风险和时间成本。但前提仍然是:治理规则先行,平台只是承载。

项目规划主计划教程:管理层最佳实践,避坑指南

4. 短期救火与长期能力的取舍

很多管理层在项目出问题时第一反应是加人、加班、开日会。这些手段短期有效,但会透支团队。更值得投入的是把主计划治理能力沉淀下来,包括模板、检查清单、评审机制和决策日志制度。

我的建议是:每次项目复盘,至少要把一条经验固化进主计划模板或评审清单。一年下来,组织的治理能力就会明显不同,而不是每个项目都从零开始踩同样的坑。

八、结语:主计划的本质,是让组织做出一致承诺

回到开头那个问题:为什么评审会上所有人都点头,执行起来却全变形?因为点头不是承诺,签字不是控制,计划文档不是治理系统。真正的主计划,必须让目标可量化、边界可执行、资源可追踪、风险可预警、决策可追溯。

我最后给三个判断,供管理层自查:没有承诺的计划不算计划;没有阈值的控制不算控制;没有决策日志的管理不算管理。这三句话看起来简单,但能同时做到的项目,我在复盘中见到的比例并不高。

如果你手上正好有一个即将启动或正在失控的项目,建议接下来7天做这几件事:第1天重定成功标准,第2天明确不做清单,第3天锁定发起人和责任人,第4天审核资源承诺是否落到人名,第5天建立带触发条件的风险台账,第6天设定变更阈值和升级路径,第7天开一次正式的阶段门评审。

做完这七步,你会发现项目并没有变得更慢,恰恰相反,团队终于知道什么该做、什么不该做、什么时候该升级。主计划的价值,从来不是预测未来,而是让组织在面对不确定时,仍然能做出一致、及时、可追溯的承诺。

八、结语:主计划的本质,是让组织做出一致承诺

常见问题解答(FAQ)

1. 主计划和甘特图、项目章程到底有什么区别?管理层审批时应该看什么?

我第一次参加项目评审会时,拿到手的“主计划”就是一张密密麻麻的甘特图,几百行任务看得头疼,但真正要拍板的目标、预算和验收标准反而没人讲。后来我自己带项目才发现,如果管理层只盯着进度条,很容易把授权文件和进度视图当成计划本身。

三者不是一回事:项目章程解决的是“谁授权、为什么做、给多大权限”,WBS 解决的是“范围拆到哪一层”,甘特图只是进度视图,主计划才是管理层与执行层之间的承诺基线和治理规则。

管理层审批时不必看每一行任务,重点只审五项:目标与成功标准、范围边界(尤其是明确的不做清单)、里程碑与验收口径、资源与预算承诺、风险与变更规则。判断依据很简单:这五项里如果有一项没落到文字、没落到具体责任人,它就只能算进度表,不算计划。

可执行的做法是把甘特图和 WBS 作为附件,主计划正文压缩到一页纸,由项目发起人在启动会上逐项确认,用邮件或纪要固化下来,后续所有争议都回到这一页纸对齐。

2. 一份合格的主计划必须写清哪些内容?里程碑和验收口径怎么写才不算空话?

我们经常遇到这种情况:会上所有人都说里程碑定好了,结果到了节点,研发说功能做完了,业务说根本不能用。我起初以为是沟通问题,后来复盘才明白,是主计划里的里程碑只写了日期,没写交付物和验收方式。

合格的主计划,每一项都要能被判定。目标要写成指标加口径加数据来源加时间点,比如三个月内把某个流程的处理时长从 X 降到 Y,数据取自哪个系统;里程碑要写成可验收的交付物,加上验收人、验收方式、最晚判定日,缺一个都会在后期扯皮。范围部分必须有不做清单,因为管理层最容易忽略的就是“边界之外的诱惑”。

依赖关系要标出外部依赖的责任人和承诺时间,风险要有触发阈值和预案责任人,变更要有明确的审批规则。判断依据有一个很实用的自检法:把某条里程碑念给一个没参与项目的人听,如果他说不出怎么算完成、谁说了算,这条就是不合格的。

评审时建议用红黄绿逐项过,不合格的当场补,补不齐就不批准进入执行,宁可推迟一周,也别带着模糊口径跑三个月。

3. 项目计划总在变,变更阈值和审批权限到底该怎么定?

我做 PMO 时最头疼的不是变更多,而是所有变更都往上报,管理层一周开三次会还是批不完,最后大家干脆绕过流程先干再说。也见过另一种极端,项目经理自己把范围改了,等到验收才爆出来。这两种情况都说明阈值没定对。

阈值建议分三档,并且写进主计划:不影响范围、预算变动在约定区间内、关键路径不动的,由项目经理直接批并登记;影响里程碑日期或预算区间但不动商业论证的,由项目发起人或变更控制会批;动范围、动商业论证、动关键资源的,必须上指导委员会或管理层决策。

具体数字比例要按你们组织的财务口径定,但一定要事先写清,不要临时商量。更容易被忽略的是决策时限,变更单上必须写“不批会有什么后果”,并约定答复时限,比如两个工作日内必须给结论,超时按预案执行或视为接受延期,否则变更会在审批环节积压。判断依据可以看三个指标:每月变更数量、平均审批时长、待决变更积压量。

如果积压持续上升,通常不是执行层乱提,而是审批权限设置得过高,需要往下放权。

4. 资源只有口头承诺,跨部门还总抢人,管理层怎么把资源真正锁进主计划?

我在多个跨部门项目里都踩过这个坑:启动会上各部门负责人都说全力支持,真到用人时,关键角色永远在忙别的项目。最惨的一次是核心开发被抽走两周,整个里程碑顺延,但没人愿意为延期负责,因为当初的资源承诺只停留在会议纪要里的一句话。

口头承诺不算资源,锁资源的做法是附一张资源承诺表,按角色、人天、时间段、投入比例逐项写清,落到具体的人或至少落到具体岗位和部门负责人,并由部门负责人确认。判断依据:如果这张表里只有“给三个人”这种人数,没有姓名、没有时间段、没有投入比例,就不算承诺,只能算意向。

跨部门抢人的根子通常在没有优先级排序,管理层要做的不是事后救火,而是事先给项目排序,并明确共享关键角色的投入比例,比如某架构师在两个项目各投入多少,写进计划,冲突时按比例仲裁。

还有一个很实用的硬规则:任何项目在进入执行前,必须确认前三十到六十天内需要的关键角色能否到位,到不了位就要么不批进入执行,要么把延期风险明确写进风险台账并让发起人签字接受。这样做的价值在于,延期风险从“执行层背锅”变成“管理层知情决策”。

核心关键词

读者评论

袁
袁思妍

站在管理层视角,文章最有价值的是把主计划从进度表提升为承诺与决策系统。尤其“资源落到人名、投入比例和时间段”这一点,很多评审只批预算总量,执行中资源被抽调后计划必然失真。若启动评审能逐条检查七个控制点,至少能减少中后期救火。

叶
叶亦辰

从项目经理角度,里程碑无验收口径和变更无阈值确实最致命。名义上通过、实际带病推进,最后上线前集中爆发。把每个里程碑绑定交付物、验收人和触发线,虽然前期麻烦,但能让周会讨论偏差和趋势,而不是只报状态色。

赵
赵景行

作为常做复盘的人,漏斗图和返工成本曲线很有共鸣:纠偏窗口几乎都在项目前四分之一。不做清单、决策日志看似增加前期工作,实际减少后期扯皮。工具只能承载规则,不能替代治理节奏,先定规则再上平台更稳妥。

文章包含AI辅助创作:项目规划主计划教程:管理层最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/301624

赞 (0)
飞飞飞飞
工作计划流程与规范:管理层项目规划最佳实践关键指标
上一篇 33分钟前
项目计划实操方法:企业管理者提升项目规划效率的入门指南方法与模板
下一篇 32分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
