主计划做得好不好,不取决于甘特图画得多漂亮,而取决于管理层在会议室里能不能用它在五分钟内做出一个决定。我见过太多团队,主计划做成了几百行的排期表,进度更新及时、格式整齐,可一旦管理层问出"会不会延期""资源够不够""现在要不要砍范围",现场就安静下来,因为报表里只有任务和完成百分比,没有能支撑决策的信息。这篇文章想讲清楚一件事:项目规划主计划的全流程,本质上是一条从目标到决策的数据链路,管理层数据分析不是最后附加的一张报表,而是从第一步就要设计进去的东西。
一、先给结论:主计划是一条决策链路,不是一张计划表
我在做项目治理咨询的这些年里,反复验证过一个判断:主计划的成熟度,不看你用什么工具,而看你能不能回答管理层的六个问题。会不会延期、会延多久、资源够不够、风险敞口多大、要花多少钱补、现在有哪几个选项,能答上这六个问题,主计划就是有效的;答不上,排期表画得再细也是自嗨。
1. 结论一:主计划的输出物是"决策选项",不是"任务清单"
很多人把主计划理解成"把所有任务排上去的那张总表"。这个理解在执行层没错,但在管理层就失效了。管理层拿到主计划,不是要看谁在做什么,而是要看当前状态与目标的差距,以及为缩小差距可以采取的动作。
换句话说,主计划的最终交付物是"选项 + 代价 + 建议",任务清单只是它的原料。如果一份主计划汇报里没有出现"方案 A 追加 2 人可保 3 月 15 日上线,方案 B 砍掉两个次要模块可保预算",那这份汇报对决策的贡献接近于零。
2. 结论二:管理层关心偏差、趋势、预测和选项,不关心完成度
完成百分比是执行层的语言,不是管理层的语言。管理层真正会追问的是四类信息:偏差(计划与实际的差距)、趋势(偏差在收窄还是扩大)、预测(按当前节奏最终会落在哪)、选项(可以怎么调)。
这四类信息里,只有"偏差"是大部分团队能答出来的,趋势和预测经常答不出,选项基本没人提前准备。而恰恰是后两者,决定了管理层对主计划的信任度。
3. 结论三:口径治理的优先级,高于看板和工具
我做过一个不算严谨但很有代表性的内部统计:在 30 多个中途接手的项目治理案例中,报表不可信的原因里,约七成来自口径不统一和更新节奏混乱,只有不到三成来自工具能力不足。同一个项目、同一周,财务口径的成本和项目组口径的成本差出 15%,这种问题再多 BI 看板也救不了。
4. 结论四:主计划的价值在变更那一刻才真正体现
计划做得再细,执行中一定会变。主计划真正的价值不在"预测得准",而在"变化发生时能快速算出影响范围"。能不能在 24 小时内算清一次变更对进度、成本、资源、风险、收益的连锁影响,是区分成熟主计划和排期表的分水岭。
| 维度 | 排期表思维 | 决策链路思维 |
|---|---|---|
| 核心输出 | 任务、责任人、日期 | 偏差、预测、选项、代价 |
| 更新频率 | 按人催报 | 按统一节奏自动汇总 |
| 指标体系 | 完成百分比 | 进度、成本、资源、风险、收益组合 |
| 变更处理 | 改日期 | 影响评估 + 基线对比 + 决策日志 |
| 面向对象 | 项目经理自己 | 三层管理者各自的决策场景 |

二、真实场景:数据从执行层走到管理层,为什么一路衰减
主计划失效通常不是因为没人做数据,而是因为数据在向上传递的过程中,被一层层过滤、变形、稀释,到管理层手里时已经失去了决策价值。我把这个过程叫"数据衰减",它比数据缺失更隐蔽。
1. 我在三个现场看到的同一类问题
第一个现场是一家制造企业的月度经营会。项目组汇报"整体进度 78%",管理层追问"78% 是按什么算出来的",项目组答"按任务数量加权"。管理层接着问"关键路径上的任务完成了几成",没人答得上来。
第二个现场是一家金融科技公司的资源评审会。三个项目同时说"人力紧张,需要加人",但三个项目给出的"紧张"定义完全不同:一个是关键角色缺口,一个是整体工时超载,一个是外部依赖等待。同一个词、三种口径,管理层根本没法排序和取舍。
第三个现场是我自己踩的坑。早期我把风险登记册原样搬进管理层月报,列了 40 多条风险。<结果是管理层一条没看,因为其中 35 条既不量化概率也不量化影响,剩下 5 条又混在里面看不出来。后来我只保留"高敞口 + 需要管理层决策"的风险,控制在 5 条以内,反馈立刻不一样了。
2. 数据衰减的四个环节
把上面的现象抽象一下,衰减主要发生在四个环节:采集环节按方便而非按决策需要收集;汇总环节被多套口径交叉污染;呈现环节用执行层视角做报表;解读环节缺少分析师角色,导致数据被读错。
这四个环节里,最容易被忽略的是第四环。很多团队花了大力气把数据做准,却没有人负责把数据翻译成决策语言。数据准不等于结论对,中间缺的是"业务解读"这一道工序。

3. 衰减的代价:决策被推迟,而不是被做错
数据衰减最典型的后果,不是管理层做出错误决定,而是管理层推迟决定。因为信息不足,会议变成"再观察一个月""下次带详细数据来",问题被搁置,等真正必须决策时,可选项已经少了一大半。
我跟踪过一个跨部门项目:资源冲突在第三个月就已经出现,但因为没有量化的资源负荷数据,管理层到第六个月才做取舍,此时已经付出了约两个月的关键路径等待成本。如果当时有一张按关键角色拆分的负荷表,这个成本大概率能压缩一半以上。这是推演,但方向基本可以确定。
三、常见误区拆解:七个我反复踩过也反复见到的坑
下面这七个误区,是我在做主计划治理时出现频率最高的。它们往往不是认知错误,而是"看起来没问题"的做法,直到一次重要汇报被问穿才暴露。
1. 误区一:把甘特图当主计划
甘特图只是主计划的一种可视化形式,而且是信息量比较低的一种。它天然擅长表达时间和任务,不擅长表达资源冲突、成本现金流、风险敞口和收益实现。
更麻烦的是,很多甘特图没有真正的依赖关系。任务条首尾相接只是视觉上的对齐,不是逻辑上的前后置。没有依赖网络,就没有关键路径,也就无法回答"能浮动几天"。我在一个项目里见过整张计划只有一个起始里程碑,任务之间全是软连接,结果一次延期传导被误判为局部问题。
2. 误区二:只报完成百分比
完成百分比有三个致命缺陷:口径随意、不反映关键路径、不反映剩余工作量。90% 完成可能意味着还剩 10% 的工作量,也可能意味着还剩 50% 的工作量,在软件开发里后者更常见。
我的替代做法是:用"里程碑达成率 + 关键路径浮动天数 + 剩余工作估算"三件套替代单一完成率。三者一起看,基本能还原真实进度。
3. 误区三:指标有数字,没有口径
口径包括五件事:计算公式、数据来源、统计范围、更新频率、责任人。任何一项缺失,指标都会在不同人手里算出不同结果。
举个例子,资源负荷率是按"可用工时"算还是按"可用人天"算,是否扣除休假和培训,是否包含非项目工作,这几个选择加起来,同一份数据可以算出 75% 和 110% 两个完全不同的结论,一个说明还有余量,一个说明严重超载。
4. 误区四:红黄绿灯没有规则
红黄绿灯是最容易失效的管理工具。如果规则是"项目经理凭感觉判断",那么结果是:保守的项目经理永远黄灯,激进的项目经理永远绿灯,管理层得到的是一个心理状态报告,不是风险报告。
可行的做法是把灯的颜色绑定到可计算的阈值。例如进度灯:关键路径浮动大于 5 个工作日为绿,0 到 5 个工作日为黄,小于 0 为红。规则一旦明确,争论就从"你觉得该是什么颜色"变成"数据是不是准"。
5. 误区五:工具先行,治理缺位
这是投入产出比最低的一种做法。工具上线很快,但如果编码体系、状态定义、更新责任还没定,工具只会把混乱数字化,把原本在 Excel 里的混乱,变成系统里的混乱,而且更难追溯。
我的经验排序是:先定口径,再定节奏,再定角色,最后才是选工具。工具是治理的载体,不是治理的替代品。
6. 误区六:变更不联动基线
很多团队允许变更,但变更只改当前计划,不记录对基线的偏离。结果是半年后没人说得清原始承诺是什么、偏离了多少、是谁批准的。
正确的做法是保留基线不动,用"基线 + 已批准变更 = 当前计划"的结构管理。这样既能看到承诺与现实的差距,也能看到变更本身的累积影响。
7. 误区七:收益指标没人跟踪
项目上线不等于收益实现。我见过不少项目在验收时一切正常,但半年后业务侧的效率、成本、收入指标没有明显改善,也没人复盘原因。
收益跟踪的关键是提前定义"收益实现的观察窗口"和"归因方式"。比如流程自动化项目,应该在立项时就约定上线后第 1、3、6 个月分别观察哪些业务指标,以及如何排除其他因素的干扰。

四、专业判断逻辑:从决策场景倒推指标,而不是从指标堆报表
大部分团队做管理层看板的顺序是错的:先想"我们能拿到哪些数据",再做成图表,再拿去汇报。正确顺序应该反过来,先列出管理层要做哪些决定,再倒推每个决定需要什么信息,最后才去确认这些信息能不能采集到。
1. 判断逻辑一:先问"这个数据会改变哪个决定"
这是我在设计任何一张报表前必问的问题。如果一个指标无论取什么值,管理层的动作都不会变,那它就是无效指标。
举个反例:某些项目月报会列出"累计会议次数""文档产出数量"。这些数字变化不会触发任何决策,只会占用注意力。与其放十个无关指标,不如放三个能触发动作的指标。
2. 判断逻辑二:分层看板,三层各看各的

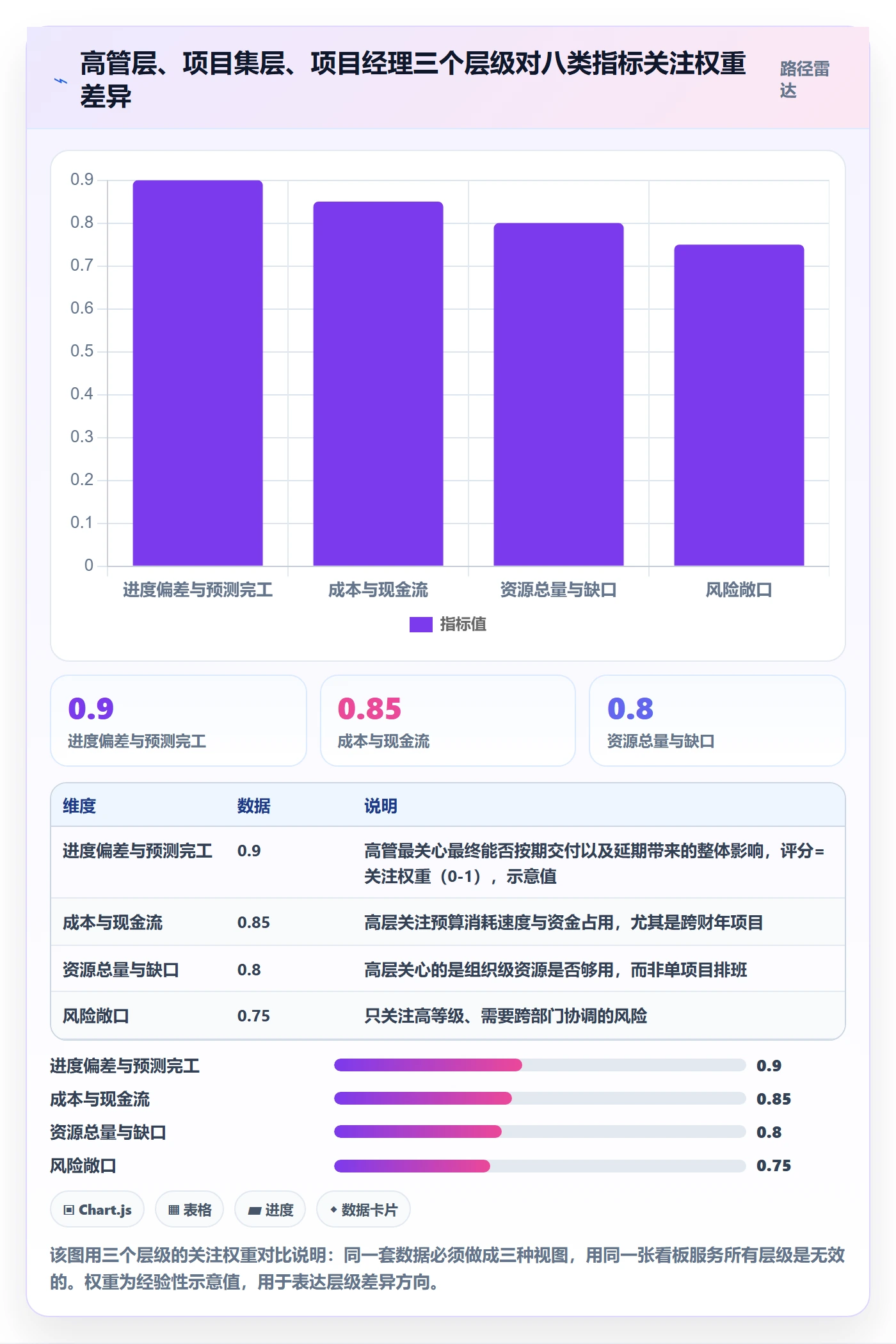

管理层、项目集、项目组三个层级,对同一件事的关注点是不同的。用一张看板服务三层,结果是三层都不满意:管理层觉得太细,项目集觉得不够聚合,项目组觉得不落到自己头上。
我的划分方式是:高管层看组合健康度与资源总盘;项目集层看跨项目依赖、资源冲突与风险传导;项目组看自身任务、阻塞与本周承诺。三层用同一套底层数据,但视图、颗粒度和刷新频率不同。
3. 判断逻辑三:口径先于看板,治理先于工具
这一条我在前面已经说过,但值得再强调一次。口径治理不是一次性工作,它需要形成"指标字典"这种可维护的资产。字典里应该写清每个指标的计算公式、数据来源、统计边界、更新频率和责任人。
没有字典的看板,本质上是一次性的演示材料,无法长期使用。
4. 判断逻辑四:例外管理替代全面汇报
管理层的注意力是最稀缺的资源。全面汇报表面上信息充分,实际上是让管理层自己从噪声中找信号,效率极低。
例外管理的原则是:只在偏差超过阈值、或需要管理层决策时才上报,其余状态默认"正常"。这样每次汇报清单通常控制在十项以内,管理层的处理效率会明显提升。
5. 判断逻辑五:计划与数据必须双向闭环
数据向上走,决策也要向下走。每一次管理层决定,都应该在计划里体现为一次有记录、有责任人、有复核时点的变更。
我见过不少团队做到了数据向上,但决策没有回落,会上说"这个模块延后",散会后计划没改,两周后报表还是按原计划算,整个闭环断掉了。决策日志和行动项台账,是把闭环补上的关键零件。

五、项目规划主计划全流程八步:每一步都要有管理层检查点
下面这八步是我在实际项目中反复使用的主计划构建流程。它的特点不是步骤多,而是每一步都标注了"管理层检查点",也就是这一步的产出,管理层能不能看懂、能不能据此提问或做决定。如果一步做完管理层无法介入,这一步对决策链路的贡献就是有限的。
1. 第一步:目标与成功标准对齐
输入是业务目标、约束条件和关键干系人诉求。动作是把模糊目标拆成可验证的成功标准,包括交付标准、时间边界、成本边界、收益预期和最低可接受水平。
输出的核心是一句话:"这个项目在什么条件下算成功,在什么条件下算失败。"很多项目跳过这一步,结果到了后期才发现各方对"成功"的定义完全不同。
管理层检查点:成功标准是否被管理层明确认可,是否存在互相冲突的目标需要取舍。
2. 第二步:范围与交付物分解
把目标拆成可交付物,再拆成工作包,最后编码。编码体系非常重要,它是后面所有数据关联的基础。
我的建议是工作包颗粒度控制在"能估算、能指派、能验收"三个条件同时满足的层级。过细会导致维护成本剧增,过粗会导致进度无法判断。
管理层检查点:范围边界是否清楚,哪些明确不做,是否存在"隐性扩大"的风险。
3. 第三步:里程碑与依赖网络
里程碑不是日期点,而是决策点或可验证的交付节点。依赖网络要区分硬依赖(技术上必须)和软依赖(资源上倾向),两者的处理方式不同。
这一步的产出是关键路径和浮动时间。没有浮动时间,后面所有"是否延期"的判断都失去依据。
管理层检查点:关键路径上有哪些节点没有缓冲,哪些节点一旦延期会直接冲击最终交付日期。
4. 第四步:资源与产能平衡
按角色而非按人名做产能测算,先算总量再算时间分布。对于跨项目共享的关键角色,需要单独做负荷分析。
这一步常见的问题是只看"人数够不够",不看"时间上是否错峰"。两个项目各需 0.6 人月的同一角色,总量上看着够,如果需求时间完全重叠,实际仍然会冲突。
管理层检查点:关键角色的峰值负荷是否超出可用产能,超出多少,需要外部补充还是跨项目调配。
5. 第五步:成本、现金流与收益测算
成本不只看总预算,还要看现金流分布。很多项目总额在预算内,但某个季度集中支出导致资金压力,这在企业管理层面是真实约束。
收益测算要区分"直接可量化收益"和"间接收益",并明确各自的计算方式。收益不明确的项目,后期很难证明价值。
管理层检查点:资金峰值出现在哪个时间窗口,是否有替代方案可以平滑现金流出。
6. 第六步:风险、假设与约束登记
风险和假设要分开管理。风险是不确定的事件,假设是当前成立但未被验证的前提。假设一旦被推翻,影响往往比风险更大。
每条风险至少要有概率区间、影响区间、触发信号、缓解动作和责任人。没有触发信号的风险条目,实际上无法被监控。
管理层检查点:高敞口风险有哪些,需要管理层做的决策是什么,最晚什么时候必须做。
7. 第七步:基线发布与变更治理
基线是经过批准的计划快照,发布后不再修改。后续所有变更通过变更流程处理,明确变更理由、影响评估、审批权限和生效时间。
这一步的关键是建立"基线 + 已批准变更 = 当前计划"的对照结构,而不是直接改数字。只有这样,偏差才可追溯。
管理层检查点:哪些变更需要管理层审批,审批权限的阈值怎么定。
8. 第八步:执行监控、滚动预测与复盘
执行监控按固定节奏进行,滚动预测每月或每两周更新一次,复盘在里程碑和阶段门处进行。复盘的重点不是追责,而是修正估算偏差,让下一次预测更准。
我会特别关注预测准确率这个指标:上个月预测的完工日期,与这个月重新预测的完工日期,差了多少。这个差值长期收窄,说明团队的计划能力在提升。
管理层检查点:滚动预测相对基线的偏差趋势如何,是否需要触发纠偏决策。
| 步骤 | 核心输出 | 典型耗时占比(示意) | 管理层检查点 |
|---|---|---|---|
| 目标对齐 | 成功标准说明 | 8% | 目标是否互相冲突 |
| 范围分解 | 交付物与工作包编码 | 18% | 范围边界是否清楚 |
| 里程碑与依赖 | 关键路径、浮动时间 | 14% | 关键节点有无缓冲 |
| 资源与产能 | 角色负荷表 | 15% | 关键角色峰值缺口 |
| 成本与收益 | 现金流曲线、收益模型 | 13% | 资金峰值窗口 |
| 风险与假设 | 风险登记册、假设清单 | 10% | 需决策的高敞口风险 |
| 基线与变更 | 基线快照、变更台账 | 9% | 审批权限阈值 |
| 监控与预测 | 滚动预测、复盘报告 | 13% | 偏差趋势与纠偏触发 |

六、管理层数据分析:八类指标与看板设计
指标本身不难找,难的是把指标定义到"能被人放心使用"的程度。下面八类指标,我会给出定义、口径要点和行动规则,尤其是行动规则,这是绝大多数指标清单缺失的部分。
1. 进度类指标
核心三项:里程碑达成率、关键路径浮动天数、预测完工日期。里程碑达成率要区分"按原始计划日期"和"按批准变更后的日期"两种口径,两者同时看才有意义。
关键路径浮动天数是最有信息量的进度指标,它直接回答"还剩多少缓冲"。浮动为负意味着已经延期,只是还没传导到最终交付日期。
2. 成本类指标
核心四项:预算、实际支出、已承诺未支出、完工估算。前三项是事实,第四项是预测,必须分开呈现,否则容易把预测当事实。
完工估算的更新频率很关键。如果只在实际支出发生后才更新估算,管理层永远看到的是滞后信息。我的做法是每月随滚动预测一起更新,并标注变动的驱动因素。
3. 资源类指标
核心三项:按角色的负荷率、关键角色缺口人数、跨项目资源冲突数量。负荷率要区分"计划负荷"和"实际负荷",两者差异过大说明计划不准或执行偏离。
我会特别单独看关键角色的负荷曲线,因为整体负荷率即使正常,关键角色的峰值超载也可能直接导致延期。
4. 范围类指标
核心两项:变更数量与变更影响量。数量本身不说明问题,关键是影响量,一个大的范围变更可能抵得上十个小的。
我通常用"变更影响当量"来聚合:把每次变更折算成等效的工作量或天数,再看累计趋势。趋势持续上升说明范围控制失效。
5. 质量类指标
核心三项:缺陷密度、返工工时占比、一次验收通过率。返工工时占比是侵蚀进度最隐蔽的因素,它通常不进进度报表,但会让实际进度持续落后于计划。
6. 风险类指标
核心两项:风险敞口(概率 × 影响,按货币或天数折算)和高敞口风险数量。风险敞口的变化趋势比绝对值更有意义。
我会额外跟踪"已识别风险的触发率",用来验证风险识别是否准确。如果一年下来识别的风险几乎没有触发,而实际影响项目的问题大多来自未识别清单,说明风险识别方法需要调整。
7. 收益类指标
核心两项:收益实现进度和滞后指标观察。收益指标往往在项目上线后才显现,因此需要在立项时就定义观察窗口和归因规则,否则后期容易被质疑。
8. 预测类指标
核心两项:滚动预测偏差和预测置信度。滚动预测偏差是衡量计划能力的直接指标:这次预测的完工日期与上次预测差了多少天。
预测置信度可以按条件分级,例如"在关键角色到岗、外部接口按期交付的前提下,置信度为高"。把前提条件写进预测里,是避免预测被当成承诺的有效方式。
| 类别 | 核心指标 | 建议更新频率 | 行动规则(触发条件) |
|---|---|---|---|
| 进度 | 里程碑达成率、关键路径浮动 | 每周 | 浮动小于 5 天进入预警,小于 0 触发纠偏方案 |
| 成本 | 实际支出、完工估算 | 每月 | 完工估算超预算 5% 触发管理层评审 |
| 资源 | 角色负荷率、关键角色缺口 | 每两周 | 关键角色负荷超 110% 触发跨项目调配讨论 |
| 范围 | 变更影响当量 | 每月 | 累计影响当量超基线 10% 触发范围冻结评审 |
| 质量 | 返工工时占比、一次通过率 | 每两周 | 返工占比超 15% 触发根因分析 |
| 风险 | 风险敞口、高敞口数量 | 每月 | 敞口环比上升 20% 触发缓解计划复核 |
| 收益 | 收益实现进度 | 上线后按月 | 连续两期未达预期触发归因分析 |
| 预测 | 滚动预测偏差 | 每月 | 偏差连续三期扩大触发计划质量评估 |

七、案例观察:一次从 Jira 迁移到 PingCode 的主计划治理实践
下面这个案例是我参与过的、相对完整的一次主计划治理加上工具迁移。之所以放在这里讲,是因为它同时暴露了数据口径问题和工具承载能力问题,而这两者往往同时出现。
1. 迁移前的真实状态
这家企业是制造业背景,研发与交付团队合计约 300 人,同时运行 20 多个项目。迁移前他们用 Jira 做研发管理,用 Excel 做主计划与汇报。
问题很典型:Jira 里的任务状态和 Excel 里的主计划完全脱节,项目经理每周要花大约 6 到 8 小时手工汇总数据;不同项目对"完成"的定义不同,有的按开发完成,有的按测试通过;管理层拿到的月报平均滞后 5 到 7 个工作日,基本失去了预警作用。
最要命的是变更管理。由于 Excel 表格是手工维护,变更常常只改当前值,不留历史记录,半年后没人能说清偏差是怎么累积起来的。
2. 治理与迁移的五个动作
我们把治理和迁移合并推进,分五步走。第一步是统一状态定义与工作包编码,明确"完成"的唯一判定标准;第二步是建立指标字典,把八类指标的计算口径写清楚;第三步是把主计划、需求、测试、缺陷的结构关系在工具里建立起来,让数据自动关联;第四步是配置分层看板,高管层、项目集层、项目组层各一套视图;第五步是制定更新节奏与责任人机制。
工具层面,他们选择了 PingCode 承接研发与项目全过程管理,利用其中的计划、需求、测试、缺陷等模块把主计划与执行数据打通,减少了跨系统的数据搬运。因为涉及内部工艺参数和客户资料,他们采用了私有化部署方案,数据不出内网。对于中大型企业尤其是 100 人以上的组织,私有化部署往往不是加分项,而是准入门槛。
他们还面临从 Jira 平滑迁移的问题。历史数据的字段映射、工作流差异、权限体系重建,是迁移中最耗时的部分。PingCode 对 Jira 的迁移支持让这部分工作量明显下降,也让他们在国产替代的路径上少走了弯路,这一点在近两年有自主可控要求的企业里,权重正在快速上升。
3. 六个月的观察数据
六个月后,几个变化比较明显:数据汇总的人工耗时从每周 6 到 8 小时降到 1 小时以内;月报滞后从 5 到 7 个工作日缩短到 1 个工作日;同一指标在不同报表之间的口径一致率从大约 60% 提升到 95% 以上;关键路径浮动天数的可视率从几乎为零提升到全项目覆盖。
更值得说的是管理层会议的变化。以前会议大量时间花在"数据对不对"上,现在更多时间花在"偏差怎么处理"上。会议时间没有变短,但讨论内容从核对数字转向了做决策,这是主计划治理最直接的收益。
4. 什么时候私有化部署和国产替代是硬需求
不是所有团队都需要私有化部署。但如果满足以下任一条件,我认为私有化基本是必选项:涉及客户数据或工艺参数等敏感信息、有明确的数据不出内网要求、需要通过等保或行业合规审查、需要与内部系统深度集成。
国产替代的判断标准则更实际:如果现有工具的续费成本、合规风险或服务响应速度已经影响项目执行,就值得评估替代路径。评估时不要只看功能对照表,要看历史数据迁移成本和团队学习成本,这两项才是真正决定迁移成败的因素。


八、不同情况下的行动建议
主计划治理没有通用方案,组织规模、项目数量和管理成熟度不同,起手动作差别很大。下面按四种典型情况给出建议。
1. 五十人以内、单项目或少数项目为主
这个阶段的重点不是建体系,而是把两件事做对:定义清楚"完成"的标准,以及建立关键路径和浮动时间的概念。工具用现有的即可,不必急着换。
我会建议先做一份"一页纸主计划":目标、关键里程碑、关键依赖、主要风险、资源缺口,控制在一页内,每周更新一次。一页纸能倒逼你去掉不必要的信息。
2. 一百到五百人、多项目并行
这个阶段的核心矛盾是资源冲突和口径不统一。建议优先做三件事:建立统一的指标字典、建立分层看板、建立例外管理机制。
资源层面必须按角色做产能分析,而不是按部门。同时要明确跨项目资源调配的决策权限,否则每次冲突都上升到最高层,效率极低。
3. 五百人以上、强监管或集团型组织
这个阶段除了前面的动作,还需要补三块:基线与变更的正式治理流程、数据权限分级与审计追踪、收益实现的跟踪机制。
数据权限要按角色和项目双重维度控制,涉及成本、人员、客户信息时尤其要注意合规边界。权限设计要在系统上线前完成,事后补权限的代价通常高得多。
4. 正在评估工具迁移或国产替代
如果你的组织规模已经超过 100 人,且对数据自主可控有要求,那么评估私有化部署方案是合理的。评估顺序建议是:先确认数据合规要求,再看迁移成本,再看功能匹配度,最后看价格。
迁移时最容易低估的是历史数据映射。建议先做一个项目的试点迁移,把字段映射、工作流差异、权限重建全部走一遍,再决定是否全量推进。

九、不同情况下的取舍
主计划治理中真正难的从来不是"该做什么",而是"在哪一端让步"。下面六组取舍,是我在项目中反复需要权衡的。
1. 取舍一:标准化程度 vs 灵活性
标准化程度越高,跨项目对比和汇总越容易,但一线团队会觉得被束缚。我的判断是:与决策相关的字段必须标准化,与执行方式相关的细节可以留给团队。比如状态定义、里程碑口径、风险量化方式必须统一;但任务怎么拆、看板怎么摆,可以按团队习惯。
2. 取舍二:实时更新 vs 固定节奏
实时更新看起来更好,但会带来持续的管理成本和数据噪声。多数情况下,固定节奏(周更新 + 月度汇总)比实时更新更有效,因为它给了团队整理和判断的时间。
例外情况是关键路径上的高风险任务,这类任务的更新频率可以提高到每日。按风险等级设计更新频率,比一刀切更合理。
3. 取舍三:采购成熟工具 vs 自建
自建的优势是贴合业务,劣势是维护成本高、能力演进慢。采购的优势是开箱可用,劣势是流程需要适当适配工具。
我的经验门槛是:如果核心诉求是研发与项目过程管理,采购成熟产品通常更划算;如果核心诉求是与内部独特业务系统深度耦合,自建可能更合适。多数企业属于前者。
4. 取舍四:私有化部署 vs SaaS
私有化部署在数据可控性、合规性、集成深度上占优,在初始成本、升级便利性和弹性扩展上处于劣势。对 100 人以上、有数据敏感或合规要求的企业,私有化的综合收益通常更高。
对小型团队或对数据敏感度不高的场景,SaaS 往往更务实。这个取舍的关键不是技术,而是数据边界在哪里。
5. 取舍五:计划颗粒度粗 vs 细
颗粒度太粗,进度无法判断;太细,维护成本失控。我的经验标准是:工作包粒度控制在 3 到 10 个工作日之间,超出这个范围就应该再拆或再合并。颗粒度的选择要和更新频率匹配,每周更新的计划不需要精确到半天。
6. 取舍六:数据完备性 vs 及时性
这是我在实践中遇到最多的两难。完备的数据往往意味着更长的统计周期,及时的数据往往不够全面。
我的处理方式是分层:管理层看板上先给及时性优先的核心指标(进度、资源、高敞口风险),完整数据随后补充。宁可先给一个方向正确的粗略判断,也不要给一个迟到两周的精确报告。

十、结语:先把口径统一,再上看板,最后才谈工具
回到开头那个问题:为什么管理层不信任主计划?答案往往不是计划做得不够细,而是计划里没有他们要的东西,偏差、趋势、预测和选项。而这些东西出不来,根源通常在口径、节奏和角色,而不在工具功能。
我在这篇文章里想传达的核心判断只有一句:主计划是一条从目标到决策的数据链路,管理层数据分析不是链路的末端,而是链路的起点。你在第一步定义成功标准的方式,就决定了后面能不能算出偏差;你在第二步定义工作包编码的方式,就决定了后面能不能自动汇总;你在第七步定义基线与变更关系的方式,就决定了半年后还能不能追溯。
如果要给一个可执行的下一步,我会建议按这个顺序走:
- 第一周:把当前所有对管理层汇报的指标列出来,逐个问"这个数据会改变哪个决定",删掉答不上来的,剩下的控制在 10 个以内。
- 第二到三周:为留下的每个指标写口径卡,包括公式、数据来源、统计边界、更新频率、责任人,形成第一版指标字典。
- 第四到六周:做一份"一页纸主计划",包含目标、关键里程碑、关键依赖、主要风险、资源缺口,先在一个项目上试运行四周。
- 第七到八周:建立例外管理机制,明确什么情况下必须上报、什么情况下默认正常,把会议重心从核对数据转向讨论选项。
- 之后:再评估工具承载能力。如果现有工具无法支撑分层看板和自动汇总,再考虑迁移或升级,并优先测试历史数据迁移成本。
最后补一句关于工具选择的判断:对 100 人以上、多项目并行、且有数据合规要求的中大型企业来说,私有化部署能力、完整的过程管理覆盖、以及从主流海外工具平滑迁移的路径,通常比多几个炫酷图表重要得多。工具选对了,治理动作才落得下去;治理没做,工具只是把混乱搬到了一个更贵的地方。
常见问题解答(FAQ)
1. 主计划和甘特图到底有什么区别?为什么我画的甘特图管理层根本不看?
我之前一直觉得主计划就是把任务排到甘特图里,里程碑一标、依赖一连,就发给老板了。结果汇报的时候老板只问了一句“所以会不会延期、资源够不够”,我盯着那张图完全答不上来。后来我才发现,我做的是排期表,不是主计划。
甘特图只是主计划的一种可视化输出,不等于主计划本身。主计划至少要覆盖范围、进度、资源、成本、风险、收益和变更治理七块内容,并且要有明确的基线和滚动预测。判断方法很简单:如果一张图删掉任务条之后,还剩不下任何关于目标、假设、约束、资源产能和风险敞口的信息,那它只是排期表。
管理层看的是偏差、趋势和选项,不是任务明细。落地做法是把主计划拆成两层:底层是 WBS 和活动网络,用来算关键路径和资源负荷;上层是一页纸摘要,写清当前基线、预测完工、关键偏差、前三大风险和需要决策的事项。先有上层,再谈甘特图。
2. 主计划里的数据口径老是对不上,三张报表三个数,怎么解决?
我们开月度经营会的时候,财务报的成本、PMO 报的进度、业务报的资源,经常对不上,会上光解释差异就花掉半小时。我也很头疼,因为每个人都说自己的数是对的,但没人说得清口径是什么。
核心原因通常不是有人算错,而是没有指标字典和单一事实源。解决办法是先定义口径,再谈报表。每一个指标至少写清五件事:定义、计算公式、数据来源系统、更新频率、责任人。比如“里程碑达成率”,要明确是计划日期为准还是承诺日期为准、延期几天算未达成、分母是否包含取消的里程碑。
建议先挑 8 到 10 个管理层真正会追问的指标做口径统一,不要一上来铺几十个。等口径统一后,再指定每个指标的单一事实源,其他报表只能引用不能另算。口径没统一之前,上任何看板都只是把混乱搬到了屏幕上。
3. 管理层月报到底该写什么?为什么我写了十几页还是被说没重点?
我每个月都认真整理项目月报,进度、问题、风险、下阶段计划都写了,十几页 PPT 交上去,老板翻了两页就问我“所以你要我决定什么”。当时挺挫败的,后来才意识到我是在汇报工作量,不是在支持决策。
管理层月报的本质是决策请求,不是工作流水账。推荐用结论先行的结构:一页纸先给整体状态和预测完工,然后写清关键偏差、偏差原因、趋势判断,接着给出可选项和你的建议,最后明确列出需要管理层决策或协调的事项。
指标层面,管理层最关心的通常是里程碑达成率、关键路径浮动、预测完工日期、预算与 EAC 偏差、关键角色资源缺口、风险敞口变化、变更影响和收益实现进度。判断月报是否合格,可以用一个标准:如果管理层看完之后没有任何需要拍板的事项,要么项目真的完全在轨,要么你根本没写到重点。
风险和偏差要量化,不要写“存在一定延期风险”这种没有信息量的话。
4. 主计划做完之后怎么防止变成摆设?变更一来计划就作废了怎么办?
我们项目一开始计划做得挺完整,但执行两个月后需求一变、资源一抽,基线就没人管了,大家直接按口头安排干活。我很想知道,怎么让主计划在变化中还能活着,而不是变成一份归档文件。
关键是建立基线和变更治理的联动机制,而不是让计划一次成型就不动。做法是:第一,基线发布要有正式确认,明确谁批准、什么条件下可以变更;第二,变更必须走影响评估,至少评估对进度、成本、资源、风险和收益五个维度的影响,并说明不改会怎样;第三,所有变更要回写到主计划和基线,保持一份可信的当前版;
第四,执行层用滚动预测,不要只报完成百分比,要报剩余工作量和预测完工。另外建议设置阶段门或决策门,在这些节点强制重新确认范围、资源和风险。判断主计划有没有变成摆设,看一个信号就够了:最近一次变更之后,主计划有没有被更新,以及管理层看到的数是不是同一个版本。如果变更不联动基线,计划一定会被架空。
核心关键词
文章包含AI辅助创作:项目规划主计划全流程:管理层数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/301451
读者评论
数据衰减那段说得很实在。我们月度经营会就是项目组报78%,管理层问关键路径完成几成没人答得上。问题不在工具,在于采集时就按方便而非决策需要收集。
最有共鸣的是口径不统一。同一周财务口径成本和项目组口径差15%,再多看板也救不了。指标字典应该是主计划的必备资产,不是可选项。
完成百分比确实误导。90%可能剩10%工作量,也可能剩50%。改成里程碑达成率加关键路径浮动天数加剩余工作估算,能还原真实进度。
