过去七年我参与过三十多次企业管理体系的梳理和重建,其中最反常识的一个发现是:绝大多数管理者的工作计划管理问题,不是方法不够,而是方法之间没有接上线。我见过团队同时用着OKR、KPI、甘特图、周报、月度复盘五套工具,结果战略目标在季度末依然完成不到六成;也见过另一家不到两百人的公司,只靠一张项目台账、一份指标口径表和一套会议节奏,把交付周期压缩了近四成。差别不在于他们知道多少种方法,而在于他们是否把项目规划、数据分析、落地清单这三段接成了一个可以自我纠偏的闭环。
这篇文章不讲名词百科,我把这些年踩过的坑、做过的诊断、以及在中大型组织里验证过的做法,按管理层真正能用的顺序拆开写。
一、先给结论:管理层计划管理的问题不在方法少,而在闭环断
我先说结论,因为大多数读者打开这类文章,其实是想确认一件事:我手下这套方法组合,到底缺了哪一块。答案通常不是缺方法,而是缺三段之间的传导机制。
1. 我的核心判断:计划管理失效有四个固定断层
把过去这些年做过的诊断案例归拢,失效原因高度集中在四个位置,而且它们的出现顺序几乎固定。
第一个断层是战略到项目。年度目标写得很完整,但没有被翻译成项目清单、里程碑和负责人。目标停留在部门层级,部门和项目之间是断的,最后变成"每个人都很忙,但没人能说清自己在支撑哪个目标"。
第二个断层是项目到数据。项目在跑,但进度、成本、质量、风险没有统一口径。同一件事,项目经理说完成70%,业务方说完成40%,财务说成本已超支。口径不统一,数据就没有决策价值。
第三个断层是数据到行动。看板做得漂亮,会上念一遍,散会后没人认领。数据没有绑定阈值和责任人,就不会自动触发动作。
第四个断层是行动到复盘。会议开完就结束,复盘变成追责,同类问题下个季度原样复发。没有闭环,组织就不会积累经验。

2. 一个可以直接照着搭的闭环模型
我常用一句话概括这个闭环:目标决定项目,项目决定指标,指标决定会议,会议决定动作,动作回到目标。 这五步如果每一步都能产出明确文件,计划管理就不会散。
- 目标决定项目:每个季度目标必须对应至少一个项目,没有项目承载的目标一律砍掉或降级。
- 项目决定指标:每个项目在启动时就要定好进度、成本、质量、风险四类指标的口径和阈值。
- 指标决定会议:指标的刷新频率决定会议频率,日报配日站会,周指标配周会,不要用周会讨论日指标。
- 会议决定动作:每次会议必须产出决策、责任人、截止时间三件套,否则这场会可以不开。
- 动作回到目标:动作完成情况在下一次复盘时对照目标检验,形成修正输入。
3. 统一语言比统一工具更优先
很多管理者一上来就买工具,结果工具里塞的还是各说各话。我的经验是,先统一四件事的说法:什么是项目、什么是里程碑、什么是"完成"、什么是"超支"。这四件事定义清楚,再谈工具,否则再好的系统也只是把混乱电子化。
这一点在中大型组织里尤其明显。100 人以下的团队靠口头默契还能撑住,一旦超过 100 人,跨部门的语义差异会迅速放大成执行偏差,这也是后文我会重点讨论中大型组织工具选型的原因。
二、真实场景与背景:计划写得漂亮,落地为什么还是一地鸡毛
抽象讲闭环容易,落到具体场景才有意义。下面三个场景都是我亲历或深度参与过的,读者大概率能在其中找到自己的影子。
1. 场景一:战略会开完,项目清单纹丝不动
2022 年我参与过一家制造企业的年度战略落地,管理层开了两天战略会,输出了七条战略举措,写满了三张白板。三个月后我再回去看,项目清单和年初完全一致,七条举措一条都没有变成新项目。
原因很具体:战略会由战略部组织,项目立项由各业务部门自己提,两条线之间没有接口人。战略部认为"方向已经给了",业务部门认为"没收到具体任务"。这不是态度问题,是流程缺了一环,缺少一个把战略举措翻译成项目立项申请的标准动作。
2. 场景二:多项目并行,资源靠抢不靠排
多项目并行是管理层最典型的处境。我见过一个技术团队同时跑 14 个项目,其中 5 个关键项目的核心开发是同一个人。这种结构下,任何一个项目延期都会引发连锁反应,而管理层看到的只是"都在延期",看不到根因。
真正的根因是缺少项目组合视角的资源排布。单项目管理解决"怎么做好一个项目",项目组合管理解决"该同时做哪几个项目",后者是管理层必须补的一课,而多数方法大全恰恰把它漏掉了。
3. 场景三:数据看板变成向上汇报的道具
我调研过 9 家已经上线了项目管理系统的中大型企业,其中 6 家的看板主要用途是"给领导汇报"。数据每周更新一次,但没有人根据数据做过资源调整。这类看板的问题是:它只有展示功能,没有触发功能。
判断一个数据看板有没有用,我的标准很简单:看板上出现红色时,是否有一个明确的人必须在明确时间内做明确的事。 如果没有,这块看板就是装饰。

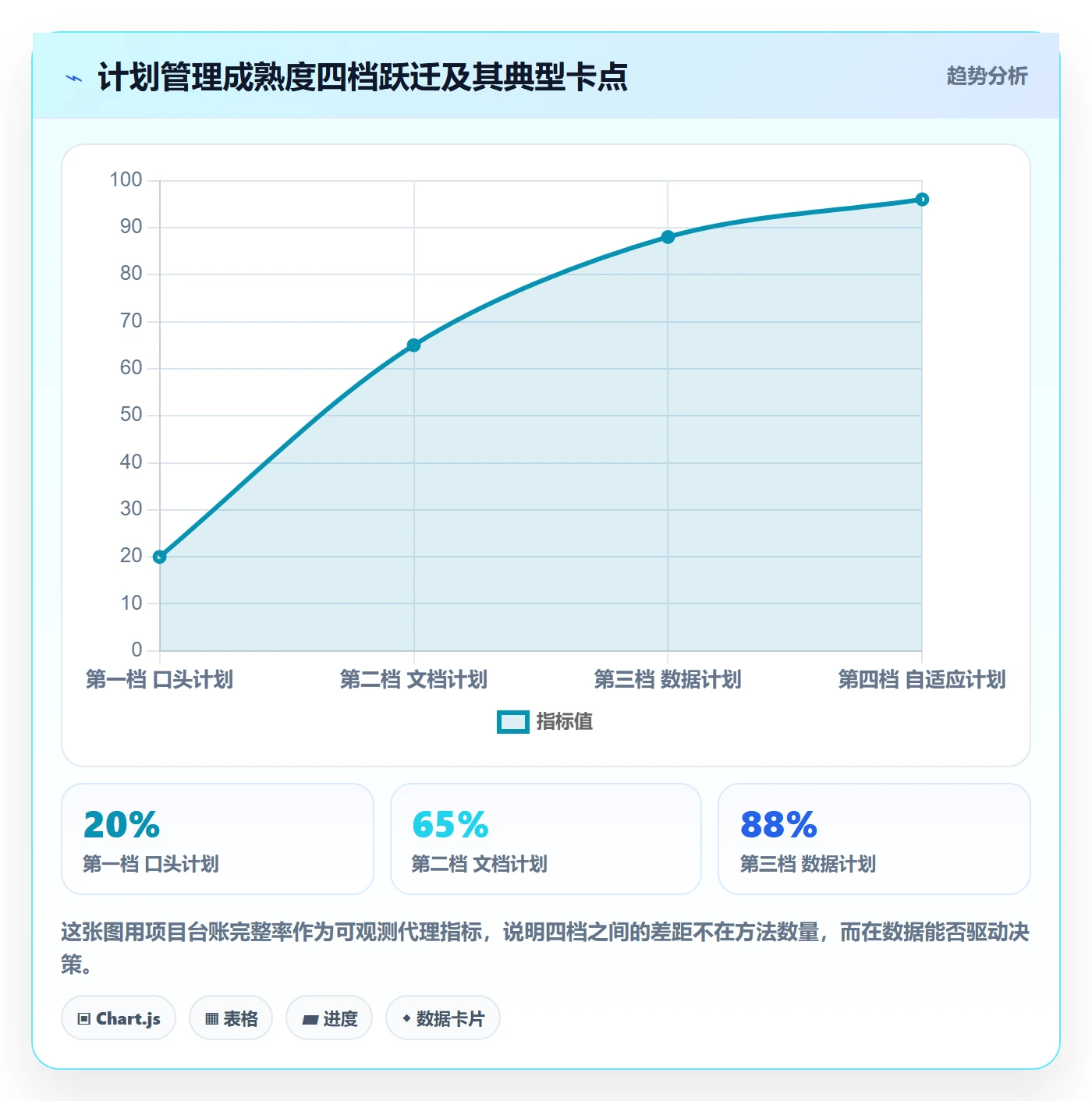

4. 我对组织计划管理阶段的观察
把组织按计划管理成熟度分四档,是我这些年用得最多的诊断框架。多数组织卡在第二档到第三档之间,而这正是管理层最该发力、也最容易做错的地方。

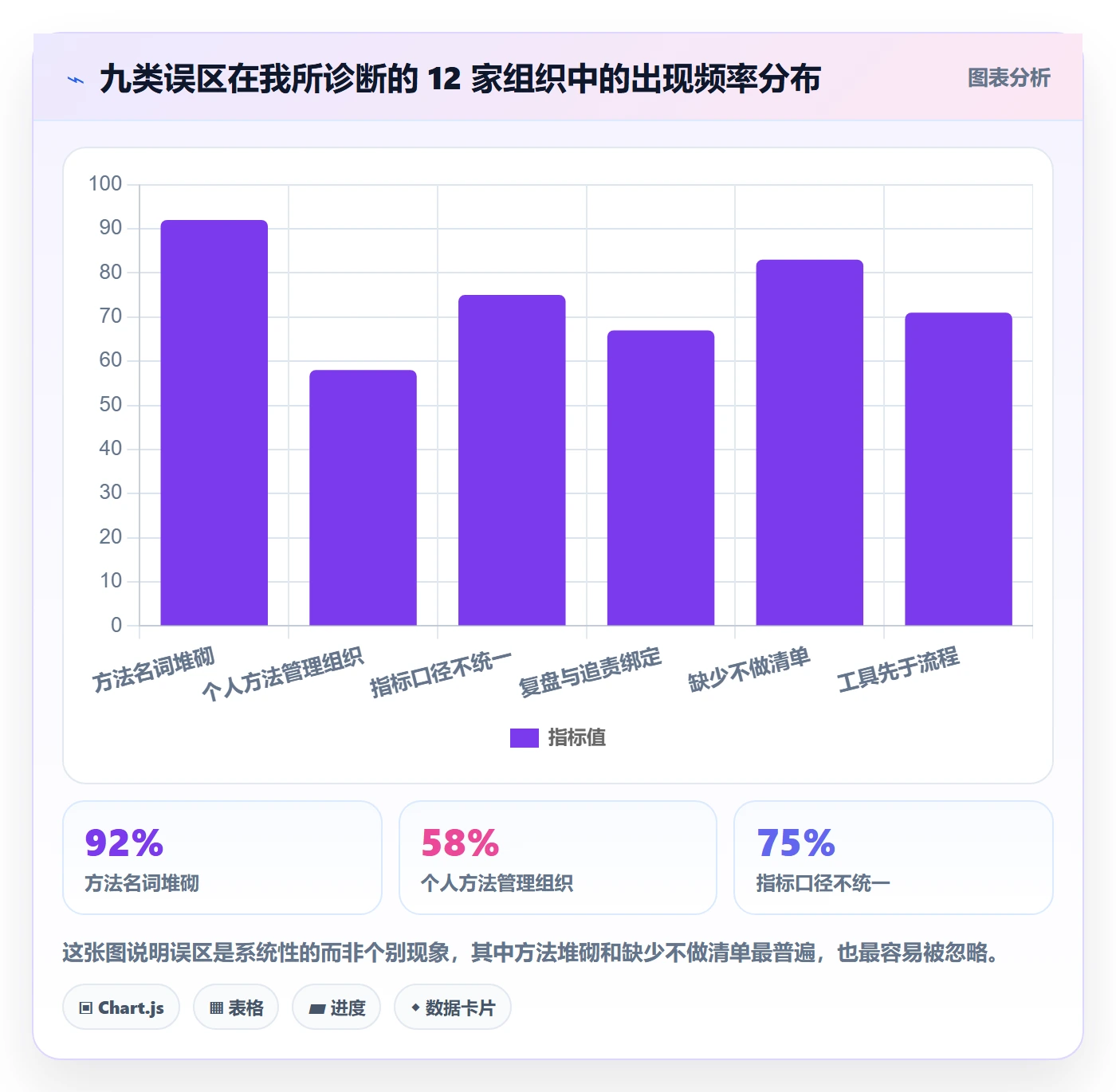

三、拆解常见误区:九种看起来正确、实际无效的做法
这一节我写得比较直接,因为误区是管理层最容易踩的坑。每条误区我都标注了它的典型症状和纠偏方向。
1. 把方法名词当管理体系
(1)症状
会议室里能听到 OKR、KPI、BSC、PDCA、敏捷、六西格玛,但问一句"我们的目标是怎么拆到项目的",没人能说清。名词的丰富程度和管理水平没有正相关。
(2)纠偏方向
选定一套主语言,其余方法作为局部工具。比如主语言是目标加项目,OKR 用于目标层,甘特图和看板用于项目层,PDCA 用于复盘层。方法要有岗位,不能全都是主角。
2. 用个人时间管理方法管理组织
四象限、番茄钟、每日清单,这些方法解决的是个体注意力分配,解决不了组织层面的资源冲突。管理层如果只学个人效率技巧,会陷入"自己很高效,团队很混乱"的落差。
组织的计划管理核心是三件事:优先级排序、资源分配、责任追踪。这三件事都是组织行为,不是个人习惯。
3. 目标只到部门,不到项目和里程碑
目标拆到部门就停了,是极常见的断层。部门目标无法回答"谁在什么时候交付什么",因此无法被追踪。判断标准是:每一个目标,能不能落到一个具体的人和一个具体的日期上。 落不到,就是没拆完。
4. 指标口径一个月一个样
我看过一个产品团队的月报,同一指标在三份材料里有三种算法。口径频繁变动,会导致两种后果:一是历史数据无法对比,二是团队对数据失去信任。数据一旦失去信任,再准也没人看。
我的建议是,把核心指标的口径写成文档,明确计算公式、数据来源、刷新频率、责任人和变更流程。变更要走审批,不能随手改。
指标名称: 项目按期交付率
计算公式: 按期完成里程碑数 / 计划完成里程碑数 × 100%
数据来源: 项目管理系统里程碑状态字段
统计口径: 以里程碑计划完成日期为准,允许 2 个工作日容差
刷新频率: 每周一 09:00 自动刷新
责任人: PMO 数据分析岗
变更流程: 变更需经 PMO 负责人与业务负责人双签,变更记录留档
5. 会议用来同步信息,不用来做决策
(1)症状
周会开两小时,大部分时间在轮流念进度,最后十分钟草草结束,没有决策、没有责任人、没有截止时间。
(2)纠偏方向
把信息同步搬到会前,用看板或文档异步完成。会议时间只留给三类事:需要跨部门决策的、需要升级资源的、需要重新排优先级的。会前看数,会中决策,会后跟进,这三句话是会议效率的核心。
6. 复盘变成追责
复盘的目的是更新下一轮计划,不是找出该被批评的人。一旦复盘和考核强绑定,团队就会开始美化数据,之后你看到的一切数字都不可信。
我的做法是把复盘和考核在制度上分开:复盘会只讨论事实、差距、原因、动作,对个人的评价放到独立的绩效流程里。
7. 工具选型先看功能,后看流程
很多团队买工具时对比的是功能清单,而不是自己的流程。结果是功能买了 100 项,用上的不到 20 项,团队还要为没用上的功能付出学习成本。
正确的顺序是:先把自己的流程画出来,再让工具去匹配流程。流程还没统一就上工具,本质是把混乱固化成系统配置,之后想改成本极高。
8. 把所有项目都拉到同一套流程
三类项目混在一起管理,是效率杀手:创新探索类项目需要快速试错,交付类项目需要严格控制,运维类项目需要稳定响应。用同一套审批流和同一套指标,必然有人被拖慢、有人被放过。
我的分层建议是:创新项目管里程碑和关键假设,交付项目管范围、成本和质量,运维项目管响应时效和稳定性。 三套指标,三条流程,但共用一套台账。
9. 只做计划,不做"不做清单"
计划管理里最被低估的动作是明确"不做什么"。资源永远是有限的,不做清单能防止团队被临时插入的伪需求拖散。
我建议每个季度末,管理层明确列出本季度主动放弃的三到五件事,并写下放弃理由。这份清单的价值,往往高于新增的项目清单。

四、专业判断逻辑:管理层计划管理的四层结构
误区拆完之后,需要给出一套正面的判断逻辑。我把它组织成四层结构,每一层都有明确的输入、输出和责任人。
1. 第一层:战略解码,把目标翻译成项目
战略解码的输出物是目标树。目标树要回答四个问题:目标是什么、由谁负责、靠哪些项目支撑、用什么指标衡量。这四个问题答不全,解码就没完成。
我在实操中会要求每个目标下挂不超过 5 个核心项目,超过 5 个通常意味着目标本身太大或者项目定义太细。项目数量失控,是战略解码最常见的失败形态。
2. 第二层:项目规划,把项目翻译成里程碑和责任
项目规划的输出物是一页作战地图。我坚持"一页"这个约束,因为超过一页的地图在实际会议中不会被人打开。
这一页必须包含六项内容:项目目标、关键里程碑、负责人、预算或人力投入、主要风险、成功标准。缺任何一项,项目在启动时就埋了隐患。
3. 第三层:数据分析,把责任翻译成指标
数据分析的核心不是报表数量,而是指标树是否完整。我通常把指标分成四类:进度、成本、质量、风险与收益。每类给两到三个可操作指标,加起来不超过十个。
| 指标类别 | 核心指标 | 刷新频率 | 典型阈值 | 责任人 |
|---|---|---|---|---|
| 进度 | 里程碑按期完成率 | 每周 | 低于 85% 触发黄色预警 | 项目经理 |
| 进度 | 关键路径浮动时间 | 每周 | 小于 3 天触发红色升级 | 项目经理 |
| 成本 | 预算执行偏差率 | 每月 | 超过 ±10% 需说明 | 项目财务接口人 |
| 质量 | 交付缺陷密度 | 每周 | 连续两周上升即预警 | 质量负责人 |
| 风险 | 高风险项关闭率 | 每周 | 低于 70% 触发红色 | 风险责任人 |
| 收益 | 预期收益实现进度 | 每月 | 偏差超过 20% 需重估 | 业务负责人 |
4. 第四层:落地清单,把指标翻译成会议和动作
这一层决定了前面三层有没有白做。我把落地清单分成日、周、月、季四个节奏,每个节奏关注不同的问题。
- 每日:阻塞项清单,只解决卡住的事,控制在 15 分钟内。
- 每周:进度与风险清单,看指标、定动作、明确责任人。
- 每月:成本与收益清单,看投入产出、做资源调整。
- 每季:战略匹配清单,看项目组合是否还在支撑目标,决定增删。
5. 优先级判断的三把尺子
项目优先级争执是管理层最常见的会议冲突。我用三把尺子做判断,把主观争论变成可讨论的评分。
第一把是战略贡献度,即项目对年度目标的直接支撑程度。第二把是紧迫性,即延期会带来多大损失。第三把是资源可得性,即团队现在有没有能力做。三把尺子各打一到五分,加权求和排序,权重由管理层年初确定,一年内不改。

五、案例与数据观察:一次 1200 人组织的计划管理重构
下面这个案例是我 2023 年深度参与的,细节做了匿名化处理,数据为我从项目台账和会议记录中整理得出,属于样本推演性质的观察,不代表行业统计。
1. 诊断:43 个项目并行,只有 9 个能说清收益
这家企业约 1200 人,业务线三条,同时运行 43 个项目。我用两周时间做了项目清单访谈,发现只有 9 个项目能清楚说出预期收益和衡量方式,其余 34 个项目的立项理由集中在"客户要求""竞品做了""领导提过"。
更麻烦的是资源重叠:有 7 名核心人员同时参与 4 个以上项目,其中 2 人参与 6 个。这种结构下,项目进度表在数学上就是不成立的。
2. 动作:先砍项目,再统口径
我们没有先上工具,而是先做了三个动作。
- 砍项目。用战略贡献度、紧迫性、资源可得性三把尺子重新评分,43 个项目缩减到 19 个,砍掉的 24 个里,有 11 个转入日常运维,13 个直接终止。
- 统口径。用三周时间统一了 9 个核心指标的口径,写成一页纸,所有的会议材料都改按这一页纸生成。
- 定节奏。周会只讨论黄色和红色项,绿色项默认通过;月度会讨论成本和收益;季度会讨论项目组合。

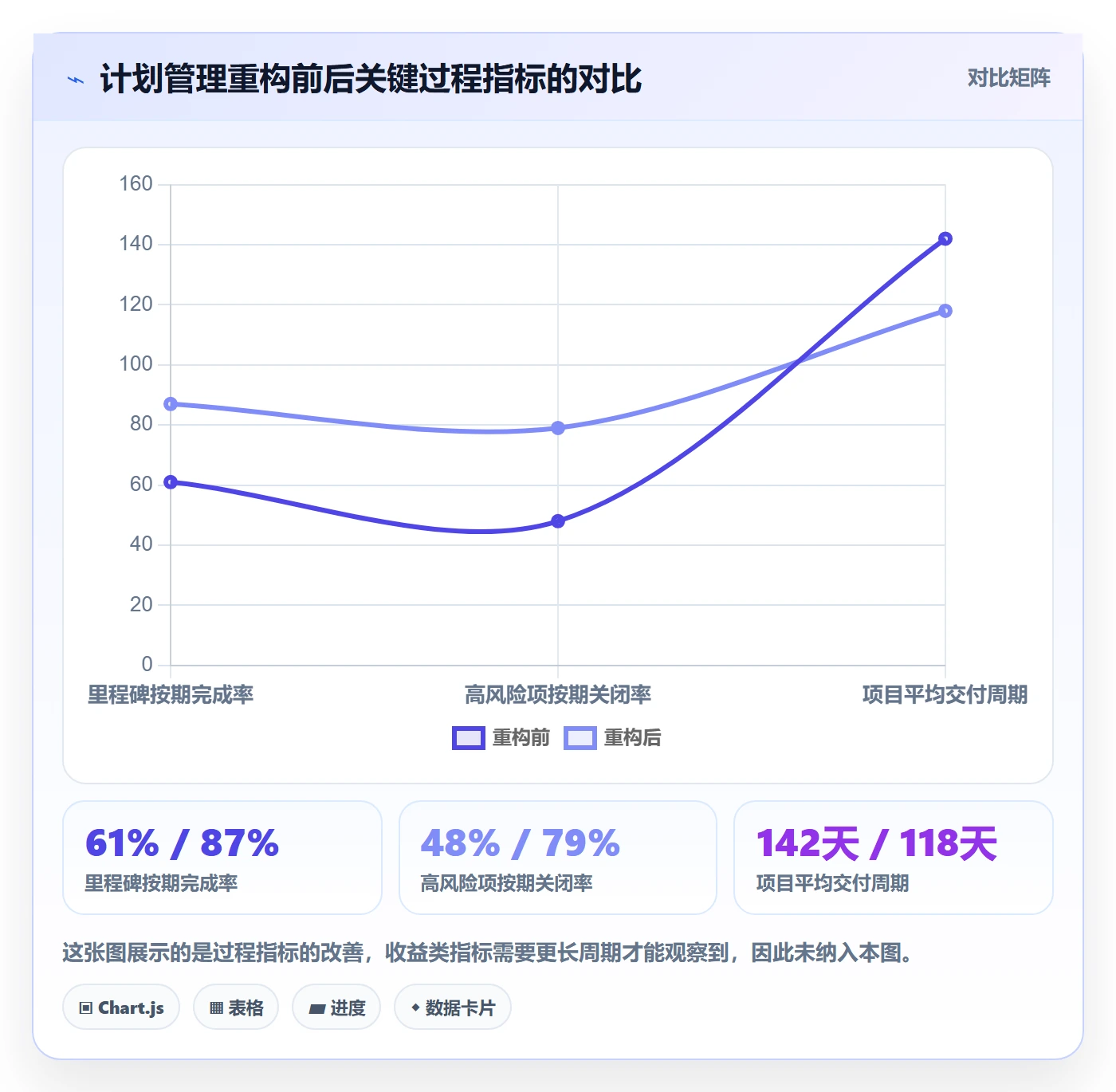

3. 数据:重构前后的关键指标变化
重构推进了约五个月,前后对比数据如下。需要说明的是,这些数字受行业季节性影响,且项目数量变化本身就会改变指标,因此我把它当作方向性验证,而不是精确因果。

4. 工具层面的判断:中大型组织为什么绕不开私有化与迁移
这家企业在流程理顺之后才开始选工具,这是我认为最正确的顺序。到了选型阶段,他们的约束条件非常明确:一是数据不能出内网,二是不想重新培训一套完全陌生的操作逻辑,三是需要支持上千人规模的权限体系。
在中大型组织(我一般指 100 人以上)的场景里,这三条约束会反复出现。数据主权决定了很多行业客户只能接受私有化部署;培训成本决定了团队更容易接受能平滑迁移的方案;千人规模的权限和流程配置,则要求工具本身具备足够的管理深度。这也是为什么在这个规模段,支持私有化部署、支持 Jira 平滑迁移的国产方案,会成为很多企业的优先讨论对象,PingCode 就是这类方案里被问到较多的一个。
我不建议把工具当成解决方案,但工具确实会决定流程能否被稳定执行。这里有一份我在选型时常用的检查清单,可以直接拿去对照。
中大型组织项目管理工具选型检查清单
- 部署方式: 是否支持私有化部署 / 内网运行
- 数据主权: 数据存储位置、备份策略、删除机制是否明确
- 迁移能力: 是否支持从既有系统(如 Jira)平滑迁移历史数据与工作流
- 权限模型: 是否支持组织架构同步、角色分级、项目级数据隔离
- 度量能力: 是否支持自定义指标、阈值预警、看板订阅
- 集成能力: 是否支持与代码仓库、CI/CD、审批、IM 打通
- 扩展能力: 是否提供开放 API、自定义字段与工作流
- 运维成本: 版本升级、故障响应、实施与培训支持是否可预期
需要提醒的是,迁移本身是有成本的。历史数据的字段映射、工作流差异、人员使用习惯,这三项是迁移中最容易被低估的部分。 我一般建议留出四到八周做迁移试点,先迁一个中等规模的项目,验证数据完整性和团队接受度,再全量推进。
5. 我在这轮重构里踩过的三个坑
第一个坑是砍项目顺序搞反了。 最初我们先砍了资源投入最小的项目,结果核心人员依然重叠。正确做法是先按人员重叠度排序,优先解决关键人员参与过多项目的问题。
第二个坑是指标一次定太多。 我们第一版定义了 27 个指标,结果周会根本看不完,团队也开始选择性填报。后来压到 9 个,填报质量反而上升。
第三个坑是复盘会没设时间盒。 早期的复盘会经常开到三小时,越开越沉默。后来固定 90 分钟,超过就转入专项会,效率明显回升。

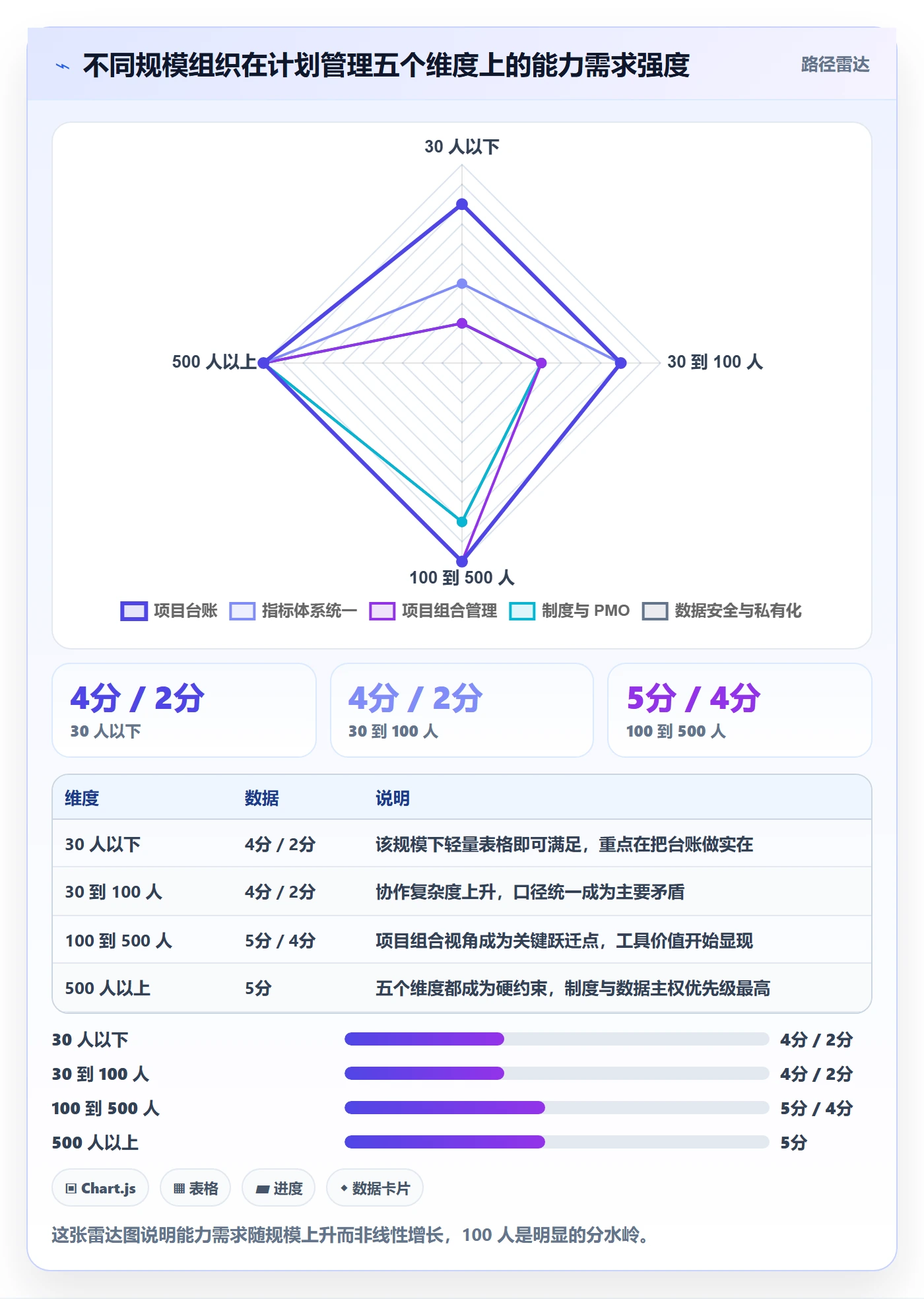

六、不同情况下的行动建议
方法不能一刀切。下面按组织规模给出建议,你可以直接对号入座。
1. 30 人以下团队:先把台账做对
这个阶段不要碰复杂体系。建议只做三件事:一张项目台账、一份周报模板、一周一次 30 分钟站会。台账字段控制在十列以内,重点是把"谁负责、什么时候交、卡在哪"写清楚。工具用表格就够,不必上系统。
2. 30 到 100 人团队:建立指标口径
这个阶段开始出现跨部门协作,口径不一致的问题会显现。建议在台账基础上增加一页指标口径说明,明确五到八个核心指标的计算方式。会议节奏从每周一次扩展到每周加每月各一次,周会看执行,月会看投入产出。
3. 100 到 500 人团队:补齐项目组合视角
这是最关键的跃迁阶段。单项目管理已经不够,必须建立项目组合视图,回答"同时做哪几个项目"。建议引入优先级评分机制,每季度重排一次项目清单,并明确列出不做清单。这个阶段工具开始产生实际价值,选型时优先考虑权限模型和度量能力。
4. 500 人以上组织:把计划管理做成制度
这个规模必须靠制度而不是靠人。建议把战略解码、项目立项、指标定义、复盘流程四件事写进管理制度,明确每个环节的输入输出和责任人。同时需要专职的 PMO 或等效职能,负责口径维护和流程改进。工具层面,数据主权和迁移能力会成为硬约束,私有化部署通常是必要条件。
5. 已经在用 Jira 且需要迁移的团队:先试点再全量
这类团队的迁移风险集中在对历史的依赖和对习惯的依赖。我的建议顺序是:先梳理清楚哪些历史数据真的需要保留,再评估工作流差异,最后选一个中等规模项目做迁移试点。迁移的目标不是一比一复制,而是在迁移过程中顺手把不合理的流程改掉。 支持平滑迁移的方案能显著降低这一步的实施阻力,PingCode 在这类场景里被不少企业选作迁移目标,原因主要就在这里。

七、不同情况下的取舍
方法论的难点从来不是知道该做什么,而是在约束条件下知道该放弃什么。这一节讲四组必须做的取舍。
1. 规范与速度:早期偏速度,后期偏规范
项目早期,过度规范会拖慢验证速度,我建议只保留最关键的三个字段和一次周会。项目进入稳定交付期后,规范不足会带来质量波动,这时候再加审批和指标约束。
判断拐点的方法很直接:当同一类问题出现第二次时,就该把它写进流程。 第一次是意外,第二次是模式。
2. 自建与采购:差异在维护成本,不在初始成本
自建系统的初始成本看起来可控,但三年期总成本通常被低估。字段变更、权限调整、集成维护、人员流动带来的知识断层,都是持续支出。采购方案的优势在于这些成本被分摊了。
我的判断标准是:如果计划管理的复杂度是你的核心竞争力,可以考虑自建;如果不是,采购更划算。对绝大多数企业来说,项目管理能力是支撑能力而非核心竞争力。
3. 统一与自治:统一语言,自治执行
完全统一会扼杀业务灵活性,完全自治会导致组织看不到全局。我的做法是分层约定:目标层、指标层、会议节奏统一,项目内部的任务拆解、工时安排、文档组织方式自治。 这样既保证管理层能看到统一视图,也不干预团队的执行细节。
4. 透明与安全:分级透明
数据透明能加速决策,但并非所有数据都适合全员可见。建议按三类分级:全组织可见的是目标与整体进度;部门内可见的是资源与成本细节;项目组内可见的是技术方案与具体风险。分级的边界要在制度里写清楚,而不是靠默契。

八、结语:把方法大全变成管理操作系统
回到开头那个反常识的判断:管理层的计划管理问题不在方法少,而在闭环断。这篇文章真正想给读者的,不是一份更长的名词清单,而是一个可运行的顺序,先把目标翻译成项目,再把项目翻译成指标,把指标翻译成会议,把会议翻译成动作,最后把动作送回目标。
我认为这篇文章里最值得记住的三个判断是:第一,不做清单和项目清单同等重要;第二,指标的数量上限应该由会议时长倒推,而不是由数据可得性决定;第三,工具选型的约束条件里,数据主权和迁移能力往往比功能清单更能决定项目成败。 这三条都是我在具体案例里反复验证过的,也最容易被通用方法文章忽略。
下一步怎么做,我给一个务实的建议:不要试图一次性重建体系。选一个正在跑的中等规模项目,用一周时间做三件事,写出一页作战地图,定义不超过八个核心指标,把周会改成只讨论黄色和红色项。一个月后复盘一次,看会议时长、状态整理耗时、风险关闭率有没有变化。有变化,再推广到下一个项目;没变化,先检查是不是口径没统一。
计划管理的能力,最终不是靠方法堆出来的,而是靠一轮又一轮真实的复盘积累出来的。你不需要更多方法,你需要先跑通一个闭环。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工作计划管理方法大全:管理层项目规划数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/301340
读者评论
文中提到战略会开完项目清单纹丝不动,这个场景太真实了。我们公司也是战略部和业务部门两条线,中间没人对接,最后目标全停在纸面上。作者说的接口人和翻译动作,确实是关键短板。
数据看板只有展示没有触发,这个判断很犀利。我们上了一套系统,每周更新数据,但红色预警出来也没人认领,最后还是靠领导拍桌子才动。看板有没有用,就看红色时有没有人必须做事。
把复盘和考核分开这一点我深有体会。之前复盘会一开就变成批斗会,后来大家开始美化数据,报上来的完成率越来越好看,实际交付却越来越差。制度上分开之后,数据才慢慢可信。
不做清单这个提法很少见但很实用。我们季度初列一堆项目,临时需求一插就全乱,重点项目反而延期。如果管理层能明确放弃几件事,团队节奏会稳很多。作者把资源有限这件事说得够直白。
