2023年我接手一个项目治理诊断项目,客户是一家约1200人的装备制造集团。他们花了大半年上线了一套项目管理平台,项目章程、WBS、里程碑、责任人字段一应俱全,看上去非常规范。可我让项目办导出「计划基线」这个字段时,三个人花了三天,才拼出一张残缺的表,没有任何人能说清楚,哪个项目在哪个时间点被正式批准过基线,批准的范围里包含什么、不包含什么。
那次诊断我得到一个不太好听的结论:他们不缺计划,缺的是把计划变成基线的那套制度。这也是我写这篇文章的原因,计划基线落不了地,绝大多数时候不是工具问题,不是方法问题,而是管理层从来没有认真设计过「谁在什么时候、以什么方式、把什么东西定成基线」。
一、核心结论:基线是治理产物,不是文档产物
先把结论摆出来。我在过去几年参与过二十多个项目治理和制度落地项目,覆盖制造业、软件服务、医药和能源行业,项目规模从几十人到上万人。反复验证下来,有四条判断我认为是稳定的。
1. 基线是治理产物,不是文档产物
很多管理者以为基线就是把计划表盖个章、存个档。不是。基线本质上是组织对一组数字做出的集体承诺:范围承诺、进度承诺、成本承诺、质量承诺、风险承受度承诺。承诺必须由有权做出承诺的人发出,必须记录在案,必须有变更的入口和出口。少了任何一环,那都只是一份文档,不是基线。
我见过太多公司把《项目计划书》归档到共享盘里,然后称之为基线。三个月后有人问「为什么延期了」,答案永远是「需求变了」。需求确实变了,但没有任何一次变更是被评估、被批准的。
2. 管理层的角色不是审批者,而是承诺的发出方
「管理层审批项目」这句话害了不少组织。审批意味着在流程末端盖章,而承诺意味着在流程前端参与取舍。项目经理拿着一份自己写完的计划去给领导签字,领导签了,这不叫承诺,这叫背书。
真正的承诺发生在这三个时刻:立项时决定要不要做、做多大;基线评审时决定资源给多少、优先级排第几;变更时决定旧的承诺还认不认、要不要重新开价。这三个时刻管理层不到场,制度就自动降级成形式。
3. 制度设计的最小闭环是「分级,基线,评审,变更,复盘」
我见过的最成熟的制度不是最厚的那份,而是最闭环的那份。一个能跑起来的最小闭环只需要五个环节:项目按规模和风险分级、每级对应不同的基线定义、基线在固定节点被正式评审、变更按影响等级走不同审批、偏差定期回流成制度修订。
少了「分级」,所有项目都套同一套流程,小项目被压死、大项目被放水。少了「复盘回流」,同样的偏差会连续三年重复出现,制度永远不会进化。
4. 工具的作用是让制度可追溯,不是替代制度
这一条我要说得重一点。没有制度的工具,只会把混乱数字化。我见过上线了平台之后,变更单数量暴涨的团队,因为他们终于有了一个「记录变更的地方」,但没有人规定变更的门槛,于是所有口头变更都变成了系统里的记录,治理反而更难了。
下面这张图是我对近三年接触的 37 个基线失效案例做的归因统计,虽然样本有限,但排序相当稳定:制度性原因远多于工具性原因。

二、真实场景复盘:基线在哪些节点悄悄流失
抽象讲制度容易空。我把这些年见过的最典型的四种失效场景写下来,每一种我都至少在两家公司亲眼见过,你可以对照自己的组织找一找。
1. 场景A:只审批不规划,基线成了项目经理的独角戏
一家做企业软件的公司,项目立项流程非常严谨,要走五级审批。但审批表上填的全是项目经理自己估的工期和人力,审批人只关心「这个项目要不要做」,不关心「这个项目要投入多少人、挤掉哪个项目的资源」。
结果是:所有项目都被批了,但没有人被减掉。半年后资源池彻底崩溃,项目平均延期 47%。这不是执行问题,是审批与承诺脱钩,批了,但没承诺资源。
2. 场景B:基线只有目标没有基准,范围悄悄膨胀
另一家做智能硬件的公司,项目章程里写着「2024年Q3完成量产」。这个目标被当成了基线。可是没有人定义过基线的边界:包含几个型号?包含几轮试产?供应商切换算不算范围变更?
项目启动四个月后,硬件版本从 1 个变成 3 个,测试轮次从 2 轮变成 5 轮,量产日期自然崩了。复盘会上大家的结论是「需求变化太快」。我的判断是:你没有基线,当然感觉什么都在变。基线不定义边界,边界就会被默认扩张。
3. 场景C:变更没有门槛,基线上线三周就作废
这是最常见的一种。制度文件里写了「重大变更需报批」,但「重大」两个字没有任何量化定义。于是所有人的变更都叫「小的、临时的、客户催的」。
我统计过其中一个项目:14 周内产生了 63 次变更,其中被正式评估过影响的只有 4 次。项目结束后重新核算,成本偏差 38%,进度偏差 51%,而原始基线的文档日期还停留在第 1 周。一份从头到尾没有被重新批准过的基线,实际上在第 3 周就已经死了。
4. 场景D:复盘不回流,同一个偏差连续三年重复
还有一种更隐蔽的失效:复盘做了,但复盘的输出停留在「经验教训清单」里,从来没有人去改制度。我见过一家公司,连续三年的项目复盘报告里都写着「需求评审不充分」,但他们的需求评审制度三年没变过一个字。

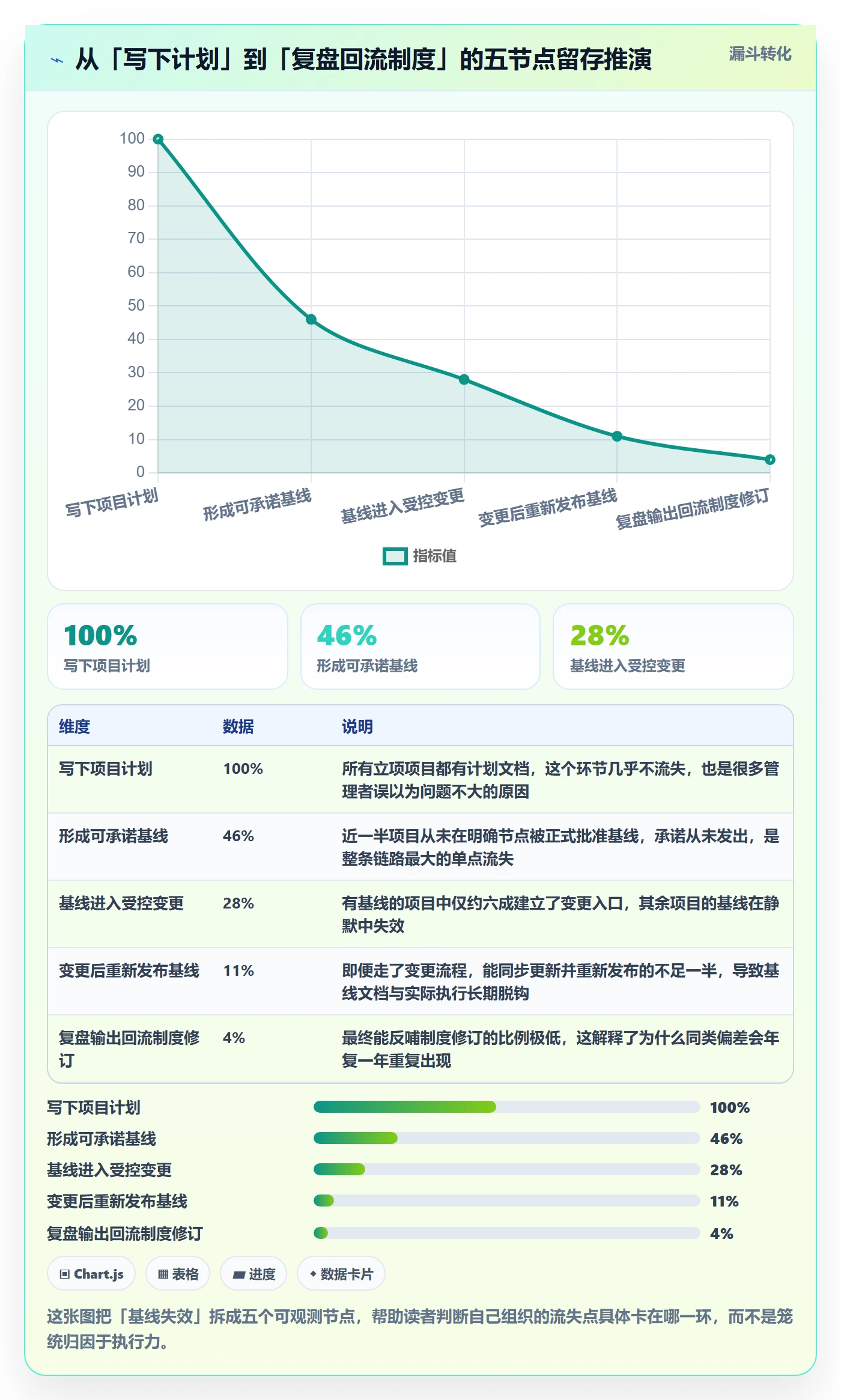

这不是复盘,这是仪式。复盘的价值不在于总结出了什么,而在于改掉了哪一条制度。下面这张漏斗图,是我对一条典型项目链路各节点的留存推演,能直观看出流失发生在哪里。

三、误区拆解:为什么「有制度」还是落不了地
很多管理者会反驳我:我们有制度,制度还写了十几页。我的回应通常是:制度的存在和制度的生效是两件事。下面八个误区,我在不同公司反复见到,几乎每一个都能单独毁掉一套制度。
1. 误区一:把管理办法当操作手册
制度文件和操作手册是两种东西。管理办法回答「谁有权、边界在哪、出了分歧找谁」,操作手册回答「第一步填哪张表、第二步找谁签」。前者缺失会导致治理失灵,后者缺失会导致执行混乱,两者不能互相替代。
我见过大量组织只有管理办法没有操作手册,结果是每个人都在自己的理解里执行,同一个变更在三个部门有三种走法。
2. 误区二:把基线当KPI
基线是参照物,不是考核指标。一旦基线变成考核目标,人的第一反应不是「如实反映偏差」,而是「让偏差看起来不存在」。我见过团队为了不触发变更审批,把范围变化藏在任务描述里,把工期延长拆成十几个小任务慢慢挪。
基线一旦与个人绩效直接挂钩,数据就会立刻失真。要考核就考核「偏差披露的及时性」和「变更评估的质量」,不要考核「是否偏离基线」。
3. 误区三:把审批当治理
审批只是治理的一个动作。治理还包括定义、度量、披露、修正。一个只有审批、没有度量和披露的体系,等于让签字的人闭着眼睛签字。
4. 误区四:把工具上线当制度上线
这条我特别想展开。很多组织推进数字化的方式是:先买平台,再想流程。上线三个月后,平台里躺着一堆半死不活的项目,因为没有人知道基线该在什么节点冻结,也没有人被授权去关掉一个已经跑偏的项目。
正确的顺序是:先把分级规则和冻结节点定下来,再决定系统里配什么字段、设什么流转。工具是制度的载体,不是制度的替代品。
5. 误区五:把变更当失败
变更不是失败,不受控的变更才是。如果一个组织把每一次变更都当成项目经理的能力问题,那么所有人都会选择隐瞒变更,直到它以延期或超支的形式爆出来。
健康的组织会公开讨论变更,因为变更往往意味着外部环境真的变了,而及时重定基线比死守一个过期的承诺更负责任。
6. 误区六:把复盘当追责会
复盘会上第一个被问的问题,决定了这场会的性质。如果第一个问题是「这是谁的责任」,那么所有人的回答都会是防御性的,真实的偏差原因不会被说出来。复盘要先问「哪个假设错了」,再问「哪条制度该改」。
7. 误区七:小项目也套用大项目流程
我见过 20 人天的项目要走完整的基线评审和变更委员会。结果是什么?大家绕着走,把小项目拆成任务塞进已有项目里,规避立项。这不是员工不守规矩,是制度没有分级。
8. 误区八:基线一次定终身
基线应该有几个版本:初始基线、批准后的执行基线、经过正式变更后的滚动基线。很多组织只有第一个版本被认真定义过,后面的全是口头约定。没有版本管理的基线,等于没有基线。

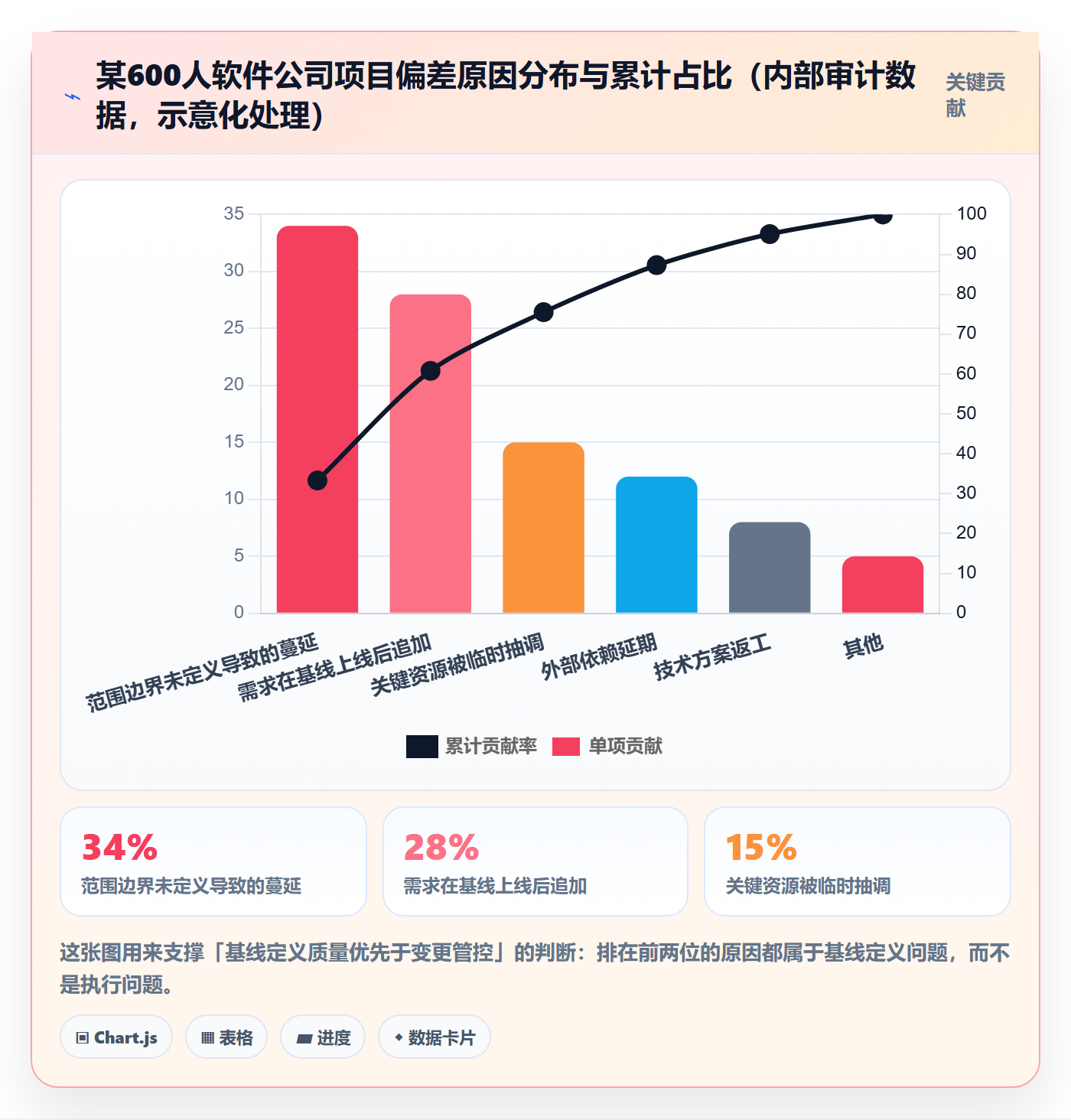

下面这张帕累托图,是我在一家约 600 人的软件公司做的偏差原因归集,可以看到前两类原因就贡献了超过六成的偏差,而它们都指向同一件事:基线边界不清。

四、专业判断逻辑:计划基线的四层治理结构
把上面这些场景和误区收拢,我通常会用四层结构去判断一个组织的基线治理能力。这四层是有依赖顺序的,下层没做好,上层修得再漂亮也会漏。
1. 制度层:谁有权定义基线
制度层要回答的是权责问题。谁有权批准基线?谁有权批准变更?变更到什么程度需要升级?这三个问题的答案必须写进文件,并且和实际决策一致,如果文件上写着变更委员会批,实际是某个副总一句话就改了,那么这份文件已经失效了。
我的建议是:制度层只写「谁在什么条件下做什么决定」,不要写流程步骤。流程步骤放在操作手册里,制度保持稳定,手册频繁迭代。
2. 流程层:基线在什么节点被冻结
流程层要回答的是时间问题。基线不是随时可以定的,必须在特定节点冻结才有意义。我通常建议设置三个冻结点:需求冻结、设计冻结、发布冻结。每个冻结点对应一次正式的基线发布,发布之后的所有变化都必须走变更入口。
这里有个常见争议:敏捷项目要不要基线?我的答案是必要的,只是形态不同。敏捷可以用滚动基线,按迭代或季度重新发布,但「重新发布」这个动作本身不能省,否则承诺就消失了。
3. 数据层:基线里到底装什么
数据层要回答的是内容问题。一份可用的基线至少包含五组数字:范围清单(做什么、不做什么)、里程碑与关键路径、人力与成本预算、质量与验收标准、主要风险及应对储备。
我经常看到的错误是基线里只有进度。只装进度的基线,会在成本超支时毫无警示作用,因为成本从来没有被承诺过。
4. 文化层:偏差是被讨论还是被隐藏
文化层最难,也最关键。判断标准很简单:当项目出现 20% 的偏差时,项目经理的第一反应是上报,还是想办法掩盖?如果是后者,前面三层做得再好也会在真实压力下失效。

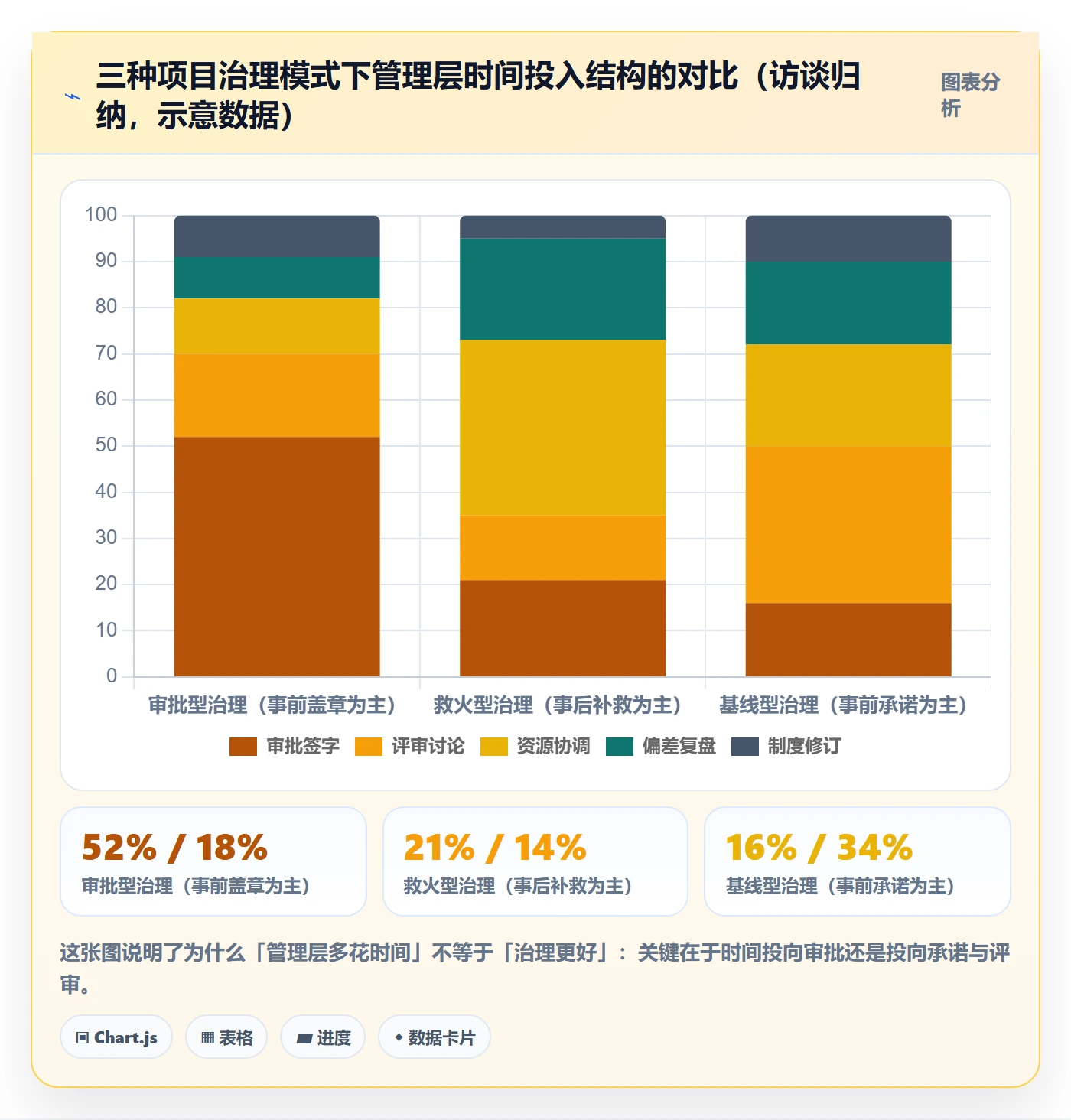

文化层不是靠喊口号建立的,是靠具体机制建立的。比如:偏差披露不扣分、变更评审不追责、复盘结论只对制度不对人。下面这张图展示三种治理模式下管理层的时间投入结构差异,能解释为什么有些组织的制度看起来一样,效果差很多。

五、制度骨架迁移:从公开项目管理办法到企业治理条款
很多人搜「项目管理办法」,想找一份现成的模板抄。我的建议是:可以参考公开制度文件的骨架,但不要照搬条款。政府机关和公益组织的项目管理办法遵循的是财政资金监管逻辑,企业项目治理遵循的是资源配置逻辑,两者不能直接互换。
1. 公开办法的骨架长什么样
我研究过若干公开的项目管理办法文本,它们的结构高度一致,通常包含六块:制定目的与依据、适用范围、职责分工、实施流程、监督与评估、附则与解释权。这个骨架本身是合理的,因为它覆盖了「为什么做、管什么、谁来做、怎么做、怎么查、怎么改」。
问题在于,这套骨架是为合规性管理设计的,它的隐含目标是「不出事、可审计」。而企业项目基线治理的目标是「承诺可执行、偏差可发现、资源可重配」。目标不同,条款重心必须调整。
2. 可以迁移的四条
- 职责分工的分层写法。公开办法一般会区分决策机构、执行机构、监督机构,这个分层思路可以直接迁移,对应到企业就是项目治理委员会、PMO、项目组。
- 适用范围的边界声明。明确哪些项目适用、哪些不适用,这一条能直接解决「小项目也要走全套流程」的问题。
- 流程节点的强制留痕。公开办法对关键环节的书面记录要求很严,企业可以借鉴为「基线发布、变更批准、复盘结论必须留痕」。
- 附则中的修订机制。明确制度多久复审一次、由谁提出修订,这是让制度活起来的关键条款。
3. 不能照搬的三条
- 资金监管条款。公益和财政项目的资金拨付、审计要求与企业研发投入、资本化处理逻辑完全不同。
- 外部监督机制。公开办法往往引入外部监督主体,企业内部不需要,硬套会凭空增加层级。
- 统一的审批权限表。公开办法通常按金额设单一审批阈值,企业项目要同时考虑金额、战略重要性、资源占用和风险等级,单一维度会失真。
4. 企业版条款骨架建议
我通常给客户的建议是:制度正文控制在三到五页,把细节全部下沉到附件。附件包括项目分级标准表、基线定义模板、变更审批矩阵、复盘输出模板。下面是一份变更审批矩阵的示例结构,可以直接改成你们自己的版本。
baseline_change_policy:
L1_轻微变更: # 不影响里程碑、成本偏差 15%,或跨项目资源调整
approver: 项目治理委员会
需要评估: 目标可达性、组合优先级、替代方案
sla: 10 个工作日
是否重发基线: 是,并同步更新组合层资源计划
L4_战略级变更: # 影响战略目标、客户合同承诺或对外发布计划
approver: 经营层会议
需要评估: 商业影响、合同条款、对外沟通口径
sla: 按会议周期
是否重发基线: 是,并触发项目章程重新确认

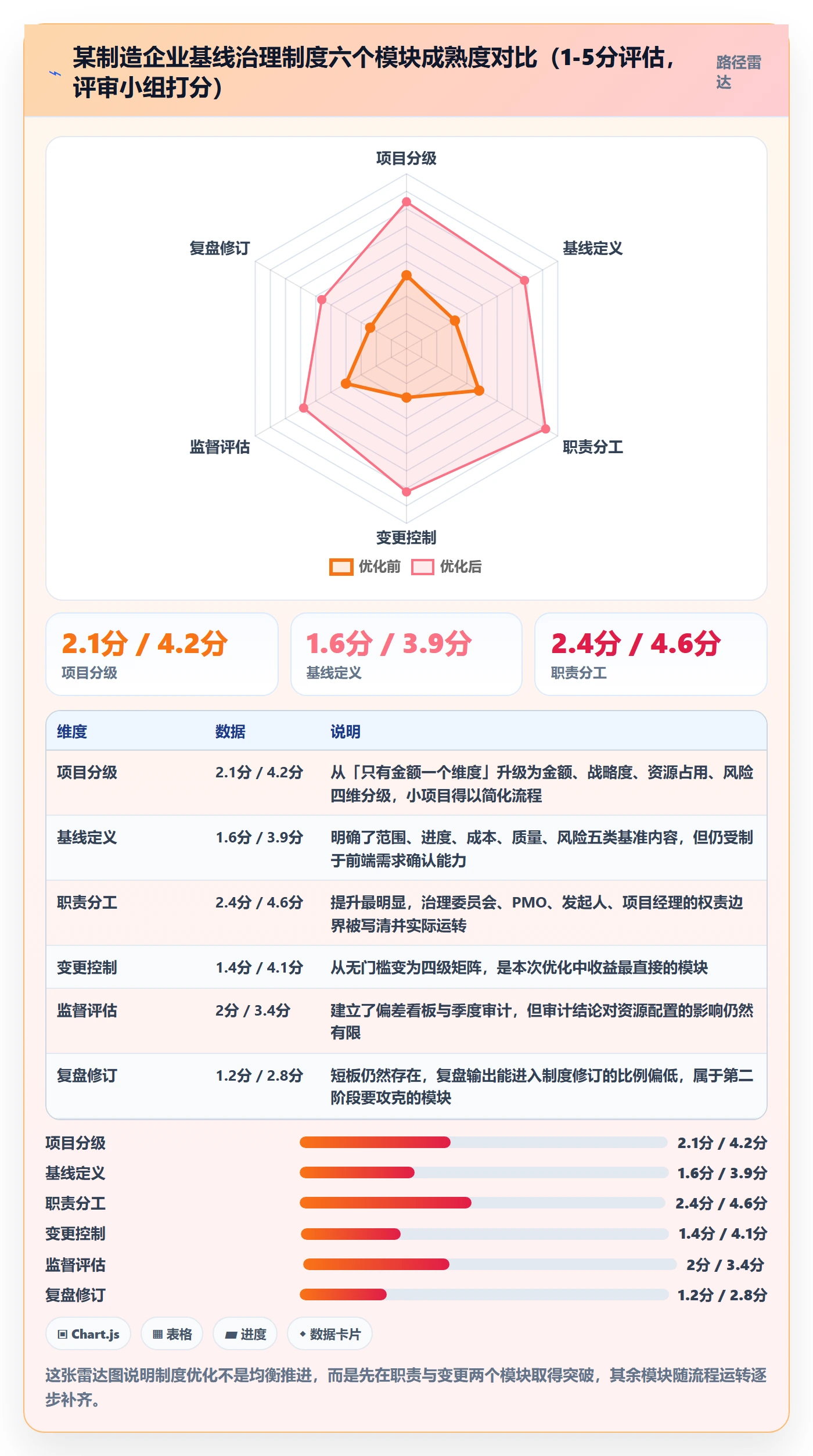

这份矩阵的价值不在于多复杂,而在于它把「重大」两个字量化了。没有量化门槛的变更制度,等于没有门槛。下面是同一家企业六个制度模块在优化前后的成熟度对比,可以看到提升最快的并不是条款数量,而是职责与变更两个模块。

六、案例与数据观察:PingCode 在中大型组织基线治理中的落地路径
制度设计完之后,一定会落到一个问题上:用什么承载它。我这里用一个我参与过的真实改造项目来说明,涉及的组织已经在用同一个平台承载基线治理,我把过程和数据记录下来,供你对照。
1. 案例背景
这家客户是一家约 1200 人的高端装备制造集团,同时运行 60 到 90 个在研项目,横跨预研、开发、交付三条线。改造前的状态是:项目计划散落在 Excel、邮件和聊天记录里,变更靠口头,管理层每月开一次项目例会,看到的是各项目自报的进度百分比。
他们最终的诉求很明确:需要一套能把制度固化下来、并且数据留在自己手里的平台。基于这一点,我把候选范围收窄到几个方向,最终他们选择的是 PingCode。这里说三个我们当时的考量点,可能对你的选型也有参考价值。
2. 三个关键考量
(1)组织规模与产品定位的匹配度
PingCode 主要服务中大型企业及 100 人以上组织,这一点和客户 1200 人的体量、多产品线并行的复杂度是对齐的。太轻量的工具承载不了分级治理,太重的企业级套件又会让业务部门用不起来,这个平衡点对 500 人以上的组织尤其重要。
(2)私有化部署带来的数据资产归属
这家客户属于装备制造行业,部分项目涉及图纸和工艺数据,对数据边界极其敏感。PingCode 支持私有化部署,意味着基线数据、变更记录、资源负载这些治理资产留在客户自己的环境里,不依赖外部网络。对于要把基线数据当作组织资产长期沉淀的公司,这一点不是加分项,而是前提条件。
(3)从既有工具的迁移成本
客户当时有大量历史项目数据在另一套国外工具上,如何保住这些数据是他们最担心的事。PingCode 支持 Jira 平滑迁移,历史项目、工作项、字段映射能够整体平移,这也是我们把「国产替代」列为可行路径的原因,不是为了替代而替代,而是为了让治理体系的迁移成本可控。
3. 基线治理在系统中的四个落点
我想强调的是,我们不是把制度搬进系统,而是把制度翻译成四个系统落点,每个落点对应一个管理动作。
- 项目分级字段。立项时必须选择分级结果,系统根据分级自动套用不同的基线定义模板和审批链路。这一条直接把「小项目套大流程」的问题从流程上消除了。
- 基线快照。在评审通过的那一刻,系统对该项目的范围、里程碑、人力投入做一次快照,后续所有偏差都以快照为参照计算,而不是以最新计划为参照。
- 变更单与审批矩阵。把前面那份四级审批矩阵直接配置进系统,变更单必须填写影响评估字段才能提交,低于填写完整度要求的单据无法流转。
- 偏差看板。按项目组合汇聚基线偏差、里程碑达成率、资源负载三条曲线,管理层每月例会看的就是这张看板,而不是各项目自报的百分比。
4. 90 天数据观察
制度发布后第 90 天,我们做了一次内部数据盘点。需要说明的是,这些数据来自该客户的内部统计,并且受到业务季节性影响,不能简单外推到其他组织,但趋势值得参考。

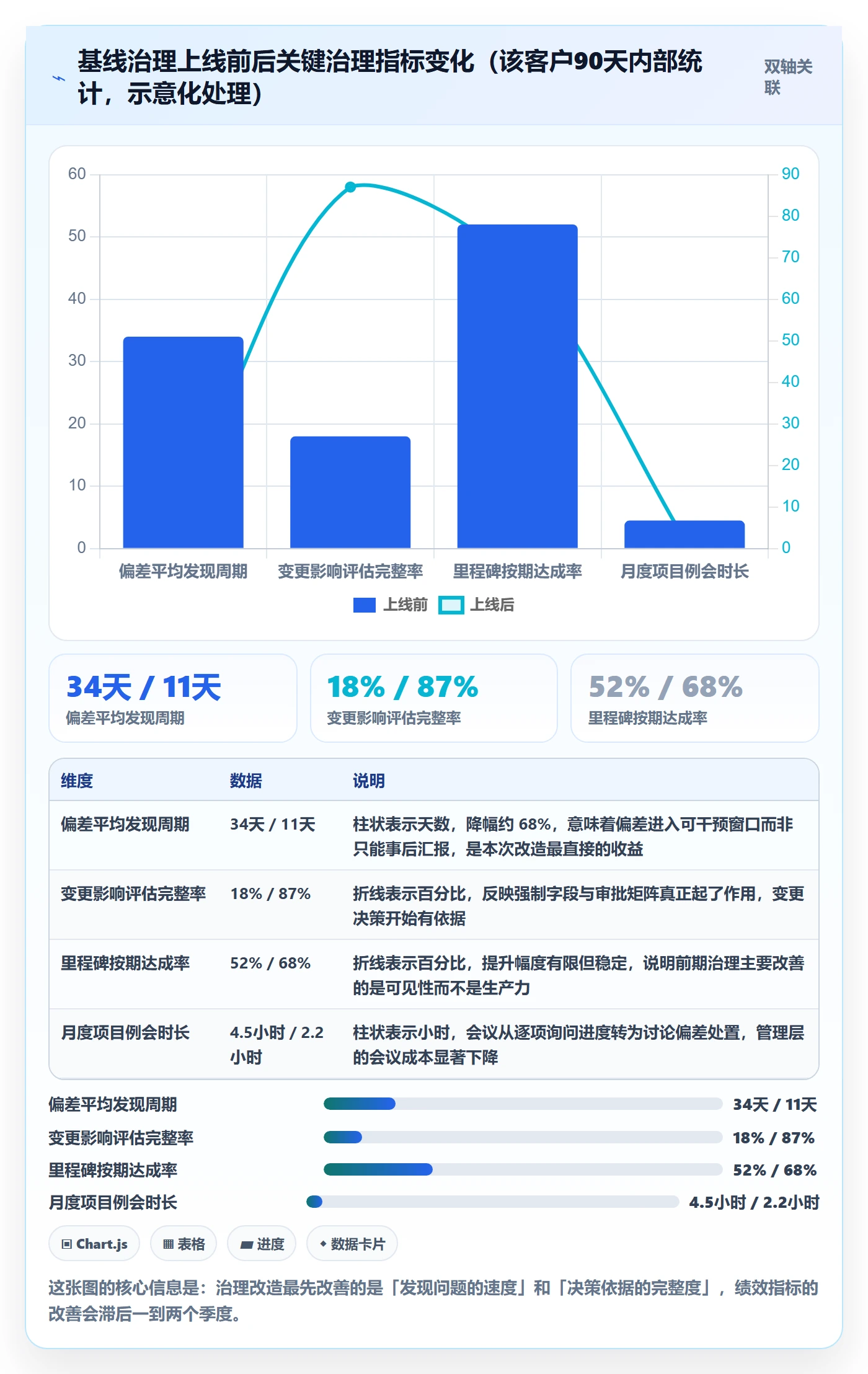

最明显的变化不是项目变快了,而是偏差被更早发现了。基线冻结后,平均在偏离发生后的第 11 天被系统识别,而改造前这个数字是 34 天。提前 20 多天发现偏差,意味着还有调整空间;如果三个月后才发现,能做的往往只剩向上汇报。
第二个变化是变更从「隐性」变成「显性」。改造前每月约有 40 到 60 次未经评估的口头变更,改造后每月正式变更单约 25 次,其中 L2 及以上占 40%。这里我不认为变更总量真的下降了,更合理的解释是:大量过去被隐藏的变更,现在被显性化了。

5. 这个案例的三个可迁移结论
- 制度先行,配置在后。我们花了两周只做一件事:把分级规则和变更矩阵写成可执行的文字,然后才开始做系统配置。跳过这一步的组织,通常会在半年后推翻重来。
- 把「必须填写」变成系统约束。凡是依靠自觉的字段,最终都会变成空值。变更影响评估必须设置成提交的硬性前置条件。
- 让管理层看同一张看板。治理失效往往始于信息不对称,管理层看汇总百分比,项目组看具体任务,两边讨论的根本不是同一件事。
七、管理层操作机制:日历、会议、看板与责任
制度写得再好,管理层不知道该在什么时候做什么动作,也白搭。这一节我给出可以直接照搬的四个机制。
1. 规划日历:把治理动作排进日程
治理失效的一个隐性原因是「没有节奏」。我的建议是把治理动作直接排进管理层的年度日历,形成固定节奏。
- 年度:项目组合规划会,确定下一年度项目分级标准、资源总量和优先级排序规则。
- 季度:组合复盘会,审视项目组合的基线偏差分布,决定继续投入、调整还是终止。
- 月度:项目健康度例会,只看偏差看板,不看进度百分比。
- 触发式:L3 及以上变更评审会,由变更单触发,不占用固定日程。
2. 四类会议:各自解决什么问题
我见过太多组织把所有议题塞进一个月度例会,结果每个议题都只能讨论五分钟。四类会议必须分开。
| 会议类型 | 核心问题 | 参与人 | 输出物 |
|---|---|---|---|
| 项目组合规划会 | 资源往哪投、优先级怎么排 | 经营层、各业务负责人、PMO | 年度组合决策、资源分配方案 |
| 基线评审会 | 这份承诺组织认不认 | 项目发起人、PMO、关键资源方 | 签发的基线版本 |
| 变更评审会 | 旧承诺还认不认、要不要重开价 | 变更审批人、受影响方 | 变更决议、新基线版本 |
| 复盘会 | 哪个假设错了、哪条制度该改 | 项目组、PMO、制度归口部门 | 制度修订提案 |
3. 指标看板:只留四个数
看板最忌讳堆指标。我的建议是管理层看板只保留四个,多了没人看。
- 基线偏差率:当前执行值与基线快照的偏离程度,按进度和成本分别统计。
- 里程碑按期达成率:按季度滚动统计,反映承诺兑现的稳定性。
- 资源负载率:关键岗位的实际投入与承诺投入之比,超过 110% 就要预警。
- 变更密度:单位时间内每项目的正式变更单数量,异常升高说明前端承诺质量下降。
4. 责任矩阵:谁在什么时候做什么
下面这张 RACI 表是我给客户用得最多的一版,可以直接改用。注意发起人这一列,很多组织把发起人写成「知情」,实际上发起人必须对基线负责。
| 治理动作 | 项目发起人 | PMO | 项目经理 | 职能负责人 |
|---|---|---|---|---|
| 项目分级评定 | 批准 | 组织 | 参与 | 参与 |
| 基线评审与签发 | 批准并承诺资源 | 组织评审 | 编制并答辩 | 承诺人力投入 |
| L2 变更审批 | 批准 | 评估影响 | 发起 | 确认资源影响 |
| L3 变更审批 | 提交治理委员会 | 出具评估报告 | 提供方案 | 提供可行方案 |
| 偏差披露 | 知悉并推动处置 | 核查与汇总 | 披露 | 配合处置 |
| 复盘与制度修订 | 支持并参与 | 汇总提案 | 提供素材 | 落实制度变更 |

八、模板与检查清单:让制度变成可执行动作
制度要落地,必须变成表单。我给出五个最小可用的模板,每个都控制在能一页填完的范围内。模板一旦超过一页,填写率就会断崖式下降,这是我在多个组织反复验证过的经验。
1. 一页纸项目章程
只回答六个问题:要解决什么问题、成功标准是什么、不做什么、关键里程碑、需要多少人、发起人是谁。第六个问题最关键,没有具名发起人的项目不应被批准。
2. 基线审批表
包含五组数字和三个签名。五组数字是范围清单、里程碑与关键路径、人力与成本预算、质量与验收标准、主要风险与储备。三个签名是项目经理、PMO、发起人。三者缺一,基线不成立。
3. 变更申请单
必填字段只有四个:变更内容、变更原因、影响评估、建议等级。每一栏都要求填写可核查的信息。比如「影响评估」必须写清对里程碑、成本、资源的量化影响,不接受「影响不大」这类表述。
4. 项目健康度看板
每个项目一行,四列:基线偏差率、里程碑达成率、资源负载率、未关闭的 L2 以上变更数。四条指标中任意两条亮红灯,触发管理层介入。这是我用过的最简易有效的干预规则。
5. 制度落地检查清单
下面这份清单我每次做诊断都会用,共 12 项,你可以直接拿去给项目办自评。
| 序号 | 检查项 | 判断标准 |
|---|---|---|
| 1 | 是否有项目分级标准 | 至少覆盖金额、战略度、资源占用、风险四个维度 |
| 2 | 每级项目是否有差异化流程 | 最小级别项目可免于委员会评审 |
| 3 | 基线内容是否明确定义 | 至少包含范围、进度、成本、质量、风险五类 |
| 4 | 是否有明确的基线冻结节点 | 至少两个冻结点,且写入流程 |
| 5 | 基线是否由发起人签发 | 存在具名发起人的书面确认 |
| 6 | 变更是否有量化门槛 | 「重大」有明确的数值定义 |
| 7 | 变更是否必须做影响评估 | 影响评估为提交的硬性前置条件 |
| 8 | 变更后是否重发基线 | 存在基线版本记录 |
| 9 | 是否有偏差披露机制 | 存在定期偏差上报,且不与个人绩效直接挂钩 |
| 10 | 是否有管理层定期例会 | 月度例会以偏差看板为主要议题 |
| 11 | 复盘是否输出制度修订提案 | 每年至少产生若干条被采纳的修订 |
| 12 | 制度是否有复审周期 | 明确复审频率与责任部门 |

九、不同情况下的行动建议
制度设计没有标准答案,只有匹配度。我按组织规模和成熟度分四档给出建议,你可以直接对号入座。
1. 100 人以下组织:先做两件事,别做八件事
这个阶段的组织最怕流程过重。我的建议是只做两件事:定义「什么算基线」和「谁批准基线变化」。不需要分级,不需要委员会,不需要变更矩阵。
具体做法:每个立项项目必须有一页纸章程,包含里程碑和人力投入,由创始团队成员或业务负责人签字确认。变更只有一个规则,超过原计划工期或投入 20% 的变化,必须重新签一次。就这一条规则,能解决 80% 的问题。
2. 100 到 500 人组织:建立分级和基线模板
这个规模的组织通常已经开始并行十几个项目,资源冲突开始显现。此时最需要的是项目分级,因为一刀切的流程会迅速失去公信力。
建议设置三级:A 级走完整基线评审和变更审批,B 级只需基线备案和月度偏差披露,C 级只需里程碑跟踪。同时上线统一的基线与变更模板,把散落在各处的做法收拢成一种语言。
3. 500 到 2000 人组织:制度 + 平台同步推进
这个规模是治理最容易失控的区间。项目数量多、跨部门协作密、管理层与执行层信息断层明显。此时单纯靠流程文件和会议已经撑不住,必须有平台承载。
我的建议是:先用两到四周把分级规则和变更矩阵写成可执行文本,再选择平台做配置落地。平台的选型上,重点关注三件事:能否支持分级差异化的流程配置、能否做基线快照与版本管理、数据能否留在组织自己的环境里。对于有数据合规要求或涉及敏感项目的组织,私有化部署能力应当作为硬性筛选条件。
4. 2000 人以上或强合规行业:建立治理委员会与审计机制
这个阶段的组织需要独立的治理主体。项目治理委员会负责 L3 以上变更和组合层资源重新分配,PMO 负责数据核查和方法论输出,内部审计按季度抽查基线合规性。
需要提醒的是:委员会不要变成决策瓶颈。委员会的职责是处理例外,而不是审批常态。所有 L1、L2 变更都应在项目层解决,只有真正影响组织目标的变化才上升到委员会。

十、不同情况下的取舍:哪些必须做,哪些可以缓
我常说制度设计最难的不是「加什么」,而是「先不加什么」。下面是我给出的取舍建议。
1. 必须做的四件事
- 项目分级。没有分级,其他所有制度都会在规模增长后失效。这是唯一一件不能推迟的事。
- 基线定义与冻结节点。没有冻结点的计划,本质上不是基线。哪怕只定义范围和里程碑两组数字,也必须先冻起来。
- 变更的量化门槛。「重大」必须变成数字,否则变更制度形同虚设。
- 偏差披露机制。没有偏差披露,管理层永远在信息真空中做决策。
2. 可以缓的四件事
- 全量数据看板。先做四指标的简易看板,不要一上来就做二十个指标的数据中台。
- 自动化度量。手工统计三个月,再决定哪些指标值得自动化。很多组织自动化了一堆没人看的指标。
- 与绩效挂钩。在数据质量稳定一年之前,不要急于把基线数据接入考核,否则数据会立刻失真。
- 全组织制度培训。先在试点项目跑通,形成可展示的样例,再做全员培训,效果差异很大。
3. 坚决不做的三件事
- 不要为每个项目定制制度。例外一旦开口,就无法收回。
- 不要让制度变成追责工具。偏差披露一旦与惩罚挂钩,数据就不再真实。
- 不要在制度未定时上线平台。你会得到一个数字化的混乱,而不是数字化的治理。
4. 取舍的判断标准
面对任何一条新制度建议,我通常问三个问题:这条制度解决的具体问题是什么?如果它不存在,会发生什么?它给一线增加的操作成本是多少?如果第三个问题的答案明显大于第二个问题带来的损失,那这条制度就先不要加。

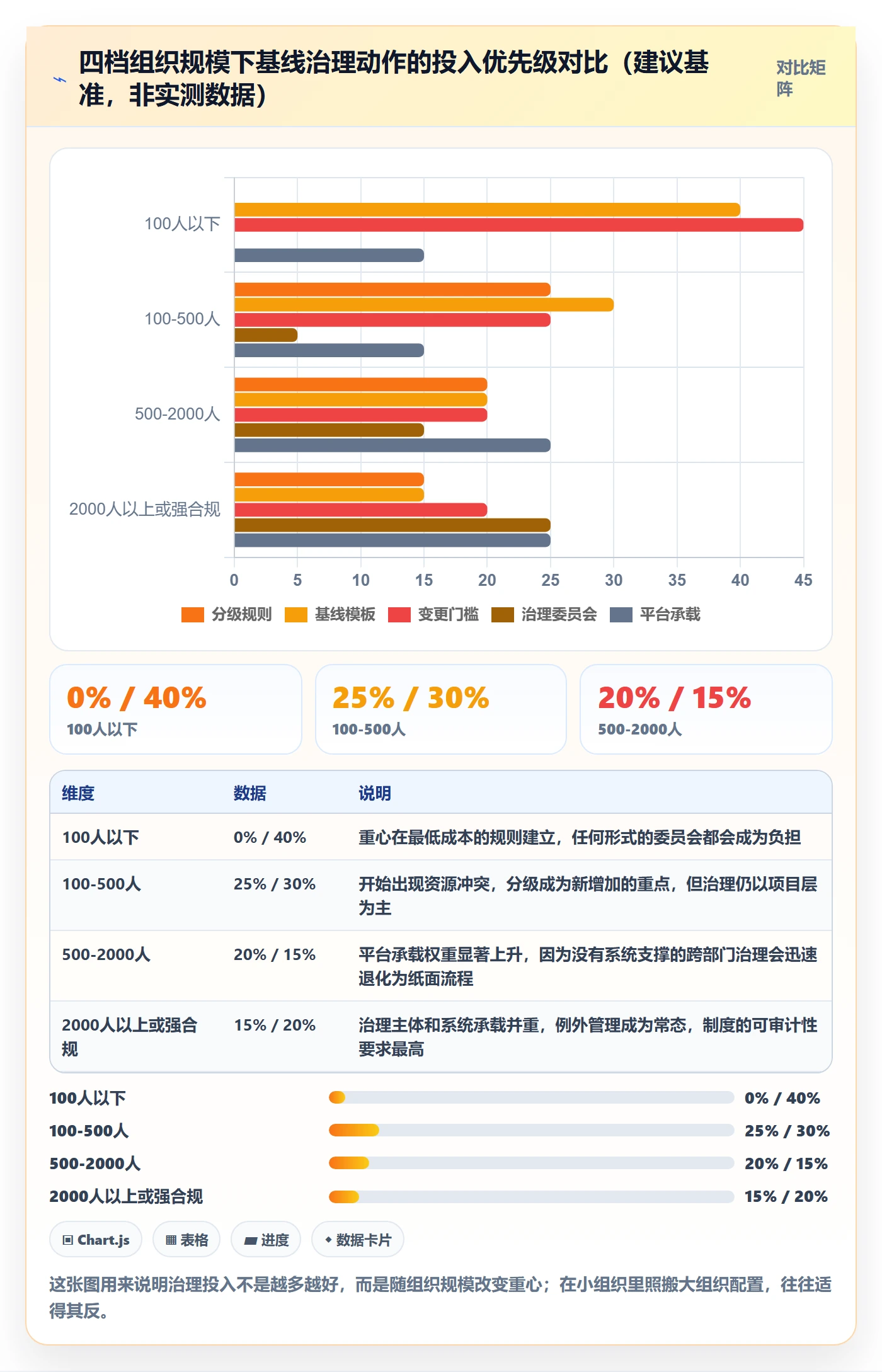

另一个判断依据是项目规模与审批深度的匹配关系。下面这张图展示了我建议的匹配区间,超出区间的管控强度都会带来负收益。

十一、30/90 天实施路线与结语
如果你今天决定动手,我给出一个我实际用过多次的节奏。这个节奏的关键是:不追求一次到位,而是先把最小的闭环跑起来。
1. 前 30 天:只做诊断和设计
- 第 1 周:抽取过去一年所有延期或超支项目,做偏差原因归集,识别你们组织最常见的三类根因。
- 第 2 周:和三类角色做一对一访谈,项目发起人、项目经理、关键资源负责人,了解他们对当前流程的真实评价。访谈中最常出现的一句话,往往就是制度改进的起点。
- 第 3 周:输出项目分级标准、基线定义模板、变更审批矩阵三份文件草稿,控制在五页以内。
- 第 4 周:选择两到三个项目做试点,不发文、不培训,先跑通一遍流程,把问题暴露出来。
2. 第 31 到 90 天:发布、赋能、审计
- 第 31 到 45 天:根据试点反馈修订文件,正式发布制度,并完成一次面向发起人和项目经理的实操培训。培训不要讲制度条款,直接讲怎么填表、怎么开会。
- 第 46 到 70 天:把所有在建项目补录基线,形成第一版全量基线台账。这一步工作量最大,但也是后续所有度量的基础。
- 第 71 到 90 天:做第一次基线合规审计,检查项就是上一节那 12 条清单。审计结论只对制度不对人,重点是找出制度本身的漏洞。
3. 季度复盘与长期演进
三个月后进入常态运行。每季度做一次偏差归集,看看前三个季度重复出现的偏差原因是否下降;每半年复审一次制度,看有多少条条款从未被使用过,从未被使用的条款,通常是过度设计的证据。
关于工具,我的建议是不要在第 1 天就上系统,但也不要拖过第一个季度。当你们已经有了三到五个跑通的试点项目、积累了真实的偏差数据之后,再去做系统配置,配置的准确度会高很多。选型时优先关注能否支持分级差异化流程、能否做基线快照与版本管理、能否满足你们的数据边界要求。对于规模在几百人以上、需要长期沉淀治理资产的组织,私有化部署能力值得列为硬性条件,因为它直接决定了这些数据到底是你们的资产,还是别人的租约。
4. 结语:制度给约束,基线给参照,复盘给进化
回到开头那个 1200 人的装备制造集团。项目延期率高的真正原因,不是他们的计划做得不细,而是他们的组织从来没有为任何一份计划做过承诺。计划是项目经理的,基线才是组织的;前者可以自己改,后者改起来必须有人负责。
如果你只从这篇文章带走一句话,我希望是这句:计划基线落不了地,通常不是缺工具,而是缺一套让管理层在正确的时间发出正确承诺的制度设计。再配一句更具体的操作建议:先把项目分级和基线定义做出来,再建评审与变更机制,最后用复盘推动制度自我修订,顺序反了,效果会差很多。
下一步你可以做三件事:第一,用第八节那 12 条清单给现在的制度做一次自评,看看得分最低的是哪三项;第二,挑一个正在跑的中型项目,试着补一份完整的基线审批表,看看卡在哪;第三,把这篇里那张变更审批矩阵改成你们自己的版本,找发起人确认一遍。做完这三件事,你对自家组织的基线成熟度,会比我写一万字都更清楚。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:计划基线落地方案:管理层开展项目规划的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/300973
读者评论
认同“基线是治理产物”这个判断。很多公司平台字段很全,却没人能说清哪个项目何时正式批过基线。文中场景C尤其真实:变更没有“重大”的量化门槛,所有变化都被说成临时的,最后基线名存实亡。不过37例样本和漏斗留存更像经验推演,实际落地还要补分级标准和资源承诺机制。
从项目经理视角看,误区二“把基线当KPI”最扎心。一旦偏差和绩效直接挂钩,团队就会藏变更、拆任务、挪工期,数据立刻失真。更合理的是考核偏差披露及时性和变更评估质量。文章把工具排在根因末位也客观,工具确实只是放大器,先定冻结节点和变更门槛更重要。
管理层若只把审批当治理,基线就永远落不了地。文中“审批与承诺脱钩”很准确:批了项目却不批资源,半年后资源池必然崩。四层治理结构里,制度层和流程层最关键,尤其需求、设计、发布三个冻结点。建议再补充小项目如何分级豁免,否则基层只会绕着制度走。
