去年我陪同一家年营收 12 亿元的装备制造企业做项目治理复盘。当时他们在建项目 47 个,计划文档齐全率 100%,甘特图更新率 92%,但全年有 19 个项目发生重大延期,平均延期 67 天。管理层每周开一次项目例会,逐页过进度条,一次会开 3 小时。
复盘到第三轮,真正的问题才浮出来:47 个项目里有 6 个已经明显不该继续,但没有任何人有权叫停;有 11 个项目共用同一批结构工程师,同一批人力在三个部门的计划里被重复承诺了两次。
这家企业不缺计划,缺的是制度,一套把"谁在什么节点拍什么板、拍了之后产生什么后果"写死的规则。项目计划管理指南里最容易被跳过的那一章,恰恰是管理层最该读的那一章。
下面我先给结论,再拆层级、拆机制、拆误区,最后给一套 90 天可执行的落地路线,以及不同规模组织该怎么取舍。
一、先给结论:管理层在项目计划里的产出不是"计划",是"决策"
1. 失败的根因几乎都不是计划质量
我经手过三类组织的项目复盘:百人规模的软件公司、千人规模的制造企业、以及一个集团级 PMO。它们的计划工具、模板、汇报频率完全不同,但失败模式高度一致,计划做得越漂亮,管理层越容易把它当成交付物来验收,而不是当成决策的输入。
计划是项目经理的工作产品。管理层的产出是另一套东西:批不批、给多少资源、谁负责、什么时候停。这四件事计划文档里不会写,写了也不算数,因为它们必须由有授权的人当场认领。
2. 只有管理层能回答的四个问题
我把项目治理中不可下放的决策收敛成四个问题。它们有一个共同特征:项目经理无论多资深都无权回答,回答了也执行不动。
- 做不做:这个项目是否进入本年度的项目组合,以及在组合中的优先级排第几。
- 谁负责:跨部门冲突时谁有最终裁决权,项目负责人能调动哪一级资源。
- 给多少:人力、预算、时间的上限是多少,超限走什么流程。
- 什么时候停:触发叫停的条件是什么,谁有权拍这个板,叫停后人员怎么安置。
这四个问题如果悬空,制度写得再厚也只是文档。反过来,只要这四个问题有明确答案,哪怕流程粗糙一点,项目也不会失控到不可收拾。
3. 一句话自检标准
判断一家公司的项目治理是否真的在运行,我通常只问一句话:过去 12 个月,你们主动叫停过几个项目?
如果答案是 0,基本可以确定制度是空转的。一个正常运转的项目组合里,一定有项目因为市场变化、资源不足、目标失效而被终止。一个都不停,说明要么立项门槛形同虚设,要么没人愿意承担叫停的政治成本。

二、两个层级:组合层规划与执行层计划,混在一起制度必然失效
1. 组合层规划管的是"选择",不是"细化"
组合层规划回答的是资源在项目之间的分配。它的时间尺度通常是季度到年度,颗粒度是"某某项目占多少人力峰值",输出物是项目清单、优先级排序和资源盘子。
我见过最典型的组合层失位,是管理层把"资源不够"当成项目负责人的执行问题。实际上资源不够从来不是执行问题,是分配问题,当 20 个项目同时要求同一个架构师在同一个季度投入 50% 时间时,这不是计划能力问题,是组合层没有做过资源可行性校验。
2. 执行层计划管的是"兑现",不是"选择"
执行层计划回答的是在给定资源下如何交付。它的时间尺度是周到月,颗粒度是任务、里程碑、依赖关系,输出物是进度计划、资源负荷表和风险清单。
这一层做得好不好,判断标准很单一:计划里的资源负荷是否与真实可用工时一致。我抽查过一家公司的 12 份项目计划,其中 9 份把关键成员的负荷排到了 130% 以上,计划从签批那一刻起就不可能成立。
3. 两层对照:谁决策、谁输出、错在哪里
| 维度 | 组合层规划 | 执行层计划 |
|---|---|---|
| 核心问题 | 做哪些、先做哪个、资源给谁 | 怎么做、谁做、什么时候做完 |
| 决策人 | 分管领导 / 项目决策委员会 | 项目负责人 |
| 时间尺度 | 季度至年度 | 周至月 |
| 颗粒度 | 项目级、人力峰值级 | 任务级、人天级 |
| 主要输出物 | 项目清单、优先级、资源分配表 | WBS、进度计划、风险登记册 |
| 典型错误 | 所有项目都批,不做减法 | 负荷超 100%,依赖未识别 |
| 失效后果 | 资源长期透支,多项目集体延期 | 单项目延期,连锁影响下游 |
把这两层混在一起,最直接的后果是资源被双重承诺。组合层批了项目,执行层又各自独立排了计划,两边都没有校验对方的假设,最后必然在某个时间点集中爆雷。

三、制度设计的六件骨架机制,以及每件必须写清的三件事
项目管理制度不需要写得厚,但必须写得"能执行"。我在实践中把制度骨架收敛成六件机制,每一件都要求写清触发条件、责任人、输出物这三件事。缺任何一件,机制就会在实际操作中被绕开。
1. 立项与审批:先解决"该不该做"
要解决的问题:项目从哪来、谁有权发起、什么条件下必须驳回。绝大多数制度失效,是从立项门槛形同虚设开始的。
- 触发条件:预计投入超过 X 人天或 Y 万元,或跨 2 个以上部门,或涉及客户承诺,必须走正式立项。
- 责任人:发起人提交,业务负责人初审,分管领导或决策委员会批准。
- 输出物:立项单、目标与范围边界说明、初步资源估算、批准意见。
管理层在这件事上的动作只有一个:批目标与边界,不批预算数字。预算数字是估算,会变;目标是决策,不该轻易变。我在实践中要求立项单里必须有一句可以被证伪的目标陈述,比如"在 11 月底前完成 3 条产线的系统切换并通过验收",而不是"提升产线数字化水平"。
立项单最小字段集(可直接抄进审批表单)
- 项目名称 / 发起人 / 业务负责人
- 目标陈述(可证伪,含时间、对象、验收标准)
- 范围边界(做什么 / 明确不做什么)
- 资源需求(人力峰值、预算上限、外部依赖)
- 建议分级(A / B / C)及理由
- 关键里程碑(不超过 5 个)
- 叫停条件(什么情况下建议终止)
- 审批意见(批准 / 有条件批准 / 驳回,附条件)
第 7 项"叫停条件"是最容易被删掉、也最不该删掉的一栏。在立项时就把叫停条件写上,等于提前给未来的终止决策留了台阶,避免叫停变成对某个人的否定。
2. 分级分类:管理层最有力的一个抓手
要解决的问题:不是所有项目都值得占用同等管理注意力。分级没做对,制度一定执行不下去,因为所有项目都成了 A 类。
- 触发条件:立项时按金额、战略关联度、跨部门程度、合规风险四个维度打分,落入 A / B / C 三类。
- 责任人:PMO 或指定归口部门初评,分管领导确认。
- 输出物:项目分级结论、对应的审批层级、报告频率、资源优先级。
分级的价值不在于分类本身,而在于它把管理注意力变成了有限资源并强制分配。我建议的分级对应关系大致是:A 类由分管领导或决策委员会审批、月度汇报、资源优先级最高;B 类由部门负责人审批、里程碑汇报;C 类由团队自管、季度抽检。
判断分级是否有效,看两个数:A 类项目占总数比例是否在 10%-20% 之间;以及 A 类项目是否占用了 50% 以上的关键资源。两个数都对不上,分级就是装饰。

3. 授权与职责:把"谁说了算"写进一张表
要解决的问题:跨部门冲突时找谁裁决、谁能代表项目对外承诺、谁只是被知会。这一层不写清楚,项目负责人会陷入无休止的协调。
- 触发条件:项目立项批准后 5 个工作日内完成职责矩阵确认。
- 责任人:项目负责人起草,涉及部门负责人确认,分管领导批准。
- 输出物:职责矩阵表(决策人 / 执行人 / 被咨询人 / 被知会人)、授权额度说明。
我特别建议在授权额度上写死具体数字,比如"项目负责人可自主调配不超过项目总预算 5% 的费用;超出部分需分管领导批准"。没有具体额度的授权等于没有授权,项目负责人每花一笔钱都要请示,管理层的日程会被琐事填满。
4. 计划编制与评审:审的是自洽性,不是细节
要解决的问题:计划做到什么程度算合格、谁评审、评审不通过怎么办。
- 触发条件:A 类项目必须在启动会后 10 个工作日内提交正式计划并完成评审;B 类项目由部门内部评审。
- 责任人:项目负责人编制,PMO 组织评审,分管领导参加 A 类评审。
- 输出物:评审记录、修改意见、评审结论(通过 / 有条件通过 / 重做)。
评审环节最需要克制的就是管理层。我见过分管领导在评审会上逐条追问某个任务为什么是 3 天而不是 5 天,这种追问会把评审会变成排期会。管理层在计划评审上只审三件事:目标、资源、时间是否互相自洽。三者矛盾的项目一律退回,细节留给项目组。
5. 执行监控与里程碑评审:什么节点必须汇报
要解决的问题:汇报频率过高会变成形式主义,过低会在问题暴露时已经太晚。
- 触发条件:里程碑达成或滑期超过阈值(我通常设 A 类 5%、B 类 10%)时触发汇报。
- 责任人:项目负责人提交,PMO 校验,分管领导决策。
- 输出物:里程碑评审记录、后续资源调整意见。
这里有一个反直觉的经验:汇报频率应该由偏差率触发,而不是由日历触发。固定月度汇报的最大问题是,一切正常的项目也要占用同样多的汇报时间,管理层的注意力被平摊,真正出问题的项目反而得不到集中关注。

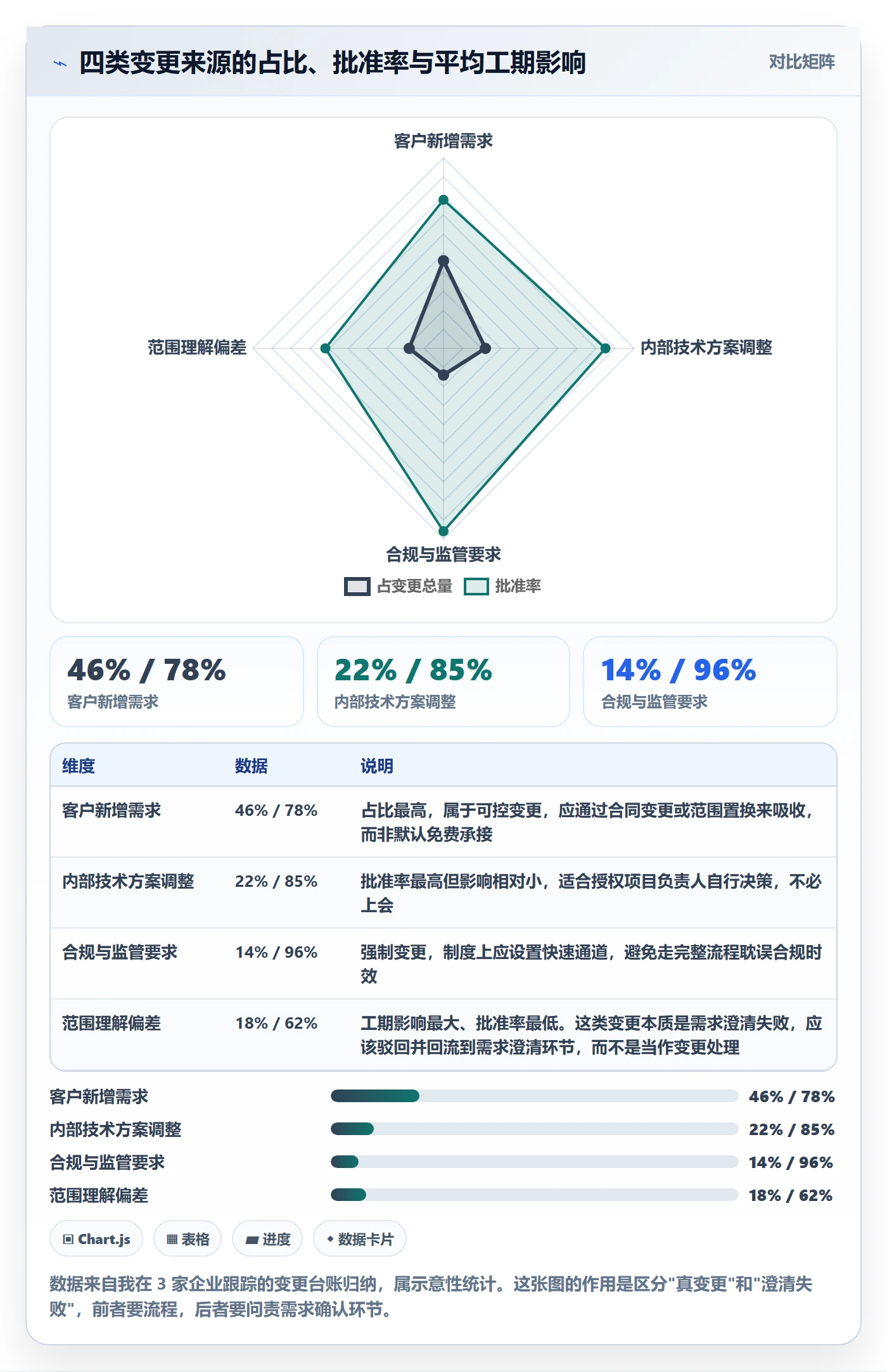

6. 变更控制与收尾复盘:让变更付出代价
要解决的问题:变更谁批、批了之后付出什么代价、复盘结论流向哪里。这一层是制度失效的第一现场。
- 触发条件:范围、工期、预算、关键资源任一发生变化的变更,均须提交变更申请。
- 责任人:申请方提交,项目负责人评估影响,变更评审机制裁决(部分项目管理体系称 CCB,不同组织叫法不一,重点是有人集体裁决而非个人拍板)。
- 输出物:变更单、影响评估、资源或工期的等价调整方案、复盘结论。
我的核心主张是:变更必须换取等价资源或等量延期,二者至少要换一个。允许"只加需求不加资源"的制度,三个月内必然被架空,因为所有人都会发现,走不走变更流程,结果都是加班。

四、五个把制度写死的方式:症状、根因与补法
制度落地不了,往往不是因为写得不全,而是因为写的方式本身有缺陷。下面五种情况我几乎在每一家企业都能见到至少两种。
1. 分级标准形同虚设:所有项目都成 A 类
症状:审批表上都有分级栏,但 60% 以上的项目被评为 A 类,A 类项目的月度汇报会开到晚上九点。
根因:分级标准用的是"重要性""战略性"这类无法量化的词,没有硬性约束。同时,发起方天然倾向于把自己申报的项目往高里报,因为高分级意味着更多资源和更高关注度。
补法:给 A 类设置数量上限或比例上限,并要求跨部门评审确认。当 A 类名额有限时,申报方会自己做取舍,这比任何培训都有效。
2. 审批链条过长:管理层成了流程瓶颈
症状:一个 20 万元的项目要经过 7 个签字节点,平均流转 11 个工作日。业务部门等不及,开始先开工后补单。
根因:制度设计时按照"风险越高、审批越严"的朴素逻辑,把所有项目的审批链都拉长,没有做分级授权。
补法:把审批节点数量与项目分级严格挂钩。C 类项目最多 2 个节点,B 类 3 个,A 类才走完整流程。我通常建议 C 类项目采用备案制,不需要事前审批。
3. 变更无成本:一句"客户要求"就能改
症状:变更单上有申请记录,但没有一次因为变更而调整工期或补充资源。项目结束时间从头到尾没动过。
根因:变更流程只做了"记录",没有做"约束"。审批变成了盖章确认,而非资源再分配。
补法:在变更单上强制填写"本次变更的资源来源或工期调整",填写不出来就不受理。这一条改动很小,效果非常直接。
4. 只考核按时交付,不考核该不该做
症状:项目负责人的绩效完全绑定交付时间,导致没有人愿意在项目中期承认目标已经失效。拖到最后一刻,反而以"客观困难"结项。
根因:考核指标只覆盖执行层,没有覆盖组合层。管理层没有把"及时终止无效项目"纳入正向激励。
补法:把"主动提出终止建议"纳入项目负责人的正向评价。这条在多数公司是反直觉的,但它是让叫停机制真正活起来的唯一办法。
5. 复盘不闭环:结论进不了下一版制度
症状:每个项目结束都写复盘报告,但复盘报告归档后无人再看,同类问题在下一个项目上原样重演。
根因:复盘输出没有指定去向。没有去向的文档,等于没有产出。
补法:要求每次复盘至少产出一条对制度的修改建议,由 PMO 汇总,季度评审一次,采纳的写进下一版制度并公布变更点。这样制度才是活的。

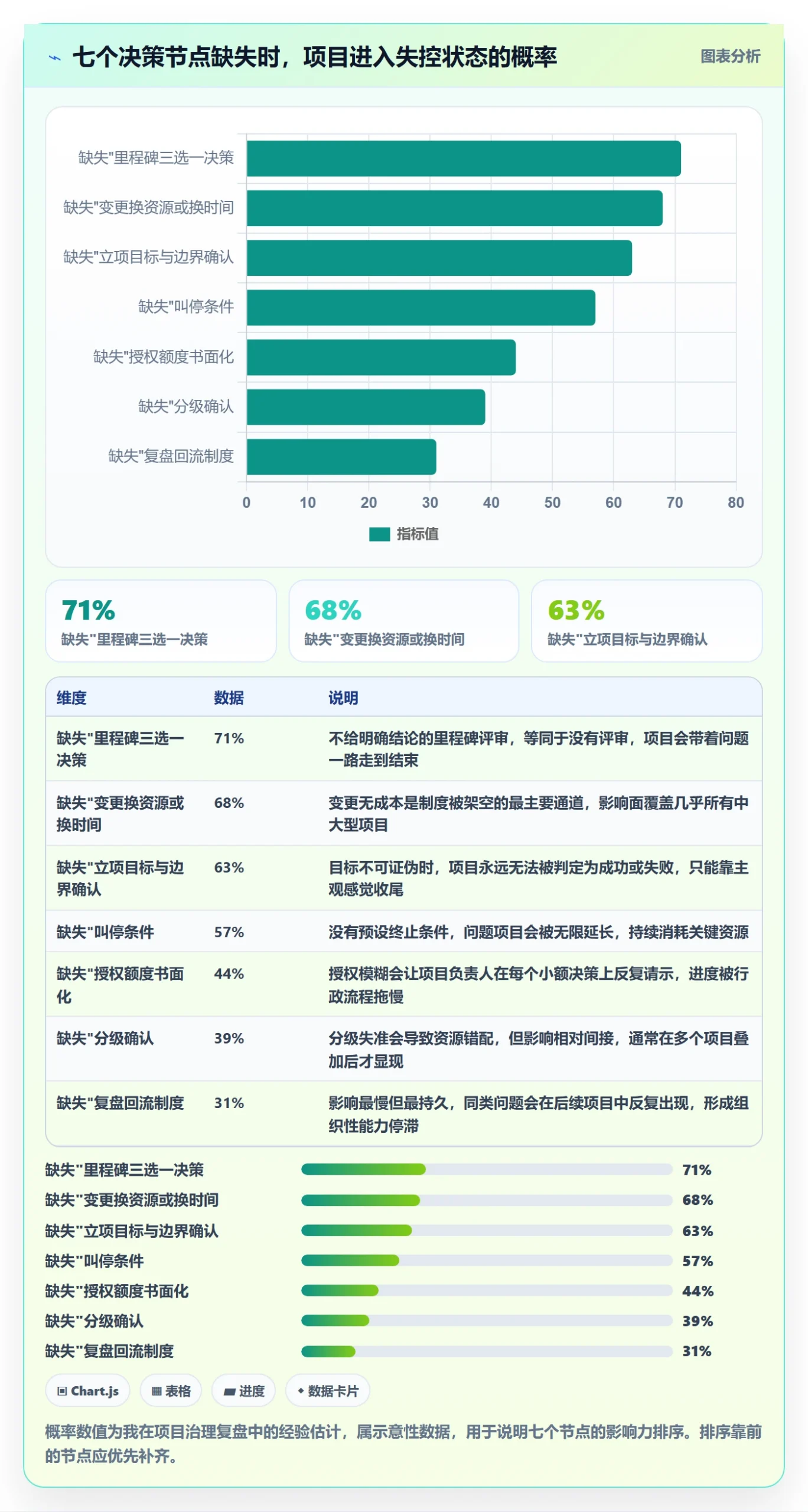

五、管理层的七个必须亲自拍板的时点
把制度骨架搭好之后,剩下的问题是:管理层到底在哪些时点必须出现。我把它收敛为七个决策节点,每个节点写明该你签的字、不该你管的事、常见踩坑。
1. 立项时:批准目标与边界
(1)该你签的字
确认项目目标可证伪、范围边界清晰(尤其要写清"不做什么")、叫停条件已列明。这三个要素齐备才签字。
(2)不该你管的事
不要在这个节点纠结具体技术方案和人员名单。方案在计划评审时再看,人员由项目负责人组队。
(3)常见踩坑
目标写成"提升效率""推进数字化转型"这类无法证伪的表述。我的经验是,凡是无法回答"到什么时间、达到什么状态算成功"的目标,一律退回重写。
2. 分级时:确认这个项目值得占用哪一级资源
(1)该你签的字
确认分级结论,尤其是确认 A 类项目的名额分配,它直接决定了哪些项目能优先拿到关键人力。
(2)不该你管的事
不要逐项核对打分表的每一项分数。分级是工具,不是考试。
(3)常见踩坑
用"这个项目是老板关注的"来推翻分级结果。一旦出现这种情况,分级体系会迅速失去公信力,后续所有项目都会往"老板关注"上靠。
3. 启动时:批准章程,指定负责人,明确授权额度
(1)该你签的字
批准项目章程,当面指定项目负责人,并明确授权额度(费用、人力调动、对外承诺范围)。
(2)不该你管的事
不要替项目负责人挑选团队成员。授权一旦给出,选人就是他的责任。
(3)常见踩坑
授权只在会上口头说,不落到书面。三个月后出现资源争抢时,各部门会说"没收到过正式通知"。授权必须有书面记录,哪怕只是一封确认邮件。
4. 计划评审时:只审目标、资源、时间是否自洽
(1)该你签的字
确认三者自洽:目标所需的工作量、可用资源、承诺工期是否匹配。三者矛盾就退回,不进入打补丁阶段。
(2)不该你管的事
不要审任务拆解粒度和排期细节。评审会不是排期会,一旦开始讨论某个任务 3 天还是 5 天,会议就已经跑偏了。
(3)常见踩坑
明知资源不足仍然批准计划,寄希望于"执行过程中再协调"。这类项目 90% 会在中期进入失控状态。
5. 里程碑时:决定继续、调整还是叫停
(1)该你签的字
在关键里程碑上给出三选一的明确结论:继续、调整(含资源和工期)、叫停。含糊的"再观察一段时间"是最糟的选项。
(2)不该你管的事
不要评价团队的努力程度。里程碑决策只看目标和现实条件是否还成立。
(3)常见踩坑
因为已经投入了大量资源而不愿叫停。叫停权是制度里最容易被忽略、也最值钱的一条。沉没成本不参与决策,这是管理层在项目治理上最需要克制的本能。
6. 重大变更时:变更必须换等价资源或换时间
(1)该你签的字
批准变更,同时批准资源追加或工期顺延的方案。两样都不批,就等于不批准这个变更。
(2)不该你管的事
不要参与变更技术可行性的讨论,那是项目组和专业部门的职责。
(3)常见踩坑
口头同意"先做起来,资源后面再说"。这句话在多数组织里等同于资源永远不会到位。
7. 收尾时:看复盘结论是否回流制度
(1)该你签的字
确认复盘结论中至少有一条进入了制度修订清单,以及责任人是否明确。
(2)不该你管的事
不要只关注项目是否"顺利结项"。顺利结项的项目也可能暴露出制度漏洞。
(3)常见踩坑
把复盘会开成表彰会或批斗会。复盘的价值在于改变下一版制度,而不在于评价上一批人。

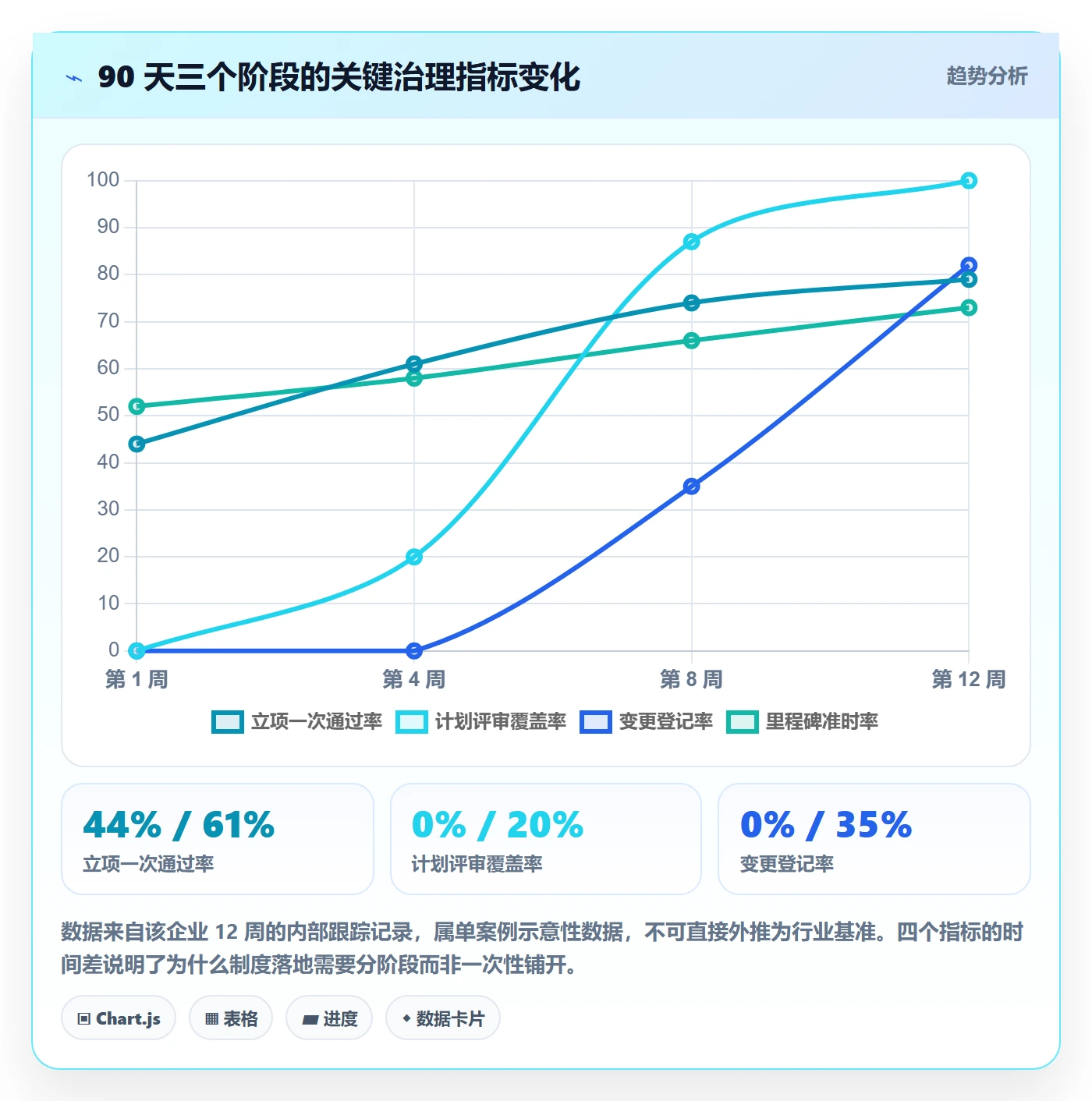

六、一个真实场景的 90 天落地观察:从入口管到复盘
1. 背景与起点
这家企业约 400 人,软件与硬件混合业务,同期在建项目 30 个左右。它的情况很有代表性:制度文件齐全,有立项单、有周报、有月度例会,但执行层面基本靠人情。

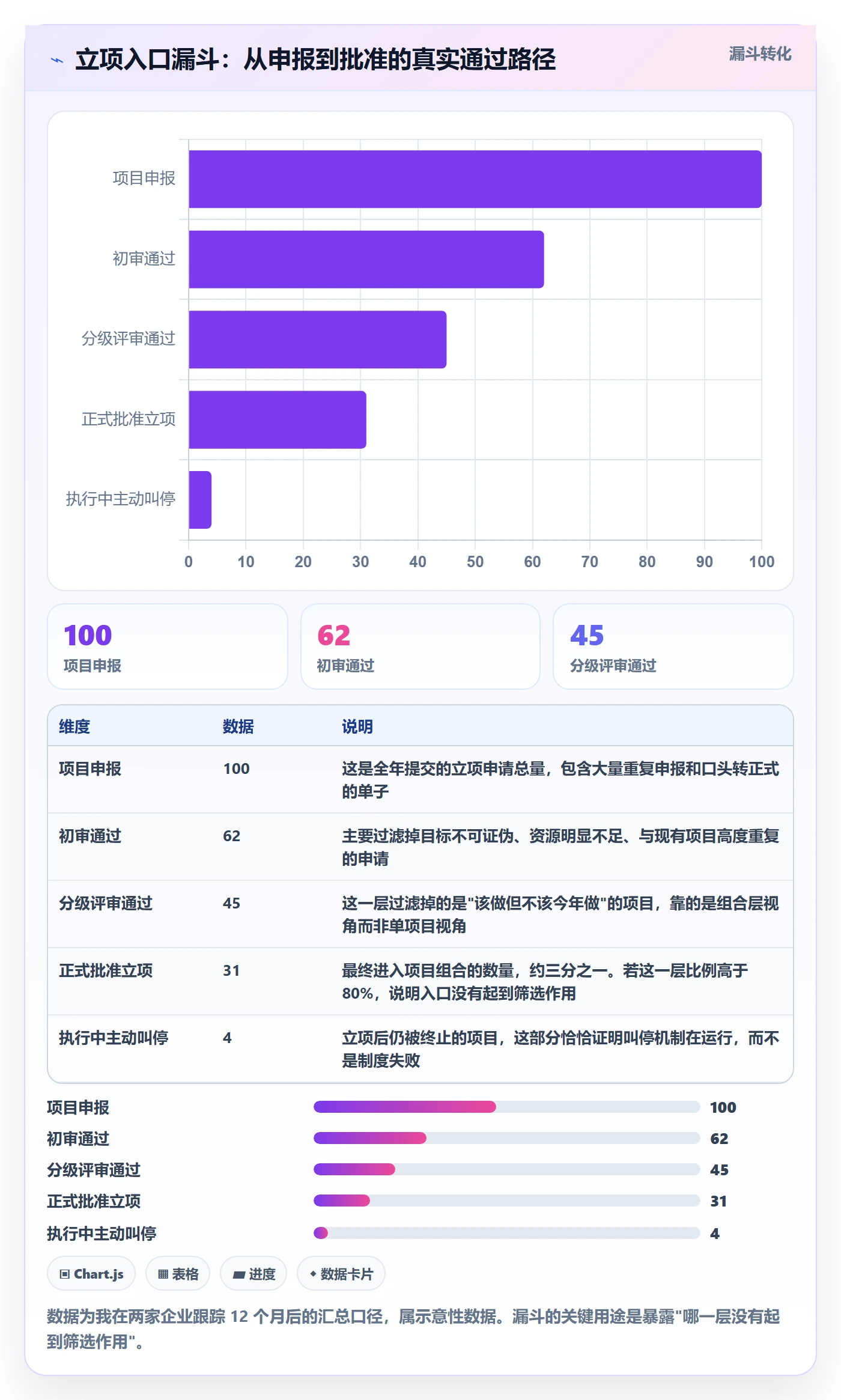

我介入时梳理出的三个核心问题:立项无门槛,任何部门都可以发起项目;资源不做组合层校验,同一个测试团队被三个项目同时列为"已确认资源";变更无登记,全年没有一条正式变更记录,但项目平均范围扩大了约 40%。
2. 第 1 个月:先管住入口

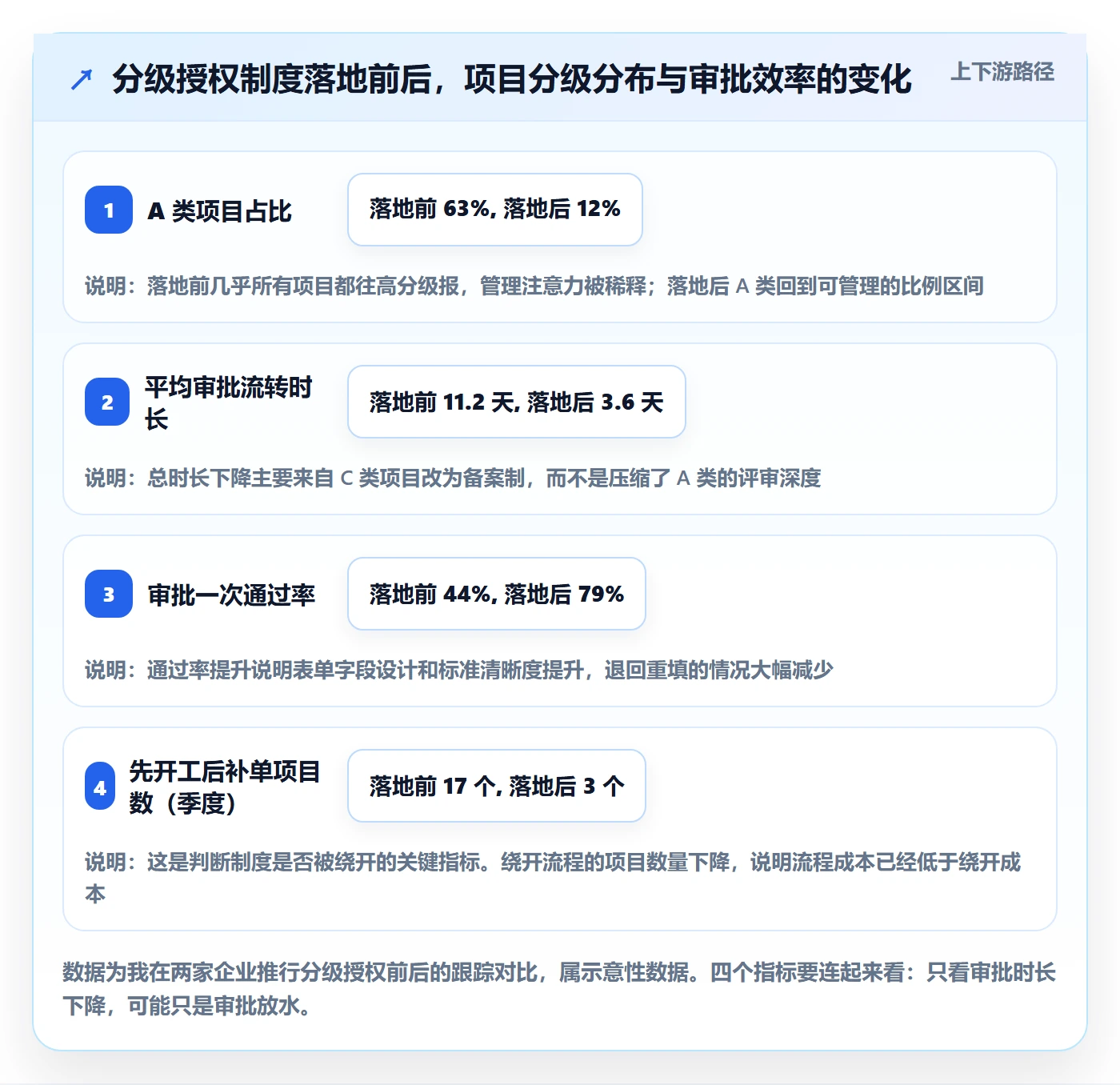

第一个月只做两件事:定分级标准,上立项模板。这一阶段刻意不碰执行层的流程,因为入口没管住的情况下,越往下管越乱。
分级标准用了四个维度打分:预算规模、战略关联度、跨部门程度、合规风险。总分落区对应 A / B / C 三类,同时硬性规定 A 类项目全年不超过项目总数的 20%。
落地第一个月最明显的阻力来自"为什么我的项目是 C 类"。解决办法是公开打分表和各维度的评分依据,让讨论回到维度本身,而不是回到部门地位。
3. 第 2 个月:跑通计划评审与里程碑汇报
第二个月选 6 个在跑项目做试点,强制走新的评审流程。评审只审三件事:目标、资源、时间是否自洽。第一个月内有 4 个项目因为资源负荷超过 110% 被退回重排。
里程碑汇报改成偏差触发制:滑期超过 5%(A 类)或 10%(B 类)自动触发汇报,正常项目一个月只报一次汇总数据。这一改动把管理层每周 3 小时的例会压缩到 70 分钟。
4. 第 3 个月:上线变更控制,完成首次闭环复盘
第三个月上线变更单,并在表单上强制要求填写"资源来源或工期调整"。上线首月登记变更 23 条,其中 9 条因为无法说明资源来源被驳回或退回重议。
月底做了第一次制度闭环复盘,产出的 7 条修改建议里有 5 条被采纳写进第二版制度,包括把 C 类项目改为备案制、把合规类变更单设快速通道。这一步的意义在于让所有人看到:复盘不是形式,制度是会被改的。
5. 工具支撑:这个阶段我们怎么选型
流程跑通之后,靠表格和邮件已经撑不住了。变更单、里程碑记录、资源负荷表分散在十几个文件里,跨部门可见性基本为零。这个阶段我们做了一次工具选型。

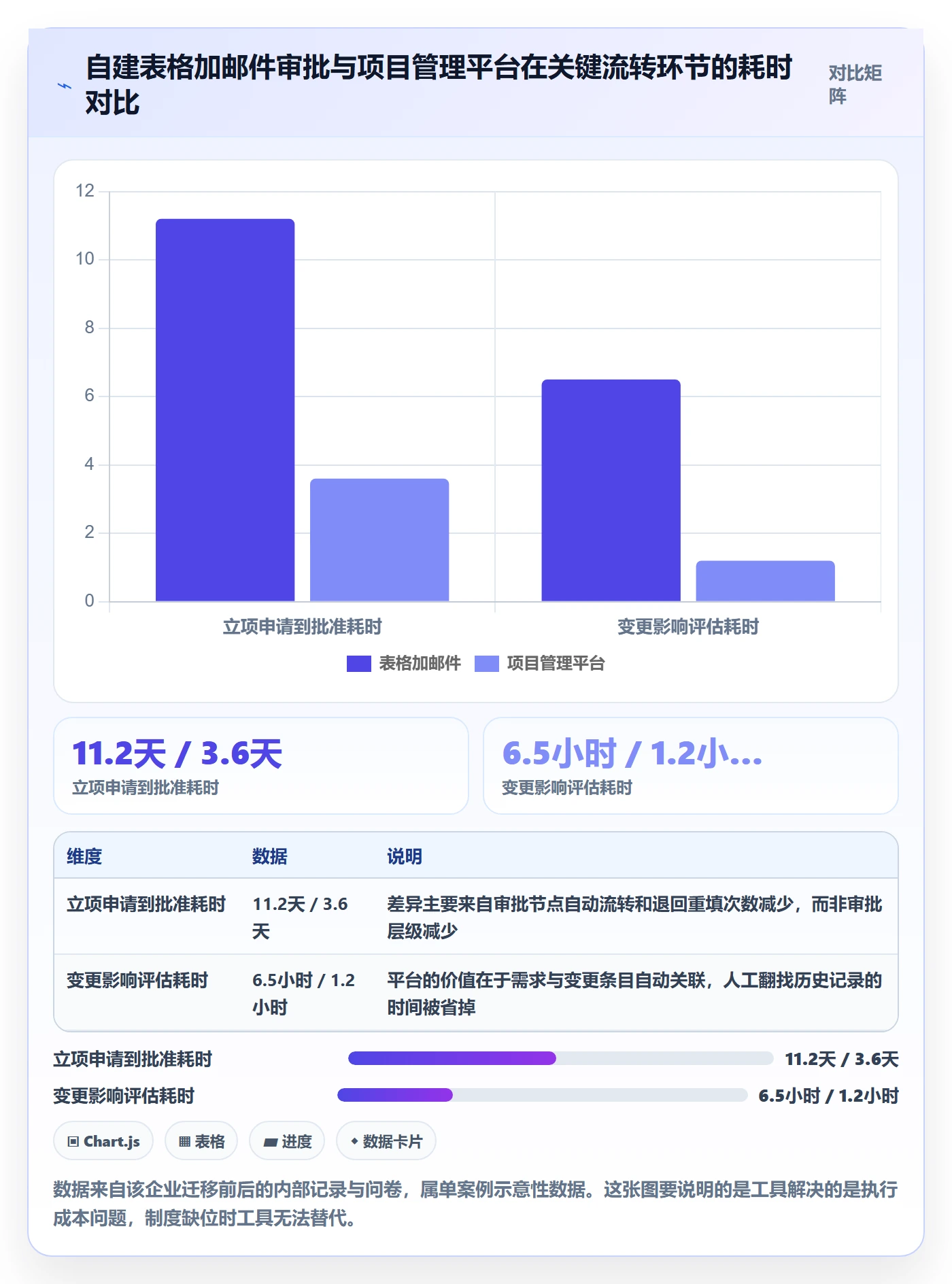

选型时有四个硬性条件:支持私有化部署(数据不能出内网)、支持与现有研发流程平滑衔接、能够承载分级审批与变更登记的字段化要求、以及后续维护的可持续性。
这个团队此前长期使用 Jira,迁移成本是必须考虑的变量。最终选择了 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代方案里是比较贴合他们诉求的一个。这里我想说明的是,工具不是制度的前提,但当流程复杂到一定程度,工具决定了制度能不能被低成本执行。
具体落到三个场景:立项与分级审批在平台上流转,平均流转时长从 11.2 天降到 3.6 天;变更单与需求条目直接关联,变更影响可以沿需求链追溯;资源负荷在平台上按人聚合,跨项目的重复承诺在排期阶段就能被发现,而不是等到冲突爆发。

6. 数据观察:哪些指标真的变了
| 观察项 | 推行前 | 推行 90 天后 | 我的解读 |
|---|---|---|---|
| 在建项目数量 | 30 个 | 22 个 | 减少的不是业务量,是低优先级项目的挂账 |
| A 类项目占比 | 约 60% | 13% | 管理注意力重新集中到少数关键项目 |
| 正式变更记录 | 0 条/年 | 23 条/首月 | 不是变更变多了,是变更终于被看见了 |
| 管理层例会时长 | 180 分钟 | 70 分钟 | 偏差触发的汇报机制替代了日历触发的例行汇报 |
| 主动终止项目 | 0 个/年 | 2 个/季 | 这是最关键的指标,说明叫停机制真的在运行 |

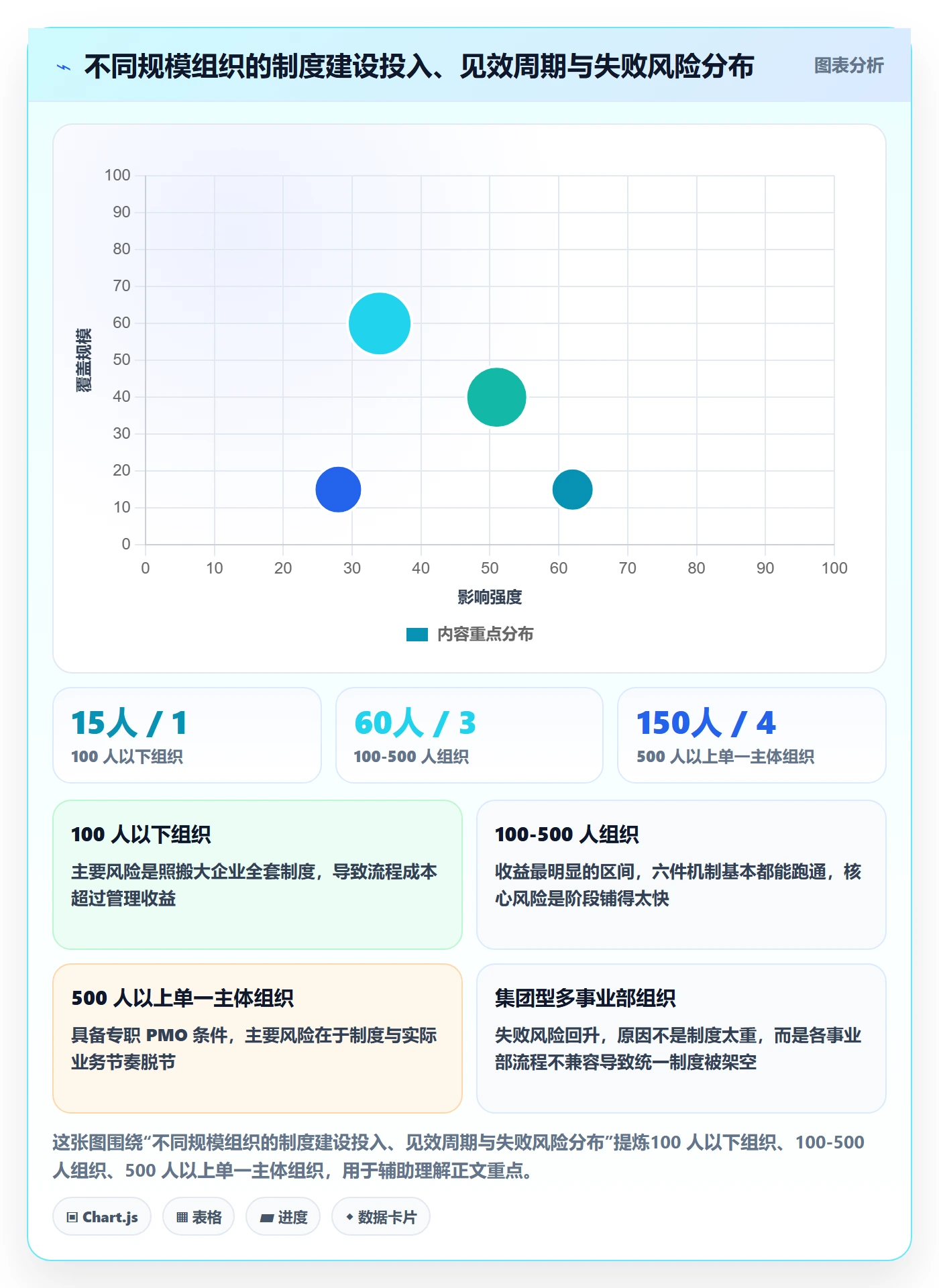

七、不同情况下的行动建议
同一套制度模板不可能适配所有组织。下面按三种常见情形给出差异化的行动建议,你可以直接对号入座。
1. 100 人以下组织:先做入口,别做全套
这个阶段最大的风险是制度成本高于收益。我的建议是只做两件事:立项门槛和分级备案。立项单控制在半页纸以内,分级只分两级(重点 / 一般),不需要独立 PMO,由一位分管领导兼任归口即可。
不要在这个阶段引入变更控制委员会、月度里程碑汇报、多维度打分卡。这些机制在项目数量少于 10 个时,收益远低于维持成本。
2. 100-500 人组织:六件机制全上,但要分阶段
这是制度收益最明显的区间。我的建议顺序是:第 1 月管入口(立项 + 分级),第 2 月管过程(计划评审 + 偏差触发汇报),第 3 月管变更与复盘。
这个阶段需要一位专职或半专职的 PMO 角色。PMO 的定位应该是流程运营者,不是审批者。如果 PMO 变成了第二个审批关口,业务部门会迅速把它视为障碍。
3. 500 人以上或集团型组织:先统一语言,再统一流程
这个规模最大的问题不是流程缺失,而是各事业部流程不兼容。此时不要急于下发统一制度,先统一三样东西:项目分级标准、阶段划分与里程碑命名、关键报告口径。
统一语言之后,再推动跨事业部的资源可视化和组合层评审。这个阶段工具的价值会被显著放大,因为跨组织的人工协调成本已经高到不可承受。

八、不同情况下的取舍:四组必须提前想清楚的权衡
制度设计本质上是一系列取舍,而不是寻找最优解。下面四组权衡,我建议在制度定稿前就和关键干系人对齐,避免推行到一半再回头改。
1. 审批深度与响应速度
审批越严,风险越低,但业务响应越慢。这个取舍没有通用答案,取决于错误决策的代价有多大。
我的经验判断是:错误决策后果不可逆的环节(如重大合同承诺、合规相关的范围变更),审批可以严;后果可逆的环节(如内部排期调整、小额费用),授权到底。把这两类混在一起管理,是审批链条失控的主要原因。
2. 标准统一与业务灵活
统一标准的好处是可比、可汇总、可复用;坏处是不同业务线的真实节奏被强行拉平。研发类项目和交付类项目的节奏差异可能达到数倍。
我的建议是统一"骨架"、放开"肌肉":阶段划分、里程碑命名、分级标准统一;具体的报告频率、评审形式、任务粒度由各业务线自定。这样既能汇总到组合层,又不会扼杀业务灵活性。
3. 工具先行与制度先行
这是最常见的一组争论。我的判断很明确:流程未定型时上工具,等于把混乱固化下来。工具的价值在于降低既定流程的执行成本,而不是帮你设计流程。
但也有例外:当跨部门信息不透明已经成为主要矛盾时(比如资源冲突根本发现不了),可以先用工具的可见性能力,再补流程规则。这个顺序的前提是,工具的字段设计已经过讨论,不是默认模板直接上线。
4. 叫停的果断与沉没成本
这是最难的一组,因为它涉及人的判断而非流程设计。已经投入 8 个月、300 人天的项目,即使目标已经明显失效,也很难有人愿意签字终止。
我的处理方式是把叫停决策去个人化:在立项时就把叫停条件写进立项单,到了触发条件就自动进入评审,而不是由某个人在某个时刻提出"我觉得该停了"。制度替你承担了一部分人际压力,这是制度存在的意义之一。
| 取舍项 | 偏严的代价 | 偏松的代价 | 我的建议分界 |
|---|---|---|---|
| 审批深度 | 业务绕开流程,先做后补 | 错误决策进入执行,返工成本高 | 按后果可逆性划线 |
| 标准统一 | 业务节奏被拉平,执行力下降 | 数据无法汇总,组合层失明 | 骨架统一,肌肉放开 |
| 工具先行 | 把未定型的混乱固化 | 人工协调成本持续累积 | 流程先定稿,工具后落地 |
| 叫停决策 | 误停有价值项目 | 无效项目长期占用资源 | 立项时预设叫停条件 |

九、结语:管理层在项目治理上的能力,体现在"停得下来"
回到开头那家 47 个在建项目的企业。它的计划文档做得比大多数公司都漂亮,但没有人有权叫停,也没有一张表能显示同一个工程师被三个项目同时占用。计划能力从来不稀缺,决策结构才是稀缺的。
我对这件事的判断可以浓缩成一句话:管理层的项目治理能力,不体现在计划做得多细,而体现在该停的时候停不停得下来。叫停机制是这套制度里最后被建立、也最能说明问题是否真实运转的一环。
如果你准备动手,我建议按下面的顺序推进,不要跳步:
- 先做一次现状盘点:统计过去 12 个月的在建项目数量、主动终止项目数量、正式变更记录数量。三个数基本能定位你的制度处在哪个阶段。
- 再定分级标准和立项单模板,把叫停条件作为必填字段写进立项单。这一步不需要工具,两周内可以完成。
- 然后选 3-6 个在跑项目做试点,跑通计划评审与偏差触发汇报。不要一次性全量推行。
- 最后上线变更控制与复盘闭环,要求每次复盘至少产出一条制度修改建议,季度评审一次。
还有一个问题值得你现在就想清楚:你们公司的项目分级,是按金额划,还是按战略关联度划?这两个答案会导向完全不同的资源分配结果,而且它们在很多公司里从未被明确过。
常见问题解答(FAQ)
1. 管理层做项目规划和项目经理做项目计划,到底怎么分工?边界在哪?
我在公司分管一块业务,每次开计划评审会都觉得很别扭:我问的是这个项目今年该不该上、占多少资源,项目经理给我的是一张甘特图和排期表,两边根本不在一个频道上。时间久了我也怀疑,是不是我管得太细了,还是说我们公司的计划管理本身就没有分层?
这两件事确实不是一个层级,先分清再谈分工。管理层做的是组合层规划,回答的是做哪些项目、优先级怎么排、资源盘子怎么分、谁能批、什么时候必须停下来;项目经理做的是执行层计划,回答范围怎么拆、工期怎么排、资源怎么配、风险怎么控。
可执行的做法是:管理层输出一份项目组合清单,字段固定为项目名、战略关联度、预算区间、负责人、分级、下次决策时点;项目经理输出项目章程加基准计划,两者在同一个会上分别过,不要混着审。判断依据很简单,如果一场评审会里管理层讨论的是任务工期和人力投入细节,说明层级混了,该退回给项目经理;
如果管理层连项目负责人和授权额度都没定,那这个会开早了。评审节奏上,管理层一年定一次组合盘子、按季度复核优先级、按里程碑做继续或叫停的决策就够了,中间的执行例会不必都参加。
2. 项目分级分类按什么标准分?金额阈值怎么定才不会被架空?
我们公司也搞过项目分级,规则写在制度里是A、B、C三类,结果跑了一年发现所有项目都成了A类,因为谁都想让自己的项目被重视。我现在想知道的是,分级到底该按金额还是按战略关联度?阈值定多少才合理,定完又怎么验证它没被架空?
建议用多维度打分,不要只卡金额。挑四个维度:投入规模、战略关联度、跨部门程度、风险与合规影响,每个维度分三档计分,加总后映射到A、B、C三类。金额阈值的作用不是分级本身,而是绑定授权额度,C类由部门负责人批,B类由分管副总批,A类上经营决策会批,让签字层级和资源占用一一对应。
具体数字按你们年度预算盘子倒推,常用的做法是取年度同类预算的两个断点(比如5%和10%)作为分界线,但真正的标准是金额与审批层级的配合是否顺畅,而不是那个数字本身好不好看。
验证方法比定标准更重要:每月统计一次各级项目的数量占比和资源占用占比,如果A类项目超过总数的两成,或者C类项目吃掉了六成以上资源,说明分级标准已经失效,要么放宽上游、要么收紧定义。分级不是为了给项目贴标签,是为了决定谁签字、多久汇报一次、资源紧张时先保谁。
3. 变更管理怎么设计,才不会被客户一句话架空?
我最头疼的场景是:计划评审时大家都点头,做到一半客户提个新需求,业务部门一句「客户要求的」就把范围加了,工期和人力一点没动,最后延期还是项目组背。我想知道变更控制到底该在制度里写什么,才能让「变更」变成一件有成本的事。
给变更加三条硬约束,基本就能拦住大部分随意的变更。第一,变更必须有置换方案:提出方要写明变更内容、对工期和成本的影响,并给出一个置换选项,砍掉等量范围、增加人力、或者顺延时间,三选一,没有置换方案的变更单直接不受理。
第二,变更决策按分级授权:A类项目的重大变更上经营决策会,B、C类在项目层面由指定决策人批,但必须向上一级报备,形成记录。第三,变更批准后要重新基线化,旧版本基准计划归档,避免出现实际按新版做、考核还在比旧版的情况。
行业里有些体系把这类评审机构称为CCB(变更控制委员会),但不同组织叫法不一,你们叫变更决策会或变更评审组都可以,关键是这个机制有明确的决策人和固定的评审时点。
判断制度有没有生效,不要看变更单多不多,要看变更之后工期、成本或范围有没有跟着动,如果一个月月都在变更、工期却纹丝不动,那说明变更根本没有成本,制度就是摆设。
4. 项目管理制度写得很全,为什么就是落不了地?应该先补哪一环?
我们前年请外部顾问写了一版项目管理制度,从立项到复盘全都有,文档厚得像本书,但推了半年基本没人按它走,业务部门该绕开还是绕开。我现在想搞清楚,是制度本身有问题,还是推行方式不对,如果只能先补一块,应该从哪补?
多数情况下问题不在制度不全,而在入口和出口没有闭环,项目可以不经审批就开工,复盘结论也回不到制度里,中间那套流程自然就成了装饰。如果只能先补一块,补入口:把立项审批做实,明确什么项目必须走章程、谁签、签什么(目标、范围边界、授权额度、负责人)。入口管住了,后面才有得管。
推行方式上,别一次性全量上线,选两到三个正在跑的项目试运行,把分级标准、计划评审、里程碑汇报跑一遍,跑通了再推开。验收标准可以设得具体一点:第一个月定分级标准和立项模板;第二个月跑通计划评审和里程碑汇报;第三个月上线变更评审并完成第一次复盘,把结论写回下一版制度。
还要盯一个信号,如果第二个月仍然有人绕开流程直接开工,通常不是执行层不配合,而是审批链太长或立项门槛太松,签批节点超过三个就容易倒逼业务绕行,这时候要精简流程而不是加考核。制度是跑出来的,不是写完就生效的。
编写时也不用一上来就堆五大过程组、十大知识领域的名词,先把你们自己踩过的坑对应的机制补上,执行率会高得多。
