2023年下半年,我参与了一次内部项目复盘。项目预算约1200万,立项时交付了一份68页的实施计划,评审会上全票通过。三个月后,项目范围扩大到原计划的2.7倍,预算超支41%,关键交付延期5个月,两个核心部门的负责人互相指责对方“不配合”。复盘会上,公司的一位副总裁说了句让我记到现在的话:“我们的计划书做得这么细,怎么就失控了?”我当时就意识到,这句话本身就是答案,计划做得细,和计划能被管理,是两件完全不同的事。
过去八年,我在三类组织里做过项目规划:一家200人规模的产品公司、一家3000人规模的制造业集团、以及后来做顾问时接触的十余家中大型企业。我发现一个稳定的规律:实施计划失败的原因,极少是“计划写得不够细”,绝大多数是“计划没有和管理层的决策机制咬合”。任务清单再精细,也挡不住目标漂移、资源被抽走、变更无人拍板。
这篇文章不讲“编制程序、内容及要求”那套教材结构。我想讲的是:管理层在项目规划里到底该管什么、按什么顺序判断、哪些问题一旦出现就必须介入,以及在什么情况下该选择更重的流程、什么情况下该刻意保持轻量。所有案例均做了匿名化处理,数据来自项目实际台账与我的复盘记录。
一、先给结论:管理层做实施计划,管的是五个接口,不是任务清单
如果你只有五分钟,看完这一节就够了。后面所有内容,都是这一节的展开和证明材料。
1. 实施计划是管理契约,不是任务清单
任务清单回答的是“谁在什么时候做什么”。管理契约回答的是“我们共同承诺了什么结果、在什么条件下继续、在什么条件下停止”。前者给执行团队用,后者给管理层用。很多组织的失败在于:只产出了前者,却在开会时假装有了后者。
我见过最典型的一种情况:计划书里列了480条任务,每一条都有责任人和截止日期,但翻遍全文找不到一句“本项目在什么条件下应该终止”或者“预算超支多少必须重新审批”。没有停止条件的计划,天然会走向范围蔓延,因为没有触发机制来叫停。
2. 管理层真正要盯住的是五个接口
我把管理层在项目规划中的职责,压缩成五个接口。这五个接口的共同点是:执行层没有权限单独决定,必须由管理层拍板或授权。
- 目标接口:为什么做、不做什么、成功的定义是什么、什么条件下终止。
- 责任接口:谁对结果负责(不是谁参与),谁有决策权,谁负责升级冲突。
- 资源接口:人、钱、设备、数据权限的锁定方式和释放条件。
- 风险接口:哪些风险由项目组消化,哪些必须上升到管理层,升级阈值是多少。
- 变更接口:什么级别的变更可以项目经理批,什么必须变更委员会批。
这五个接口有个特点:它们都不是技术问题,而是治理问题。项目失败的技术原因通常可以补救,治理接口缺失基本无法补救,因为没人有权补救。

3. 计划质量的分水岭是“退出条件”和“变更成本”
我判断一份实施计划是否成熟,只看两个指标。第一,有没有明确的退出条件。第二,变更一次的成本是否被量化过。
退出条件不是“项目失败就停”,而是具体的触发线:如果第6个月末核心模块的验收通过率低于70%,或者累计变更工时超过预算工时的15%,则触发重新评审。变更成本同理,如果一次范围变更意味着平均4.2人周的返工,那么“随手加个需求”这句话就自动带上了价格标签。
4. 工具的定位:降低治理成本,而不是替代治理
这是我在咨询中最常纠正的认知偏差。很多管理者期待上线一个项目管理平台之后,计划就会自动变好。事实是:工具不会让糟糕的治理变好,但它会让好的治理变得便宜。
没有工具承载时,五个接口的维护成本极高,目标变更要开三次会,责任矩阵要人工对齐,变更审批要走纸质签批。成本一高,组织就会主动降低治理标准,于是“先干起来再说”成为默认选项。工具的价值,是把这些治理动作的边际成本压到足够低,让组织有能力坚持。
二、真实场景:三个我亲历的失控现场
抽象框架讲完了,接下来讲三件真事。这三件事发生在不同行业、不同规模的组织,但失控的路径高度相似。
1. 现场一:范围膨胀到2.7倍,问题出在“没有退出条件”
这是一个企业级系统替换项目,原始目标写得很清楚:用新系统替换旧系统,覆盖6个业务模块,服务1200名内部用户。评审通过那天,计划书里写了范围、里程碑、预算、责任人,看起来无懈可击。
问题从第4周开始出现。业务方提出“既然都要换,顺便把报表体系也重构了吧”;第9周,合规部门要求增加审计留痕模块;第14周,集团层面要求对接新的数据中台。每一次追加都有充分理由,每一次追加都没人说不。因为计划书里没有一句话说明“追加到什么程度需要重新立项”。
到第12周复盘时,范围已经扩大到原计划的2.7倍,预算超支41%。更麻烦的是,最初承诺的6个核心模块,反而因为资源被抽调而全部延期。
2. 现场二:责任在会议纪要里溶解
第二个项目是跨三个部门的流程变革。计划书的责任矩阵是这么写的:业务部门“配合”、IT部门“支持”、运营部门“牵头推进”。
这三组词在中文语境里几乎等于没有责任人。“配合”意味着可以配合也可以不配合,“支持”意味着可以支持到70%也可以支持到30%。项目在第7周卡在一个数据接口上,三个部门开了四次协调会,每次会议纪要都写“各方将加强沟通”,然后没有然后。
最后是分管副总直接指定了一位负责人,问题在一周内解决。失控不是因为没人能干,而是因为计划里没有写清楚“只有一个名字”。
3. 现场三:进度全绿,交付全黄
第三个项目最有意思。每周的项目周报上,所有里程碑都是绿色,进度百分比稳稳地停在“完成78%”。管理层在例会上很满意,直到验收前两周才发现,核心的3个交付物根本没有通过业务方的确认。
“完成78%”是怎么算出来的?项目经理后来承认,是按照任务条数估算的,488条任务完成了380条。但那380条里,大部分是文档、会议、配置这类低价值工作,真正的验收标准一条都没过。用百分比汇报进度,本质上是在汇报工作量,而不是在汇报价值。

4. 三个现场的共同规律
把三个案例摆在一起看,规律非常清楚:失控从来不是单点故障,而是计划只覆盖了执行层,没有覆盖决策层。任务、进度、人员都安排了,但目标变更谁批、责任冲突谁裁、资源抽走谁补、进度口径谁定,这些全部缺席。
而这三个问题的共同特征,是它们都无法由项目经理在自己权限内解决。所以,把责任推给项目经理“执行力不够”,是管理层最常见的误判。
三、拆解误区:管理层项目规划最常见的七个误区
下面这七个误区,我在不同组织反复看到。它们的共同点是:看起来都很合理,甚至符合直觉,但每一条都会系统性地削弱计划的治理能力。
1. 把实施计划写成任务清单
误区表现:计划书的主体是几百条任务和甘特图,缺少目标定义、验收标准、责任唯一性、升级路径。
为什么错:任务清单是执行工具,管理层无法用它做决策。当范围变更来临时,管理者在任务清单里找不到“这件事该不该做”的判断依据,只能凭感觉或个人权威拍板。
2. 用百分比进度代替交付物汇报
误区表现:周报核心指标是“完成度78%”。
为什么错:百分比进度在心理学上有强烈的安慰作用,但它的计算口径几乎从不统一。我做过一个小统计:同一个项目,让5位成员各自估算完成度,结果从52%到85%不等。无法复现的指标,不能用于决策。更可靠的做法是只汇报“哪些交付物已被正式确认”。
3. 用“配合”“支持”“协同”表达责任
误区表现:责任矩阵里出现大量非唯一性动词。
为什么错:这类词在组织里是礼貌的表达方式,但用作责任定义时,它们的作用是稀释责任。一个可执行的责任定义必须满足:只有一个人名叫“负责”,其他人只能叫“参与”或“咨询”。
4. 风险登记表只登记不处理
误区表现:风险清单列了30条,每条都有描述和等级,但没有责任人、没有触发阈值、没有应对动作和截止时间。
为什么错:风险登记表一旦变成“表态工具”,它的实际作用就是让管理层产生“我们管理了风险”的错觉。我在一个项目里见过风险清单从立项到结项从未更新过,31条风险状态全部停留在“待观察”。
5. 变更控制变成“事后补签”
误区表现:变更流程存在,但绝大多数变更单的创建时间晚于实际执行时间。
为什么错:这让变更控制彻底失去意义。变更控制的目的不是留痕,而是让决策发生在成本发生之前。一旦变成补签,它就退化成一种合规表演。
6. 评审会开成汇报会
误区表现:评审会上项目经理逐页讲计划,管理层逐页点头,最后问“有什么需要支持的”,回答“暂时没有”。
为什么错:这是最昂贵的沉默。评审会唯一的价值是提前暴露分歧,如果会上没有争论,分歧只是被推迟到了执行阶段,而那时解决成本会高一个数量级。
7. 把工具当成治理本身
误区表现:上线项目管理平台后,认为流程已经落地。
为什么错:工具承载字段,不承载权力。谁有权批准变更、谁有权升级风险,这些必须由组织显式授予。我在一家公司见过变更审批流程配置得很完整,但因为没人被明确授权,所有变更单最终都堆在项目经理那里“默认通过”。

四、专业判断逻辑:我判断一份实施计划是否可执行的七道检查

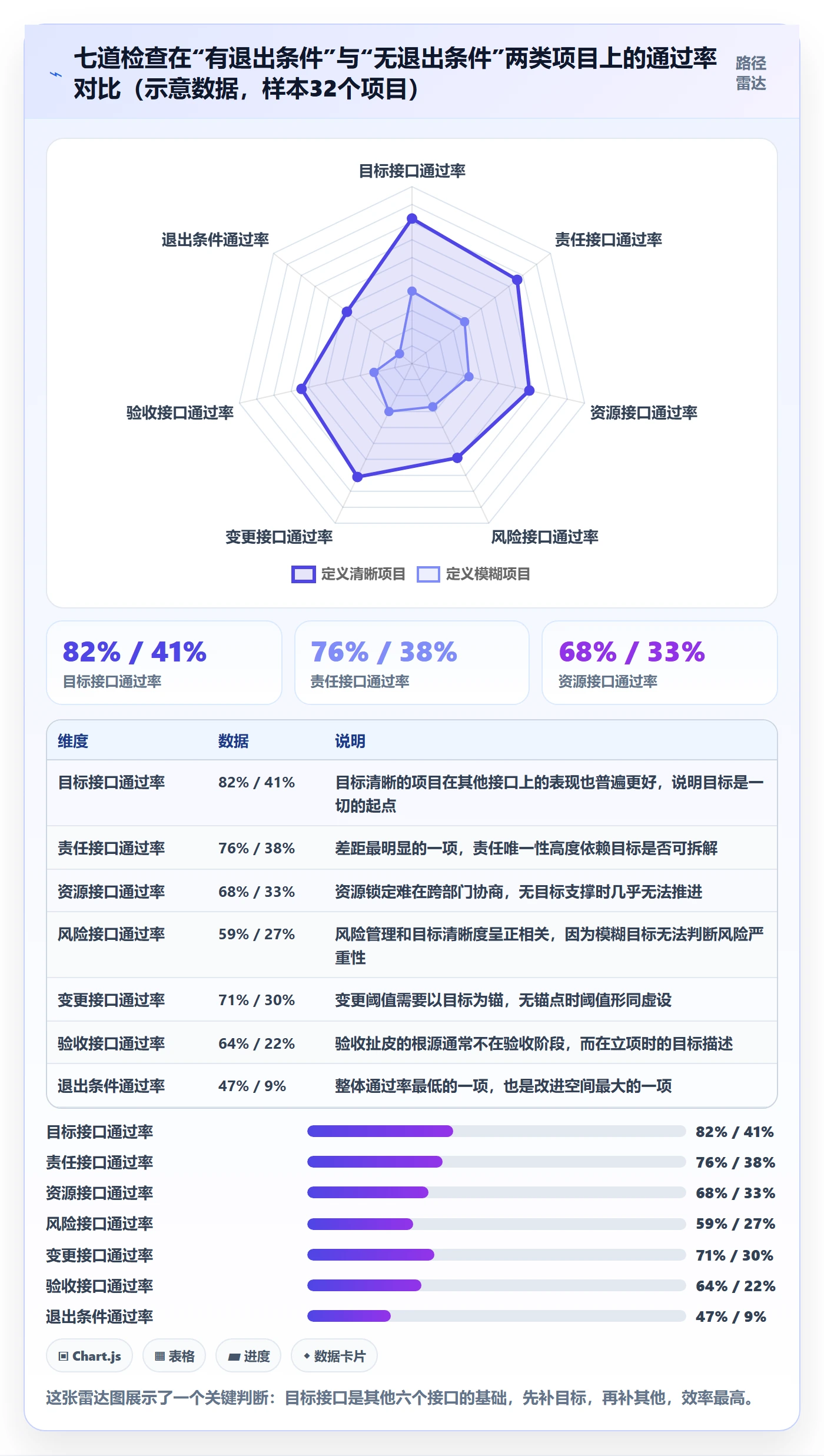

这一节是全文最实用的部分。每次有人把实施计划拿给我看,我都会按下面这七道检查逐条过一遍。任何一道不过,我都会建议在评审前补掉,而不是带着问题开工。
1. 目标接口检查
判断标准:计划中是否用一句话说清楚“不做这件事会有什么后果”,以及“什么条件下应该停止”。
坏例子:“建设统一的数据平台,提升管理效率。”这句话既没有说清不做什么,也没有说清做完之后谁受益、受益多少。
好例子:“在12个月内完成3个业务域的报表统一,将月度报表人工汇总工时从320人时降至80人时以内;若第8个月末核心域仍未通过UAT,则暂停其余2个域的推进并重新评审。”
2. 责任接口检查
判断标准:每个关键交付物是否有且只有一个“负责”的人,且这个人有能力调动所需资源。
我的经验做法是数“名字数量”。如果一份计划的责任矩阵里,某个关键交付物的负责人超过一个、或者出现“某部门”这类组织代称,我会直接标记为不通过。
3. 资源接口检查
判断标准:核心人员是否被明确锁定,锁定周期多长,被抽调时的替代方案是什么。
(1)核心成员是否在计划中具名,而不只是写“研发2人”。
(2)是否写明锁定周期,例如“第1至第6个月全职投入”。
(3)是否写明被抽调时的升级路径,例如“需分管副总批准,并同步调整里程碑”。
4. 风险接口检查
判断标准:每条高等级风险是否有明确的责任人、触发阈值、应对动作和升级路径。
我通常要求风险登记表里至少有一条风险的应对动作是“不可行,建议调整范围”。如果所有风险都写着“加强监控”,这份表就没有真正被思考过。
5. 变更接口检查
判断标准:是否明确划定了变更审批的三级阈值,以及每一级的决策人和响应时限。
常见做法是:影响不超过5人周且不涉及里程碑的变更,项目经理批;影响5至20人周或涉及一个里程碑的,项目指导委员会批;超过20人周或涉及预算的,上升到管理层重新立项。阈值不必照抄,但必须有明确的线。
6. 验收接口检查
判断标准:每个交付物是否有可被第三方判断的验收标准,而不是“用户满意”“运行稳定”。
可判断的标准通常包含三要素:输入条件、判断方法、通过线。例如“在1000条并发请求下,接口平均响应时间低于300毫秒,连续运行72小时无严重错误”。
7. 退出条件检查
判断标准:计划中是否写明在什么条件下项目应该暂停、缩范围或终止,以及谁来触发。
这是七道检查中最常缺失的一道。我的判断是:一份没有退出条件的实施计划,本质上是一份没有刹车的车。它未必会出事,但一旦出事就无法控制。

五、数据观察与案例:中大型组织的规划治理,为什么需要工具承载
讲完理念和检查方法,必须回答一个实际问题:对于100人以上的组织,这些治理动作靠文档和会议能撑住吗?我的观察是:短期可以,长期不行。
1. 中大型组织的治理成本非线性上升
在一个30人团队里,五个接口可以靠每周一次的站会和一份共享文档维持。但当一个组织的项目涉及4个以上部门、超过60名参与者时,沟通路径从几十条上升到上千条,人工对齐的成本会迅速超过治理收益。
这时组织通常会出现两种退化:要么砍掉治理动作,退回到“先干起来”;要么增加大量协调会议,把成本转移到管理者的时间上。两种退化最终都会体现为交付延期和范围失控。
2. 规划阶段:目标、WBS、里程碑的承载方式
我参与过的一家400人规模的研发组织,在引入 PingCode 之前,项目目标散落在立项PPT、需求文档和会议纪要里,WBS由项目经理在表格里手工维护,里程碑节点只在管理层月报上出现一次。
引入之后的第一个变化不是效率,而是一致性:目标、需求、任务、里程碑第一次挂在同一棵结构上。管理层看到的不再是“完成78%”,而是“3个交付物已被业务方确认,2个待确认,1个因依赖未到位而阻塞”。
3. 执行阶段:变更、风险、依赖的闭环
执行阶段的治理难点在于“事情发生的时刻,决策人不在场”。变更总是由执行者第一时间发现,而决策权在管理层手里,中间的时间差就是失控的窗口。
把变更阈值、升级路径、风险阈值配置进系统之后,这个窗口可以被显著压缩,不是因为它自动决策,而是因为它自动把信息推到了正确的人面前。
4. 私有化部署与 Jira 迁移带来的治理价值
对中大型企业,尤其是金融、制造、政企类组织,工具选型往往不只是功能问题。数据放在哪里、能否通过内部安全审计、历史项目数据能否延续,这些都直接影响治理能否真正落地。
PingCode 支持私有化部署,同时支持从 Jira 平滑迁移,这两点在实际项目里的价值比宣传语更具体:
- 私有化部署解决的是数据主权和安全审计问题,让业务部门敢于把真实的变更记录和风险信息放进去,而不是另开一份“对外版本”。
- Jira 平滑迁移解决的是历史数据断层问题。迁移过程中最怕的不是字段映射,而是历史项目的状态、工时、变更记录丢失,导致治理基线无法建立。
- 对正在做国产化替代的组织,这套组合减少了“换工具等于重新开始”的隐性成本。
5. 一个匿名化案例:400人研发组织的三个变化
我跟踪了这家组织引入后的前6个月。为了不夸大工具的作用,我只列出与治理动作直接相关的三项变化,数据来自其内部项目台账。
| 观察指标 | 引入前(6个月均值) | 引入后(第4-6个月均值) | 变化 |
|---|---|---|---|

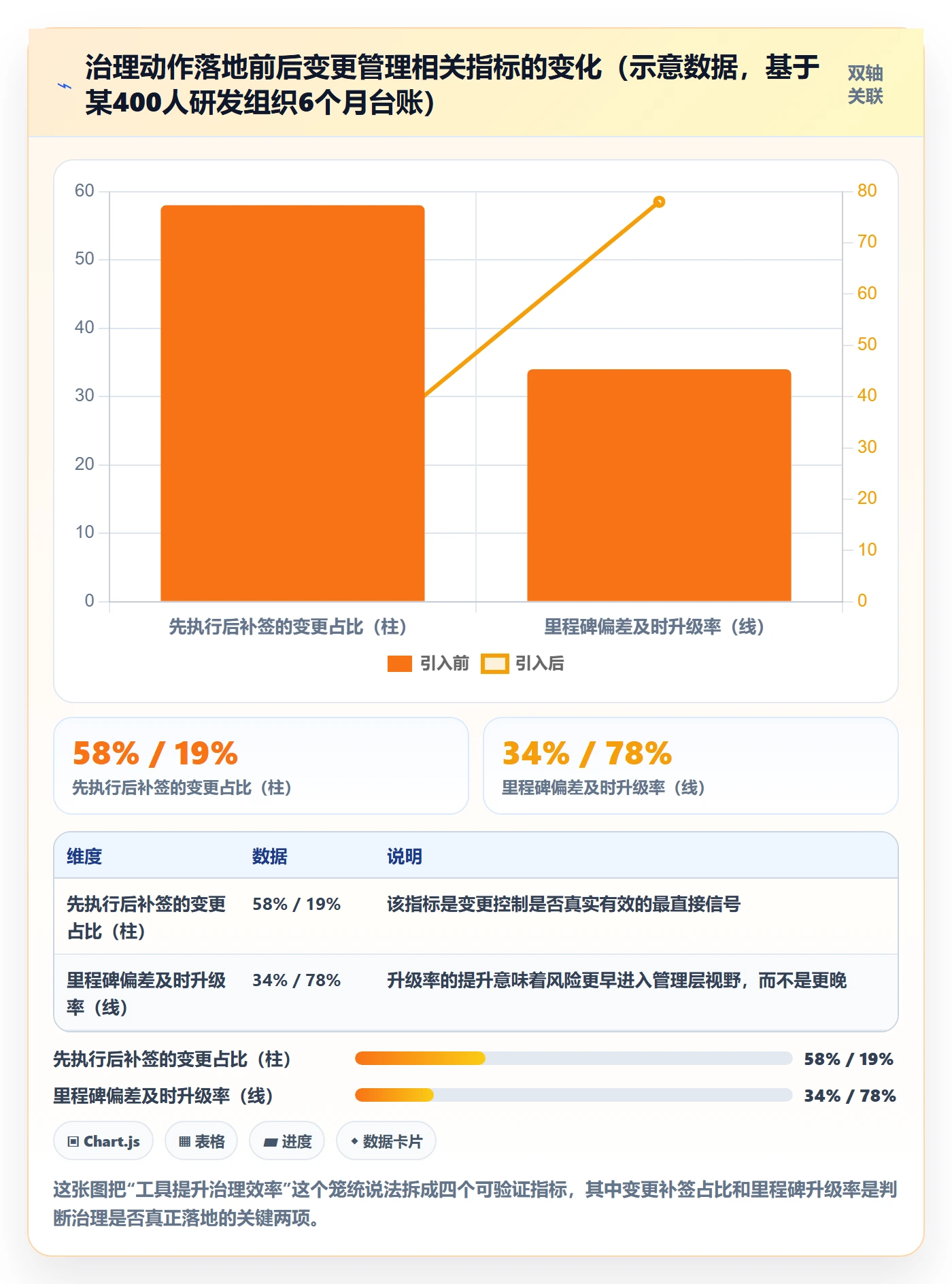

| 变更从提出到批复的平均耗时 | 9.4个工作日 | 2.6个工作日 | 下降72% |
| “先执行后补签”的变更占比 | 58% | 19% | 下降39个百分点 |
| 里程碑偏差超过15%后被及时升级的比例 | 34% | 78% | 提升44个百分点 |
| 跨部门依赖阻塞的平均持续时长 | 11.2个工作日 | 6.8个工作日 | 下降39% |
| 验收阶段因标准不一致产生的争议数量 | 平均每月4.1件 | 平均每月1.7件 | 下降59% |
需要说明的是,这些改善并非只由工具带来。同期该组织还做了三件事:明确了变更三级阈值、指定了里程碑偏差升级责任人、把验收标准写进了立项模板。工具提供的是承载能力,管理动作提供的是方向,两者缺一不可。

六、常见问题诊断:十个高频问题的症状、根因与管理层动作
下面这张表是我这些年用得最多的一张。它把十个常见问题压缩成四个字段,方便管理层在例会上快速对照。表格后面我对其中三个最容易误判的问题做了展开。
| 问题 | 典型症状 | 根因 | 管理层动作 | 预防信号 |
|---|---|---|---|---|
| 目标模糊 | 每次汇报的目标表述都不一样 | 立项时未定义“不做什么” | 要求补写不可做清单与终止条件 | 同一目标在三次会议中出现三种说法 |
| 范围蔓延 | 变更单数量持续上升,无一条被拒 | 缺少变更阈值与拒绝机制 | 设定三级阈值并公开第一批拒绝案例 | 连续两个月变更批准率100% |
| 责任不清 | 协调会越开越多,问题原地打转 | 责任矩阵使用非唯一性动词 | 要求每个交付物只留一个负责人名字 | 会议纪要频繁出现“各方加强沟通” |
| 资源冲突 | 核心人员被多次抽调 | 资源未被锁定,无抽调审批路径 | 明确核心成员锁定周期与替换成本 | 同一人同时出现在三个项目的关键路径上 |
| 进度失真 | 长期停在70%至85%区间 | 用百分比代替交付物状态 | 改为只汇报交付物确认状态 | 连续四周进度增幅低于2% |
| 沟通断层 | 问题在部门间来回转移 | 缺少统一的信息载体 | 建立单一信息源,禁止多版本并行 | 同一事项出现两份不同状态的清单 |
| 风险后置 | 风险总在爆发时才被提出 | 无触发阈值与升级责任人 | 为高等级风险指定升级人和阈值 | 风险登记表连续两月无状态更新 |
| 变更失控 | 变更单晚于实际执行时间 | 变更控制退化为留痕工具 | 设定补签率红线并纳入项目考核 | 补签率超过30% |
| 验收扯皮 | 验收前两周才开始确认标准 | 验收标准不可被第三方判断 | 要求验收标准在立项阶段冻结 | 验收标准中出现“用户满意”类表述 |
| 复盘无效 | 复盘结论永远是“加强沟通” | 缺少可验证的改进项与责任人 | 每次复盘产出不超过三条可验证动作 | 连续两次复盘结论高度雷同 |
1. 最容易误判的问题:范围蔓延
大多数管理者把范围蔓延归因于“业务方需求太多”。但我的观察是:范围蔓延的真实原因,是变更批准率长期维持在100%。
(1)当一个项目的变更从来没有被拒绝过,执行团队就会默认“提了就能加”。
(2)当管理层从未公开拒绝过一次变更,组织就收不到“范围有边界”的信号。
(3)我通常建议管理者在项目早期,刻意拒绝一到两个“合理但非必要”的变更,并公开说明理由。这比任何制度文件都更有效。
2. 最容易被忽视的问题:进度失真
进度失真的破坏力常被低估。它不仅影响判断,还会摧毁信任,当管理层发现“78%”其实意味着“什么也没验收”,后续所有的项目汇报都会被折价看待。
我的建议很直接:从项目周报中删掉百分比进度这一列,改为三栏,本期已确认交付物、本期阻塞事项及阻塞人、需要管理层决策的事项。执行三个月后,你会发现例会的效率发生质变。
3. 最容易被形式化的问题:复盘
我见过太多复盘的结论是“加强沟通、提高认识、明确责任”。这三句话几乎适用于任何项目,也几乎不改变任何项目。
有效的复盘结论必须满足两个条件:可验证、有责任人。例如“从下个项目起,验收标准必须在立项评审时冻结,由PMO负责检查,未冻结不予立项”,这就是一条可验证动作。

七、不同情况下的行动建议
同一套方法,在不同组织里的落地方式差别很大。下面按四个维度给出我的具体建议,都是可以直接照着做的动作。
1. 按项目规模选择规划颗粒度
- 10人以下、周期3个月内:只用一页纸计划。包含目标、三个交付物、责任人、两个里程碑、退出条件。拒绝任何超出这五项的内容。
- 10至50人、周期3至12个月:一页纸计划 + WBS两层 + 里程碑清单 + 风险登记表(不超过15条)+ 三级变更阈值。
- 50人以上或跨三个部门:在前者基础上增加责任矩阵、依赖关系图、升级路径、统一的变更审批通道。这一档是我建议使用专业项目管理平台的起点。
2. 按组织成熟度选择改进顺序
(1)成熟度低(没有统一模板、没有变更流程):先做一件事,把版本进度百分比从周报里删掉,改为交付物确认状态。这一件事的收益最直接、阻力最小。
(2)成熟度中(有流程但执行不稳定):补齐变更阈值和风险升级阈值。重点是让“拒绝”这件事第一次真实发生。
(3)成熟度较高(流程稳定但成本高):引入工具承载,把治理动作的边际成本降下来,同时建立跨项目的治理基线数据。
3. 按项目类型调整治理重点
| 项目类型 | 治理重点 | 可适度放松的部分 |
|---|---|---|
| 工程交付类 | 关键路径、依赖管理、验收标准冻结 | 需求变更的讨论频率可以较高,因为变更多为可控的工程调整 |
| 研发产品类 | 目标接口、范围边界、里程碑评审 | 任务颗粒度可以较粗,允许执行层自主调整实现路径 |
| 市场活动类 | 责任唯一性、资源锁定、时间倒排 | 风险登记可以精简,但时间节点不容妥协 |
| 组织变革类 | 责任接口、沟通机制、退出条件 | 进度精度可以放宽,但责任和授权必须极清晰 |
4. 按工具现状选择路径
(1)仍在使用表格和文档:不要一次性上全套流程。先把变更审批和里程碑状态两个场景搬进系统,跑三个月再扩展。
(2)正在使用某项目管理工具但治理未落地:先做治理配置,而不是换工具。我见过换到第三个平台仍然失控的团队,问题从来不在平台。
(3)正在从 Jira 迁移:把迁移当成立项来做。迁移的价值不只是数据搬移,而是借机重建字段与流程,这是我见过成功率最高的迁移方式。
(4)有合规与数据安全要求的中大型组织:优先评估私有化部署能力。PingCode 支持私有化部署并支持 Jira 平滑迁移,适合100人以上、对数据主权有明确要求的中大型企业及组织,是这一档里值得纳入评估范围的选项之一。

八、不同情况下的取舍
做到最后,项目规划本质上是一系列取舍。没有哪一边绝对正确,关键是知道自己为什么选这一边,以及代价是什么。
1. 计划颗粒度:细还是粗
| 取舍方向 | 适用情况 | 代价 |
|---|---|---|
| 细颗粒度(任务级) | 交付物标准化程度高、可复用性强的工程类项目 | 维护成本高,一旦变更频繁会迅速失效 |
| 粗颗粒度(里程碑级) | 探索性强、需求快速变化的研发或变革类项目 | 对执行层自驱力要求高,容易出现局部失控 |
| 分层混合 | 中大型项目,管理层看里程碑,执行层看任务 | 需要额外的对齐机制,否则两层脱节 |
2. 会议节奏:密还是疏
我的判断标准是“决策半衰期”。如果一项决策在两周内就会失效,那么会议间隔超过两周就是管理失职;如果一项决策半年内不变,那么每周开会就是纯浪费。
多数项目的合理节奏是:管理层月度评审一次,项目组双周同步一次,变更随时可发起、按阈值分级审批。变更审批不是固定会议,而是一条随时可用的通道,这一点经常被设计错。
3. 变更控制:严还是松
严的代价是响应变慢,松的代价是范围失控。我的经验分界线是:如果项目的主要风险来自外部环境变化,控制应该偏松,重点是快速响应;如果主要风险来自内部资源约束,控制应该偏严,重点是守住范围。
(1)外部驱动型项目(市场、合规):做季度级范围重估,允许调整。
(2)内部交付型项目(系统建设、产线改造):冻结中期范围,变更必须付出资源代价。
4. 工具投入:自研、采购还是混合
| 路径 | 适合情况 | 主要风险 |
|---|---|---|
| 纯自研 | 流程高度特殊、且有稳定研发团队维护 | 隐性维护成本高,三到五年后往往难以为继 |
| 采购成熟平台 | 中大型组织,希望快速获得治理承载能力 | 需要为流程适配付出一定调整成本 |
| 混合模式 | 核心治理用平台承载,特殊环节保留自有工具 | 存在数据割裂风险,需要明确单一信息源 |
5. 部署方式:私有化还是云端
这不是技术偏好问题,而是治理能否落地的问题。如果数据安全部门不允许把真实的变更与风险数据放在外部,团队就会另建一份“对外版本”,治理立刻失效。
(1)有明确数据主权要求、需要通过内部安全审计的组织:私有化部署是前置条件,而不是加分项。
(2)团队分散、迭代速度快、无强合规约束的组织:云端部署的运维成本更低,迭代更灵活。
(3)正在做国产化替代的组织:需要同时评估部署方式与历史数据迁移能力。迁移做不干净,治理基线就建立不起来,后续所有度量都会失真。

九、90天落地路线与检查清单
如果你读到这里,打算真正动手改,我建议不要一次改全部。下面是我用过三次、效果相对稳定的90天路线,每一步都只解决一个问题。
1. 第1至2周:只做目标和退出条件
(1)对当前所有在跑项目,逐个补写一句话目标,必须包含“不做什么”和“什么条件停止”。
(2)这件事不要开大会。每个项目30分钟,项目经理主笔,业务负责人确认。
(3)产出物:一页纸计划的目标区块,不超过200字。
2. 第3至4周:只做责任接口
(1)对每个关键交付物,只保留一个负责人名字,其他人改为“参与”或“咨询”。
(2)把“配合”“支持”“协同”这类词从所有计划文档中删除。
(3)产出物:责任矩阵,关键交付物数量控制在15个以内。
3. 第2个月:跑通会议与变更
(1)周报格式改为三栏:已确认交付物、阻塞事项及阻塞人、需决策事项。
(2)设定变更三级阈值,并明确每一级的决策人和响应时限。
(3)这个月最重要的动作是:让第一份变更单被正式拒绝,并公开说明理由。
4. 第3个月:补齐风险与复盘
(1)为每条高等级风险指定升级人和触发阈值。
(2)复盘结论限制在三条以内,每条必须可验证、有责任人、有完成时间。
(3)建立治理基线数据,至少包含:变更补签率、里程碑升级率、验收争议数量。
5. 一页纸计划模板(字段清单)
下面是我实际在用的字段清单。注意它不是表格模板,而是一份必须回答的问题清单,字段可以增减,问题不能回避。
【一页纸实施计划 · 必须回答的11个问题】
- 目标:做完之后,哪一项业务指标会发生变化?变化多少?
- 不做清单:本项目明确不包含哪些内容?(至少写3条)
- 成功标准:由谁、在什么时点、用什么方法判断成功?
- 退出条件:出现什么情况,项目应暂停或终止?由谁触发?
- 关键交付物:不超过15个,每个一行
- 责任人:每个交付物只有一个负责人名字
- 里程碑:不超过6个,每个必须有可验收结果,而非动作描述
- 核心资源:具名列出,写明锁定周期与替代成本
- 主要依赖:外部依赖项、依赖方、最晚到位时间
- 变更阈值:三级阈值,各自的决策人与响应时限
- 风险升级:高等级风险的升级人、触发阈值、应对动作

十、结语:先检查五个接口,再谈方法论
回到开头那个问题:计划做得这么细,怎么就失控了?我的答案是,因为那份计划只管住了执行层,没有管住决策层。它详细地说明了每个人该做什么,却没有说明当情况变化时谁有权改变决定。
这篇文章里我给出的所有内容,最终可以压缩成一句话:实施计划的本质,是管理层与执行团队之间的一份管理契约,契约的核心条款只有五条,目标、责任、资源、风险、变更。缺任何一条,契约就有漏洞。
关于方法论的争论(瀑布还是敏捷、详细还是轻量、自研还是采购)其实都是第二位的。第一位的问题是:这五个接口,在你的项目里有没有被明确写下来、授权给具体的人、并在系统里被持续跟踪。
如果你今天只想做一件事,我建议做这个:挑一个当前最让你头疼的在跑项目,把五个接口逐个对照一遍,看看哪一个完全空白。大概率,那个空白的地方,就是项目反复出问题的根源。
做完之后再做第二件事:把这个项目的问题写成一页纸的判断标准,用在下一个项目的立项评审上。治理能力的提升,从来不是靠一次大规模改革,而是靠一个项目接一个项目地把漏洞补上。
常见问题解答(FAQ)
1. 管理层的实施计划和执行团队的项目计划到底有什么区别?
我之前一直觉得计划就是计划,把任务、时间、责任人列清楚不就行了。直到我把自己排的详细甘特图拿到管理层会上,领导只问了三个问题,这个项目为什么现在做、出了问题谁拍板、资源被抽走怎么办,我一个都没答上来。后来我才意识到,我做的可能根本不是管理层要的那份计划。
区别在于关注层级不同:执行计划回答“怎么做完”,管理层计划回答“为什么做、做到什么程度算成功、谁有权改”。执行计划的最小单位是任务和工时,管理层计划的最小单位是里程碑、交付物、验收标准和决策点。实操上可以这样判断你手里的计划是哪种:如果一行内容能被拆成三个以上子任务,它属于执行层;
如果一行内容对应一次资源承诺、一次授权或一次对外交付,它属于管理层。管理层计划建议控制在一到两页,必须写清五件事,目标与不做清单、里程碑与交付物、责任人与授权边界、关键依赖与资源口径、变更升级路径。把这几项补齐,管理层在会上问的就不是进度百分比,而是偏差和决策事项。
2. 评审会上管理层应该问哪些问题,才能问出计划里的真实风险?
我们公司的评审会经常变成汇报会,项目经理从头念一遍计划,领导点头说挺好,散会。三个月后暴雷,回头一看,当初会上没人问过依赖关系和资源缺口。我不想再开这种无效评审会,但也不知道该问什么才不算外行指导内行。
建议固定问五个问题,每个都指向计划里最容易藏的坑。第一,这个项目的成功标准是什么,用什么指标衡量、谁验收,答不上来说明目标没对齐。第二,哪些事明确不做,边界在哪里,没有不做清单的项目几乎必然范围蔓延。第三,关键路径上哪三个里程碑绝对不能被突破,突破后的替代方案是什么。
第四,跨部门依赖有哪些、对方是否已经确认排期,口头答应不算确认,要有书面回执或会议纪要。第五,什么级别的变更必须上升到管理层,阈值是多少,比如预算浮动超过百分之十、关键里程碑延迟超过两周。这五个问题的答案如果都能当场落到具体人名和日期,计划基本可用;
如果只能给出“我们会加强沟通”这类回答,就说明计划还停留在文档层面。
3. 实施计划里最常见的失控信号有哪些,怎么在早期就发现?
我负责的项目前半年一切正常,汇报都是绿灯,结果第七个月突然连环暴雷:范围悄悄扩大、关键人离职、供应商交付延期。事后复盘发现,其实早就有征兆,只是没人把这些信号当回事。我想知道有没有一套可观察的早期预警指标。
可以把失控信号分成四类,每类都有可量化的观察口径。第一类是范围信号:需求变更单数量连续两个月增长,或者出现未经变更流程就直接排进迭代的需求,这通常意味着边界已经失守。第二类是责任信号:同一个决策事项在两次会议上被反复讨论却没有结论,或者关键任务的负责人频繁更换。
第三类是进度信号:里程碑完成率靠“完成百分之八十”这类模糊表述维持,缺少可验证的交付物,同时计划完成时间被反复顺延但总工期不变。第四类是资源信号:关键人员被抽调参与其他项目、加班时长持续上升但产出没有同步增长。
建议每月做一次偏差扫描,记录变更数量、逾期里程碑数、未决决策项、关键人员投入率四个数字,任何一个连续两期恶化就升级到管理层,而不是等它变成事故。
4. 公司规模不大,没有专职 PMO,管理层怎么用最小成本把实施计划管起来?
我们是一家一百多人的公司,没有 PMO,项目经理都是业务骨干兼任,让他们写厚厚一套计划文档根本不现实。但完全不管又会出现资源打架、责任扯皮的情况。我想知道在人力有限的前提下,哪些动作是必须保留的,哪些可以砍掉。
小公司做计划治理的原则是抓接口、放细节,保留四个动作就够了。第一,立项时填一页纸计划,只写目标、成功标准、不做清单、里程碑、负责人和预算上限,超过一页就说明写偏了。第二,责任用一张 RACI 表锁定,只覆盖关键交付物,不必细化到每个任务,重点确认每项交付物有且只有一个最终负责人。
第三,固定一个双周或月度的项目例会,议程只保留三项:偏差、风险、需要的决策,不做进度复述。第四,设一个变更阈值,比如预算或工期浮动超过百分之十、范围新增涉及跨部门资源,必须走一次书面确认,低于阈值的由项目负责人自行处理。
这四件事加起来,一个兼任项目经理每周大约多花两到三小时,但能挡住绝大多数扯皮和失控。等到项目数量和复杂度真的撑不住了,再考虑加人或引入工具,不要一开始就上重流程。某项目管理平台或某项目管理工具的价值也在这里,它是承载这四件事的容器,而不是替代管理层做判断。
核心关键词
文章包含AI辅助创作:实施计划最佳实践:管理层项目规划实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/300809
读者评论
做项目经理第七年,最扎心的是“评审会开成汇报会”那一段。我们项目上会从不吵架,会后一路扯皮。后来我强制在评审议程里加一条“请每人说出一个反对理由”,会开得长了,但执行期返工明显少了,沉默确实是最贵的。
作为分管业务的副总,我更关心责任接口。“配合”“支持”这类词我签过太多,本质上就是给自己留退路。后来推跨部门项目,我要求责任矩阵里每个交付物只能有一个名字,其他只能写参与,争议反而好解决了,因为找不到可以推的人。
文中漏斗图那个31%让我想起自己的项目。立项时验收标准写满三页,验收时对方说“当时不是这个意思”。现在我要求把交付物定义和验收口径写进变更单基线,谁想改就重新签一次,扯皮成本高一点,但至少数字能复现,不再靠百分比撑着。
在甲方做过系统实施的应该都懂第四点。工具上线后领导以为流程就落地了,结果变更单全堆在项目经理这里默认通过。工具承载字段,不承载权力,这句话说得很准。没有明确授权的审批节点,配置再完整也只是摆设。
文章讲的是治理,不是模板,这点很难得。我看过太多68页计划书,目录漂亮,翻遍找不到一句退出条件。建议加一条可操作的做法:立项时就把“什么情况下重新评审、谁来触发”写进一页纸,比多写五十页任务清单有用得多。
