三年前我接手一个 120 人的研发中心做流程改造。启动会上我把一份 23 页的《研发项目计划管理规范》投到屏幕上,台下没人提意见。六个月后复盘,版本准时交付率 41%,里程碑达成率 55%,需求变更率 68%。规范一条没少执行,计划还是塌了。

后来我把这半年的计划表、变更记录、缺陷库和会议纪要全部翻了一遍,发现问题不在流程本身,而在流程的每一步都缺少可观测的指标。计划表填得很完整,但没有人能回答一个基本问题:这一步,做得算好还是算差?

这篇文章我不打算再给一份"项目启动,计划,执行,监控,收尾"的五段式模板。我想把这几年在三个不同规模研发团队里验证过的东西摊开讲清楚:哪些流程步骤必须写进规范,每一步的输入、输出和责任人是谁,用哪几个指标判断项目健康度,这些指标的数据从哪里来,以及它们在真实工具里怎么落地。文中数据主要来自我参与过的团队改造和迁移项目,涉及行业对比的部分会标注为示意数据。

一、核心结论:计划失效的根因不是缺模板,而是缺指标闭环

先给结论。研发项目计划之所以反复失效,绝大多数情况下不是因为没有流程文档,而是因为流程的每一个节点都没有配套的观测指标、阈值和纠偏动作。文档定义了"做什么",指标定义了"做到什么程度算过关",这两件事缺一件,计划都会退化成一张漂亮但没人信的表格。

1. 三条我反复验证过的结论

结论一:流程规范解决的是"做不做",关键指标解决的是"做得好不好"。我在三个团队都做过同一件事,把规范写得再细一版,结果准时交付率只提升了 4 到 7 个百分点。真正带来跳变的是把指标、阈值和责任人补齐之后的那两个季度。

结论二:一个研发团队真正能持续关注的关键指标,通常不超过 8 个。超过这个数,会议时间会被指标解读吃掉,指标本身反而没人看。我做过一次对照:指标从 6 个加到 18 个之后,周例会的平均决策耗时从 22 分钟涨到 52 分钟,而指标被真正引用讨论的比例从 88% 掉到 31%。

结论三:指标一旦被用来考核个人,数据会在两周内失真。这不是道德问题,是激励结构问题。当"缺陷逃逸率"挂在测试工程师个人绩效上,缺陷就会被提前"消化"在流程外;当"计划偏差"挂到开发个人头上,估时就会集体膨胀。指标要挂在流程和团队上,不能挂在个人身上。

2. 为什么"流程越齐全,计划越容易塌"

流程齐全的组织往往有一个共同特征:规范文档厚,但每一步的完成标准是模糊的。比如"完成技术方案评审"这一条,评审有没有通过、遗留问题有没有关闭、结论有没有回写到任务上,全靠人记。

模糊的标准会带来三种连锁反应。第一,问题在早期不可见,等到里程碑评审才暴露;第二,已经投入的工作无法判断要不要继续;第三,复盘时找不到可归因的对象,只能归到"沟通不到位"这个人人都能用、人人都不认的理由上。

指标的作用恰恰是把模糊标准变成可观测信号。当"技术方案评审"后面跟着"遗留问题关闭率"和"评审意见回写率"两个指标时,评审是否真的完成就不再依赖记忆。

3. 指标闭环的最小结构:定义、来源、阈值、责任人、动作

很多团队列了指标但不管用,原因是只写了名字。一个能用的指标必须同时具备五个要素:明确的定义、稳定的数据来源、可判断高低的阈值、一个具体责任人、以及触发后的动作。缺任何一项,这个指标就只是报表装饰。

我通常用一句话检验指标是否合格:如果这个数字变差了,谁会在什么时间做什么事?如果答不上来,这个指标就该删掉。

项目计划流程与规范:研发团队项目规划最佳实践关键指标

二、真实场景:120 人研发团队的计划改造前后

抽象结论讲完,说一个具体的。下面这段经历来自我深度参与的一次改造,团队规模从 118 人增长到 140 人左右,业务是 B 端 SaaS,双周迭代,同时并行 5 到 7 个项目。

1. 改造前:三套计划并存,没人信任何一套

改造启动时我先做了一件事:把团队里正在使用的"项目计划"全部收集上来。结果是三套并存,产品侧有一份需求路线图,研发侧有一份迭代排期表,交付侧有一份客户承诺时间表。三份文档的日期互相对不上,最多的一个项目相差 27 天。

更要命的是,没有一份文档写了"验收标准"和"不做什么"。所有人都知道要做登录改造,但没人说得清做到哪一步算完。这种状态下排期本质上是猜,猜出来的日期被写进承诺,然后变成延期的种子。

2. 定位到的三个卡点

第一个卡点是范围没有冻结线。需求在迭代启动后仍可进入,且没有统一入口,导致计划随时被改写。三个月里,进入迭代后的需求变更占全部变更的 61%。

第二个卡点是依赖关系只存在于口头。跨团队的接口对接没有在任何地方登记"谁等谁、等到什么时候",一旦对方延期,本方只是被动空等,平均阻塞时长达到 4.5 天/次。

第三个卡点是指标体系缺失。当时的月度报表只有工时投入和任务完成数两个数字,既不能判断进度是否健康,也不能提前发现风险。

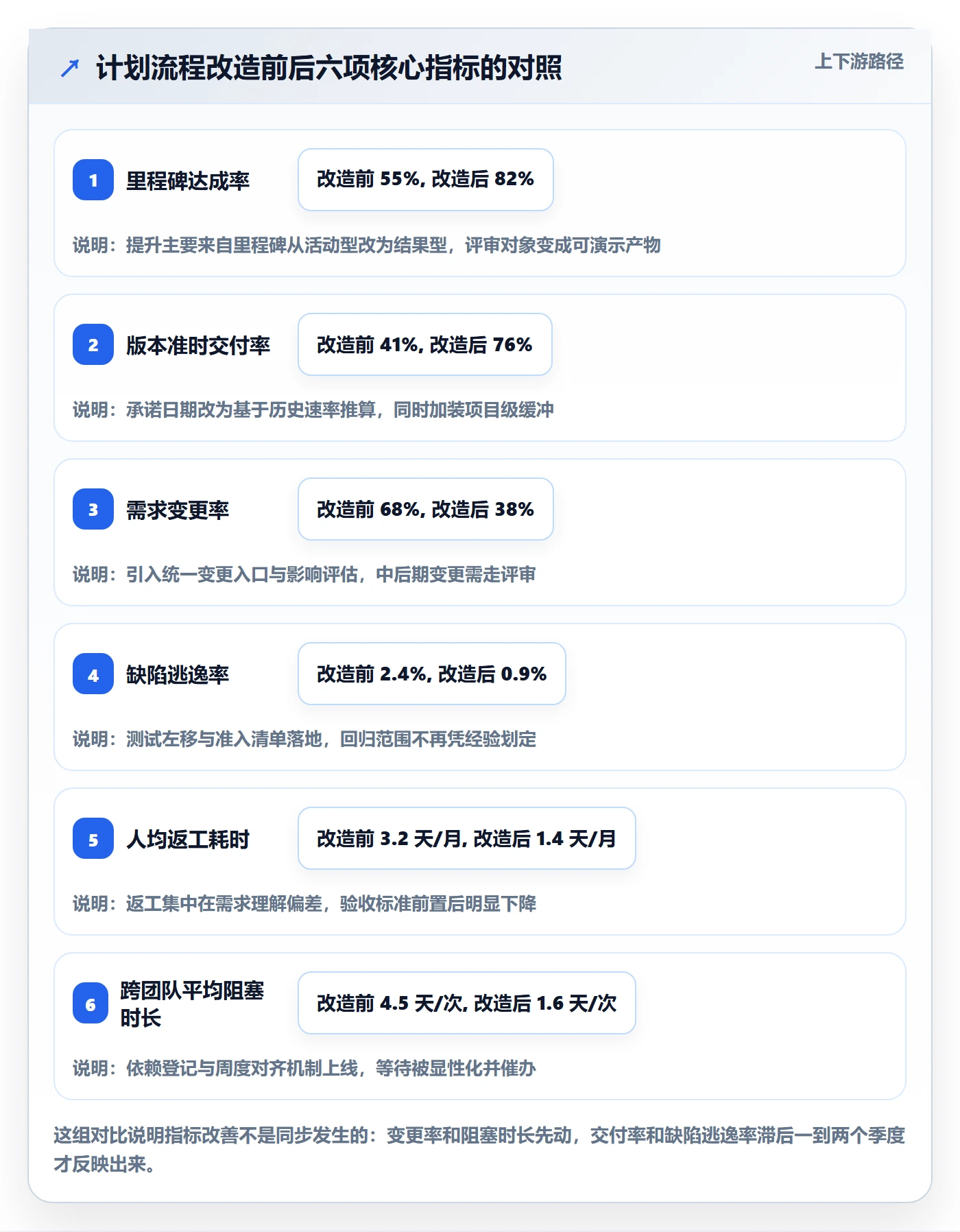

3. 十八个月的观测数据

改造分三步走:先统一计划文档与验收标准,再上依赖登记与变更门禁,最后补指标看板。整个过程持续了大约七个季度。下面是改造前一个完整季度与改造后第九个季度的对比,口径保持一致。

项目计划流程与规范:研发团队项目规划最佳实践关键指标

不过这组数字不能只看结论。改造过程中有一段明显的反复期:第 4 到第 7 个月,里程碑达成率一度从 58% 掉到 53%。原因是新增的变更评审给迭代增加了流程开销,团队还没适应节奏。我们没有立刻放松评审,而是把评审的输入模板简化到半页纸,第 8 个月才重新回升。

项目计划流程与规范:研发团队项目规划最佳实践关键指标

三、六个常见误区,以及它们各自吃掉多少时间

下面这六个误区,我在不同团队里反复见到。为了让它更具体,我把每个误区在季度复盘里能被归因的额外返工耗时也列了出来,数据来自上面那个团队的三个季度累计统计。

1. 误区一:把模板当成流程

最常见的场景是:团队下载了一份《研发项目计划流程规范模板》,把目录抄进内部 Wiki,然后认为流程已经建立。模板解决的是"文档长什么样",流程解决的是"谁在什么时候基于什么信息做决定"。

识别信号很简单,如果一份规范里没有任何一句话提到责任人、时间点和判断标准,它就是模板,不是流程。这类规范最典型的后果是计划文档写得很全,但没人拿它做决策。

2. 误区二:里程碑写成活动

"开发完成""测试完成""方案确定"都是活动型里程碑。它们的共同问题是没有可验收的产物,完成与否靠主观判断。真实项目里,活动型里程碑的评审往往变成进度汇报会,参会者只能听,无法验证。

结果型里程碑应该写成"X 功能可在预发环境完成端到端演示并通过验收用例"这种形态。它自带验收条件,评审时不需要争论。

维度 活动型里程碑 结果型里程碑
典型写法 开发完成、测试完成 可在预发环境完成端到端演示并通过用例
完成判定 负责人主观确认 预设验收条件自动可查
评审时长 平均 45 分钟以上 平均 15 分钟以内
延期发现时机 临近评审才暴露 可提前 1 到 2 周预警
对计划可信度的影响 持续侵蚀 逐季度增强

3. 误区三:指标越多越好

有的团队一次上线二十多个指标,看板做得很热闹。但指标的价值来自"被用于决策",不是"被展示"。指标过多会带来两个成本:解读成本和协调成本。前者消耗会议时间,后者消耗管理者之间的信任。

我的建议是分层:团队级常看指标控制在 6 到 8 个,项目级补充 3 到 5 个专项指标,组织级只看 3 个左右的结果指标。三层之间的指标必须有对应关系,不能各说各话。

4. 误区四:缓冲放在个人层

有些团队为了"保证准时",要求每个人在估时时自行加 30% 缓冲。这种做法在短期看起来提高了达成率,实际上是让整个计划失去了真实信息,管理者再也看不到真实工作量分布,也无法判断哪个环节是瓶颈。

正确的做法是把缓冲收到项目层统一管理,个人估时按最可能值提交。项目层保留 15% 到 20% 的缓冲,由项目经理根据风险登记册分配,这样缓冲才具备调度价值。

5. 误区五:变更靠口头同步

我在一个团队里做过统计:连续三个月,产品经理在站会上口头提出的小变更共 87 项,其中只有 23 项被记录下来。剩下 64 项的后果,是开发、测试、交付三方的认知出现分叉,最终以返工的形式还回来。

变更本身不可怕,隐藏变更才可怕。规范里必须明确一件事:任何影响范围、验收口径或交付日期的变更,都必须有一个统一入口,并留下影响评估结论。

6. 误区六:复盘改人,不改流程

复盘会如果最后落在"下次注意沟通""提升责任心",这场复盘基本无效。有效的复盘一定会产出一条对流程的修改,改一个检查点、加一个指标、调一个评审时机。

我通常要求复盘产出物必须包含三项:一条流程修改、一条指标调整、一个可验证的改进目标。没有这三项,复盘记录不进知识库。

项目计划流程与规范:研发团队项目规划最佳实践关键指标

四、专业判断逻辑:七步流程闭环与五层指标看板

讲完误区和成本,进入方法论部分。我使用的流程闭环是七步,比经典的"启动,计划,执行,监控,收尾"多出两步,但每一步都配了输入、输出、责任人和检查点,可以直接落进规范文档。

1. 先定义成功标准,再动排期

这是我最坚持的一条。如果项目讨论的第一张表是排期表,这个项目大概率会延期。正确的顺序是先写清楚三件事:项目要解决什么问题、验收口径是什么、明确不做什么。

这三件事的产出物是项目章程里的"目标与边界"一节,通常不超过一页。我在两个团队做过对照,认真写完这一节的项​​目,需求变更率平均低 19 个百分点。

2. 从立项到复盘的七步闭环

  1. 立项与目标拆解。输入是业务诉求与约束条件,输出是项目章程和成功指标,责任人是项目经理与业务发起人,检查点是成功指标是否可量化。
  2. 范围与 WBS 分解。输入是项目章程,输出是任务清单、依赖标注和负责人,责任人是技术负责人与项目经理,检查点是每个任务是否有唯一负责人。
  3. 里程碑与排期。输入是 WBS 与历史速率,输出是结果型里程碑和迭代计划,责任人是项目经理,检查点是里程碑是否具备可验收产物。
  4. 资源与角色确认。输入是任务清单与人员技能矩阵,输出是 RACI 表和关键角色负载视图,责任人是研发负责人,检查点是关键角色负载是否超过 80%。
  5. 风险与缓冲设计。输入是风险登记册与历史偏差,输出是项目级缓冲方案与应急预案,责任人是项目经理,检查点是每个高风险项是否有明确触发条件。
  6. 执行监控与变更管理。输入是看板数据与变更申请,输出是周度健康度报告和变更影响评估,责任人是项目经理与各角色负责人,检查点是变更是否全部留痕。
  7. 验收与复盘。输入是验收清单与指标数据,输出是验收结论、复盘报告和流程修改项,责任人是项目经理与研发负责人,检查点是复盘是否产出可验证的改进项。

3. 五层关键指标看板

指标体系我按五个维度组织,覆盖范围、进度、资源、质量与协作。之所以不用"效率指标"这一个笼统概念,是因为不同维度的指标不能互相替代,也不能互相抵消。

维度 核心指标 主要数据来源 回答的问题
范围与需求 需求变更率、需求稳定度、需求吞吐量 需求管理系统、变更评审记录 范围是否失控
进度与交付 里程碑达成率、计划偏差天数、准时交付率、交付周期 项目计划、版本发布记录 计划是否可信
资源与成本 关键角色负载率、资源冲突次数、预算偏差率 资源表、工时记录、财务数据 资源是否过载
质量与风险 缺陷逃逸率、返工率、风险关闭率、线上事故数 缺陷库、风险登记册、监控系统 质量与风险趋势
协作与效能 平均阻塞时长、评审周期、周期时间、流动效率 看板流转记录、代码平台、会议记录 瓶颈在哪里

4. 每个指标的完整定义:数据来源、预警信号、纠偏动作

表格里的指标名只是索引,真正能落地的是下面这张定义表。它是我在团队里推行指标时必发的一张表,很多人以为指标难在计算,其实难在"变差之后做什么"。

指标 计算口径 预警信号 纠偏动作
需求变更率 统计期内进入迭代后发生变更的需求数 / 总需求数 连续两周高于历史基线 1.5 倍 暂停新增变更,回到需求稳定度评审,重新确认范围边界
里程碑达成率 按期通过的里程碑数 / 到期里程碑总数 连续两个里程碑未按期通过 复盘验收条件是否可验证,检查里程碑是否仍是活动型
计划偏差天数 实际完成日 – 计划完成日 单次偏差超过项目缓冲的 50% 触发缓冲动用审批,同步评估剩余范围是否需要裁剪
关键角色负载率 该角色已分配工作量 / 可用工作量 超过 80% 且持续一周 在排期层面重新分配任务,不接受"加班消化"作为方案
缺陷逃逸率 上线后发现缺陷数 / (上线前发现 + 上线后发现) 连续两个版本上升 回顾准入清单与回归范围,补充对应场景的自动化用例
平均阻塞时长 任务处于阻塞状态的总时长 / 阻塞次数 单次超过 2 个工作日 启动依赖升级机制,由项目经理直接对齐对方排期
周期时间 任务从开始到完成的自然日 中位数连续三周上升 拆解等待环节占比,优先处理排队最长的阶段
返工率 返工任务数 / 总任务数 高于历史基线 1.3 倍 回到需求与验收标准,检查是否存在理解偏差

5. 阈值怎么定:用团队历史基线,不用行业通用数字

这一条是我最想强调的。很多文章会告诉你"缺陷逃逸率应该低于 1%""准时交付率应该高于 90%",但这类数字脱离上下文毫无意义。一个刚做完架构迁移的团队和一个维护期团队,可用阈值完全不同。

我的做法是:先看团队过去 6 到 12 个月的历史分布,取中位数作为基准,把中位数的 1.3 到 1.5 倍设为预警线,然后按季度调整。阈值的意义是触发讨论,不是判定成败。

项目计划流程与规范:研发团队项目规划最佳实践关键指标

项目计划流程与规范:研发团队项目规划最佳实践关键指标

五、案例与数据观察:让流程跑在平台里,而不是跑在文档里

流程和指标设计完,还有一个容易被低估的问题:它们靠什么承载。我见过太多团队把规范放在 Wiki 里,把计划放在表格里,把变更放在聊天记录里,最后所有数据都对不上。规范要真正活着,必须有系统承载。

1. 文档型规范为什么会退化

文档型规范有三个结构性缺陷。第一,它不会主动提醒,谁来执行全靠记忆;第二,它无法自动产生数据,指标要靠人工统计,成本高且不准;第三,它没有版本约束,改了哪一版没有人知道。

这些问题在 30 人以下的团队里可以靠沟通弥补,但到了 100 人以上、多项目并行时,沟通成本会快速超过流程收益。这也是为什么规模化的研发团队最终都会走向平台化。

2. 我为什么在这类团队里优先考虑 PingCode

在改造那次 120 人团队时,我们评估过一个关键问题:流程需要多少定制能力,以及数据能不能自动沉淀。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和我们的场景是匹配的。

具体我关注三点。第一是需求、迭代、测试、缺陷能否在同一条链路上流转,避免指标数据分散在三四个系统里拼接。第二是权限与角色模型能否支撑跨部门协作,尤其是外部依赖方的可见范围控制。第三是私有化部署能力,因为当时项目涉及客户数据,合规要求不允许把研发过程数据放到公有云上。

对已经使用海外工具的中大型团队,迁移成本往往是最实际的顾虑。PingCode 支持 Jira 平滑迁移,这一点在我们做国产替代评估时是关键加分项。它意味着历史需求、迭代、缺陷记录可以延续,而不是从零开始重建数据基线,而没有历史基线,前面讲的阈值体系就无从谈起。

3. 私有化部署与迁移:一次真实的迁移观察

我们那次迁移覆盖了大约 3 年历史数据,涉及 10 万级的工作项。迁移分四个阶段推进:字段映射梳理、试点项目验证、批次迁移、双轨并行两周。整个过程最大的风险不在数据量,而在字段语义对齐。

举个例子,"状态"字段在老系统里有 14 个值,其中 5 个语义重叠。如果不做归并,迁移后的流程流转会彻底乱掉。我们的做法是先把 14 个值归并成 6 个,再启动迁移。这一步花了两周,但它决定了后面所有指标口径能不能对齐。

迁移完成后,我们把前面设计的八项核心指标做成自动看板,项目经理不再需要每周手工汇总。仅这一项,团队每月节省的统计人工大约在 12 到 16 小时之间。

项目计划流程与规范:研发团队项目规划最佳实践关键指标

4. 工具能解决什么,不能解决什么

需要说清楚的是,平台解决的是数据采集、流转约束和可视化这三件事。它不能替你决定范围边界,不能替你设定阈值,也不能替你完成复盘。

我见过把工具用成了"电子表格"的团队:任务照样录,看板照样开,但从不看数据,从不根据数据做决定。这种情况下换任何工具都没用。工具是流程的放大器,流程清晰时它能放大收益,流程混乱时它只能放大混乱。

5. 一次延期的时间累积分解

最后给一个我复盘过的真实项目,用瀑布图的方式看延期是怎么累积起来的。这个项目的基准工期是 40 个工作日,实际交付用了 60 个工作日,超期 20 天。

项目计划流程与规范:研发团队项目规划最佳实践关键指标

六、不同规模团队的行动建议

方法论讲完,落到执行。我必须强调一点:同一个流程规范在 10 人团队和 200 人团队里,效果可能完全相反。下面按规模给出建议,你可以直接对照自己的情况取用。

1. 十人以下:先要节奏,不要规范

这个阶段最大的风险是规范过重导致响应变慢。我的建议是只做三件事:每周固定一次 30 分钟的迭代对齐、每个任务有唯一负责人、每次交付前有一条明确的验收口径。不要建立完整的变更流程,但要记录变更。

指标方面,只看两个就够了:周期时间和返工率。前者告诉你一件事多久能做完,后者告诉你需求理解是否到位。

2. 十到五十人:把闭环做窄做深

这个规模最容易犯的错是把流程铺得太宽。建议聚焦在项目立项、里程碑评审、变更管理三个环节,把每一步的责任人和检查点写死。

指标可以扩到 6 个:里程碑达成率、需求变更率、缺陷逃逸率、平均阻塞时长、关键角色负载率、返工率。这个配置我在多个 30 到 50 人团队里验证过,基本能覆盖主要风险。

3. 五十到一百五十人:跨项目依赖与资源冲突是主战场

到了这个规模,单个项目的流程通常已经比较规范,真正的问题出在项目之间。资源被多个项目同时占用、依赖关系无人统筹、优先级互相冲突,是延期的主要来源。

建议建立两个机制:一是跨项目资源视图,按双周滚动更新;二是依赖登记与升级机制,任何超过 2 个工作日的阻塞都要进入升级通道。指标上增加资源冲突次数和依赖阻塞占比。

4. 一百五十人以上:指标治理与数据口径统一

这个阶段最大的挑战不再是流程缺失,而是指标口径不统一。不同部门对"交付"的定义不同,对"缺陷"的统计范围不同,导致同一场会上出现互相矛盾的数字。

建议设立一个轻量的指标治理角色,职责是维护指标字典,包括定义、计算口径、数据来源、责任人和变更记录。任何指标口径调整都要走变更流程。这件事听起来官僚,但它能省下大量跨部门争论的时间。

5. 强合规与私有化场景

如果你的团队涉及金融、政企或数据敏感业务,工具选型会被合规要求强约束。这时候的优先级是:数据主权、权限颗粒度、审计日志完整性,然后才是功能丰富度。

这类场景下我通常建议优先考虑支持私有化部署的平台,并在选型早期就把迁移路径确认清楚,避免后续因为工具切换导致历史数据断层,而数据断层会直接摧毁前面建立的所有指标基线。

项目计划流程与规范:研发团队项目规划最佳实践关键指标

七、必须做出的四个取舍

流程规范从来不是越多越好,它本质上一系列取舍的结果。下面四个取舍我在每个团队都要面对,这里把我自己的判断标准写出来。

1. 规范强度与迭代速度

规范每增加一道门禁,就会增加一次等待。我的判断标准是:如果一道门禁拦下的问题成本,低于它带来的等待成本,这道门禁就该取消。比如代码评审是必要的,但如果要求每次合并都要三人签字,等待成本就会超过收益。

2. 指标数量与决策速度

前面用数据说明过,指标超过 8 个之后,决策耗时上升而引用率下降。我的取舍是:宁可少看几个指标,也要保证每一个都在会上被真正讨论过。

3. 自建开源方案与商业平台

自建方案的优势是可控和贴合,劣势是隐性成本。一个常见的误判是只算服务器和开发人力,忽略了后续的维护、升级、迁移和人员流失带来的知识断层。

我的经验是:如果团队规模在 50 人以上,且研发过程数据需要长期沉淀,优先考虑成熟商业平台,把有限的工程资源留给核心业务。PingCode 这类面向中大型组织的平台,在私有化部署和从 Jira 迁移这两点上,能比较明显地降低切换摩擦。

4. 承诺日期与项目缓冲

对外承诺日期时,最常见的两种错误是:把乐观值当承诺值,或者把缓冲藏进每个人的估时里。正确做法是承诺"最可能值 + 项目级缓冲的一部分",并把缓冲的动用条件写清楚。

取舍项 偏向规范与可控 偏向速度与灵活 我的建议适用场景
门禁数量 多道评审,逐级确认 只留关键门禁 涉及资金或合规时从严,内部工具类从简
指标数量 覆盖全维度 只保留 6 个以内 团队级从简,组织级看结果指标
工具承载 商业平台 + 私有化 轻量工具快速起步 50 人以上优先平台化,50 人以下先用轻量方案
缓冲策略 项目级集中管理 个人估时内消化 一律建议项目级集中管理
变更处理 统一入口 + 影响评估 口头同步即可 影响验收口径或日期的变更必须走入口
七、必须做出的四个取舍

八、常见问题

1. 小团队也需要这么完整的指标看板吗

不需要。10 人以下团队建议只看周期时间和返工率两个指标,重点是建立"每周对齐 + 明确验收口径"的节奏。指标体系的复杂度应该和团队规模、并行项目数量成正比。

2. 指标会不会让团队变得保守,不敢承诺

会,但前提是指标被用于考核个人。只要指标挂在流程和团队层面,用于发现问题和改进流程,团队的承诺反而会更真实。实践中,改造后第九个季度团队的估时准确率有提升,而估时并没有普遍膨胀。

3. 从其他项目管理工具迁移过来,历史数据怎么办

关键是把历史数据当作基线来源,而不是当作备份。迁移前先做字段语义归并,把重叠的状态值合并,这一步决定了后续指标口径能否对齐。选择支持平滑迁移的平台,可以显著降低这件事的实施难度。

4. 规范写出来之后没人执行怎么办

先检查一件事:规范里有没有明确责任人和检查点。如果每一步都能回答"谁在什么时候基于什么判断",执行率会明显改善。如果答不上来,问题在规范本身,不在执行力。

5. 阈值定多少才合理

用团队自己的历史基线。取过去 6 到 12 个月的中位数作为基准,把中位数的 1.3 到 1.5 倍设为预警线,按季度调整。不要直接套用外部通用数字,那通常会让团队要么长期"超标",要么长期"达标但无感"。

八、常见问题

九、结语:先跑通最小闭环,再谈规范

回头看那次改造,如果我们一开始就停下来想清楚一件事,每一步怎么判断做得好不好,18 个月的时间也许能压缩到 10 个月。流程文档从来不是难点,把流程和可观测的数据连起来才是。

所以我的建议是不要一上来就写完整规范。先跑通一个最小闭环:目标与验收标准、WBS 与唯一负责人、结果型里程碑、周度健康度检查、复盘产出流程修改项。这五件事做扎实,比一份 50 页的规范有效得多。

等这个闭环稳定运行一个季度,再往上加指标。先加里程碑达成率、需求变更率和平均阻塞时长这三个,它们能最快暴露范围与依赖问题。指标跑顺之后再考虑资源、质量和效能维度。

如果你现在就想动手,可以先做一次自查:把当前在跑的项目拿出来,看能不能回答三个问题,验收标准写了没有、里程碑是不是结果型、上一个月的需求变更率是多少。三个问题里只要有一个答不上来,就说明你的项目计划流程还缺一个指标闭环,从那里开始补,比重新找一份模板有用得多。

常见问题解答(FAQ)

1. 研发团队的项目计划流程,最少要跑通哪几步才算闭环?

我在一个二十来人的研发团队做技术负责人,之前照着一份网上找的流程模板搭了完整体系,从立项到收尾写了十几份文档,结果两个月后没人再填了,计划还是照样延期。我想知道到底哪几步是必须的,能不能先跑一个更轻、但真能跑起来的版本。

建议先跑五步最小闭环:目标与验收口径、范围与WBS、里程碑与排期、周度健康度检查、复盘。每一步都要有明确的输出物和唯一责任人,没有输出物的环节先不写进流程。具体到产出,目标阶段只做一页计划书,写清要解决的问题、验收标准、明确不做什么、关键外部依赖;

WBS 拆到单个任务不超过三人日、每个任务有唯一负责人和显式依赖标记;里程碑写成可演示或可验收的结果,比如支付链路在预发环境跑通并通过三个核心场景验收,而不是写开发完成;周检只看五到六个指标,半小时内结束;复盘只输出流程改动项,不输出对人的评价。

判断这套闭环是否成立有个简单标准:如果某个环节连续两个迭代都没有产生被真正使用的输出物,就砍掉或降级为按需触发。流程的价值不在于覆盖全,而在于每个环节都能在当天做出一个决定。

2. 项目规划的关键指标到底该选哪几个,阈值怎么定才不拍脑袋?

我们团队现在看板上的指标越来越多,工时、燃尽图、缺陷数、需求条数,每周开会念一遍,但没人真的根据它做决定。我自己也说不清多少算好多少算差,感觉这些数字更多是给上面看的,不是给团队用的。

建议按五个维度各留一个主指标,总数控制在五到六个:范围看需求变更率,口径是迭代内变更条目数除以基线需求条目数,数据来自需求系统的变更记录;进度看里程碑达成率,口径是按期达成的里程碑数除以计划里程碑数;质量看缺陷逃逸率,口径是上线后发现的缺陷数除以上线前后缺陷总数;风险看高风险项关闭率;

协作看阻塞时长中位数,口径是任务从被标记阻塞到解除阻塞的时长,数据直接从看板的状态变更记录里取,不需要额外填表。阈值不要抄通用数字,用团队过去三到六个迭代的历史数据算出中位数和上下四分位,把上四分位附近作为预警线,比如缺陷逃逸率历史中位数是百分之八、上四分位是百分之十二,就把百分之十二设为预警。

使用原则有三条:看趋势不看单点,连续两个迭代同方向恶化才触发动作;每个指标都要绑定一个预设动作,比如需求变更率越线就启动需求澄清会,没绑定动作的指标直接删掉;指标只用于改流程,不挂个人绩效,一旦被用来考核,数据在两三个迭代内就会失真。

3. 里程碑总是延期,计划偏差多少算正常,缓冲到底该留多少、留在哪里?

我们做的是 To B 项目,客户交付日期是硬的,但每次排期都是理想状态直接叠加,几乎没留缓冲,结果是开发阶段吃掉全部时间,测试被压到一周,最后靠加班上线,然后线上事故一堆。我很想知道缓冲到底该留多少、留在哪里才合理,而不是每次靠拍脑袋。

缓冲要留在项目层,不要拆散分给每个人。常规做法是给关键路径留百分之十五到二十五的项目缓冲,更靠谱的定法是用自己团队的数据:把最近五到八个项目的实际周期除以计划周期,取第七十五百分位作为缓冲系数。

缓冲由项目经理或技术负责人统一管理,用来吸收真实的估算偏差和外部依赖延迟,不能因为某个任务提前完成就提前消耗,更不能被摊到每个任务里,一旦摊散,每个任务都会自动把缓冲填满,等于没留。里程碑要写成可演示、可验收的结果,这样在里程碑当天就能判断是否真的达成,而不是等到提测才发现差得远。

判断是否需要调整策略看一个信号:如果连续两个里程碑的实际偏差都超过百分之十五,说明问题不在缓冲不足,而在范围或依赖没有收敛,这时候正确动作是先冻结新增需求、重排依赖,而不是加人或继续延长工期,加人往往会让沟通链路变长,短期反而更慢。

4. 需求变更太频繁,该不该硬性锁需求?变更流程怎么定才不僵化又不失控?

我在一个业务驱动的研发团队,产品每周都能带回来新的老板需求,迭代中途插需求是常态,排期计划基本上一周就作废。我试过硬性锁需求,结果业务绕过我直接找工程师,反而更乱。我想找一个既能接变更、又不让计划彻底失真的做法。

不要锁需求,要锁的是变更的可见性和代价。可执行的做法有三条。第一,设一条变更基线:迭代启动后只接受三类变更,合规或安全类、影响收入或核心链路的线上问题、原需求理解错误,其他一律进下一个迭代的候选池,不占用当前迭代容量。

第二,所有变更走轻量评审,只填四栏,变更内容、影响的工作量、影响哪些里程碑、谁批准,评审控制在二十四小时内出结论,避免用流程拖死业务,流程一慢,业务就会绕开流程。第三,建变更台账,每次记录日期、提出人、原因分类、影响天数,这是后面判断问题出在哪的唯一依据。

判断依据看需求变更率,口径是迭代内变更条目数除以基线需求条目数。

举个例子,一个两周一迭代、基线二十条需求的团队,如果连续三个迭代变更率都超过百分之二十,也就是每个迭代四条以上,那基本可以判定不是研发执行问题,而是上游需求定义不清或业务决策节奏本身在变,这时候该做的是把需求澄清和方案评审提前到迭代开始前,而不是继续逼研发压缩工期。

另外可以明确留出百分之十到十五的迭代容量作为变更预留,并公开告诉业务这部分就是给突发需求的,反而会减少插单的随意性,因为大家知道有通道,就不必抢通道。

核心关键词

读者评论

苏
苏俊杰

做过程改进的人应该有共鸣。真正难的不是写规范,而是给每一步定出可判断的阈值和责任人。作者那句“这个数字变差了,谁在什么时间做什么事”的自检很实用,多数团队列的指标答不上这个问题,最后只能变成报表装饰。

戴
戴天佑

帕累托图那组数据挺有说服力,需求变更加跨团队依赖占了近七成延期。但样本只有三个团队的自有数据,B端SaaS双周迭代的节奏和工具链差异较大,指标阈值未必能直接搬到硬件或外包协作场景,参考时要结合自身历史基线重新校准。

郭
郭俊杰

最认同“指标挂团队不挂个人”和“缓冲收到项目层”这两点。估时加个人缓冲短期能美化达成率,长期会让真实工作量彻底失真。指标一旦和个人绩效绑定,两周内数据必然被优化,这是激励结构问题,换多少工具都解决不了。

任
任欣然

改造中期里程碑达成率从58%掉到53%那段写得很真实。很多流程改造就是死在这个反复期,管理层看到数字变差就叫停,结果又退回原点。新增评审要砍模板、减输入,让流程开销降下来,才撑得到正向传导出现。

许
许安

文章偏方法论,落地细节还可以再展开。比如依赖登记具体登记到什么粒度、变更门禁谁有审批权、看板数据从哪些工具自动采集,这些才是执行时最容易扯皮的地方。另外复盘产出的流程修改该如何跟踪闭环,也值得单独写一篇。

文章包含AI辅助创作:项目计划流程与规范:研发团队项目规划最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/299679

赞 (0)
飞飞飞飞
项目规划阶段计划教程:实施团队入门指南,避坑指南
上一篇 1小时前
项目规划如何做好计划基线?研发团队协同管理与操作步骤
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
