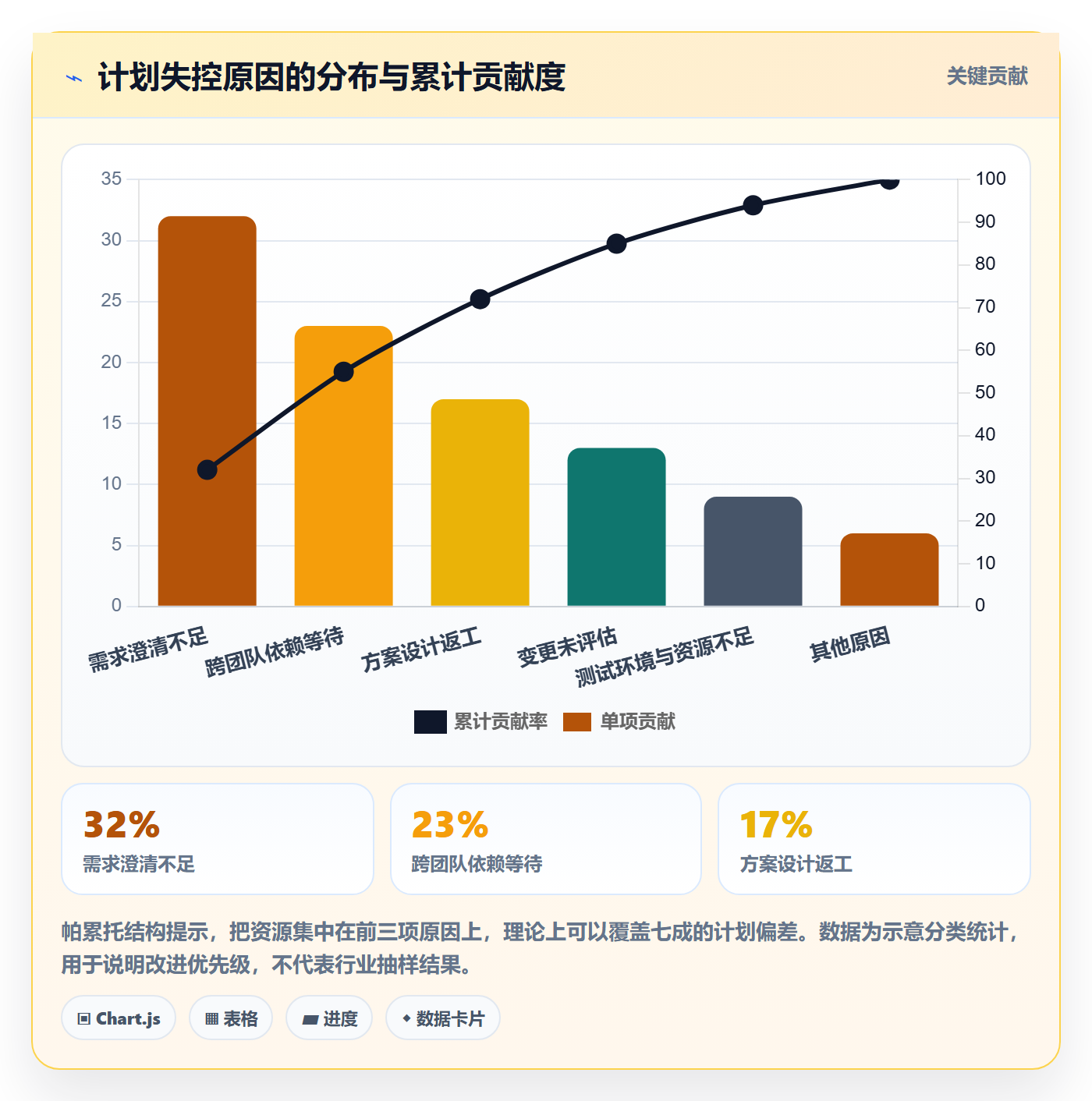

我把过去几年做研发过程审计时收集到的计划变更单翻过一遍,发现一个很难看的规律:真正因为技术难度导致延期的项目不到三成,剩下七成延期,原因都能归到同一件事上,阶段计划没有制度。更准确地说,团队有阶段划分、有排期表、有里程碑会议,但没有一套定义清楚的"阶段计划流程与规范",于是所有的判断都退化成人的经验和嗓门。里程碑靠倒推、需求靠微信催、跨团队依赖靠联调当天才发现、指标靠月底补数据。
这篇文章不讲泛泛的研发流程科普,而是把"阶段计划"当作研发项目规划的核心控制点,拆开讲清楚三件事:门禁怎么设、流程怎么闭环、关键指标怎么定义才不失真。
一、先给结论:阶段计划制度的本质是承诺、门禁、度量三件套
如果你只想要一句话的结论,那就是:阶段计划不是排期表,而是研发项目规划的承诺机制、风险控制机制和度量闭环。排期表回答"什么时候做完",阶段计划制度回答的是"谁在什么条件下承诺了什么、什么情况下不允许往下走、做完了拿什么数据证明"。
1. 阶段计划是承诺机制,不是时间表
排期表是单向的:管理者定日期,团队执行。承诺机制是双向的:团队在阶段入口评估后给出人天和风险,管理者确认资源和优先级,双方在基线上签字。这个差别决定了计划失控时,责任归属是模糊的还是清晰的。
我见过太多团队把"计划"理解为一张甘特图。甘特图描述的是任务的时间关系,它不携带任何约束条件。当需求在开发中期变更、当依赖方的接口延后两周、当测试环境被另一个项目占用时,甘特图不会告诉你这些变化是否被批准过、影响多大、谁承担后果。
2. 制度设计的三条底线:可执行、可度量、可复盘
很多制度写出来很漂亮,落地三个月就废了。判断一套阶段计划制度是否合格,我会用三条底线去卡它,任何一条不满足,制度就活不过一个季度。
- 可执行:每个阶段的入口条件、出口交付物都是一句话能说清、能当场判断真假的事实,而不是"方案基本完善"这种形容词。
- 可度量:关键动作留下结构化数据,计划变更率、里程碑达成率这类指标能从系统里直接取出来,而不是靠人回忆。
- 可复盘:每次阶段关闭后,偏差原因能归到具体类别,行动项有责任人和关闭时间,下一次计划能引用上一次的教训。
3. 什么团队需要它,什么团队不需要
我的判断是:当研发组织同时满足"并行项目超过 3 个""跨团队依赖超过 2 个""存在外部交付承诺"这三条中的两条时,就必须有阶段计划制度。只要有一条不满足,轻量化的做法通常更划算。
10 人以下的初创团队,创始人本身就是最可靠的信息同步通道,加一套门禁反而是负担。反过来,200 人的研发中心如果没有阶段计划制度,项目之间的资源冲突、依赖冲突会迅速吃掉所有管理带宽。这不是管理风格问题,是协调成本的数学问题。

二、背景与真实场景:阶段计划是怎么一步步失控的
制度缺位不会立刻出问题,它会以很慢的速度腐蚀计划的可信度。下面三个场景是我在访谈和复盘里出现频率最高的,几乎每个失控的项目都能对上一个。
1. 场景一:里程碑日期靠倒推,而不是靠估算
典型对话是这样:"老板说 9 月 30 号必须上线,那我们倒推一下,开发 6 周、测试 3 周、联调 2 周,所以 7 月 15 号必须开工。"整条时间链是从终点反推出来的,中间没有任何一个环节做过工作量估算。
倒推法的问题不在于它错,而在于它把风险隐藏了。倒推出来的日期天然是"没有缓冲的日期",一旦任何一个环节延误,后面所有环节都会被压缩,而压缩的方式通常是牺牲测试和方案评审,恰好是最不该省的两件事。
2. 场景二:需求在开发阶段还在变,但没人签变更单
我统计过一批项目的问题单,发现需求类变更中有相当比例发生在开发阶段中期之后。这些变更的常见处理方式是:产品经理在群里说一句"这个先加上",开发口头答应"我尽量",然后计划表原地不动。
结果是双输。管理者看到的计划完成率还是 90%,实际交付内容已经和原计划相差甚远;开发团队多做了三周的无记录工作,绩效上却体现不出来。没有变更单,就没有人知道计划为什么不准,也就永远无法改进估算能力。
3. 场景三:跨团队依赖靠口头同步,联调当天才发现
这是中大型研发组织最贵的一类延期。A 团队的接口依赖 B 团队的排期,双方负责人在周会上打过招呼,但没有任何一条记录进入阶段计划的依赖清单。等到联调那天才发现 B 团队的资源被另一个更高优先级的项目占用了。
这类问题的成本不是"等两周"这么简单,而是 A 团队整条测试链被迫中断,人被抽调到别的任务上,等依赖就绪后又要重新组织上下文。依赖识别覆盖率低,几乎是所有跨团队延期事故的共同前置条件。

三、拆解常见误区:为什么大多数阶段计划制度活不过三个月
我见过不少团队其实写过阶段计划制度文档,但执行两三个月就名存实亡。原因基本不是执行力问题,而是制度设计本身埋了雷。
1. 误区一:把甘特图当阶段计划
甘特图是表达工具,不是管理机制。它的默认假设是任务依赖关系稳定、资源恒定、范围不变,而这三条在真实研发里几乎都不成立。一张排得很漂亮但从不更新的甘特图,比没有计划更危险,因为它给人一种"已受控"的错觉。
判断方法很简单:如果你的计划表在最近一个月里没有任何一次正式更新记录,那它就已经是一张装饰图了。
2. 误区二:把阶段名称当门禁,出口条件全靠感觉
很多团队的阶段划分是这样的:需求、设计、开发、测试、上线。名称齐全,但每个阶段"什么时候算结束"没有任何客观标准。于是阶段推进变成了一种协商结果,谁催得紧就先过。
我会要求把出口条件写成可以当场验证真假的事实句。"方案已评审通过"不合格,"方案评审记录中列出的全部阻塞项已关闭且评审人已确认"才合格。差别的关键在于:前者需要人解释,后者可以直接查。
3. 误区三:把指标当考核,数据立刻失真
这是最危险的一条。当团队知道"里程碑达成率"会影响到自己的绩效时,最理性的做法是把里程碑拆得足够小、把日期报得足够宽松,指标马上就能变好看。
指标的用途是预警和诊断,不是评价个人。一旦指标和考核挂钩,你得到的不再是数据,而是数据表演。我在实践中会明确告诉团队:月度数据只用于发现问题和调整流程,不进入个人绩效,这条规则不写进制度就不算数。
4. 误区四:把工具当制度,上线了工具但流程没变
不少团队把"上了项目管理系统"等同于"建立了阶段计划制度"。工具能承载字段和状态流转,但决定不了"什么条件下允许进入下一个阶段"。没有制度约束,工具里的状态字段很快会被降级成形式主义的点击动作。
顺序应该是:先定义门禁条件和交付物,再决定用什么工具承载,最后才配置字段和自动化规则。工具是制度的载体,不是制度的替代品。
5. 还有三个高频误区:模板崇拜、流程税失控、复盘不闭环
模板崇拜表现为下载十几套计划模板,团队反而不知道用哪一套。我的判断是:模板数量超过三张,就已经在增加认知负担。阶段计划表、风险登记册、变更单,这三张覆盖八成场景。
流程税失控是另一个极端。有的团队规定每个阶段都必须开三次会、填五张表,结果工程师每周花在流程上的时间超过半天,制度就成了被抵制对象。复盘不闭环则更隐蔽:会开了、纪要写了,但行动项没人跟踪,下一次项目重复踩同一个坑。

四、专业判断逻辑:阶段门禁与流程闭环怎么设计
这一节是全文最核心的部分。我不打算给你一套"唯一正确"的阶段模型,因为研发模式差异太大,任何声称通用的阶段划分都是耍流氓。我要给的是判断逻辑:什么样的门禁条件才算合格,以及计划流程闭环应该有几个环节。
1. 阶段划分:一个可调整的参考模型与门禁条件
我通常建议以七阶段作为起点:立项、需求澄清、方案设计、开发、测试、发布、复盘。硬研、平台型、数据型团队可以合并或拆分,但有三条原则不建议动。
- 澄清与设计必须分离。合并成一个阶段,方案评审就会退化成需求复述。
- 测试必须是独立阶段,不能挂在开发尾部。"开发完顺便测一下"是质量事故的温床。
- 复盘必须是独立阶段且有硬产出,否则它永远排在优先级最后。
门禁条件的写法有个通用句式:"当且仅当 [可验证事实] 成立时,允许进入下一阶段"。可验证事实指的是系统里能查到、会议纪要里能引用的具体记录,不是主观评价。
| 阶段 | 入口条件 | 关键活动 | 输出交付物 | 退出标准 | 责任人 |
|---|---|---|---|---|---|
| 立项 | 业务目标与预期收益已书面化 | 目标澄清、范围初判、粗略量级估算 | 立项说明、初版范围清单 | 业务方与研发负责人双方确认目标与范围边界 | PM |
| 需求澄清 | 立项说明已确认 | 需求逐条澄清、验收标准编写、优先级排序 | 需求条目+验收标准+优先级 | 每条需求都有可验证的验收标准,无"待定"项 | PO |
| 方案设计 | 需求条目已澄清完毕 | 技术方案、接口约定、依赖清单、风险评估 | 设计文档、依赖清单、风险登记册 | 评审记录中全部阻塞项已关闭 | 技术负责人 |
| 开发 | 设计评审通过且依赖清单已获得对方确认 | 编码、单元测试、自测、技术债登记 | 可运行构建、自测报告 | 自测通过率达标,代码评审完成 | 开发负责人 |
| 测试 | 构建产物冻结且测试环境就绪 | 功能测试、回归、性能与安全验证 | 测试报告、缺陷清单 | 阻断级缺陷清零,遗留缺陷有明确处理计划 | 测试负责人 |
| 发布 | 测试报告签署 | 发布方案、灰度、回滚预案、监控配置 | 发布记录、回滚预案 | 灰度观察期结束且核心指标无异常 | 发布负责人 |
| 复盘 | 发布完成 | 偏差归因、行动项制定、经验沉淀 | 复盘纪要、行动项清单 | 全部行动项有责任人和截止时间 | PM 与 PMO |
这张表可以直接用,但请务必做一次本地化校准。比如强合规行业的测试阶段要加"合规验证"子门禁,平台型团队可能需要把"方案设计"拆成"架构评审"和"接口约定"两次门禁。照抄表格而不校准,是制度落地失败的头号原因。

2. 计划五步闭环:编制、评审、基线、跟踪、关闭
阶段计划不是一次性动作,而是一个五步闭环。少任何一步,闭环就断,制度就会退化回排期表。
- 计划编制:任务拆解到可估算粒度,识别依赖、校验资源、标注里程碑与风险。粒度判断标准是"单个任务不超过 5 人天",超过就继续拆。
- 计划评审:参与人至少包含技术负责人、测试负责人和依赖方代表。评审必须产出决策,而不是汇报。
- 基线管理:评审通过后形成基线版本并冻结。基线不是不能改,而是改了要留痕。
- 执行跟踪:分三层,日站会看阻塞、周检查看趋势、里程碑会看风险升级。
- 阶段关闭:验收、复盘、行动项登记、知识沉淀,四件事缺一不可。

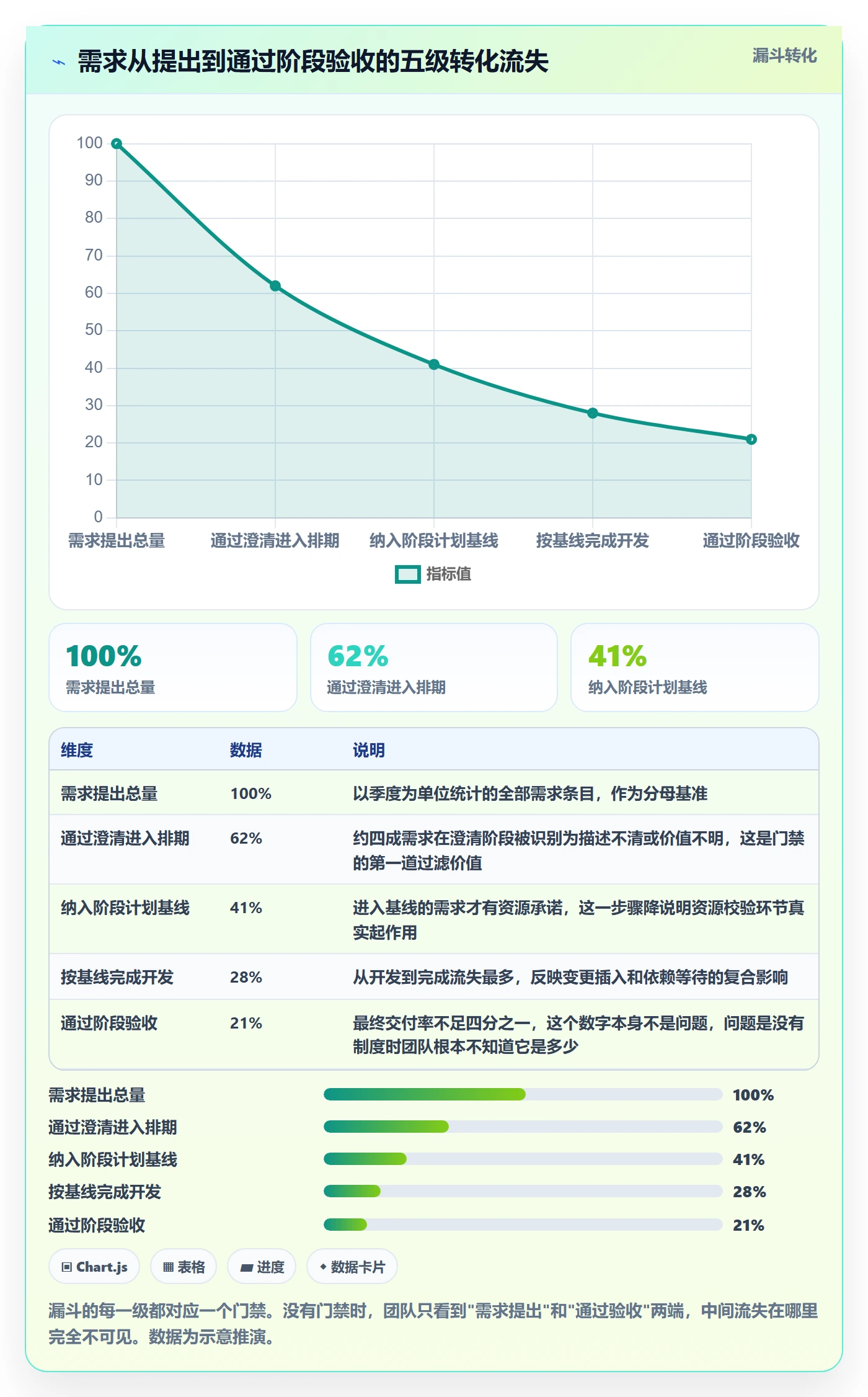

这五步里最容易被跳过的是第三步和第五步。基线不冻结,变更就无参照,所有偏差都会被解释成"正常调整";阶段不关闭,经验就不会沉淀,同一个坑会在不同项目里反复出现。
下面是一段门禁配置的示例结构,可以作为制度文档的附录,也可以直接作为项目管理系统里的自动化规则设计输入。
stage_gate:
stage: requirement_clarification
entry:
立项说明已由业务方与研发负责人双方确认
需求条目已完成初步分级
exit:
每条需求均包含可验证的验收标准
无优先级为"待定"的条目
gatekeeper: PO
block_when:
验收标准缺失或不可验证
存在未澄清的范围边界
evidence:
需求澄清记录(含评审人)
估算人天(区间值+置信度)
stage: solution_design
entry:
需求澄清阶段已通过门禁
exit:
评审记录中全部阻塞项状态为 closed
跨团队依赖清单已获得对方负责人书面确认
gatekeeper: tech_lead
block_when:
依赖清单中存在未确认项
风险登记册中存在未指派责任人的高风险项
evidence:
设计文档版本号
依赖确认记录
风险登记册快照
把门禁写成这样的结构化配置,好处是它可以被系统自动校验,而不是靠人记忆。能被系统拦住的违规,比靠自觉遵守的规范可靠得多。
3. 角色与交付物:谁为哪个出口负责
门禁失效最常见的原因不是条件写得不好,而是没人对出口负责。所有角色都参与,等于没有角色负责。我建议用 RACI 把每项活动的责任边界钉死。
| 关键活动 | PM/项目经理 | PO/产品 | 技术负责人 | 测试负责人 | QA/过程改进 | PMO |
|---|---|---|---|---|---|---|
| 阶段计划编制 | R | C | C | C | I | A |
| 计划评审组织 | R | C | C | C | I | A |
| 基线冻结与发布 | R | I | C | I | I | A |
| 需求变更评估 | C | R | C | C | I | A |
| 依赖确认 | A | I | R | I | I | C |
| 阶段验收 | C | A | C | R | I | I |
| 复盘与行动项跟踪 | R | C | C | C | A | I |
| 过程指标采集与发布 | I | I | I | I | R | A |
说明一下:R 是负责执行,A 是最终问责,C 是需被咨询,I 是需被通知。同一行里 R 和 A 不建议是同一个人,否则执行和审批就没法互相校验。小团队可以合并角色,但要保持"执行者不等于审批者"这条底线。
五、案例与数据观察:一个 200 人研发组织的阶段计划改造
下面这个案例来自我参与过的一次过程改进,为保护信息,团队名、产品名和部分数值做了匿名化与区间处理,涉及的具体数值标注为示意。
1. 改造前的基线:四个数字说明问题
这家公司大约 200 名研发人员,同时并行 11 个项目,跨 4 个技术团队。改造前的季度基线数据大致是:里程碑按期达成率 62% 左右,计划变更登记率不足 25%,跨团队依赖识别覆盖率约五成,复盘行动项关闭率约三成。
更值得关注的是他们的计划编制方式:11 个项目里有 9 个的里程碑日期是"根据交付承诺倒推"的,只有 2 个是从工作量估算正推的。倒推比例接近八成,这意味着计划的准确性完全取决于承诺是否合理,而承诺的合理性又没人验证。
2. 用 PingCode 承载阶段门禁、计划基线与指标采集
改造的技术承载选择上,他们最终用了 PingCode。这里我想说清楚选择的判断依据,而不是简单推荐。
他们的三条硬约束是:数据必须留在自己的机房、要能和现有研发流程对接、团队已经习惯了某种成熟工具的交互方式不想重学。PingCode 支持私有化部署,这一条直接满足了他们的第一条硬约束;同时它支持从 Jira 平滑迁移,历史工作项、状态映射、字段映射可以批量带过来,对已经有多年积累的团队来说,迁移成本是可接受的。
从我的观察看,PingCode 主要服务中大型企业及 100 人以上组织,这个定位和这家 200 人团队的门禁复杂度是匹配的。如果你只是一个二三十人的团队,更该先考虑制度能不能简化,而不是先考虑工具。
他们用工具承载了三件事。第一是阶段门禁:把上面的 YAML 结构落成状态流转的准入规则,需求验收标准字段为空时,工作项无法流转到"已排期"。第二是计划基线:每次评审通过后生成一个基线快照,后续任何变更都生成对比记录。第三是指标采集:里程碑达成、变更次数、依赖确认状态这些数据直接从工作项属性里聚合,不再需要人工填报。
我想强调的是,工具只是最后一公里。如果他们没先把门禁条件写成可验证的事实句,任何工具配置都救不了。他们花了大约六周做制度定义,工具配置只用了两周。

3. 改造后的指标变化,以及付出的代价

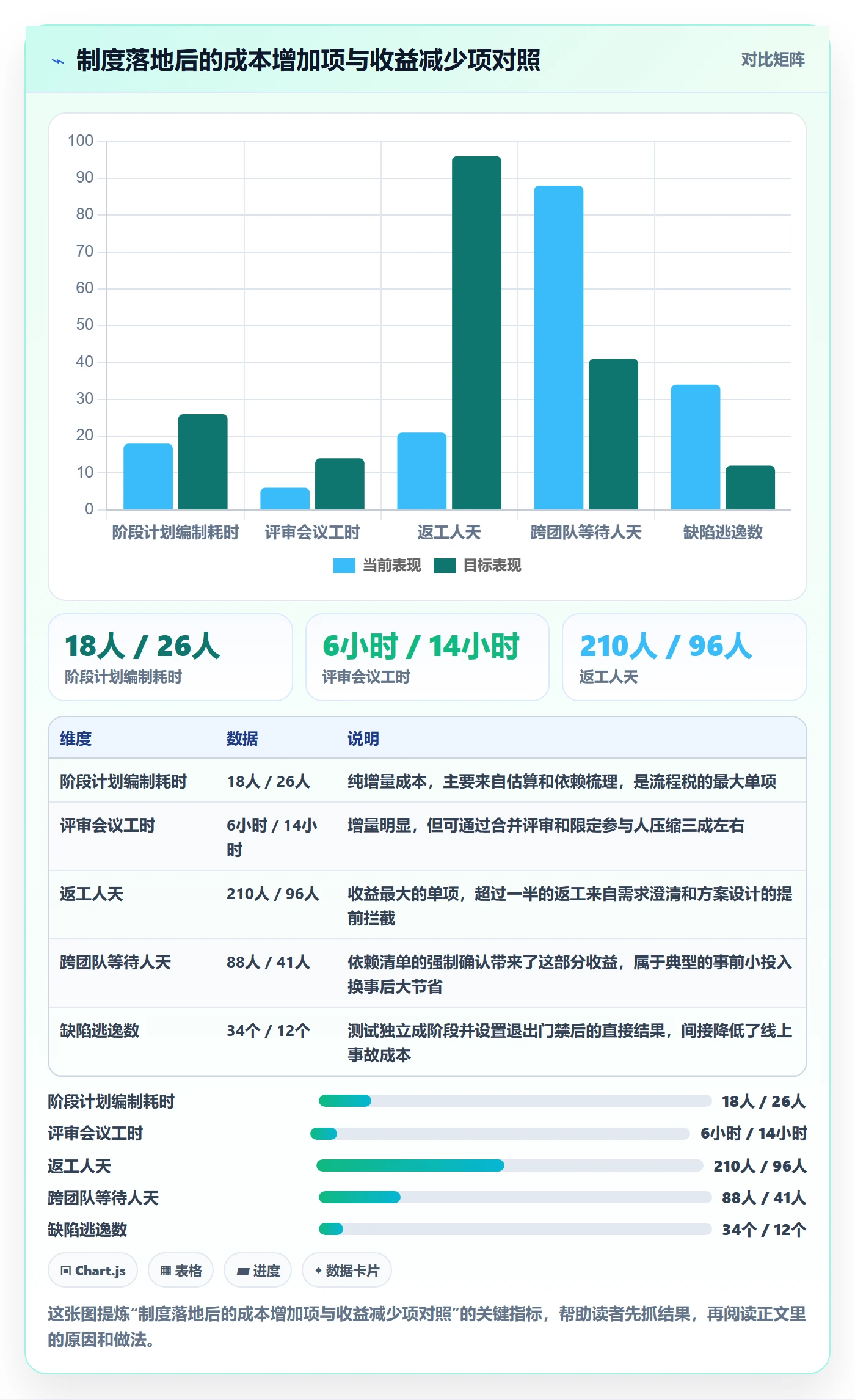

四个季度后,里程碑按期达成率从 62% 升到 83% 左右,跨团队依赖识别覆盖率接近八成,复盘行动项关闭率提升到七成上下。这些是收益面。
但我想重点讲代价面,因为几乎所有讲研发管理的文章都只讲收益。他们的阶段计划编制耗时从每月约 18 人天上升到 26 人天,评审会议工时从每月 6 小时增加到 14 小时。这就是流程税,是真实存在的成本,必须被承认。
如果只看到达成率提升而忽略流程税,管理层很容易在下一个季度继续加码流程,直到工程师开始用脚投票。健康的做法是:制度上线后每个季度复盘一次流程税,把投入产出比最差的环节砍掉。

六、不同情况下的行动建议

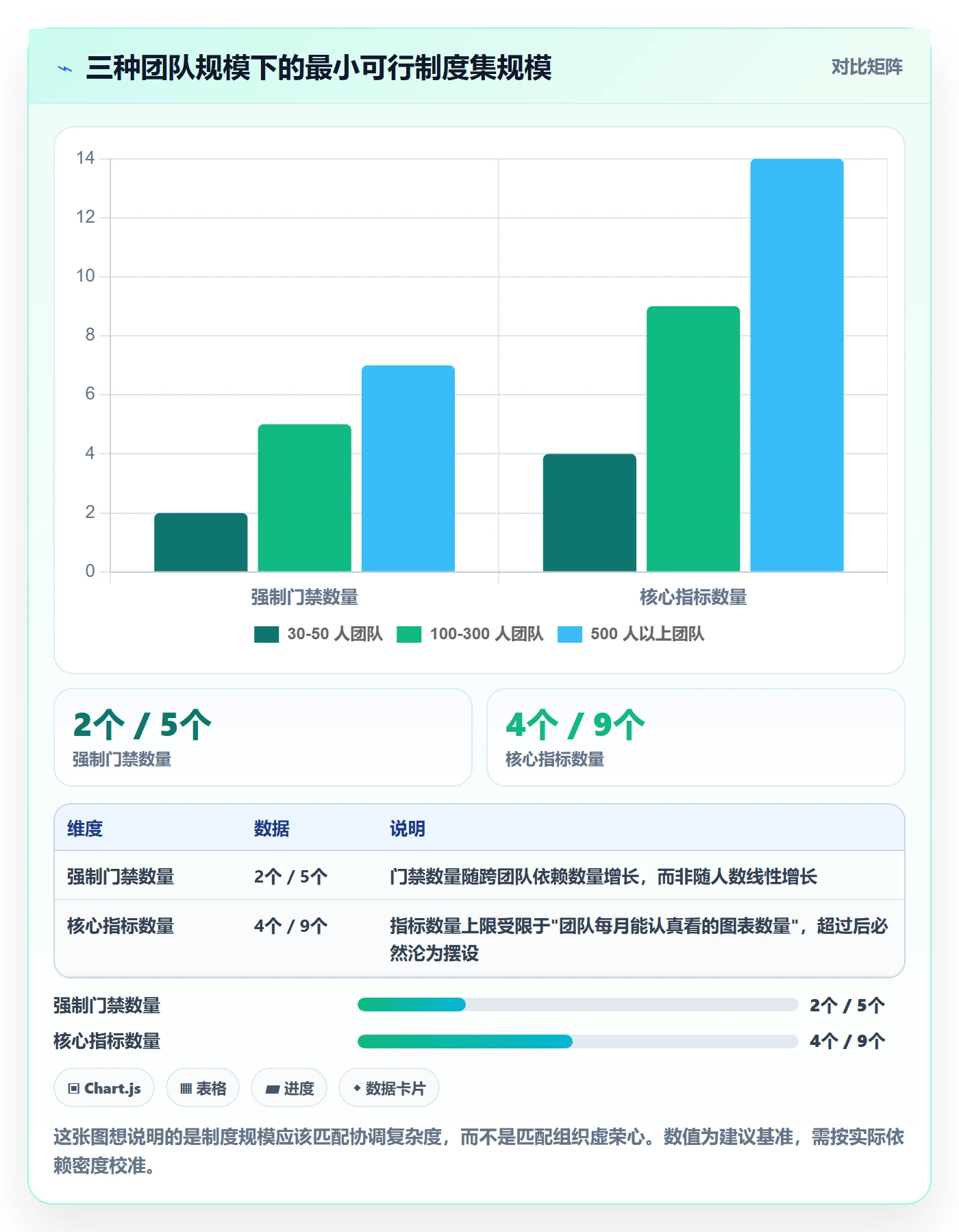

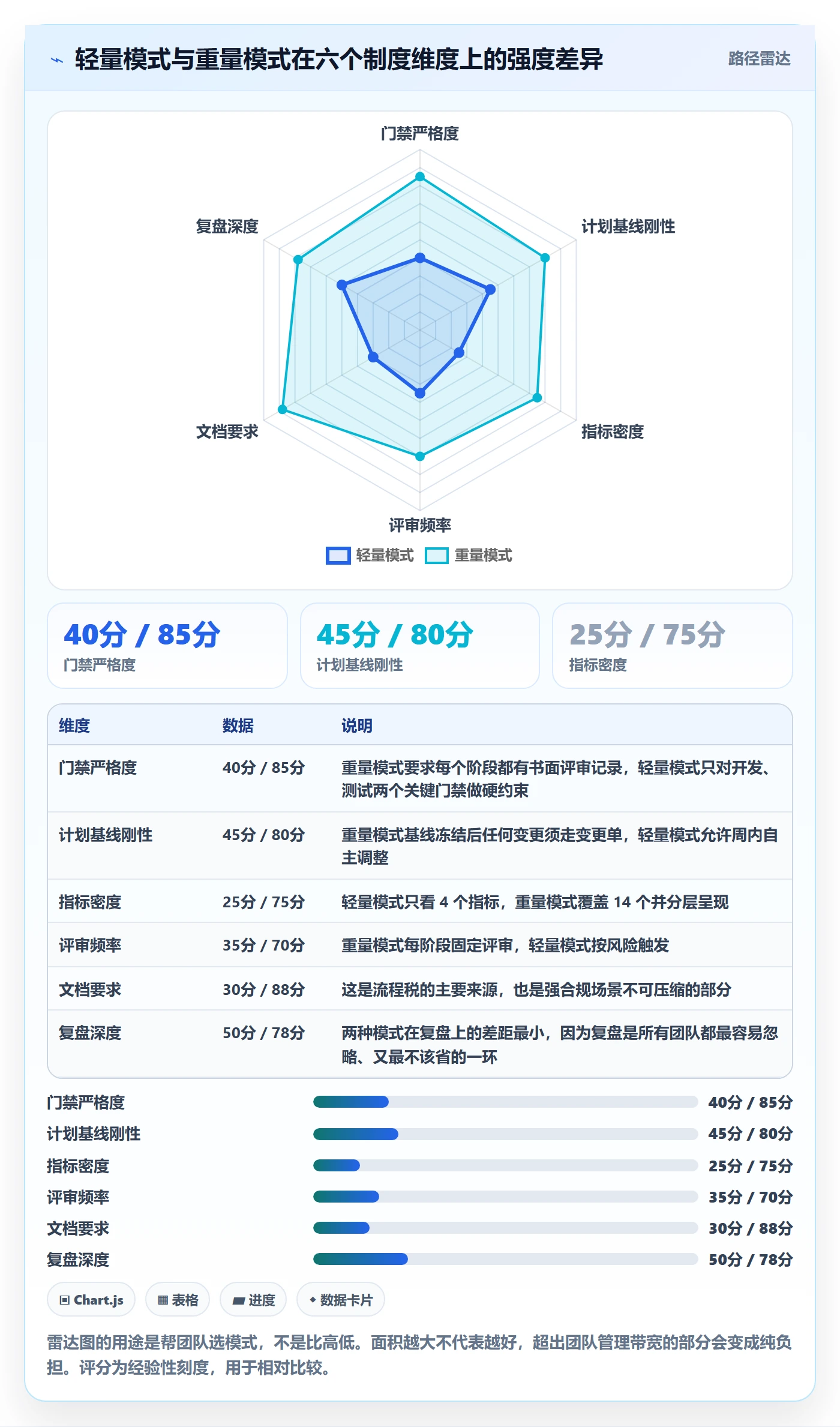

同一套制度套在不同规模的团队上,结果差异会非常大。下面是我基于不同组织规模给出的具体建议,你可以对号入座。
1. 30 至 50 人团队:轻量门禁 + 双周计划基线
这个规模不要做七阶段,建议压缩成四个:澄清、设计开发、测试发布、复盘。门禁只保留最硬的两条,需求验收标准不完整不排期,测试阻断缺陷不清零不发布。
计划基线按双周滚动,不做月度大计划。这个阶段的核心目标不是精确,而是让团队养成"先澄清再承诺"的习惯。指标只看四个:里程碑按期达成率、需求澄清完成率、变更登记率、复盘行动项关闭率。
2. 100 至 300 人多项目团队:PMO 组合视图 + 依赖管理
这个区间是阶段计划制度收益最明显的区间,也是最容易失控的区间。核心矛盾从"单项目计划准不准"转向"多项目之间的资源与依赖冲突"。
建议动作:建立 PMO 或指定专职过程角色,维护跨项目的组合视图;强制要求方案设计阶段输出依赖清单并获得对方书面确认;引入阶段准时进入率这个指标,监控门禁是否被绕过;每季度做一次流程税测算。
工具层面,这个规模的团队通常需要私有化部署和与现有工具链的迁移兼容性,PingCode 主要服务中大型企业及 100 人以上组织,并支持从 Jira 平滑迁移,属于国产替代场景里值得纳入评估的选项之一。但请记住顺序:先定制度,再选工具。
3. 500 人以上或强合规组织:分层制度 + 度量体系
这个规模靠单一制度已经不够,需要分层。组织层定义最小合规集(哪些门禁不可省),业务线层定义增量规则,项目层可以在框架内自行裁剪。
指标体系也要分层:项目层看交付类指标,团队层看协作类指标,组织层看趋势类指标。不同层级看不同指标,是避免"一套 KPI 考核所有人"的唯一办法。

七、不同情况下的取舍
制度设计的本质是一连串取舍,而不是找最优解。下面四组取舍是我在实践里被问得最多的。
1. 流程完整度和流程税的取舍
流程越完整,可控性越高,但执行成本也越高。我的经验判断是:流程税存在一个倒 U 型拐点,超过某个强度后,阶段准时率不升反降。因为团队会把精力从解决问题转向应付流程。
具体怎么把握?我给一个可操作的判断标准:如果工程师每周花在流程性事务上的时间超过 4 小时,就该做一次流程审计,砍掉投入产出比最低的两个环节。

2. 指标数量和指标可信度的取舍
指标不是越多越好。每增加一个指标,就增加一份数据采集成本和一份被"优化"的风险。我的建议是:单一团队同时跟踪的核心指标不超过 8 个,超过的部分要么合并,要么降级为按需查询。
更重要的是口径可信度。如果一个指标的数据需要人工二次整理才能得到,那它三个月内一定会失真。优先选择那些能从工作项属性直接聚合的指标。
3. 工具自建、采购与迁移的取舍
自建的优势是贴合度高,劣势是维护成本被严重低估,你不仅要建,还要持续跟进研发流程的变化。采购的优势是开箱可用,劣势是可能需要扭曲一部分流程去适配工具。
我的判断标准是:如果过程管理不是你的核心竞争力,就不要自建。迁移则要看历史数据的价值密度,如果过去三年的工作项数据你还经常查询,平滑迁移能力就应该成为选型的硬指标;如果历史数据基本不再回看,迁移成本可以适当放宽。
4. 基线刚性和响应速度的取舍
基线越刚性,变更管理越清晰,但对市场变化的响应越慢。这个取舍没有通用答案,取决于业务的不确定性程度。我的建议是按项目类型分层:面向确定需求的交付型项目,基线刚性可以拉到最高;面向探索型业务的项目,基线应该允许在阶段内滚动调整,但调整必须留痕。
关键在于一致性,同一类项目用同一套规则。最怕的是规则随人变,那样基线就彻底失去参照意义。
八、关键指标卡与落地检查清单
这一节给可以直接拿走用的东西。指标卡的作用不是让你全部采用,而是让你看清每个指标背后的数据来源和使用边界。
1. 指标卡:定义、公式与数据来源
| 指标 | 定义与公式 | 数据来源 | 统计频率 | 使用边界 |
|---|---|---|---|---|
| 里程碑按期达成率 | 按期达成里程碑数 ÷ 计划里程碑总数 × 100% | 基线快照与里程碑完成记录 | 月度 | 不得用于个人考核;里程碑粒度需统一 |
| 需求澄清完成率 | 含可验证验收标准的需求数 ÷ 进入澄清的需求总数 × 100% | 需求条目字段完整性校验 | 双周 | 需人工抽查验收标准质量,防止填字段凑数 |
| 估算偏差率 | (实际人天 − 估算人天) ÷ 估算人天 × 100% | 工作项实际工时与估算值 | 月度 | 前期建议用中位数而非平均值,避免极端值干扰 |
| 计划变更率 | 发生变更的基线条目数 ÷ 基线条目总数 × 100% | 基线版本对比记录 | 月度 | 登记率上升是好事,不要反向激励隐瞒变更 |
| 需求蔓延率 | 基线冻结后新增需求人天 ÷ 原基线总人天 × 100% | 变更单汇总 | 月度 | 与变更率配合看,单看会误判 |
| 依赖识别覆盖率 | 已确认的跨团队依赖数 ÷ 实际发生的跨团队依赖总数 × 100% | 依赖清单与联调记录比对 | 月度 | 分母依赖事后回溯,存在滞后 |
| 阶段准时进入率 | 按计划时间进入下一阶段的项目数 ÷ 应进入的项目数 × 100% | 阶段状态流转日志 | 月度 | 衡量门禁是否被绕过,比达成率更敏感 |
| 缺陷逃逸率 | 发布后发现的缺陷数 ÷ 发布前发现的缺陷总数 × 100% | 缺陷管理系统 | 月度 | 需按严重级别分层,否则数量失真 |
| 返工率 | 返工人天 ÷ 总投入人天 × 100% | 工时记录与返工标记 | 季度 | 返工定义必须先统一,否则无法横向比较 |
| 跨团队等待时长 | 因外部依赖导致的工作项阻塞时长之和 | 阻塞状态日志 | 月度 | 是流程改进的关键输入,不适合考核 |
| 风险关闭率 | 已关闭风险数 ÷ 登记风险总数 × 100% | 风险登记册 | 月度 | 需同时看"登记数量",登记为零往往意味着没人识别 |
| 复盘行动项关闭率 | 已关闭行动项数 ÷ 行动项总数 × 100% | 复盘纪要跟踪表 | 季度 | 组织学习能力的核心指标,低于 60% 说明复盘形式化 |
关于阈值,我必须强调一句:所有外部给出的目标值都只能作为起点,真正的基线必须来自你自己团队前三个月的实测数据。别人做到 85% 不代表你能做到,也不代表 85% 对你就是合理的。
指标使用的三条原则我建议写进制度正文:分层看(项目层、团队层、组织层各看各的)、看趋势(单点数据不做结论)、先诊断后考核(数据只用于发现问题,不直接进入绩效)。
2. 制度落地检查清单
下面十个问题,我建议每季度拿来自查一次。答"否"超过三个,说明制度已经开始退化。
- 每个阶段的出口条件是否都是可当场验证真假的事实句,而不是形容词?
- 是否明确规定了"什么情况下不允许进入下一阶段",并且真的被拦住过?
- 最近一个月是否有基线版本记录,以及对应的变更对比记录?
- 每一次计划变更是否都能追溯到一张变更单,包含影响范围和决策人?
- 每个核心指标是否能从系统直接聚合,不需要人工二次整理?
- 跨团队依赖清单是否在方案设计阶段完成,并获得对方书面确认?
- 上次复盘的行动项是否全部关闭,未关闭的是否有明确说明?
- 角色 RACI 是否清晰,是否存在执行者与审批者为同一人的情况?
- 会议是否都有固定输入输出,是否存在只为汇报而开的会?
- 制度上线后是否做过流程税测算,是否砍掉过投入产出比最差的环节?

九、下一步怎么做
我想把这篇内容里最独特的一个判断再强调一次:阶段计划制度的成败,不在于流程设计的完整度,而在于"门禁条件是否可被系统自动校验"和"指标是否被允许只用于诊断"。这两条决定了制度是被执行,还是被表演。
大部分团队做阶段计划管理,把力气花在画流程图上;真正拉开差距的,是把出口条件写成系统能拦住的事实句,以及把指标从考核工具改造成预警工具。前者降低了对人自觉性的依赖,后者降低了数据失真的动机。
如果你打算开始,我建议按这个节奏走。第一周,先做一件事,挑一个正在进行的项目,把它的阶段出口条件全部改写成可验证事实句,看看有多少条你写不出来。写不出来的部分,就是当前制度最大的空洞。
第一个月,选定一个项目做试点,只设两个硬门禁:澄清不完不排期,测试不清零不发布。同时开始采集四个基础指标:里程碑按期达成率、需求澄清完成率、变更登记率、复盘行动项关闭率。
第三个月做第一次校准。看三件事:门禁是否真的拦住过至少一次推进;流程税是否控制在每人每周 4 小时以内;复盘行动项关闭率是否超过 60%。三条都达标,再考虑扩展到更多项目、引入工具承载和增加指标维度。任何一条不达标,先把制度改简单,而不是加更多规则。
阶段计划制度真正的价值,不是让计划变得永远准确,那不可能。它的价值是让每一次偏差都能被解释、被记录、被学习,从而让下一次的偏差小一点。这件事没有终点,但第一个季度就能看到明显的差别。
常见问题解答(FAQ)
1. 研发阶段计划到底应该怎么划分阶段,每个阶段必须有哪些入口条件和出口交付物?
我们团队以前排期就是一张甘特图,需求还没澄清就进入开发,测试快结束了才发现方案有坑。我被问过很多次阶段到底怎么切才合理,也见过不同团队各说各话。所以我想知道有没有一套可落地的阶段划分和门禁标准,而不是只画流程框。
先给一个可调整的参考模型:立项、需求澄清、方案设计、开发、测试、发布、复盘。阶段划分不是越细越好,判断标准是每个阶段能否独立回答三个问题:输入是否齐、输出是否可验收、不通过是否必须停。
入口条件建议写成硬条件,例如需求阶段入口要有业务目标和验收人,方案阶段入口要有已澄清的需求清单和约束条件,开发阶段入口要有评审通过的方案、接口约定和测试策略,发布阶段入口要有测试报告、回滚方案和上线检查单。
出口交付物不要只写文档,要写可验证物,例如需求澄清率达到约定标准、方案评审纪要、接口文档版本、测试用例通过率、验收单、复盘行动项。门禁不是卡人,而是防止把问题带到下一个阶段。如果某个阶段连续三次因为同一类输入缺失而延期,就应该把该输入升级为强制门禁。
小团队可以合并阶段,比如方案设计和需求澄清合并,但发布前门禁不要省。
2. 阶段计划基线怎么定、变更怎么管,才能既不让计划僵化又不让项目失控?
我做过一个项目,计划评审时大家都说没问题,结果开发中需求一变再变,最后里程碑全部后移,复盘时才发现没有基线也无法追溯。我现在特别想知道基线到底该冻结什么、变更单要写到什么颗粒度,以及怎样判断一次变更该不该批。
基线不是把任务和时间钉死,而是把当前承诺的版本、范围、里程碑和关键依赖固定下来,作为后续比较的参照。建议基线只冻结四类内容:阶段目标、里程碑日期、关键交付物、主要依赖和风险。任务级排期可以滚动更新,但里程碑和范围变更必须走变更单。
变更单至少写清变更内容、原因、影响范围、进度影响、成本或人力影响、风险、决策人和生效版本。判断依据给一个可执行口径:如果变更导致里程碑日期移动、阶段出口标准变化、跨团队依赖新增、或者影响超过当前阶段总工作量的百分之十,就必须升级评审;如果只是任务内部调整且不影响里程碑和依赖,由项目经理记录即可。
变更不是越少越好,而是每一次都要有记录、有评估、有决策。如果一个月内里程碑变更超过两次,通常说明需求澄清或方案评审门禁失效,要回头修前端流程,而不是只追着开发加班。
3. 阶段计划制度的关键指标应该选哪些,怎么避免指标好看但失真、最后变成考核工具?
我们以前考核研发就看工时和需求完成数,结果大家把任务拆得很碎,数据很漂亮,但版本还是延期。我也见过团队为了里程碑达成率好看,把里程碑定得特别粗,最后根本反映不了真实风险。所以我想知道阶段计划到底该看哪些指标,口径怎么定,才能用来诊断而不是制造内耗。
指标要分层,不要用一个数字管所有问题。建议至少分五类:计划质量看需求澄清率、估算偏差率、依赖识别覆盖率;进度交付看里程碑达成率、阶段准时进入率、计划完成率;变更稳定看计划变更率、需求蔓延率、基线冻结遵守率;质量风险看缺陷逃逸率、返工率、发布回滚率、风险关闭率;
协作效能看跨团队等待时长、评审响应时长、阻塞时长。每个指标必须写清定义、公式、数据来源、统计频率和责任人。例如里程碑达成率等于按期达成的里程碑数除以当期应达成里程碑总数,统计口径要明确是按原基线还是按变更后基线,否则数据没有意义。使用原则是分层看、看趋势、先诊断后考核。
项目层看交付和风险,团队层看协作和返工,组织层看趋势和系统性瓶颈。指标阈值要基于自己团队过去三到六个月的历史基线来设,不要直接套外部数据。如果某个指标连续两个周期恶化,先做根因分析,不要立刻扣绩效,否则一定会出现数据美化。
4. 50人左右的研发团队有必要做阶段计划和门禁吗,怎么轻量落地不增加流程税?
我们团队五十来人,同时跑三四个项目,之前照搬大公司的流程,光评审会就占掉很多时间,大家抱怨流程太重。但完全不做阶段计划,又会出现项目之间抢人、依赖没人管、上线前集中爆雷。我想知道小团队到底该保留哪些动作、砍掉哪些动作,才能既可控又不拖慢研发。
有必要,但要做减法。50人团队不要照搬多层PMO体系,保留四个最小动作就够了:一是每个项目只设三个硬门禁,需求澄清完成、方案评审通过、发布检查通过;二是阶段计划只做到里程碑和关键依赖,不做全员日级排期;三是双周一次计划基线检查,只更新里程碑偏差、跨团队依赖和主要风险;
四是每个阶段结束做一次30分钟复盘,只记录行动项和责任人。流程税是否过重的判断标准很直接:如果会议和文档时间超过团队总工时的百分之十,或者项目经理大量时间花在催填表而不是解决依赖,就必须砍流程。工具上用某项目管理工具或某项目管理平台承载任务、依赖、变更单和指标看板即可,但不要指望工具替代管理判断。
小团队最该管的是跨团队依赖、关键路径和发布风险,而不是每个任务的精确工时。先在一个项目试点两个月,把门禁和指标跑顺,再推广到其他项目。
核心关键词
文章包含AI辅助创作:阶段计划流程与规范:研发团队项目规划制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/298944
读者评论
作为研发负责人,我最认同“指标不挂个人绩效”这条。里程碑达成率一旦进考核,团队就会拆小里程碑、放宽日期,数据马上失真。文章把指标定位成预警和诊断是对的。另外阶段计划编制耗时从18人天涨到26人天这个流程税必须正视,否则制度容易变成工程师的额外负担。
从项目管理角度看,跨团队依赖清单和变更单是真正能救命的抓手。联调当天才发现依赖被占用的场景太常见,根因就是没有在方案设计阶段强制登记。门禁条件写成“可验证事实句”也很实用,能避免“方案基本完善”这类扯皮。不过小团队确实不必照搬七阶段。
作为一线开发,倒推日期和微信口头变更的痛点很真实,需求中期插入又不记录,最后计划不准却由执行层背锅。文章提到的门禁和复盘闭环如果能减少返工,我愿意配合。但前提是别变成每个阶段填五张表、开三次会,流程税超过每周半天就会遭抵制。
