项目规划阶段计划教程:研发团队实操方法,避坑指南

我见过最贵的一次规划失误,不是延期三个月,而是团队在规划阶段把"技术方案评审通过"当成了"需求确认完成",结果开发到第 7 周才发现业务方要的是一次性批量导入,而架构设计的是逐条实时同步。返工 26 人天,上线推迟 19 天。复盘时所有人的结论惊人一致:不是执行不力,是规划阶段少问了一句"验收标准是什么"。

这篇文章不讲"全流程无坑",因为那是不可能兑现的承诺。我想讲的是:研发团队在项目规划阶段,如何把一份拍脑袋的计划,变成一套可以被校准、可以被质疑、可以被追溯的假设系统。核心结论先放在这里:规划阶段真正要交付的不是排期表,而是六个可验证的输出物,目标验证链、范围边界表、带假设的排期、责任矩阵、风险台账、变更门禁。缺任何一个,后面都会以返工、加班、互相甩锅的形式还回来。

一、核心结论:规划阶段交付的不是计划,是共识与假设

很多研发团队把规划阶段理解成"写文档、拉排期、开评审会"。这三件事本身没错,但它们是手段,不是目的。我服务过的一个 200 人规模的研发组织,一度有 14 种项目文档模板,规划阶段平均耗时 11 个工作日,但项目延期率依然高达 60% 以上。文档很多,共识很少。

1. 规划的产出物必须是"可被证伪的假设",不是"必须执行的承诺"

这是我在多个项目里反复验证的判断。当团队把排期当成承诺,所有人都会倾向于把估算往保守方向压,或者在执行中偷偷压缩测试时间;当排期被明确定义为"基于当前信息的假设",团队反而更愿意暴露不确定性。

具体做法很简单:每个里程碑后面必须挂一条假设。比如"第 6 周完成支付模块联调"这条计划,完整写法是"第 6 周完成支付模块联调,假设第三方支付接口在第 4 周前完成沙箱对接,假设风控规则不再新增"。假设一旦不成立,计划自动进入重估流程,而不是硬扛。

2. 六个必备输出物,缺一不可

我把规划阶段的输出物收敛成六项,团队规模越大、合规要求越高,颗粒度越细,但这六项不能省。

输出物 解决什么问题 关键字段 缺失后果
目标验证链 业务目标和研发动作脱节 业务目标、用户问题、研发目标、验证指标 做完发现方向偏了
范围边界表 需求无限膨胀 本期做、本期不做、以后做、明确不做 范围蔓延、无法收敛
带假设的排期 排期失真、无法解释偏差 任务、依赖、估算区间、假设条件、缓冲 延期却说不清原因
责任矩阵 责任不清、口头承诺 负责、批准、支持、知情 出事找不到责任人
风险台账 风险后置到测试阶段 风险、概率、影响、应对、负责人、触发信号 联调才发现阻塞
变更门禁 需求随意插入 变更内容、影响分析、决策人、生效版本 计划形同虚设

项目规划阶段计划教程:研发团队实操方法,避坑指南

3. 为什么"轻量"不等于"省略"

市面上流行一句话:小团队别搞重流程。我同意,但很多人把"轻量"误解成"省略"。轻量的正确含义是减少字段、缩短周期、降低仪式感,但保留判断逻辑。个人开发者也需要知道"我这周做什么、不做什么、什么条件下停下来",这就是最小版的目标验证链和范围边界。

二、背景与真实场景:规划阶段的坑长什么样

我在 2021 年参与过一个面向制造业客户的 SaaS 项目,团队 18 人,包含 6 名后端、4 名前端、2 名测试、1 名产品、1 名设计、1 名运维、3 名数据。客户要求 14 周上线第一版。规划阶段我们花了 6 天,产出了 9 份文档,看起来相当完整。

1. 场景一:目标在传递中失真

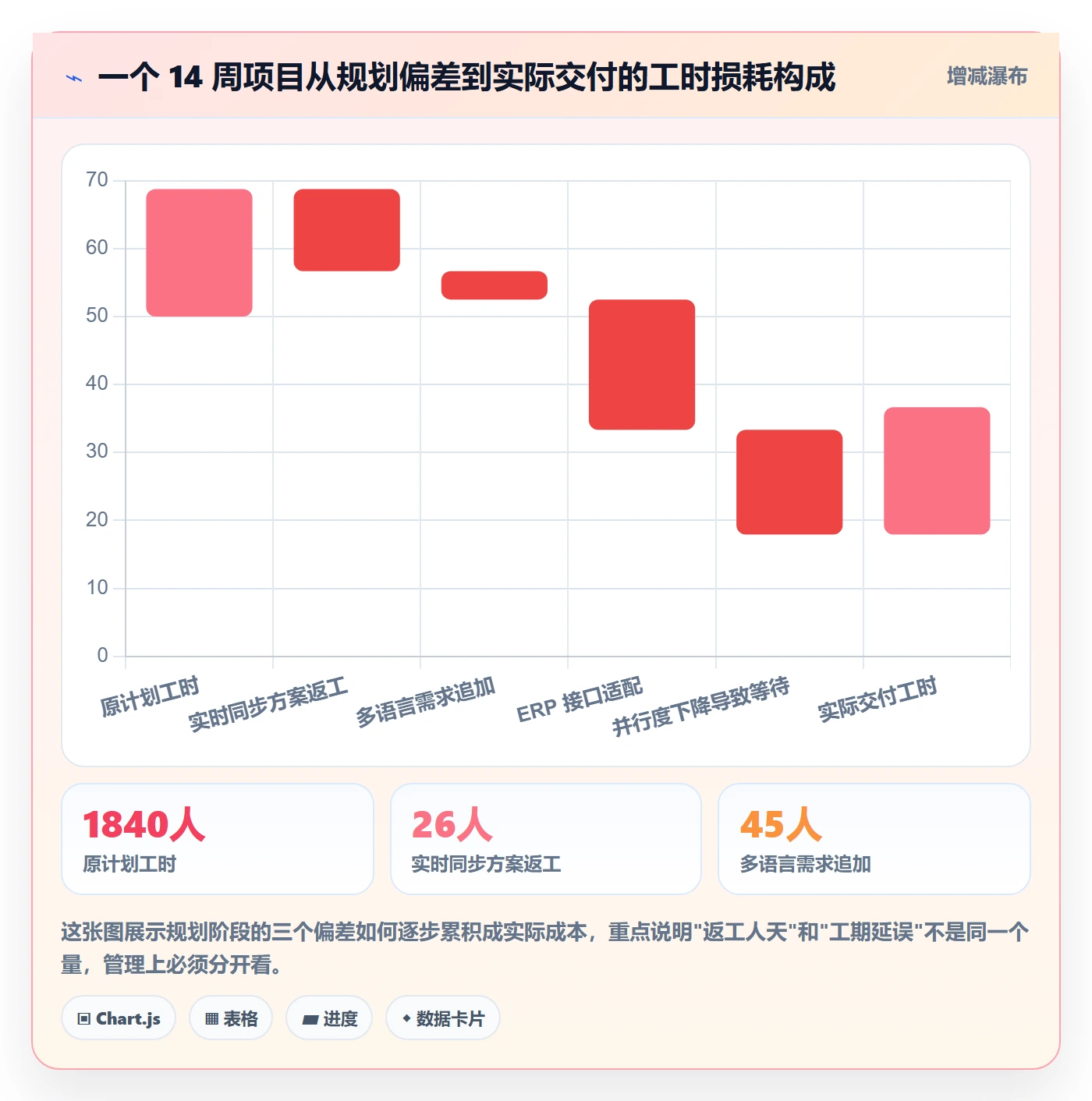

客户原始诉求是"减少车间主管的纸质登记工作量"。产品转述成"要做移动端数据采集",研发理解成"要做一套实时数据同步服务"。三个环节听起来连贯,但落到技术方案上,我们设计了消息队列和实时推送,而客户真正需要的只是每天下班前批量导出一次 Excel。

这就是目标验证链缺失的典型症状:每一层都在做合理推断,但没有人回到原始问题做校验。后面我们返工了同步模块,砍掉了消息队列,改成定时批量任务,省下的 26 人天没有让项目提前,因为计划已经按实时方案排好,其他任务并行不了。

2. 场景二:范围边界不清导致"最后一公里"变成"最后十公里"

项目到第 9 周,客户临时提出要支持多语言,理由是他们有海外工厂。这在合同里没写,但销售答应了"后续可以扩展"。团队评估后认为"加个语言包就行",结果牵扯到时间格式、货币单位、导出模板、字段长度、排序规则。最后加了 3 周,延期率直接冲到 21%。

3. 场景三:依赖后置,联调变成事故现场

我们依赖客户的 ERP 系统开放接口。规划阶段双方都口头确认"接口没问题",但没有安排技术预研,也没在风险台账里登记。到第 10 周联调时发现对方的接口只支持单条写入,不支持批量,且每天限流 5000 次。我们的方案是每天同步 8 万条记录。

这个坑最终靠临时加缓存层和分批补偿解决,又花了 9 人天。如果规划阶段做过一次接口探测,这个坑成本几乎为零。

项目规划阶段计划教程:研发团队实操方法,避坑指南

三、拆解常见误区:为什么"做了规划"还是踩坑

我观察到的规律是:团队不是不做规划,而是用错误的假设在做规划。以下五个误区出现频率最高。

1. 误区一:把"评审会通过"等同于"共识达成"

评审会上没人反对,往往不是因为没有问题,而是因为问题还没被发现。真正的共识需要三类人明确表态:做事的人确认可执行,验收的人确认标准,出钱或出决策的人确认边界。如果评审会只有汇报没有质疑,这场会基本等于没开。

2. 误区二:用"人天"做估算单位,却忽略并行损耗

很多人算排期是这样:总工作量 480 人天,团队 8 人,所以 60 天。这个算法默认了 8 个人可以完全并行且零沟通成本。实际情况是,接口联调、环境等待、评审等待、请假、上下文切换都会吃掉 20%,35% 的有效工时。

3. 误区三:把缓冲时间当成"偷懒预留"

一旦项目紧张,最先被砍的就是缓冲。但缓冲的作用不是容错,而是给不确定性定价。没有缓冲的计划,等于假装所有假设都成立。

4. 误区四:需求一旦确认就不允许变更

另一个极端是完全冻结需求。这在快速变化的业务里不现实,真正的解法是建立变更门禁:允许变更,但必须评估范围、工期、资源、风险四项影响,由明确的人做决策并记录。

5. 误区五:只规划"做什么",不规划"什么情况下停"

几乎没有人会写"如果第 5 周这个技术预研没有结论,我们就切换方案 B"。缺失停止条件的计划,会让人在错误方向上越走越远。

误区 表面表现 真实根因 纠正动作
评审等于共识 会开完,执行仍跑偏 缺少质疑环节和验收方确认 评审会指定"反对者"角色
人天等于工期 排期总是乐观 忽略并行损耗与等待 按有效工时折算,加显式缓冲
缓冲是浪费 缓冲总被第一个砍掉 把缓冲当余量而非风险定价 缓冲与具体风险绑定
需求完全冻结 业务方绕过流程私聊开发 缺少合规变更通道 建立变更单与门禁
没有停止条件 技术方案死磕到延期 缺少方案切换触发点 预研设定时间盒与退出标准
三、拆解常见误区:为什么"做了规划"还是踩坑

四、专业判断逻辑:怎么判断一份规划是否合格

我给团队做过很多次规划评审,判断标准不是文档写得多漂亮,而是能不能通过下面五个问题。任何一个答不上来,这份规划就不算完成。

1. 判断标准一:目标能不能反向验证

从最底层的任务往上问:这个任务完成后,哪个指标会变化?变化多少算成功?如果链条断在中途,说明目标和执行之间缺少连接。

2. 判断标准二:范围有没有明确的"不做清单"

"本期不做"比"本期要做"更重要。没有不做清单,范围就没有边界,任何新需求都可以被解释成"本来就应该有"。

3. 判断标准三:排期里有没有显式假设

我会要求每个里程碑后面至少写一条假设。没有假设的排期,本质上是不可讨论的。有了假设,团队可以在假设变化时理性重估,而不是陷入"你为什么没做完"的追责。

4. 判断标准四:风险有没有负责人和触发信号

风险台账最常见的写法是"风险:第三方接口不稳定;应对:加强沟通"。这不是风险管理,这是心理安慰。合格的写法是"触发信号:接口连续 3 天响应时间超过 800ms;应对:切换降级方案,缓存 24 小时数据;负责人:后端负责人"。

5. 判断标准五:变更有没有成本感知

变更本身不是问题,无成本感知的变更才是问题。当业务方知道"这个需求会占掉 45 人天,意味着另外两块功能往后推两周",决策质量会完全不同。

项目规划阶段计划教程:研发团队实操方法,避坑指南

五、具体案例与数据观察:中大型团队的规划落地方法

下面这段是我在 100 人以上研发组织里看到效果最明显的一套做法。之所以强调 100 人以上,是因为到这个规模,跨团队依赖、接口冻结、变更治理会成为主要成本来源,小团队靠沟通能解决的,大组织必须靠机制。

1. 案例背景:一个 140 人研发组织的季度规划改造

这家公司做企业级软件,研发 140 人左右,分 6 个特性团队加 1 个平台团队。改造前的问题是:季度计划经常到第 6 周就失去参考价值;跨团队依赖靠每周同步会口头对齐;上线前两周集中爆发风险。

他们把项目规划阶段的产出物统一到一套工作项结构里,并借助工具承载。这里我按实际观察说明工具的作用和边界:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景里比较常见的选择。但要强调,工具只是承载结构化字段和流程门禁,规划能不能做好,取决于字段和规则的设计,不是取决于买了哪个平台。

2. 他们实际改了什么

第一件事是把"目标验证链"变成工作项层级。业务目标作为顶层,用户问题作为第二层,研发目标作为第三层,具体任务作为第四层。任何任务如果挂不上研发目标,就不进入本期范围。

第二件事是给每个里程碑加"假设条件"字段。这个字段必须填写,不允许留空。当假设失效时,系统里触发重估提醒,而不是等周会发现。

第三件事是建立依赖台账。跨团队依赖必须登记上下游、接口冻结时间、联调窗口、责任人。平台团队每两周做一次依赖冲突扫描。

第四件事是变更门禁。变更单必须填写范围影响、工期影响、资源影响、风险影响四项,由产品负责人和技术负责人共同批准后才能进入迭代。

3. 三个季度后的观察数据

以下数据来自该组织的内部复盘,属于单一样本,不具行业普适性,但方向性参考价值较高。

指标 改造前(基线季度) 改造后(第三季度) 变化
季度计划第 6 周仍有效的比例 38% 79% +41 个百分点
跨团队依赖导致的等待天数(单项目均值) 11.5 天 4.2 天 -63%
上线前两周新增风险数 17 项 6 项 -65%
变更平均影响评估覆盖率 22% 88% +66 个百分点
单个项目规划阶段耗时 8 天 11 天 +3 天

注意最后一行:规划阶段耗时反而增加了 3 天。这是很多人忽略的取舍。规划阶段多花的时间,买的是执行阶段的确定性。该组织测算下来,每多投入 1 天规划,平均减少约 4.6 天执行期返工与等待,净收益为正。

项目规划阶段计划教程:研发团队实操方法,避坑指南

4. 工具能做什么、不能做什么

结合上面这个案例,我的判断很明确:工具能解决"字段是否被填写、流程是否被触发、状态是否可追溯",但解决不了"目标本身是否合理、假设是否真实、风险是否被诚实登记"。后者只能靠团队文化和评审机制。

我见过有团队把所有字段都填满了,但风险台账里永远只写"进度风险",假设条件永远写"无"。这种情况换任何平台都没用。所以选型时要看两件事:一是平台能不能按你的治理规则自定义字段和门禁;二是部署方式能不能满足合规要求,对有数据出境顾虑的中大型企业,支持和私有化部署、支持从 Jira 平滑迁移的国产平台会更实际。

5. 一段可用于规划阶段自动校验的伪代码

下面这段伪代码是我给团队做规划评审时常用的校验逻辑,可以直接对应到项目管理平台的自定义规则或脚本里。

function validatePlan(project):
errors = []

1. 每个任务必须挂载到研发目标

for task in project.tasks:

if task.linked_goal is None:

errors.append(f"任务 {task.id} 未关联研发目标,不得进入本期范围")

2. 每个里程碑必须有假设条件

for milestone in project.milestones:

if not milestone.assumptions:

errors.append(f"里程碑 {milestone.name} 缺少假设条件,排期不可讨论")

3. 高风险项必须有负责人和触发信号

for risk in project.risks:

if risk.level in ["高", "极高"]:

if risk.owner is None or risk.trigger_signal is None:

errors.append(f"高风险 {risk.id} 缺少负责人或触发信号")

4. 范围必须有不做清单

if not project.out_of_scope:

errors.append("缺少本期不做清单,范围无边界")

5. 变更单必须完成四项影响评估

for change in project.pending_changes:

required = ["scope_impact", "schedule_impact", "resource_impact", "risk_impact"]

if any(getattr(change, f) is None for f in required):

errors.append(f"变更 {change.id} 影响评估不完整,不得批准")

return errors

这段逻辑的价值不在于代码本身,而在于它把"规划是否合格"从主观判断变成了可执行规则。能用规则表达的,就不要依赖人的自觉。

六、行动建议:六步实操法落地

下面这套流程是我在多个团队反复使用的版本,按顺序执行即可。核心原则是:每一步都有明确输出物,输出物不达标不进下一步。

1. 第一步:目标对齐,把业务目标翻译成可验证目标

用一条链把目标和任务连起来:业务目标 → 用户问题 → 研发目标 → 验证指标 → 本期任务。任何任务挂不上链条,就要质疑它是否应该在本期做。

  • 业务目标示例:车间主管每天登记耗时从 40 分钟降到 10 分钟以内。
  • 用户问题示例:纸质登记重复录入,班次交接时数据缺失。
  • 研发目标示例:提供移动端批量采集与一次导出能力。
  • 验证指标示例:单次登记耗时、每日登记完成率、数据缺失率。

2. 第二步:范围拆解,先写不做清单

建议用四象限法:本期做、本期不做、以后做、明确不做。其中"明确不做"要写清原因,避免以后反复讨论。范围确定后再做 WBS 拆解,拆解粒度控制在 0.5,3 人天之间。

3. 第三步:估算与排期,用区间而不是点值

我推荐三点估算:乐观值、最可能值、悲观值,然后按加权计算。更重要的是每个里程碑标注假设条件和缓冲来源。关于并行损耗,建议在总工作量上乘以 1.25,1.4 的协作系数,具体取决于团队规模和依赖密度。

4. 第四步:资源与分工,明确四类角色

责任矩阵不必复杂,四类角色足够:负责执行、批准决策、提供支持、需要知情。关键是每一项关键交付物必须有唯一批准人,否则会出现多个领导都点头、没人真正负责的情况。

5. 第五步:风险与质量前置

风险台账按"触发信号 + 应对动作 + 负责人"三要素写。技术预研要设时间盒,比如"3 天内验证接口批量能力,不通过则切换方案 B"。测试策略、上线门槛、回滚方案必须在规划阶段确定,而不是等开发结束。

6. 第六步:沟通与变更门禁

建立三类固定动作:双周计划重估会、依赖协调会、变更评审。变更单必须包含范围、工期、资源、风险四项影响评估。变更不是不能做,而是要让人看见代价。

项目规划阶段计划教程:研发团队实操方法,避坑指南

七、不同情况下的取舍:没有万能方案

规划方法必须随团队规模、项目风险、合规要求裁剪。下面是三种典型情况的具体取舍。

1. 个人或 2,3 人:只保留四件事

目标一句话、本期任务清单、明确不做清单、最大风险及应对。排期可以粗到周,不必到天。这个规模下,沟通成本低,过度流程反而是负担。取舍点是:放弃详细排期,换取灵活调整。

2. 5,20 人小团队:轻量看板 + 双周迭代

保留六个输出物,但简化字段。目标是双周迭代能交付可演示成果,范围边界用"本期迭代不做清单"表达。风险台账只登记前三大风险。取舍点是:牺牲长期预测精度,换取短期响应速度。

3. 中大型跨团队:依赖管理与治理门禁优先

到了这个规模,主要矛盾从"做什么"变成"依赖谁、什么时候冻结、变更谁批"。必须建立依赖台账、接口冻结时间点、变更评审机制、上线评审门禁。取舍点是:接受规划阶段更长、流程更重,换取执行阶段的确定性。

团队规模 规划周期 必备输出物 主要取舍
个人 / 2,3 人 0.5,1 天 目标、任务清单、不做清单、最大风险 牺牲排期精度,换灵活性
5,20 人 2,4 天 六项齐全,字段简化 牺牲长期预测,换响应速度
20,100 人 5,8 天 六项齐全 + 依赖台账 牺牲部分并行度,换依赖可控
100 人以上 9,14 天 六项齐全 + 依赖台账 + 治理门禁 牺牲规划速度,换执行确定性

4. 合规要求高的项目:额外增加三项

涉及金融、医疗、政务的项目,规划阶段还要增加数据合规评审、审计留痕要求、供应商资质确认。这三项往往排期外,容易被忽略。建议在规划阶段就把合规工作单独列为一条工作流,而不是附加在开发任务里。

5. 外部交付型项目:合同边界必须先于技术方案

给客户做交付的项目,最容易出问题的是合同范围和技术方案不同步。建议在规划阶段完成"合同条款,范围边界,验收标准"三方对照表,任何技术方案调整都要回到这张表确认是否需要商务变更。

项目规划阶段计划教程:研发团队实操方法,避坑指南

八、避坑清单:按触发条件给动作

这一节我把常见的坑整理成"触发信号,影响,应对动作"三列,方便直接对照使用。关键在于识别信号,而不是记住结论。

1. 需求坑

  • 触发信号:验收标准里有"体验流畅""操作便捷"这类无法量化的词。
  • 影响:开发完成标准争议,反复调整,无法验收。
  • 应对动作:把每个验收标准转成可测指标,例如"列表加载 500 条数据在 1.5 秒内完成"。

2. 排期坑

  • 触发信号:排期表里没有任何区间,所有任务都是单一日期。
  • 影响:延期后无法归因,只能归因于人。
  • 应对动作:引入三点估算,要求每个里程碑标注假设条件。

3. 协作坑

  • 触发信号:关键决策只在群里或口头确认,没有记录。
  • 影响:执行时各说各话,返工成本高。
  • 应对动作:建立决策记录,明确批准人,变更必须走单。

4. 质量坑

  • 触发信号:测试策略在开发过半后才开始讨论。
  • 影响:测试时间被压缩,上线质量问题集中爆发。
  • 应对动作:规划阶段确定测试策略、质量门禁、回滚方案和触发条件。

5. 变更坑

  • 触发信号:同一需求在两周内被反复修改三次以上。
  • 影响:范围蔓延,团队疲于应对,计划失去参考价值。
  • 应对动作:要求变更单完成四项影响评估,由产品和研发共同批准。

6. 依赖坑

  • 触发信号:外部系统接口从未做过技术探测。
  • 影响:联调阶段才发现能力不匹配,返工无法避免。
  • 应对动作:规划阶段安排技术预研时间盒,设退出标准。
八、避坑清单:按触发条件给动作

九、结语:计划是假设,执行中滚动校准

回到开头那个 26 人天的返工案例。真正的问题不是团队不够努力,也不是需求变化太快,而是规划阶段没有把"验收标准"当成必须交付的产物。当验收标准缺失,所有人对"完成"的理解都不一样,返工只是时间问题。

我给这篇文章的定位是"可校准的规划方法",而不是"避坑秘籍"。因为坑是避不完的,但可以通过机制让坑更早暴露、代价更小。三个自查问题送给你:目标是否可反向验证?范围是否有明确不做清单?风险是否有负责人和触发信号?

下一步建议你从最小动作开始:在下一次项目规划里,先做两件事,把验收标准写清楚,把前三大风险配上触发信号。这两件事的投入通常不超过两个小时,但能显著降低后期返工概率。等你跑完一个完整周期,再逐步把六项输出物补齐,节奏会更稳。

常见问题解答(FAQ)

1. 研发项目规划阶段到底要做哪些输出物,才算"规划完成"可以进入开发?

我们团队每次立项会开完就感觉可以开工了,结果做到一半发现范围没定、验收标准没写,返工特别多。我一直搞不清楚规划阶段到底该交付什么,才算真正完成,而不是开个会就算过。

建议用六个输出物作为"规划完成"的判定门槛:一页项目章程(业务目标、用户问题、研发目标、验证指标)、范围边界表(做什么、不做什么、以后做什么)、里程碑与排期表(含依赖、估算区间、缓冲)、RACI责任矩阵、风险台账、验收标准。判断依据是:如果这六项里有任何一项写不出可验证的内容,说明规划还没到位。

落地时可用一条硬规则:开发启动前必须能回答"这个版本成功长什么样、哪些明确不做、谁对哪块负责、最大风险是什么、怎么算验收通过",五个问题全部有书面答案才放行。颗粒度按团队规模裁剪,2-3人团队可以合并成一张表,中大型跨团队项目则需要分开维护并对齐。

2. 排期总是拍脑袋,上线时间一拖再拖,研发团队的估算到底怎么做才靠谱?

我是小团队的技术负责人,每次老板问什么时候能上线,我只能凭感觉给个日期,结果几乎每次都延期。我也知道估算不准,但不知道应该用什么方法,也不知道该给多大缓冲才算合理。

核心原则是把排期从"一个日期"改成"一个区间加假设"。具体做法:需求拆到可独立交付的粒度后,用三点估算(乐观、最可能、悲观),按(乐观+4×最可能+悲观)/6得到期望值,再取悲观值作为对外承诺参照;同时显式列出估算假设,比如"依赖的接口在X周内冻结""不需要额外招聘"。

缓冲不要平均摊在每个任务上,而是集中在关键路径末端,经验上预留总工作量的15%-25%,跨团队依赖多的项目取上限。判断排期是否可信,看三个信号:是否识别出关键路径、是否写明依赖方与冻结时间、缓冲是否绑定具体风险。三个都没有,这个排期只能当愿望,不能当承诺。

3. 研发规划里那些"坑",有没有可以提前识别的触发信号,而不是等出事了才补救?

我们团队踩过的坑基本都是事后复盘才发现的,比如需求悄悄变大、联调时才发现接口对不上。我希望能有一套提前预警的判断标准,而不是等延期了再开会检讨。

把坑转成触发信号来监控,比背避坑清单更有效。常见信号有:一,同一需求在规划期被修改超过2次,或出现"顺便再加一个"的表述,属于范围失控前兆,动作是重新走范围评审,评估对排期和资源的影响再决定接不接;

二,任务依赖里出现"等对方提供"但没有确定日期和负责人,属于依赖黑洞,动作是要求对方给出冻结时间并写入里程碑;三,会议结论只停留在口头、没有决策记录和责任人,属于协作坑,动作是每次会后24小时内发出一页决策记录,写清决定、原因、影响和负责人;

四,测试方案和回滚方案在开发末期才讨论,属于质量后置,动作是把质量门禁和回滚触发条件前置到规划阶段确认。判断标准很简单:只要某个信号出现且当周没有对应动作,就按风险台账记录并指定负责人跟踪。

4. 2-3人的小团队和20人以上的团队,规划阶段的流程该怎么裁剪,直接套大厂模板会不会反而拖慢?

我们只有4个人,试过照搬一套完整的立项流程,光填表就花了两天,后面根本没人维护。但完全不做规划又容易乱,我一直拿不准小团队应该保留哪些动作、砍掉哪些动作。

裁剪的判断依据是团队规模加上项目风险,而不是流程本身好不好。2-3人团队保留最小闭环即可:一张纸写清目标与验证指标、任务拆分与负责人、时间区间与关键依赖、最大三个风险和应对动作,每周校准一次。

5-20人团队在最小闭环基础上增加:范围边界表、双周迭代节奏、每日站会同步阻塞、迭代评审与回顾、以及一份轻量风险台账。中大型跨团队项目才需要额外引入依赖管理与治理门禁,比如接口冻结时间、变更评审、上线评审。

判断是否裁剪得当,看一个指标:规划相关的会议与文档维护时间,不应超过团队总工时的10%,超过说明流程过重;如果低于3%且频繁返工、依赖反复出问题,说明规划不足需要补动作。

核心关键词

读者评论

杨
杨宇轩

作为研发负责人,文中“排期是假设不是承诺”这点很戳人。把里程碑挂上假设条件,偏差时就能重估而不是追责。六项输出物里,范围边界表和变更门禁确实最关键,但小团队落地时要简化字段,否则容易变成新的文档负担。

侯
侯依诺

从产品经理视角看,目标传递失真的例子太常见了。业务要批量导出,研发做成实时同步,最后返工26人天。评审会没人反对不等于共识达成,必须让验收方明确标准,并写清不做清单。文章对业务方参与机制还可以再展开一些。

郑
郑启航

测试角度最认同风险台账要写触发信号和负责人,不能只写“加强沟通”。接口限流到联调才发现,就是风险后置的典型。缓冲被第一个砍掉也很真实,缓冲其实是给不确定性定价。文中数据是样本推演,参考思路可以,别直接当行业统计。

文章包含AI辅助创作:项目规划阶段计划教程:研发团队实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/298727

赞 (0)
