掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

项目延期,很多时候不是团队不努力,而是项目从第一天就没有形成可执行的边界:目标写成口号,任务没有负责人,需求变更没有评估,到了上线前才发现验收标准并不存在。掌握项目管理流程的5个关键步骤,真正要掌握的并不是“启动、规划、执行、监控、收尾”这五个名词,而是每一步要解决什么问题、留下什么成果,以及凭什么判断项目可以进入下一步。

一、先讲核心结论:五步流程的关键,是形成可验证的闭环

1. 五个过程组不是五个孤立的文件节点

传统项目管理通常将管理活动归纳为启动、规划、执行、监控与控制、收尾五个过程组。它们适合帮助团队建立共同语言,但不代表项目必须像流水线一样,完成一个阶段后才允许进入下一个阶段。

尤其是执行和监控,几乎总是并行发生。团队在开发、设计、采购或推广的同时,项目经理就应该同步检查进度、质量、风险和需求变化,而不是等到执行结束后才开始“监控项目”。

我对五步流程的判断标准是:每一步都必须产生一个能被别人检查、使用或批准的结果。如果某个阶段只有会议和口头共识,没有形成明确产出,那么项目实际上并没有完成这一阶段。

过程组 核心问题 关键产出 进入下一步的判断
启动 为什么做、做什么、不做什么 项目章程、范围边界、成功标准 发起人和核心相关方认可目标
规划 如何做、谁来做、何时完成 任务分解、进度计划、资源和风险安排 任务可分配、可估算、可验收
执行 如何持续形成交付成果 阶段成果、问题记录、决策记录 工作按责任和标准推进
监控与控制 实际情况是否偏离计划 进度报告、风险更新、变更记录 偏差被识别,并有纠偏方案
收尾 项目是否真正完成并交接 验收记录、交接资料、复盘结论 成果、责任、资料和遗留事项均已关闭

掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

2. 每一步至少要留下一个“可追责对象”

项目管理中的“责任人”不能只写部门名称。市场部、研发部或产品部都不是具体执行者,真正可管理的责任应落实到某个角色或个人,并且附带完成时间和验收标准。

例如,“研发负责完成接口开发”仍然不够。更可执行的写法是:“后端负责人在5月18日前完成接口开发,提交接口文档和测试地址,产品负责人按字段完整性和异常返回规则验收。”

这类表达看似增加了文字,实际上减少了后续争议。项目一旦出现延期,团队可以迅速判断是任务估算不准、依赖未满足、资源不足,还是验收标准发生了变化。

3. 不要把项目计划当成一次性文档

项目计划是当前已知信息下的最佳工作假设,而不是不能修改的承诺。需求经过正式批准后,计划应当同步更新;如果计划变了但任务系统、里程碑和对外口径没有变化,团队看到的就是多个互相矛盾的“真相”。

在我参与的项目复盘中,最容易造成失控的并不是计划变更本身,而是变更没有留下记录,导致团队继续按照旧计划工作。因此,计划可以调整,但调整必须说明原因、影响、批准人和新的执行依据。

二、真实场景:一个8周上线项目,为什么第三周就开始失控

1. 场景设定:目标很清楚,项目却依然延期

以一个“新产品功能上线项目”为例,项目周期为8周,参与角色包括产品、设计、研发、测试、市场和客服。管理层给出的目标是:“在8周内完成新功能上线,并支持首批客户使用。”

这个目标听起来已经足够明确,但如果继续追问,就会出现一系列空白:首批客户有多少?哪些功能必须上线?帮助文档是否属于交付范围?客服培训谁负责?上线后发现严重缺陷,项目是否算完成?

如果这些问题没有在启动阶段回答,项目可能会在第3周表现得非常忙,却没有人能确认项目是否仍然走在正确方向上。

2. 第1周:会议顺利,但项目并没有真正启动

项目团队召开了启动会,产品经理介绍了业务背景,研发负责人表示“可以配合”,市场同事承诺“会准备宣传材料”。会议结束后,大家都认为项目已经开始。

但项目资料中只有一页需求说明,没有范围排除项,没有成功指标,也没有关键决策人。研发以为首期只做核心功能,市场却按照完整版本准备内容,客服甚至不知道自己需要参与项目。

启动会开得很热闹,不代表项目完成启动。真正的启动结果应该让不同角色对目标、边界、授权和成功标准形成同一份可追溯记录。

3. 第3周:需求变更暴露了规划缺口

客户在评审时提出两个新增需求。产品负责人认为这两个需求对转化很重要,于是直接加入待办列表。研发团队发现新增需求会影响权限设计和测试范围,但没人能说清楚是否需要调整上线日期。

此时项目看似只是多了两项任务,实际可能同时影响架构、设计、开发、测试、文档、培训和市场宣传。若只在任务列表里增加两行文字,就会把变更成本隐藏起来。

我通常会要求团队先回答四个问题:新增需求影响哪些交付物?增加多少工作量?是否改变关键路径?由谁批准延期、加人或削减原有范围?回答不完整之前,不把需求直接标记为“已承诺”。

4. 第6周:进度百分比正常,质量却已经失控

项目周报显示整体完成度为85%,但测试环境中仍有12个高优先级缺陷,帮助文档尚未定稿,客服培训也没有排期。这个“85%”没有错,却无法反映项目距离可上线还有多远。

项目进度不能只看任务数量或填报百分比。一个关键路径上的测试任务,即使只占总任务数的10%,也可能决定整个项目能否按期交付。更有意义的指标包括关键里程碑达成率、未关闭高优先级缺陷数、阻塞任务年龄和验收通过率。

掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

5. 第8周:功能上线了,项目仍然不能算收尾

功能按时发布,但上线后的客服问题没人接手,监控指标没有配置,剩余缺陷没有责任人,项目文档散落在个人文件夹里。几周后,业务部门反馈无法判断新功能是否达到目标,研发则认为项目已经结束。

这类项目的“上线”只是一个交付节点,不是项目关闭。项目收尾至少要确认成果是否被正式接收、后续运营由谁负责、遗留问题如何处理,以及哪些经验需要沉淀。

三、第一步启动:先把“想做”变成“值得做且做得成”

1. 先定义业务目标,而不是先罗列功能

启动阶段最常见的错误,是一上来就讨论功能清单。功能是解决方案,不是项目存在的理由。项目发起人应先说明当前业务问题、预期变化和衡量方式。

例如,“建设客户服务平台”不是一个可直接执行的目标。更好的表达是:“在本季度内,将人工重复查询占全部客服工单的比例从40%降至25%,并完成客户服务知识的统一维护。”

目标不一定要复杂,但必须能帮助团队判断优先级。没有衡量方式的目标,后面很容易演变成“需求越多越显得项目有价值”。

2. 用三层范围法划清边界

我建议在项目章程中把范围拆成三层:本次必须交付、条件允许时交付、明确不在本期交付。第三层尤其重要,因为它直接阻止“既然都做了,就顺便加上”的范围蔓延。

  • 必须交付:没有这些成果,项目无法达到核心目标。
  • 可选交付:对价值有帮助,但延期不会破坏项目主目标。
  • 明确排除:需要另行立项、等待前置条件或属于后续版本的内容。

在新产品上线案例中,核心功能、权限控制、测试报告、帮助文档和客服培训可以列为必须交付;高级报表和海外语言包可以列为后续版本;海外市场推广则明确排除在本期范围之外。

3. 识别真正能影响项目的人

干系人清单不能只做成通讯录。更有用的做法,是判断每位关键人员的影响力、关注点和决策权限。例如,业务负责人关注上线速度,合规负责人关注风险,研发负责人关注技术债务,客服负责人关注交接成本。

我会把干系人按“影响力”和“参与程度”分成四类,再决定沟通方式。高影响力且高参与的人需要进入关键决策;高影响力但低参与的人需要定期同步;低影响力但高参与的人需要获得足够的信息和支持。

4. 启动阶段的最小可行产出

小项目不需要几十页立项材料,但至少应形成一页项目章程。它应包含项目背景、业务目标、范围边界、主要交付物、关键角色、里程碑、成功标准和主要假设。

如果团队连这一页内容都无法共同确认,我不会建议马上进入详细排期。因为越早排得很细,越可能是在为一个尚未被确认的目标制造虚假的确定性。

掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

四、第二步规划:把目标拆到可以估算、分配和验收

1. 任务拆解不是把一句话切成几十行

工作分解结构的价值,不是让任务列表看起来很详细,而是让团队能够估算工作量、识别依赖关系并确认责任边界。一个合格的任务包通常应当具备明确的输入、负责人、完成条件和交付结果。

例如,“完成测试”过于笼统。可以拆成测试方案确认、测试环境准备、核心流程测试、异常场景测试、缺陷修复验证和上线检查。拆解到这个程度,团队才有机会发现测试环境和数据准备本身也是工作。

但任务也不能无限细分。若每个任务只需要十几分钟,却要求逐项填报状态,管理成本会超过任务本身的价值。我的经验是,以“可在一个责任边界内完成并独立验收”为主要拆分原则。

2. 先找依赖关系,再安排日期

很多计划表的问题不是日期不够漂亮,而是忽略了任务之间的先后条件。设计稿未确认,开发就无法稳定开始;接口未完成,联调就无法进行;测试数据未准备,测试计划即使排上日期也无法执行。

排期时,我会先画出关键依赖,再估算每项任务的工作量,最后才确定日期。这样可以避免“所有部门同时开工”的假象,也更容易识别关键路径。

  • 先列出项目必须交付的结果。
  • 将结果拆成可管理的任务包。
  • 标记每项任务的前置条件和后续影响。
  • 估算工作量,而不是直接拍一个完成日期。
  • 根据资源可用时间安排里程碑。
  • 为高不确定性工作保留验证和缓冲时间。

3. 责任分配要避免“多人负责等于无人负责”

跨部门项目经常把一项任务同时分给产品、研发和运营,表面上体现协同,实际却没有明确的最终责任人。协同角色可以有多个,但最终交付责任最好只有一个。

例如,产品经理可以负责需求验收,研发负责人负责技术实现,测试负责人负责质量验证,客服负责人负责培训交接。这样发生问题时,团队知道应先找谁处理,而不是在群里等待所有人回应。

4. 计划中必须写清“完成”的定义

“开发完成”“设计完成”“培训完成”都不是充分的验收条件。完成定义应尽量描述可观察结果,例如代码合并并通过指定测试、设计文件已标注交互状态、客服完成培训并通过演练。

对新产品上线项目而言,功能开发完成不代表可以上线。至少还要确认测试通过、严重缺陷关闭、帮助文档发布、客服已培训、监控指标可用,并且上线责任人已经明确。

掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

5. 什么时候需要使用项目管理平台

当项目只有3至5人、周期不超过两周、任务依赖很少时,表格和固定周会可能已经够用。但当参与者超过十人、项目周期超过一个月、存在多个并行工作流或需要审计留痕时,仅靠聊天记录和个人表格通常会迅速失效。

对于100人以上的组织,尤其是同时管理产品、研发、测试、市场和客户交付的企业,某项目管理平台的价值不只是展示任务,而是将需求、计划、缺陷、风险、变更和决策放在同一套可追溯体系中。

以PingCode为例,它更适合中大型企业及100人以上组织使用。企业在评估时,可以重点关注项目数据权限、跨团队协作、私有化部署、已有工具迁移和国产化适配等问题。根据厂商公开资料,该平台支持私有化部署,并提供Jira平滑迁移能力;对于重视数据边界、系统自主可控或希望替换海外工具的组织,这些能力比单纯的任务看板更值得验证。

不过,工具不能替代规划。若项目目标、责任和验收标准都没有确定,换一个平台只会把混乱更整齐地显示出来。

五、第三步执行:让计划持续产生交付成果,而不是持续产生会议

1. 启动会要完成决策,不要只做信息宣讲

高质量启动会结束时,至少应完成四项确认:目标和范围确认、角色和责任确认、沟通和升级机制确认、近期里程碑确认。会议纪要应记录未决问题、责任人和截止时间,而不是只记录“大家已达成共识”。

我通常会在启动会上直接展示项目范围、任务依赖和首个里程碑,并要求相关角色指出不可执行的地方。越早暴露冲突,修正成本越低;如果大家在会上都没有异议,往往不代表计划完美,也可能意味着参与者还没有真正理解自己的责任。

2. 用“成果状态”替代模糊的完成百分比

任务状态建议至少区分待开始、进行中、待验收、已完成、已阻塞和已取消。尤其要把“待验收”单独列出,因为很多团队把提交成果误认为完成,导致问题在项目后期集中爆发。

例如,设计人员上传设计稿后,任务应进入待验收;产品负责人确认流程、状态和交互说明完整后,才可以标记为已完成。这样,项目看板展示的是可用成果,而不是单纯的工作动作。

3. 问题管理必须包含四个字段

一个可执行的问题记录至少包含问题描述、影响范围、责任人和解决期限。对于影响关键路径的问题,还应补充升级对象和备选方案。

  • 问题描述:说明事实,不使用“进度有风险”这类无法行动的表述。
  • 影响范围:明确影响哪个里程碑、交付物、客户或团队。
  • 责任人:指定负责推动解决的人,而非简单列出相关部门。
  • 解决期限:与项目节点绑定,避免问题无限期停留。

例如,“测试环境不稳定”可以改写为:“测试环境过去两天发生3次服务重启,导致核心流程测试延迟1天;环境负责人在周三18点前完成日志分析,若无法恢复,则启用备用环境。”后者才具备管理价值。

4. 沟通频率要根据风险和依赖调整

不是所有项目都需要每天开会。低风险、低依赖任务可以采用异步更新;处于关键路径、需求高度不确定或近期发生重大变更的项目,则需要提高同步频率。

我会把沟通分成三层:日常任务更新解决“现在做什么”,周度项目检查解决“是否偏离计划”,阶段评审解决“是否继续、调整或停止”。不同层级讨论的问题不同,混在一起就容易让会议变成逐条念任务。

掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

六、第四步监控与控制:用偏差闭环,而不是用周报掩盖风险

1. 监控的本质是比较“计划”和“事实”

没有基准,就没有偏差。项目计划中应保留关键里程碑、预计完成时间、责任人和验收条件。执行过程中,再将实际完成情况与这些基准进行比较。

比如,原计划第4周完成接口联调,实际第4周只完成了单模块开发。此时不能只写“进度落后”,还要追溯落后原因:接口协议是否未定、测试数据是否缺失、人员是否被其他项目占用,还是需求发生了变化。

偏差本身不是失败,未解释、未处理、未升级的偏差才会变成失败。

2. 建立项目健康度的五个观察维度

我建议项目周度检查至少覆盖进度、范围、质量、资源和风险五个维度。任何单一维度正常,都不能代表项目整体健康。

观察维度 建议关注的问题 可能的预警信号
进度 关键里程碑是否按期完成 关键路径任务连续两次延期
范围 是否出现未经批准的新增工作 待办数量持续增加但目标未变
质量 成果是否符合验收标准 高优先级缺陷积压或验收反复失败
资源 关键人员和环境是否可用 同一负责人同时承担多个关键任务
风险 已识别风险是否发生或接近触发 风险没有责任人或应对动作已过期

3. 需求变更要经过影响评估

需求变更并不可怕,未经评估的变更才可怕。每次变更至少要说明新增内容、提出原因、影响的任务、预计工作量、对日期和质量的影响,以及最终批准人。

对跨部门项目,我会将变更分成三类。第一类是对目标和关键路径没有实质影响的微调,可以由项目经理在授权范围内处理;第二类会影响任务和资源,需要相关负责人确认;第三类会改变交付范围、上线日期或预算,必须由发起人或治理委员会批准。

4. 进度报告要服务于决策

一份有用的周报不应只是罗列“本周完成、下周计划”。它还应说明当前最需要决策的事项,例如是否批准范围缩减、是否增加测试资源、是否启用备用方案。

我通常会把周报压缩为四部分:已完成成果、关键偏差、需要决策、下一周期风险。这样管理者可以快速知道项目是否需要干预,而团队也不会为了填满报告而制造大量无效文字。

掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

5. 工具选型要看治理要求,而不只是看功能数量

当组织进入多项目并行阶段,项目管理平台需要解决的不仅是“任务能不能创建”,还包括权限隔离、跨项目依赖、版本管理、审计留痕、统计口径和系统集成。

PingCode适合拿来作为中大型组织的评估样本,特别是100人以上、研发和业务协作链条较长的团队。若企业存在数据不能出域、需要私有化部署、正在从Jira迁移,或有国产化替代要求,可以将私有化部署能力、迁移完整度、权限模型、接口开放性和售后支持列入验证清单。

我的建议是不要只看产品演示。企业应拿一个正在延期或需求频繁变化的真实项目做试运行,观察它能否完整呈现需求、任务、缺陷、变更、风险和验收之间的关系。工具是否适合,最终要看它能不能减少信息断裂,而不是页面是否漂亮。

掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

七、第五步收尾:把“已经上线”变成“已经交付并有人接手”

1. 验收要围绕交付物,而不是围绕努力程度

团队投入了很多时间,并不能自动证明项目成果合格。验收应回到启动阶段确定的成功标准和交付物,逐项确认功能、性能、质量、文档和业务结果是否达到要求。

如果项目目标是降低人工处理量,那么验收不能只确认系统已经发布,还要确认相关流程是否启用、使用人员是否完成培训、数据是否能够被统计。成果没有进入实际使用,就很难证明项目价值已经实现。

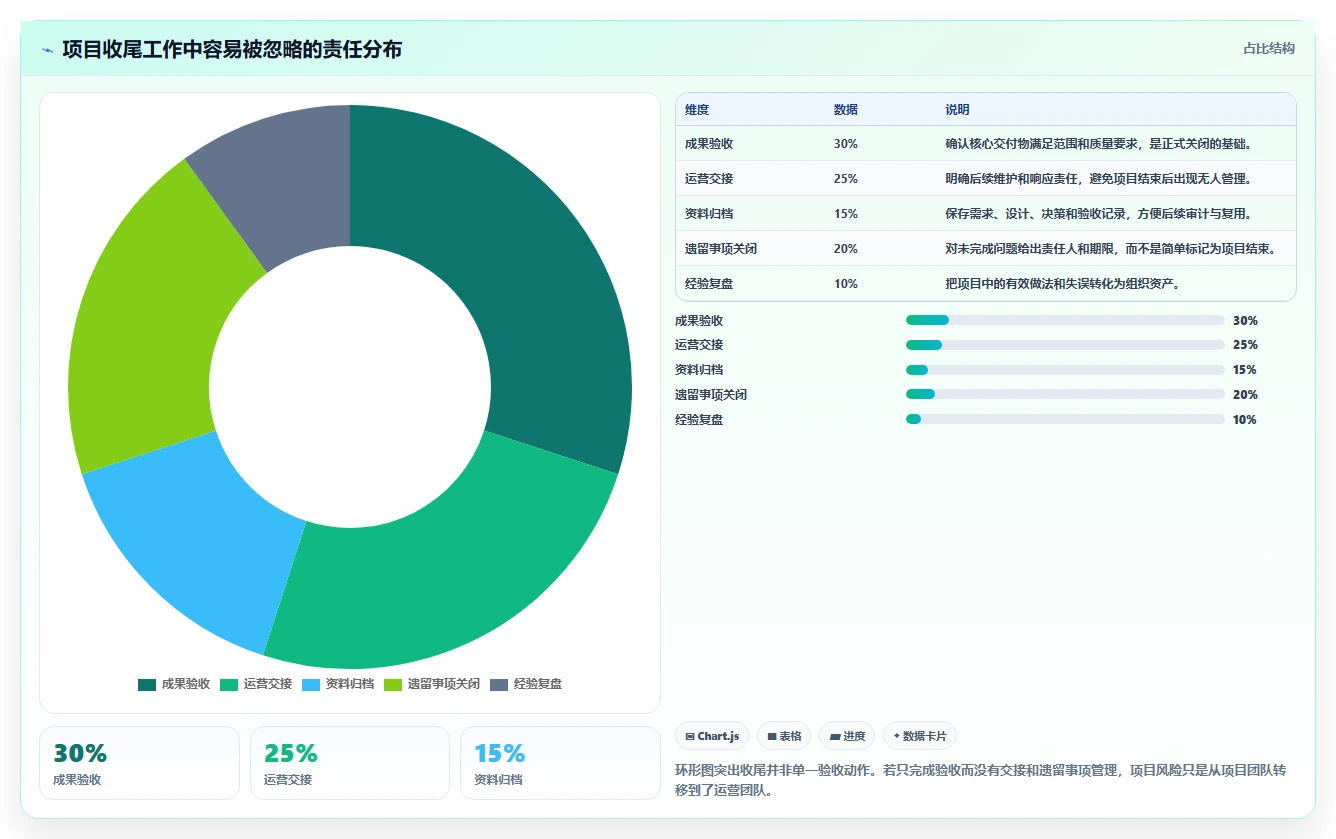

2. 交接清单要写清“谁在什么时候接手什么”

项目收尾最容易被忽略的是运营交接。产品、系统、客户或流程交给运营团队后,后续维护、问题响应、权限管理和数据分析都应明确责任人。

  • 交付物名称和版本是否明确。
  • 验收人、验收日期和验收结论是否留痕。
  • 遗留缺陷是否有优先级、负责人和处理期限。
  • 文档、账号、权限、配置和培训资料是否完成移交。
  • 项目结束后由哪个团队承担日常运营和问题响应。

3. 复盘不要变成“大家都很辛苦”的总结会

有效复盘需要讨论事实和机制,而不是评价个人态度。建议围绕四个问题展开:哪些做法有效?哪些地方产生了返工?哪些风险本可以更早发现?下次要保留、删除或新增什么机制?

例如,项目延期的表面原因是“研发工作量较大”,但进一步追问可能发现,真正原因是启动阶段没有冻结权限规则,导致开发完成后反复调整。复盘结论应沉淀为下一次项目启动的检查项,而不是停留在会议纪要里。

4. 项目关闭需要一个明确的“停止条件”

项目没有停止条件,就会出现两种相反问题:一是团队交付后继续承担无限期支持;二是项目过早关闭,把缺陷和交接风险转移给运营团队。

我建议在收尾时明确三类事项:已经完成并验收的内容、转入运营的内容、仍未完成但已获得批准的遗留事项。只有三类事项都有去向,项目才具备正式关闭的条件。

掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

八、常见误区:为什么流程看起来完整,项目仍然失控

1. 误区一:把五个步骤写成五段定义

许多项目管理文章能够准确解释五个阶段,却没有告诉读者每个阶段应当形成什么成果。读者看完知道“规划很重要”,仍然不知道自己的计划是否足够。

改进方法是为每个阶段增加三项内容:交付物、验收标准和进入下一阶段的前置条件。这样,流程才从知识框架变成执行框架。

2. 误区二:计划越详细,项目就越可控

过度详细的计划会制造虚假的精确。对于存在大量未知条件的创新项目,提前把三个月后的每一天都排死,通常只会带来频繁改表。

更合理的方法是分层规划:近期任务排到可执行颗粒度,中期任务排到里程碑,远期任务保留假设和决策点。随着信息增加,再逐步细化后续工作。

3. 误区三:用任务关闭数量证明项目进度

任务数量适合观察工作流是否活跃,却不适合单独判断项目是否接近交付。如果大量低价值任务先被关闭,而关键路径上的验收、测试和交接没有进展,任务完成率就会误导管理者。

我更建议同时观察关键里程碑、交付物验收率、阻塞任务数量、高优先级缺陷和变更规模。多个指标互相印证,才能接近项目真实状态。

4. 误区四:把监控理解成找责任人

监控的目的不是为了在周会上追问谁没有完成,而是尽快判断偏差原因,并决定是否需要调整资源、范围、日期或质量策略。若团队相信暴露问题会受到惩罚,问题往往会被延迟上报。

管理者应区分“未按计划完成”和“隐瞒风险”。前者需要分析和纠偏,后者才涉及管理责任。只有允许问题尽早出现,监控机制才有价值。

5. 误区五:上线即收尾

上线只能证明某个版本被发布,不能证明目标已经实现。若没有验收、交接、资料归档和后续指标,项目团队无法判断成果是否真正被使用,也无法为下一次项目提供经验。

九、不同项目情境下,五步流程应该如何调整

1. 小型内部项目:轻文档,但不能轻责任

如果项目只有3至5人,周期在两周以内,且需求和技术方案都比较稳定,可以使用一页项目说明、任务清单和一次收尾复盘。此时不必建立复杂的审批层级,但必须明确目标、负责人、截止日期和验收人。

小项目最常见的风险是“大家都以为别人会做”。因此,轻量化的重点是减少文档数量,而不是取消责任和验收。

2. 中型跨部门项目:重点管理依赖和变更

当项目涉及产品、研发、测试、市场或客服等多个团队时,建议建立统一任务视图、风险清单和变更记录。每周至少进行一次里程碑检查,确认关键路径是否发生变化。

这类项目不一定需要很重的治理,但不能继续依赖个人表格和聊天记录。信息必须有统一位置,否则项目经理会把大量时间花在寻找最新版本上。

3. 大型企业项目:重点管理权限、审计和跨项目资源

大型组织通常同时运行多个项目,人员、系统和供应商会发生交叉占用。此时项目管理的难点不只是单个项目能否完成,而是如何在组织层面避免资源冲突、数据孤岛和决策失真。

如果企业对数据安全、部署方式、迁移成本和国产化适配有明确要求,可以将某项目管理平台纳入统一治理体系。评估PingCode这类平台时,应使用真实项目验证私有化部署、权限控制、迁移能力、报表口径和跨团队协作效果,而不是只比较功能列表。

4. 敏捷研发项目:五步仍然有用,但要缩短反馈周期

敏捷并不意味着不需要启动、规划、执行、监控和收尾,而是将这些活动分散到产品愿景、迭代计划、迭代执行、评审反馈和版本回顾中。规划颗粒度更短,监控频率更高,范围也更容易根据反馈调整。

需要注意的是,敏捷团队可以灵活调整范围,但不能同时固定范围、固定时间、固定资源,却又要求持续增加需求。任何新增内容都应说明放弃什么、延后什么,或增加什么资源。

掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

十、项目管理工具与流程的取舍:什么时候值得投入,什么时候不值得

1. 先判断问题属于流程问题还是工具问题

如果团队不知道项目目标是什么,或者负责人没有决策权,那么引入工具不会解决根本问题。这属于治理和职责问题,应先补齐章程、授权和决策机制。

如果团队已经明确目标和责任,但信息分散在邮件、聊天工具、个人表格和多个系统中,导致状态不一致、历史记录难找、变更无法追溯,那么工具才可能成为有效的解决方案。

2. 表格、看板和专业平台的适用差异

方式 适合场景 优势 主要限制
共享表格 小团队、短周期、依赖少 上手快、成本低、灵活 权限、历史版本和自动关联能力有限
任务看板 工作流清晰、持续交付团队 状态直观、阻塞容易暴露 复杂依赖、审计和跨项目统计可能不足
某项目管理平台 多团队、多项目、强治理组织 统一数据、权限管理、追踪和分析能力较强 实施和培训需要投入,流程不清时容易放大混乱

3. 评估平台时最容易漏掉的五个问题

  • 项目数据能否按组织、项目和角色进行权限隔离。
  • 需求、任务、缺陷、风险和变更能否建立关联。
  • 历史记录是否可追溯,能否满足审计和复盘需求。
  • 已有系统和数据能否迁移,迁移后关系是否完整。
  • 企业是否支持私有化部署、接口集成和后续运维。

对于正在使用Jira等海外工具的企业,迁移不能只计算账号订阅费用,还要计算历史数据清洗、字段映射、用户培训、流程重建和并行运行成本。PingCode公开资料中提到支持Jira平滑迁移,这类能力值得在真实数据环境中进行验证,但企业仍应自行确认迁移范围、数据完整性和项目历史关系是否满足要求。

4. 采用工具前,先做一个真实项目试点

我建议试点不要选择最顺利的项目,而要选择一个有真实依赖、存在变更、需要多人协作的项目。只有在复杂场景中,团队才能看出平台是否真正减少了信息断裂。

试点周期可以设置为4至6周,观察以下结果:状态更新是否及时、会议是否减少、问题关闭速度是否改善、需求变更是否留痕、管理者能否快速获得可信数据。若这些结果没有改善,就不应急于扩大采购范围。

掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

十一、一份可以马上使用的五步自查清单

1. 启动自查

  • 我能否用一句话说明项目要解决的业务问题?
  • 项目成功后,哪个业务指标或用户结果会发生变化?
  • 本期必须交付和明确不交付的内容是否已经写清?
  • 项目发起人、负责人、决策人和验收人是否分别明确?

2. 规划自查

  • 每项关键任务是否都有一个最终责任人?
  • 任务是否具备可估算、可执行和可验收的条件?
  • 关键依赖、资源冲突和外部约束是否被记录?
  • 高风险任务是否安排了验证时间或备用方案?

3. 执行自查

  • 团队是否知道当前最重要的里程碑是什么?
  • 成果提交后,是否存在独立的验收状态?
  • 阻塞问题是否写明影响、责任人和解决期限?
  • 重要决策和口径是否保存在团队可访问的位置?

4. 监控自查

  • 项目是否有可比较的计划基准?
  • 是否同时观察进度、范围、质量、资源和风险?
  • 需求变化是否经过影响评估和授权?
  • 周报是否能够帮助管理者做出资源、范围或日期决策?

5. 收尾自查

  • 核心交付物是否已经被正式验收?
  • 后续运营、维护和问题响应责任是否已交接?
  • 遗留问题是否有明确的处理人和截止时间?
  • 资料、决策和经验是否完成归档,而不是留在个人电脑中?

如果一个项目在上述清单中有超过三项无法回答,我通常不会建议团队继续扩大执行规模,而是先安排一次短周期的项目校准。校准不需要重新做所有文档,重点是补齐目标、责任、关键路径和验收标准。

掌握项目管理流程内容的5个关键步骤:从启动到收尾,让你的项目如虎添翼!

十二、结语:好的流程不是增加手续,而是减少返工和猜测

1. 项目管理真正管理的是不确定性

项目管理流程的价值,不在于让团队填写更多表格,而在于把不确定性尽早暴露出来。启动解决目标和边界,规划解决路线和责任,执行解决成果,监控解决偏差,收尾解决验收和交接。

五个过程组也不是越复杂越专业。小项目可以只用一页章程和一张清单,大型组织则可能需要统一平台、权限体系和审计机制。真正专业的做法,是让管理投入与项目复杂度匹配。

2. 下一步先检查当前项目最薄弱的环节

不要等到下一个项目才开始改进。今天就可以打开当前项目的任务清单,检查四件事:目标是否可衡量,关键任务是否有负责人,偏差是否有处理动作,交付后是否有人接手。

如果四个问题中有任何一个答不上来,就从这一处开始补齐。项目能否如虎添翼,通常不取决于团队再增加多少工作时长,而取决于团队是否在正确的节点做出了清晰决定。

常见问题解答(FAQ)

1. 项目管理流程的5个关键步骤分别是什么?

我以前总把项目管理理解成“列计划、盯进度、催交付”,但实际负责项目后,发现团队很忙,项目仍然会延期。启动、规划、执行、监控与控制、收尾这五步到底应该如何衔接,哪些步骤最容易被忽略?

项目管理通常可以按启动、规划、执行、监控与控制、收尾五个过程组来组织,但它不是机械排队的五个阶段。真正有效的流程,是每一步都留下可检查的成果,并为下一步提供依据。启动阶段回答“为什么做、做什么、不做什么”,通常要形成项目章程、初步范围、关键相关方和成功标准。

规划阶段把目标拆成任务、节点、责任人、资源和风险。执行阶段负责产出实际成果,监控与控制则从执行开始同步进行,持续比较计划与实际情况。收尾也不只是宣布“项目完成”,还要完成验收、交接、文档归档、资源释放和复盘。

以一个8周的新产品上线项目为例,五步流程可以这样检查: 过程组核心问题必须留下的成果 启动为什么做、范围是什么项目章程、目标说明 规划谁在何时完成什么任务分解、进度表、风险表 执行成果是否持续产生阶段交付物、问题记录 监控与控制是否出现偏差进度报告、变更记录 收尾是否真正闭环验收单、交接清单、复盘报告 我的判断是,项目失控往往不是团队不会执行,而是启动时没有边界、规划时没有责任、执行时没有留痕、收尾时没有正式交接。

只要其中一个环节缺失,后续就容易出现返工和扯皮。

2. 项目启动阶段最应该明确哪些内容?

我曾经接手过一个已经开工的项目,团队投入了两周,却发现客户所说的“上线”既包括功能开发,也包括培训和推广。启动阶段到底要确认哪些内容,才能避免项目做到一半才发现大家理解不一致?

启动阶段最重要的不是立刻分配任务,而是建立一份各方都认可的“项目边界”。我通常先要求团队写清四件事:业务背景、可衡量目标、主要交付物,以及明确排除在本次项目之外的内容。例如“8周内完成新产品上线”仍然不够具体,因为上线可能只指系统部署,也可能包括帮助文档、客服培训、推广素材和运营交接。

更稳妥的写法是:“第8周完成核心功能上线、帮助文档发布、客服培训和验收;海外版本及后续推荐功能不在本期范围内。” 启动阶段还应确认项目发起人、项目负责人、最终决策人和关键使用者。尤其要写清负责人拥有多大权限:是只能协调任务,还是可以批准排期调整、调配资源和提交变更。

没有授权边界的项目经理,往往只能反复催促,无法真正解决阻塞。我建议用一个“启动闸门”判断项目能否进入规划:目标能否衡量,范围是否有排除项,关键相关方是否知情,负责人是否有决策路径。如果四项中有两项说不清,宁可再开一次启动会,也不要急着制作详细甘特图。计划做得越精细,建立在错误目标上的浪费就越大。

3. 项目规划阶段如何拆解任务,才能真正用于执行?

我用过不少任务清单,最常见的问题是任务写成“负责开发”“推进市场”“完成测试”,看起来覆盖全面,实际却无法估算工期,也不知道什么才算完成。项目任务到底应该拆到什么粒度,WBS和责任分配怎样结合才有用?

任务拆解不是越细越好,而是要达到三个标准:能够估算、能够分配、能够验收。比如“完成测试”不是合格任务,因为它没有说明测试范围、输出结果和完成条件;改成“完成核心支付流程测试,关闭阻断级缺陷并提交测试报告”,才具备执行意义。我在复盘一个跨部门上线项目时,把原本的23条笼统任务拆成61个可管理任务。

拆解后发现,原计划漏掉了客服话术、数据埋点和权限配置三个工作包,这些内容如果等到上线前才补,至少会造成2至3天的额外协调。拆解的价值不在于表格变长,而在于提前暴露遗漏和依赖。建议先按交付物拆分,再按工作包拆分,最后为每项任务指定一名直接负责人。

可以使用以下判断方式: 任务写法问题改进方向 负责设计范围和成果不清楚完成3套页面方案并通过评审 推进开发无法判断完成度完成接口开发并通过联调 做好推广缺少验收标准提交渠道素材、排期和发布记录 规划完成前,我会重点检查任务依赖、关键里程碑和风险责任人,而不是只看计划表是否漂亮。

每项关键任务都应有负责人、截止时间和完成定义;否则它只是愿望清单,不是可执行计划。

4. 执行、监控与收尾阶段怎样避免项目失控?

我以前以为项目只要按周汇报进度,就能及时发现问题,后来发现“完成80%”并不代表核心交付物已经可用。项目执行、监控和收尾阶段分别应该看什么,需求临时变化时又该如何处理?

执行和监控不能被理解为先执行、后监控。实际项目中,任务推进和偏差检查是并行的:团队一边产出阶段成果,项目负责人一边核对进度、质量、风险和范围是否仍在基线内。我通常不接受只写百分比的进度汇报,而要求每周回答四个问题:本周交付了什么、下周要交付什么、当前有什么阻塞、哪些事项需要决策。

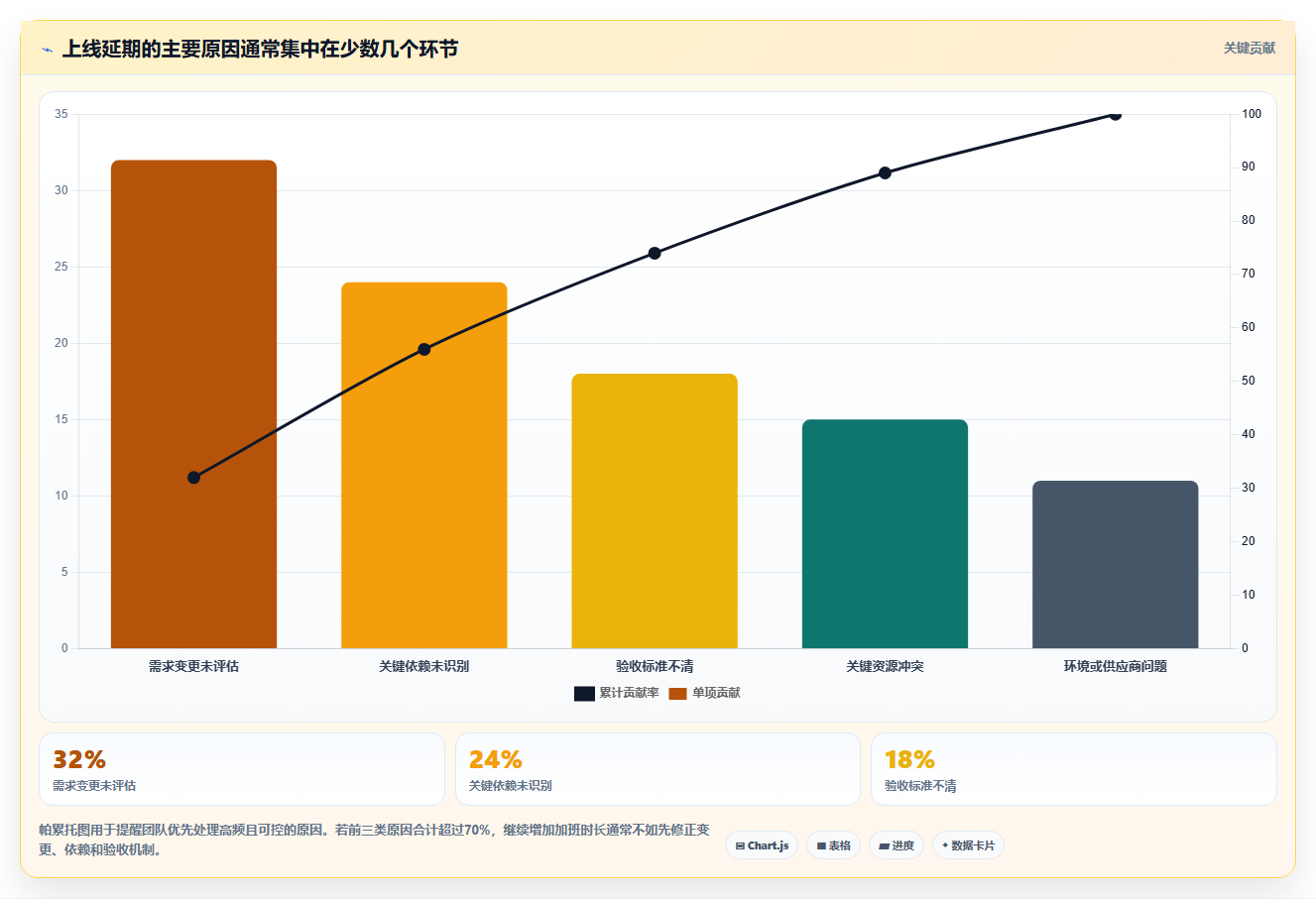

比如“开发完成80%”信息量很低;“登录、支付已联调完成,退款接口因第三方文档缺失延迟2天,需在周三前确认替代方案”才足以支持管理判断。遇到临时需求时,不建议项目经理直接答应或拒绝,而应先做影响评估。至少要确认新增任务量、工期变化、资源需求、质量风险和批准人。

可以采用三种处理方式:纳入本期并调整节点;替换原有低优先级任务;记录为下一版本。没有经过评估和批准的变更,最容易造成范围不断膨胀。收尾阶段则要确认交付成果已验收、后续责任已交接、遗留问题有负责人、资料已归档,并完成一次复盘。

上线不等于收尾,尤其当客服、运营或维护团队还不知道如何接手时,项目只是完成了一个节点,而没有完成闭环。我的经验是,项目控制的核心指标不是会议次数,而是“问题暴露到决策完成的时间”。如果一个阻塞问题平均需要7天才得到处理,即使进度表每天更新,项目仍然处于高风险状态。

核心关键词

读者评论

谢宇轩

文章把项目管理五个过程组讲得比较落地,尤其是“每一步都要留下可检查的成果”这一点,对避免会议流于形式很有帮助。

万浩然

用8周上线项目说明需求变更、缺陷和交接问题,案例比较贴近实际。不过文中的示意数据属于情景模拟,不能直接当作普遍规律。

方诗涵

我比较认同把责任落实到具体角色,并配合完成时间和验收标准。相比只写“某部门负责”,这种方式确实更方便追踪延期原因。

顾清

文章对任务完成率和上线准备度的区分很有价值,提醒团队不能只看进度百分比。实际应用时,还需要结合项目规模调整管理表单,避免增加过多负担。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/29819

(0)
飞飞飞飞
掌握项目管理系统要素:5个关键步骤助你成为卓越项目经理
上一篇 2026年8月26日 下午5:36
5步打造完美项目管理系统原型设计:从构思到实现的全流程指南
下一篇 2026年8月26日 下午5:37

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
