掌握项目管理系统要素:5个关键步骤助你成为卓越项目经理
很多项目延期,并不是团队不努力,而是项目经理无法在同一时间看清五件事:项目到底要交付什么、任务由谁负责、哪些工作互相依赖、风险是否已经发生、当前偏差会不会影响最终结果。项目管理系统的价值,也不只是把任务从聊天窗口搬到列表里,而是把目标、计划、协作、风险和复盘连接成一条可追踪的控制链。我的判断是:卓越项目经理不一定是最会催进度的人,而是最早发现“计划正在失效”,并能推动团队完成调整的人。
一、先明确核心结论:项目管理系统不是任务清单,而是结果控制闭环
1. 一个真正有效的系统,至少要回答五个问题
在项目诊断和流程梳理中,我通常不会先问团队“你们现在用什么软件”,而会先问五个问题:项目的成功标准是什么?当前最重要的交付物是什么?每项工作由谁在什么时间完成?哪些风险可能改变计划?项目结束后,哪些经验能够复用?
如果这五个问题无法在几分钟内回答,团队即使使用了功能复杂的项目管理平台,也很可能只是把零散信息集中存放,并没有形成真正的管理能力。
- 目标层:明确项目为什么做,以及什么结果才算完成。
- 计划层:把交付结果拆解为可分派、可估算、可验收的工作。
- 协作层:让任务、文件、讨论、决策和责任保持关联。
- 控制层:持续管理风险、问题、变更、进度和资源。
- 学习层:通过复盘和数据沉淀,降低下一次项目的不确定性。
这五层不是并列的功能菜单,而是一条因果链。目标不清,计划就会失真;计划失真,资源和进度数据就没有意义;协作记录不完整,风险就无法及时升级;项目没有复盘,组织只能重复支付同样的试错成本。

2. 判断系统是否有效,看“异常处理速度”而不是功能数量
很多项目管理平台都会提供甘特图、看板、工时、审批、报表和消息通知。但功能多不等于管理效果好。对项目经理来说,更有价值的判断标准是:一个关键任务逾期后,系统能否快速告诉你影响范围;一个需求变更提出后,能否看到它会增加多少工作量;一个高风险被登记后,是否有人负责跟踪到关闭。
因此,我更关注三类时间:信息发现时间、责任确认时间、决策完成时间。如果团队每天都在填表,但项目经理仍然要靠逐个询问才能知道项目状态,说明系统增加了记录工作,却没有减少管理盲区。
| 观察维度 | 低成熟度表现 | 较成熟表现 | 系统应提供的支持 |
|---|---|---|---|
| 进度 | 依赖周会口头汇报 | 任务、里程碑和依赖实时关联 | 进度看板、甘特图、逾期提醒 |
| 风险 | 写在会议纪要里,没人跟进 | 有等级、责任人、触发条件和截止时间 | 风险台账、预警和升级机制 |
| 变更 | 聊天中一句“顺便加上” | 评估范围、时间、成本和决策人 | 变更申请、审批和版本记录 |
| 复盘 | 项目结束后简单总结 | 经验进入模板、检查清单和知识库 | 复盘记录、项目归档和经验复用 |
二、背景和真实场景:为什么团队越忙,项目反而越容易失控
1. “所有人都在工作”不代表项目正在推进
我曾经见过一个跨部门产品上线项目:产品经理每天在改需求文档,研发成员不断提交代码,测试团队持续发现问题,运营部门也在准备推广素材。表面上每个人都很忙,项目群消息每天几百条,但上线日期仍然一再推迟。
进一步梳理后,问题并不在单个岗位,而在于团队把“工作量”误当成了“项目进展”。关键接口尚未稳定,测试环境没有明确负责人,客户验收标准也没有形成书面版本。大量任务看起来已完成,却没有转化为可验收的交付物。
这个场景非常典型:项目延期往往不是从最后一天开始,而是从第一个没有被记录、没有被评估、没有被升级的偏差开始。
2. 中大型组织的复杂性,不是增加人员就能解决的
当组织规模超过100人,项目往往会出现更复杂的协作结构:同一名专家同时参与多个项目;一个交付物需要产品、研发、测试、法务和客户共同确认;项目之间共享接口、数据、环境或预算。此时,单纯依靠Excel和即时通讯工具,很难维护任务依赖、资源冲突和变更历史。
这也是为什么中大型企业通常需要更系统化的项目管理能力。以PingCode为例,其主要服务中大型企业及100人以上组织,并支持私有化部署,也提供从Jira平滑迁移的路径。对于对数据权限、部署方式和国产替代有明确要求的企业,这类能力比“界面是否漂亮”更值得放进选型清单。
但我不会把工具本身当成解决方案。私有化部署可以满足数据和环境要求,迁移能力可以降低切换成本,却不能替代组织对目标、责任和决策机制的设计。系统解决的是信息透明和流程执行问题,项目经理仍然要解决优先级、资源和决策问题。

3. 项目经理最稀缺的资源是判断时间
很多项目经理每天花大量时间做三件事:追问进度、整理会议纪要、合并不同部门的表格。这些工作看起来必要,却会压缩真正用于判断和决策的时间。
如果系统能够自动汇总逾期任务、关键路径、风险等级、资源负载和里程碑状态,项目经理就可以把精力放在更有价值的问题上:是否要调整范围?是否要重新分配资源?是否应该提前通知客户?是否需要让管理层作出取舍?
这就是项目管理系统的核心意义:把项目经理从“信息搬运工”变成“偏差处理者”。
三、常见误区:为什么很多项目管理系统最后变成了电子表格
1. 误区一:任务拆得越细,计划就越专业
任务拆解的目标不是制造更多任务,而是让团队能够估算、分派、执行和验收。如果一项任务只有半天工作量,却被拆成十几个步骤,团队会把时间花在维护状态上;如果一项任务需要两周并涉及多个角色,却只写成“完成开发”,项目经理仍然无法判断它是否真的可控。
我判断任务是否拆得合适,会看三个标准:是否能指定一个明确负责人,是否能定义完成证据,是否存在清晰的前置依赖。三个条件都不满足时,任务通常还停留在工作类别,而不是可执行任务。
2. 误区二:把“完成率”当成项目健康度
项目任务完成率达到80%,并不意味着项目已经完成80%。如果剩下的20%包含最终验收、核心接口、上线审批或关键缺陷,那么项目仍可能处于高风险状态。
因此,进度管理必须同时看任务、里程碑和关键路径。任务数量适合观察执行面,里程碑适合观察交付面,关键路径适合判断工期面。只看其中一项,都会产生误判。

3. 误区三:所有需求都应该立即进入开发排期
需求提出不等于需求承诺。一个需求如果没有经过范围、价值、资源和时间影响评估,就直接进入开发计划,实际上是在用项目执行阶段替代决策阶段。
我建议把需求至少分成四种状态:待澄清、待评估、已批准、已排期。这样可以避免团队把“有人提过”误解为“必须马上做”。对于客户临时提出的需求,项目经理应明确告诉对方:可以评估,但需要说明它会影响哪些已承诺内容。
4. 误区四:风险登记表建立后,风险管理就完成了
风险表最常见的问题不是没有,而是写完就没人看。很多团队会在项目启动会列出十几个风险,却没有设置触发条件、责任人和下次检查时间。到了风险真正发生时,团队才发现它早已被“记录过”,但从未被管理过。
一个可执行的风险项至少应包含四个要素:什么时候说明风险正在接近、谁负责采取措施、采取什么措施、何时判断措施有效。没有这些内容的风险记录,更像会议中的提醒,而不是管理动作。
5. 误区五:买了平台,项目自然会规范
工具上线后,组织常常会出现另一种形式主义:所有人都开始填状态,但没人愿意更新预计完成时间;管理层要求看板“全部绿色”,项目经理于是把风险放在备注里;团队拥有很多报表,却没有明确哪些指标触发决策。
这说明系统使用必须和管理规则绑定。上线前应先明确谁更新、更新什么、多久更新一次、什么情况必须升级。如果这些问题没有答案,系统越复杂,维护成本越高。
四、专业判断逻辑:用五个步骤搭建从目标到复盘的闭环
1. 第一步:定义项目结果,让“完成”可以被验证
项目目标不能只写“提升效率”“优化体验”或“按期上线”。这些表述可以作为方向,但不能直接作为项目验收标准。我会把目标改写为“交付物+时间+质量或业务条件”的组合。
例如,“完成客户服务小程序上线”仍然过于宽泛,可以改成:“在9月30日前完成客户服务小程序一期上线,覆盖账户查询、工单提交和进度查询三个核心流程,通过安全测试与业务负责人验收,二期会员积分功能不纳入本次范围。”
这个目标同时明确了交付时间、核心功能、质量门槛、验收人和非范围事项。非范围不是附属信息,而是控制需求膨胀的重要边界。
| 目标字段 | 不合格写法 | 可执行写法 | 判断依据 |
|---|---|---|---|
| 成果 | 优化客户体验 | 上线三个核心服务流程 | 能否列出具体交付物 |
| 时间 | 尽快完成 | 9月30日前上线 | 是否存在明确日期 |
| 质量 | 确保系统稳定 | 通过安全测试和业务验收 | 是否有可检查的门槛 |
| 边界 | 后续再看 | 会员积分列入二期 | 是否明确暂不承诺的内容 |
2. 第二步:拆解工作与责任,把目标变成计划
我建议使用“目标,交付物,阶段,工作包,任务”的顺序拆解,而不是从部门名称开始拆。按部门拆解容易形成“产品负责需求、研发负责开发、测试负责测试”的职责分栏,却无法体现交付物之间的依赖关系。
以小程序项目为例,一级交付物可以包括产品方案、设计稿、开发版本、测试报告和上线版本。设计稿完成后才能进入部分开发,开发版本达到准入条件后才能进入完整测试,测试报告通过后才能进入上线审批。这样的依赖关系,才是进度计划的骨架。
每项任务至少补齐五个字段:
- 唯一负责人,而不是只写一个部门。
- 开始时间和截止时间,而不是只写月份。
- 前置任务和外部依赖。
- 完成标准和验收证据。
- 当前状态、阻塞原因和下一步动作。
需要特别注意,负责人和参与人不是同一个概念。参与人可以有多个,但最终推动任务交付的人最好只有一个。否则一旦出现延期,所有人都参与过,却没有人真正负责。
3. 第三步:建立协作机制,让信息跟着工作走
项目协作的关键不是让所有信息都进入系统,而是让与决策和交付有关的信息能够回到任务、需求、风险或里程碑上。例如,会议中决定“接口字段本周调整”,不能只留在会议纪要中,而应关联到具体接口任务,并明确责任人和截止时间。
我通常建议团队建立三条基本规则。第一,任务状态和预计完成时间必须在系统更新;第二,重大决策必须形成可追溯记录;第三,涉及范围、时间、成本和质量的讨论,不能只停留在即时消息中。
沟通频率应根据项目风险而不是团队习惯决定。稳定项目可以每周一次状态更新,高度不确定的研发项目可能需要每日同步关键阻塞,但不意味着所有成员每天参加长会议。
| 沟通对象 | 需要看到的信息 | 不需要看到的信息 | 适合的输出形式 |
|---|---|---|---|
| 执行成员 | 本人任务、依赖、阻塞、验收标准 | 所有管理层讨论细节 | 任务列表和阻塞清单 |
| 部门负责人 | 资源负载、进度偏差、跨部门依赖 | 每个具体代码或文案细节 | 状态看板和资源报告 |
| 客户或高层 | 里程碑、重大风险、待决策事项 | 未经确认的内部讨论 | 项目简报和决策清单 |
4. 第四步:管理风险、问题和变更,建立项目的“刹车系统”
风险、问题和变更必须分开管理。风险是未来可能发生的影响因素,问题是已经发生的阻碍,变更则是对原计划或基线的调整请求。三者混在一起,项目经理就无法判断哪些事项需要预防、哪些需要立即处理、哪些需要重新决策。
风险登记表不必复杂,但必须能够驱动动作。一个实用的风险记录可以这样设计:
| 字段 | 示例 | 管理意义 |
|---|---|---|
| 风险描述 | 第三方接口可能晚于计划开放 | 明确风险来源,而不是写“进度风险” |
| 触发条件 | 本周五仍未提供联调环境 | 确定何时从风险转为问题 |
| 影响 | 测试开始时间推迟3个工作日 | 帮助判断是否影响关键里程碑 |
| 应对措施 | 先用模拟数据完成内部测试 | 把风险管理转成具体行动 |
| 责任人 | 技术负责人 | 避免风险处于无人跟进状态 |
需求变更则应进入一个最小化的评估流程:提出变更、说明价值、估算工作量、分析影响、确定取舍、记录决策。项目经理没有必要阻止所有变更,但必须阻止“没有代价说明的变更”。

5. 第五步:用数据监控项目,并把复盘变成下一次项目的输入
项目监控不应追求展示大量指标,而应围绕决策设置少量关键指标。对大多数项目,我建议优先观察四类数据:进度偏差、资源负载、风险暴露和交付质量。
- 进度偏差:逾期任务数、关键路径任务状态、里程碑计划与实际日期。
- 资源负载:关键成员是否超负荷、是否存在单点依赖、跨部门等待时间是否持续增加。
- 风险暴露:高等级未关闭风险、风险逾期处理数、重大问题平均解决时间。
- 交付质量:缺陷数量、返工次数、验收一次通过率和未关闭交付项。
挣值管理可以帮助有成本基线和进度基线的项目同时观察工期和成本表现,但不应该为了显得专业而强行使用。小型项目如果没有可靠的成本数据,使用里程碑偏差、逾期任务和风险等级,往往比计算复杂指标更有实际价值。
复盘也不能只写“加强沟通、提高效率”。我更建议围绕三个问题记录:哪些计划假设被证明错误?哪些风险本可以更早发现?哪些动作下次应该标准化?复盘结果最终应进入模板、检查清单或项目启动规则,而不是停留在一次会议文档里。

五、具体案例与数据观察:一个小程序项目如何从“忙而不进”转向可控
1. 案例背景:问题不在任务数量,而在交付链断裂
下面使用一个企业客户服务小程序项目作为情景案例。该项目涉及产品、设计、研发、测试、运营、客户和第三方接口团队,共计约30名参与者,计划周期为12周。项目目标是完成三个核心服务流程上线,并通过业务验收。
项目启动后的前四周,团队已经关闭了大约一半的任务,但核心里程碑只完成了四分之一。产品和研发认为“需求已经完成很多”,测试则认为“可测试版本还不完整”,客户则不断提出新的页面和字段要求。
项目经理如果只看任务完成率,会误以为项目进展顺利;如果同时查看交付物、依赖和验收条件,就会发现项目处于明显的结构性延迟状态。
2. 第一次调整:把任务状态改成可验证的交付状态
项目团队随后进行了三项调整。第一,把“完成开发”拆成接口完成、代码合并、环境部署、自测通过和测试准入五个状态。第二,把客户提出的新增内容从开发任务中移出,进入变更评估列表。第三,所有关键里程碑都绑定验收人和验收证据。
调整后,任务数量并没有减少,甚至短期内增加了。但项目经理第一次可以区分“内部完成”“等待依赖”“待验收”和“真正关闭”。这一步很重要,因为透明的坏消息比虚假的绿色进度更有价值。
3. 第二次调整:优先处理关键路径和外部依赖
团队进一步发现,真正影响上线日期的不是所有任务,而是第三方接口联调、核心流程开发、系统测试和客户验收四个节点。运营素材和非核心页面虽然也重要,但并不处于关键路径上。
于是项目经理做了两个取舍:把一名熟悉接口的研发成员从低优先级优化项目中临时调入联调工作;同时将两个非核心功能调整到二期。这个决定并没有让所有参与者满意,却使项目重新获得了可交付的最短路径。

4. 数据观察:真正改善的是等待和返工,而不是填报速度
在这个情景中,调整前后可以观察四类过程指标。以下数据是根据同类项目常见管理场景构建的示意数据,用来说明判断方法,不代表任何企业的公开统计。
| 指标 | 调整前 | 调整后 | 变化解读 |
|---|---|---|---|
| 关键任务平均等待时间 | 2.8个工作日 | 1.1个工作日 | 依赖关系和升级责任更加清晰 |
| 测试阶段返工次数 | 17次 | 9次 | 验收标准前置后,返工有所减少 |
| 未评估需求数量 | 14项 | 4项 | 新增需求不再直接挤入开发排期 |
| 高等级风险逾期数量 | 6项 | 2项 | 风险开始具备责任人和检查日期 |
| 项目经理每周人工汇总时间 | 约10小时 | 约4小时 | 系统自动汇总减少了重复整理工作 |
从这些数据可以看到,项目管理系统的价值不一定首先体现在“项目立刻提前交付”。更现实的改善是:等待时间缩短、返工减少、需求承诺更谨慎、风险更早暴露、项目经理少花时间整理信息。

六、不同情况下的行动建议:不要用同一套方法管理所有项目
1. 小型项目:先建立最小可用闭环
如果项目周期只有两到六周,参与人数不超过十人,不建议一开始就设计复杂审批和多层报表。最低配置可以是目标卡片、任务清单、里程碑、风险列表和结项复盘。
小型项目的重点不是流程数量,而是确保每项关键任务都有负责人和完成标准。每天或每两天更新一次阻塞事项,通常比召开一小时的正式状态会议更有效。
2. 中大型项目:优先解决依赖、权限和资源冲突
当项目参与者超过100人,或者多个项目共享研发、测试、设计和基础设施资源时,系统需要支持跨项目视图、权限控制、资源负载、关联需求和统一报表。
这类组织在选择PingCode等项目管理平台时,应重点核查以下能力:
- 是否支持私有化部署,以及企业现有安全和权限要求。
- 是否能够承接原有Jira项目、任务、字段和权限结构,并提供平滑迁移路径。
- 是否可以把需求、研发任务、测试、缺陷、版本和里程碑关联起来。
- 是否支持跨团队协作,而不是只服务单一部门。
- 是否能按角色输出不同层级的项目数据。
国产替代并不只是更换一个软件名称。企业还要评估迁移成本、用户培训、数据完整性、接口适配、权限模型和长期运维能力。能否平稳切换,比功能清单上多出几个模块更重要。
3. 研发型项目:把需求、版本和质量放在同一条链路上
研发项目最容易出现“产品认为完成、研发认为完成、测试认为未完成”的状态冲突。因此,需求必须关联开发任务和缺陷,版本必须绑定交付范围,测试准入和验收标准必须提前定义。
对于需求变化频繁的团队,可以采用混合管理方式:用里程碑控制版本和外部承诺,用迭代看板管理团队内部执行,用风险和问题台账管理不确定性。
4. 交付型项目:重点管理客户承诺和现场风险
交付项目往往受客户反馈、现场环境、供应商、合同条款和验收流程影响。系统中除了任务和进度,还应记录客户决策、待确认事项、交付证据、现场问题和验收节点。
如果客户迟迟不确认方案,不能简单把它当作普通待办事项。项目经理应记录等待起始时间、对里程碑的影响、需要客户作出的决定,以及超过哪个日期后必须升级。只有这样,外部等待才不会被误认为内部执行缓慢。
5. 高不确定性项目:先建立反馈回路,再追求精确计划
探索型产品、创新业务和早期研发项目很难在启动时准确列出全部任务。此时,项目管理系统不应强迫团队假装拥有精确计划,而应支持短周期目标、实验记录、假设验证、风险反馈和阶段性决策。
这类项目适合用“下一阶段必须验证什么”替代“半年后必须完成多少任务”。计划可以滚动更新,但每次更新都应留下原计划、实际结果和调整原因,避免团队在复盘时失去判断依据。

七、不同方案的取舍:Excel、通用工具和专业平台怎么选
1. 继续使用Excel:成本低,但协作和追踪能力有限
Excel适合项目结构简单、参与人数少、变更频率低的场景。它的优势是灵活、普及、几乎没有学习成本。但当多人同时维护、文件存在多个版本、任务需要关联讨论和附件时,Excel很快会暴露出问题。
如果团队仍然使用Excel,至少要统一文件负责人、更新频率、字段定义和版本命名,并设置一份唯一主表。否则最常见的结果是:每个人手里的表格都“最新”,但没有一份真正可信。
2. 使用通用协作工具:上手快,但项目控制深度不一定够
通用协作工具适合管理轻量任务、会议安排和文件共享。它们通常更容易被团队接受,也适合项目早期快速启动。但对于复杂依赖、跨项目资源、版本管理、风险升级和质量追踪,往往需要额外配置,甚至依赖多个工具拼接。
工具数量一多,新的问题就会出现:任务在一个系统,需求在另一个系统,缺陷又在第三个系统,项目经理每天都在做数据对账。此时,表面上工具更多,实际上信息链路更长。
3. 使用专业项目管理平台:治理能力更强,但实施成本更高
专业平台更适合中大型组织、研发团队、多项目组织和对权限、审计、私有化部署有要求的企业。它可以把项目、需求、任务、版本、测试、风险和报表放在更统一的管理框架中。
代价也很明确:需要配置组织结构、权限、字段、流程和报表,需要培训和推广,也需要有人持续维护管理规则。如果企业只是把原来的混乱内容全部导入系统,而不清理字段和责任,系统可能只是更大规模地复制混乱。
| 方案 | 适合场景 | 主要优势 | 主要短板 | 选择前要问的问题 |
|---|---|---|---|---|
| Excel或表格 | 小团队、短周期、低变更 | 成本低、灵活 | 多人协作和版本追踪弱 | 是否已经出现多个“最终版”文件 |
| 通用协作工具 | 轻量协作、会议和文件管理 | 上手快、阻力小 | 复杂依赖和质量追踪有限 | 是否需要跨工具手工汇总 |
| 专业项目管理平台 | 中大型组织、研发、多项目 | 流程、权限、关联和报表完整 | 实施与治理成本更高 | 是否有明确管理员和推广计划 |

4. 选型时不要只做功能演示,要做真实项目压力测试
我建议企业在试用或评估阶段,不要只让供应商演示“新建任务”和“生成看板”,而要拿一个真实的复杂项目做测试。至少验证以下场景:
- 导入一份已有项目数据,观察字段、负责人和历史记录是否能够保留。
- 模拟一次需求变更,检查是否能关联任务、版本、里程碑和审批结果。
- 模拟一个关键任务延期,观察系统能否识别受影响的后续任务。
- 模拟人员同时参与多个项目,查看资源负载和冲突是否可见。
- 分别以执行成员、项目经理和高层身份查看数据,验证权限和信息层级。
- 关闭一个项目,检查资料、问题、风险和复盘内容能否被归档和检索。
如果系统只能演示理想流程,却无法处理真实项目中的延期、变更、权限和历史迁移,就不适合作为长期管理基础设施。

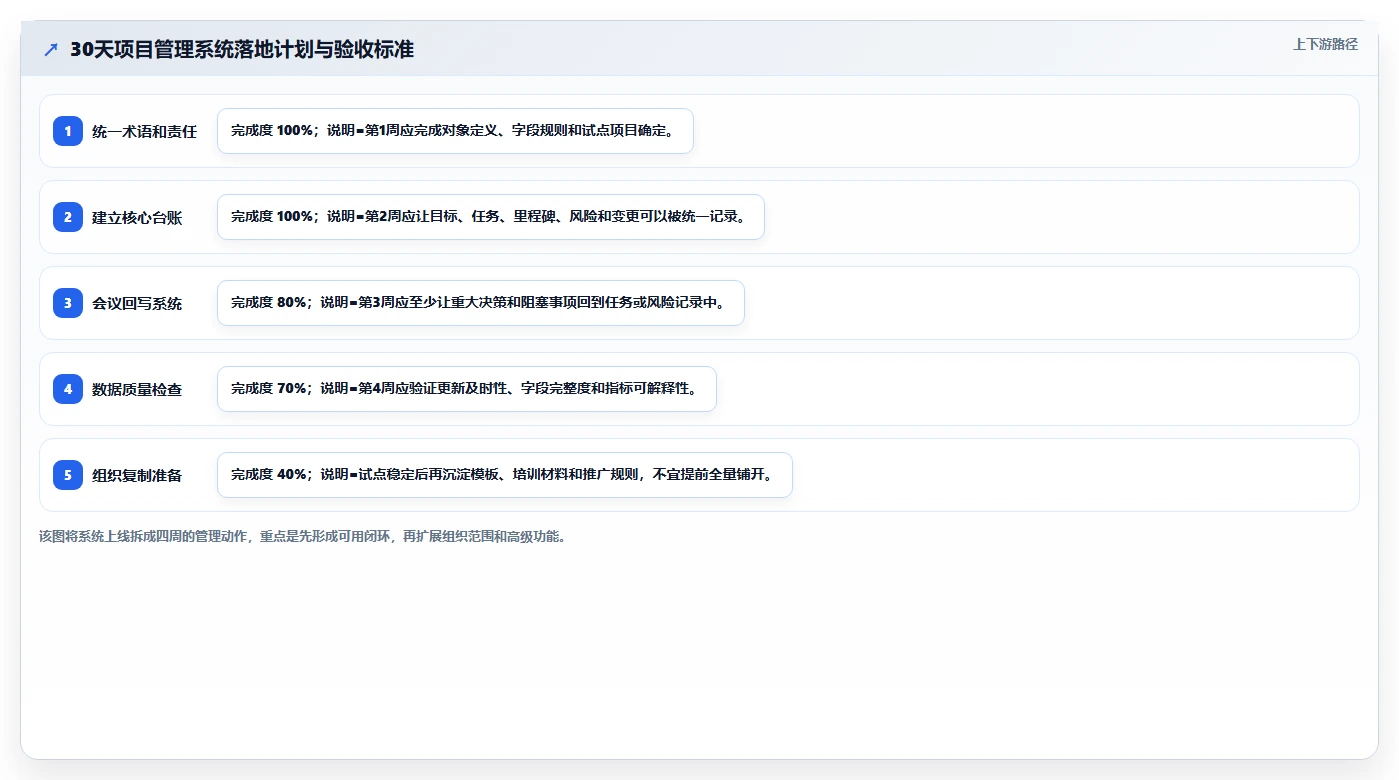

八、落地执行:用30天建立一套最小可用的项目管理系统
1. 第1周:只定义标准,不急着配置复杂流程
第一周的目标是统一语言。团队需要确定什么叫项目、什么叫任务、什么叫里程碑、什么叫风险、什么叫问题、什么叫变更,并规定每个字段由谁维护。
同时挑选一个真实项目作为试点,不要一开始覆盖全公司。试点项目最好具备一定复杂度,但项目负责人愿意公开问题,否则系统只能展示表面上的顺利。
2. 第2周:建立目标、交付物、任务和风险台账
第二周只配置最基本的对象:目标卡片、交付物、任务、里程碑、风险、问题和变更。字段数量应尽量少,优先保留真正会被用于决策的字段。
我建议项目经理每天检查三个地方:逾期任务、关键路径和高等级风险。不要一开始就沉迷于设计复杂仪表盘,先确认最重要的信息是否真实、及时和可追溯。
3. 第3周:把会议和系统动作连接起来
第三周开始调整会议机制。周会前,项目经理从系统中生成状态;会议只讨论红黄事项、关键决策和资源冲突;会议结束后,所有决定回写到任务、风险或变更记录中。
如果会议仍然需要项目经理重新制作一套与系统无关的PPT,说明系统还没有成为项目的事实来源。汇报材料可以保留,但内容应来自系统,而不是重新手工编写。
4. 第4周:复盘数据质量和管理收益
第四周不只是总结项目进展,还要检查系统是否真的减少了管理成本。建议统计:项目经理每周汇总耗时、逾期任务发现时间、风险关闭率、未评估需求数量、跨部门等待时间和返工次数。
如果填报工作增加,但决策速度没有提升,应减少无效字段;如果所有数据都很漂亮,却无法解释延期原因,应检查是否存在人为维护状态的问题;如果成员不更新系统,应先确认流程是否过于复杂,而不是直接归因于执行力不足。

九、项目经理的日常判断:每天、每周和每个里程碑分别看什么
1. 每天看阻塞,不要只看完成任务
每日检查的重点是哪些任务无法继续、等待谁、等待多久、是否影响后续工作。阻塞任务的数量本身不是唯一问题,更重要的是阻塞是否集中在关键路径或关键人员身上。
如果一个任务连续两天没有变化,项目经理不应只发送“请尽快更新”的提醒,而应判断它是资源不足、需求不清、依赖未就绪,还是负责人没有决策权。不同原因需要不同的处理动作。
2. 每周看偏差和取舍,不要重复听状态汇报
周会应重点讨论计划与实际的差异。哪些里程碑正在滑动?哪些任务虽然完成,但交付物质量不达标?哪些新增需求会影响已承诺范围?哪些风险已经接近触发条件?
项目经理的周会输出最好不超过三类:需要谁在什么时间做什么事,需要谁作出什么决策,项目基线是否需要调整。没有决策价值的状态信息,可以由系统自动展示。
3. 每个里程碑看结果,不要用任务数量替代验收
里程碑评审要检查交付物是否满足进入下一阶段的条件。例如,设计阶段的完成不只是“设计任务已关闭”,还要看原型是否评审通过、关键流程是否覆盖、待确认问题是否低于可接受范围。
如果里程碑没有准入和退出标准,团队往往会把问题推迟到下一个阶段,最终在项目末期集中爆发。把质量门槛前置,通常比项目后期加人返工更便宜。
4. 项目结束看组织是否变强
项目关闭不等于最后一个任务变成完成。还要确认交付物、文档、遗留问题、合同验收、资源释放和经验记录是否完整。
优秀项目经理会把复盘结果转化为下一次启动时的默认动作。例如,某类接口过去经常延期,那么下次项目启动时就应把联调环境确认列为启动门槛,而不是再次等到延期发生后才讨论。
十、结语:卓越项目经理管理的不是任务,而是不确定性
掌握项目管理系统要素,最终不是为了让团队填写更多状态,也不是为了生成一张看起来很专业的仪表盘。真正重要的是,让目标变得可验证,让工作变得可分派,让协作变得可追踪,让风险能够提前暴露,让变更必须经过取舍,让项目经验可以被下一次复用。
如果你的团队目前项目延期频繁,建议不要先购买一套复杂系统,也不要先要求所有人每天填报。可以从一个真实项目开始,先建立目标卡片、任务台账、里程碑、风险列表和复盘记录,再用数据观察等待时间、返工次数、逾期任务和需求变更是否变得更透明。
如果组织规模较大、项目数量较多,或存在私有化部署、权限隔离、Jira迁移和国产替代需求,可以把PingCode纳入评估范围。但评估时必须用真实项目进行压力测试,重点观察迁移、权限、跨项目资源、变更影响和复盘归档,而不是只看演示页面。
我的最终判断是:项目管理系统的第一价值不是“让项目看起来井然有序”,而是让团队更早看见坏消息,并在代价还可控时作出取舍。下一步可以用30天完成一个试点:第一周统一规则,第二周建立核心台账,第三周让会议决策回写系统,第四周复盘数据质量和管理收益。只有当系统真正改变了项目经理的判断速度和团队的决策方式,它才算从工具变成了项目管理能力。
常见问题解答(FAQ)
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/29818
读者评论
文章把项目管理系统从“任务清单”提升到目标、责任、风险和复盘的闭环,逻辑比较清楚。尤其是区分任务完成率与里程碑完成率,对判断项目是否真正推进很有参考价值。
文中关于风险管理的观点很实用:登记风险并不等于完成管理,还需要触发条件、责任人、应对措施和检查时间。实际执行中,难点往往确实在于持续跟踪和升级。
文章没有把工具功能等同于管理能力,这一点比较客观。私有化部署、数据权限和迁移能力能解决工具层面的问题,但目标、优先级和决策机制仍需要组织自己建立。
五个步骤适合中大型或跨部门项目使用,但小团队未必需要一开始就配置复杂流程。建议根据项目规模选择必要字段和审批环节,避免系统维护成本超过管理收益。
