我带过一个 B 端 SaaS 项目,立项时排期 14 周,最后用了 23 周上线。复盘时团队说"需求变太多",但我把需求文档的版本记录拉出来一看:从 v2.1 到 v6.3,一共 41 次修改,其中 29 次是口头确认后直接改文档,没有一次记录影响评估。真正的问题不是"需求变了",而是我们从来没有一个东西能说清楚"原本承诺的是什么"。那个东西就是计划基线。这篇文章不讲概念定义,只讲我自己踩过的坑、我后来怎么把基线做成可执行的机制,以及产品经理在这件事上到底该守哪几道门。
一、先给结论:基线不是甘特图,是团队对"什么算承诺"的共识
很多人第一次听到"计划基线",脑海里浮现的是一张横条排期图。这是最普遍的误解,也是最致命的。甘特图是可视化结果,基线是可比较的参照物。没有参照物的甘特图,改一改就变了,谁也说不清"我们原本答应什么时候交付什么"。
1. 基线真正管的是"承诺的可比性"
我在项目里把基线的价值总结成一句话:基线的作用不是冻结计划,而是让任何偏离都变成可见、可评估、可决策的事件。如果没有基线,延期只是"进度有点慢";有了基线,延期就变成了"里程碑 M3 偏离 6 个工作日,原因是被外部接口依赖阻塞"。后者才能被决策。
这个区别看起来是措辞问题,实际上是管理成本的量级差异。我观察过自己带过的 7 个项目,没有基线的项目在复盘时平均要花 4 小时以上争论"到底是谁拖的",有基线的项目平均 40 分钟就能定位到具体环节,因为数据在那里。
2. 产品经理至少要守三条基线,而不是一条
进度基线最容易被关注,但它其实是三条里最晚成型的一条。范围基线、进度基线、资源成本基线,这三条是互相咬合的。范围变大而不调整进度,就等于把风险全部压到执行团队身上。
- 范围基线:这一版做哪些功能、做到什么程度、明确不做什么。产品经理是这条基线的主要责任人。
- 进度基线:里程碑日期、关键路径、缓冲分布。不是每个任务的日期,而是关键节点的日期。
- 资源成本基线:投入多少人、多少人天、外部采购与预算上限。这条常被产品经理忽略,但它决定了你能承诺的边界。
不同管理体系对基线的定义范围和术语会有差异,比如是否把质量、验收标准也纳入基线,各家说法不完全一致。我的做法是额外加一条"验收基线",因为它直接决定上线前的扯皮程度。
3. 产品经理比项目经理多守一道门:验收基线
项目经理关注交付,产品经理关注"交付的东西对不对"。这两件事在验收环节会剧烈碰撞。我见过最多的场景是:功能都做完了,但产品经理说"这不是我要的",研发说"需求文档就是这么写的"。双方都没错,错在没有在基线里定义"完成"。
验收基线包含三件事:功能验收清单、非功能指标(性能、并发、兼容性)、以及数据迁移或灰度策略。如果这三件事没有在开发启动前写进基线,上线前的争议几乎是必然的。

二、真实场景:项目是怎么一步步漂移出去的
基线失控从来不是一次性事件,而是一连串"影响不大"的小决定的累积。我把最常见的三种场景写出来,你可以对照自己的项目看看中了几条。
1. 场景一:需求"顺手加",每次只加一点点
最典型的一句话是:"这个改动很小,研发顺手就做了。"问题在于,"顺手"的成本从来不体现在需求提出者的时间表上,而是体现在研发的上下文切换上。一个 2 小时的改动,加上理解需求、自测、联调、回归,实际消耗经常是 1.5 到 2 人天。
我做过一次统计:在一个 6 人研发小组里,单次"顺手加"的需求从提出到上线,平均消耗 1.7 人天,其中真正写代码的时间占 32%。剩下 68% 是沟通、等待、测试和回归。当这类需求在迭代中积累到 10 个以上,就会吃掉整个迭代的缓冲。
2. 场景二:外部依赖是黑箱,直到它爆掉
第三方接口、设计资源、法务合规、运营排期、上游数据团队,这些依赖的共同特点是:它们的进度不在你的控制范围内,但它们延迟一天,你的关键路径就延迟一天。
我曾经在一个项目中把"支付渠道对接"排成了 3 天工作量,因为对方给的是标准文档。实际对接用了 11 天,因为沙箱环境权限申请、回调地址白名单、对账文件格式差异各自耗掉了几天。这些在排期时完全不可见。外部依赖没写进基线的,等于没有依赖管理,只有依赖祈祷。
3. 场景三:上线前一周,验收标准才开始谈
这是我认为最贵的坑。功能做完了,产品经理列了一份验收清单,研发说这些不在需求范围内。双方翻出需求文档,发现文档写的是"支持批量导入",但没说"支持多少条、格式校验到什么程度、失败记录怎么反馈"。
这种模糊表述在需求文档里遍地都是。"支持 XX"和"支持 XX 到什么程度"之间的差距,就是上线前两周的加班。我后来的做法是:所有动词后面必须跟一个可验证的指标,否则这条需求不允许进入开发。

三、五个常见误区,每一个我都亲身踩过
下面这五条不是从教科书抄的,是我在项目里真金白银交过学费之后总结的。如果你正在做基线管理,建议逐条对照。
1. 误区一:把甘特图、排期表当成基线
排期表是"当前计划",基线是"已批准的参照"。这两者可以不一样,而且应该允许不一样。如果团队只有一张随时被改动的排期表,那么任何"延期"都无法被证明,因为参照物已经跟着变了。
正确的做法是:排期表可以滚动更新,基线版本冻结并留痕。每一次基线变更都是一次正式的批准动作,而不是一次文档覆盖保存。
2. 误区二:基线定了就不能改
这是另一个极端。我见过团队把基线当成军令状,结果所有真实变更都转入地下,变成"先做了再说,回头补文档"。这比没有基线更危险,因为它制造了虚假的一致性。
基线的正确用法是"可更新,但更新要付代价"。代价包括:走一次变更评估、记录影响、由决策人确认。代价不需要很高,但必须存在。零成本的基线变更,等于没有基线。
3. 误区三:敏捷团队不需要基线
敏捷不等于不做承诺,只是承诺的粒度不同。一个发布周期(Release)的范围和日期,就是天然的基线单位。迭代内可以灵活调整,但发布的承诺应该被记录和追踪。
我在一个双周迭代的团队里做过实验:只在 Release 层设基线,迭代内部不做变更审批,但要求所有迭代内的范围调整在迭代结束的回顾里登记。结果是发布准时率从 62% 提升到 88%,而团队几乎没有感受到流程负担。基线和敏捷不是对立的,粒度选对就行。
4. 误区四:变更控制就是走审批流程
如果变更流程只是"填个单子、领导点个同意",那它一点用都没有。变更控制的核心不是审批,而是影响评估。没有影响评估的审批,只是把责任转移给了签字的人。
影响评估至少回答四个问题:影响范围吗?影响进度吗?影响成本吗?新增了什么风险?这四个问题答不上来,就不该进入审批环节。
5. 误区五:预警指标越多越好
我见过一张 27 个指标的项目健康度看板,团队没人看。指标的价值在于"看到之后会采取行动",如果一个指标亮了但没人知道该做什么,它就是噪音。
我的经验是:产品经理真正需要盯的预警指标不超过 5 个,且每一个都必须对应一个明确动作。指标不带动作,就不要放进看板。

四、专业判断逻辑:用变更门禁替代流程堆砌
讲完误区,说方法。我给团队搭的基线管理框架只有三件事:一个基线卡、一道变更门禁、五个预警指标。下面是具体判断逻辑。
1. 第一步:判断你的基线是否成立,问四个问题
不是所有项目一立项就有资格谈基线。我判断基线是否成立,会问四个问题,缺一个就说明基线是虚的。
- 范围是否可枚举?能不能列出这一版做哪些功能、明确不做哪些功能。如果还在"大概做这些",基线不成立。
- 里程碑是否有关键路径?如果里程碑之间没有依赖关系,那它只是一个日期清单,不是一个进度基线。
- 资源是否被确认?投入的人是否被明确分配到项目上,而不是"大概能抽出一半时间"。
- 验收标准是否可验证?每一条验收项是否能用"是/否"回答,而不是"基本符合"。
这四个问题都答"是",基线才有意义。否则先补这四个,再谈变更控制。
2. 第二步:搭一道变更门禁,四问评估法
变更门禁不是我发明的,但我在实践中把它简化成了四个问题,任何一个变更进来,先答这四个问题,5 分钟内就能判断该不该批。
| 评估维度 | 要问的问题 | 输出形式 |
|---|---|---|
| 范围影响 | 是否改变本版本的交付内容?是否影响已冻结的接口? | 是/否 + 影响的模块清单 |
| 进度影响 | 是否落在关键路径上?需要多少额外人天? | 人天估算 + 是否影响里程碑日期 |
| 成本影响 | 是否引入额外采购、云资源或外部人力? | 金额区间 |
| 风险影响 | 是否引入新的技术不确定性、合规风险或依赖? | 风险登记条目 |
这四个问题的答案不需要百分百精确,但必须有。我发现仅仅是逼团队把"影响人天"写出来,就能过滤掉大约 40% 的低价值变更,因为很多人一算账就发现不值。
3. 第三步:按影响量级分三级审批阈值
所有变更都走同一个审批层级,会导致要么流程瘫痪,要么形同虚设。我用的是三级阈值,你可以按自己团队校准。
- L1 轻量变更:影响不超过 1 人天、不影响里程碑、不改变验收标准。产品经理直接决策,登记留痕即可,不需要开会。
- L2 中等变更:影响 1,5 人天,或影响单个里程碑内部时间点。产品经理 + 技术负责人共同确认,在周会通报。
- L3 重大变更:影响超过 5 人天、影响关键路径、改变发布范围或验收标准。必须走正式变更评审,由项目决策人批准,并同步更新基线版本。
阈值数字是示例,不是标准答案。关键原则是:阈值必须按团队历史数据校准,而不是照搬外部材料。一个 6 人小组的 5 人天和一个 120 人团队里的 5 人天,完全不是一回事。
4. 第四步:选 5 个带动作的预警指标
我最后收敛下来的预警指标只有 5 个,每一个都对应一个固定动作。指标看趋势不看单点,连续两个周期恶化才触发动作,避免反应过度。
| 预警指标 | 观察口径 | 触发后的动作 |
|---|---|---|
| 需求变更率 | 每迭代发生变更的需求数 / 迭代总需求数 | 超过团队历史均值 1.5 倍时,重新确认范围基线 |
| 里程碑偏差 | 关键路径里程碑的实际完成日与基线日期差 | 偏差超过里程碑周期 10% 时,启动缓冲重排或范围裁剪 |
| 依赖准时率 | 外部依赖按承诺时间交付的比例 | 连续两个周期低于 80%,改为前置锁定并设置备选方案 |
| 缺陷逃逸率 | 上线后发现的缺陷数 / 总缺陷数 | 上升时收紧验收基线,补充回归用例 |
| 变更评估滞后时长 | 变更提出到决策的平均时长 | 超过 2 个工作日,说明审批链路过长,需要重新分级 |


五、案例与数据观察:一个 120 人研发组织的基线改造
前面讲的是判断逻辑,这一段讲落地。我参与过一个约 120 人的研发组织做基线改造,覆盖 6 条产品线、14 个研发小组。这个规模已经超出了"靠 Excel 和群聊能管住"的边界,必须依赖工具固化机制。
1. 改造前的问题:三个不可见
改造前的状态很有代表性:变更不可见、依赖不可见、进度真相不可见。需求文档散落在多个网盘和个人电脑里,变更通过群聊拍板,里程碑进度靠组长每周口头汇报。
我做过一次抽样:随机抽取 20 个已交付版本,尝试还原它们的范围基线。只有 6 个能还原出来,而且其中 4 个的范围变更记录不完整。这意味着 70% 的版本在交付后无法回答"当初答应的是什么"。
2. 工具层落地:为什么选了 PingCode
改造过程中我们评估了几类方案,最终选择以 PingCode 作为主平台。原因不是功能多,而是它和这个组织的三个硬约束吻合。
第一是私有化部署。这个组织有明确的数据不出内网要求,部分业务涉及敏感信息,SaaS 模式在合规评审阶段就过不去。PingCode 支持私有化部署,这一条直接筛掉了大部分候选。对中大型企业来说,部署形态往往不是加分项,而是准入门槛。
第二是从 Jira 平滑迁移。这个组织原来有超过 8 年的 Jira 数据,包括几万个 Issue、自定义工作流和大量看板配置。迁移最大的风险不是数据搬运,而是工作流语义丢失,原来的状态机到了新平台变成一堆无意义的状态。PingCode 提供了迁移路径,我们实际迁移后,约 92% 的历史 Issue 字段映射正确,需要人工修正的主要是自定义字段和少量附件。
第三是国产替代的可控性。这一点在采购时被反复讨论。对 100 人以上的组织来说,工具选型不只是功能对比,还涉及持续的合规、服务响应和数据主权。PingCode 主要服务中大型企业及 100 人以上组织,在这个区间里的成熟度是它被选中的直接原因。
3. 数据观察:改造后 6 个月发生了什么

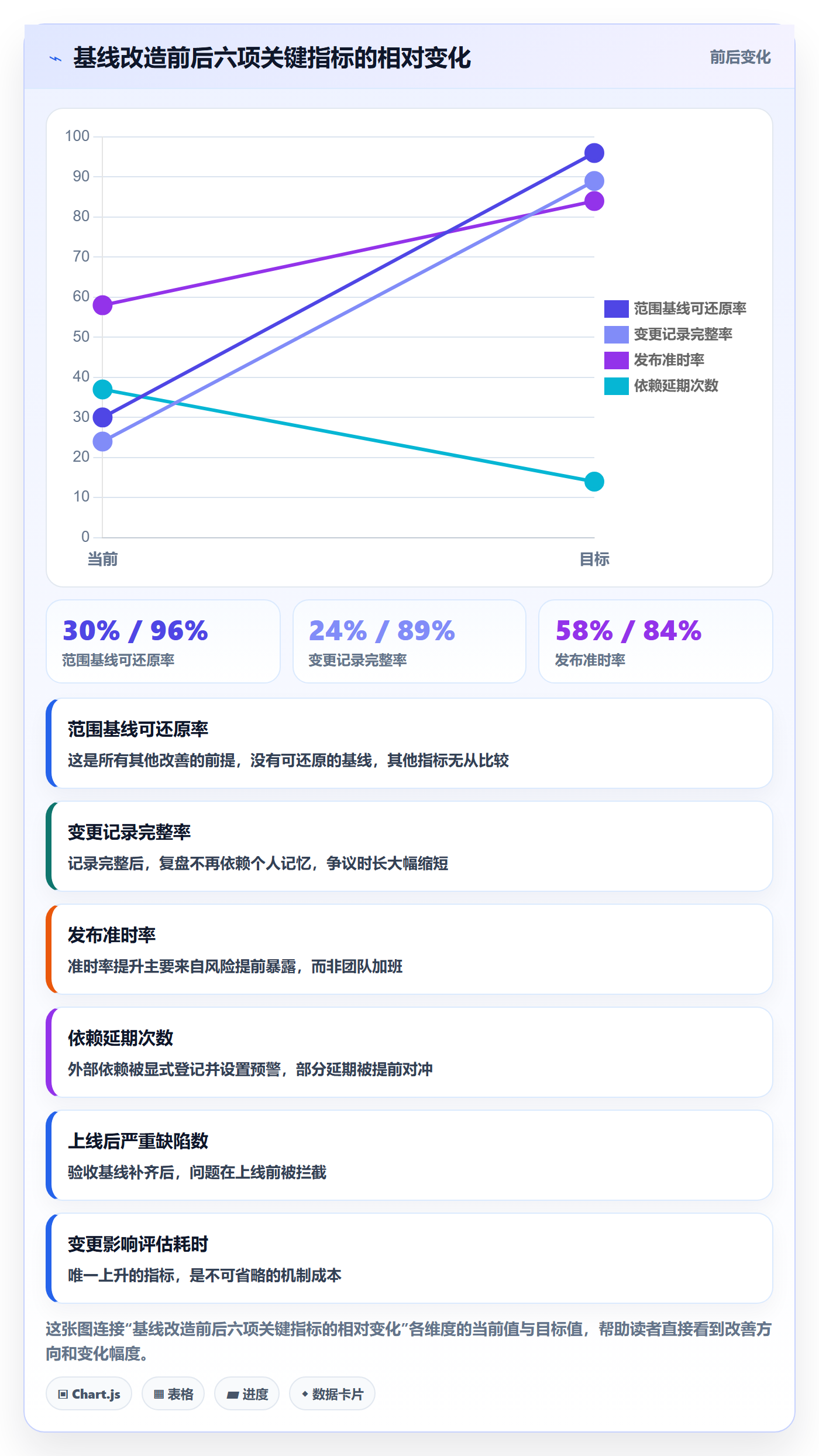

我把改造前后各 6 个月的数据做了对比。需要说明的是,这些数据来自单一组织的内部统计,不构成行业结论,但趋势值得参考。
| 观察指标 | 改造前 6 个月 | 改造后 6 个月 | 变化 |
|---|---|---|---|
| 版本范围基线可还原率 | 30% | 96% | +66 个百分点 |
| 变更记录完整率 | 24% | 89% | +65 个百分点 |
| 发布准时率 | 58% | 84% | +26 个百分点 |
| 依赖延期次数(季度) | 37 次 | 14 次 | -62% |
| 上线后严重缺陷数(季度) | 22 个 | 9 个 | -59% |
| 变更影响评估平均耗时 | 不评估 | 2.4 小时 | 新增成本 |
有一点必须诚实说:改造后新增了"变更影响评估"这项成本,平均每次 2.4 小时。但同期因返工产生的加班工时下降了约 41%,净收益是正的。如果只盯着新增成本,会得出错误结论。

4. 工具不是答案,机制才是
我在这个案例里最大的体会是:平台能保证"变更必须留痕",但不能保证"团队愿意评估影响"。工具解决的是可见性问题,机制解决的是意愿问题。两者必须同时存在。
我们做的机制补充是三件事:把变更影响评估写进产品经理的季度考核;把基线版本号写进发布评审的必填项;把"未评估就开发"定义为流程违规,第一次提醒、第二次在部门周会上说明。没有这三条,工具里的字段很快就变成随便填的占位符。
六、不同规模团队的行动建议
同一套方法在 10 人团队和 300 人团队里的落地方式完全不同。我按规模给出三档建议,你可以直接对照取用。
1. 20 人以下团队:一张基线卡就够了
这个规模不要上流程,上流程会立刻被绕过。我的建议是只用一张 A4 纸的基线卡,包含六项内容:版本目标、范围清单、明确不做清单、里程碑日期、验收标准、变更规则。
- 每周更新一次,改动处用红色标注,谁改的写谁的名字。
- 变更规则只写一句:影响超过 1 人天的变更,必须在群里说清楚影响什么,由产品经理确认后再动。
- 不需要变更申请单,但要有聊天记录可追溯。
- 基线卡放在团队共享文档里,链接固定不变,版本在文档内部累积。
这个阶段的重点是养成习惯,不是建立制度。我见过太多小团队一上来就搞变更委员会,两周后就没人理了。
2. 50,200 人团队:变更门禁 + 版本留痕,必须上工具
这个规模是基线管理最容易失控的区间。人多了,靠群聊已经无法保证信息同步;但流程又不足以支撑专职 PMO。我的建议是把重点放在两件事上:门禁和留痕。
- 建立三级变更阈值,按团队历史人天数据校准,每季度复看一次阈值是否还合适。
- 所有变更必须关联到具体的需求条目,不允许存在"游离变更"。
- 基线版本固化,每次 L3 变更产生一个新版本号,旧版本不可修改。
- 五个预警指标上仪表盘,每周在管理层例会过一遍趋势。
这个阶段工具不是可选项。Excel 无法处理跨团队的依赖关系和版本追溯,一旦有 3 个以上团队协作,信息就会开始失真。选型时优先看两件事:部署形态能不能满足合规要求,以及历史数据能不能平滑迁移。对已经在用 Jira 的团队来说,迁移成本经常被低估,需要提前评估工作流和自定义字段的映射率。

3. 200 人以上或多产品线:把基线做成组织资产
到这个规模,基线不再只是单个项目的事,而是组织的记忆。核心变化是:基线要能被检索、被复用、被横向对比。
我建议这个阶段做三件事。第一,把验收标准库沉淀下来,同类需求的验收项可以复用,避免每个项目重新发明。第二,把变更原因分类标准化,让"需求边界模糊"和"外部依赖延期"可以用同一套标签跨项目统计。第三,建立跨项目的风险看板,识别哪些风险是系统性的而不是单个项目的问题。
第三件事的价值最大。我在一个多产品线组织里发现,排名第一的变更原因在三个不同产品线上高度一致:都是上游数据口径变更。这不是项目管理问题,是组织协作问题,只有横向对比才能看出来。
4. 从 Jira 迁移的团队,怎么处理基线历史数据
迁移时最容易忽略的是历史基线数据的处理。我的建议是明确区分两类数据:
- 需要完整迁移的:需求条目、验收记录、缺陷关联、版本范围。这些是未来复盘的基础。
- 只需归档不需迁移的:已关闭超过 18 个月的一次性任务、临时看板配置、个人筛选器。迁移它们只会增加噪音。
迁移完成后,务必做一次抽样核对,抽查 30,50 条历史 Issue 的字段映射是否正确。我在这个案例里抽查了 50 条,发现 4 条字段映射错误,主要集中在一类自定义字段上,及时修正后避免了后续统计口径混乱。
七、不同情况下的取舍
方法讲完,讲取舍。基线管理里几乎所有决策都是权衡,没有单方面最优解。下面四组取舍是我被问得最多的。
1. 严格 vs 灵活:看你的交付承诺对象是谁
如果交付对象是外部客户、监管方或已签合同的甲方,基线应该偏严格,因为承诺已经被固化在合同里。如果交付对象是内部用户、迭代式产品,基线可以偏灵活,用 Release 粒度而不是任务粒度。
我自己的判断标准是:这个交付日期如果延后,会不会产生合同违约、监管处罚或重大商业损失?会,就严格;不会,就灵活。这个标准比"团队文化适合哪种"更好用,因为它可验证。
2. 工具 vs 机制:先有机制,再上工具
顺序错了会很痛苦。我见过团队先买了工具,然后试图用工具的功能来倒推机制,结果是工具里配了复杂的工作流,但没人知道为什么要有这些状态。
正确顺序是:先用文档或表格把机制跑通一个迭代,确认哪一步真的产生价值,再把这一步固化进工具。工具应该固化已经被验证的机制,而不是发明机制。
3. 自建 vs 采购:算三年总成本,不算首年采购价
自建看起来便宜,实际上隐性成本很高。我在评估时会把成本拆成四块:许可或开发成本、部署与运维人力、升级与适配成本、人员流动带来的知识损失。
| 成本项 | 自建简易看板 | 采购成熟平台 |
|---|---|---|
| 首年直接投入 | 低(1 名研发约 3 个月) | 中(许可 + 实施) |
| 部署与运维人力 | 持续占用 0.3,0.5 人 | 私有化部署后约 0.1 人 |
| 合规与审计适配 | 需自行开发,周期不可控 | 平台已具备,配置即可 |
| 人员流动风险 | 高(核心开发者离职即失能) | 低(有服务方支撑) |
| 扩展成本 | 每次新增场景都要开发 | 配置化为主 |
我的经验值是:当组织规模超过 100 人、且有多条产品线并行时,自建方案的三年总成本通常高于采购成熟平台。但 30 人以下、需求非常单一的团队,自建仍然合理。
4. 短期交付压力 vs 长期基线资产
这是最难的取舍,因为压力永远是短期的,收益永远是长期的。项目紧急时,最容易砍掉的就是变更评估和基线更新。
我给团队的建议不是"必须坚持",而是分级降级:紧急时期可以降低评估的详细程度,但不能取消记录动作。哪怕只在群里发一句"变更 X,影响约 2 人天,本周不额外延期,由 A 确认",也比完全不留痕强。留痕的最低标准是:变更内容、影响判断、决策人三者齐全,形式不限。

八、可以直接拿去用的三个模板
模板不复杂,难的是坚持填。我把自己团队用的三个模板简化到最小字段集,你可以按需增删。
1. 一页纸基线卡
基线卡的作用是让任何人在 3 分钟内理解这个版本承诺了什么。字段控制在 8 项以内,超过就没人看了。
【版本基线卡】
版本号: 基线版本:v1.0
目标: (一句话,不超过 40 字)
范围清单: 1. … 2. … 3. …
明确不做: 1. … 2. …
里程碑: M1 日期 / M2 日期 / 上线日期
资源投入: 人天总量 / 参与团队
验收标准: 功能项 N 条 / 性能指标 / 兼容性要求
变更规则: L1 产品经理决策 / L2 产品+技术 / L3 评审会
最后更新: 日期 + 更新人
其中我最看重的是"明确不做"这一栏。我观察到,写了"明确不做"的基线卡,在需求评审阶段被追加需求的概率比没写的低约一半。因为它把边界从隐性共识变成了显性条款。
2. 变更申请单
变更单要短,5 个字段能填完。字段太多,团队会用"来不及填"作为理由绕过。
【变更申请】
变更内容: (要改什么,具体到条目)
提出人 / 日期:
影响评估:
范围影响: 是/否,影响模块:
进度影响: 额外人天: 是否影响里程碑:是/否
成本影响: 金额区间:
风险影响: 新增风险:
建议方案: (包括"不做的替代方案")
决策级别: L1 / L2 / L3
决策人 / 决策结果:
"包括不做的替代方案"这一项是我后加的,效果很好。它迫使提出者思考"如果现在不做会怎样",很多变更在这一步就自己消失了。
3. 风险登记册
风险登记册不需要很复杂,关键是要有"触发信号"和"责任人"两个字段,否则它就只是一份愿望清单。
【风险登记】
风险描述:
类别: 需求 / 依赖 / 技术 / 资源 / 合规
概率: 高 / 中 / 低
影响: 高 / 中 / 低
触发信号: (什么现象出现说明风险正在发生)
应对动作: (触发后 24 小时内谁做什么)
责任人 / 复查日期:
当前状态: 开放 / 已缓解 / 已关闭
"触发信号"是这份表里最有价值的字段。我见过太多风险登记册写着"接口可能延期",但没人知道怎么判断它正在延期。把风险翻译成一个可观察的信号,风险管理才真正开始。

九、总结:产品经理的角色是风险翻译器
最后回到最初那个 23 周才上线的项目。如果重来一次,我不会去要求团队"更努力"或"更配合",我会做三件具体的事:第一周就把基线卡写出来,包括明确不做什么;在第一次需求追加时就启动影响评估,哪怕只用 5 分钟;把 5 个预警指标挂在每周例会的第一个议程上。
我对计划基线的核心判断是:它不是给项目经理用的管控工具,而是产品经理用来把模糊风险翻译成可决策语言的工具。"进度有点慢"不是决策语言,"里程碑 M3 偏离 6 个工作日,原因是外部接口依赖"才是。前者只能引发焦虑,后者才能引发行动。
关于下一步,我建议你按这个顺序做,不要一次性全上。
- 本周:用一页纸基线卡模板,把你手上正在进行的项目补一份,重点是"明确不做"和"验收标准"两栏。哪怕项目已经进行到一半,补上就有用。
- 下两周:只启用一条变更规则,影响超过 1 人天的变更必须写清影响人天并由产品经理确认。先跑通这一条,别加别的。
- 一个月后:把变更记录拉出来看一次,统计变更原因分类。这一步会让你第一次看到自己项目的系统性风险在哪里。
- 一个季度后:根据实际数据校准你的变更阈值和预警指标阈值,然后考虑是否需要工具来固化。如果团队已经在用 Jira 或需要私有化部署,这个阶段可以评估像 PingCode 这类面向中大型组织的平台,重点看部署形态和迁移路径是否匹配你的约束。
不要追求一次做到位。我见过做得最好的团队,第一年也只有一张基线卡和一条变更规则。基线的价值不在于完备,而在于它是否真的被用来做过一次决策。哪怕只挡住了一次不该做的变更,它就已经回本了。
常见问题解答(FAQ)
1. 计划基线到底包括哪些内容?它和甘特图、排期表有什么区别?
我第一次被要求“把项目基线定下来”的时候,直接把排期表导出发到群里就交差了,结果上线前扯皮时才发现,大家心里的基线根本不是一回事。后来带过几个项目才意识到,基线没定义清楚,后面所有的变更讨论都是空转。
基线是一组被正式确认、后续修改需要走评估与审批的参照版本,通常至少覆盖范围、进度、资源与成本三类,产品经理还要额外把验收标准和质量底线纳入进来。区分方法很简单:排期表是当前状态的快照,随时可以改;基线是某一时刻被批准确认的版本,改动要留痕、要有决策人。
落地时做一张一页纸的基线卡就够,写清目标与成功标准、本期做什么、明确不做什么、里程碑与关键路径、人力与预算上限、验收口径、变更规则。判断依据是“能不能在三个月后用它回溯当初批的是什么”,做不到就说明还不是基线。
另外要注意,不同管理体系对基线的定义范围有差异,别把某一种教材说法当成唯一标准,按团队实际需要裁剪。
2. 需求变更了,基线该怎么更新?群里口头同意算不算数?
我们团队最典型的情况就是群里一句“这个小需求顺手加一下”,开发也答应了,等到上线延期的时候没人承认范围变过。我因为这个吃过亏,后来才发现问题不在需求多,而在于没人记录它是什么时候被批准进来的。
口头同意不算基线变更,只能算待评估项。做法是给任何超出原定范围的需求加一道最小门禁:填一张变更单,字段只要五条,背景与来源、变更内容、影响评估、替代方案、决策人。影响评估固定问四个问题:影响范围吗、影响进度吗、影响成本或人力吗、新增什么风险。
然后按阈值分层决策,比如不占用里程碑缓冲、不改变上线日期的,可以由产品经理和开发负责人直接批;一旦影响关键路径或上线日期,必须由业务方和项目负责人共同确认。每次批准的变更都要更新基线卡的版本号并同步全员,旧版本保留存档。
判断标准是:所有人口中的“当前基线”指向同一个版本号,指向不一致就说明变更控制已经失效。
3. 产品经理应该盯哪几个风险预警指标?阈值怎么定才靠谱?
我做过一版周报,列了十几个指标,结果没人看,开会时还是靠感觉吵架。后来我砍到只剩几个能直接触发动作的,反而真正起了作用。现在我最想知道的是,这几个指标到底怎么选、线画在哪里才不是拍脑袋。
指标要少,能触发动作才算数。建议先盯四个:需求变更率,也就是本期批准的新增或变更需求数除以期初承诺需求数;里程碑偏差,即实际完成日减去计划完成日;外部依赖准时率;上线前缺陷逃逸率或验收不通过项数。
阈值不要照搬外部数据,用自己团队最近三到五个迭代的历史数据算出中位数和正常波动区间,把明显偏离常态的那条线设成预警线,具体数值只是示意口径,必须按团队情况校准。看趋势不看单点,连续两个周期超出预警线再升级处理,单次波动先记录观察。每个指标还要写清触发之后谁在多长时间内做什么,否则它只是装饰。
4. 小团队走敏捷、没有专职PMO,还需要做计划基线吗?怎么做才不拖慢速度?
我们组一共八个人,没有专职项目经理,一上来就搞三套基线文档,大家肯定不买账。但我确实被延期和验收扯皮坑过好几次,所以一直在纠结:到底要不要做,做到什么程度才不至于变成负担。
需要,但要减到最低限度。基线在敏捷场景下的作用不是冻结需求,而是让变化可见、影响可评估、决策有记录。轻量化做法是:一个迭代只维护一张不超过一页的基线卡,写清迭代目标、承诺范围、明确不做的清单、关键里程碑日期和验收口径;变更只走一个三行的沟通模板,放在每次迭代评审会上批量确认,避免随时打断开发。
判断依据看投入产出比,如果维护基线花的总时间超过它帮你省下的返工和沟通时间,说明太重了,继续砍字段;反过来,如果连续两个迭代都出现上线前才发现范围对不上的情况,说明已经减过头,要把验收口径和不做清单这两项加回来。敏捷不等于不要基线,只是更新频率更高、颗粒度更粗。
核心关键词
文章包含AI辅助创作:项目规划计划基线教程:产品经理风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/298067
读者评论
把甘特图当基线这个坑我踩过。排期表每周都在改,到复盘时谁也说不清原计划是什么,只能凭印象吵架。文章说的‘冻结留痕’确实是关键,没有参照物,延期就不成立。
产品经理多守一道验收基线这点很实在。我们上线前两周才开始对验收标准,研发说需求文档写的是‘支持批量导入’,到底支持多少条完全没定义,最后只能加班补。
L1/L2/L3三级审批阈值这个思路可以借鉴。之前所有变更都走同一套流程,结果要么卡死要么形同虚设。按影响人天分级,至少能让日常小改动不被流程拖住。
基线可更新但更新要付代价,这句话说到点子上了。我们团队以前把基线当军令状,结果变更全转地下,先做了再说,反而制造虚假一致性,比没基线还危险。
文中的样本数据虽然标注是推演,但变更评估平均耗时3.5小时替代后期数十小时争议成本的逻辑是成立的。不过预警指标不超过5个这个标准,可能还要看团队成熟度。
