去年我帮一家做智能装备的制造企业做PMO诊断,走进会议室的时候,墙上贴着三张不同版本的一级计划:一张是三个月前评审通过的V1.2,一张是项目经理微信群里的V3.0,还有一张是现场实际在跑的排产表。我问在场的十二个人"现在以哪个版本为准",举手的结果是4:5:3。这个场景不是个例,它几乎是我过去六年里做PMO咨询和陪跑时反复遇到的画面:计划的编写能力从来不缺,缺的是版本治理能力。
本文要回答的不是"项目计划怎么写",而是计划版本如何从一份评审通过的文档,变成组织真正执行的唯一基线。我会先给出核心结论,再拆解背景、误区、判断逻辑,然后用一个我深度参与过的项目群案例(涉及某项目管理平台PingCode的落地配置)把动作拆到可以照抄的颗粒度,最后给出不同规模组织的行动建议和取舍清单。文中涉及的量化数据,一部分来自我经手的项目复盘记录,一部分是脱敏后的模拟推演,我会在每一处标明口径。
一、核心结论:计划版本落地的本质是"版本治理",不是"文档编制"
先说结论,免得读者花四十分钟读完才发现方向不对。计划版本落地方案这件事,PMO要交付的从来不是"一份更漂亮的计划",而是一套让计划在组织内保持一致的机制。
1. 三个反常识判断
第一个判断:评审通过不等于版本生效。绝大多数PMO把"计划评审会开完、纪要发出"当作里程碑,但从治理角度看,这只完成了起草和确认,真正的生效点在于"旧版本被明确废止、新版本被明确标注为执行基线、所有下游计划完成同步"。
第二个判断:版本数量多不等于管控强。我见过一个项目群,一级计划V1到V7、二级计划几十个版本,看起来治理很严,实际上每一次变更都没有影响分析记录,版本号只是文件名后缀。版本管理的健康度看的是"每个版本是否有清晰的变更理由和审批链",不是版本号有多大。
第三个判断:工具上线不等于基线建立。工具解决的是"信息在哪里"和"谁在什么时候改了什么",但"能不能改""谁能改""改了之后谁必须知道"是治理规则问题。规则没定清楚就上工具,只会把混乱从线下搬到线上,而且更难被发现。

2. 落地成功的五个可验证信号
怎么判断一个PMO的计划版本治理是否真的落地了?我不用"是否建立制度"这种软标准,而是用五个可以在半天内抽查出来的硬信号。
- 信号一:任取一个执行中的项目,问三个不同角色"当前基线版本号是多少",答案一致。不一致就说明发布和宣贯环节断了。
- 信号二:任意一次变更,都能在系统里追溯到申请人、影响分析、审批人、生效时间四个字段。缺任何一个字段,说明变更控制是形式化的。
- 信号三:计划的偏差数据是自动产生的,不是月底手工汇总的。手工汇总的偏差数据永远滞后一到两周,滞后两周的预警等于没有预警。
- 信号四:新成员入职一周内能通过一份文档搞清"哪个版本有效、找谁改、改完通知谁"。这说明规则已经形成组织记忆,而不是靠PMO口头解释。
- 信号五:PMO的会议时间结构发生变化,从"催进度"转向"处理偏差和变更决策"。这是我认为最真实的落地标志。
第五个信号值得展开说说。我见过很多PMO,一周开七八个会,内容全是"你们这边为什么延期""这个任务什么时候完成"。这种PMO本质上是进度催收办公室,虽然也叫PMO,但它没有在治理版本,只是在采集数据。真正完成版本治理的PMO,会议议题会变成"这个变更要不要批""批准后哪三条下游计划需要同步""偏差超过阈值后取哪个纠偏方案"。
3. 一个必须先说清的边界:PMO不是计划的所有者
这是我反复强调但经常被误解的一点。计划的所有者永远是项目经理和业务负责人,PMO是所有权的规则制定者和执行监督者。如果PMO开始替项目经理写计划、替业务改排期,短期看效率很高,长期看一定会出现"计划是PMO的、执行是业务的"两张皮。
边界清楚之后,职责就能落成具体动作:PMO定义版本命名规则和模板字段,PMO组织和主持基线评审,PMO守护基线的变更入口,PMO发布版本通知并跟踪下游同步,PMO输出偏差度量报告。而"计划内容是否合理""排期是否可行"这些判断,必须由业务方和项目经理承担。

二、背景与真实场景:为什么计划版本总在评审之后开始失控
1. 计划版本在组织里是怎么"长"出来的
要理解失控,得先看清计划版本在真实组织里的生成路径。它不是一次性写出来的,而是在多个层级、多个节奏、多个责任主体之间反复迭代生长的产物。
以我参与过的一个项目群为例:战略层给出年度经营目标,通常是12月;项目群管理层据此拆出一级里程碑计划,通常是次年1月;各子项目经理据此编制二级详细计划,通常是1月底到2月中;职能部门再据此排出资源计划和采购计划,通常是2月下旬。也就是说,一份完整的、各层级对齐的计划版本,天然需要六到八周才能闭合。
问题就出在这六到八周里。上游计划在变,下游计划在编,编制期本身就是变更期。如果这个阶段没有版本号管理,到最后谁也不知道自己手里的计划对应的是哪一版上游输入。等评审会开完,大家手里其实是六个不同时间点的快照。
还叠加了三个现实约束。第一,编制期往往是项目已经启动或即将启动的时期,业务压力大,没人有耐心等计划完全对齐。第二,编制期的变更大多是"我改一下我这一块"的局部调整,看起来无害,累积起来就是系统性偏差。第三,编制期通常没有正式的变更流程,因为"计划还没定,改什么改"。
2. 三类典型失控现场
我把见过的失控场景归纳成三类,这三类几乎覆盖了90%以上的问题。
第一类:多版本并行,无废止声明。表现是同一个项目存在多个"看起来都有效"的计划文件。评审通过的是V2.0,但项目经理因为排期调整私下更新了V2.1发给团队,PMO不知道,职能部门还在用V2.0算资源。三方都在认真工作,但三方的工作基于不同假设。
第二类:变更口头化,无影响分析。表现是关键路径上一个任务的工期从10天改成15天,通过一次站会口头确认。看起来高效,但这个变化会影响采购到货时间、影响测试窗口、影响下游三个子项目的集成排期。没有影响分析,这些连锁反应会在三周后集中爆发。
第三类:基线与实际脱钩,无偏差可见性。表现是基线建立之后就再没被更新过,实际执行早就跑偏,但没人能说出偏了多少、偏在哪、什么时候偏的。等到月度汇报时,才发现偏差已经在15%以上,此时纠偏成本极高。

3. 一个容易被忽视的时间窗口
我在复盘时发现一个规律:计划版本失控的高发期不是项目中期,而是基线冻结后的前两周。这两周内,变更申请量通常是全周期的峰值,因为团队刚开始按基线执行,会立刻发现大量"计划时没想到"的问题。
很多PMO在这个窗口期的做法是"先执行再补流程",理由是"别耽误交付"。但这个口子一开,后面就很难收。我建议的做法是:这两周内变更流程照走,但审批时限压缩到24小时以内,用速度而不是用豁免来解决问题。这样既保住了流程的严肃性,也保住了交付节奏。
三、拆解常见误区:PMO在计划版本上的六个错误动作
误区部分我写得直接一些,因为这些都是我亲眼见过、并且自己也犯过的错误。
1. 把"计划版本"等同于"项目计划文档"
这是最基础的误解。项目计划文档是内容载体,计划版本是管理对象。一个计划版本应该包含五要素:版本标识、生效时间、适用范围、变更记录、废止条件。只有文档没有这五要素,那它就只是一份文件,不是版本。
我见过PMO花两个月打磨计划模板,字段设计得非常完整,但模板里没有"版本标识规则"和"废止条件"这两个字段。结果模板越完善,版本越混乱,因为所有人都能产出"看起来很专业"的计划,但没人知道哪一份是有效的。
2. 用会议纪要代替变更记录
会议纪要能证明"讨论过",不能证明"批准过"。变更记录需要的是明确的申请、评估、决策、通知四段式结构,而且必须能被检索。会议纪要的核心问题是不可检索、不可聚合,你想统计"本季度工期类变更占比"时,得把几十份纪要重新读一遍。
我在一个客户那里做过实验:让他们从过去半年的会议纪要里统计"涉及里程碑日期调整的变更次数"。三个人花了两天,得出三个不同答案:7次、11次、9次。同一批材料,同一批人,结论不一致,这就是纪要式变更的必然结果。
3. 把基线冻结理解成基线僵化
有些PMO走向另一个极端,认为基线一旦冻结就不能动,任何调整都是"计划管理失败"。这种理解会导致团队绕过流程,反而让变更更不可控。
正确的理解是:基线冻结的是"比较基准",不是"执行内容"。你可以调整执行方案,但每次调整都要产生一个新版本,同时保留旧版本用于比较。这样既允许变化,又能回答"我们相对于原计划偏了多少"这个关键问题。
4. 追求全量版本对齐

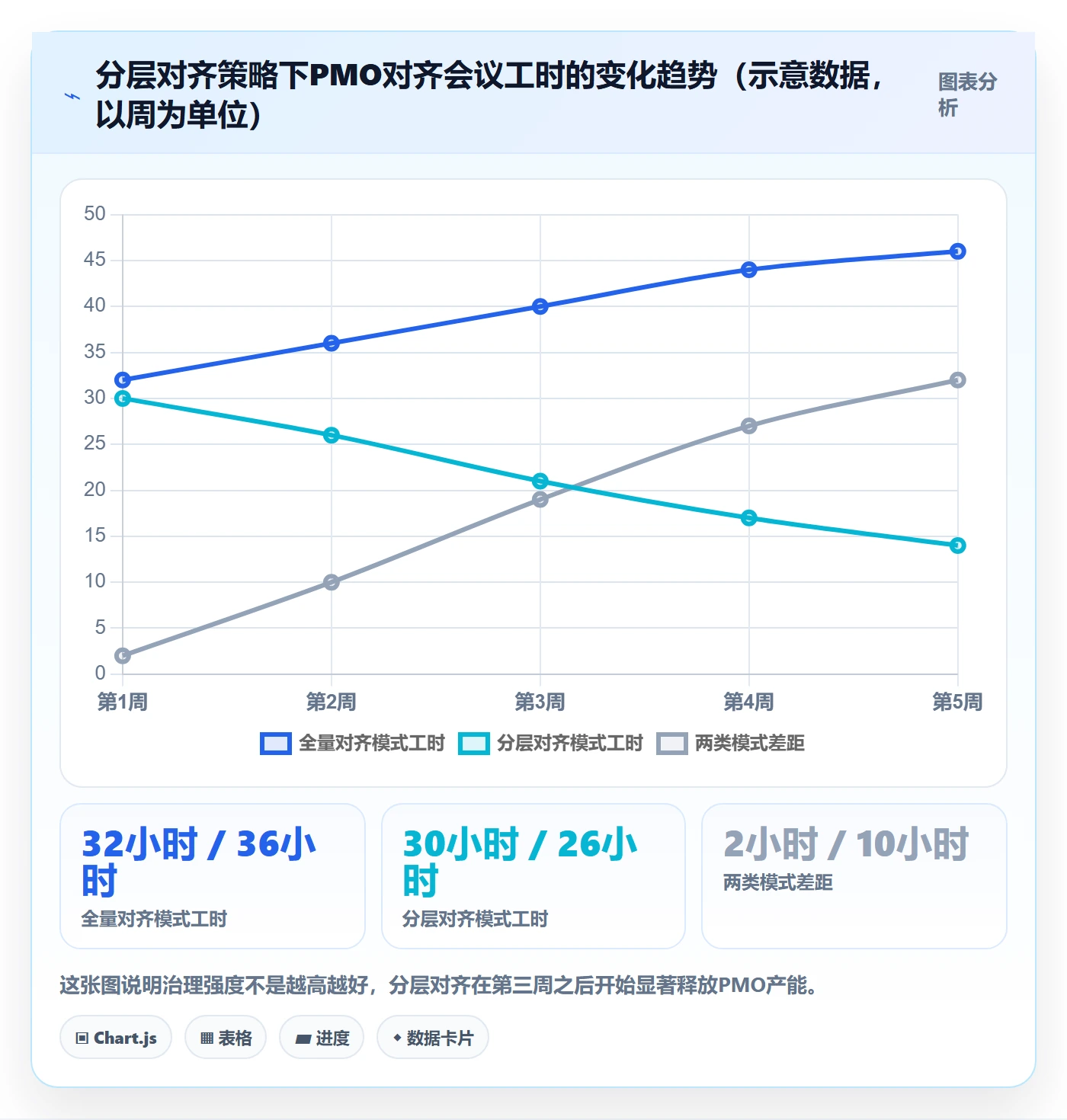

有些PMO要求所有层级、所有子计划、所有职能部门计划在每个版本上完全对齐。理论上很美好,实际上会把PMO拖进无休止的对齐会议。
我的建议是分层对齐:一级里程碑版本必须全量对齐,二级计划做到"关键路径和接口对齐"即可,三级任务计划允许团队自治。这样既保证了大方向一致,又不至于让治理成本失控。判断哪些是"关键接口",可以用一个简单标准:跨部门交付物、有硬性外部约束的节点、资源冲突点,这三类必须对齐。

5. 让PMO成为计划代写者
这是我最想劝退的一种做法。当项目经理能力不足时,PMO顺手帮忙写计划,短期内项目确实推进了,但会产生两个后果:一是项目经理永远学不会,二是出了问题责任归属模糊,业务方会说"这是PMO写的计划"。
更好的做法是PMO提供结构化的模板和评审标准,由项目经理填写,PMO做质量门禁。我通常会给客户一个"三次退回"规则:同一份计划因同类问题被退回三次,PMO就必须介入做一对一辅导,而不是直接代写。
6. 以为上了工具就等于落地
工具是放大器,不是发动机。规则清楚的组织用工具会变得更强,规则混乱的组织用工具只会把混乱固化下来,而且更难察觉。
我在做诊断时有个习惯动作:打开客户的项目管理平台,看变更记录字段和版本字段的填充分布。如果变更记录里大量字段是空的或者填的是"其他",说明工具上线了但治理没有落地。工具的价值在于让治理规则变得可执行、可追溯、可度量,而不是替代治理规则的设计。
四、专业判断逻辑:计划版本治理的四层模型
下面这套四层模型是我在实际项目中逐步打磨出来的,它回答的核心问题是:计划版本治理应该按什么顺序建,先建什么、后建什么,每一层要解决什么问题。
1. 语言层:先统一"版本"这个词的含义
治理的第一步永远是统一语言。如果组织内对"版本号"的理解不一致,后面所有机制都会失效。我建议在版本命名规则里同时编码四个信息:层级、序号、状态、日期。
层级表示这个版本属于哪一级计划,序号表示迭代次数,状态表示是草案、评审中、已基线还是已废止,日期表示生效时间。这四段信息合起来,任何人拿到文件名就能判断它是否有效。
版本命名规则示例(可直接改用)
格式:
[项目代号]-[计划层级]-[版本序号]-[状态]-[生效日期]
字段说明:
项目代号 2-6位大写字母数字,如 PRJ01
计划层级 L1=项目群里程碑 L2=子项目计划 L3=团队任务计划
FN=财务计划 RS=资源计划 PR=采购计划
版本序号 V1.0 起始,每次基线变更 +1.0;草案迭代 +0.1
状态 DRAFT 草案 / REVIEW 评审中 / BASE 已基线 / CLOSED 已废止
生效日期 YYYYMMDD
完整示例:
PRJ01-L1-V2.0-BASE-20260315
PRJ01-L2-V1.3-DRAFT-20260402
PRJ01-RS-V1.0-CLOSED-20260110
使用约束:
- 对外发布与评审必须使用 BASE 或 REVIEW 状态版本
- 汇报、看板、度量只允许引用 BASE 版本
- CLOSED 版本必须归档保留,不得删除,用于偏差对比
- 同一层级同一时刻只允许存在一个 BASE 版本
最后一条约束是关键。"同一层级同一时刻只允许存在一个BASE版本"这句话如果写进制度并且被严格执行,能解决我前面说的大部分失控问题。技术上也可以通过系统配置来强制,人工靠自觉是不可靠的。
2. 基线层:定义清楚"什么能被冻结"
基线不是把整个计划冻结,而是把需要作为比较基准的元素冻结。我通常建议冻结四类元素:里程碑日期、关键路径、外部交付承诺、资源总量。其他内容比如任务分解的细致程度、内部排序、任务负责人,允许在版本内微调。
这样做的好处是很实际的。当业务方问"我们相对于原计划延期了几天",你能给出准确答案,因为里程碑日期是冻结的。而当团队想调整内部任务顺序以提高效率时,你不需要走变更流程,因为这类内容不在基线范围内。

3. 变更层:变更必须分级,不能一视同仁
如果所有变更都走完整流程,PMO会变成瓶颈;如果都不走流程,治理就是空话。我的做法是三级分类,标准是"是否影响基线冻结的四类元素"。
| 变更等级 | 判定标准 | 审批人 | 处理时限 | 是否升级版本 | 通知范围 |
|---|---|---|---|---|---|
| 一级(重大变更) | 影响里程碑日期、关键路径、外部交付承诺、资源总量中任意一项 | 项目群负责人 + 业务负责人 | 3个工作日内 | 是,主版本号+1.0,基线重新冻结 | 全项目群 + 相关职能部门 |
| 二级(一般变更) | 影响跨部门接口日期或关键资源占用,但不影响一级里程碑 | PMO负责人 + 相关项目经理 | 2个工作日内 | 是,次版本号+0.1 | 受影响子项目 + 接口部门 |
| 三级(内部调整) | 团队内部任务排序、责任人调整、非关键路径工期微调,累计不超过原工期5% | 项目经理自主决策 | 无需审批 | 否,登记备查 | 团队内部 |
这张表里有一个细节值得强调:三级变更"无需审批但要登记备查"。登记备查这个动作非常重要,它让PMO能够观察一段时间后判断"这个团队的内部调整是否累积成了系统性偏差"。我见过一个子项目,一个月内做了19次三级调整,每次都在5%以内,但累积下来工期延长了40%。如果只有分级没有登记,这种累积偏差是看不见的。
4. 度量层:用偏差率和闭环率说话,不要只看完成率
完成率是个非常容易造假的指标。任务能不能被标记为完成,取决于任务定义得多粗。而偏差率和闭环率不容易造假,因为它们依赖的是基线版本和变更记录,这两者都是留痕的。
我给客户设计的核心度量指标是四个:里程碑偏差天数、计划版本一致率、变更闭环率、变更引入的返工工时。这四个指标的口径我会在第六节详细展开。
五、案例解析:一个项目群的计划版本治理全过程
下面这个案例是我在2024年到2025年间深度参与的一个项目群,涉及组织规模约1200人,跨4个事业部和7个职能部门。案例背景做了脱敏处理,数据部分标注了来源属性。
1. 背景与冲突
这个项目群的业务是新一代产线建设与技术平台升级并行推进,包含6个子项目,合同交付节点是硬约束。PMO团队5人,此前主要工作是收集进度、汇总周报、组织例会。
我介入时他们面临的核心冲突有三个。冲突一:多版本并行,6个子项目各自维护计划,一级计划存在V1.0到V3.2共9个文件分布在共享盘不同目录。冲突二:变更靠即时消息,关键路径工期调整通过项目微信群确认,没有影响分析记录。冲突三:PMO无技术权威,进度汇报靠催,数据靠要,项目经理对PMO的定位是"收表的"。
2. 第一步:先统一命名,不动其他
我坚持的第一个动作不是建流程,而是统一命名。原因是命名是零成本、高收益、可立即验证的动作,能在两周内让所有人感受到变化。
具体做法是把第四节里的命名规则做成模板,要求所有一级、二级计划在两周内完成重命名,并且明确规定"共享盘中每个层级只保留一个BASE版本,历史版本移入archive目录,不得删除"。
这两周里最有价值的成果不是命名本身,而是暴露出了大量此前无人知晓的版本分叉。重命名过程中发现有3个子项目的二级计划与一级计划V2.0存在明显冲突,而这些冲突在之前三个月里从未被提出。
3. 第二步:建立基线评审与冻结仪式
我建议客户把"基线评审会"从原来的"进度汇报会"中独立出来,改成有固定议程和固定输出的专项会议。
议程只有四项:一是确认本次版本包含哪些变更(对应上一版的差异),二是确认所有一级里程碑的日期和责任人,三是确认关键接口的上下游对齐状态,四是确认本次版本的废止范围(哪些版本从此刻起无效)。
输出物也是四个:决议记录、冻结的基线版本号、废止版本清单、下游同步责任人清单。第四项经常被忽略,但它是版本一致率的关键。冻结不是终点,通知到位才是。

4. 第三步:变更分级与影响分析模板
第二步完成后,客户开始出现"计划做得不错但执行总变"的问题。这就是变更控制要解决的。我帮他们落地了三级分类,同时做了一个强制的影响分析模板。
影响分析模板只问五个问题,要求变更申请人必须逐条回答:这个变更影响哪些一级里程碑;影响哪些下游子项目或职能部门的交付承诺;是否需要额外资源,需要多少;如果不变更,代价是什么;建议的替代方案是什么。
第五个问题是我坚持加的。很多变更申请提交时,申请人只想表达"我必须改",不想表达"有没有别的路"。强制写出替代方案,会让至少30%的变更申请在执行层的方案优化中自行消化,不必上升到审批层。这在实践中效果非常明显。
5. 第四步:用PingCode把治理规则变成系统约束
流程设计完成之后必须落到工具上,否则规则会随人员变动而衰减。这个案例选择的是PingCode。PingCode主要服务中大型企业及100人以上组织,这个项目群1200人的规模、多层级计划并行的结构,正好落在它的适用区间内。
在这个案例里,我们用PingCode做了四件事,我按可复用程度从高到低说明。
第一件是版本字段的结构化。把命名规则拆成独立字段(层级、序号、状态、生效日期),而不是作为名称的一部分。这样做的直接好处是,版本看板可以按"状态=BASE"直接过滤,不需要人工辨认文件名。同时,"同一层级只允许一个BASE版本"这条规则,通过状态流转和权限配置变成了系统约束,人为绕过成本很高。
第二件是变更流程的分级入口。三级变更走不同工作流,一级变更自动触发"影响分析必填"校验,二级变更自动通知接口人,三级变更只需登记。这样PMO不必再逐条判断该走哪个流程,系统会分流。
第三件是偏差度量的自动计算。把里程碑计划日期设为基线字段,实际完成日期设为执行字段,系统按周自动输出偏差天数与偏差率。这一点是我认为投入产出比最高的,因为它把PMO从"月底手工汇总"里解放出来,同时也让项目经理无法通过延迟上报来掩盖偏差。
第四件是多层级计划的关联视图。一级里程碑与二级、三级任务建立关联关系,当二级计划调整影响一级里程碑时,系统会给出提示。这解决了我前面提到的"累积偏差不可见"问题。
关于部署方式,这个案例采用私有化部署,原因是客户属于制造业,部分项目数据涉及工艺参数和供应链信息,需要在内网闭环。如果读者所在组织也有类似的合规或数据安全要求,PingCode支持私有化部署这一点是可以纳入选型考量的。
另外说一下迁移这块。这家客户原本使用一套海外项目管理工具,历史数据包括近三年的任务、缺陷和迭代记录。他们做过一轮迁移评估,关注的几个点是:工作项字段能否映射、历史层级关系能否保留、附件与评论能否完整迁移、迁移期间能否并行双跑。PingCode支持Jira平滑迁移,这在当时是他们把迁移风险控制在可接受范围内的一个关键判断依据。对于有国产替代诉求的组织,这是一个需要重点评估的选项。

6. 结果与局限
治理推进12个月后,客户的可量化变化是这样的:计划版本一致率从初期的约46%提升到92%;变更闭环率从31%提升到88%;里程碑达成率从52%提升到79%;计划返工工时占比从23%下降到9%。这些数字是客户内部月度度量报告的口径,我做了取整处理。
但我更想说的是这个案例没有解决的三个问题,因为正视局限比罗列成果更有参考价值。
第一个局限:一级变更的审批时长仍然偏长,平均4.2个工作日,超过我们设定的3天目标。原因是审批链上的业务负责人本身就是高负荷岗位,这不是流程能解决的,是组织授权的问题。后来我们采用"沉默即同意"的规则(审批人24小时未响应则自动上移至其上级)才有所改善。
第二个局限:三级变更的累积偏差虽然可见了,但纠偏仍然依赖项目经理的主动性。系统只能提示"你的累积延展已达12%",要不要干预仍然是人的判断,这需要团队文化配合,不是机制能完全解决的。
第三个局限:跨事业部的资源冲突仍然是治理盲区。因为资源池归属各事业部,项目群的资源计划只能看到"承诺量",看不到"实际占用分布"。这个问题需要在更高层级的组织机制里解决。
六、工具箱:可以直接抄走的模板与指标口径
1. 计划评审检查清单
这份清单是评审会前PMO做格式预检时用的,我建议做成系统内的必填校验项,而不是纸质检查表。
- 版本标识是否符合命名规则,是否包含层级、序号、状态、生效日期四段信息。
- 是否明确本次版本的废止范围,即哪些历史版本从本次生效起无效。
- 所有一级里程碑是否有明确日期和唯一责任人(不接受"某某部门负责")。
- 关键路径是否标注,关键路径上的任务是否都有验收标准。
- 跨部门接口是否有双方确认的交付物、交付日期、接收标准。
- 资源需求是否与职能部门承诺量一致,差异部分是否说明。
- 风险清单是否更新,Top5风险是否都有应对措施和责任人。
- 是否与上一版本做了差异对比,差异项是否都有说明。
第8项是我特别推荐的。不做版本差异对比的评审会,本质上是在重新评审一份计划,而不是在评审变更。有了差异对比,评审时间能压缩一半以上。
2. 变更申请单必填字段
| 字段 | 填写要求 | 为什么必须要有 |
|---|---|---|
| 变更等级 | 一/二/三级,按影响范围判定 | 决定审批路径和处理时限,是分流的基础 |
| 变更对象版本号 | 精确到具体版本标识 | 没有版本号的变更无法形成差异对比 |
| 变更内容 | 用"从什么改成什么"的对比句式 | 避免模糊表述,便于事后追溯和聚合统计 |
| 影响的一级里程碑 | 逐个列出,无影响则明确写"无" | "无影响"和"未分析"是两回事,必须区分 |
| 影响的下游交付 | 列出受影响子项目、部门、外部方 | 下游通知的依据,也是版本一致的保障 |
| 不变更的代价 | 说明坚持原计划的后果 | 让审批者能做成本对比,而不是只看变更请求 |
| 替代方案 | 至少给一个,无则说明原因 | 实测可让约三成变更在执行层自行消化 |
| 生效时间与通知范围 | 明确生效日期和必须通知的对象 | 变更生效的判定依据,避免"批了但没人知道" |
3. 核心指标口径定义
指标口径不统一是度量失效的主因。同一份报告里两个人算出的"里程碑达成率"可能相差20个百分点,就是因为分子分母定义不同。下面是建议的口径。
- 里程碑偏差天数:实际达成日期减基线计划日期,正值表示延期。口径要点:以当前BASE版本的里程碑日期为比较基准,不以最新版本为基准。
- 计划版本一致率:抽查项目中,执行文档版本与该层级当前BASE版本一致的项目数,除以抽查项目总数。建议每季度抽查一次,抽查比例不低于30%。
- 变更闭环率:具备申请、影响分析、审批、通知四项记录完整的变更数,除以周期内全部变更数(含三级登记变更)。
- 变更引入的返工工时:因变更导致已完成工作需重做或部分重做的工时,除以周期内总投入工时。这个指标最能说服业务方重视变更质量。
- 版本冻结到同步完成时长:从基线冻结时间到下游同步确认完成时间的间隔。这个指标直接对应版本一致率,建议控制在3个工作日内。
4. 一份可用的版本发布通知模板
发布通知看起来是小事,但它是版本一致率的最大影响因子。我建议模板固定包含六块内容,控制在半屏以内,便于阅读和转发。
计划版本发布通知(模板)
发布标题:PRJ01 一级计划 V2.0 基线发布通知
发布单位:项目群PMO
发布日期:2026-03-15
本次发布版本
PRJ01-L1-V2.0-BASE-20260315
同时废止版本
PRJ01-L1-V1.0-BASE-20251201
PRJ01-L1-V1.1-DRAFT-20260203
(以上版本自本通知发布起不再作为执行依据)
相对上一版本的主要变化
里程碑 M3 由 2026-06-30 调整为 2026-07-15,原因为供应商到货延期
新增里程碑 M7,用于产线联调验收
关键路径由 A-B-D 调整为 A-C-D
下游同步要求
子项目P2、P3 需在 2026-03-18 前完成二级计划同步
采购部、测试部 需在 2026-03-18 前确认接口日期
同步确认方式
在系统内确认接收并更新各自计划版本
疑问联系人
PMO 版本管理员(联系方式)

七、不同情况下的行动建议
下面按组织规模和项目复杂度给出建议,请读者对号入座。判断标准不是人数本身,而是"计划层级数"和"跨部门接口数量"。
1. 单一项目、50人以内、1-2个部门参与
这类场景不要上复杂的版本治理。建议只做三件事:统一命名规则、设一个唯一的BASE版本、变更走一个简短登记(可以是共享表格)。
关键是不要制造PMO。这个规模下,项目经理自己就可以承担版本管理职责,增设PMO角色只会增加沟通成本。如果一定要有人做,建议由项目管理助理兼任,工作量大概每周2-3小时。
2. 100-300人项目群、3-5个部门参与
这是最常见的场景,也是治理收益最明显的区间。建议完整落地四层模型,但可以简化:变更分级保留三级,度量指标保留里程碑偏差天数和版本一致率两个就够。
工具层面,这个规模下已经需要系统支撑了,靠共享盘和表格会很快失控。选型时优先看两件事:能不能做多层级计划的关联,能不能按周自动输出偏差。这两件事决定了PMO能不能从"收表的"变成"看数的"。
3. 500人以上、多项目或项目集管理
这个规模下,治理必须系统化,而且要区分"项目群级治理"和"组织级治理"两个层面。项目群级管基线、变更、偏差;组织级管规则统一、工具统一、度量口径统一、PMO能力建设。
这个规模下工具选型会明显倾向于能支持中大型组织的平台。以PingCode为例,它主要服务中大型企业及100人以上组织,多层级计划、版本字段、变更工作流、偏差度量这几块在配置上是可以直接落地的。如果有数据合规或内网要求,私有化部署是必要条件;如果是从海外工具迁移过来,迁移方案的完整性需要重点验证,PingCode支持Jira平滑迁移,这一点对国产替代路径的组织比较关键。
4. 强监管行业(医药、航空、能源、金融基础设施)
这类场景的建议是把版本治理和合规留痕合并设计,不要做成两套。监管要求的可追溯性,本质上就是版本治理的完整记录能力。如果分开做,团队要做两遍记录,必然有一遍是应付。
具体做法是:变更记录同时满足内部治理字段和外部审计字段,归档策略按监管留存年限设定,版本废止要有正式的废止记录而不是直接删除。这类场景下,系统的审计日志能力和字段级权限控制是选型硬指标。
5. 已经使用某项目管理平台、考虑迁移的组织
迁移决策不要从"要不要换个平台"开始,而要从"现有平台的哪些字段和流程是无法配置的"开始。我做迁移评估时会让客户列一张清单:必须迁移的字段、可以重新设计的字段、可以丢弃的字段、必须保留的历史记录范围。
这张清单出来之后,迁移成本基本就清楚了。最容易被低估的成本是历史层级关系的重建,也就是父子任务、依赖关系、关联缺陷这些链路,往往比迁移任务本身更耗时。

八、不同情况下的取舍
治理从来不是"越多越好",它是一组取舍。下面五组取舍是我在项目里必须反复做判断的地方。
1. 治理强度与交付速度的取舍
治理强度上去了,短期交付速度一定受影响,这一点不用回避。第2到第3个月通常是效率低谷,因为流程刚开始严格执行,积压的变更和格式问题集中显性化。
我的判断原则是:如果项目的失败模式是"交付不对",治理强度必须优先于速度;如果失败模式是"交付太慢",治理要轻量化,只保留基线一致性和变更登记。先诊断失败模式,再决定治理强度,不要照搬别人的成熟度模型。
2. 统一模板与团队自治的取舍
统一模板降低协作成本,但会牺牲灵活性。我的经验分界线是:跨部门协作的部分必须统一,部门内部的部分允许自治。具体说,接口交付物、里程碑定义、变更记录格式这三项必须统一;任务分解层级、内部评审方式、团队看板形式可以各自决定。
3. 工具统一与迁移成本的取舍
工具不统一会造成数据孤岛,但强行统一又会有迁移成本和团队抵触。我的判断标准是看"是否需要跨团队的偏差度量"。如果管理层需要看项目群级别的偏差数据,那么数据源必须统一;如果各团队只需各自负责,工具可以分散。
这个判断很实用,因为它把问题从"要不要统一"变成了"谁是数据的使用者",后者更容易达成共识。

4. 基线稳定与应对变化的取舍
基线太稳定会失去现实性,太灵活会失去比较意义。我的做法是设置基线冻结期:一级里程碑基线冻结期为一个季度,冻结期内变更必须走一级流程;二级计划冻结期为一个月;三级不设冻结期。
冻结期的价值在于给出稳定的比较窗口。如果基线每周都变,那偏差数据就没有意义,因为你在跟一个不断移动的靶子比。
5. 度量颗粒度与数据成本的取舍
度量越细,数据采集成本越高。我见过一些组织要求按周上报每个任务的进度百分比,结果填的数据质量极差,因为团队成员为了应付填报会随手填个数字。
我的建议是按"决策需求"倒推颗粒度:管理层需要决定的是"要不要干预",那么需要的粒度是里程碑级别,按周;PMO需要决定的是"哪些变更需要重点关注",那么需要的粒度是关键路径任务级别,按周;团队需要的是任务级别,按天,但只在团队内部使用,不上报。不上报的数据往往是最真实的数据。
九、把版本治理当成一项能力来建设
写到这里我想说一个可能有点反共识的观点:计划版本落地方案不该被当成一个"项目"来做,而应该被当成一项"能力"来建。项目有起点有终点,能力只有持续维护。
我见过太多组织做了一次声势浩大的"计划管理提升项目",出台了厚厚一本制度,三个月后回到原样。原因就在于他们把治理当项目做了:项目期内靠PMO强推,项目结束后没有内生的维护机制。
真正的落地标志是:当PMO负责人休假两周,版本发布、变更受理、偏差报告这三件事依然正常运转。要做到这一点,规则必须写进系统,职责必须写进岗位说明,度量必须自动产出。
下一步怎么做?我给一个不超过两周的起步方案,读者可以直接照着做。
- 第1-2天:做一次版本现状盘点。把当前所有在跑的计划文件收集起来,按项目列一张表,标注文件名、版本号(如果有)、最后修改时间、使用人。这张表本身就是最有说服力的诊断材料。
- 第3-5天:定命名规则并强制重命名。用第六节的规则,两周内完成。重命名过程中暴露出的版本冲突,正是你要优先处理的问题清单。
- 第6-8天:定变更分级标准和影响分析模板。先不要追求覆盖所有场景,把一级变更的五个必答问题定下来就够。
- 第9-10天:在系统里配置版本字段和变更工作流。如果你在用PingCode这类支持多层级计划的平台,把"同一层级只允许一个BASE版本"和"一级变更必须填写影响分析"这两条做成系统约束。如果用共享盘,至少设置好目录权限,让历史版本只能读不能写。
- 第11-14天:开一次基线评审会,跑通一次完整闭环。从版本冻结、发布通知、下游同步到偏差计算,完整走一遍。跑通一次比设计十次更有价值。
最后再强调一遍那个我认为最重要的判断:计划版本落地的核心不是让计划变得更准,而是让组织对"当前以哪个计划为准"这件事形成无歧义的共识。计划本身可以不准,可以调整,可以在执行中不断修订,但版本必须唯一、变更必须留痕、偏差必须可见。做到这三点,PMO就从进度催收者变成了真正意义上的项目治理者。
如果你的组织现在正卡在"计划总在变、变了没人知道、知道了也没人同步"这个循环里,不要急着上工具,也不要急着写制度。先从命名规则和一次真实的基线评审会开始,用两周时间跑通一个最小的闭环,然后再考虑扩大范围。治理的难点从来不在设计,而在第一次真正执行。
常见问题解答(FAQ)
1. 计划版本落地方案到底要写什么,PMO是不是把项目计划模板发下去就算落地了?
我在公司做PMO,领导让我出一份计划版本落地方案,我第一反应就是把手上的项目计划模板整理一下发下去。但发完之后发现,大家填是填了,版本各叫各的,有叫V2、有叫终版、有叫最终确认版的,会上讨论的和实际执行的对不上,我才意识到好像漏了点什么。到底这份方案的核心内容应该是什么?
落地方案的核心不是模板,而是版本治理机制。模板只是载体,真正要写清的是五件事:版本命名与分层规则、编制责任人、评审与基线冻结、发布与宣贯、变更与归档。
判断一份方案是否合格,可以用一个简单标准:随便抽一个项目的任意一版计划,能不能在30秒内说清它是谁编的、谁审的、什么时候成为基线、当前是否被替代、替代原因是什么。如果答不上来,方案就还停留在发模板的阶段。建议方案正文按“规则+角色+节奏+输出物”四段写,模板作为附件,而不是正文主体。
2. 计划版本和基线是不是一回事,PMO在评审会上应该冻结哪一版?
我们内部为这个吵过好几次。项目经理说计划本来就是动态的,冻结了还怎么改;领导又说没有基线就没法考核。我自己也拿不准,到底是评审通过的那一版就是基线,还是要另立一个版本号。更麻烦的是多层级计划并行的时候,子计划改了,总计划要不要跟着冻一遍。
计划版本和基线不是一回事:版本是每一次修订的快照,基线是被正式批准、作为执行和考核参照的那一版。一个版本可能只是内部草稿,被批准后才成为基线。实操上建议一项目一条基线,即项目级主计划作为考核基线,部门级和小组级计划作为派生版本挂在其下,主计划变更才触发基线升级,派生计划变更走内部备案即可。
冻结动作要绑定三个输出物:评审决策记录、基线版本号、生效时间。没有这三样,冻结只是个口头动作,过两周就没人认了。
3. 计划版本变更频繁,PMO到底该管到什么程度,管太严会不会被骂成催进度办公室?
我刚开始管变更的时候,要求所有调整都提单审批,结果项目经理直接绕过我找领导口头拍板,后来领导还反过来问我为什么流程这么重。放宽之后又回到原点,改了什么、谁批的、影响哪个里程碑,全靠翻聊天记录。我一直在找一个既能控住风险又不被当成行政障碍的尺度。
建议按影响面分级,而不是一刀切。可以分三级:一级影响范围只在项目组内部、不改变里程碑和交付日期的,由项目经理自行记录,周报里体现即可;二级影响跨部门资源或单个里程碑日期的,需PMO审核加项目负责人批准;三级影响交付日期、成本或验收范围的,必须走变更委员会或项目群决策层。
PMO的角色是把分级规则定清楚、把二级三级的闭环率盯住,而不是所有变更都过手。衡量尺度是否合理,看两个数:变更闭环率是否在95%以上,以及变更平均处理时长是否控制在3个工作日以内。超过说明流程太重,低于说明形同虚设。
4. 计划版本落地做完了,PMO该用什么指标证明它真的有效,而不是自说自话?
我在季度汇报里写了一大堆动作,建了规则、开了评审会、推了看板,但老板只问了一句“所以效果是什么”。我手上只有会议纪要和发布记录,说不出一个能站得住的数。我也担心指标一多就变成为了填表而填表,反而拉高大家的反感。
指标不要多,四个就够,但口径必须提前定义死。第一是版本一致率:抽查若干项目,执行中实际使用的计划版本与系统或发布包中记录的当前基线一致的比例,目标95%以上。第二是变更闭环率:已提出变更中完成影响分析、审批、发布、归档全流程的比例,目标95%以上。
第三是里程碑达成率:按基线口径统计,注意不能用调整后的日期倒推,否则指标会失真。第四是计划偏差率:实际完成时间或工作量与基线预估的偏离幅度,用来判断计划编制质量。四个指标建议按季度统计,并在同一张表里保留上一周期数值做对比。
如果只保留两个,优先保版本一致率和变更闭环率,因为它们最直接反映治理机制有没有转起来。
核心关键词
文章包含AI辅助创作:计划版本落地方案:PMO开展项目规划的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/297388
读者评论
文章把“评审通过不等于版本生效”说得很透。我们公司就是多版本并行,评审完没人发废止声明,现场排产和系统基线经常对不上,版本一致率低不是能力问题,是治理动作缺失。
PMO不是计划所有者这点很关键。现实中PMO一着急就替项目经理改排期,最后计划成了PMO的,执行还是业务的。边界清楚比多做几张模板更重要。
工具上线不等于基线建立,这个提醒很实在。字段不统一就无法自动比对偏差,先定版本命名、变更入口和通知规则,再谈系统配置,否则只是把混乱搬到线上。
