项目规划工作计划全流程:PMO落地方案与一文讲清

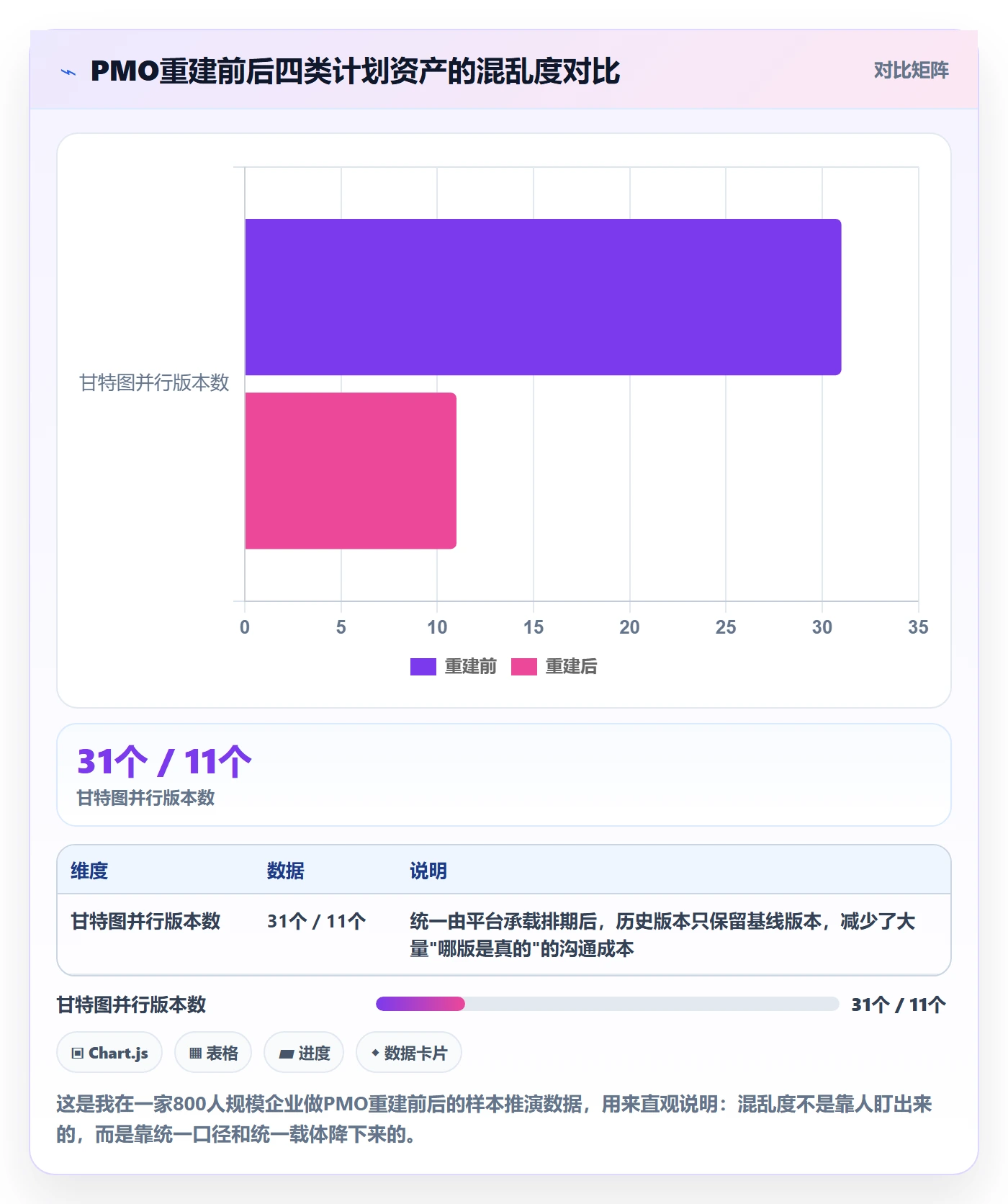

2023年我接手一家800人规模装备制造企业的PMO重建,进场第一周没做流程、没画架构图,只做了一件事:盘点"计划资产"。结果是这样的,在跑的27个项目里,立项文档有43份(重复版本并存),甘特图有31个不同版本,周报模板9套,进度状态口径5套,"里程碑"这个词在三份文件里有三种定义。三个月后我随机问了12位项目经理同一句话:"你这周必须交付的三个东西是什么?"9个人回答"大差不差",2个人开始翻文件,只有1个人能当场说出来。

这不是能力问题。这家企业的项目经理大多十年以上经验,问题出在项目规划和项目工作计划之间没有接口:规划文档里写的是"完成系统上线",工作计划里写的是"配合厂商调研",中间那一层,谁在什么时候交付什么、验收标准是什么、依赖谁,是空的。PMO做的事,本质就是把这个缺口补上,而不是催周报。

下面我把这套方法完整拆开:规划分层、七步拆解、四张核心表、执行跟踪节奏、度量口径,以及30天落地路线。最后我会讲清楚什么规模的组织必须上工具、什么时候不该上,以及从Jira迁移到国产平台时真正会踩的坑。

一、先给结论:PMO落地的本质是四段闭环,不是一堆文档

如果只让我说一句话,那就是:PMO落地的成败,取决于"规划,计划,跟踪,复盘"这四段之间有没有明确的信息接口和责任归属,而不取决于文档写得多漂亮。下面四条是我在多家企业做完PMO重建后沉淀下来的核心判断。

1. 四条核心结论

结论一:项目规划和项目工作计划是两件事,混在一起写,是PMO落地失败的第一个根因。规划回答"为什么做、做到什么程度、投入多少",工作计划回答"谁在什么时候交付什么"。前者变更频率低、由管理层拍板;后者变更频率高、由项目经理维护。混在一份文档里,结果是两边都不好用:管理层嫌太细,执行层嫌太虚。

结论二:PMO的核心产出不是文档,而是节奏。我见过太多PMO把精力砸在模板美化上,结果周会开不起来、变更没人审批、风险没人升级。模板是容器,节奏才是内容。一个只有三张表但周会雷打不动的PMO,价值远高于有一套精美模板但三个月不开评审会的PMO。

结论三:计划的可执行性,取决于拆解粒度、责任人唯一性和接口清晰度。任务拆到"人天可估算"、每项任务只有一个责任人(可以有多个协作者)、每个跨部门依赖都有明确的交付物和交付时间,这三点做到,计划基本就能跑起来。

结论四:超过一定规模后,计划必须由工具承载,靠Excel版本管理一定会失控。我的经验临界点是:同时在跑的项目超过15个,或者单项目跨部门接口超过8个,Excel就开始成为风险源而不是管理工具。

2. 一张表分清"项目规划"和"项目工作计划"

对比维度 项目规划 项目工作计划
回答的问题 为什么做、做什么、不做什么、做到什么标准 谁、什么时候、交付什么、依赖谁
典型时间跨度 整个项目周期,甚至跨年度 1,8周滚动,最多一个季度
主要产出物 项目章程、范围说明、WBS顶层、资源预算、风险登记册 任务清单、排期表、RACI、周计划、里程碑清单
变更频率 低,走正式变更评审 高,项目经理可自主调整(不影响基线的前提下)
责任人 项目发起人 + PMO + 项目经理 项目经理 + 任务负责人
评审方式 立项评审会、阶段关口评审 周会、每日站会、里程碑检查
失败后果 方向错,做得越多亏得越多 交付延期、返工、跨部门扯皮

3. 三层规划模型:把战略翻译到工位

我通常把规划分成三层来做,每层的产出物和节奏完全不同。第一层是战略层,由经营层确定年度重点方向和资源盘子,产出是项目组合清单和预算池;第二层是项目层,由项目经理和PMO把每个项目翻译成章程、范围、里程碑和资源需求;第三层是执行层,由任务负责人把里程碑拆成周计划、日任务和交付物。

这三层最容易出问题的地方是第二层到第三层的落差。很多企业的战略层做得很漂亮,执行层也很勤奋,中间的项目层是空的,没有明确的范围边界、没有验收标准、没有依赖清单。PMO最该发力的就是这一层。

4. PMO的五个节奏

  1. 周节奏:项目周会,同步进度、暴露风险、确认下周交付物,控制在45分钟内。
  2. 月节奏:项目月度评审,看偏差、看资源、看变更趋势,由PMO汇总出组合视图。
  3. 里程碑节奏:关键节点评审,检查交付物是否达到验收标准,决定是否进入下一阶段。
  4. 变更节奏:变更评审,按影响面分级,小变更项目经理批,大变更上变更委员会。
  5. 复盘节奏:阶段复盘和项目结项复盘,输出流程改进项并纳入PMO资产库。

项目规划工作计划全流程:PMO落地方案与一文讲清

二、背景与真实场景:为什么"计划很厚、执行很散"

我在做PMO诊断时,习惯先看三个东西:文档版本数、状态口径数、以及项目经理能不能当场说出本周交付物。下面三个场景几乎是所有"计划落不了地"企业的共同画像。

1. 场景一:规划文档写完就进了档案柜

某零售企业的数字化项目,立项报告68页,包含战略背景、业务蓝图、技术架构、投资回报测算。问题是这68页里没有一页写了"第一个月谁交付什么"。项目启动会后,团队陷入长达两周的"等安排"状态,最后由项目经理临时拍脑袋排了个计划,跟立项报告里的里程碑对不上。

这类问题的本质是把"规划输出"当成了"工作输入"。规划是给决策层看的,工作计划是给执行层用的,中间必须有一次翻译动作,而这个翻译动作在企业里往往没有人负责。

2. 场景二:周报里的"进度80%"永远停在80%

我统计过一家企业连续12周的周报数据,发现有23个项目条目连续4周以上报告"进度80%"或"基本完成"。追问下去,原因有三类:一是进度没有统一口径,"80%"是感觉;二是任务没有明确的完成定义,做到一半也算开始做了;三是没人敢报落后,因为报了落后会被追问,不报反而安全。

进度失真的根本原因,不是员工不诚实,而是组织没有区分"进度报告"和"风险报告"。如果报风险会被批评,那所有人的最优策略都是不报。

3. 场景三:跨部门资源冲突没人拍板

最典型的画面是:项目A的项目经理在周会上说"我需要测试环境",运维说"项目B占了",项目B说"我是领导批示优先",然后会议在互相举证中结束,下周继续。这类冲突一个月发生三四次,一年就是几十次无效会议。

破解办法不是加强沟通,而是预置冲突处理机制:资源冲突超过48小时未解决,自动升级到PMO;PMO 24小时内给出口径或升级给决策层;决策结果写入组合资源视图,作为下次排期的输入。

项目规划工作计划全流程:PMO落地方案与一文讲清

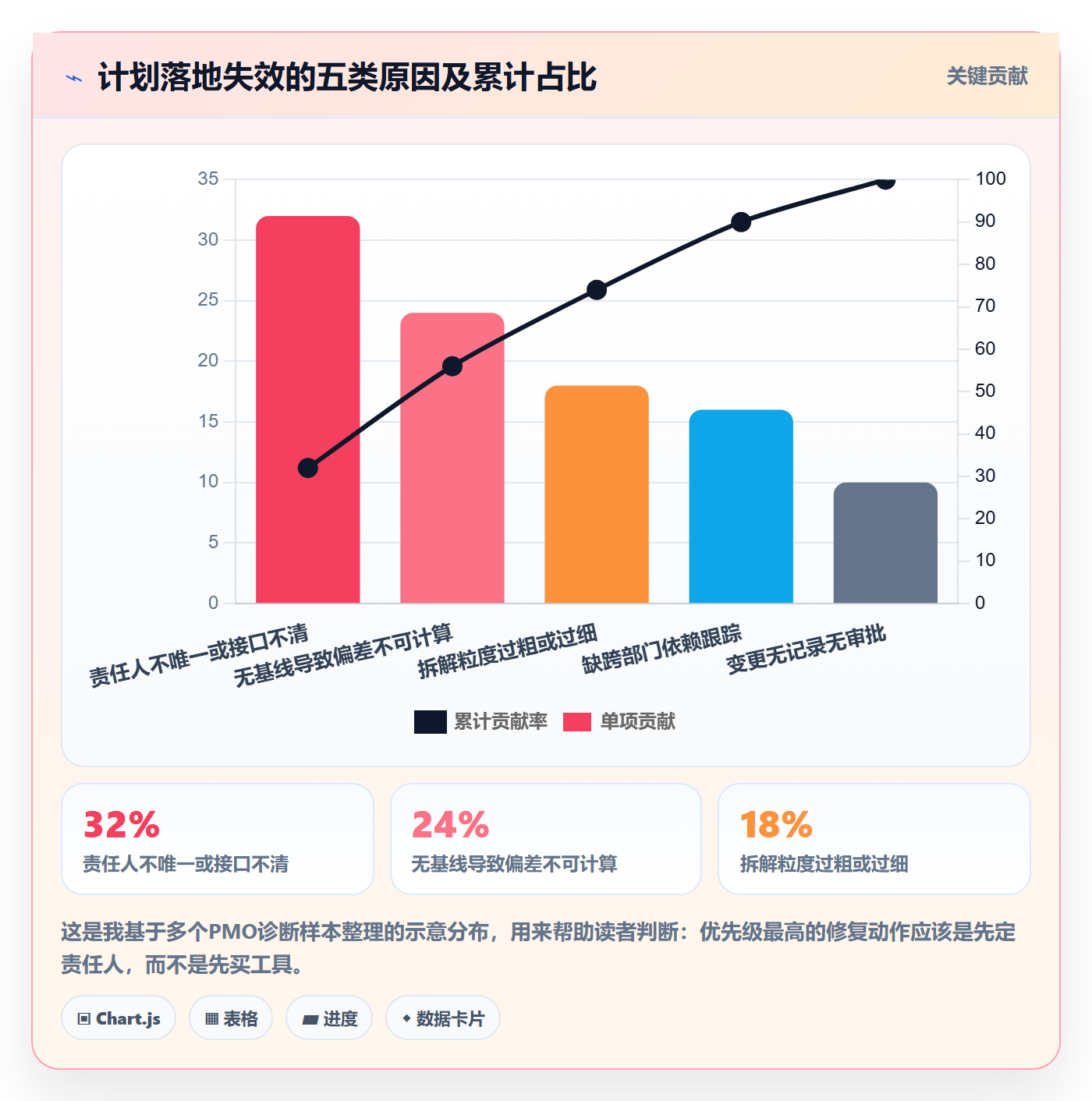

三、拆解五类常见误区

1. 误区一:把PMO做成"催收部门"

很多企业的PMO实际工作是:催周报、催进度、催变更单、催复盘。结果是项目经理把PMO当成行政负担,数据能糊就糊。PMO真正的价值是标准制定、流程赋能、透明预警和决策支持,催收只是这些工作没做好之后的补救动作。

我的判断标准很简单:如果PMO一周发出去的通知里,超过一半是"请提交XX",这个PMO就已经跑偏了。

2. 误区二:追求万能模板

我见过企业花两个月做"全套项目管理制度",包含23个模板、57个流程节点。上线三个月后,实际在用的模板不超过4个。

模板的本质是"降低沟通成本",不是"证明管理规范"。先跑通最小可用集合(章程、WBS、RACI、风险登记册),再根据实际卡点补模板,这是唯一能活下来的路径。

3. 误区三:计划颗粒度一刀切

把20人的项目拆到0.5人天,把200人的项目拆到"两个月一个大任务",这两种做法都错。合理的拆解粒度判断标准是"可估算、可分配、可检查":能估出人天、能分给一个人、能在一次周会里检查完成状态。通常落在2,10人天区间的任务单元最合适。

4. 误区四:没有基线,只有最新版

没有基线,就无法计算偏差;无法计算偏差,"延期"永远只是主观感受。我坚持的做法是:项目章程批准时冻结一份基线计划,后续所有变更有记录,偏差永远对比基线而不是对比上一版。这样才能回答"这个项目到底偏了多少"。

5. 误区五:只报进度,不报依赖和风险

我要求所有项目周报必须有三个字段:本周交付物、下周交付物、需要谁支持。第三个字段是关键。凡是跨部门项目,真正导致延期的往往不是自己没做完,而是等别人。把"依赖"显性化,PMO才有干预点。

项目规划工作计划全流程:PMO落地方案与一文讲清

四、专业判断逻辑:三层规划加七步拆解

1. 三层规划的输出物与责任人

第一层战略层,责任人是经营层和PMO负责人,输出是年度项目组合清单、预算池、优先级排序规则。第二层项目层,责任人是项目经理和PMO,输出是项目章程、范围说明、里程碑计划、资源需求、风险清单。第三层执行层,责任人是任务负责人,输出是周计划、日任务、交付物清单。

PMO在这三层里的角色不同:在战略层做规则和汇总,在项目层做教练和审核,在执行层做透明化和预警。同一套方法在三层里的用法不一样,这是很多PMO没想清楚的地方。

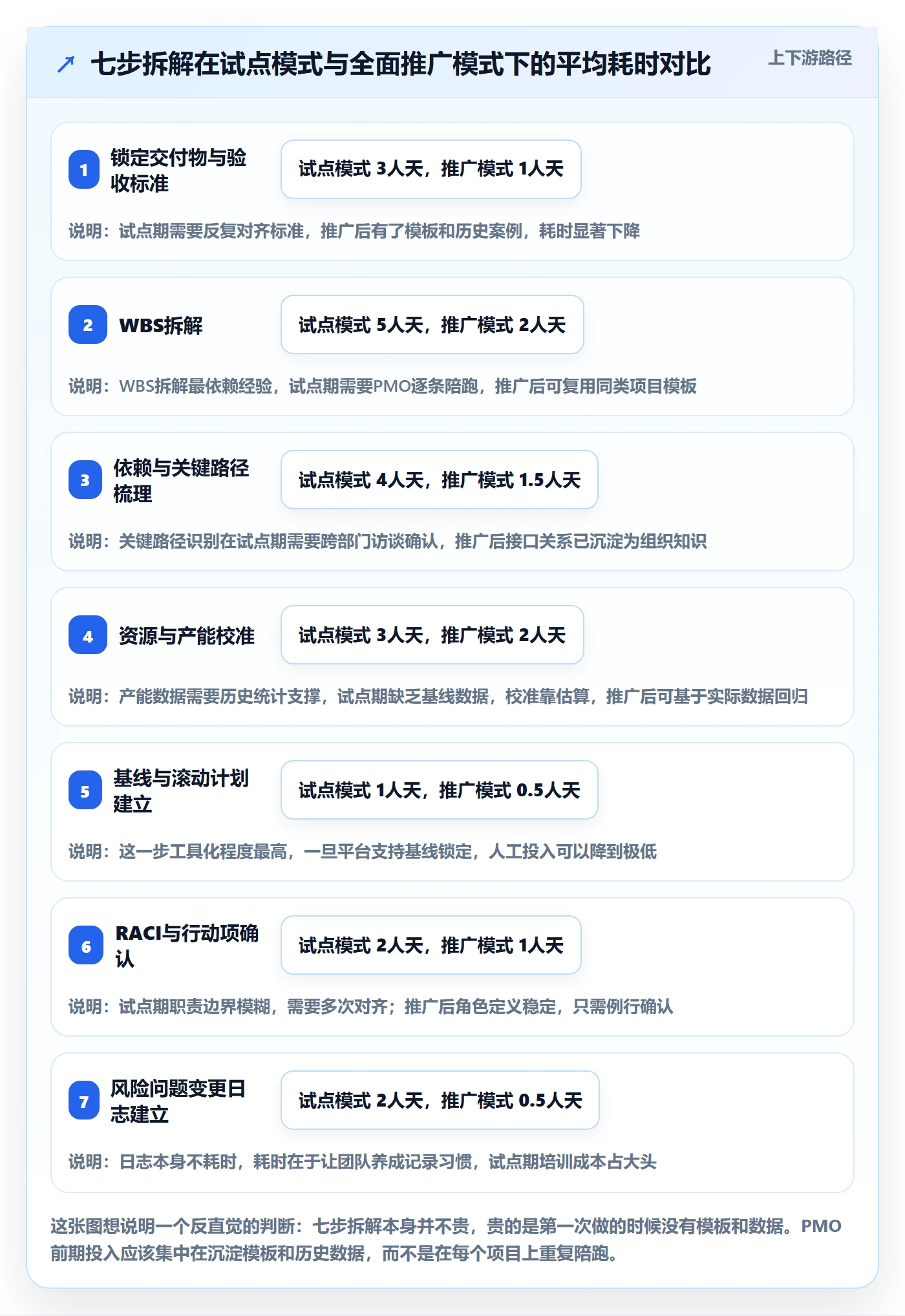

2. 七步拆解法:从规划到可执行计划

  1. 锁定交付物与验收标准。把"完成系统上线"翻译成可验收的交付物清单,每一条都要写清楚"什么算完成"。输入是章程和范围说明,输出是交付物清单。
  2. 用WBS拆到可估算工作包。先按交付物拆,再按阶段拆,最后按工作量拆,原则上不超过四层。
  3. 梳理依赖关系与关键路径。区分强制依赖、资源依赖和外部依赖,找出关键路径并单独标注。
  4. 校准资源与产能。把任务分配给人时,必须扣除会议、支持、休假等非项目时间,我的经验是有效产能只有名义工时的60%,70%。
  5. 建立基线计划与滚动计划。基线冻结不变,滚动计划按周更新,两者分开维护。
  6. 明确RACI与行动项。每个交付物只能有一个A(批准人)、一个R(执行人),C和I可以多个。
  7. 建立风险、问题、变更日志。三者分开记录:风险是还没发生的,问题是已经发生的,变更是要改基线的。

3. 判断计划是否"可执行"的六个检验点

我通常用这六个问题快速体检一份计划:每个任务是否有唯一的责任人?每个交付物是否有明确的验收标准?每个跨部门依赖是否有承诺的交付时间?关键路径是否被识别?基线是否被冻结?风险是否有关闭时间?六个问题里有两个以上答"不确定",这份计划就不用谈执行了。

项目规划工作计划全流程:PMO落地方案与一文讲清

五、PMO工具箱:四张核心表、三张汇报表、一套口径

1. 四张核心表与关键字段

第一张是项目章程。必填字段:项目名称、发起人、项目经理、业务目标、范围边界(做什么/不做什么)、成功标准、预算、关键里程碑、主要干系人、初始风险。

第二张是WBS与排期表。必填字段:任务编号、任务名称、所属交付物、责任人、协作者、计划开始、计划结束、工期、前置任务、完成定义、当前状态。

第三张是RACI矩阵。横向是交付物或关键决策点,纵向是角色,单元格填R/A/C/I。我的经验是只对"关键交付物和决策点"做RACI,不要对每个任务做,否则维护成本会压垮项目经理。

第四张是风险/问题/变更登记册。三者字段不同:风险需要概率、影响、应对策略、责任人、复查日期;问题需要发生时间、影响面、解决方案、关闭时间;变更需要变更内容、原因、影响评估(工期/成本/范围/质量)、审批人、审批结论。

2. 三张汇报表

  • 周报:本周实际交付、下周计划交付、偏差说明、风险与依赖、需要支持。字段控制在5个以内。
  • 月报:里程碑达成情况、进度/成本偏差、变更统计、资源负载、下月重点。
  • 里程碑状态报告:交付物验收情况、遗留问题、是否准入下一阶段、准入条件。

3. 红黄绿状态定义与统一数据口径

状态 判定标准(示意口径) PMO动作
绿 关键路径无延期,里程碑按基线±3天内,无高等级未关闭风险 例行跟踪,不额外干预
黄 关键路径延期3,10天,或存在高等级风险但已有应对方案 进入PMO重点跟踪清单,要求给出纠偏计划
红 关键路径延期超过10天,或里程碑已确定无法按基线达成 启动升级机制,进入决策层评审,评估范围或资源调整

需要强调的是,这套口径是"示意口径",每家企业必须根据自己的交付周期和容忍度重新定义阈值。一个两周迭代的软件项目和一个两年的基建项目,用同一套红黄绿定义一定会出问题。

4. 用结构化字段定义计划,而不是用自由文本

我在推动计划标准化时,会让团队先把任务字段结构化,再考虑上工具。下面是我常用的一个最小字段定义示例,可以直接作为平台配置或表格表头的参考。

task:
id: T-0012 # 任务唯一编号

name: 完成用户权限模块开发 # 任务名称,动词开头

deliverable: 权限模块代码+单元测试 # 对应交付物

owner: 张工 # 唯一责任人(R)

approver: 李经理 # 批准人(A),只允许一人

collaborators: [王工, 赵工] # 协作者(C)

plan_start: 2026-03-02

plan_end: 2026-03-13

effort_days: 8 # 预估人天

predecessors: [T-0009] # 前置任务

finish_definition: "单元测试通过率>=90%,代码评审通过" # 完成定义

status: 进行中 # 未开始/进行中/已完成/阻塞

progress_rule: 按交付物完成项计数 # 禁止主观百分比

baseline_end: 2026-03-13 # 冻结基线,作为偏差计算基准

dependencies: # 跨部门依赖单独记录

依赖方: 运维组

需要交付: 测试环境就绪

承诺时间: 2026-03-05

当前状态: 已就绪

这段结构里有三个关键设计:一是progress_rule禁止主观百分比,改按交付物完成项计数;二是baseline_end单独存放基线日期,偏差永远对比它;三是dependencies把跨部门依赖变成可跟踪对象,而不是会议纪要里的一句话。

五、PMO工具箱:四张核心表、三张汇报表、一套口径

六、执行跟踪:让计划不是墙上图表

1. 三个跟踪节奏

日节奏适用于关键路径上的任务和阻塞项,用15分钟站会解决"今天做什么、卡在哪"。周节奏是PMO的主战场,45分钟周会完成进度同步、风险暴露、下周交付确认。月节奏面向管理层,看组合视图、偏差趋势和资源负载。

我的经验是:日会不要超过15分钟,周会不要超过45分钟,月会不要超过90分钟。超过这个时长,说明会议在承担它不该承担的职能,比如决策和问题解决应该单独拉小会。

2. 偏差识别的五个维度

  1. 进度偏差:实际完成对比基线完成的差值,按关键路径判断是否影响最终交付。
  2. 成本偏差:实际投入人天或费用对比预算的差值。
  3. 范围偏差:新增或减少的交付物数量及影响。
  4. 质量偏差:返工次数、缺陷密度、验收一次通过率。
  5. 风险偏差:高等级风险的关闭率和新增率。

3. 变更管理:谁提、谁评、谁批、谁同步

谁提:任何干系人都可以提,但必须填写变更内容、原因和期望结果。谁评:PMO组织影响评估,涉及工期、成本、范围、质量四个维度,评估必须有数据支撑。谁批:按影响面分级,小变更项目经理批,中等变更发起人批,大变更上变更委员会。谁同步:PMO负责同步所有受影响方并更新基线,同步不到位的变更等于没批。

4. 会议节奏设计:把时间花在解决问题上

我做过一次周会时间结构优化。原来的周会是逐个项目经理汇报,12个项目讲80分钟,前60分钟都在同步进度,最后20分钟草草收场。优化后改为:进度信息提前填表,会上只讲偏差、风险和依赖,时间结构变成20%进度确认、50%问题解决、30%决策与承诺。

项目规划工作计划全流程:PMO落地方案与一文讲清

项目规划工作计划全流程:PMO落地方案与一文讲清

七、跨部门协同与干系人管理

1. 资源冲突的三级处理机制

第一级是项目组内协调,由项目经理与资源所属部门接口人直接协商,时限48小时。第二级是PMO协调,PMO依据组合视图判断优先级,给出资源分配口径,时限24小时。第三级是决策层裁决,涉及战略级资源冲突或跨部门预算调整时,提交决策委员会,并明确裁决时限。

这套机制的关键在于每级都有明确的时限和输出物。没有时限的协调机制,效果等同于没有机制。

2. 一页纸状态报告怎么写

我给管理层准备的状态报告只有五个模块:整体状态(红黄绿)、本期关键交付、偏差与原因、风险与依赖、需要决策的事项。一页纸,控制在一屏以内。

特别注意"需要决策的事项"这一栏必须写清楚"选项A、选项B、各自代价、PMO建议"。只写"需要领导支持",等于把问题原样推回去,管理层无法有效决策。

3. 向上汇报的三个原则

  • 先说结论再说过程。管理层先要知道项目是否健康,再决定是否听细节。
  • 用数据说偏差,用选项说问题。不说"资源紧张",说"当前人力缺口2.5人,方案A延期两周,方案B增加外包成本约18万"。
  • 不隐藏坏消息。我坚持的原则是:坏消息早说是管理,晚说是事故。PMO要主动为报风险的人撑腰。

项目规划工作计划全流程:PMO落地方案与一文讲清

八、工具承载:什么时候必须上平台,怎么选

1. 判断是否需要工具的临界点

我的判断依据是三个信号:第一,同时在跑的项目超过15个;第二,单项目跨部门接口超过8个;第三,计划变更频率超过每周2次。满足任意两条,Excel就会从管理工具变成风险源,因为你无法回答"上周计划变了什么、谁批的、影响了谁"。

反过来,如果组织在跑的项目不到5个、接口不超过3个,硬上重平台反而会增加负担。这时候一张表格加一个固定周会,效率更高。工具解决的是规模和复杂度问题,不是管理意愿问题。

2. 选型时我会重点看的六个维度

维度 为什么重要 我会怎么验证
计划模型能力 能否同时支持基线、滚动计划和依赖关系 要求现场演示"基线冻结后修改任务,偏差如何自动计算"
跨项目组合视图 PMO需要看资源负载和优先级冲突 要求演示多项目共享资源时的冲突提示
权限与数据隔离 中大型企业普遍有多事业部、涉密项目 确认能否按组织、项目、角色三级授权
部署方式 金融、制造、政企对数据落地有硬要求 确认是否支持私有化部署及运维成本
迁移成本 已有工具的项目历史数据能否平滑承接 要求给出字段映射方案和迁移周期承诺
报表与自动化 PMO的周报月报必须能自动生成 要求演示从任务数据一键生成组合报表

3. 一个真实的迁移场景:从Jira到国产平台的落地路径

2024年我参与过一家1200人规模的制造企业做研发项目管理平台替换。触发因素有三个:一是原有工具的数据在境外,集团信息安全审计不通过;二是原有的字段体系是研发视角,PMO要的里程碑、基线、资源负载都不支持;三是每年续费成本上涨且采购流程复杂。

评估下来,我们最终选择的是PingCode。选择理由和实际落地情况我如实说一下,供参考。

第一,它面向的是中大型企业及100人以上组织,这一点在字段体系、权限模型和组合视图上体现得很明显。我们这种多事业部、多项目并行的组织,最怕的是工具只支持"单项目思维",那样PMO的组合视图就做不出来。

第二,支持私有化部署。这一条直接解决了信息安全审计的问题。对于金融、制造、能源这类对数据落地有明确要求的行业,私有化部署不是加分项,而是准入门槛。

第三,支持Jira平滑迁移。这是我们评估时最关注的一项,因为1200人的组织里有将近8年的历史项目数据。实际迁移过程中,工作项类型、状态流、自定义字段都需要做映射,我们的做法是先迁移3个代表性项目做验证,确认字段映射和状态机转换没问题后,再分批迁移剩余项目。整个迁移周期大约6周,其中映射方案设计占了2周。

从结果看,迁移后PMO做月度组合报表的时间从原来的人工汇总约2天,压缩到了自动生成。对中大型组织来说,PingCode是可以认真考虑的国产替代选择之一,但我要强调,工具只是承载机制,机制没想清楚,换什么工具都会回到原点。

如果你的组织暂时不需要私有化部署,市面上也有其他项目管理平台可选,选型逻辑是共通的:先明确你要解决的是"记录"问题还是"协同与预警"问题,再去看工具的能力匹配度。

八、工具承载:什么时候必须上平台,怎么选

九、PMO价值度量与复盘

1. 单项目四类指标

  • 交付类:里程碑达成率、准时交付率、验收一次通过率。
  • 变更类:变更发生率、变更平均处理时长、变更影响工期均值。
  • 风险类:高风险关闭率、风险平均关闭周期、重复风险发生率。
  • 效率类:计划编制耗时、报表人工耗时、周会时长。

需要提醒的是,这些指标的公式和统计口径必须由企业自己定义并冻结,不能直接套用教材里的定义。比如"准时交付率"的分母是"所有里程碑"还是"关键路径里程碑",会得出完全不同的结论。

2. 组合视角三类指标

资源负载看的是关键角色的负荷率,超过110%就是预警线。项目健康度是红黄绿项目的分布和趋势。战略对齐度看的是资源投入是否与年度重点方向一致,这一项最能体现PMO对经营层的价值。

3. 复盘机制

我坚持三类复盘:阶段复盘在每个里程碑后做,控制在1小时,只记三个问题(做对了什么、做错了什么、下次怎么改);项目结项复盘输出完整经验教训并纳入PMO资产库;PMO自身复盘每季度一次,检查PMO的工作是否真的减少了组织的沟通成本。

最关键的一点:复盘产出的改进项必须有责任人和完成时间,并进入PMO自己的跟踪清单。没有闭环的复盘,本质上是一次集体聊天。

项目规划工作计划全流程:PMO落地方案与一文讲清

十、不同情况下的行动建议与取舍

1. 按组织规模分层

50人以下组织:不建议设专职PMO。由一位有经验的项目经理兼任,聚焦两件事,统一进度口径和固定的周会节奏。表格工具足够,重点是执行纪律。

50,200人组织:建议设1,2人的轻量PMO,建立最小模板集(章程、WBS、RACI、风险日志),跑通至少两个试点项目。这个阶段最该做的是沉淀模板和培养习惯。

200,1000人组织:PMO需要承担组合管理职能,能出资源负载视图和红黄绿分布。这时候工具基本成为刚需,因为Excel已经无法支撑跨项目视图和权限管理。像PingCode这类面向中大型企业的平台,在这个规模区间开始体现价值。

1000人以上组织:PMO要分层设计,公司级PMO管规则和组合,业务线PMO管执行和赋能。这个阶段必须考虑部署方式、数据隔离和迁移路径,私有化部署往往成为硬性要求。

2. 按PMO成熟度分层

第一阶段(0,3个月):解决"有没有"的问题。统一口径、固定节奏、跑通一个试点。此时的取舍是放弃全面覆盖,换取一个成功样板。

第二阶段(3,12个月):解决"稳不稳"的问题。建立基线和变更机制,把指标数据积累起来。取舍是放弃考核导向,换取真实数据,如果早期就用指标考核项目经理,数据一定会被美化。

第三阶段(12个月以上):解决"值不值"的问题。用组合视图和战略对齐度向管理层证明PMO价值。取舍是减少手工报表投入,把精力转向前置预警和决策支持。

3. 取舍清单:必须做、可以晚做、不要做

类别 事项 判断理由
必须做 统一进度口径、建立唯一责任人、冻结基线、固定周会 这四项是其他所有工作的前提,缺一项后面的动作都会失焦
必须做 建立风险与依赖的显性化机制 PMO的干预点来自这里,没有它PMO只能做事后追责
可以晚做 全面的制度文件、复杂的度量体系 制度是经验的固化,经验没跑出来之前写出来的制度大概率要推翻
可以晚做 全组织范围的工具推广 先用两三个项目验证字段体系和流程,再规模化,可以省掉大量返工
不要做 用项目管理指标直接做绩效扣分 会直接导致数据失真,PMO将失去唯一的判断基础
不要做 把PMO做成审批卡点 审批越重,绕过审批的动力越强,最终流程会形同虚设

项目规划工作计划全流程:PMO落地方案与一文讲清

十一、30天落地路线与下一步行动

1. 第1,7天:定口径、选试点

  1. 盘点现有计划资产:文档数、模板数、状态口径数。
  2. 定义一套统一的红黄绿判定标准,并明确这是"暂定口径,三个月后修订"。
  3. 选1个规模适中(15,30人)、周期3,6个月、业务方配合度高的项目作为试点。
  4. 冻结一份基线计划,作为后续偏差计算的唯一基准。

2. 第8,14天:拆计划、明责任

  1. 用七步拆解法完成试点项目的完整工作计划。
  2. 对关键交付物做RACI,确保每个交付物只有一个A和一个R。
  3. 把跨部门依赖单独列出来,要求每个依赖方给出承诺交付时间。
  4. 建立风险/问题/变更三类日志并明确填写责任人。

3. 第15,21天:跑节奏、抓数据

  1. 开第一次标准化周会,用"偏差+风险+依赖+承诺"的结构替代逐项汇报。
  2. 记录第一次周度指标:里程碑准时率、变更率、风险关闭率。
  3. PMO在会后24小时内输出一页纸状态报告,包含需要决策的事项和选项建议。

4. 第22,30天:复盘、固化、再推广

  1. 做一次试点复盘,只问三个问题:哪些动作有效、哪些是负担、下次改什么。
  2. 把验证过的模板和字段固化下来,形成最小模板集。
  3. 和第二批项目的项目经理做一次面对面培训,用试点项目做实例讲解。
  4. 把指标数据向上汇报一次,重点讲改善趋势而不是绝对值。

这30天的核心不是把制度建起来,而是让组织里出现一个"计划真的被跟踪、风险真的被处理"的样板项目。样板比制度有说服力得多。

十二、关于PMO落地的常见问题

1. 项目经理抵触填表,怎么办?

先减少字段再谈执行。我通常把周报压到5个字段以内,并且明确告诉项目经理:填表的回报是不用在会上重复讲进度,会议时间被压缩了。如果填了表但会议照旧开80分钟,抵触是必然的。PMO要先交付价值,再要求配合。

2. 计划做得再细也赶不上变化,还有必要做基线吗?

正因为会变,才需要基线。没有基线,"变了多少"这个问题永远无法回答,也就无法判断变更该不该批。基线的价值不是约束执行,而是让偏差可见。

3. PMO和项目管理部的区别是什么?

简单说,项目管理部对单个项目的交付结果负责,PMO对组织的项目管理能力和组合健康度负责。前者关心"这个项目能不能按时交付",后者关心"我们的项目组合是否健康、流程是否有效、资源是否错配"。

4. 什么时候该引入项目管理平台?

三个信号:项目数量超过15个、单项目跨部门接口超过8个、计划变更频率超过每周2次。满足任意两条时,靠表格已经无法回答"上周变了什么、谁批的、影响了谁"。对于100人以上的中大型组织,尤其是对数据落地和信息安全有要求的行业,支持私有化部署的平台通常会成为必选项。

5. 指标做出来管理层不看,怎么办?

大概率是指标没回答管理层的问题。管理层关心的是"哪些项目会出问题、资源该往哪调、要不要追加投入"。如果报表给的是"任务完成率92%",那确实没有决策价值。改成红黄绿项目分布、资源超载角色清单、需要决策的三个事项,阅读率会立刻变化。

回到最开始那个问题:为什么计划很厚、执行很散?因为从规划到工作计划的那一段,从来没有人负责翻译。PMO的真正价值,就是成为这段翻译机制的拥有者。你不需要一次性建完所有制度,先选一个项目,把口径统一、基线冻结、责任人唯一、周会开起来这四件事做完,再谈其他。

常见问题解答(FAQ)

1. 项目规划和工作计划到底有什么区别,为什么很多团队做着做着就混成一锅粥?

我们公司年初做了一版很厚的项目规划,PD用起来却天天在问这周该谁交什么。我自己也分不清哪些内容该放在规划里、哪些应该落到周计划里,结果规划文档吃灰,周报又各写各的。到底该怎么区分这两层?

可以按“决策层”和“执行层”来分。项目规划回答的是为什么做、做到什么程度、靠什么资源、有哪些风险和治理规则,输出物通常是项目章程、范围说明、里程碑、预算和RAID清单,变更频率低,一般只在阶段关口或重大变更时更新。

工作计划回答的是这个周期谁在什么时间交付什么、验收标准是什么、卡住了找谁,输出物是WBS工作包、排期表、RACI、周任务清单和检查点,按周或双周滚动更新。实操上给两者设不同评审人:规划由发起人和PMO确认,周计划由项目经理和职能接口人确认。

再定一条硬规则,规划里不写具体到人的每日任务,周计划里不重复论证项目目标和预算。这样分层后,规划管方向稳定,计划管执行节奏,避免一份文档既想当战略又想当待办清单。

2. PMO刚成立,应该先推流程还是先推模板?从哪一步切入最不容易被业务抵触?

我们公司刚设了PMO,领导让我一个月内把项目管理规范起来。我试过先发一堆制度文件,业务部门根本不看,说增加负担。我也想过先给模板,但又怕模板不贴合实际,反而被吐槽。到底该从哪切入?

建议先推一个最小可用的节奏,再补模板,最后固化制度。第一步选一个正在推进、领导关注、周期在两个月内的试点项目,只做三件事:统一周会、统一状态口径、统一风险和问题清单。周会控制在30分钟,只看里程碑偏差、本周阻塞和下步动作。

状态只用红黄绿,并写清红黄绿的判定条件,比如里程碑延期超过5个工作日为红、3到5个工作日为黄。第二步在试点跑完两周后,把实际用到的表格沉淀成模板,模板字段来自试点中真实出现的字段,而不是从教材里抄。第三步等试点复盘拿到可量化结果,比如阻塞问题平均关闭时间下降、周会时长缩短,再把这些做法写成制度推广。

判断依据很简单:没有真实使用场景的模板和制度,本质上是PMO的自嗨;先用一个项目跑通闭环,才有说服力。

3. 项目计划排出来了,但跨部门资源总是抢,PMO该怎么处理才不沦为传话筒?

我们排计划时各部门都口头答应了,真到执行阶段,研发说被另一个项目占用,业务说需求优先级更高,最后项目经理只能找领导拍板。我作为PMO夹在中间,催也催不动,协调又没权限。这种情况该怎么处理?

核心是把资源冲突从人际协调变成规则和数据的决策。第一,在计划阶段就要求各项目提交资源需求表,写清角色、投入比例、起止时间和不可协商的硬约束,而不是只写部门名称。第二,建立统一的项目组合视图,把同一角色在各项目上的投入加总,超过100%的部分就是显性冲突,提前暴露而不是等到执行期爆雷。

第三,设一个优先级裁决机制:由项目决策委员会按战略贡献、合同约束、收益时间和风险敞口给项目排序,排序结果直接对应资源分配顺序,PMO只负责呈现冲突数据和执行裁决结果,不替业务做取舍。第四,对临时插单设变更入口,任何新增需求必须说明挤占哪个项目的资源、导致什么延期,由提出方和受影响方共同确认。

判断PMO是否沦为传话筒,就看一件事:冲突最终是靠数据规则解决,还是每次都靠嗓门和领导关系解决。

4. PMO的价值到底怎么衡量,周报月报收了一大堆,怎么证明不是白忙?

我们PMO每周收十几个项目的周报,做汇总、开例会、更新看板,忙得不行。但年底老板问我PMO到底创造了什么价值,我一时答不上来,只能说项目都在正常推进。这种情况该怎么建立衡量口径?

把PMO的度量分成三层,别只盯流程动作。第一层是项目健康度,用里程碑达成率、准时交付率、变更率、高风险问题关闭周期这几个指标,口径要提前定义并全公司统一,比如里程碑达成率按基线计划口径统计,变更率按通过审批的变更单数量除以基线任务数。

第二层是组合健康度,看资源负载是否长期超过100%、项目红黄绿分布、战略重点项目占比,这层直接回答高层关心的资源投得对不对。第三层是PMO自身的赋能价值,比如模板复用次数、项目经理认证或培训覆盖人数、常见风险被提前识别的次数、复盘后流程改进落地条数。

实操上建议在推行前先做一次基线采样,记录当前的口径数据,三个月后再对比,否则没有基线就无法证明改善。给老板汇报时不要罗列做了什么表,而是讲清三件事:识别并提前化解了哪些风险、哪些决策因为数据透明而更快做出、哪些重复问题被流程固化消除了。

如果这些答不上来,就要重新审视PMO是不是把精力都花在了收集和美化周报上。

核心关键词

读者评论

何
何天佑

作为制造业项目经理,最扎心的是“规划和工作计划之间没有接口”。我们立项书写得全,但周会没人能说清本周交付物。文章把责任人不唯一、缺依赖跟踪列为主要失效原因,很符合实际。不过七步拆解要落地,还得先解决领导是否愿为跨部门接口拍板,否则表格再清楚也推不动。

徐
徐若宁

做过PMO的人会有共鸣:PMO不是催周报,而是补规划到执行的翻译层。三层规划和五个节奏很清晰,尤其把变更审批按战略层、项目层、执行层分开,能避免任务调整也上委员会。但30天路线别照搬,组织成熟度低时先统状态口径和基线,比急着上工具更重要。

丁
丁知夏

文章对“进度80%”和只报进度不报依赖的批评很到位。站在管理层角度,基线、红黄绿口径和资源冲突升级机制确实需要,但前提是领导层接受“报风险不等于失职”。如果报忧仍被追责,周报字段再统一也会被填成形式。15个项目或8个接口的上工具临界点,可作预算参考。

钟
钟安琪

从工具实施角度看,迁移或换平台的坑往往不在功能,而在数据口径和流程基线没统一就急着搬家。文章说Excel在15个项目后成为风险源,我很认同;但工具承载的是统一后的计划和节奏,不是把43份立项、31版甘特图原样搬进去。先做计划资产盘点和口径治理,再上工具才有效。

文章包含AI辅助创作:项目规划工作计划全流程:PMO落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/297342
