项目计划实操方法:PMO提升项目规划效率的风险控制方法与模板

我给一家做智能硬件的公司做 PMO 咨询时,翻过他们过去两年全部的项目计划评审记录。47 份计划全部通过评审,签了字、归了档,流程看起来无可挑剔。但其中 38 份在执行期发生过基线变更,11 份变更幅度超过 30%,还有 6 份在第三个月就被迫重排关键路径。这份记录让我印象很深,因为它说明一件事:评审通过和计划可用,根本不是同一件事。

这篇文章不谈项目管理概论,只讲一个具体问题,PMO 怎么在不增加团队负担的前提下,把风险控制嵌进项目计划的形成过程,让计划真的能被执行、能预警、能度量。我会给出五道规划门禁、一套可裁剪的模板字段设计、一份 30/60/90 天落地路线,以及在中大型组织里把门禁跑起来的工具配置思路。所有数据来自我对 40 多个项目的脱敏观察,属于样本推演,不是行业统计基准,但足以说明问题。

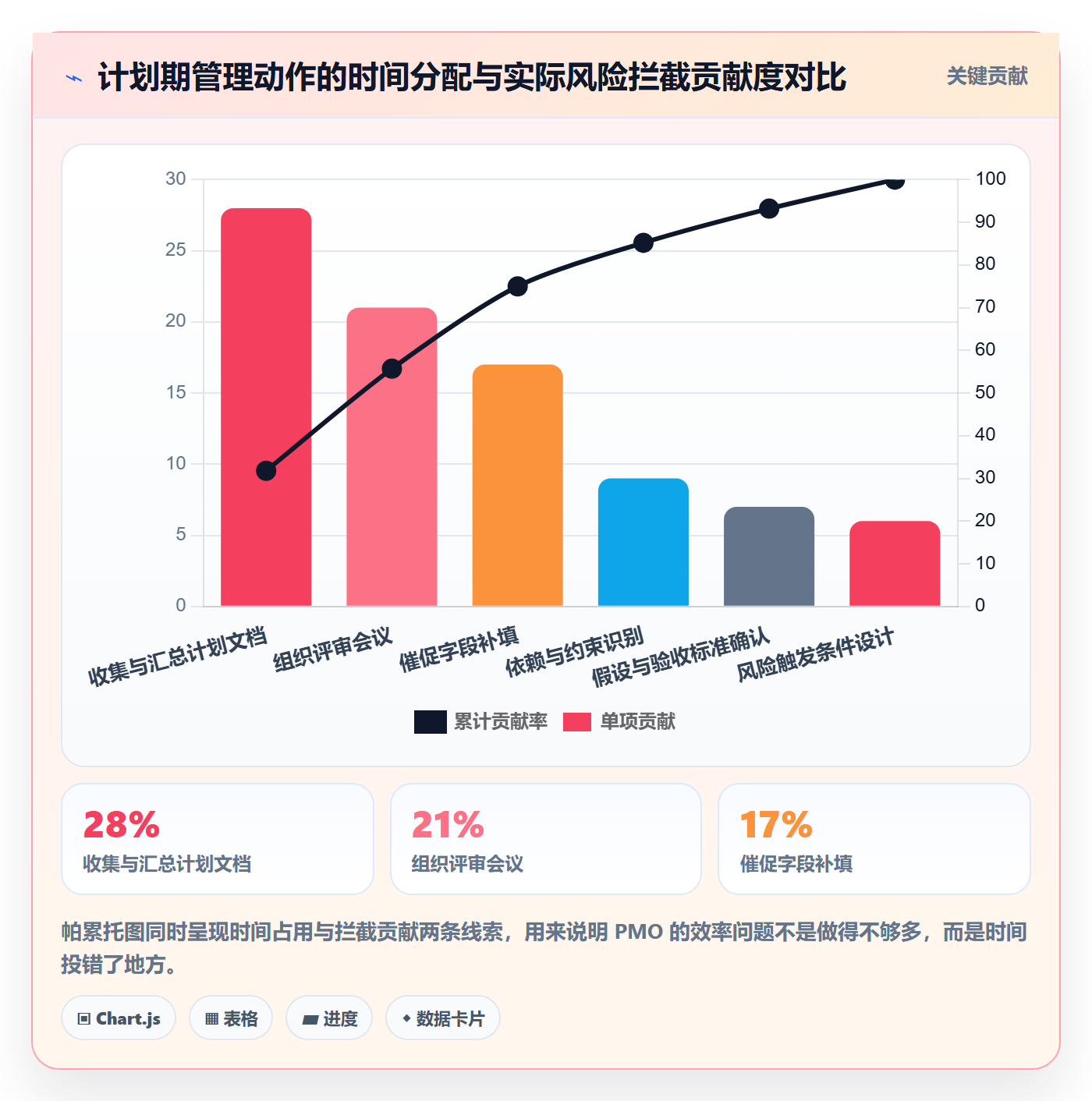

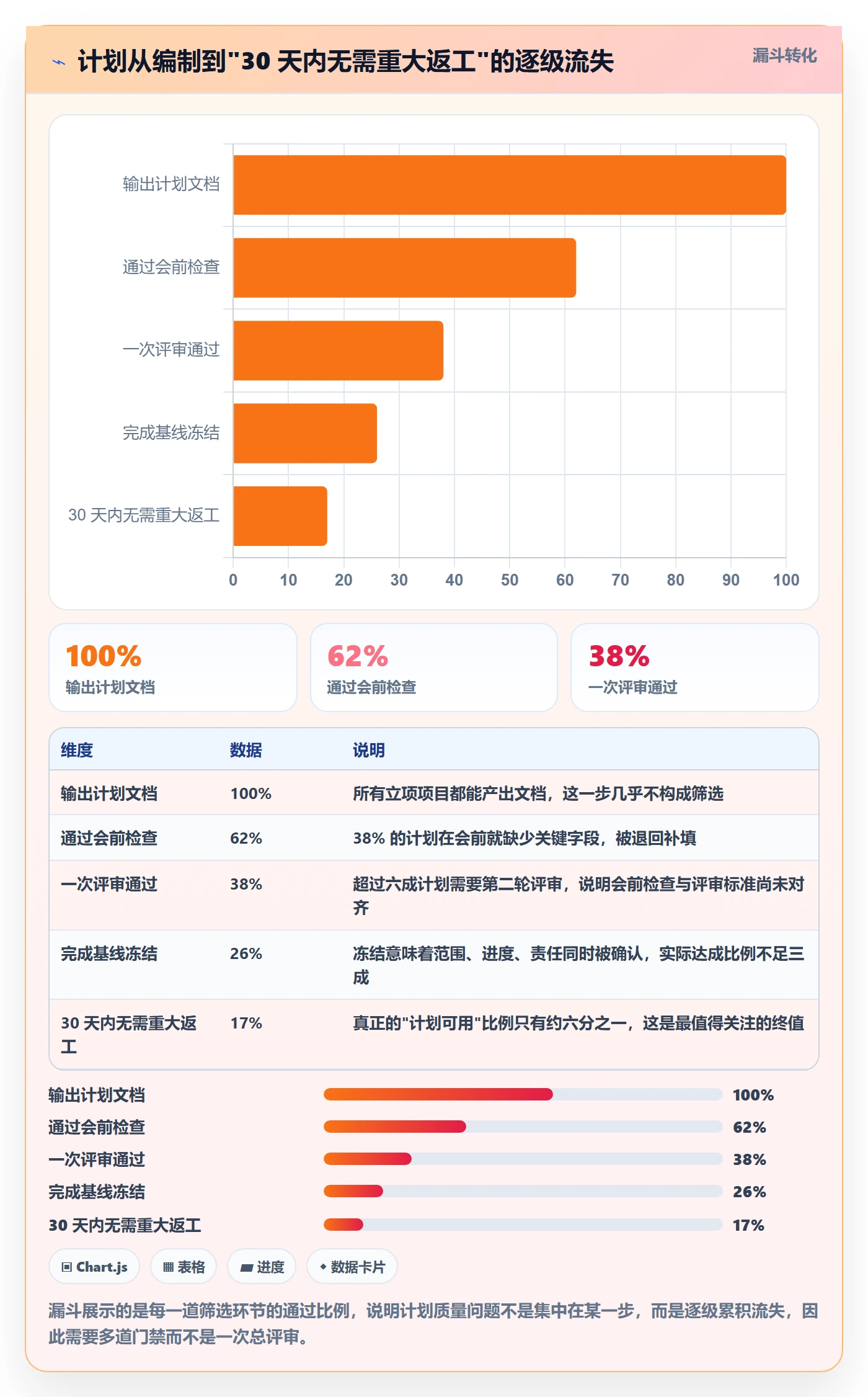

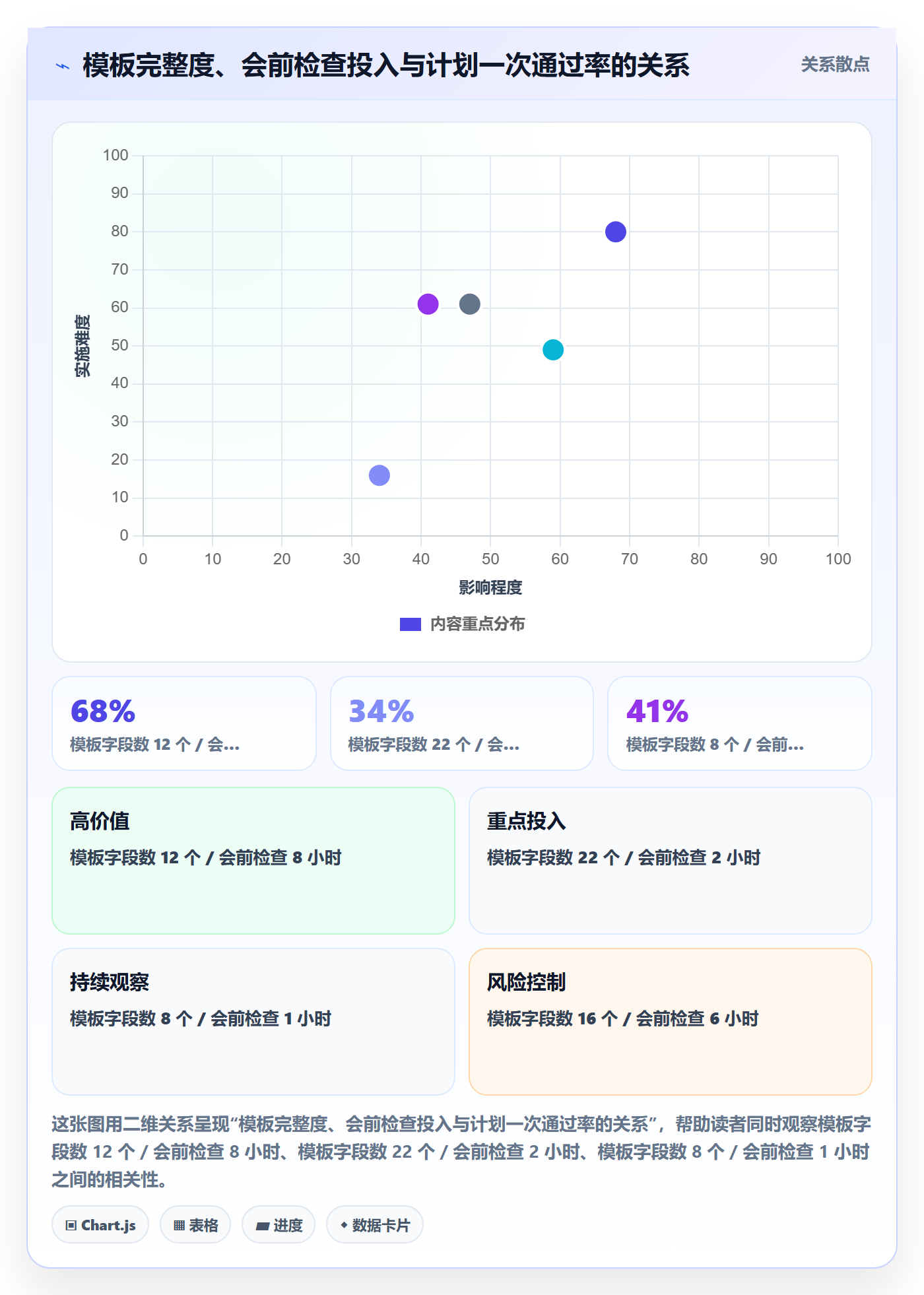

一、先说结论:PMO 的规划效率,取决于风险前置的深度

大部分 PMO 把"提升规划效率"理解成两件事:催得更快,模板给得更全。这两件事恰恰是最容易让规划失效的做法。催得越快,跨部门在计划期就越倾向于糊弄签字;模板越全,填表成本越高,真正关键的那几个字段反而被淹没。

1. 反常识结论一:计划文档的厚度,和执行可用度经常是负相关

我见过一个事业部,项目章程模板有 14 页,WBS 字典要求细化到三级,风险登记册必须填 22 个字段。结果是项目经理平均花 3.5 天才能交出一份"合规"计划,而其中真正被后续引用的内容,不足三分之一。

PMO 的价值不是让计划更完整,而是让计划里"会被使用的那部分"更准确。一份 2 页但风险识别到位、依赖写清、验收标准可判定的计划,价值远高于 20 页没人翻的规范文档。

2. 反常识结论二:风险控制必须发生在基线冻结之前

很多团队的"风险管理"实际是风险记录:项目出问题之后,补一条风险到登记册,标个红色,写个责任人。这不叫控制,叫事后记账。真正起作用的风险控制,是把假设、约束、依赖、范围边界这些内容,在计划形成期就逼出来。

我的判断是:项目执行期超过 60% 的延期,源头可以在计划形成期找到痕迹。只是当时没人问那几个问题,或者问了但没写进基线。

3. 反常识结论三:模板不是越统一越好,而是要分层

一个 8 人、跨 3 个月的项目,和一个 150 人、跨 18 个月的项目,用同一套模板,结果必然是前者嫌重、后者嫌浅。分层不是放纵,而是把管理成本投到风险密度最高的地方去。

4. 一句话总结这一章

PMO 提效的核心杠杆,是"把风险前置到计划里",而不是"把表格做得更漂亮"。下面几章,我会把这句结论拆成可执行的门禁、模板和机制。

项目计划实操方法:PMO提升项目规划效率的风险控制方法与模板

二、真实场景:一份计划是怎么在三周内失控的

抽象讲风险很虚,我拿一个具体项目说明。这是一家制造企业的新系统上线项目,工期 5 个月,涉及 IT、生产、质量、供应链四个部门,PMO 在计划期做了三轮评审。

1. 项目背景与计划期动作

计划看起来相当规范:WBS 拆到三级,甘特图 120 行任务,风险登记册列了 9 条风险,RACI 矩阵四个部门全有。评审会上大家一致通过,PMO 归档,基线冻结。到这里,绝大多数团队会认为规划工作已经完成。

2. 第 8 天出现的第一个信号

生产部门提出,新系统的上线窗口必须避开季度盘点,而盘点日期在计划中没有体现。这个约束没有被写进计划,也没有被列入假设清单。于是原定的上线窗口整体后移两周,关键路径第一次被改写。

3. 第 15 天出现的第二个信号

IT 部门的历史数据清洗任务,依赖质量部门提供三年的检验记录。计划里写的是"质量部门配合",但没有写清楚交付格式、交付时间和验收标准。质量部门认为给原始数据即可,IT 认为需要清洗后的结构化数据,双方在第八天到第十五天之间来回沟通三轮。

这七天里,关键路径上的任务实际上处于等待状态,但甘特图上显示"进行中"。

4. 第 21 天的连锁反应

由于窗口后移 + 数据等待,原本并行推进的培训计划和测试计划被迫串行。资源冲突出现,测试组在第三个和第四个里程碑之间出现人力峰值。

PMO 这时才把"盘点约束""数据接口约定"补进风险登记册。补进去的时候,这两条已经变成了正在发生的问题。

项目计划实操方法:PMO提升项目规划效率的风险控制方法与模板

三、六个常见误区:PMO 越努力,规划效率越低

我在不同企业看到的规划问题,表面症状不同,底层原因高度集中在六个误区上。这一章逐个拆开,并说明它为什么会反噬效率。

1. 误区一:把评审当成签字仪式

评审会的实际议程往往是项目经理讲一遍甘特图,各部门确认"没意见",然后签字。没有人被要求回答"如果这个假设不成立会怎样"。

签字责任的稀释,是计划质量下降的起点。当评审只产出签名而不产出决策,后续所有问题都会推给 PMO 协调。

2. 误区二:风险登记册在计划期只做形式填写

常见做法是最后一天由 PM 对着模板填 5 到 8 条通用风险:需求变更、人员流动、进度紧张、外部依赖、技术难点。这类条目没有任何识别价值,因为它们不可触发、不可监控。

有效的风险条目必须能回答三个问题:触发条件是什么、触发后多久能发现、发现后谁在多少小时内做什么。

3. 误区三:依赖只写在沟通计划里,不写在关键路径上

"加强跨部门沟通"是规划文档里最没用的一句话。依赖必须以可交付物形式落到计划中:谁在什么日期交付什么格式的什么东西,验收标准是什么。

4. 误区四:模板只做加法,从不做减法

每次出问题,PMO 的反应是加一个字段、加一张表、加一次评审。三年下来,模板越来越厚,新项目经理的入门成本越来越高,但关键问题并没有减少。

5. 误区五:把进度百分比当成度量

"完成 70%"这类进度汇报,在不同人嘴里含义完全不同。有人按工时算,有人按任务数算,有人凭感觉估。没有物理完成标准的进度百分比,只是情绪。

6. 误区六:PMO 把自己定位成收表中心

最危险的误区是定位问题。如果 PMO 的主要动作是收表、汇总、催办,那么它对计划质量的影响永远停留在表面,无法介入目标、范围、依赖、风险的实质判断。

项目计划实操方法:PMO提升项目规划效率的风险控制方法与模板

四、专业判断逻辑:效率闭环与风控闭环的双环模型

讲完误区,需要给一个替代框架。我在落地时用的不是复杂模型,而是把 PMO 的规划职能拆成两个互相咬合的闭环。

1. 效率闭环:让计划能被快速生产出来

效率闭环解决的是"产能"问题。完整链路是:分层模板 → 规划工作坊 → 会前检查 → 评审决策 → 自动汇总 → 度量反馈。每一环都对应一个具体的 PMO 动作,而不是一句口号。

  1. 分层模板:按项目规模给出 S / M / L 三档模板,避免一套模板打天下。
  2. 规划工作坊:把跨部门关键人集中 2 到 4 小时,现场对齐范围、依赖、里程碑。
  3. 会前检查:评审前 48 小时完成字段完整性检查,不合格直接退回。
  4. 评审决策:评审会只做决策,不做汇报,输出"通过 / 有条件通过 / 退回"。
  5. 自动汇总:计划数据从工具中自动聚合,减少人工搬运。
  6. 度量反馈:把一次通过率、延期率、变更率反馈回模板与流程。

2. 风控闭环:让风险在计划期就被锁住

风控闭环解决的是"质量"问题。链路是:识别 → 评估 → 应对 → 监控 → 关闭。看起来标准,难点在于"识别"和"监控"这两端。

识别端的问题是不敢问、不好意思问、不知道怎么问。监控端的问题是没有触发条件,风险一旦过期就永远躺在登记册里。

3. 两个闭环的交汇点:门禁、基线、储备、变更

两个闭环不是平行的,它们在四个位置咬合。这四个咬合点是 PMO 真正该守住的地方。

交汇点 效率闭环的作用 风控闭环的作用 PMO 的关键动作
评审门禁 控制节奏,避免反复评审 拦截范围不清、依赖未定的计划 制定统一检查清单,会前 48 小时执行
基线冻结 提供可对比的基准 锁定范围与验收标准 冻结前确认无未决假设
风险储备 避免计划"看起来刚好" 为已知风险预留时间或预算 把储备显性写在计划中
变更控制 保持计划可持续更新 防止范围蔓延 区分"修订"与"变更",设置阈值

4. 判断原则:先看交汇点有没有守住,再看闭环跑得快不快

很多 PMO 上来就优化流程速度,比如压缩评审时间、减少评审轮次,结果越过门禁直接放行,问题全部推迟到执行期爆发。

正确的顺序是先守住交汇点,再优化闭环速度。门禁没立住之前谈效率,等于在高速路上拆护栏。

项目计划实操方法:PMO提升项目规划效率的风险控制方法与模板

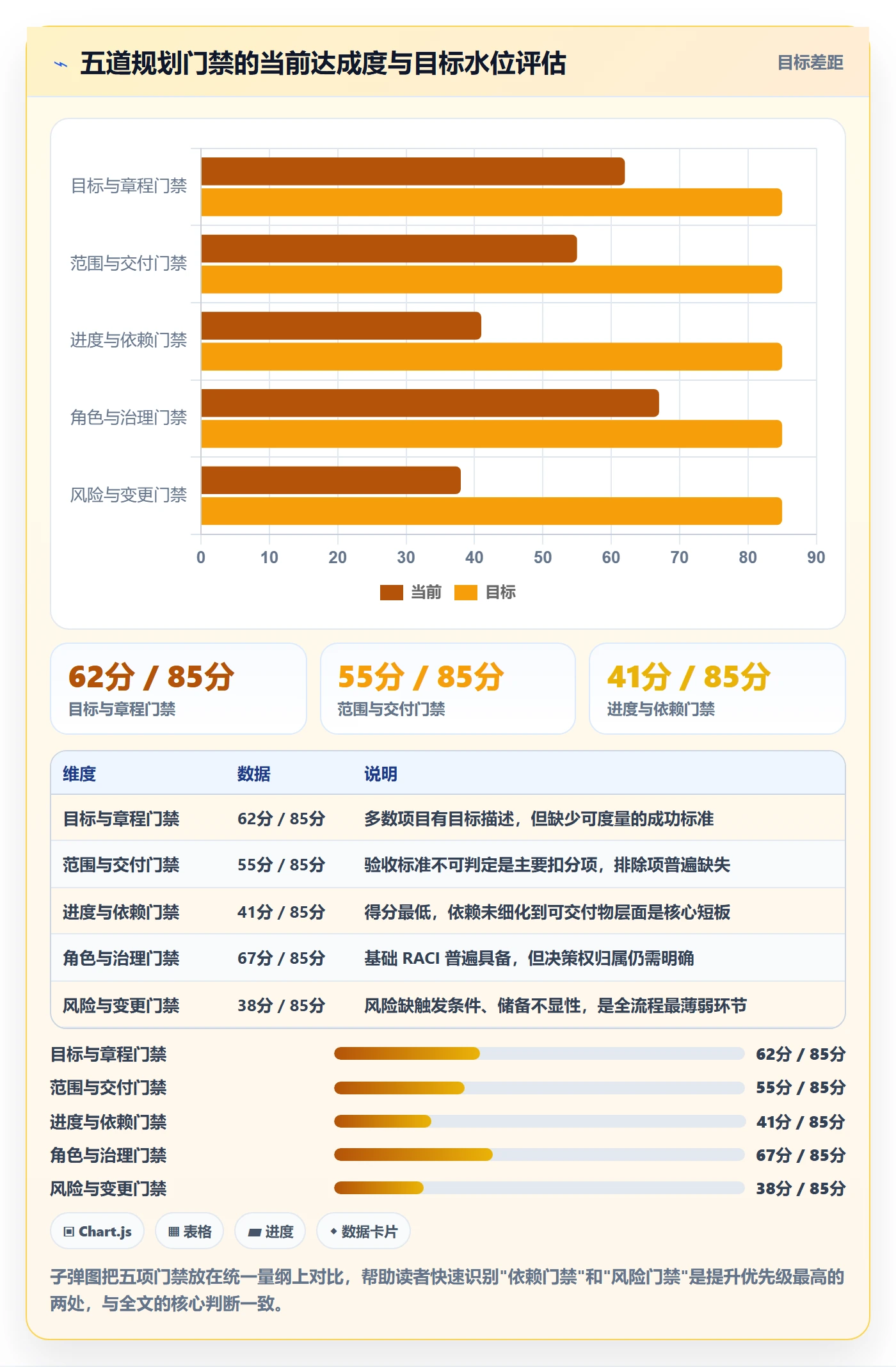

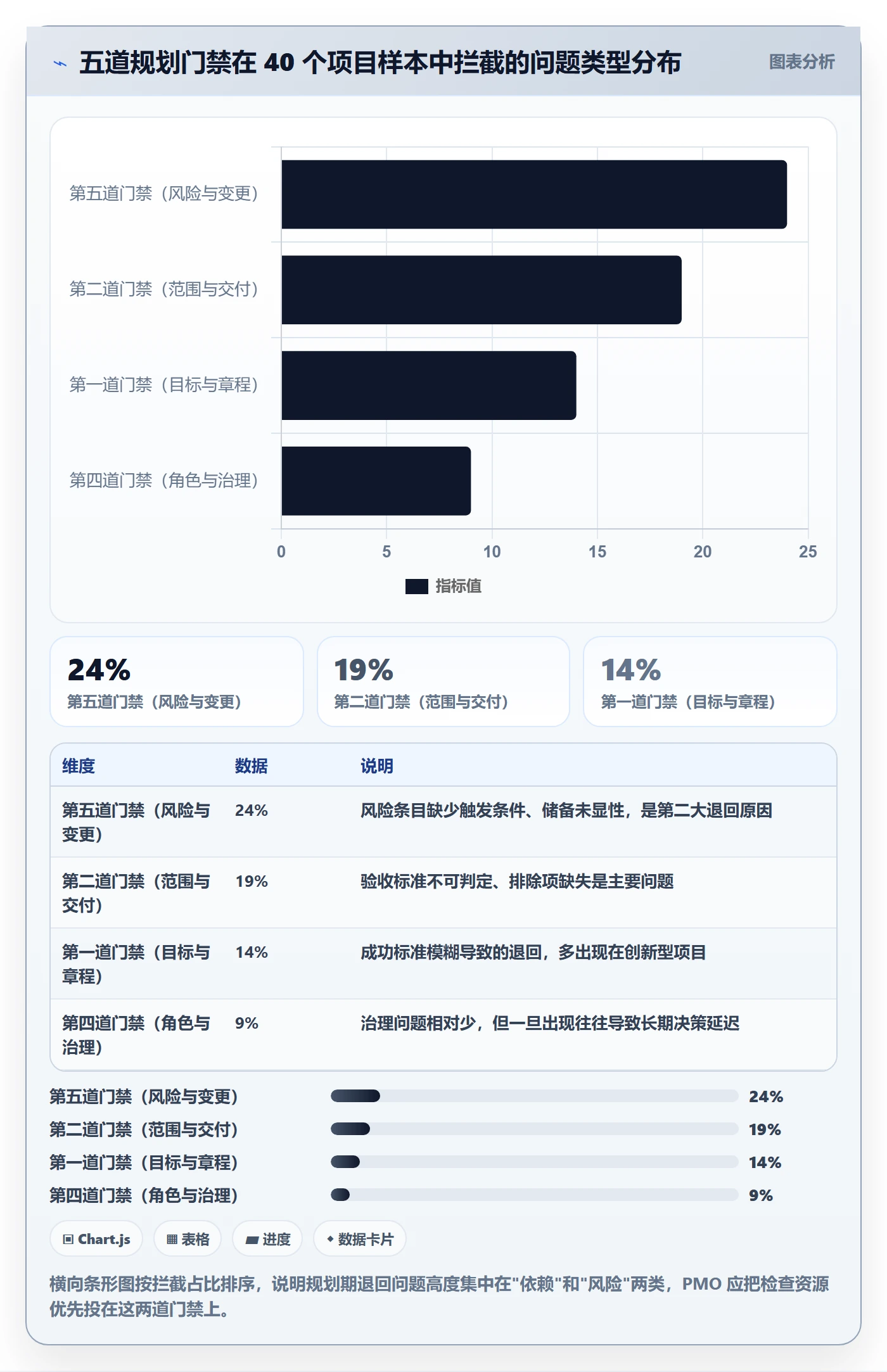

五、规划阶段五道风险控制门禁

门禁的本质是"通过条件"。没有明确通过条件的评审,只是讨论会。我给中大型项目的规划期设计五道门禁,每道门禁都有检查项、输出物和失败信号。

1. 第一道门禁:目标与章程门禁

这道门禁拦的是"目标模糊"的项目。检查项包括:业务目标是否可度量、成功标准是否明确、约束条件是否列全、关键假设是否写明。

  • 检查项:业务目标、成功标准、约束清单、假设清单、干系人清单。
  • 输出物:一页纸项目章程。
  • 失败信号:出现"提升效率""优化体验"这类无法判断是否达成的表述。

2. 第二道门禁:范围与交付门禁

这道门禁拦的是"边界不清"的项目。核心是明确什么在范围内、什么明确排除、每个交付物的验收标准是什么。

  • 检查项:WBS 两级结构、交付物清单、排除项清单、验收标准。
  • 输出物:范围说明书 + 交付物验收标准表。
  • 失败信号:交付物清单里出现"等""相关文档"这类模糊词。

3. 第三道门禁:进度与依赖门禁

这是最容易被跳过、也最容易出事的门禁。检查项不只是里程碑日期,而是关键路径上的跨部门依赖是否写成可交付物。

  • 检查项:里程碑清单、关键路径、跨部门依赖表、资源冲突点。
  • 输出物:里程碑计划 + 依赖登记表。
  • 失败信号:依赖写成"XX 部门配合",没有交付物、日期和验收标准。

4. 第四道门禁:角色与治理门禁

这道门禁解决"谁拍板"的问题。很多项目延期不是能力问题,而是决策链不清,一个问题在三个部门之间转了两周。

  • 检查项:RACI 矩阵、决策权限表、升级路径、会议节奏。
  • 输出物:治理结构一页纸。
  • 失败信号:关键决策没有明确唯一责任人。

5. 第五道门禁:风险与变更门禁

最后一道门禁在基线冻结前执行。检查风险登记册的条目质量、储备是否显性、变更阈值是否设定。

  • 检查项:风险登记册、假设与约束日志、储备清单、变更阈值。
  • 输出物:基线版本 + 风险应对计划。
  • 失败信号:风险条目没有触发条件,或者储备被隐藏在任务工期里。

6. 五道门禁的执行节奏

五道门禁不是五次独立评审会。我的做法是把第一、二道合并为"立项评审",第三、四、五道合并为"基线评审",中间用会前检查清单隔开。

门禁数量不重要,重要的是每道门禁有明确的通过条件和拒绝权。PMO 如果没有拒绝权,门禁就只是流程装饰。

项目计划实操方法:PMO提升项目规划效率的风险控制方法与模板

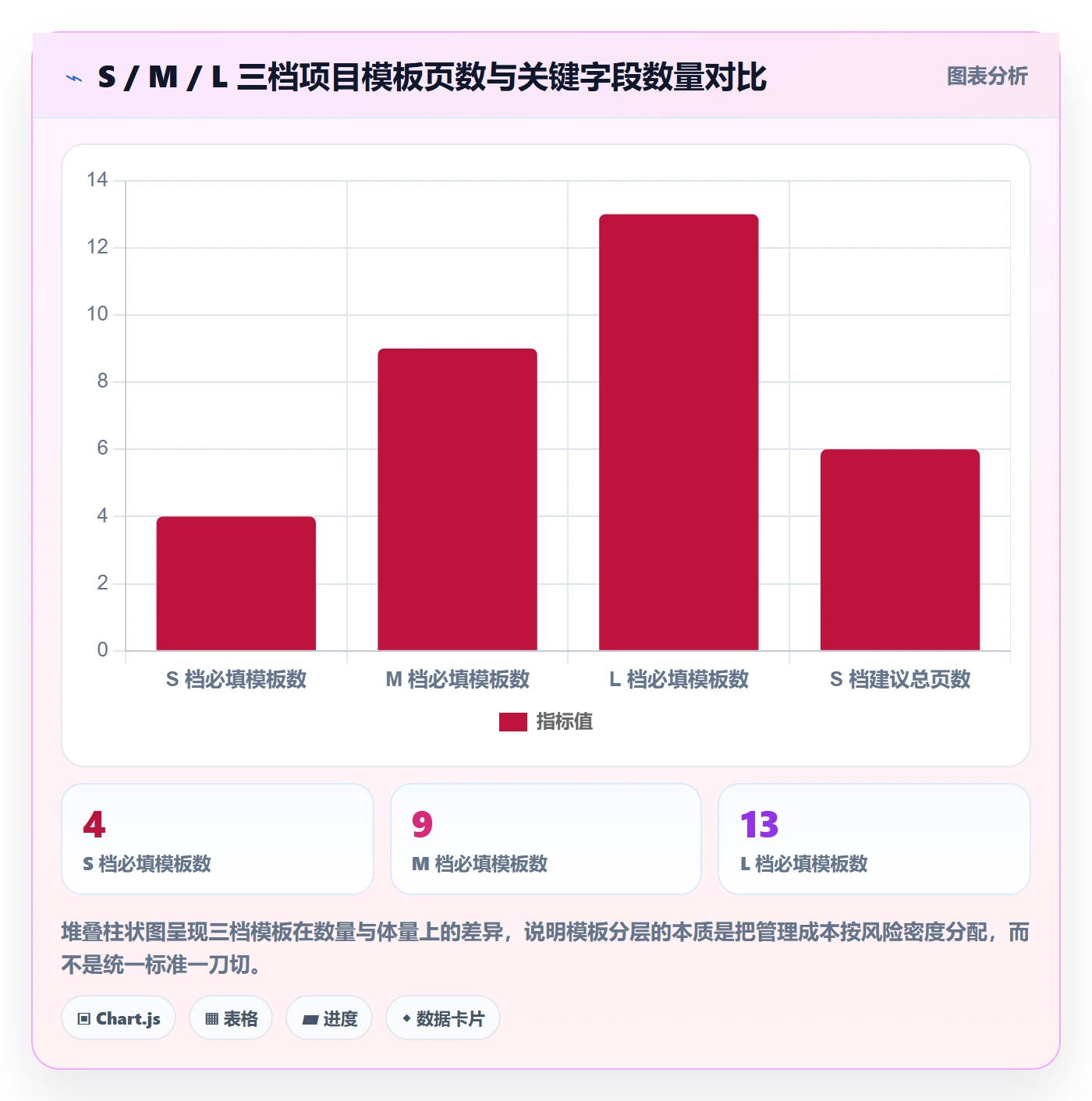

六、模板包:按项目规模分层的字段设计

模板设计的目标不是覆盖所有情况,而是让填写者知道"哪些字段不填就不能进入评审"。我通常把模板分成 S / M / L 三档,并明确每档的最小字段集。

1. S 档:小项目的最小模板集

适用特征:周期 3 个月以内、参与人数 8 人以内、单部门或双部门协同。这一档只保留 4 个必填件。

  • 一页纸章程(目标、成功标准、约束)。
  • 交付物清单与验收标准。
  • 里程碑与依赖清单(合并在一张表)。
  • 风险与假设日志(10 条以内)。

S 档的核心原则是总页数控制在 6 页以内。超过这个量级,小项目的填写成本就会超过收益。

2. M 档:中型项目的标准模板集

适用特征:周期 3 到 9 个月、参与人数 8 到 30 人、跨 3 个以上部门。这一档在 S 档基础上增加 5 个模板。

  1. WBS 字典(两级到三级)。
  2. RACI 矩阵与决策日志。
  3. 跨部门依赖登记表(含交付物、日期、验收标准)。
  4. 风险登记册(含触发条件与关闭标准)。
  5. 变更申请单与变更日志。

3. L 档:大型项目的治理模板集

适用特征:周期 9 个月以上、参与人数 30 人以上、多项目并行或涉及外部供应商。这一档再增加 4 类治理级文档。

  • 项目集依赖地图(跨项目依赖)。
  • 阶段门禁检查清单。
  • 储备管理表(时间储备与预算储备分开)。
  • 度量看板(周度自动汇总)。

4. 风险登记册的关键字段设计

风险登记册是被滥用最严重的模板。我给的最小字段集只有 9 个,但每个都必须能落地。

字段 填写要求 常见错误
风险描述 用"如果…则…"句式写清因果 写成"需求可能变更"这类无法处理的表述
触发条件 可观测的信号或时间点 空缺,或写成"情况恶化时"
概率 用等级或区间,不用精确百分比 为了显得严谨填 37% 这类无依据数值
影响 明确影响的是进度、成本还是范围 只写"影响较大"
风险等级 由概率与影响矩阵推导 人为调低等级以避免上报
应对策略 规避 / 转移 / 减轻 / 接受 四选一 所有风险都写"加强监控"
责任人 唯一责任人,非部门名 写"项目组共同负责"
储备 时间或预算的显性数值 储备藏在任务工期里,无法追溯
关闭标准 什么条件下可关闭并归档 空缺,导致风险永远挂着

5. 模板裁剪的判断原则

裁剪不是随意删减,而是按"风险密度"决定。判断依据可以简化成三个问题:跨几个部门、有没有外部依赖、失败代价是否不可逆。

三个问题里有两个为"是",就用 M 档起步;三个全为"是",直接上 L 档。反过来,三个全为"否"的项目,用 S 档就够,多填一个字段都是浪费。

项目计划实操方法:PMO提升项目规划效率的风险控制方法与模板

七、工具落地:把门禁和模板真正跑起来

模板设计得再好,如果靠 Excel 加邮件流转,三周之后一定退化。原因是门禁需要状态、依赖需要关联、风险需要提醒、度量需要自动聚合,这些都超出表格的能力边界。

1. 工具要承载的四件事

我评估规划类工具时,只看它能不能承载四件事:范围与 WBS 的结构化表达、依赖关系的显式关联、风险条目的状态流转、以及门禁通过条件的强制校验。

  1. 结构化:需求、任务、交付物之间有层级和关联,不是孤立表格行。
  2. 可视化:里程碑、关键路径、依赖冲突能一屏看清。
  3. 状态化:风险有从识别到关闭的状态流,而不是一行静态记录。
  4. 可度量:一次通过率、变更率、延期率能自动生成,不靠人工统计。

2. 中大型组织的选型考虑

对 100 人以上、多项目并行的中大型组织,选型时会额外关注三件事:数据主权、历史数据承接能力、以及流程可配置程度。尤其是已经在用海外工具的企业,迁移成本和数据合规是两个绕不开的约束。

我在国产替代类项目里比较常推荐的是 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,这一点对有数据主权要求的制造、金融、政企客户很关键;同时它支持 Jira 平滑迁移,历史项目、任务、字段映射可以批量承接,不会让团队在迁移期损失历史基线数据。

对于正在做国产替代、又不希望重建项目管理体系的团队,PingCode 是我评估下来迁移摩擦较小的一类选项。工具本身不会替你设计门禁,但它能把门禁规则固化成配置,让门禁从"靠人盯"变成"系统拦"。

3. 把五道门禁配置成系统规则

具体做法是把前面五道门禁的检查项,转换成工具里的必填字段与状态流转条件。举一个我实际用过的配置示例,用伪代码表示,重点是逻辑而不是语法。

// 基线评审门禁的通过条件(伪代码示意)
gate = "baseline_review"

required_fields = [

"business_goal",        // 业务目标

"success_criteria",     // 成功标准,必须可度量

"deliverable_list",     // 交付物清单

"acceptance_criteria",  // 验收标准

"dependency_list",      // 跨部门依赖,需含交付物与日期

"risk_register",        // 风险登记册

"risk_trigger",         // 每条风险必须有触发条件

"raci_matrix",          // 角色与决策权

"change_threshold"      // 变更阈值

]

function canPassBaselineReview(project):

for field in required_fields:

if project.is_empty(field):

return BLOCK(reason = "缺失必填项: " + field)

for risk in project.risk_register:

if risk.trigger_condition is null:

return BLOCK(reason = "风险缺少触发条件: " + risk.id)

if risk.owner is null or risk.owner.is_department():

return BLOCK(reason = "风险责任人必须为个人: " + risk.id)

if project.dependency_list.has_items_without_acceptance():

return BLOCK(reason = "存在未定义验收标准的依赖项")

return PASS(next_state = "baseline_frozen")

这类规则的价值在于,它把"评审讨论"变成了"系统校验 + 人工决策"的组合。系统负责拦截明确缺失的信息,人负责判断内容是否合理,评审会的时间就能从核对字段转向讨论真正有争议的地方。

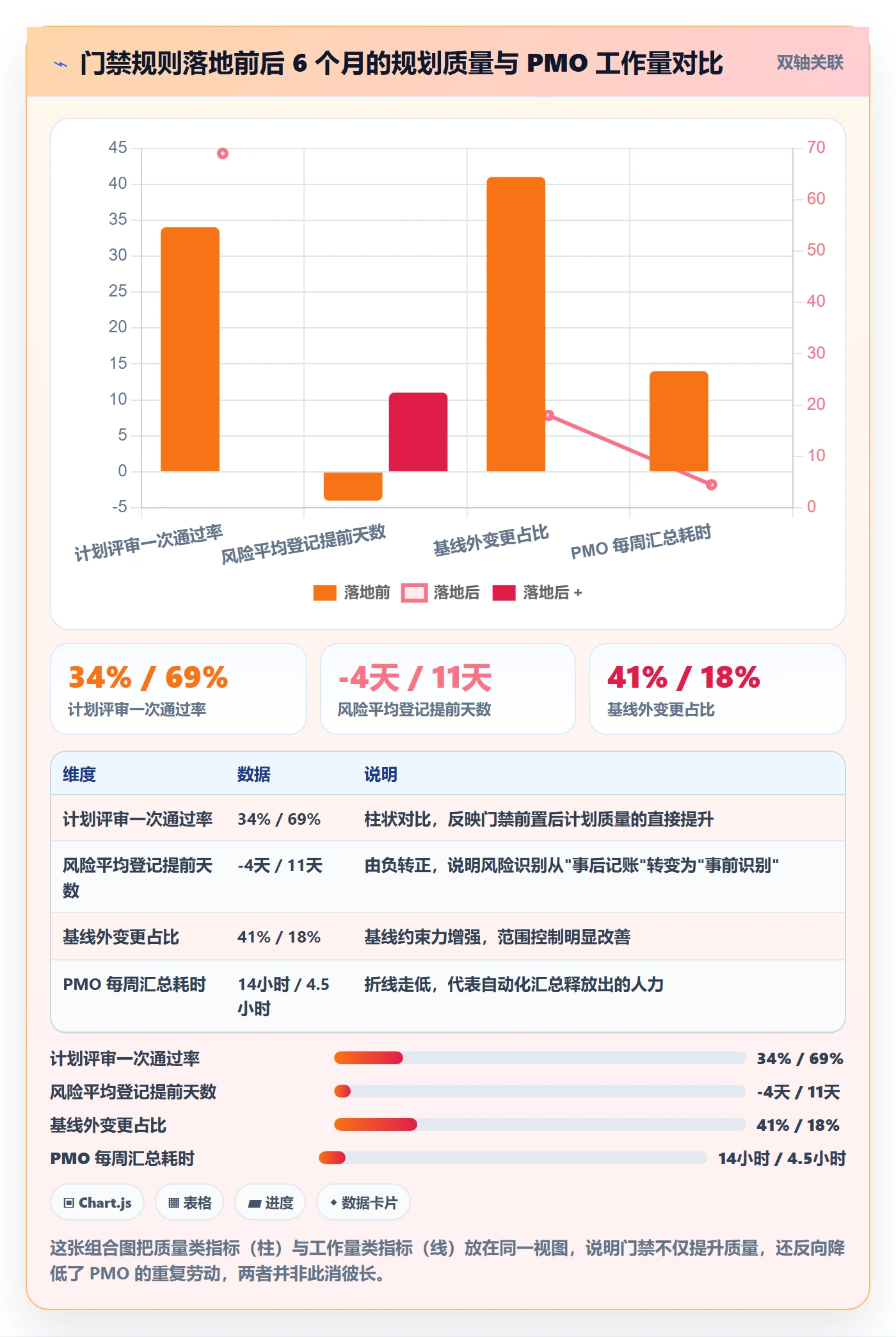

4. 一个可观察的落地效果

我记录过一个 120 人规模、18 个月周期的项目集,在引入门禁规则前后各 6 个月的数据对比。需要说明的是,这些数据来自单一组织的样本推演,受组织文化影响,不能直接外推到所有企业,但趋势值得参考。

指标 落地前 落地后 变化
计划评审一次通过率 34% 69% +35 个百分点
风险平均登记提前天数 -4 天(事后) +11 天(事前) 提前 15 天
基线外变更占比 41% 18% -23 个百分点
PMO 每周汇总耗时 14 小时 4.5 小时 -68%
跨部门依赖延期次数(季度) 9 次 3 次 -67%

最值得注意的不是变更率下降,而是 PMO 汇总耗时下降 68%。这部分释放出来的时间,才是 PMO 能真正去做依赖识别和风险前置的条件。

项目计划实操方法:PMO提升项目规划效率的风险控制方法与模板

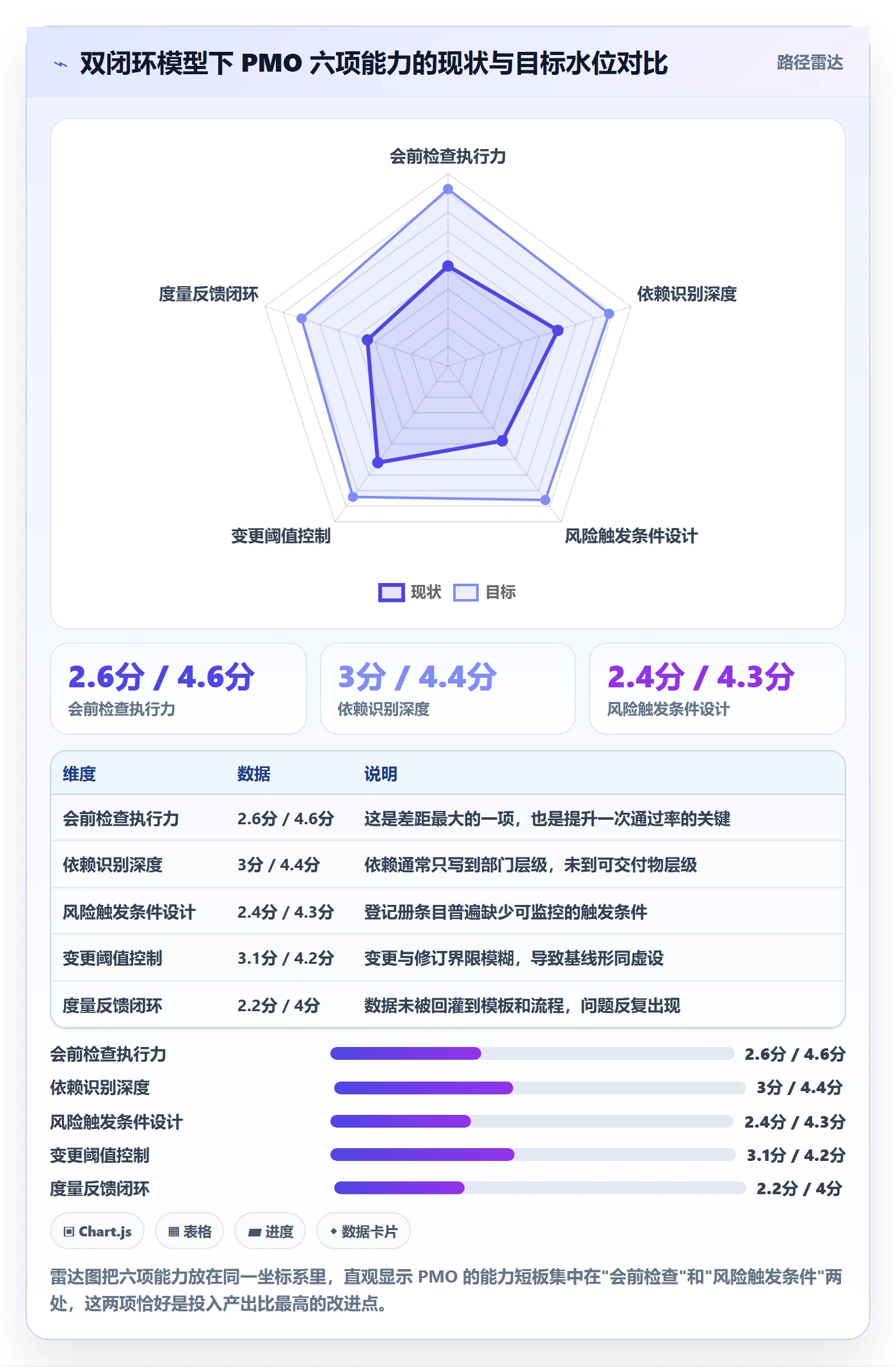

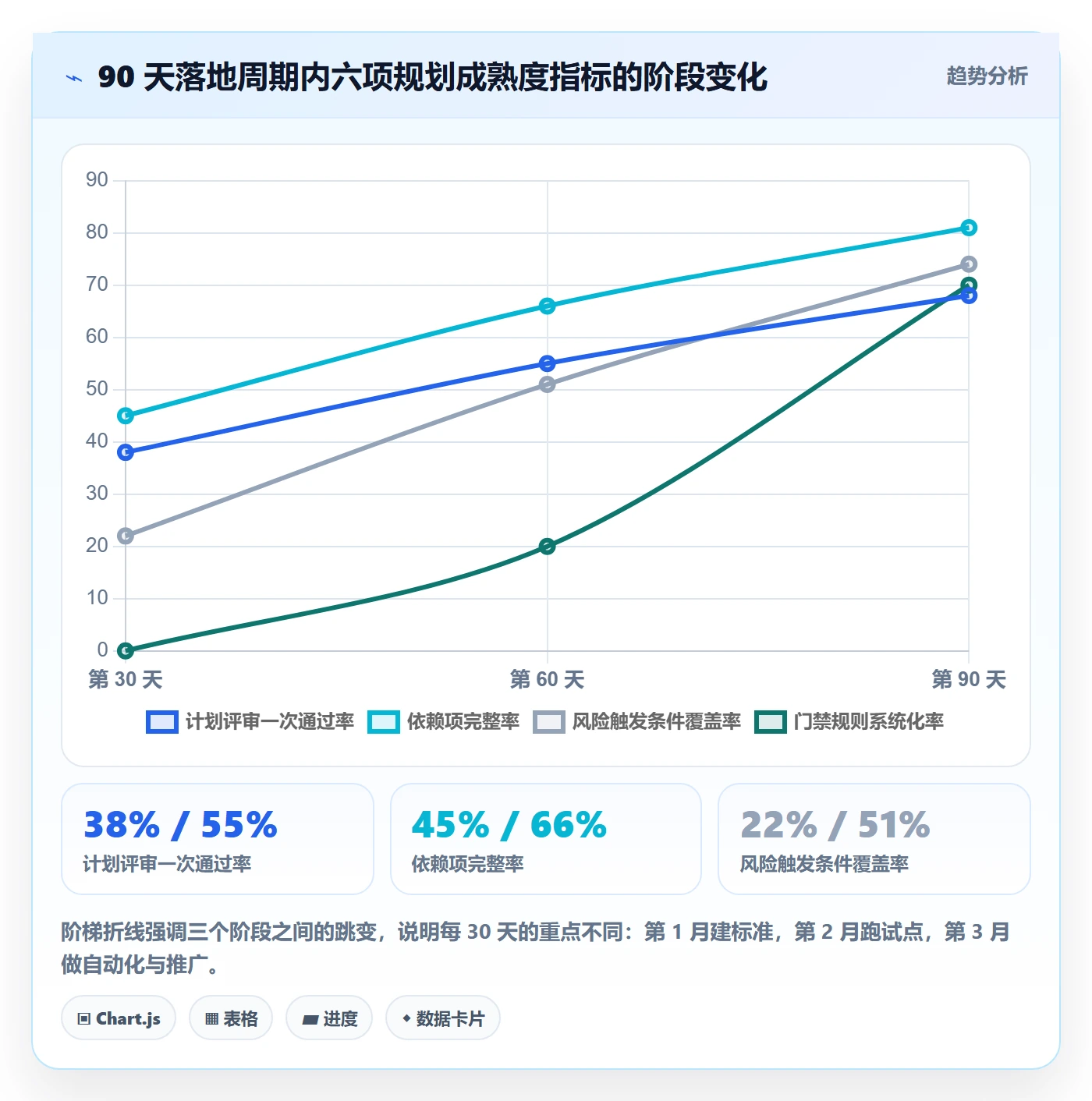

八、30/60/90 天落地路线图与度量指标

方法论如果不能拆成时间表,就永远不会被执行。我给 PMO 团队的落地周期一般是 90 天,分三个阶段,每个阶段有明确的输出物和验证指标。

1. 第 1 到 30 天:诊断现状,建立最小模板集

这个阶段不做全员推广,只做两件事:盘点过去 12 个月的项目计划问题分布,以及定义 S 档最小模板。

  • 动作:抽样 10 到 15 份历史计划,统计退回原因与返工点。
  • 输出物:问题分布清单 + S 档模板包 + 会前检查清单。
  • 验证指标:S 档模板总页数 ≤6 页,字段无冗余。

2. 第 31 到 60 天:选 2 到 3 个试点项目运行门禁

试点选择很关键。不要选最顺利的项目,也不选最混乱的项目,选"中等复杂度、有跨部门依赖、PM 愿意配合"的项目。

  • 动作:在试点项目上执行五道门禁,记录每次退回原因。
  • 输出物:试点复盘报告 + 门禁规则调整建议。
  • 验证指标:会前检查退回率、一次评审通过率、依赖项完整率。

3. 第 61 到 90 天:推广复制与自动化

这个阶段把验证过的规则固化到工具里,同时建立度量看板,让数据自动回流到 PMO 和项目组。

  • 动作:门禁规则配置化,度量看板自动生成。
  • 输出物:分层模板正式版 + 门禁规则库 + 周度度量看板。
  • 验证指标:模板使用覆盖率、度量数据自动生成比例、PMO 人工汇总耗时。

4. 度量指标的选择原则

度量指标最容易犯的错是选太多。我建议只保留 6 个,且每个都能被直接用于改进决策。

指标 统计口径 用于判断什么
计划评审一次通过率 首次评审通过数 / 首次评审总数 模板与检查清单是否有效
风险登记提前天数 登记日期与问题发生日期之差 风险识别是否真正前置
基线外变更占比 变更工作量 / 总工作量 范围与基线约束力
依赖交付准时率 按约定日期交付的依赖数 / 总依赖数 跨部门协同的可预测性
里程碑达成率 按期达成里程碑数 / 里程碑总数 进度估算的准确性
PMO 人工汇总耗时 每周汇总工时 自动化程度与 PMO 可用产能

项目计划实操方法:PMO提升项目规划效率的风险控制方法与模板

九、不同情况下的行动建议与取舍

方法论落地时,最忌讳的是不问场景直接套用。这一章按组织成熟度、项目规模、工具现状三个维度,给出不同情况下的建议与取舍。

1. 按 PMO 成熟度分情况

(1)初创型 PMO:只有 1 到 2 个人,没有正式流程

建议只做一件事:把 S 档模板的 4 个必填件定下来,先在一个项目上跑通。不要一次上五道门禁,也不要设计 L 档模板。取舍是:放弃全面覆盖,换一个真实跑通的样板。

(2)成长型 PMO:有流程但执行不稳定

建议把重点放在"会前检查"和"依赖登记"两件事上。这两项投入小、拦截率高。取舍是:暂时接受评审会时间不变长,先提高会前检查的质量。

(3)成熟型 PMO:流程齐全但边际收益递减

建议转向自动化和度量驱动,把门禁规则配置到工具里,减少人工核对。取舍是:接受短期配置成本,换取长期 PMO 人力资源的释放。

2. 按项目规模分情况

(1)单一部

门项目

重点放在目标与成功标准上。没有跨部门依赖时,依赖门禁可以简化,但目标模糊带来的返工反而更常见。

(2)跨 3 到 5 个部门的项目

依赖门禁是重中之重。建议在规划工作坊上现场确认依赖交付物,不要留到会后邮件确认,线下确认的准确率明显更高。

(3)涉及外部供应商或多项目集

必须在合同或协议中明确交付物与验收标准,并预留显性储备。取舍是:接受前期商务谈判周期变长,换取执行期的变更成本可控。

3. 按工具现状分情况

(1)仍以 Excel 加邮件为主

可以从模板和检查清单起步,但要在第 60 天前完成工具选型,否则门禁无法持续。人工执行的门禁在两到三个项目之后就会失效。

(2)使用通用协作工具

通用协作工具能承载任务和里程碑,但风险状态流转和门禁校验通常需要额外配置。评估时重点看它是否支持自定义字段的强制校验。

(3)考虑国产替代或迁移

如果团队原本使用海外工具,迁移决策要考虑三件事:历史数据能否批量承接、字段映射是否可配置、以及是否符合数据主权要求。前面提到的 PingCode 在这三点上是我评估过比较均衡的选项,支持私有化部署和 Jira 平滑迁移,适合 100 人以上、有合规要求的组织。

4. 三个必须做的取舍判断

  1. 模板完整度 vs 填写成本:宁可少三个字段,也不要让 PM 因为填表而拖三天。
  2. 门禁严格度 vs 评审节奏:门禁要严在会前,评审要快在会上,不要反过来。
  3. 工具功能 vs 落地速度:先把规则跑起来,再考虑功能完备,配置永远可以迭代。

项目计划实操方法:PMO提升项目规划效率的风险控制方法与模板

十、收尾:一份可以直接用的规划自检清单

前面九章讲的是框架、门禁、模板和落地路径。这一章把它们压缩成一份清单,你可以直接在评审前逐项打勾。

1. 目标与范围自检

  • 业务目标是否可以用一个可度量的指标判断达成与否?
  • 成功标准是否写成了"满足什么条件算成功",而不是"努力做到更好"?
  • 范围排除项是否明确写出?
  • 每个交付物的验收标准是否可判定,而非主观描述?

2. 进度与依赖自检

  • 关键路径上的每个跨部门依赖,是否写清了交付物名称、格式、日期和验收标准?
  • 是否存在"XX 部门配合"这类没有交付物的依赖表述?
  • 里程碑是否分布在关键路径上,而不是平均分配在时间轴上?
  • 资源峰值是否被识别,是否与关键路径冲突?

3. 治理与决策自检

  • 每个关键决策是否有唯一责任人,而不是部门名?
  • 升级路径是否明确到"多长时间内升级到谁"?
  • 评审会是否只做决策,不做汇报?

4. 风险与变更自检

  • 每条风险是否有可观测的触发条件?
  • 每条风险是否有唯一责任人和明确关闭标准?
  • 风险储备是否显性写在计划中,而不是藏在任务工期里?
  • 变更阈值是否设定,超过阈值是否触发正式变更流程?

5. 下一步怎么做

如果你现在就想动手,我的建议是三步走:第一步,用这份清单去检查一个正在进行的项目,看看有几项答不上来;第二步,把答不上来的项对应到五道门禁里,找出你最薄弱的那一道;第三步,只改那一道门禁,跑两个项目验证效果,再决定要不要推广。

不要试图一次改完所有环节。项目规划质量的提升,从来不是靠一套完美模板,而是靠一轮又一轮"发现问题,收紧门禁,观察指标"的小循环。PMO 真正的专业性,就体现在这些循环里。

项目计划实操方法:PMO提升项目规划效率的风险控制方法与模板

常见问题解答(FAQ)

1. PMO 想提升项目规划效率,第一件该改的事是什么?

我接手 PMO 之后一直在收计划表,表格越做越全,但项目该延期还是延期,老板还反过来问我 PMO 到底创造了什么价值。我也怀疑过是不是模板不够多、工具不够好。

先改计划评审门禁和模板分层,而不是继续加模板。具体做法是把项目按规模分 S、M、L 三档,S 档只要求一页纸章程加里程碑,M、L 档再加 WBS 字典、依赖清单和风险登记册;在计划基线冻结前设一道评审门禁,会前 48 小时交材料,PMO 按固定检查项逐条过,缺项直接打回,不放到会上临时讨论。

判断依据是规划阶段返工成本最低,门禁卡在基线之前,才能把范围、跨部门依赖和资源冲突提前暴露出来。衡量口径建议看两个数:评审一次通过率,以及基线冻结后 30 天内的变更条数,这两个比交了多少张表更能说明规划效率。

2. 风险控制怎么前置到项目计划阶段,而不是出了问题再补风险登记册?

我们项目的风险登记册基本是启动会上随手填几条,之后就没人再看了,真出事的时候翻出来才发现某条其实早写过。我一直在想,怎么让风险和计划真正挂上钩,而不是两张互不相干的表。

关键是把风险识别做成计划编制的输入,而不是附属动作。做法是在 WBS 拆完之后单独开一次 60 到 90 分钟的风险工作坊,围绕四类固定提问逐个过:外部条件、跨部门依赖、关键资源、验收标准模糊点。每条风险必须落到三个字段上才算有效:触发条件,也就是什么信号出现就视为发生;关联的任务或里程碑;

明确的责任人。同时在进度里留出风险储备,不能只写一句要有缓冲。评估用概率乘影响分档,分档标准事先定死,避免每次评审都重新吵一遍。判断依据是风险只有绑定到具体任务和触发信号,才能进入周会监控;判断一份登记册是否有效,可以看有触发条件的风险占比,低于一半基本就是摆设。

3. 项目计划模板怎么设计,才能既覆盖风控又不让项目组觉得是填表负担?

我们做过一版很全的模板,二十多个 sheet,结果项目经理要么不填,要么填完跟实际完全两回事。我自己也填过,填到后面纯粹是为了交差,那种感觉很消耗人。

按一页纸能决策的原则做减法,用分层代替加字段。核心只保留五样:一页纸章程,包含目标、成功标准、范围排除项、约束与假设;里程碑与关键路径;跨部门依赖清单;RACI 与决策权;风险与假设日志。其余模板改成按需触发,比如出现变更才填变更单,涉及多个乙方才填接口矩阵。

每个字段都要能回答不填会导致什么后果,答不出来就删掉。判断依据是模板的验收标准不是字段齐全,而是项目经理能在 30 分钟内讲清目标、关键路径和最大的三个风险。落地时可以盯两个口径:模板平均填写时长,以及复盘时本可提前识别却没记录的问题条数,是否逐季下降。

4. 怎么衡量 PMO 在规划效率和风险控制上的实际效果,避免被质疑只会收表?

每季度汇报我都很被动,只能讲做了多少次评审、收了多少份计划,领导听完没什么感觉,我自己也觉得没讲到点上。我需要一套能说明问题的指标和口径。

把指标分成过程、结果、健康度三层,并且提前写死口径和观察周期。过程层看评审一次通过率、计划按时冻结率;结果层看里程碑按期达成率、基线冻结 30 天后的变更率、返工工时占比;健康度层看风险关闭平均周期、有触发条件的风险占比、跨部门依赖延期率。

口径必须固定,比如里程碑按期达成率按计划冻结时确认的里程碑计算,不按事后调整过的版本算;返工工时占比按项目实际投入工时统计,至少观察两个季度的趋势再下结论。判断依据是单月数字波动大,只有看趋势和对比,比如试点项目与未试点项目的差异,才有说服力;

同时用一两个具体案例说明某条风险被提前识别后避免了什么后果,比一堆百分比更能让管理层买单。

核心关键词

读者评论

罗
罗亦辰

文章用47份评审通过却频繁变更的计划,点出“评审通过不等于计划可用”,这个观察很真实。五道门禁、会前检查、分层模板都是可落地的抓手。不过样本推演不能当行业基准,落地时还要结合组织成熟度裁剪,否则容易变成新一轮填表。

崔
崔予安

从项目经理视角看,依赖必须写成可交付物、时间和验收标准这点很关键。实际执行中最怕“质量部门配合”这种模糊表述,表面任务在进行,实际关键路径在等待。把假设和约束在基线冻结前逼出来,能减少很多后期返工。

汪
汪子涵

PMO定位成收表中心是很多组织的通病。文中时间分配与拦截贡献的对比很有说服力,依赖约束、假设验收、风险触发条件投入低但拦截价值高。如果管理层只考核模板完整度,PMO就很难转向真正的风险前置。

龙
龙星宇

分层模板和自动汇总思路合理,但工具落地要克制字段数量。小项目用轻量模板,大项目强化门禁和基线冻结,不能一套模板打天下。否则工具越配越重,项目经理仍会把精力花在补字段而不是想风险。

文章包含AI辅助创作:项目计划实操方法:PMO提升项目规划效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/296995

赞 (0)
飞飞飞飞
项目规划计划调整全流程:PMO风险控制与一文讲清
上一篇 2小时前
项目规划如何做好工作计划?PMO风险控制与操作步骤
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
