我见过一份更新到第23版的甘特图,却没人能说清第7版到第19版之间的12次调整分别是谁提的、为什么批的、影响了哪些下游任务。项目经理记得大概,测试负责人记得一部分,PMO翻聊天记录翻了一下午。最后得出的结论只有一句:计划确实变了,但没人能证明现在这一版是对的,也没人能证明它比上一版更合理。

这不是某个团队的个例。过去六年里,我以外部顾问和内部 PMO 两种身份,参与过十几家 100 到 800 人规模研发组织的项目治理梳理。凡是计划调整失控的地方,问题几乎都不在于"变更太多",而在于变更这件事本身没有留下可追溯的痕迹,也没有一套能快速判断"这个变更该不该批、该谁批、批完改什么"的标准。

这篇文章不打算把 PMBOK 里的变更控制流程再复述一遍。我想讲的是另一件事:在一家真实运转的公司里,从有人提出"计划要改"到这次调整真正被消化掉,中间每一步 PMO 到底该做什么判断,以及这些判断做不下去的时候应该怎么办。

一、先给结论:计划调整失控,从来不是因为"变",而是因为"看不见"

在展开流程之前,我先把这篇文章的核心判断放在前面。如果你只读三段,读这三段就够了。

1. 调整的风险不在频率,在可见度

一个团队一个月改 5 次计划,只要每次都留了痕、评了影响、更新了基线,它是可控的。另一个团队一个月改 1 次计划,但这次调整是项目经理在群里说了一句"这周先做 B 吧",没有记录、没有评估、下游三个小组第二天才知道,这才叫失控。

PMO 要盯的从来不是变更数量,而是变更的可见度。所谓可见度,指的是三件事能不能在十分钟内答上来:这次调整是谁提的,影响了什么,最后批了没有。

2. 不能分级的流程,最终一定会被绕过

我见过最典型的失败模式,是 PMO 把变更流程设计得非常完整:所有变更都要填单、都要评估、都要上评审会、都要 PMO 签字。执行两个月之后,项目组开始"先干再说",因为一个 2 人天的小调整走完整流程要三天,没人等得起。

流程被绕过不是执行者不守规矩,是流程没有给"小事"留快速通道。分级不是对流程的妥协,分级是流程能活下来的前提。这一点我在后面第四章会给出具体的分档口径。

3. PMO 的产出应该是判断标准,不是签字

很多 PMO 在变更流程里的实际动作是"收集材料 + 组织会议 + 存档",然后签个字。这个角色很容易被替代,也容易被业务方视为纯粹的阻力。

真正有价值的 PMO,产出的是两样东西:一套别人能直接照着用的影响评估口径,以及一套"批了之后谁负责收尾"的责任约定。签字只是这套东西落实到纸面上的动作,不是价值本身。

4. 没有基线的项目,第一次调整要先补基线

这是被讨论得最少、但踩坑最多的一条。变更控制的前提是有基线,基线就是那份被正式确认、后续拿来做对比的版本。很多项目从一开始就在滚动更新计划表,从来没有确认过哪一版算数。这种情况下谈"变更控制"是空谈,因为你连"变了多少"都算不出来。

如果项目已经跑起来了但从来没有基线,正确的动作不是补历史,而是把当前状态确认为第一个基线版本,然后从这个点开始记录。补历史几乎不可能做准,只会制造一堆假数据。

项目规划计划调整全流程:PMO风险控制与一文讲清

二、背景与真实场景:计划为什么一定会变

在讨论怎么控之前,得先说清为什么会变。把变更来源归错因,后面所有的流程设计都会偏。

1. 三类触发来源,处理方式完全不同

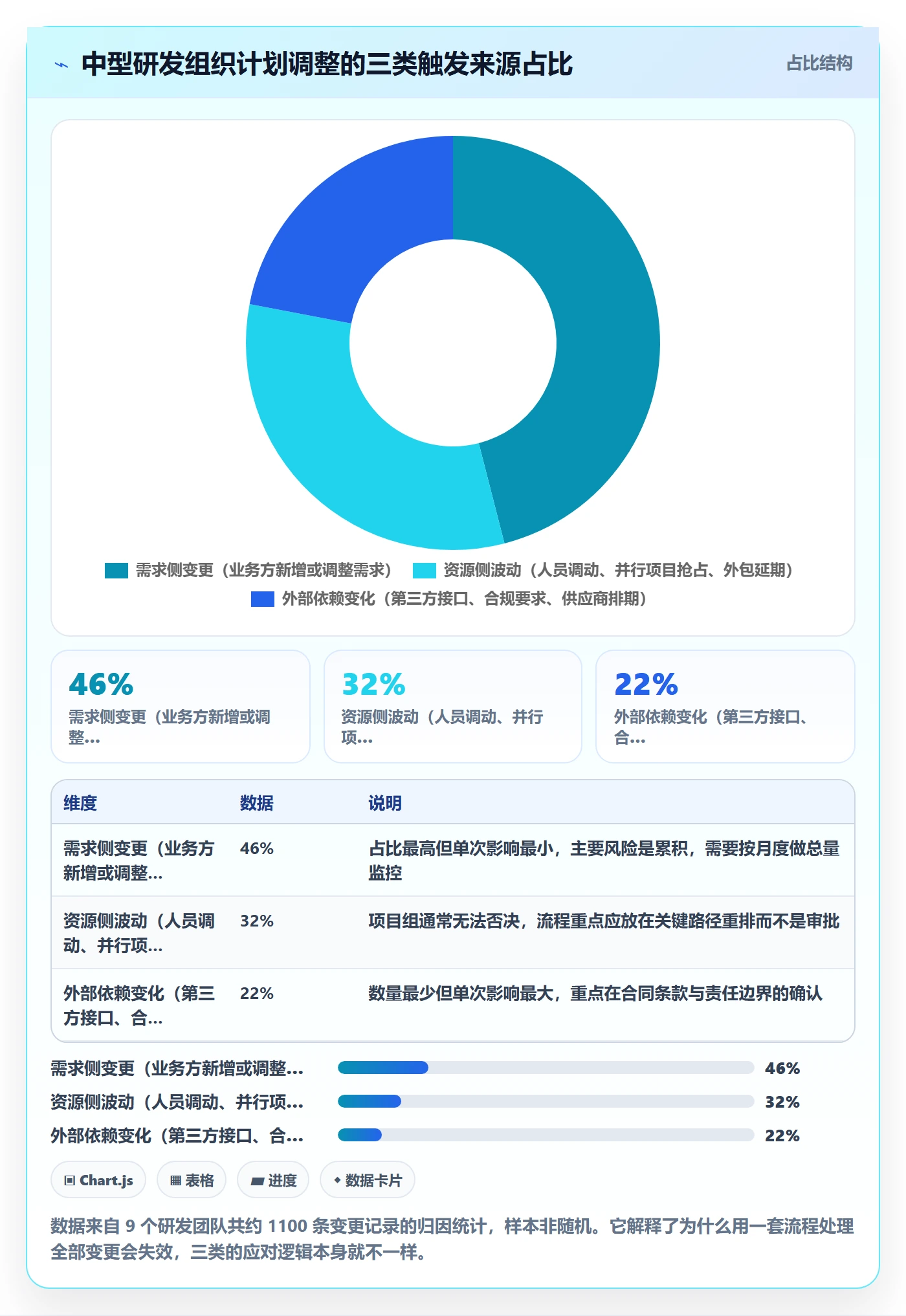

我在梳理变更台账时,习惯先把所有变更按来源归成三类。这三类的性质差异极大,用同一套流程处理一定会出问题。

  • 需求侧变更:业务方新增需求、调整优先级、修改验收标准。特点是提出频繁、单次影响小、但容易累积成范围蔓延。
  • 资源侧波动:关键成员被抽调、并行项目抢占、外包方交付延期。特点是往往由外部决定,项目组没有否决权,只能调整应对。
  • 外部依赖变化:第三方接口延期、合规要求更新、供应商排期变动。特点是不可协商,但责任边界和合同条款直接相关。

需求侧的重点是"防蔓延",资源侧的重点是"防关键路径断裂",外部依赖的重点是"把责任写清楚"。三者的评审重点、审批层级、留痕要求都不一样。

2. 一个 200 人研发组织的典型状态

我印象最深的一次梳理,对象是一家 200 人左右、同时跑 7 个项目的事业部。他们的状态在当时看来非常"正常":

  • 计划表存在共享文档里,谁都能改,没有版本说明;
  • 周会上口头同步变更,会议纪要里偶尔提一句;
  • 正式提交的变更申请一个月 2 到 3 份,但实际发生的调整每周都有 5 次以上;
  • PMO 只在跨项目资源冲突时介入,其余不参与。

换句话说,登记在案的变更只占实际变更的一小部分,而 PMO 掌握的信息量和项目的真实状态之间有一道很宽的缝隙。后来我们做了一件事:让他们连续三周把所有口头调整都记下来,哪怕只写一行。三周之后统计,登记率从表面上的 15% 左右上升到 80% 以上,同时也暴露出一个此前没人意识到的问题,同一个功能模块在三周内被反复调整了四次,每次都是小改,但累计影响相当于重做。

3. "计划赶不上变化"是结构性问题,不是能力问题

很多项目经理会自我责备,觉得计划老变是自己估算能力不行。这个归因是错的。

在一个需求还在迭代、市场还在验证、人员还在流动的组织里,计划发生变化是必然而非偶然。真正区分好坏团队的标准,不是"计划变不变",而是"计划变了之后,团队能不能在一到两天内恢复到一次对齐的状态"。

这个恢复速度,才是变更管理要优化的目标。它不是靠减少变更次数达成的,是靠流程足够轻、信息足够透明达成的。

项目规划计划调整全流程:PMO风险控制与一文讲清

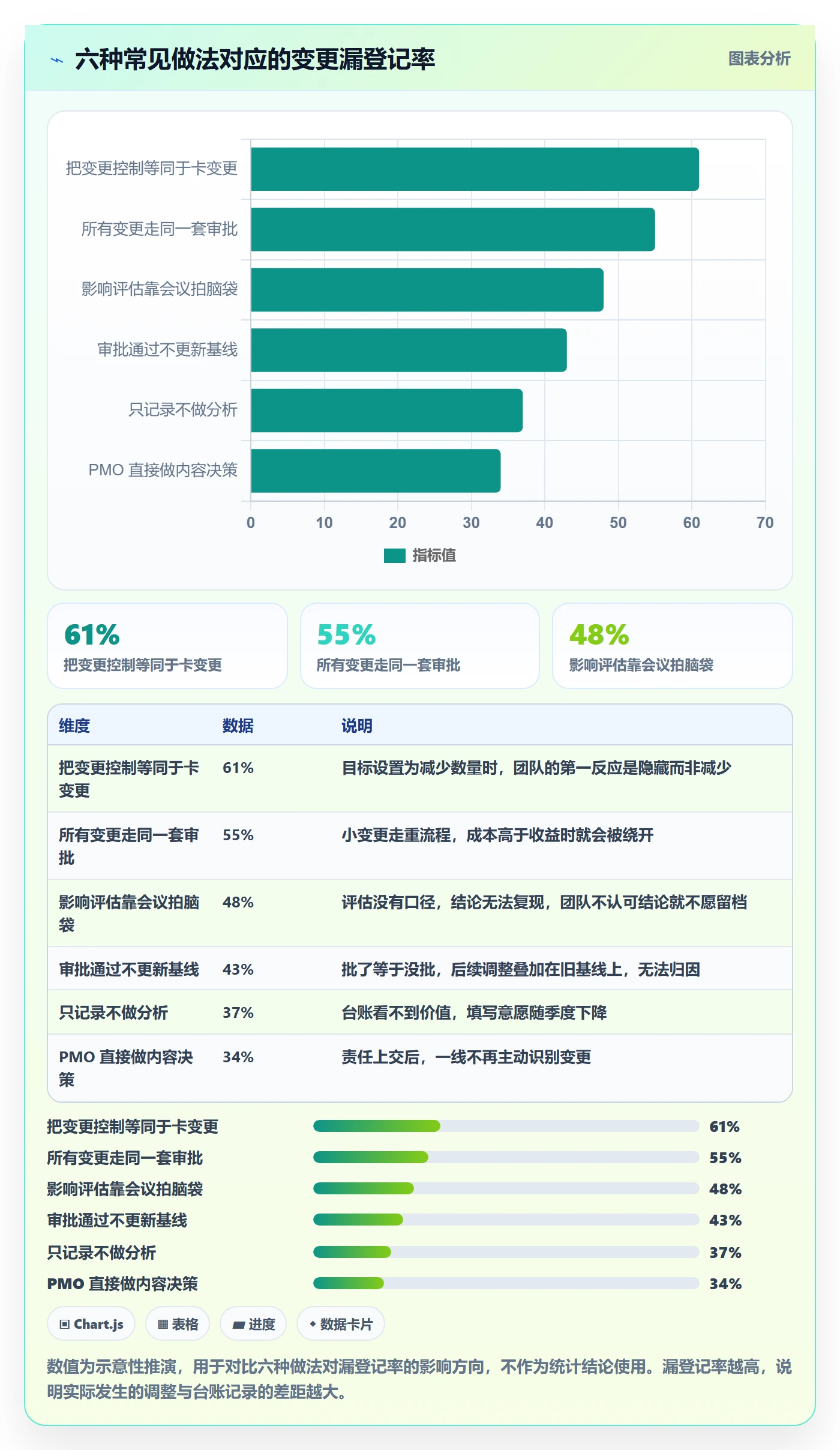

三、六个常见误区:看起来在控变更,实际在放任

下面这六种做法,我在不同公司都见过,而且它们通常都被认为是"管理规范"的表现。问题在于,它们制造的是一套看起来完整的流程外壳,实际效果可能还不如不做。

1. 误区一,把变更控制等同于卡住变更

有些 PMO 的 KPI 里直接写着"变更数量同比下降"。这个指标一旦设立,团队的行为会立刻扭曲:该提的变更不敢提,改成私下调整;或者把一个大的变更拆成三个小的,绕过审批阈值。

变更数量下降不是成果,变更登记率上升才是。如果一个季度里登记的变更变多了,很可能是之前被隐藏的调整终于浮出水面了,这是好事。

2. 误区二,所有变更走同一套审批

一份调 2 人天的文案修改和一份影响交付日期三周的范围调整,走完全相同的流程。结果是前者的处理成本远超变更本身的价值,后者又因为夹杂在一堆小单里而得不到足够关注。

这类流程运行的典型症状是:审批队列越排越长,PMO 每天的精力都花在催单和走形式上。

3. 误区三,影响评估靠开会拍脑袋

我参加过很多次变更评审会,实际过程是这样的:项目经理说"这个改动大概会影响两天",测试负责人说"我这边可能要多测一轮",然后主持人问"那大家觉得行不行",大家点头,通过。

这个过程里没有任何可复用的评估口径,所有的判断都依赖在场人的临场感觉。会议开完,没有人能说清"两天"是怎么算出来的。没有口径的评估等于没有评估,它只是把决策责任分散到了会议室里的每一个人身上。

4. 误区四,审批通过就算完事

这是造成后续所有混乱的根源。变更批了,但没有同步更新基线版本,没有更新下游任务的前置依赖,没有通知关联团队。三天之后,测试组拿着旧版本的计划在等一个已经被改掉的功能。

我称这种情况为"批了但没落地"。它制造的损失通常比不批还大,因为团队会以为自己已经对齐了。

5. 误区五,只记录不分析

有一类团队台账做得很细,每次变更都有完整记录。但季度末没有人去回看这份台账,看不出哪些模块反复被调整、哪类变更的返工率最高、哪个业务方的需求稳定性最差。

台账不产生洞察,就等于一堆占用存储的文字。变更数据的价值在于揭示模式,而不是证明记录本身存在过。

6. 误区六,PMO 替项目经理做决定

有些 PMO 在评审会上直接拍板"这个不做"或者"这个必须做"。这在短期里会让流程看起来很有权威,长期看会让项目经理把所有判断责任上交,PMO 自己也变成了业务方的对立面。

更合适的边界是:PMO 负责流程是否走完整、评估口径是否被遵守、风险是否被充分提示;做不做、先做哪个,是业务方和项目经理共同承担的决策。PMO 可以行使的是"程序性否决",比如影响评估缺失、关键路径未确认时退回,而不是"内容性否决"。

项目规划计划调整全流程:PMO风险控制与一文讲清

四、专业判断逻辑:六步流程与每一步该做什么判断

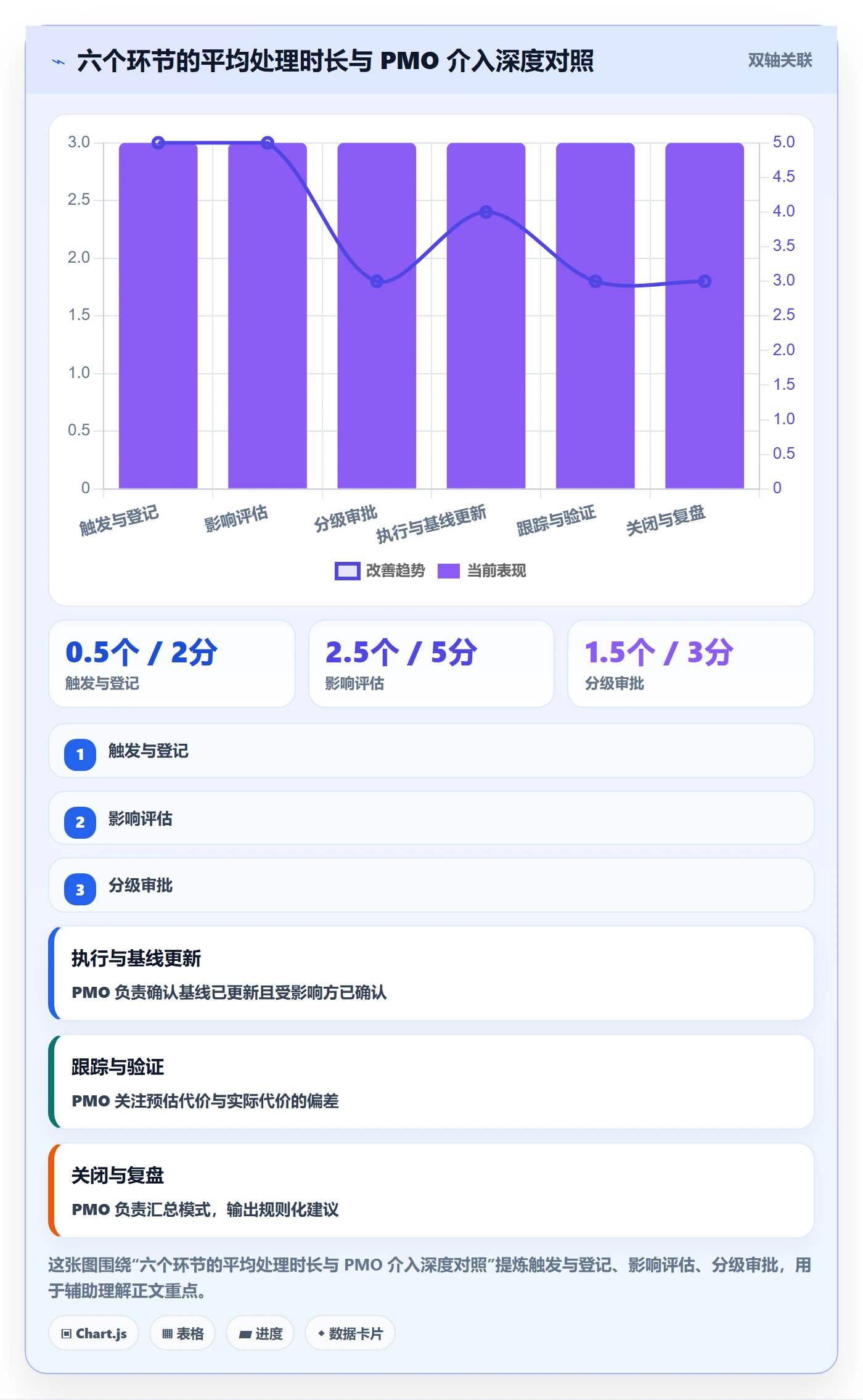

下面这套流程,是我在多家公司实际跑过之后收敛出来的版本。它的重点不在步骤数量,而在每一步 PMO 该做什么判断、按什么标准判断。步骤本身可以有六步也可以有五步,判断口径才是核心。

1. 先分清四个概念

第一件事是把四个词分清楚,因为很多流程混乱的根源是概念混乱。

  • 规划:确定项目的目标、范围边界、交付节奏,回答"要做成什么"。它比计划更稳定,通常只在项目目标发生实质变化时才调整。
  • 计划:把规划拆成可执行的时间、任务、人力和交付节点,回答"怎么做、谁来做、什么时候做完"。它是动态的。
  • 基线:被正式确认、冻结下来用于对比的计划版本。它不是最高版本,而是"算数的那个版本"。
  • 变更:相对于基线发生的、需要被评估和批准的调整。没有基线,就没有严格意义上的变更,只有"计划又更新了"。

这四者的关系可以理解成一个链条:规划决定计划的范围,计划冻结成基线,基线之外的调整构成变更。链条断在哪一环,后面的管理动作就会失效。如果一个团队连基线都没有,那讨论审批层级是没有意义的。

2. 第一步,触发与登记:谁来提,记什么字段

变更的起点不是审批,是登记。登记环节要解决三个问题:谁有权提出、什么情况下必须登记、登记至少要包含哪些字段。

我的建议是任何角色都可以提出变更,但只有项目经理和 PMO 有权决定是否进入评估。提出权开放,能保证问题不被压住;评估入口收窄,能保证流程不被淹没。

关于"什么情况下必须登记",不要写成"所有变更",那等于没写。我给的口径是三条,满足任意一条就必须登记:

  1. 影响任一个人的工作量超过 1 人天;
  2. 跨越两个及以上团队或职能;
  3. 影响任何一个对外承诺的交付节点。

这三条口径的好处是可以用事实判断,不依赖主观感受。

(1)PMO 在此处的判断点

判断提出的事项是否属于"变更",还是属于"执行中的正常偏差"。一个任务从周三挪到周五,如果它是独立任务且不影响他人,这是排期微调,不是变更。区分标准就是上面三条口径其中任意一条是否成立。

(2)登记字段不宜过多

我见过一份 32 个字段的变更申请单,实际填写率不到 30%。字段越多,填写质量越差。建议初次落地的组织把必填字段控制在 10 到 14 个之间,剩下的字段按需补充。具体的字段结构我在第八章给出一份可直接使用的清单。

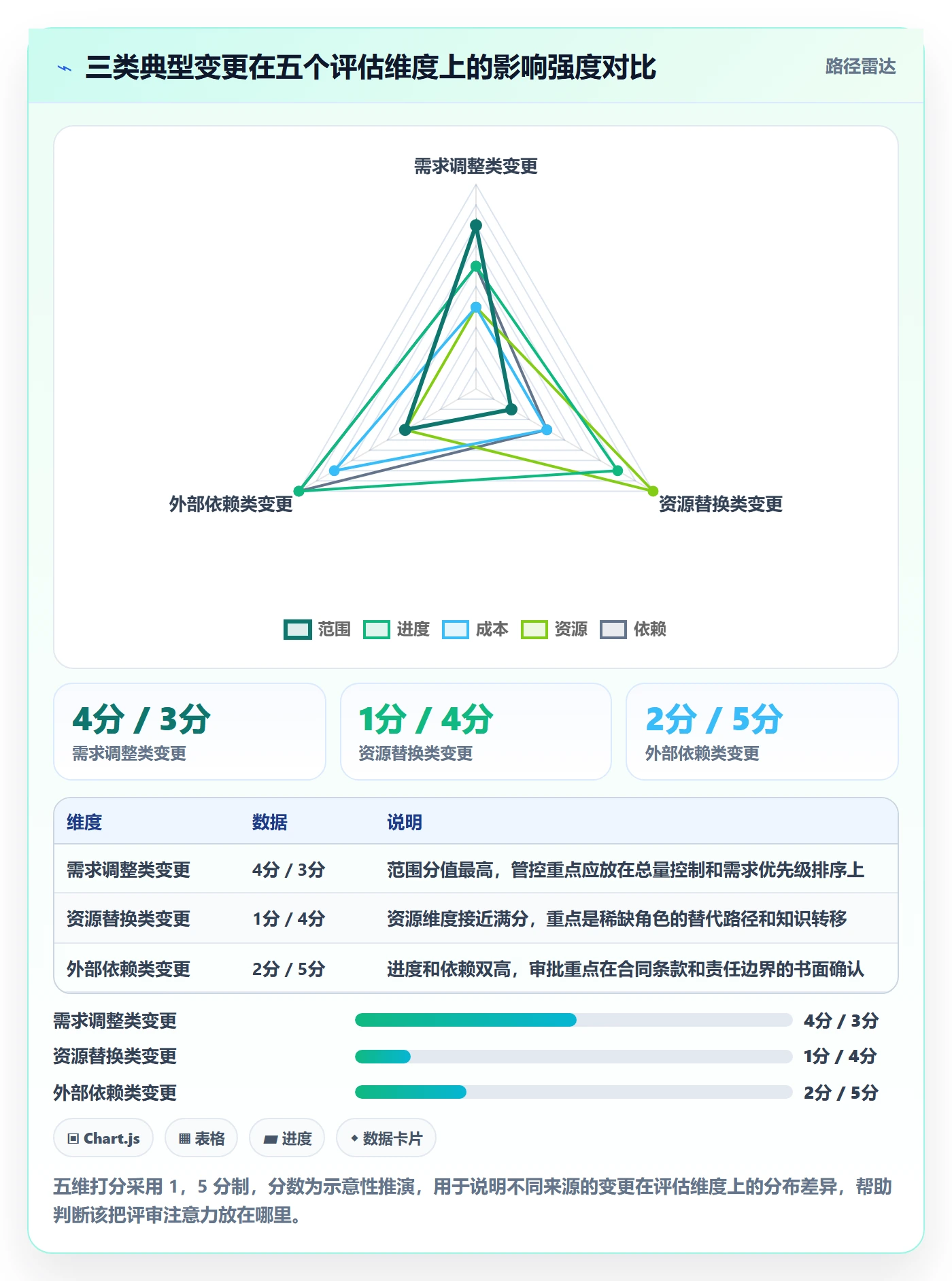

3. 第二步,影响评估:五个维度怎么快速评

影响评估是整个流程里唯一必须由 PMO 深度主导的环节。它的目的是把"我觉得影响不大"变成一组可以对照的分数。

我常用的是五个维度,每个维度按 1 到 5 分打分,5 分代表影响最大:

  • 范围:是否新增了原本不在范围内的工作内容;
  • 进度:是否影响关键路径上的任务,是否影响对外承诺日期;
  • 成本:是否带来额外的采购、外包或加班成本;
  • 资源:是否需要调动其他项目的人员,是否涉及稀缺角色;
  • 依赖:是否影响上下游团队、外部供应商或合同条款。

打分不是为了精确,是为了让不同的变更之间可以横向比较。当一份变更单上写着"进度 5 分、依赖 5 分",它自动就会被归到重大变更,而不需要谁来开一场会争论它重不重要。

(1)1 到 5 分的锚点要写清楚

只有分数没有锚点,打分还是会变成主观游戏。我的做法是给每个维度的 1 分、3 分、5 分各写一句具体描述。比如进度维度上,3 分对应"影响关键路径但可以通过内部调整吸收,不影响对外日期",5 分对应"直接导致对外承诺日期推后"。有了锚点,不同人的打分才会趋于一致。

(2)评估时长要设上限

影响评估拖太久,会变成另一种形式的卡壳。我的经验是一般变更的影响评估控制在 2 个工作日内完成,重大变更不超过 5 个工作日。超过这个时长还没结论,说明信息不足,应该退回给提出方补充材料,而不是继续在流程里挂着。

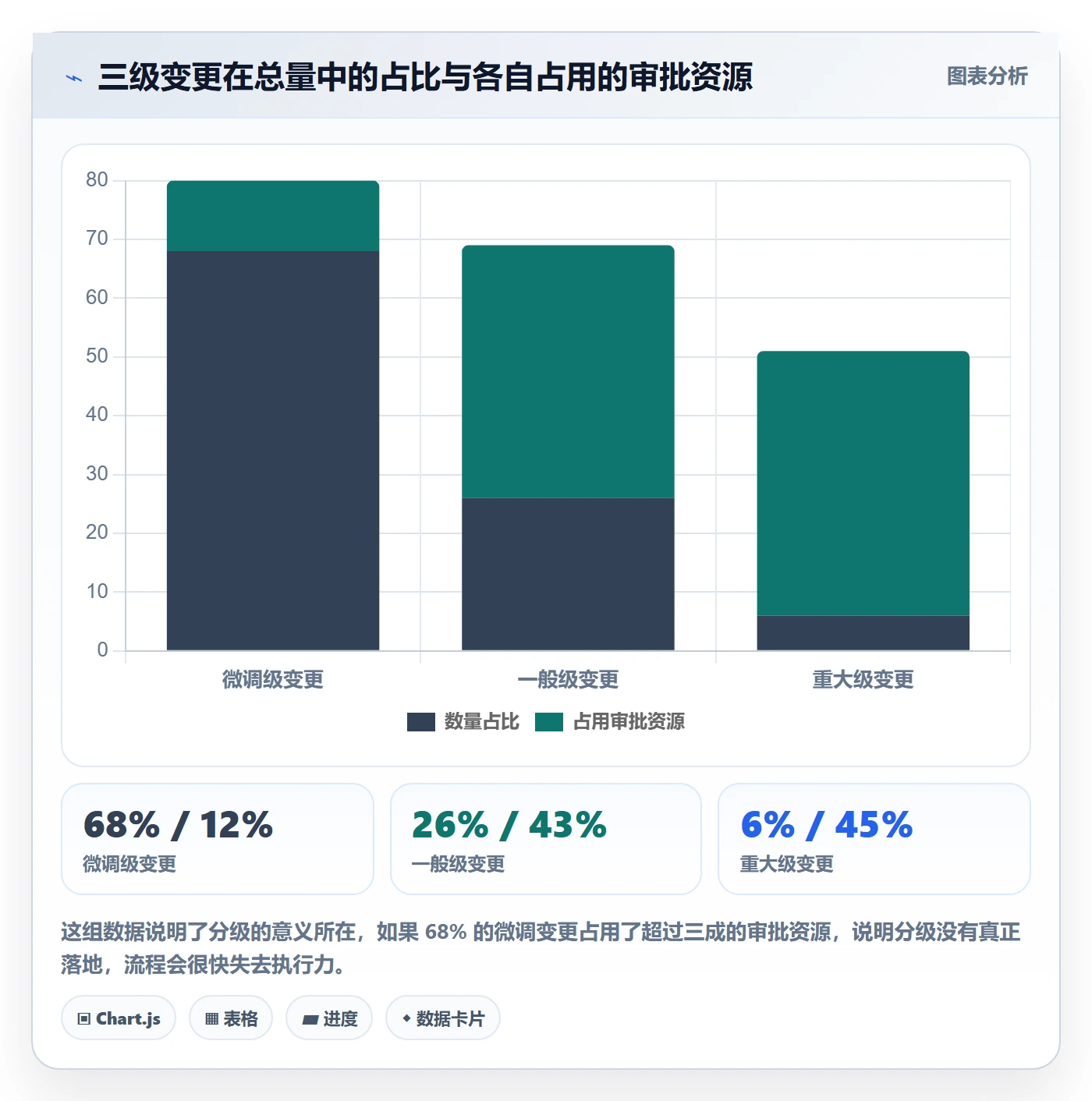

4. 第三步,分级审批:三级判定标准与各自的通道

分级是整个流程里最能体现 PMO 专业度的地方。分得太粗,等于没分;分得太细,执行不下去。我用的是三级,判定口径同时看分值和事实条件。

分级 判定口径 审批通道 典型处理时长
微调 五维总分 ≤ 8 分,影响人数 ≤ 3 人,不跨团队,不触及关键路径 项目经理确认 + 台账登记,无需上会 0.5 个工作日
一般 五维总分 9,15 分,或跨 1 个团队,或触及关键路径但可内部吸收 项目经理 + 相关职能负责人书面确认,PMO 复核 2 个工作日
重大 五维总分 ≥ 16 分,或变更对外承诺日期,或跨 2 个以上团队,或触及合同条款 变更评审会集体决策,PMO 主持 5 个工作日

这套分档的关键不在数字本身,而在于微调通道一定要真的能走通。如果一个微调申请还要等 PMO 排期,这套分级就失效了,团队会退回到私下沟通。

(1)审批人缺席怎么办

这是实操里最常见的问题。变更卡在某个负责人出差或者没看消息上,一卡就是三四天。我的做法是为每一级审批设定默认代理人,并在流程里明确"超过规定时限未回复视为无异议,但需在台账中标注"。沉默视为同意听起来有风险,但它比流程长期堵塞的风险小得多,而且有台账留痕可以追溯。

(2)分级不是固定的

分级阈值应该随组织成熟度调整。刚开始落地的组织,我通常把微调的门槛设得更高一些,先让大家愿意用这套流程;跑顺之后再逐步收紧。先让它跑起来,再让它跑准,顺序不能反。

5. 第四步,执行与基线更新:为什么"先改计划再干活"更安全

审批通过之后,有一个动作绝对不能省:更新基线。我见过太多团队批完就直接开工,计划表还是上一版,等到下次评审才发现两份东西对不上。

"先干活后补计划"的危险在于,所有下游判断都建立在过期的信息上。依赖这条任务的团队会按旧时间排期,测试会按旧范围准备用例,而这一切在你更新基线之前都不会被发现。

(1)基线更新要有版本号

我的做法是每次基线更新生成一个新版本号,并在版本说明里写清三件事:相对上一版改了什么、为什么改、由哪份变更单触发。这三行说明,是未来做项目复盘时最有价值的材料。

(2)更新完必须通知到受影响方

不是发一条群消息,而是逐个确认受影响的团队已经看到了新版本。这一点在跨部门项目里尤其重要,因为不同部门的信息获取渠道往往不一样。我通常要求更新基线后的 24 小时内完成确认回执。

6. 第五步,跟踪与验证:怎么确认调整真的生效

变更执行之后,需要验证两件事:调整本身有没有按预期完成,以及调整有没有带来新的问题。

第一件事容易做,看任务状态就行。第二件事更容易被忽略。比如一个需求变更确实按时做完了,但它导致原本已经通过测试的模块需要重新回归,这个成本在变更单上往往没有体现。

验证环节要回答的是"这次调整的实际代价和预估代价差多少"。差值持续偏大的团队,说明影响评估的口径需要校准。

7. 第六步,关闭与复盘:把个案沉淀成规则

变更关闭不是终点。真正让流程产生复利的,是每季度一次的模式复盘。

复盘只需要回答三个问题:哪些模块或功能被反复调整、哪一类变更的预估偏差最大、哪些流程环节平均耗时最长。这三个问题的答案,可以直接指导下一季度的流程优化。比如发现某模块三个月内被调整 11 次,那问题可能不在变更流程,而在需求前期的确认方式。

(1)复盘的产出要落到规则上

如果复盘结论只是"以后要加强沟通",那这次复盘白做了。有效的结论应该长这样:涉及支付模块的需求变更,评估阶段必须由测试负责人共同确认回归范围。这是可以写进流程文档、下次直接执行的规则。

项目规划计划调整全流程:PMO风险控制与一文讲清

项目规划计划调整全流程:PMO风险控制与一文讲清

项目规划计划调整全流程:PMO风险控制与一文讲清

五、数据观察:流程落到系统里之后,哪些指标真的变了

前面四章讲的都是方法论。这一章讲一个更实际的问题:当这套流程从文档和表格迁移到项目管理系统里之后,实际会发生什么变化。

1. 我跟踪的四个指标

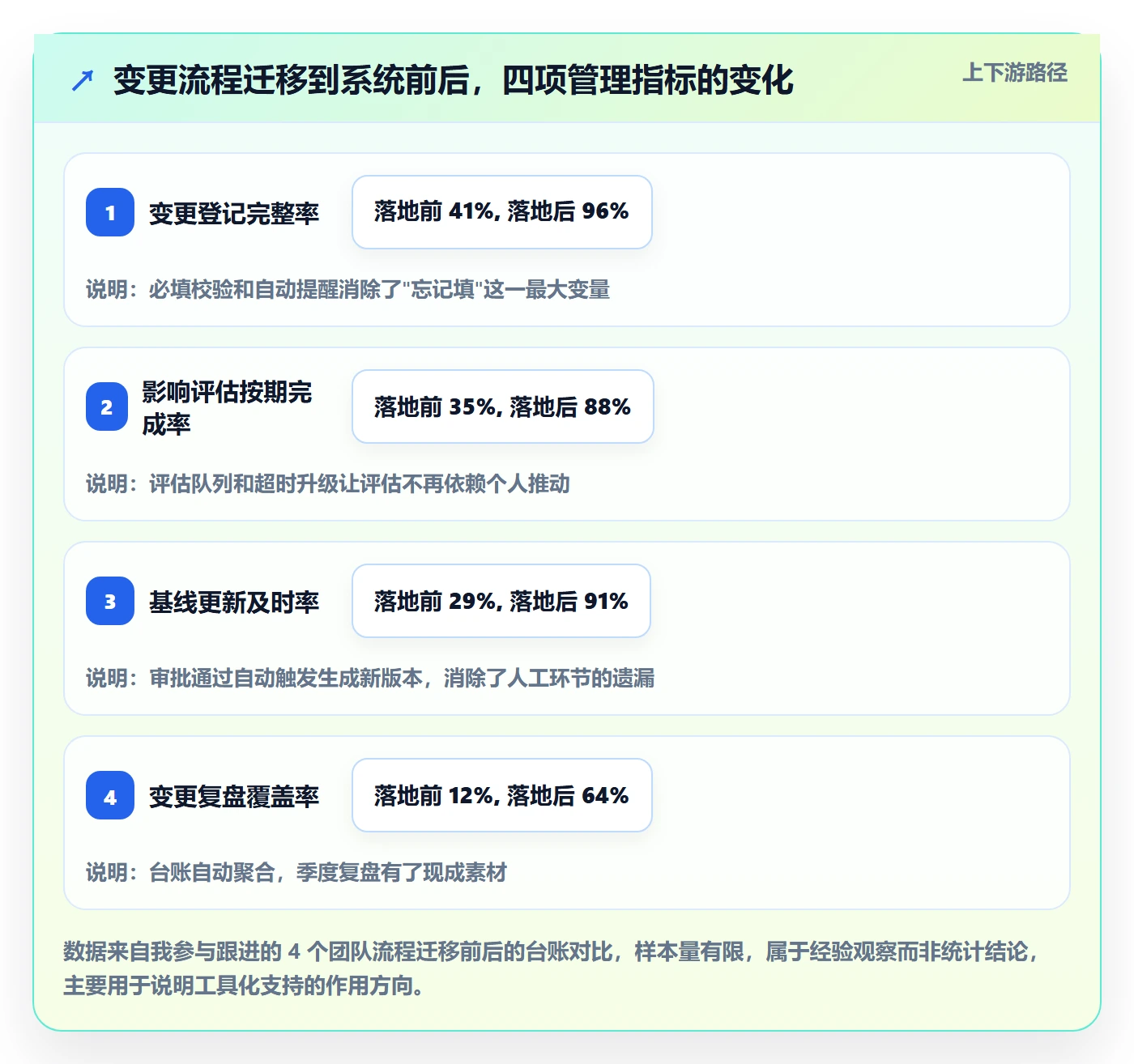

在协助团队落地这类流程时,我会同时跟踪四个指标。它们不是考核指标,而是用来判断这套流程有没有真正跑起来:

  • 变更登记完整率:必填字段的填写完成比例;
  • 影响评估按期完成率:在规定时限内完成评估的比例;
  • 基线更新及时率:审批通过后 24 小时内完成基线更新的比例;
  • 变更复盘覆盖率:季度内被纳入模式复盘的变更比例。

这四个指标的共同点是,它们衡量的都是动作有没有真的发生,而不是结果好不好。结果指标受太多因素影响,不适合用来诊断流程本身。

2. 工具支撑带来的实际变化

用共享文档 + 线下沟通的方式来跑这套流程,最大的问题是每个环节都需要人主动去推动。登记要催、评估要问、基线更新要提醒、通知要一个个发。PMO 的精力大量消耗在推动动作上,留给判断的时间反而不多。

把流程迁移到项目管理系统之后,变化最明显的不是效率,而是动作的自动发生。变更单提交后自动进入评估队列,评估超时自动升级提醒,审批通过后自动生成基线版本并推送给受影响方,台账按季度自动聚合出模式分析。

以 PingCode 为例,它在这类场景里的表现有几个点值得说。它主要服务中大型企业及 100 人以上组织,这个定位刚好对应我前面提到的那类问题最集中的团队规模,项目多、跨团队协作频繁、变更量大且来源复杂。它把需求、迭代、测试、缺陷放在同一条数据链上,一份变更单可以直接关联到受影响的需求条目、任务和测试用例,影响评估这个最费时间的环节,很大程度上变成了"在系统里看关联范围",而不是"挨个去问"。

另外有一点对 PMO 很实用:变更的完整链路是可以回溯的。从变更提出、评估打分、审批意见到基线版本变化,全部挂在一起。前面提到的那种"翻一下午聊天记录还说不清"的情况,基本不会出现。

PingCode 支持私有化部署,这对数据不能出内网的组织来说是一个实际选项;同时它支持 Jira 平滑迁移,对于正在做国产替代选型的团队,迁移成本和数据映射是比较现实的考量因素。

3. 迁移和选型时容易忽略的两件事

(1)字段映射比功能清单更重要

从旧系统迁移时,真正花时间的不是功能能不能对上,而是历史数据里的字段怎么映射。变更原因、影响范围、审批意见这些字段的格式,两边几乎不可能完全一致。我的建议是迁移前先做一次字段盘点,把历史数据分成"必须完整迁移""迁移摘要即可""可以归档不迁"三类,否则很容易陷入无休止的清洗工作。

(2)流程配置要留出简化通道

很多系统实施的时候,会不自觉地把流程配得比制度还严格,每一级审批都设成必经节点,没有代理人和超时处理。结果就是线上流程比线下还慢,团队立刻退回到线下沟通。系统配置的严格程度,应该略低于制度要求,留出弹性空间。

项目规划计划调整全流程:PMO风险控制与一文讲清

六、不同情况下的行动建议

同一套流程在不同组织里落地的方式差别很大。这一章按组织规模、项目类型、紧急程度三种维度给出具体建议。

1. 按组织规模配置流程

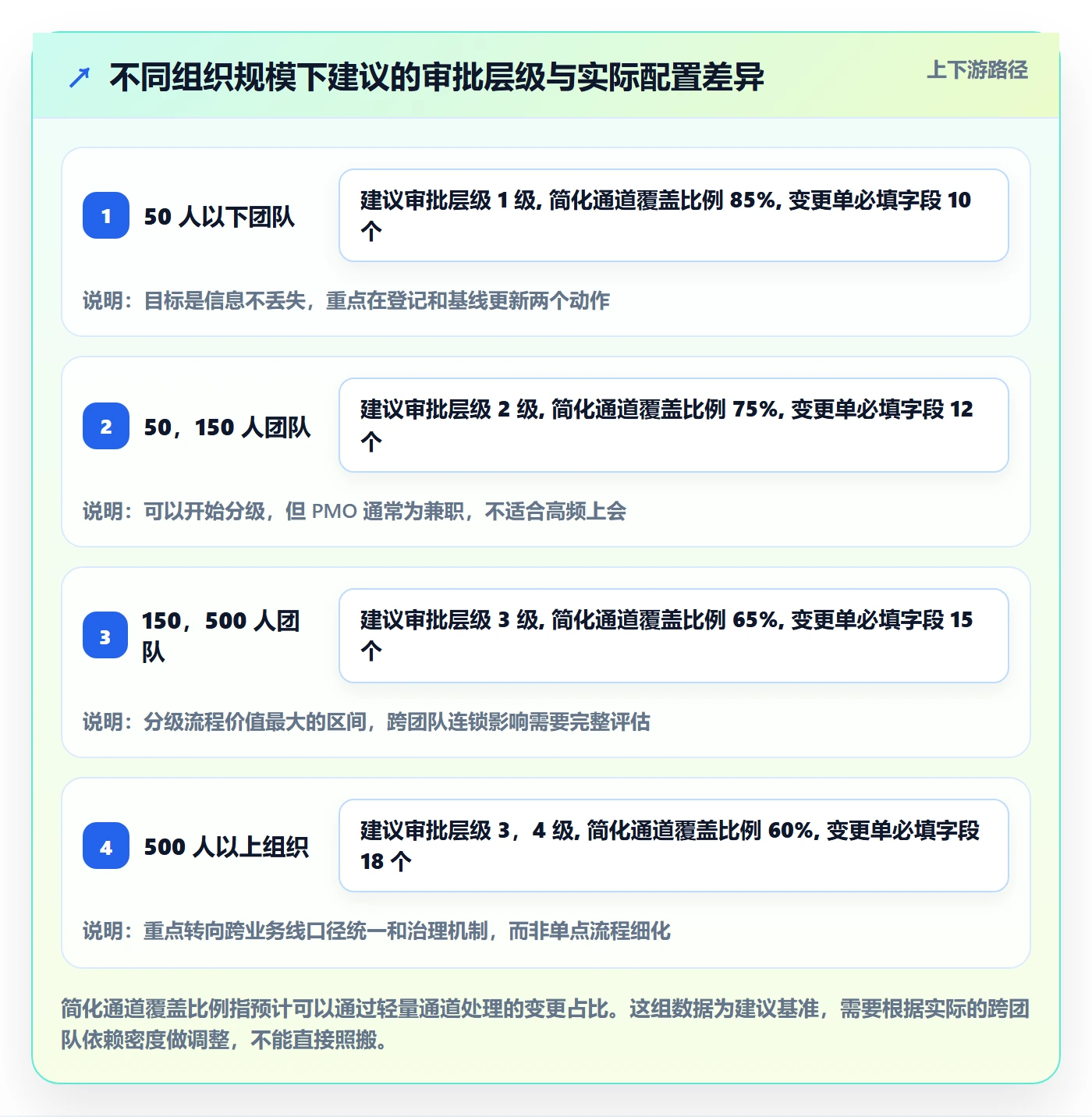

规模决定了流程可以有多复杂,这是最基础的约束条件。

  • 50 人以下的团队:不建议设多级审批。把变更登记和基线更新这两个动作做扎实就够了,审批由项目经理和业务方直接沟通确认。此时流程的目标是"别丢信息",不是"控权限"。
  • 50 到 150 人:可以引入两级分级,微调和一般变更分开。PMO 可能还是兼职,重点放在影响评估的口径上,不要急着上评审会。
  • 150 到 500 人:这是分级流程价值最大的区间。跨团队协作频繁,变更的连锁影响明显,建议完整跑通三级分级和季度模式复盘。
  • 500 人以上:需要考虑跨部门、跨事业部的审批边界,以及不同业务线之间的口径统一问题。此时更重要的是治理机制,而不是单点流程。

(1)规模判断要看项目数,不只看人数

一个 300 人但同时跑 15 个强耦合项目的组织,流程复杂度需求可能比 600 人但项目相对独立的组织更高。判断依据应该是跨团队依赖的密度,而不只是人头数。

2. 按项目类型调整重点

  • 交付型项目(To B 定制、实施类):变更主要来自客户,重点在合同条款和验收标准的边界管理。每次变更都要确认是否触发合同变更。
  • 产品型项目(自研产品迭代):变更主要来自内部优先级调整,重点在总量控制。建议按月度看变更总投入占迭代容量的比例,这个比例长期超过 25% 说明前期需求确认有问题。
  • 内部系统建设类项目:需求方就是内部部门,最大风险是需求蔓延且无人为此负责。建议明确一个需求决策人,所有变更必须由该角色确认。

3. 按紧急程度给出处理方式

紧急变更是流程最容易被击穿的地方。如果你不设计紧急通道,团队一定会自己发明一个。

紧急程度 处理方式 补办要求
常规 走标准分级流程 无
紧急(影响 48 小时内的交付) 可先执行,由项目经理和一名相关职能负责人共同口头确认 24 小时内补齐登记和影响评估
特急(线上事故、合规风险) 项目经理直接决策执行 48 小时内补齐登记,并在下一次评审会上说明

紧急通道的关键不在于允许先做,而在于补办要求必须是硬的。如果补办环节可以无限期拖延,紧急通道就会变成主通道。

(1)定期检查紧急通道的使用比例

我的经验值是:紧急通道的使用比例长期超过 15%,说明流程的正常通道有问题,可能是审批太慢,可能是评估太繁琐。这个比例本身就是一个流程健康度指标。

项目规划计划调整全流程:PMO风险控制与一文讲清

七、不同情况下的取舍

这一章讲的是没有标准答案的部分。流程设计本质上是一系列取舍,理解取舍的代价,比记住某个"最佳实践"更有用。

1. 速度与可控之间的取舍

这是最根本的一组矛盾。流程越完整,单次变更的处理时间越长;流程越轻,信息丢失的风险越高。

我的判断标准是看变更的不可逆程度。如果这次调整改错了,能不能低成本退回去?能退回的,走轻流程;不能退回的,比如已经对外承诺的日期、已经签了合同的交付范围,必须走完整流程。

可逆性比变更金额更适合作为分级的辅助依据,因为它直接对应风险。

2. 审批层级与一线效率之间的取舍

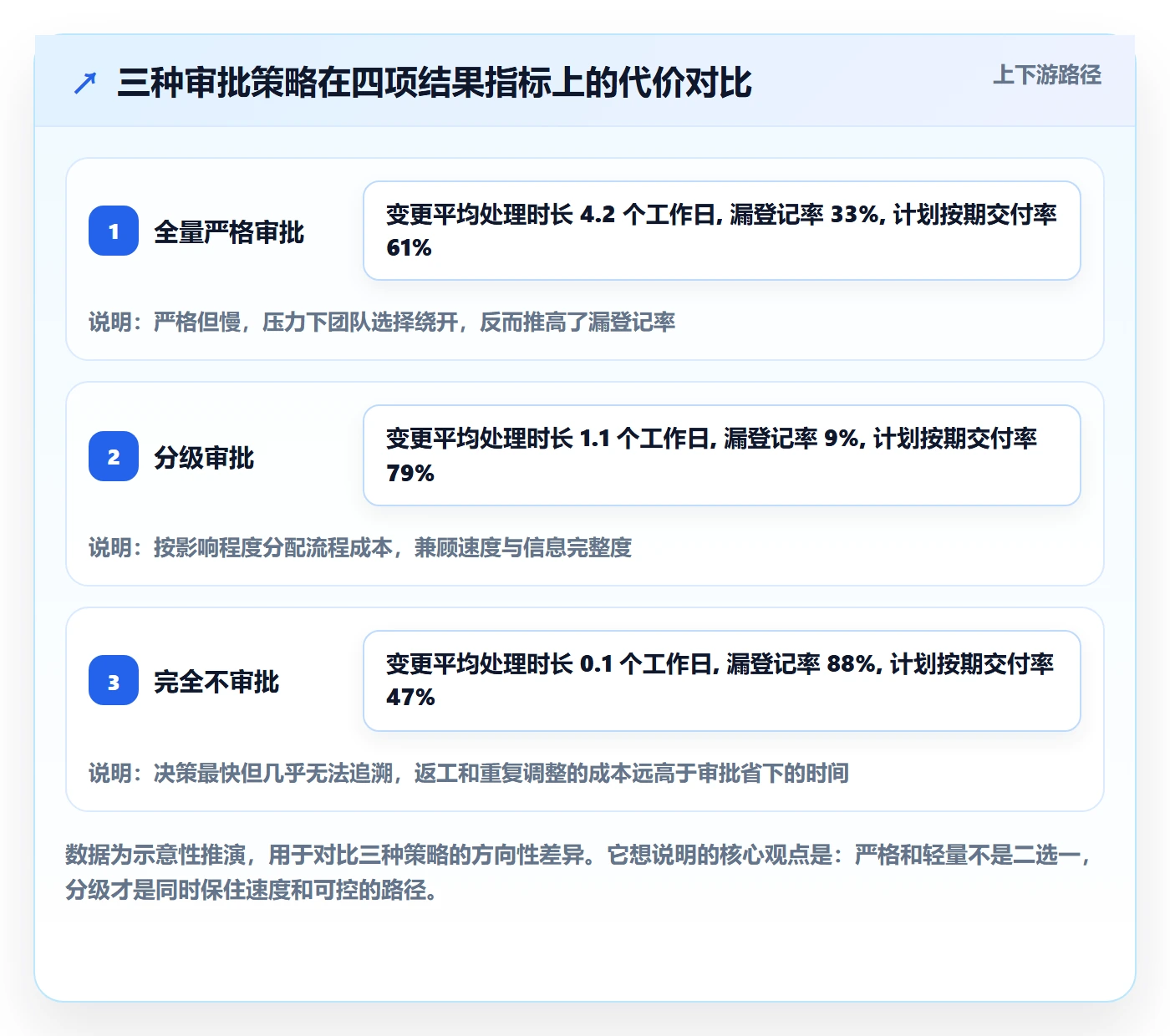

每增加一级审批,平均会延长 0.5 到 1 个工作日。这个成本对微调来说是不可接受的,对重大变更来说是可以接受的。所以审批层级应该与变更的影响范围挂钩,而不是与组织层级挂钩。

我见过一些公司规定"所有变更都要部门总监签字",理由是要体现重视。实际结果是总监每天签二十几个单子,没有一个是他真正看过内容的。这种签字带来的是心理安慰,不是风险控制。

3. 流程完整性与执行成本之间的取舍

最完整的流程需要每个变更都做详细评估、都有会议记录、都有复盘。这套东西在变更量小的时候可行,在变更量大的时候必然崩掉。

我的建议是按分级投入不同的流程成本:微调只登记不评估,一般变更做轻量评估不写会议记录,重大变更才走完整流程。把资源集中在真正重要的 6% 上。

4. 自建与采购之间的取舍

流程工具的选择也是取舍。用表格和文档自建,成本低、灵活,但依赖人的自觉,规模一上来就会失效。采购成熟平台,初期配置有成本,但流程能自动化运行,数据能自动聚合。

判断的临界点,我通常看两个条件:同时运行的项目数超过 8 个,或者变更单月均超过 30 条。达到这两条中的任意一条,用表格管理变更的隐性成本就会超过工具成本,因为 PMO 花在推动动作上的时间会挤占判断时间。

取舍维度 偏严格的一侧 偏轻量的一侧 判断依据
流程速度 不可逆变更走完整流程 可逆变更走轻量通道 改错之后能否低成本退回
审批层级 影响跨部门时上探一级 影响单团队时团队内决策 影响范围而非组织层级
评估深度 重大变更做书面评估 微调只做登记 变更分级结果
工具形态 项目数多时用系统承载 项目数少时用表格起步 项目数与变更月均条数

项目规划计划调整全流程:PMO风险控制与一文讲清

八、可以直接抄走的落地清单

最后附上三份可以直接使用的清单。它们是我在实际项目里反复调整过的版本,你可以按自己的组织情况删改,但不建议一开始就往上加内容。

1. 变更申请必填字段清单

下面这份字段结构可以直接用,也可以按 JSON 格式配置到项目管理系统的表单里:

{
"变更编号": "CR-2026-0143",

"提出人": "业务方 / 项目经理 / 技术负责人",

"提出日期": "2026-03-11",

"变更来源": "需求侧 / 资源侧 / 外部依赖",

"原基线版本": "BASELINE-v3",

"变更内容": "一句话说清改什么,不超过 80 字",

"影响维度打分": {

"范围": 3,

"进度": 4,

"成本": 2,

"资源": 2,

"依赖": 3

},

"是否触及关键路径": true,

"预计增加人天": 8,

"影响交付日期": "2026-04-30 → 2026-05-08",

"分级结论": "一般变更",

"审批人": "项目经理 + 测试负责人 + PMO 复核",

"审批结论": "批准 / 驳回 / 延期决策",

"基线更新版本": "BASELINE-v4",

"关闭日期": "2026-05-12",

"复盘结论": "预估 8 人天,实际 11 人天,偏差来自回归范围漏估"

}

这份结构里,真正被反复使用的只有三项:影响维度打分、是否触及关键路径、影响交付日期。其余字段的作用是留痕和复盘,填写时不必追求完整表述,能看懂就行。

2. 影响评估五问

如果时间紧到只能做一件事,就回答这五个问题。它们能在十分钟内完成一次粗略但可用的影响评估:

  1. 这次调整会影响哪些人?说出具体名字或角色,不要写"相关部门"。
  2. 最晚什么时间需要开始动手,才能不影响对外承诺的日期?
  3. 有没有哪个已经完成的工作会因为这次调整而需要重做?
  4. 有没有别的团队或供应商需要同步调整他们的计划?
  5. 如果这次调整做错了,退回来需要多少成本?

第五个问题最容易被跳过,但它往往是决定走快通道还是完整流程的关键。退回成本高的调整,即使看起来很小,也应该走更严的流程。

3. 分级审批对照表

把前面第四章的分级标准做成一张可以贴在墙上的表,是落地阶段最有效的动作。团队需要的是能在两分钟内查到"我这个变更该找谁",而不是一份需要通读的制度文档。

这张表建议只保留三列:分级、判定条件、找谁批。判定条件用可观察的事实描述,不要用"影响较大"这类需要主观判断的词。比如"影响交付日期超过 3 个工作日"就比"影响较大"好得多。

4. 上线前必须先确认的三件事

在正式推行这套流程之前,有三件事必须先确认,否则会很快失效:

  • 当前基线是哪一版:如果答不上来,第一次变更之前先把当前状态确认为基线;
  • 微调通道谁有权批:这个人必须在团队内部,不能是跨部门领导;
  • 台账谁来维护:如果没人维护,三个月后这份数据就没有任何参考价值。
八、可以直接抄走的落地清单

结语

回到开头那个问题:一份更新到第23版的计划表,为什么没人说得清中间发生了什么。答案不是团队不努力,而是他们把精力花在了"跟上变化"上,没有花在"让变化留下痕迹"上。

这篇文章的核心观点其实只有一句话:计划调整的流程不是为了卡住变更,而是为了让每一次调整都有依据、有归属、有收尾。流程的价值不在于它有多少个步骤,而在于每个步骤上有没有一个清晰的判断标准,什么该登记、谁来评、评到什么程度、批完改什么、改完怎么验证。

如果要把这套东西落地,我的建议是从最小的动作开始:先在一个项目上做两周的变更全量登记,哪怕只记三行。两周之后你会拿到一份真实的变更分布,它会告诉你这个团队的变更主要来自哪里、哪些环节最容易卡住。有了这份数据,再决定要不要分级、分几级、用什么工具承载,判断会靠谱得多。

流程是长出来的,不是画出来的。先让它跑起来,再让它跑准。

常见问题解答(FAQ)

1. 小范围的计划调整要不要走完整审批流程?分级标准怎么定?

我们团队几十个人,项目里天天有人要挪任务、加一两天工期,如果每个都提变更单走审批,PMO 就成了盖章机器,大家也会绕开我;可要是全放开,又怕哪天突然发现里程碑已经悄悄滑了两周。我到底该按什么标准切分?

核心不是按变更大小切,而是按‘是否触碰对外承诺与关键路径’切。落地上可以设三档:第一档是微调,指不占关键路径、不消耗总缓冲、不改交付日期,只在项目组内调整任务顺序或负责人,这类只需在统一的变更登记表里记一笔,由项目经理确认即可,周报里体现;

第二档是一般变更,指占用关键路径但能被总缓冲吸收,或涉及跨职能资源调配但不改对外日期,由 PMO 联合相关职能负责人审批,建议约定 2 个工作日内必须给出结论;第三档是重大变更,指改变交付日期、合同范围、预算总额或对外承诺,必须上变更控制会,由业务方与交付方共同签字确认。

这里的关键判断依据是三条硬线:交付日期、总预算、对外承诺范围,任何一条被触碰就必须升级,其余都可在低档处理。具体阈值(比如工期浮动是否超过 3 天、成本浮动是否超过 5%)要按你们组织的历史波动水平自己定,照抄别人的数字没有意义。

另外提醒一句,简化通道不等于不记录,低档变更如果连登记都没有,三个月后你连‘计划为什么变这样’都说不清。

2. 项目一开始就没建基线,计划已经改得面目全非,现在该怎么‘止血’而不是从头重做?

接手一个中途的项目,翻遍文档才发现压根没有正式基线,进度表已经被改了十几个版本,谁也说不清最初承诺的是什么。老板让我‘把计划重排一下’,可我真不知道从哪下手,是从头做一版全新的,还是先把现状冻住?

先冻结点,不要先重排。具体做法分三步:第一步,花半天到一天做一次现状盘点,把已完成、进行中、未开始的任务分别列出来,同时记录当前实际资源占用情况和各里程碑的真实偏差,这份东西就是你的‘临时基线 v0’,它不代表理想状态,只代表事实;

第二步,只对未完成部分重新编排,已完成的部分不再重排,很多人重做计划时最大的浪费就是把已经发生的工作又“计划”了一遍,已发生的事只能被记录,不能被计划;

第三步,在临时基线上明确写清三件事:生效日期、有效期限、以及它所依赖的假设条件(比如某个外部接口按当前节奏交付),并注明这版基线是临时性的,正式基线将在 PMO 评审后替换。判断依据很简单:基线的唯一作用是提供变更的参照系,一个写清假设条件的临时基线,比一个永远排不完的完美计划有用得多。

等到项目恢复正常节奏,再在下一个里程碑节点把它转成正式基线,并补齐变更历史记录。

3. 变更审批总是卡住,或者业务方干脆绕过流程私下改计划,PMO 该怎么办?

我推的变更流程上线两个月,最常见的两种死法:一种是变更单提上去,审批人在群里装死,一周都没人理,工期就这么耗掉了;另一种是项目组嫌麻烦,直接在进度表里把日期改了,等我发现的时候木已成舟。这两种情况我该怎么处理?

这两种情况要分开治,但根子上都是流程设计的问题,不是人的问题。先说卡住:制度上必须提前约定超时规则,通常是二选一,要么超过约定时限未响应视为默认通过并自动留痕,要么自动升级到上一级决策人,规则必须在流程上线前就写进制度,不能等到卡住时临时挑一个对 PMO 有利的;

同时建议统计‘平均等待时长’这个指标,实践中你会发现大部分卡顿不是因为审批人懒,而是申请单信息不全,审批人看不懂影响范围所以不敢签,真正该改的是变更申请单的字段设计。再说绕过:先别急着通报批评,先自查流程成本,如果一份变更单要填三十个字段、凑五个签字,偷跑就是理性选择,是流程设计失败的信号。

然后把变更入口收敛到唯一一个地方,比如某项目管理平台里的变更登记表,并立一条规矩:未经登记的变更不进入绩效口径和验收口径。注意这是‘不认账’,不是‘罚款’,PMO 手里真正管用的是流程权和口径权,不是处罚权,用处罚权去推流程,通常撑不过三个月。

4. 变更审批通过之后,基线怎么更新、怎么验证这次调整真的生效了?

我们流程走到审批通过就基本结束了,后面没人管。结果经常出现两种情况:一种是团队还在按老计划干活,等发现时已经做岔了;另一种是同一个瓶颈在两次评审里反复出现,说明上次的调整根本没解决问题。我想知道审批之后到底该做什么。

审批通过只是中点,不是终点。顺序上要守住一条铁律:先更新计划和基线,再让团队按新基线执行,绝不能先干活后补计划,否则执行口径和记录口径永远对不上,后续考核会彻底失真。

基线更新要做成可追溯的版本记录,至少包含五要素:版本号、变更原因、批准人、生效日期、受影响的任务清单,这样半年后有人问‘这个日期为什么变了’,你能三分钟给出答案。

验证环节要落到具体检查点,不要停在‘已通知团队’:在下一次里程碑评审时,专门核对调整后的关键路径是否真的缓解了原来的瓶颈,如果同一个瓶颈在连续两次评审中重复出现,说明这次调整只处理了症状,没有动到根因,需要重新评估而不是再批一次变更。

复盘建议按变更来源做分类统计,比如需求方提出、技术方案变更、外部依赖变化、资源波动、原估算偏差,按季度看各类占比和前三大来源,然后针对高频来源改规则或加前置条件,如果估算偏差长期排第一,要动的是估算评审方式,而不是继续往流程里加审批环节,加审批只会让流程更慢,不会让估算更准。

核心关键词

读者评论

曹
曹星宇

做了六年项目经理,最扎心的就是“计划更新了23版但没人说得清哪版算数”。文中说没有基线先补当前基线,而不是补历史,这点非常实用。我们以前总想追溯,结果越补越乱。现在先把当前状态确认成基线,后续变更才有参照。变更可见度确实比变更数量重要。

韩
韩文博

作为PMO,最有共鸣的是“产出判断标准而非签字”。我们过去就是收材料、组织会、存档,业务方觉得是阻力。文章说的程序性否决和影响评估口径,才是PMO该干的。另外分级流程非常关键,小改动走全套流程必然被绕过。

郑
郑静怡

图表数据虽然标注了非随机和示意性推演,不能当行业结论,但“变更登记完整率”和“返工占比”的差异方向很有参考性。尤其返工主要来自下游不知道上游改了,这个判断很准。希望作者能补充不同规模团队的分档口径。

武
武文博

从测试负责人角度看,“批了但没落地”简直是日常。变更批了不更新基线、不通知关联团队,测试拿旧计划等一个已改功能,最后背锅。文章把变更来源分三类也有用,外部依赖变化重点在责任边界,需求侧重点防蔓延,不能一套流程通吃。

文章包含AI辅助创作:项目规划计划调整全流程:PMO风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/296992
