项目规划如何做好实施计划?PMO效率提升与操作步骤

去年第三季度,我以外部顾问的身份参与了一家头部 SaaS 公司的研发效能诊断。这家公司有 400 多名研发人员,年初刚成立了正式的 PMO,制度文件写了 80 多页,WBS 模板迭代到第 4 版。但上半年的项目数据惨不忍睹:18 个重点项目中,只有 5 个按时上线,延期超过 30 天的有 7 个;PMO 每周发出 30 多份进度催办,却被业务部门私下叫做"催办委员会"。

我翻完他们所有项目文档后发现一个反常识的事实:他们的项目规划其实做得不错,问题几乎全部出在"实施计划"这一层。范围、目标、里程碑在立项会上都对齐了,但落到执行层面,没人知道第 3 周该交付什么、第 5 周的依赖卡在谁手里、某个关键任务延期 2 天后到底应该升级给谁。

这篇文章,我想系统讲清楚一件事:从项目规划到实施计划,中间到底差了什么,PMO 应该用什么操作步骤把这段差距补上。我会结合自己带过和诊断过的项目经验,给出 8 步操作法、5 个效率杠杆、可直接套用的模板结构,以及在不同组织成熟度下的取舍建议。

一、先给结论:实施计划不是排期表,而是四层机制的叠加

我见过太多团队把"实施计划"等同于一张甘特图或一个排期表。这是最根本的误解。排期表只回答了"什么时候做什么",而一个能真正落地的实施计划,必须同时回答四个问题,对应四层机制。

1. 承诺层:谁在什么时间点交出什么可验收的东西

规划阶段的里程碑往往是"完成订单模块开发"这类模糊表述。实施计划必须把它翻译成可验收的交付物:比如"订单创建接口通过联调,测试用例通过率 100%,性能压测 P95 低于 200ms"。没有验收标准的里程碑,在实施计划里等于一句口号。

2. 节奏层:任务之间的依赖关系和信息同步频率

项目失控往往不是因为某个任务延期,而是因为延期没有被及时传导。实施计划要定义清楚关键路径、上下游依赖,以及"谁在什么节点必须同步什么信息"。这决定了团队是提前 3 天发现风险,还是上线前一天才发现漏了一块。

3. 责任层:每项任务的唯一责任人和决策人

"大家共同负责"是实施计划里最危险的一句话。我在诊断中发现,凡是延期超过 2 周的任务,80% 以上的责任矩阵里写着两个以上责任人,或者干脆空着。实施计划必须用 RACI 明确到人,尤其是那个唯一的"A"(批准人)。

4. 纠偏层:变更、风险和问题的处理通道

没有任何计划能完全按预期执行。实施计划的成熟度,体现在它对"偏离预期"的处理能力。变更走什么流程、风险谁触发升级、问题多久必须闭环,这些必须写进计划,而不是靠临时开会决定。

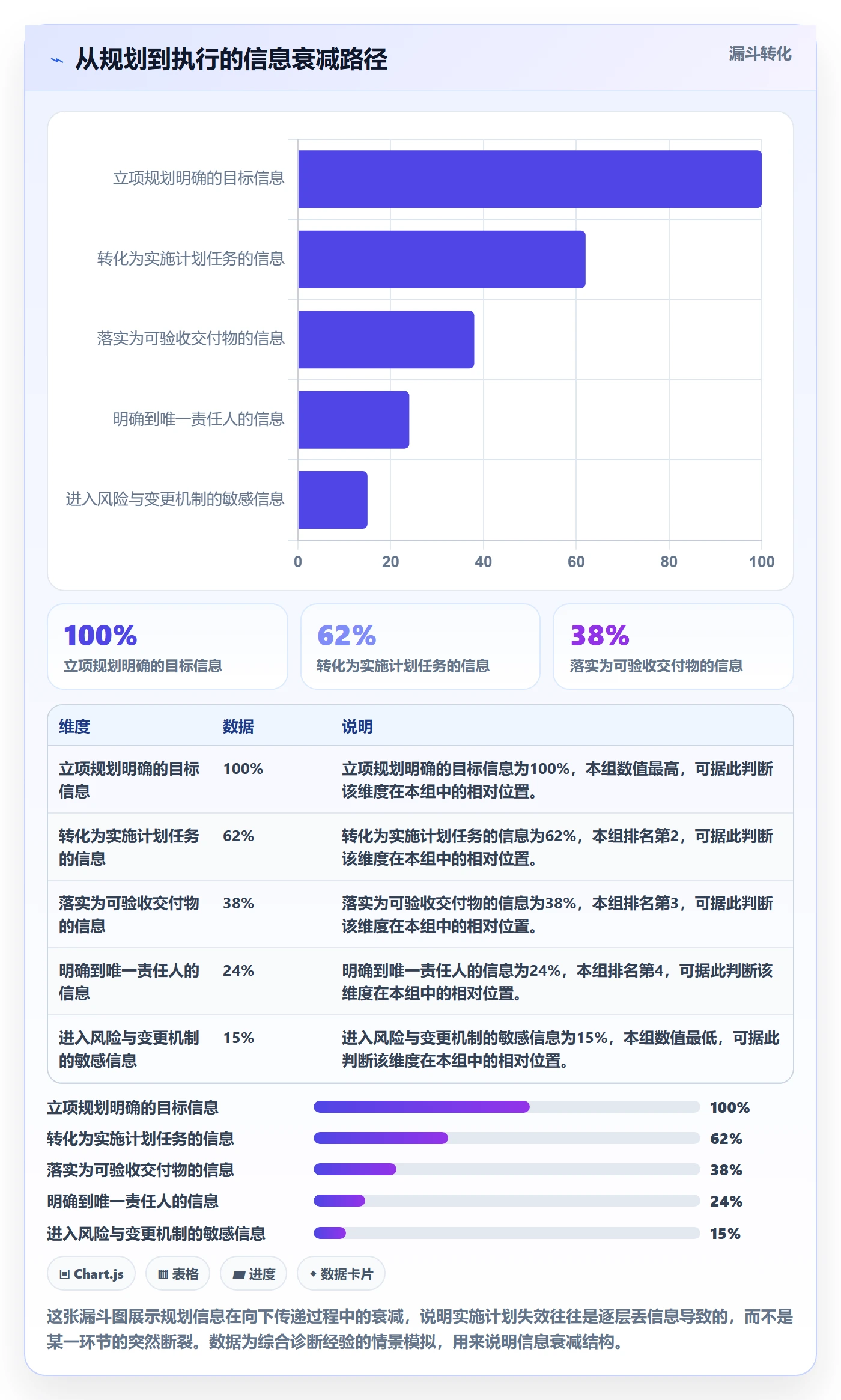

下面这张图是我在多个项目复盘里统计的平均数据,它直观说明了"有无机制化实施计划"对项目结果的差异。数据来自我参与诊断的 26 个中大型研发项目样本(2023,2024 年,覆盖互联网、金融科技、企业服务三个行业),属于观察性统计,不是严格对照实验。

项目规划如何做好实施计划?PMO效率提升与操作步骤

二、真实场景:规划通过评审,执行却开始失控

我参与过一个金融科技公司的核心系统重构项目,立项评审非常顺利,规划文档质量在业内算中上水平。但项目从第 3 周开始失控:前端等后端接口,后端等数据模型评审,数据模型评审又要等合规部门确认字段口径。每个环节单看都不算慢,叠加起来导致关键路径延迟了整整 28 天。

复盘时我发现,规划文档里确实写了"第 4 周完成数据模型设计",但没有写清楚:模型评审需要合规部门参与、合规排期需要提前 5 个工作日申请、如果合规反馈延迟,替代方案是什么。这些信息全部藏在项目经理的脑子里,没有进入实施计划。

1. 失控的四个典型信号

在我的经验里,实施计划缺失会以四种信号表现出来,它们往往按顺序出现:

  • 延期信号:单个任务延期 1,2 天时无人处理,积累到中后期变成整段里程碑失守。
  • 扯皮信号:出现问题时,团队先争论"这是谁的责任",而不是"下一步怎么补救"。
  • 返工信号:做出来的东西和需求方预期不一致,返工比例超过 20%。
  • 晚暴露信号:风险在临近上线时才被发现,已经失去调整窗口。

2. 为什么规划做得好,实施计划却做不好

很多人以为是 PMO 能力不足,但我观察下来,真正的原因通常是三个结构性的。

第一,规划是"一次性活动",实施计划是"持续性活动"。规划在立项时集中完成,有明确节点;实施计划需要在整个执行周期持续维护,但大多数团队没有分配专门的维护时间。

第二,规划的读者是决策层,实施计划的读者是执行层。前者关心"做不做、值不值",后者关心"我这周干什么、卡住了找谁"。很多 PMO 用同一套文档服务两类读者,导致执行层拿不到可操作信息。

第三,实施计划的颗粒度没有标准。拆得太粗没用,拆得太细维护成本爆炸。我在诊断中见过 WBS 拆到 4000 多个任务的计划,PMO 每天都在更新状态,但没人看。颗粒度失衡会直接摧毁实施计划的可用性。

项目规划如何做好实施计划?PMO效率提升与操作步骤

三、拆解误区:我踩过和见过的 7 个坑

下面这 7 个误区,有一些是我自己早年在项目里犯过的,有一些是在诊断中反复看到的。每一条我都配上"现象,后果,纠正动作",方便你对照自检。

1. 把 WBS 当成实施计划

现象:WBS 拆得很完整,任务层级清晰,但只有任务名称和工期,没有交付物、没有依赖、没有责任人。

后果:执行层看到的是"一堆要做的事",不知道每件事做到什么程度算完成,进度汇报全靠主观判断。

纠正动作:每个 WBS 叶子任务后面必须补三列:交付物、验收标准、唯一责任人。补不出来的任务,说明还没拆到位。

2. 里程碑没有验收标准

现象:里程碑写成"完成设计阶段""完成开发阶段"。

后果:阶段转换时无法判断是否真的完成,问题和债务被带到下一阶段,越往后越难处理。

纠正动作:每个里程碑必须有一个可被客观验证的验收动作,比如评审通过、测试报告达标、性能指标满足。

3. PMO 变成催办员

现象:PMO 的主要产出是进度催办邮件和催办会议。

后果:PMO 被业务部门视为负担,信息质量进一步下降,形成"催办,应付,更催办"的恶性循环。

纠正动作:把 PMO 的工作重心从"追踪状态"转到"设计机制":定义同步节奏、升级通道、变更规则。追踪状态应该由工具自动完成。

4. 风险只写在文档里

现象:风险登记册填得很规范,但没有触发条件、没有应对人、没有复查时间。

后果:风险登记册变成形式主义的产物,真正的风险在项目群聊里被口头提一句,然后被遗忘。

纠正动作:每条风险必须有"触发条件 + 应对责任人 + 复查频率"三要素,缺一不可。

5. 变更靠拍脑袋

现象:需求变更通过私下沟通或临时会议决定,没有记录影响评估。

后果:变更加速累积,工期和资源被持续侵蚀,最后无法解释为什么延期。

纠正动作:建立变更影响评估模板,任何变更必须回答"对范围、工期、资源、风险的影响",并由明确的决策人批准。

6. 只追进度,不看价值和质量

现象:看板只展示"完成百分比",不展示质量指标和价值指标。

后果:团队为了完成百分比而完成,质量债越积越多,交付后进入漫长的救火期。

纠正动作:看板必须同时展示进度、质量(缺陷密度、返工率)、成本、风险、变更五类指标。

7. 沟通节奏一刀切

现象:所有项目都用同一套会议节奏:每日站会、周会、双周汇报。

后果:小项目被过度管理,大项目反而管理不足,会议占用大量执行时间。

纠正动作:按项目复杂度、团队分布、风险等级设计差异化节奏,把会议分为同步会、决策会、评审会三种类型,各司其职。

项目规划如何做好实施计划?PMO效率提升与操作步骤

四、专业判断逻辑:实施计划应该按这 5 个标准设计

在给出操作步骤之前,我想先讲清楚我的判断逻辑。一份实施计划好不好,不取决于它写得多详细或多漂亮,而取决于它是否满足五个标准。这五个标准是我在多次复盘和诊断后总结出来的,也是我评估客户实施计划质量时使用的框架。

1. 目标可验收

任何目标性描述都要能被客观验证。我会问三个问题:怎么知道它完成了?谁来验证?验证不通过怎么办?三个问题里有一个答不上来,这个目标就还没定义清楚。

2. 任务可拆解

任务拆解要基于交付物,而不是基于部门或角色。按部门拆会出现"前端任务""后端任务""测试任务"这种结构,无法反映真实的依赖关系。按交付物拆,才容易识别关键路径。

3. 责任可追踪

每项任务有唯一的负责人(执行人)和唯一的批准人(决策人)。这两个角色不能是同一人,也不能由多人共同担任。唯一责任是实施计划能被执行的前提。

4. 风险可暴露

风险机制的设计目标是让风险尽早暴露,而不是等风险变成问题再去救火。判断标准很简单:最近一个月有多少风险是在影响发生前被识别并处理的?如果这个数字接近零,说明风险机制形同虚设。

5. 变更可管理

变更不是坏事,失控的变更是坏事。可管理的变更意味着:有记录、有影响评估、有决策人、有对计划和资源的同步更新。

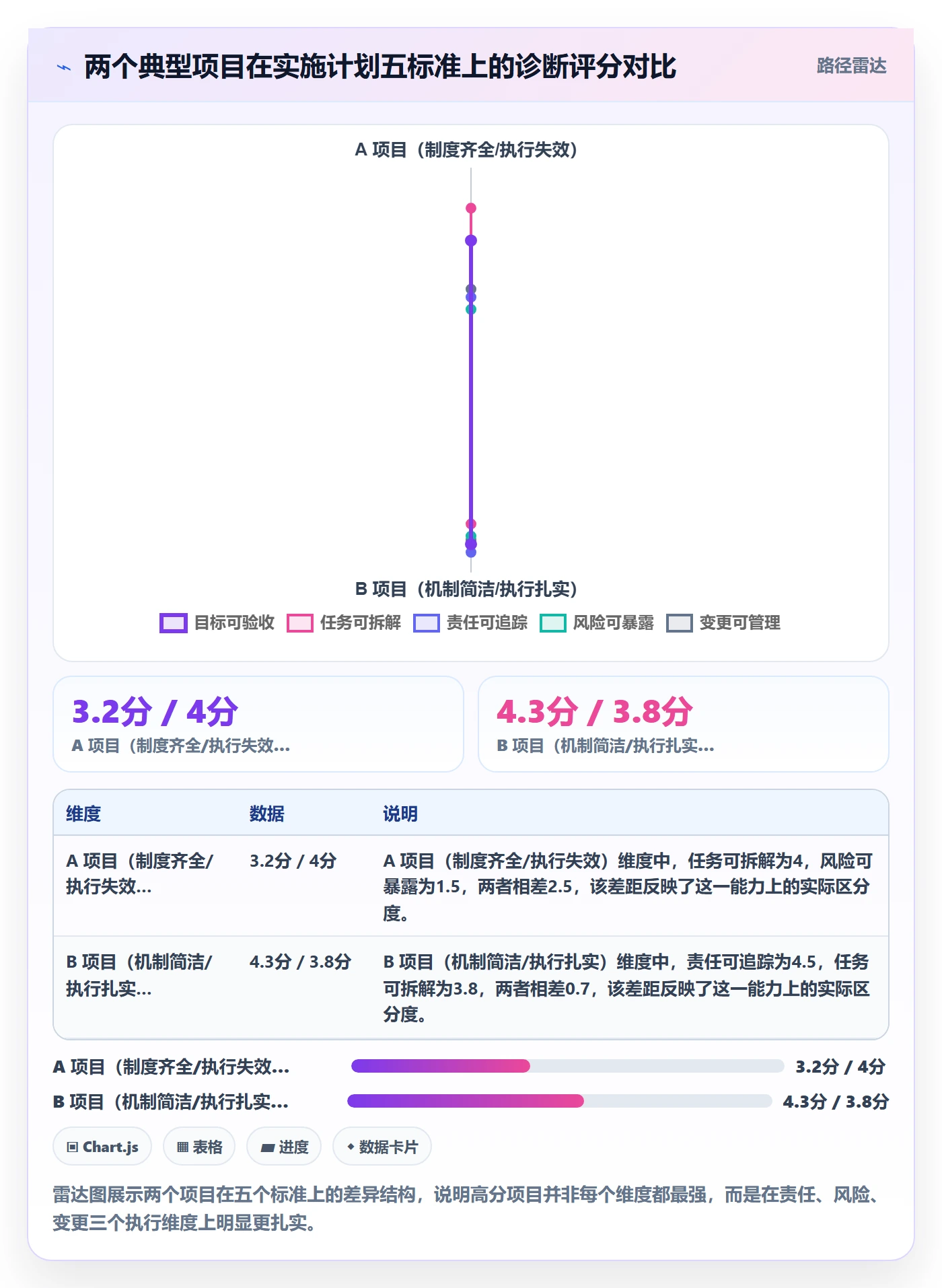

下面这张雷达图对比了两个项目在五个标准上的评分。A 项目是制度齐全但执行失效的典型,B 项目是机制简洁但执行扎实的典型。评分维度为 0,5 分,评分为诊断团队综合评估结果。这张图想说明的是:实施计划的有效性不取决于制度数量,而取决于五个标准的均衡达标。

项目规划如何做好实施计划?PMO效率提升与操作步骤

五、PMO 做好实施计划的 8 步操作法

下面是完整的 8 步操作法,每一步我都按"输入,输出,PMO 动作,常见坑"四段式拆解,方便你直接对照落地。

1. Step 1 对齐目标与成功标准

输入:立项规划、业务目标、约束条件。

输出:一页纸项目目标说明,包含目标描述、成功标准、验收方式、不做什么。

PMO 动作:组织一次目标对齐会,把"做这个项目要达成什么结果"翻译成可验证的验收标准。特别注意明确"不做什么",这是控制范围蔓延的第一道防线。

常见坑:目标对齐会变成表态会,大家重复"高质量按时交付"这类空话。PMO 要准备具体问题来引导,比如"如果只能保一个目标,保哪个?"

2. Step 2 拆解范围与 WBS

输入:目标说明、需求文档、技术方案。

输出:交付物导向的 WBS,每个叶子节点带交付物和验收标准。

PMO 动作:提供 WBS 模板,主持拆解工作坊,确保拆解按交付物而不是按部门。拆完后做一次"验收标准补齐"检查,任何没有验收标准的叶子节点必须补齐。

常见坑:拆解过度,导致任务数量爆炸,维护成本失控。经验上,一个中等规模项目(3,6 个月)的 WBS 叶子任务控制在 80,200 个之间比较合理。

3. Step 3 排出里程碑、依赖与关键路径

输入:WBS、团队产能、外部依赖。

输出:里程碑清单(带验收标准)、依赖关系图、关键路径标识。

PMO 动作:识别真正的关键路径,并标注哪些任务有零浮动时间。对关键路径上的任务,提前建立更密集的同步节奏。

常见坑:把所有里程碑都当成关键节点,导致团队注意力分散。关键路径上的里程碑才是真正需要盯的。

4. Step 4 用 RACI 定人定责

输入:WBS、团队结构、权限规则。

输出:RACI 责任矩阵,每项任务有唯一 R 和唯一 A。

PMO 动作:主持 RACI 工作坊,处理"共同负责"的争议。遇到争议时,PMO 要坚持一个原则:能拍板的只有一个人。

常见坑:RACI 填完后束之高阁。要把 RACI 嵌入到日常的进度同步和升级流程里,让它真正起作用。

5. Step 5 校验资源、预算与外部依赖

输入:资源清单、预算、外部合作方排期。

输出:资源负载表、预算分配、外部依赖清单。

PMO 动作:做一次资源冲突检查,识别哪些人同时在多个项目上,哪些外部依赖有排期风险。

常见坑:假设资源 100% 可用。实际上,团队成员有会议、临时任务、休假等时间占用,真实可用时间通常只有 60%,75%。

6. Step 6 建立风险、假设、问题清单

输入:历史项目经验、技术方案、外部环境。

输出:风险登记册(含触发条件、应对人、复查频率)、假设清单、问题跟踪表。

PMO 动作:建立风险定期复查机制,确保风险不是写下来就完了。每个风险必须有明确的触发条件和应对人。

常见坑:把风险和问题混在一起。风险是还没发生但可能发生的,问题是已经发生的。两者需要不同的处理机制。

7. Step 7 设计沟通节奏与升级机制

输入:团队分布、项目复杂度、风险等级。

输出:沟通计划(会议类型、频率、参与人)、升级通道(什么情况下升级给谁)。

PMO 动作:把会议分为三类:同步会(信息对齐)、决策会(做决定)、评审会(验证成果)。不同会议有不同的目标、节奏和参与人。升级机制要明确"触发条件"和"响应时限"。

常见坑:升级机制形同虚设,因为大家不愿意"打小报告"。PMO 要把升级定位为"求助"而不是"告状",并在实际处理中保持这个基调。

8. Step 8 建立度量、变更与复盘闭环

输入:项目目标、度量指标、变更记录、复盘机制。

输出:项目度量看板、变更影响评估流程、复盘计划。

PMO 动作:设计度量看板,只展示最能反映项目健康的指标。变更必须走影响评估。复盘要形成可复用的检查清单。

常见坑:度量指标过多,看板变成数据垃圾场。经验上,5,7 个核心指标就够了。

下面这张图展示了 8 步操作法形成的闭环结构,说明它们不是线性流程,而是循环机制。理解这个结构有助于 PMO 在不同阶段灵活调用。

项目规划如何做好实施计划?PMO效率提升与操作步骤

六、效率提升的 5 个杠杆:从催办到机制驱动

讲完操作步骤,我想专门讲讲效率提升。很多 PMO 一提效率就想到"催得更紧",但真正的效率提升来自减少等待、返工和信息不对称。下面五个杠杆,是我在实践中验证过、且收益比较明显的。

1. 模板化:把重复劳动沉淀下来

我做过一个测试:让同一个 PMO 用自由格式和用模板分别编写实施计划,模板组平均节省 3.5 小时,且完整性提升明显。模板不只是效率工具,更是质量保证工具。

我建议至少沉淀四类模板:一页纸实施计划、RACI 责任矩阵、风险登记册、变更影响评估表。这四类模板覆盖了实施计划 80% 的高频场景。

2. 工具化:让状态追踪自动完成

PMO 大量时间花在"问进度、汇进度、催进度"上,这些本质上是信息同步工作,应该由工具自动完成。选择工具时要关注三点:任务状态是否自动汇总、变更是否留痕、多项目视图是否可用。

在我参与过的私有化部署项目中,PingCode 是经常被提到的选项之一。它主要面向中大型企业和 100 人以上的组织,在私有化部署和从 Jira 类平台平滑迁移这两个场景上支持得比较完整,对于有国产化替代要求的团队来说是一个值得评估的选择。当然,工具只是载体,关键是机制先跑通。

3. 会议瘦身:把三类会议分开

我见过最夸张的一个项目,每周 12 个例会,加起来占用团队 20% 的工作时间。会议不是越少越好,而是要各司其职。

同步会:目标是对齐信息,时间短、频率高(比如每日 15 分钟)。决策会:目标是对关键问题做决定,参与者必须是有决策权的人。评审会:目标是验证成果质量,需要相关方参与、需要验收标准。

4. 数据看板:只看能驱动行动的五类指标

我建议看板只展示五类:进度、质量、成本、风险、变更。每一类选 1,2 个最能反映问题的指标。指标太多会稀释注意力。

5. 知识复用:把复盘变成资产

复盘最大的浪费,是复盘完就结束了。我在实践中会强制要求每次复盘产出至少一份可复用的检查清单或模板,放入组织知识库。这样下一个项目可以直接调用,而不是重新踩一遍坑。

项目规划如何做好实施计划?PMO效率提升与操作步骤

七、案例与数据观察:一个 400 人研发组织的实施计划改造

回到文章开头那家 SaaS 公司。诊断完成后,我没有建议他们推翻现有制度,而是聚焦实施计划这一层做了一次改造,周期 3 个月。下面是改造的关键动作和前后数据对比。

1. 改造动作

第一个月:把 WBS 模板从 300 行缩到 60 行,强制每项任务补交付物和验收标准。同时把会议从 12 个精简到 5 个,按同步会,决策会,评审会三类重排。

第二个月:重建 RACI 责任矩阵,清理所有"共同负责"的任务。建立风险登记册的触发条件和应对人机制,启动每周一次的风险复查。

第三个月:上线度量看板,聚焦进度、质量、成本、风险、变更五类指标。启动变更影响评估流程。同时在工具层面做了私有化部署的迁移,选择的方案支持 Jira 平滑迁移,减少了工具切换的组织阻力。

2. 前后数据对比

指标 改造前(上半年) 改造后(下半年) 变化
按时交付率 28% 71% +43 个百分点
平均延期天数 26 天 8 天 -69%
PMO 每周催办次数 30+ 次 6 次 -80%
风险提前暴露率 22% 64% +42 个百分点
变更影响评估覆盖率 15% 92% +77 个百分点
团队每周会议时长 7.2 小时/人 3.4 小时/人 -53%

需要说明的是,这些数据来自该公司内部统计,改造效果也受到业务节奏、人员变化等因素影响,不能全部归因于实施计划改造。但从诊断和跟踪来看,实施计划机制的建立是其中最直接的驱动因素。

3. 三个关键观察

第一,制度不是越多越好。改造后他们的制度文件从 80 多页减到 30 多页,但执行质量反而更好。制度太多,执行层记不住、做不到,反而变成摆设。

第二,工具是放大器,不是替代品。工具能自动汇总状态、追溯变更、展示看板,但它无法替代机制设计。先有机制,再有工具,顺序不能反。

第三,PMO 的角色转型是关键。从"催办员"转为"机制设计者"后,PMO 和业务部门的关系明显改善,信息流动也更顺畅。这个转型本身就是效率提升的最大来源。

项目规划如何做好实施计划?PMO效率提升与操作步骤

项目规划如何做好实施计划?PMO效率提升与操作步骤

八、不同情况下的行动建议

实施计划没有万能模板,不同组织成熟度、项目类型、团队规模下,行动优先级完全不同。下面我按四种常见情况给出建议。

1. 情况一:PMO 刚成立,制度还在搭

这个阶段的重点是"少而精"。不要一上来就写几十页制度,先把一页纸实施计划、RACI、风险登记册三件事做扎实。

行动建议:先用一个试点项目跑通实施计划机制,形成可复制的模板和流程,再向其他项目推广。试点项目选择复杂度中等、团队配合度高的,成功率更高。

取舍:放弃"制度完备"的追求,优先"机制可用"。制度可以后续迭代,但机制跑不通,制度再多也没用。

2. 情况二:PMO 有制度但执行失效

这个阶段的核心问题是"制度与执行脱节",而不是制度不够。行动重点是诊断执行层到底卡在哪里。

行动建议:先做一次实施计划质量审计,找出失效最严重的环节。通常是责任不明确、风险机制形式化、变更无管控这三类。聚焦最严重的一类先改造。

取舍:放弃"全面改造"的想法,先在一个环节做出效果。执行层的信心来自看到实际改变,而不是制度更多。

3. 情况三:多项目并行,资源冲突严重

这个阶段的重点不是单个项目的实施计划,而是项目组合层面的资源调度。实施计划要考虑跨项目依赖和资源占用。

行动建议:建立项目组合视图,识别跨项目的关键资源冲突。实施计划里增加"资源占用"字段,让冲突在计划阶段就暴露。

取舍:放弃"单项目最优"的局部优化,转向"组合最优"。有时单个项目的局部延期是为了保证组合整体最优。

4. 情况四:研发团队规模大、需要私有化部署

100 人以上的研发组织,往往对工具的安全性、可定制性、国产化替代有明确要求。

行动建议:在机制跑通的前提下,选择支持私有化部署、能平滑迁移的项目管理平台。评估时重点看任务自动汇总、变更留痕、多项目视图、权限管理这四个能力。PingCode 在这类场景下是一个常见的评估方向,尤其是在私有化部署和 Jira 迁移上。

取舍:不要为了工具功能而牺牲机制建设。工具能解决 30% 的问题,剩下 70% 靠机制和习惯。

项目规划如何做好实施计划?PMO效率提升与操作步骤

九、不同情况下的取舍

实施计划建设本质上是资源分配问题,任何选择都有代价。下面三组取舍是我在实践中反复遇到的。

1. 取舍一:颗粒度,细到什么程度

细的代价是维护成本高,粗的代价是信息不足、责任不清。我的经验标准是:任务工期在 3,10 天之间比较合适。低于 3 天的任务,合并到父任务;高于 10 天的任务,继续拆解。

例外情况:关键路径上的任务可以拆得更细,因为它们的延期会直接影响整体交付。非关键路径任务可以适当粗放。

2. 取舍二:标准化程度,统一还是灵活

标准化的代价是灵活性低,灵活的代价是管理成本高。我的建议是"框架标准化,细节灵活化"。框架层(比如五类核心指标、四类模板)统一,细节层(比如具体任务的字段、会议的频率)允许按项目特点调整。

3. 取舍三:工具投入,重工具还是轻工具

重工具的好处是自动化程度高、协作效率高,代价是采购成本、实施成本、学习成本。轻工具的好处是门槛低、启动快,代价是功能受限、难以支撑大规模协作。

我的判断是:100 人以下团队可以先用轻工具跑通机制,100 人以上、或有私有化和合规要求的团队,值得评估专业项目管理平台。这个选择没有绝对对错,取决于组织规模、业务复杂度和合规约束。

项目规划如何做好实施计划?PMO效率提升与操作步骤

十、FAQ:PMO 与项目经理、PMO 价值、工具选择

下面这些问题是我在做咨询和诊断时被问得最多的,我按自己的理解来回答,同时区分不同情况,避免绝对化。

1. PMO 和项目经理到底有什么区别?

简单说,项目经理带项目,PMO 建体系。项目经理对单个项目的目标、范围、进度、资源负责,是执行者;PMO 负责定义组织级的项目管理标准、流程、模板、度量体系,是机制设计者。

在小规模组织里,这两个角色常常合并;在成熟的中大型组织里,通常分开设置。判断标准是:组织的项目数量、复杂度是否超过单个项目经理能覆盖的范围。

2. 小团队需要 PMO 吗?

不一定需要专职 PMO,但一定需要"实施计划能力"。小团队可以由项目经理、技术负责人兼任 PMO 职能,聚焦最核心的两三件事:任务责任到人、风险提前暴露、变更走评估。

不必照搬大组织的复杂制度。小团队的优势是沟通快、决策快,过度制度化反而会抵消这个优势。

3. PMO 价值怎么体现?

PMO 的价值不能只看它产出了多少文档、开了多少会,而要看它是否提升了项目交付成功率、是否缩短了平均延期、是否降低了风险暴露延迟、是否提高了资源利用率。

我建议 PMO 每季度做一次价值回顾,用数据说话。没有数据支撑的 PMO,很难在组织中获得信任和资源。

4. 做 PMO 有前途吗?

这个问题需要区分行业、公司阶段和个人能力。总体来看,PMO 的角色正在从"流程管理者"转向"效能推动者"和"机制设计者"。这个转型对 PMO 的能力要求更高,但也让这个岗位的价值更明确。

如果你只是做催办和文档,前景有限;如果你能设计机制、沉淀方法、推动效能提升,价值空间很大。关键是把重心从"管理项目"转到"提升组织能力"。

5. 项目管理工具怎么选?

我的建议是先明确三个约束:合规要求(是否需要私有化部署)、迁移成本(是否要从现有平台迁移)、组织规模(是否需要多项目视图和复杂权限)。三个约束明确后,候选范围就缩小了。

在有私有化部署和国产化替代要求的场景下,PingCode 是常被评估的选项之一,它主要服务中大型企业和 100 人以上组织,在私有化部署和从 Jira 类平台平滑迁移上有较完整的支持。选型时建议先用真实项目做一轮试点,验证工具是否能承载你的机制。

6. 实施计划应该多久更新一次?

没有统一答案,取决于项目节奏和风险等级。我的经验标准是:关键路径上的任务状态每天更新,非关键路径任务至少每周更新,里程碑和风险清单至少每两周复查一次。

核心原则是:更新频率要匹配偏离发生后的影响窗口。如果一个任务延期 1 天就会影响整体,那它需要每天看;如果延期 5 天才有影响,每周看就够了。

十一、总结:实施计划的本质,是把规划转成组织能力

写到这里,我想回到最初那个判断:实施计划不是排期表,而是把目标转化为承诺、节奏、责任和纠偏机制的系统。它回答的不是"什么时候做什么",而是"谁在什么时间点交出什么可验收的东西,出问题时怎么办"。

PMO 做好实施计划的核心,不是设计更复杂的制度,也不是采购更强大的工具,而是把四层机制,承诺、节奏、责任、纠偏,真正建立起来。这四层机制建立后,工具只是放大器,制度只是载体。

如果你现在正好在推动实施计划改造,我建议你从下面四个动作开始,本周就能落地:

  1. 先写一页纸实施计划:只写目标、成功标准、里程碑(带验收标准)、关键责任人和风险清单。先把一页纸写清楚,再考虑扩展。
  2. 再定一张 RACI 责任矩阵:清理所有"共同负责"的任务,确保每项任务只有一个 R 和一个 A。
  3. 建一个风险与变更看板:每条风险带触发条件和应对人,每次变更带影响评估记录。
  4. 固定一次 15 分钟站会:只同步三个信息:昨天完成了什么、今天计划做什么、当前有什么阻塞。

这四件事不需要额外预算,也不需要复杂工具,但坚持做一个月,你会看到清晰的变化:延期更早被发现、扯皮更少、PMO 的时间从催办转向机制建设。

实施计划不是一个文档,而是一种组织能力。它需要时间沉淀,需要机制支撑,也需要 PMO 从"催办员"转型为"机制设计者"。这个转型不容易,但方向是明确的,价值也是真实的。

常见问题解答(FAQ)

1. 项目规划和实施计划到底有什么区别,为什么我写的计划评审通过了,一到执行还是乱?

我在公司做PMO,每次立项评审时规划文档写得挺完整,领导也签字了,但真正开工两周就开始出问题:任务对不上人、依赖没人管、里程碑一推再推。我一直怀疑是不是自己计划写得不够细,可又说不出到底差在哪。

核心差别在于:项目规划回答“做什么、为什么做、做到什么算成功”,实施计划回答“谁在什么时候、按什么顺序、用什么资源把它做出来”。规划通过只代表目标和范围被认可,不等于执行路径已经成立。判断一份实施计划是否合格,看五件事:每个里程碑有没有可验收的交付物和验收标准;

任务是否拆到可估算、可分配、可追踪的颗粒度;每项任务是否有唯一责任人而不是“共同负责”;关键依赖和外部输入是否标明交付时间和责任人;变更是否有记录、评估和决策路径。如果这五项缺一项,执行期大概率会失控。

可执行做法是:规划评审通过后不要直接排期,先补一份一页纸实施计划,字段只保留任务、交付物、唯一责任人、起止时间、前置依赖、里程碑、风险、状态,把“目标”逐层翻译成“承诺”,再开排期会。

2. 实施计划里的任务到底要拆到多细才算合适?我每次拆WBS都拆到很碎,团队嫌烦,不拆又总是延期。

我拆WBS的时候特别纠结:拆粗了,评审时被说没细节、不可控;拆细了,团队抱怨每天填进度太浪费时间,而且很多任务实际上是一起做的,拆开反而失真。我想知道有没有一个相对客观的粒度标准,而不是全靠感觉。

判断粒度看三条标准,而不是看层级多少。第一,可估算:这个任务你能不能给出一个相对靠谱的工期区间,如果需要两周以上且说不清中间状态,就该继续拆;第二,可分配:能落到一个唯一责任人,如果必须两个人同时负责,说明任务边界没画清;

第三,可验收:完成时有明确的交付物或可检查结果,比如接口文档、测试报告、上线验证记录,而不是“推进中”。实践中有一个参考口径:单个任务的计划工期控制在2到10个工作日之间,超过10天的拆成阶段性子任务并设置中间检查点,低于半天的不要单独建任务,合并到同一交付物里。

另外要区分“任务”和“活动”:WBS拆到交付物层级即可,具体每天做什么由执行人自己安排,PMO不必管到日粒度动作。这样既保证可控,又不会让团队陷入填表负担。

3. PMO天天催进度,团队觉得我们就是催办员,效率提升到底应该从哪里下手?

我做PMO一年多,最深的挫败感就是每天在群里问进度、追延期、组织各种同步会,团队看到我发消息就烦。领导还问我PMO的价值在哪,我也说不清除了催办还做了什么。我想知道真正能提效的杠杆到底是什么。

效率提升的本质不是让人干得更快,而是减少等待、返工和信息不对称。催办只是在问题暴露后补救,属于最低价值的动作。可以按五个杠杆排序下手:第一,模板化,把一页纸实施计划、责任矩阵、风险登记册、变更申请单固化成标准模板,让每个项目启动时直接用,减少重复沟通成本;

第二,节奏化,把同步会、决策会、评审会分开,同步会控制在15分钟只讲状态和阻塞,决策会只请有决策权的人,避免所有人陪会;第三,可视化,把进度、质量、成本、风险、变更五类指标做成同一块看板,谁都能自己看到状态,不需要PMO逐个人问;

第四,前置风险,把风险登记册里的高概率高影响项在周会上逐条过触发条件和应对人,而不是等出事后救火;第五,复盘沉淀,每个项目结束后把踩过的坑转成检查清单,下个项目启动时直接复用。

判断PMO价值的一个可量化口径是:统计一个迭代周期内团队花在等待确认、返工修正、无效会议上的时间占比,这个比例下降,才是真的提效。

4. 变更来得太频繁,实施计划刚定就被推翻,PMO应该怎么管理变更而不是一味拒绝?

我们项目做到一半,业务方突然要加需求,或者技术方案要调整,实施计划里的里程碑和资源全都要重排。我拒绝过,被说不配合业务;全盘接受,又导致团队怨声载道、交付质量下降。我想知道变更管理的正确做法是什么。

变更管理的目标不是拒绝变更,而是让每一次变更都有记录、有评估、有决策、有回写。可执行的做法是建立四步流程:第一步,所有变更必须走书面申请,写清变更内容、提出原因、期望时间,口头变更一律不进入流程;

第二步,PMO组织影响评估,至少覆盖范围、工期、资源、成本、风险五个维度,给出量化的影响结论,比如“增加3人周工作量,里程碑延后5个工作日”;第三步,提交有决策权的人做取舍,是接受延期、削减其他范围,还是增加资源,必须明确选一个,不能既要又要;

第四步,变更通过后同步更新实施计划、责任矩阵和风险登记册,并在下一次项目例会上通报。判断变更管理是否有效的口径是:统计一个项目周期内的变更数量、平均评估耗时、以及因变更导致的返工工时占比。如果变更数量高但每次影响都评估清楚、决策清晰,说明流程是健康的;

如果变更频繁且每次都是事后补记录,说明变更管理只是形式。另外要区分变更和范围蔓延,未经评估、未经决策、悄悄加进来的需求属于蔓延,必须挡回去。

核心关键词

读者评论

万
万天佑

作为PMO从业者,文中的“催办委员会”很扎心。实施计划四层机制确实比一张甘特图更本质,尤其承诺层和纠偏层。不过8步操作法对成熟度低的团队可能偏重,建议先抓唯一责任人和风险触发条件两个最小闭环,再逐步补模板。

白
白诗涵

从研发项目经理视角看,WBS拆到4000个任务没人看这点太真实。文章把规划与实施计划的差异说清了:规划对决策层,实施计划对执行层。最有价值的是信息衰减漏斗和五标准诊断,能拿来复盘自己的项目,但数据是观察性样本,不宜当因果结论。

林
林思妍

作为业务侧执行人员,我更关心第3周交付什么、卡住找谁。文中说变更靠拍脑袋、风险只写文档,确实是跨部门协作的常见病。若能把状态跟踪交给工具,PMO聚焦机制设计,会议和催办会少很多;但差异化沟通节奏说来容易,实际需要管理层先统一优先级。

文章包含AI辅助创作:项目规划如何做好实施计划?PMO效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/296894

赞 (0)
飞飞飞飞
子计划怎么做?PMO效率提升:项目规划从0到1
上一篇 36分钟前
项目计划最佳实践:PMO项目规划效率提升,常见问题
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
