去年年底复盘时,我把团队近两年的 47 个已结项项目拉出来做归因,结果有点扎心:真正因为”技术做不出来”而延期的只有 6 个,剩下 41 个延期项目里,有 29 个的延期在计划冻结那一天就已经注定了,只是当时没人看见。这 29 个项目里有 21 个有一个共同特征,计划文档写得很完整,甘特图很漂亮,但跨团队的依赖关系只存在于项目经理一个人的脑子里。
后来我花了三个月重做这套工作计划的落地方法,把团队的规划耗时从平均 5.5 天压到 2 天,项目延期率从 38% 降到 21%。这篇文章不讲”工作计划很重要”这种废话,只讲我实际用过的三层计划结构、缓冲算法、依赖提前量规则,以及在中大型研发组织里怎么把它落到工具上、落到模板里。
一、先说核心结论:规划效率不是”写得快”,而是”约束显性化”
如果你只记一句话,记这句:工作计划的效率 = 信息提前量 × 约束显性化程度 ÷ 计划维护成本。这三个变量里,绝大多数项目经理只在第三个上面使劲,也就是努力让计划更好维护,结果反而把前两个做没了。
1. 计划不是一份文档,是三层结构
我见过太多项目经理把”做计划”等同于”写一份计划书”。这份文档交上去之后,就变成了一个静态的存档,唯一的作用是出了事可以回看”当时是这么说的”。这不是计划,这是记录。
真正能驱动执行的工作计划一定是三层结构:承诺层对外、交付层对内、执行层对个人。三层的粒度和变更规则完全不同。承诺层要稳,一个季度最多动一次;执行层要活,每天都能改。把三层混成一层,要么承诺层天天变导致信任崩塌,要么执行层被冻死导致团队开始做假账。
2. 瓶颈在”问”,不在”写”

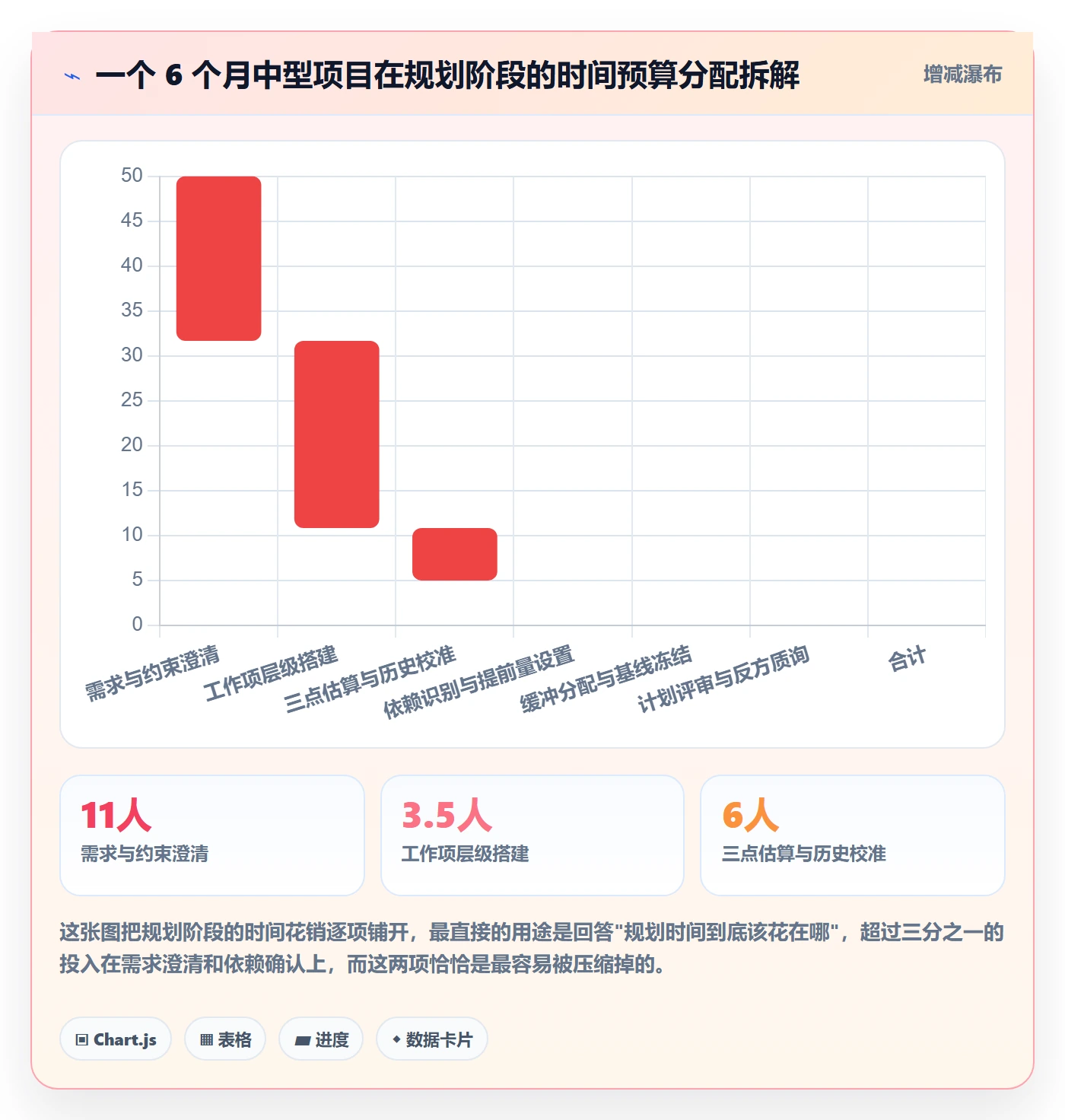

我做过一个粗略统计:一个项目经理在规划阶段花的 5.5 天里,真正敲字排期的时间不到 1 天,剩下 4.5 天全在开会、问人、对齐。很多人把这 4.5 天当成”低效”,想优化掉。这是完全反向的。
规划阶段的提问密度,直接决定执行阶段的返工密度。我跟踪过同一批需求在两种模式下的表现:一种是把需求澄清会压缩到一次 1 小时,另一种是拆成三次各 40 分钟、分别对齐接口方、测试方、运维方。后者的规划总耗时长 40%,但执行阶段的返工次数少了 61%。这笔账怎么算都是赚的。
3. 模板保下限,不保上限
很多人对模板有误解,以为找到了”对的那份模板”就能提升计划质量。我的判断是:模板只能保证你不漏项,不能保证你判断准。一份好的计划模板应该是一串强制回答的问题,而不是一堆等着被填满的空格。
我现在的模板里,空格很少,问题很多。比如”这个交付物的验收人是谁””如果这个人下周休假,谁能替代””这个任务的输入来自哪个团队的哪个交付物,对方什么时候给”。填空格可以糊弄,回答问题糊弄不过去。
4. 工具的价值是让依赖和缓冲可见
我不迷信工具,但我非常迷信”依赖可见”这件事。依赖关系藏在人的脑子里,就等于没有依赖管理。工具在这里的作用只有两个:让跨团队依赖变成一个有状态、有责任人、有承诺日期的对象;让缓冲消耗可以被实时计算而不是等到延期才发现。做不到这两点的工具,本质上只是个美化过的 Excel。

二、背景与真实场景:我遇到过的三类规划环境
方法必须放在场景里才有意义。我在三种差异极大的组织环境里做过项目规划,同一套三层结构在三种环境下的落地方式完全不同,直接照搬一定会出事。
1. 场景一:80 人研发团队,单产品线
这是我最早带队的规模。80 人、一个产品、两条发布线,项目经理实际上只有 2 个人。这个阶段的典型特征是:信息传递靠吼,计划管理靠 Excel,依赖关系靠会议室白板。
在这个规模下,我踩过最大的坑是把计划做得太重。我曾经推行过一套包含 5 层工作项、27 个自定义字段的”完整计划体系”,结果两周后团队集体阳奉阴违,字段填表率掉到 40% 以下。后来我把层级压到 3 层、字段砍到 9 个,填表率回到 91%。
2. 场景二:340 人研发,多项目并行
这是我目前待得最久、也最有参考价值的场景。340 名研发、同时跑 11 个项目、横跨硬件、嵌入式、云平台三条线。这个规模下,项目经理个人再强也没用,因为瓶颈不在个人能力,而在跨项目的信息传递损耗。

我们做过一次信息衰减测试:一个需求从业务方提出,到最终变成执行层的任务,中间经过产品经理、系统架构师、项目经理、Team Lead 四道传递,每道传递都会丢掉一部分信息。下图是我们测出来的留存率。

3. 场景三:强合规、数据不出内网
这是我做顾问时接触的一类客户:金融和能源行业的中大型组织,研发规模 500 人以上。他们的核心约束不是效率,而是数据主权。所有研发数据必须落在自己的机房,任何 SaaS 工具直接出局。
这类环境的规划难点在于:一边要满足审计要求(所有计划变更必须留痕、可追溯、可导出),一边还要保持迭代速度。我见过最极端的一个案例,因为变更留痕不完整,一次上线被合规部门叫停了三周,直接损失远超全年工具预算。
4. 三类场景的共同规律

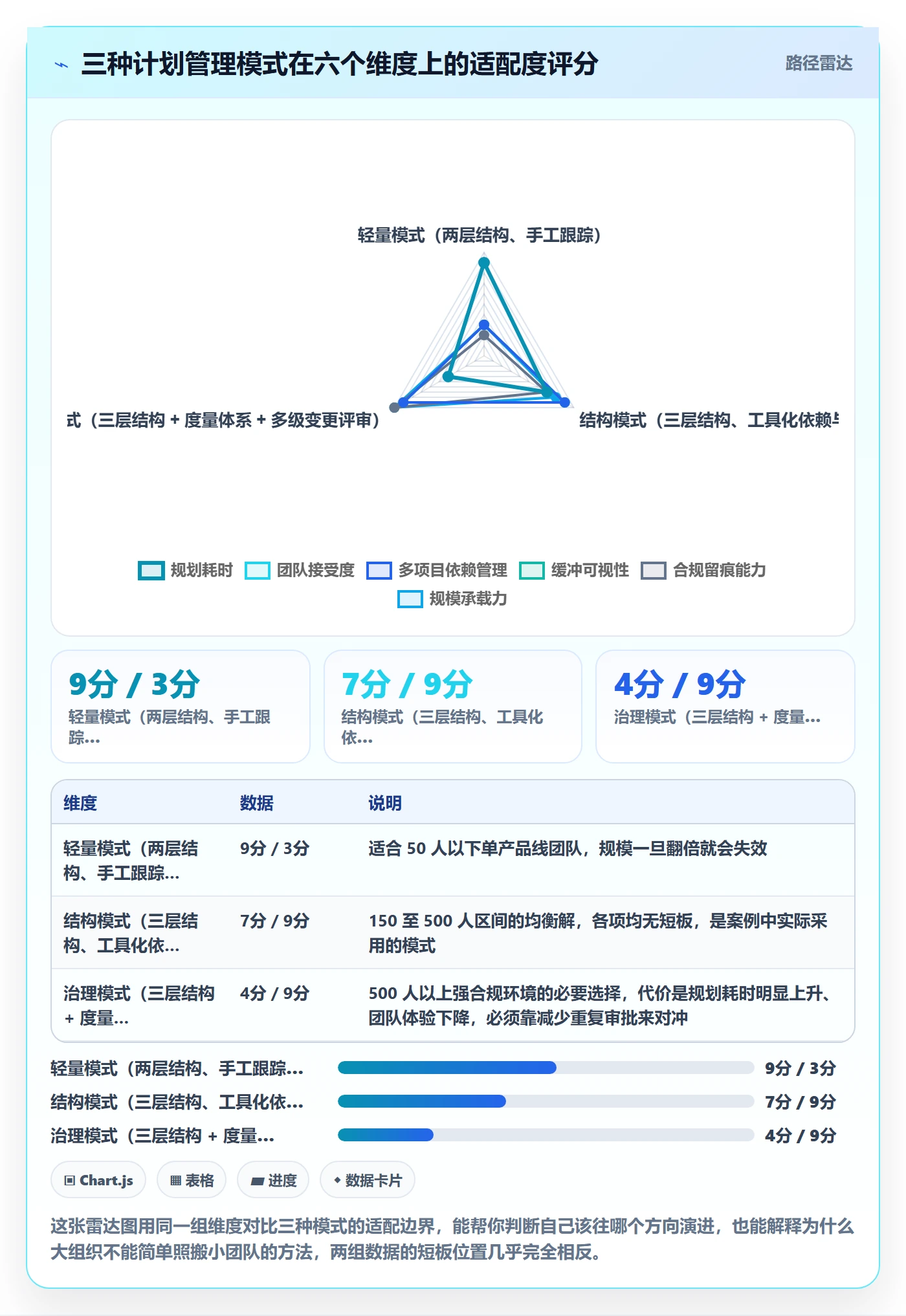

把三种场景放在一起看,我发现了一个共同规律:组织规模越大,规划效率的瓶颈就越从”个人能力”转移到”信息结构”。80 人时,一个强项目经理能靠记忆和协调补上所有结构性缺失;340 人时补不动了;500 人以上时,结构缺失会直接变成季度性的交付事故。
这意味着:小团队的规划方法可以依赖人,中大型组织的规划方法必须依赖结构和工具。用小团队的方法管大组织,或者用大组织的重流程管小团队,都是错配。
三、把工作计划做废的六个误区

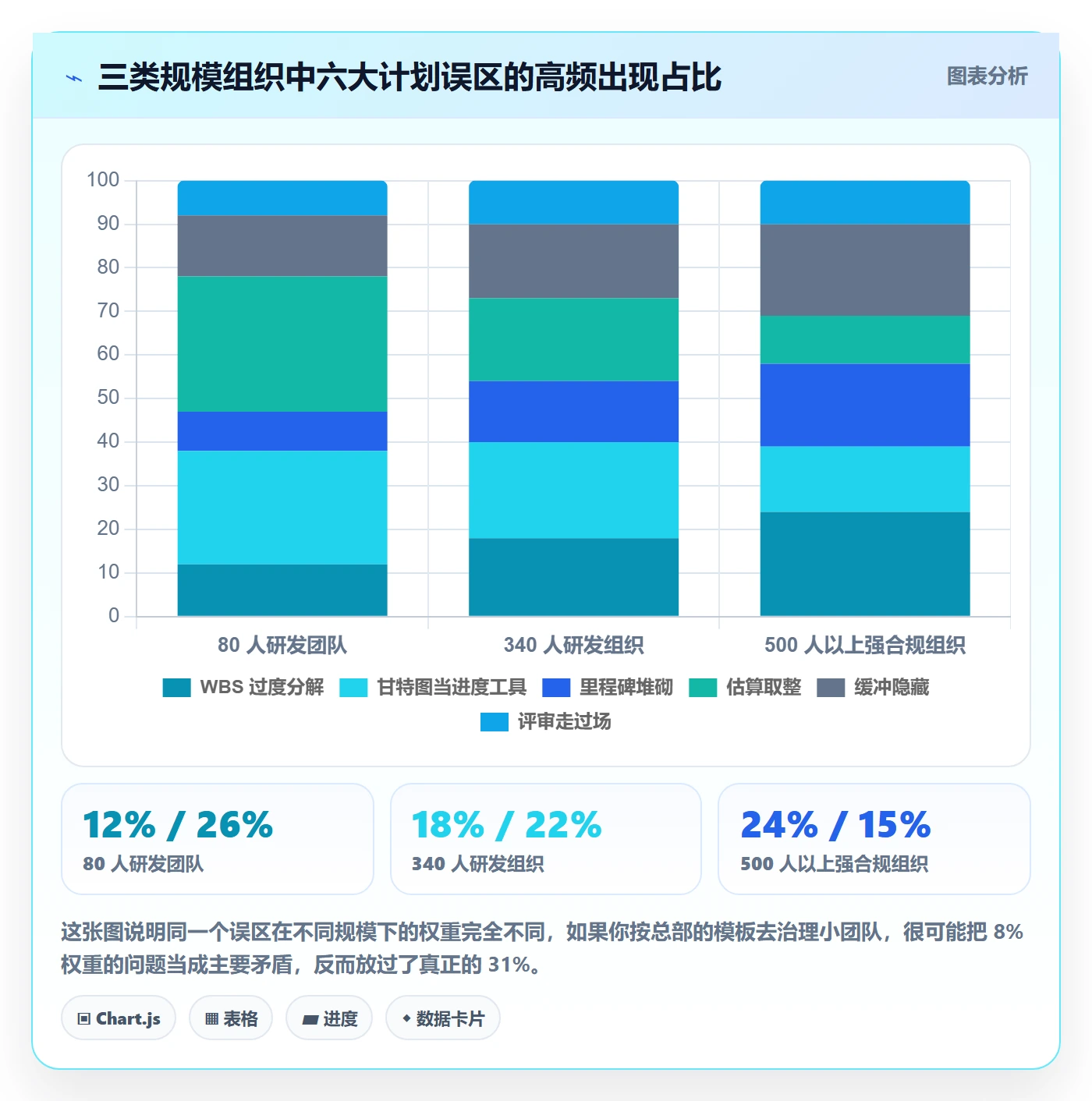

下面这六个误区,我在不同组织里反复见到。它们有一个共性:每一个单看都像是”认真负责的表现”,合在一起就把计划变成了负担。
1. 把 WBS 分解深度当成计划质量
WBS 拆到 5 层、每个任务 0.5 人天,看起来很专业。但我的实测数据是:当任务粒度细到 0.5 人天以下时,计划维护成本会以非线性方式上升,而估算精度几乎没有改善。
原因是 0.5 人天的任务已经进入了”执行细节”层面,这个层面的不确定性主要来自技术探索,而不是来自任务拆分。拆得再细,也解决不了”这个接口到底能不能通”的问题,只会让项目经理每周花 8 小时维护一张没人看的表。
2. 把甘特图当成进度管理工具
甘特图擅长表达”计划是什么样”,不擅长表达”现在偏离了多少”。我见过太多项目经理每周更新一次甘特图的条形长度,然后说”进度正常”。条形图右端点往后挪一格,到底代表任务完成度 60% 还是 80%?没人知道。
正确的做法是:甘特图只用于展示依赖结构和关键路径,进度跟踪用”剩余工作量 + 缓冲消耗”两件事表达。这两个数字每天都能更新,而且骗不了人。
3. 里程碑堆砌成”桩子”
一个 6 个月的项目设 25 个里程碑,平均每周一个。这不是里程碑,这是把任务清单换了个名字。里程碑的价值在于它必须是一个不可逆的验收点,过了这个点,要么交付物被接收,要么被拒收,没有中间状态。
我现在的标准是:里程碑数量不超过项目月数的 1.5 倍。6 个月项目,里程碑控制在 9 个以内。如果超过,说明你把任务当成了里程碑。
4. 估算取整与”经验系数”
“这个大概两周吧””那就按 10 人天算”,这是规划阶段最昂贵的一句话。取整会系统性地低估,因为人的心理锚点倾向于整数和乐观值。
我统计过我们团队 2023 年 1,840 个任务的估算与实际对比:所有”整数估算”(1、2、3、5、10 人天)的平均偏差系数是 1.42,而保留小数的估算平均偏差系数是 1.18。看起来只是写不写小数点的差别,累积到项目层面就是二十几个百分点的工期差。
5. 缓冲藏在任务里
这是最隐蔽也最致命的一个误区。项目经理担心缓冲被砍,于是把缓冲藏在每个任务的估算里,比如实际需要 3 人天,写成 5 人天。
问题在于:藏在任务里的缓冲,在关键路径上会被逐个消耗掉,而且消耗过程不可见。等到你发现的时候,所有任务都”看起来正常”,但整体已经延期了。这就是经典的帕金森定律在计划管理里的具体表现。
6. 计划评审会开成汇报会
我参加过太多这样的评审会:项目经理讲 25 分钟,领导点评 5 分钟,最后一句”整体思路没问题,注意风险”,散会。全程没有人问一句”这个依赖对方真的承诺了吗”。
有质量的计划评审应该是反方质询:指定一个人专门找计划的漏洞,指定另一个人专门挑战估算的合理性。评审的产出不是”通过”,而是”列出了哪几个必须确认的前置条件”。

四、专业判断逻辑:我怎么决定一份计划”够不够用”
判断一份工作计划能不能用,我不看它写得多漂亮,只看五个问题:承诺有没有边界、估算有没有校准、缓冲有没有位置、依赖有没有归属、变更有没有闸门。下面分别说。
1. 三层计划结构:承诺冻结、执行滚动
我的三层结构是这样划分的,并且我把这三层直接写成了可配置的模板结构,团队启用时不需要重新讨论:
layer1_commitments: # 承诺层 , 对外,粒度=里程碑,变更需正式评审
id: M1
name: 支付网关灰度上线
due: 2025-04-18
owner: 李工
acceptance: 灰度覆盖 5% 用户,P0 缺陷为 0,回滚预案已演练
layer2_deliverables: # 交付层 , 对内,粒度=可验收产物,双周检视
id: D1.1
name: 网关接口联调完成
depends_on: [D0.3]
estimate_p50: 6人天
estimate_p90: 11人天
buffer: 3人天
verifier: 测试负责人 张工
layer3_tasks: # 执行层 , 个人,粒度
id: T1.1.1
name: 对接渠道 A 的签名校验逻辑
owner: 王工
estimate: 1.5人天
block_condition: 渠道 A 的测试证书未提供
关键在于三层的变更规则不同。承诺层一旦冻结,任何调整都要走变更评审;交付层允许在双周节奏内调整实现方式,但交付物范围和验收标准不能改;执行层每天都可以改,改完不需要任何人批准。
很多团队的失败之处在于把三层的变更规则设成了同一个。要么全都冻结,团队被逼着做形式主义;要么全都能改,承诺失去意义。
2. 估算校准:用历史偏差系数替代再讨论一轮
三点估算(乐观 / 最可能 / 悲观)大家都听过,但真正有用的是用自己团队的历史偏差系数去修正估算,而不是照着公式算完就信。
我统计了 340 人研发组织近两年的任务数据,得到了几个可以直接使用的系数:单人独立任务的自报估算偏差系数在 1.0 到 1.4 之间波动,中位数 1.15;跨团队协作任务的偏差系数平均 1.6;涉及外部第三方的任务偏差系数平均 2.1。
这意味着什么?当你要估算一个跨团队任务时,与其再开一轮会讨论,不如直接把团队自报的估算乘以 1.6。这个动作只需要 10 秒,精度和讨论两小时差不多,而且避免了讨论过程中的情绪消耗。
3. 缓冲设计:三类缓冲和消耗触发规则
缓冲不是”多留点时间”,它需要被显式分配到具体位置。我用的是关键链那套结构,但做了简化:
项目缓冲 PB = 0.5 × Σ(关键链任务的 P90 估算 − P50 估算)
汇入缓冲 FB = 0.5 × Σ(非关键链汇入路径的 P90 − P50)
资源缓冲 RB = 关键资源切换前 1 个迭代预留 10% 产能

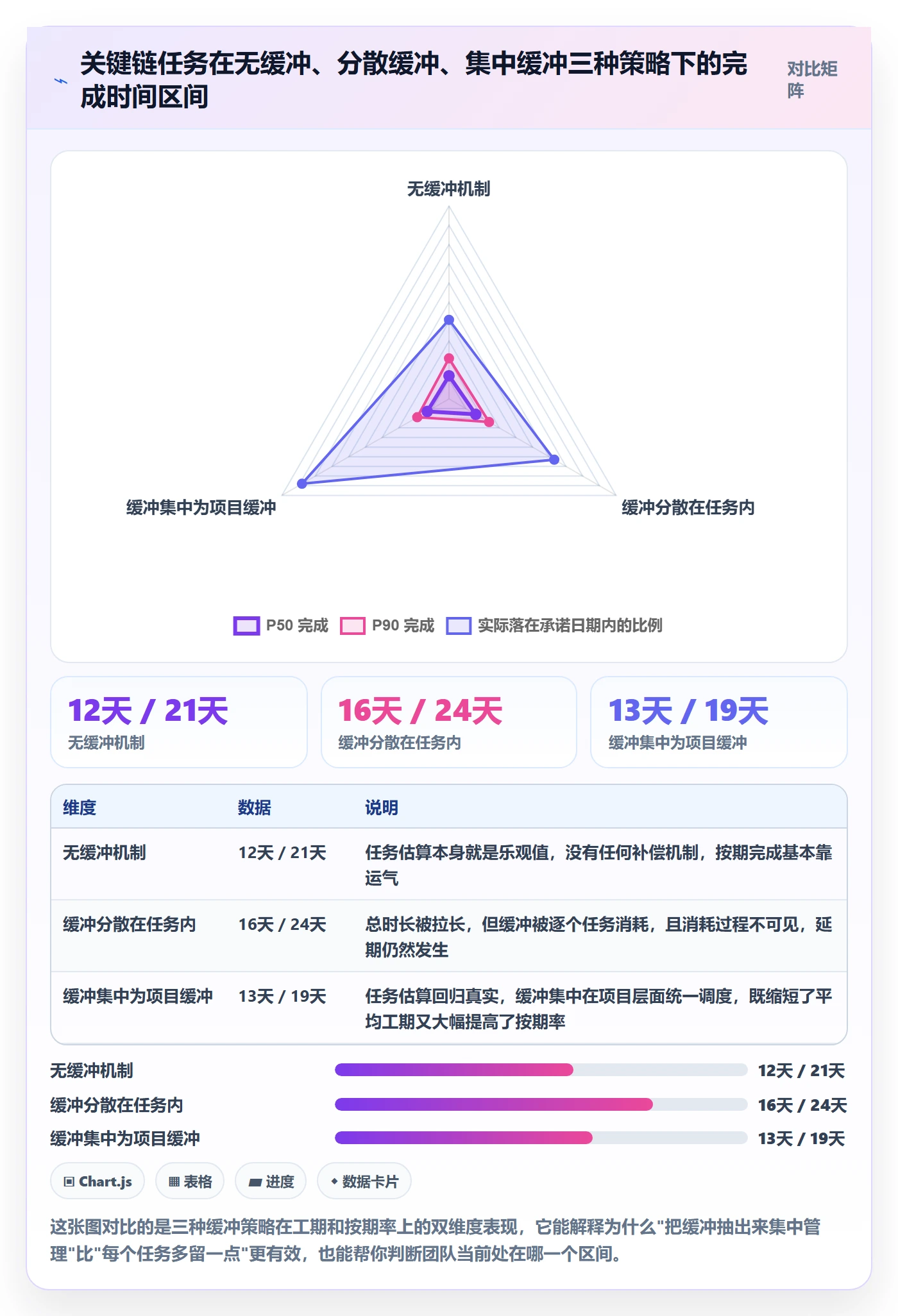

更重要的是消耗触发规则。我设了三档:缓冲消耗不到 1/3,项目经理不干预,让团队自己消化;消耗到 1/3 至 2/3,触发一次针对性的复盘,只查关键链上消耗最快的那个任务;消耗超过 2/3,强制重新基线,把剩余工作重新估算。
这条规则最大的价值不是计算精确,而是它把”要不要干预”这个判断从情绪变成了规则。以前项目经理看到延期就焦虑,现在看到缓冲消耗 28% 就知道不用动,看到 71% 就知道必须开复盘会。
4. 依赖四分类与提前量台账
我把依赖分成四类,每类配不同的提前量规则。这是我在几个项目里验证过最有效的做法之一:
| 依赖类型 | 典型场景 | 提前量规则 | 责任人归属 |
|---|---|---|---|
| 强制依赖 | 技术顺序决定,A 必须完成后 B 才能开始 | 不加额外提前量,但必须标注在关键路径上 | 项目经理 |
| 自由依赖 | 可调整顺序,只是当前排法更顺 | 预留 2 个工作日弹性,可被压缩 | Team Lead |
| 外部依赖 | 依赖第三方供应商、客户、监管审批 | 对方承诺周期 × 1.5 + 5 个工作日 | 业务接口人 |
| 内部资源依赖 | 同一人 / 同一环境 / 同一套测试数据被多处争用 | 按资源日历逐日校验,冲突点提前 3 周暴露 | 资源经理 |
其中最容易出事的是外部依赖。我见过一个项目因为等客户提供接口文档,前后拖了 47 天,而计划里写的是”客户两周内提供”。外部依赖的提前量之所以要按 1.5 倍加 5 个工作日算,是因为对方组织的决策链长度是你完全不可控的。
5. 计划冻结与变更闸门
冻结不是不动,而是让变更成本显性化。我设了三档变更通道,每周只开一个变更窗口:
- 低影响变更:不跨里程碑、总影响小于 3 人天,团队内部消化,不需要审批,但必须在工具里留痕。
- 中影响变更:跨交付物或影响 3 至 10 人天,由项目经理决策并登记,同步给所有受影响的下游任务负责人。
- 高影响变更:跨里程碑或影响超过 10 人天,必须走变更评审,评审时必须回答一个问题,”这次变更吃掉的是缓冲,还是吃掉的是承诺”。
这个闸门设计的核心,是让”改计划”这件事有摩擦但不痛苦。完全没有摩擦的组织,计划会变成每周重写一次;摩擦过大的组织,团队会绕过计划私下调整,你连延期是怎么发生的都看不到。

五、案例与数据观察:一个 340 人研发组织的计划体系落地
前面讲的方法,我在一个具体的中大型企业里完整落地过一次。这个案例我保留了完整的迁移前后数据,比任何理论都更能说明问题。
1. 落地前的真实状态
客户是一家硬件加软件的混合型企业,研发 340 人,横跨硬件、嵌入式、云平台三条产品线,这是一个典型的中大型企业技术组织。他们当时的状态是:研发管理工具存在 3 个历史实例(并购遗留),需求在 Excel 里维护,跨项目依赖靠一张共享表格,发布计划在 PPT 里。
最要命的是他们的选型约束:数据不能出内网,同时要摆脱对海外工具的依赖,做国产化替代。这直接排除掉了所有 SaaS 方案,也把迁移能力变成了硬性门槛。
他们最终选择的是 PingCode,主要原因是三点:支持私有化部署,能满足数据不出内网的合规要求;支持从 Jira 平滑迁移,历史工作项和字段可以规范映射而不是推倒重来;面向中大型企业 100 人以上组织的研发管理场景,工作项层级、依赖关系、版本迭代这些能力是原生的,不需要靠集成拼出来。
2. 迁移与落地的具体过程
整个迁移分三步走,历时 7 周,比原计划多了 4 周,多出来的部分踩了几个坑,后面会讲。
第一步是工作项类型映射。他们原来 3 个 Jira 实例里的工作项类型有 41 种,混乱且重复。我们把它们归并成 3 层:版本 / 里程碑作为承诺层,需求 / 交付物作为交付层,任务 / 缺陷作为执行层。41 种压到 6 种,这件事本身就是一次计划体系的梳理。
第二步是历史数据迁移策略。一开始选的是全量迁移,把三年多的历史工作项全部搬过来,结果迁移周期从计划的 3 周拖到第 7 周,性能也受到影响。后来改成”近 18 个月完整迁移 + 18 个月以前只保留只读归档”,迁移在 5 天内完成。
第三步是按团队灰度并行。12 个团队分三批,每批 4 周并行期。并行期内两个系统同时更新,虽然痛苦,但避免了”一刀切切换导致计划断档”的风险。
3. 三层计划在工具上的落地方式
落地方法上没有做任何花哨的东西,就是把前面的三层结构直接映射到工作项层级上:
- 承诺层用版本和里程碑工作项承载,只允许项目经理和产品负责人修改,变更自动记录操作日志,满足合规审计要求。
- 交付层用需求工作项承载,配置了两个自定义字段”P50 估算””P90 估算”,缓冲天数由这两个字段自动相减得出。
- 执行层用任务工作项承载,粒度强制要求不超过 3 人天,超过就必须拆。
- 依赖关系用阻塞 / 被阻塞的双向关联表达,另外加了两个自定义字段”外部依赖方””对方承诺日期”,让外部依赖不再藏在备注里。
还有一个细节值得一提:缓冲字段的可见性。一开始我们把 P50、P90、缓冲天数对所有成员开放,结果三个月后发现缓冲保留率只有 46%,因为团队看到缓冲就把它当成”可压缩的余量”,主动把 P90 往下调。后来我们改成缓冲天数只对项目经理和 PMO 可见,P50/P90 仍然全员可见,缓冲保留率升到 88%,延期率随之下降了 9 个百分点。
这是我在这套方法里最反直觉的一个发现:透明度不是越高越好,缓冲这个数字的透明度需要分层管理。因为人对”余量”的直觉反应是压缩它,而不是保护它。

4. 迁移前后的关键数据对比
| 指标 | 迁移前(2 个季度均值) | 迁移后(2 个季度均值) | 变化幅度 |
|---|---|---|---|
| 单项目计划编制周期 | 5.5 天 | 2.0 天 | -63.6% |
| 跨团队依赖遗漏次数 / 季度 | 14 次 | 4 次 | -71.4% |
| 延期项目占比 | 38% | 21% | -17 个百分点 |
| 计划维护人时 / 月 | 46 人时 | 18 人时 | -60.9% |
| 计划评审一次通过率 | 54% | 82% | +28 个百分点 |
| 需求变更后计划同步耗时 | 平均 6 小时 | 平均 40 分钟 | -88.9% |

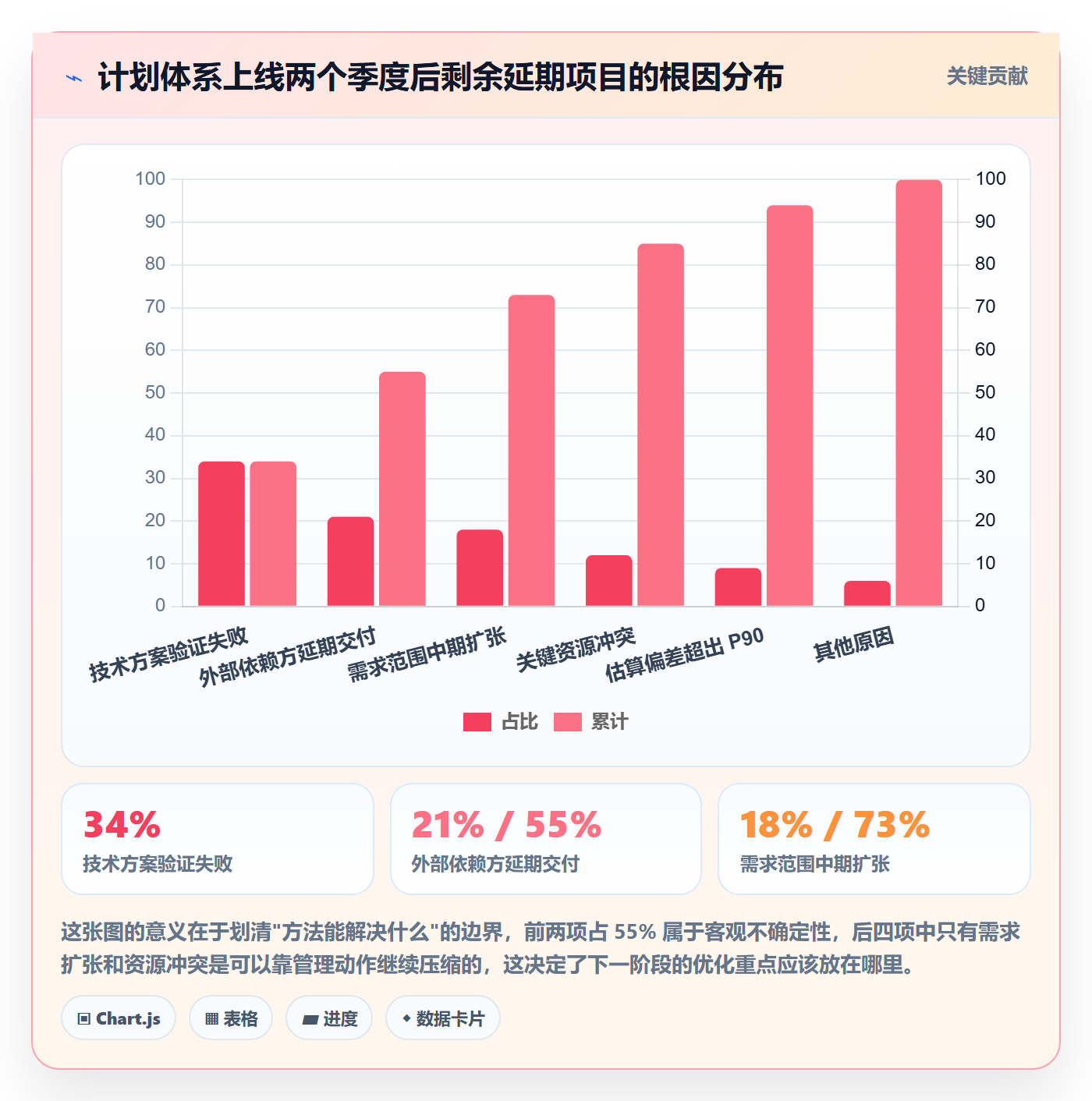

这里面我自己最看重的是最后两行。评审一次通过率提升,说明计划的前置信息质量变好了;变更同步耗时从 6 小时降到 40 分钟,说明依赖关系真的被结构化存下来了,不再需要靠人重新梳理一遍。

5. 落地过程中踩过的四个坑
(1)工作项层级一开始设得太深。最初设计了 5 层结构,比原来的 3 层还复杂,团队用了一周就大面积放弃,很多人直接在备注里写计划。后来压回 3 层才恢复正常。教训是:工具能支持的层级深度,不等于团队能承受的深度。
(2)自定义字段加太多。迁移时顺手配了 27 个自定义字段,想着”以后可能用得上”,结果字段填表率掉到 40%。砍到 9 个核心字段后,填表率回到 91%。字段数量和维护成本是平方关系,不是线性的。
(3)历史数据全量迁移。前面已经提过,3 周拖到 7 周。现在的做法是固定为”近 18 个月全量 + 更早只读归档”,并且把这条写进了标准迁移流程。
(4)缓冲可见性给了所有人。这条前面讲过,是这次落地里最值钱的一个教训。缓冲要存在,而且要被管理,但不需要被所有人实时看到。

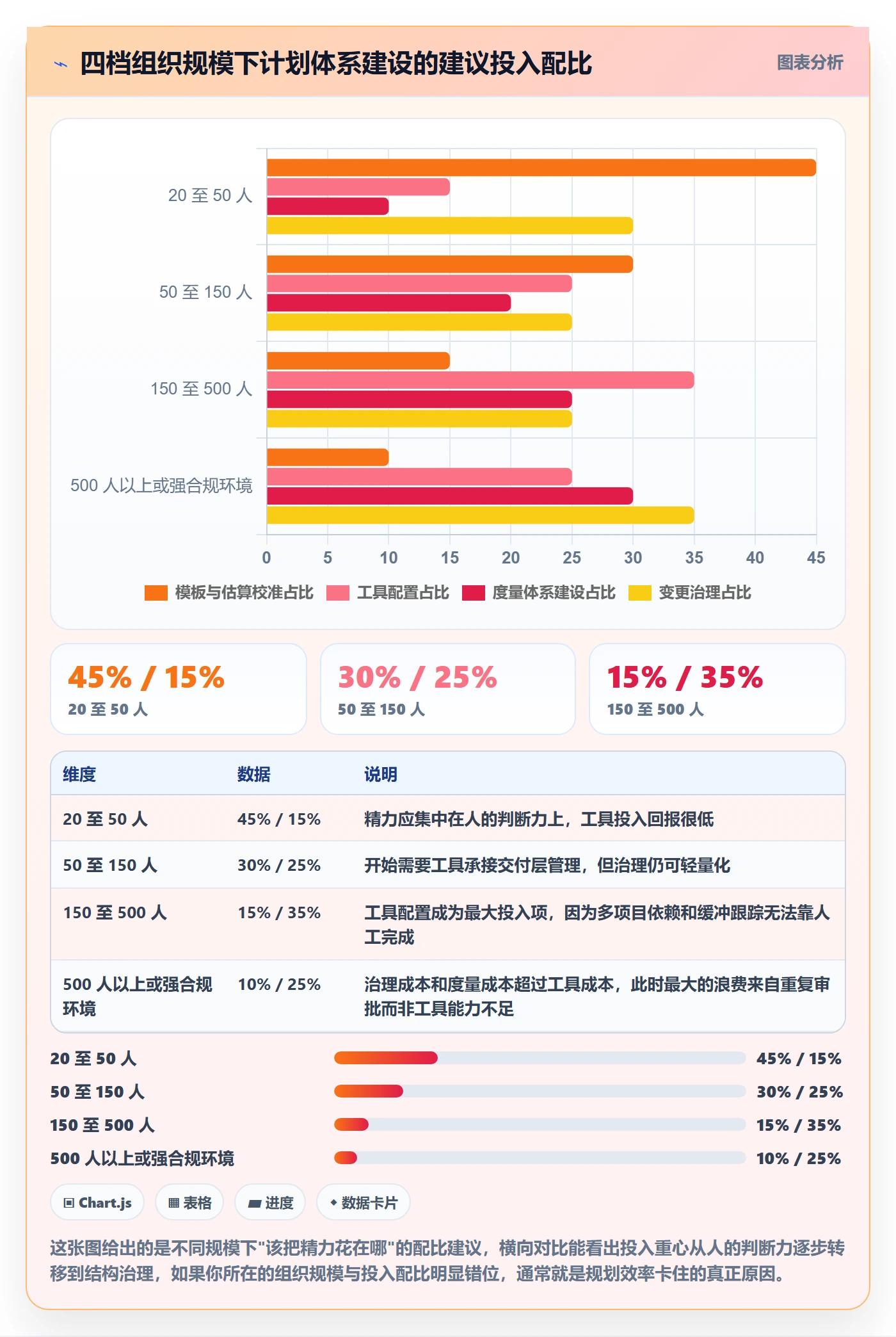

六、不同情况下的行动建议
方法不能一刀切。下面按团队规模和项目特征给出四档建议,每一档我都写清了”这周能做什么”和”这季度该做成什么”。
1. 20 至 50 人:把三层压成两层,重估轻管
这个规模不需要完整的承诺层 / 交付层 / 执行层,因为项目经理本人就能看到所有人。我的建议是把承诺层和交付层合并成”里程碑 + 交付物”一层,只保留执行层作为第二层。
- 本周动作:把当前项目所有任务粒度检查一遍,超过 3 人天的全部拆开,低于 0.5 人天的全部合并。
- 本周动作:给每个跨团队协作任务加上 1.5 倍的估算系数,先从手算开始,不需要工具支持。
- 本季度目标:建立一份历史偏差系数表,记录至少 100 个任务的估算与实际对比。
2. 50 至 150 人:引入交付层管理,固定双周检视
这个规模是”人治”和”结构治理”的分水岭。到了 100 人,仅靠项目经理个人的信息带宽已经不够,必须把交付层独立出来。
- 本周动作:明确每个交付物唯一的验收人,如果一个交付物找不到验收人,说明它不该作为交付物存在。
- 本季度目标:建立双周三十分钟的缓冲检视机制,只看关键链上缓冲消耗最快的三个任务。
- 本季度目标:把依赖关系从 Excel 迁移到有状态的工具对象上,强制要求外部依赖必须填写对方承诺日期。
3. 150 至 500 人:工具化依赖与缓冲,PMO 轻量化
这个规模是大多数中大型企业的典型区间,也是我案例里的场景。没有工具支撑的三层计划在这个规模上会迅速退化成形式主义,因为人工同步的成本超过了收益。
这里的选型逻辑很直接:需要支持多项目依赖视图、需要工作项层级原生支持三层结构、需要有可配置的缓冲字段和消耗计算、需要能承载 500 人以上的并发访问。同时如果是金融、能源这类行业,私有化部署和数据不出内网是硬约束,不能妥协。
PingCode 在这个区间是适配的,因为它面向的正是中大型企业 100 人以上组织,私有化部署能力原生具备,从 Jira 迁移的路径也相对成熟,对很多正在做国产化替代的组织来说,这两点直接决定了迁移能不能在合理周期内完成,而不是变成一场持续半年的拉锯战。
- 本周动作:把自定义字段数量做一次审计,超过 15 个的模块必须砍,砍到 10 个以内。
- 本季度目标:建立变更闸门三档机制,每周固定一个变更窗口,其余时间不接受计划变更。
- 本季度目标:PMO 人数控制在研发规模的 1% 以内,且不做数据汇总工作,只做规则制定和异常干预。
4. 500 人以上或强合规环境:度量体系加变更治理
到了这个规模,规划效率的主要敌人不再是方法,而是治理结构。我见过的最典型问题不是计划做得不好,而是同一件事在三套流程里被要求填三遍。
- 本周动作:梳理所有涉及计划的审批流程,找出重复要求的字段和审批节点,这是回报最高的动作。
- 本季度目标:建立计划度量指标体系,至少包含计划编制周期、依赖遗漏率、缓冲保留率、变更响应时长四项,并且这些指标能被自动采集,不依赖人工填报。
- 本季度目标:所有计划变更必须留痕且可导出,满足审计要求,同时变更流程本身不能超过 3 个审批节点。

七、不同情况下的取舍:六个必须做的选择
方法落地过程中,最难的不是”怎么做”,而是”放弃什么”。下面六组取舍,我在实践中都做过明确选择,也踩过反向选择的坑。
1. 计划颗粒度 vs 维护成本
这是最基础的一组取舍。我的选择是把执行层粒度卡在 3 人天,绝不往下探。理由是:3 人天是一个”周内可完成”的尺度,既能让团队感知到任务的存在,又不会让项目经理变成每天更新表格的文书。
如果你的项目涉及严格的外部验收节点(比如硬件打样、监管送审),可以把特定路径上的粒度降到 1 人天,但只对这条路径,不做全局统一。全局细化是所有计划体系崩溃的第一原因。
2. 显性缓冲 vs 隐性缓冲
很多人以为把缓冲藏起来更安全,因为不会被领导砍。我的判断完全相反:隐性缓冲一定会被消耗掉,而且消耗过程不可见,你连什么时候该介入都不知道。
正确的做法是显性缓冲加分层可见。缓冲存在系统里,项目经理和 PMO 能看到消耗曲线,团队看到的是”任务估算”和”承诺日期”两个数字,不需要看到缓冲余量。这样既保护了缓冲,又保留了管理可见性。
3. 工具自动化 vs 人工判断
哪些事该交给工具,哪些必须人来做?我的分界线是:凡是”状态同步”和”影响面推导”的工作,全部交给工具;凡是”估算”和”优先级判断”的工作,必须由人来做,工具只提供参考数据。
我见过一些团队试图用算法自动排期,结果排出来的计划没有人相信,因为团队没有参与判断过程,也就没有承诺感。工具可以告诉你”这个变更影响 7 个下游任务”,但不能告诉你”这 7 个任务里哪个可以往后放”。
4. 私有化部署 vs SaaS
这组取舍的答案完全由约束决定。如果组织属于金融、能源、军工或有明确数据不出内网要求的行业,私有化部署不是选项而是前提,任何”先用 SaaS 过渡”的提议都会在合规审查阶段被推翻,反而浪费半年时间。
如果组织没有这个约束,且研发规模在 150 人以下,SaaS 的运维成本优势是明确的。取舍的关键是先确认约束,再谈成本,顺序反过来就会做错决策。
5. 迁移成本 vs 长期收益
说到从 Jira 迁移,很多人只算迁移周期,不算迁移质量。我的经验数据是:一次规范的迁移,前期多花 2 周做工作项类型归并和字段映射,可以在后续半年省下至少 3 个月的反复调整时间。
反过来,为了快而选择”只迁工作项标题,其他重建”,通常会在三个月内引发一次大规模的团队抵触,因为历史上下文丢了,团队查不到过去为什么这么决策。这种损失比迁移周期本身昂贵得多。
6. 计划刚性 vs 响应速度
最后这组取舍没有标准答案,我的处理方式是分层的刚性:承诺层高刚性,交付层中刚性,执行层低刚性。
具体说,承诺层的里程碑一旦冻结,只接受高影响变更且必须走评审;交付层允许在双周节奏内调整实现方式;执行层完全放开。这样做的好处是:团队在执行层有充分的自由度,管理层在承诺层有稳定的预期,中间层作为缓冲区吸收波动。

八、把方法固化下来:下一步可以做的三件事
回顾整套方法,如果只保留一个独特观点,我会保留这条:规划效率的提升,主要不来自把计划写得更快更细,而来自把那些原本只存在于人际关系中的约束,变成有责任人、有日期、有状态的结构化对象。依赖、缓冲、外部承诺日期,这三样东西只要还是”口头约定”,计划就永远只是一个愿望清单。
第二个我想强调的判断是:缓冲的分层可见性,是计划体系里最容易被忽略也最值钱的一个设计。我在这上面花的时间不到半天,但它带来的延期率下降,超过了其他所有优化动作的总和。因为它的本质不是管理时间,而是管理人对余量的本能反应。
如果你打算把今天看到的东西用起来,我建议不要一次全上,按下面三步走:
- 这周先做粒度审计。把你当前项目里所有任务的粒度拉出来看一遍,超过 3 人天的拆开,低于 0.5 人天的合并。这一个动作通常能带来 10% 到 15% 的维护成本下降,不需要任何工具改动。
- 下周开始记外部依赖的承诺日期。不需要工具,先在计划表里加两列,”外部依赖方”和”对方承诺日期”,并且按 1.5 倍加 5 个工作日的规则反推你需要提前多久去催。这一条对做硬件、集成、监管送审类项目的团队收益最明显。
- 这个季度内把缓冲从任务里抽出来。先做一版手工的缓冲燃尽表,只跟踪关键链,每周更新一次消耗比例。等你确认它能帮你在延期发生前两周发现问题,再去考虑用什么工具把它自动化。
最后提醒一句:私有化部署、Jira 迁移、三层工作项结构这些都只是承载方法的容器,容器选错了会很痛,但容器再好也替代不了判断。真正决定一个项目经理水平的,是他在规划阶段问了哪些别人没想到的问题,以及他有没有把这些问题得到的答案,变成团队看得见、能追踪、改得动的东西。
常见问题解答(FAQ)
1. 项目经理做工作计划,是直接用现成模板还是自己搭一套?
我带过几个项目,每次从网上下载的模板字段一大堆,填完就没人看;可自己从零搭又怕漏东西,评审时被问住。到底该怎么选、怎么改才不白费功夫?
判断标准不是模板好不好看,而是它能不能直接驱动每周的行动。我的做法是先用一页纸的最小可用模板跑两周:字段只保留目标、负责人、起止日期、依赖、验收标准五项,其余字段如风险、工时、优先级,谁真的用谁再加。
原因很简单,模板字段超过 9 个,填表成本就会超过它带来的协调收益,团队会开始敷衍填写,而失真的数据比没有数据更糟。落地顺序是:第一周用最小模板排一次全量任务,第二周观察哪类问题反复出现,比如依赖没标导致等待、验收标准模糊导致返工,再针对这个问题加一个字段,同时删掉一个没人查的字段,保持总数不变。
判断模板是否合格有一个可验证口径:随便抽 5 条任务,让不参与的同事读一遍,能否说出谁在什么时候交付什么。如果 3 条以上说不出来,要改的是模板,不是指责团队执行力。
2. 任务拆解到几级、单个任务工期多长才算合适?
我以前把任务拆到半天一层,结果计划表 200 多行,我自己都不想更新;也试过只拆到阶段,周会上谁也说不清进度。拆解颗粒度到底怎么定,有没有一个能直接照着用的线?
用“一个执行人能在一个汇报周期内独立完成并自检”作为拆解终点,这是我认为最实用的一条判断线。具体口径:单个任务工期控制在 1 到 3 个工作日,层级控制在 2 到 3 层,超过 3 层说明你在写施工说明而不是项目计划。依据是人能可靠预估的时间跨度大约在一周以内,超过一周估时误差会迅速放大;
而低于半天的任务会让计划行数爆炸,更新成本吃掉规划收益。实操上我给团队定两条硬线:一是任何任务必须有唯一负责人和一个可验证的产出物,写不出产出物的就是活动不是任务;二是工期超过 5 天的任务强制拆到 3 天以内,但拆出的子任务不必都写进周计划,只展开当期要做的部分。
按这个口径,一个 6 到 8 人、周期 3 个月的中等规模项目通常在 60 到 120 行之间,正好是每周能更新的量级。
3. 计划做完就没人看,一变更就全乱,还要不要维护?
我们计划评审时大家都点头,第二周需求一变,计划表就成了历史文件,后面所有人直接看聊天记录。维护它像是纯负担,可完全不维护又失控,这件事到底该怎么处理?
把计划分成基线和滚动层两层来管,这是我踩过坑之后固定下来的做法。基线是评审通过的版本,只记录范围、里程碑日期和验收标准,变更要走一次确认,即谁提、影响什么、谁批,目的是留痕而不是每天改;滚动层是未来 2 到 4 周的任务级计划,允许每周更新一次,更新时只做三件事:挪日期、换负责人、拆或合任务。
要不要走变更流程用一条阈值判断:影响里程碑日期超过 3 个工作日、影响本期范围、需要新增人力,满足任一条才升级走变更;只是任务内部延后 1 到 2 天的,负责人直接在滚动层改并同步依赖方即可。
另外建议把计划的已变更次数和原因当成健康指标而不是失败指标,一个三个月项目在滚动层被调整 10 到 20 次属于正常;如果基线一次都没动过,反而要怀疑是不是没人敢提问题。
4. 怎么证明规划效率真的提升了,该看哪几个指标?
老板总问我引入新方法之后效率提升了没有,我拿不出数字,只能说感觉顺畅了。规划这件事到底能不能量化,统计口径又该怎么定才不被质疑?
能,但要选规划过程和规划结果两类指标各一到两个,别贪多。过程指标看两个:一是计划编制耗时,从需求交底到计划评审通过的人时,同一规模项目优化前常见是每人 3 到 5 小时,规范模板和拆解口径后通常能压到 1 到 2 小时;
二是计划变更率,即统计周期内滚动层任务日期被改动的条数占比,20% 到 30% 属正常波动,长期低于 10% 往往说明计划颗粒度太粗、根本没有真正跟踪。结果指标看按期交付率和返工工时占比:任务按原定日期完成的比例,以及因需求或验收标准不清导致的返工人时占项目总人时的比例。
口径上守三条纪律:统计范围固定、统计周期固定、同一项目前后对比而不是不同项目横向比。我的经验是连续记录 4 到 6 个迭代就能看出趋势,比起一次性汇报一个漂亮数字,趋势更能说明规划方法有没有真正落地。
文章包含AI辅助创作:工作计划实操方法:项目经理提升项目规划效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/296309
读者评论
缓冲显性化这条我有点保留。我们试过把缓冲单独列出来,结果评审会上领导第一句就是“这个缓冲能不能砍一半”,第二个项目开始大家又把缓冲塞回任务里去。所以缓冲能不能显性,前提是上面不把它当谈判筹码,否则就是在惩罚说实话的人。这个前提文章里提得比较少。
信息留存率那张图挺有共鸣,但我觉得最致命的丢失可能不只在排期环节。我们这边业务方提需求时本身就带着没说出口的假设,澄清会问得再细也挖不出来,等到验收才暴露。与其只优化中间四道传递,不如让业务方参与计划冻结确认,签个字比过四道手管用。
估算偏差系数 1.42 对 1.18 这组数我信,但直接推“保留小数”有点玄。我们后来是靠把历史任务实耗和估算做成对照表,让每个人先看自己同类任务的偏差再报数,比强制写小数点有效得多。另外 47 个项目的归因样本,不同复杂度混在一起统计,结论会不会被拉偏?
