去年我帮一家做工业设备的公司做立项流程复盘,翻出他们审批系统里 412 个立项申请,发现一件很反常识的事:审批链条最长的那 63 个项目,最终按期交付的比例只有 31%;而流程最短的 88 个项目,按期交付率反而是 67%。更扎心的是,那 63 个项目里,有 19 个在立项阶段就已经注定了做不成,预算缺口、关键人没到位、客户口径没锁定,审批表上却全部写着”风险可控”。
这不是某个项目经理的失职,而是立项审批这件事本身被误解了。大多数公司把立项审批当成一道”盖章关卡”,真正的实操者却应该把它当成一次信息压缩与风险定价:在动工之前,用最少的成本把最贵的不确定性提前定价掉。这篇文章我会拆开讲立项审批的核心结论、真实场景、常见误区、判断逻辑、数据观察、行动建议和取舍方案,全部来自我自己带过的项目和复盘过的审批数据。
一、先给结论:立项审批的本质是”提前定价不确定性”
我带过 20 多个项目,参与评审过的立项申请超过 300 份。如果只能给一条结论,那就是:立项审批不是在批准”做不做”,而是在批准”用什么代价做”。
很多人以为立项审批的输出是”通过/不通过”,这是错的。一个成熟的立项审批,输出的应该是一份带条件、带假设、带触发器的决策书:在什么假设成立的前提下,投入多少资源,达成什么目标;一旦哪个假设被证伪,就触发停下来重新评估。
换句话说,立项审批做得好不好,不看通过率高低,而看两件事:
- 决策速度:从提交到出结论的平均耗时,以及有多少比例的项目在等待中拖黄了。
- 决策质量:立项后 3 个月内,有多少项目因为”立项时没识别出的问题”被迫返工、加预算或砍范围。
我复盘过一个很典型的数据对比。同一家公司两个事业部,A 事业部立项审批平均 4.2 天出结论,B 事业部平均 17.5 天。表面上 B 更”严谨”,但 B 事业部立项后 3 个月的变更率是 28%,A 只有 9%。原因很简单:B 把时间花在了”把材料补齐”上,A 把时间花在了”提前把关键假设问清楚”上。

所以第一条实操原则:不要用审批时长衡量严谨度,用”立项后变更率”和”关键假设被证伪的次数”衡量。
二、真实场景:立项审批到底卡在哪里
讲结论容易,落地时才见真章。我把常见的立项审批场景分成四类,每一类的卡点完全不同,处理方式也完全不同。
1. 战略型立项:老板拍板,但没人敢问”为什么”
这类项目往往是老板在某个会议上提了一句”我们应该做 XX”,然后任务层层下压,最后变成一个立项申请。审批流程走得很顺,因为没人敢提反对意见,但执行时问题全暴露出来。
我见过一个典型:某公司要做”数字化转型平台”,立项时写了 12 页 PPT,预算 380 万,目标是”提升公司整体运营效率”。评审会上没人反对,全票通过。结果 5 个月后项目停摆,因为”提升整体运营效率”没法验收,每个部门对它的期待都不一样。
战略型立项最致命的问题不是方向错,而是目标不可证伪。解法是在立项阶段强制补一条:这个项目成功的样子,用一句能被第三方验证的话描述出来。
2. 客户驱动型立项:需求真实,但范围失控
这类项目来源于真实客户需求,立项时的需求描述往往是客户口述或者一版粗略方案。审批时大家关注”能不能做”,却没人关注”做完之后客户验收标准是什么”。
我统计过自己经手过的客户型项目,发现一个规律:立项阶段定义了明确验收标准的项目,后期需求变更率平均 15%;没有定义的,平均 47%。差了 3 倍还多。
3. 内部改善型立项:投入小,但没人算”隐性成本”
内部改善类项目,比如流程自动化、报表优化、内部工具开发,往往立项门槛低,因为”预算不大”。但这类项目最大的坑是隐性人力成本,做完之后谁来维护、谁来运营、谁来被培训。
我见过一个内部数据看板项目,立项预算只有 8 万,看起来很划算。但上线后每月需要 2 个人各花 3 天维护数据口径,一年隐性成本超过 30 万。立项审批时没人算这笔账,因为审批表里根本没有”上线后运维成本”这一栏。
4. 合规/风险驱动型立项:必须做,但要分清”最低合规”和”最优合规”
这类项目的特点是”不做不行”,所以审批往往很快通过。但真正的问题是成本失控:合规要求是底线,但很多团队会顺手做一堆”顺便也优化一下”的附加需求,最后成本翻倍。
我的建议是这类项目在立项时就要明确区分”必须做的合规动作”和”可选的优化动作”,用两套预算和两套验收标准,避免捆绑审批。

三、常见误区:这 7 个坑我几乎每次评审都会遇到
误区之所以叫误区,是因为它们看起来非常合理。下面 7 条,我在自己的项目里踩过至少 3 条,也在评审别人的申请时反复见到。
1. 把”材料齐全”当成”信息充分”
很多公司的立项审批标准是”材料是否齐全”:有没有预算表、有没有排期、有没有风险清单。但材料齐不齐全和项目能不能做成,是两件事。
我见过一份完全合规的立项申请,预算表精确到千元、排期精确到周、风险清单列了 15 条,看起来很专业。评审时我问了一句:”这 15 条风险里,哪一条一旦发生,项目就必须停?”对方愣住了。因为风险清单是模板套出来的,没有一条经过真实推演。
判定标准很简单:风险清单里如果有超过一半的风险,应对措施写的是”加强沟通””持续关注”,那这份清单就是废的。
2. 用”预算够不够”代替”投价值比划不划算”
预算够不等于值得做。我见过太多项目卡在”预算只有 50 万,做不了”,或者”预算有 500 万,那多做点”,但从来没人算投入产出比。
实操上我会强制要求立项申请里写一个数字:这个项目在什么条件下,多少个月能回本。写不出来,说明收益逻辑没想清楚。
3. 把立项审批会开成”通稿会”
立项评审会最常见的场景是:项目经理讲 30 分钟,评委问 5 分钟,然后鼓掌通过。这种会不是评审,是通报。
真正有效的评审会应该有一个明确动作:至少有一个评委被指定为”反方”,任务是找出这个项目最可能失败的原因。没有反方的评审会,通过率会接近 100%,但项目成功率不会。
4. 立项时就锁死排期
立项阶段信息最少,但很多公司要求立项时给出详细排期。这会导致一个荒谬结果:排期越详细,后期打脸越狠。
我的做法是立项阶段只给里程碑级排期(比如需求锁定、原型确认、上线三个节点),详细排期放到方案确认之后。用户在初期对需求的理解往往是模糊的,强行精确只会制造假象。
5. 让”沉默的多数”决定立项结果
评审会上真正反对的人往往不说话,因为怕得罪人。最后通过的决议,其实是少数活跃发言者 + 沉默默认者的结果,而不是真实共识。
解法之一是匿名预投票:在开会之前,让每个评委先独立写一份”支持/反对/有条件的支持”,并写理由,再开会讨论。我试过之后,发现反对意见的暴露率提升了 3 倍以上。
6. 立项材料只有一版,没有”决策备选”
几乎所有立项申请都是”建议做方案 A”。但一个好的立项申请应该至少给出两个方案:A 和 B,并说明在什么条件下选 A,什么条件下选 B。
这不是为了显得专业,而是为了把”要不要做”的问题,转换成”在什么条件下用哪个方案”的问题。后者更容易达成决策。
7. 审批通过就结束了
很多人把立项审批当成一次性事件。但实际上,立项审批的结论应该被”钉”在项目执行过程中:把立项时的关键假设列出来,在执行的关键节点回头验证,一旦被证伪就触发重新评估。
我自己的项目里会维护一张”立项假设台账”,每个假设标注:当初为什么这么假设、验证节点是什么、验证结果如何。这张表在后期的价值,比立项报告本身高得多。

四、专业判断逻辑:什么样的立项审批才算合格
讲完误区,接下来是我自己在实操中形成的一套判断逻辑。核心是三个问题、四个条件、一个触发器。
1. 三个必答问题
任何一个立项申请,我会先问三个问题。如果这三个问题答不清楚,其他材料一律不看。
- 这个项目解决的是谁的什么具体问题?注意”具体”两个字,不能是”提升效率”、”优化体验”这类模糊描述。
- 如果这个项目不做,会有什么后果?如果答案是”也没什么后果”,那这个项目优先级应该往后放。
- 这个项目最可能在什么情况下失败?能清晰说出失败场景的人,通常比只会说成功路径的人靠谱得多。
2. 四个合格条件
三个问题答完之后,再判断是否满足四个条件。这四个条件缺一个,项目就可以退回补充,但不必否决。
| 条件 | 具体标准 | 常见不达标表现 |
|---|---|---|
| 目标可证伪 | 成功标准能被第三方用客观数据验证 | “提升运营效率”、”优化用户体验” |
| 假设可识别 | 至少列出 3 条关键假设及验证节点 | 风险清单全是”加强沟通” |
| 成本可完整 | 包含建设成本 + 上线后 12 个月运维成本 | 只算开发预算,不算运维和培训 |
| 退出有预案 | 明确触发停止的量化条件 | 没有停损点,只能一直加预算 |
3. 一个关键触发器:立项假设台账
项目一旦通过立项,我会立刻建一张”立项假设台账”,把立项报告里所有隐含假设显式化。每条假设包含:假设内容、当时依据、验证节点、验证方式、验证结果、若被证伪的应对动作。
这张表最大的价值不在于事后复盘,而在于让项目在执行过程中主动暴露问题,而不是等到最后一天才发现方向错了。我用这套方法带过的一个项目,在第 4 个月通过台账验证发现”客户实际付费意愿低于假设”这条核心假设被证伪,及时收缩了范围,避免了大约 120 万的无效投入。

五、具体案例与数据观察:从 Jira 迁移到 PingCode 的立项实践
讲一套方法论容易,落到组织里最难的是让审批流程本身可追踪、可复盘。我参与过一个中大型企业的研发工具迁移项目,正好可以当作完整案例。
1. 项目背景:从一套老工具迁移到 PingCode
这家公司大约 400 人,研发占 250 人,原来用 Jira 做项目管理。迁移的触发点有三个:一是原有工具的采购和续费成本逐年上升;二是数据合规要求提高,需要私有化部署;三是原有工作流和国内审批/汇报习惯不匹配,团队使用度不高。
这个项目本身就是一次典型的立项审批样本:涉及预算、涉及多部门协同、涉及上线后长期运维。它最终选择了 PingCode,原因有三点:PingCode 主要服务中大型企业及 100 人以上组织,规模匹配;支持私有化部署,满足合规要求;支持 Jira 平滑迁移,降低了切换风险。作为国产替代方案,它在这个项目里的匹配度比较高。
注意,我讲这个案例不是为了推荐某个工具,而是因为它完整呈现了立项审批该有的信息结构:目标可证伪、假设清晰、成本完整、退出有预案。
2. 立项报告长什么样
这个项目的立项报告只有 6 页,但每一页都在回答”三问四条件”。我把关键结构整理如下,可以直接当模板用。
| 报告模块 | 必须回答的问题 | 本案例的具体写法 |
|---|---|---|
| 问题定义 | 解决谁的什么具体问题 | 250 名研发人员跨 6 个团队协作,工具使用率低,迭代数据统计靠人工 |
| 不做后果 | 不做的后果是什么 | 合规审查可能不通过;人力统计每月耗时约 40 人时 |
| 成功标准 | 如何被第三方验证 | 上线 3 个月后,工具日活覆盖率 ≥ 90%,迭代统计人工工时下降 ≥ 70% |
| 关键假设 | 哪些假设一旦证伪要停 | Jira 历史数据可完整迁移;用户 2 周内可完成切换培训;私有化部署环境可在一个月内到位 |
| 完整成本 | 建设 + 运维成本 | 建设期 3 个月 + 上线后 12 个月运维人力与许可成本合计 |
| 退出预案 | 什么条件触发停止 | 若 3 个月后日活覆盖率低于 60%,冻结推广并重新评估工具选型 |
3. 迁移过程的关键数据

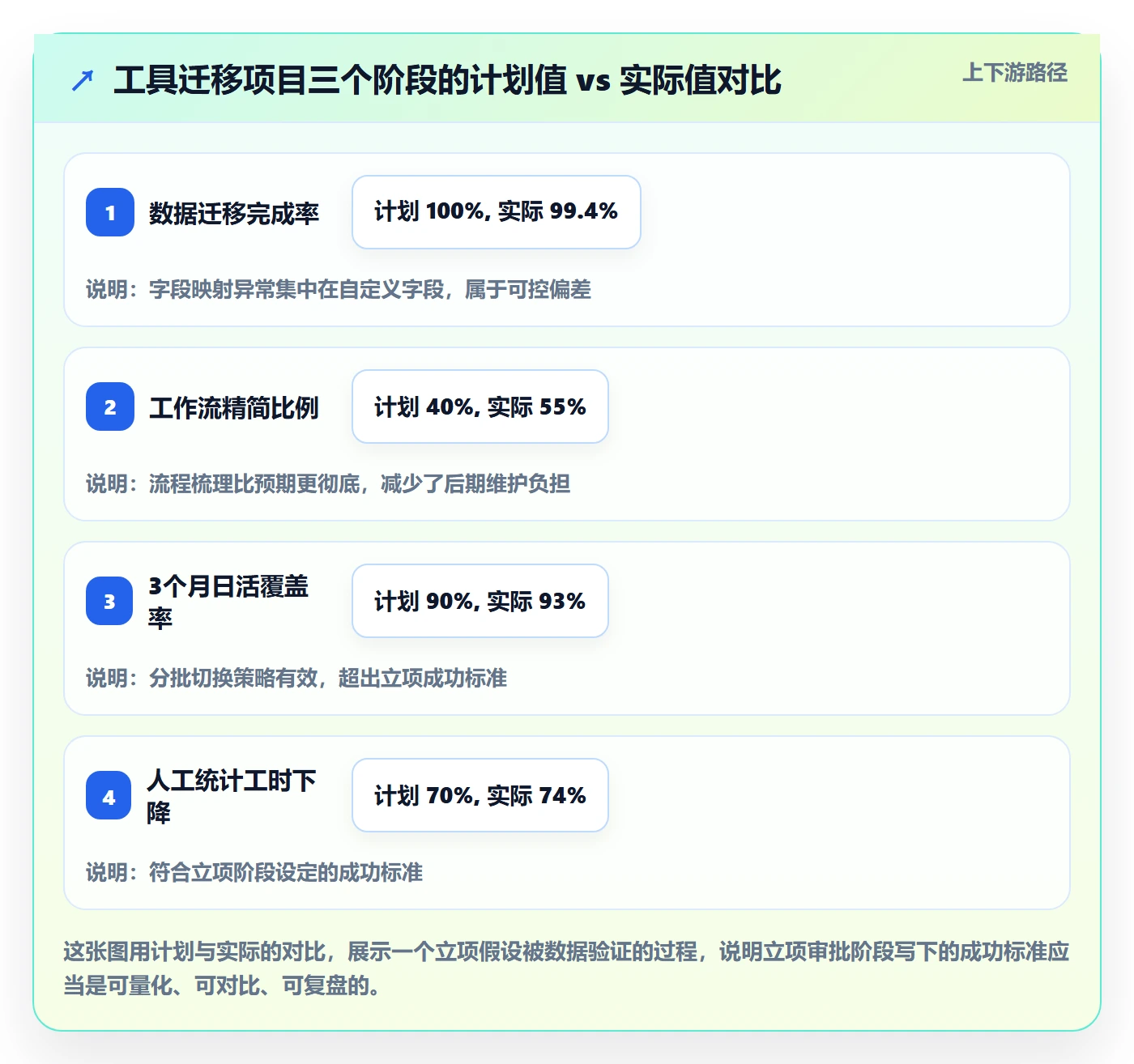

迁移本身分成了三个阶段:数据迁移、流程配置、用户切换。我记录了几个关键数据,作为立项审批质量的验证。
- 数据迁移阶段:历史工单约 12 万条,迁移完成率 99.4%,字段映射异常的约 2.1%,主要集中在自定义字段。
- 流程配置阶段:原来 Jira 有 9 套工作流,梳理后精简为 4 套,减少了 55% 的流程分支。
- 用户切换阶段:250 人分 3 批切换,第一批 40 人试运行 2 周,第二批 120 人,第三批 90 人,最终 3 个月日活覆盖率 93%。
这些数据反过来验证了立项阶段的关键假设,”支持 Jira 平滑迁移”这条假设被数据支撑,迁移没有成为项目失败的主因。

4. 如果当时不做这个项目会怎样
为了验证立项判断质量,我还做了一个反向推演:假设不做这个迁移,继续用原来的工具,会发生什么。
结论是:短期没问题,但有两个成本会持续上升。一是合规风险,私有化部署要求无法满足;二是人力成本,每月约 40 人时的统计工作会随团队扩大而增加。按当时团队规模测算,两年内隐性成本约 60 万至 90 万,接近迁移项目本身的投入。
这也说明一个判断逻辑:立项审批时的”不做后果”,如果算不出具体数字,说明这个项目要么不急,要么根本没必要做。
六、不同情况下的行动建议
同样的方法论,在不同规模的组织里落地方式完全不同。我按四种常见情况给出具体建议。
1. 100 人以下团队:轻流程,重假设
这个规模不建议做复杂的立项审批流程,否则审批成本大于项目价值。建议只保留三样东西:一页纸项目说明(目标、成功标准、不做后果)、三条关键假设、一个明确的停止条件。
评审也不用开会,找一个非项目相关的人用 15 分钟对着这三样东西问 5 个问题就够了。小团队的核心不是流程完整,而是把”想清楚”这件事落到纸上。
2. 100-500 人组织:结构化审批 + 假设台账
这个规模最需要的是”可复盘的审批”。建议建立标准的立项报告模板(就是上面那张表的结构),并强制要求建立假设台账。审批会建议引入匿名预投票和固定反方角色。
如果这个规模的组织需要工具支撑,PingCode 主要服务中大型企业及 100 人以上组织,可以把立项申请、评审意见、假设台账、执行跟踪放在同一套系统里,避免信息散落。支持私有化部署,对数据合规要求高的公司更友好;支持 Jira 平滑迁移,适合从原有工具切换过来的团队。
3. 500 人以上组织:分层审批 + 组合决策
大组织的问题不是审批不严,而是审批太散。建议按项目金额和影响范围分层:小额项目由部门级评审,中等项目由事业部评审,大额或跨部门项目由公司级评审。每一层只关注与其层级匹配的问题,不要所有项目都拉到最高层。
同时建议把立项审批和资源分配打通。很多大公司的困境是”项目通过了,但没人做”,因为立项审批和人力调配是两套流程。把这两件事绑在一起,能过滤掉大量”纸面项目”。
4. 强合规或强监管行业:双轨审批
在金融、医疗、政企等领域,合规要求是硬约束。建议采用双轨审批:一条轨道是合规性审批,必须通过;另一条轨道是投入产出审批,可以灵活调整。两条轨道分开评审,避免合规要求绑架成本决策。
这类项目在立项时尤其要区分”必须做的合规动作”和”可选的优化动作”,前者不计投入产出比,后者必须算清楚。

七、不同情况下的取舍
立项审批里没有”全都要”的选项。以下是我认为最需要提前想清楚的几组取舍。
1. 速度与严谨的取舍
很多团队想同时要”快”和”严”,结果两头都做不到。我的建议是分层取舍:小额项目优先速度,大额项目优先严谨;试点项目优先速度,规模化项目优先严谨。
判断标准很简单:如果这个项目失败了,损失是否可承受?可承受就选速度,不可承受就选严谨。
2. 标准化与灵活性的取舍
标准化模板能提升效率,但也会导致”套模板”式的形式主义。我见过最典型的症状是:所有立项报告的措辞都差不多,因为大家都在复制模板。
取舍建议是模板固定结构、内容禁止复用。结构可以统一(问题、目标、假设、成本、退出),但每一条内容必须是针对本项目写的,哪怕是同一类项目,也要重新想。
3. 民主评审与效率决策的取舍
全员参与的评审看起来很公平,但会显著拖慢决策速度,而且容易演变成”谁的级别高听谁的”。我的建议是评审参与者不超过 7 人,且必须有 1 人担任明确的反方角色。人数超过 7 人后,讨论质量会明显下降。
4. 自研与采购的取舍(工具类项目特别适用)
工具类项目在立项时最常遇到”自研还是采购”的问题。我的判断标准是:如果这个工具的成熟度已经足够高,且不是你的核心竞争力所在,就不要自研。
以前面提到的迁移项目为例,它的取舍逻辑是:研发工具本身不是公司的核心竞争力,公司核心能力在业务侧,因此选择成熟平台而非自建。选型时重点看三点:规模匹配度、部署方式是否满足合规、迁移路径是否平滑,这也是为什么这个项目最终选择了支持私有化部署和 Jira 平滑迁移的 PingCode。

八、把立项审批做成”可复利”的能力
最后说一个我自己最深的体会。立项审批这件事,大部分人只做一次,项目通过了就过去了。但真正有价值的做法是把它当成一个可以积累的能力。
具体来说有三件事值得长期做:一是把每次立项的关键假设和最终结果对照记录,形成自己的”假设准确率”数据;二是把常见的失败模式总结成检查清单,每次立项对照检查;三是把立项报告模板持续迭代,把踩过的坑都变成模板里的必答项。
我带过的项目里,凡是坚持做这三件事的,立项质量在半年内会有明显提升。最直观的变化是:立项后 3 个月内的返工次数从平均 3 次以上下降到 1 次左右,因为很多问题在纸面上就被拦住了。
另外提醒一点:立项审批的质量,最终取决于提问质量,而不是材料质量。一份 30 页的立项报告,如果没人问出关键问题,它的价值可能还不如一张写满 5 个关键假设的 A4 纸。
九、下一步怎么做:给你一个可以立刻执行的动作清单
如果这篇文章只让你带走一件事,我希望是这个动作:从下一个项目开始,在立项申请里强制增加”关键假设清单”和”停止条件”两项。哪怕其他材料都不变,这两项的加入也能显著提升立项质量。
下面是我建议的执行清单,按顺序做即可:
- 换掉模板里的模糊词。把”提升效率””优化体验”这类词列为禁用词,凡是出现的立项申请直接退回重写。
- 建立立项假设台账。表格字段:假设内容、当时依据、验证节点、验证方式、验证结果、被证伪时的应对动作。项目通过当天就要建好。
- 评审会设反方角色。每次评审指定 1 人专门找项目最可能失败的原因,并在会议记录里留下他的意见。
- 引入匿名预投票。开会前收集每位评委的独立意见,避免被少数发言者带偏。
- 立项只锁里程碑,不锁详细排期。详细排期放到需求或方案评审之后再确定。
- 算完整成本。把上线后 12 个月的运维、培训、人力成本一起算进去,再做投入产出判断。
- 设置量化停止条件。明确”在什么数据指标下,这个项目会停下来重新评估”。
如果你的组织在 100 人以上,且正在被”立项过多、资源分散、复盘困难”困扰,可以优先考虑把立项审批和执行跟踪放到同一套系统里。PingCode 支持私有化部署,适合对数据合规有要求的中大型企业;支持 Jira 平滑迁移,能降低从原有工具切换过来的一次性成本。工具本身不解决立项质量问题,但它能让”假设台账”和”停止条件”真正被执行,而不是停留在文档里。
最后回到开头那个反常识的数据:审批链条最长的项目,交付率反而更低。原因不是审批本身有问题,而是很多人把审批做成了”补材料的仪式”,而不是”定价不确定性的动作”。从下一个项目开始,把审批的重点从”材料是否齐全”转向”假设是否清晰、退出是否有条件”,你会发现立项这件事,真的可以越做越准。
常见问题解答(FAQ)
1. 项目立项审批前,项目经理应该先确认哪些内容?
我接到业务部门的需求后,常常不确定要先写立项书,还是先找相关部门沟通。尤其是目标、预算和资源还没完全明确时,怎样判断项目是否已经具备提交审批的条件?
先确认要解决的业务问题、预期结果、项目边界、初步投入、关键资源和主要风险。再核对是否有可行的替代方案,以及审批权限、评审角色和所需材料。核心信息尚不明确时,先做需求澄清和预筛选,不要把未验证的假设写成确定承诺。
2. 项目立项材料要包含什么,才能支持评审决策?
我准备立项材料时,容易把篇幅花在背景介绍和方案细节上,却不确定评审者真正需要看什么。遇到预算申请或跨部门项目时,我希望材料能让决策者快速判断是否值得投入。
材料至少应说明业务问题、目标与验收口径、项目范围、推荐方案及备选方案、成本和收益的测算依据、资源需求、关键风险与依赖。对估算值注明口径、假设和不确定因素;收益不只限于财务回报,也可说明效率、合规或风险控制价值。材料的标准是能帮助评审者比较方案、判断投入并明确责任,而不是页数多。
3. 项目立项审批被退回或暂缓,项目经理该怎么处理?
我遇到过项目材料提交后,评审意见只有“论证不足”或“资源待确认”,不知道该从哪里补起。项目已经有业务部门支持时,我也想区分这是材料表达问题,还是项目本身暂时不具备立项条件。
把每条意见记录为具体问题、责任人、补充材料、完成期限和复审决定,再按问题类型处理:目标不清就补充可验证的验收口径,收益存疑就公开测算假设并比较替代方案,资源未落实就确认相关部门的投入承诺。若关键假设无法验证或必要资源不可获得,应建议缩小范围、分阶段试点或暂缓,而不是只修改措辞争取通过。
4. 项目获批后,项目经理还需要做什么?
我以前认为审批通过就代表项目正式开始,但执行中发现预算限制、审批条件和跨部门分工没有及时传给团队。项目启动时,怎样避免立项承诺和实际执行计划脱节?
将审批结论转成项目启动依据,确认目标、范围、预算上限、负责人、资源、里程碑、验收条件及审批附带要求,并向相关团队完成责任交接。保留审批意见、测算口径和风险记录;当预算、范围或关键假设发生变化时,按组织的变更与复审制度处理。
文章包含AI辅助创作:立项审批最佳实践:项目经理项目立项实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/296488
读者评论
立项假设台账这个做法我打算试试。以前只在复盘会上追假设,往往已经晚了。不过有个疑问:台账谁维护?项目经理自己写容易变成自证,让业务方或财务定期抽验会不会更靠谱?
内部改善型项目那笔隐性账太真实了。我们有个小工具立项时只批了六万,上线后两个人每周维护,一年下来远超开发成本。问题是审批表里没这一栏,后来我们自己在模板里加了“上线后年运维工时”才勉强有人填。
不同意“排期越详细打脸越狠”说得太绝对。我们做政府项目,里程碑不给细,甲方根本不签合同。关键不是要不要细,而是细的排期要写明置信度和重估节点,把它当假设而不是承诺,这样后期调整也有依据。
