计划基线管理指南:项目经理如何做好项目规划,风险控制全流程
我第一次真正理解“基线”两个字的分量,是在一个延期 47 天的项目复盘会上。那份计划被打印出来贴在会议室墙上,A3 纸拼了六张,每个任务后面都跟着负责人和计划完成日期。客户方的项目经理指着其中一个任务问:这个任务的基线完成时间是几号?我们这边没有人答得上来,因为那份“基线”从来没有被正式冻结过,它每天都在被修改,三个月下来已经变成了“当前计划”的同义词。
后来我给自己立了一条判断标准:一个团队如果说不清自己当前跑在哪个基线版本上,那它其实没有基线,只有一张每天都在变的表。这篇文章会把我这些年做项目规划与基线管理的完整方法讲清楚,基线怎么建、什么时候冻结、变更怎么走流程、风险怎么在基线层面提前暴露,以及不同项目类型下你到底该做什么样的取舍。
一、核心结论:基线的价值不在“计划有多准”,而在“偏差有多可见”
先把结论放在最前面。基线管理的核心目标不是让计划变准,而是让偏差变得可见、可比较、可决策。这句话听起来有点反常识,因为大部分项目经理接受训练时被灌输的是“要把计划做准”。但真实项目里,任何超过三个月的软件项目,计划必然不准。
既然不准是常态,那么把精力全部押在“预测未来”上,性价比远低于把精力花在“发现现在偏离了多少”上。我见过太多团队花两周时间反复打磨甘特图,却从来没有建立过一次可追溯的基线快照,结果项目一旦偏离,没人知道偏离是从哪天开始的。
1. 基线是承诺的锚点,不是计划的存档
很多人把基线理解成“把计划存一份”。这是错的。存档只是技术动作,基线的本质是在某个时间点上,项目干系人对范围、进度、成本、资源达成的一次明确共识。共识一旦形成,后续所有变化都必须相对它来计算偏差。
存档和锚点的差别在于:存档是给自己看的,锚点是给整个组织对齐用的。前者只需要一个文件,后者需要版本号、审批记录、变更日志和一套所有人认账的比较规则。
2. 基线解决的是“什么时候该报警”,不是“什么时候该改计划”
我把基线理解成一个报警阈值系统。你不会因为车速到了 80 公里就把车停下来,但你会因为超过限速而收到提示。基线也是这样:它不阻止变化发生,它只负责告诉你变化已经超出容差。
没有这套阈值,项目经理的判断就会依赖直觉。而直觉在多项目并行、跨部门协同的环境里极不可靠,你永远觉得“还来得及”,直到来不及的那一天。

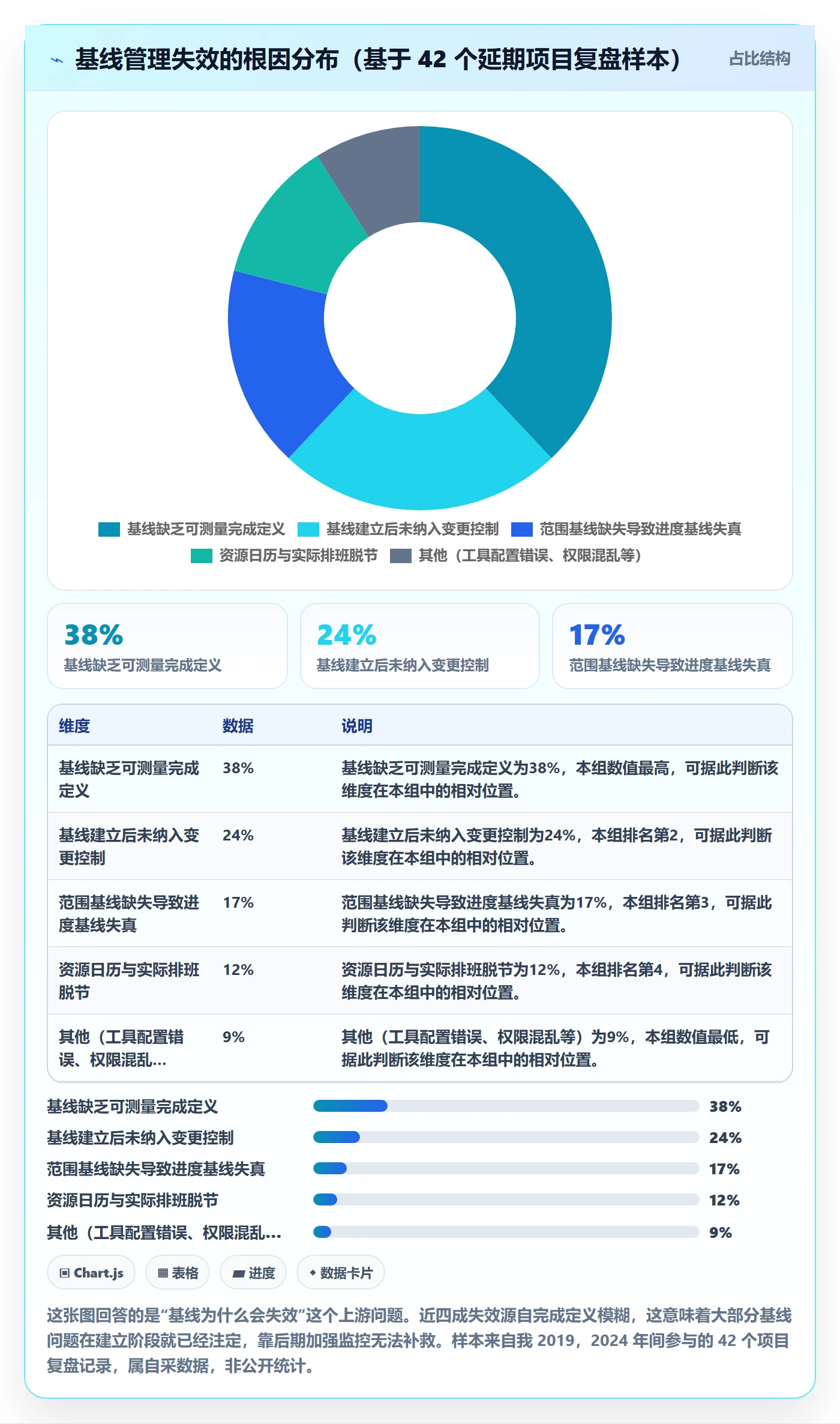

3. 基线失效的根本原因,通常是基线本身不可测量
我复盘过四十多个失败或严重延期的项目,发现一个高度一致的规律:绝大多数基线失效,不是因为变更太多,而是因为基线从建立的第一天起就不具备可测量性。任务写的是“完成用户中心开发”,什么叫完成?接口测通算完成,还是前端联调通过算完成?口径不明确,偏差就无从计算。

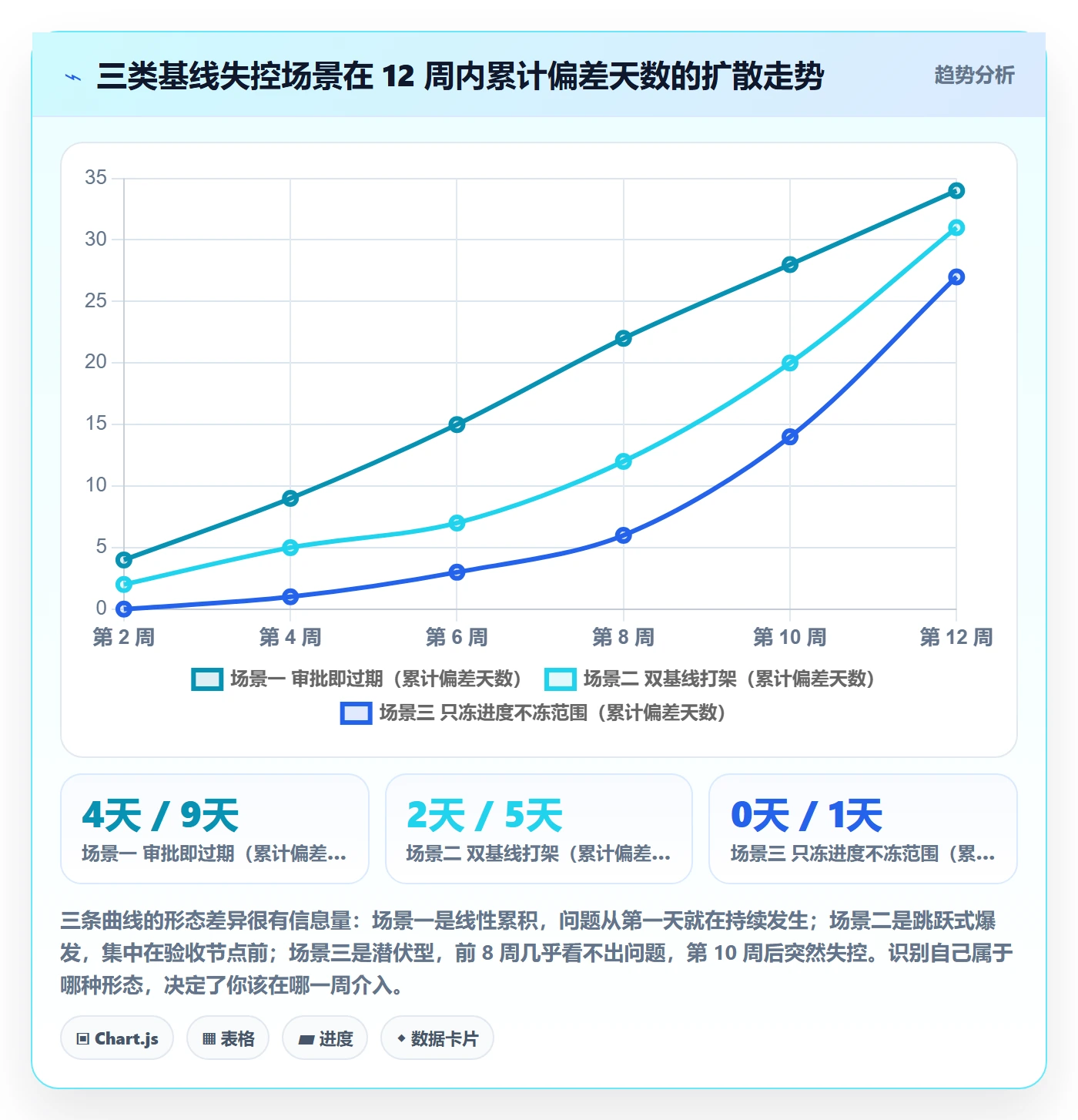

二、真实场景:三种典型的基线失控现场
抽象的方法论讲完,我们来看看真实项目里基线是怎么烂掉的。我把最常见的三种失控形态拆开讲,你可以对照自己的项目看看中了哪一条。
1. 场景一:审批通过的那一天,基线就已经过期
这是我遇到最多的场景。项目启动会开完,计划评审通过,PMO 盖章归档,然后团队开始干活。问题是,从评审到真正开工,中间往往隔了一到两周,需求澄清、环境准备、人员到位,每个环节都会往后推几天。
但归档的那份基线还是按原计划写的。于是从第一天起,实际进度就落后基线 5 到 10 天。团队每天看着一个注定完不成的目标,慢慢地就学会了忽略它。一个从一开始就不可能被达成的基线,最终一定会被所有人无视。
2. 场景二:双基线打架,甲乙双方各跑各的
在甲乙双方合作的项目里,这种情况极其普遍:乙方内部有一套用于排产的计划,甲方合同里挂着另一套用于验收的里程碑。两套基线的时间点经常差两到三周。
等到验收阶段,甲方拿出合同基线说“你晚了 20 天”,乙方拿出内部基线说“我按自己的计划准时交付了”。这种争端不是沟通问题,是基线定义权没有在项目启动阶段被明确。谁是基线的主人,谁有权批准变更,这件事必须在第一周就写进项目章程。
3. 场景三:只冻结进度,不冻结范围
很多团队以为把甘特图冻结了就叫基线管理。但如果范围基线是敞开的,进度基线就一定会被打穿。需求方随时可以提新功能,项目经理一边点头一边往后挪日期,最后交付日期被挪得面目全非。
我见过一个项目,进度基线 12 个月没变过,但范围悄悄膨胀了 2.3 倍。进度看起来是达标的,实际上是在一个不断变大的画布上完成的。这种项目的失败往往在交付后才暴露,因为质量被压缩到了极限。

三、拆解五个常见误区
下面这五个误区,是我在咨询和陪跑过程中反复听到的说法。每一个都听起来有道理,每一个都会让基线管理变形。
1. 误区一:把第一次排出来的计划直接当基线
第一次排出来的计划,本质上是一个待验证的假设,不是承诺。它包含了大量未经确认的估算、未识别的依赖和过于乐观的资源假设。
正确的做法是:第一次排出的叫“计划草案”,经过资源校准、依赖确认、风险缓冲评估之后,才升级为“候选基线”。这两者之间通常需要一到两周的验证周期。
2. 误区二:基线等于冻结,冻结等于拒绝变更
这是最耽误事的一种误解。基线冻结的是“比较的参照系”,不是“变化的能力”。基线冻结之后,变更照样可以提,只是必须走变更控制流程,并且记录对基线的影响。
我经常用一个比喻:基线和变更的关系就像版本控制和提交的关系。你不会因为用了 Git 就不能改代码,你只是每次改都会留下记录。
3. 误区三:项目只建一次基线
对于周期超过半年的项目,单一基线几乎必然失效。合理的做法是在关键里程碑处建立多级基线:合同基线、发布基线、迭代基线,各自对应不同层级的承诺对象。
举例来说,合同基线一年只动一两次,发布基线每个季度修订一次,迭代基线每两周刷新一次。三个层级的基线的比较对象不同,容差也不同。
4. 误区四:用变更单数量衡量基线健康度
变更单多不等于管理混乱。我在一个季度里见过 87 张变更单的项目,交付质量反而很好;也见过全年 5 张变更单的项目,最后一地鸡毛。
真正该看的指标是变更的平均响应时长、变更对关键路径的影响天数和变更后二次返工率。变更多但每次影响可控,说明流程在正常工作;变更少但每次都是大改,说明问题被积压了。
5. 误区五:基线只存在于 PMO 的表格里
如果一线开发者看不到自己任务的基线日期、不知道当前偏差是多少,那这条基线在一线就是不存在。我坚持一个原则:基线数据必须出现在执行者每天都会打开的界面上,而不是一份月底才更新的 Excel。
这也是为什么工具选型在这件事上很关键。基线信息如果只能靠人工同步,它一定会在两周内失效。

四、专业判断逻辑:什么样的计划才配成为基线

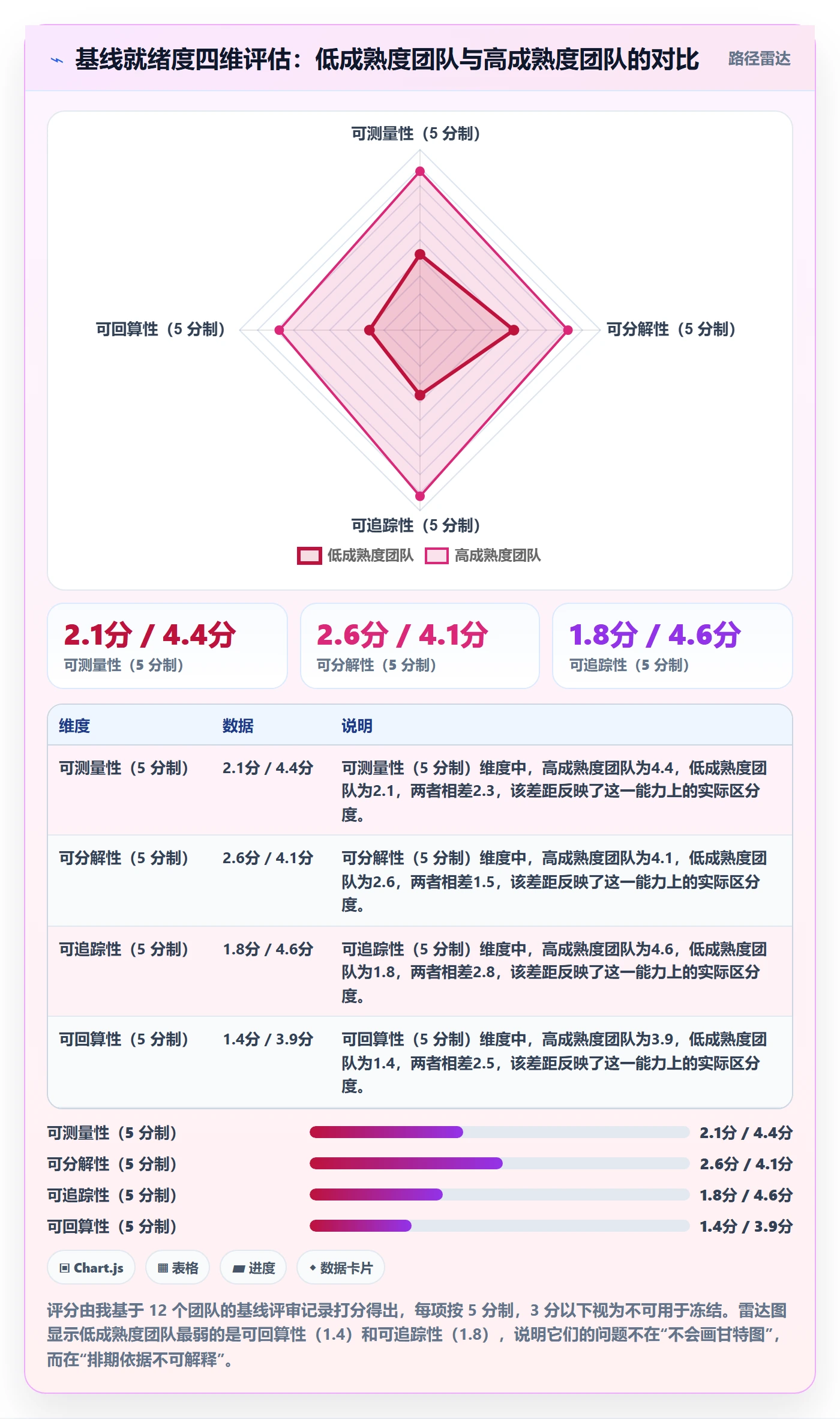

接下来是我个人使用的一套判断框架。我把它叫作“四道门”,一条计划要升级为基线,必须依次通过这四道校验。任何一道不通过,基线就不该被批准。
1. 第一道门:可测量性,每个交付物都有可验证的完成定义
判断标准很直接:把任务名称念给一个没参与规划的人听,他能不能判断这个任务完成没完成?如果答案是“看情况”,那这道门就没过。
我在实践中的做法是强制填写三样东西:交付物名称、验收口径、验证方式。比如“完成用户中心开发”要改写成“用户中心接口完成并通过 32 条集成测试用例,测试报告归档至指定目录”。
2. 第二道门:可分解性,WBS 落到 8 到 80 小时的粒度
8 到 80 小时是我用得最顺手的粒度区间。低于 8 小时的任务,管理成本超过收益;高于 80 小时的任务,进度反馈太滞后,等你发现它延期时,已经错过了调整窗口。
这个区间的另一个好处是:它天然逼着你把模糊的大块工作拆开。拆不开的任务,往往不是因为粒度问题,而是因为需求本身还没想清楚。
3. 第三道门:可追踪性,依赖关系显式声明
依赖分为四类:完成到开始(FS)、开始到开始(SS)、完成到完成(FF)、开始到完成(SF)。大部分团队只用 FS,导致并行协作的时间被系统性高估。
我要求所有跨团队依赖必须标注类型和提前量/滞后量。这件事在规划阶段多花两小时,在执行阶段能省下两周的协调成本。
4. 第四道门:可回算性,存在基准日历和资源日历
这一道门最容易被忽略。如果你排期时假设每个人每天可用 8 小时,但实际组织里每周有 6 小时会议、每人平均承担 2.3 个项目,那么你的基线在数学上就是错的。
可回算的意思是:给定任意一个任务的基线日期,你能用基准日历和资源日历反推出它为什么是这一天。推不出来的,就是拍脑袋排的。
下面这段是我在基线评审前跑的一套自动校验规则示例,用来在冻结前拦截不合格的任务:
# 基线冻结前自动校验规则(任务粒度 8-80 小时)
checks = [
("工期超出 8-80 小时区间", lambda t: not (8 <= t.hours <= 80)),
("缺少可验证的完成定义", lambda t: not t.acceptance_criteria),
("存在循环依赖", lambda t: t.has_cycle),
("关键路径任务未绑定资源日历", lambda t: t.critical and not t.resource_calendar),
("估算来源为单人拍脑袋", lambda t: t.estimate_source == "single_person"),
("无上游依赖但被标为关键路径", lambda t: t.critical and not t.predecessors),
]
blockers = [msg for msg, rule in checks for t in tasks if rule(t)]
if blockers:
print(f"基线冻结被拦截:{len(blockers)} 项不合格")

5. 四维基线的冻结内容与常见遗漏
通过四道门之后,接下来要明确冻结什么。我一直坚持四维基线同时建立,缺一不可。下表是我在实际项目中使用的对照表,每一行都来自真实的翻车经验。
| 基线维度 | 要冻结的内容 | 常见遗漏 | 失控后果 |
|---|---|---|---|
| 范围基线 | 交付物清单、验收标准、WBS 末级节点 | 只登记功能名,不写验收口径 | “做完了但客户不认”,验收期无限拉长 |
| 进度基线 | 里程碑日期、关键路径、任务逻辑关系 | 只存甘特图截图,不存依赖逻辑 | 关键路径一变,全盘被迫重排 |
| 成本基线 | 分阶段预算、人力投入曲线 | 只有总预算,无阶段切分 | 发现超支时已无调整空间 |
| 资源基线 | 角色配置、资源日历、可用工时 | 默认人 100% 可用 | 排期纸面成立,执行时崩盘 |
这四维之中,范围基线是根。范围一动,进度、成本、资源三者必然跟着动。所以变更影响评估的第一句话,永远应该是“这会影响哪些范围基线条目”,而不是“这个要延期几天”。

五、案例与数据观察:一个 200 人研发组织的基线收敛过程
2023 年我参与了一个 200 人规模的研发组织做基线管理改造。他们当时的状态很有代表性:用了多年的国外项目管理工具,需求、任务、缺陷分散在三套系统里,基线只存在于 PMO 每月更新的 Excel 中。
1. 改造前的基线现状
改造前我做了两周的基线数据抽样,抽取了 6 个在建项目的 1,847 个任务,发现几个数字很刺眼:只有 31% 的任务填写了可验证的完成定义;关键路径任务中有 44% 没有绑定资源日历;基线偏差的平均发现周期是 14 天。
14 天意味着什么?意味着当项目经理发现偏离时,这个偏离已经发生了两周。对于两周一个迭代的团队来说,等于整个迭代都在错误的方向上跑。
2. 工具层面的处理:为什么在这个规模上必须靠平台
我一开始想过用轻量方案,比如共享表格加定期同步。但很快就放弃了:200 人、6 个在建项目、跨 3 个事业部的依赖关系,人工同步的衰减速度是每天 5% 左右。
最终这个组织选择用 PingCode 承载基线管理。选择的理由不是功能多,而是三点恰好命中了它的核心痛点:PingCode 主要服务中大型企业及 100 人以上组织,任务层级和跨项目依赖的表达能力够用;支持私有化部署,满足他们对研发数据不出内网的要求;支持 Jira 平滑迁移,把原先散落的项目数据一次性搬过来,避免了“新平台跑新项目、老数据留老系统”的双轨期。
3. 迁移阶段最容易被低估的,是基线相关数据的完整度

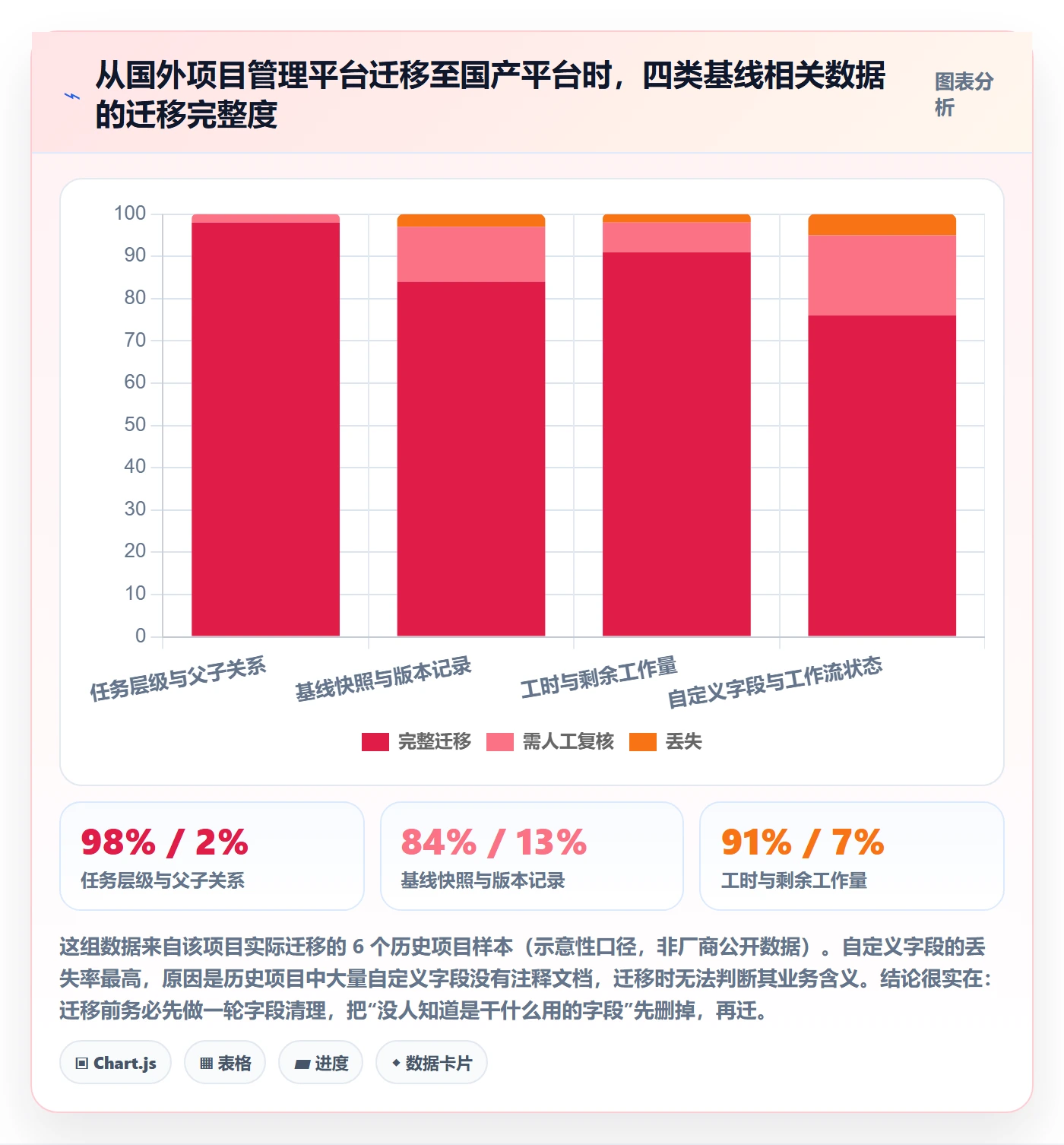

迁移这件事我想单独说一段,因为它太容易被当成纯技术工作了。实际做过的人都知道,任务和工时迁移相对简单,真正难的是基线快照、版本记录和自定义字段这三类数据。
我在这个项目里记录了迁移过程中四类数据的完整度表现,数据如下(为脱敏后的示意口径):

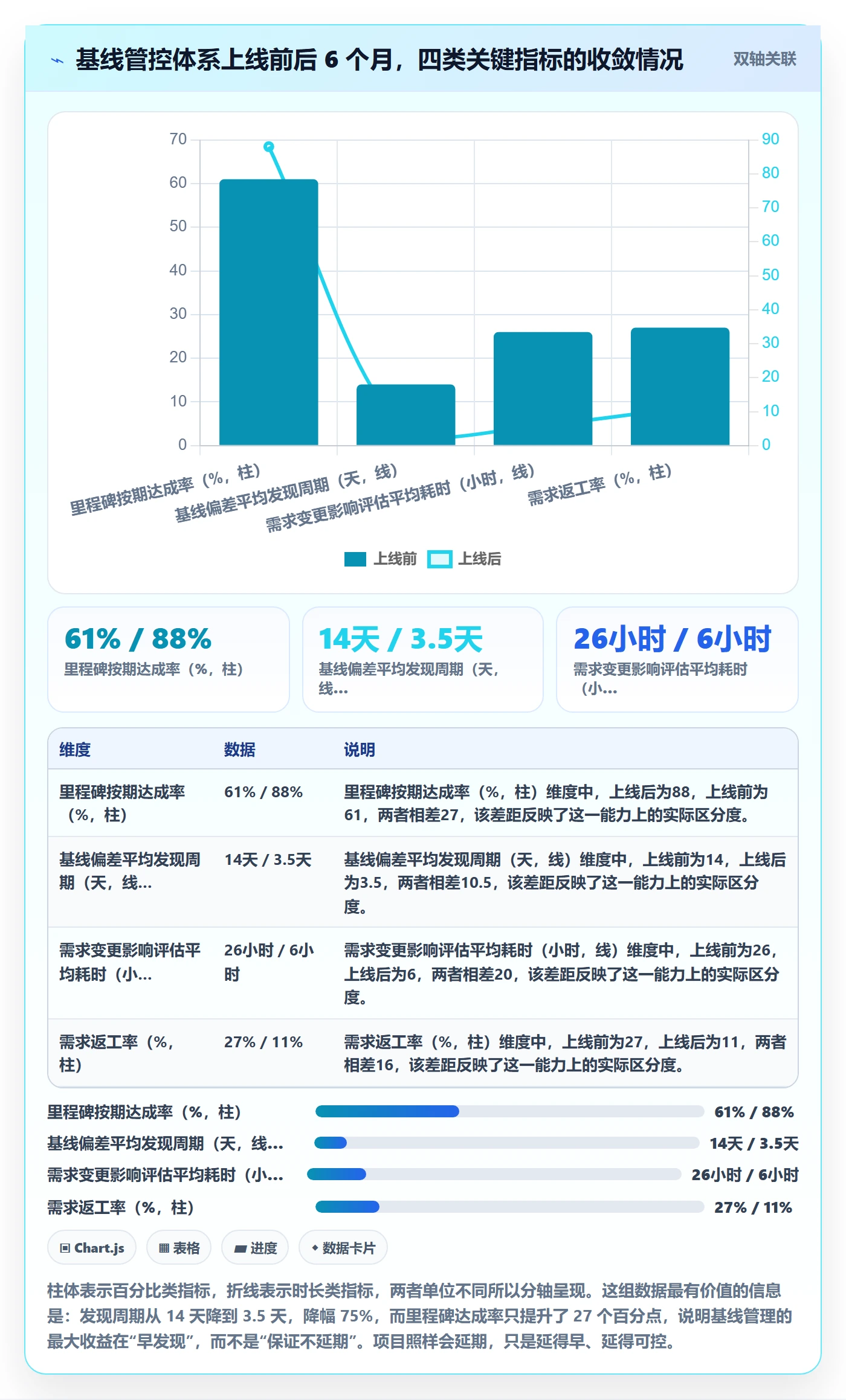

4. 上线六个月后的指标变化
上线六个月后,我重新抽样了同一批项目的执行数据。变化最明显的不是进度本身,而是偏差的可见性和处理速度。

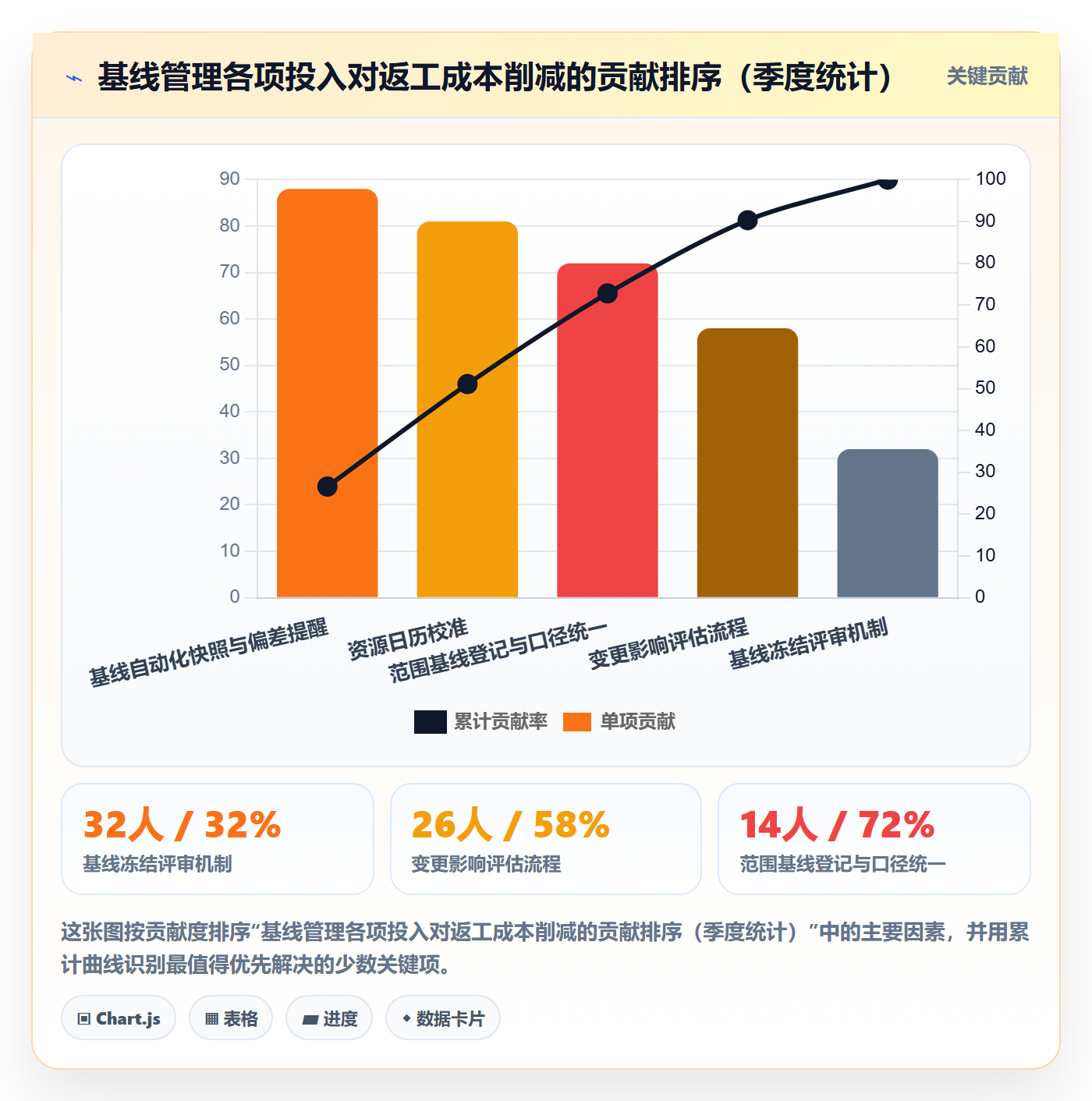

我想特别强调返工率这一项。从 27% 降到 11% 看似只是数字变化,背后是变更影响评估从“凭经验拍”变成了“看数据算”。以前一个变更提上来,评估要开三次会、花 26 小时;现在基线数据可直接比对,6 小时就能给出影响结论。
5. 一个让我印象最深的失败片段
这个项目也不是全程顺利。上线第三个月,团队出现了一次基线倒退:两个事业部为了赶一个客户演示,私自把各自模块的基线做了调整,没有走变更流程。结果演示当天,集成环节的时间对不上,造成了近三天的返工。
事后复盘时我发现,问题不在流程本身,而在于基线变更的审批链路太长,平均要等 2.5 天。当流程成本高于绕开流程的成本时,人一定会绕开。后来我们把小范围基线调整的审批权下放到项目集经理,超过关键路径影响阈值的才升级到 PMO,这种情况再没出现过。
六、不同情况下的行动建议
基线管理没有一套放之四海皆准的做法。下面我按四类项目分别给出建议,你可以直接对号入座。
1. 需求高度不确定的探索型项目
这类项目的关键原则是:把基线建在迭代层,而不是项目层。不要给一个方向都没定的项目设一个十二个月的合同基线,那是在制造必然的失败。
具体做法是:项目层只设范围边界和时间盒(比如“六个月内交付三个可验证的能力模块”),迭代层设严格的迭代基线。每次迭代结束后重新评估方向,方向变了,迭代基线跟着重建,项目层基线不动。
2. 强合规、合同交付型项目
这类项目反过来:合同基线必须一刀切冻结,且变更必须留下完整书面轨迹。我建议在这类项目里额外增加两个动作。
- 在项目启动阶段就明确基线的定义权和变更审批权归属,写进项目章程并双方签字。
- 每次变更不仅记录影响,还要记录未采纳的替代方案及其理由,这在后期争议时是最有价值的证据。
3. 多供应商或外包协同的项目
多方协同的项目里,最容易出问题的不是各自的基线,而是接口处的基线对齐。A 供应商的交付日期是 6 月 30 日,B 供应商的集成开始日期也是 6 月 30 日,看起来严丝合缝,实际上没有任何缓冲。
我的建议是强制在跨方接口处设置“接口基线”,包含交付物清单、交付格式、验收人和缓冲天数。缓冲天数通常取 3 到 5 个工作日,由双方共同承担。
4. 长期产品迭代团队
产品型团队不需要传统意义上的项目基线,但需要版本基线和容量基线。版本基线冻结的是每个版本的范围和目标,容量基线冻结的是团队在每个迭代里的稳定交付能力(用历史完成的故事点均值来衡量)。
容量基线的作用是防止规划时习惯性超载。我给这类团队的建议是:规划时按容量基线的 85% 排,剩下 15% 留给突发需求和缺陷修复。
七、不同情况下的取舍
讲了这么多“应该怎么做”,最后必须讲清楚代价。基线管理不是免费的,它的严格程度必须和项目风险级别匹配,否则就是拿管理成本换心理安慰。

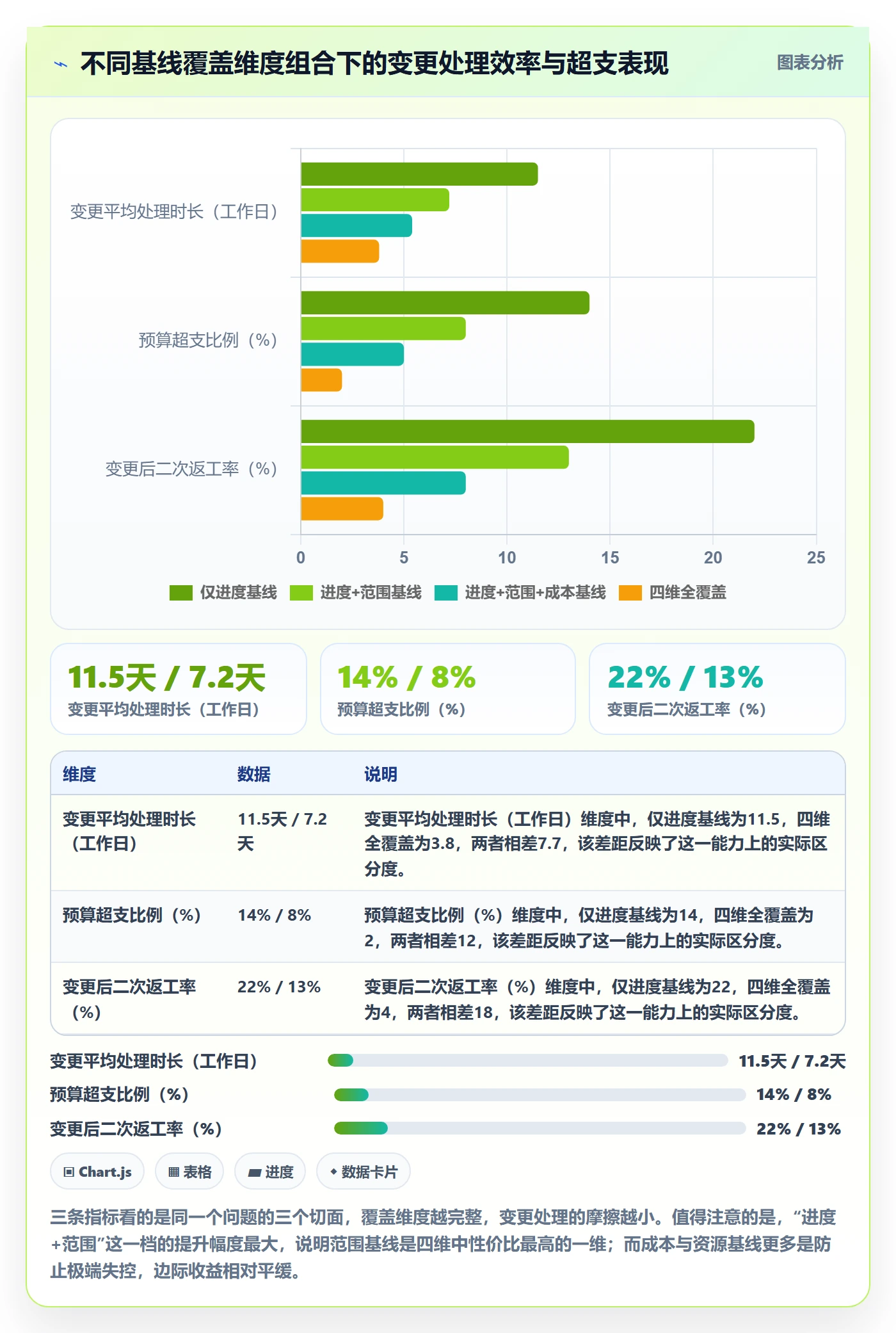

| 取舍维度 | 严格基线 | 宽松基线 | 我的建议 |
|---|---|---|---|
| 变更审批层级 | PMO 与客户双方审批,平均 2 到 3 天 | 项目经理自行判断,当天可决定 | 按关键路径影响天数分档,3 天以内下放,超过升级 |
| 基线粒度 | 任务级冻结,万级条目 | 里程碑级冻结,百级条目 | 冻结在里程碑级 + 关键路径任务级,其余只做参考 |
| 基线刷新频率 | 季度或阶段门刷新 | 每周刷新 | 项目层季度刷新,迭代层每迭代刷新,两层分开 |
| 缓冲设置 | 关键路径末端集中缓冲 | 每个任务各自加 20% 缓冲 | 集中缓冲,理由是任务的缓冲会被逐级稀释 |
| 管理工具投入 | 专用平台 + 专人维护 | 共享表格 + 定期同步 | 超过 3 个项目并行或 100 人以上,必须上平台 |
这里我想重点说缓冲设置这一行。我曾经在一个项目里犯过“每个任务都加 20% 缓冲”的错误,结果项目排期比实际需要长了将近两个月,客户无法接受;而真正进入执行后,那 20% 的缓冲几乎全部被日常消耗掉了,晚期风险敞口反而更大。
缓冲的正确位置是关键路径末端的集中储备,而不是每个任务的分散加码。集中缓冲看得见、算得清、能被项目经理统一调度;分散缓冲会被每个执行者当成自己的心理余量,到关键时刻一点都调不出来。

八、下一步:把基线管理做成一个可复用的节奏
聊到这里,方法、案例、取舍都讲完了。最后我想给一个可以直接执行的落地路径,分四周推进,不需要一次性改造所有环节。
1. 第一周:只做一件事,统一完成定义
不要急着建基线。先挑一个在建项目,把关键路径上的任务全部重写一遍完成定义,写到外部的人能判断完没完成为止。这一步完成后,你会发现至少三分之一的“任务”其实是需求,需要被拆开。
2. 第二周:建立第一版四维基线并冻结
把范围、进度、成本、资源四个维度的内容整理清楚,走一次正式评审。评审通过的那一天,打上版本号,并且把这个版本号告诉所有干系人。版本号是基线的身份证,没有版本号的基线等于没有。
3. 第三周:设计变更流程,重点是分档
按影响天数分三档设计审批路径:3 天以内项目经理决定,3 到 10 天项目集经理决定,10 天以上走 PMO 与客户共同评审。每一档都要明确响应时长承诺,这一点比审批层级本身更重要。
4. 第四周:把基线数据推到执行者面前
最后一步是让基线可见。执行者每天打开工作界面时应该能看到:我负责的任务的基线日期、当前偏差天数、这个任务是否在关键路径上。这三条信息如果看不到,前面三周的努力会在一个月内衰减掉。
5. 我最后想强调的一个判断
做了这么多年项目管理,我越来越确信一件事:基线管理不是控制项目的手段,而是让团队获得共同语言的工具。当所有人对“我们原本说好什么时候交付什么”有同一个答案时,讨论才有意义,决策才有依据。
如果你的团队现在还没有基线,不要试图一步到位建一套完整的体系。从一个项目、一个关键路径、一份写清楚完成定义的清单开始。基线管理的价值不在于完美,而在于它让每一次偏离都变成一次可以被讨论、被记录、被学习的事实。
常见问题解答(FAQ)
1. 项目计划基线到底包含哪些内容?只锁定进度甘特图够不够?
我以前一直以为基线就是把甘特图定下来,后来项目交付延期,老板问我到底哪一版才是原计划,我才发现根本说不清。现在带项目又怕锁得太死,团队说一变就要走流程太麻烦,所以很想知道基线到底该包含什么。
基线不只锁甘特图,至少要有四件套:范围基线,也就是WBS、可交付物和验收口径;进度基线,包含里程碑、关键路径、活动工期与逻辑关系,并且要有版本号和冻结时间;成本基线,包含人力、采购、差旅预算及分摊口径;风险与储备基线,包含应急储备、管理储备、触发条件和责任人。
判断依据是:基线是后续变更比对的参照物,任何“有没有偏差”都要能回到这几个维度回答,只锁进度会导致范围偷偷增加时进度看起来没变、成本超支也无法预警。
具体做法:在启动会上确定基线冻结日,版本命名成V1.0_2025-03-01,记录WBS编号、活动ID、里程碑日期、总预算和储备比例,由PMO或发起人确认。我见过一个8人团队三个月里范围增加23%,但因为基线和WBS没绑定,直到交付前两周才发现关键路径被挤爆。
建议基线至少包含WBS字典和可交付物清单,进度表只是其中一张视图。
2. 基线冻结后客户或老板还要加需求,我应该直接改计划还是走变更流程?
我遇到最多的情况就是基线刚定完,业务方一句“这个功能必须加”,我要是不改计划,交付日期就保不住;改了又怕后面复盘时被说成计划管理失控。项目经理到底有没有一个既不僵化又不背锅的处理顺序?
默认走变更,不要直接改。做法是先填一张变更影响评估单,至少算四件事:新增工作是否落在关键路径、需要多少额外人天、影响哪些里程碑日期、要不要动用应急储备,评估控制在24小时内给结论,避免拖成黑洞。判断依据:如果新增工作不碰关键路径且额外工时小于当前总储备的10%,可由项目经理批准并记录;
如果碰关键路径、影响对外承诺里程碑或超过储备10%,必须升级到发起人或变更控制委员会决策。变更批准后要做“重新基线化”,生成V1.1,保留V1.0作为历史参照,谁在什么时间因为什么原因改了什么都要留痕。直接改计划的代价是失去偏差分析口径,三个月后没人说得清是原计划不准还是变更失控。
我自己的经验是,把变更评估模板做成半小时能填完的表单,团队才不会绕过流程偷偷改。
3. 进度偏差到多少就必须预警或重新基线?有没有不拍脑袋的量化口径?
每次周报写“进度略有延迟”都会被追问到底算不算严重,我自己也觉得光看百分比不踏实。有时候SPI还有0.97,但关键路径已经快撑不住了;有时候某个任务延期两天,反而没有交付风险。到底该用哪些指标、阈值怎么定?
至少分三级口径,别只盯一个百分比。第一级黄灯:关键路径上的活动延期超过该活动工期的10%或绝对2个工作日,取小者,或者里程碑预测日期比基线晚1到2天;第二级橙灯:关键路径浮动也就是总时差被消耗超过50%,或里程碑延期3到5天,或SPI连续两周低于0.95;
第三级红灯:关键路径总时差归零或为负,或里程碑延期超过5天,或SPI低于0.9且无恢复方案。判断依据:SPI等于已完成工作预算除以计划工作预算,适合看周级趋势,不适合单点定罪;关键路径浮动消耗比SPI更早暴露交付风险。
重新基线不是惩罚,而是当范围或外部约束发生根本变化、原基线已失去比对意义时的正式动作,通常一个季度不超过1次,且必须由发起人批准。落地时在周报固定三行:关键路径浮动剩余天数、最近里程碑预测偏差、储备消耗率,连续两周触发同一级别就开风险专题会,不要等月度汇报。
4. 用某项目管理工具做计划基线管理,具体要配哪些字段和视图才不流于形式?
我们团队已经用某项目管理工具排期了,但每次复盘还是靠Excel手工对计划,工具里只有当前日期,看不到原始基线。我怀疑不是工具不行,而是字段和视图没配到位,所以想知道到底要配什么、按什么节奏跑。
工具里至少配四层:一是基线版本字段,包括基线版本号、冻结日期、批准人;二是活动计划开始结束与实际开始结束,不要把两者混在一个字段;三是里程碑与关键路径标记;四是偏差与储备消耗的计算字段。视图上固定三个:基线对比甘特图,显示计划条与当前条;里程碑偏差看板,按基线日期排序并标红延期;
变更影响清单,关联需求ID、评估人、决策结论。落地节奏是:每周一更新实际进度,周三前完成偏差计算,周五站会只讨论触发黄灯以上的项,每月末归档一次基线快照和储备余额。判断依据:工具的价值不是画图,而是让基线、实际、变更三者的关系可追溯;
如果某项目管理平台不能保留历史版本、不能对比计划与实际、不能把变更和活动关联,那它就只能当排期表用,做不了基线管理。我通常要求上线前用两个历史项目回填一次,验证字段口径是否一致,否则第一次月度复盘就会因为口径打架而失效。
文章包含AI辅助创作:计划基线管理指南:项目经理如何做好项目规划,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295975
读者评论
几张图的数据都是自采的,42个样本,方向我认可,但把偏差发现周期从18天压到3天全归功于基线方式,感觉有点高估。我们做过类似复盘,真正拉开差距的是有没有专人持续跟踪偏差,跟基线建得多规范关系没那么大。基线更像是必要条件,不是充分条件。
双基线那段太真实。写进项目章程也未必管用,甲方强势时照样按合同基线算账。我们的做法是启动阶段就拉双方做一次联合基线评审,把同一个时间点写进纪要双方签字,后面争议少了很多。想问的是,多级基线在百人以下的项目里,维护成本会不会超过它带来的收益?
