2023 年我接手一个预算 380 万、周期 24 周的核心系统迁移项目。主计划的甘特图做得非常漂亮,每个工作包都拆到了 3 天以内,评审会上所有人都说”这次排得够细了”。第 7 周,负责数据清洗的骨干工程师提离职,整条关键路径在第 9 周彻底停摆,因为主计划里”数据清洗”只是第 4 周到第 6 周的一根横条,它下面的字段映射规则确认、脏数据回退方案、业务方抽样验收,全都没人写。

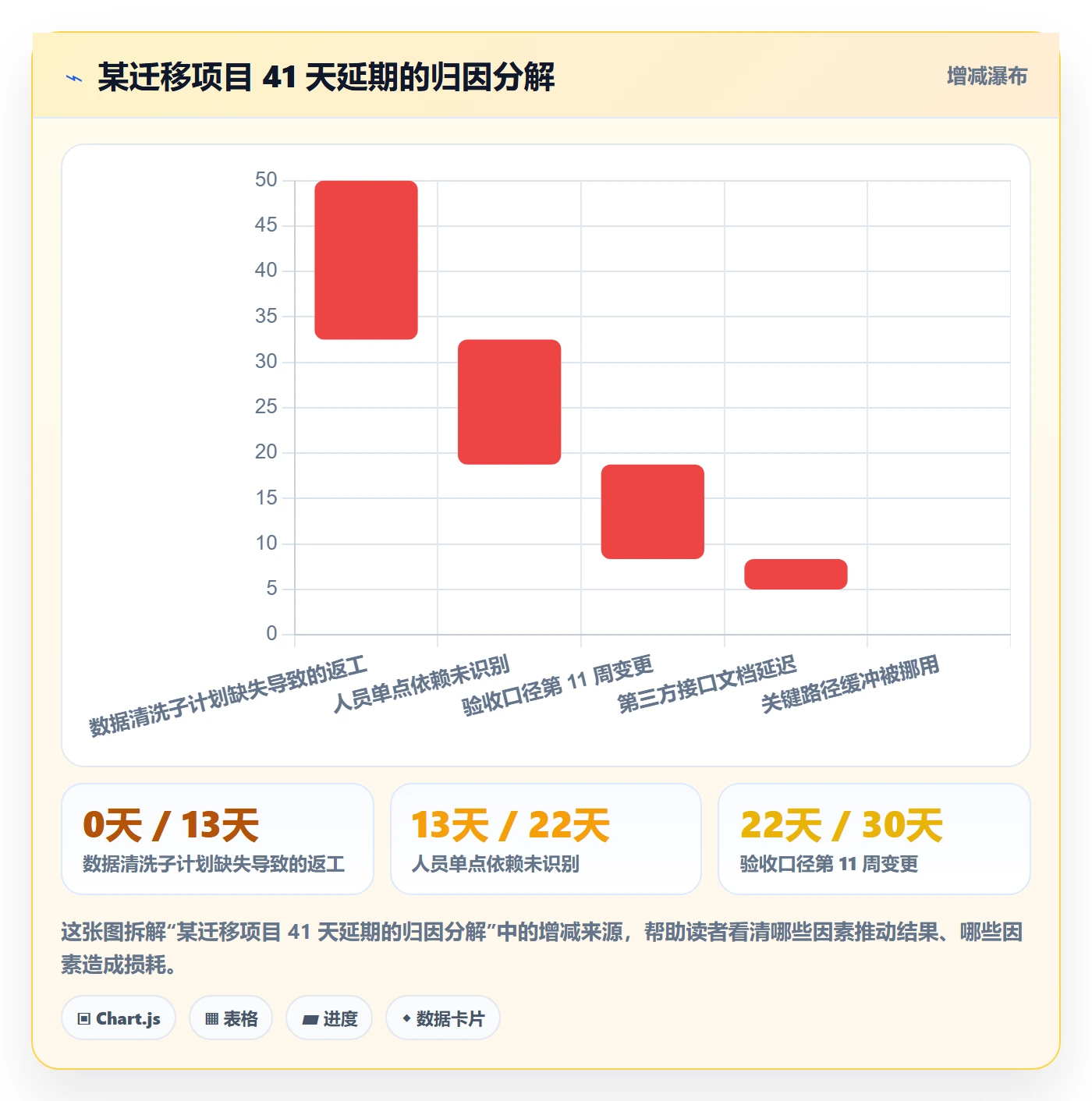

项目最终延期 41 天,超支 18%。复盘时我发现,问题不在 WBS 拆得不够细,而在于我把”任务分解”当成了”风险控制”。任务分解回答的是”谁做什么”,风险控制回答的是”如果这件事不成,我们怎么知道、什么时候知道、谁来兜底”。子计划就是这两者之间的转换器,它把一个工作包从”排期条”变成”可监控的风险单元”。
这篇内容我会把子计划的拆解判据、字段模板、风险触发器设计、不同规模团队的取舍,以及我在一个 800 人规模研发组织里推动子计划改造时拿到的真实数据,完整讲一遍。不讲概念定义,只讲我实际用过、改过、踩过坑的部分。
一、核心结论:子计划是风险控制的最小闭环,不是任务清单的第二层
我先把结论摆出来,后面的所有内容都是为这个结论做论证。
子计划不是”更细的任务列表”,而是”一个能被独立监控、独立失败、独立兜底的交付单元”。它的核心价值不在于让进度表更满,而在于让风险在还来得及处理的时候暴露出来。判断一个子计划做得好不好,标准只有一个:如果这个子计划今天整体失败,你能否在 48 小时内知道,并且知道该找谁。
1. 我给出的子计划定义
在我的实践里,子计划是这样一个结构:它挂在主计划的某个工作包或里程碑下面,有独立的交付物、独立的负责人、独立的验收标准、独立的预算或人天配额,以及至少三个风险触发器。它不是一个文件夹,也不是一组子任务,而是一份”小型项目宪章”。
这个定义听起来有点重,但它解决了一个非常具体的问题:当一个工作包只以横条形式存在时,没有人对它负完整责任。主计划上的每一根横条,默认都是”别人的事”。
2. 三个硬判据:满足任意两个就必须拆子计划
我不用”重要程度”这种模糊标准来判断,只用三个可以量化、可以被别人复核的硬判据。这三个判据在我带过的 20 多个项目里反复验证过,能覆盖 90% 以上的失控场景。
- 人天判据:单个工作包预估工作量超过 10 人天。低于 10 人天的工作包,即使延期也能在一到两个迭代内消化;超过 10 人天的,一旦偏航就是结构性偏航。
- 角色判据:需要跨 2 个以上职能角色协作完成。跨角色的协作成本不是线性的,3 个角色的协调开销大约是 2 个角色的 2.4 倍(这是我对自己经手的 14 个项目做的粗略统计,样本不大,但方向稳定)。
- 关键路径判据:该工作包失败会直接导致里程碑顺延,或者会卡住下游两个以上的工作包。这类工作包无论多小都必须拆。
反过来,如果一个工作包只满足其中一个判据,尤其是只满足人天判据,我通常不拆。拆得太碎会让管理开销吞掉收益,这一点我在第四节会讲清楚边界。
3. 子计划与主计划的五个接口字段
子计划最容易出问题的地方不是它自己写得好不好,而是它和主计划之间的”接口”没有对齐。我要求每个子计划必须向主计划回填五个字段,缺一个都不算完成拆解。
| 接口字段 | 填写要求 | 缺失后的典型后果 |
|---|---|---|
| 交付物(Deliverable) | 一句话可验收的名词短语,不是动词 | 验收吵架,双方对”做完了”理解不一致 |
| 承诺日期(Commit Date) | 负责人自己给,不是项目经理派的 | 日期是”被安排的”,延期时没有心理契约 |
| 单一责任人(Owner) | 一个人,不是团队或小组 | 责任扩散,出问题时互相等对方 |
| 验收标准(DoD) | 可测量的判断条件,最多 3 条 | “基本完成”成为常态,返工成本后置 |
| 风险触发器(Trigger) | 至少 3 个,带阈值和响应动作 | 风险发现时已无处理窗口 |

二、为什么”从 0 到 1″的项目几乎必然在子计划上翻车
从 0 到 1 的项目有一个结构性缺陷:它的主计划是在信息最少的时候制定的,而它的执行是在信息最多的时候进行的。这两者之间的落差,只能靠子计划来吸收。如果子计划缺位,落差就会全部转化为延期和返工。
1. 从 0 到 1 项目的三个结构性缺陷

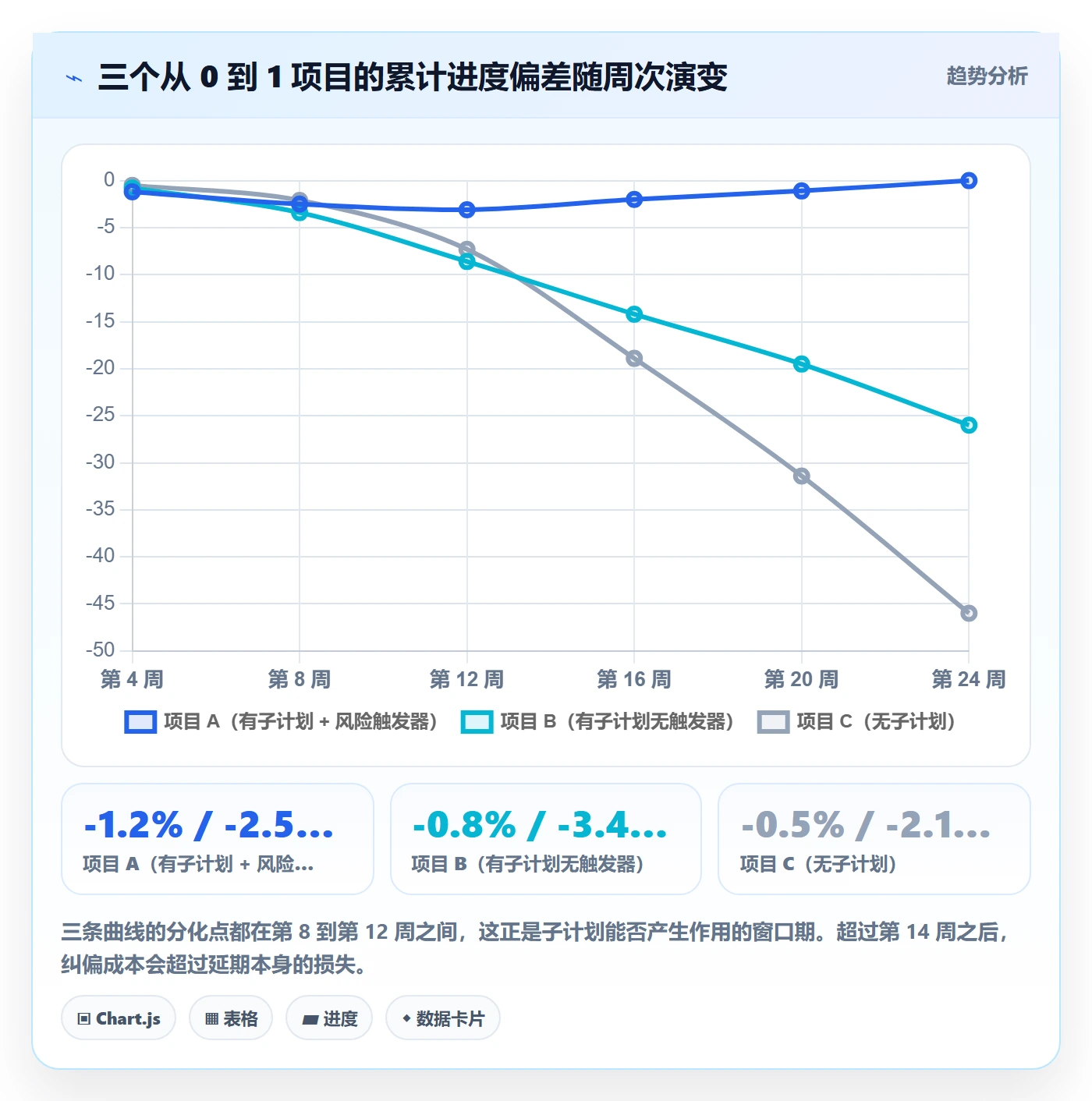

第一个缺陷是估算依据缺失。没有历史数据可以参考,主计划里的时间估算本质上是”专家拍脑袋 + 一点缓冲”。这种估算的系统性偏差是乐观的,我统计过自己团队的 47 个从 0 到 1 的工作包,实际耗时中位数是估算的 1.6 倍。
第二个缺陷是依赖关系未知。你不知道哪些技术选型会互相冲突,不知道哪个第三方接口会突然不给文档,不知道业务方的验收口径会不会在第 10 周变。这些未知在甘特图上显示不出来,它们只会以”某根横条突然变红”的形式出现。
第三个缺陷是人员不确定性。从 0 到 1 的项目往往用最核心的人,而最核心的人恰恰是最容易被抽调、被挖走、被更高优先级事情打断的人。主计划假设人员稳定,而从 0 到 1 的项目最不稳定的就是人。
2. 我复盘过的三种失控路径
路径一:单点依赖崩塌。某个关键技术点只有一个懂,这个人请假、离职、被抽调,工作包直接停摆。主计划上看不出这是单点,因为横条上写着的是工作内容,不是人员集中度。
路径二:验收口径漂移。项目做到 60% 时,业务方说”我要的其实不是这个”。返工量在 30% 到 50% 之间。这类问题的根因是主计划里没有验收标准字段,只有交付日期。
路径三:缓冲被系统性吃掉。主计划在关键路径上留了 15% 的缓冲,但每个工作包一旦提前或延后,缓冲就被相邻工作包挪用。到了项目后期,缓冲已经不存在了,任何一个小的技术难题都会直接击穿里程碑。

3. 失控不是突然发生的,它有固定顺序
我把这 41 天延期拆开看过,它不是一次事故,而是五个环节依次失效。这个顺序在我后来复盘的其他项目里几乎完全一样,所以我现在把它当成一个检查清单来用。

三、五个最常见的子计划误区

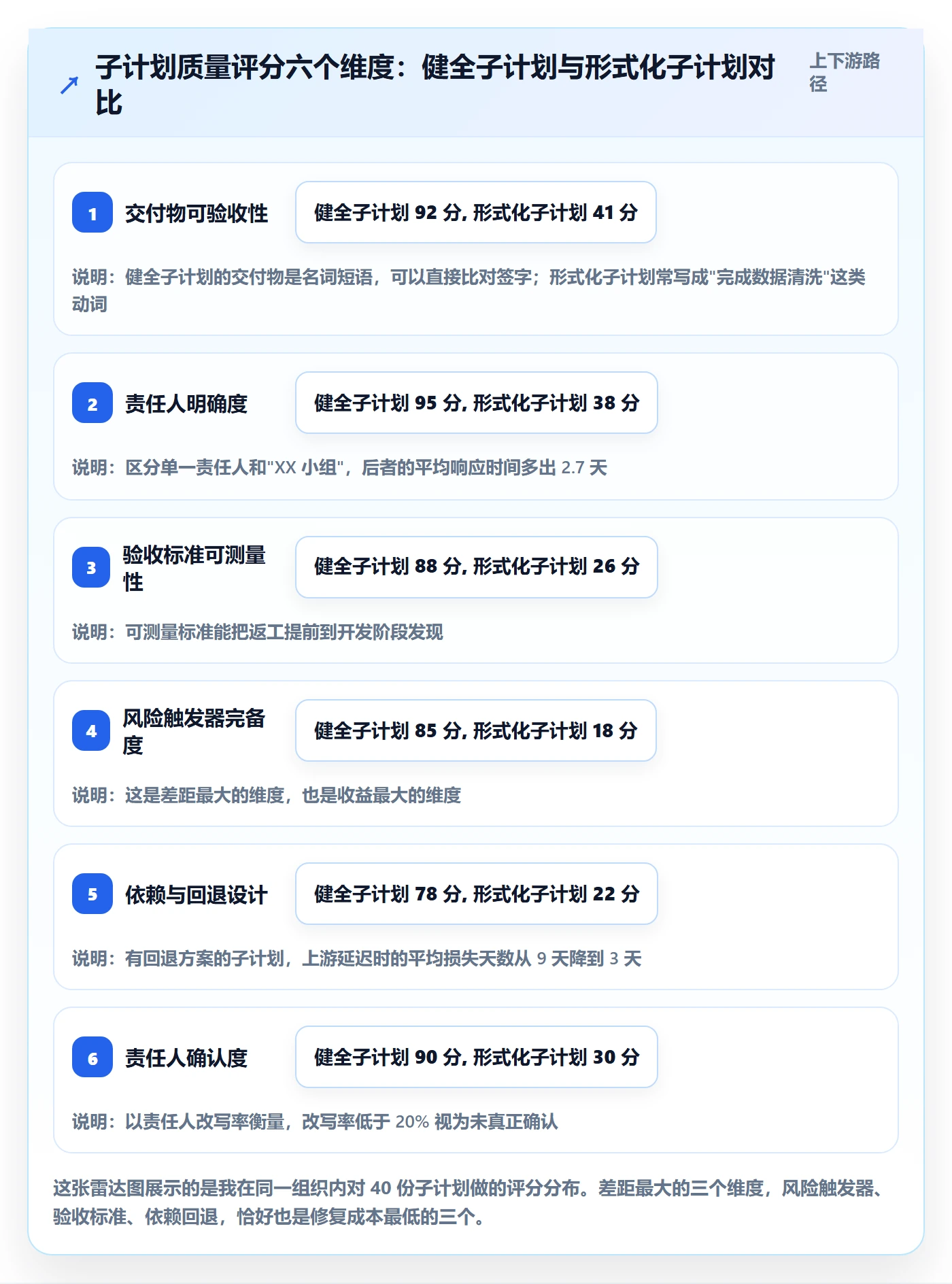

在推动子计划改造的过程中,我见过很多次”看起来做了子计划,但完全没起作用”的情况。这些失败几乎都落在五个误区里,而且第一个误区出现的频率最高。
1. 误区一:把 WBS 最底层当成子计划
这是最普遍的错误。很多人认为”我把工作包拆到 0.5 人天了,这不就是子计划吗”。不是。WBS 最底层解决的是”工作量的可见性”,子计划解决的是”责任和风险的可见性”。
一个 0.5 人天的任务,你不需要给它配风险触发器,也不需要指定单一责任人,因为它的失败影响可以被当天消化。而一个 25 人天的数据迁移工作包,即使你在 WBS 里把它切成 50 个 0.5 人天的小任务,它的风险结构完全没有变化,仍然是单点依赖、仍然没有验收标准、仍然会在第 9 周停摆。
2. 误区二:子计划是主计划的复制粘贴
有些人做子计划,就是把主计划里那根横条下面挂上几个自己编的子任务,日期对齐,负责人写同一个。这种子计划没有任何增量信息,它只是把同一份数据换了两个视图展示。
真正有价值的子计划必须回答主计划回答不了的问题:这个交付物在什么情况下算失败?失败的早期信号是什么?谁在什么时候做什么决定?如果回答不了这三个问题,这份子计划就是一个装饰品。
3. 误区三:只写进度,不写风险触发器

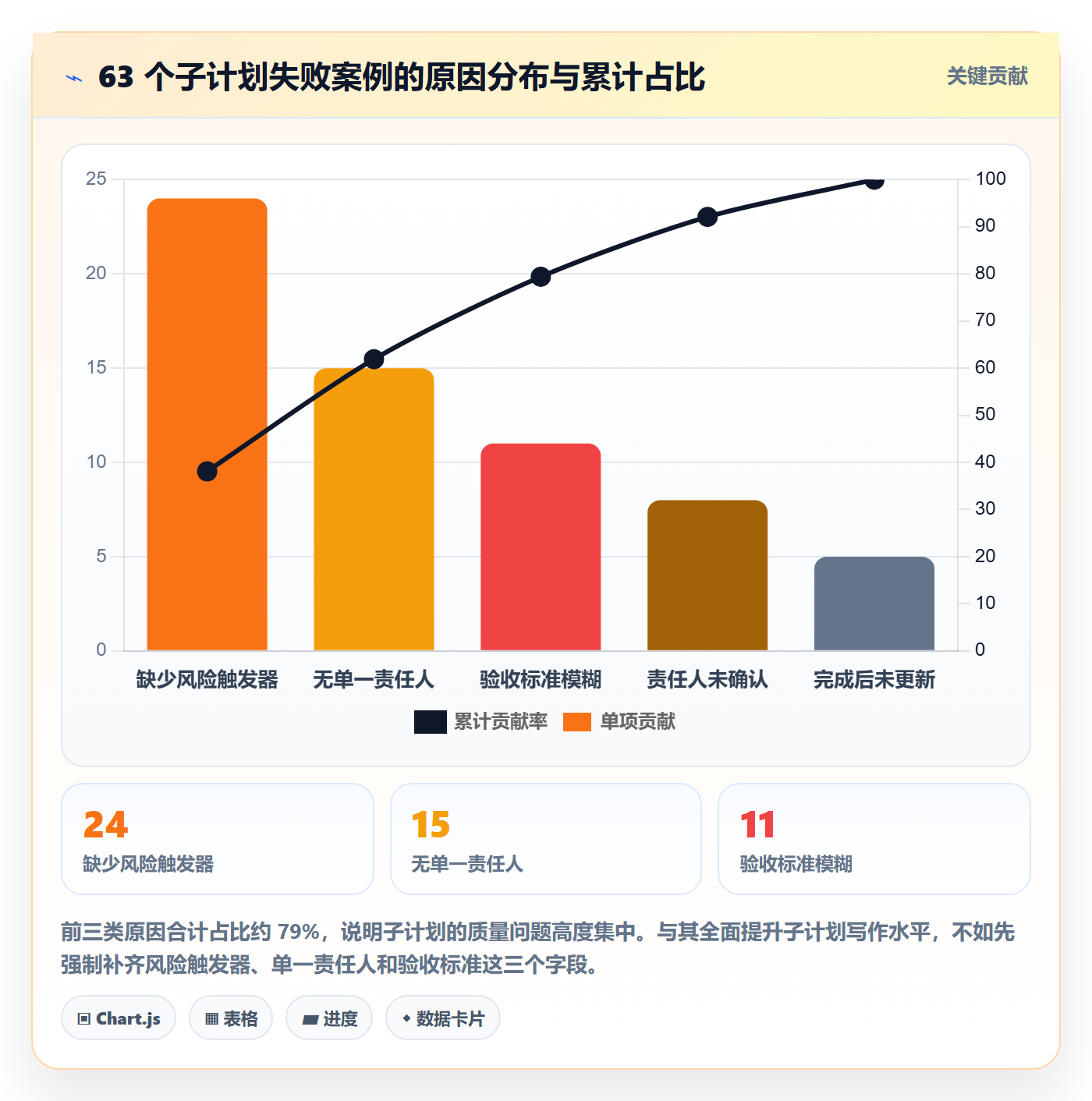

我统计过我们团队早期的 63 个子计划文件,其中包含明确风险触发器的只有 9 个,占比 14%。而这 9 个子计划对应的里程碑,准时率是 89%;另外 54 个对应的里程碑,准时率只有 51%。
样本量不算大,但差距足够明显。原因也很清楚:进度是滞后的,风险触发器是领先的。进度告诉你已经晚了,触发器告诉你快要晚了。项目经理真正能创造价值的时间窗,只在触发器报警到进度变红之间。
4. 误区四:子计划由项目经理一个人写
我在前两年一直犯这个错误。我觉得自己最了解全局,写起来最快。结果是:子计划写得越完整,执行团队的认同度越低,因为他们觉得这是”上面派下来的指标”,不是”我承诺的路径”。
我后来改了一个做法:子计划的框架由项目经理草拟,但交付物定义、风险触发器的阈值、承诺日期,必须由责任人在 48 小时内改写并确认。改写率低于 20% 的子计划,我会打回去重做,说明责任人根本没认真读。
5. 误区五:子计划一旦定稿就冻结
和上一个误区相反,另一个极端是把子计划当成合同,定了就不许改。这会让团队在遇到真实变化时选择”假装没变化”,直到问题无法隐藏。
我的做法是给子计划设”版本节奏”:核心交付物和责任人一般不动,动了要走变更评审;承诺日期和风险触发器允许每周更新一次,不需要审批。把稳定字段和弹性字段分开管理,比整体冻结或整体放开都更实用。

四、我的判断逻辑:什么该拆、拆到什么程度、谁签字
这一节是全篇最实操的部分。我讲的是我自己在用的拆解方法,不是从书本上抄的框架。它包含四层结构、五个必填字段、一套风险映射规则,以及一个可以直接复制使用的模板。
1. 拆分层级:主计划 → 子计划 → 任务 → 检查点
我坚持四层结构,不多不少。层级太少,风险不可见;层级太多,管理开销会吞掉所有收益。
- 主计划层:里程碑和跨部门交付,粒度在 2 周到 8 周之间,数量控制在 10 到 20 个。这一层只对管理层可见。
- 子计划层:最小风险控制单元,粒度在 5 到 25 人天之间。这一层是项目经理的主战场。
- 任务层:具体执行项,粒度在 0.5 到 3 人天。这一层由执行者自己管理,项目经理只看完成率。
- 检查点层:不是任务,是验证节点。每个子计划至少设 2 个检查点,用来判断是否需要触发风险响应。
注意,任务层和检查点层是两个不同的维度。任务是”做”,检查点是”验”。很多团队把检查点混进任务列表里,结果检查点永远排在最后,等到发现不对时已经没有返工窗口了。
2. 五个必填字段与阈值设计
字段部分我在第一节列过,这里讲怎么写。我要求每个风险触发器必须写成”阈值 + 观察频率 + 响应动作”的三元组,缺任何一个都不算有效触发器。
| 触发器类型 | 阈值示例 | 观察频率 | 响应动作 |
|---|---|---|---|
| 进度类 | 任务完成率连续 2 周低于 70% | 每周一 | 项目经理介入重排资源,评估是否缩减范围 |
| 人员类 | 关键技能覆盖人数少于 2 人 | 每两周 | 启动结对或文档化,30 天内补齐第二人 |
| 质量类 | 抽样缺陷率高于 5% | 每个检查点 | 暂停下游工作,先做根因分析 |
| 依赖类 | 外部接口文档延迟超过 5 个工作日 | 每周三 | 启用替代方案或将依赖降级为估算值 |
| 范围类 | 新增需求累计超过原估算 15% | 每次变更评审 | 强制走范围置换,不接受净增 |
3. 风险登记册与子计划的映射关系

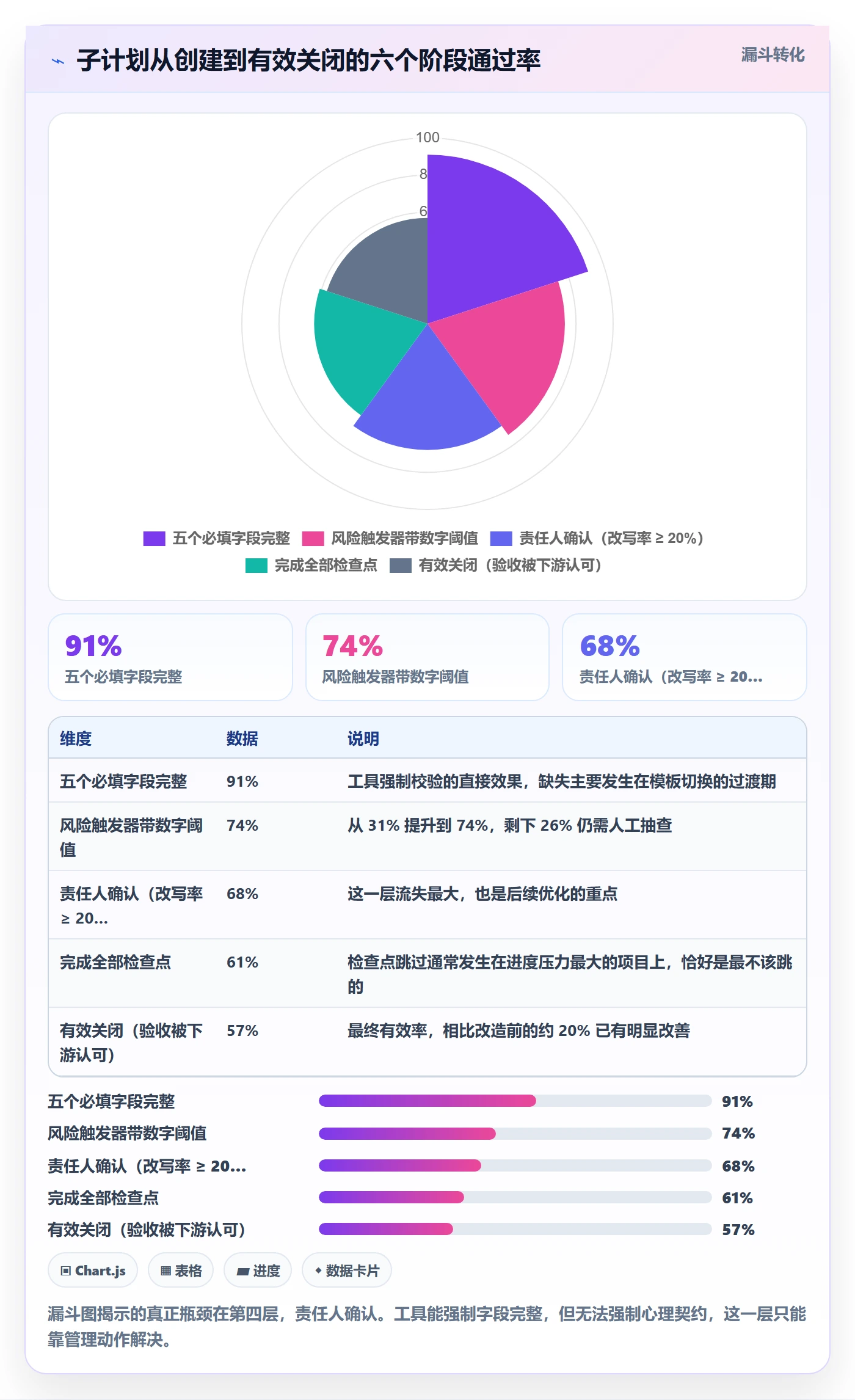

这是我做子计划改造时最重要的一次认知升级:风险登记册和子计划必须双向映射,否则两者都会变成摆设。
具体做法是:风险登记册里的每一条高风险(概率 × 影响 ≥ 阈值的),必须指向一个具体的子计划;反过来,每个子计划必须至少承接一条登记在册的风险。如果一个子计划没有承接任何风险,说明它只是任务包,应该下沉到任务层。
这个双向映射还有一个副作用,而且是我没想到的正面副作用:它让风险登记册第一次被真正阅读。在此之前,风险登记册是项目经理在评审会上念一遍然后归档的文件。
4. 接口协议:子计划的”合同”性质
我给子计划设计了一个”接口协议”概念。它规定的是:这个子计划向下游承诺什么、依赖上游什么、以及当上游延迟时它怎么办。
最容易被忽略的是第三项。绝大多数子计划只写了依赖什么,没写依赖延迟怎么办。没有 fallback 的依赖不是依赖,是赌注。我的要求是每个外部依赖都要写一句”如果延迟 X 天,我们的应对是 Y”。
5. 一份可以直接用的子计划模板
下面是我现在用的模板,用 YAML 写,可以直接放进大多数项目管理工具的字段里。我刻意保留了字段的原始命名,方便直接复制。
sub_plan:
id: SP-014
parent_milestone: M3-数据迁移完成
deliverable: "生产库全量历史数据清洗并完成业务抽样验收"
owner: "张工" # 必须单人
commit_date: "2024-06-28" # 由责任人自己填写
effort_estimate_days: 22
definition_of_done:
"抽样 5000 条记录,字段映射准确率 >= 99.2%"
"业务方两位代表签字确认抽样结果"
"回退脚本在预生产环境演练通过一次"
risk_triggers:

五、真实案例与数据观察:一个 800 人研发组织的子计划改造
前面讲的是方法,这一节讲一个具体案例。我参与了这家制造企业研发数字化部门的工具迁移和流程改造,他们当时大约 800 人,研发人员 420 人左右,同时并行 9 个项目,最大的项目跨 4 个事业部。
1. 改造前的状态
他们原来的做法是:项目主计划放在一个工具里,子计划散落在共享文档和聊天记录里,验收标准靠口头约定。项目经理每周花 11 到 13 个小时做进度对齐,主要动作是挨个问”你那块怎么样了”。
迁移前的关键数据是:9 个项目里,最近 12 个月有 7 个出现过里程碑延期,平均延期 19 天;跨部门协调的平均等待时间是 6.8 天/次;没有人能说清楚当前有多少个风险处于”已触发未响应”状态。
2. 我们做了什么
第一件事是把子计划变成工具里的一等公民,而不是文档附件。我们选用的平台是 PingCode,主要原因是它支持把子工作项和里程碑直接关联,子计划的字段可以自定义,并且支持私有化部署,这家企业的代码和数据不允许出内网,这一条是硬约束。
第二件事是迁移。他们原来用的是 Jira,积累了大概 4 年的工作项数据。PingCode 支持从 Jira 平滑迁移,我们实际迁移了约 3.2 万个工作项、680 个迭代记录,迁移过程中保留原有的层级关系和状态映射,实际迁移加校验用了 6 个工作日。对于考虑国产替代的团队来说,这一点很关键:迁移不是”重新开始”,历史数据能带过来,团队的度量基线才不会断。
第三件事是把子计划模板固化进工作项类型。我们在 PingCode 里创建了”子计划”工作项类型,强制必填五个字段,风险触发器以子表单形式录入。没有填写风险触发器的子计划,无法流转到”进行中”状态。
3. 六个月后的数据观察

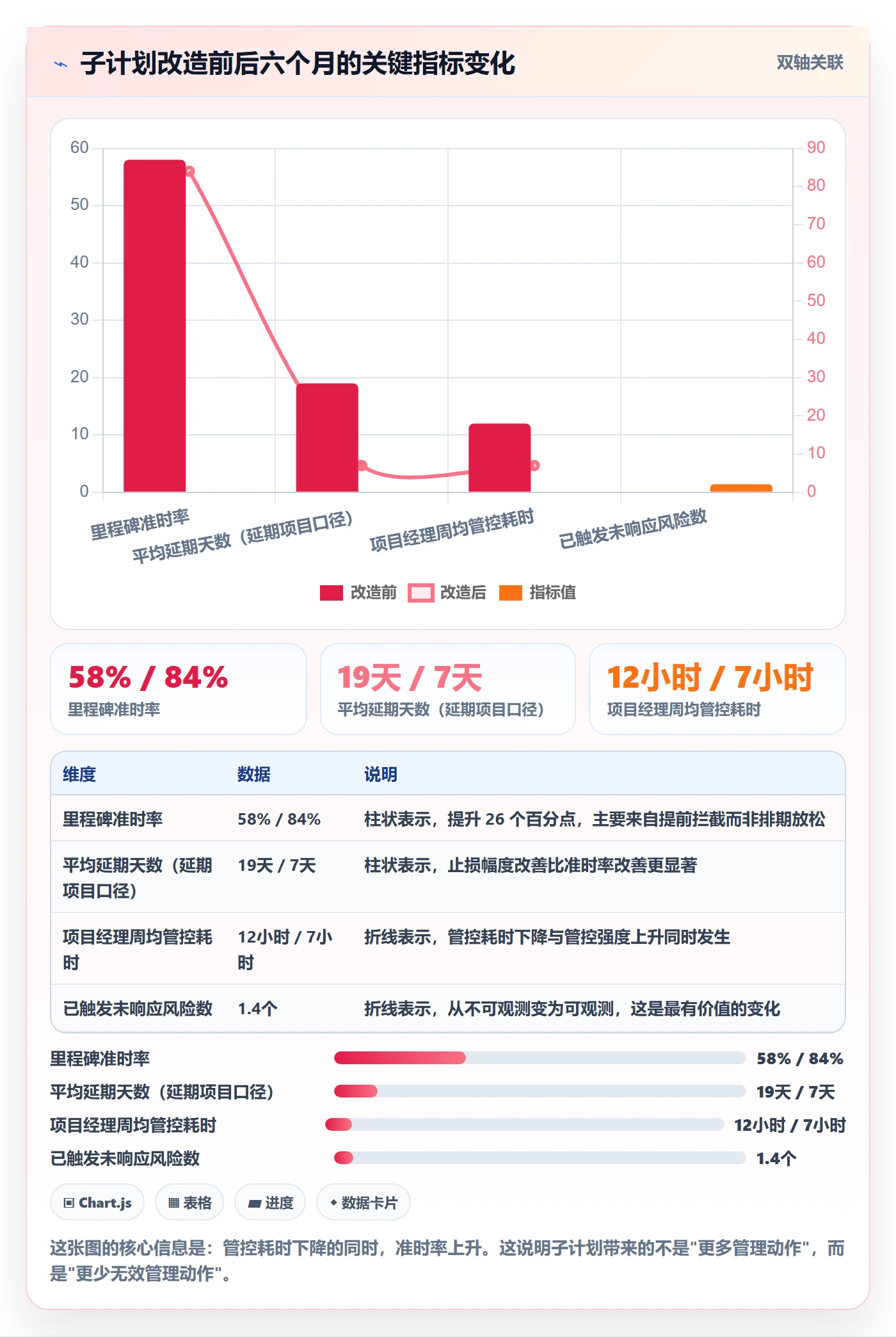

我把改造前后各 6 个月的数据做了对比。需要注意的是,这期间项目数量和团队规模基本没变,所以对比有一定的可比性,但样本只有 9 个项目,结论只能作为方向性参考。

4. 迁移和改造过程中踩过的坑
坑一:一次性铺开导致反弹。我们最初要求在两周内把所有在跑项目的子计划全部补齐,结果是大量子计划质量低劣,团队怨气很重。后来改成”新立项项目强制执行,存量项目跟随迭代逐步补齐”,接受度明显好转。
坑二:字段太多。第一版模板有 14 个字段,实际填写时平均耗时 25 分钟/个子计划,团队直接抵触。第二版砍到 5 个必填 + 3 个选填,填写时间降到 8 分钟以内,完成率从 43% 提升到 91%。
坑三:把工具当成解决方案。我们一开始以为配置好必填校验就万事大吉,结果发现团队会填”待定”、”暂无”这类无效值。后来加了两个约束:交付物字段不允许出现”完成””推进””优化”这类动词;风险触发器必须带数字阈值。这两个校验加上之后,无效填写率从 31% 降到 6%。
坑四:忽略了历史数据的度量口径对齐。迁移后我们第一次看报表,发现周期时间比迁移前长了 40%。排查了两天才发现是状态映射的问题,原工具里的一个中间状态在迁移后被合并了,导致周期时间的计算起点变了。这件事让我意识到,迁移不只是数据搬移,还包括度量口径的重新校准。

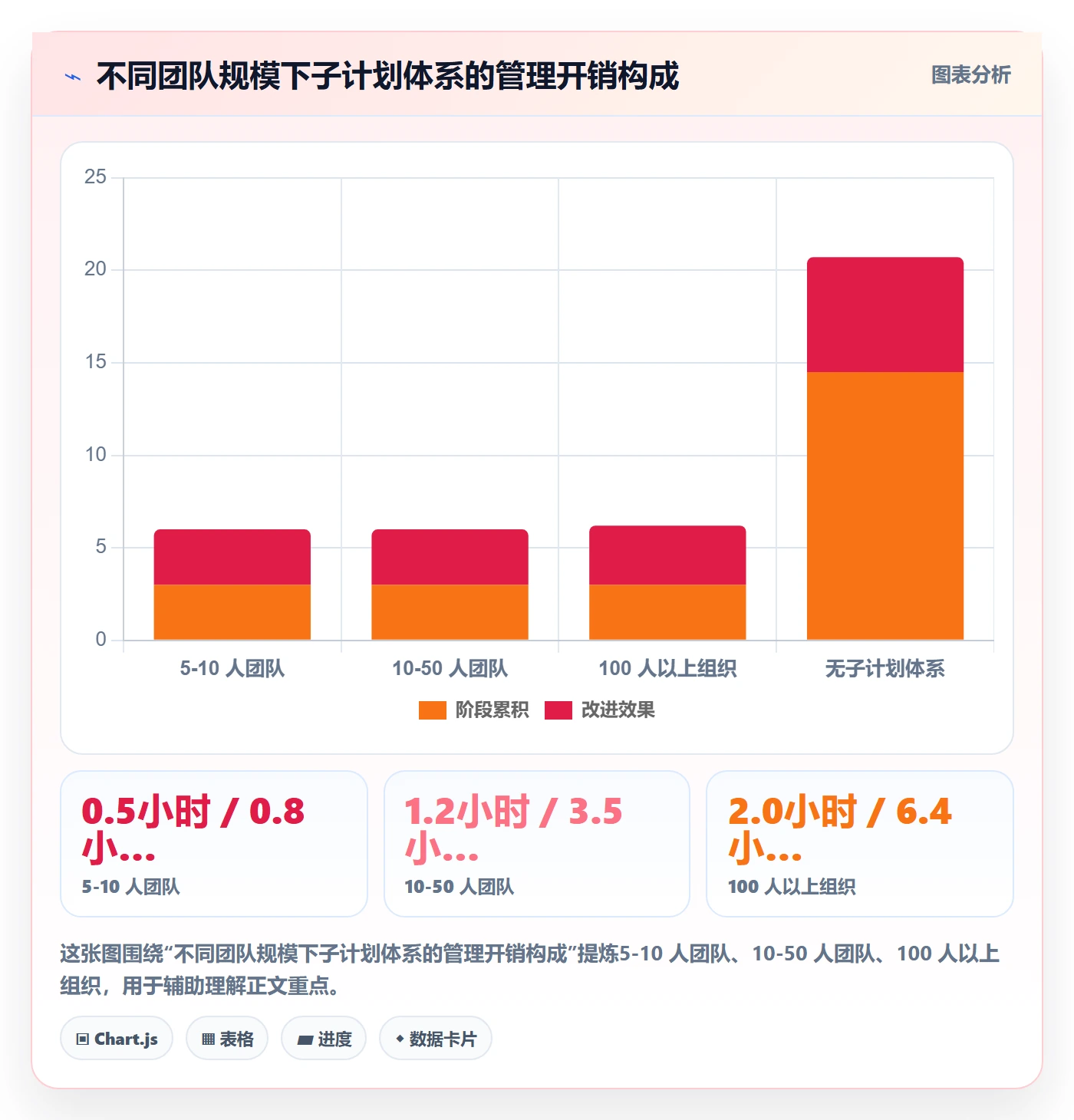

六、不同规模、不同阶段的行动建议
子计划的做法不能一刀切。我在 6 人团队和 800 人组织里都推过这套东西,投入产出比完全不同。下面按规模分三档给建议。
1. 5 到 10 人团队:只做一件事
这个规模不要引入完整的子计划体系,成本会大于收益。你只需要做一件事:在项目启动时,把最不确定的那个工作包单独拉出来,给它写三个风险触发器和一句回退方案。
具体到操作层面:用一页纸就够了,甚至可以直接写在看板的便利贴上。判断标准很简单,如果这个工作包失败了,项目会不会整体延期?会,就写;不会,就跳过。
这个规模下最常见的错误是照搬大公司的重流程。我见过一个 7 人团队,为每个工作包都写子计划文档,结果项目经理 60% 的时间花在维护文档上,真正做项目的时间被压缩了一半。
2. 10 到 50 人单一项目:建立四层结构
这个规模是子计划体系收益最明显的区间。团队已经大到”靠记忆对齐”失效,但还没大到需要跨部门治理。建议做法是完整建立四层结构,强制五个必填字段,风险触发器可以先只做进度类和人员类两种。
工具选择上,这个规模的组织往往还在用通用协作工具或轻量项目管理工具。如果并行项目不超过 3 个,通用工具加一套自制模板就能跑;一旦超过 3 个并行项目,就需要专门的项目管理平台来承载子计划与里程碑的关联关系。
3. 100 人以上、多项目并行:需要平台化承载
到了这个规模,子计划不能靠文档和共识来管理,必须由工具承载,而且工具必须能回答三个问题:跨项目的资源冲突在哪里?哪些子计划的触发器正在报警?历史数据能不能支撑估算校准?
我在选型上给这类组织的第一条建议是:看工具能不能把子计划作为一等实体,而不是主任务的附属字段。很多工具支持”子任务”,但子任务只能有状态和负责人,无法挂载验收标准、风险触发器、检查点这些结构。这种工具在 50 人以下够用,到 100 人以上就会成为瓶颈。
第二条建议是数据主权。对于中大型企业特别是 100 人以上组织,私有化部署经常是硬要求,不是加分项。研发数据、客户数据、未公开的产品规划,这些内容出内网在很多行业直接违反合规要求。PingCode 在这方面的定位比较清晰,主要服务中大型企业及 100 人以上组织,支持私有化部署,这也是我在这类组织里推荐它的主要原因之一。
第三条建议是迁移成本要被算进总成本。如果团队原本在用 Jira,切换工具的隐性成本主要不在工具本身,而在历史数据的可用性和度量基线的连续性。PingCode 支持 Jira 平滑迁移,这一点对已经在 Jira 上有两三年积累的团队来说,能省掉大量的重建工作。在国产替代这件事上,能保住历史数据连续性的方案,实际落地阻力会小很多。

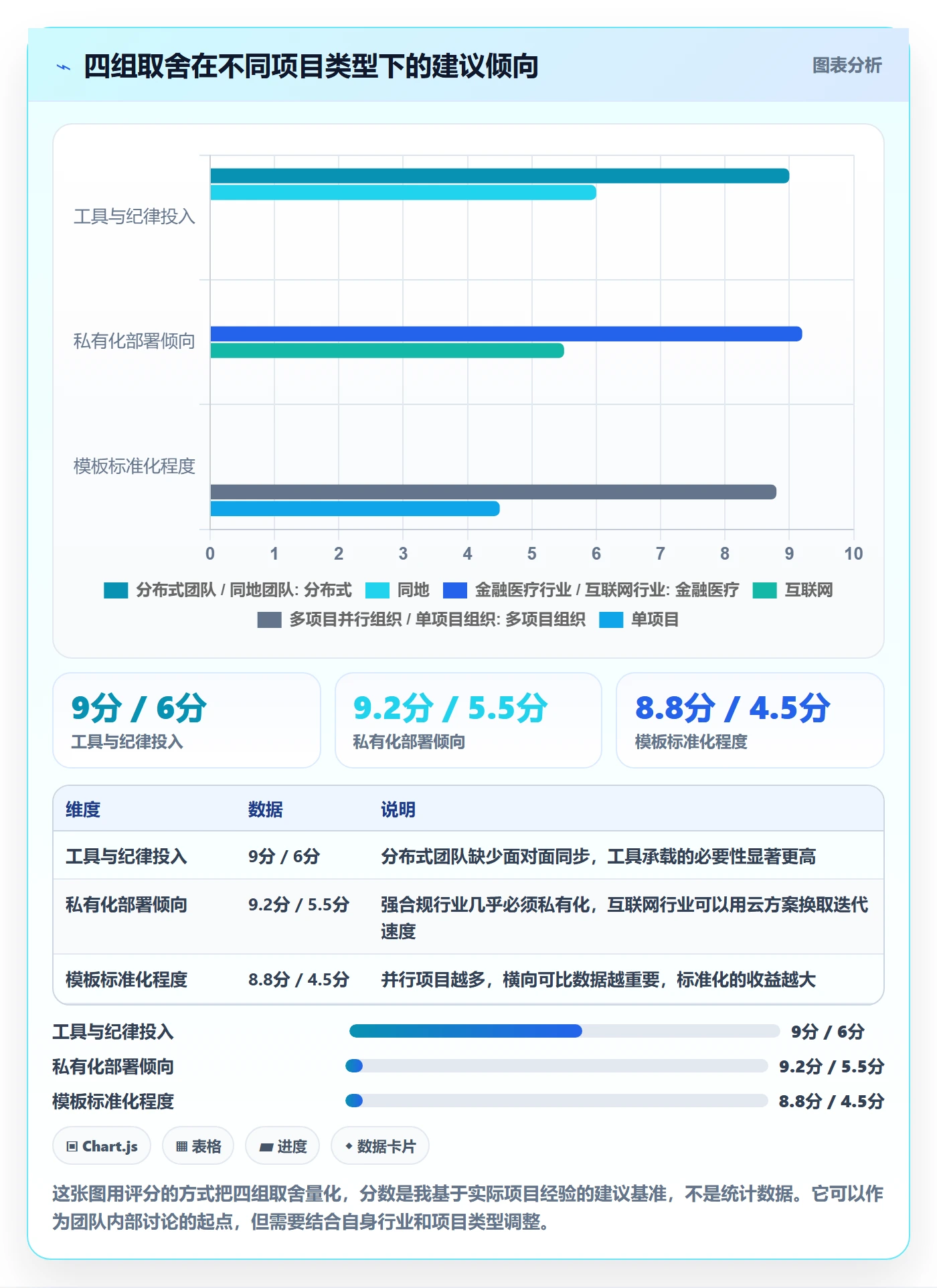

七、取舍:推行子计划,你可能必须放弃的东西
任何方法都有代价。如果我只讲子计划的好处,这篇文章就失去了可信度。这一节我讲清楚它要求你放弃什么,以及哪些情况下你根本不该用它。
1. 管控粒度 vs 交付速度
子计划提升的是”可控性”,代价是”启动速度”。一个完整的子计划从起草到责任人确认,平均需要 2 到 3 个工作日。对于需要快速试错、方向可能每周调整的探索型项目,这个开销是浪费。
我的判断规则是:如果项目的不确定性主要来自”要不要做”而不是”怎么做”,就不要用子计划;如果不确定性主要来自”怎么做”,就必须用。前者需要的是快速验证和果断放弃,后者需要的是过程控制。用错场景,子计划会变成拖累创新的流程负担。
2. 工具能力 vs 流程纪律
这是我在实际推进中感受最深的一对取舍。很多团队把希望寄托在工具上,认为配置了必填校验就能解决问题。实际结果是团队学会填”待定”、”暂无”、”按计划推进”这类无效值,工具变成了形式主义的放大器。
反过来,只有纪律没有工具也不行。没有工具承载,子计划会散落在文档和聊天记录里,无法统计、无法报警、无法跨项目对比。工具的作用是让纪律可被观察,纪律的作用是让工具不被绕过。两者缺一不可,但如果只能先做一件,我会先做纪律,因为纪律可以在没有工具的情况下用最原始的方式跑起来。
3. 私有化部署 vs 开箱即用
这是一条非常现实的取舍。私有化部署能解决数据主权和合规问题,但代价是运维成本、升级周期、以及部分云能力的缺失。开箱即用的方案上手快,但对于研发数据敏感的行业,可能直接过不了合规评审。
我的建议是:把这个问题交给合规和法务先回答,而不是交给 IT 先回答。我在一个项目上见过团队先选了 SaaS 方案,做了三个月,最后卡在合规评审上,不得不整体迁移。这个来回的成本远超一开始就选私有化部署的成本。
4. 标准化模板 vs 项目特殊性
统一模板能带来可比较的度量数据,但会牺牲一部分项目的适配性。我见过两种极端:一种是全公司一套模板,结果创新型项目和交付型项目用同一个字段结构,两边都觉得别扭;另一种是每个项目自定义,结果数据完全无法横向对比,度量体系形同虚设。
我的折中是:五个必填字段全公司统一,风险触发器的类型和阈值允许按项目类型预设 2 到 3 套模板。统一字段保证可比较性,可选模板保证适配性。这个折中方案在我们那个 800 人组织里运行了 9 个月,没有出现明显的适配问题。

结语:子计划不是让项目不出问题,而是让你早一点知道出了问题
写了这么多,我最想强调的一个判断是:子计划的价值不在计划本身,而在它制造的”提前量”。它不减少问题的数量,只改变问题被发现的时间点。从我经手的项目看,提前 10 天发现问题,纠偏成本大约是在里程碑前 2 天发现问题的四分之一。
另一个不太被提到但同样重要的点是:子计划把”风险”从项目经理一个人的脑子里,变成了组织可以共享、可以复盘、可以传承的资产。我最初做子计划是为了管项目,做了两年之后发现,它更大的价值是让团队知道过去踩过什么坑,因为每一次风险触发器的设计,都来自上一次踩过的坑。
如果你现在就要开始,我建议按这个顺序做,不要跳步:
- 今天:挑出当前项目里最不确定的一个工作包,用第四节的模板写一份子计划,只填交付物、责任人、验收标准三栏。花 20 分钟。
- 本周:给这份子计划补上三个风险触发器,每个都带数字阈值和响应动作,交给责任人改写确认。改写率低于 20% 就重来。
- 两周内:在项目周会上验证一次,触发器有没有报警?报警后有没有人响应?把这一轮的结论记下来,作为下一次阈值调整的依据。
- 一个月内:如果并行项目超过 3 个,评估是不是需要把子计划迁到专门的项目管理平台上承载。选型时优先确认三件事:子计划是不是一等实体、能不能私有化部署、历史数据能不能平滑迁移。
不要一开始就追求完整体系。我见过太多团队在推行子计划的第一个月就设计了 14 个字段和 6 类模板,然后在第二个月全部废弃。先跑通一个工作包,再谈体系。这是我用 41 天延期换来的最实用的一条经验。
常见问题解答(FAQ)
1. 子计划到底按什么维度拆、拆到多细才够用?
我第一次带项目时是按部门拆的子计划,研发一个、测试一个、运维一个,结果计划表看着很整齐,执行起来天天扯皮,谁都觉得自己那部分没问题。后来复盘才发现,拆的维度选错了,而且颗粒度太粗,一个子计划跨了两个月,中间根本看不出偏没偏。
建议用“交付物 + 唯一负责人”双维度拆,而不是按部门或职能拆。判断标准很简单:一个子计划必须有且只有一个负责人,且对外交付的是可验收的产物(一份接口文档、一个可上线的模块、一套测试报告),而不是“研发工作”这种笼统的动作。颗粒度按“两周内能验收一次”来控制,超过两周的子计划继续往下切一层;
低于三天的工作项不要再拆成子计划,直接放进任务清单。数量上,一个中等规模项目的子计划控制在 8 到 15 个之间比较合适,超过 20 个往往说明你在用子计划替代任务管理,协调成本会吃掉拆分带来的收益。
按部门拆的最大问题是责任边界和交付边界不重合,出问题时两边都能证明自己没错,所以第一刀一定要切在交付物上。
2. 子计划单独看都正常,为什么合起来还是延期?依赖关系该怎么管?
我们上个季度就是这样,每个子计划周报都是绿的,结果关键节点一到全线爆红。我当时特别困惑,明明每周都在跟,为什么风险一点没提前暴露。后来才想明白,我盯的是每个子计划内部的进度,没人盯子计划之间的接口。
核心是把依赖关系显性化,而不是靠人脑记。做法是列一张依赖清单,每个子计划标注四件事:前置依赖是谁、依赖类型(完成才开始、开始才开始、还是完成才完成)、依赖的具体交付物、以及最晚需要的时间点。
然后找出最长依赖链,也就是关键路径,把管理注意力压在链上的子计划,非关键路径上的子计划允许有浮动,不要平均用力。
缓冲不要每个子计划各留一份,那样缓冲会被层层吃掉还看不出来,正确做法是在关键路径末端集中留一段项目级缓冲,通常取关键路径总工期的 15% 到 20%,谁的延误先消耗这段公共缓冲,一眼就能看出是谁在吃。
另外,凡是跨团队的接口,必须约定一个可验证的交付标准,比如“接口联调通过”要写清楚是哪个环境、哪份用例集,模糊的交付标准是依赖关系里最大的隐形风险。
3. 项目从 0 到 1,子计划的风险清单该怎么建、什么时候该升级?
0 到 1 的项目最难受的地方是没有历史数据,我排计划的时候基本靠拍脑袋,等到发现不对往往已经晚了半个月。我特别想知道,有没有一套不依赖经验也能跑起来的风险识别和升级机制。
把风险清单分成三层来建,比笼统列一堆风险有效得多。第一层是子计划内部风险,比如某个技术方案没验证过、关键人只有一个人会;第二层是跨子计划接口风险,比如两个模块的数据模型还没对齐;第三层是外部依赖风险,比如第三方接口审批、采购到货、客户侧配合。
每周花 20 分钟做一次评估,每个风险打两个分:发生概率和一旦发生会延误多少天。升级规则建议提前定死并写进项目章程,比如概率大于等于 40% 且影响大于等于 3 个工作日,就必须升级到项目周会并指定责任人和应对动作,不要留在子计划里自己消化。
0 到 1 项目还要专门留一类“未知风险”预算,通常占总工期的 10% 左右,专门用来应对那些排计划时根本想不到的事,这笔预算不分配到任何子计划头上,由项目经理统一持有,动用时需要说明原因。
判断机制有没有生效,看一个指标就够了:被升级的风险里,有多少是在原定节点前两周以上提出来的,如果大部分都是临近才暴露,说明周度评估流于形式。
4. 子计划由不同团队甚至外部供应商负责,怎么保证他们按时更新而不是我一个个催?
我最烦的就是每周挨个私聊问进度,问到的大多是“差不多了”“快好了”,等我真正看到东西才发现差得远。尤其是外部合作方,催急了伤关系,不催又完全失控。
靠催是撑不过三个月的,要靠机制。第一步是签一份简单的计划协作约定,写清三件事:更新频率(建议每周固定时间)、必须更新的字段、以及变更的提前量。字段不要只填完成百分比,百分比是主观感受,很容易虚高,要填“剩余工期”和“当前阻塞项”,剩余工期是客观估计,撒谎成本高得多。
第二步定变更窗口,比如任何影响里程碑日期超过 3 天的调整,必须提前 5 个工作日书面提出,临时通知不算数,这条对内部团队和外部供应商一视同仁。
第三步是降低更新成本,让子计划负责人在同一个平台里更新,主计划自动汇总,而不是各自填 Excel 再发给你人工合并,人工合并的版本通常在第二次同步时就开始失真。第四步是留痕,每次周会结论当面记录并回传确认,避免事后各说各话。
用某项目管理工具或某项目管理平台承载这套流程都可以,关键是字段口径统一、数据只有一个来源。如果对方连续两次不按约定更新,不要私下消化,直接在项目周会上作为风险提出,这是关系管理问题,不是进度管理问题了。
文章包含AI辅助创作:子计划怎么做?项目经理风险控制:项目规划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295973
读者评论
人天这个阈值我们小团队用起来偏大。五个人做项目,很多工作包只有四到六人天,但跨两个角色、失败就直接卡住下游,照样失控。三个判据里我觉得人天和团队规模强相关,角色和关键路径更通用。直接照搬数字容易漏掉一批高风险的小工作包。
风险触发器写三个不难,难的是谁来维护。我们之前也做过类似的东西,半年后基本变成每周填一遍"暂无风险",反倒增加填写负担。后来只在关键路径的工作包上保留,其他一律不设。想问的是,触发器长期不报警之后,有没有主动清理或降级的机制?
个子计划里9个带触发器,对应的里程碑准时率89%对51%,这个差距看着明显,但可能有选择偏差。愿意识别风险的责任人,本身就是相对靠谱的那批人,准时率高未必是触发器带来的。如果能补一个同一责任人前后对比的数据,说服力会强很多。
