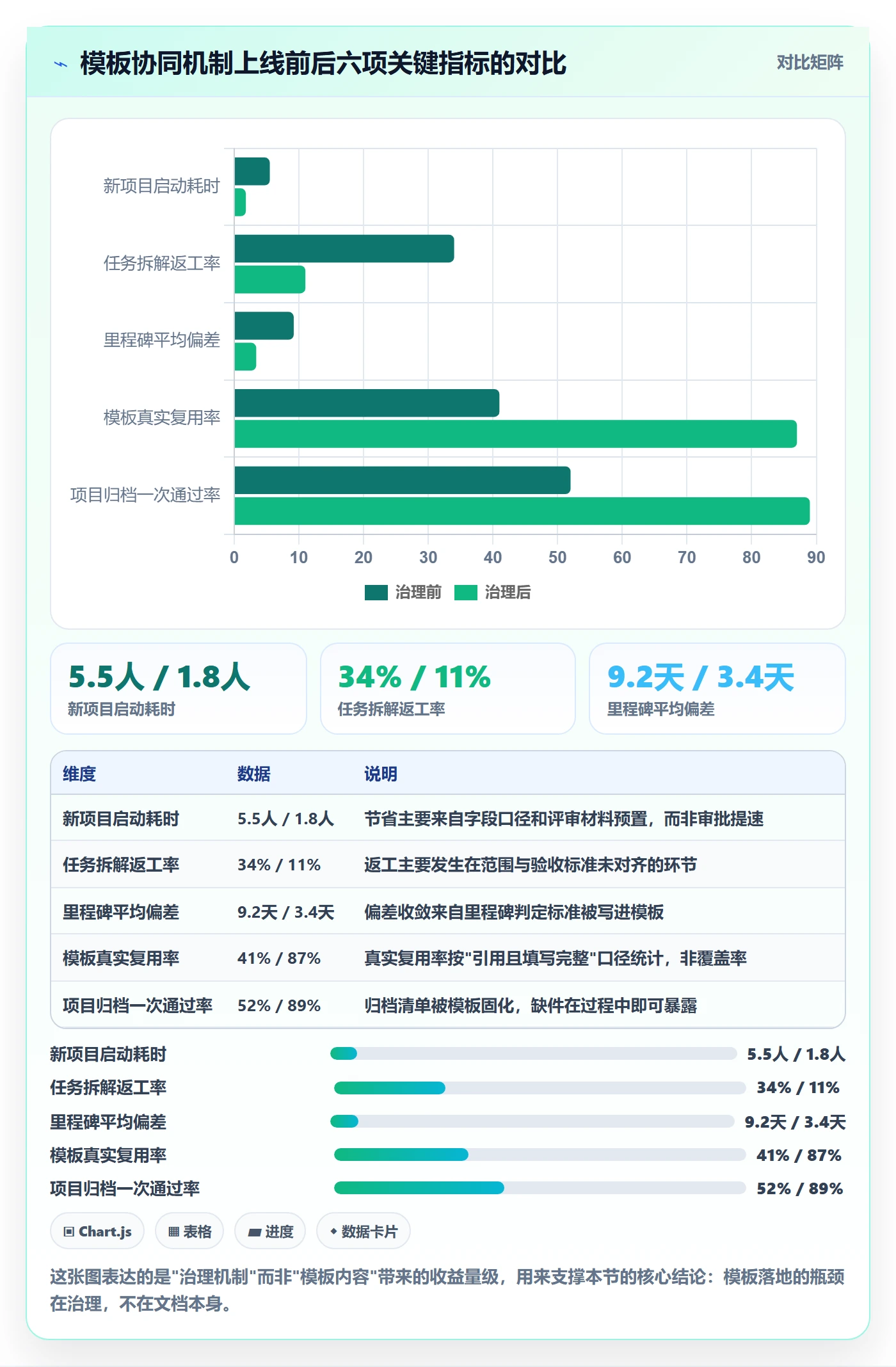

我做过一次内部复盘:在一家380人规模的研发组织里,同一个“产品迭代项目”模板,被12个项目负责人手工复制成了47个版本。其中31个版本的字段结构差异超过5处,9个版本的阶段划分和公司标准流程完全对不上,还有3个版本连项目的最后一个阶段叫什么都不一致。当时管理层的第一反应是“有人不守规矩”,但我把数据拉出来之后发现,真正的问题不是纪律,而是没人能回答一个更基础的问题,到底哪个指标能反映模板协同管理的健康度。
这篇文章不聊“模板怎么建”,聊的是项目负责人如何用一组可量化、可追溯、可干预的指标,把项目模板从“文档仓库里的一个附件”变成“组织级的执行契约”。我会给出自己在几个中大型研发组织里实际用过的指标集、字段的“约束,引导,放开”三层分级方法、一次380人规模组织的迁移前后数据观察,以及不同组织规模下必须做的取舍。所有数据都来自我参与的一手项目,团队和产品线做了匿名处理。
一、核心结论:能管住模板协同的,只有六类指标
先把结论放在前面。项目模板协同管理的关键指标不是“模板数量”,也不是“模板使用率”,而是六类能互相印证的指标:模板覆盖率、模板落地率、字段填充完整率、模板漂移率、例外审批率、模板变更响应时长。这六个指标里,前三个回答“有没有用对”,后三个回答“跑偏了怎么收”。缺任何一半,指标都会失真。
我需要特别强调一点:这六个指标不能单独看。只盯覆盖率,会逼着团队把所有项目硬塞进模板;只盯落地率,会让人把模板做得极度宽松以便“人人可用”;只盯漂移率,会把所有合理的业务差异都当成违规。它们的价值在于交叉验证。
1. 覆盖率:回答“有没有”
模板覆盖率的定义是:在统计周期内新立项的项目中,使用了组织级标准模板(含合法变体)的项目占比。这里的关键限定词是“组织级标准模板”,而不是“用了某个模板”。很多团队报出来的覆盖率是95%,实际口径是“只要项目是从系统里创建的就算”,这等于没统计。我的口径是:项目的字段结构、阶段定义与模板基线版本一致,才算覆盖。
2. 落地率:回答“用没用”
落地率比覆盖率更接近真相。它衡量的是:项目在实际执行过程中,阶段流转、字段更新、状态变更是否真的按模板定义的规则走。一个项目可以“用模板创建”但完全绕开模板流程执行,这种情况在从其他工具迁移过来的组织里极其常见。覆盖率是创建时的一次性动作,落地率是贯穿项目全生命周期的持续性动作。
3. 字段填充完整率:回答“填得对不对”
字段填充完整率不是“必填字段填了没有”,而是“关键决策字段的实际填充率和填充质量”。我的做法是把字段分成决策字段和执行字段:决策字段(如需求来源、目标客户、验收标准、风险等级)的填充率必须单独统计,因为它们是后期做数据分析和复盘的基础;执行字段(如经办人、截止日期)填充率高是常态,不构成有效信号。
4. 模板漂移率:回答“跑偏了多少”
漂移率是我认为最被低估的指标。它的定义是:统计周期内,项目实际使用的字段结构、阶段数量、状态机与模板基线版本之间的差异数量,除以模板基线元素总数。一个模板定义了22个字段、5个阶段、7个状态,实际项目用了19个字段、6个阶段、9个状态,漂移率就是(3+1+2)/34≈17.6%。漂移率的价值在于它把“业务合理性”和“管理失控”分开量化,而不是笼统地说“团队不听话”。
5. 例外审批率:回答“跑偏有没有被授权”
例外审批率衡量的是:所有发生漂移的项目中,有多少是通过正式流程申请并获批的。这个指标的意义在于把“漂移”分成主动漂移和被动漂移。主动漂移是业务真的需要差异,走了审批;被动漂移是团队图省事,或者新人不知道规则。健康组织的例外审批率应该在8%到20%之间:太低说明审批流程形同虚设或团队不敢提,太高说明模板本身脱离业务。
6. 模板变更响应时长:回答“改得快不快”
模板变更响应时长指的是:从业务方提出模板调整需求,到新版本模板在全组织生效所消耗的时间。这个指标直接决定了团队愿不愿意走正规渠道。如果一次字段调整要等三周,项目负责人一定会选择自己复制一份改掉,漂移率就必然上升。我见过的组织里,这个指标从21天压到5天之后,被动漂移率下降了将近一半。
这里有一个反常识的观察必须先摆出来:模板覆盖率和项目按期交付率之间不是线性正相关,而是倒U形关系。覆盖率过低时,团队靠个人经验交付,短期灵活但波动大;覆盖率接近100%时,往往伴随着强制套用,业务差异被压抑,反而拖累交付。我们统计的样本里,最优区间落在70%到85%之间。

二、背景与真实场景:模板为什么会失控
模板失控几乎从来不是一次性事件,而是三种典型场景长期叠加的结果。我把它们分别叫做模板孤岛、模板劫持和模板空转。理解这三种场景,才能理解为什么指标要这样设计。
1. 场景一:模板孤岛
模板孤岛指的是各业务线各自维护一套模板,彼此之间字段命名、状态定义、阶段划分完全不同。我在一家做智能硬件的公司见过:硬件团队把“样机验证”放在第三阶段,软件团队把它放在第五阶段,而云端团队根本没有这个阶段。结果到了季度经营分析会上,三个团队报上来的“项目进度”根本没法横向比较,只能靠人工重新对齐。
这种场景下,模板覆盖率可能是漂亮的100%,但模板漂移率会同时高得离谱。孤岛的本质不是没人管,而是没有“基线”这个概念,每个模板都自认为自己是标准。
2. 场景二:模板劫持
模板劫持指的是某个人或某个小团队,把自己的工作习惯固化进组织模板,让所有人被迫接受。最典型的信号是:模板里出现大量只有特定团队才用得上的字段,比如某个硬件团队加了“老化测试温度区间”,然后把它设成全局必填。软件团队每次创建项目都要填一个跟自己毫无关系的字段,几次之后就开始集体绕过模板。
模板劫持的破坏力在于它会摧毁团队对模板体系的信任。一旦“填模板是给别人打工”这个认知形成,后面再好的治理动作都会被抵制。
3. 场景三:模板空转
模板空转是最隐蔽的一种。模板存在、流程定义完整、字段看起来很专业,但实际执行中没有任何一个环节真正依赖这些字段做决策。项目负责人填完就忘,管理者也从不看模板里的数据做判断。我在一次诊断里统计过,某个组织定义的18个“关键字段”中,过去6个月真正被用在管理决策或数据分析里的只有4个。
这种场景的直接后果是数据资产归零。所有人都在填,但填出来的东西没人用,于是填写质量继续下降,形成负向循环。
4. 模板失真的成本去哪儿了

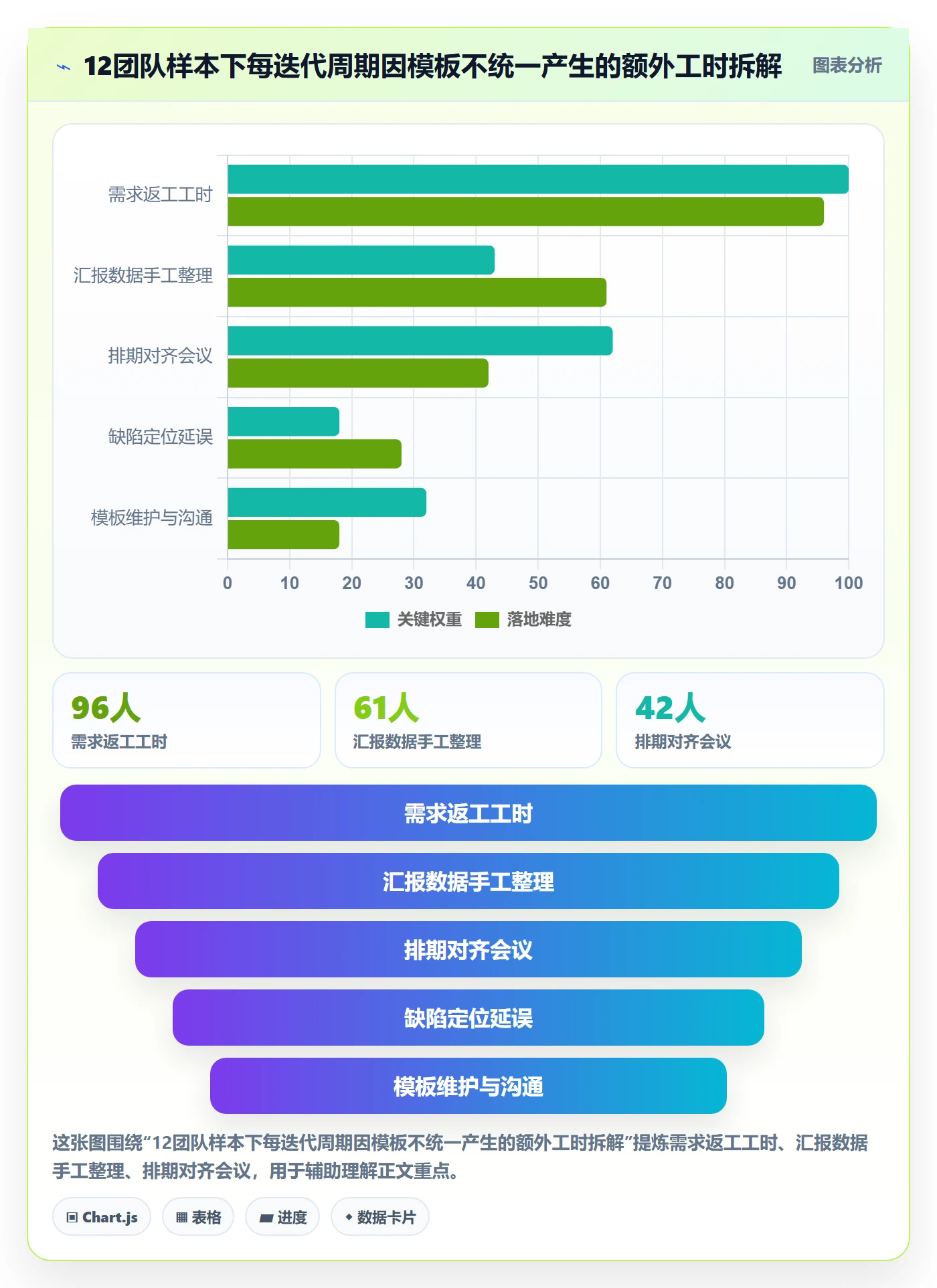

很多人觉得模板不统一只是“看起来乱”,不会产生真实成本。我在12个团队的样本里做过一次工时追踪,把因为模板不统一而额外产生的工时逐项拆出来,结果比预想的高得多。这些工时不会出现在任何一张财务报表上,但它们真实消耗着团队的交付能力。

5. 100人以上的组织为什么必然出现模板分叉
我的经验是:团队规模超过100人、或并行项目超过15个时,模板分叉是必然事件,不是管理失误。原因很简单:项目负责人的考核目标是各自的交付结果,而模板统一带来的收益是全组织共享的。当统一收益是公共品、分叉成本由个人承担时,分叉就是理性选择。
这也解释了为什么我倾向于用PingCode这类面向中大型组织的平台来做这件事。单纯靠文档规范无法对抗激励结构,只有把模板变成系统里的强约束,字段继承、阶段锁、变更审计,才能让“统一”成为默认路径而不是额外付出。PingCode主要服务中大型企业及100人以上组织,这个定位和我说的分叉临界点基本吻合。
三、六种常见的“模板治理假动作”
在讲正确做法之前,我得先把坑说清楚。下面这六种做法我都亲自见过,有的我自己也推行过,后来发现是无效的。它们共同的特征是:看起来在治理,实际上在消耗信任。
1. 误区一:把“使用率”当北极星指标
使用率的计算口径通常是“有多少项目用了模板”,这个数字极易被操纵。项目负责人只要从模板复制一份创建项目,使用率就是100%,之后怎么改都不影响统计。使用率是过程指标的上游,它只能证明“动作发生过”,不能证明“约束生效过”。正确的替代是落地率加漂移率的组合。
2. 误区二:把所有字段都设成必填
我见过一个组织的需求模板有31个必填字段。结果是项目负责人花6分钟填一个需求,其中至少20个字段是随手填的占位符。必填字段过多会直接摧毁数据质量,因为填写者会用最低成本的字符串把校验糊弄过去。
更严重的是,它会制造“合规性疲劳”。当团队成员习惯了随手填假数据,他们在其他真正重要的环节也会降低标准。必填字段的数量本身就是一种组织信号:你设得越多,每个字段的可信度就越低。
3. 误区三:允许自由复刻模板
很多平台允许任何有权限的人复制模板并修改,这在早期看起来是灵活性优势,在中大型组织里就是灾难源头。因为一旦允许自由复刻,模板就退化成“起点文件”,失去基线意义。前面提到的47个版本,就是这么来的。
我的建议是把模板修改权限收敛到一个明确的角色,通常是研发效能组或PMO,并且所有修改必须走版本记录。灵活性的正确出口不是“人人可改”,而是“例外可申请”。
4. 误区四:模板只管创建不管收口
“收口”指的是项目结项时,把实际执行中产生的合理差异回灌到模板基线。这是整个模板治理闭环里最容易被忽略的一环。如果只管创建不管收口,模板会随着业务演进而逐渐脱离实际,最后被集体抛弃。
我在一个组织里推动过“季度回灌”机制:每个季度末,把漂移率最高的三个模板拿出来评审,把其中有共性的差异正式纳入基线。执行两个季度后,被动漂移率下降了,因为团队发现“正规提需求比私下改更快”。
5. 误区五:模板变更不做影响面评估
改一个字段名,可能影响十几个看板、几十条自动化规则、若干条数据接口。我见过一次典型的翻车:某组织把“预计完成时间”改名为“计划完成时间”,结果三个自动汇报脚本静默失效,直到月度经营会才发现数据断了。
6. 误区六:用文档管理模板,而不是用系统管理
这是最根本的一个误区。如果模板的载体是Word、Excel或者在线文档,那么它最多只能算“规范”,不能算“约束”。文档不会拦截操作,系统会。一个字段该不该填、一个阶段能不能跳过,只有在系统层面配置了校验,才会真正生效。
下面这张图是我对六种误区的投入产出对比估计,投入指的是推行和维持这套做法消耗的管理工时,收益指的是它对模板健康度的实际改善。负收益的项意味着它不仅没用,还在制造新的问题。

四、专业判断逻辑:约束,引导,放开的三层分级
模板治理之所以经常失败,是因为大多数组织只有两种状态:要么全放开,要么全卡死。我用的方法是在两者之间插入一个中间层,把所有字段和流程元素分成三层:强制层、默认层、自由层。
1. 强制层:不允许差异的元素
强制层的判定标准非常清楚:这个元素如果出现差异,会直接导致跨项目的数据无法比较或法规要求无法满足。典型例子包括项目唯一标识、所属产品线、合规等级、阶段名称集合、以及必须归档的审批记录。强制层元素的数量应该严格控制,我的经验值是不超过模板元素总数的30%。
强制层一旦确定,就必须在系统层面锁死,不允许任何角色绕过。这里有个容易踩的坑:很多组织的“强制”只停留在规范文档里,系统仍然允许修改。这种伪强制比不强制更糟糕,因为它会让人误以为规则是可以谈的。
2. 默认层:允许调整但需留痕的元素
默认层是整套方法的核心。它的设计逻辑是“默认给你一个合理值,你改了我也知道”。比如风险等级、评审节点、验收标准模板,这些元素在不同项目里确实需要差异,但如果没有任何约束,每个项目都会从零开始想。
默认层的关键在于留痕:修改默认值本身是被允许的,但系统要记录“谁在什么时候把什么改成了什么”。这样一来,漂移就不再是黑洞,而是可分析的数据。当某个字段被80%的项目改成了同一个值,那它其实应该被提升进强制层或调整默认值。
3. 自由层:完全交给项目负责人的元素
自由层包括备注、补充说明、临时标签、内部里程碑命名等。这些元素不影响跨项目分析,也不影响流程合规。把它们放进自由层,是为了给项目负责人保留必要的表达空间。一个健康的模板体系应该有明显的“呼吸感”,否则压力一定会通过绕过的方式释放出来。
我通常建议自由层占比在20%到30%。低于20%,团队会觉得窒息;高于40%,模板就失去约束价值了。

4. 判定某个字段归属哪一层的四个问题
实际工作中,团队经常为一个字段该不该强制争论很久。我给出一组可以直接用的判断问题,按顺序问,答案会自然收敛。
- 如果这个字段填错了,会不会导致跨项目的数据无法比较?会,则考虑强制层。
- 如果这个字段填错了,会不会导致合规或安全风险?会,则必须强制层。
- 如果给一个默认值,项目负责人有多大比例会保留它?超过70%,适合默认层;低于40%,说明默认值选得不对,需要重新设计而不是提升为强制。
- 这个字段过去6个月有没有被真正用于管理决策?没有,就应该考虑删除,而不是讨论放在哪一层。
第四个问题最容易被忽略,但它的价值最高。我见过太多组织在纠结“这个字段该不该必填”,却没人问“这个字段有没有人看”。一个不被使用的字段,无论放在哪一层都是负资产。
5. 模板变更的版本规则与影响面评估
模板变更是治理闭环里技术含量最高的环节。我的做法是把变更分成三级:补丁级(新增可选字段、修改描述文字)、次版本级(调整默认值、新增阶段)、主版本级(修改强制字段、调整状态机、变更阶段顺序)。
补丁级可以即时生效,不需要通知;次版本级需要提前公告并在新项目中生效,存量项目不强制迁移;主版本级必须走影响面评估,包括受影响的看板数量、自动化规则数量、数据接口数量、存量项目数量,评估通过后才能发布。

五、可落地的指标体系:从模板健康度到交付质量
指标如果不能自动采集,就一定活不过三个月。这是我这些年最坚定的判断之一。任何需要人工填报的治理指标,最终都会退化成形式主义。所以在讲指标定义之前,我先说数据来源原则。
1. 指标定义表
下面这张表是我实际在用的指标定义,包含计算口径和数据来源。口径写清楚是治理的前提,否则同一个指标在不同人嘴里能算出三个不同的数。
| 指标名称 | 计算口径 | 数据来源 | 健康区间(我的经验值) |
|---|---|---|---|
| 模板覆盖率 | 使用组织级基线模板或合法变体创建的项目数 / 新立项项目总数 | 系统创建记录 + 模板版本比对 | 70%,85% |
| 模板落地率 | 阶段流转与字段更新符合模板规则的项目数 / 已创建项目数 | 流程日志自动采集 | ≥80% |
| 决策字段填充完整率 | 决策字段有效填充数 / 决策字段应填总数 | 字段值校验(排除占位符) | ≥85% |
| 模板漂移率 | 实际结构与基线差异元素数 / 基线元素总数 | 模板结构比对脚本 | ≤15% |
| 例外审批率 | 获批例外项目数 / 发生漂移项目数 | 审批记录 + 漂移记录关联 | 8%,20% |
| 模板变更响应时长 | 新版本生效时间 − 需求提出时间 | 变更工单时间戳 | ≤5工作日 |
2. 四个层次:覆盖层、执行层、漂移层、治理层
这六个指标不是并列关系,而是四个层次。覆盖层只有覆盖率,它是最外层的入口信号;执行层包括落地率和填充完整率,反映真实使用质量;漂移层只有漂移率,是风险预警;治理层包括例外审批率和变更响应时长,反映组织的自我修正能力。
这四个层次要按顺序看。覆盖层有问题,执行层的数据就不可信;执行层没问题但漂移层异常,说明模板脱离业务;漂移层正常但治理层迟钝,说明风险只是被暂时压住了。我见过太多团队跳过前两层直接盯漂移率,结果是把合理业务差异也当成违规来打压。
3. 数据从哪里来:不要靠人填
这六个指标里,只有例外审批率需要审批记录的输入,其余五个都可以从系统日志和模板结构比对中自动获得。如果组织的平台不具备这种能力,可以先用脚本做离线统计,但一定要明确这是过渡方案。
我曾经在一个组织里推动过自动化指标看板,第一版是用脚本每周跑一次,输出一份静态报表。上线三个月后,这个看板成了治理讨论的事实依据,因为大家终于在对同一组数字说话。指标治理的第一步不是追求精度,而是追求“口径唯一”。

六、真实案例与数据观察:一次380人研发组织的模板治理
下面这个案例是我在2023年到2024年参与的一个项目,主体是一家做智能硬件的公司,研发中心约220人,加上产品、测试、供应链相关角色共380人左右,12个产品线团队并行运作。所有名称做了匿名处理,数据来自平台导出记录和连续8个迭代周期的跟踪统计。
1. 背景与起点
这家公司原来的项目模板体系是在另一个国际主流研发管理平台上建立的,用了五年多。问题在于:模板的配置分散在几十个方案(Scheme)里,字段配置、界面方案、工作流之间相互引用,没有人能完整说清一个项目创建出来会带哪些字段。新项目负责人拿到的是一个“看起来很全”的模板,里面有31个必填字段,其中一半以上没人看。
更麻烦的是,他们有大量存量项目和历史数据。任何模板调整都可能影响历史数据的可读性,所以过去两年基本没人敢动模板,只能靠新团队各自复制修改来适应业务。47个版本的“产品迭代项目”模板,就是在这个背景下产生的。
2. 迁移映射:把碎片化的Scheme收拢成模板体系
我们做的最关键的一件事,是在迁移前先做结构映射,而不是直接搬数据。原平台里字段、界面、工作流是分层的,PingCode的配置模型更接近“工作项类型 + 项目模板”的组合,所以必须先做一次抽象收拢。
具体做法是先把原来几十个方案做差异分析,把字段按“全组织通用、产品线通用、团队特有、个人习惯”四类归并。归并之后发现,原有的280多个自定义字段里,真正全组织通用的只有19个,产品线通用的27个,剩下234个是团队特有或个人习惯,直接砍到自由层或者删除。
这个过程是痛苦的,因为它要面对大量“这个字段我们用了三年”的追问。我用的回应方式是:把过去12个月该字段的实际使用次数和最后修改人拉出来,如果过去一年只有两次修改且都是同一个人,那它就不构成组织级需求。
3. 模板定义与校验:让约束落在系统里
收拢之后,模板定义本身要结构化。下面是我当时用的模板定义片段,做了脱敏。注意强制层元素在配置里是带锁定标记的,这不只是文档约定,而是系统会实际拦截修改。
template:
name: 产品迭代项目模板
version: 3.2.0
owner: 研发效能组
applicable_scope:
产品线: 全线
项目类型: 迭代交付
layers:
mandatory: # 强制层,系统锁定,任何角色不可修改
field: project_code
type: string
rule: "^[A-Z]{2}-[0-9]{4}$"
field: product_line
type: enum
source: org_product_tree
field: compliance_level
type: enum
values: [L1, L2, L3]
field: stage_set
type: enum
values: [立项, 设计, 开发, 联调, 验收, 结项]
default: # 默认层,可修改但记录变更人与原因
field: risk_level
default: 中
change_log: required
field: review_gates
default: [需求评审, 设计评审, 上线评审]
change_log: required
field: acceptance_criteria
default: 引用需求文档验收章节
change_log: required
free: # 自由层,不做约束、不进入指标统计
field: internal_milestone_alias
field: extra_tags
field: team_notes
配置完之后,还需要一个定期跑的漂移检测脚本。它的逻辑很简单:把每个在跑项目的结构快照拉出来,和基线模板做集合比对,算出差异元素数量和类型,再区分是主动审批过的还是被动产生的。
# 漂移检测的核心逻辑(伪代码,用于说明计算口径)
baseline = load_template("产品迭代项目模板", version="3.2.0")
mandatory_set = baseline.mandatory_fields # 6 个
default_set = baseline.default_fields # 14 个
stage_set = baseline.stages # 6 个
for project in active_projects:
actual_fields = project.field_schema
actual_stages = project.stage_names
diff_fields = symmetric_diff(actual_fields, mandatory_set | default_set)
diff_stages = symmetric_diff(actual_stages, stage_set)
total_elements = len(mandatory_set) + len(default_set) + len(stage_set)
drift_rate = (len(diff_fields) + len(diff_stages)) / total_elements
approved = has_approved_exception(project.id)
record(
project_id=project.id,
drift_rate=round(drift_rate, 4),
drift_type="主动漂移" if approved else "被动漂移"
)
输出:按团队、按模板版本聚合漂移率与审批率
口径说明:差异元素只统计强制层与默认层,自由层不参与计算
这里有个细节值得说明:我特意把自由层排除在漂移率计算之外。原因是如果把自由层也算进去,漂移率会永远偏高,团队会觉得这个指标不合理,进而失去改进意愿。指标的可信度取决于它是否公平,而不是取决于它是否严格。
4. 十二个月后的数据观察

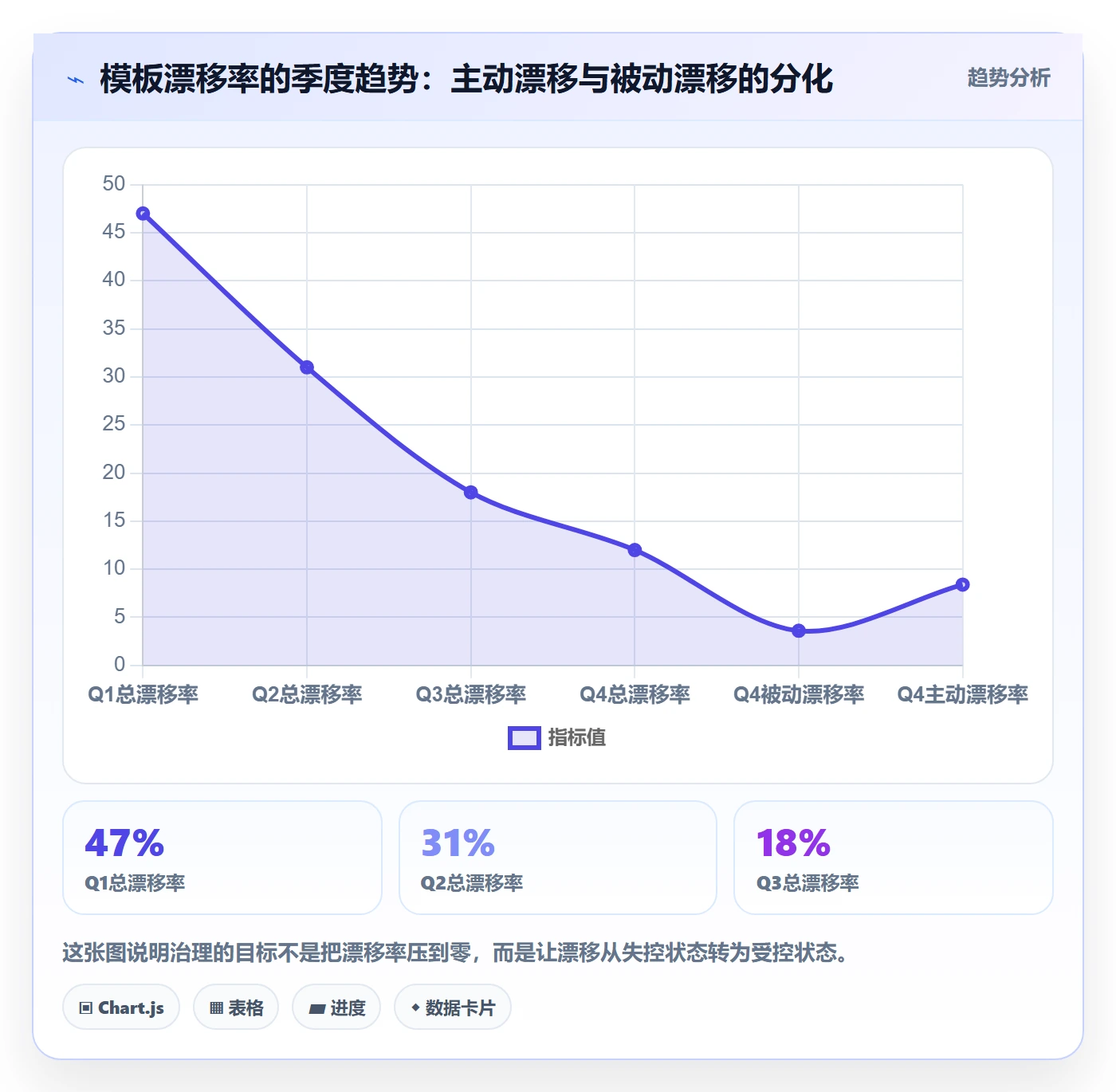

治理推行了12个月,中间经历过一次明显的反弹,第三到第四个月,漂移率一度从22%回升到31%。原因是新模板上线后团队发现某些默认值不适合自己的业务,而变更申请的平均响应时间还是两周,于是又开始私下复制。我们把变更响应时长从14个工作日压到5个工作日之后,漂移率才继续下降。
这个反弹是我最有价值的一次经验:降低漂移率不能只靠加强管控,必须同时降低合法变更的成本。管控和出口是一对,缺任何一边都会失效。

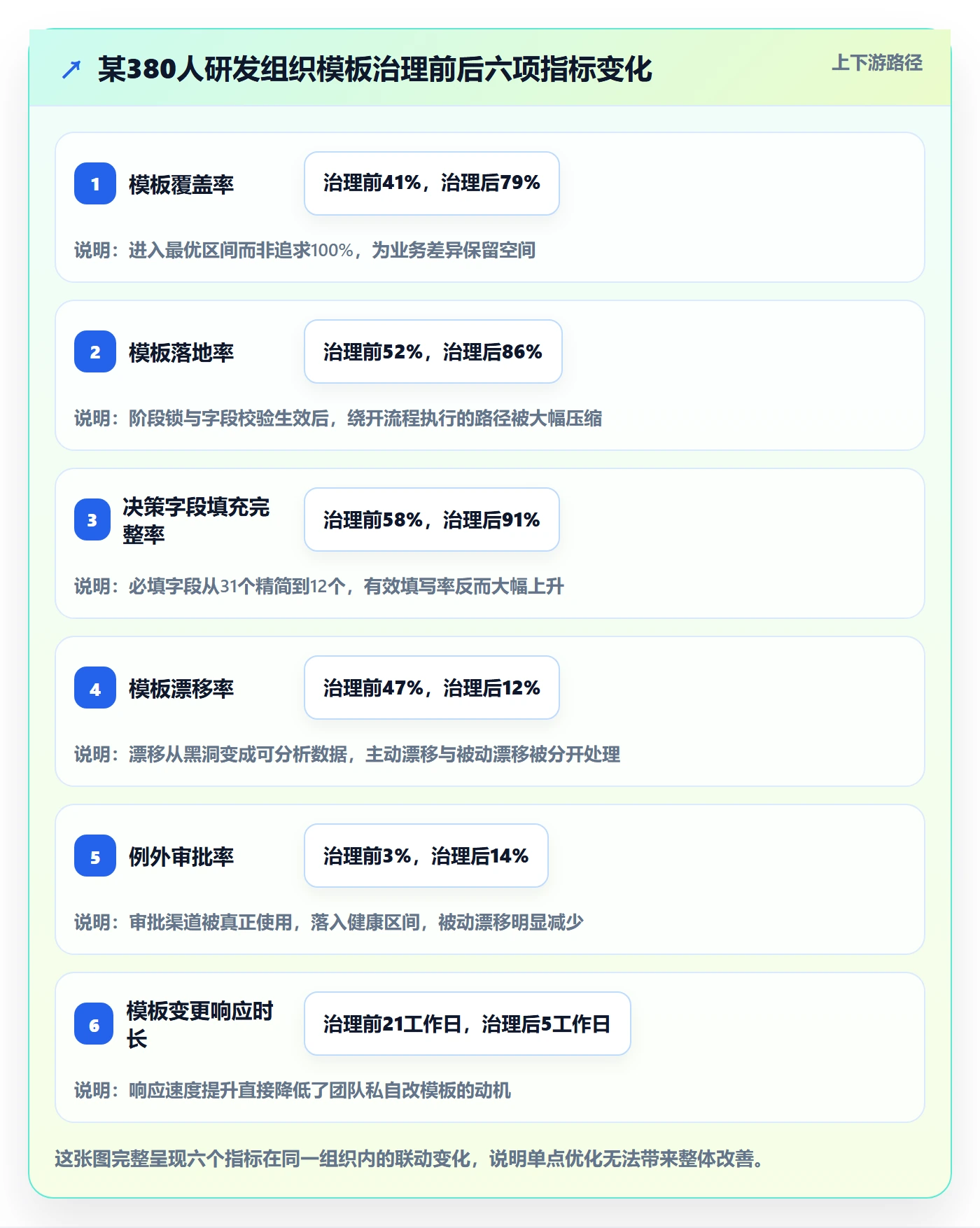

同期交付侧的指标也发生了变化。项目按期交付率从治理前的68%提升到79%,需求返工率从17%下降到9%。需要说明的是,这两个指标的变化不能全部归因于模板治理,同期还有需求评审流程的调整。但模板统一至少贡献了其中一部分,因为它把大量隐性沟通成本显性化了。
七、不同情况下的行动建议
模板治理没有通用方案。同样是“统一模板”这件事,50人团队和1000人组织要做的动作完全不同。下面按组织规模给出我的具体建议。
1. 50人以下:别做治理,做默认值
这个规模的团队,沟通成本低,靠口头对齐就能解决大部分问题。此时建立复杂的三层分级体系是纯粹的浪费。我的建议是:只做一套模板,把所有字段配好默认值,不设强制校验,不做漂移统计。
唯一需要关注的是模板覆盖率,确保新项目不从空白开始创建。这个阶段的目标是让团队形成“从模板开始”的习惯,而不是建立约束体系。
2. 50到200人:建立默认层和轻量漂移监控
这个区间是模板分叉开始出现的临界带。我的建议是开始区分强制层和自由层,但强制层要极度克制,控制在5个字段以内。同时启动一个轻量的漂移监控,每周跑一次,只统计不考核。
这个阶段最重要的是建立“口径唯一”的习惯,所有人在讨论模板问题时看的是同一组数字。指标本身不必精确,但口径必须一致。
3. 200到1000人:完整三层分级加治理闭环
这是PingCode这类平台定位的主力区间,也是模板治理收益最明显的区间。到200人以上,我建议做三件事:完成三层分级并落到系统配置;建立模板变更的三级审批与影响面评估;每季度做一次模板回灌评审。
这个阶段要特别注意模板持有人的角色设定。模板不能没有主人,但也不能有太多主人。我的做法是每个模板只设一个owner,通常是研发效能组或PMO的固定角色,而不是某个业务团队。
4. 1000人以上或强合规行业:把模板当配置资产管理
到这个规模,模板就不只是流程工具,而是需要版本管理、变更审计、权限隔离的配置资产。我建议引入模板的版本号和变更日志,把模板纳入配置管理流程,和代码一样走评审。
强合规行业(如医疗、金融、汽车电子)还需要额外考虑模板与法规条款的映射关系。这时候模板里的合规字段不是“建议填”,而是必须与审计证据链绑定。

八、不同情况下的取舍
讲完建议,必须讲取舍。因为每一条建议都有代价,而管理者最常犯的错误是只看到收益不看代价。下面三组取舍是我在实际项目中反复面对的。
1. 标准化与灵活性的取舍
标准化的收益是可比性和可复用性,代价是业务适配成本。灵活性的收益是快速响应,代价是数据碎片化和管理成本外溢到未来。我的判断逻辑是:如果组织的核心痛点是横向比较和资源调配,就偏向标准化;如果核心痛点是快速试错和业务创新,就偏向灵活性。
没有中间路线可以同时拿满两端。声称“既要标准化又要灵活”的方案,通常最后变成两层皮:模板定义一套,实际执行另一套。
2. 集中治理与联邦治理的取舍
集中治理是模板统一由中央团队维护,联邦治理是中央定基线、业务线在授权范围内自定义。集中治理的响应速度慢但一致性强,联邦治理响应快但需要更强的边界设计能力。
我的经验是:200人以下适合集中治理,200到1000人适合联邦治理,1000人以上适合联邦治理加中央审计。联邦治理最容易失败的地方是边界不清,导致“授权范围内自定义”变成“随便改”。

3. 迁移与重建的取舍
如果组织正在使用国际主流研发管理平台,并且已经积累了大量模板配置和历史数据,那么“迁移还是重建”是一个必须正面回答的问题。我的判断是:历史数据的迁移价值通常被高估,模板配置的迁移价值通常被低估。
历史项目数据真正被查询的频率,在结项六个月后通常低于5%。而模板配置里沉淀的流程知识,是组织过去几年最宝贵的资产之一。所以我的建议是:历史数据只迁移归档层,模板配置做完整的结构映射后重新落地。
这也是我倾向于用支持平滑迁移的国产平台来做这件事的原因。PingCode支持私有化部署,对于数据不出内网有硬要求的组织来说,这是绕不开的选项;同时它在工作项类型和项目模板的组织方式上,比原平台的Scheme嵌套更直观,重建成三层分级结构的成本要低不少。当然,具体选型还是要看组织已有的工具链和团队习惯。
九、下一步:把模板治理变成每周15分钟的动作
写到这里,我想强调一个我认为最重要的观点:模板治理失败的根本原因,从来不是方法不对,而是它被设计成了一件需要“专项推动”的大事。凡是需要专项推动的事,在组织里都活不过两个季度。
真正能长期运转的模板治理,一定是低成本的、日常化的、有固定节奏的。我自己的做法是每周固定15分钟,只看三件事:这周有没有新的漂移产生、漂移是主动还是被动、变更申请有没有卡在某个环节。三件事看完,需要动作的当周就处理掉。
如果你是项目负责人或者效能团队成员,我的下一步建议是这样排序的:
- 先测一次基线。用第六个指标的口径,把你当前组织的覆盖率、落地率、漂移率算出来。不需要精确,但口径要唯一。
- 砍掉僵尸字段。把所有字段过去12个月的实际使用次数拉出来,使用次数低于3次且没有合规要求的,直接从模板里删除。
- 做一次三层分级。把剩下的字段按强制、默认、自由分三类,强制层控制在总数的30%以内,落到系统配置而不是文档。
- 把变更响应时长压下来。这是最容易被忽略但杠杆最高的一步。响应时长不降,漂移率就永远降不下去。
- 建立季度回灌。每个季度末,把漂移率最高的模板拿出来评审,把共性差异正式纳入基线。
最后再说一句我的核心判断:项目模板协同管理的关键指标,衡量的是组织把经验转化为约束、把约束转化为习惯的能力。模板本身只是载体,指标只是镜子。真正决定成败的,是组织愿不愿意承认“业务差异”和“管理失控”是两件不同的事,并且用不同的方式对待它们。
下次当有人跟你说“模板太死板了”的时候,不要急着争论松紧。先问他两个问题:这个差异走没走审批?如果走了审批,那它就不是问题,而是你的模板体系正在正常工作。
常见问题解答(FAQ)
1. 项目模板做出来了,但项目负责人根本不用,怎么让模板真正落地?
我们去年把立项、排期、验收的模板都整理了一遍,放进某项目管理平台里,结果三个月后抽查,真正按模板走流程的项目不到三成,剩下的人还是拉个群、发个表格就开工了。我就很困惑,模板到底差在哪,为什么大家宁愿自己搭一套?
模板不被用,八成不是模板做得丑,而是模板没有和“卡点”绑定。我通常先把模板拆成两类:一类是入口型,比如立项申请、项目章程、里程碑计划,这类必须跟审批流绑死,不选模板就建不了项目、关键字段不填就过不了立项审批,靠流程强制而不是靠自觉;
另一类是参考型,比如风险清单、复盘提纲,这类只做推荐不做强制,允许负责人裁剪。判断是否合理看一个数:强制项占全部模板字段的比例。我的经验是控制在 30%~40% 最舒服,低于 20% 等于没约束,高于 60% 负责人会觉得是填表负担,开始敷衍甚至绕开系统。
另外落地要先抓“项目负责人汇报时会被追问的字段”,目标、交付物、验收标准、关键依赖,这几个填了,后面的执行数据才有根。上线前找 3 个愿意配合的负责人跑一遍真实项目,让他们把不合理的字段砍掉再全量推,阻力会小很多。
2. 项目负责人做模板协同管理,到底该盯哪几个关键指标?口径怎么定?
老板问我“模板管得怎么样”,我一下答不上来,只能报个“覆盖了多少项目”。但覆盖率高不代表用得好,有的项目建了模板之后半年都没更新过。我想知道有没有一套能真正说明问题的指标,最好是能算、能量化、能横向对比的。
我一般只报四个数,多了没人看。第一是模板覆盖率:统计周期内新建项目中从模板创建的比例,分母只算“本应用模板的项目类型”,把一次性小需求排除掉,否则数字虚高。
第二是模板启用率:模板建好后 30 天内至少被打开或修改过一次的比例,这个数能区分“建了摆设”和“真的在用”,低于 50% 说明模板太重或入口太深。
第三是关键字段完整率:抽查一批在跑项目,目标、里程碑、验收标准、责任人这几项实际填写且不是占位内容的占比,健康线一般在 80% 以上,这里必须人工抽查,不能只看系统里有没有字。
第四是模板偏差率:项目实际阶段和交付物与模板定义的差异项数 ÷ 模板定义项数,用来判断模板是否贴合业务,长期高于 30% 说明模板该迭代了。这四个数建议按季度看趋势而不是看单月,因为项目周期跨度大,单月波动没有解释力。
3. 模板更新了,已经在跑的老项目要不要强制同步?
我们改了一版立项模板,加了风险登记和干系人两个环节,结果十几个在跑的项目负责人集体反弹,说改了就得多填一堆东西。我夹在中间也很纠结,一刀切怕伤士气,放他们一马又怕数据口径不统一。
我的原则是“新项目强推,老项目按节点切换”,绝不强制回头全量改。具体做法:模板里加版本号,新建项目默认挂最新版本;老项目继续沿用旧版本,但要求在下一次关键阶段评审时把新增的必填项补齐,也就是存量按节点迁移,而不是一次性全量迁移。
判断依据看两条:一是新增强制项是否影响后续决策数据,比如风险登记会影响上线判断,那就必须补;二是补充成本能否在半小时内完成,超了就先降级为推荐项。每次改模板都要留变更说明,写清改了什么、为什么改、谁提的,并同步给全部项目负责人,否则下次评审时会有人觉得规则又被偷改了。
我给团队立的规矩是模板大版本一个季度最多动一次,小版本随时可加但只能加推荐项,节奏可控,反弹也小。
4. 项目模板归谁维护、谁能改?怎么避免每个人改一版最后没人认?
我们现在的状态是谁觉得不方便谁就去平台里改模板,改完也不说一声。有次新来的负责人按模板立项,发现里面多了一堆莫名其妙的字段,问了才知道是别的部门改的。这种协同到底该怎么定权限才不乱?
模板这类资产必须明确“一个 owner + 分层权限”,不能开放给所有人编辑。我通常设三层:模板管理员(一般是 PMO 或项目治理岗,1~2 人)有发布和归档权,负责合并需求、发版本;模板贡献者(各部门项目负责人代表,3~5 人)只能提交变更建议,不能直接改线上模板;
普通项目负责人只有使用权,但可以对自己创建的项目实例做局部裁剪,裁剪项超过模板定义项 30% 时要说明理由并同步管理员。这个 30% 是我实践中比较好用的阈值,低于它属于正常个性化,高于它基本就是在另起一套流程。
配套要有两个动作:模板变更走一个轻量流程,申请,评审,发布,一周批量评一次即可,不用做太重;每月看一次“被裁剪最多的字段”,这些字段往往就是模板里该删的冗余项。这样既保证协同一致,又不会把模板锁死成官僚流程。
文章包含AI辅助创作:项目模板流程与规范:项目负责人项目模板协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295275
读者评论
看完最大的疑问是例外审批率8%到20%这个区间。我们在医疗器械研发,法规和客户审计要求导致合理例外一直超过30%,如果硬套这个区间会被误判成模板脱离业务。我觉得要按行业监管强度分层,而不是给统一健康区间。另外倒U形图很有启发,但70%到85%最优是否只适用于产品迭代类项目?硬件或交付类项目可能不同。
作为一线项目负责人,我对“31个必填字段”那段太有共鸣。很多模板治理最后变成填空题,字段越多越没人看。文章把决策字段和执行字段分开是对的,但落地时PMO往往不舍得删字段,因为“以后分析要用”。我的实际感受是,如果关键字段没有进入评审或看板,填了也不会提升交付,反而消耗信任。
系统强约束确实比文档有效,但迁移成本被低估了。我们组织有几百个历史项目,如果只对新项目做模板覆盖和漂移统计,老项目不回溯,看板会很好看,实际协同还是断的。还有模板变更响应时长压到5天,需要专职效能角色和自动化审计,小团队照搬可能变成新的流程负担。
