项目模板项目模板教程:项目负责人数据分析,避坑指南

去年 Q3 的季度复盘会上,同一家公司、同一个季度、同一批 37 个项目,三位项目负责人给出的延期率分别是 18%、34% 和 52%。老板沉默了三秒,问了一句:到底哪个是真的?我把三份原始表拉出来逐行比对后发现问题不在项目本身,三个人用的模板名字都叫“标准交付项目模板”,但模板里“状态”字段的取值域不同、“计划完成时间”是否允许为空不同、里程碑和任务的挂载关系也不同。三个人都很认真,只是他们各自算的是三个不同的东西。

这件事让我彻底改变了对项目模板的理解:它不是一张录入表单,而是一份数据契约,项目负责人的数据分析能力,有一半在设计模板的那一刻就已经被锁死了。

一、先说结论:数据分析的上限,在模板设计阶段就已经决定

如果你现在正在被要求“把项目数据用起来”,先别急着找 BI 工具、别急着做看板。绝大多数项目负责人的数据分析做不起来,不是不会算,而是算出来的数字自己都不敢拿去汇报。这种“不敢用”的根源,几乎全部埋在模板字段上。

我把过去几年在 12 个交付团队、300 多人规模的组织里反复验证过的判断,浓缩成下面四条结论。它们听起来朴素,但每一条都对应着一次真实的翻车。

1. 模板是数据契约,不是录入表单

表单的目标是“让人把信息填进去”,契约的目标是“让未来的某个人能基于这些信息做出一个决定”。这两个目标在字段设计上的要求完全不同。表单可以容忍自由文本、可以容忍留空、可以容忍同义词并存;契约不行。

一个项目模板里如果“状态”字段允许自由填写,那半年后你一定会看到“进行中”“在做”“处理中”“开发中”这四种写法,而且没人能确定它们是不是同一个意思。模板设计的每一个取值域,都是未来一次数据聚合的合法性边界。

2. 真正的成本不是算不出来,而是算出来不敢用

我统计过我们自己的项目周报流程:在模板治理之前,一位项目负责人每周花在“核对数据是否可信”上的时间是 6.5 小时,花在“基于数据做判断”上的时间只有 40 分钟。也就是说,90% 的精力消耗在数据清洗和口径对齐上,而不是分析本身。

这就是“不敢用”的经济学解释。当一个人需要先花两小时确认分子分母对不对,他自然不愿意再多花一小时去推导根因。久而久之,数据分析就退化成了月末填表。

3. 先定“要回答什么问题”,再定字段

最常见的错误顺序是:先设计一套看起来很完整、很专业的模板,然后想“这些数据能分析出什么”。正确的顺序完全相反,先列出决策清单,再反推指标,再反推字段。我在第四部分会给出完整的推演流程和一张映射表。

4. 模板要“最小可用集 + 版本演进”,不要一次设计完美模板

我见过太多团队试图设计一个“一次到位”的完美模板,结果字段数量冲到 60 个以上,一线填报怨声载道,三个月后模板被弃用。更好的策略是先上线 12 到 18 个核心字段,跑满两个迭代,用真实的分析需求去驱动字段增补。

项目模板项目模板教程:项目负责人数据分析,避坑指南

二、背景与真实场景:我踩过的三次坑

下面这三个场景,全部来自我实际负责过的项目群,不是假设。我把它们写出来,是因为它们代表了项目模板最常见的三种结构性缺陷,而且这三种缺陷在出问题之前,几乎不会有人察觉。

1. 第一次翻车:120 个任务的“状态”是自由文本

那是一个交付周期 9 个月、峰值 40 人的系统集成项目。项目模板是前任负责人留下的,任务列表里有一列“状态”,类型是单行文本。项目进行到第 5 个月,我试图做一次进度趋势分析,结果发现这一列里出现了 23 种不同的写法。

更麻烦的是,同一个意思在不同阶段写法还在变:早期大家写“开发中”,中期新来的同事写“In Progress”,后期又有人写“进行中”。当状态取值不可枚举时,你实际上没有任何进度数据,只有一堆备注。

我们最后的处理方式是:冻结旧字段,新增一个枚举字段“任务状态”,只允许五个取值,并规定旧字段停止使用。但代价是前 5 个月的数据完全作废,那次分析只能从第 6 个月重新开始。

2. 第二次翻车:里程碑和任务的粒度冲突

第二个项目我们把模板做得“很规范”:有里程碑、有任务、有子任务,层级清晰。问题是里程碑只有 7 个,任务却有 400 多个,而且两者的完成状态没有强关联,任务做完了不会自动反馈到里程碑,里程碑的完成需要负责人手动勾选。

结果就是,任务层面的延期率看着还行,但里程碑的按期达成率一路走低。原因在于,真正影响客户验收的关键路径节点,被埋在几百个任务里,没有人从任务数据里把它捞出来。粒度不一致的模板,会系统性地掩盖关键路径风险。

3. 第三次翻车:模板改版导致历史数据断裂

第三次是“好心办坏事”。我们发现原模板缺少“延期原因”字段,于是在第二季度上线了 v3 版本,新增了枚举字段“延期原因”。上线后报表立刻好看了,因为所有历史项目在这个字段上都是空值,在图表里被渲染成了零。

月度经营会上,有人看着那条从 0 突然抬升到 68% 的曲线,得出了“二季度延期问题突然恶化”的结论。实际上它反映的是字段从无到有,不是业务从好到坏。模板改版如果不留版本号和迁移标记,你造出来的是一条会骗人的趋势线。

项目模板项目模板教程:项目负责人数据分析,避坑指南

三、拆解常见误区:七个看起来没问题、实际很致命的设计

这一部分我把踩过的坑和同行交流中反复出现的错误集中拆解。每一个误区我都会说明它的表现、它为什么会被忽略,以及它在数据分析阶段造成的具体后果。

1. 误区一:把模板当成“填完就算完”的表单

表现是模板的验收标准变成“能不能填完”,而不是“能不能算出我们需要的结论”。很多团队在模板评审会上讨论的是字段名称是否易懂、填写是否方便,没有人问“如果只有这些字段,我们能不能算出一个可信的延期率”。

这个误区之所以普遍,是因为它在上线时不会暴露任何问题。真正的代价要等到第一次月度复盘、第一次跨项目对比、第一次向管理层解释数字差异时才显现。

2. 误区二:指标定义写在文档里,不写在字段里

我见过一份 28 页的《项目管理指标定义手册》,写得非常专业,延期率、达成率、投入率的定义一应俱全。但真正的问题是,这些定义和系统里的字段没有任何强制关联,全靠项目负责人“理解后自行判断”。

文档约束的是愿意遵守的人,字段约束的是所有人。只要定义没有落到字段类型、取值域、必填规则上,它就只是一份倡议书。

3. 误区三:分母不定义,延期率可以任意解释

这是我在开头提到的 18% 和 52% 差异的真正来源。延期率的分母至少有三种合理算法:全部任务数、截至统计时点应完成的任务数、已进入关键路径的任务数。三种算法算出的数字可以差出三倍。

更隐蔽的是,“截至统计时点应完成”这一种还需要一个基础假设:计划完成时间字段必须是完整的、可信的、没有被后期修改过的。如果这个字段允许留空或允许随意调整,分母本身就是不可靠的。

4. 误区四:把“状态”和“进度”混为一谈

很多模板只有一个“进度”百分比字段,没有独立的状态字段。于是“80% 完成”既可能意味着任务正常收尾,也可能意味着它卡了三个月只推进了最后一段。这两者在数据上完全一样,在管理上必须区别对待。

我的处理方式是状态和进度分开:状态是枚举值(未开始/进行中/阻塞/已完成/已取消),进度是数值。阻塞状态下即使进度 90%,也要进入风险清单。

5. 误区五:工时字段没有口径

“工时”这两个字可以指计划工时(人天)、实际工时(人时)、剩余工时(人天)、计费工时(人时)。如果模板里只写“工时”不写口径,你会得到一张四种单位混在一起、无法相加的表格。

我见过的极端情况是,某个项目的“工时”列里同时存在 8、8小时、1天、1.5 人天四种写法,做人力成本分析时不得不逐行人工转换。

6. 误区六:模板改版不留版本号

这就是第二部分第三个场景的根源。模板版本没有显式记录,导致分析时无法判断“某字段为空”到底是业务事实还是采集缺失。一旦出现这种情况,你的趋势线就不再可信。

我的做法是每个项目实例都带一个模板版本字段,并在报表层显式标注字段的生效时间。凡是跨越版本边界的趋势图,必须加注说明。

7. 误区七:把数据分析当成月末总结,而不是过程干预

最后一个误区不在模板本身,而在使用方式。如果数据分析只在月末发生,那它只能解释过去,不能改变未来。真正有用的项目数据分析,应该在三个时点触发:任务到期未完成时、里程碑临近但完成度不足时、阻塞状态持续超过阈值时。

这就要求模板不仅要能被“汇总”,还要能被“触发”。哪些字段可以触发告警,应该在设计模板时就标出来。

项目模板项目模板教程:项目负责人数据分析,避坑指南

8. 一个容易被忽略的补充观察:延期归因的结构变化

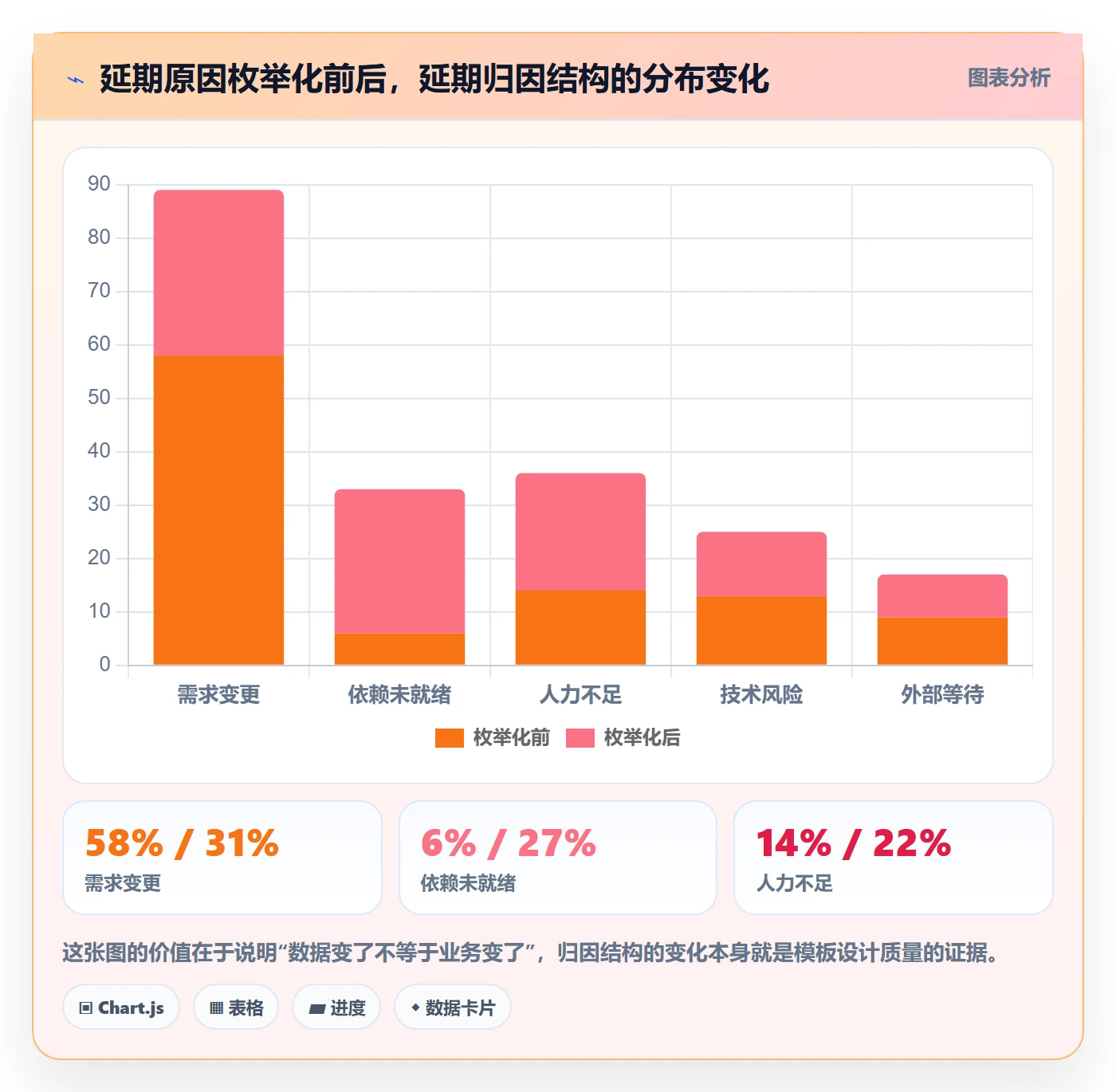

把延期原因做成枚举字段之后,我拿到了一组挺有意思的数据。在字段规范化之前,我们收到的延期说明里,绝大多数是“需求变更导致”这类笼统描述,占到了可归类记录的 58%;而“依赖未就绪”几乎没人主动提,只有 6%。

字段规范化之后,分布发生了明显迁移:需求变更下降到 31%,依赖未就绪上升到 27%,人力不足从 14% 上升到 22%。这不是业务变差了,而是大家终于愿意说真话了,当有现成的选项可以勾选时,承认“依赖方没交付”比手写一段解释容易得多。

项目模板项目模板教程:项目负责人数据分析,避坑指南

四、专业判断逻辑:从“要回答的问题”倒推模板字段

前面讲的是不该怎么做,这一部分讲该怎么做。我给出一套我自己在用的六步推演法,核心思想只有一个:模板字段不是设计出来的,是推导出来的。

1. 第一步:列出决策清单

不要从数据出发,要从决策出发。列出“谁会看这张报表、在什么场景下、需要在多长时间内、做出什么决定”。一份典型的项目群决策清单长这样:

  • 项目集负责人,每周一上午,判断哪些项目需要介入,时限 30 分钟
  • 项目经理,每天晨会前,判断哪些任务今天必须推动,时限 5 分钟
  • PMO,每月初,判断模板和流程是否需要调整,时限 2 小时
  • 财务/交付管理,每季度,判断人力成本是否超出预算,时限 1 天

注意每一项都带时限。时限决定了你能给出的数据复杂度,5 分钟的场景只容得下一个数字和一个列表。

2. 第二步:把决策翻译成指标

“判断哪些项目需要介入”这个决策,翻译成指标是:延期任务数、阻塞任务数、里程碑风险等级、连续无更新天数。四个指标各管一类风险,合起来才构成一个可执行的判断。

这里有个经验值:每个决策对应的指标不要超过 5 个。超过 5 个,看的人就会退回“凭感觉”。

3. 第三步:把指标翻译成字段和取值域

这是最容易被跳过、也最关键的一步。“延期任务数”需要三个字段支撑:计划完成时间(日期,必填)、实际完成时间(日期,完成时必填)、任务状态(枚举,必填)。缺任何一个,这个指标都算不出来或者算不准。

4. 第四步:显式定义分母和统计口径

每个比率型指标都必须写清楚分子、分母和统计时点。我在模板文档里强制要求用这个格式:

  • 指标名:任务延期率
  • 分子:实际完成时间晚于计划完成时间的任务数
  • 分母:统计时点前计划完成时间已到期的任务数
  • 统计时点:每周一 09:00 快照
  • 排除规则:已取消状态的任务不计入分子分母

把口径写进这套模板里,团队里任何人算出来的数字都是一样的。这是解决开头那三个数字问题的唯一办法。

5. 第五步:设计采集点,而不是采集要求

“请及时更新状态”是一条要求,不是设计。真正的设计是:当任务进入“进行中”时,系统自动要求填写实际开始时间;当任务变为“已完成”且实际完成时间晚于计划时间时,系统强制要求选择延期原因。

把采集动作绑定到状态流转上,数据的完整率会有质的提升。能自动触发的字段,不要靠人记得填。

6. 第六步:留版本号和迁移策略

每次模板变更都必须做三件事:升版本号、记录生效时间、标记受影响的项目范围。这三件事做完,你的趋势线才不会骗人。

下面是我实际在用的一个模板字段定义片段,用 YAML 表达,可以直接对应到大多数项目管理平台的字段配置逻辑:

template: 标准交付项目
version: 3.2

effective_from: 2024-04-01

fields:

key: task_status

label: 任务状态

type: enum # 必须枚举,禁止自由文本

values: [未开始, 进行中, 阻塞, 已完成, 已取消]

required: true

key: plan_end

label: 计划完成时间

type: date

required: true # 允许为空 = 延期率永远算不准

key: actual_end

label: 实际完成时间

type: date

required_when: task_status == 已完成

key: delay_reason

label: 延期原因

type: enum

values: [需求变更, 依赖未就绪, 人力不足, 技术风险, 外部等待]

required_when: >

task_status == 已完成 and actual_end > plan_end

key: milestone_id

label: 所属里程碑

type: relation

required: true # 缺失则关键路径分析失效

key: effort_unit

label: 工时口径

type: enum

values: [人时, 人天]

default: 人天

required: true

这段配置里有三个细节值得单独说。第一,delay_reason 的必填条件是一个表达式,而不是一个静态开关,保证只在真正延期时才打扰填报人。第二,milestone_id 是必填关系字段,这是关键路径分析的前提。第三,effort_unit 把工时口径固化下来,杜绝单位混用。

7. 决策到字段的完整映射示例

把前面六步的产出整理成一张表,就是一个可评审、可交接的模板设计说明书。下面这张表是我在一个 200 人研发交付组织里实际使用过的版本。

决策场景 需要回答的问题 核心指标 依赖字段 采集时点
周会判断是否介入 哪些项目本周有失控迹象 阻塞任务数、里程碑风险等级 task_status、milestone_id、risk_level 任务状态变更时
晨会排期 今天必须推动什么 今日到期任务数、超期未完成数 plan_end、actual_end、owner 任务创建时
月度模板复盘 模板字段是否需要调整 字段填写完整率、口径冲突次数 填充率日志、异常反馈记录 系统自动采集
季度成本复盘 人力是否超预算 项目实际投入工时、投入偏差率 effort、effort_unit、member_id 每日或每周填报
根因治理 延期主要来自哪一类原因 延期原因分布、Top 原因占比 delay_reason、plan_end、actual_end 延期发生时强制触发

这张表的意义在于,它把“模板设计”从一件看起来凭经验的事,变成了可以逐行检查、逐条验收的工程产物。评审时如果有人问“这个字段为什么存在”,你能立刻指出它对应哪一行决策。

项目模板项目模板教程:项目负责人数据分析,避坑指南

五、真实案例:一家 400 人研发组织的模板治理与平台迁移

这一部分我讲一个完整案例,涉及模板治理和项目管理平台切换同时进行的情况。案例主体是一家约 400 人的研发组织,其中研发交付人员约 260 人,属于典型的中大型企业规模。

1. 迁移前的状态:数据分散在三种模板里

这家组织在迁移前,内部同时存在三套项目模板:研发项目模板、交付项目模板、运维项目模板。三套模板的字段命名不同、状态取值不同、里程碑定义不同。每次做跨部门项目群汇报,PMO 需要先做一次手工对齐,平均耗时 6 到 8 小时。

更棘手的是历史数据。他们有大约三年的项目历史记录,散落在旧系统里,字段结构和现在差异很大。如果直接迁移,会出现大量空字段,重演我在第二部分提到的“趋势线骗人”问题。

2. 平台选型:为什么最终选择支持私有化部署的方案

在选型阶段,这家组织面临的核心约束有三个:数据必须留在自有环境内、历史数据要能平滑迁移、模板字段需要支持深度自定义。他们最终选择了 PingCode,主要原因是它面向中大型企业及 100 人以上组织的定位比较匹配,支持私有化部署,同时也支持从 Jira 平滑迁移,对于当时仍在用 Jira 的两个团队来说切换成本较低。

这里我想强调一个判断,不是关于具体产品,而是关于选型逻辑:当团队规模超过 100 人、且存在跨部门项目群汇报需求时,模板字段的自定义深度和部署方式的灵活性,重要性会超过界面体验和上手速度。小团队可以为了易用性牺牲一点灵活度,大组织不行。

另外一点值得说,对于同时存在海外协作需求和数据合规要求的中大型组织,支持私有化部署的国产方案在近年越来越成为现实选项,而不再只是备选方案。

3. 模板治理的三个动作

他们在迁移过程中做了三件事,我认为是这次项目成功的关键。

第一,把三套模板合并为一套基础模板加两组扩展字段。基础字段 16 个,研发扩展和交付扩展各 6 个。这样既保证了跨部门对比的口径一致,又保留了足够的业务差异。

第二,为历史数据建立映射表。三年历史记录中的旧字段,逐一对齐到新字段,无法对齐的保留在“历史备注”字段中,不参与指标计算,但在报表上标注“口径不一致,仅供追溯”。这一步花了整整三周,是全部工作中最枯燥也最有价值的部分。

第三,设定三个月的并行观察期。迁移后的前三个月,新旧口径并行计算,每周比对差异。差异超过 5 个百分点的指标,必须查清原因后才能切换。

4. 迁移后六个月的指标变化

下面是我记录的六个月观察数据,统计口径为该项目群内 43 个在管项目的月度快照均值。

  • 跨部门项目群汇报准备耗时:从 7.2 小时/月 降到 1.1 小时/月
  • 延期率口径一致的项目占比:从 34% 提升到 96%
  • 里程碑风险提前预警的平均提前天数:从 4.3 天提升到 11.6 天
  • 项目负责人每周数据核对耗时:从 6.5 小时 降到 1.4 小时
  • 一线填报抵触反馈次数:迁移后前两个月上升,第三个月回落到基线以下

最后一条值得多说一句。刚迁移完的前两个月,填报抱怨明显增加,原因是字段变严格了、必填项变多了,这个阵痛期无法避免。模板治理的前两个月一定会遭遇反弹,判断是否要坚持的依据不是抱怨数量,而是核心指标的可用率是否在上升。如果第 8 周可用率已经超过 70%,就说明方向是对的。

项目模板项目模板教程:项目负责人数据分析,避坑指南

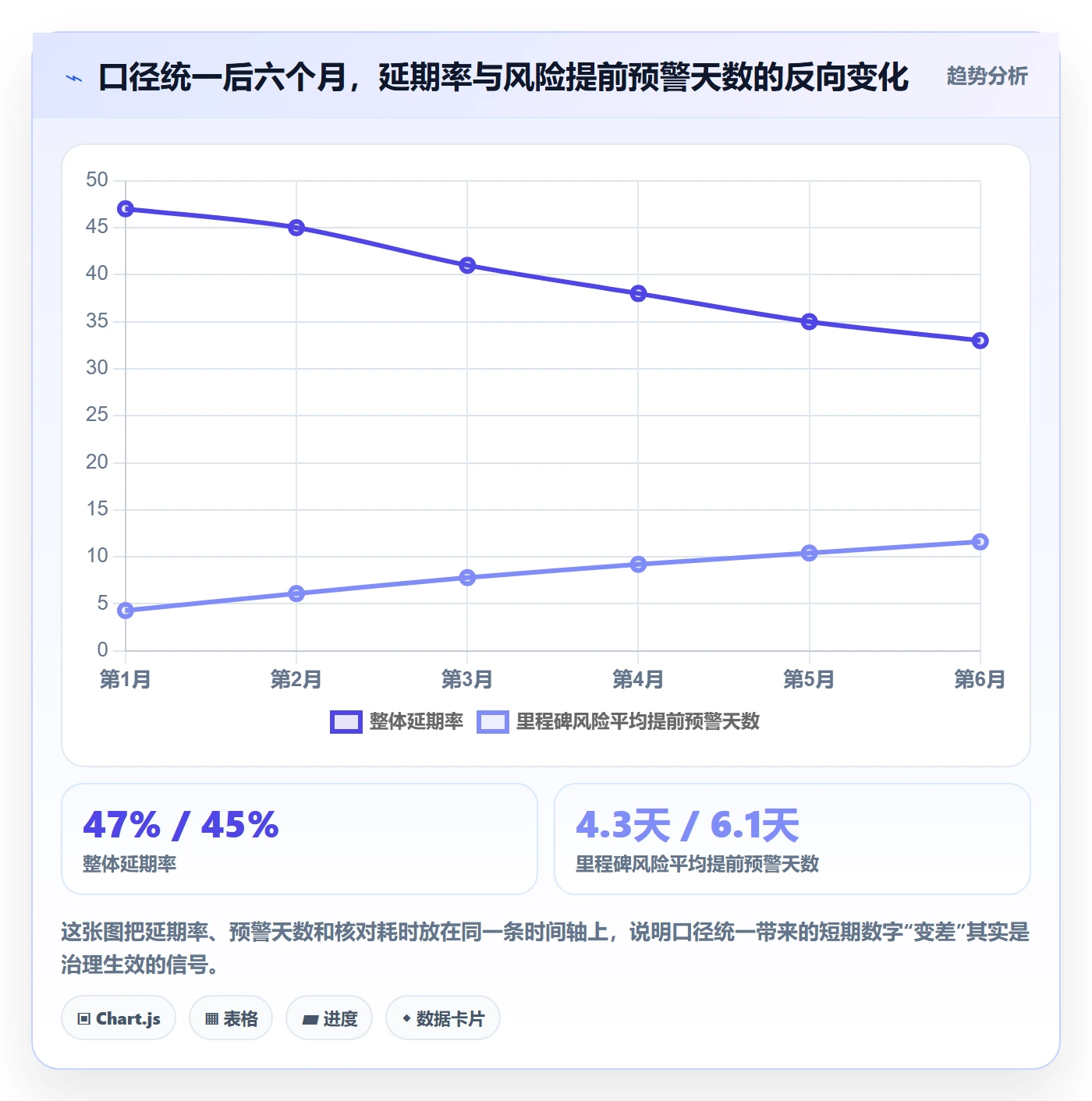

5. 一个反直觉的观察:口径统一后,延期率“变高”了

迁移后的第一个月,项目群整体延期率从 21% 跳到了 47%。管理层的第一反应是业务恶化了。实际情况是,旧口径下的分母只统计了“已标记为关键任务”的子集,而新口径把全部到期任务纳入分母。

真正有意义的变化发生在第二到第五个月:延期率从 47% 缓慢下降到 33%,同时里程碑风险的提前预警天数从 4.3 天上升到 11.6 天。这说明团队不是在“消灭延期”,而是在“更早发现延期”。一个健康的项目管理指标体系,短期看的不是延期率下降,而是风险发现时点前移。

项目模板项目模板教程:项目负责人数据分析,避坑指南

六、不同情况下的行动建议

模板设计没有通用解。下面我按组织规模分四档给出具体建议,包括字段数量、必填策略和治理节奏。这些数字来自我实际参与过的项目,属于建议基准而非绝对标准,需要按团队实际情况调整。

1. 团队规模 50 人以下:先跑起来,别追求完备

这个阶段最大的风险是过度设计。建议模板字段控制在 10 到 12 个,只保留任务状态、责任人、计划起止时间、优先级、所属里程碑这五类核心信息。

延期原因字段可以暂时不做枚举,用自由文本记录即可,因为这个规模下你有条件逐条阅读。真正需要做的只有一件事:把状态字段做成枚举,并且让计划完成时间成为必填。这两条做到了,基本的数据分析能力就有了。

2. 团队规模 50 到 150 人:建立口径文档,引入条件必填

到这个规模,靠逐条阅读已经不现实了。建议字段数控制在 14 到 18 个,并开始建立正式的指标口径文档。延期原因、工时口径这两个字段应该在这一阶段上线,并且采用条件必填的方式。

另一个关键动作是设立模板责任人。不是为了管控,而是为了在字段变更时有人能做版本决策。我见过太多团队在这一阶段因为频繁改模板,导致半年内换了四套字段结构,历史数据完全不可用。

3. 团队规模 150 到 500 人:模块化模板 + 版本治理

这是最需要结构化的阶段。建议采用“基础字段 + 业务扩展字段”的模块化结构,基础字段 16 个左右,各业务线扩展不超过 8 个。跨部门报表只使用基础字段,保证口径一致。

版本治理在这一阶段必须制度化:每次字段变更要走评审、要有版本号、要在报表上标注生效时间。同时建议引入独立的项目管理平台来承载这些能力,因为通用的表格工具很难支撑条件必填、字段权限和版本化模板这三类需求。

如果组织还有数据必须留在自有环境、需要从既有系统平滑迁移等约束,那么在选型时应该优先考察支持私有化部署、支持主流工具迁移路径的平台。这个规模下,迁移的一次性成本和平台能力的长期适配性,通常比采购价格更值得权衡。

4. 团队规模 500 人以上或强合规行业:治理前置,先定标准再上系统

这个规模的失败模式几乎只有一个:先上系统,再想标准。结果是各部门按自己的理解配置字段,系统上线半年后数据依然无法横向汇总。

正确顺序是先成立一个跨部门的指标标准小组,用三到四周时间定出基础指标集和口径说明,再把这些标准翻译成平台上的模板配置。这个顺序看起来慢,实际能省掉后面一到两年的返工。

项目模板项目模板教程:项目负责人数据分析,避坑指南

七、不同情况下的取舍:没有全都要,只有先要什么

模板设计和数据分析本质上是一连串取舍。我把最常见的五组取舍列出来,每组我都给出一个明确倾向,以及这个倾向在什么条件下应该被推翻。

1. 取舍一:字段完备度 vs 填报成本

我的默认倾向是优先控制填报成本,字段数停在核心指标刚够用的位置。理由在第四部分的双轴图里已经很清楚:字段数超过 22 个以后,可用率几乎没有提升,但抵触情绪急剧上升。

这个倾向应该在两种情况下被推翻:一是行业存在强制合规要求,必须记录特定字段;二是组织已经具备成熟的填报文化,一线对字段增加不敏感。判断标准很简单,看填报完整率,如果长期稳定在 95% 以上,说明还有加字段的空间。

2. 取舍二:口径统一 vs 团队自治

我倾向口径统一,但只统一基础字段。业务扩展字段留给各团队自己决定,不纳入跨部门报表。这样做的深层逻辑是:管理的价值来自可比较,业务的价值来自可适配。把两者混在一起,既管不好也比较不了。

反过来的情况也存在。如果组织里各业务线的项目性质差异极大,比如同时存在标准产品和定制交付两类项目,强行统一基础字段可能会让其中一类项目填出大量无意义数据。这时应该考虑拆分成两套模板体系,代价是跨体系对比需要额外映射。

3. 取舍三:历史数据可比性 vs 模板演进速度

我倾向宁可牺牲一部分历史可比性,也要保持模板能够演进。因为模板一旦冻结,半年后就会无法支撑新的分析需求。但代价必须显式化:每次改版都要在报表上标注断点,不能让读者自己发现。

如果组织处于强监管环境,或者需要做三年以上的趋势分析,那么这个倾向应该反过来,模板演进要以不破坏历史可比性为前提。这种情况下通常需要引入映射层,成本会明显上升。

4. 取舍四:私有化部署 vs 快速上线

这个取舍在 150 人以上的组织里几乎必然出现。私有化部署在数据控制、字段深度定制、与内部系统集成方面有明显优势,但上线周期、运维投入和升级节奏都会受到影响。

我的倾向是:如果组织存在明确的数据合规要求,或者项目数据涉及客户敏感信息,私有化部署的优先级应该高于上线速度。反过来,如果团队处于快速试错阶段、业务模式尚未定型,那么先用在线上方案跑通流程、半年后再评估迁移,往往是更划算的路径。

5. 取舍五:报表自动化 vs 分析灵活性

自动化报表的好处是稳定、省时;坏处是它只能回答你预设的问题。我见过团队把全部精力投入搭建自动化看板,结果当管理层问出一个新问题时,没人能在一小时内给出答案。

我的做法是二八分配:80% 的常规指标做成自动化,20% 的精力保留给临时分析。同时保证原始数据可导、可关联、字段含义清晰,这样临时分析不至于每次都从数据清洗开始。

取舍维度 默认倾向 推翻条件 主要代价
字段完备度 vs 填报成本 控制字段数量 强合规要求或填报完整率长期高于 95% 部分细分分析暂时无法开展
口径统一 vs 团队自治 统一基础字段 业务线项目性质差异过大 跨体系对比需要额外映射
历史可比 vs 模板演进 允许演进并标注断点 强监管或需长周期趋势分析 需维护数据映射层
私有化 vs 快速上线 合规优先则私有化优先 业务模式仍在快速试错 上线周期与运维投入增加
自动化 vs 灵活性 二八分配 管理层需求高度不确定 临时分析效率较低

项目模板项目模板教程:项目负责人数据分析,避坑指南

八、总结:模板是项目负责人数据分析的第一性工具

回到开头那三个数字。18%、34%、52% 之间的差异,表面上是一次汇报事故,实际上暴露的是一个组织在项目数据治理上的空白。三个人都在认真工作,只是组织从来没有告诉他们“延期率”这个词到底指什么。

我想留给你的核心判断有三个。第一,项目模板不是行政工具,它是数据分析的第一性工具。你在模板上少花的一天,会在未来每个月的报表核对上还回来两小时。第二,指标口径必须落到字段上,而不是文档上。文档承诺的是理解,字段保证的是执行。第三,判断数据分析是否健康,别看延期率,看风险提前预警的天数。前者是滞后指标,后者才是你真的把数据用起来的证据。

如果你的团队还在 50 人以下,下一步只做一件事:把任务状态改成枚举,把计划完成时间设为必填,两周内完成。如果你的团队在 100 人以上,下一步做两件事:把核心指标口径写成一张表,然后把它翻译成平台上的模板配置,同时为历史数据建立映射标记。如果你的组织正在考虑更换项目管理平台,把“模板字段自定义深度”和“历史数据迁移路径”放进评估清单的前两项,它们的权重应该高于界面和价格。

最后提醒一句:模板治理一定会遭遇反弹,前两个月的抱怨是正常的。判断要不要坚持,看的不是抱怨数量,而是核心指标的可用率曲线是否在往上走。只要这条曲线在涨,方向就是对的。

常见问题解答(FAQ)

1. 套用项目模板后,数据分析结果和预期对不上,问题出在哪?

我第一次接手项目负责人的活,看到平台里有一堆现成模板就直接套用了,结果月底拉报表时发现进度偏差率算出来跟实际完全相反。我一度以为是自己不会用工具,后来才发现是模板的数据口径和我们团队的填报习惯对不上。

九成不是工具的问题,而是模板口径和你的填报习惯错位了。具体做法是先做一次“字段体检”:把模板里所有带公式的字段(进度、偏差、剩余工时、完成率)逐条点开,看它引用的到底是计划日期、基线日期还是实际日期;再对照团队实际填的是“剩余工时”还是“消耗工时”。

常见的错配是模板按“任务数量”算进度,而你的团队按“工时”评估进度,这种情况下同一个项目能算出两个差 15% 以上的结果。判断依据很简单:拿最近一个已完结的迭代,用模板公式和你手工算的结果各跑一遍,偏差超过 10% 就说明口径不一致,必须先改口径再谈分析。

我自己的习惯是新建项目时先跑一周“影子数据”,团队照常填报,我手工用表格算一遍,两边能对上再切到正式报表,这一周的成本远低于后面拿错数据开三次会。

2. 项目负责人做数据分析,前期最该盯哪几个指标?

我刚开始什么都想看,看板上几十张图,每天翻来翻去,结果汇报时反而说不出重点,被问一句就卡壳。后来我发现,指标不是越多越好,而是要少到团队能记住、能对得上。

我的做法是先锁三类:进度健康度、资源负荷、风险暴露量。第一类不要用“总任务完成率”,那个数字会被大量琐碎小任务稀释,要用“关键路径任务的按期完成率”,口径是:本周期内承诺完成的关键路径任务中,实际按期完成的数量占比。

第二类是“未来两周个人任务工时 ÷ 可用工时”,这个比值超过 1.2 就该预警,说明有人已经被排爆,只是还没暴露出来。第三类是风险暴露量,用“未关闭的高风险数 × 平均停留天数”,它比单纯数风险条数更能反映风险是不是在烂尾。

特别提醒一点:不要一上来就上挣值管理,它依赖准确的基线加准确的工时填报,团队成熟度不够时,数据噪声比信号大得多,你会被一堆 CPI、SPI 的波动带偏。先把这三个指标连续跟踪四周,能做到每周结论一致、可复现,再往上加复杂度。

3. 团队成员填报的进度和工时不准,这种数据还有分析价值吗?

我们团队有个心照不宣的默契:快到截止日期了才把状态改成“进行中”,工时也是每周五一次性补填。我拿这种数据做分析,总觉得自己在自欺欺人,但又没有别的数据来源。

有价值,但要换一个问题问。填报不准的数据不能用来算“精确的偏差率”,却非常适合用来识别“模式”。做法是把填报的时间戳本身当成一层数据:如果某个任务的状态变更高度集中在截止日前后 24 小时内,那这条数据的可信度就低,在分析时单独打标,不要和正常填报的任务混在一个池子里算平均值。

判断依据上,我建议把“数值准确度”换成“填报及时性”作为数据质量的代理指标,统计每个人的填报延迟中位数,延迟超过 2 天的数据只做定性参考,不进考核口径。

另外一个很实际的经验:必填字段砍到三个以内(状态、剩余工时、阻塞原因),字段一旦超过五个,填报质量会断崖式下滑,因为大家会用最省事的方式糊弄过去。最后一条底线是,精度不足的数据不要用来做个人考核,只用来看趋势和异常提醒,一旦挂钩绩效,数据会立刻变得更漂亮也更没用。

4. 用数据做项目复盘和汇报,怎么避免变成念数字?

上次周会我准备了二十页数据,从头讲到尾,领导只回了一句“所以呢”,我当场就懵了。明明每个数字都摆在那里,为什么还是没讲清楚。

数据汇报的结构应该是“结论,证据,动作”,不是“图,图,图”。我自己的模板是每页只讲一件事:第一行一句话结论,比如“核心链路联调已滑期 5 天,根因是第三方接口交付延迟”;中间放一张支撑这个结论的图;最后一行写下一步动作和责任人、时间点。

判断标准很粗暴但很管用:如果某张图删掉之后,不改变你下一句要说的话,那它就不该出现在汇报里。

口径上还有一条硬要求,汇报里出现的每一个百分比都必须标注分母和统计区间,写成“按期完成率 82%(口径:本迭代内承诺的 23 个任务,统计截止周五 18:00)”,否则会后一定有人拿另一个口径的数据来跟你对不上,而你当场解释不清就会失去信任。

另外,复盘时优先讲“预期之外”的那部分数据,符合预期的部分一句带过,因为那些才是真正需要决策的地方。

读者评论

邵
邵俊杰

字段数量和填报质量的关系,我们这边的体会跟文章不太一样。去年我们把必填字段从9个加到21个,看上去数据齐了,但一线开始批量填默认值,状态永远选“进行中”,计划时间统一填月末,报表反而更难信。后来我们改抓的是填报行为本身,状态多久没变更、谁在集中改日期,比继续加字段有用。想知道作者怎么看“字段规范但填的人敷衍”这种情况。

雷
雷鸣

状态和进度分开这个我完全同意,但落地时卡住的不是设计,而是动机。任务卡了三个月,负责人往往不愿意把状态从“进行中”改成“阻塞”,因为一改就等于把自己挂到风险清单上。如果阻塞字段直接进上级看板,一线会想办法绕开,比如把任务拆小、改名、或者干脆新建一个任务。机制比字段更难设计,文章这块说得偏理想。

钱
钱子涵

瀑布图那个23%我有点怀疑,四层损耗叠乘有点太干净了,真实项目里各环节应该是相互影响的,状态混乱的项目往往计划时间也不全,不太能独立相乘。另外模板版本号的做法我认可,但跨版本的历史数据怎么处理?标空值趋势就断,回溯填又变成主观数据。想听作者讲讲这种不可逆断层是直接放弃对比,还是有别的折中办法。

文章包含AI辅助创作:项目模板项目模板教程:项目负责人数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295179

赞 (0)
飞飞飞飞
项目模板如何做好模板流程?项目负责人数据分析与操作步骤
上一篇 30分钟前
标准项目管理方法大全:项目负责人项目模板数据分析落地清单
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
