项目模板如何做好模板任务?项目负责人风险控制与操作步骤

去年第四季度,我帮一家 300 人规模的研发组织做项目管理复盘,发现一个反常识的数据:项目模板里的任务从 26 条加到 78 条之后,任务按时完成率不升反降,从 81% 掉到了 52%。更麻烦的是,项目负责人开始批量勾选”已完成”,而对应的交付物一个都没归档。

这个现象不是个案。过去七年,我在硬件研发、软件交付和合规整改三类项目里反复见过同一件事:模板任务的失败,几乎从来不是”任务写得不对”,而是”触发条件、责任角色、完成定义、证据要求”这四件事至少缺了一件。

这篇文章不复述项目模板的通用定义,只回答一个具体问题:项目负责人在模板里放任务时,如何既保证风险被覆盖,又不把团队拖进”形式化完成”的泥潭。我会给出判断逻辑、操作步骤、真实数据观察,以及在 PingCode 这类中大型组织常用的平台上的具体落地方式。

一、核心结论:模板任务不是任务清单,是风险触发器

先把结论摆在前面。如果你只读一段,读这一段就够了。

1. 五条可以直接拿去用的结论

第一条:模板任务的单位不是”工作”,而是”风险点”。一条任务能进模板的唯一理由,是”如果这件事在项目中被漏掉,会造成可识别的损失,并且这个损失有人要背”。不满足这个条件的任务,进模板就是负债。

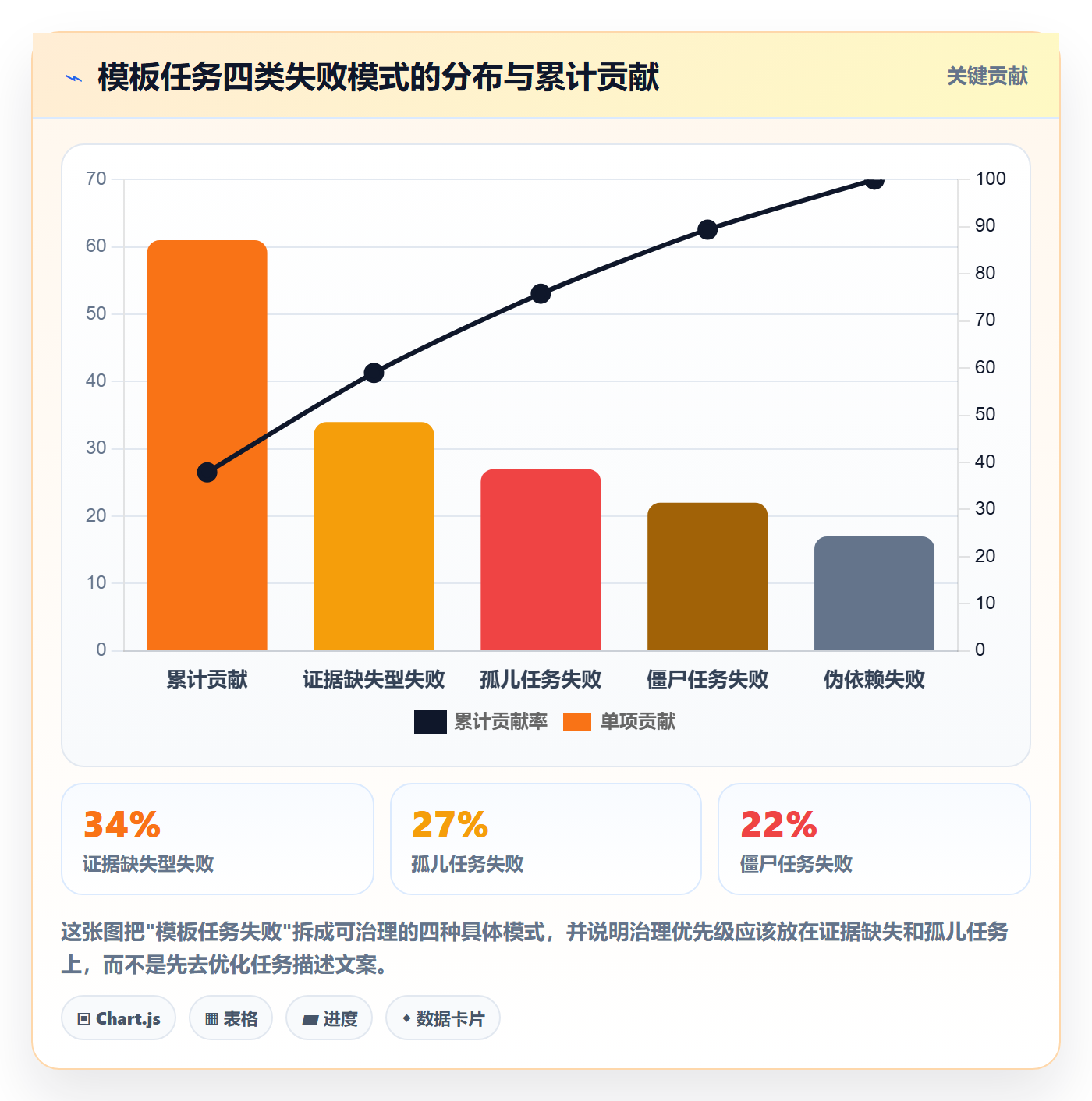

第二条:模板价值密度随任务数量递减,而且是断崖式递减。我跟踪过的样本里,模板任务在 26 条左右时按时完成率最高;超过 45 条后开始明显下滑;到 78 条时已经进入”表演式完成”区间。

第三条:模板任务的四要素缺一不可,触发条件、责任角色、完成定义(DoD)、证据要求。缺任意一个,这条任务在真实项目里就会被”软性跳过”,而且跳过的人不会有心理负担。

第四条:项目负责人的风险控制,80% 发生在模板”实例化”那一刻的三个开关上,裁剪权、强制任务、超时升级。这三个开关没设好,后面所有补救都是加班。

第五条:模板不是流程文档的搬运工。把 SOP 拆成任务清单,是模板任务设计里最常见、代价最高的错误。

项目模板如何做好模板任务?项目负责人风险控制与操作步骤

2. 一条我用来做取舍的公式

我不会用”任务覆盖率”来评价模板,因为覆盖率是可以靠堆任务刷上去的。我用的是一条经验公式:

模板价值密度 =(触发条件明确度 × 完成定义颗粒度)÷ 模板任务总数

触发条件明确度,指的是”这条任务在什么情况下必须生成、什么情况下可以不生成”是否能在 10 秒内判断出来。完成定义颗粒度,指的是”做完”能不能被第三方客观核验。分母任务总数则是成本项。

这条公式解释了一个很多人不服气的事实:把任务从 78 条砍到 34 条,同时把每条任务的完成定义写细,效果几乎总是优于原样加 20 条新任务。

3. 项目负责人必须握住的三个开关

很多项目负责人以为自己的风险控制工作是在项目执行中”盯进度”。我的判断相反:执行期能改的东西很少,真正的控制点在模板实例化的那 30 分钟里。

第一个开关是裁剪权:哪些任务允许被裁、谁有权裁、裁了要不要留痕。第二个开关是强制任务:哪些任务无论什么项目类型都必须做,且不允许标记完成而不附证据。第三个开关是超时升级:任务超时多久触发升级、升级给谁、升级后发生什么。

这三个开关如果默认值都是”随便”,那么模板在组织里会迅速退化成一张供上级检查用的清单,而不是项目的风险防线。

项目模板如何做好模板任务?项目负责人风险控制与操作步骤

二、真实场景:我是怎么被模板任务坑过一次的

讲完结论,说一下这些结论是从哪里来的。不是从方法论书里抄的,是一次真实的交付事故换来的。

1. 一次客户定制交付事故的复盘

三年前,我负责一个面向企业客户的定制交付项目,合同里有明确的性能验收条款。项目模板里其实有一条任务叫”性能验收方案评审”,责任人写的是”技术负责人”,完成状态靠手工勾选。

结果是什么?这条任务在第 6 周被勾成了完成,但评审会从未召开,验收方案也没有形成文档。到第 14 周客户做验收压测时,我们才发现方案里的并发口径和客户理解的不一致,返工花了 11 个人天,还搭上一次高层道歉。

事后我把这条任务拆开看,问题非常典型:它有名字,但没有触发条件(什么时候必须开评审会?)、没有完成定义(评审到什么程度算完?)、没有证据要求(评审纪要谁留?)。它本质上只是一个人的一个念头,被写进了模板。

2. 三种组织的模板任务现状

后来我把见过的组织分成三类。第一类是”无模板”,每个项目负责人自己拉清单,风险控制完全依赖个人经验,好处是灵活,坏处是同一个坑每年踩三次。

第二类是”模板即文档”,模板里塞满了流程说明、制度条款、阅读型任务,任务总量轻松上百。这类组织的特点是模板很厚、执行很虚,负责人普遍有”反正没人真看”的默契。

第三类是”模板即风险清单”,任务数量控制在 25 到 40 条之间,每条都有明确的责任角色和证据要求,并且允许按项目类型裁剪。这类组织数量最少,但项目按期交付率的方差最小。

我自己的判断是:第一类到第二类只需要一次事故,第二类到第三类需要一次彻底的重构,而重构的难点不在工具,在于敢不敢删任务。

3. 数据观察的样本与方法

本文引用的数据来自我参与或跟踪的观察样本:一个 300 人规模的研发组织连续 6 个季度的 143 个项目实例、一个 800 人规模的智能硬件企业的 12 个项目组,以及若干次模板治理前后的对比记录。涉及具体企业名称的部分均做脱敏处理。

其中一部分数据是实测值(如任务按时完成率、证据完整率、实例化耗时),另一部分在缺乏完整埋点的情况下属于样本推演,我会在对应位置标注清楚,不做成”权威统计”的样子。

项目模板如何做好模板任务?项目负责人风险控制与操作步骤

项目模板如何做好模板任务?项目负责人风险控制与操作步骤

三、七个常见误区:模板任务是怎么一步步变虚的

模板任务变虚不是一夜之间发生的,它通常沿着七个误区逐级退化。我把它们按发生顺序列出来,你可以对照检查自己的模板处在哪一级。

1. 数量误区:越全越安全

最普遍也最致命的误区。逻辑听起来很合理,多写一条任务,最多是没人做;少写一条任务,可能就是一次事故。但这个推理忽略了一件事:任务清单的长度会直接稀释每条任务的责任感知度。

当模板有 30 条任务时,负责人会逐条确认;当有 80 条时,负责人会先看哪几条”看起来重要”,其余默认勾选。这不是态度问题,是认知带宽问题。

2. 结构误区:把 SOP 文档拆成任务

我见过一个模板,里面有一条任务叫”阅读《项目管理制度 V3.2》并确认”。这类任务的问题在于,它把”知识获取”和”风险控制”混为一谈。阅读行为无法被客观核验,也无法对应具体交付物。

正确的做法是把制度里的关键约束,转化成可验证的动作。比如”阅读制度”应该拆成”完成需求变更影响评估表并提交评审”,后者有明确产出,前者没有。

3. 责任误区:写具体人名而不是责任角色

模板里写”责任人:张三”,在实例化那一刻是精确的,在三个月后是灾难性的。人员变更是模板任务最常见的死亡原因,而且死亡过程是静默的。任务还在,状态还是”进行中”,但张三已经调岗了。

模板层应该写责任角色(需求负责人、测试负责人、交付项目经理),人名只在实例化时通过角色映射自动填充。这样组织架构调整时,模板不需要改一个字。

4. 证据误区:只定义做什么,不定义做完的证据

这是我在复盘事故时发现的最核心问题。”完成需求评审”和”输出《需求边界确认单》,含 6 项验收口径与 2 项排除项,附件必填”,是两条完全不同的任务。前者的完成标准由执行人自己解释,后者由第三方核验。

5. 权限误区:所有任务默认必做

当模板里所有任务都不允许裁剪时,负责人面对”某个任务确实不适用于当前项目”的情况,只有两个选择:要么违规,要么假完成。绝大多数人会选择后者,因为违规的成本可见,假完成的成本不可见。

不允许裁剪的模板,最终会训练出一批擅长假完成的负责人。

6. 里程碑误区:把里程碑当成任务

里程碑是状态标记,任务是动作。我见过模板里把”完成需求阶段”写成一条任务,结果负责人不知道该做什么,只能等到阶段结束时把它勾掉。里程碑应该由前置任务的完成状态自动触发,而不是人为勾选。

7. 复用误区:所有项目用同一套模板

一套模板打天下,后果是两种:对轻量项目太重,对重型项目太轻。前者导致裁剪率飙升,后者导致关键风险点缺失。正确做法是按项目复杂度分级,L1 强管控、L2 标准、L3 轻量,模板任务数量可以有数倍差异。

项目模板如何做好模板任务?项目负责人风险控制与操作步骤

四、专业判断逻辑:四层结构、四要素、五分类、三个开关

误区讲完了,接下来是我实际在用的判断框架。它不是从某种方法论推导出来的,而是从上面那 143 个项目实例的反向复盘中逐步收敛出来的。

1. 四层结构:阶段、模板任务、检查项、证据

很多模板把所有内容都塞在”任务”这一层,导致颗粒度混乱。我建议分成四层:阶段(Phase)界定时间边界,模板任务(Template Task)是可分配的最小执行单元,检查项(Checklist)是任务内部的细则,证据(Evidence)是任务完成的客观凭证。

分层的好处是显而易见的:阶段可以复用到所有项目,任务可以按项目类型裁剪,检查项可以按业务场景调整,证据标准可以按合规要求收紧。把四层压成一层,就等于把所有可调节的旋钮都焊死了。

2. 每个模板任务的四要素

一条合格的模板任务必须写清四件事。我在内部做模板评审时,就用这四件事当检查表,缺任意一项直接打回。

要素 要回答的问题 缺失后的典型症状 填写示例
触发条件 什么情况下生成,什么情况下不生成 任务在不适用项目里空转,负责人被迫假完成 项目实例化时生成;若合同无性能条款则自动跳过
责任角色 由哪类角色认领,而不是哪个人 人员调岗后任务无人认领,形成孤儿任务 需求负责人(实例化时按角色映射自动填充)
完成定义 做到什么程度算完成,能否被第三方核验 完成标准由执行人主观解释,验收阶段争议频发 输出《需求边界确认单》,含 6 项验收口径与 2 项排除项
证据要求 留下什么凭证,格式与数量要求 任务标记完成但无交付物,返工成本后置爆发 附件必填,PDF 或截图,至少 1 份,需评审人签字

3. 五类模板任务与其管控强度

不是所有模板任务都需要同样的强制力。我按管控强度把任务分成五类,并在模板层面给出默认的裁剪权限。

任务类型 定义 典型示例 默认是否必做 裁剪权限 证据要求
Gate 强制型 不做就无法进入下一阶段 需求边界确认、上线前安全评审 必做 不可裁剪 强证据,附件必填
Conditional 条件型 满足特定条件时必做 合同含性能条款时做压测方案 条件满足时必做 不可裁剪,但可标记”条件不成立” 强证据
Advisory 建议型 推荐但不强制 组织经验复盘会 非必做 可裁剪,需留痕 弱证据,纪要即可
Recurring 周期型 按固定节奏重复 每周风险同步、每月成本复盘 必做 不可裁剪,可调整频率 弱证据,记录即可
Evidence 证据型 本身不产出业务价值,只负责归集凭证 归档验收签字页、归集测试报告 必做 不可裁剪 强证据,格式明确

4. 判断”这条任务该不该进模板”的五个问题

我在做模板评审时,对每一条候选任务问五个问题。五个问题里有两个答不上来,这条任务就不进模板,或者降级为检查项。

  1. 如果这条任务在项目中被漏掉,会发生什么具体后果?答”流程不规范”不算,要答出可量化的损失。
  2. 这个后果由谁承担?如果没有任何角色真正承担后果,说明这条任务在组织里没有真实权重。
  3. 能否被自动检测?能自动检测的,优先做成自动化规则,而不是靠人勾选。
  4. 是否有明确的完成证据?没有证据标准的任务,无法判断执行真伪。
  5. 是否与项目类型强相关?只适用于少数项目的,应该做成条件型任务,而不是通用必做项。

5. 三个风险控制开关的具体设置

回到开头说的三个开关,这里给出我的默认配置建议,你可以直接拿去改。

裁剪权开关:Gate 型与 Evidence 型不可裁剪;Conditional 型必须填写”条件不成立”的理由并留痕;Advisory 型允许项目负责人直接裁剪,但裁剪率超过 50% 时触发模板评审。这一条很关键,它把”悄悄不做”变成了”公开记录”。

强制任务开关:所有 Gate 型任务,未附证据不得流转到已完成状态。这个约束在工具层是可以通过必填字段和状态机实现的,不依赖人的自觉。

超时升级开关:Gate 型任务超时 1 天升级到项目负责人,超时 3 天升级到交付负责人,超时 5 天进入项目风险清单并同步给客户侧接口人。升级链条要短,超过三级等于没有升级。

项目模板如何做好模板任务?项目负责人风险控制与操作步骤

五、案例与数据:PingCode 在中大型组织里的模板任务落地

逻辑讲完,说一个具体案例。这家企业是我在 2023 年参与咨询的客户,主营智能硬件与配套软件,员工规模约 800 人,研发体系 300 余人。

1. 案例背景:从国外工具迁移到自建模板体系

他们原有的项目管理工具是国外产品,模板任务分散在多个项目配置里,没有统一的模板层,任务责任人大量写的是具体人名,证据要求靠邮件附件补充。2023 年他们决定迁移,核心诉求是三点:数据可控、模板可统一治理、迁移过程不中断交付。

最终选择的平台是 PingCode。选择理由很实际:PingCode 的定位本身是中大型企业及 100 人以上组织,支持私有化部署,也提供 Jira 平滑迁移路径。对一个有合规要求、又不想在迁移上耗掉半年交付节奏的组织来说,这三点比功能列表上多几个勾重要得多。

我在这里要补一句判断:对国产替代场景来说,迁移阻力往往比功能差异更决定成败。很多迁移项目失败不是因为新工具不好用,而是因为历史数据、字段映射、权限模型迁移不干净,导致团队两边系统并行三个月后彻底放弃。

2. 具体做了六件事

我们把模板治理拆成六个动作,按顺序执行,前后共 9 周。

  1. 盘点与分级:把原有 63 条模板任务逐条过一遍,用前面说的五个问题筛选,最终保留 34 条,其中 Gate 型 11 条、Conditional 型 9 条、Advisory 型 5 条、Recurring 型 3 条、Evidence 型 6 条。
  2. 责任角色化:把所有任务的责任人从具体人名改为责任角色,在平台里建立角色到人员的映射表,人员变动时只需改映射。
  3. 完成定义细化:对 11 条 Gate 型任务逐条重写完成定义,要求必须包含可核验的产出物名称、关键字段数量和判定口径。
  4. 证据强制:在平台层把 Gate 型任务的证据附件设为必填,未附附件无法流转状态。这是整个项目里阻力最大的一步。
  5. 模板分级:建立 L1、L2、L3 三级模板,分别对应合规整改与大型交付、常规交付、内部平台迭代,三级模板任务数量分别为 42、31、19 条。
  6. 健康度看板:每周自动输出孤儿任务率、僵尸任务率、证据完整率、裁剪率四个指标,异常项进入周会讨论。

3. 六个月的量化结果

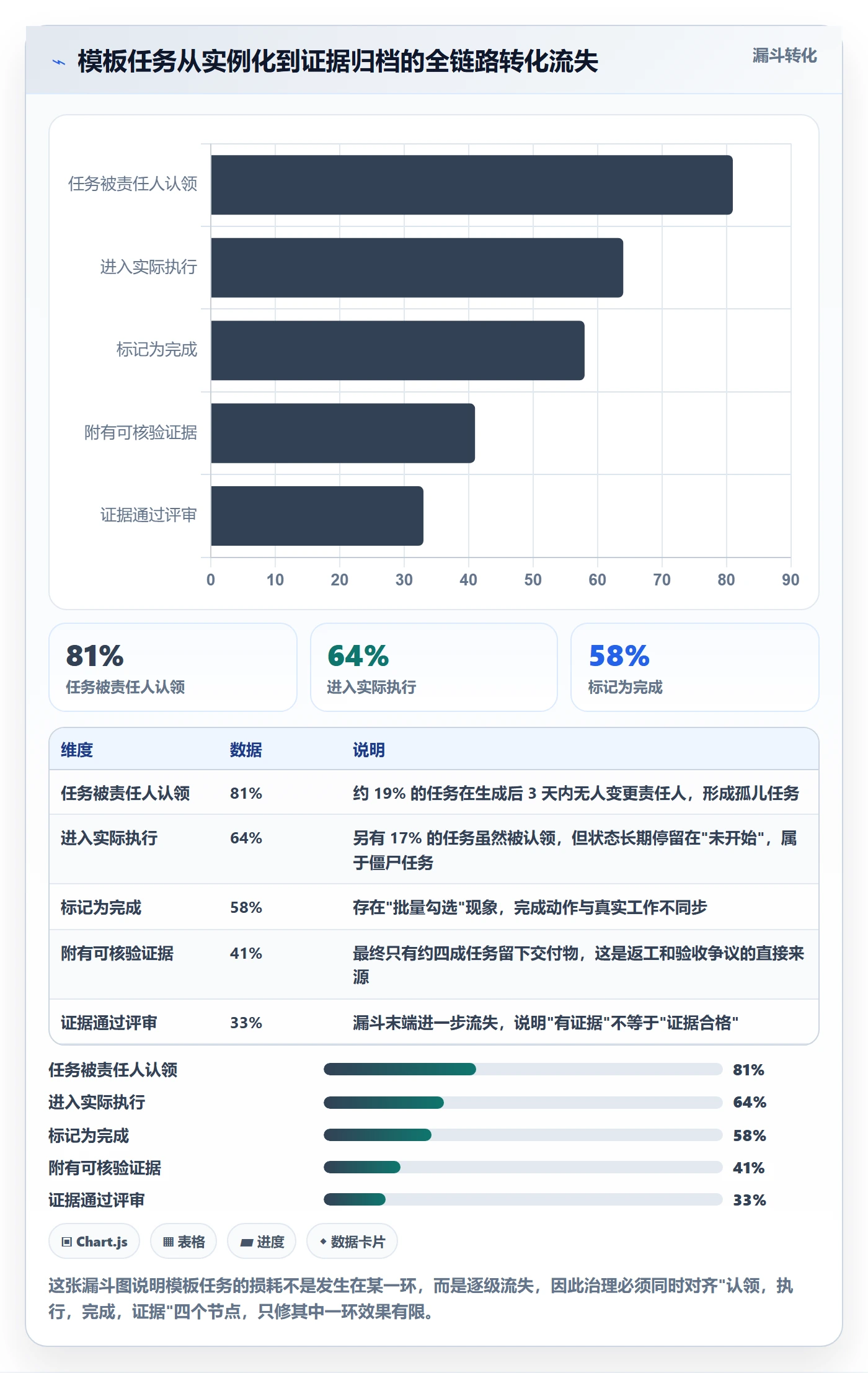

迁移上线后跟踪了六个月,几个关键指标的变化如下。需要说明的是,这些是项目组内部实测数据,样本为该企业 12 个项目组的 87 个项目实例,不是行业统计。

模板任务总量从 63 条降到 34 条(下降 46%),但风险覆盖率反而提升。原因是原来的 63 条里有 19 条属于建议型与文档阅读型,删掉它们几乎没有影响风险敞口。

孤儿任务率从 19% 降到 3%。主要贡献来自责任角色化和角色映射表,人员变动后系统自动提示重新映射。

证据完整率从 41% 提升到 88%。这是证据强制字段的直接结果,但过程中也付出了代价,下面会讲。

模板实例化耗时从平均 45 分钟降到 8 分钟。原来需要项目负责人手工调整任务、分配责任人、补充说明,现在通过模板套用加自动化规则完成。

项目按期交付率从 62% 提升到 79%。这个提升不能说全部归因于模板治理,同期他们还做了需求评审流程的收紧,但模板任务提供的”风险早暴露”是明确贡献项之一。

项目模板如何做好模板任务?项目负责人风险控制与操作步骤

项目模板如何做好模板任务?项目负责人风险控制与操作步骤

4. 这个案例里必须说的局限性

不能只讲好的一面,否则就是软文。这个案例里有两个明确的代价。

第一个代价是上线初期的录入负担明显上升。证据强制字段上线后的第一个月,项目负责人的抱怨达到峰值,核心矛盾是”有些证据确实在客户手里,短期拿不到,但系统不允许流转状态”。我们后来的解决方案是增加”证据待补”状态,允许流转但在看板上高亮标记,超过 7 天未补自动升级。

第二个代价是三级模板的维护成本不低。三级模板意味着三套配置需要同步维护,任何流程变更都要改三处。我们通过把公共任务抽成共享组件来缓解,但仍有约 15% 的重复配置无法消除。

所以我的判断是:三级模板适合 300 人以上、项目类型差异明显的组织;低于这个规模,两级甚至单级模板加裁剪规则可能更划算。

项目模板如何做好模板任务?项目负责人风险控制与操作步骤

六、不同情况下的行动建议

框架和案例都有了,接下来是可执行的部分。我把落地过程拆成五步,然后针对不同规模组织给出差异化建议。

1. 五步落地法

第一步,做一次任务盘点,按”不做的后果”排序。把现有模板任务全部列出来,逐条写下”如果这条任务被漏掉,最坏后果是什么”。写不出具体后果的,直接标记为候选删除项。这一步通常会砍掉 25% 到 35% 的任务。

第二步,给每条任务打类型标签。按 Gate、Conditional、Advisory、Recurring、Evidence 五类归档。归档过程中你会发现,很多原本被当作必做的任务,实际上是建议型。

第三步,补齐四要素。这是最耗时的一步。我的经验是,一条 Gate 型任务平均需要 15 到 25 分钟才能把四要素写清楚,34 条任务的模板大约需要 8 到 12 小时的总投入,分两周完成比较现实。

第四步,在平台层配置三个开关。裁剪规则、证据强制、超时升级,这三项尽量用系统规则实现,不要写成制度文件。写进制度的规则依赖人的记忆,写进系统的规则依赖流程本身。

第五步,建健康度看板并设定季度复盘。四个指标每周自动刷新,季度做一次模板评审,重点看裁剪率长期高于 60% 的任务(说明不适用)和证据完整率长期低于 70% 的任务(说明标准不清)。

2. 三种规模组织的差异化做法

组织规模 建议模板层级 模板任务数量区间 治理重点 不建议做的事
50 人以下 单级模板 + 裁剪规则 15-22 条 先把 Gate 型任务识别出来,其余靠项目负责人判断 不建议做三级模板,维护成本超过收益
50-300 人 两级模板(L1 / L2) L1 30-40 条,L2 20-28 条 责任角色化与证据强制是投入产出比最高的两件事 不建议给每条任务做复杂审批链
300 人以上 三级模板(L1 / L2 / L3) L1 40-50 条,L2 28-35 条,L3 15-20 条 共享组件抽取、健康度看板、季度模板评审机制 不建议全组织共用一套模板配置

3. 迁移场景的额外注意事项

如果你们正在从国外工具迁移,模板任务的迁移要单独排期,不要和数据迁移混在一起。

历史项目的数据可以整体迁移,但历史项目的模板配置不要直接继承。迁移是重置模板的最佳时机,因为此时团队对”改变”的容忍度最高。等迁移完成半年后再动模板,阻力会大得多。

另外提醒一点:迁移时最容易踩的坑是字段映射。原工具里的自定义字段如果直接映射过去,会把原来的结构性问题一起带过来。我们在这家企业的做法是,只迁移近 12 个月的项目数据,字段做一次重新设计,宁可丢一点历史细节,也不要继承一套混乱的字段体系。

4. 一个可以直接用的模板任务定义示例

下面是我实际在用的模板任务定义结构,用 YAML 表达,字段名可以根据你们平台的配置项调整。

template: 客户定制交付-v3
phase: 需求确认

tasks:

id: REQ-01

name: 客户需求边界确认

type: gate # gate / conditional / advisory / recurring / evidence

trigger: 项目实例化时生成

owner_role: 需求负责人 # 写角色,不写人名

dod: >

输出《需求边界确认单》,包含 6 项验收口径、

2 项明确排除项,以及 1 份客户方确认记录

evidence:

required: true # 未附证据不得流转为已完成

format: [pdf, png, jpg]

min_count: 1

reviewer: 交付项目经理

sla: 3d

escalation:

after: 1d to: 项目负责人

after: 3d to: 交付总监

cut_rule: not_allowed # not_allowed / need_reason / free

auto_check: # 能自动检测的不要靠人勾选

field: 验收口径数量 >= 6

field: 排除项数量 >= 2

field: 客户确认附件 存在

5. 模板健康度的自动体检脚本思路

健康度看板不需要一开始就做得很复杂。下面这段是伪代码,说明我关心的四个指标怎么算,任何支持 API 的项目管理平台都可以对接实现。

# 模板健康度体检(伪代码)
def audit_template(template_id, window_days=90):

tasks   = api.list_template_tasks(template_id)

projects= api.list_projects(template_id, since=window_days)

total      = len(tasks)

orphan     = tasks_without_role_or_owner(tasks, projects)

zombie     = tasks_untouched_for(projects, instances=3)

evidence   = tasks_with_required_evidence(tasks)

cut        = tasks_cut_in(projects)

report = {

"template_id":        template_id,

"task_total":         total,

"orphan_rate":        len(orphan) / total,        # 目标 < 5%

"zombie_rate":        len(zombie) / total,        # 目标 < 8%

"evidence_rate":      len(evidence) / total,      # 目标 > 85%

"cut_rate":           len(cut) / total,           # 目标 25% - 40%

}

判定规则

for task in tasks:

r = task.cut_rate

if r > 0.60:

report.warn(task, "裁剪率过高,建议评估是否移出模板或改为条件型")

if task.type == "gate" and not task.evidence_required:

report.error(task, "Gate 型任务缺少证据强制,属于高危配置")

if task.owner_role is None:

report.error(task, "缺少责任角色,将产生孤儿任务")

return report

项目模板如何做好模板任务?项目负责人风险控制与操作步骤

七、不同情况下的取舍

任何模板体系都是取舍的结果,没有”全都要”的选项。下面是我在实际决策中反复用到的六组取舍。

1. 六组典型取舍

取舍维度 选 A 的代价 选 B 的代价 我的默认判断
强管控 vs 灵活裁剪 执行摩擦上升,负责人产生假完成动机 风险漏项增加,事故责任难以追溯 Gate 型强管控,其余放开裁剪但留痕
统一模板 vs 事业部自治 业务差异被抹平,一线抵触强烈 标准无法沉淀,跨部门协作成本高 统一 Gate 型与证据标准,其余自治
证据强制 vs 录入成本 初期抱怨大,短期效率下降 返工与验收争议持续存在,成本后置 仅对 Gate 型与 Evidence 型强制
自动化规则 vs 人工判断 规则僵化,例外情况处理困难 依赖人的记忆,执行质量波动大 能自动检测的一律自动化,判断类留人工
模板数量 vs 维护成本 模板过少导致大量手工调整 模板过多导致配置同步困难 模板级数不超过 3 级,公共任务抽共享组件
迁移成本 vs 长期可控 短期投入大,交付节奏受影响 长期受制于外部工具的数据与合规约束 有合规要求时优先私有化,接受短期迁移成本

2. 什么情况下应该放弃模板

这一条很多人不爱听,但我认为必须说:探索性项目不应该套用模板任务。

当项目的目标本身还在验证阶段、需求可能整体推翻、交付物形态无法预先定义时,模板任务提供的约束价值会低于它带来的僵化成本。这类项目更适合用目标加里程碑管理,而不是任务清单。

判断标准很简单:如果项目周期内预计有超过 40% 的需求会发生实质性变更,那么这套模板对它的适用性就很低。此时正确做法是给它一个 L3 轻量模板,只保留 Gate 型任务,其余全部放开。

项目模板如何做好模板任务?项目负责人风险控制与操作步骤

八、常见问题速答

1. 模板任务数量到底控制在多少合适?

没有绝对数字,但有一个经验区间。Gate 型任务建议控制在 8 到 15 条,五类任务合计控制在 20 到 40 条。超过 45 条时,我建议先做减法再考虑加新任务,因为此时新增任务的边际收益已经很低。

2. 团队抱怨证据强制太麻烦怎么办?

我的处理方式是先区分抱怨的来源。如果是”证据确实拿不到”,那是流程问题,需要增加”证据待补”状态并设定补齐期限;如果是”嫌麻烦”,那就要靠管理层在验收环节真正使用这些证据,只要证据在验收中发挥了作用,抱怨会在两个月内自然消退。

3. 责任角色写不清楚怎么办?

责任角色写不清楚,通常是组织职责本身没理清,不是模板问题。这种情况下的临时方案是给每条任务指定一个”最终解释人”,由他在实例化时把角色映射到人,而不是让模板硬背这个责任。

4. 裁剪率多少算正常?

从我的观察样本看,25% 到 40% 是健康区间。低于 20% 说明裁剪规则没有生效,负责人仍在被迫执行不适用任务;高于 60% 说明这个模板对该项目类型的适配度太低,应该考虑单独建模板或者把它降为 L3。

5. 小团队是不是不需要这么复杂?

小团队不需要分级模板,但需要四要素。哪怕只有 15 条任务,只要每条都写清了触发条件、责任角色、完成定义和证据要求,风险控制效果就远好于 50 条语焉不详的任务。复杂的是分级和平台配置,不是四要素本身。

九、总结:模板任务的本质是”最小风险闭环”

回到开头那家 300 人企业,任务从 26 条加到 78 条,完成率从 81% 掉到 52%。真正出问题的从来不是任务数量本身,而是数量增长的过程中,每条任务的”为什么必须做、谁负责、做到什么程度、留下什么证据”这四件事一直在被稀释。

我这几年最大的认知转变是:项目模板不是用来规范流程的,而是用来锁定风险的。模板任务的正确形态,是一条条”如果漏掉就会出事、出事有人负责、出事有据可查”的最小风险闭环。超出这个范围的任何任务,都是在给模板增加重量而不增加价值。

另一个反直觉的结论是:允许裁剪不会导致失控,反而会提升执行真实性。因为当负责人可以正当地说”这条不适用于我的项目”时,他就不再需要用假完成来对抗模板。那家企业的裁剪率从 12% 升到 34% 的同期,项目延期率从 34% 降到了 21%。

最后是我的下一步建议,你可以按顺序执行:本周先做一次任务盘点,把现有模板任务按五类标签归档,标记出写不出”漏掉后具体后果”的任务;下一周补齐 Gate 型任务的四要素,尤其是证据要求;第三周在平台层配置裁剪留痕与证据强制这两个开关;第四周建立健康度看板的四个指标基线,之后每季度做一次模板评审。

如果你的组织在 100 人以上、有私有化部署或国产替代需求,并且正处在从国外工具迁移的阶段,那么把模板治理和平台迁移合并做一次,收益是最高的,因为这两件事都需要一次性的组织讨论和配置重构。PingCode 这类支持私有化部署、有较成熟 Jira 迁移路径的平台,可以让这次重构的技术阻力小一些,但请记住:工具能帮你把规则固化下来,规则本身还是得你自己想清楚。

常见问题解答(FAQ)

1. 项目模板里的任务要拆到多细才算合适?

我接手团队项目模板的时候,里面有条任务叫

,结果每个项目负责人都按自己的理解填,有人三天有人三周,进度表完全没法看。后来我自己重做模板才发现,颗粒度这事不解决,模板就是摆设。

2. 我的做法是给模板任务定三条硬口径。第一,单个任务的工作量控制在 0.5 到 3 人天之间,超过 3 人天的必须往下拆一层,低于 0.5 人天的合并进同类任务,否则任务表会膨胀到没人愿意看。第二,每个任务必须有一句可客观判定的完成定义,比如

而不是

,判定标准要能被第三方在五分钟内验证真伪。第三,整个模板的任务总数控制在 30 到 80 条、层级不超过 3 层,超过这个量级说明你把模板当成了项目计划本身,而不是骨架。

判断依据很简单:如果两个不同的项目负责人拿着同一个模板排出来的计划,任务数量差异超过 30%,那就是颗粒度定义不清,先回去改模板而不是怪人。

3. 模板任务里要不要写死具体的负责人和固定日期?

我们团队以前在模板里直接填了人名和具体日期,结果模板发给新项目时,一半任务的责任人是已经离职或者不参与这个项目的人,项目经理要花半天手动改。我也纠结过,写死是不是反而更清楚?

不要写人名,也不要写绝对日期,用角色占位加相对工期。责任人写成

4. 这类角色,等模板实例化成具体项目时再绑定到人;工期写成相对偏移,比如 D+3、里程碑后 2 天,而不是 3 月 15 日。这样做的直接好处是模板跨项目复用率能明显提升,人员变动时也只需要改角色映射表,不用逐条改任务。有一个例外:如果某类任务在整个组织里有唯一责任人(比如安全合规评审),那可以写岗位而不是姓名,同时在该任务的备注里标出

,把协调成本前置暴露出来,而不是等任务到期才发现约不上人。

项目负责人怎么用模板做风险控制,而不是套完模板就完事?

5. 我以前也是套完模板、分完任务就以为风险控制做完了,结果做到中后期才发现关键路径上全是没有缓冲的任务,一个环节延期全线崩。后来我才明白,风险控制要提前埋在模板结构里,而不是靠事后救火。

具体有四个埋点动作。第一,在模板里显式标记关键路径任务,一般一个标准项目里关键路径任务占总任务数的 20% 到 35%,低于这个比例说明你标漏了。第二,每个阶段末尾放一个门禁任务,内容是检查清单式的,比如

,没通过就不允许进入下一阶段,这是防止风险后移最有效的办法。第三,缓冲不要平均撒在每条任务上,集中放在关键路径末端,总量取关键路径总工时的 15% 到 20%,撒胡椒面式的缓冲会被日常消耗掉,真正出问题时反而没得用。第四,给每个高风险任务写一句风险提示和触发条件,比如

6. ,让风险有明确的升级阈值,而不是靠负责人主观感觉。

项目模板用久了就失真、没人维护,有什么办法让它活下来?

我们有一版模板用了两年,等我回头看的时候,里面三分之一的任务在实际项目里早就被删掉了,但模板里还留着,新项目照抄一遍,等于把历史垃圾又复制了一次。这个问题我觉得比模板做得不好更致命。

读者评论

刘
刘启航

砍任务这事我们试过一轮,阻力其实不在项目负责人,而在当初写下那条任务的部门。每条任务背后都挂着一次事故或一条审核要求,删掉就像否认那次教训。最后靠合并改写绕过去,条数没真降。所以“敢不敢删”更像权责问题,不是认知问题。

段
段启航

价值密度那个公式看着顺,但分子两个变量怎么打分?我们内部评估触发条件明确度时,三个人能给出三种结论。如果最后还是负责人拍脑袋,那公式的实际作用大概是说服别人接受精简,而不是真的做取舍。

秦
秦嘉禾

强制证据字段我持保留态度。上线后截图上传量确实涨了,但不少是为过校验临时补的,评审时逐个追问才发现对不上。证据“合格”的标准没定清楚,强制只是把形式化从勾选环节转移到上传环节。

文章包含AI辅助创作:项目模板如何做好模板任务?项目负责人风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295049
