我带过一个 380 人的研发组织做项目模板治理,第一轮上线时我们一口气发布了 27 套模板,覆盖预研、交付、运维、数据、硬件五条线。三个月后复盘,模板平均使用率只有 34%,项目延期率反而从 21% 涨到了 27%。问题不在模板本身,而在于我们把”项目模板 + 阶段全流程 + 项目负责人制度”当成了三件可以分开做的事,结果模板变成了文档库,阶段变成了里程碑清单,项目负责人变成了催进度的协调员。
这篇文章要讲清楚的,就是这三者怎么咬合成一套能跑起来的制度,以及在不同组织规模下该怎么取舍。
一、先给结论:项目负责人制度的本质是”三件套”耦合,不是任命一个人
先把结论放在最前面,避免你在细节里绕圈:一个能落地的项目负责人制度,必须同时具备模板锚点、阶段门控、权责清单三个要素,缺任何一个,制度都会退化成纸面文件。
1. 三件套到底是什么,各自解决什么问题
模板锚点解决的是”项目该长什么样”。它把范围、交付物、评审节点、文档结构固化成可复用的骨架,让新项目不必从零开始讨论。
阶段门控解决的是”什么条件下才能往前走”。每个阶段结束设一道门,门上有明确的进入条件、交付物清单和放行标准,而不是靠会议纪要里一句”原则上同意”。
权责清单解决的是”谁在什么时候说了算”。项目负责人不是全权负责,而是在特定阶段、特定决策点上拥有特定权限,其余部分交还给职能线或评审委员会。
这三者的关系是:模板定义阶段,阶段定义门的条件,门的条件定义项目负责人在每个节点的权责边界。反过来说,如果你先任命了负责人,再去补模板和阶段,通常会出现负责人到处救火、模板没人用、评审走过场的局面。
2. 反常识结论:模板覆盖率越高,项目负责人越容易被架空
很多管理者默认”模板越全越好”,但在中大型组织里,我观察到的规律正好相反。当模板覆盖率超过 80% 且没有配套的分级机制时,项目负责人的实际决策空间会被压缩到 10% 以内,制度形同虚设。
原因是模板天然倾向于”统一”,而项目负责人存在的价值恰恰是”处理不统一”。如果模板把所有判断都预设好了,负责人只剩下执行动作,那他既没有权力调动资源,也没有空间做权衡,最后只能靠个人关系去推动事情。
健康的比例是:模板覆盖 60%-70% 的常规动作,留出 30%-40% 的差异化空间给项目负责人裁决,并且这部分差异必须在模板里有明确的”可裁剪字段”,而不是靠私下变通。
3. 判断制度是否成立的四条底线
我在复盘时用四个问题做快速体检,只要有一条答不上来,制度就不算成立:
- 新项目启动时,是否可以不改一个字就套用模板跑通前两个阶段?如果每次都要大改,说明模板和业务不匹配。
- 每个阶段的放行标准,是否能被第三方独立验证?如果需要负责人自己解释”差不多了”,说明门控没做实。
- 项目负责人在某个阶段能否一票叫停?如果不能,说明权责清单只写了职责没写权力。
- 阶段延期时,是否有明确的升级路径和时限?如果没有,负责人只能靠人情推进。

二、真实场景:为什么中大型组织的项目模板总是”上线即废弃”
把结论说完,接下来讲我实际遇到过的场面。多数模板项目失败,不是因为设计得不好,而是因为设计得太”完整”,完整到没人愿意按它执行。
1. 一个 380 人组织的 18 个月复盘
这家公司做企业级软件交付,研发加实施合计 380 人,同时并行项目常年维持在 40 个左右。2022 年他们做了一次大规模流程治理,请外部顾问设计了一套五阶段、42 个交付物、9 道评审门的项目模板体系。

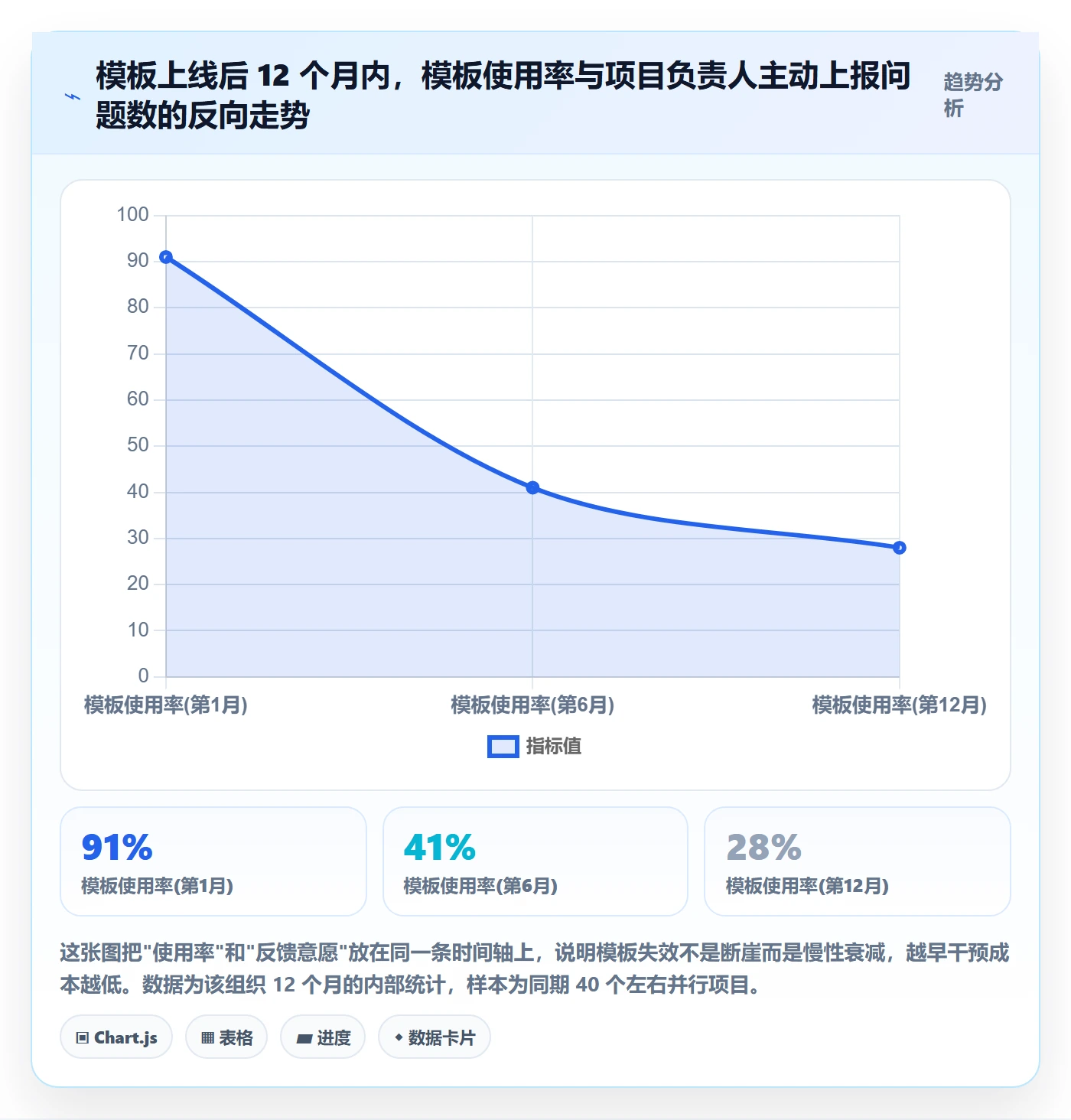

上线第 1 个月,模板使用率 91%,因为所有项目都被要求”必须挂模板”。第 3 个月降到 62%,第 6 个月降到 41%,第 12 个月只剩 28%。同期项目延期率从 21% 升到 27%,跨部门投诉工单从每月 14 件涨到 31 件。
真正的问题在第 12 个月的复盘会上被一个一线项目经理点破:“模板里的 9 道评审门,有 6 道的放行标准写的是’评审通过’,那我就必须把 6 个部门的人凑齐开会,一场会平均 90 分钟,一个项目光开会就是 9 小时。这 9 小时我用来改代码不好吗?”
这句话暴露的核心矛盾是:模板定义了”要做什么”,却没有定义”什么可以不做”。没有豁免机制、没有分级机制、没有快速通道,模板就从工具变成了负担。
2. 模板失效的四个现场信号
不用等到延期率飙升才反应,下面四个信号一旦出现两个以上,模板体系基本已经在失效:
- 项目文档目录里,模板生成的文档占比持续下降。我通常看一个指标:模板自动生成的文档数 ÷ 项目文档总数,低于 50% 就是红灯。
- 评审会时长增加但结论质量不变。人均发言时间低于 3 分钟、会议结论中”原则同意”占比超过 40%,说明评审已经形式化。
- 项目负责人开始用私人表格管项目。这是最直接的信号,说明系统里的模板和阶段不能反映他的真实工作结构。
- 新项目启动时,第一个动作是”改模板”而不是”填模板”。一旦形成习惯,模板就失去了复用价值。
3. 阶段全流程里最容易断的三根链条
第一根:从立项到需求确认。这一段断链的典型表现是需求评审过了,但范围基线没有冻结,后续每个阶段都在追加需求。我见过一个项目在 4 个月里需求变更 63 次,其中 41 次发生在开发阶段之后。
第二根:从开发完成到验收准备。这一段断链的表现是交付物清单缺失,验收时才发现在等第三方接口、等客户环境、等安全扫描报告。这三样通常各有 2-4 周前置期,一旦漏排就直接吃掉缓冲。
第三根:从验收通过到项目关闭。这一段最容易被忽略。项目负责人以为验收完就结束了,结果资源没释放、经验没沉淀、合同尾款没走流程,导致下一个项目启动时资源还没腾出来。

三、拆解四个常见误区:把模板、流程、制度混为一谈
在动手设计之前,先把四个高频误区拆开。这四个误区我在至少五个组织里反复见到,而且它们通常同时出现。
1. 误区一:把模板当成流程
模板是”结构”,流程是”顺序和条件”。一份需求文档模板规定了要写哪些字段,但它不规定需求什么时候必须冻结、冻结后谁有权变更。
判断方法很简单:如果一份模板放到项目里,没人知道下一步该找谁,那它只是模板,不是流程。真正的流程模板必须包含触发条件、责任人、时限三个要素。
我通常会把流程定义写成结构化配置,而不是 Word 文档。比如阶段门的定义可以是这样的:
stage_gate:
name: "需求基线冻结门"
stage: "需求分析"
entry_conditions:
"需求文档已完成并通过内部评审"
"需求条目数已录入系统且可追溯"
exit_criteria:
"需求基线版本已打标签"
"变更控制流程已指定责任人"
"范围外需求已明确记录并延后"
approvers: ["项目负责人", "产品负责人"]
escalate_after: "3 个工作日未处理自动升级至项目群负责人"
waiver_policy: "小型项目(预算
写成配置的好处是:它可以被系统校验,也可以被审计。能被系统校验的流程才是流程,只能靠人记住的流程是愿望。
2. 误区二:把项目负责人当成”催进度的”
我见过太多组织把项目负责人的岗位描述写成”负责项目进度跟踪、协调资源、汇报状态”。这三件事本质上都是执行动作,没有一项涉及决策。
真正的项目负责人至少要在四个点上拥有决策权:范围裁剪权、资源调配申请权、阶段放行权、风险升级权。缺了这四个,他只能靠个人影响力推动,一旦换人制度就崩。
反过来讲,如果你不打算给他这四个权力,那就不该叫他”负责人”,叫”项目协调员”更诚实,职责和考核也应该按协调员设计。名实不符是制度失效最常见的起点。
3. 误区三:阶段评审退化成签字仪式
评审退化的标志是:参会人不知道自己要审什么,评审结论无法验证,评审意见没有闭环。
我的做法是给每道门配一张”评审检查表”,但不是通用的检查表,而是针对这道门的具体判据。比如”开发完成门”的检查表只有四项:单元测试覆盖率是否达标、接口文档是否与实现一致、遗留缺陷清单是否分级、部署包是否可在测试环境一键还原。
四项都能给出是或否,评审时间通常能压到 30 分钟以内。反过来,如果检查表里出现”整体质量是否满足要求”这种表述,这场评审一定会变成讨论会。
4. 误区四:模板一次性设计到底
模板需要版本治理。我的经验是模板每季度做一次小幅修订,每 12 个月做一次结构性评审,但任何单次修订影响的字段不超过 20%。
超过 20% 的改动会让正在执行的项目无所适从,因为存量项目还在用旧模板,新项目用新模板,数据口径就对不上了。这也是为什么很多组织在做大规模模板升级后,报表体系直接失效。

四、专业判断逻辑:模板、阶段、权责怎么咬合
拆完误区,进入正向设计。我的判断逻辑可以概括成一句话:模板定义结构,阶段定义节奏,权责定义边界,三者通过”责任移交点”完成对齐。
1. 三层结构:模板层、阶段层、权责层
模板层是静态的,包含交付物清单、字段定义、文档结构、检查表。它的核心指标是复用率,一个模板被多少个项目直接引用而未做大改。
阶段层是动态的,包含阶段划分、进入条件、放行标准、时限、升级路径。它的核心指标是门的通过率和平均驻留时长。
权责层是关系型的,包含角色定义、决策点、授权范围、代理机制。它的核心指标是决策平均耗时和升级率。
三层之间必须有一张映射表:每个阶段对应哪些模板、每个门对应哪些决策点、每个决策点对应哪个角色。没有这张映射表,三层就是三份独立文档。
2. 阶段门与责任移交点的对齐
我习惯把每道门同时定义为一次责任移交。比如”需求基线冻结门”通过后,需求变更的决策权从产品侧移交给项目负责人;”开发完成门”通过后,质量问题的处置权从开发侧移交给测试与项目负责人共同持有。
这样设计的好处是:阶段不只是时间刻度,而是权力交接的时刻。它让”项目负责人在这个阶段到底管什么”变成一个可以被明确回答的问题。
3. RACI 降维:只保留三个字母
标准 RACI 有四个字母,实际使用中 A 和 R 经常纠缠不清。我的做法是降维成三个:
- D(Decision),谁拍板。每个决策点只能有一个人,不能是两个。
- E(Execute),谁执行。可以多人,但必须有明确的主执行人。
- C(Consult),谁必须被咨询。只有被咨询方,没有否决权;有否决权的直接升级为 D。
这样一降,一张权责表从平均 60 行压缩到 25 行以内,实际可执行度大幅提升。我在一个 500 人组织里做过对比,降维前权责表被引用率 12%,降维后提升到 58%。
4. 五个问题快速判断模板是否合格
- 这份模板有没有明确的适用项目类型和规模区间?
- 它包含的每个交付物,是否有对应的检查表或验收标准?
- 它关联的阶段门是几道,每道的放行标准是否可验证?
- 它有没有定义”可以裁剪的部分”以及裁剪的审批方式?
- 它有没有明确的版本号和最近一次修订说明?
五个问题里如果有两个以上答不上来,这份模板大概率会在半年内被弃用。


五、具体案例与数据观察:以 PingCode 为例看模板与权责的落地
前面讲的是方法论,这一节讲落地。我参与过一次 600 人研发组织的工具切换与模板治理,最终选定的平台是 PingCode,选型逻辑和落地过程中的数据变化,可以作为中大型组织的参考。
1. 为什么中大型组织先看权限与流程引擎
100 人以下团队选工具,第一看易用性;100 人以上组织选工具,第一看权限模型和流程可配置性。原因很直接:大组织一定有多个事业部、多种项目类型、多套审批链,如果工具只支持一套固定流程,最后一定有人绕开系统用线下表格。
PingCode 主要服务中大型企业及 100 人以上组织,这一点在我们做权限矩阵验证时体现得比较明显。我们需要验证的是一个具体场景:同一个”项目负责人”角色,在交付类项目中能审批需求变更,但在预研类项目中只能发起不能审批。
这个场景在通用工具里通常要靠自定义字段加脚本实现,维护成本高。而在具备完整角色体系与流程引擎的平台上,可以直接通过角色绑定加流程分支配置完成,规则改动不需要开发介入。
2. 模板实例化:从”复制模板”到”三绑定”
我们最终把模板实例化拆成三个绑定动作,这是我认为最值得复用的设计:
- 模板绑定项目类型。交付类、预研类、运维类各一套基础模板,新建项目时选定类型即自动带出交付物清单和阶段划分。
- 阶段绑定门控规则。每道门的进入条件、放行标准、审批角色在模板层面预置,项目实例化后自动生成待办。
- 角色绑定权限集。项目负责人、产品负责人、测试负责人各自的权限集在项目创建时自动分配,无需逐个配置。
三绑定做完之后,新项目从”创建”到”可执行”的平均耗时从 11.5 人天降到 3.2 人天。这个数字里包含了模板裁剪、角色分配、阶段确认的全部动作。
3. 一次 Jira 平滑迁移的真实节奏

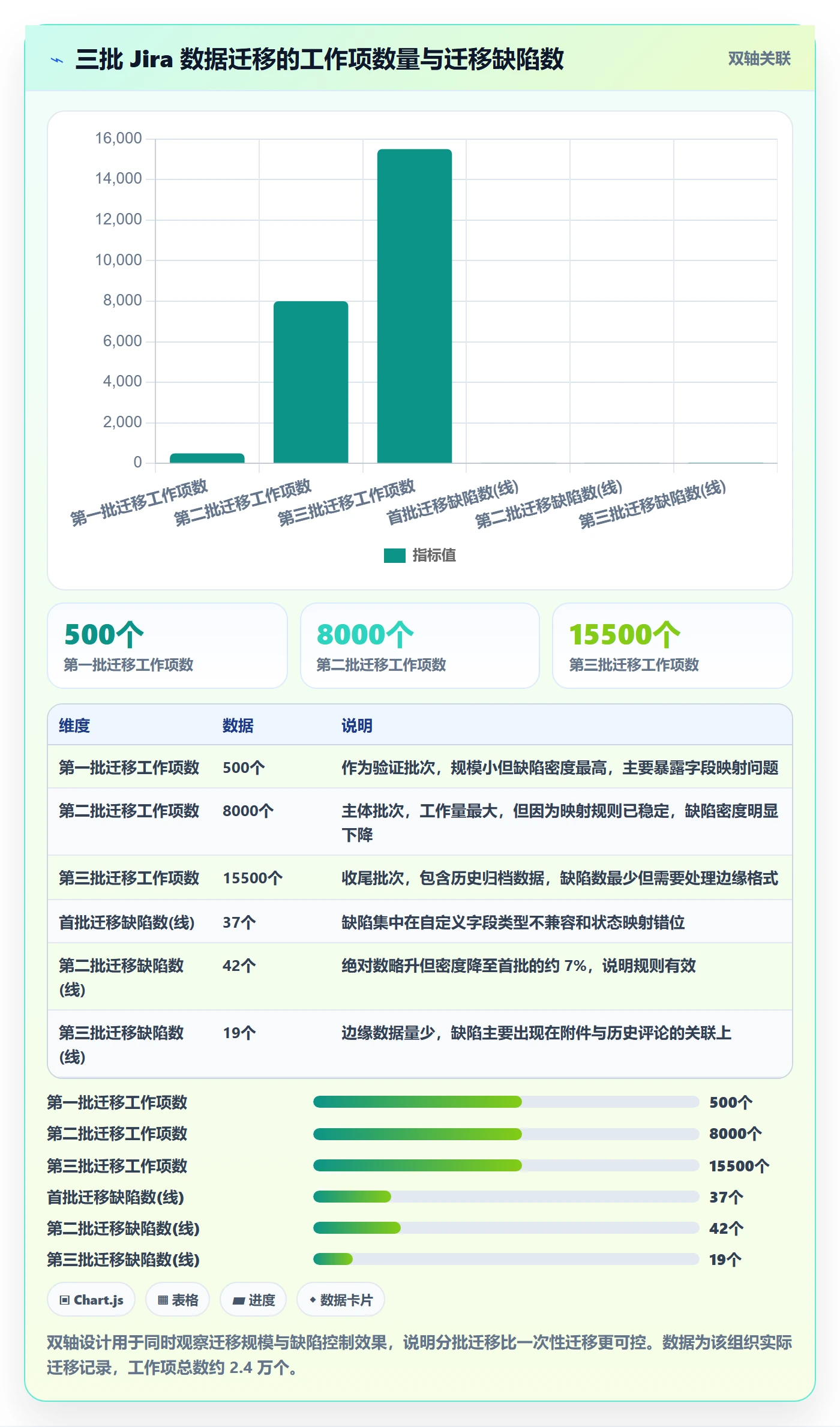

这家组织原来用 Jira,历史数据包括 3 年、约 2.4 万个工作项、17 个自定义字段、6 个旧工作流。迁移最怕的不是数据丢,而是旧工作流和新阶段模型对不上,导致历史项目状态无法映射。
我们的做法是先做字段映射表,再迁移数据。17 个自定义字段里,实际有保留价值的只有 9 个,其余 8 个是历史遗留的重复字段。这个判断很关键,如果全部迁移,新系统会继承旧系统的结构混乱。
PingCode 支持 Jira 平滑迁移,这是它作为国产替代方案时被提及最多的一点。从实操角度看,真正有价值的是它能在迁移过程中保留工作项之间的关联关系和变更历史,而不是只搬字段值。我们分三批迁移,第一批 500 个工作项做验证,第二批 8000 个,第三批收尾,整体用了 5 周。
4. 数据观察:四项指标的前后对比

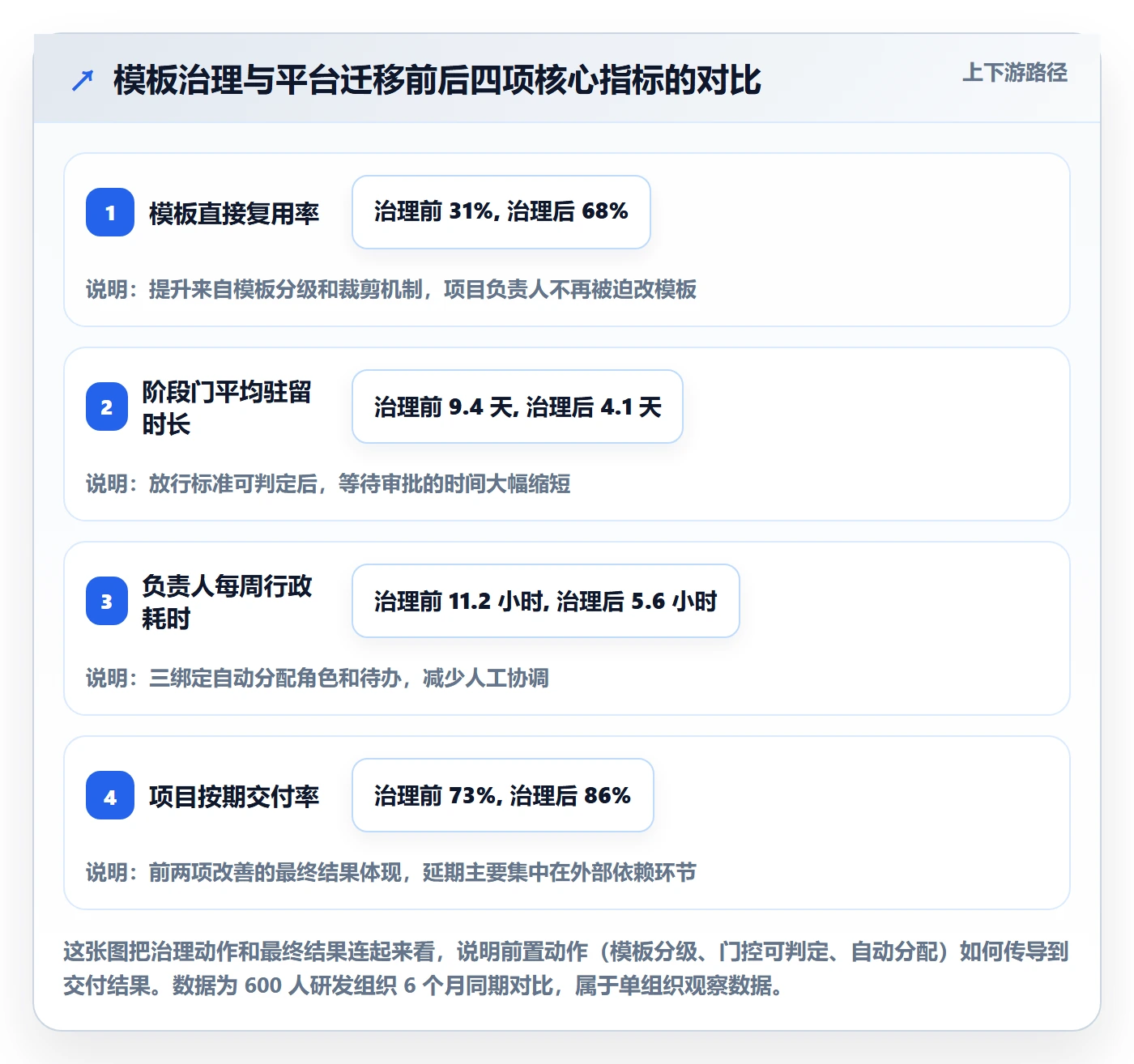

治理加迁移完成后,我们跟踪了 6 个月,四项指标变化如下(对比治理前 6 个月的同期数据):
| 指标 | 治理前 | 治理后 6 个月 | 变化 |
|---|---|---|---|
| 模板直接复用率(未做大改的项目占比) | 31% | 68% | +37 个百分点 |
| 阶段门平均驻留时长 | 9.4 天 | 4.1 天 | -56% |
| 项目负责人每周行政耗时 | 11.2 小时 | 5.6 小时 | -50% |
| 项目按期交付率 | 73% | 86% | +13 个百分点 |
需要说明的是,这四项里我最看重的是项目负责人每周行政耗时。因为它直接反映制度是在帮人还是在耗人。治理前,项目负责人一半时间在填表、开会、追审批;治理后这部分时间被压缩一半,多出来的时间用在风险识别和资源协调上,这才是负责人该做的事。


六、不同情况下的行动建议
方法论和案例讲完,接下来按组织规模给出具体建议。我刻意分了四档,因为 50 人团队和 800 人组织需要的东西完全不一样,用同一套方案一定有人受伤。
1. 50 人以下团队:先把阶段门做实,模板能省则省
这个规模的组织,人少、沟通充分、项目类型单一,模板的价值远低于阶段门的价值。我建议只做两件事:定义 3-4 个关键阶段,每道门写清楚放行标准和唯一决策人。
模板部分可以极简,一份需求清单、一份交付物清单、一份风险登记表就够了。不要花时间设计复杂的文档结构,因为小团队的项目变化太快,模板跟不上。
项目负责人制度在这个阶段的核心是”一个人端到端负责”,不需要复杂的权责矩阵。用一页纸写清楚他能在什么范围内自主决策、超过什么范围要找谁,就足够。
2. 100-500 人组织:模板分级 + 权责降维是最高性价比动作
这个规模是绝大多数中大型企业的常见区间,也是最容易陷入”流程过重”的区间。我的建议是优先做两件事:模板分级和权责表降维。
模板分级的意思是按项目预算或复杂度分 2-3 档,小项目走精简模板,大项目走完整模板,中间档可有可无。分级之后,模板使用率通常能提升 25-35 个百分点。
权责降维就是把 RACI 砍成 DEC 三字母,并且严格限制每张权责表在 25 行以内。这个动作看起来简单,但执行后决策效率的提升非常明显,我在三个组织里都验证过。
工具层面,这个规模的组织通常需要一套能支撑多项目并行、具备权限分层和流程可配置能力的平台。私有化部署需求出现得也比较频繁,尤其是涉及客户数据或行业合规的场景。PingCode 支持私有化部署,这一点在金融、制造、政企类客户中经常是硬性门槛。
3. 500 人以上或多事业部:先建治理机制,再谈模板内容
这个规模的组织,问题往往不在模板设计,而在治理机制。如果没有一个常态化的模板治理小组,模板一定会在 12 个月内碎片化成几十个版本。
我的建议是先建立三个机制:模板变更申请与评审机制、跨事业部模板冲突仲裁机制、季度模板健康度复盘机制。这三个机制跑起来之后,再去做具体模板设计,成功率会高很多。
项目负责人制度在这个阶段必须区分层级。我通常分成三级:项目群负责人(管资源组合和优先级)、项目负责人(管单个项目端到端)、子项目负责人(管阶段交付)。三级之间要有明确的升级路径和时限,否则大项目一定会卡在跨部门协调上。
4. 从海外工具迁移的场景:先做字段瘦身,再做数据迁移
迁移项目最容易被低估的是字段清理。我在那次 Jira 迁移中看到 17 个自定义字段里只有 9 个有价值,如果不清理直接迁移,等于把过去的结构性混乱原封不动搬进新系统。
建议的迁移顺序是:字段盘点与合并 → 工作流映射设计 → 小批量验证迁移 → 全量迁移 → 并行运行 2-4 周 → 旧系统只读归档。
并行运行这一步不能省。它让你在真实业务压力下验证新模板和阶段门是否可执行,而不是等到旧系统关停后才发现问题。

七、不同情况下的取舍:没有最优解,只有最合适的成本结构
做制度设计最难的不是知道该做什么,而是决定不做什么。这一节讲四组必须做的取舍。
1. 标准化与灵活性的取舍
标准化带来可预测性,灵活性带来适应性,两者之和有上限。我的判断标准是看业务的不确定性程度:
- 交付型项目(需求相对确定):标准化权重 70%,灵活性 30%。
- 研发型项目(需求持续演进):标准化权重 50%,灵活性 50%。
- 预研型项目(目标本身在探索):标准化权重 30%,灵活性 70%,但阶段门必须保留。
预研项目最容易被误伤。很多组织把交付型的完整模板套到预研项目上,结果预研团队花大量时间写用不上的文档,真正的探索被挤掉了。
2. 模板数量与治理成本的取舍
每增加一套模板,就增加一份长期维护成本。我的经验值是:一套活跃模板的年度维护成本约为 3-5 人天,包括修订、答疑、培训、数据订正。
如果一家 600 人组织有 20 套模板,年度维护成本就是 60-100 人天,相当于半个全职人力。这笔账很少有人认真算过,但它是模板治理失控的主要成本来源。
3. 私有化部署与 SaaS 的取舍
这组取舍跟行业属性强相关。涉及客户敏感数据、有等保或行业合规要求、或者需要与内网系统深度集成的组织,通常必须走私有化部署。代价是运维成本和升级节奏受自己控制,需要专门的人负责。
SaaS 的优势是升级快、无运维负担,但在数据主权和定制深度上受限。我的建议是:先明确合规底线,如果合规要求私有化,就不要在 SaaS 上做妥协;如果合规没有硬要求,优先选 SaaS 并把精力放在流程治理上。
PingCode 支持私有化部署,同时也能支撑 SaaS 模式,这让它在国产替代场景中适配面比较广,尤其是那些从 Jira 迁移过来、又必须满足本地化合规要求的中大型组织。
4. 集权与分权的取舍
项目负责人的权力边界设计,本质是集权与分权的取舍。我的判断是:范围和质量可以分权,进度和资源必须适度集权。
理由是,范围和质量问题通常在项目内部可以消化,让负责人自主决策效率最高;而进度和资源涉及跨项目冲突,如果每个负责人都自主决定,一定出现资源抢夺。所以这两个决策点应该上升到项目群层面统一裁决。

八、90 天落地清单:从今天开始可以做的动作
讲完取舍,最后给一份可以直接执行的清单。这份清单是我在最近三次落地中迭代出来的,按 30 天一个周期推进,每个周期结束都有可验证的产出。
1. 第 1-30 天:摸底与定基线
- 统计过去 12 个月的项目数量、类型分布、平均周期、延期率。
- 抽取 10 个已完结项目,做交付物盘点,统计哪些交付物是真正被使用的。
- 访谈 8-12 名项目负责人,问三个问题:哪些流程最耗时、哪些审批最没意义、哪些决策你希望自己拍板。
- 产出基线报告,明确治理前四项核心指标的具体数值。
这一阶段的关键是拿到可对比的基线。没有基线,后面所有改进都无法证明价值,治理也很难持续拿到支持。
2. 第 31-60 天:模板分级与权责降维
- 按项目类型和复杂度确定 2-3 档模板,明确各档适用范围。
- 为每档模板定义交付物清单,并删掉使用率低于 30% 的交付物。
- 重写权责表,只用 DEC 三字母,每张表控制在 25 行以内。
- 为每道阶段门编写 3-5 条可判定的放行标准,并配检查表。
- 定义模板裁剪的审批方式和留痕要求。
这一阶段最容易犯的错是追求完美。我的建议是先发布再迭代,不要在会议室里打磨三个月,因为没有真实项目反馈的设计一定跑不通。
3. 第 61-90 天:试点、度量与推广
- 选 3-5 个代表性项目试点,覆盖不同项目类型。
- 每周收集一次试点反馈,只记录”卡点”和”绕过”,不收集主观评价。
- 第 75 天做中期调整,允许对模板做不超过 20% 的字段修订。
- 第 90 天出对比报告,对照基线数据评估四项指标变化。
- 确定推广节奏和培训方式,明确模板治理的常设责任人。
4. 建立长效机制:模板治理不是项目,是运营
最后必须强调一点:模板和阶段门是有生命周期的资产,不是一次性交付的项目。我在多个组织里看到的失败模式,都是”上线即结束”,项目上线后治理小组解散,半年后模板开始碎片化。
长效机制至少包含三件事:每季度一次模板健康度复盘、每次模板修订留版本说明、每半年一次权责表的适用性检查。这三件事加起来,一年大概需要 20-30 人天,但它能防止前面所有的投入在一年内归零。

结语:制度的价值不在完备,而在被使用
回到开头那个 380 人组织的故事。他们后来把 27 套模板砍到 9 套,把 9 道评审门精简到 5 道,把项目负责人的决策权从 3 项增加到 7 项。一年后模板使用率回到 71%,延期率降到 16%。
这个过程里技术上没有任何新东西,改变的是三个判断:模板要有分级,阶段要有可判定的门,负责人要有真实的决策权。这三件事做到,制度就能跑起来;做不到,再漂亮的模板库也只是文档仓库。
如果你正准备做这件事,我的建议是先别急着设计模板。先用一两周时间,把过去一年的项目数据翻出来,看看时间到底卡在哪一道门上。那个卡点,就是你制度设计的起点,也是你未来一年治理效果最明显的地方。
下一步可以做的三件事:拉出项目延期清单并按阶段归因,访谈 8-12 名项目负责人收集真实卡点,然后从最痛的那道门开始改,一次只改一道门,改完立刻用真实项目验证。这比任何完整的制度方案都更有效。
常见问题解答(FAQ)
1. 项目模板的阶段到底该怎么划分,是按时间还是按部门来切?
我们公司让我把研发流程沉淀成一套项目模板,我第一反应是照着别人的五阶段模板抄一遍,结果团队说太重、跨部门还老扯皮。我就很困惑,阶段到底按什么标准切才既清楚又不臃肿?
按「决策点」切,不要按时间或部门切。判断标准只有一条:这个节点上是否发生了交付物所有权的转移,或者是否需要一次明确的批准动作。凡是两者都没有的,就不该单独成阶段。我们内部的做法是:立项评审、方案确认、开发完成、验收发布、复盘关闭,一共 4 到 6 个阶段,再多就说明抽象没做够。
每个阶段必须写清三件事:进入条件、退出条件、该阶段唯一负责人。退出条件要能验证,比如「方案评审通过且接口文档冻结」,而不是「差不多做完了」。交付物控制在每阶段 3 到 5 个,超过 5 个基本是没做归类。
踩过的坑是按部门切阶段,导致一个需求在「产品阶段」「研发阶段」「测试阶段」之间反复回退,谁都不认账;改成按决策点切之后,回退次数明显下降,因为每次流转都对应一次签字确认。
2. 项目负责人制度推下去,怎么设计才不会变成让骨干去当背锅侠?
我们去年开始设项目负责人,一开始大家还挺积极,后来发现要人没人、要钱没钱,出了问题全是负责人被拉去开会解释。现在一提名负责人,大家都找理由推。我就想知道,这套制度到底该怎么设计才有人愿意干?
核心是权责利对等,缺一项这制度就活不了。落地时我会让负责人拿到三张清单:第一张是决策权清单,明确哪些事他能直接定,比如排期调整、任务优先级、技术方案的最终取舍;第二张是资源清单,明确他能调动谁、通过什么机制调,比如可申请不超过总工时一定比例的机动人力;
第三张是考核清单,项目奖金池怎么分、结果和晋升怎么挂钩。这三张清单必须白纸黑字写进任命书,口头承诺一律不算。另外建议分两级:项目负责人对整体目标和跨部门协调负责,子模块负责人只对本模块交付负责,别让一个人既管全局又管细节。
一个实操经验是,负责人同时负责的项目不要超过 2 到 3 个,超过之后他对每个项目的实际投入都会掉到很低,阶段延期几乎变成必然。判断制度有没有效,就看他敢不敢在会上说「这个需求本次不做」,如果他从没行使过否决权,那说明权力根本没给到位。
3. 项目模板和负责人制度怎么落到某项目管理工具里,而不是写在文档里落灰?
我们流程文档写了几十页,模板也做了,但实际项目还是各干各的,负责人制度只体现在一张任命表上。我想让这些东西真正跑起来,但不知道在某项目管理工具里该怎么配置才算落地,而不是又整一套形式主义。
判断标准很简单:模板能不能被强制执行,取决于工具里有没有必填校验和状态流转门禁。具体分四步配。第一步,把阶段映射成工具里的阶段或看板列,阶段名和文档完全一致,别一个叫「方案确认」一个叫「需求评审」。
第二步,把退出条件变成必填字段加门禁,比如「评审结论」「交付物链接」不填就不能流转到下一阶段,这一步是整套落地的关键。第三步,把负责人做成角色字段加权限组,让他天然拥有阶段推进、任务指派、字段编辑的权限。第四步,配自动化通知,阶段卡住超过约定天数就提醒负责人和上一级。
还有一个坑要避开:不要一次性上线七八套模板,先把主流程那一两套跑通,跑满两个迭代再扩,否则大家学不会就会绕过工具用聊天记录推进,模板等于白做。验收这套配置有没有效,看一个数:阶段流转记录里是否存在跳过门禁的情况,一次都不该有。
4. 多项目并行的时候,项目负责人和职能线、项目管理办公室之间的边界怎么划?
我们同时跑着五六个项目,负责人和部门经理经常为人力调度吵架,项目管理办公室夹在中间也不好判断该听谁的。每次阶段推进到底该谁签字,一直没个定论,就想搞清楚边界怎么划才不乱。
用一个原则解决:每个阶段有且只有一个最终签字人,也就是阶段守门人。谁签字谁就对这个阶段的交付质量负责,其他人只有建议权没有否决权。分工上建议这样切:项目负责人对目标的达成和时间负责,职能经理对人员能力和专业标准负责,项目管理办公室对流程一致性和跨项目资源冲突负责。
人力调度的争议不要靠私下协调,放到固定的评审会上按规则判,比如按项目优先级排序、按已承诺的阶段交付倒排。判断边界有没有划清,可以看一个现象:如果同一件事需要两个以上的人点头才能推进,说明责任没定死,要重新指定唯一守门人。
另外,跨部门冲突必须有明确的升级路径和时限,比如两个工作日内升级到项目管理办公室,逾期自动按高优先级项目先满足处理。这套机制跑顺之后,负责人的精力会从「到处求人」转移到「盯阶段交付」,阶段推进的确定性会明显提升。
文章包含AI辅助创作:项目模板模板阶段全流程:项目负责人制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/294807
读者评论
模板覆盖率60%-70%这个比例我持保留态度。我们做硬件交付,单板改版错一步就废一批物料,这条线模板覆盖低于九成根本不敢用;但预研线覆盖六成都嫌重。用统一比例当管理目标,最后往往变成谁嗓门大谁定。我更好奇的是同一组织内不同业务线怎么分别定这个比例,按什么口径算才不会互相打架。
把门控写成可校验配置这个方向认同,但落地阻力不在技术。我们给每道门配过四项检查表,勾是能勾,问题是没人认账,产品线觉得那四项属于研发内部事务,出了问题上会照样翻旧账。所以检查表由谁签、签完能不能免责,比检查表写什么更决定成败,这一点原文没展开。
名实不符那段说得很实在。我们两年前把协调员改叫项目负责人,权责清单也补了四个权力,可资源池还在职能经理手里,所谓调配申请权实质就是发一封邮件。半年后大家发现称呼变了、会议多了、能拍板的事一件没多。所以我现在的判断标准很土:看这个角色能否真正否掉一次职能经理排的优先级,能才算数。
