模板阶段流程与规范:跨部门团队项目模板协同管理关键指标

2023 年底,我参与诊断过一家 860 人的装备制造集团。他们的项目管理平台上挂着 71 个项目模板,PMO 在汇报里把这称为”业务灵活性的体现”。但当我们把过去 12 个月的项目数据拉出来做口径对齐时发现:同一个”研发项目”,不同事业部上报的交付准时率差了 23 个百分点,根因是 71 个模板里有 19 种不同的”完成”定义。

这件事彻底改变了我对项目模板的看法。模板不是配置项,它是跨部门协同的数据契约。当模板数量超过某个阈值、却没有配套的阶段流程与规范时,它就会从提效工具变成数据噪声源。这篇文章我想把过去几年在几十家 100 人以上企业里摸索出来的模板协同管理方法和关键指标讲清楚,包括我踩过的坑、我现在会怎么做、以及在什么情况下我会建议客户干脆放弃集中治理。

一、先给结论:跨部门模板协同真正要盯的是六个指标

我经常被问到”我们该建多少个模板”。这个问题本身问错了方向。模板治理的目标不是控制数量,而是控制语义漂移的速度。数量只是结果,漂移率才是原因。一个组织有 60 个模板但漂移率只有 5%,远比有 12 个模板但漂移率 30% 要健康得多。

我把跨部门模板协同的观测体系压缩成六个指标。它们分别覆盖”复用是否真实发生””语义是否一致””变更是否可控”三条主线。任何一个指标单独看都会误导人,但六个放在一起看,基本能判断一个组织的模板治理是在走上坡还是下坡。

指标 计算口径 健康区间(经验值) 失控信号
模板复用率 TTR 使用前 5 个模板的项目数 ÷ 项目总数 60%-80% 低于 45% 或高于 92%
模板漂移率 TDR 实例字段或状态机被本地改动的模板数 ÷ 模板总数(按季度) 低于 8% 高于 15%
版本收敛周期 VCL 模板改版发布到 90% 在跑项目完成同步的中位天数 7-21 天 超过 45 天
阶段门禁一次通过率 SGF 阶段交付物首次评审即通过的阶段数 ÷ 全部阶段数 55%-75% 低于 40% 或高于 90%
跨模板字段一致率 FCR 核心字段(负责人、起止、优先级、工时口径)在多模板间定义一致的占比 高于 90% 低于 75%
模板变更影响面 CBR 单次模板变更触达的在跑项目数 ÷ 模板实例总数 15%-40% 高于 70%

模板阶段流程与规范:跨部门团队项目模板协同管理关键指标

1. 模板复用率:别追求百分之百复用

复用率是最容易被误读的指标。我见过一个客户的 TTR 高达 94%,PMO 把它当作标杆对外分享。但深入看发现,他们把 94% 的项目都强行塞进了同一个”标准研发模板”,结果硬件项目也得填”代码分支地址”,市场活动项目也得填”回归测试范围”。过高的复用率往往意味着模板被泛化到失去指导意义。

所以我给的健康上界是 80% 左右。剩下的 20% 应该留给真正的专用模板,比如硬件样机项目、合规审计项目、跨法人结算项目。这些场景的字段和阶段门禁差异是结构性的,强行合并只会制造更多手工绕过行为。

2. 模板漂移率:我唯一会设置告警线的指标

漂移率的定义是:在一个统计周期内,模板实例的结构(字段集合、状态机流转、必填校验)被项目管理员本地改动的比例。注意是结构,不是数据。项目成员填写不同的内容不算漂移,管理员改了字段定义才算。

这是六个指标里我最看重的一个,因为它同时反映三件事:模板设计是否贴合一线、变更审批是否形同虚设、以及项目管理员是否被赋予了过大的配置权限。我给绝大多数客户的告警线设在 15%,超过就说明模板和业务之间已经出现了结构性错配。

3. 版本收敛周期:比发布速度更重要的落地速度

很多团队只统计”模板多久改一次”,却不统计”改完之后多久真正生效”。这两者差距可能非常夸张。我在一家 1200 人企业看到过:模板平均 38 天改一次,但版本收敛周期是 96 天。也就是说,每次改版的落地还没完成,下一次改版已经开始了,项目团队始终在追赶一个移动的目标。

版本收敛周期超过 45 天,模板治理基本等于失效。因为此时跨部门的数据口径已经分成了三代甚至四代,汇总报表只能靠人工对齐。我建议把 VCL 中位天数做成一个每天刷新的看板指标,而不是季度汇报时才看一次。

4. 阶段门禁一次通过率:过低是流程问题,过高是流程死了

阶段门禁一次通过率(Stage Gate First-pass Rate)衡量的是交付物首次评审就通过的阶段占比。这个指标有意思的地方在于,它两头都是坏的。低于 40% 说明门禁标准定义不清或交付物模板缺失,团队反复返工;高于 90% 则说明评审已经变成走过场,门禁失去了拦截作用。

健康的区间我判断在 55% 到 75% 之间。这个区间意味着门禁确实拦下了一部分问题,但又不是靠模糊标准制造返工。跨部门团队特别容易滑向 90% 以上,因为没人愿意在评审会上得罪兄弟部门。

5. 跨模板字段一致率:事后最难补救的一项

这个指标衡量核心字段在不同模板之间的定义一致程度。什么叫一致?”负责人”字段在所有模板里都指单一责任人,还是有的模板允许多人、有的允许多人但只算第一人?”工时”字段是填报工时还是确认工时?这些差异在单个项目里看不出问题,一旦做跨部门资源盘点就会全面暴露。

字段一致率低于 75% 时,我基本可以断定这家企业的资源利用率报表是拍脑袋出来的。字段口径问题是所有模板问题里最难事后补救的一类,因为它涉及历史数据回填,改一次模板容易,改十万条历史记录很痛。

6. 模板变更影响面:决定”敢不敢改”的核心约束

影响面指的是单次模板变更会触达多少在跑项目。这个指标超过 70% 时会出现一个典型的组织病:所有人都知道模板有问题,但没人敢改。因为一改就影响几百个在跑项目,风险不可控,于是模板被冻结,业务只能靠线下 Excel 打补丁。

控制影响面的关键手段不是减少变更,而是让变更可以分批次、可灰度、可按项目群逐步推进。这一点在后文讲模板继承与差异集时会展开。

二、模板为什么会失控:三个真实场景和四个技术根因

理解了指标,还要理解失控是怎么发生的。我复盘过的模板治理失控案例里,触发原因高度集中在三类场景。它们的共同点是:失控不是一次性事件,而是每次局部决策都合理、叠加起来就不合理的累积结果。

1. 场景一:多事业部或并购导致的模板碎片化

一家做智能硬件的公司三年内并购了两家同行,三个研发体系各有自己的项目流程。合并后第一年,平台上出现了 43 个模板,其中 28 个的差异只在两三个字段。没有人主动制造混乱,每个事业部只是想”保留自己的习惯”。

这类碎片化的隐蔽之处在于,它在单个部门视角下完全合理。只有当你尝试做集团级研发效能看板时,才会发现数据根本对不齐。我处理这类问题时,第一步从来不是删模板,而是先把核心字段口径统一,让数据能对齐,再谈模板合并。

2. 场景二:阶段流程被”本地化”改写

比模板数量更危险的是阶段流程被静默改写。比如集团定义的研发流程是”需求,设计,开发,验证,发布”五个阶段,但某事业部为了赶项目,把”验证”合并进了”开发”,理由是”我们测试和开发是同一批人”。表面看只是阶段少了一个,实际上所有按阶段统计的度量指标在这个部门全部失真。

我在一次数据核对里发现,某部门上报的”平均需求交付周期”比兄弟部门短 40%,查到最后发现他们把需求评审这一段的耗时记在了”设计”阶段里,导致需求段的周期被人为压缩。

3. 场景三:模板变更不通知,下游项目静默漂移

第三类场景最隐蔽。模板改版了,新项目用了新版,老项目还在用旧版,而且没人知道自己在用旧版。等到做季度复盘时才发现,同一个指标在不同项目里算法不同。

这类问题往往不是流程问题,而是工具能力问题:平台是否支持模板版本可视化、是否支持变更订阅、是否支持按项目群批量同步。如果这些能力缺失,再严格的流程规范也守不住。

4. 四个技术根因

把场景抽象一层,模板失控的技术根因通常只有四个。我按修复优先级排序,因为它们的修复成本差距很大。

  • 复制而非引用:新建项目时把模板整体复制一份,之后两者再无关联。这是最致命的根因,因为它让”模板”退化成了”初始值”。
  • 字段级联缺失:修改了模板字段,但已经实例化的项目不会收到任何提示,也没有批量同步入口。
  • 权限粒度太粗:项目管理员能改结构,而没有独立的”模板管理员”角色,导致结构性变更不受控。
  • 没有变更订阅:下游消费者(如 BI 报表、效能看板)无法订阅模板变更事件,口径变化无法自动传导。

5. 一组可复现的数据观察

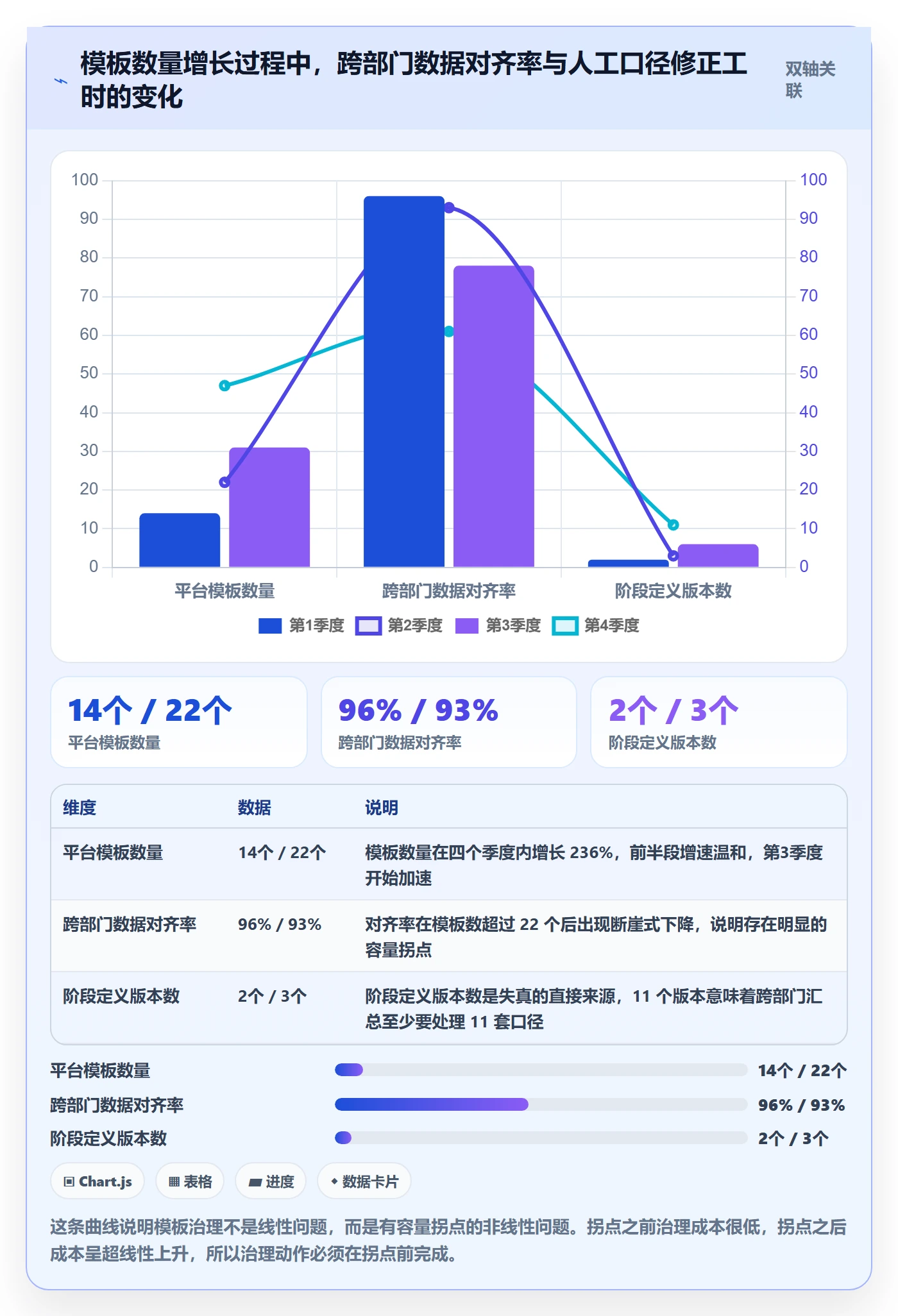

下面这组数据来自我在一个约 600 人规模研发组织做的两次季度复盘(数据已脱敏,属于项目记录而非行业统计)。观察窗口是模板数量从 14 个增长到 47 个的过程。有意思的是,模板数量增长的前半段,数据质量几乎没有下降;拐点出现在第 22 个模板左右。

模板阶段流程与规范:跨部门团队项目模板协同管理关键指标

模板阶段流程与规范:跨部门团队项目模板协同管理关键指标

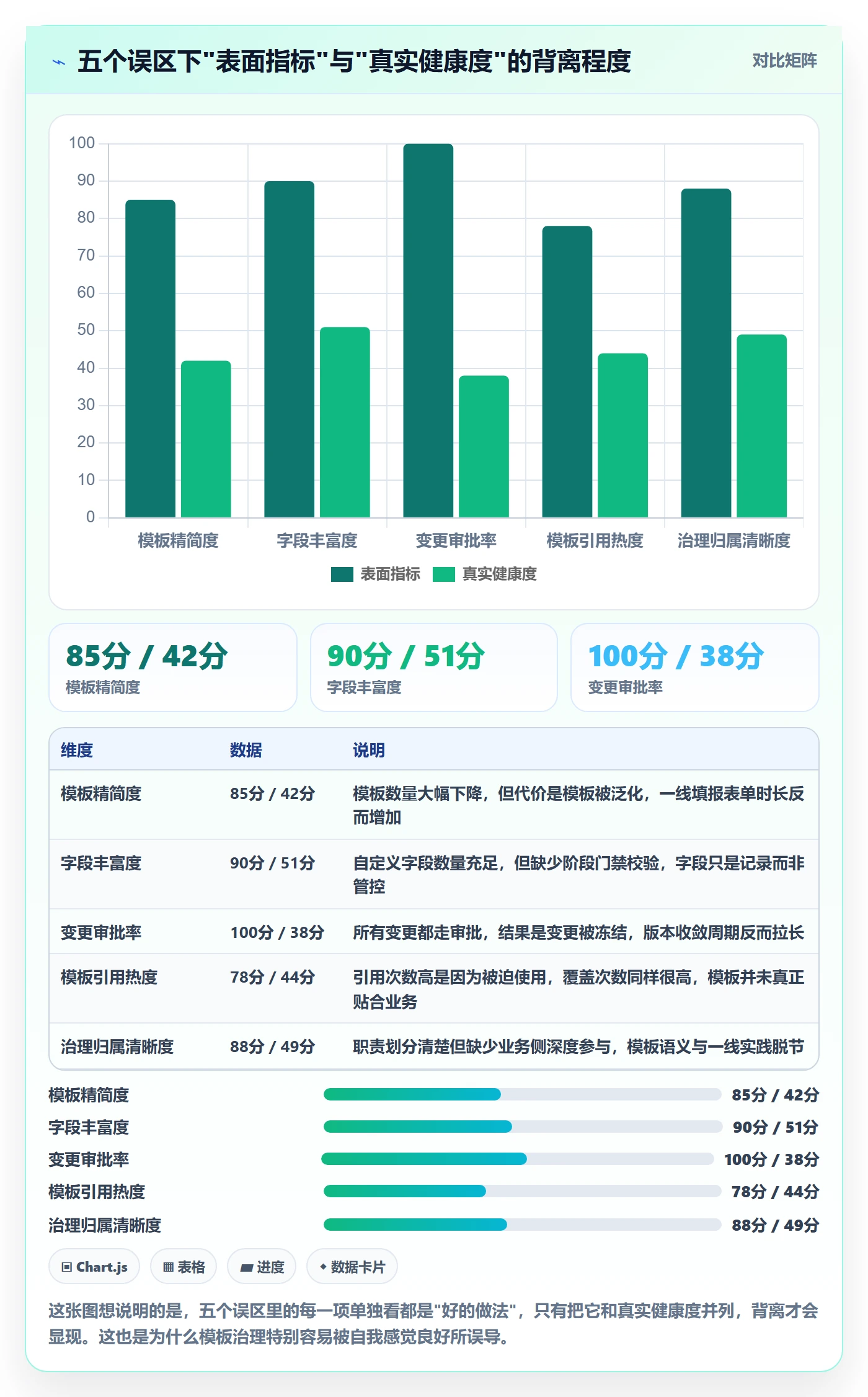

三、拆解五个常见误区

模板治理做不好的团队,往往不是不努力,而是努力错了方向。下面五个误区我在过去三年里反复见到,它们的共同特征是用看起来漂亮的指标替代了真实的健康度。

1. 误区一:把模板数量当作治理成果

“我们把模板从 60 个精简到 12 个”,这句话在汇报里很有冲击力,但它本身不构成成果。如果精简的方式是把所有项目塞进一个泛化模板,那数据质量只会更差。正确的表述应该是”核心字段一致率从 68% 提升到 94%”,而不是模板数量减少了多少。

2. 误区二:把模板当成表单

只配置字段、不定义阶段门禁的模板,本质上是一张表单。它管不了流程,也拦不住风险。我在评估一个平台的模板能力时,第一个看的就是它能不能把阶段流程和交付物校验绑在一起,而不是只看自定义字段够不够多。

3. 误区三:用发布审批代替版本管理

很多团队要求模板变更必须走审批,就以为做了版本管理。审批解决的是”能不能改”,版本管理解决的是”改了之后谁受影响、怎么同步”。这两件事完全不同。没有版本收敛机制的审批,只会把模板冻结在某个过时状态。

4. 误区四:只统计被引用次数,不统计被覆盖次数

引用次数告诉你模板有多受欢迎,覆盖次数告诉你模板有多不贴合。被高频覆盖的模板不是明星模板,而是问题模板。把覆盖操作埋点采集起来,按字段维度统计覆盖热点,通常能直接定位到模板设计的缺陷。

5. 误区五:让 IT 或 PMO 单独治理模板

模板治理本质是业务语义治理,不是系统配置工作。纯 IT 主导会导致模板脱离业务实际,纯 PMO 主导又会缺少平台侧的强制手段。我见到的成功案例,通常是”业务侧定义语义 + PMO 维护版本 + 平台侧保证机制”的三方结构。

模板阶段流程与规范:跨部门团队项目模板协同管理关键指标

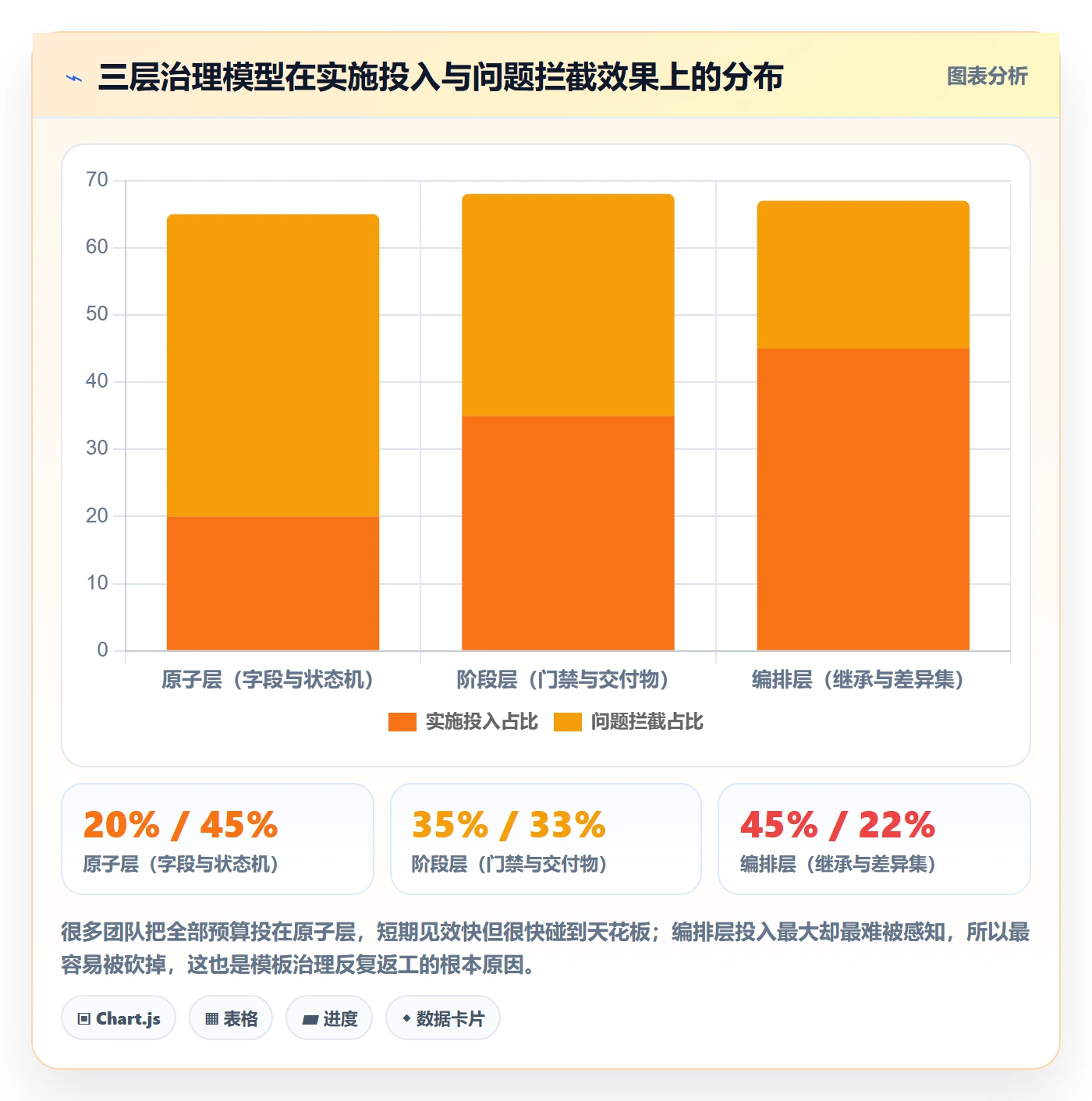

四、专业判断逻辑:原子层、阶段层、编排层

讲完误区,说我自己在项目里用的判断框架。我把模板治理拆成三层,每层解决的问题完全不同,投入结构也完全不同。越往下越稳定,越往上越需要变更管理。

1. 原子层:字段、状态机、权限

原子层是模板的最小构件。它决定了数据能不能对齐,是所有上层能力的地基。我在这层的原则是极度保守:核心字段一旦定义,变更必须走最高级别的评审。因为这一层的改动会污染历史数据,而历史数据无法回滚。

实践上我会要求核心字段不超过 15 个,且必须跨所有模板保持同名同义同类型。像”负责人””计划开始””计划结束””优先级””工时口径”这类字段,一旦出现同名字段不同含义,就是重大事故。

2. 阶段层:阶段门禁、交付物、准入准出

阶段层定义项目在什么阶段、交付什么、满足什么条件才能进入下一阶段。它决定了流程能不能真正被约束。我的经验是阶段数量控制在 4 到 7 个,少于 4 个无法区分风险,多于 7 个一线会开始绕过。

每个阶段至少要有一个可机器校验的门禁条件,比如”单元测试覆盖率不低于 70%””缺陷收敛曲线连续三天下降”。只有人工评审、没有自动校验的门禁,在跨部门协作里几乎必然被稀释。

3. 编排层:模板继承、差异集、变更传播

编排层是跨部门协同真正发生的地方。它决定了模板之间如何复用、如何差异化、变更如何传播。我认为这是三层中价值最高但最容易被忽略的一层。很多平台能做好前两层,但在编排能力上非常薄弱,只能靠人工复制模板来模拟继承。

我判断一个平台编排能力是否合格的三个问题:模板能不能继承?差异能不能以”差异集”形式记录,而不是全量复制?父模板变更能不能按项目群灰度传播?如果这三个问题有两个回答不了,跨部门模板协同基本无从谈起。

4. 该新建模板还是该加字段:一个判断准则

我被问得最多的问题就是这个。我给一线的判断准则只有两条,按顺序执行:

  1. 如果两个场景的阶段门禁完全相同,只是信息项不同,那就加字段(或加可选字段),不要新建模板。
  2. 如果两个场景的阶段数量或门禁条件不同,就必须新建模板或使用差异集,字段级扩展解决不了流程差异。

这条准则背后是我踩过的坑。早年我为了减少模板数量,硬把硬件样机项目的门禁条件塞进软件研发模板,用可选字段做区分。结果是软件项目从不填这些字段,硬件项目天天抱怨校验太松,最后两边都退回到线下 Excel。

5. 差异集才是跨部门协同的核心资产

跨部门场景里,模板永远做不到完全统一,也不该要求统一。真正需要被管理的不是模板本身,而是模板之间的差异集。差异集应该被显式声明、可审批、可审计、可统计。当差异集超过一定规模时,说明这不是模板扩展问题,而是业务流程本身需要分叉。

下面是我在某次落地中使用的模板定义结构(示意,非平台原生语法)。核心思路是把”公共阶段流”和”部门差异集”分开声明,让变更可以只发生在差异集里,不影响父模板。

template:
id: rd-standard-v3

inherit: base-project-v2 # 继承父模板,而非复制

stage_flow: # 阶段层:4-7 个阶段,带机器校验门禁

key: requirement

gate: [需求评审通过, 验收口径已定义]

required_fields: [业务价值, 目标用户, 验收口径]

key: design

gate: [技术方案评审通过]

required_fields: [架构影响面, 回滚方案]

key: develop

gate: [单元测试覆盖率 >= 70%]

key: verify

gate: [缺陷收敛曲线连续3天下降]

key: release

gate: [上线清单完成率 = 100%]

diff_set: # 差异集:只声明差异,不复制全文

hardware:

remove_stage: [develop]

add_stage: [样机试制]

add_field: [样机编号, EMC测试报告编号]

override_gate:

verify: [环境试验通过, 高低温循环通过]

compliance:

add_stage: [合规预审]

required_roles: [法务接口人, 数据保护官]

这个结构带来两个直接好处。第一,父模板改版时,差异集不受影响,收敛周期大幅缩短;第二,差异集本身可以被统计,某个部门的差异集如果持续膨胀,就是流程需要分叉的明确信号,而不是配置问题。

模板阶段流程与规范:跨部门团队项目模板协同管理关键指标

五、具体案例与数据观察:在 PingCode 上做跨部门模板协同

前面讲的是方法,这一节讲落地。我参与过的一家约 1200 人的高端装备制造企业,在 PingCode 上完成了从 43 个模板到 9 个核心模板 + 7 个差异集的收敛。选择这个平台的原因很实际:它主要服务中大型企业及 100 人以上组织,支持私有化部署,而且支持从 Jira 平滑迁移,对国产替代诉求明确的制造业客户来说是一条低摩擦路径。

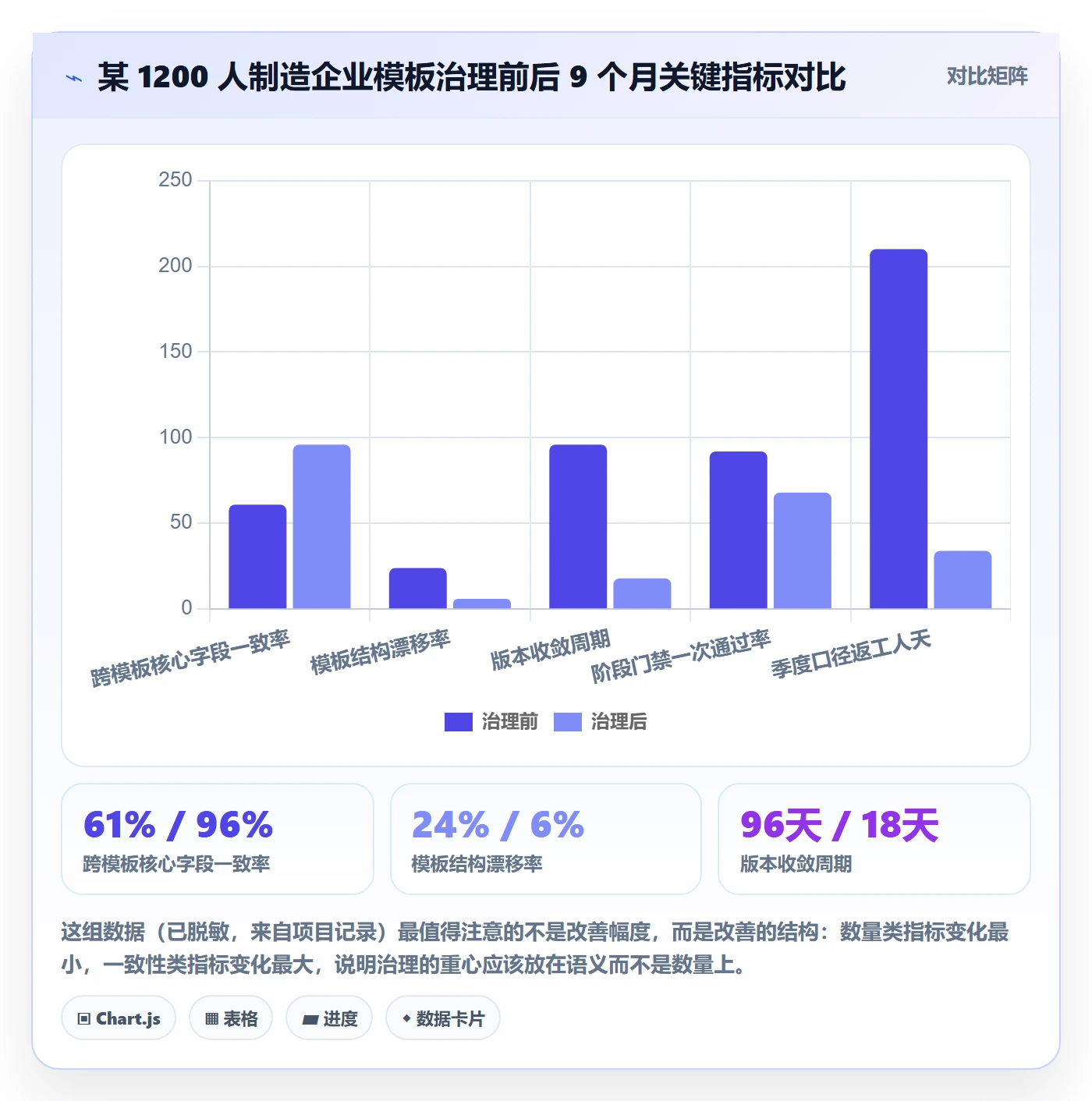

1. 治理前后 9 个月的关键指标变化

这家客户的基线情况很典型:43 个模板,跨模板核心字段一致率 61%,版本收敛周期 96 天,每季度因口径不一致产生的返工约 210 人天。治理动作分三步走:先统一核心字段,再建立差异集机制,最后把模板变更纳入版本发布流程。

9 个月后的数据变化里,最让我意外的不是漂移率下降,而是模板数量只从 43 降到 16(9 个核心 + 7 个差异集),但数据对齐率从 61% 提升到了 96%。这再次证明数量不是关键变量。

模板阶段流程与规范:跨部门团队项目模板协同管理关键指标

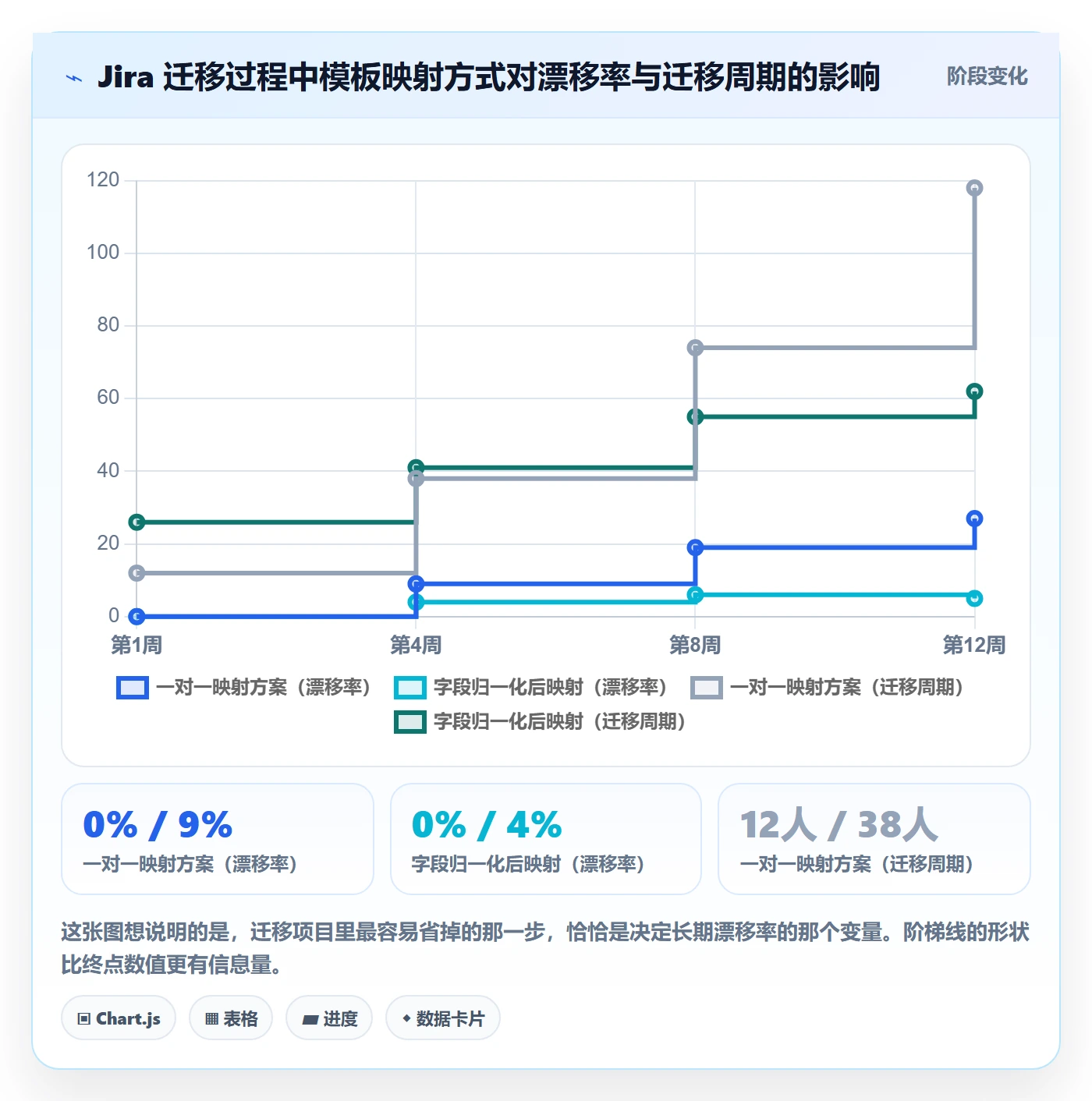

2. 从 Jira 迁移时,模板映射是最容易翻车的一环

这家客户原本使用 Jira,迁移过程中我坚持了一件事:不做一对一模板映射。他们的 43 个源模板里有 28 个只在字段上做区分,一对一映射只会把混乱原样搬到新平台,还会延长迁移窗口。

我们的做法是先做”字段归一化矩阵”,把所有源模板的字段列成一张宽表,标出哪些是语义重复、哪些是真正独有。归一化完成后,43 个源模板自然收敛成 11 组语义族,再做映射就非常清晰。这个前置动作花了三周,但把后续的迁移验证时间压缩了一半以上。

PingCode 支持 Jira 平滑迁移,这一点在实操中体现在工作项类型、状态机和自定义字段的映射上不需要从头设计,但我要提醒的是:工具能平滑迁移结构,不能替你平滑迁移语义。字段归一化这一步,任何平台都替代不了人工判断。

模板阶段流程与规范:跨部门团队项目模板协同管理关键指标

3. 私有化部署下的模板版本管控

制造业客户对数据驻留有硬性要求,所以这家客户采用了私有化部署。私有化环境下,模板治理多了一个普通 SaaS 场景没有的优势:模板变更可以跟版本发布流程绑定。我们把模板定义纳入代码仓库管理,模板变更走 MR(合并请求)流程,评审通过后由流水线自动同步到平台。

这个做法听起来重,但收益很直接:模板变更有了 diff、有了评审记录、有了回滚能力。前面提到的”版本收敛周期从 96 天降到 18 天”,有很大一部分功劳来自这套机制,而不是单纯靠流程规定。

需要说明的是,这套做法对平台的 API 能力有要求。选型阶段我就明确要求模板结构可以通过接口读写,否则一切都是空谈。这也是我在做国产替代选型时会重点验证的一项能力。

六、不同情况下的行动建议

方法论不分规模,但落地节奏必须分规模。下面四类情况是我实际处理过的最典型的,建议动作按优先级排序,不是并列关系。

1. 100 到 300 人:先把字段口径钉死,别碰流程

这个规模的组织,跨部门摩擦主要来自字段口径,不是流程差异。我的建议是先做一件事:列出 10 到 15 个跨部门必用的核心字段,在全平台统一定义。这一步通常两周内能完成,收益立竿见影。

流程层面暂时不要做强制门禁。300 人以下的组织流程弹性大、变化快,过早固化阶段流程会造成大面积绕过。把精力放在数据能对齐上,等组织规模上来再补流程。

2. 300 到 1000 人:建立分层治理和模板管理员角色

这个规模是模板治理的分水岭,因为开始出现”改一个模板影响几十个项目”的情况。核心动作有三个:设立独立的模板管理员角色、把项目建项目的默认方式从复制改为引用、建立模板变更的版本发布节奏(建议双周一次,不要随到随改)。

我特别建议在这个阶段引入漂移率看板。300 到 1000 人区间的组织,问题往往不是不知道有漂移,而是不知道漂移发生在哪些字段上。

3. 1000 人以上或多法人:差异集机制加私有化部署

这个规模的组织基本不可能做到模板统一,也不该追求统一。核心动作是建立差异集机制,并把模板定义纳入版本控制。多法人场景还要额外考虑跨组织的数据可见性和模板权限边界。

私有化部署在这个阶段往往成为硬需求,因为涉及数据驻留、内网集成和审计合规。选型时我会重点验证三件事:模板结构能否通过接口管理、模板权限能否按组织单元隔离、变更能否灰度分批。

4. 正在从其他平台迁移:先做字段归一化,再做映射

迁移项目的最大陷阱是急于把数据搬过去。我的建议是把迁移拆成两段:第一段只做字段归一化和模板语义族划分,不写任何迁移脚本;第二段才做结构映射和数据搬运。第一段通常占总工期的 25% 到 35%,但它决定了迁移后的模板质量。

团队规模 第一优先级动作 建议治理投入 暂时不要做的事
100-300 人 统一 10-15 个核心字段口径 2 周内完成,之后每月 4 人时 强制阶段门禁、多级审批
300-1000 人 复制改引用 + 设立模板管理员 1 名兼职管理员,季度 40 人时 追求模板数量精简
1000 人以上 / 多法人 差异集机制 + 模板纳入版本控制 1 名专职 + 平台侧接口支持 全集团强制单一模板
平台迁移中 字段归一化矩阵(先于映射) 占总工期 25%-35% 一对一模板映射

模板阶段流程与规范:跨部门团队项目模板协同管理关键指标

七、不同情况下的取舍

模板治理没有”全都要”的解法。下面五组取舍是我在项目里反复面对的真实两难,每组我都给出自己的默认选择,但要说清楚它适用和不适用的情况。

1. 标准化程度 vs 一线灵活性

我的默认选择是核心字段强标准化,流程弱标准化。字段决定数据能不能汇总,必须统一;流程决定执行效率,应该给一线空间。反过来说,如果一个组织的数据消费需求很弱(比如不做跨部门效能度量),那字段也可以放松。

2. 集中治理 vs 部门自治

我的默认选择是集中定义语义,自治定义差异。语义指字段含义和阶段含义,这些必须集中;差异指具体阶段配置和字段组合,可以下放。如果组织处于高速并购期,我会进一步放权,因为此时强行统一会严重拖慢整合节奏。

3. 字段多 vs 字段少

我倾向少。核心字段 15 个以内,可选字段按模板差异集管理。字段越多,填报成本越高,数据质量反而越低。唯一的例外是有外部合规要求的行业,此时字段多是被迫的,那就必须在填报体验上做补偿,比如自动带出、批量填充。

4. 模板继承 vs 模板复制

这个问题没有取舍空间。只要平台支持继承,就永远不要用复制。复制的唯一合理场景是彻底脱离治理的实验性项目,而且应该被标记为临时项目并设置过期时间。

5. 高频小改版 vs 低频大改版

我的默认选择是双周节奏的小改版。改版频率过低会导致变更积压、影响面扩大;频率过高则版本收敛跟不上。双周是多数 300 人以上组织能承受的节奏。如果版本收敛周期超过 21 天,就应该降低改版频率,而不是提高。

模板阶段流程与规范:跨部门团队项目模板协同管理关键指标

八、30 天启动清单:从今天开始能做什么

如果你读到这里的结论是”我们该动手了”,下面是我实际用过的 30 天启动路径。它不是完整治理方案,而是让你在 30 天内拿到第一组可信数据,从而判断后续投入方向。

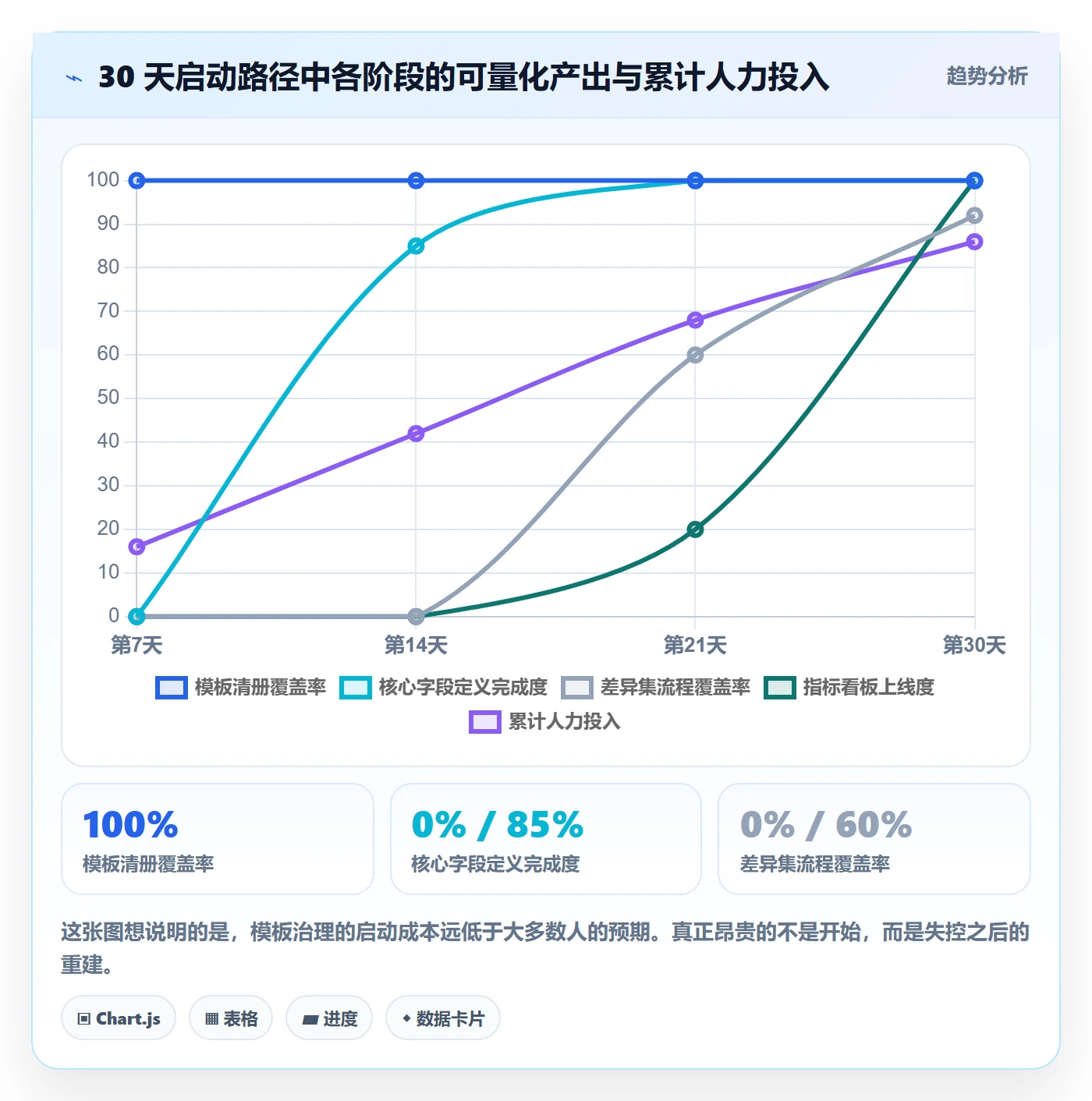

1. 第 1 到 7 天:盘点与测量

不要先动手改,先测量。导出全部模板清单,统计每个模板的实例数、最近一次结构变更时间、以及被本地覆盖的字段频次。这一步只需要查询权限,不需要任何审批。

产出物是一张模板清册,包含模板名、实例数、结构版本、覆盖热点字段。这张表会在后续所有讨论里反复用到。

2. 第 8 到 14 天:定义核心字段白名单

召集各业务线代表开一次两小时的会议,目标只有一个:确定 10 到 15 个跨部门核心字段及其精确定义。会上必须有争议解决机制,不能把分歧留到会后。

产出物是一份字段定义文档,每个字段要写清类型、取值规则、责任人角色和统计口径。统计口径这一项最容易被跳过,也最容易在三个月后引发争议。

3. 第 15 到 21 天:建立差异集与变更流程

不再允许直接修改模板结构。所有结构性变更走差异集申报,由模板管理员统一评审。同时把项目创建的默认方式从复制切换为引用。

这一步会遇到阻力,主要来自习惯了自由配置的项目管理员。我的应对方式是给他们保留”临时扩展”通道,但必须设置有效期,到期自动回收。

4. 第 22 到 30 天:上线漂移率与收敛周期看板

把漂移率、版本收敛周期、字段一致率三个指标做成日更看板,向所有项目管理员开放。不需要做复杂的可视化,一张趋势图加一个异常清单就够。

第一个月的数据不用追求好看,它的作用是建立基线。没有基线的治理,本质上是在凭感觉开会。

模板阶段流程与规范:跨部门团队项目模板协同管理关键指标

结语:模板治理的本质是语义治理,不是配置治理

回到开头那家 860 人的集团。他们的问题从来不是模板太多,而是没有人对”完成”这个词的定义负责。模板只是语义的载体,治理的对象始终是语义。当你把注意力从”我们有几个模板”转向”我们的字段口径漂移了多少”,很多争论会突然变得可以解决。

我在这篇文章里给出的六个指标里,如果你只打算先做一件事,我的建议是统计模板漂移率。它最容易采集,最能反映真实问题,也最适合作为跨部门沟通的起点。等漂移率有了三个月的数据,再决定要不要动阶段流程和差异集机制。

最后提醒一点:模板治理不是一个能”做完”的项目。它更像是一种持续的运维能力,需要有人定期看数、定期收敛。规模越大,这个角色越不能省。对于 100 人以上的组织来说,把模板治理当成一项有负责人、有指标、有节奏的常规工作,比一次性做一次漂亮的治理动作重要得多。

常见问题解答(FAQ)

1. 跨部门项目模板到底要统一到什么程度,哪些阶段流程必须强控、哪些可以放开?

我们公司研发、产品、市场、交付四个部门原来各有一套项目模板,合并到某项目管理平台后,立项会上经常为这个阶段要不要评审、交付物传到哪吵半天。我作为PMO,既怕模板管得太死被业务骂拖慢节奏,又怕放太松导致跨部门协作失控,所以想知道有没有可量化的分级标准。

建议按阶段字典、准入准出、交付物、评审审批四层做分级统一,不要一刀切。判断依据是:跨2个以上部门、周期超过4周、涉及外部交付或合规审计的项目,至少统一到第三层,即阶段名称、里程碑、准入准出条件、交付物模板和评审清单必须一致;单部门内部小迭代可以只统一阶段字典和里程碑。

可执行做法是先建一张阶段字典表,把需求、方案、开发、测试、验收等阶段拆成唯一编码,禁止同义命名;再给每个阶段设准入准出检查点,强控项只保留进入条件、退出交付物、评审结论三类,其余字段允许项目组自定义。数据口径上,阶段命名一致率等于使用统一阶段字典的项目数除以跨部门项目总数,目标不低于90%;

准入准出完整率等于有明确进入和退出条件的阶段数除以阶段总数,目标不低于85%。如果低于这两个值,先修模板而不是催项目组填表。

2. 模板阶段流程规范落地后,应该看哪些关键指标才能判断有没有效果?

我们上线模板后,领导每周都问流程规范到底有没有用,但我手里只有模板下载次数和项目数量,感觉说明不了问题。我担心只看使用率会变成大家为了填而填,所以想搞清楚到底该盯哪些指标、数据怎么取。

不要只看模板使用率,要看流转效率、质量、协同、负担四类指标。流转效率看阶段平均流转时长和里程碑准时率,口径建议取中位数而不是平均数,避免个别长尾项目拉偏;质量看评审一次通过率、阶段返工率、缺陷逃逸率,返工率等于阶段评审后因交付物不合格退回的次数除以该阶段评审总次数;

协同看跨部门任务等待时长、交付物按时提交率、评论响应时长;负担看模板填写耗时、审批等待时长、无效审批占比。判断依据可以用前后三个迭代对比:如果阶段流转时长下降10%以上、返工率下降15%以上,且模板填写耗时没有增加超过20%,说明规范在提效;

如果填写耗时增加超过20%、返工率下降不到10%,基本就是形式主义,要合并或删减检查点。

3. 跨部门团队项目模板的复用率和遵守率怎么统计,才不会被刷数据?

我们某项目管理平台里模板被复制了很多次,但真正按阶段流程走的项目并不多,月底汇报时各部门都拿复制次数说事。我作为流程负责人,很怕指标看起来漂亮但实际不可信,所以想知道复用率和遵守率应该怎么定口径。

把复制模板和有效复用分开。有效复用率等于从模板创建、并且至少完成一个阶段流转和一次阶段评审的项目数除以同期新建项目总数;只复制不流转的不计入。

遵守率按检查点加权计算,而不是按项目数简单平均:遵守率等于各阶段通过检查点权重之和除以应检查点权重之和,阶段门禁、退出交付物、评审结论权重可以设为3、2、1,普通字段权重为0.5或不计。防刷数据要加三个校验:一是交付物与模板字段匹配率,低于80%的项目标记异常;

二是阶段跳过率,未经评审直接进入下一阶段的比例超过10%要复盘;三是模板漂移率,项目组私自修改核心阶段或删除必填交付物的次数除以项目数。汇报时同时给出有效复用率、加权遵守率和异常率,才能看出真实协同质量。目标值建议有效复用率不低于70%,加权遵守率不低于80%,异常率低于5%。

4. 模板更新后,跨部门团队还在用旧版本,怎么用指标监控并推动同步?

我们每次调整阶段流程,总有人继续用旧模板,等到评审时才发现交付物不对,跨部门又互相甩锅。我既不想天天发通知催,又不能让旧模板一直留在某项目管理工具里,所以想知道有哪些指标能提前预警。

先做版本治理,再做指标监控。版本治理包括:发布新模板时设置旧模板只读、给出字段迁移映射表、保留一个过渡期,核心阶段变更的过渡期建议不超过30天,普通字段调整不超过14天。监控看四个指标:新版本采用率等于新版本发布后30天内新建项目使用新版本的项目数除以同期新建项目数,目标不低于80%;

旧版本残留率等于过渡期后仍引用旧版本的在建项目数除以在建项目总数,目标低于10%;迁移完成率等于已完成字段或交付物映射的项目数除以需要迁移的项目数;版本漂移率等于项目组自行修改核心阶段、删除必填字段或新增未审批门禁的项目数除以项目总数。

推动同步时,把新版本采用率和旧版本残留率放到跨部门周会看板,按部门拆分;对残留项目不直接批评,而是先看是否因为模板不适用,若是则开快速变更通道,若是习惯问题则在下一次阶段评审前强制切换。指标连续两周不达标时,暂停该部门新建旧版本项目,只允许存量项目走完当前阶段。

读者评论

闫
闫清越

六个指标里漂移率最难拿真实数据。字段和状态机的本地改动,不少项目管理工具根本不记操作日志,只能靠季度巡检人工比对。我们试过让管理员自报,结果全是零。要真设 15% 的告警线,得先确认平台有没有结构变更的审计留痕,否则这个指标本身就不成立。

周
周浩然

个模板的拐点我觉得跟组织形态关系很大。我们是 150 人单一产品线,模板 30 多个也没出现对齐率断崖,因为大家在一个楼层,口径靠喊。换成多事业部 300 人以上,可能十几个就开始飘。这个阈值当经验参考可以,直接挂进 PMO 考核就危险了。

杨
杨帆

四个技术根因里至少三条在选型时就锁死了。复制而非引用、没有变更订阅,后期靠流程规范基本补不回来。我现在把“模板是否支持引用式继承、变更能否灰度到项目群”当成选型硬指标,再谈管理规范。顺序反了,规范写得再细也是纸面的。

文章包含AI辅助创作:模板阶段流程与规范:跨部门团队项目模板协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/294320

赞 (0)
飞飞飞飞
模板复用管理方法大全:跨部门团队项目模板协同管理落地清单
上一篇 1小时前
项目模板模板权限教程:跨部门团队协同管理,避坑指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
