项目延期,通常不是某个人“执行力不够”,而是项目在开始时就没有形成一套可运行的管理系统。《10步打造完美项目管理指导手册:从新手到专家的必备指南》真正要解决的,不是如何把任务填进日历,而是如何把目标、范围、责任、资源、风险、沟通和验收串成闭环。我的判断是:一个项目只要能在每个关键阶段留下明确输出物,并且能及时处理偏差,即使不使用复杂方法论,也能显著减少返工和临时救火。
一、先讲核心结论:项目管理不是排期,而是持续对齐
1. 项目经理真正管理的是五种不确定性
新手往往把项目管理理解为“安排任务、催进度、开会议”。这些动作当然必要,但它们只是表层工作。项目负责人真正要管理的是五种不确定性:目标是否一致、范围是否失控、资源是否足够、任务是否存在隐藏依赖,以及风险是否会在交付前集中爆发。
我在项目复盘中经常看到一种现象:任务表看起来完成率已经达到80%,但项目仍然无法上线。原因通常不是任务数量不够,而是剩下的20%集中在审批、联调、验收、数据校验等关键路径上。任务完成率不等于项目完成度,关键路径完成率才更接近真实进度。
2. 一套可执行流程必须有四个组成部分
- 动作:这一阶段具体要做什么,而不是停留在原则描述。
- 输出物:做完以后留下什么文件、清单、决定或记录。
- 检查点:如何判断这一阶段达到可以进入下一阶段的标准。
- 纠偏动作:如果检查不通过,应缩小范围、增加资源、调整时间,还是重新决策。
缺少输出物的项目管理容易变成口头协作;缺少检查点的项目管理容易把问题推迟到最后;缺少纠偏动作的项目管理,只能在延期后被动解释。下面的10步流程,核心就是把这四个部分嵌入项目生命周期。

二、为什么很多项目一开始就埋下延期原因
1. 真实场景:大家都同意做项目,却没有同意项目是什么
以一次线上营销活动为例,市场部门认为项目目标是获得更多线索,产品部门认为目标是验证新功能,销售部门则希望活动结束后直接产生商机。三方都说“活动要成功”,但对成功的定义完全不同。
如果项目负责人没有在立项阶段把目标、交付物和边界写下来,后续每个部门都会按照自己的理解推进。页面不断增加功能,内容不断增加渠道,数据团队临时提出新的埋点要求,最后项目延期并不意外,因为项目实际上一直在变化。
2. 复杂组织中的问题不只来自任务数量
对于100人以上的组织,项目通常涉及多个部门、多个审批层级和多个系统。任务数量增加只是表面变化,更难处理的是沟通链条变长、决策速度变慢、权限边界更复杂,以及同一个人同时参与多个项目。
这也是我在中大型企业项目中更重视“责任矩阵”和“决策路径”的原因。一个任务即使已经指定执行人,如果没有明确最终决策人,仍然可能在评审、验收或变更环节反复等待。
当项目涉及研发、测试、产品、市场、采购或合规部门时,使用某项目管理平台统一维护任务、依赖、版本和风险,通常比依赖邮件、即时聊天和个人表格更稳妥。对于有数据隔离、内网访问或合规要求的企业,支持私有化部署的方案更容易纳入现有IT治理体系;如果组织正在从海外工具迁移,也应重点评估数据迁移、权限映射和历史记录保留,而不是只比较界面功能。

三、最常见的项目管理误区
1. 误区一:目标写得很积极,却无法验收
“提升品牌影响力”“打造高质量平台”“提高用户满意度”都可以作为方向,但不能直接作为项目目标。它们缺少时间范围、对象、交付成果和判断标准,项目结束时很难回答“到底完成没有”。
更有效的写法是把方向转化为可验收结果。例如,将“提升活动效果”改写为“在6周内完成活动页面、内容素材、投放配置和数据看板上线,并确保核心事件埋点通过验收”。这类目标未必代表最终业务结果,却能够准确界定项目交付责任。
2. 误区二:把所有事情都列出来,却没有拆出关键路径
任务清单越长,不代表计划越专业。把“完成宣传”“做好测试”“推进上线”列成三行,只是记录了愿望,没有描述实际工作。任务必须拆到能够估算、分派、验收的颗粒度。
另一方面,拆解也不能无限细化。如果一项任务只能耗时半小时,却需要单独审批、单独汇报和单独更新状态,管理成本可能超过任务价值。我的经验是:任务拆到单个负责人能够在一个工作周期内说明进展,并且能明确交付物,通常就足够了。
3. 误区三:把最乐观的工期当作承诺工期
很多排期是这样产生的:执行人被问“最快多久能做完”,然后项目表直接填入这个数字。问题在于,最快工期往往只代表没有等待、没有返工、没有临时任务的理想状态。
更稳妥的做法是记录估算假设。例如,开发任务估算为5个工作日,前提是接口文档已确认、测试环境可用、需求不再变化。如果这些前提没有满足,工期就不应被当作固定承诺。
4. 误区四:会议很多,但没有形成决策
会议纪要如果只有“讨论了页面设计”“同步了项目进度”,对项目帮助很小。有效纪要至少要记录决定、责任人、截止时间和未决问题。
我通常会把会议内容分为三类:已经决定的事项、需要补充信息后决定的事项、暂时不进入本期范围的事项。第三类尤其重要,它能阻止项目在执行过程中不断吸收新需求。
5. 误区五:用工具掩盖管理问题
甘特图、看板、燃尽图和自动提醒都很有价值,但工具不能替代目标判断、优先级取舍和跨部门决策。一个任务如果没有明确完成标准,放到再漂亮的看板里,也只是把模糊问题可视化。
工具的作用是降低信息成本,不是替项目负责人做管理决策。选型时,我更关注权限、审计、数据迁移、私有化能力、接口能力和团队使用习惯,而不是功能列表的长度。
四、10步建立一套可以执行的项目管理流程
1. 明确项目背景与立项理由
第一步不是建立任务列表,而是回答“为什么现在要做”。项目背景应说明业务问题、机会、约束和不行动的代价。背景越清楚,后续遇到资源冲突或范围争议时,越容易回到项目初衷做判断。
建议形成一页纸立项说明,至少包含项目名称、发起人、问题描述、预期收益、时间约束、预算边界和主要风险。若项目只是因为“领导提出了要求”而启动,也要继续追问领导希望解决的具体问题是什么。
(1)完成标准
- 项目负责人能用两分钟说明项目要解决的问题。
- 发起人、执行团队和主要业务方对立项原因没有明显分歧。
- 已记录不做项目可能带来的影响。
2. 定义目标、范围和成功标准
目标负责说明结果,范围负责说明边界,成功标准负责说明验收。三者缺一不可。只有目标没有范围,项目会不断膨胀;只有范围没有标准,团队会交付一个“看起来完成”的结果;只有标准没有背景,团队可能为了指标而忽略业务价值。
我建议把范围拆成“本期包含”和“本期不包含”两栏。尤其对于产品、营销和软件项目,明确排除项往往比列出包含项更能降低争议。
(1)目标表的实用写法
| 字段 | 不推荐写法 | 推荐写法 |
|---|---|---|
| 业务目标 | 提升活动效果 | 在指定周期内完成活动上线并获得可追踪的有效线索 |
| 交付物 | 完成平台建设 | 完成页面、接口、权限、测试报告和上线说明 |
| 验收标准 | 业务方满意 | 关键流程通过测试,缺陷达到约定等级,业务方完成书面确认 |
3. 识别利益相关者并建立沟通机制
项目参与者不等于利益相关者。项目成员是实际执行工作的人,而利益相关者还包括发起人、审批人、客户、受影响部门、合规人员和最终使用者。
我会先画出一张简化的利益相关者地图,再决定沟通频率。高影响、高关注的人需要参与关键决策;高影响、低关注的人需要定期收到状态和风险信息;高关注、低影响的人适合接收明确的工作安排和进展通知。
| 角色 | 最关心的信息 | 推荐沟通方式 |
|---|---|---|
| 项目发起人 | 目标、重大风险、资源和决策 | 阶段汇报、风险升级 |
| 执行成员 | 任务、依赖、完成标准和截止时间 | 任务系统、短会、即时更新 |
| 业务验收人 | 交付范围、质量、变更和验收节点 | 评审会、验收单、变更记录 |
| 受影响部门 | 流程变化、上线时间和操作要求 | 公告、培训、上线通知 |
4. 用WBS拆解交付物
工作分解结构的核心不是把工作写得更碎,而是从最终交付物倒推所需工作。对于线上营销活动,可以先拆为策划、内容、设计、开发、投放、监测和复盘,再继续拆到具体任务。
一项合格任务应该能回答四个问题:谁负责、什么时候开始、什么时候结束、怎样算完成。如果任务名称里有“推进”“完善”“优化”“做好”等模糊词,通常还需要继续拆解。
(1)任务颗粒度判断
- 太粗:完成活动页面。
- 合适:完成页面信息架构、视觉稿、前端开发、兼容性测试和上线验收。
- 太细:调整按钮左边距2像素。
我更倾向于以交付物为中心管理任务,而不是以动作数量为中心。因为项目最终需要的是可验收成果,而不是一长串“做过什么”的记录。
5. 明确责任、审批和决策边界
“大家一起负责”是项目管理中最危险的表述之一。多人参与可以,但每个关键任务必须有一个最终负责者。执行者负责完成工作,最终负责者负责结果,审批者负责授权,知会对象负责同步。
责任矩阵不应只在项目启动时填写一次。发生人员变动、范围变化或组织调整时,必须及时更新。否则任务表显示的负责人可能已经没有权限、时间或资源完成工作。
6. 估算工期、资源与成本
估算时不要只问“这个任务需要几天”,还要问“在什么条件下需要几天”。同一个开发任务,如果接口已经确认、测试环境已经准备好,和需求仍在讨论、同时被三个项目抢占资源,实际工期可能完全不同。
常见方法包括类比估算、参数估算和三点估算。三点估算可以把乐观、最可能和悲观情况同时记录下来。若采用PERT常见加权方式,可用“(乐观估算+4×最可能估算+悲观估算)÷6”计算参考值,但它只是辅助判断,不应被当成绝对承诺。
(1)估算表建议字段
| 任务 | 乐观工期 | 最可能工期 | 悲观工期 | 关键假设 |
|---|---|---|---|---|
| 接口开发 | 3天 | 5天 | 8天 | 接口文档已确认,测试数据可用 |
| 页面设计 | 2天 | 4天 | 6天 | 品牌规范和内容素材齐全 |
| 验收测试 | 2天 | 3天 | 5天 | 缺陷等级和验收人已确定 |

7. 识别依赖关系并制定进度计划
任务之间不是简单的先后顺序。设计完成后开发才能开始,测试环境准备可以与开发并行,渠道审核可能在素材确认后独立推进。只有把这些关系画出来,项目负责人才能知道哪些延期会真正影响交付日期。
排期时至少要标出四类内容:任务、负责人、依赖、里程碑。里程碑不是普通任务的另一种颜色,而是一个阶段性判断点,例如“需求冻结”“设计评审通过”“测试完成”“正式上线”。
如果项目存在大量并行任务,我建议优先识别关键路径,再处理非关键任务的优化。关键路径上的一天延期,可能直接影响最终交付;非关键任务即使延迟一天,只要仍在浮动时间内,也未必需要立即升级。

8. 召开启动会议并正式进入执行
启动会议的价值不是让所有人认识彼此,而是建立项目的共同事实。会议应明确目标、范围、交付物、角色、时间节点、风险、沟通节奏和变更规则。
我通常会要求会议结束前形成三份记录:已经确认的事项、仍待确认的问题、下一步行动项。每个行动项都要有责任人和截止时间,否则会议只是产生了更多信息,没有产生推进力。
(1)启动会议检查清单
- 项目目标和成功标准是否被业务方确认。
- 本期不做的内容是否已经说明。
- 关键任务和关键依赖是否有人负责。
- 风险升级条件和决策人是否明确。
- 周报、评审、验收和变更记录放在哪里。
9. 监控进度、风险和变更
执行阶段最重要的不是让状态一直显示绿色,而是尽早发现黄色和红色信号。项目周报至少应包含已完成事项、下周期计划、进度偏差、风险、阻塞事项、待决策问题和需要协调的资源。
当任务延期时,我不会先问“为什么没有完成”,而会先问四个问题:它是否在关键路径上、延期是否会传导、有没有可替代资源、范围和交付时间是否可以调整。这样做能避免把所有问题都简单归因于个人执行。
变更也不能只记录“需求变了”。每次变更都应该说明变更内容、提出人、原因、影响范围、增加的工期或成本、决策结果以及未被纳入的内容。

10. 完成验收、复盘与知识沉淀
项目完成不等于最后一个任务被标记为“已完成”。真正的收尾包括交付物验收、遗留问题处理、权限和资源清理、数据归档、合同或预算结算,以及经验沉淀。
复盘不能变成责任追究会。有效复盘应把问题分为目标问题、流程问题、资源问题、协作问题和技术问题,再判断哪些问题可以通过模板、规则或系统机制提前避免。
(1)复盘问题
- 哪些工作按计划完成,背后的条件是什么。
- 哪些任务出现偏差,偏差在什么时候已经可以被发现。
- 哪些风险被提前处理,哪些风险直到最后才暴露。
- 哪些会议、表格或工具真正帮助了决策。
- 下一个类似项目要保留、停止和新增什么做法。

五、用一个6周项目看懂10步如何落地
1. 案例背景与原始问题
下面使用一个虚拟案例,数据仅用于演示方法,不代表某家真实企业。某团队计划在6周内上线一次线上营销活动,参与部门包括市场、产品、设计、研发、销售和数据团队。
项目最初的目标只有一句话:“尽快上线活动,提升获客效果。”这句话没有说明活动面对谁、交付什么、如何验收,也没有说明哪些渠道和功能不在本期范围内。
如果直接进入执行,团队可能会在第一周讨论页面,在第二周补充营销文案,在第三周提出新的报名流程,在第四周才发现数据看板没有定义指标。表面上每个人都在做事,实际上项目没有形成共同边界。
2. 把模糊目标改成可管理目标
项目负责人将目标改写为:在6周内完成活动策划、页面、报名流程、内容素材、投放配置和数据监测上线;活动上线前完成核心流程测试和业务验收;本期不包含会员体系改造和销售自动分配规则。
这个目标仍然没有承诺最终线索数量,因为线索结果还会受到渠道预算、市场环境和销售跟进影响。但它已经明确了项目团队必须交付的内容,也为后续验收提供了依据。

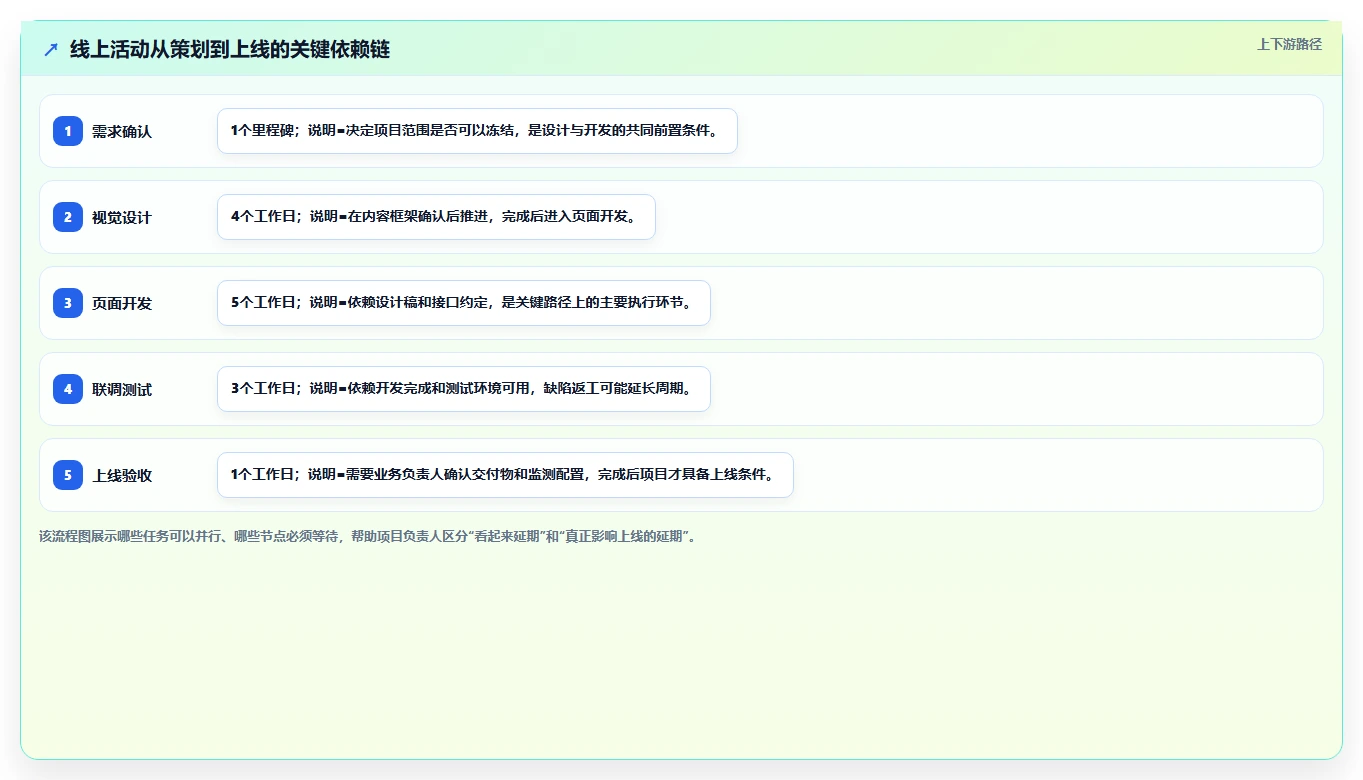

3. 建立WBS和关键路径
| 工作包 | 主要任务 | 负责人 | 关键依赖 | 验收结果 |
|---|---|---|---|---|
| 活动策划 | 确定主题、规则、用户路径 | 市场负责人 | 业务目标确认 | 策划方案通过评审 |
| 页面与内容 | 页面设计、文案、素材制作 | 设计负责人 | 活动规则确认 | 设计稿和素材包确认 |
| 技术实现 | 报名流程、接口、权限和数据事件 | 研发负责人 | 设计稿与接口约定 | 测试环境可用 |
| 投放与监测 | 渠道配置、数据看板、告警规则 | 数据负责人 | 页面地址和事件定义 | 监测链路通过验收 |
4. 模拟一次延期后的调整
假设研发在第四周发现外部接口无法按时提供,原计划需要追加4个工作日。项目负责人有四种选择:等待接口、增加研发资源、先上线不依赖接口的版本,或者缩小本期功能范围。
如果该接口位于关键路径上,继续维持原计划就不现实。经过评估,团队决定将复杂的自动分配功能移到下一期,保留报名、数据采集和基础通知功能,同时安排数据团队提前完成看板配置。最终新增延期从4天降为1天。
这里的关键不是“通过加班追回进度”,而是把延期拆成范围、依赖和资源问题,再用可见的取舍恢复项目可控性。

六、如何选择工具:先看管理问题,再看产品功能
1. 小型项目不必一开始就上复杂系统
如果项目只有3到5个人、周期不超过两周、任务依赖很少,一页纸项目简报加一张任务表可能已经足够。此时最重要的是目标、负责人和截止时间,不是建立复杂的权限和报表体系。
但即使是小项目,也不建议只依赖聊天记录。聊天工具适合即时沟通,不适合长期保存任务状态、变更原因和验收证据。最小配置应至少保留目标表、任务清单、风险清单和验收记录。
2. 中大型组织更应关注治理能力
当组织超过100人,或者一个项目同时涉及研发、产品、市场、采购和合规,工具选择就不应只看看板是否好用。更重要的评估维度包括:
- 是否支持组织、项目、团队和个人多层级权限。
- 是否能统一管理需求、任务、缺陷、版本、风险和文档。
- 是否支持跨项目查看资源冲突和关键依赖。
- 是否提供操作记录、审批记录和变更追踪。
- 是否支持接口集成,避免数据长期分散在多个系统。
- 是否支持私有化部署,以满足数据隔离、内网和合规要求。
- 如果替换海外工具,是否支持历史数据迁移、权限映射和团队平滑切换。
以PingCode为例,它更适合中大型企业和100人以上组织评估研发及协同管理场景。其选型价值不应只看功能数量,还要重点验证私有化部署能力、Jira平滑迁移能力、权限模型、数据导入完整度和实际使用成本。对于正在推进国产化替代的企业,这些因素往往比单个功能按钮更重要。
3. 工具选型必须做真实场景试用
我不建议只让厂商演示标准流程。更有价值的试用方式,是拿组织中一个真实项目做迁移测试,至少验证四件事:能否导入历史数据、能否建立现有角色权限、能否还原关键工作流、能否让一线成员在一周内完成日常更新。
如果工具只能在演示环境里表现良好,却无法承载真实审批、异常状态和跨部门协作,正式上线后很容易出现“系统有了,大家仍然用表格”的结果。

七、不同项目类型的执行方式不能完全相同
1. 产品和研发项目
研发项目通常具有较多技术依赖和不确定性。除了需求、任务和工期,还要关注版本、缺陷、环境、代码评审、发布窗口和回滚方案。
这类项目适合建立从需求到发布的可追踪链路。每个需求都应能关联到任务、测试结果和发布版本。若需求频繁变化,应使用迭代计划和变更记录,而不是不断修改原始任务名称。
2. 市场和运营项目
市场项目的外部变量更多,例如渠道审核、素材合规、供应商交付和活动规则变化。项目负责人应把“等待时间”单独列出来,不能只计算实际制作时间。
例如,一套广告素材制作可能只需要两天,但平台审核、修改和重新提交可能需要三到五天。如果计划只写制作工期,最终延期会被错误归因于设计团队。
3. 制造、交付和供应链项目
这类项目应特别重视物料、设备、供应商、质量检验和现场条件。任务表之外,还需要设置批次、检验点和异常处理规则。
如果采购到货是关键前置条件,应在项目启动阶段确认供应商承诺、替代物料和最晚决策日期。不要等到交付前才发现某个小部件没有备选方案。
4. 合规和政务类项目
合规类项目的审批链条通常比普通项目更长,且某些节点不能通过并行方式压缩。此时项目计划应保留证据链,包括提交时间、反馈意见、修订版本和最终批准记录。
这类项目不适合单纯追求速度。可审计、可追溯和可解释,往往比提前一两天完成更重要。
八、不同情况下的行动建议与取舍
1. 项目即将延期时
先判断延期是否影响关键路径,再决定行动。若只是非关键任务延期,可以调整浮动时间;若关键路径延期,应立即重新评估范围、资源、并行关系和交付日期。
| 情况 | 优先动作 | 主要代价 |
|---|---|---|
| 关键任务缺少人手 | 增加资源或调整人员优先级 | 沟通成本和预算上升 |
| 非核心功能过多 | 缩小范围,保留核心交付 | 部分需求延期到下一期 |
| 审批成为瓶颈 | 升级决策,明确审批时限 | 需要占用管理层注意力 |
| 技术依赖不确定 | 先做验证性原型或准备替代方案 | 前期可能增加少量工作 |
2. 需求不断增加时
不要直接拒绝所有新增需求,也不要默认全部纳入当前项目。可以把需求分成三类:影响核心目标的必须变更、能够提升效果但不影响上线的优化、与当前项目无关的后续机会。
每次变更都要同时回答三个问题:增加了什么价值、增加了多少成本、谁承担延期风险。如果提出人只说明“这个功能很重要”,却不愿意讨论时间和资源,那么这还不是完整的变更请求。
3. 团队成员不更新任务状态时
不要先把问题归因于态度。先检查任务是否过粗、完成标准是否模糊、更新动作是否过于繁琐,以及团队是否认为更新状态不会带来任何决策价值。
状态字段应该服务于管理,而不是服务于报表。对于小团队,更新“未开始、进行中、阻塞、已完成”通常足够;对于复杂研发项目,才需要进一步区分评审、测试、待发布等状态。
4. 领导要求“必须按原日期上线”时
项目负责人需要把选择摆到台面上,而不是私下要求团队无限加班。常见取舍只有几种:保持范围并增加资源、保持资源并缩小范围、保持范围和资源但延后日期,或者承担更高质量和风险。
我建议用一张决策表展示影响,让决策人明确知道每种选择会牺牲什么。项目管理不是证明自己能完成所有要求,而是帮助组织在约束条件下做出清醒选择。

九、项目管理最小可行模板
1. 项目一页纸
第一次负责项目时,不必马上建立几十张表。建议先完成一页纸,确保项目的基本事实被统一记录。
| 字段 | 填写内容 |
|---|---|
| 项目背景 | 为什么做,不做会怎样 |
| 项目目标 | 在什么时间内解决什么问题 |
| 核心交付物 | 最终需要交付哪些成果 |
| 范围边界 | 本期包含什么,不包含什么 |
| 关键节点 | 评审、测试、验收和上线时间 |
| 责任角色 | 发起人、负责人、执行者、审批人 |
| 主要风险 | 可能发生什么,触发后如何处理 |
2. 任务和风险登记表
任务表解决“谁在什么时候做什么”,风险表解决“什么可能阻碍项目,以及我们准备怎么应对”。两张表最好关联使用,不要把风险只写在会议纪要里。
| 任务 | 负责人 | 截止时间 | 前置依赖 | 完成标准 | 状态 |
|---|---|---|---|---|---|
| 确认活动规则 | 市场负责人 | 第1周周三 | 业务目标确认 | 业务方书面确认 | 进行中 |
| 完成页面设计 | 设计负责人 | 第2周周五 | 规则和素材框架 | 评审通过的设计稿 | 未开始 |
| 配置数据监测 | 数据负责人 | 第5周周二 | 事件口径确认 | 测试数据正常回传 | 阻塞 |
3. 周报不应写成流水账
高质量周报不需要复述所有任务,而应帮助管理者做决定。建议把内容压缩为六项:本周完成、下周计划、当前进度、主要风险、阻塞事项和待决策问题。
如果项目状态为黄色或红色,必须补充“需要谁在什么时候做什么决定”。只写“存在风险,请关注”无法推动资源和决策。
十、从新手到专家,真正的升级路径是什么
1. 新手阶段:先保证项目不失控
新手最应该建立的不是复杂理论,而是四个基本习惯:先写目标,再列任务;每项任务指定唯一负责人;关键依赖提前确认;所有变更留下记录。
在这个阶段,项目负责人可以接受工具和方法不够精细,但不能接受目标模糊、责任缺失和问题没有记录。只要能让团队知道正在做什么、为什么做、谁负责、何时完成,就已经迈过了最关键的一步。
2. 熟练阶段:开始管理偏差
熟练的项目负责人不会只在周会上报告状态,而是能解释状态变化的原因。他们会识别关键路径、判断延期传导、分析资源容量,并在问题扩大前提出选项。
这一阶段的明显特征是:项目负责人不再只是催促任务,而是能够帮助团队拆解问题、协调依赖、争取资源和推动决策。
3. 专家阶段:建立可复制的组织能力
专家级项目管理不依赖某一个人的记忆力和协调能力,而是把成功经验沉淀为组织机制。例如,建立统一的立项模板、变更流程、风险等级、验收规则、复盘库和项目指标。
专家也不会盲目追求所有项目使用同一种流程。研发项目、营销项目、供应链项目和合规项目的风险结构不同,应该根据不确定性、依赖数量、参与人数和合规要求调整管理强度。

4. 下一步应该怎么做
如果你正在负责一个新项目,今天就可以完成三件事:写出一页纸项目简报,列出前20项关键任务,找出最可能影响交付的三个风险。不要先花几天研究所有项目管理方法,也不要先把工具配置得很复杂。
下一次项目会议中,可以直接提出四个问题:我们最终交付什么、哪些内容明确不做、谁对每项关键结果负责、如果最重要的依赖延期我们怎么办。只要这四个问题没有答案,项目就还没有真正开始。
项目管理的核心不是让计划永远不变,而是让变化能够被及时发现、被正确评估、被明确决策。所谓从新手走向专家,并不是掌握更多图表和术语,而是能够在目标、时间、资源、质量和风险发生冲突时,帮助团队看见代价,并作出可执行的选择。
常见问题解答(FAQ)
1. 项目管理的10步流程中,哪些步骤是新手最不能省略的?
我第一次独立负责项目时,以为只要把任务列清楚、分配给对应的人,再定期催进度就够了。结果项目做了三周,团队却对最终交付标准理解不一致,临近上线才发现有两项关键工作根本没人负责。对于新手来说,10个步骤是否都要一次性做得很复杂?
新手不需要一开始就搭建复杂的项目管理体系,但至少不能省略目标、范围、责任、依赖和风险这五个环节。它们分别解决“做什么、做到哪里、谁负责、先后顺序是什么、哪里可能出问题”这五类失控原因。我更建议采用“最小可行项目包”,只保留4张表:项目一页纸、任务清单、风险登记表和周报。
一个6周营销活动的基础配置可以是: 文件必须回答的问题建议字段 项目一页纸为什么做、何时算成功背景、目标、范围、交付物、成功标准 任务清单谁在何时完成什么任务、负责人、截止时间、依赖、验收标准 风险登记表什么可能阻塞项目风险、概率、影响、应对人、触发信号 周报项目是否偏离计划完成项、延期项、风险、待决策事项 这套配置通常比“先买一套复杂软件”更重要。
工具只能让信息更容易查看,不能替代目标确认和责任判断。判断项目是否准备好启动,可以问团队成员三个问题:项目最终交付什么?我的任务完成标准是什么?如果遇到阻塞,我应该找谁决策?如果三个人给出三种答案,就不应急着进入执行阶段。
2. WBS任务拆解到什么粒度才算合理?
我经常遇到两种极端:一种是把“上线活动”当成一个任务,执行到一半才发现设计、开发、测试和审批都没有排期;另一种是把任务拆成几十个十几分钟就能完成的小动作,表格看起来很专业,实际没人愿意维护。到底应该拆到多细?
合理的WBS不是“越细越好”,而是要细到能够分配责任、估算工期并判断完成。我的判断标准是:一项任务最好能由一个明确负责人在半天到3个工作日内完成,并且结束时有可检查的产出物。
例如,“负责活动页面”过于宽泛,可以继续拆成“确认页面需求”“完成页面线框”“输出视觉稿”“开发页面结构”“接入报名接口”“完成兼容性测试”。但“整理页面按钮文案”“发送设计稿链接”通常不必单独列为项目任务,除非它们会影响关键节点或需要不同团队协作。
拆解方式示例问题 过粗完成活动上线无法估算,也无法定位延期原因 合适完成页面设计、开发、测试和验收责任、依赖和交付物清晰 过细打开设计软件、复制文案、发送链接维护成本高,团队容易形式化执行 我在检查任务清单时,会逐项追问三个问题:这个任务完成后留下什么文件或结果?是否只有一个人对它最终负责?
如果延期一天,项目负责人能否判断它会影响哪个节点?只要有一个问题答不上来,就说明任务名称或粒度还需要调整。还有一个常被忽视的坑:不要只按部门拆任务。按“市场部任务、设计部任务、技术部任务”排列,容易掩盖跨部门依赖。更好的方式是按交付物拆解,再在每项任务中标注部门和负责人。
3. 项目已经延期时,应该加人、压缩范围,还是直接延长交付时间?
我负责的一个项目原计划8周完成,第5周时核心开发任务延期了4天。团队第一反应是要求所有人加班,但后面又出现测试时间被压缩、返工增加的问题。我想知道,项目延期后有没有一套比“催快一点”更可靠的处理顺序?
延期处理的第一原则是先判断延期是否影响关键路径,而不是看到某个任务变红就立刻加资源。普通任务晚两天,可能只影响自身;关键路径上的任务晚两天,则可能直接推动最终交付日期。我通常按以下顺序处理:先确认延期原因,再查看前后依赖,随后评估能否并行、缩小范围、增加资源或调整日期。
可以用一个简单的决策表: 情况优先动作不建议直接做的事 任务未进入关键路径调整后续空闲时间临时打乱全部排期 任务可拆分且部分成果可先交付拆成阶段性交付等全部完成后才通知相关方 资源不足导致延期重新分配或减少并行任务给同一成员叠加更多任务 范围膨胀导致延期执行变更评估,确认取舍默默接受新增需求 测试时间被压缩保护质量门槛,重新确认日期用加班替代验收 在上面的8周项目中,如果开发延期4天但测试、验收和发布仍然各需要固定时间,那么真正的问题不是开发人员“不够努力”,而是缓冲没有被显式管理。
与其让所有人加班,不如把非关键功能移到第二阶段,并把变更原因、影响和新计划写进纪要。一个实用的延期汇报格式是:“原计划是什么、实际偏差多少、影响哪个里程碑、有哪些选项、需要谁在何时决策”。项目经理的价值不是掩盖延期,而是把延期转化为可比较的选择。
4. 项目管理工具应该怎么选?表格、看板和专业平台有什么区别?
我试过用电子表格管理项目,也试过用看板工具和某项目管理平台。最明显的感受是,工具越复杂,前期配置越耗时;但项目一旦涉及多人协作、依赖和变更,简单表格又很快失控。我应该根据哪些条件做选择,而不是被功能数量牵着走?
工具选择不应从“功能最多”开始,而应从项目的信息复杂度开始。一个项目只有3到5个人、任务少于30项、周期不超过4周时,表格往往足够;如果项目存在跨团队依赖、多个里程碑和频繁变更,就需要看板、时间线或更完整的项目管理平台。
工具形态适合场景主要短板 电子表格小型、一次性、低依赖项目多人同时修改和版本追踪较弱 看板任务流转快、强调当前状态的团队复杂依赖和长期排期不直观 时间线或甘特图有明确阶段、依赖和里程碑的项目变更频繁时维护成本较高 某项目管理平台跨部门、多项目、需要权限和历史记录的组织配置、培训和数据维护需要投入 我建议先做一个7天的真实任务测试,而不是只看产品演示。
把正在进行的项目导入工具,重点测试五件事:能否一眼看出延期任务,能否找到阻塞责任人,能否查看任务依赖,能否保留变更记录,能否让非项目成员快速理解当前状态。如果一个工具能展示大量图表,却无法回答“哪个决定还没有人拍板”,它对项目管理的帮助可能很有限。
反过来,哪怕只是一个结构清晰的任务表,只要包含负责人、截止时间、依赖、完成标准和状态,也能支撑不少中小型项目。最终选型可以用一个简单原则:先用最低复杂度的工具解决当前问题;当版本冲突、依赖不可见、权限混乱或汇报成本持续上升时,再升级工具。不要把工具升级误认为管理能力升级。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/29373
读者评论
文章把项目延期归因于目标、范围和决策机制,而不是简单归咎执行人员,这个判断比较客观。尤其是“任务完成率不等于项目完成度”的提醒,对实际复盘很有参考价值。
文中关于输出物、检查点和纠偏动作的总结很实用,能帮助团队把口头协作转化为可追踪流程。不过不同规模项目仍需根据实际情况调整表单和会议频率。
责任矩阵、决策路径和验收标准是跨部门项目中容易被忽略的部分。文章结合营销活动举例,说明了目标不一致如何导致范围扩大,案例比较有代入感。
三点估算和关键假设的内容值得关注,单一工期确实容易掩盖依赖和返工风险。文中的数据属于情景模拟,作者已明确说明这一点,避免了把示例当成行业统计。
文章覆盖范围较广,从立项到估算、沟通和工具选型都有涉及,适合新手建立整体框架。若能继续补充变更控制和项目收尾模板,落地性会更强。
