模板权限最佳实践:项目成员项目模板协同管理,常见问题

去年我参与一家约 800 人研发组织的工具链盘点时,后台第一个跳出来的数字是 417,这是三年累计创建的项目模板数量。而真正被 5 个以上在跑项目引用过的模板,只有 26 个;剩下三百多个里,绝大多数是“某个项目配置改一改、另存为模板”的副本,创建者有一半已经转岗或离职。

这不是某个平台的缺陷,而是模板权限长期缺位后的必然结果。当“谁能改模板”没有边界时,模板会从“复用资产”退化成“个人草稿的垃圾场”,而真正需要统一的那几十条配置,反而没人维护。

这篇文章我想把模板权限这件事讲透:它到底管什么、常见坑在哪、不同规模的组织该怎么配、以及哪些取舍是绕不过去的。文中数据来自我对若干家中大型研发组织配置盘点记录的脱敏整理,属于样本观察而非行业统计,涉及推演的部分我会明确标注。

一、核心结论:模板权限管的是“变更影响半径”,不是“按钮开关”

1. 三条结论先摆在这里

结论一:模板权限的最小单位不是“人”,而是“动作 × 作用域”。把权限简化成“管理员 / 非管理员”两个角色,等于默认“能改模板的人”和“该改模板的人”是同一批,而这在 100 人以上的组织里几乎从不成立。

结论二:必须先确定模板与已建项目的同步语义,再设计权限。模板是“快照”还是“引用”,决定了改一次配置会波及 1 个项目还是 200 个项目。语义定错了,权限收得再紧也拦不住事故。

结论三:模板权限的主要成本在事后,不在事前。真正昂贵的是“模板被悄悄改了、没人知道、三个月后在某个交付项目里炸出来”。审批多花的两小时是显性成本,配置返工才是隐性成本。

2. 为什么大多数组织一开始就管错了

多数项目管理平台默认把模板权限做成两个开关:能看到模板、能管理模板。这套设计在 20 人团队里毫无问题,因为改模板的人就是受影响的人,反馈闭环只有几秒钟。

但组织一旦超过 100 人,模板的“作者”和“受害者”就分离了。配置管理员在总部改了一个字段必填规则,受影响的可能是三个城市、五个交付团队、两百多个在跑项目的日常录入体验,而他们甚至不知道发生了什么。

所以模板权限的本质,是一个变更治理问题,不是一个 UI 权限问题。你要管的不是“他能不能点这个按钮”,而是“他点完之后,影响半径有多大,谁来兜底”。

3. 一个快速判断公式

我在做配置盘点时习惯用一个很粗的公式,先判断这个组织的模板权限该收还是该放:

变更影响半径 = 引用该模板的在跑项目数 × 单项目配置返工成本 × 年变更频率

乘积小于 50,自助编辑完全没问题;50 到 300 之间,需要加“变更通知 + 双人复核”;超过 300,就必须从“自助编辑”切换到“发布式管理”,也就是下面会展开的版本化加变更窗口。

模板权限最佳实践:项目成员项目模板协同管理,常见问题

二、真实场景:模板权限出问题,通常不是“被删了”,而是“悄悄漂移”

我盘点过的组织里,因为权限过宽导致模板被删的案例其实极少,平台基本都有回收站。真正高频、也真正伤人的,是另一种更安静的问题:模板漂移。模板还在,名字没变,但里面的字段、状态流转、通知规则已经和三个月前完全不同。

1. 场景一:需求方自己改模板,改完忘了通知

典型过程是这样的:某产品线负责人要加一个“客户行业”字段,他正好有模板编辑权限,就顺手在周会上改了。改完当天没有问题,因为他只在自己的项目里验证过。

问题出现在两周后。另外两条产品线按这个模板新建项目时,发现新建表单里多了一个必填字段,而他们的客户数据源里根本没有这个字段,于是新项目创建流程直接卡住。这时已经没有人记得两周前那次改动,只能从变更日志里一条条翻。

这类事故的根因不是“有人乱改”,而是模板变更没有通知机制,也没有影响面提示。改的人不知道有多少项目在引用,被影响的人不知道改动来自哪里。

2. 场景二:模板分叉,副本比正本多

权限过宽的第二个后果是模板膨胀。既然谁都能建、谁都能改,那么当某个团队觉得“公共模板不太适合我们”时,最省事的做法不是提需求,而是复制一份改成自己的。

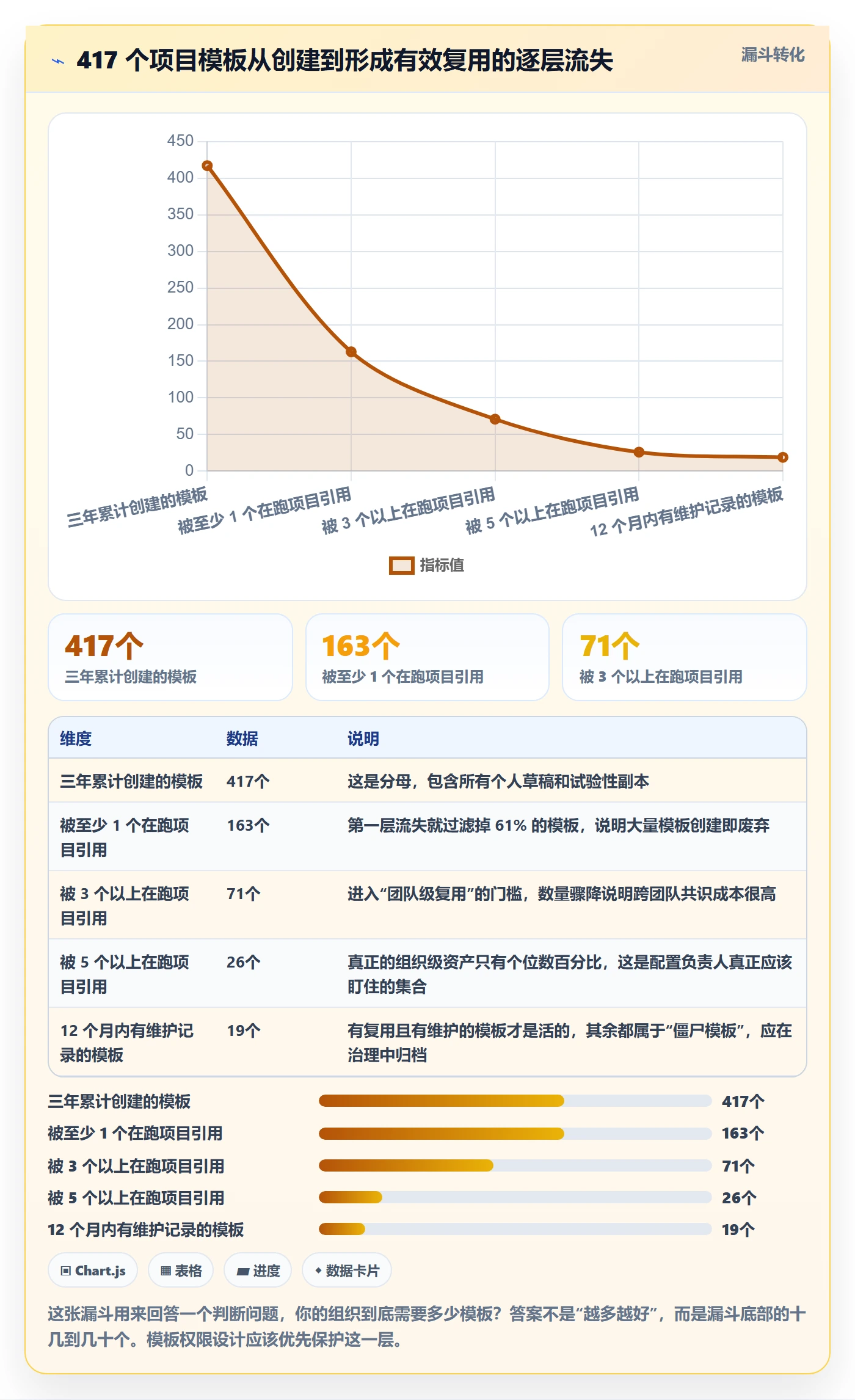

我在一份脱敏样本里统计过模板的生命周期流失情况:三年创建 417 个模板,被至少一个项目引用过的只有 163 个,被三个以上项目引用的剩 71 个,被五个以上引用的只剩 26 个。换句话说,超过六成的模板从创建那一刻起就没被真正复用。

模板权限最佳实践:项目成员项目模板协同管理,常见问题

3. 场景三:新人入职即拿到管理权限

另一个高频问题是权限继承过于粗放。很多组织在平台里按“研发中心”建了一个大组,组内所有人默认拥有模板管理权限。结果是一位入职三天的应届生,在熟悉系统时误删了一个被 40 多个项目引用的公共模板的某个状态。

更麻烦的是,这个改动在三天内没有任何人发现,直到某个项目的看板列突然少了一列,才有人报障。权限给得太早,不是信任问题,而是信息不对称问题,新人根本不知道哪个模板是公共资产。

模板权限最佳实践:项目成员项目模板协同管理,常见问题

4. 场景四:跨部门协作时模板可见性失控

还有一个容易被忽略的维度是可见性。模板权限不只是“能不能改”,还包括“能不能看到”。在涉及外部供应商、外包团队或跨子公司协作时,一份包含客户名单结构、报价字段、毛利计算规则的模板被全组织可见,本身就是信息泄露风险。

我见过的一个真实处理方式是:把模板按“内部通用 / 限部门 / 限项目类型”分成三档可见性,外部协作团队只能引用为其定制的受限模板,且不允许另存为。这个动作不需要改平台代码,只需要在模板权限模型里把可见性和可编辑性拆开。

三、常见误区拆解

下面五个误区,是我在盘点中重复遇到频率最高的。它们的共同点是:看起来是权限问题,根因其实在权限之外。

1. 误区一:模板权限就是管理员和非管理员

这是最普遍也最致命的简化。真实场景里至少存在五类角色:平台管理员(管整体配置基线)、配置负责人(管某个域的模板)、项目负责人(引用模板建项目)、普通成员(使用)、外部协作方(受限使用)。

把它们压成两类,必然导致两个后果:要么普通成员权限过大,要么所有变更都堵在平台管理员一个人身上,形成提交排队。

2. 误区二:模板越统一越好

统一模板听起来很正确,但统一是有边界的。我见过一个组织强行把硬件研发和软件研发合并到同一套模板,结果是模板里塞进了两套字段、两套状态流转,最终没人看得懂,团队各自又开了副本。

判断要不要统一的依据不是“能不能”,而是“这两类工作的信息结构是否真的相同”。软件迭代和硬件打样,工作项的字段结构、评审节点、交付物定义差异巨大,强行统一只会制造新问题。

3. 误区三:模板改了,已建项目会自动同步(或反过来,以为不会)

这是造成事故最多的一条,而且方向相反的两个误解同时存在。一部分人以为模板改了老项目会自动跟着变,于是放心大胆地改;另一部分人以为模板和项目完全独立,于是改完从不通知。

真相取决于平台的同步语义,也就是下面会展开的快照式与引用式。这两者的差别,比任何权限设置都更影响结果。选型阶段不问清楚这一点,后面所有模板治理都是空中楼阁。

4. 误区四:模板权限只要管“谁能编辑”

完整的动作集合至少有四个:创建模板、引用模板、编辑模板、发布模板。很多组织只收紧了“编辑”,却忽略了“创建”和“发布”。

结果是编辑权限很干净,但所有人都能创建私有模板,这些模板不受任何评审约束;而“发布”这个动作如果没人管,就意味着草稿和正式资产混在一起,使用者根本分不清哪个能依赖。

5. 误区五:归档等于删除

模板治理中一定会做收敛动作,但收敛的正确姿势是归档而不是删除。归档保留历史引用关系,已建项目不受影响;删除则会切断追溯链,未来排查某个老项目的配置来源时会彻底失去线索。

我一般建议:模板可以永久不可新建,但历史记录保留至少 24 个月。这个成本极低,回报是排查效率的成倍提升。

误区 表面现象 真实根因 典型代价
权限只有两类角色 要么改得太随意,要么排队等审批 缺少按作用域划分的中间角色 变更积压,平均等待 3 天以上
模板越统一越好 模板字段臃肿,团队另起副本 没有按工作类型切分模板域 模板数量反弹 30% 以上
同步语义理解错误 改模板后老项目出问题或没生效 未区分快照式与引用式 单季度配置返工 30 次以上
只管编辑权限 私有模板泛滥,无法识别正式资产 创建与发布动作缺少约束 有效模板占比低于 10%
用删除代替归档 老项目配置来源无法追溯 缺少保留策略 单次排查耗时增加 4 小时以上

模板权限最佳实践:项目成员项目模板协同管理,常见问题

四、专业判断逻辑:三层作用域、四个动作、两种同步语义

把前面所有问题收拢,我给出的判断框架是三个维度:作用域分层、动作粒度、同步语义。这三个维度定完了,权限配置表基本就自动生成了。

1. 三层作用域:组织级、团队级、个人草稿

第一层是组织级模板,面向全公司,变更需要评审和发布窗口,引用范围最广,权限最紧。
第二层是团队级模板,面向某个产品线或部门,由该团队的配置负责人维护,团队内可自助使用。
第三层是个人草稿,不对外可见,随时可改可删,但不允许直接被跨团队引用。

这三层的关键约束是:个人草稿升级为团队级,需要一次显式评审;团队级升级为组织级,需要第二次评审。层级单向流动,不允许组织级模板被“降级另存”绕过评审。

2. 四个动作:创建、引用、编辑、发布

把权限拆到动作粒度之后,很多纠结会自动消失。引用动作应该尽量宽松,让所有项目负责人都能自助建项目;创建动作应该中等约束,允许有需求的人建草稿;编辑和发布动作则必须收紧到配置负责人。

我通常建议的最小可行配置是:引用无审批、创建无审批但限草稿层、编辑需双人复核、发布需模板所有者签核。这套配置在多数 300 人以上组织中,能把无效变更压掉七成以上,同时不阻塞日常建项目。

3. 两种同步语义:快照式与引用式

这是最容易被忽略、也最不该忽略的一点。快照式指项目创建时把模板配置复制一份,之后模板再改,老项目不受影响;引用式指项目持续读取模板配置,模板一改,所有引用它的项目立即变化。

两者的适用场景完全不同。快照式适合交付周期长、需要冻结基线、有审计要求的项目;引用式适合需要快速横向拉齐规则的场景,比如统一的缺陷分级标准。

对比维度 快照式模板 引用式模板
模板变更对老项目的影响 无影响,老项目保持创建时基线 立即生效,所有引用项目同步变化
适用项目周期 中长周期、有交付冻结要求 短周期、规则需快速统一
权限收紧重点 重点管“创建快照”动作 重点管“发布引用”动作
主要风险 模板漂移,各项目基线逐渐分化 单点变更炸全量,影响半径极大
推荐治理手段 定期基线巡检 + 差异报告 双人复核 + 变更窗口 + 影响面提示
适合的模板层级 团队级、项目型模板 组织级、规则型模板

4. 版本与变更窗口:给模板加“发版节奏”

一旦采用引用式语义,就必须给模板加发布节奏。我的做法是把模板变更集中到固定的变更窗口,比如每周二、周四各开放一次,重大版本冻结期前 3 天停止变更。

配套的动作是影响面提示:配置负责人在提交变更时,系统应明确告诉他这次改动会影响多少个在跑项目;发布时自动向受影响的负责人发送通知。这一步看起来只是体验优化,实际上把“没人知道”变成了“人人知道”,事故率下降非常明显。

template_policy:
scope: org # org | team | personal

sync_mode: reference # snapshot | reference

actions:

create:

roles: [platform_admin, config_steward]

layer_limit: personal_draft

use:

roles: [project_lead, team_member]

approval: none

edit:

roles: [config_steward]

approval: two_person

require_change_ticket: true

publish:

roles: [config_steward, platform_admin]

approval: owner_signoff

notify: [affected_project_leads]

change_window:

allowed_weekdays: [Tue, Thu]

freeze_before_release_days: 3

retention:

archive_after_idle_days: 180

delete: never

模板权限最佳实践:项目成员项目模板协同管理,常见问题

模板权限最佳实践:项目成员项目模板协同管理,常见问题

五、一个 800 人组织的模板权限重构(以 PingCode 为例)

前面讲的都是判断逻辑,接下来是一个我做过的具体项目。客户是一家约 800 人的软硬件混合研发组织,三条产品线,两个城市,使用项目管理平台约三年。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,是这个案例中实际使用的平台。

1. 起点:3 个月 217 次模板变更

接管时的第一个统计结果很难看:过去 3 个月里,模板相关变更共 217 次,分布在 63 个人身上,其中 41 人是普通项目成员而非管理员。变更日志里有 78 次没有填写任何说明,只有“修改了字段配置”这样的系统记录。

更关键的是,因为平台默认采用引用式同步,这 217 次变更里有 34 次直接影响了超过 30 个在跑项目,而其中 11 次引发了配置类报障。

2. 治理动作:分层、矩阵、变更窗口

我们做了三件事,顺序不能乱。

第一步是收敛作用域。把 417 个模板按引用次数分成三段:被 5 个以上项目引用的 26 个升为组织级,被 2 到 5 个引用的 45 个划归团队级,其余的全部归档为个人草稿层,保留 24 个月不可新建。

第二步是重建角色矩阵。设置了平台管理员 3 人、各产品线配置负责人 2 到 3 人、项目负责人和普通成员维持原状。编辑权限从 63 人收敛到 11 人,发布权限收敛到 5 人。

第三步是加变更窗口和影响面提示。组织级模板只在每周二、周四接受变更,发布时自动列出受影响的在跑项目清单并推送给对应负责人。团队级模板不设窗口,但保留双人复核。

3. 结果:数字层面的变化

治理后第 6 个月回看,几个关键数字是:模板变更从 217 次/3 个月降到 46 次/3 个月,配置类报障从 11 次降到 1 次,配置问题平均定位时间从 4.5 小时降到 1.2 小时。

代价也很明确:模板类需求的平均等待时长从半天升到 2.1 天。为了对冲这个代价,我们又加了一条“紧急变更通道”,影响面超过 50 个项目的变更可以走加急复核,由平台管理员和模板所有者双签,实测每月触发约 2 次。

模板权限最佳实践:项目成员项目模板协同管理,常见问题

4. 为什么中大型组织更适合从平台层收敛权限

这个案例里有一个值得单独说的判断:100 人以下的组织,靠流程约定就能解决模板权限问题;100 人以上,必须依赖平台层面的权限模型。

原因很简单,100 人以下时,人和事都在一个会议室里,口头约定有效;超过 100 人之后,跨团队、跨城市、跨层级的协作让口头约定迅速失效,能依赖的只有平台内置的权限边界和审计记录。

这也是为什么在选型阶段,我会建议中大型组织优先评估那些支持细粒度权限、支持配置变更审计、支持私有化部署的平台。私有化部署这一点在多子公司或强合规场景下尤其关键,模板里往往沉淀了业务规则和数据字典,这些资产不适合放在完全不受控的环境里。同时,如果组织此前使用 Jira,迁移过程中能否保留工作项结构、状态流转和历史数据,也直接决定模板权限体系能不能平稳落地,平滑迁移能力是选型时的硬指标之一。

六、不同情况下的行动建议

下面按组织规模给出建议。这里给出的是建议基准,不是标准答案,你需要根据自己的变更频率和合规要求做调整。

1. 50 人以下团队:够用就好,别过度设计

这个规模不建议设配置负责人角色。模板总数控制在 5 个以内,编辑权限交给 1 到 2 个最熟悉业务的人即可,不需要审批流。

唯一必须做的是开启变更日志并定期查看。每周花十分钟看一次模板变更记录,成本极低,能提前发现大多数问题。

2. 100 到 300 人、单产品线:引入配置负责人

这个规模的关键动作是设一个专职或半专职的配置负责人,把模板编辑权限从全员收敛到 3 到 5 人。模板分成组织级和团队级两层,组织级不超过 8 个。

同步语义建议以快照式为主,少量规则型模板用引用式。变更不设固定窗口,但要求填写变更说明。

3. 300 到 1000 人、多产品线:分层加矩阵加窗口

这是治理收益最明显的区间。三层作用域全部启用,编辑权限收敛到每个产品线 2 到 3 人,组织级模板引入双人复核和固定变更窗口。

同时建议建立季度模板巡检机制:检查引用数低于阈值、12 个月无维护、存在重复配置的模板,分别做归档或合并处理。

4. 1000 人以上或强合规场景:把模板当配置资产管

这个规模下,模板治理要纳入配置管理流程,和代码分支策略同等级别对待。每个组织级模板需要有明确所有者、版本号、变更记录、影响面评估记录。

建议采用私有化部署以满足数据驻留要求,同时把模板变更纳入内部审计范围。模板的归档保留期建议不低于 24 个月,涉及财务或客户数据的模板建议永久保留。

5. 从其他平台迁移过来的组织:先清理再迁移

迁移是成本最低的治理窗口,因为此时组织对变更的容忍度最高。建议顺序是:先做引用关系分析,只迁移被 3 个以上项目引用的模板;然后在迁移过程中完成分层和角色矩阵设计。

千万别把历史模板全量搬过去再治理,那样等于把旧问题原样复制到一个新平台,还要多付一次迁移和清理的成本。

模板权限最佳实践:项目成员项目模板协同管理,常见问题

七、不同情况下的取舍

模板权限没有“最优解”,只有“当前阶段最合适的取舍”。下面五组取舍,是我在项目里反复被问到、也反复需要解释清楚的。

1. 统一还是自治

统一带来一致性和横向可比性,代价是灵活度。我的判断标准是:如果两类工作的评审节点和交付物定义差异超过 30%,就不要强行统一。

具体做法是统一字段字典、状态命名规范、权限角色命名,但允许各自的流转规则和工作流不同。统一“语言”,不统一“流程”,这是我见过最实用的折中。

2. 快照还是引用

前面已经展开过。补充一条实操判断:如果一个模板的年变更次数超过 6 次,就不要用引用式,因为高频变更乘以大影响半径等于不可控。反过来,如果一个模板全年不变化且需要全组织拉齐,引用式是最优选择。

3. 集中审批还是分布式自助

集中审批的好处是可追溯、可控,坏处是排队。分布式自助的好处是快,坏处是容易失控。我的建议是按层级分流:组织级集中审批,团队级自助但双人复核,个人草稿完全自助。

这个分流设计能把审批量压到总量的 10% 以内,同时保住关键资产的管控。如果全部集中,审批量会上升十倍,平台管理员很快成为瓶颈。

4. 私有化部署还是 SaaS

这是一组成本结构完全不同的取舍。私有化部署的前期投入更高,包括服务器、运维人力、升级验证,但数据完全自持,权限模型可以深度定制,适合涉及客户数据、财务数据或强合规要求的中大型组织。

SaaS 的优势是零运维、迭代快,适合团队规模小、合规压力低、希望快速上手的组织。判断的关键不是价格,而是模板里沉淀的数据敏感度和审计要求有多高。

5. 权限粒度还是管理成本

权限可以切得非常细,但每增加一个角色,管理成本就上升一档。我的一般原则是:角色数量不超过 6 个,作用域不超过 3 层,动作不超过 5 个。

超过这个范围,配置本身就会变成需要被治理的对象。我见过一个组织设了 14 种模板角色,结果没人能说清楚谁该干什么,最终又退回成大锅饭。

模板权限最佳实践:项目成员项目模板协同管理,常见问题

八、常见问题

1. 模板权限和项目权限有什么区别?

两者作用对象不同。模板权限管的是“配置的定义权”,决定谁能修改未来项目的默认结构;项目权限管的是“项目内的数据操作权”,决定谁能看、能改、能关某个具体项目里的工作项。

常见的错误是把两者混在一套角色里。正确的做法是分开,一个人可以是某个项目的管理员,但对组织级模板只有引用权限,没有编辑权限。

2. 项目成员应不应该有模板编辑权限?

默认不应该。项目成员的真实需求通常是“某个字段不够用”或“某个状态不适用”,这类需求应该走模板变更申请,由配置负责人评估是通用需求还是个案需求。

如果确实需要灵活度,正确做法不是开放编辑权,而是在项目层开放有限的自定义空间,比如允许项目管理员增加本地字段,但这些字段不影响模板基线。

3. 模板改了,老项目要不要跟着改?

这取决于同步语义和项目所处阶段。如果平台的模板是引用式,老项目会自动跟着变,你必须提前通知;如果是快照式,老项目默认不变,是否同步需要逐个判断。

我的判断标准是:处于交付冻结期或有明确审计要求的项目,一律不同步;处于正常迭代期的项目,只同步规则类变更,不同步结构类变更。

4. 模板被误删或误改怎么恢复?

三个动作按顺序做:第一,立刻冻结引用该模板的新项目创建,避免问题扩散;第二,从变更日志定位具体改动点和时间;第三,用历史版本回滚,而不是手工改回来。

如果平台不提供模板版本回滚,那这个平台的模板治理能力就是缺失的。这也是我在选型评估时会专门核实的一项能力。

5. 模板数量多少算合理?

没有一个绝对数字,但可以用比例判断:被 5 个以上项目引用的模板,应该占模板总数的 20% 以上。如果这个比例低于 10%,说明模板膨胀已经比较严重,需要做收敛。

另一个参考是绝对数量:300 到 1000 人规模的组织,组织级模板控制在 30 个以内,团队级控制在 60 个以内,是比较健康的区间。

6. 从其他平台迁移时,模板权限怎么处理?

迁移是重建权限模型的最佳时机,不要原样搬运。建议先做引用关系分析,只迁移被 3 个以上项目引用的模板;迁移后立刻应用新的角色矩阵和分层规则。

同时保留旧平台的只读访问至少 6 个月,用于追溯历史配置来源。迁移过程中,工作项结构、状态流转和历史数据的完整保留是硬要求,这也是评估迁移方案时最该盯住的部分。

九、总结:三句话,加一张 30 天行动清单

回顾全文,我想留下三句话。第一,模板权限不是按钮开关,是变更影响半径的治理,判断标准应该从“谁能点”转向“点了影响谁”。第二,同步语义先于权限设计,快照还是引用没想清楚,权限怎么配都是错的。第三,治理的成本永远存在,你只能在事前和事后之间选择,而事前通常便宜五到十倍。

如果你打算动手,下面这张 30 天清单可以直接用:第 1 周做模板引用关系盘点,输出每个模板的引用项目数和最后维护时间;第 2 周确定分层方案和角色矩阵,明确每个角色的四个动作权限;第 3 周配置变更窗口、双人复核和影响面通知;第 4 周选一个组织级模板做灰度变更,验证流程后再全量推开。

最后提醒一句:不要指望一次治理永久有效。组织在变,产品线在变,模板一定会再次膨胀。把季度巡检写进配置负责人的职责里,比任何一次性的大扫除都管用。

模板权限最佳实践:项目成员项目模板协同管理,常见问题

常见问题解答(FAQ)

1. 项目模板的权限到底该按角色分配,还是按模板单独分配?

我们团队十几个人,之前图省事,把所有项目模板的编辑权直接塞给了“项目经理”这个角色,结果有位同事为了适配自己那条业务线,把公共模板的阶段字段删了两个,后面所有人新建项目都缺字段。我当时就懵了:到底是角色粒度太粗,还是模板本身就不该共享编辑权?这个疑惑我一直没想清楚。

建议把模板权限拆成三层,分开授权,不要用一个大角色一把梭。第一层是“可见性”,决定谁能在这个项目管理工具的模板库里看到它;第二层是“编辑权”,决定谁能改模板结构;第三层是“实例化权”,决定谁能拿它新建项目。三层里只有编辑权必须收紧,可见性和实例化权可以放宽。

判断依据很简单:模板是低频修改、高频使用的资产,越靠近“改”的动作越要小范围授权,越靠近“用”的动作越要低门槛。可执行的做法是:编辑权默认只给模板负责人加一到两名备份,总人数控制在三人以内,其余人走“复制一份到自己名下改”的路径;同时给模板加一个负责人字段,出问题能定位到人而不是定位到角色。

一个可量化的判断口径:如果某个模板近九十天里被修改超过五次,且其中两次以上属于纠正性修改或者回滚,说明编辑权发得太散了,应该收回来重新指定负责人。

2. 项目模板更新了,之前用这个模板建好的项目要不要跟着一起变?

我们踩过最疼的一次坑:有人在公共模板里调整了任务状态流转,顺手开了全量同步,第二天几十个在跑的项目状态全乱了,有项目直接卡在中间节点推不动。从那以后我就一直在纠结,模板改动到底该不该回溯到老项目,还是干脆一刀切不动老项目?

默认应该是“快照式”,也就是项目创建的那一刻把模板内容复制成项目自己的配置,之后模板怎么改都不回溯。理由是老项目里已经有真实数据了,模板是意图,项目是事实,用意图去覆盖事实风险极高。

真正需要同步的只有一小部分“规范性内容”,比如新增的必填字段、风险提示语、检查清单条目,这类可以用“选择性推送”的方式,由模板负责人发起,逐项勾选要同步的字段,项目负责人确认后才生效。执行上建议把模板变更做成有节奏的发布而不是随时改:每周固定一个发版窗口,提前一天在群里通知,紧急改动单独走审批。

一个值得盯的数据口径是同步后的异常率,如果一次同步之后,超过一成的受影响项目出现字段丢失、必填项为空或者流程卡住,说明这次同步的范围划错了,下一次就要把同步项拆得更细。反过来,如果某个模板半年都没人改、也没有任何项目需要同步,那说明它的同步开关开不开都无所谓,别为它设计复杂流程。

3. 多个人一起维护同一套项目模板,怎么防止互相覆盖和版本混乱?

我们有三条业务线共用一个模板库,产品、测试、交付的人都在改。有一回两个人同一天改了同一个模板的字段名,后改的人直接把前一个人的改动盖掉了,等到用的时候才发现少了东西,谁都说不清是谁改的。我现在特别想知道,模板这种东西到底要不要上评审流程?

要,而且要把模板当成项目来管,而不是当成一个文件来管。具体做法是三步:草稿、评审、发布。任何人想改模板,先在副本上改,副本只有他自己可见;改完提交变更清单,写清楚动了哪些字段、为什么动、影响哪些项目;由模板负责人或者一个两三个人的小评审组过一遍,通过之后才合并到正式模板。

配套要加两个机制:一是修改留痕,谁在什么时间改了哪个字段都能查;二是编辑锁,某人正在编辑时其他人默认只读,避免同字段并发覆盖。判断依据是模板的变更频率和影响面,低频高影响的东西天生适合重流程,高频低影响的东西才适合放开。

另外务必保留可回滚的版本记录,建议至少保留最近十个版本,并且每次发布时给一个明确的版本号和一句话变更摘要,这样出了问题能一分钟定位到是哪次发布引入的,而不是靠群里翻聊天记录。

4. 模板权限收紧之后,成员抱怨找不到或者用不了模板,该怎么排查和平衡?

我们把模板编辑权收紧之后,编辑权的问题解决了,但新的抱怨来了:有同事说在模板库里根本搜不到某个模板,还有人说能看见但点新建的时候提示没权限。我一开始以为又是权限配错了,查了半天发现是几个完全不同的原因,特别想总结一套排查顺序。

排查要按固定顺序走,否则很容易绕圈。第一步看可见性,模板库的共享范围是不是只挂在了某个部门或者某个项目分组下,跨部门的人天然看不到;第二步看角色来源,同一个“项目经理”头衔在组织角色和项目角色里可能是两套配置,人是从项目角色进来的,你改的却是组织角色,自然不生效;

第三步看模板状态,很多平台里草稿态、已停用态的模板不会出现在使用列表里,能搜索到但用不了;第四步才看实例化权,也就是“允许谁用这个模板新建项目”这个开关。这里有个体验上的判断原则:能看见但用不了,比完全看不见更糟糕,因为它制造了“我有权限”的错觉。

可执行的做法是给模板库加一个自助申请入口,点一下就能申请使用或编辑,由模板负责人审批,同时在页面上写清楚申请理由要填什么、大概多久批。配套盯两个数:申请通过率和平均等待时长。如果一个模板一个月被申请超过十次,说明它的可见性或使用门槛设高了,应该直接放开而不是继续让人排队;

如果通过率长期偏低、驳回理由又集中在“用错了模板”,那说明真正的问题不是权限,而是模板分类和命名太乱,该去做的是整理模板目录,而不是继续拧权限螺丝。这次经历让我确认一点:模板权限的目标不是“谁都不能碰”,而是让每个人在正确的边界内顺畅地做完自己的事。

读者评论

石
石磊

我们三百多人,模板从两百多收敛到四十,配置返工确实少了,但审批等待从半天拉到两天,最后靠每周固定变更窗口才缓解。文章里那个 50/300 的判断公式偏粗暴,跨部门引用和外部字段敏感度没算进去,容易把该管的放过去。

唐
唐泽宇

快照式和引用式这个点我踩过坑。之前平台默认引用式,改了一个状态流转,几十个在跑项目看板跟着变,没人提前通知。后来换快照式,老项目稳了,新项目又总用旧配置。选型时真得先问清同步语义,这比权限角色难补。

范
范予安

归档不删除很认同,但保留 24 个月未必够。我们硬件项目周期长,两年后还要查当初配置来源。更现实的是归档时标记负责人和替代模板,否则归档库也会变成只进不出的垃圾场,查起来一样痛苦。

文章包含AI辅助创作:模板权限最佳实践:项目成员项目模板协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/293269
